- 179.00 KB

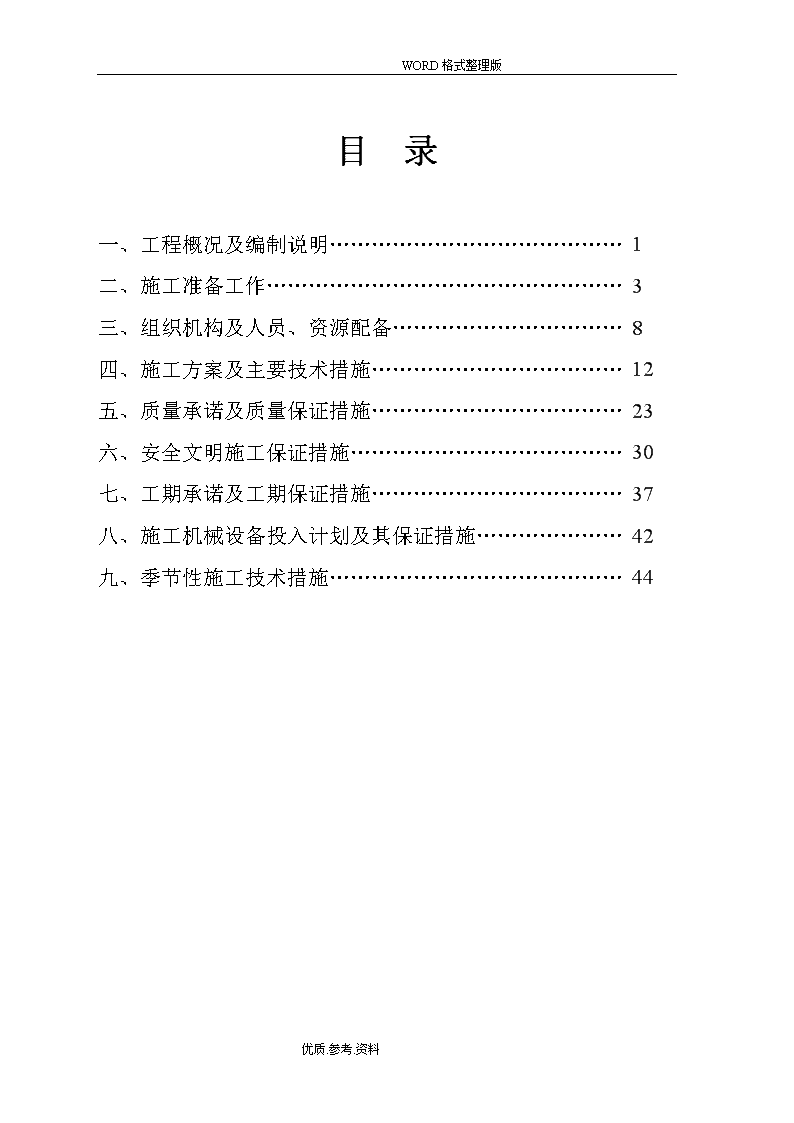

- 44页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'WORD格式整理版2016年度江宁区农村公路提档升级工程杜葛线路基工程施工组织设计编制单位:南京南部路桥工程有限公司编制日期:2016年3月22日优质.参考.资料
WORD格式整理版目录一、工程概况及编制说明……………………………………1二、施工准备工作……………………………………………3三、组织机构及人员、资源配备……………………………8四、施工方案及主要技术措施………………………………12五、质量承诺及质量保证措施………………………………23六、安全文明施工保证措施…………………………………30七、工期承诺及工期保证措施………………………………37八、施工机械设备投入计划及其保证措施…………………42九、季节性施工技术措施……………………………………44优质.参考.资料

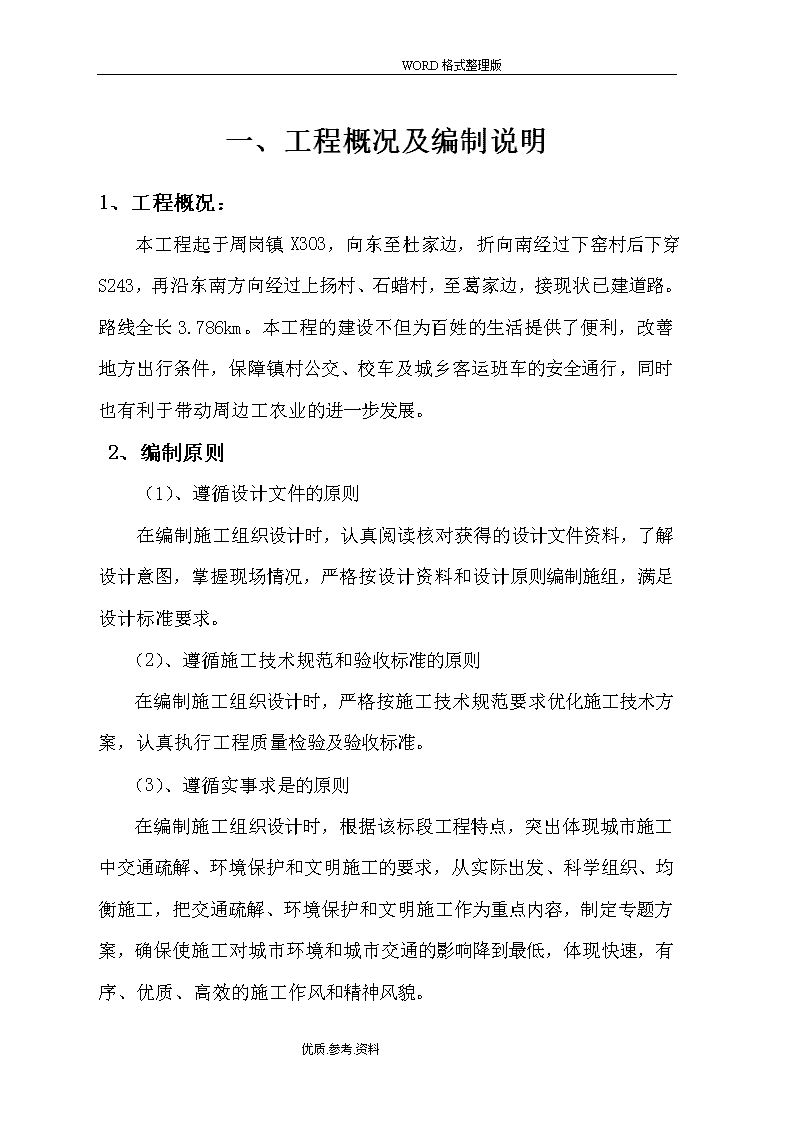

WORD格式整理版一、工程概况及编制说明1、工程概况:本工程起于周岗镇X303,向东至杜家边,折向南经过下窑村后下穿S243,再沿东南方向经过上扬村、石蜡村,至葛家边,接现状已建道路。路线全长3.786km。本工程的建设不但为百姓的生活提供了便利,改善地方出行条件,保障镇村公交、校车及城乡客运班车的安全通行,同时也有利于带动周边工农业的进一步发展。2、编制原则(1)、遵循设计文件的原则在编制施工组织设计时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准要求。(2)、遵循施工技术规范和验收标准的原则在编制施工组织设计时,严格按施工技术规范要求优化施工技术方案,认真执行工程质量检验及验收标准。(3)、遵循实事求是的原则在编制施工组织设计时,根据该标段工程特点,突出体现城市施工中交通疏解、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对城市环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。优质.参考.资料
WORD格式整理版(4)、体现“安全第一、预防为主、综合治理”的方针严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。(5)、遵循科学技术是第一生产力的原则配备技术能力强、有丰富的同类工程施工经验的技术人员,同时,在编制施工组织设计时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。(6)、遵循专业队伍施工和综合管理的原则以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到整体优化的目的。优质.参考.资料
WORD格式整理版二、施工准备工作施工准备工作的基本任务是为工程的施工建立必要的技术和物质条件,统筹安排施工力量和施工现场;是施工企业搞好目标管理,推行技术经济承包的重要依据;同时也是施工得以顺利进行的根本保证。因此,我公司在承接了施工任务后,尽快做好各项准备工作,创造有利的施工条件,使施工工作能连续、均衡、有节奏、有计划地进行,从而按质、按量、按期完成施工任务。1、现场交接准备选好地点搭建水泥库房和料场地点,做好水电接引工作,组织人员开挖探洞,调查地下各种管网、杆线的位置及走向,为确保各种管杆线的安全和工程顺利进展提供良好条件,对业主交的中桩及水准点进行复核加密,并加以控制和保护。2、建立施工组织机构根据工程项目的规模、结构特点和工程的复杂程度建立相应的组织机构。为了有郊地进行各项管理工作,在项目经理之下设置一定职能部门,分别处理有关的职能事务。坚持合理公工与密切协作相结合,分工明确,责权具体,便于指挥和管理。在建立工地组织机构后,根据各分部分项的开工日期和劳动力需要量计划,分批分阶段地组织劳动力进场,并及时组织进行上岗前的培训教育工作。3、确定施工方案,进行施工设计在全面熟悉掌握设计文件和设计图纸,正确理解了设计意图和技术要求,以及进行了以施工为目的的各优质.参考.资料
WORD格式整理版项调查之后,应根据进一步掌握的情况和资料,对施工方法和技术措施等进行重新评价和深入研究,以制定出详尽的现场实际情况的施工方案。4、施工前的设计技术交底主持施工前的设计技术交底工作,与设计单位对工程设计依据、意图和功能要求,及对特殊结构、新技术和新材料等提出的设计要求,施工中应注意的关键技术问题等,进行设计技术交底。然后研究核对设计文件和图纸的记录以及对设计意图的理解,提出对设计图纸的疑问、建议或变更。最后在统一认识的基础上,对所探讨的问题做好记录,形成“设计技术交底纪要”,由我公司正式行文,是指导施工的依据。并在单位工程或分部分项工程开工之前,对工程的设计内容、施工计划和施工的技术质量要求等,详尽地向施工班组和操作工人进行讲解、交代,以保证工程能严格安照设计图纸、施工技术规范、安全操作规程和施工质量检验评定标准的要求进行施工。5、设备人员动员周期及进场方法:(1)设备、人员动员周期①第一周期(开工前七天):项目部全体人员和各工程队人员进场。②第二周期(开工前三天):第一批机械在开工前三天全部到位。③第三周期按施工计划进行后续施工机械设备的调迁。(2)进场方法①人员分批到达施工驻地;设备采用汽车运输至施工现场。主要材料采用汽车运至工地。所有电气线路进行严格检查;安装完成后必须经过安全监察科验收,并经处安全监察长签字认可后方能使用。②优质.参考.资料
WORD格式整理版临时通讯:为保证各项工作的顺畅开展,进场后即行完善临时通讯系统;在项目部安装电话、传真机,测量技术主要人员配备对讲机,确保工程测量放线。6、技术准备(1)施工技术设计文件的复核及技术资料的准备。根据现场勘察,调查情况,对工程进行图纸对照、复核、会审,发现问题即时向监理工程师、建设单位书面汇报,认真编制各分项工程实施性施工组织设计和施工方案,呈报监理工程师和建设单位审批。(2)施工放样:本工程拟常备DTM-310、CTS1100全站仪各一台,其中DTM310用于全线导线测量、中线测设和结构物等的细部放样,路基细部放样主要采用全站仪放出的控制中桩进行;水准测量固定一台精密水准仪进行固定水准基点的闭合测量和临时水准基基点的引测、复核,另外配备一定数量020B自动安平水准仪用于从水准基点向工程细部的水准测量。交接桩完成后即组织人员对所有导线点和水准点进行导线和水准测量,若发现不闭合时,报请监理工程师复核并上报设计部门请求答复,待新坐标或新水准标高下发后再重新复测,直至闭合无误为止。优质.参考.资料
WORD格式整理版导线及水准点复测无误后,由我处精测队用全站仪迅速进行加密导线点的埋设和测量并对全线进行首次中桩放样,核对线路位置是否正确;同时采用S3水准仪进行加密水准点的引测和原地面标高的复核;若发现问题及时报请工程师复核并上报设计部门请求答复,在工程师或设计部门未答复之前,不得开工。加密导线点(水准点)的引测必须注意只能在不受工程施工影响和便于使用的位置埋设,同时应与相临两基点测量闭合后方可确定其坐标(高程);每季度应对所有导线和水准点(含加密点)进行复核,确认无误后方可继续使用,对可能发生滑坡、失稳、沉降等不利情况的地段设置监控观测桩,安排专人进行定期观测,发现问题及时处理。全段的中线和高程控制由专人负责,每月进行一次,发现问题及时上报,确保正确无误。测量人员配备在组织机构中详述。(3)原材料试验和施工配合比选定。进场后,立即配齐各种工程试验器具(原有)。对工程中所使用的各种原材料进行试验,选定各种强度等级的混凝土施工配合比并报送监理工程师审批、鉴定。(4)物资、材料准备:依据《施工进度计划》编制实施性《材料使用计划》并派物资材料人员落实各种物资、材料的供应渠道,保证按计划及时供应,做到不积压,不短缺,各个工点设置材料库;对用量较大的主要材料,做到择优采购,既保证质量,又减低成本。(5)填筑工作便道,并同时接驳水管与电源。(6)对施工队伍进行技术和安全交底,施工机械进场,并进行调试。(7)机械、材料的进场准备及劳动力的组织①.落实相关材料进场,并及时在监理工程师监督下进行取样,送有关检测部门进行分析检测。②.按照材料及机械计划编制分批进场计划,在中标后即组织材料、机械进场,并合理调配资金,分期分批组织材料进场。③.安排劳动力进场,并对准备进场的劳动力进行劳动安全教育;对工程所需的各技术工种进行技术培训教育,取得有关上岗证、资格证后方许其进场从事相应工种的工作。(8)建立工地试验室、做好原材料试验优质.参考.资料
WORD格式整理版在施工驻地建设进行的同时组织试验室人员进场,组建工地试验室,检测及标定试验设备(设备标定由国家计量局认可的单位进行)。在试验设备配备齐全并通过标定以后,立即向监理单位申请试验室临时资质。在试验室建立完成并通过验收以后,由试验员对沿线挖方路段和借土场的土取样进行土工试验,并对沿线周围的砂场、石场进行取样,做好砂、石、土原材料试验及砂浆和砼配合比的部分试验,以备送监理单位中心试验室作平行试验,做好开工前准备工作。(9)施工协助配合工作我公司将办好开工申报手续,加强与各主办单位的联系,为工程的顺利进行提供有利的条件。经有关部门同意,确定施工临时设施布置方案;及时联系和办理施工用水用电、夜间施工许可、余泥散体物料运输及排放、占用道路、消防等事项。7、落实消防和保安措施建立消防和保安等组织机构,制定有关的规章制度,布置安排好消防保安等措施。优质.参考.资料
WORD格式整理版三、组织机构及人员、资源配备1、拟为本项目设立的有关组织机构我公司根据本工程的特点,为确保工程实施过程中的有效组织指挥,优质、安全、按期地完成任务,项目部本着高效、精干的原则,由项目经理、总工程师、主管工长、各专业工长、材料部门、机电班组等组成。项目部各管理人员岗位职责如下:(1)项目经理主要职责代表公司法人实施向业主作出的承诺。主持编制工程施工管理总体方案,对工程质量、安全、文明施工及环境保护负全责;负责经理部内部的人员配制、资源调配和内部承包合同签定;保证项目部各项工作有效运行;定期组织召开工程例会,处理施工中出现的重大决策问题;定期向公司总部报告项目经理部整体运行情况。(2)项目副经理主要职责在项目经理领导下,协助项目经理工作,对分管的工作负责。负责现场的全面施工生产及施工检查,对现场施工的人员、机械调配、施工进度、质量和现场存在问题及时采取预防纠正措施;组织定期质量、安全、工期大检查,进行施工现场标准化管理;定期组织召开工程例会,对工程施工中出现的问题提出处理、改进意见。(3)项目总工程师主要职责优质.参考.资料
WORD格式整理版在项目经理的领导下,对工程质量负全面责任。主持项目经理部质量管理保证体系建立与运作;指导技术人员做好技术工作;组织编制施工组织设计;制定重大施工技术方案;会同专家组、技术人员负责对工程质量薄弱环节和技术难点搞好技术攻关工作;负责新技术、新工艺、新设备、新材料的应用和先进技术的推广;负责设计变更的审定与呈报工作;与设计、监理、业主经常沟通,保证设计、监理、业主的要求与指令得到及时执行。(4)施工工长熟悉图纸和工艺规程,组织劳务班组进行分部分项工程施工,对施工中工人的具体工作做好指导、检查和监督;按照施工计划,合理安排施工,认真进行过程控制,保证工序能力满足要求;认真执行施工组织设计和项目质量计划,编制作业指导书,做好分部分项过程的技术交底和安全交底并监督实施工;组织班组进行自检、互检和执行工序交接检制度;填写隐检、预检记录,会同工程师质检员等办理隐藏工程验收,填写施工日志和分项工程质评记录;组织施工班组长质量管理活动。2、管理措施认真学习先进经验,组织科学施工。运用系统工程和统筹法原理,实行计划网络管理,同时加强各方协调,确保各个环节顺利运转,提前做好一切准备。选派具有快速施工经验,善创优良、文明施工的管理队伍进场,进行现场管理;选派善打硬打,屡创优良且技术和政治素质双优的施工班组进场施工。进一步深化和完善以工程质量、施工进度、安全生产为主要指标的内部承包责任制,真正做到工程质量和施工进度同每一个施工人员的利益相联系,使每个施工人员真正认识到质量是企业的生命,安全是职工生命的保障。优质.参考.资料
WORD格式整理版专人负责及时编制旬、月的生产作业计划和其他计划;每旬召开一次现场生产会议,落实生产计划,解决存在问题;每天下班前进行一次管理班子碰头会,处理当天发生的问题和调整次日的生产计划,真正做到“以天保旬、以旬保月”最终实现保质保量按期完成施工任务。实行ISO9001全面质量管理体系,积极开展“QC”活动,以提高和保证工程质量。严格把好原材料、成品、半成品的质量检验关,做到不符合质量要求的坚决不用,预先做好砼和砂浆试配,严格控制砼、砂浆配合比,准确计量,以保砼、砂浆质量。认真及时做好逐级的书面技术交底,技术复核、隐蔽工程和结构中间验收。实行上下道工序交接验收制,真正做到道道工序把关。进一步加强技术档案管理,专人负责工程技术资料的收集和保管工作,做到工程结束资料同步齐全。为确保本工程的排水和道路基层、面层工程质量,在施工前,先做好样板,经公司自检后,请甲方、设计等有关部门鉴定认可,再大面积施工。施工时实行挂牌操作,每天检查,及时修整。优质.参考.资料
WORD格式整理版2、项目组织机构图项目经理总工程师施工技术部施工管理部施工组织部技术组试验组质检组现场管理组对外联络组计划统计组设备材料组安全文明组施工班组优质.参考.资料
WORD格式整理版四、施工方案及主要技术措施1、管理目标质量目标:符合国家验收标准,确保一次性达到合格。安全目标:严格按建设部颁发的《建筑施工安全检查标准》(JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故。工期目标:采用分区平行流水交叉作业,网络优化组合,确保竣工。2、施工方案2.1、基底处理采用推土机、挖掘机清除施工范围的草皮、表土和树木、树根。特别是回填土、腐植土要用挖掘机全部清除,以保证基底土的密实。2.2、路基挖方施工方案路基开挖采用分段纵挖法为主,分层纵挖法为辅的方法施工,挖掘机挖装,自卸汽车运输。本合同段可利用土方采用推土机作业,远运利用土方挖掘机挖装,自卸汽车运输的方法作业。2.3、路基填方施工方案路基填方采用分区分段填筑,挖掘机或装载机装料,自卸汽车运料、推土机摊铺、平地机整平、推动压路机碾压。2.4、取土方案为保证施工质量,最大限度的减少占地,特采取如下措施:(1)、选用合格土源。(2)、将挖方段的可利用的土方全部纵向调配,以减少弃方。(3)、按确定的取土场,采取集中取土的方案,不乱取乱挖。3、施工方法措施优质.参考.资料
WORD格式整理版3.1、清理与掘除(1)、施工前确定现场工作界线。(2)、对路基用地范围内的树木及障碍物进行清除。(3)、以推土机并配合人工清除路基用地范围内的垃圾、有机物残渣。回填路基用地范围内的坑穴认真清理并夯实,有水部分将水排除,并将松软及泥湿部分全部清除。(4)、路基用地范围清理完毕,及时用机械进行填前压实或地基处理。3.2、路基土方开挖(1)、采用挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留10cm-20cm厚整修层,由人工整修至设计位置,详见“路基土方开挖施工工艺框图”。路基土方开挖施工工艺框图测量放线截排水沟施工开挖工程师审批整修质量检验优质.参考.资料
WORD格式整理版(2)、开挖中如发现土层性质有变化时,及时修改施工方案,并及时报请工程师批准。(3)、对图纸未标出的地下管线、缆线、文物古迹和其他结构物进行保护,一旦发现立即报告工程师,且停止作业,保护现场并听候处理。(4)、为保证居民区居民及施工人员的安全,首先修建临时便道,并做好防护措施,确保开挖工作的顺利进行。(5)、土方地段的挖方路基施工标高,考虑因压实而产生的下沉量,该值由实验确定。(6)、因气候条件使挖出的材料无法按照设计文件及技术规范要求用于填筑路基和压实时,停止开挖直至气候条件好转。(7)、路基挖至设计标高后,立即进行雨水工程的施工。3.3、路基填方施工(1)、排水、清泥①在地表过分潮湿,在路堤两侧护道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水。②在护道外侧的排水沟,在沟的外侧填筑土埂,防止线外地表水流入。③在路基范围内有大片低洼积水地段时,先作土埂排除积水,并将废弃物、淤泥以及不适宜的材料清除路堤以外,将此地面翻松,经处理后再进行压实。(2)、路基填筑(土方)①填料选择:对已确定的取土场,在不同部位取多个土样进行试验,其试验项目按《技术规范》规定。通过试验确定填料类别,提供检测数据。优质.参考.资料
WORD格式整理版②试验路段:路基填筑前,按工程师现场选定试验路段进行压实试验,试验路段长度不小于50m(全幅路基),以确定压实机械最佳组合方式,碾压遍数、松铺厚度、填料最佳含水量和施工工序等,加强路基CBR值的控制,提前掌握试验资料,以便后期顺利施工。③路基填筑流程及方法a、流程:路堤填筑采用“三阶段、四区段、八流程”施工流程组织施工。三阶段:准备阶段、施工阶段、竣工阶段。四区段:填筑区段、平整区段、碾压区段、检查区段。八流程:施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、路面整形、坡度整修。b、方法:采用挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。路基填筑采用先低后高分层进行,先边后中间顺序压实,填料的挖、运、铺、压连续进行。④填土路基施工a、填土路基按路基面平行线分层控制填土标高,填料分层平行摊铺,松铺厚度不大于300mm。每层、每侧填料铺设宽度超过填层设计宽度500mm,确保修整路基边后,路的边缘有足够的压实度。b、对填土高度小的地方,地表清理与挖除之后,将表面翻松深300mm,然后整平压实。c、在路基填土高度大地方,将路堤基底整平并在填筑前进行碾压。优质.参考.资料
WORD格式整理版d、在路堤范围内修筑便道时,该便道不做为路堤填筑的部分,拆除便道后,重新填筑成符合规定要求的新路基。e、任何靠压实设备无法压碎的大块硬质材料,予以清除,以便达到要求的压实度。f、填土路基分段施工时,两个相邻作业段交接处不在同一时间填筑,先填段按1∶1坡度分层留台阶,两段同时施工,则分层相互交叠衔接,搭接长度不小于2m。(4)、路基整修及质量检验①路基整修a、路基整修在路基工程陆续完成,雨水工程完成并回填后进行。b、恢复各项标桩,按设计图纸要求检查路基的中线位置、宽度、纵坡、横坡及相应的标高等。根据检查结果,编制整修计划,经工程师同意后动工。c、路基边用人工刮土补土整修成型。d、路基做到设计标高后,用平地机刮平,铲下的土不足以填补凹陷时,用与路基表面相同的土填平夯实。e、基础边整修挂线进行,纵坡用仪器检测。f、路基填方路段的边与挖方路段边的整修与路基平行施工;路基整修完毕,堆于路基范围内的废弃填料及时清除。②质量检验路基施工过程中和整修完毕后及时进行质量检验。a、检验项目及标准执行设计文件、技术规范相关标准。b、外观鉴定:路基表面平整、密实、曲线圆滑,直线顺直。优质.参考.资料
WORD格式整理版五、质量承诺及质量保证措施公司本着“顾客至上,优质高效创一流;科技领先,开拓创新促发展”的质量方针,为确保本工程施工质量优质的实现,我公司根据该工程施工图纸设计,现行施工规程、规范和质量检查验收标准的有关要求,我单位根据此要求按照“追求行业一流,满意建设单位期望,建造全体员工引以为荣的工程”的质量方针,根据本工程特点,确定了质量目标并详细编制了《项目质量计划》,特制定本质量保证措施。1、工程质量承诺(1)质量保证承诺:①各部位工程均达强制性标准质量等级(一次性验收合格);各分部分项工程在施工过程中把质量隐患消灭于萌芽状态中,杜绝出现返修或加固处理现象。②单位工程:确保一次验收合格,力争优质并通过竣工备案。2、质量目标我公司确定本合同段工程的质量目标是:工程竣工验收一次合格率100%。为全面实现质量目标,确保“施工必优、一次成优”,我公司将在本合同段以GB/T19002-ISO9002《质量体系—生产安装和服务的质量保证模式》标准,以全新的观念、全新的管理模式,“高起点、高质量、高标准”实施本合同段工程的质量体系管理工作。建立高效务实、运转有序的质量保证体系,使工程质量始终处于全过程受控状态。以工作质量保证工序质量,以工序质量保证工程质量。优质.参考.资料
WORD格式整理版我公司将在本项目实施质量目标管理,成立以项目经理为组长,总工程师为副组长的质量管理领导组,负责组织分阶段规划和质量计划的编制与实施,组织质量、技术、安全、试验及各作业层开展创优工作,制定切实可行的质量保证措施,解决施工中存在的质量问题,针对本项目工程特点,成立各级质量管理小组和各类重点及难点工程QC小组,形成创优网络,使工程质量始终处于受控状态。依靠科学管理和科技进步,采用新技术、新工艺、新材料,不断提高施工工艺水平,从而提高和保证工程质量,确保创优目标实现。选派组织、指挥能力强,决策水平高,富有开拓精神和管理经验的干部进入各级管理层。以高效的管理机构、高素质的技术管理人员、高技术水平的施工队伍,确保本合同段工程质量达到合格工程。3、质量保证体系强化全面质量管理,针对本合同工程的难点和重点工程,建立TQC领导小组。积极开展QC小组活动,组织技术攻关,及时总结和推广优质、样板工程施工经验。质量管理工作从合同文件、质量目标抓起,从施工组织设计和施工方案入手,依据设计文件和有关规范、规程及验标,着眼于人员、物资、机械设备、工程试验、施工工艺,由始至终采取积极、有效措施,提供优质产品和优质服务。根据体系的建立,各级管理人员及施工作业人员要提高质量意识,明确自己的职责,严把质量关,保证实现预期的质量目标。4、质量保证措施4.1、确保工程质量的组织措施优质.参考.资料
WORD格式整理版(1)、认真学习贯彻全国基础设施建设工程质量工作会议精神,落实《国务院办公厅关于加强基础设施工程质量管理的通知》,在本工程中建立工程质量领导责任制,法人代表对施工质量负总责,施工单位各级领导和技术负责人对施工质量负相应的技术责任和法律责任。落实工程质量终身负责制,强化质量意识,开展全员培训,加强施工管理,规范市场行为,明确各级责任,确保优质工程。(2)、认真贯彻落实“百年大计,质量第一”的方针,把创优工作贯穿到施工生产的全过程。在施工队伍选调、机构设置、机械设备、仪器购置、管理制度、施工方案诸方面紧紧围绕质量目标,以保证和提高工程质量为主线,全面组织,优质生产。(3)、认真学习国家现行的技术规范、技术标准,深刻领会设计意图及合同条款中对质量的要求。参建人员进场前进行严格培训、考核,按规定持证上岗。严格过程控制,确保达到国家和交通部现行的质量验收标准,实现质量目标。(4)、强化以各级第一管理者为首的自检、自控体系。项目经理部设安全质量检查部,施工队设专职质量检查工程师,工班设兼职质检员。配齐、配强质量管理人员,实行施工技术部门管理、质量检查部门监控的监管分立体系。立足自检自控,责任落实到人,严格考核奖惩。把监理工程师“一次检查合格率”作为重要考核指标,切实实行质量一票否决制。(5)、项目经理部设立工程试验中心、施工队设专职试验员,负责本合同段的试验工作。配齐专业人员和所需试验、检测仪器设备,通过检测试验手段,对成品、半成品、原材料和施工过程中的质量严格检验监控,保证材料质量合格、试验数据准确,协助配合质检工程师和监理工程师进行全面的施工质量监控。优质.参考.资料
WORD格式整理版(6)、为保证严格按ISO9002系列质量保证模式组织生产,拟制定本工程项目各工序、各环节的操作标准、工艺标准、检查标准,将各标准分解落实到岗、到人,并对各标准的执行情况跟踪检查及时总结整改,以确保各工序的质量。(7)、根据施工组织设计及工艺要求,配齐配足各类型机械设备,以满足机械化流水作业的需要。(8)、加强与建设、监理、设计单位的密切配合,主动听取监理工程师的意见,执行监理工程师的指令,实现“四位一体”联合创优的质量工作格局。(9)、接受政府监督,严格执行政府职能部门工程质量监督制度。(10)、本合同段工程全部自行施工完成,决不转包,不分包,以高素质的施工队伍保证工程的高质量。4.2、保工程质量的技术措施(1)、推行现代化的技术管理,运用统筹、网络技术编制切实可行的实施性施工设计与施工网络管理计划。在保证工期的前提下,提高资源配置,努力降低成本,严格按网络节点工期要求,分阶段控制,实现均衡生产,为保证工程质量创造条件。优质.参考.资料
WORD格式整理版(2)、加强施工技术管理,坚持技术复核制度。本合同段工程开工前请设计单位技术交底,由经理部组织测量队对中线、高程进行贯通测量,测设控制桩和重点工号的定位桩。对收到的设计文件,由总工程师组织有关人员进行会审,技术人员进行认真复核,对存在的问题及时与设计部门联系解决,最后交付施工。技术人员对施工设计、技术交底书、施工测量数据,均严格执行复核签字制度。所有图纸、技术交底书、测量放样资料,由技术主管审核后再交付施工,做到及时、准确、无误,杜绝由于技术指导错误而影响工程质量。(3)、严抓工程材料质量关,从选择料源到订货、采购进场、保管发放、施工过程都坚持检验制度,一切工程用料由工程试验中心取样检测试验合格后订贷,采购进场。进场材料分类存放、保管,在使用前进行抽检,检验合格后使用。(4)、加强工序质量控制,把为本工程制订的工序操作标准、工艺标准、检查标准落实到各部门、各环节。施工操作、工艺流程、检测试验进行全过程跟踪,对执行情况做出详细记录,针对存在问题及时整改。违规作业未改正前,或工序质量检验不合格,不准进入下一道工序。(5)、开展QC小组及创优质样板工程活动,充分发挥工程技术人员在创优活动中的作用。按照全面质量管理工作的要求,对重点、难点工程积极开展QC小组活动,从施工方案、施工方法和施工工艺到工程材料和机具设备,组织技术攻关。对活动成果要及时总结,不断充实、完善和提高,为其它工程的施工质量提供可借鉴的经验。(6)、严格执行隐蔽工程检查的规定。所有隐蔽工程首先进行严格自检,并在检查证上签字后再继续施工。如遇与设计资料差异较大的隐蔽工程,自检合格后填写隐蔽工程检查证及附件。于隐蔽前24h报请监理工程师检查,在报监理工程师的同时,还要通知设计单位参加检查、签证。除执行上述规定处,还要接受监理工程师或甲方代表的随时检查和政府质量监督部门的重点检查,并为之提供必要的检查条件。优质.参考.资料
WORD格式整理版(7)、工程开工前,由经理部总工程师组织技术人员,对施工方案进行筛选和优化,采用成熟的新技术、新工艺,编制、充实和完善实施性施工组织设计。在实施中,技术人员经常深入施工现场,进行技术指导,确保施工组织设计的贯彻实施。(8)、为保证质量检测的准确性,所有计量器具,按规定定期由计量部门检验标定,合格使用,不合格的计量器具不使用。(9)、积极推广采用新技术、新材料、新工艺、组织好施工生产。根据设计文件和施工技术规范要求,积极、大力推广采用新技术、新材料、新工艺。推行全面质量管理,开展群众性QC小组活动,在施工中制定工作规划、质量标准、工艺流程,超前探索和解决施工中的难点,提高工作质量,保证工程质量。(10)、认真贯彻ISO9002系列标准,实行施工技术、测量、试验、计量、技术资料全过程的标准化管理,做到技术标准、质量标准和管理标准相统一。妥善保管有关进度、质量检验、隐蔽工程试验报告以及与本工程相关的原始记录和照片。4.3、确保路基工程质量措施(1)、路基工程施工前,先在选定好的试验段施工,取得符合设计及规范要求的技术参数及合理工艺流程后,再全面展开施工。施工中按照规定的频数、位置用规定的仪器设备进行质量检测。(2)、路基填筑执行公路路基填筑压实施工工艺,按三阶段、四区段、八流程水平分层填筑施工。摊铺过程中设专人检查,质检工程师抽查摊铺厚度,摊铺厚度不大于试验确定的虚铺厚度。经试验段确定的机械组合不随意变更。若土质及机械组合发生变化,重新进行试验段施工,检验确定各项施工技术参数,保证路基填筑质量。优质.参考.资料
WORD格式整理版(3)、严格施工过程中的土质鉴别、含水量检测及压实度检测,每填筑一层经检测合格后再进行下一层土方填筑。含水量小时洒水翻拌,含水量大时晾晒达标后再进行填筑。5.4、确保基层工程质量措施(1)、为确保工程质量,基层和底基层混合料全部采用拌和站集中拌和,用重型压路机和振动压路机碾压。(2)、施工底基层、基层时,依据沉降监测资料,对底基层、基层的铺筑标高、铺筑厚度进行适当调整。(3)、大型压实机械不能作业的部位,采用小型打夯机夯实,使之达到的要求。(4)、采用施工现场取样的方法控制、检验工程质量,检测强度和铺筑厚度;压实度、平整度、标高等技术指标按照技术规范规定的实测项目、频度及质量标准进行检测。(5)、加强施工测量的控制工作。做好中线、水平的贯通测量和施工过程中水平、中线、几何尺寸的测量,坚持测量人员跟班作业。优质.参考.资料
WORD格式整理版六、安全文明施工保证措施1、安全目标本工程杜绝重大伤亡,无重大设备、火灾、管线、交通等事故。安全管理规范,资料齐全,安全考核达省、市级标化工地。完成建设单位下达的文明标化工地要求。本工程严格执行“安全第一、预防为主、综合治理”的方针,根据本工程特点,我们制定如下目标:安全生产以现行考核指标为依据,杜绝重大恶性事故发生,无重大设备、管线事故,控制工伤频率低于0.06%,达标率为100%,确保重大事故为“零”,创市级安全标化工地。施工现场安全达标。不发生因安全防护不完善、管理混乱,被上级或政府有关部门通报,造成社会影响。安全控制要点根据本工程的特点,安全工作控制点主要有:反坡施工防水淹,防突发涌泥、涌水;过断层破碎带、风化深槽、风化囊地段防塌方、防支护大变形;运输过程防撞车;在管理方面防爆、防盗、防火、防台风、防洪、防暑、防食物中毒、防地方性传染病等。2、安全生产保证体系抓生产必须抓安全,以安全促生产。按照“综合治理、管生产必须管安全、否决权、从严治理、标准化管理”五项原则,建立、健全安全生产保证体系。优质.参考.资料
WORD格式整理版安全生产保证体系由组织保证、工作保证、制度保证组成。贯彻以企业安全生产责任制为主体的安全生产管理措施,真正落实“安全第一、预防为主、综合治理”和谁主管、谁负责的原则,做好安全生产技术交底,加强安全措施,成立安全、文明施工办公室,具体实施安全、文明施工工作的计划,成立安全及消防管理体系。3、组织保证为实现安全目标,强化安全管理,本项目成立以经理、总工程师、安全检查工程师为主要成员的安全生产委员会,下设安全检查室。安检室配备安全检查工程师,施工队专设专职安全员,工班配兼职安全员,形成自上而下的安全生产监督、保障体系,对施工生产全过程实施安全监控。经理部负责安全设计,队、班组负责实施。建立各级领导层层负责,包保落实,群体保安全的总体格局,为实现安全生产提供强有力的组织保证。建立进度控制的组织系统,从项目经理,专业施工队、班组长及其所属全体成员组成施工项目进度计划实施的完整的组织系统并明确各岗位、各层次人员的职责和任务,遵照计划规定的目标去努力完成每一项施工任务。为了保证施工进度计划的实施,建立进度的检查控制系统。从公司到项目部都设立专职人员负责检查汇报,统计整理实际施工进度的资料,并与计划进度比较分析和进行调整。不同层次人员有不同进度控制职责,分工协作,形成一个纵横连接的施工项目控制组织系统。优质.参考.资料
WORD格式整理版项目经理是计划的实施者又是计划的控制者,项目经理对计划的落实和控制负有直接责任,所以要通过提高项目经理的责任来保证进度计划的实现。4、工作保证落实基础工作。树立“安全第一,预防为主”的思想,抓好安全教育,开展行之有效的预测预防活动。力争将事故隐患消灭在萌芽状态。加强职工岗前培训,提高全员的安全意识,实行持证上岗。确定防范重点,本合同段将防物体打击事故、防漏电、触电事故、防行车交通事故、防机械车辆事故列为防范重点。针对具体情况,制定详细的安全技术措施或操作规程,并一一落实到各项工作中,以强有力的工作保证,确保安全目标的实现。5、制度保证为保证各项安全技术措施的落实,确保安全生产万无一失,制定安全生产制度,对施工生产全过程进行安全督导。以制度规范每一个职工的行为,并逐渐转变成一种自觉的行动,真正实现安全生产。(1)现场单位工程负责人必须与公司签订安全生产协议书。(2)现场单位工程负责人应对本单位劳动保护和安全生产工作负具体领导责任,认真执行安全生产规章制度,不违章指挥,对工人进行安全教育。优质.参考.资料
WORD格式整理版(3)技术负责人,施工员对所管工程的安全生产负技术上责任,制定和实施安全技术措施,进行技术安全交底,对施工现场搭设的架子和安装电器,机器设备等安全技术措施,进行技术安全交底,对施工现场搭设的架子和安装电器、机械设备等安全设置,要组织验收,合格后方能使用。不违章指挥。组织工人学习安全操作规程,教育工人不违章作业,制止违章作业,认真消除事故隐患,发生事故立即上报,并参加调查处理。(4)安全员应认真贯彻执行安全技术劳动保护法规,做安全生产的宣传教育和管理工作,掌握现场安全生产情况、调查研究,检查生产中不安全问题,提出改进意见和措施,制止违章指挥和违章作业,遇有严重险情有权暂停生产,并报领导处理。(5)班组长要遵守安全生产规章制度,领导本组安全作业,认真执行安全交底,发生问题立即采取改进措施,组织班组安全活动,开好班前安全生产会,发生事故立即向施工安全员报告。6、安全技术管理(1)所有建筑工程的施工组织设计(施工方案),都必须有针对性的安全技术措施,爆破,都要编制单项安全技术方案。(2)施工现场道路、材料堆放,临时和附属设施等的平面布置,都要符合安全、卫生、防火要求,并要加强管理,做到安全生产和文明施工。(3)各种机电设备的安全装置和起重设备的限位装置,都要安全有效。(4)施工现场和木工加工间,贮存易燃易爆器材的仓库,要建立防火管理制度,备足防火设施和灭火器等,要经常检查,保证良好。7、安全纪律(1)企业职工要热爱本职工作,努力学习,提高政治、文化、业务水平和操作技能,积极参加安全生产的各种活动,搞好安全生产。(2)遵守劳动纪律,服从现场领导和安全检查人员的指挥,工作时思想集中,坚守岗位。未经许可不得从事非本工种作业。优质.参考.资料
WORD格式整理版(3)严格执行操作规程,不得违章指挥和违章作业。(4)按照作业要求正确穿戴个人防护用品,进入施工现场必须戴安全帽,严禁赤脚或穿高跟鞋、拖鞋进入施工现场。8、安全技术交底和安全教育(1)实行逐级安全技术交底制度,开工前,单位工程技术负责人要将工程概况、施工办法、安全技术措施等情况向现场全体职工进行交底,施工员(工长)要按工程进度分部分项同有关班组长进行交底,并履行交底签字手续,班组每天要对工人进行施工要求,作业环境的安全交底。(2)广泛开展安全生产的宣传教育,使广大职工群众,真正认识到安全生产的重要性、必要性,懂得安全生产、文明生产的科学知识,牢固树立安全第一的思想,自觉地遵守各项安全生产法令和规章制度。(4)新工人(包括合同工、临时工、学徒工等)参加现场施工、必须先进行安全教育。教育内容包括安全技术知识、设备性能、操作规程、安全制度和严禁事项。(5)电工、焊工、架子工、机操工及起重打桩机和各种机动车辆司机等特种工种工人,除进行一般安全教育外,还要接受本人工种的安全技术培训教育,经考试合格发证后,持证上岗操作。9、安全检查(1)施工现场要经常进行安全生产检查,项目部每周要组织一次大检查,班组每天要进行一次检查,边检查边整改。(2)每次检查要有重点、有标准、要评比记分。优质.参考.资料
WORD格式整理版(3)对查出的隐患,要制定整改计划,定人、定措施、定日期,在隐患没有消除前,必须采取可靠的防护措施,如有危及人身安全紧急隐情,应立即停止作业。11、事故调查和处理现场发生伤亡事故,必须遵照国务院关于职工伤亡事故报告规程的规定办理,事故报告要及时。发生伤亡事故要组织调查,认真从生产、技术、设备和管理制度等方面进行分析,要查清原因,查明责任,提出防范措施,严肃处理事故责任者。12、确保文明施工保证措施(1)现场场容管理:①项目部建立文明施工责任制,划分区域,明确责任,及时清除杂物,保持现场清洁。②项目部施工现场场地平整,道路通畅坚实,有排水措施。基础、管道施工完后及时回填平整,清除积土。③项目部的各种临时设施,包括办公、生活用房、仓库、材料与构件堆场,临时水电管线,严格按照施工组织设计(或施工方案)确定的施工平面图来布置、搭设或埋设整齐,不准乱堆乱放,并注意做好生活区内卫生。④现场水电有专人管理,保证无常流水、长明灯。⑤工人操作点和周围保持清洁整齐,做到边干活边清理,活完料净场清。⑥名种材料、半成品在场内运输过程中,做到不撒、不漏、不剩,撒落漏掉时要及时清理。⑦施工现场的残土和垃圾设置临时堆放点,并及时外运。优质.参考.资料
WORD格式整理版(3)项目部现场材料、机具管理①现场各种材料按照施工平面图中规定位置堆放,堆放场地坚实平整,并有排水措施,材料堆放按照品种、规格分类堆放整齐,便于保管和使用;并按局、公司的《程序文件》规定插有标识牌。②怕潮、怕洒、怕晒的材料有防潮和遮盖措施,易失小件和贵重物品入库保管。③项目部现场使用的机械设备按施工组织设计规定的位置定点安放,机身经常保持清洁,安全装置可靠,机棚内外干净整齐,视线良好。(4)施工操作规范化、标准化①各施工工种、工序的操作规程的技术交底要全面清楚,一些固定的场地(如拌合场、预制场、试验室)或作业对象固定的机械(如压路机、摊铺机等)将有关操作要求、程序、主要技术指标等写成卡片,贴在墙上或挂在机上。②现场施工操作规范,无不顾质量、安全和设备完好的“野蛮施工”现象。③拆除各种周转性材料(如模板、脚手架等)或装卸物品时,轻拿轻放,以免损坏或缩短使用寿命。优质.参考.资料
WORD格式整理版七、工期保证措施1、进度的调控管理(1)本计划作为指导性计划,如何达到较好的操作性,由项目经理制定,项目总工程师具体深化,公司技术部门负责监督和跟踪协助。(2)本计划的控制点目标必须按期完成。(3)深入编制计划和计划落实中应注意以下几点(4)工作关系的确定主要依据为工序、工艺流程、工作面的要求,劳动力和周转材料的安排为次要依据,工作关系必须简捷和有最大限度的可操作性,即使施工出现非正常情况,工作关系也基本不必调整且计划网络也不会断链。(5)从计划编制上保证工序时间安排上的科学性、合理性,保障施工的流畅开展。(6)充分利用工作面,可分段进行施工,保证施工的节奏和合理性,有目的使各工种劳动力在工作面上相对独立的展开。2、进度计划的管理(1)提前对下阶段计划进行深入编制。(2)每日对计划进行一次检查和调整,报项目经理审核后执行。(3)月计划编制后交与各专业施工员每人一份,并对进行控制关键点进行重点交底。(4)各专业施工员根据进度计划准确地计算主材、周转材料需求计划和进场时间并报项目经理审核。依据实际劳动力的使用情况,对劳动力数量的需求作计划调整,妥善解决劳动力的工作量饱满、均衡使用等问题。优质.参考.资料
WORD格式整理版3、施工进度计划的管理(1)为保证总目标的实现,要以质量、安全为第一,以进度为核心。首先,以总进度网络为依据,按进度阶段的不同,分解为多层次,再按各层次分解为不同的进度目标,建立起一个以分解进度目标为手段,以进度控点为目的的进度控制目标系统。(2)明确工期进度控制方法与原则A.按施工阶段分解,突出控制节点。B.以关键线路和次关键线路位为线索,以网络计划中心起止点为控制点,在施工中要针对不同阶段的重点和施工进度的相关条件,制定施工细则,作出更加具体的分析研究和平衡协调,以达到保证控制节点的实现。C.按施工班组分解,明确分部目标。D.对总进度网络为依据,明确各单位的工期目标,通过合同责任书落实责任,以分部目标来确保目标的实现。(3)按专业工程分解,确定交接日期。在不同专业和同工种或不同工种的任务之间,要强调相互之间的衔接配合,确定相互间交接日期,强调为下道工序服务,并需承担因耽误下道工序而造成的窝工等损失及总工期(关键线上)损失。强化工期严肃性,保证工程进度不在本工序造成延误,通过掌握对各道工序完成的质量与时间的控制达到各分部工程进行计划的实施,(4)同时按总进度网络计划的时间要求,将施工总进度计划分解成年度,季度、月度及旬进行控制计划,这样将更有利于计划目标的控制。4、控制原则优质.参考.资料
WORD格式整理版下级目标必须达到上级目标的要求。5、实现工期进度计划的动态控制施工阶段进度计划的控制是一个循序渐进的动态控制过程。施工现场的条件与情况千变万化,项目经理都要随时了解和掌握与施工进度相关的各种信息。不断将实现进度与计划进度进行比较,从中明了两者之间的差异状况,一旦发现进度拖后,首先分析产生拖后的原由,并系统的分析过后续工序产生的影响,在此基础上提出修改措施,以保证项目最终按预计目标实现6、制定保证工期的技术措施(1)为确保工程按合同工期完成,我公司将从组织、技术力量、设备、物资等方面加以保证,并按施工组织设计、施工网络计划科学组织施工,且积极创造条件,提前完工。(2)建立完善的组织管理机构-工程项目。强化施工组织指挥系统,做到权威、灵活、高效,并保持项目部人员的稳定,以保证项目管理工作的持续效率。(3)在施工过程中,运用科学的方法组织施工,根据总目标合理制定分项工程的管理目标,并层层落实至班组,制定分项作业计划。(4)每周在现场组织一次工程例会,业主、驻场监理工程师、项目经理、各专业班组负责人参加,了解每周工程进度,协调情况,发现问题及时解决,协调各方资源,保证阶段施工按期完成。(5)各分项工程要根据施工总体网络计划的安排,编制各自的网络计划,找出各分项工程的关键线路,层层分解落实。定期检查网络计划的实施情况和存在问题,发现问题及时调整,对于已“破网”或将“优质.参考.资料
WORD格式整理版破网”的施工项目,研究出“补网”或“保网”措施,并落实责任人,使施工能按网络计划顺利进行。(6)根据施工计划,做好机具、人员、材料的到位工作。施工现场日夜有项目经理或主办施工员值班,及时解决施工中出现问题。(7)当由于设计变更、材料供货及时或其他原因使得网络计划严重“破网”时,应及时重新调整网络计划,使之符合实际情况,并按调整后的网络计划组织施工。(8)在合同工期内合理安排劳动力,抓好各工序的衔接。加强设备保养,确保施工顺利进行。(9)每项作业都做好技术交底工作,提高施工队伍素质,减少返工造成的工期延误。7、技术交底保证工期措施(1)编制切实可行的施工组织设计方案及各分部分项工程的技术交底,提前落实图纸和现场施工的技术问题和措施。保证设计变更在施工前落实到位,尽量减少返工现象。(2)保证现场施工用水、用电正常供应,维护正常施工秩序。(3)保证各施工机械和各种周转材料的投入,坚持按审定的施工方案组织现场施工。(4)大力推广新技术、新材料、新工艺、新设备的应用,充分发挥科技进行的作用,提高功效、加快施工进度。(5)加强后勤供应,成立专门的后勤机构,服务于该工程的全过程,做到既不影响工程进度又保证工程质量。优质.参考.资料
WORD格式整理版8、施工进度计划保证措施8.1、管理人员保证措施(1)建立一个强有力的管理班子。我公司委派管理经历丰富的同志担任该项目的项目经理,按项目法组织施工,拥有在公司范围内人、财、物的高度权。(2)项目部精选经验丰富的工程技术人员,形成一个精干高效的管理班子。抽调有丰富施工管理经验的人员担任项目管理工作,分管技术、质量、安全、文明施工、后勤保障等工作。(3)保证充足的劳动力投入,我公司施工人员充足,对于本工程的施工,我公司选派具有丰富赶工经验的施工人员进场施工,实行劳动力统一调配,保证满足施工的需要。(4)建立严格的施工日记制度,逐日详细记录工程实际进度情况。(5)坚持每周定期召开一次由项目经理主持,各专业工程施工负责人参加的工程施工协调会议,听取关于工程施工进度问题的汇报,协调工程施工的外部关系,解决工程施工内部矛盾,对其中有关施工进度的问题,制定明确的计划调整方案。(6)项目部成员必须“干一观二计谋三”提前为下道工序的施工做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑施工。(7)对于影响工程施工总进度的关键项目、关键工序,有关管理人员必须跟班作业,必须要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。优质.参考.资料
WORD格式整理版八、施工机械设备投入计划及其保证措施1.具体施工机械设备投入计划主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率KW生产能力备注1卡特挖掘机CAT320B3台美产2011.8180KW良好2推土机PD1402台上海2009.5149KW良好3三轮压路机3Y21-242台徐工2008.8125KW良好4振动压路机YZ10B1台徐工2011.874KW良好5自卸车康明斯10辆南汽2010.685KW良好6平地机PY1801台柳州工程机械厂2011.5132KW良好7装载机BH3501台柳州工程机械厂2009.7158KW良好8洒水车4000L1台扬州2012.470KW良好9发电机ZV135AD2台上海电力机械厂2010.6135KW良好10蛙式打夯机HW-602台渭南2010.43KW良好11抽水泵4台南京2011.8良好12切缝机1台13工程加油车1台14流动安全巡查车1台2、施工机械设备保证措施(1)项目部工程计划组根据施工进度计划统计施工需要设备与机械,并上报各进度所须的机械设备数量给公司设备部,由公司设备部直接安排相应的施工机械和设备进场,特别是关键线路的工序施工的机械与设备必须无条件满足。优质.参考.资料
WORD格式整理版(2)在每部机械与设备进场前,公司机械设备部派专业人员进行检查维修,保证机械设备以良好状态进场。每部机械设备进场时,必须配备相应数量的操作手和维修工,保证机械设备能随时投入施工中。(3)机械进场时,根据机械施工现场的具体情况,从实际出发,根据不同的施工规模、施工条件、施工程序,全面考虑,统筹安排。(4)项目部必须提前为机械施工准备良好环境,整平场地,清除地面障碍,查清有无架空线路影响和地下管线设施,避免机械施工作业引发事故。(5)根据施工机械作业时,计算施工机械的最大用电量和用水量,设置相应的电、水输入设施,保证机械施工用电和用水的需要。(6)机械设备在闲置时,由操作手进行保养,并配合维修工整理更换零件,保证机械设备处于备战状态,具有技术状态完好,安全装置齐全、灵敏、可靠。(7)对调用的各种需运输的机械,做好运输路线安排,保证机械按照计划进场,机械进场后及时进行调试,并做好保养,确保机械状态良好。(8)机械设备管理A.实行人机固定、机械使用、保管责任制。B.实行操作证制度。对操作人员进行培训考核,确认合格发给操作证。C.严格执行技术规定。D.建立大、中型机械设备档案,以便了解情况,便于使用和维修。优质.参考.资料
WORD格式整理版九、季节性施工措施1、雨季施工措施(1)土方工程a.道路工程在雨期施工应适当缩小工作面,土方采用随挖、随运、随铺、随压实的方法,尽量当天施工当天成活,妥善安排好现场的排水和交通,切忌在全线大挖大填。b.施工地段低洼而又无排水设施,应设临时泵站,配置4台¯100潜水泵以备雨期抽水,用排水沟将雨水按地形汇集到适当地点,用临时水泵将水排出施工地段。c.路基填土每日完工前,应将表面整平作横坡并压实,以避免积水浸软路基。填土施工中遇雨要立即用机械摊平排压并留出横坡或将来土堆成大堆,存于高处,以免雨水浸泡。d.雨后基坑雨水、污泥必须全部排除后,再进行下一道工序施工,禁止雨天作业,以保证安全施工。e.根据工程特点,合理安排机具和劳动力,组织快速施工。f.取土坑及集中取土地段应设排水设施和临时交通道,避免雨后积水及影响汽车运输,致使工程停工。g.填土施工中遇雨应认真对填土排压,雨晴立即开犁翻晒,充分利用两次降雨间隙,突击成活。切不可观望等待,坐失良机。h.雨期施工应专人负责气象联系,及时收听气象台站天气预报,以供施工参考。优质.参考.资料
WORD格式整理版质量保证体系框图质量第一满足用户要求预防为主标准化设计图纸的质量标准审核施工准备阶段的质量审核材料机械的质量控制施工过程的质量控制使用过程的质量控制计量工作公司质量管理部门项目质检部门工程队质量管理员班组质量管理员质量管理目标质量保证工作计划质量保证工作体系产品形成过程中的质量控制体系思想工作体系组织保证体系质量信息管理系统优质.参考.资料
WORD格式整理版质量管理顺序框图安全生产保证体系框图安全网络安全监察部门齐抓共管安全生产监察劳动保护监察交通监察项目经理部各分部人员各班组人员设备管理人员党团组织行政工会方针:安全第一、预防为主、综合治理目标:无重大事故,无违章作业日常管理安全生产责任制安全教育工班安全生产责任制奖罚制度建立公司、项目部安全生产责任制,各级主要领导为责任人;各职能部门制定安全生产责任制度,落实安全措施;施工中若出现安全事故,应坚持“三不放过”原则处理三级安全教育;特殊工种时安全教育;新工艺安全教育;改变工种时安全教育工班安全生产制度;机具设备安全检查制度;安全无事故统计记录制度;班前安全讲话制度;开展安全日活动安全风险抵压金制度;伤亡事故罚和处份制度;表彰安全生产单位和个人制度施工组织设计有安全技术措施机具设备状况合乎安全要求施工人员经过安全技术培训建立各级施工安全责任制安全技术交流施工中各种不安全因素的控制坚持和检查安全操作规程的措施坚持地检查施工安全挂牌制施工安全验收找出施工安全生产管理的弱环切,并提出改进措施做好安全生产的评比和奖罚施工监察开工前准备施工中检查施工总结安全管理体系结构图优质.参考.资料
WORD格式整理版项目经理项目副经理总工程师技术负责人施工员材料员质检员资料员专职和兼职安全员安全值日员操作人员优质.参考.资料
WORD格式整理版工期保证体系框图施工准备做到“三快”,进场快、安家快、开工快实行网络计划管理,及时动态调整各种施工力量与各方建立友好关系,创造良好的施工外围环境适时组织劳动竞赛高素质人员组成的精干高效的项目经理部施工经验丰富的专业化施工队伍性能良好数量充足的配套机械设备畅通的材料供货渠道,充足的材料供应人员设备材料保证确保施工顺利进行实现工期目标工程保证体系施工组织保证以管理做根本编制完善的实施性施工组织设计指导施工健全的质量保证体系,避免返工积极推广“四新”开展“五小”创新工作技术保证措施得力奖勤罚懒提高工效优质.参考.资料'
