• 214.59 KB
  • 36页

国宏厂区道路施工组织设计

  • 36页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

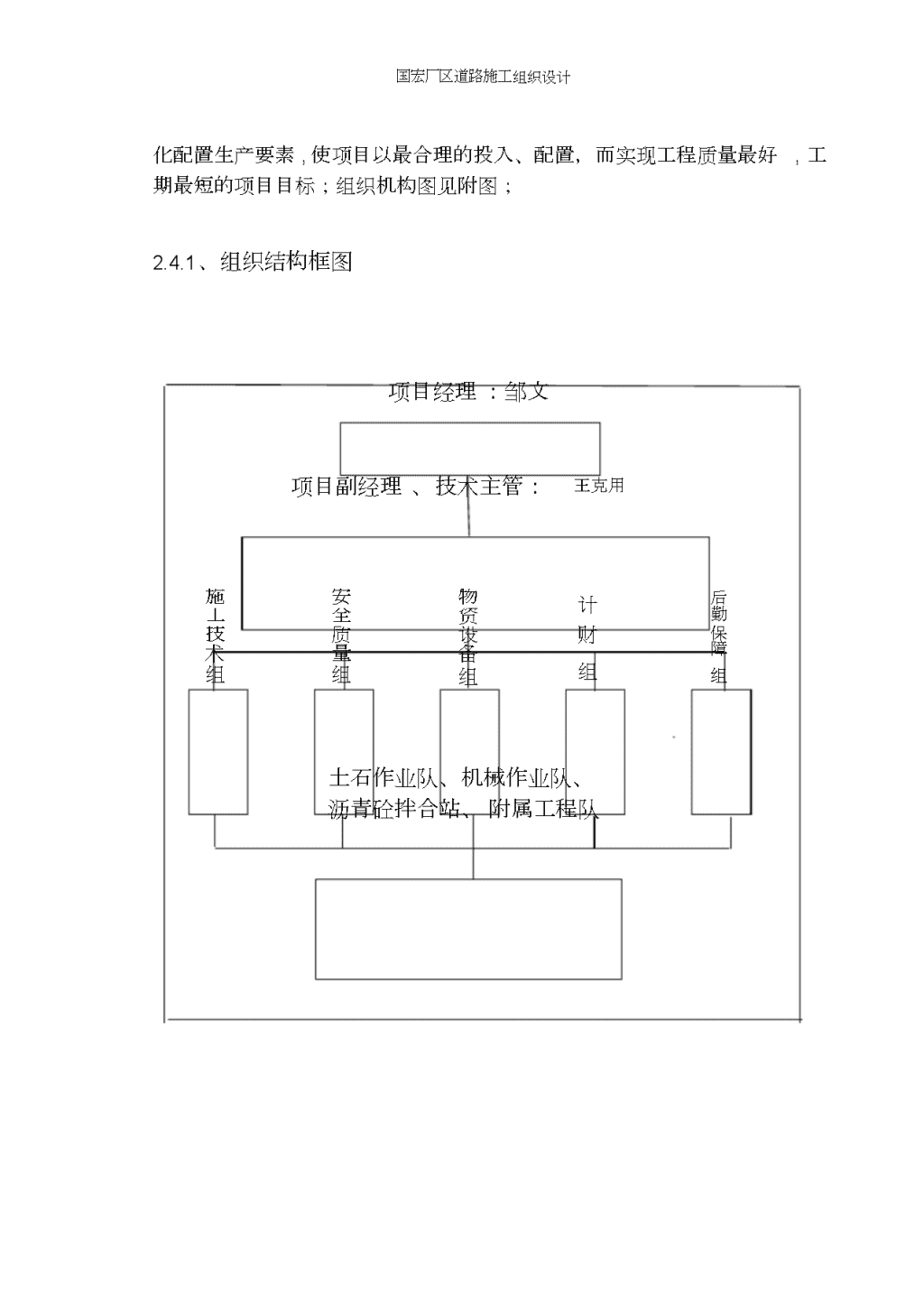

'国宏厂区道路施工组织设计兖矿国宏50万吨甲醇厂区道路工程施工组织设计第一章编制依据1、国家及行业颁布的与本工程有关的各种现行有效的技术规范、规程、工程验收规范、标准及有关规定;2、我公司质量、职业安全、环境一体化文件要求和有关作业指导书;3、本工程施工组织设计是依据现有的文件进行编制的,如有设计等因素变动,就另编制施工方案进行修改补充;其次章工程概况及施工组织2.1、工程概况本工程为兖矿集团有限公司国宏厂区道路工程;该道路6米宽,全长约2280米,宽9米的路745米;路面结构:挖填土方并压实,灰土垫层,用二灰碎石基层,铺装沥青混凝土面层;2.2、施工方案1.施工次序本工程施工次序为:测量放线→预备路基→土方工程施工→二灰碎石施工→养生→路缘石施工→沥青结构施工→路肩施工→竣工清理2、土石方工程,我们接受人工与机械相结合,为了削减土石方的二次搬运,并考虑其可操作性将该工程的土石方工程分:排水沟开挖及路基初步开挖整平阶段及路基精确整平两个阶段; 国宏厂区道路施工组织设计3、二灰垫层施工接受路伴法,在正平的路床上,按规定铺灰、上集料,用路拌机拌和、刮平机找平、碾压;4、二灰碎石、沥青混凝土全部在公司拌合厂集中拌合,用自卸车运输至现场,运距6公里,平地机平整,压路机碾压的施工方法;沥青面层摊铺接受新型自动找平摊铺机摊铺;2.1、工程目标1)工程质量目标本工程的总体质量目标为:单位工程质量优良,确保工程质量达到省优标准;全部分项工程合格率100%;质量保证资料真实、完整、规范、准时、符合规定;2)安全与文明施工目标本工程的安全文明施工目标是:无重大伤亡事故,工地现场确保创市级“文明现场标准化工地”和“安全标准化工地”,争创省级文明工地;3)工期目标30日历天(以批准的开工报告为准)本工程施工主要分为:土石方工程施工、二灰碎石路基施工、沥青混凝土面层施工,路面基层施工依据机械设备生产才能,材料供应及工期要求,分段流水施工,详细进度见方案表;2.2、项目部治理机构在国宏矿场外道路工程施工中,建安公司准备实行新的治理模式,建立健全质量保证体系,实行项目法施工;公司将从科室及基层抽调一批“有技术,会治理、懂经营、善和谐”的专业技术及治理人员,组建现场指挥部,该项目部由公司直接领导,使治理层与作业层分开,取消中间层,在施工中削减了中间环节,将极大地提高工作效率,顺应建筑业改革的需要,按项目治理规划的要求,项目经理部准时支配操作人员进入现场,优化配置生产要素,对项目实行动态治理;项目部按工期、质量方案要求,分别与资金、劳务、机电、器材、服务五大内部市场中的各专业施工队签订内部供需合同,以合同为主线,优 国宏厂区道路施工组织设计化配置生产要素,使项目以最合理的投入、配置,而实现工程质量最好,工期最短的项目目标;组织机构图见附图;2.4.1、组织结构框图项目经理:邹文项目副经理、技术主管:王克用施安物工全资技质设术量备计后勤财保障组组组组组土石作业队、机械作业队、沥青砼拌合站、附属工程队 国宏厂区道路施工组织设计2.4.1项目部主要施工治理人员表名称姓名职务职称学历主要资格、及承担过的项目负责邹-兖大路、济三煤矿场项目经理邹文队长工程师大专技术主管黄中正副队长工程师高校施工员王可用施工员助工中专质检员胡斌科员助工中技材料员于子涛科员助经中技安检员孟祥营科员技术员大专会计员吴伟科员会计师大专预算员李秀凤科员技术员中专机修治理陈强设备员办事员中技电器治理兴奋来设备员设备员高中外大路、鲁南化肥厂场内道路、木党路拓宽等工程施工;负责矿建路济二矿场外大路施工;山东嘉达纺织厂主厂房施工;参加邹-兖大路、济三煤矿场外大路参加二院住宅楼、负责邹-兖大路、济三煤矿场外大路的工程施工;参加兖矿集团工会楼、新西区公用工程管道安装的工程施工;兖矿集团工会楼、邹-兖大路、济三煤矿场外大路朝阳小区住宅楼、公园小区住宅楼施工;#公园小区7住宅楼、直线加速器及病房、济二矿场外大路施工;铁西公园给排水动力配电等安装、热交换站及隧道安装;东滩35KV变电所,铁东出线间改造,输电线路改造 国宏厂区道路施工组织设计2.4.1、质量保证体系图ISO9001质量运行设计代表业主代表质量监督监理工程师项目经理部ISO9001质量体系运行领导小组职工质量意识训练质量技术治理手段质量检查治理手段职工培训QC质量小组活动工序质量三检制群众性的技术竞赛设计文件审核制工程开工、竣工审核技术交底制工程质量三检制工程材料试验制分项工程合格检验制质量奖惩兑现制优质工程规划制项目质量方案制质量定期不定期检查制隐匿工程检查签证制质量事故“三不放过”分级检查处理制质量目标:合格工程 国宏厂区道路施工组织设计2.4、劳动力部署本工程需人员65人,其中治理人员、技术人员9人,机械操作人员16人,一般工人40人;全部人员上岗前需经过安全技术学习,重要岗位人员按规定持证上岗,一般工人主要从事土方、整平、清理、装卸等技术要求简洁的工作;劳动力方案表工种按工程施工阶段投入劳力情形土石方工程开挖阶段15人,回填阶段60人排水工程30人基层工程二灰碎石基层40人路面工程30人附属工程30人2.5、机械设备由于现场不具备安装搅拌站的条件,没有场地,所以我们使用的沥青混凝土全部在拌合厂集中拌合,用自卸车运输至现场,沥青面层摊铺接受新型自动找平摊铺机摊铺,重型压路机分层碾压施工;(详见附表四、拟投入主要施工机械设备表)2.6、材料预备2.6.1、本工程材料种类相对单一,主要为各种粒经的碎石、沥青;最大用量材料为各种粒径的碎石,因此要做好碎石的选购与运输工 国宏厂区道路施工组织设计作;依据试验室供应的协作比及工程量运算后进行选购,拌料厂备有约3000m3的场地存料;因碎石为农供材料,应提前做好储备,防止因农忙导致供应不足,碎石运输主要实行地方车辆运输为主的方式;2.4.1、沥青为常用材料、供应要充分,已提前联系货源,经试验室检验合格后,随用随运,拌料厂预备50m3储罐存料;2.4.2、其它小宗材料依据设计已联系好货源,随用随供,不耽搁施工;2.5、技术预备1)由项目主任工程师组织各专业人员熟识图纸并组织图纸会审;2)编制施工组织设计,及各分项工程的施工方案;3)落实机械设备的选型并组织进场;4)确定施工现场挖补、清理施工方案并计量;2.6、临时设施2.6.1该厂区大路,施工条件较好,办公设施设在建设单位指定地点,施工机械临时停放在现场、及建设单位现场指定的位置,在不影响其它工程施工的前提下,材料堆放在每个新施工段的邻近,便于加快工程进2.6.2、施工用水生活、施工、消防用水,水源由建设单位供应;2.6.3、施工用电1)现场总电源由业主负责从配电室接至工地处,施工现场根据实际需要设一个总配电箱;施工动力用电为三相380V电源,照明为单相220V电源;2)全部电缆均接受五芯铜芯电缆,敷设方式依据现场实际情形定,总配电箱内总开关及开关箱内各开关均选用漏电爱惜型开关,总配电箱、支配电箱及开关箱均选用建设部举荐产品;施工现场用电由建设单位供应至施工现场; 国宏厂区道路施工组织设计第三章、分部分项施工方案.3.1施工次序测量放线→预备路基→底基层施工→养生→基层施工养生→路缘石施工→沥青结构施工→(路肩施工)3.2土石方工程为了削减土石方的二次搬运,并考虑其可操作性将该工程的土石方工程分:排水沟开挖及路基初步开挖整平阶段、排水沟回填及路基精确整平两个阶段;3.2.1清表按监理工程师的要求的清除深度用推土机将大路用地范畴内的树木、丛怀草茎、草皮及其它)高质土清除运至指定地点,用重型或震动压路机碾压路基基床;当基床达到规定的密实度后,在业主指定的区域内取土并运至施工现场,用平地机协作推土机对路基进行平整整形,然后用重型或震动压路机分层碾压,达到设计标高及规范要求的密实度后施工底基层;3.2.2排水沟开挖及路基初步整平:1.路基开挖由于机械很难保证精确的挖至设计的标高,其机械开挖路基至设计基底标高15cm-20cm时,不再进行开挖,留下部分待排水沟施工完毕后回填时用人工清底整平;开挖时技术人员在现场随时进行复测,杜绝超挖现象,以免破坏基底土;路基的开挖其坡度应符合设计要求;2.排水沟开挖土方开挖时在路表面筑成3%的横坡并在路两侧设置排水沟,确保阴雨天气的雨水排放畅通;经常平整现场,清理散落的土,以利地表排水; 国宏厂区道路施工组织设计为保证工程进度及路沟施工质量,在路基填筑(或路基开挖)达到路槽标高后进行路沟槽开挖;沟槽开挖时依据要求确定边坡3.2.3.填前压实1.将清表完成的填方段用推土机,平地机整平;用震动压路机压实,压实度达到如下要求:路床下0~80厘米不小于95%;压实的检查土的含水量,对过湿土用铧犁翻晾,对过干土洒水翻拌,使土干湿均匀,直到达到正确含水量才进行碾压;碾压完成后,先自检合格后,再请监理验收;2.分段施工时,其交接处不在同一时间填筑就应按1:1坡度分层留台阶;如两段同时施上,就应分层相对交叠连接,其搭接长度不小于2m;3.放线测量填筑前测量每个段的高程,放出路基的边线,运算出需要填筑的厚度,划定区域,依据实际情形调配土方,路基两侧填土比设计边线宽50cm;3.2.4路基填筑1.填方路段的填的碾压验收合格后,再进行上方填筑;填筑时依据设计断面分层填筑压实,不问种类的上分层填筑,不得混淆;每层上的松铺厚度不超过30cm,填筑宽度在修坡后不得小十设计宽度;2.上土前对土场的土质进行检验,检验土质是否含有腐植土、生活垃圾、污泥、盐渍上以及单根树根等杂物,并对土的粒经进行检查,对超过10cm的土块应打碎后再使用;3.用挖掘机挖土,自卸车运土至需要铺筑的路段上,用推上机推平后,用预埋在下层己碾压过路基上的标尺把握填土厚度,使摊铺厚度不大于30厘米,并不定时进行抽检,严格把握填土厚度,对过厚的部位用推土机推去超过的土层后再进行碾压,切实保证填土部位的施上质量;4.填土依据设计断面分层,由中心向路边填筑压实,路堤填上宽度每侧的填土宽度均大于设计宽度50cm,以保证最终的边坡削整; 国宏厂区道路施工组织设计3.2.4把握含水量用酒精燃烧技或日晒法技现场检测土的含水量,对过温土用铧犁翻起进行晾晒;对过干土洒水翻拌,直到达到含水量不超过正确含水量的±2%;对含水量的把握以“握土成团、落地即散”为准;平整用平地机刮平至大致平整后,用压路机平压一遍,然后再用平地机精平,协作人工仔细找平至施工验收规范要求的平整度;路基整平后的横向应与设计路拱相符,成抛物线形;路基开挖至路基顶面时应依据试验留出碾压碾压碾压沉降高度;3.2.5压实用16吨振动压路机压实,碾压工作由路基边缘向中心进行,先静压一遍,再弱振一遍,然后强振;压路机碾轮每次重叠15-20cm,约碾压5-8遍,至表面无显着轮迹,达到规范要求的平整度;碾压成活后,由我方专职试验人员现场取样检验压实度、施上技术人员现场对高程、宽度等检测项目进行检测,自检合格后再报请理监理工程师和质检站进行验收,验收合格后进入下一道上序;3.2.6路基修整路基开挖接近完工时,应复原和仔细检查中线、路基边缘及纵横断面,在重要桩号及坡度变更处用水准仪进行复测高程,随后进行路基修整;整修工作包括路床、路肩、边沟、边坡等项目;路肩及肩线横坡度应符合设计要求;边沟内污泥在整修前应排除;沟底低于设计标高时,应填土夯实;边沟在整修时,应用边沟样板或拉线放样,通过整修挖除土方后;要求边直坡平;在土质不良或纵坡过大地段,边沟宜用块石、卵石的加固处理; 国宏厂区道路施工组织设计3.3基层施工工艺流程3.3.1施工次序路拌二灰碎石混合料准摊备下施工铺混整碾承层放样合料形压接缝养及处生理3.3.2路基放线依据设计图纸与交接的技术数据进行测量放线;平面按图纸数据放出中心线,依据中心线放出边线,间隔打木桩标示,高程测设在木桩侧面;施工基层时木桩可适当加密,一般纵向间隔10米设桩,横向在中心线及边线各设一桩;关键点如转点、切点、重要高程点,均实行双重爱惜,并用红油漆标注;为防止发生误用,全部桩位应编号,并据现场实际,绘出简图,标示清位置及标高;3.3.3二灰碎石施工1、施工工艺流程施工预备→备配料→拌合→运输摊铺→整平→压实→养护→检测2、施工方法施工预备:试验段开工前一个月,将拟接受的混合料协作比方案提交监理工程师批准,正式开工前15天,按监理工程师批准的混合料和地点,试铺一段面积不小于400M2的试验段,接受不同的压实 国宏厂区道路施工组织设计厚度,压实遍数、碾压速度、测试其压实系数,压实度等指标,严格把握施工程序及施工工艺,确保施工质量;3、混合料拌合:由稳固土拌合站拌合,接受电子计量设备,严格按协作比确保各材料用量精确,拌合均匀,使混合料的含水量略高于正确含水量;4、混合料摊铺:拌合均匀的混合料尽快用自卸车运至施工路段进行摊铺;摊铺前假如路下层表面过干可喷洒少量水,使表面潮湿;摊铺机全幅施工,人工协作修整;并留意松铺度与横坡;详细摊铺方法是沿道路边线纵向高程把握点,悬挂钢丝绳将摊铺机传感器于钢丝绳上以使把握标高;5、整型:混合料拌合均匀后,马上用平地机初步整平和整型;然后用平地机、拖拉机或轮胎压路机马上快速碾压一遍,以暴露潜在的不平整;整平过程中,对于局部的低洼处,应用齿耙将其表层5cm以上耙松,用新拌的混合料找补平整,再用平地机整平一次;摊铺整型检查合格后应马上用轻型压路机并协作18~21t压路机在摊铺的全宽范畴内进行碾压;直线线段,由路侧向路中心碾压,碾压时三轮压路机应重叠后轮1/2轮宽,后轮压完路面全宽时,即为一遍,一般需碾压6~8遍;压路机的碾压速度,头两遍以1.5~1.7km/h为宜,以后宜接受2.0~2.5km/h;严禁压路机在已完成或正在碾压的路段上调头或急刹车,碾压过程中表面应始终保持潮湿,如水分蒸发过快,应准时补撒少量的水;底基层的压实厚度依据设计要求按施工规范规定接受18~21t压路机碾压时每层压实厚度不应超过20厘米,不应小于10厘米,碾压完成后表面如有坑洼、严禁薄层贴补找平,留待上层施工时找平;6、碾压:摊铺修整成型后准时碾压;先用履带式推土机碾压1-2遍后,快速检查高程,厚度是否合适,整修后用轮胎式压路机和振动压路机分别碾压3-4遍,直至要求的密实度为止;7、养生:第一作业段经检查合格后马上洒水养护,保持潮湿状态7天以上;养护期内禁止车辆运行;4.3沿石安装 国宏厂区道路施工组织设计沿石安装,要求沿石下砂浆确定要饱满不得有空鼓现象,并用木棰敲打、坐稳,不得用铁器敲打以免损坏沿石;施工中要随时用三米铝合金尺来把握平整度和相邻高差;沿石高程偏差用水准仪把握在±10MM之间,相邻块高差把握在3MM之内,缝宽偏差把握在±3MM之内;3.3.4材料要求:熟化石灰:应接受石灰块(石灰块不应少于70%),在使用前3-4d洒水粉化,并加以过筛;其粒径不得大于5mm,并不得夹有未熟化的生石灰块,也不得含有过多水分;熟化石灰也可接受磨细生石灰,并按体积比与粘土拌合撒水对方8h后使用;粘土:粘土宜接受就地挖出的土料,但不得含有有机杂质;使用前应过筛,其粒径不得大于15mm;拌合好的混合料含水率应达到正确含水量,即时摊铺;3.3.5、接缝处理:施工时原就上不设接缝,不行防止时按下述方式处理;①横缝摊铺机驶离混合料末端,人工将末端含水量合适的混合料弄整齐,紧靠混合料放两根方木,方木的高度应与混合料压实厚度相同,整平紧靠方木的混合料,方木另一侧用碎石回填约3米长,高度应高出方木几厘米,将混合料碾压密实;重新开头摊铺混合料之前,将碎石和方木除去,并将下承层顶面清扫干净,摊铺机返回已压实的末端,重新开头摊铺混合料;②纵缝纵缝必需垂直相接,严禁斜接;按前述方法用槽钢或枕木做支撑、施工东半幅,摊铺另一幅之前,先拆除支撑,然后摊铺混合料,碾压时接缝位置多压一遍,保证接缝密实;拆除后未施工另一幅之前,应实行牢靠措施爱惜好垂直面,详细方式在“成品、半成品爱惜”中叙述;6、养生 国宏厂区道路施工组织设计底基层及基层碾压完成经检查合格后进行养生,养生实行掩盖草袋的方式洒水保湿;依据天气情形确定每天洒水次数,保证表面始终保持潮湿,不得忽干忽湿;养生期不少于7d;基层上未铺沥青面层前,除施工车辆可慢速(30km/h)通行外,禁止其它机动车辆通行;8、路缘石施工基层达到养生要求后施工路缘石,路缘石为青石;第一按边线撒出路缘石槽灰线,然后人工在基层上开挖刨切沟槽,开挖深度为15cm,宽度15cm;安装路缘石时应将槽清理干净,底部铺1:3水泥砂浆;施工时应分段安装,先安装两端预制块,然后挂线安装中间预制块,路缘石之间缝隙用1:2砂浆填实抹平,路缘石的沟槽缝隙用挖出的混合料回填捣实;3.4沥青结构施工3.4.1工艺流程热拌热拌热拌热拌沥青沥青沥青沥青混合混合混合混合料的料的料的料的拌制摊铺压实成型3.4.2面层施工1、沥青结构分两层,底层为中粒式沥青混凝土压实厚度(4)厘米,面层为细粒式沥青混凝土,压实厚度3厘米;沥青接受一般道路沥青,矿料级配应符合设计说明的要求;2、沥青层施工前,应先在基层上喷洒透层沥青,用量1.1~1.6L/m2;喷洒前将基层表面清扫干净,并用汽油鼓风机将细小尘土吹净;粘层沥青用沥青洒布车喷洒,应洒布均匀,无漏洒,喷洒过量应予刮除;喷洒粘层沥青后除沥青混合料运输车外其它车辆、行人 国宏厂区道路施工组织设计禁止通过;3、浇洒透层前路面应清扫干净,透层浇洒后应不致流淌,渗透入基层确定深度,不得在表面形成油膜,浇洒透层后,严禁车辆、行人通过;浇洒透层沥青后,马上撒布用量为2~3m3/1000m2的石屑或粗砂并用6~8t钢筒压路机碾压一遍;4、沥青混凝土接受沥青拌合机拌合;拌合时按试验室供应的配合比及《大路沥青路面施工技术规范》的规定进行配料、拌合;沥青混合料出厂温度为140℃~165℃,拌合好的沥青混合料应均匀一样,无花白料,无结团成块或严肃的粗细料分别现象,不符合要求的不得使用;5、沥青混合料接受自卸汽车运输,车厢应清扫干净,为防止沥青与厢板粘结,车厢内可刷一薄层油水混合液(柴油:水=1:3);6、沥青摊铺接受摊铺机摊铺;摊铺前应检查基层质量符合要求,基层表面不得有浮土和积水;沥青混合料必需缓慢、均匀、连续不间断地摊铺,摊铺过程中不得任凭变换速度或中途停顿;摊铺好的混合料不得用人工反复修整,以防止混合料离析,缺陷较严肃时应予以铲除,并调整摊铺重铺;7、沥青混合料摊铺约50米后检查温度是否符合要求,即可进行碾压,碾压按初压、复压、终压次序进行;初压接受轻型钢筒压路机碾压2遍,初压后检查平整度、路拱,必要时可以适当修整;复压紧接着初压后进行,接受重型轮胎压路机或钢筒压路机碾压,遍数4~6遍至无显着轮迹;终压应紧接着复压后进行,接受双轮钢筒压路机碾压2遍;8、压路机碾压过程中有粘轮现象时,可向碾轮洒少量水;压路机不得在未碾压成型并冷却的路段上转向、调头或停车等候;3.4.1材料要求1、沥青混合料各阶段施工温度见下表:运到现场温度不低于120℃~150℃摊铺温度正常施工不低于110℃~130℃不超过165℃ 国宏厂区道路施工组织设计低温施工不低于120℃~140℃不超过175℃碾压温度正常施工110℃~140℃不低于110℃低温施工120℃~150℃不低于110℃碾压终了温度钢轮压路机不低于70℃轮胎压路机振动压路机不低于80℃不低于65℃开放交通温度路面冷却后3.4.1、接缝处理:本大路工程在非通车路段,原就上不设施工缝;因天气或其它缘由影响而不能整幅施工时的施工缝,按下述方法处理;①纵缝接受半幅施工方式必定存在纵缝,且只能做冷接缝处理;需在中心线位置实行切缝的方式,铺另半幅前必需将缝边清扫干净并涂洒少量粘层沥青,摊铺时应重叠在已铺层上5~10厘米,摊铺后用人工将摊铺在前半幅上面的混合料铲走,碾压时压路机先在已压实路面上行走,碾压新铺层10~15厘米,然后压实新铺部分,再伸过已压实路面10~15厘米,充分将接缝压实紧密;上下层的纵缝应错开15厘米以上,表面的纵缝应顺直并留在车道中心线位置上;②横缝相邻两幅及上下层的横向接缝均应错位1米以上,接受平接缝;铺筑接缝时,在已压实部分上面铺设少量热混合料使之预热软化,碾压时将预热用的混合料铲除;压路机实行横向碾压方式,压路机先位于已压实的混合料上,伸入新铺层宽度为15厘米,然后每压一遍向新铺混合料移动15~20厘米直至全部在新铺层为止,再改为纵向碾压;沥青面层碾压完成表面温度低于50℃后方可开放交通; 国宏厂区道路施工组织设计第四章、质量保证措施4.1关键过程4.1.1本工程关键过程为沥青混凝土的施工,施工过程除按“施工次序”和“沥青面层施工”的要求外,仍需严格依据《大路沥青路面施工技术规范》的规定操作;4.1.2沥青拌合料厂所用的沥青、矿料的质量均应检验合格,配合比必需由试验室供应数据,沥青混合料的温度测温、摊铺与碾压应设专人负责并做好记录;4.1.3施工全过程均支配施工技术、质检人员跟班监督检查;4.2.过程检验和试验4.2.1材料试验以下材料必需先取样检验合格后方可进场:碎石、水泥、沥青、石灰预制构件可向预制构件生产厂家订购,出厂时须带合格证和检验报告;4.2.2.协作比试验石灰土、二灰碎石、石灰土、沥青混凝土、水泥混凝土/砂浆均应由试验室依据设计及规范要求供应协作比,沥青混凝土可依据施工情形适时调整;4.2.3过程检验和试验1、石灰土底基层和二灰碎石基层应按规范规定做压实度试验和土工试验、强度试验,沥青面层做压实度试验;基层和面层按《大路工程质量检验评定标准》的规定分段、分项检验平整度、纵断高程、宽度、厚度、横坡;2、石灰土底基层和二灰碎石基层的混合料依据施工情形随时测试含水量,使混合料在正确含水量条件下进行碾压; 国宏厂区道路施工组织设计3、检验和试验按《大路工程质量检验评定标准》和《大路路基路面现场测试规程》的规定执行;第五章.成品、半成品爱惜5.1路面成品半成品爱惜按堵、挡、看管等方式爱惜;1、堵:施工段两端设路障和警示牌,禁止非施工车辆进入现场;2、挡:施工中设水泥礅进行遮挡,防止各类车辆驶入现场;3、看管:基层养护期间,沥青面层未开放交通前,重要路口、路段设专人看管,防止车辆驶入破坏;第六章.季节性施工措施6.1雨季施工措施6.1.1雨季施工布署:工地支配专人收集天气预报资料,依据天气情形仔细合理支配好各工序施工,工地治理目标、保质、保量、保安全,顺当通过雨季施工;6.1.2雨季施工预备:1)材料及机具预备:提前预备好雨布、雨衣、雨靴、污水泵、排水管等防雨材料;2)提前做好运输道路排水,修设路边排水沟,做到有组织排水,以保证水流畅通,雨后不滑不陷,现场不存水;3)施工材料应按材料的贮存要求进行存放,怕水的材料应提前加垫和掩盖,以免材料受损,水泥等怕水的材料应存放在仓库里,水泥库要高于室外地面30cm,在底层铺油毡一层,杜绝渗水现象,水泥码放要离开墙四周30cm,外墙四周排水通畅;大风过后应对仓库及其它掩盖物进行检查,如有漏水的地方,应准时 国宏厂区道路施工组织设计修补;4)施工场地应有必要的排水措施,仓库等地面高于外面自然地面,使雨水不得浸入;场内向外排水有困难的地方应挖集水坑,使雨水不得乱流,特别应防止拌合机基础防水;5)施工用电及施工机械风雨前应切断工地电源,风雨过后,应指定专人负责对用电设施、电缆等进行必要的检查,如有损坏处应准时修理;修好之后,方可通电进行施工;拌合机的水泥罐等设备,应有防雷措施,雨季到来前要对接地装置作一次摇测检查;下雨后检查沉降倾斜,并保证其电阻不大于4欧;大风天气,应对水泥罐进行必要的固定,风雨天过后应对机电设备进行检修;全部机械棚要搭设严密,防止漏雨,机电设备实行防雨防淹措施,安装接地装置,机动电闸箱的漏电爱惜装置要牢靠;6.1.1雨季施工措施1)我公司将依据施工组织设计及现场条件要求,编制详细的雨季施工组织设计,对雨季施工明确详细要求和措施,其内容主要包括:成立雨季防汛领导小组,将方案编制、措施落实、人员训练、料具供应、应急抢险等详细职责落实到各主控及相关部门,并指派专人负责雨季施工措施的落实;定期检查实施情形,准时发觉隐患,防患于未然;对突发大事,能快速反应,坚决处理;2)在本工程开工后,即对施工场地的道路、料具、存放场地、仓储场地进行混凝上/矸石硬化处理;进入雨季施工前,将重新检查上述道路、场地的硬化情形,破旧处准时修复,做到不积水、不存泥;构件堆放场地,场内运输道路要夯碾压密实,并设置雨水明沟,依据现场的地势情形,确定排水沟流向,将现场雨水集合流至业主指定的雨水外泄口,雨水明沟需准时疏浚,确保排水畅通;3)配备充分的防雨、防水材料、机具,保证雨季施工的顺当进行;4)同当地天气台方面建立联系,准时猎取有关气象信息;尽量 国宏厂区道路施工组织设计防止在恶劣天气施工,严禁雨天浇筑混凝土,如突遇降雨,应停止浇筑,准时处理好施工缝,并将己浇筑的混凝土用塑料薄膜掩盖爱惜;5)室外中、小型机械须按规定加设防雨罩或防雨棚;开关箱防雨、漏电接地爱惜装置要灵敏有效,定期检查线路的绝缘情形;6)材料场地或库房,要落实雨季施工措施,配备齐全的防汛设备及防雨材料,临时建筑物屋顶应做防雨处理,有防潮要求的库房地面仍要有防潮处理;对水泥等不能受潮、易潮物品,应有牢靠的防雨、防潮设施,妥当保管,防止受损;水泥库、材料场地及仓库要加强防范,地坪应高显现场积水线50m;7)雨季要随时测定砂石含水率,并准时调合协作比;8)沥青混凝土施工期间,运输车辆及施工现场均应预备防雨蓬布,下雨时准时遮盖,防止雨淋;9)沥青混凝土摊铺前下层表面必需保持干净干燥,如有积水或潮湿应晾干后再摊铺,下雨时禁止施工,遭雨淋未压实的沥青混合料应废弃;10)如遇突降大雨应做好施工缝的处理工作,灰土及泥结碎石施工时应马上碾压,防止雨水冲刷,影响施工质量;第七章和谐处理地方民事问题的措施和方法本工程地处国宏矿,我公司在现场派驻有类似工程施工治理体会的项目治理班子,积极与当地政府及群众和谐,搞好工农关系;严格遵照当地的民风民俗,积极协作业主和监理单位作好各项工作,并准时通报情形;在施工中实行封闭式治理,制定出一整套行之有效的职工治理制度,不侵害和打扰居民的正常生活;作到干一项工程,树一块丰碑;交一方伴侣;表达出国有大中型企业良好的工作作风和企业形象;第八章、降低成本措施8.1、加强成本治理,严格核算成本,确定方案成本、成本的降 国宏厂区道路施工组织设计低额和降低率,节约人力、物力和财力的消耗,不断降低成本,增加盈利、把握成本开支治理和划清成本界限,并有利于加强方案治理;8.1、节约间接费用、坚持艰苦奋斗,勤俭节约的方针,实行指标分管,削减非生产人员、节约费用开支;8.2、提高机械设备利率,降低机械费用开支,管好施工机械,提高其完好率,利用率,充分发挥其效能,不但可以加快工程进度,完成更多的工作量,而且可以削减劳动量,从而降低工程成本;8.3、节约材料消耗,从材料的选购、运输、使用以及竣工后的回收环节,仔细实行措施,同时要不断地改进施工技术,加强材料治理,制定合理的材料消耗定额,有方案、合理地、积极地进行材料的综合利用和翻旧利废,这样就能从材料的选购、运输、使用这三个环节上节约材料的消耗;8.4、加强平面治理、方案治理,合理配料,合理堆放,削减场内二次搬运费用;8.5、钢筋集中下料,降低钢材损耗率;8.6、砼搅拌时加入减水剂,节约5%的水泥;8.7、定期开展经济活动分析,精确把握施工成本动态;8.8、枕木使用后做好清理、回收工作,提高使用才能,加快施工周期,削减周转材料租用时间;8.9、对全部材料做好进场、出库记录,并做好日期标识,把握场内物资数量及质保日期,削减不必要铺张;第九章质量保证措施9.1本工程按四级质量保证措施来保证工程质量:分项工程施工完成后,第一由施工方质检员进行自检,自检合格后报公司工程技术部复检,复检合格后报建设单位(监督单位)检查,最终经质监站检查合格后方可进入下道工序施工;任何一项检查中不合格的地方均应马上整改,待合格后方可进入下道检查程序;9.2本工程施工过程按公司ISO9001质量体系程序进行,施工操作执行国家《大路路面基层施工技术规范》JTJ034—2000、《大路沥青路面施工技术规范》JTJ032—94的规定,结合本工程实际情形,特 国宏厂区道路施工组织设计别要做到以下几方面:a).开工前对各工种进行技术培训并考试,考试合格方可上岗操作;b).完善技术交底制度,仔细做好交底工作,做好记录,并签字;c〕.拌料厂严格按试验室供应的协作比进行配料,拌合时严格按规范要求进行;d).仔细做好材料及过程试验检验工作,不合格的材料不进场;检验不合格的工序必需整改,经检验合格后方可进入下道工序;e).路面各结构层接缝不能留在同一位置,防止上下贯穿;f〕.路面各结构层施工完毕应取样检查,合格后方准进行上一层施工;g.未在规定时间内碾压密实的二灰碎石混合料应运回料厂按碎石使用;h).沥青面层施工期间,施工车辆及机械应刷一层油水混合液(柴油:水=1:3),施工设备每天收工时应完全清理干净并刷一层柴油;i).做好养护及半成品爱惜工作,专人专职,责任明确;j.亲热与建设单位、监督单位、质检部门联系,做好质量检查工作,防止因检查耽搁施工第十章.安全生产、文明施工、工期保证措施10.1.安全生产措施健全安全机构,形成从公司到工程队再到施工班组的安全网络,由专职安全员负责施工的日常安全检查,各班组长为兼职安全员,负责本班组的安全检查工作;施工过程安全生产工作按公司各项安全制度及《大路工程施工安全技术规范》JTJ—076—95的规定执行;结合本工程实际情形,仍须做好以下几方面工作:a).开工前组织施工人员进行安全培训,学习安全技术操作规程和安全生产留意事项;b).施工前对各工种进行安全技术交底;c〕.路面开工后施工区两端设置障碍物、标志牌,并由专人负责管 国宏厂区道路施工组织设计理,禁止非施工车辆及行人进入施工现场;d).管沟土方开挖后夜间应挂红灯示警,并设专人巡察,防止行人车辆进入(驶入)而引发事故;e).路面施工人员必需穿标志服、戴标志帽,现场全部人员一律不准穿凉鞋和拖鞋;f).路肩碾压时应设专人在一旁观看,压路机不要压到边缘,应留50厘米宽用振动夯夯实,碾压过程中如发觉有倾覆趋势时,马上停车,据情处理,确保安全;g).沥青搅拌站油料加工人员应穿工作服、戴口罩、眼镜、帆布手套和护脚,以免烫伤和中毒;h).机动车驾驶人员要持证上岗,遵守《道路交通治理条理》;i).全部施工人员中午吃饭一律不准喝酒,更不准酒后开车,违纪者马上停止工作,庄重处理;j).管沟土方施工时,应按规定放坡,并留意观看,有塌方趋势及迹象应马上撤出施工人员,接受横向支撑或打桩,固定沟壁,经检查确定安全后,方可连续施工;k).沥青结构施工时用的移动火炉须有专人看管,移动时掉出的火炭及每天收工时剩余的炉内火炭必需熄灭,经检查无误后方可离开;l).任何人发觉安全隐患须准时汇报,治理人员强令冒险作业时施工人员可拒绝执行;10.2文明施工10.2.1创建文明工地的目的及意义文明施工是指科学组织施工,提倡工程质量优良和施工安全,建造舒适的生产、生活和办公环境,保持施工场地干净、卫生,制造工地良好的文明气氛,组织严格、合理治理的一项施工活动;1)创建文明工地活动中建筑行业落实国家政策,把社会主义精神文明和物质文明一起抓的结合点,响应建筑业“三治一求”、施工现场安全达标,同时也是开展城市环境干净,创建文明城市的重要部分;2)创建文明工地对于施工企业树立的良好企业形象,提高企业 国宏厂区道路施工组织设计效益,保证施工安全,保证工程质量,培养一支高素养的队伍等具有不行估量的作用;3)创建文明工地对建筑行业中的“脏、乱、差”、违章施工、野蛮作业的状况是强有力的一击,是对简洁粗放治理、乱堆放、丢失损坏、铺张严肃、危险作业、打架斗殴、嫖赌等不文明行为和愚昧落后治理敲响警钟;4)创建文明工地是企业呈现实力的一个窗口,是自我提高和进步的进行曲,对增强企业在社会上的知名度、竞争力,提高企业的规范化治理,发扬我企业“工程优质,年年创杯”的精神等具有不行低估的作用;5)抓住公司已通过ISO9001和ISO14000质量环境体系认证,及OHSMS18000职业健康安全体系,仔细执行各项标准和要求过文明工地的创建,使公司治理进一步规范化,标准化;6)进一步抓好现场施工治理,提高施工现场标准化、科学治理水平;在现场主出入口处设置标准的“三牌,三图一表”(即施工标志牌、安全警示牌,安全日历牌,施工总平面置图,建筑物立体成效图,施工形象进度图,治理人员表);7)建立起全面的现场施工治理人员岗位责任制,并挂在办公室的墙上,使自己能随时看到自己的责任,把现场治理工作抓好;10.2.1.文明施工措施1、.听从指挥,不违章作业,自觉遵守各项规章制度;2、遵守劳动纪律,不迟到早退,有事请假;3、勤俭节约,禁止铺张铺张;4、全部设备及零部件、材料等带出工地须经工地负责人批准;5、夜间不准酗酒,不准外出,不准留外部人员在工地住宿;6、各种机械设备专人负责,持证上岗,其它人不得任凭乱动,违者罚款;7、各班组所使用的设备、材料要妥当保管,准时回收,防止丢失和被盗;8、.施工现场加强整理和清洁,每天收工时做到工完料净场地清,拌料厂各种材料堆放齐整,各种机械设备停放符合要求,安全牢靠; 国宏厂区道路施工组织设计8).施工进度方案本工程施工主要分为:清理路面、排水系统施工、基层施工、路缘石施工、路面施工、路肩施工六个阶段,临时拌料厂设在拟建大路的侧面;护坡及排水沟施工在路基基层完工进行;路面基层施工依据机械设备生产才能,材料供应及工期要求,按每天施工200米左右为宜,沥青面层每天施工450米左右,详细进度见方案表;目标治理及质量保证措施依据本工程的特点,贯彻“工期短,质量优,无重大安全事故”的目标特制定如下措施;10.3、工期保证措施为保证本工程顺当竣工,公司实行以下措施:10.3.1、强化项目法施工治理,实行项目经理负责制,设立能和谐各方关系,有权威的调度指挥机构,配备有体会的现场施工治理班子,使用经济和行政手段,确保施工进度;10.3.2、用网络方案进行动态把握,依据网络方案把握点,编制月、周方案,确保总进度方案的顺当实施;10.3.3、利用施工路段不通车的有利条件,接受分层分段,多工作面流水作业,削减技术停留时间,相互配和施工;10.3.4、各专业施工人员配备充分,以保证工程进度要求,中意施工要求;10.3.5、对各专业施工工期依据建设单位的工程进度要求倒排工期,以保证总工期的要求;10.3.6、各专业施工人员加班加点,按方案完成各自的施工任务,以保证本工程按方案顺当竣工;10.3.7、现场施工治理人员及技术人员晚上加班,随时解决施工中显现的问题,以保证施工顺当进行,确保工期; 国宏厂区道路施工组织设计10.3、安全保证措施施工中要仔细落实“企业负责,行业治理,国家监察、群众监督”的安全生产治理体制,杜绝重大人身伤亡事故和机械事故,一般工伤事故频率把握在1.5‰以下,确保施工安全;10.3.1、仔细贯彻落实国家和省市发布的安全生产法规、规程,坚持“安全第一,预防为主”的方针,建立建全施工安全检查监督网络体系,分段分部位做好安全检查与防护,使之做到经常化、制度化、标准化;10.3.2、抓好安全生产目标治理责任制,落实安全生产责任,实行项目经理负责制;建立起以项目经理为首的安全保证体系;各专业施工队均设专职安全员;项目的主要领导和专职安全员要经过特地的安全培训;经理部负责现场的综合治理,做到常备不懈,一抓到底;10.3.3、加强安全训练和宣扬,在生产实践中切实搞好"三基"、“三个时间”、“三件事”、“三个结合”、“六防止”的训练,并接受互帮互教,家属来信,黑板报,光荣榜,宣扬栏等各种形式,制造一种长行不衰的安全气氛,使安全观念深化人心,使职工安全意识得到进一步提高;10.3.4、加强现场安全治理,建立安全值班和安全活动记录卡,坚持“五同时”、“三不放过”“工前交底和工后讲评”制度;10.3.5、特别工种(如司机、电工等)要持证上岗,并定期作体格检查,符合要求方准上岗;10.3.6、保卫人员要仔细负责,不得放非施工人员,车辆进入工地,经过答应的参观人员要戴安全帽并有专人引导;10.3.7、施工现场要加强动火治理,动火部位必需放置灭火器;如发觉不经同意动火,将进行严格惩戒;10.3.8、抓好施工现场用电安全治理,严格依据《施工现场用电安全技术规范》(JGJ346-8877),手持式电动工具的治理,使用、检查和修理安全技术规程(GB3787-8377)及其它有关规定,并着重作好如下几点:(1)施工现场内一律使用铁制配电箱,一律接受三相五芯电缆;电缆架空敷设,不得任凭拉、接;导线截面凡大于10mm的,必需使 国宏厂区道路施工组织设计用相应规格的接线端子压接,不得直接压接;(2)施工现场内架设导线以及由配电箱至各级电气设备的导线必需依据负荷容量的大小,依据实际需要选择相应规格的导线;(3)配电箱,开关箱内的工作零线应通过接线端子连接,并应与爱惜零线接线端子板分设;箱内必需在设备负荷线首端处设置漏电爱惜装置,布线正确,整齐;配电箱,开关箱加锁,箱内无杂物;(4)现场内各种电气设备接地接零;电动机械和手持电动工具设漏电掉闸装置;(5)现场内各用电设备实行“一机一闸一爱惜”;严禁“一闸两机”或“一闸多机”;(6)现场内各种用电设备不准超负荷运转,不准带病运转,不准在运行中修理保养;(7)现场内的闸刀开关必需爱惜闸盒完好,各空有爱惜罩,开关板手完好;(8)RD丝严禁用铜丝等代换,且必需与额定电流匹配,严禁以大代小;(9)现场内导线接头处须绝缘良好,导线完好无损、脱皮、老化导线不得使用;(10)使用移动电动工具者,穿绝缘鞋,戴绝缘手套;(11)现场内各用电设备如发生故障,应由电工或专业技术人员负责修理;其它人员不得擅自动手操作和修理;(12)严禁私拉电线,乱接电源,坚决禁止使用电炉等;钢丝绳达到报废标准确定要报废;在恶劣天气情形下应停止运转;10.3.1、成立防火领导小组,制定并严格执行消防制度,着重作好如下工作;(1)严禁在施工现场和库房吸烟;(2)沥青、柴油、稀料等易燃、易爆的物品必需单独放置在安全地点,并设有明显的防火标志;(3)氧气瓶、乙炔气瓶存放要有安全距离,气压表必需有效,应轻抬轻放,不得撞击和在高温、高压下存放、气焊、气割;电焊现场尽可能地清除易燃物; 国宏厂区道路施工组织设计(4)消防器材必需齐全;有效地配置于需要地点;必需定期进行检查,保证其工作正常;第十一章、回访和保修措施:11.1、施工过程回防:在施工过程中,为保证工期和施工质量,定期邀请甲方指导工作,把施工中不中意处准时反馈与施工单位,施工单位准时整改,尽最大努力使甲方中意;11.2、竣工后回防与保修措施:工程正式交工后,要定期找使用单位负责人明白工程使用情形,需修改之处随时跟踪服务;第十二章、地下管线及其它地上地下设施的加固措施:12.1、在按设计要求开挖土方之前与业主取得联系,明白在施工区内是否有地下管沟及埋设的电缆等;确定其走向及埋设深度,依据实际情形实行绕线或加套管的方法加以解决;12.2、当拟建工程与地上地下构筑物有影响时要积极与设计单位业主取得联系;能否有其它替代方案,假如工艺不答应转变,将实行加固、支护措施加以爱惜;第十三章:环境爱惜措施本工程位于国宏矿,施工中的环境爱惜工作显得特别重要,实行如下措施;13.1、在施工现场面临路的主出入口的地面随时进行洒水降尘扫,保持场容的干净卫生;13.2、现场的建筑垃圾及生活垃圾,做到日集日清,设立垃圾临时堆放点,准时清理边角余料和建筑垃圾;严禁任凭凌空抛撒;13.3、尽量削减施工嗓音,加强与环境监测站的联系;夜间10.0停止施工,以免影响居民休息,并取得四周居民的谅解和帮忙;加快施工进度,提前完成施工任务; 国宏厂区道路施工组织设计第十四章:规范规定的贯彻执行:14.1、对施工现场的材料必需经过试验室复验,合格后方可使用,不合格的材料不得使用;成品材料必需产品合格证,并应检查合格后,方能购进使用;预制构件如涵洞盖板,涵管等必需有出厂合格后,有严肃缺陷的板不得使用,加强现场各种施区材料的治理工作;14.2、砌筑砂浆必需做好试块取样,每个涵洞砌体中各种标号的砂浆,应至少检查一次,每次至少应制作一组试块(每组6块),做标准养护;14.3、后台砂、石、水泥计量必需精确,按开罐证上的施工协作比精确施工,做到无开罐证不施工,施工当中砂、石、水泥中的杂物要随时清理干净;14.4、隔夜砂浆和达到初凝状态下的砂浆不得直接再使用,应凿碎过筛后,按原计量重新搅拌使用,以节约材料;14.5、隐匿工程在隐匿前必需按设计要求进行严格检查、验收并做好隐匿工程验收记录;14.6、加强施工技术的治理工作,坚持分部分项工程施工前的技术交底工作;向施工人员交待清楚工作内容,施工工艺和质量标准,施工人员按技术交底的要求,以及本工种施工规范要求去正确施工,全面开展QC活动,总结成果保证施工质量;14.7、对分部分项工程严格执行“三检制”制度和工地工长、技术员、安检员及甲方共同参加的总检查制度当上道工序不合格时,不准进行下道工序的施工,严格把好质量关,对检查出的问题准时处理;14.8、健全生产治理责任制,工地工长、技术员对工程质量负全面责任,施工中要经常进行检查,特别是对重点部位施工时的检查;14.9、加了工技术资料的治理工作,做到齐全真实、精确、准时;14.10、各分部分项工程质量检查严格按“国家验评标准”执行;14.11、做好每天的施工日志工作,对重要的问题和事情写清楚; 国宏厂区道路施工组织设计施工平面布置图运煤公路办公室仓库设备停放场地办公区 国宏厂区道路施工组织设计附表一、施工平面图附表二、施工进度表 国宏厂区道路施工组织设计附表三、项目经理简历表姓名邹文性别男年龄42职务队长职称工程师学历大专参加工作时间85.8从事项目经理时间11年已完成工程项目情形建设单位工程名称建设规模开竣工时间工程质量车管处邹-兖大路7.3KM01.4-01.8优良局鲍店矿矿区大路6000M201.8-01.10合格物质部场内道路3.5KM04.2-04.12合格鲁化木党路拓宽2.8KM03.10.12-03.10.5合格铁西物业厂区道路4000M204.10.1-04.10.31优良济东新村厂区道路7000M204.7.10-04.7.31优良济三矿矿外道路2.3KM02.5.1-02.11.15优良 国宏厂区道路施工组织设计附表四、投入主要施工机械设备表名称型号单功率数用途位千瓦量挖掘机PC220-6台2挖沟、挖土方自卸车8-15T辆16运土洒水车8000L台2洒水平地机DY-160B台1刮平潜水泵WQ15-15台2.22排水电焊机BX-315台201工具、机械修理电锯MJ105台41制作模板、把握桩平刨42制作模板及其它推土机黄河120台2推土铺灰砼搅拌机JGL305台5.52管道垫层 国宏厂区道路施工组织设计砂浆机SJP-30台33拌制砌筑用砂浆振动压路机YZ14台2整平稳固土路拌机WBY-210台1拌和沥青拌合机80t/h台面层施工蛙式打夯机JG-H30台33小面积回填土夯实三轮压路机徐州15台2压实压路机10~18t台4台压实经纬仪台1测量放线水平仪台1标高把握附表五、企业01-04年竣工的项目业绩表建设项目名称及单位建设地点结构类型建设开竣工日期规模合同质量达价格到标准万元 国宏厂区道路施工组织设计车管处小泥河桥大路大修挖做基层、沥青砼面层1.7km车管处济三煤矿大路抢修补基层、做沥青砼面层1.1km车管处昌平山路修理补基层、做沥青砼面层2.1km水泥稳固级配碎石基2001.6.16-01.9.202001.10.14-01.10.172002.6.1-02.6.302002.8.2260优良35合格60优良济三煤矿外大路路面改造层、沥青砼面层8.4km-02.11.152003.5.1980优良铁运处铁运处机关院内路做沥青砼面层9000M2-03.5.1040优良车管处济东新村铁路至岚济线路面改造水泥稳固级配碎石基层、沥青砼面层2.9km2003.6.1-03.8.312003.9.1600优良车管处济东新村路面修理细粒式沥青砼面层20000M2车管处物质部仓库道路细粒式沥青砼面层6000M2-03.9.152003.10.1-03.10.560优良20优良车管处车管处济二煤矿场外大路大修济三煤矿场外大路塌陷区大修水泥稳固级配碎石基层、沥青砼面层水泥稳固级配碎石基层、沥青砼面层沥青贯注碎石基层2.7km1.7km2004.4.15-04.7.152004.6.10-04.7.302004.10.1600优良200合格车管处矿区大路修理细粒式沥青砼面层5km-04.10.312004.10.23100优良招待所兖矿招待所铺沥青细粒式沥青砼面层4000M2-04.10.2620优良企业01-04年竣工的项目业绩表建设项目名称及单位建设地点结构类型合同建设开竣工日期价格规模万元质量达到标准 国宏厂区道路施工组织设计车管处小泥河桥大路大修挖做基层、沥青砼面层1.7km车管处济三煤矿大路抢修补基层、做沥青砼面层1.1km车管处昌平山路修理补基层、做沥青砼面层2.1km2001.6.16-01.9.202001.10.14-01.10.172002.6.1-02.6.30260优良35合格60优良车管处济三煤矿场外大路路面改造水泥稳固级配碎石基层、沥青砼面层8.4km2002.8.2-02.11.152003.5.1980优良铁运处铁运处机关院内路做沥青砼面层9000M2-03.5.1040优良车管处济东新村铁路至岚济线路面改造水泥稳固级配碎石基层、沥青砼面层2.9km2003.6.1-03.8.312003.9.1600优良车管处济东新村路面修理细粒式沥青砼面层20000M2车管处物质部仓库道路细粒式沥青砼面层6000M2-03.9.152003.10.1-03.10.560优良20优良车管处车管处济二煤矿场外大路大修济三煤矿场外大路塌陷区大修水泥稳固级配碎石基层、沥青砼面层水泥稳固级配碎石基层、沥青砼面层沥青贯注碎石基层2.7km1.7km2004.4.15-04.7.152004.6.10-04.7.302004.10.1600优良200合格车管处矿区大路修理细粒式沥青砼面层5km-04.10.312004.10.23100优良招待所兖矿招待所铺沥青细粒式沥青砼面层4000M2-04.10.2620优良'
