• 192.50 KB
  • 46页

市政道路施工组织设计

  • 46页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

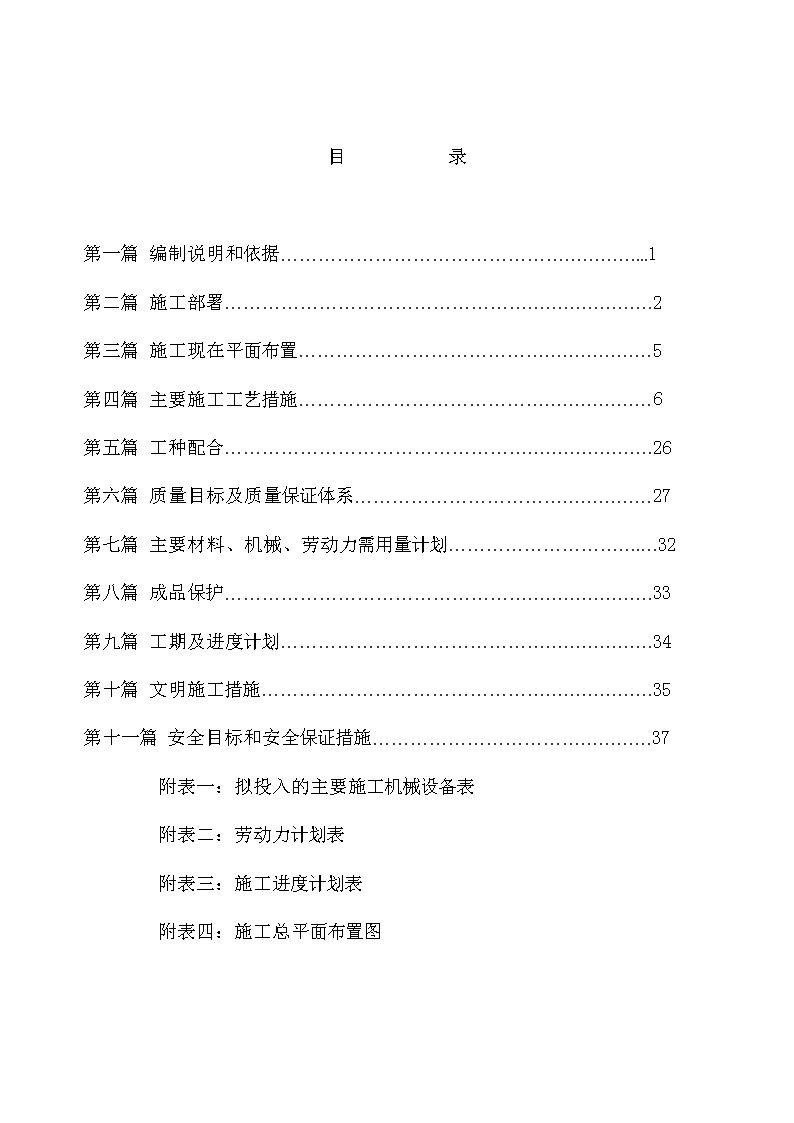

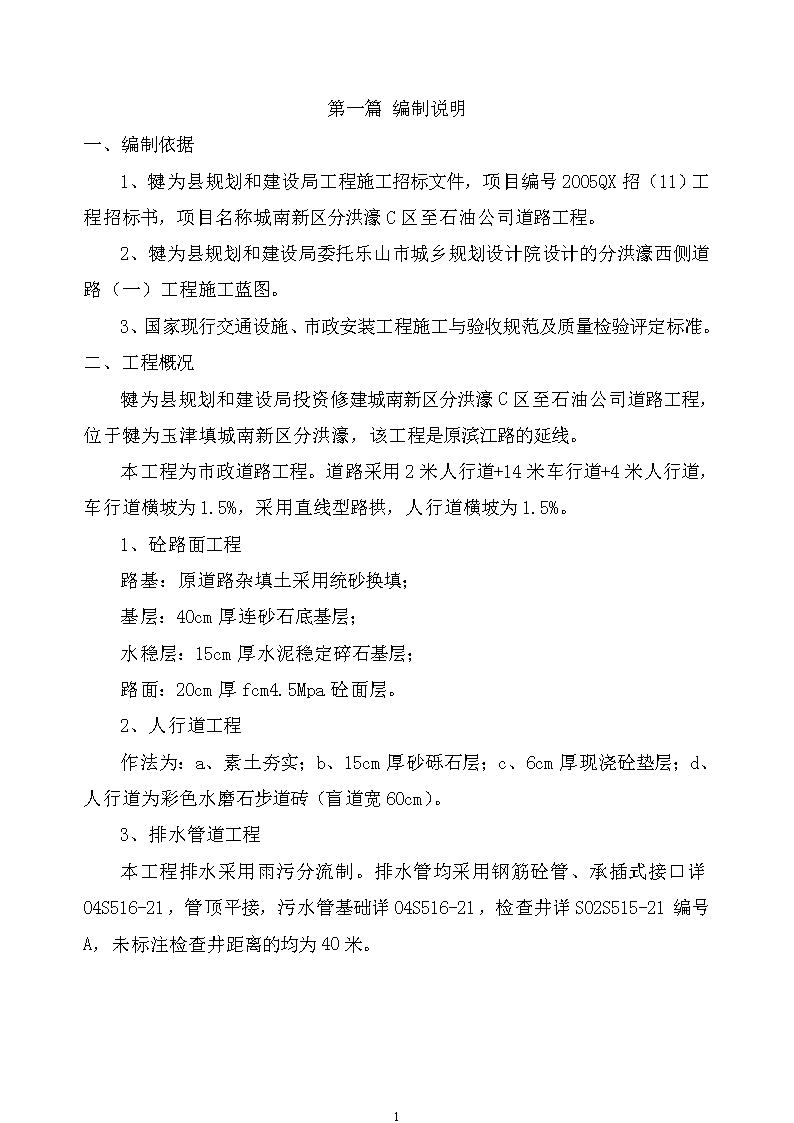

'目录第一篇编制说明和依据…………………………………………………...1第二篇施工部署……………………………………………………………2第三篇施工现在平面布置…………………………………………………5第四篇主要施工工艺措施…………………………………………………6第五篇工种配合……………………………………………………………26第六篇质量目标及质量保证体系…………………………………………27第七篇主要材料、机械、劳动力需用量计划………………………….…32第八篇成品保护……………………………………………………………33第九篇工期及进度计划……………………………………………………34第十篇文明施工措施………………………………………………………35第十一篇安全目标和安全保证措施………………………………………37附表一:拟投入的主要施工机械设备表附表二:劳动力计划表附表三:施工进度计划表附表四:施工总平面布置图45 第一篇编制说明一、编制依据1、犍为县规划和建设局工程施工招标文件,项目编号2005QX招(11)工程招标书,项目名称城南新区分洪濠C区至石油公司道路工程。2、犍为县规划和建设局委托乐山市城乡规划设计院设计的分洪濠西侧道路(一)工程施工蓝图。3、国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。二、工程概况犍为县规划和建设局投资修建城南新区分洪濠C区至石油公司道路工程,位于犍为玉津填城南新区分洪濠,该工程是原滨江路的延线。本工程为市政道路工程。道路采用2米人行道+14米车行道+4米人行道,车行道横坡为1.5%,采用直线型路拱,人行道横坡为1.5%。1、砼路面工程路基:原道路杂填土采用统砂换填;基层:40cm厚连砂石底基层;水稳层:15cm厚水泥稳定碎石基层;路面:20cm厚fcm4.5Mpa砼面层。2、人行道工程作法为:a、素土夯实;b、15cm厚砂砾石层;c、6cm厚现浇砼垫层;d、人行道为彩色水磨石步道砖(盲道宽60cm)。3、排水管道工程本工程排水采用雨污分流制。排水管均采用钢筋砼管、承插式接口详04S516-21,管顶平接,污水管基础详04S516-21,检查井详S02S515-21编号A,未标注检查井距离的均为40米。45 第二篇施工部署一、施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施。2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业指导、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位、关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。45 二、项目管理机构公司总经理财务科生产技术科人事科项目经理部公司工程师公司质检员项目副经理技术负责人质安员施工员材料员泥工组砼工组钢筋组木工组操司组架子组普工组根据工程规模和特点,公司组建城南新区分洪濠C区至石油公司道路市政工程项目经理部,对工程项目的质量、安全、工期、文明施工和工程成本等进行统筹管理,以确保工程优质高速地如期完成,项目组织机构如下图。项目管理组织机构图三、施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。2、路面施工队:主要道路水泥稳定基层、基层和路面工程和人行道及附属设施工程的施工。3、管道施工队:主要负责排水管道工程的施工。45 四、建立现场协调会制度工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。45 第三篇施工平面图布置一、根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。二、施工临时设施设于甲方指定的空置位置上。生活区面积为120m2。房屋布置及面积详见施工总平面布置图。三、由于本工程主要结构部分采用现场混凝土搅拌,保证现场砼部分的用量,现场设QZ350L砼搅拌机二台。预制构件制作场外制作、水泥稳定层现场搅拌。生活及施工区用水、用电从现场甲方指定接口位置接出(详见施工总平面布置图)。四、施工总平面管理1、为了减少各种材料的二次转运,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目付经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。2、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。3、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作。4、进出入口设值班门卫并张挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。5、施工现场设专职保安人员,无关人员禁止进入现场。45 第四篇主要施工方法及技术措施本工程的施工工艺流程如下:施工准备临时排水沟标高复测水泥碎石稳定层人行道铺砌测量放线管道铺设收尾工程路基开挖回填碾压砼路面砂夹石铺设碾压各分项工程的主要施工方案及技术措施如下:一、施工准备1、施工图纸会审45 由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。在图纸学习期间,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致。2、编制实施性施工组织设计与施工方案由项目总工负责组织编制实施性施工组织设计,在正确贯彻国家各项技术规范,政策和法令中,积极推广应用新技术、新工艺,依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业主审定执行。根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。3、规范、标准、图集等收集施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。4、测量基准交底、复测及验收检测和测量仪器等计量器具提前做好计量鉴定,保证在本工程使用的所有器具均在检定有效期内,并做好台帐记录。5、现场准备①临时供水、供电工程中标之后,要组织编制《临时用水方案》及《临时用电方案》,这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面,总用电容量,并进行合理布置,并报总工、总监批复。②临时设施45 根据本标段的工程项目及工程数量,临时设施采用现场搭设的方法,结构采用砖砌墙体,石棉瓦屋面,室内采用简易装修,办公室石膏板吊顶。工棚采用钢管结构搭设外围石棉瓦围护。③各种资源准备a、劳动力准备根据劳动力计划,提前在公司内部的施工队伍和劳务基地中进行组织安排,保证劳动力能及时、有序地进场;对所组织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场;对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。b、施工进度计划按招标文件要求,本工程工期共2个月计60个日历天。详细工期安排另见。c、施工总平面布置施工现场除必要的生产临时设施外,考虑搭设现场项目经理部临时办公室。所有施工及管理人员生活临时设施按业主安排,生活临时设施位于道路东侧空地上,规划占地面积120平方米。生活临时设施道路由原有市政道路接入,给水由就近市政管线接入、管径Φ50,场地用电由就近配电盘用铠装电缆接入场地。生活临时设施雨水排放采用无组织方式,生活污水经化粪池处理后接入市政污水系统。生活临时设施场地消防采用干式灭火器。二、道路施工测量本工程分项工程全长409.59米。整个施工路段基本上为直线段,但施工线路较长,测量放样工作量比较大。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案:1、测量设备设置:设置测量组一组,配备水准仪1台,经纬仪1台。45 2、设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存。每60-100米设一水准点并作闭合导线测量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。三、道路工程(一)、设计概况城南新区分洪濠C区至石油公司道路工程,位于犍为玉津填城南新区分洪濠,该工程是原滨江路的延线。(起始桩号K0+000.00,本标段全长409.59米,路幅宽度20米,其中人行道为2m、4m,双向四车道道宽为7×2。该工程位于犍为县玉津镇,是一条连接滨江路延线的新建干道。该干道北起C区大门,南接石油公司至川南厂新建路,道路线型为一直线。道路全长约409.59米,标准路幅宽20.0米,双向四车道。本标段起始桩号为K0+000.00——K0+409.59。1.主要技术标准道路等级:二级城市支路设计时速:20km/h道路设计荷载:100KN路面结构:砼刚性路面道路横坡:车行道1.5%;人行道1.5%设计年限:20年2.道路横断面设计45 道路总宽为20m,其道路横断面组成为:2.0m人行道+14m双向机动车道+4.0m人行道。车行道横坡为了1.5%,采用直线型路拱。人行道横坡为了1.5%。3.路面结构设计(1)机动车道:20cm厚C30水泥混凝土15cm厚4%水泥稳定碎石基层40cm厚连砂石底基层结构总厚度75cm(2)人行道:15cm厚砂砾石层6cm厚C15水泥混凝土5cm厚彩色水磨步道砖结构总厚度27cm路基填方边坡采用1:1.5;挖方边坡采用1:1.0。(二)、施工要求应严格按有关施工规范及验收规范要求施工,严格按图施工,发现问题及时与设计院联系。填方路基应先清除地表上的树根、草皮或腐植土,土方应分层碾压,分层厚约为30cm,每层均应有密实度试验报告,达到设计要求后方可进行下一道工序的施工。土基压实度采用重型压实标准:机动车道:填方0-80cm,路基密实度不低于95%;大于80cm必须有达到93%。挖方0-30cm,不低于95%。人行道:填方0-80cm,不低于93%,80cm以上,不低于90%;挖方0-30cm不低于93%。路基土方完成后,沿线应按规范要求做相关试验。水泥稳定碎石基层应按要求施工,并要求采用机械拌和,不能人工拌和。混凝土结构应严格按设计图纸中要求施工。人行道板采用成品彩色花砖。施工时应注意与现有的道路顺接。45 (三)、施工方法1.路基土方工程(1)施工准备①对设计资料和招标文件的内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同路基施工有关的资料。②根据总施工部署编制路基施工方案,施工网络计划等并报批。③开工前认真进行施工测量,包括导线点、界桩、水准点复测和补点;横断面检查与补测;恢复中线和固定主要控制桩;逐桩进行路基放样,订出界桩、堤脚、暂顶、边沟、护坡道等位置。并在施工范围外设控制桩,边坡放样及机械施工控制标志。④对路堤填料进行复查和取样试验,测定其最大干密度,最佳含水量、液限、塑性指数或颗粒分析、填料强度等,试验按相关规程办理。⑤场地清理包括路基用地范围内地上建筑、设施、文物的清理(保护),地表植被清理,好土的集中堆放,以及填方段填土前地表面的整平压实。⑥做好施工临时排水设施,如路堑开挖前在上方做截水沟,路堤填方前原地面排水,但不得流入农田等造成破坏,要结合永久性排水设施进行。(2)土方路堑开挖①本标段高挖方区段因开挖面不宽。宜采用分层纵挖法进行施工。②具体的施工方法是:采用挖掘机进行开挖,自卸汽车和推土机配合作业。③修筑路拱、刷刮边坡、整平路基面时,宜采用挖掘机、装载机配合作业,遇地下水时应及时挖沟排除,若路床以下位于含水量较多土层时,应换填透水性良好的材料,边坡开挖后,应立即刷坡并砌筑相应的防护工程以防雨水冲刷。④45 根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。先挖出的适用土方,应储存于指定地点,待后填路堤上部。对已先挖出的路堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水对路床的破坏。⑤路基土方工程施工安全执行相关的规程。(3)填方路基施工①检测标准路基设计压实度及强度(重型击实试验标准):路槽下0-80cm范围内不低于95%,80cm以下不低于93%。通过对土样击实试验取得各种填土压实所需的最佳含水量及最大干密度。通过压实试验路段得到的各种土样作业方法、施工机械,每层松土松铺厚度,压实遍数等试验数据,用以指导大规模填方路基施工。施工时,掌握好每种土的含水量非常重要,要采取均匀加水或摊开晾干等方法,使其在最佳含水量±2%以内压实,并满足压实次数,才能保证压实质量。②填方施工土层摊铺采用自卸汽车定点卸土,装载机初平与复平。(上层精平)边角,障碍点人工配合(控制边线标高)的方式,按照试验所给松铺厚度进行摊铺。应自中向两边设置1.5%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。碾压采用18t振动压路机进行。第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。③检验压实度每一压实层均应按检验标准检测压实度,合格后方可填筑其上一层。否则应采取措施进行补压,到合格时为准。现场大规模施工,检测压实度宜采用核子密度湿度仪法,应先进行标定和对比试验。土质路床顶面压实完成后进行弯沉检验。2.水泥稳定碎石基层45 本工程路面结构层:机动车道采用15cm厚4%水泥稳定碎石基层。在路床达到设计要求的重型击实最大干密度要求值以上后方可进行路面工程的施工。施工顺序根据管、井施工进度及路基成型情况,采用平行交叉作业。路面水泥稳定石屑结构层的施工采用稳定土拌和机路拌法施工,施工规范为交通部《公路路面基层施工及验收规范》JTJ034-85。施工要点如下:(1)准备工作①备料:在所定料场中取有代表性的土样进行颗粒分析,液限及塑性指数,相对密度、重型击实、碎石等试验。选用不同的水泥剂量配制成混和料试件,养生7天后进行无侧限抗压强度试验后选出合适的水泥剂量。工地实际采用的水泥剂量比室内试验确定的剂量多1.0%。②准备基层:对土基不论路堤或路堑,必须进行碾压检验(压3-4遍)。在碾压过程中,如发现土过干、表层松散,则适当洒水;如土过湿,发现“弹簧”现象,则采用挖干晾晒、换土、掺石灰或粒料等措施进行处理。刮除搓板和辙槽,松散处应耙松、洒水并重新碾压达到平整密实,和规定的路拱。在槽式断面的路段,两侧路肩上每隔一定距离交错开挖泄水沟(或做盲沟)。③施工放样:在土基层或老路面或土基上恢复中线,直线段每15-20m设一桩,平面曲线每10-15m设一桩,并在两侧路肩边缘外指示桩上用明显标记标出水泥稳定碎石边缘的设计高程。(2)施工要点碎石料径和级配必须满足规范要求,集料配料必须准确。雨季施工时,采取措施保护集料免受雨淋。采用32.5水泥且终凝时间在6小时以上的水泥,严格控制水泥剂量符合设计配合比要求,必要时,首先改善集料的级配,然后用水泥稳定。45 严格掌握基层厚度,其路拱横坡与面层一致。用压路机在混合料处于或略大于最佳含水量时进行碾压。压实厚度超过规定时,则分层铺筑,每层最小压实厚度10cm。必须保湿养生,不使稳定层表面干燥,也不能忽干忽湿。碾压完成后除施工车辆外,禁止一切机动车辆通行。填料装卸难免粉尘逸出,施工中经常洒水,以降低空气中的粉尘含量。定期进行粉尘含量的监测,如发现超标,立即查找原因,找出解决办法。(3)操作方法①碎石进场后人工、机械摊铺平整,如果碎石太干,应提前洒水预湿,如砂夹石太湿应凉干后,测试最佳含水量再摊铺②摊铺水泥,在平整后的石粉碴上放好线,按平面面积和石粉碴厚度计算出摊铺水泥的用量,按每分块水泥用量摊铺均匀。③水泥石粉渣混合料的含水量,应根据试验结果选择最佳含水率,一般可控制在7-9%的范围,以手握成团,但不冒浆,不粘手,落地能散开为宜。④从道路的一侧纵向依次拌合,每一趟拌合的重叠不小于50cm,指派专人随拌合之后配合,随时随地挖坑检查是否搅拌均匀,以及检查是否拌合到底,凡检查发现拌和不均匀或者没有拌到底的要及时重拌,机械拌不到的边缘处必须用人工翻拌多遍至均匀到底为止。⑤分段用机械拌合均匀后,根据设计坡度和标高,用水准仪沿路两侧测出标高(拌和前已做好),拉线控制标高,用人工铲铺平整,即可先用压路机进行稳压,自路的一侧开始,依次压向另一侧,每次碾压重叠压轮的1/3宽。稳压一遍后,再开震动进行震动碾压。最后应碾压至表面平整,无明显压轮迹。碾压过程中要注意随时配合找平,随时用水准仪测量标高,特别是在稳压过程中要及时铲高补低。补低时要翻松表面后填补混合料,重新压实成整体,不得出现填补的薄层现象。压实度要求达到设计规定的压实度要求以上。⑥45 分段施工的相接处,应按施工缝要求认真处理,留出一段长度不压。预留相接处要重新加水泥和水,将上次施工段的接槎挖松至板结好的石粉碴为止,挖松的石粉碴要重新加水泥和水,与新拌和的一道拌合均匀,与下段施工同时碾压密实。⑦拌合至完成压实全过程的延续时间,不得超过其水泥的终凝时间,一般不应超过3小时。压实成型12小时后,必须洒水养护。禁止用水管直接冲洒而破损表面层,养护期一般为七天左右。每道工序完成均需经甲方、质检、监理等有关单位检查验收。3.混凝土路面⑴施工准备工作:首先对基层进行质量检查:基层的几何尺寸、路拱、平整度和压实度,测量放出路面中线、边线及接缝线,并在路旁设置临时水准点,以便在施工过程中复核路面标高。(2)钢筋设置路面采取分幅施工,施工第一幅时,应在与第二幅相接的一侧模板上采用合适的支承装置装设好纵缝接缝钢筋(纵缝拉杆),纵缝拉杆装设的方向与道路中线垂直。施工第二幅时筑做纵缝。胀缝传力杆沿平行道路中线方向安设,其长度的一半再加5厘米涂上设计规定的涂液,并在涂液的另侧加一个预制的盖套,内留30mm空隙,填以纱头或泡沫塑料。传力杆的固定,采用顶头木模固定或支架固定安装的方法。当水泥波面板不连续浇筑时胀缝采用顶头木模固定。水泥砼拌和物浇筑前先检查传力杆位置,浇筑时,先摊铺下层砼拌和物,用插入式振捣器振实,并在校正传力杆位置后,再浇筑上层砼拌和物。浇筑邻板时拆除顶头木模,并设置胀缝板、木制嵌条和传力杆套管。当水泥砼面板连续浇筑时,采用支架固定法,传力杆长度的一半应穿过胀缝板的端头挡板,用钢筋支架固定就位。浇筑时先检查传力杆位置,再在胀缝两侧摊铺水泥砼拌和物至面板,振捣密实后,抽出端头挡板,空隙部分填补砼拌和物,并用插入式振捣器振实。横缝传力杆沿平行道路中线方向安设,其位置按图纸设计施做。45 角隅钢筋安放时,先在安放钢筋的角隅处摊铺一层砼拌和物。摊铺高度比钢筋设计位置预加一定的沉落度。角隅钢筋就位后,用砼拌和物压住。板边钢筋安放时,先沿板边缘铺筑一层砼拌和物。拍实至钢筋设置高度,然后安放板边钢筋,在两端弯起处,用砼拌和物压住。水泥砼面层内所使用的任何钢筋均不得粘土、污垢、油脂及油漆且在位用前必须除锈,以免造成钢筋与砼的粘结不实。所有的钢筋绑扎完成后,经监理工程师检查合格方可进行下道工序的施工。(3)安装模板混凝土板按一个车道宽度3.5m为一块路面板宽度来铺筑,因此板两边的模板正好沿车道线安装。边模采用钢模,高度与混凝土板厚度相等。模板顶面高度用水平仪校准,内侧涂刷肥皂液或废机油以便拆模。接缝位则在安装好的模板上做出标记。(4)混凝土的制备本项工程现场有较大的施工场地可现场建一个搅拌站,为保证质量,施工前必须核对混凝土所用原材料是否与配合比相符,施工中要严格计量。(5)混凝土料的运输小型运输车辆进行现场运输.(6)混凝土的摊铺①混凝土摊铺前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、湿润情况、以及钢筋的位置和传力杆装置等进行全面的检查。②混凝土混合料运送车辆到达摊铺地点后,一般直接倒入安装好的侧模路槽内,并用人工找补均匀,如混合料有离析现象,则用铁铲翻拌均匀。摊铺时不得抛撒,用方铲扣铲法撒铺,以保持混合料的均匀性。松铺高度由试验确定,以路面高程符合设计为准。混合料摊铺到一半厚度时,整平后用插入式振捣器振捣一遍,然后继续加铺。45 ③在一个规定连续浇注的区域内,浇注施工过程不得中断,也不得因拌合料干涩而加水。(7)混凝土的振捣①摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀的振捣。平板振捣器的有效深度一般为22cm左右。不采用真空脱水工艺施工时,宜采用2.2kW的平板振捣器与插入式振捣器;插入式振捣器主要用于振捣面板的边角部、窨井、进水口附近,以及安设钢筋的部位,施工中宜选用频率6000次/min以上的振捣器。②振捣混凝土混合料时首先应用插入式振捣器在模板边缘角隅等平板振捣器振捣不到之处振一次(如面板厚度大于22cm,则需用插入式振捣器全面顺序插振一次),同一位置不宜少于20S。插入式振捣器移动间距不宜大于其作用半径的0.5倍,并应避免碰撞模板和钢筋。分二次摊铺的,振捣上层混凝土混合料时,插入式振捣器应插入下层混凝土混合料5cm,上层混凝土混合料的振捣必须在下层混凝土拌和物初凝之前完成。其次,再用平板振捣器全面振捣。振捣时应重叠10-20cm。同一位置振捣时,当水灰比小于0.45时,振捣时间不宜少于30S;水灰比大于0.45时,不宜少于15S,以不再冒气泡并泛出水泥浆为准。③混凝土在全面振捣后,再用振捣梁进一步拖拉振实并初步整平。振动梁往返拖拉2-3遍,使表面泛浆,并赶出汽泡。振动梁移动的速度要缓慢而均匀,前进速度以1.2-1.5m/min为宜。对不平之处,应及时铺以人工补填找平。补填时应用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。④45 最后再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。如发现混凝土表面与拱板仍有较大高差,应重新补填找平,重新振滚平整。最后挂线检查平整度,发现不符合之处应进一步处理刮平,直至平整度符合要求为止。接缝处理:施工缝不用接缝板,只在混凝土板顶部放置压缝板条。混凝土凝固后,胀缝和施工缝的压缝板及时拔出,然后灌入填缝料。缩缝的施工采用切缝法。即在混凝土达到设计强度的50-70%时,用切缝机切割成缝,缝宽3-5mm。(8)表面修整人工抹光:用振动梁复振一次能起匀浆、粗平及表层致密作用。用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。实践证明,粗抹是决定路面大致平整的关键,因此应在3m直尺检查下进行。通过检查,采取高处多磨、低处补浆(原浆)的方法进行边抹光边找平,用3m直尺纵横检测,保证其平整度不宜大于1cm。应注意的是抹光进行的方向不同,其效果亦略有不同。顺路方向行进易保证纵向的平整,横路方向行进则纵向平整度效果略逊。精抹:精抹是路面平整度的把关工序。为给精抹创造条件,可在精抹后用包裹铁皮的木搓或小钢轨(或滚杆)对混凝土表面进行拉锯式搓刮,一边横向搓、一边纵向刮移。为避免模板不平或模板接头错位给平整度带来的影响,横向搓刮后还应进行纵向搓刮(搓杆与模板平行),同时要附以3m直尺检查。搓刮前一定要将模板清理干净。搓刮后即可用3m直尺于两侧边部及中间三处紧贴浆面各轻按一下,低凹处不出现压痕或印痕不显,较高处印痕较深,据此进行找补精平。每抹一遍,都得用3m直尺检查,反复多次检查直至平整度满足要求为止。精抹找平应用原浆,不得另拌砂浆,更禁止撒水泥粉,否则不但会发生沁水现象,延长制毛间隔时间,还会因水灰比的不均匀,致使收缩不均匀。在较高温度下,还会出现表面网裂,路面成形通车后表层破皮脱落。45 刻痕工艺:刻痕是为保持路面的粗糙度,提高路面的抗滑性能,但对路面平整度亦有一定的影响。水泥混凝土在经过刻痕处理后,形成较大的宏观构造深度,但在痕与痕之间仍然存在着未经防滑处理的砂浆平台。它必将影响路面的抗滑效果。为克服这一不足,可采用拉毛刻痕组合工艺,即在混凝土处于塑性状态时,利用拉毛刷将表层进行拉毛处理,待混凝土凝结后再进行刻痕处理。(9)切缝先用墨线标出切缝位置,再用切缝机切缝,操作时要使切缝机的刀片、指针、导向轮成一直线与切缝黑线重合(最大误差0.5mm)。当切缝深小于30mm时,可直接用7mm厚的金刚石锯片切割,切缝深大于30mm,则可用组合金刚石锯片一次切割成,也可用不同厚度的金刚石锯片分两次完成(第一次用7mm厚刀片切割30mm深,第二次用3-4mm厚的刀片切割至设计深度)。保证切缝质量的关键在于准确掌握切缝时间,过早会导致掉边、掉角、毛边、骨料松动和骨料脱落;过迟则造成混凝土道面开裂,甚至使板块报废。切缝时间与气温的关系比照下表所示办理。(10)拆模混凝土模板的拆除时间仍视气温而定。拆模操作中,要十分注意保护接缝、边角和企口等部位。(11)养生与填缝养生工作在抹面后12h(小时)且混凝土表面已有相当硬度时开始。养生时采用麻袋、锯未或塑料溶液等覆盖混凝土表面,每天洒水2~3次,保持混凝土呈潮湿状态。养生时间视气温而定,一般2~3周。所有接缝的上部都要用填缝料封填。填缝工作在混凝土初步硬结后即进行,待清理畅通的接缝晾干后,再在缝壁涂一薄层沥青,接着将加热成液体的填缝料灌入缝中,灌入的填缝料要略高于混凝土表面。4.人行道人行道总厚26cm,从上而下分别为:5cm厚薄彩色水磨石人行道砖、6cm厚现浇C15砼。15cm厚砂砾石层。人行道面砖铺筑施工方法进行说明如下:45 人行道面砖铺砌前对道板尺寸进行检验,厚度及长度允许误差±2mm,缺边掉角长度不大于±5mm,同种表面颜色一致,无蜂窝、露石、脱皮裂缝等现象。按控制点定出方格座标并挂线,再分段铺砌(铺装样板条),且随时检查位置与高程。道板铺砌要轻拿轻放,铺装前先用水清洗砼表面,铺贴时在砖背面抹上7mm后的砂浆,按拉线放好后,用橡皮锤或木锤(钉橡皮)敲打使砖下陷约4mm,以免空壳,砖抹上砂浆后要在30秒内铺贴,施工时不得损坏砖边角。道板的伸缝要平正直顺,不能有弯曲不平现象,缝宽应符合设计要求,间缝宽度为10mm,深度为5cm。道板铺好后应检查平整度,若发现有位移翘角、与相邻板不平等现象,应立即修正,最后用干沙掺1/10水泥拌合均匀将砖缝填满,并在砖面洒水使砂灰混合料沉实,直至灰砂灌满为度,同时要保持砖面清洁。同时要洒水养生5~7天,在此期间内不得有行人和其它机具在上面经过。5.沿线设施施工本标段沿线设施包括人行道方块砖、路沿石等。均为成品,运至现场后进行安装施工。四、排水管道工程(一)、设计概况本工程雨、污水为单侧设计,分别位于道路两侧机动车道,管道中心线距离道路中心线为6米。管道选材与接口:在车行道下的雨水、污水管道采用Ⅱ级承插式钢筋混凝土排水管;在其他地面下的排水管道,当管顶覆土大于4.0米时,采用Ⅰ级承插式钢筋混凝土排水管,雨水管道采用水泥砂浆接口;污水管道采用沥青油膏接口,接口施工按规范进行。45   (二)、施工要求1.管道选材及接口:在车行道下的雨水,污水管道均采用Ⅱ级承插式钢筋混凝土排水管;在其他地面下的排水管道,当管顶覆土大于4.0米时,采用承插式钢筋混凝土排水管,管顶覆土小于4.0米时,采用Ⅰ级承插式钢筋混凝土排水管。雨水管为水泥砂浆接口,污水管道采用沥青油膏接口。2.管道基础:根据标准图要求,当管顶覆土为0.7-3.5米时,混凝土基础具体作法详04S516-21;管顶覆土4.0-6.0米时,混凝土基础具体作法详04S516-21;施工中沟槽应采取适当的排水措施防止基土扰动,遇到软弱地基再另作处理。3.雨污水预留管:雨污水预留管除注明者外均为φ600,污水过路管均为φ300。4.雨水口:路口雨水交汇处一般设偏沟式双箅雨水口,线路段设偏沟式单箅雨水口,雨水口采用铸铁箅圈,箅子,并应设混凝土边框.雨水口深度为1米。雨水连接管采用ΦN300,并均以i=0.02坡向雨水检查井。5.管道回填基槽回填土的密实度要求不得低于下列数值:胸腔填土重型90%管顶以上0.5米范围内重型85%(要求用木夯夯实)管顶上部0.5米以上至路面回填土部分按道路要求回填。(三)、施工方法施工主要工艺流程为:沟槽开挖→基坑支护→地基处理→基础施工→管道安装→基坑回填土。根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,同时可充分利用开挖土进行基坑回填,以减少施工现场的土方堆积和土方外运数量。雨水管道施工工艺和方法如下:45 1、管沟开挖:根据现况管线的分布和实际地质情况,拟采用人工配合机械开挖的方法。人工填土层用机械开挖和人工开挖,分别采用1:0.25和1:0.33的放坡系数,开挖沟底宽,应比管道构筑物横断面最宽处侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土应随挖随运,以免影响交通;场地开阔处,开挖弃土应置于开挖沟槽上边线1.0米以外,以减少坑壁荷载,保持基坑壁稳定;沟槽开挖期间应加强标高和中线控制测量,以防超挖。当人工开挖沟槽深度超过2.0米且地质情况较差时,需对坑壁进行支撑。当采用机械开挖至设计基底标高以上0.2米时,应停止机械作业,改用人工开挖至设计标高。2、地基处理:管沟开挖完毕,按规定对基底整平,并清除沟底杂物,如遇不良地质情况或承载力不符合设计要求应及时与甲方、设计、监理单位协商,根据实际情况分别采用重锤夯实,换填灰土、填筑碎石、排水、降低水位等方法处理。经检查符合设计及有关规定要求后及时施工基础以封闭基坑。3、钢筋混凝土管基础采用135°和180°砼带状基础,钢筋砼管枕,基础砼标号为C10。砼基础施工时采用现场立模浇筑。4、管道安装:管道安装应首先测定管道中线及管底标高,安装时按设计中线和纵向排水坡度在垂直和水平方向保持平顺,无竖向和水平挠曲现象。雨水管为水泥砂浆接口,污水管及φ>1000的雨水管为钢丝网水泥砂浆接口。管道安装时,管道接口要密贴,接口与下管应保持一定距离,防止接口振动。管道安装前应先检查管材是否破裂,承插口内外工作面是否光滑。5、回填:回填前应排除积水,并保护接口不受损坏。回填填料符合设计及有关规定要求,施工中可与沟槽开挖、基础处理、管道安装流水作业,分段填筑,分段填筑的每层应预留0.3米以上与下段相互衔接的搭接平台。管道两侧和检查井四周应同时分层、对称回填夯实。管道胸腔,部分采用人工或蛙式打夯机(基础较宽)每层0.15米厚分层填筑夯实,管顶以上采用蛙式打夯机,每层0.3米厚分层填筑夯实,回填密实度严格按回填土的压实度标准执行。45 (四)、工艺和安全要求管道安装前,宜将管、管件按施工设计的规定摆放,摆放的位置应便于起吊及运送,起重机下管时,起重机架设的位置不得影响沟槽边坡的稳定。管道安装应采用专用工具起吊,装卸时应轻装轻放,运输时应稳、绑牢、不得相互撞击;管节堆放宜选择使用方便,平整、坚实的场地,堆放时应垫稳,堆放层高应符合有关规定,使用管节时必须自上而下依次搬运。管道应在沟槽地基,管基质量检验合格后安装,安装时宜自下游开始,承口朝向施工前进的方向,管节下入沟槽时,不得与槽壁支撑及槽下的管道相互碰撞,沟内运管不得扰动天然地基。管道采用天然地基时,地基不得受扰动;槽底为坚硬地基时,管身下方应铺设砂垫层,其厚度须大于150mm;与槽底地基土质局部遇有松软地基,流沙等,应与设计单位商定处理措施。管道安装时,应将管节的中心及高程逐节调整正确,安装后的管节应进行复测,合格后方可进行下一工序的施工。管道安装时,还应随时清扫管道中的杂物,管道暂时停止安装时,两端应临时封堵。雨期施工时必须采取有效措施,合理缩短开槽长度,及时砌筑检查井,暂时中断安装的管道应临时封堵,已安装的管道验收后应及时回填土;做好槽边雨水径流疏导路线的设计,槽内排水及防止漂管事故的应急措施;雨天不得进行接口施工。新建管道与已建管道连接时,必须先检查已建管道接口高程及平面位置后,方可开挖。沿直线安装管道时,宜选用管径公差组合最小的管节组对连接,接口的环向间隙应均匀,承插口间的纵向间隙不应小于3mm。45 钢筋混凝土管节安装前应进行外观检查,发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,应进行修补并经鉴定合格后,方可使用。管座砼采用分层浇筑,管座平基混凝土抗压强度应大于5.0N/mm2,方可进行安管。管道安装前应将管内外清扫干净,安装时应使管节内底高程符合设计规定,调整管道中心及高程时,必须垫稳,两侧设撑杆,不得发生滚动,管节中心,高程复验合格后,应及时浇筑管座砼。钢筋砼管安装时,插口进入承口后,应将管节接口环向间隙调整均匀,再用水泥砂浆填满、捣实、表面抹平,接口必须平直,填料密实,饱满、表面平整、不得有裂缝现象。检查井底基础与管道基础同时浇筑,排水管检查井内的流槽,宜与井壁同时砌筑,表面采用水泥砂浆分层压实抹光,流槽应与上下游管道底部接顺。给水管道的井室安装闸阀时,井底距承口或法兰盘的下缘不得小于100mm,井壁与承口或法兰盘外缘距离不应小于250mm(Φ400mm)。井室砌筑应同时安装踏步,位置应准确,踏步安装后,在砌筑砂浆未达到规定的强度前不得踩踏,砌筑检查井时还应同时安装预留支管,预留支管的管径、方向、高程、应符合设计要求,管与井壁衔接处应严密,预留支管的管口宜采用低强度等级的水泥砂浆砌筑封口抹平。检查井接入的管口应与井内壁平齐,当接入管径大于300mm时应砌砖圈加固,圆形检查井砌筑时,应随时检测直径尺寸,当四面收口,每层收进不应大于30mm,当偏心收口时,每层收进不应大于50mm。砌筑检查井、雨水口的内壁应采用水泥砂浆抹面,内壁抹面应分层压实,外壁应采用水泥砂浆搓缝挤压密实。检查井及雨水口砌筑至设计标高后,应及时浇筑或安装顶板、井圈、盖好井盖。雨期砌筑检查井及雨水口时,应一次砌起,为防止漂管,可在侧墙底部预留进水孔,回填土前应封堵。45 雨水口位置应符合设计要求,不得歪扭,井圈与井墙吻合,井圈与道路边线相邻边的距离应相等,雨水管的管口应与井墙平齐。管道施工完毕,在回填土前,雨水管道则应采用闭水法进行严密性试验,试验可分段进行,管道试验合格后,方可进行土方回填。回填土时,槽底至管顶以上50cm范围内不得含有机物及大于50mm的砖、石等硬块,应分层回填,分层夯实,每层厚度不得大于250mm,回填土的密实度必须满足有关要求。45 第五篇工种配合工程各项目施工配合内容包括排水管道开挖施工、管道安装、路床碾压、路基工程、砼面层施工及人行道砖施工等。开挖工程各项目施工配合的程序先进行排水管道施工;到路基整平和路基处理,到砼路面及人行道恢复;在排水管道施工的过程中合理安排排水管道施工完毕回填后,或在某些回填碾压密实的路段上优先预埋各类管线,砼路面施工完毕后砌侧石,在此同时进行人行道施工。各工作的配合,首先是施工程序的配合,在完成一个施工程序后,及时安排下一施工程序,尽量实行同步流水,交叉作业。同时通知各相关单位进行进行管线的埋设,主要是电力、电信、供水、燃气、道路照明等,协调好各单位的工作面,保证下一工序的顺利进行。45 第六篇质量目标及质量保证体系一、质量目标科学管理、精心施工,合理制定工程进度计划,严格按照国家及市有关安全操作规程施工,坚决杜绝事故发生。二、质量保证体系1、公司按ISO9002国际标准建立健全质量体系,配备充足的资源,按标准要求进行管理和监督。ISO9002全部要素是我们的行动准则,一次合格是我们的工作标准,精心组织、科学管理、优质高效是我们的手段,让用户满意是我们的最高目标。施工中,认真贯彻公司的质量方针,落实《质量手册》、《程序文件》和《技术交底》,实施全过程、全方位的管理,以确保该工程质量目标的实现。2、建立健全该工程的质量责任制:经理负责协调公司机关各职能部门及项目经理部的质量活动;管理代表(主管生产的付经理)主持该工程质量活动,主持纠正和预防措施的规定,并对实施和有效性组织跟踪和验证;总工程师组织贯彻执行国家现行有关工程质量,组织推广新技术、新工艺并组织编制质量保证措施。3、项目经理是本工程的第一负责人。工地设置专职质量检查员二人作为项目经理管理助手,在项目经理和项目技术负责人的直接领导下,在公司质安科的指导下,具体担负质量管理方面的业务工作,实行质量一票否决权,对工程质量实施严格严密的监控管理。45 4、组织好工序交接检查验收。各施工班组设兼职质量检查员,对本班组完成的项目按照标准进行认真质检,并填写自检记录,对于不符合项目自行整改关闭,最后提交专职质量检查员验收,同下一道工序办理交接手续,上道工序存在的质量问题,没有进行整改,下道工序拒绝接收,以保证上道工序的不合格项不转入下道工序。质量保证体系框图详见下图:质量保证体系控制体系质量管理目标确定组织体系公司质量部项目经理部工程技术组质检组试验组供应组思想体系计量标准的质量控制施工过程的质量控制机具材料的质量控制施工组织准备的质量控制施工组织设计与方案控制预防为主的方针质量回访服务质量意识教育质量信息反馈三、管理措施45 1、各级管理人员、工程技术人员和质检人员,必须对工程量严格要求,一丝不拘的执行施工规范、操作规程和质量验收标准。2、领导和技术人员对工程的关键部位要跟班作业,严格把关,发现问题,及时解决。3、对技术复杂、施工要求高的施工部位,除必须认真进行技术交底外,还要现场指导,先做样板,再全面展开施工作业。4、实行全面质量管理,成立主要分项的QC小组并认真开展活动,对存在的质量问题,制定整改措施,并抓好落实。5、明确各级质量责任制,做到责任落实到人。6、实行优质有奖,劣质受罚,质量和经济利益挂钩,保证质量目标的实现。7、在施工过程中不断的组织定期和不定期的质量检查评比,不断发现和处理施工操作中存在的质量问题,不断提高施工质量水平。8、建立施工现场的例会制度,通过工程例会,经常掌握生产动态,解决施工中存在的质量问题,确保施工生产的顺利进行。项目经理每周召开一次工程质量分析会议及质量意识教育会议。总结上周施工过程中的质量情况,对类似质量问题出现的原因进行分析并提出整改措施,并对下周施工过程中可能出现的质量问题先进行交底,防止质量问题的产生。9、技术负责人专职负责质量检查,工程技术人员应经常定时检查各作业层的质量情况,能以真实的数据反映当天的质量情况,并作详细的记录。四、  保证工程质量的技术措施:1、严格执行操作规程,按设计图纸和施工规程和工艺要求进行施工。2、凡有施工方案的项目,必须按方案进行施工,所有工程都必须达到有关规范的要求,达到我们的质量目标承诺。3、凡是隐蔽工程,预埋安装完毕后都应经监理公司验收,并做好原始记录,方可进行下道工序。45 4、 施工过程中,施工员及资料员应做好检查验收记录和整理好有关技术资料,并保存归档。施工员要坚持每天如实写好施工日志。5、对于有多种管道配置及安装的交叉部位,应预先弄清图纸要求,及时组织各专业会审后再进行施工,以免造成安装后再拆除,造成浪费。6、注意产品保护。在工程进入人行道贴地砖阶段,各施工单位互相穿插,施工面广,人员复杂,容易把已装好的设备、管道配件损坏,所以产品保护成为工程质量好坏的一个环节。五、工程质量的具体要求1、认真熟悉图纸,搞好图纸会审,施工前处理好设计和技术上的有关问题,在此基础上,项目技术负责人向施工班组做好技术交底工作。交底采用书面交底和口头交底相结合的方式进行,以书面交底为主。2、做好测量放线工作,所有测量仪器按期校核,保管完好,保证作业状态优良。设置专门的测量放线小组,指定测量负责人。每次测量放线完毕后,技术负责人必须组织复核。维护好现场所有的测量标桩或标志,如有损伤立即校验复补。3、工程所用材料把好三关,即材质关、检验关和计量关,特别是钢材和水泥等主要材料,除必须要有出厂合格证外,还必须按批量取样送检,合格后方可使用,对已通过检验和未通过检验的材料严格分开堆放,作出标识,防止误用,材料堆放应保证必须的条件,防止由于堆放不当而使材料受损严重。4、实行砼浇灌令制度。砼浇灌前的检查是一道重要的生产工序,因此在计划安排上要留出一定的时间,当检查中发现有影响质量的因素时,必须及时处理妥当,经复查通过后才能签发砼浇灌令,坚决杜绝边检查、边修整、边浇筑的作法,更不允许未经检查确认合格擅自浇筑,为此提倡和鼓励浇筑前检查一次通过。45 5、砼路面摊铺过程中,如发生下雨时,则利用现场已备的有效遮雨棚进行遮雨,如因特殊情况需留施工缝,应尽量把施工缝留置在横缝处。6、砼路面混凝土浇筑成型12小时,即派人进行封闭交通。7、采用的现场搅拌砼在施工前应做坍落度实验,并现场随机取样做试件,到期送检。8、稳定层的施工应按配合比严格检查水泥的用量。养护期到达后应按规范规定选点做相关检测。9、地基土必须认真压实,做好密实度检测。如发现“弹簧土”现象,应立即通知监理方与设计院进行处理。10、沟槽开挖过程中,应尽量避免扰动原土,回填时认真做好分层夯实工作,并按规范规定取点作密实度实验。每层回填完毕,密实度符合要求后方可进行下一层的回填工作。11、钢筋严格按设计尺寸加工,并按设计进行施工。12、在基层及砼路面施工之前,应认真复核各种地下管线的位置,做到不错放、漏放管线,避免造成结构层的返工凿槽现象。13、完善工程技术档案资料的管理,项目设计专人负责此项工作,工程竣工后,由项目经理部提供完整的资料交付生产技术科管理,归档,作为竣工资料交付。14、进行经常性的质量意识教育,在全体员工中树立坚定的质量第一和信誉第一的观念。树立必须是严格操作作出质量而不仅仅是靠质量检查的思想。15、经常组织技术人员,各班组成员参观邻近先进单位的施工现场,吸收先进的质量管理体系及施工方法,不断提高工程的质量。16、密切与甲方、监理、监督和设计部门的联系,自觉接受管理,不断改进服务质量。45 第七篇主要材料、机械、劳动力需用量计划一、主要材料需用量计划1、材料能及时供应是施工进度的必要条件,本工程的材料供应在项目经理的直接管理下进行。2、依据计划进度要求,现场管理人员预先准备提供材料计划,包括施工周转用材料计划和工程材料计划,制订出各种材料的具体进场日期和进场数量,由专职材料员或采购员联系进场。3、所有进场材料由专人负责进场验收,禁止劣质材料进场,需要检查的材料进场后由专人和监理单位专人到检查部门进行检验,合格后方准使用。二、施工机械设备一览表(附后)三、主要劳动力需用量计划充足配套高素质的劳动力投入,是本工程施工速度、质量、按计划完成的保证,现初拟本工程劳动力计划表(见附表二)。45 第八篇成品保护及后期养护措施1、将成品保护工作实行包干制,纳入施工队工作成果的考核范围,因保护不当引起的返工,不予验工计价,且给予罚款处理。2、结构施工完毕后,抓紧报验,抓紧回填。3、施工区域内禁止闲杂人员、社会车辆入场,防止人为破坏情况发生。4、专业队伍进场施工时,派专人负责指挥,让其了解现场情况,避免破坏成型结构。5、施工前应熟悉图纸,如发现结构位置冲突,提前制定方案,并征得有关部门认可。施工管理人员要合理安排工序,减少交叉作业,杜绝各工种作业之间的相互损坏。6、对所有人员进行成品保护教育,制定成品保护责任制,划分责任区。7、施工管理人员要加强监督和检查,如有问题及时解决。8、对于一些重要部位、部件要提前作好防护工作,避免发生损坏。9、下班时管道两端要进行封堵,以防杂物进入管内。要对已完成的管道接口进行保护,为防止重物坠落损坏管道的接口,要用草垫铺在管外,待填土时清除,以防止意外损坏。10、路基完成后,禁止重车行走,特别禁止车辆在其上掉头。11、稳定层完成后,养生期间,禁止一切车辆行走。12、路面混凝土初凝前禁止行人行走,七天的养护期间,禁止车辆行走,28天内禁止重车行走。45 第九篇工期及进度计划根据招标文件要求,整个工期为60天,开工日期为2005年12月9日,竣工时间为2006年2月9日。施工进度计划详附表三。由于道路工程的地下管线较多,交叉作业的相关单位多,埋设管线复杂,受的影响较大,要确保施工进度满足合同规定的期限,就必须做好技术方案、组织管理、计划调整、物资材料供应等方面的工作,我公司具有丰富的进度管理经验,结合本工程的实际情况,我们准备从以下几方面入手,控制本标段工程的施工总进度:一、施工技术保证充分认识本工程施工的难点、特点,针对性的编制施工技术方案、软弱地基处理方案等做周全详细的考虑,在此基础上运用新技术、新工艺来缩短各个施工工序的施工周期,以科技保障施工进度。配备充分的施工技术管理力量、机械设备力量以保证施工工期。做好冬季施工技术措施,制定针对冬季施工的针对性施工方案,避免冬季开工前一周做好施工组织设计、分项工程施工方案的编制和审查工作,并在施工过程中贯彻实施、及时调整。二、编制合理的施工计划及时做好各项准备工作,确定交通运输组织方案、进度计划及劳动力供应计划、制定机械设备进出场计划以及材料供应计划。组织和协调好本标段工程各施工段流水的衔接,确保工程按期完成。编制合理的施工总进度计划及周、月、旬施工进度计划,确定工程进度控制关键节点,在施工过程中按照实际进度状况进行及时的调整。三、施工组织保证45 中标后,我公司将在最短时间内进场,尽快熟悉工程情况,全面了解影响工期的各方面因素。项目经理部认真研究并根据投标书为蓝本,制定出详尽的工期进度计划,与分包施工队伍协调,包括其施工计划的细化优化。由项目经理主持召开每周一次的项目经理部会议,对本工程施工进度、物资、劳动力、资金和设备进行调度和平衡,解决施工过程中的各类矛盾和问题,使本工程顺利进行。项目经理部以周计划控制分部分项工程进度,按计划要求每周召开一次平衡调度会,及时解决劳动力,施工材料、设备调度问题,确保工程按计划实施。在本工程施工期间,按工程进度需要,取消节假日、休息日,必要时采用2~3班制昼夜施工方法来缩短工期,并配备足够的劳动力。加强施工组织管理,使各分部分项工序以最大限度进行合理搭接,保证施工流水能按计划正常运转。前道工序施工为后道工序创造良好环境,提高工作效率。充分发挥我公司施工组织管理的优势,以总承包形式,由项目经理部分派管理人员按工序、分区域、流水段交叉施工,进行全过程监控,确保工期目标实现。成立施工协调小组,加强与业主、周边单位、有关政府部门的协调工作,保证工程施工顺利进行。四、进度计划的落实与调整制定的施工进度计划必须严格执行,项目部将组织每周一次的生产协调会,总结已完成的工作,并对下周的工作进行规划。充分听取各施工班组的意见,同时对各班组的进度情况进行考核。定期对工程进度进行检查,对照总进度计划比较实际进度是否提前或滞后,如果发现某一工序进度有滞后的现象,及时采取有力的措施,如增加人力、物力和机具,抢回延误的工期。45 五、物资资料与机械设备保证为加快施工进度,视施工进度需要,组织设备、材料超常规投入,配备足够的设备和材料,保证工程施工顺利进行。充分利用本公司的大型机械设备优势,调配、补充、租赁以满足工程需要,目前我公司已联系、储备了大量的施工机械,可满足工程急需串换要求,随时可调运现场,为加快工程进度作有力保证。我们将充分做好物资材料与机械设备的供应计划,充分利用现阶段人力市场资源,组织大量的劳动力,配备大量的机械设备用于本工程施工,确保工程进度。根据所划分的施工区域各自独立组织流水施工,在材料的供应上,根据每一施工区域需用的施工机械和材料计划,做好工程信息的收集、反馈和调整,作到及时充足,并在施工过程中加以调整六、劳动力保证根据方案实施要求及施工进度和劳动力需求计划,集结施工队伍,组织劳动力分批进场,并建立相应的领导体系和管理制度。据工程项目需要,以本公司所使用的合格班组作为评审和选择对象,并采用招标形式选择出合格的劳务施工队伍,优先选择获得优良工程的劳务分包。项目部按月对各作业班组签发《施工任务单》,安排施工任务,并检查监督班组作业队的操作质量,安全生产和现场用料落手清,并提供证实资料,作出中途留退劳务作业班组的决定。确保春节、农忙时节的劳动力配置与生活后助安排。对劳务施工人员所需生活后勤作充分的考虑,保证满足施工需要。45 第十篇文明施工措施一、现场容貌环境管理(1)施工现场及周围无污染,市容整齐清洁。(2)施工现场无建筑垃圾。二、现场材料堆放和道路排水管理(1)大宗材料堆放成堆,克服砂石料混堆或界线不清等现象。(2)设备按指定地点停放整齐,料具库分类码放。(3)道路畅通,排水顺畅,现场无积水。三、分工标志管理(1)现场管理人员和工人分色佩戴安全帽。(2)现场指挥,管理人员佩戴分工标志卡。(3)危险施工区域设值班人员并佩戴值班人员工作卡。(4)危险施工区域挂警示牌和警示灯示警。四、现场防火管理(1)现场设置明显的防火标志,健全完善的防火管理制度。(2)配备足够有效的消防器材。(3)施工动火要有严格的审批手续。五、文明运输及外部公共关系管理(1)土方运输要按有关要求办理准运证。(2)运输材料、土方、垃圾要有切实可行的防护措施。(3)泥砂不能随车带出场外。(4)处理好与施工现场周围有关单位和群众的关系,培养良好的职业道德。六、临时设施及生活环境管理45 (1)严格按施工总平面图规划搭设办公室、工人宿舍等临时设施。(2)办公室、职工宿舍等临时设施搭设整齐正规,不拥挤,有足够的安全消防通道和良好的采光和通风条件。(3)改善食堂清洁卫生条件,确保炊具干净,室内无蝇鼠。炊事员必须经身体健康检查符合要求持健康证上岗,并穿专用工作服。定期抽查蔬菜、食品的卫生情况。(4)工人宿舍内摆放蔬菜,并排出值班表,每日派人清扫,宿舍内不自隔小房间,不乱拉电线,不留外人住宿。(5)浴室、厕所专人清理,每周喷洒药剂。(6)临时设施采取封闭管理,并设置值班人员,禁止无关人员随意进出。45 第十一篇安全目标和安全保证措施一、安全目标1、无死亡重伤事故。2、无倒塌事故。3、无大型设备损坏事故。4、无火灾区事故。二、安全保证体系1、根据施工企业第一把手是安全生产第一责任人的原则,公司组成以经理为首的安全生产委员会,负责安全工作的领导和检查督促。主管生产的付经理作为公司安全生产直接责任人,承担安全生产的领导责任,安全科为专职业务科室并为公司安全生产委员会的办公室,负责处理有关的业务工作。2、成立以项目经理为组长的安全领导小组,项目设专职安全员,班组设兼职安全员,专、兼职安全员有职有责,严格管理。3、各级安全组织必须履行职责,从措施强度、安全教育、技术交底、执行检查等环节层层把关,纠正违章作业,消灭事故隐患。4、各级施工管理人员,工程技术人员必须熟悉与工程施工有关的安全规程条例,标准和规范等,各工种工人必须熟悉本工种的安全技术操作规程,否则不许上岗。5、安全保证体系同时也是防火保证体系,现场由项目经理兼任防火组长。三、安全生产措施1、认真贯彻执行安全生产的方针和建设部“一标三规范”,切实加强管理,保证职工生产活动中的安全和健康。45 2、加强安全生产的领导,尊重科学,严格管理,努力改善劳动条件,注意劳逸结合,制定以防止工伤事故,中毒和职业病为内容的安全技术措施,并认真组织实施。3、坚持管生产必须管安全的原则,健全管理机制,建立领导与群众,专职与兼职的相结合的齐抓共管的安全生产保证体系,做到安全生产“层层有人负责,事事有人管理”,认真落实安全生产责任制。4、加强施工现场的安全防护,推行先进的安全技术和设备,按规定对职工进行安全增长率,奖励安全工作的好人好事,并对违章指挥、违章作业予以处罚。5、分项工程施工方案必须编制安全技术措施,内容要全面,要有针对性,根据施工特点和施工季节等具体情况,提出具体内容,经审批后方可组织实施,各级管理人员必须按审批后的安全技术措施组织施工、检查和落实。6、各级领导、工程技术人员、生产工人等必须熟悉安全生产技术知识、条例及规程,认真做好安全技术工作。7、各级领导必须从思想上高度重视安全技术措施的实施,认真组织人力、财力、保证安全技术措施经费的落实。8、在布置施工生产任务时,要做好安全技术文字交底,交接双方履行签字手续。9、公司每月组织一次生产、安全、机械设备等部门参加联合检查,对查出的隐患以书面形式通知项目经理,并限期整改完成。10、项目经理根据台风、暴雨等灾害性较大的气象预报,不定期地组织检查,及时排除安全上的隐患。11、施工安全检查根据建设部的《建筑施工安全检查评分标准》进行检查评定,消防、卫生、文明施工根据广东省和深圳市有关规定进行检查评定。安全资料同步到位,公司每月抽查一次。四、安全生产具体要求45 1、进入施工现场,必须戴好安全帽。2、施工现场必须按规定设置安全标志和安全纪律牌,现场作业人员必须认真执行安全纪律。安全纪律牌与施工总平面布置图示牌对称悬挂在工地入口处,其规格为2.44×1.22米,白底红字。各机械设备上要明挂操作规程和操作人员标牌。3、执行省建委的规定,保证用电设备“一机一闸一漏电”。4、坚持做好三级安全教育,特殊工种人员持证上岗。1)对新招收的临工和实习代培人人员由公司质安科进行一级教育,内容主要是安全生产的有关政策、法规以及公司的规章制度,本行业生产特点,典型事故教训、急救防护知识等,培训后经考试合格方可分配工种上岗。2)项目经理部进行二级安全教育,内容是结合施工生产性质进行安全规章制度、高处作业、施工安全用电、事故报告等。3)施工班组进行三级教育,内容是班组安全生产史、安全生产特点、目前安全生产情况及存在的问题等;经常工作地点及环境卫生要求;机械设备工具的性质及安全管理知识预防事故的方法。4)电工、电焊工、机械操作工等作业人员必须经市劳动局及有关部门进行专门安全教育培训,经考试合格后方可特证上岗作业。5)采用新的施工方法、新技术和新型机电设备时,要进行新操作方法和新的岗位安全知识教育,工人换岗工作必须换岗教育。5、现场内的坑、井、沟、洞和易爆场所、变压器周围要设置围栏、盖板和醒目安全标志,危险处夜间需设红灯示警。6、水泥稳定层搅拌站和厂拌等场所要采取排污防毒措施,使尘毒标准符合国家规定。45 7、施工现场、易燃易爆仓库和木材堆放场地要建立防火管理制度,配备足够的消防器材,经常检查,保持良好。有毒易燃器设专人保管并有严格的管理制度。8、各种机械设备安全防护装置、限位装置必须齐全有效,设备安装后要经公司设备材料和质安科联合检查验收合格并办理验收手续后方可使用。9、沟槽开挖、场地平整,挖掘机臂长范围内禁止站人。10、沟槽较深部位应根据实际土质情况放坡开挖;在槽底作业时应时时注意边坡稳定情况,做到及早发现问题,及时解决,防患于未然。11、砼路面层的施工时,配合操作的施工人员必须有足够的防护措施,应配套手套、安全帽、防护口罩等防护工具,做足有效的防灼伤和防毒措施。45 附表一拟投入的主要施工机械设备表城南新区分洪壕C区至石油公司道路工程序号机械或设备名称型号规格数量国别产地制造年份额定功率生产能力用于施工部位备注挖掘机CLG925LC1台上海2004管沟装载机502台柳州2003土方压路机LSS218A1台洛阳2003132KW18T平板振动器PX502台成都20011KW道路砼搅拌机QZ350L2台德阳20037.5KW道路振动棒HXBX-598根成都20041.1KW道路蛙式打夯机2台成都20002.2KW人行道钢筋切割机GJS-401台成都20012.2KW钢筋模板组合钢模200M2水准仪JS-31台测量经纬仪1台测量混凝土试件模150×150×1502套砼砂浆试件模75×75×751套砂浆45 附表二劳动力计划表城南新区分洪壕C区至石油公司道路工程单位:人工种按工程施工阶段投入劳动力情况102030405060普工51020303010砖工225101010钢筋工11111木工22222抹灰工225101010架子工22444电工、水工111111砼工55101010545 附表三施工进度计划表城南新区分洪壕C区至石油公司道路工程序号分项工程名称工日进度计划(天)510152025303540455055601砼排水工程202路基、路面工程303人行道工程84竣工验收245'
