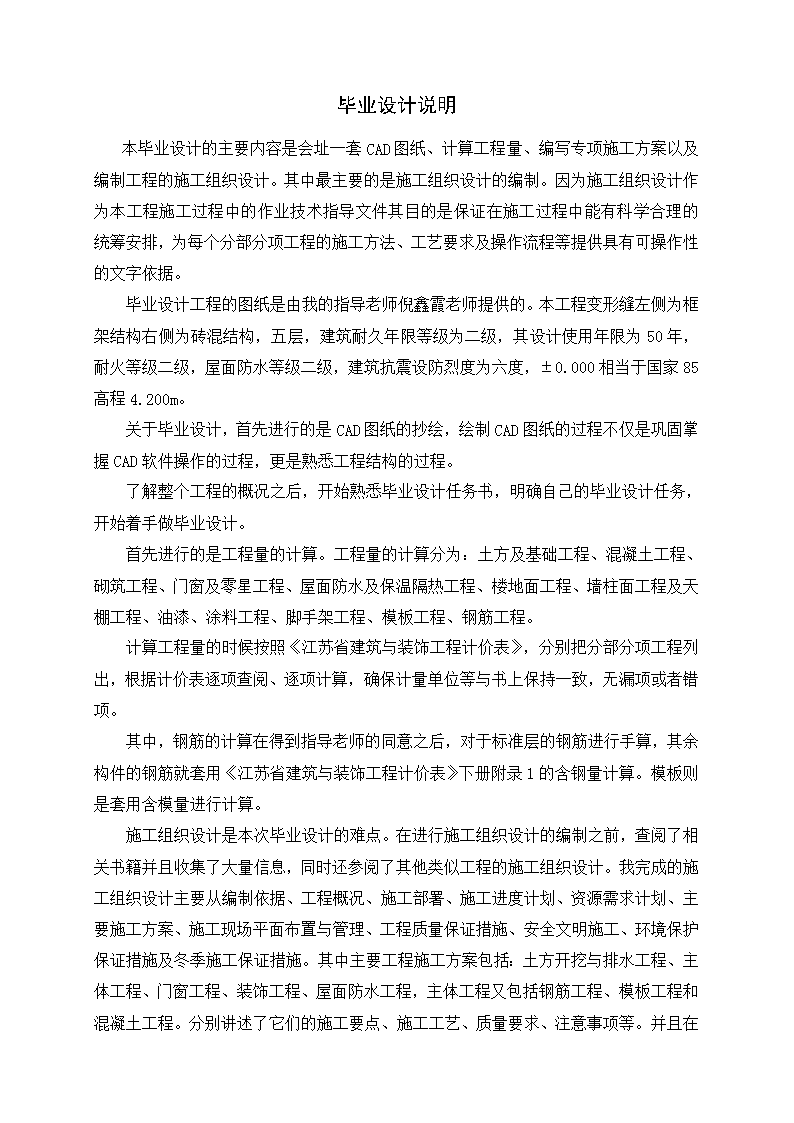

'毕业设计说明本毕业设计的主要内容是会址一套CAD图纸、计算工程量、编写专项施工方案以及编制工程的施工组织设计。其中最主要的是施工组织设计的编制。因为施工组织设计作为本工程施工过程中的作业技术指导文件其目的是保证在施工过程中能有科学合理的统筹安排,为每个分部分项工程的施工方法、工艺要求及操作流程等提供具有可操作性的文字依据。毕业设计工程的图纸是由我的指导老师倪鑫霞老师提供的。本工程变形缝左侧为框架结构右侧为砖混结构,五层,建筑耐久年限等级为二级,其设计使用年限为50年,耐火等级二级,屋面防水等级二级,建筑抗震设防烈度为六度,±0.000相当于国家85高程4.200m。关于毕业设计,首先进行的是CAD图纸的抄绘,绘制CAD图纸的过程不仅是巩固掌握CAD软件操作的过程,更是熟悉工程结构的过程。了解整个工程的概况之后,开始熟悉毕业设计任务书,明确自己的毕业设计任务,开始着手做毕业设计。首先进行的是工程量的计算。工程量的计算分为:土方及基础工程、混凝土工程、砌筑工程、门窗及零星工程、屋面防水及保温隔热工程、楼地面工程、墙柱面工程及天棚工程、油漆、涂料工程、脚手架工程、模板工程、钢筋工程。计算工程量的时候按照《江苏省建筑与装饰工程计价表》,分别把分部分项工程列出,根据计价表逐项查阅、逐项计算,确保计量单位等与书上保持一致,无漏项或者错项。其中,钢筋的计算在得到指导老师的同意之后,对于标准层的钢筋进行手算,其余构件的钢筋就套用《江苏省建筑与装饰工程计价表》下册附录1的含钢量计算。模板则是套用含模量进行计算。施工组织设计是本次毕业设计的难点。在进行施工组织设计的编制之前,查阅了相关书籍并且收集了大量信息,同时还参阅了其他类似工程的施工组织设计。我完成的施工组织设计主要从编制依据、工程概况、施工部署、施工进度计划、资源需求计划、主要施工方案、施工现场平面布置与管理、工程质量保证措施、安全文明施工、环境保护保证措施及冬季施工保证措施。其中主要工程施工方案包括:土方开挖与排水工程、主体工程、门窗工程、装饰工程、屋面防水工程,主体工程又包括钢筋工程、模板工程和混凝土工程

。分别讲述了它们的施工要点、施工工艺、质量要求、注意事项等。并且在此基础上进行了工程横道图以及施工总平面布置图的编制。完成施工组织设计后,按照任务书的要求,编制了一份脚手架的专项施工方案。之后翻译了一篇近10000字的外文文献。

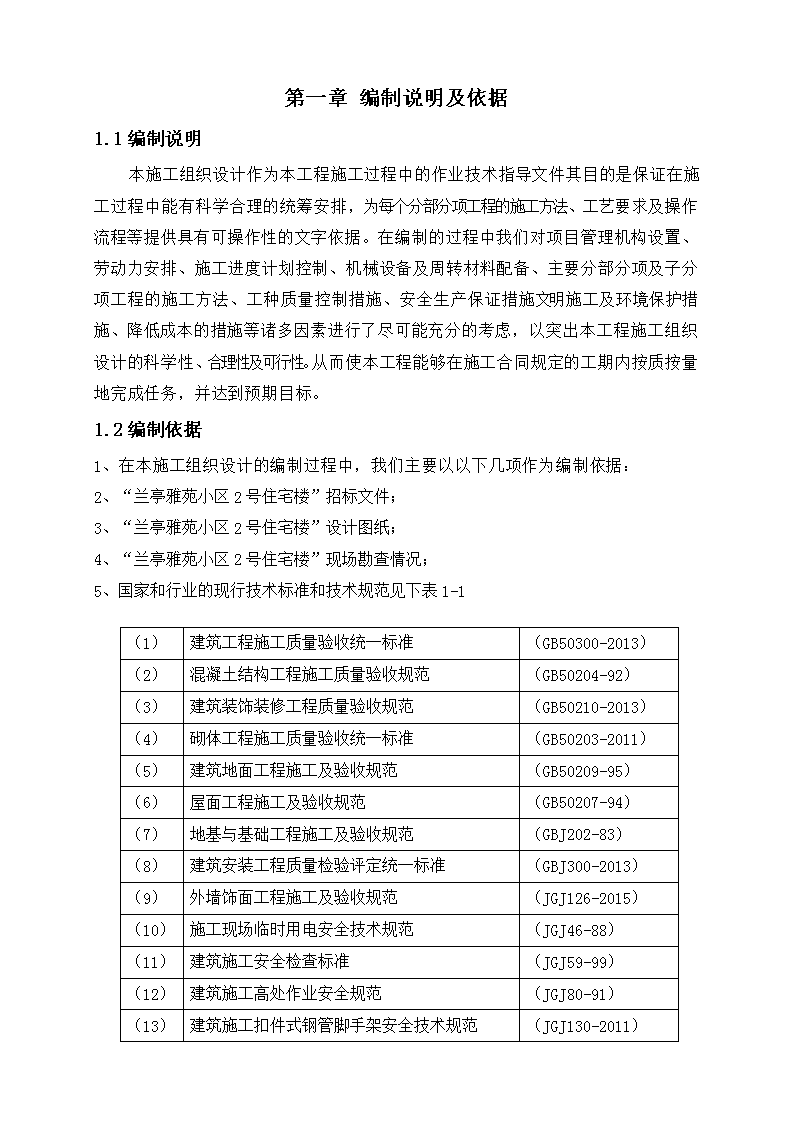

第一章编制说明及依据1.1编制说明本施工组织设计作为本工程施工过程中的作业技术指导文件其目的是保证在施工过程中能有科学合理的统筹安排,为每个分部分项工程的施工方法、工艺要求及操作流程等提供具有可操作性的文字依据。在编制的过程中我们对项目管理机构设置、劳动力安排、施工进度计划控制、机械设备及周转材料配备、主要分部分项及子分项工程的施工方法、工种质量控制措施、安全生产保证措施文明施工及环境保护措施、降低成本的措施等诸多因素进行了尽可能充分的考虑,以突出本工程施工组织设计的科学性、合理性及可行性。从而使本工程能够在施工合同规定的工期内按质按量地完成任务,并达到预期目标。1.2编制依据1、在本施工组织设计的编制过程中,我们主要以以下几项作为编制依据:2、“兰亭雅苑小区2号住宅楼”招标文件;3、“兰亭雅苑小区2号住宅楼”设计图纸;4、“兰亭雅苑小区2号住宅楼”现场勘查情况;5、国家和行业的现行技术标准和技术规范见下表1-1(1)建筑工程施工质量验收统一标准(GB50300-2013)(2)混凝土结构工程施工质量验收规范(GB50204-92)(3)建筑装饰装修工程质量验收规范(GB50210-2013)(4)砌体工程施工质量验收统一标准(GB50203-2011)(5)建筑地面工程施工及验收规范(GB50209-95)(6)屋面工程施工及验收规范(GB50207-94)(7)地基与基础工程施工及验收规范(GBJ202-83)(8)建筑安装工程质量检验评定统一标准(GBJ300-2013)(9)外墙饰面工程施工及验收规范(JGJ126-2015)(10)施工现场临时用电安全技术规范(JGJ46-88)(11)建筑施工安全检查标准(JGJ59-99)(12)建筑施工高处作业安全规范(JGJ80-91)(13)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)
(14)钢筋焊接及验收规范(JGJ18-96)(15)通风与空调工程施工质量验收规范(GB50243-2002)(16)建筑桩基技术规范(JGJ94-94)(17)现行国有及市建筑施工管理规定(18)中华人民共和国环境保护法表1-1
第二章工程概况2.1工程概述1、本工程西侧临街单元为五层框架,其余为五层砖混结构。标准层建筑面积498.97㎡,总建筑面积2951.68㎡;自行车库(一半)面积286.63㎡,阁楼面积(一半)为182.06㎡。2、本住宅楼建筑耐久年限等级为二级,其设计使用年限为50年,耐火等级二级,屋面防水等级二级,抗震设防烈度为六度。3、本单体定位详见总平面定位图,±0.000标高相当于国家85高程4.200米,本工程尺寸标高以米为单位,其余均以毫米为单位。4、混凝土耐久性基本要求见下表:环境类别最大水灰比最小水泥用量(kg/㎡)最大氯离子含量(%)最大碱含量(kg/㎡)一0.652251.0不限制二a0.602500.33.02.2场地条件该工程位于江苏省南通市,是兰亭雅苑住宅区其中的一栋,编号为2号楼。经施工前期勘查,在该施工场地,无空中高压线管,无场地内电缆线管。2.3建筑设计、结构设计总说明建筑功能地上住宅楼内装饰楼地面卫生间楼面10厚1:2水泥砂浆面层1:3水泥砂浆找平层40厚细石混凝土垫层底层车库水泥地面除卫生间的楼面细石混凝土顶棚刮大白腻子,底层车库顶棚加贴20厚挤塑保温板墙柱面卫生间、厨房内墙面石灰膏砂浆结合层除卫生间、厨房的墙柱面详苏J01-20055/5
明露混凝土圈梁,构造柱等部位详见施工说明踢脚6厚1:2.5水泥砂浆;8厚2:1.8水泥石灰膏砂浆打底;刷加气混凝土界面处理剂一道;防水工程屋面平屋面50厚C20细石混凝土,内配钢筋网3厚1:2.5水泥砂浆隔离层,15厚水泥砂浆找平层30厚挤塑聚苯乙烯塑料板;高聚物改性沥青防水卷材20厚1:2.5水泥砂浆找平层坡屋面混凝土彩瓦坡屋面(二道设防)卫生间1.8厚聚氨脂三遍涂膜防水层厨房120*200混凝土止水带散水40厚C20细石混凝土,撒1:2水泥黄砂压实抹光;120厚碎石或碎砖,灌M2.5混合砂浆;素土夯实,向外坡4%;
第三章施工部署3.1 总体目标 1、工期:按招标文件要求竣工。2、质量:达到国家验收施工规范核工程质量验收标准的合格标准。 (1)所含分部(子分部)工程的质量验收合格率100%; (2)质量控制资料完整准确; (3)有关安全的功能检测资料完整; (4)观感质量验收符合要求; (5)各检验批的质量主控项目抽样合格率100%。 3、安全:消灭人身伤亡、火灾、机械设备等安全事故,创建安全质量标准化工地。4、现场管理:达到文明施工和环境保护的要求。3.2施工流水段划分本工程划分为基础工程、主体工程、屋面工程、地面工程、装饰工程五个分部工程,其施工流向为:基础和主体为自下而上施工;装饰施工在屋面防水工程完工后,自上而下施工,先外檐装饰后在内檐装饰。然后再进行安装工程。1、基础工程施工测量控制→土方工程→基础施工工程2、主体结构框架结构:现浇混凝土柱、梁、板→屋面保温防水砖混结构:砌承重墙→浇筑壁柱和构造柱→现浇混凝土梁、屋面板→屋面保温、防水3、装饰工程楼地面工程→屋面工程→抹灰工程→门窗工程→涂料工程→吊顶工程3.3组织管理公司组织机构情况如下:
法定代表人业务副经理总工程师总经济师后勤部经理总经办经营部生产技术部质检部安全部预算部财务部各项目经理部总经理图3-1公司组织机构图
第四章施工进度计划施工进度计划安排以工程量为基础,具体工程量见附录1。本工程是由基础部分、主体结构、装饰安装工程、屋面工程四个部分组成,因变形缝两侧结构形式不一致,所以采用平行施工。首先分别组织个分部的平行施工,考虑到工作面的因素,本工程划分为2个施工段,其中土方开挖平整场地等不分施工段,具体的组织方法如下:4.1基础分部计算施工天数的方法:按计划配备在各分部分项工程上的施工机械数量和个专业工人数决定,t=(QH)/(Rb),其中t—施工天数,Q—工程量,H—时间定额,R—配置的工人数或机械台数,b—每天工作班次。(1)平整场地:Q=690.33m2,H=0.575台班/1000m2,m=1,b=1,R=1t=(690.331)*(0.)1=0.5天(2)机械挖土:Q=880.97m3,H=2.001台班/1000m3,m=1,b=1,R=1t=(880.971)*(2.)1=2天(3)机械打桩:Q=89.43m3,H=0.185台班/m3,m=1,b=1,R=2t=(89.43/1)*0.185/2=8天(4)原土打底夯:Q=587.31m2,H=0.067台班/10m2,m=1,b=1,R=3t=(587.311)*(0.067/10)3=1.5天(5)混凝土垫层(包括支模以及浇筑):Q1=13.17m3,Q2=8.65m3,H=0.856工日/m3,m=2,b=1,R1=13.R2=8t1=(13.17/1)*0.856/13/2=0.5天t2=(8.65/1)*0.856/8/2=0.5天工艺间歇1天。(6)基础梁支模及绑筋:a.支模:Q1=171.50m3,Q2=396.74m3,H=2.47工日/10m2,m=2,b=1,R1=11.R2=24t1=(171.50/1)*(2.47/10)/11/2=2天t2=(396.74/1)*(2.47/10)/24/2=2天b.绑筋:Q1=1.99t,Q2=3.22t,H=6.39工日/t,m=2,b=1,R1=14.R2=20t1=(1.99/1)*6.39/14/2=0.5天t2=(3.22/1)*6.39/20/2=0.5天
(7)基础梁混凝土浇筑Q1=53.08m3,Q2=38.82m3,H=0.75工日/m2,m=2,b=1,R1=20.R2=18t1=(53.08/1)*0.75/20/2=1天t2=(38.82/1)*0.97/18/2=1天工艺间歇1天。(8)砖基础砌筑Q1=24.64m3,Q2=30.71m3,H=1.2工日/m3,m=2,b=1,R1=10,R2=18t1=(24.64/1)*1.2/10/2=1.5天t2=(30.17/1)*1.2/18/2=1天(9)回填土Q1=347.34m3,Q2=430.23m3,H=0.28工日/m3,m=2,b=1,R1=32.R2=40t1=(347.34/1)*0.28/32/2=1.5天t2=(146./1)*0.28/40/2=1.5天4.2主体结构1(砖混结构)车库层:(1)构造柱钢筋绑扎:Q=0.49t,H=6.39工日/t,b=1,R1=3,m=2t=(0.49/1)*6.39/3/2=0.5天(2)砖墙砌筑:Q240=56.07m3,H=1.45工日/m3,b=1,R=20,m=2Q120=1.23m3,H=1.67工日/m3,b=1,R=20,m=2t=(56.07*1.45+1.23*1.67)/20/2=2天(3)支模:Q构造柱=70.04m2,H=4.4工日/10m2,b=1,R=28,m=2Q梁=54.40m2,H=3.6工日/10m2,b=1,R=28,m=2Q板=264.37m2,H=2.46工日/10m2,b=1,R=28,m=2t=(70.04*4.4+54.40*3.6+263.39*2.46)/10/28/2=2天(4)梁板钢筋绑扎:Q=1.70t,H=6.39工日/t,b=1,R=12,m=2
t=(1.70/1)*6.39/12/2=0.5天(5)混凝土浇筑及养护:Q构造柱=6.31m3,H=3.25工日/m3,b=2,R=17,m=2Q梁=6.27m2,H=1.9工日/m3,b=2,R=17,m=2Q板=32.76m2,H=1.12工日/m3,b=2,R=17,m=2t=(6.31*3.25+6.267*1.9+32.76*1.12)/2/17/2=1天工艺间歇1天一层:构造柱钢筋绑扎:Q=0.61t,H=6.39工日/t,b=1,R1=4,m=2t=(0.61/1)*6.39/4/2=0.5天砖墙砌筑:Q240=58.12m3,H=1.45工日/m3,b=1,R=23,m=2Q120=3.47m3,H=1.67工日/m3,b=1,R=23,m=2t=(58.12*1.45+3.47*1.67)/23/2=2天支模板Q构造柱=87.64m2,H=4.4工日/10m2,b=1,R=32,m=2Q梁=67.50m2,H=3.6工日/10m2,b=1,R=32,m=2Q板=264.37m2,H=2.46工日/10m2,b=1,R=32,m=2t=(87.64*4.4+67.50*3.6+264.37*2.46)/10/32/2=2天梁板钢筋绑扎:Q=2.68t,H=6.39工日/t,b=1,R=9,m=2t=2.68*6.39/9/2=1天(5)混凝土浇筑及养护:Q构造柱=7.90m3,H=3.25工日/m3,b=2,R=19,m=2Q梁=7.78m2,H=1.9工日/m3,b=2,R=19,m=2Q板=32.76m2,H=1.12工日/m3,b=2,R=19,m=2t=(7.90*3.25+7.78*1.9+32.76*1.12)/2/19/2=1天工艺间歇1天二层-五层施工天数与一层相同:施工过程人数天数
构造柱钢筋绑扎40.5砖墙砌筑232支模板322梁板钢筋绑扎91混凝土浇筑192阁楼层:(1)构造柱钢筋绑扎:Q=0.23t,H=6.39工日/t,b=1,R1=2,m=2t=(0.23/1)*6.39/2/2=0.5天(2)砖墙砌筑:Q240=39.32m3,H=1.45工日/m3,b=1,R=19,m=2t=(39.32*1.45)/19/2=1.5天(3)支模板Q构造柱=67.16m2,H=4.4工日/10m2,b=1,R=27,m=2Q梁=65.10m2,H=3.6工日/10m2,b=1,R=27,m=2Q板=226.69m2,H=2.46工日/10m2,b=1,R=27,m=2t=(226.69*2.46+65.10*3.6+67.16*4.4)/10/27/2=2天(4)梁板钢筋绑扎:Q=1.34t,H=6.39工日/t,b=1,R=9,m=2t=(1.34/1)*6.39/9/2=0.5天(5)混凝土浇筑及养护:Q构造柱=6.05m3,H=3.25工日/m3,b=2,R=16,m=2Q梁=7.50m2,H=1.9工日/m3,b=2,R=16,m=2Q板=28.09m2,H=1.12工日/m3,b=2,R=16,m=2t=(6.05*3.25+7.50*1.9+28.09*1.12)/2/16/2=1天工艺间歇1天2(框架结构):车库层:框架柱钢筋绑扎:Q=0.47t,H=10.8工日/t,b=1,R=5,m=2t=(0.47/1)*10.8/5/2=0.5天
支模:Q框架柱=125.17m2,H=3.63工日/10m2,b=1,R=16,m=2Q梁=63.10m2,H=3.58工日/10m2,b=1,R=16,m=2Q板=105.31m2,H=2.48工日/10m2,b=1,R=16,m=2t=(125.17*2.48+63.10*3.58+105.31*3.63)/10/16/2=2.5天梁板钢筋绑扎:Q=0.90t,H=6.39工日/t,b=1,R=6,m=2t=(0.90*6.39)/6/2=0.5天(4)混凝土浇筑及养护:Q框架柱=9.39m3,H=0.76工日/m3,b=2,R=9,m=2Q梁=7.27m3,H=0.56工日/m3,b=2,R=9,m=2Q板=13.05m3,H=0.44工日/m3,b=2,R=9,m=2t=(9.39*0.76+7.27*0.56+13.05*0.44)/2/9/2=0.5天工艺间歇1天(5)砖墙砌筑:Q240=23.63m3,H=1.45工日/m3,b=1,R=12,m=2Q120=1.14m3,H=1.67工日/m3,b=1,R=12,m=2t=(23.63*1.45+1.14*1.67)/12/2=1.5天一层:(1)框架柱钢筋绑扎:Q=0.59t,H=10.8工日/t,b=1,R=7,m=2t=(0.59/1)*10.8/7/2=0.5天(2)支模:Q框架柱=156.63m2,H=3.63工日/10m2,b=1,R=22,m=2Q梁=70.05m2,H=3.58工日/10m2,b=1,R=22,m=2Q板=211.19m2,H=2.48工日/10m2,b=1,R=22,m=2t=(211.19*2.48+70.05*3.58+156.63*3.63)/10/22/2=3天(3)梁板钢筋绑扎:Q=1.5t,H=6.39工日/t,b=1,R=10,m=2t=(1.5*6.39)/10/2=0.5天(4)混凝土浇筑及养护:
Q框架柱=11.75m3,H=0.76工日/m3,b=2,R=6,m=2Q梁=8.07m3,H=0.56工日/m3,b=2,R=6,m=2Q板=26.17m3,H=0.44工日/m3,b=2,R=6,m=2t=(11.75*0.76+8.07*0.56+26.17*0.44)/2/6/2=1天工艺间歇1天(5)砖墙砌筑:Q240=41.36m3,H=1.45工日/m3,b=1,R=20,m=2t=(41.36*1.45)/20/2=1.5天二-六层施工天数与一层相同:施工过程人数天数框架柱钢筋绑扎70.5支模223梁板钢筋绑扎100.5混凝土浇筑62砖墙砌筑201.5阁楼层:(1)框架柱钢筋绑扎:Q=0.45t,H=10.8工日/t,b=1,R=5,m=2t=(0.45/1)*10.8/5/2=0.5天(2)支模:Q框架柱=120.10m2,H=3.63工日/10m2,b=1,R=20,m=2Q梁=60.76m2,H=3.58工日/10m2,b=1,R=20,m=2Q板=196.02m2,H=2.48工日/10m2,b=1,R=20,m=2t=(120.10*3.63+60.76*3.58+196.02*2.48)/10/20/2=3天(3)梁板钢筋绑扎:Q=1.37t,H=6.39工日/t,b=1,R=4,m=2t=(1.37*6.39)/4/2=1天(4)混凝土浇筑及养护:Q框架柱=9.01m3,H=0.76工日/m3,b=2,R=11,m=2Q梁=7.00m3,H=0.56工日/m3,b=2,R=11,m=2Q板=24.29m3,H=0.44工日/m3,b=2,R=11,m=2
t=(9.01*0.76+7.00*0.56+24.29*0.44)/2/11/2=0.5天工艺间歇1天(5)砖墙砌筑:Q240=23.39m3,H=1.45工日/m3,b=1,R=17,m=2t=23.39*1.45/17/2=1天4.3屋面工程1(砖混结构)(1)支屋面模板Q=285.41m2,H=1.45工日/10m2,b=1,R=20,m=2t=285.41*1.45/10/20/2=1天(2)钢筋绑扎及混凝土浇筑Q钢筋=0.80t,H=10.8工日/t,b=1,R=4,m=2t=0.8*10.8/4/2=1天Q混凝土=26.67m3,H=1.12工日/m3,b=1,R=15,m=2t=26.67*1.12/15/2=1天工艺间歇1天(3)屋面防水层及保温层Q=266.73m2,H=0.4工日/10m2,b=1,R=5,m=2t=266.73*0.4/10/5/2=1天(4)挂水泥瓦Q=266.73m2,H=0.48工日/10m2,b=1,R=6,m=2t=266.73*0.48/10/6/2=1天2(框架结构)(1)支屋面模板Q=230.42m2,H=1.45工日/10m2,b=1,R=16,m=2t=230.42*1.45/10/16/2=1天(2)钢筋绑扎及混凝土浇筑Q钢筋=0.65t,H=10.8工日/t,b=1,R=4,m=2t=0.65*10.8/4/2=1天Q混凝土=21.53m3,H=1.12工日/m3,b=1,R=12,m=2
t=21.53*1.12/12/2=1天工艺间歇1天(3)屋面防水层及保温层Q=215.35m2,H=0.4工日/10m2,b=1,R=4,m=2t=215.35*0.4/10/4/2=1天(4)挂水泥瓦Q=224.20m2,H=0.48工日/10m2,b=1,R=4,m=2t=224.20*0.48/10/4/2=1.5天4.4装饰工程1(砖混结构)(1)门窗安装Q门=346.72m2,H=4.28工日/10m2,b=1,R=22,m=2t=346.72*4.28/10/22/2=3.5天Q窗=148.31m2,H=4.38工日/10m2,b=1,R=22,m=2t=148.31*4.38/10/22/2=1.5天(2)内外墙及天棚抹灰Q内墙=2263.24m2,H=1.46工日/10m2,b=1,R=20,m=2Q外墙=846.20m2,H=1.66工日/10m2,b=1,R=20,m=2Q天棚=2068.27m2,H=1.49工日/10m2,b=1,R=20,m=2t=(2263.24*1.46+846.20*1.66+2068.27*1.49)/10/20/2=20天(3)面砖贴面Q=419.73m2,H=4.369工日/10m2,b=1,R=16,m=2t=419.73*4.369/10/16/2=6天(4)外墙乳胶漆Q=178.41m2,H=2.03工日/10m2,b=1,R=9,m=2t=178.41*2.03/10/9/2=2天楼地面工程Q=1718.37m2,H=0.9工日/10m2,b=1,R=22,m=2t=1718.37*0.9/10/22/2=3.5天1(框架结构)
(1)门窗安装Q门=248.25m2,H=4.28工日/10m2,b=1,R=20,m=2t=248.25*4.28/10/20/2=2.5天Q窗=258.92m2,H=4.38工日/10m2,b=1,R=20,m=2t=258.92*4.38/10/20/2=3天(2)内外墙及天棚抹灰Q内墙=1827.21m2,H=1.46工日/10m2,b=1,R=20,m=2Q外墙=683.17m2,H=1.66工日/10m2,b=1,R=20,m=2Q天棚=1669.80m2,H=1.49工日/10m2,b=1,R=20,m=2t=(1827.21*1.46+683.17*1.66+1669.80*1.49)/10/20/2=16天(3)面砖贴面Q=338.87m2,H=4.369工日/10m2,b=1,R=15,m=2t=338.87*4.369/10/15/2=5天(4)外墙乳胶漆Q=213.08m2,H=2.03工日/10m2,b=1,R=9,m=2t=213.08*2.03/10/9/2=2.5天(5)楼地面工程Q=1387.30m2,H=0.9工日/10m2,b=1,R=22,m=2t=1387.30*0.9/10/22/2=3天4.5施工进度计划具体安排见附录2。第五章资源需求计划
本工程资源需求包括劳动力需求计划、主要建筑材料需求计划和主要机械需求计划,具体如下:5.1劳动力需求表编号名称用量单位木工(一类工)824.26工日泥工(一类工)343.82工日油漆工(一类工)322.78工日电焊工(二类工)9.705工日防水工(二类工)23.143工日钢筋工(二类工)1531.043工日混凝土工(二类工)553.669工日脚手架工(二类工)554.668工日模板工(二类工)2782.835工日木工(二类工)661.872工日泥工(二类工)3294.563工日机械挖土工(三类工)45.995工日人工挖土工(三类工)739.977工日5.2材料需求计划表编号名称用量单位中砂867.435t碎石5-20mm124.929t碎石5-40mm190.268t长江淤泥烧结砖240×115×53mm320.549百块节能砖240×115×53mm109.44百块加气砼块600×240×150mm10864.187块面砖(釉面砖)150×75mm408.555百块水泥32.5级.713kg.1商品混凝土C30(泵送)粒径≤16mm330.528m3.2商品混凝土C30(泵送)粒径≤20mm354.97m3.3商品混凝土C30(泵送)粒径≤31.5mm70.181m3周转木材9.12m3成品木门框290.759m2复合木模板18mm1663.189m2钢筋(综合)110.796t钢支撑(钢管)4821.818kg铝合金窗帘轨单轨907.228m续表编号名称用量单位
塑钢窗488.085m2组合钢模板12.473kg调和漆234.444kg防锈漆(铁红)0.817kg透明罩光漆187.401kg乳液型涂料129.379kg水性封底漆163.977kg防水剂32.916kg高强APP粘结剂B型34.099kgSBS卷材84.04m2密封油膏292.001kg聚胺脂防水涂料特种143.125kg5.3机械需求计划表编号名称用量单位J01002履带式推土机75kw0.151台班J01004履带式推土机105kw1.797台班J01043履带式单斗挖掘机1m31.512台班J01058光轮压路机(内燃)15t1.797台班J01068电动夯实机(打夯)33.512台班J01085强夯机械120tm2.564台班J03017汽车式起重机5t起重量9.523台班J04004载重汽车4t27.516台班J04030机动翻斗车1t12.467台班J04034洒水汽车(泥浆运输车)4000L0.382台班J05010电动卷扬机单筒慢速5t32.482台班J06016灰浆拌和机200L89.347台班J06016灰浆搅拌机200L2.660台班J07001钢筋调直机Φ40mm0.055台班J07002钢筋切断机Φ40mm18.728台班
J07003钢筋弯曲机Φ40mm50.747台班J07012木工圆锯机Φ500mm0.309台班J07012木工圆锯机Φ500mm以内46.888台班J07018木工压刨床(单面)600mm1.406台班J07024木工裁口机(多面)400mm0.440台班J09010对焊机75kVA12.345台班J10011电动空气压缩机0.6m3/min4.685台班J12021喷枪4.685台班续表编号名称用量单位J13072砼搅拌机400L8.179台班J13082砼输送泵车8.778台班J13090石料切割机6.827台班J13091电锤520W135.409台班J13091电锤520W0.272台班J13096交流电焊机30kVA71.280台班J13097交流电焊机40kVA1.860台班J15003砼震动器(平板式)46.639台班J15004砼震动器(插入式)59.048台班J16009自卸汽车15.756台班
第六章主要施工方案6.1 土方开挖与排水施工 1、土方开挖 考虑到业主利益和施工进度,经现场勘察,我们将采用机械挖土,部分土方外运,严禁土方在坑边堆放过多。2、基坑排水 基坑排水,用抽水泵把水抽出基坑外的排水沟。 3、混凝土垫层 为保护地基防止灌槽,在验槽合格后立即开始砼垫层的施工,使用平板振动器振捣密实。4、基础钢筋 (1)钢筋进场和复试必须严格按照要求抽检,未拿到质保书和复试报告,不得使用,对锈蚀等不符合规范要求的不得使用,钢筋保护层应符合图纸要求。 (2)钢筋加工的各道工序,都应建立质量交接制度。钢筋绑扎安装完毕后,必须经过检验,并办理隐蔽工程验收签证手续。在钢筋绑扎过程中,要确保降水效果,日夜排水以免影响施工。 5、基础模板 施工时,先放样弹线,按图纸弹出工程结构的外轮线,还应弹出模板的安装线或检查线,施工轴线,标高线,几何尺寸必须正确。模板施工前,要求场地干净,平整,所有予埋件及予留孔洞,必须检查验收,确认准确无误后,请监理工程师验收签证。必须严格按弹出线施工,保证构件轴线尺寸,结构标高,几何尺寸准确,立模时严格按立模翻样详图施工,保证模板,支撑的可靠性,若有影响模板施工处应及时整改,竖向结构的钢筋和管线先用架子临时支撑好,以免其任意歪斜造成模板跑位。 6、混凝土浇筑(1)振动棒插点梅花形插入,间距300-500左右。振捣时,要“快插”“慢拔”
,以防止混凝土表面先振实,而下面混凝土发生分层、离析现象及防止快拔时,砼来不及补充,留下空间。振动棒插入混凝土后应上下抽动,幅度5-10cm,以排除砼中空气。 (2)振动时视砼表面呈水平不再下沉,不再出现气泡,表面泛出灰浆水宜约20-30S。 (3)振捣时振动棒不宜紧靠模板,且应尽量避免振动棒碰撞模板、钢筋,予埋件,以防止跑模、钢筋位移等。 6.2主体工程1、模板工程 工程所使用的模板:柱、梁、模板以定型组合钢模板为主,局部组合模数不符合构件实际尺寸时,采用木模。(1)支模前的准备工作立模前应弹出中心线和两边线及轴线检验线(即校核线)弹出柱子边线,校对标高,模板下应先用砂浆找平,模板内清扫干净。 (2)模板支设满堂脚手架搭好后,根据板底标高铺设水平支撑,间距300mm,然后安装大模板支模。具体施工时,应按规范规定起拱:两端支撑的梁或楼板为1/600净跨度。并在极短方向中间部位改用沿长方向设置符合模板的木模板,利用独立支撑以缩短拆模时间,加快模板的周转。 (3)模板的拆除 拆除支撑及模板前,必须请示项目经理部的同意后方可拆除模板。模板拆除时不得对混凝土表面造成损伤;梁板模板拆除前,必须在试压报告出来,满足施工规范的要求,方要拆除模板。模板拆除后,应做到工完场清(4)模板施工的注意事项:①砼浇筑前,认真复核模板位置,柱模垂直度和梁板标高,准确检查预留孔洞位置及尺寸是否准确无误,检查预埋件位置及牢固程度,防止浇筑砼时发生移动;②检查模板支撑的稳定性及刚度是否满足要求,接缝是否严密;③所有钢摸在使用前都要涂刷隔离剂,旧钢模在使用前要修理;④砼施工时,设专人跟踪服务,随时检查支撑及模板情况,出现问题马上解决;⑤在砼施工前,应清除模板内部的一切垃圾,尤其是木屑、石屑、U型卡等,并应冲水保潮,做好施工缝的处理。2、钢筋工程 (1)钢筋要求
钢筋应有出厂质保证明书和复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌,进场应分批号、规格进行验收、堆放、防止锈蚀和污染,并按规范及有关规定取样做力学性能试验。钢筋采用现场制作,机械和手工加工相结合成型,手工绑扎的方法,小规格钢筋采用绑扎接头。钢筋加工前应先熟悉图纸和配料单、钢筋加工的形状、尺寸需要代换时,应征得设计单位的同意,钢筋的各道加工工序,都要建立质量交接制度,钢筋绑扎好后,必须经过检验,并办理隐蔽工程验收签证手续。 (2)钢筋的加工制作:加工程序按下进行:盘圆钢筋:盘筋就位→开盘→冷拉(除锈)→切短→成型→堆放。直条钢筋:直筋就位→切短→成型→堆放(3)钢筋的绑扎和安装:①钢筋的绑扎与安装一般宜按以下程序进行:划线→摆筋、穿箍→绑扎→→骨架入模→安放垫块→检查。 钢筋搭接长度按设计要求加工、安装,钢筋绑扎要严格控制位置,柱子钢筋上口应设置锁口箍筋,点焊牢固且保证轴线位置正确。各种负弯矩筋,应用隔点焊接牢固,防止倾倒。 双层钢筋上下要保证用“几”型钢筋支撑,梁、板、柱钢筋匀应垫块,以保证保护层厚度符合设计要求。现浇悬挑构件,上部钢筋严禁踩踏,要设置钢筋凳支稳,以免浇灌混凝土时踩踏,柱子钢筋采用电渣焊施工,在施工中必须确保构造柱的柱子筋同心,并且焊接符合质量要求3、混凝土工程 本工程变形缝左侧为框架结构,右侧为砖混结构,现浇混凝土的量比较大,因此
在浇筑时分层分段浇筑,框架结构先浇筑柱,然后是梁、板,砖混结构先砌墙,接着是构造柱,砼工程施工工艺流程为:模板内清理用水冲净扫除积水原材料试验水泥、砂、石及外加剂等经检验,确定配合比砼运输防止砼离析、水泥浆流失、坍落度损失过大及初凝等现象钢筋隐蔽检验工作修理钢筋垫块检查支模情况标高的二次核对,再次校核几何尺寸,检查模板是否有堵洞堵缝砼浇筑严格执行施工工艺砼养护常温施工:在12h内洒水养护用水数量应能保持砼具有湿润状态,不少于7d。冬季施工:绘制测温点平面位置图并编号,养护温度应定时、定点测量,并做好记录。砼搅拌严格控制配合比砼拆模达到要求强度 图6-1砼工程施工工艺流程图砼浇筑前由项目技术负责人(项目工程师)负责对工程各种软、硬件资料进行检查核定后签发《结构砼浇筑许可证》。软件硬件1、持力部位力学指标合格;2、隐蔽结构构件母材出厂合格,复检合格证齐备;3、焊接、砼试配资料合格,齐备;结构构件造型、尺寸、构造方式完全符合设计要求、规范标准、质检标准和施工方案。自备资料齐备技术资料齐备、合格、清晰、准确申请隐蔽验收隐蔽工程验收签字
图6-2隐蔽验收流程图学习图纸和技术资料学操作规程和质量标准制订保证质量措施准备工作材料准备,出具合格证砼试配准备试模和坍落度筒模板、钢筋、砼工序交接检查脚手架及道路垂直、水平运输机械准备书面交底,操作人员参加上道工序弊病补救措施技术交底专业会签申请浇灌命岗位分工,操作挂牌模板工、钢筋民跟班质保浇灌砼1、每工作班不少于1组2、每项100m3砼不少于1组3、现浇楼层,每层不少于1组标准养护试块执行重量比根据实情调整配合比。执行重量比。养护按时覆盖暖热季定时浇水,冬季注意保温清理现场,文明施工材料合格证试块报告单自检记录质量评定记录砼浇灌命令砼施工记录测温记录执行验评标准按梁、柱、基础的件数,各抽查10%,但均不应3件,带形基础、圈梁和板每50m3各抽查一处,不省于三处不合格处理(返工)质量评定资料整理
图6-3砼质量预控网络图4、砌体工程(1)材料工程: 砌体结构主要由砖和砂浆组成。 ①砖:砌块的外观必须完整,材质坚固,形状要均匀一致,表面不能含有裂纹。砌筑前应该提前浇水湿润,含水率为10─15%。 ②砂浆准备工作:砌筑由水泥砂浆和混合砂浆两类组成。砂浆各项性能指标须满足以下要求:流动性、保水性、强度、粘接力、变形。 (2)砌筑工序 砖墙砌筑的一般顺序是抄平→放线→摆砖→立皮杆数→盘角→挂线→砌筑→勾缝→清理。(3)砌筑的质量要求: 在施工过程中,选择有丰富施工经验的人员,保证砌体具有良好的整体性、稳定性、受力性能。施工把好原材料关、工艺水平关。质量达到:灰缝横平坚直、砂浆饱满、薄厚均匀。砌块上下错缝、内外搭接。接搓牢固。 (4)施工方法 砌体施工前基础经验收合格后方可施工。 ①灰缝横平竖直、砂浆饱满、薄厚均匀。施工时要求水平灰缝砂浆饱满度不低于80%,厚度以10mm为宜,不宜小于8mm或大于12mm。为了保证铺灰平整,所以在施工时要用“三一砌法”即一铲灰一块砖,一挤揉。保证墙体保温、隔声、竖向灰缝饱满、灰缝厚度要均匀一致。 ②砌块上下错缝、内外搭砌:为了提高砌体的整体性,稳定性和承载能力,砖块排列应遵守上下错缝,内外搭砌的原则。每层砌砖分两步架,两个施工层,采用一顺一丁砌合法,各层承重墙、梁下最上一皮砖采用丁层砌法。砌筑要上下错缝,组砌合理,避免游丁走缝、通缝现象。 ③
接茬牢固:施工时按照留搓的原则,对不能同时砌筑而必须留搓的部位,采取留斜搓,高度不宜超过一步架,长度不小于高度2/3。如受到其它因素的影响,可考虑留直搓但必须是阳搓,并加拉钢筋,其数量是120mm厚墙用一根Φ6钢筋,间距沿墙不超过500mm钢筋末端做90度弯勾。6.3门窗工程1、材料要求本工程所使用的塑钢原材及木材进场前需进行三项试验并且符合国家质量标准,现场校对验收。2、安装要点(1)门窗安装的时间,应选择主体结构基本结束后进行,门窗扇安装的时间宜选择在室内外装修基本结束后进行,以免土建施工时将其损坏(2)首先门窗安装的位置要准确,所安装门窗的规格应该符合图纸要求。同时所安装的门窗应该横平竖直、严密牢固,门窗的开关要灵活,启闭力合格。(3)门窗的各种附件应安装齐全,位置正确、牢固、灵活、适用、端正、美观,密封胶条四周要胶圈,不准接条,转角胶条到位,转角胶条要割成45°斜角,再用胶粘牢,防止回弹,胶条安装严密、平直、显露均匀,防止松动。6.4装饰工程1、墙面抹灰内外墙装修工艺流程: 基层处理→抽筋定点(做护角线)→抹灰→批腻子(弹线)→刷乳胶漆(外墙) (1)将墙面、砼面等基层的灰尘、污垢和油渍等清理干净,并洒水湿润,砼表面应凿毛,在砼表面上洒水后抹1:1 水泥砂浆(加水泥重量1.5 的107 胶),使表面毛化,容易粘结。 (2)检查基层表面的平整度,并用与抹灰层相同的砂浆设置标志或标筋。 。 (3)抹灰按配合比拌合,水泥初凝时间前用完,随拌随抹。 (4)抹面层时,先将砂浆抹平标筋点,用刮尺沿木条面刮平,找平台用木抹子拍打槎平初拉纹路,掌握好收水程度,控制砂浆稠度不宜过大,防止面层裂缝。①质量要求序号项目允许偏差检验方法1立面垂直3mm用2m托线板检查2表面平整2mm用2m靠尺及楔形尺检查3阴阳角垂直2mm用2m托线检查
4阳阳角方正2mm用20cm方尺和楔形尺检查2、面砖贴面(1)准备工作①首先把需要贴砖的砼表面凿毛,用水湿润后刷一道聚合物水泥浆抹1:3水泥砂浆打底,派设专人隔天养护。②在1:1的水泥细沙内掺入占重20%的107胶,将细沙撒到砼墙体上,同样派设专人隔天浇水养护。③所有需要镶贴的面砖需要提前清理干净,并且在水中浸泡梁小时以上,晾干之后方可使用。(2)施工程序①对于一般的房间,从门口开始,横向进行铺贴,施工的时候人站在踏脚板上向里面铺设,也可以按照纵向的控制线先铺设几行砖作为标准,接着从里面向外倒退着铺贴,不需要站在已经铺设好的面砖上面。②如果有大面积需要铺设面砖的情况,需要先铺设定位带,在纵、横两个方向上没间隔10-15块铺一行。3、楼地面工程(1)水泥楼面具体做法经查询苏J01-2005-2/3如下①10厚1:2水泥砂浆面层②20厚1:3水泥砂浆找平层③40厚C20细石混凝土垫层,预制钢筋混凝土楼面6.5屋面防水工程1、施工工序基层处理→保温层→做灰饼→找平层→找坡层→铺瓦2、施工要点(1)为了使模板所有接缝严密,应在浇筑前不检查模板的坚固性、稳定性。并宜保持混凝土和模板接触面湿润且清洁。(2)采用机械搅拌,操作程序如下:开动搅拌机,相继投入骨料、水泥、膨胀剂,干拌0.5~1min,再边搅拌边分三次加入拌合水,然后继续搅拌1~2min。(3)
控制坍落度:人工浇筑,现场坍落度为7~8cm;泵送混凝土浇筑,现场坍落度为12~14cm。若现场施工温度超过30℃,或混凝土运输、停放时间超过30~40min,则应在混凝土拌合前采取加大坍落度的措施;混凝土拌合后,不得再次加水搅拌。(4)混凝土浇筑时间间隔不应超过2h,否则应事先考虑设置施工缝。(5)混凝土的养护:必须保证混凝土的湿润养护,养护期内要保持外露混凝土表面呈湿润状态。养护期不小于14d。第七章施工现场平面布置与管理7.1现场平面布置图现场平面布置图详见附录3。7.2施工场地及施工临设的安排1、建筑材料、半成品堆放进入工地现场的建筑材料、半成品必须按平面布置图的位置及施工方便要求堆放整齐,便于管理,减少相互影响。2、施工临时用电(1)施工临时用电采用三相五线制。 (2)生活区域的线路不得与施工用电相混合。所有施工配电要实行三级配电、二级保护,楼层施工用电统一由总电箱内用分接电箱接出,所有机电设备必须设有“一机、一闸、一漏、一箱”装置,并在总配电箱内明确分开“动力”、“照明”、“用电装置”,并有标签。 (3)施工现场设工地用电管理负责人,负责各种机电设备的管理,对进入工地的电气工作人员进行用电操作交底,检查监督工地用电安全。3、临时道路、排水的位置在施工期间,为方便施工和保证现场文明,我单位将修建临时施工道路、便道及临时排水设施,为施工用水排放特设一个积水坑,沉淀后清水施工再利用,沉淀物及时外运。并设置安全标志、护栏、警告装置等,并对所修的道路和便道进行养护维修,工程竣工后按建设单位的要求进行清除。4、塔吊的选择本工程属于小型多层建筑,可选择小型的经济型塔吊,选择塔吊所需考虑的相关系数如下:
(1)工作幅度工作幅度即塔吊工作半径,根据图纸臂长超过25米即可。(2)起升高度起升高度应不小于建筑物总高度加上构件、吊索和安全操作高度(一般为2至3米),本工程高度为20.67,因此起升高度不得小于23米。综上选用的塔吊型号为QTZ40(4208)。第八章工程质量保证措施8.1质量检查保证体系政府监督监理单位公司质安科公司总工办公司技术科建设单位项目经理项目技术负责人工长质检员内业技术员试验员材料员测量员半成品加工各施工班组质量8.2质量控制管理体系工程负责人质量责任制项目经理质量责任制项目技术负责人质量责任制材料人员质量责任制试验人员质量责任制质量人员质量责任制内业人员质量责任制工长质量责任制机械人员质量责任制预算人员质量责任制劳资人员质量责任制财务人员质量责任制安全人员质量责任制各专业班组质量责任制
8.3工程质量控制方式施工质量控制方式一般有3种,分别为事前控制、事中控制以及事后控制。施工准备质量控制质量控制系统组织质量保证体系、施工管理人员资质审查原材料、半成品及构配件质量控制机械设备质量控制施工方案、施工计划、施工方法、检验方法审查,工程技术环境监督检查事前控制现场管理环境监督检查新技术、新工艺、新材料审察把关测量标桩审核、检查图纸会审及技术交底审察开工申请,把好开工关事中控制施工过程质量控制中间产品质量控制分部、分项工程质量评定设计变更与图纸修改的审察工序控制工序之间的交接检查隐蔽工程质量控制事后控制竣工质量检验工程质量评定工程质量文件审核与建档联动试车验收文件审核竣工检验施工阶段质量控制8.4质量检测在施工前、施工过程中以及完工后需要对各分项工程进行检测。检测的方法可以多种多样,比如检测混凝土强度、钢筋的时候就需要做力学试验,抽取样品交给具有测试资格的单位进行专业的检测,还有比如在标高控制方面就可以使用水准仪进行检测。具体的检验计划见下表:
1、入场检验:名称抽样频率钢筋按炉号、规格、吨位、批量、同一交货状态下进行,重量≤60t为一批取一组试件。冷轧扭钢筋每批重量不大于10t。水泥按厂家、生产日期、品种、标号,以一次进场的同编号为一批,且总量不超200t应取样一次。砌块按批量抽样,每3.5-15万块为一批次。砂按产地,首次以200m3为一批取一组试样,以后以400m3为一批,不足数量亦为一批。元石按产地,首次以200m3为一批取一组试样,以后以400m3为一批,不足数量亦为一批。防水材料按品种、牌号和规格及施工面积取样2、隐蔽验收:序号隐蔽项目验收内容验收人员1基坑验槽土质、标高甲乙双方、监理、设计、质监、地勘2基础钢筋规格、数量、位置、锚固、接头、插筋、保护层厚度甲乙双方、监理、质监3上部各层梁、板、柱、楼梯筋甲乙双方、监理、质监(抽查)4屋面防水找平层、有无空鼓、孔洞、翘曲、厚度甲乙双方、监理、质监5预埋件、管件标高、位置、规格、数量甲方、乙方、监理6建筑预埋、焊接数量、位置、焊缝长度、是否符合设计要求甲方、乙方、监理7卫生间防水阴阳角处理、找平层、卷材搭接长度、闭水试验、排水坡度甲方、乙方、监理
第九章安全文明施工9.1主要目标本工程争取施工现场安全工作达标率100%,优良率80%以上。轻伤事故频率控制在7%以内,无重伤死亡事故,坚持作业环境达到国家标准,争创市级文明安全工地。9.2安全施工工作重点档案资料防火办公室生活区安全重点控制网点施工现场环境卫生社会治安防盗出入口通道煤炭堆放煤炭堆放明火取暖注意吸烟电器使用电线敷设食物卫生消灭四害机械吊装物体打击高空作业交叉作业通道洞口临边库房材料堆放处木工房施焊电缆线铺设分配电箱总配总箱场区外围火电施工现场
图9-1安全施工工作重点图9.3安全生产管理体系本工程坚持“安全第一,预防为主”方针,要切实落实责任制,并通过开会等形式强调施工现场安全纪律:1、进入施工现场前,一定要戴安全帽,并且禁止吸烟,禁止酒后作业。2、施工时必须严格执行交底中规定的安全技术措施,未经交底禁止作业。3、从事特种作业人员必须持有特种作业操作证,无证人员禁止操作。4、管理人员禁止违章指挥。5、施工人员要服从现场管理人员的指挥和管理。6、高空作业(高度超过2m)的工作人员必须正确学会使用安全带。
第十章文明施工、环境保护保证措施10.1文明施工1、文明施工目标在本工程施工过程中严格执行江苏省《建设工程文明施工管理条例》有关规定,精心布置施工现场和组织施工,尽可能减少和消除对周围环境的影响。2、施工平面管理措施(1)施工现场临时道路必须进行硬化处理,并按要求设置排水、排污明沟和暗沟、泥浆沉淀池,保证施工现场无污积水,泥浆有组织排放。(2)加强施工现场用电管理,禁止违章用电,并派专人定期抽查,对所有不合规范的操作要求尽快整改。(3)施工现场用水按平面规划要求设置管线及水笼头,并有通畅的排水措施。(4)施工脚手架用密目安全网全封闭,未经许可,任何人员不得私自拆除和出入施工区。(5)重点部位文明施工管理措施见下表办公区办公区公共清洁派专人打扫,各办公室设轮留清洁值班表,并定期检查。施工现场设立卫生医疗点,并设置一定数量的保温桶和开水供应点。现场场所考虑设四个带净化处理设施的活动场所减少污水排放。宿舍宿舍内不允许私拉私接电线及各种电器。民工宿舍牢固,安全符合标准。室内保持整洁,并设置生活柜,卧具、用具摆放整齐,换洗衣服干净、晾挂整齐。材料堆放场地施工及周转材料按施工进度计划分批进场,并依据材料性能分类堆放,标识清楚。做到分规格码放整齐,稳固,做到一头齐、一条线。施工现场材料保管,将依据材料的性质采取必要的防雨、防潮、防晒、防火、防爆、防损坏等措施。材料堆放场地设置得力的消防措施,消防设施齐全有效,所有施工人员均会正确使用消防器材。
钢筋加工场地钢筋加工场地力求原材料堆放场地,钢筋加工场地、半成品堆放场地布置合理,方便加工,方便堆场。钢筋原材料及加工好的半成品必须分类、分规格堆放,并作好标识。各种钢筋加工机械前必须按要求悬挂安全操作规程。钢筋加工场地必须硬化,要求场地平整无积水,并作好明沟排水排污措施。严格执行钢筋加工场地领退料手续。10.2环境保护保证措施1、噪音控制措施建筑施工现场的噪音控制应进行必要的噪音声级测定,声级测量应按规范进行。在社区或城区施工的中大型工程,在主体结构施工阶段要求进行噪音的监控。施工中采用低噪音的工艺和施工方法。2、污水排放的控制措施在搅拌站进行混凝土外加剂掺加的,排入指定的排污管道。所有操作人员在施工砼和砂浆熟料及浇筑过程中必须穿雨鞋及戴手套作业,在操作中不得向其它半成品上及相关环境抛撒,需对残余料集中处理。为了保证重要的一次性金属物和其它半成品不受侵蚀,应采取相应的防护措施。3、固体废弃物的控制措施各施工现场在施工作业前应设置固体废弃物堆放场地或容器,对有可能因雨水淋湿造成污染的,要搭设防雨设施。现场堆放的固体废弃物应标识名称、有无毒害,并且有害有毒类的废弃物与无毒无害类废弃物分类放置。
第十一章季节性施工保证措施本工程预计十月份开工,二月份结束,历经117.5天。具体措施如下:11.1冬季施工保证措施1、技术措施(1)砌筑工程 冬季施工期间的砌筑工程主要是采用抗冻砂浆法施工。 ①应根据当日气温和实验配合比确定防冻剂的掺量。 ②砌筑砂浆使用温度,当气温在-10℃以内,在-10℃~20℃时,为+10℃。搅拌好得砂浆要注意运输、存放、使用时的温度损失,尽量随用随拌。 ③操作上应按照“三一”砌筑法砌筑。灰缝应控制在10mm以内,砖砌体在当日施工完毕后,必须在表面覆盖保温材料。 ④砖上冰、霜、雪要清除,一般不得浇水,冬施工砌筑工程不可采用无熟料水泥,不能使用白灰砂浆或粘土砂浆,砂子要清除冰块。 (2)钢筋工程 钢筋现场焊接要设置简易挡风并采取适当的覆盖措施,以防止焊后急剧降温。接头在焊接之前应清除冰雪、污垢杂物,应使焊缝和热影响区缓慢冷却。焊后未冷却的接头应避免碰到冰雪,当环境温度低于-20℃时,不得进行施焊。钢筋在负温度下进行冷拉时,其温度不宜低于-20℃。 (3)混凝土工程 在冬施期间应对搅拌站及时提出对原材料,外加剂及到达现场时的砼温度等技术要求,厂家需进行试配合格后,方能生产,以确保砼工程质量。 ①根据自然气温条件和工程的结构类型、原材料、工期限制等要求,采用蓄热法、掺外加剂、保温材料覆盖的综合法进行施工。 ②混凝土入模温度不得低于10℃,一般控制在15℃~20℃,
因此混凝土应及时运到浇筑地点。③混凝土浇筑时风力超过4级,需在迎风面采取防风、防冻保扩措施。 ④砼浇筑完毕后,应立即对混凝土表面进行保温,墙模板外挂阻燃草袋子。混凝土板上应覆盖一层薄膜,一层阻燃草袋,气温特别低时,再加盖—层阻燃保温材料。参考文献[1]徐伟,李绍辉,王旭峰.施工组织设计计算[M].北京:中国建筑工业出版社,2011:35-27.[2]郭正兴.土木工程施工[M].南京:东南大学出版社,2012[3]沈杰.工程估价[M].南京:东南大学出版社,2005.8[4]娄冬,姚恩锋.浅析施工组织设计过程中的造价控制方法[J].山西建筑.2009:147.[5]宋伟,刘岗.工程项目管理[M],北京:科学出版社,2012.[6]郭正兴.土木工程施工[M].南京:东南大学出版社,2012[7]兰鸣.建设工程施工组织设计优化研究[D].北京林业大学.2010:62-75.[8]顾琰.论施工组织没计在施工活动中的作用[J].科技经济市场,2006,(7).[9]张贤军.论建筑工程施工组织设计存在的问题及改进措施[J].城市建设理论研究(电子版),2013,(3).[10]Makarand Hastak,Daniel W.Halpin,JorgeVanegas.Compass-new Paradigm for Project Cost Control Strategy and Planning[J].Journal of Construction Engineering and Management. 2007, 254~26.[11]DavidIKeliLan,YangAihua.ProjectManagementStrategyandImplementation[M].ChinaMachinePress,2012:850-785.
致谢本论文是在倪鑫霞老师的悉心指导下完成的,短短的三个月时间里,重温了大学四年所学过的所有知识。从一开始的CAD图纸的绘制,到工程量的计算,脚手架专项施工方案的编写,以及最后的施工组织设计,渐渐的把以前记得不够清楚,掌握不太熟练的知识进一步巩固与掌握,这段过程虽然艰辛但很有成就感!本次论文的顺利完成,首先我要感谢我的指导老师倪鑫霞老师,老师在每次开会的时候都会认真检查我们的成果并指出修改的意见,耐心解答我们提出的每个问题,。还有也很感激同组的同学们和室友们的帮助与解答疑惑。在做毕业设计过程中我也知道了团队合作的重要性,同时要认真听取别人的意见,虚心接受,那样做事才能事半功倍。毕业设计是一项锻炼自己的好机会,也是大学里最后且最重要的一门课程,能够检验我们将之前所学的理论知识运用与实际工程中的能力。最后,感谢学校给我们安排这一次宝贵的锻炼机会。
附录1:工程量计算表序号分部分项工程名称部位与规格单位计算式计算结果三线一面1外墙外边线m车库层1~11轴m(11.7+0.24)+(3.3+2.1+2+0.24)+(3.6+2.1+1.9+0.24)+(11.7+0.24)+(3.4*3+3.8+3.6+0.24)=57.2122.5612~20轴(11.7+0.24)*2+(3.6+3.9+2.1+0.12)*2+(3.6+3.9+3.4+0.12)*2=65.36一~五层1~11轴m52.7-0.24+0.6*2+2.6+0.24=61130.16*512~20轴65.36+61-52.7=69.16阁楼层1~11轴m(11.7+0.24)*2+(3.3+2.1+2+2.6+3.6+2.1+1.9+0.24)*2=59.56127.5212~20轴(11.7+0.24)*2+(3.6+3.9+2.1+2.6+2.1+3.9+3.6+0.24)*2=67.962外墙中心线12~20轴m车库层m(3.6+3.9+3.4)*4+11.7*2-1.4*2-2.6=61.661.6一~五层m11.7*2+(3.6+3.9+3.4)*4+0.6*2=68.268.2阁楼层m11.7*2+(3.6+3.9+3.4)*4=67673内墙净长线车库层1~11轴24墙(—)m(3.6+3.8+3.4*3-0.28*2-0.4*4)+(2.6-0.23*2)+(3.3+2.1+2-0,28-0.4)+(3.6-0.3)+(1.9-0.38)=29.1224墙(l)m(3.3+1.5-0.38-0.23)*2+2.1+(4.56-0.3-0.28)*2+(3.3-0.38-0.3)+(3.3.-0.18-0.2)=23.9812墙m0.8+0.39-0.12+0.62+1.4-1.1=1.9912~20轴24墙(—)m(3.6+3.9+2.1)*2+2.6-0.24*8+2.6-0.24+(2.1-0.12)*2=26.224墙(l)m
(11.7-0.24*3)*4+4.56+2.1-0.24-0.12=50.2212墙m1.99*2=3.98一层1~11轴24墙(—)m3.6+3.8+3.4*3-0.28-0.4*2-0.5*2-0.38+2.6-0.23*2+3.3+2.1+2-0.4-0.28+2.1+1.9-0.1-0.3-0.38=27.22续表序号分部分项工程名称部位与规格单位计算式计算结果24墙(l)m(3.3+1.5-0.38-0.23)*2+(4.56-0.4-0.38)+4.56-0.3-0.38+3.3-0.18-0.2+3.3-0.38-0.3=21.5812~20轴24墙(—)m(2.4-0.06-0.12)*2+(2.1-0.12)*2+(3.4-0.24)*2+2.6-0.24=17.0824墙(l)m(3.3+1.5-0.24)*4+(3.3.-0.24)*2+(4.56-0.24)*5=45.9612墙m2.4+(1.05-0.12)*2+(3.9-0.24)*2-0.12-0.06+3.6-0.9-0.24+2.1-0.24=23.04二层1~11轴24墙(—)m3.6-0.38-0.175+3.4*3-0.23-0.2-0.35-0.12+2.6-0.46+3.3+2.1+2-0.38-0.35-0.24-0.12+2.1+1.9-0.1-0.38-0.24=24.07524墙(l)m(4.56-0.38-0.25)*3+4.56-0.38-0.4+2.1-0.24+3.3-0.23-0.25+(3.3-0.24)*2+3.3-0.38-0.25+(3.3+1.5-0.38-0.23)*2=37.4212~20轴24墙(—)m17.0824墙(l)m45.9612墙m23.04三~四层1~11轴24墙(—)m24.075+3.8-0.175-0.12=27.5824墙(l)m37.4212~20轴24墙(—)m17.0824墙(l)m45.9612墙m23.04五层1~11轴24墙(—)m27.5824墙(l)m37.4212~20轴24墙(—)m17.08
24墙(l)m45.9612墙m23.044建筑面积m22951.68车库层m2289.81商业用房(3.6+3.8+0.12)*11.7+3.4*(4.56+0.12)+1.3*2.1=106.63续表序号分部分项工程名称部位与规格单位计算式计算结果车库(层高2.19m)A~B(6.8+0.12)*(4.56+0.12)+4.68*(3.6+3.9+3.4+0.12)*2=135.53B~D3.6*(3.6+3.9+3.4+0.12)*2+3.6*(3.6+2.1+1.9+0.12)+1.3*2.1=109.87D~E(3.3+0.12)*(2.6+3.6+4+0.12)+1.5*2.6+3.42*(3.6+3.9+3.4+0.12)*2=114.57(135.53+109.87+114.57)*0.5=180门斗(2.6+0.24)*1.12*2*0.5=3.18一层m2(39.97-0.33+0.24)*11.7+(1.6*(3.4+0.24+3.9*2+3.4*2+0.24)+1.3*(3.9+0.24+3.9+0.24+2.1+0.24))*0.5+0.6*(2.6+0.24)*2=491.69385.06491.69-106.63=385.06二层m2(39.97-0.09)*11.7+(1.6*(3.4+0.24+7.3*2+0.24)+1.3*(3.9+0.24+3.9+0.24+2.1+0.24))*0.5+0.6*(2.6+0.24)*2=491.69491.69三~四层m2491.69+(2.1+0.24)*1.3*0.5+(3.8+3.4)*1.6*0.5=498.97997.94498.97*2=997.94五层m2498.97498.97阁楼层m2(4.56+2.1+1.8+0.24)*(39.97-0.09)+0.66*(4.1+2.6+0.24+4.24+3.9+2.1+2.6+2.1+3.9+0.24)=364.13182.06364.13*0.5=182.06屋顶层m21.03*2*(39.97-0.33+0.24)+1.61*(39.97-0.33+0.24)*2*0.5=106.15106.15一
土方及基础工程1挖基坑土方m3挖土深度:-0.1-(-1.6)=1.5m,不放坡951.45续表序号分部分项工程名称部位与规格单位计算式计算结果基坑底面积:(39.73+0.155+0.32+0.2+0.6)*(11.46+1.093+0.97+0.2+0.6)=587.31m2体积:1.5*587.31=880.97*1.08=951.45m32平整场地m2(11.7+4)*(39.97+4)=690.33m2690.333基坑原土打底夯m2基坑底面积:587.31m2587.314C10混凝土垫层m3DL-1,DL-2,DL-3断面(0.55+0.2)*0.1=0.075m221.82DL-4断面(0.24+0.2)*0.1=0.044m2DL-5断面(0.9+0.2)*0.1=0.11m2DL-6,DL-7断面(0.25+0.2)*0.1=0.045m2框架结构部分:外墙长:(3.6+3.8+3.4*3)*2+3.3+3.6+4.56=46.66m内墙长:D轴3.3+2.1+2-0.225*2+3.6+4-0.225-0.55=13.775mB轴3.6+3.8+3.4*3-0.225-0.55=16.825mC轴2.6-0.225*2=2.15m5轴3.3+3.6-0.45=6.45m6轴6.45m5-6轴之间2.1-0.45=1.65m7轴4.56-0.45=4.11m8轴3.3-0.45=2.85m9轴4.11m10轴2.85m
内墙合计13.775+16.825+2.15+6.45*2+1.65+4.11*2+2.85*2=61.22mDL-6垫层(61.22-(3.3+1.5-0.45)*2+46.66)*0.045=4.46m3续表序号分部分项工程名称部位与规格单位计算式计算结果DL-7垫层(3.3+1.5-0.45)*2*0.045=0.39m3DL-5垫层(3.3+3.6+4.56)*0.11=1.26m3混合结构部分:DL-1垫层(3.6+3.9-0.55-0.375+3.6+3.9-0.375*2+3.6*2+3.9*2+3.4*2-0.55-0.375+(3.9-0.375*2)*2)*0.075=3.04m3DL-3垫层(2.6-0.375*2)*0.075=0.14m3DL-2垫层((4.56+2.1+1.5+3.3-0.375*2+3.6-0.375-0.55+4.56+2.1+1.5+3.3-0.375+2.1+1.6*3+2.1-0.375*2)*2+(2.1+4.56-0.375*2))*0.075=5.35m3DL-4垫层(2.1-0.375*2)*2*0.044=0.12m3DL垫层合计3.04+5.35+0.14+0.12+1.26+4.46+0.39=14.76m3承台垫层:CT-1垫层1.1*1.1*0.1*2=0.242m3CT-2垫层0.9*2.3*0.1*7=1.449m3CT-3垫层(1.732/4*2.812*2.812-1.732/4*0.604*0.604*3)*0.1*11=3.25m3CT-4垫层2.3*2.3*0.1*4=2.21m3CT垫层合计0.24+1.45+3.25+2.12=7.06m3C10垫层合计14.76+7.06=21.82m35C25桩承台m3CT-1:0.9*0.9*0.4*2=0.645m343.848
CT-2:2.1*0.7*.8*7=8.232m3CT-3:(1.732/4*2.612*2.612-1.732/4*0.404*0.404*3)*0.75*11=22.623m3CT-4:2.1*2.1*0.7*4=12.348m3续表序号分部分项工程名称部位与规格单位计算式计算结果承台合计0.645+8.232+22.623+12.348=43.848m36C25地梁m3DL-1:((3.6+3.9)*2-0.275-(1.215-0.33)-0..275*2+3.9*2-0.55*2+(3.6+3.9+3.4)*2-(1.215-0.33)-0.275)*0.55*0.5=11.173m348.05DL-2:((3.3+3.6+4.56)*5+(2.1*2+3.4+3.3+1.5+3.6)*2-(1.215-0.33)+4.56+2.1-0.275+2.6)*0.55*0.5=26.785m3DL-3:(2.6-0.55)*0.55*0.5=0.564m3DL-4:(2.1-0.55)*2*0.4*0.24=0.298DL-5:(1.035+1.7+2.28)*0.9*0.5=2.257m3DL-6:A轴((3.6-0.38-1.104+0.324/1.732)+(3.8-1.104*2+0.324/1.732*2)+(3.4-1.104*2+0.324/1.732*2)*2+(3.4-1.104-0.885+0.324/1.732))*0.25*0.4=0.9B轴((3.6-0.38-1.104+0.504/1.732)+(3.8-1.104-1.024+0.504/1.732+0.304/1.732)+(3.4-1.508-1.184+0.304/1.732)+(3.4-0.854-1.104+0.504/1.732)+(3.4-0.885-1.104+0.504/1.732))0.25*0.4=0.931m3C轴(2.6-1.159-0.809+0.349/1.732)*0.4*0.25=0.083m3
D轴((3.3-0.38-0.35)+(4.1-0.35)+(3.6-0.45)+(2.1-0.25-0.5)+(1.9-0.4-0.885))*0.4*0.25=1.144m3续表序号分部分项工程名称部位与规格单位计算式计算结果E轴((3.3-0.38-0.35)+(4.1-0.35-1.169+0.469/1.732)+(2.6-0.689-1.039+0.469/1.732)+(3.6-1.223-1.179+0.469/1.732)+(2.1-0.5-1.029+0.469/1.732)+(1.9-0.885-0.4))*0.4*0.25=0.949m31轴(11.46-1.13*2-2.1*2)*0.25*0.4=0.5m35轴(2.1-0.645-0.699)*0.25*0.4=0.747m35~6轴(2.1-0.25)*0.25*0.4=0.185m36轴(2.1-1.049)*0.25*0.4=0.105m37轴(4.56-1.238-1.204+0.504/1.732)*0.25*0.4=0.241m38轴(3.3-0.819-1.15)*0.25*0.4=0.133m39轴(4.56-1.238-0.854)*0.25*0.4=0.247m310轴(3.3-0.42-0.5)*0.25*0.4=0.238m3DL-6合计0.9+0.931+0.083+1.144+0.949+0.5+0.747+0.185+0.105+0.241+0.133+0.247+0.238=6.403m3
DL-7:5轴(3.3+1.5-1.213-0.819)*0.25*0.4=0.277m36轴(3.3+1.5-1.169-1.159+0.339/1.732+0.459/1.732)*0.25*0.4=0.293m3DL-7合计0.277+0.293=0.57m3续表序号分部分项工程名称部位与规格单位计算式计算结果DL合计11.173+26.785+0.564+0.298+2.257+6.403+0.57=48.05m37设计室外地坪以下C25框架柱m3Z-1:0.5*0.4*(1.4-0.8)*2=0.242.752Z-2:0.4*0.4*(1.4-0.8)*3+0.4*0.4*(1.4-0.75)*3=0.6Z-3:(0.24*0.5+0.24*0.26)*(1.4-0.75)*2=0.237Z-4:(0.24*0.5+0.2*0.26)*(1.4-0.75)=0.112Z-5:0.3*0.3*(1.4-0.4)*2=0.18Z-6:(0.24*0.5+0.24*0.26)*(1.4-0.7)=0.128Z-7:0.4*0.4*0.7*2=0.224Z-8:0.5*0.4*0.6*2=0.24Z-9:0.35*0.35*(1.4-0.75)*2=0.159Z-10:0.4*0.4*0.65*1=0.104Z-11:0.4*0.4*0.65*1=0.104Z-12:0.4*0.4*0.65*1=0.104Z-10a:0.4*0.4*0.65*2=0.208Z-1a:0.4*0.4*0.7=0.112合计0.24+0.6+0.237+0.112+0.18+0.128+0.224+0.24+0.159+0.104*3+0.208+0.112=2.752m38m3GZ:n=42.056
设计室外地坪以下C25构造柱0.24*(0.24+4*0.5*0.24*0.06)*0.9=0.058n=30.24*(0.24+3*0.5*0.24*0.06)*0.9*16=0.904n=20.24*(0.24+2*0.5*0.24*0.06)*0.9*11=0.604续表序号分部分项工程名称部位与规格单位计算式计算结果GZ(承台)n=30.24*(0.24+3*0.5*0.24*0.06)*0.7=0.044n=20.24*(0.24+2*0.5*0.24*0.06)*0.7*3=0.128GZ-An=20.24*(0.24+2*0.5*0.24*0.06)*0.9*5=0.275GZ-A(承台)n=20.24*(0.24+2*0.5*0.24*0.06)*0.7=0.043合计0.058+0.904+0.604+0.044+0.128+0.275+0.043=2.056m39M10水泥砂浆砌筑m355.348混合结构m3砌筑高度①1.5-0.5-0.1=0.9m②1.5-0.7-0.1=0.7m30.712①h=0.9mL外=(3.6+3.9+2.1+11.46+3.6+3.9+3.4-1.215+0.33)*2-1.115-2.1*2-1.13=55.705mL内=11.46*4+(3.6-1.215+0.33)+(3.4+2.1+3.8)*2+2.6+4.56+2.1+3.6=80.015m截面积:0.12*(0.12+0.24)+0.24*(0.9-0.12)=0.2304m2体积:(55.705+80.015)*0.2304=31.27m3
②h=0.7L=1.115+(1.215-0.33)*2+2.1*2+1.13=8.215m截面积:0.12*(0.12+0.24)+0.24*(0.7-0.12)=0.1824m2体积:0.1824*8.215=1.498m3续表序号分部分项工程名称部位与规格单位计算式计算结果扣除构造柱32.27+1.498-2.056=30.712m3框架结构m3①h=1.5-0.4-0.1=1m24.636(64.03+0.9*2+0.42+0.5)0.24*1=16.02m3②h=1.5-0.1-0.7=0.7m(0.885*4+1.115+2.1+2.1+1.13)*0.7*0.24=1.677m3③h=1.5-0.1-0.5=0.9m(11.46-1.115-2.1*2-1.13)*0.9*0.24=1.083m3④h=1.5-0.1-0.75=0.65m37.538*0.65*0.24=5.856m3合计16.02+1.677+1.083+5.856=24.636m3M10水泥砂浆砌筑合计30.712+24.636=55.348m310墙基防潮层m2(11.46*8+39.73*2-0.33*2+7.4+10+2.6+2.1+6.9*2+7.6*2+3.3*2+(3.6+2.1+3.4+4.8)*2+2.6+2.1)*0.24=62.56m262.5611基坑回填土m3951.45-21.82-43.848-48.05-2.752-2.056-55.348=777.576m3893.39777.576/0.94*1.08=893.39m312室内回填土m3289.81*(0.18-0.1)/0.94*1.08=26.64m3(挖)26.6413室内地坪原土打底夯m2289.81m2289.8114余土外运m3951.45-893.39+26.64=84.7m384.7二混凝土工程框架部分1C25框架柱m377.17
Z-1:0.5*0.4*(4.9+0.1)*2+(0.5*0.24+0.26*0.24)*2*(17.99-4.9)+0.24=7.015Z-1a:0.4*0.4*(2.16+0.1)+(0.5*0.24+0.26*0.24)*(17.99-2.16)+0.112=3.361续表序号分部分项工程名称部位与规格单位计算式计算结果Z-2:0.4*0.4*6*(4.9+0.1)+0.35*0.35*6*(17.99-4.9)+0.6=15.021Z-3:(0.5*0.24+0.26*0.24)*2*(17.99+0.1)+0.237=6.836Z-4:(0.5*0.24+0.26*0.24)*1+(17.99+0.1)+0.12=3.412Z-5:0.3*0.3*2*(2.19+0.1)+0.18=0.592Z-6:(0.24*0.5+0.26*0.24)*(17.99+0.1)*1+0.128=3.428Z-7:0.4*0.4*2*(2.16+0.1)+(0.24*0.5+0.2*0.26)*2*(17.99-2.16)+0.224=6.393Z-8:0.5*0.4*2*(4.9+0.1)+0.24+(0.5*0.24+0.26*0.2)*2*(17.99-4.9)=8.837Z-9:0.35*0.35*2*(17.99+0.1)+0.159=4.591Z-10:0.4*0.4*1*(4.9+0.1)+0.104+(0.5*0.24+0.26*0.2)*(17.99-4.9)=3.155Z-10a:0.4*0.4*2*(2.16+0.1)+0.208+(0.5*0.2+0.3*0.24)*2*(17.99-2.16)=8.234
Z-11:0.4*0.4*(4.9+0.1)+0.104+(0.5*0.24+0.26*0.24)*(17.99-4.9)=3.292Z-12:0.4*0.4*1*(2.16+0.1)+0.104+(0.2*0.5+0.3*0.2)*1*(17.99-2.16)=2.998续表序号分部分项工程名称部位与规格单位计算式计算结果合计7.015+3.361+15.021+6.836+3.412+0.592+3.428+6.393+8.837+4.591+3.155+8.234+3.292+2.998=77.17m32C25现浇混凝土梁m3一层m3KL-9(5):(6.8-0.75-0.38)*0.24*0.21=0.2867.269KL-9(5)左:(3.6+3.8+3.4-0.4*2-0.53)*0.24*0.28=0.636KL-1(3):(11.46-0.4*2-0.56)*0.24*0.28=0.679KL-8(3):(11.46-0.5*2-0.38*2)*0.24*0.28=0.652KL-14(2):(3.3+4.1-0.28-0.4-0.38)*0.24*0.28=0.426KL-4(1):(2.6-0.24)*0.24*0.88=0.498KL-15(3):(3.6+2.1+1.9-0.5-0.3-0.38*2)*0.24*0.21=0.304KL-4(1A):(4.56-0.4-0.38)*0.2*0.34=0.257KL-6(1A):(4.56-0.38-0.3)*0.2*0.34=0.264KL-2(2):(3.6+3.3-0.38-0.35-0.1)*0.24*0.28=0.408
LL-1(1):(2.1-0.24)*0.24*0.23=0.103KL-3(2):(3.3+3.6-0.35-0.12-0.38)*0.24*0.28=0.407续表序号分部分项工程名称部位与规格单位计算式计算结果KL-5(1A):(3.3-0.38-0.3)*0.2*0.28=-0.147KL-7(1A):(3.3-0.18-0.2)*0.2*0.23=0.134KL-10(5):(3.6+3.8+3.4*3-0.28-0.4*3-0.5-0.38)*0.2*0.28=0.853KL-11(1):(2.6-0.46)*0.24*0.23=0.118KL-12(2):(3.3+2.1+2-0.28-0.4)*0.2*0.28=0.377KL-13(3):(3.6+2.1+1.9-0.4-0.3-0.38-0.12)*0.2*0.21=0.269KL-16(0A):0.6*0.24*0.28*2=0.081阳台1.42*(0.2*0.26+0.2*0.31)+(2.1-0.24)*0.12*0.2+(1.72-0.24)*0.2*0.14+1.72*0.2*0.14+(3.4-0.2-0.12)*0.12*0.2=0.37合计0.286+0.636+0.679+0.652+0.426+0.498+0.304+0.257+0.264+0.408+0.103+0.407+0.147+0.134+0.853+0.118+0.377+0.269+0.081+0.37=7.269m3二~五层m3KL-10(5):(17.6-0.38-0.5*4-0.38)*0.24*0.19=0.677*4=2.70732.271KL-1(3):(11.46-0.38*2-0.5*2)*0.24*0.19*4=1.769
KL-15(2):(3.3+4.1-0.38*2-0.35)*0.24*0.26*4=3.1KL-16(2):(3.6+4-0.38*2-0.5)*0.24*0.26*4=1.582续表序号分部分项工程名称部位与规格单位计算式计算结果KL-9(3):(11.46-0.38*2-0.5*2)*0.24*0.28*4=2.607KL-11(5):(17.6-0.38*2-0.35*2-0.5)*0.2*0.28*4=3.503KL-12(1):(2.6-0.23*2)*0.24*0.23*4=0.473KL-13(2):(3.3+4.1-0.38-0.35)*0.2*0.28*4=1.494KL-14(2):(3.6+4-0.35-0.38)*0.2*0.28*4=1.538KL-3(1A):(4.56-0.38-0.25)*0.2*0.34*4=1.069KL-6(1A):(4.56-0.38-0.4)*0.2*0.34*4=1.028KL-8(1A):(4.56-0.38-0.25)*0.2*0.34*4=1.069LL-2(1):(2.1-0.24)*0.24*0.23*4=0.417KL-2(1A):(3.3-0.25-0.23)*0.2*0.28*4=0.632LL-1(1A):(3.3-0.24)*0.2*0.23*4*2=1.126KL-4(3A):(11.46-0.38*2-0.35*2)*0.24*0.23*4=2.208KL-5(2):(3.6+3.3-0.12-0.35-0.38)*0.24*0.28*4=1.626
KL-7(1A):(3.3-0.25-0.38)*0.2*0.28*4=0.598续表序号分部分项工程名称部位与规格单位计算式计算结果KL-15(0A):0.6*0.24*0.28*2*4=0.323LL-5(1):(2.6-0.24)*0.2*0.19*4=0.359阳台((1.42-0.12)*0.2*0.22*2+(2.1-0.2)*0.12*0.25)*(4+3)+((1.72-0.12)*0.2*0.22*(4+3)+(1.72-0.24)*0.2*0.19*(4+3)+(3.8+3.4-0.1-0.6)*0.12*0.25*3+(3.4-0.1-0.2)*0.12*0.25*4)=3.043合计2.707+1.769+3.1+1.582+2.607+3.503+0.473+1.494+1.538+1.069+1.028+1.069+0.417+0.632+1.126+2.208+1.626+0.598+0.323+0.359+3.043=32.271m3阁楼层m3KL-10(5):(17.6-0.38*2-0.5*4)*0.24*0.19=0.6778.733KL-1(3):(11.46-0.38*2-0.5*2)*0.24*0.19=0.443KL-15(5):(17.6-0.38*2-0.35-0.5*3)*0.24*0.32=1.151KL-9(3):(11.46-0.382-0.5*2)*0.24*0.28=0.652KL-3(1A):(4.56-0.38-0.25)*0.2*0.33*2=0.52KL-4(1A):(4.56-0.38-0.25)*0.24*0.28=0.264
KL-7(1A):(4.56-0.38-0.4)*0.2*0.33=0.249LL-2(1):(2.1-0.24)*0.12*0.19*2=0.085LL-3(1):(2.1-0.24)*0.24*0.23=0.103续表序号分部分项工程名称部位与规格单位计算式计算结果KL-2(1A):(3.3-0.23-0.25)*0.2*0.28=0.158LL-1(1A):(3.3-0.24)*0.2*0.23*2=0.282KL-5(1):(3.3+1.5-0.38-0.23)*0.24*0.28=0.282KL-6(1):(3.3+1.5-0.38-0.23)*0.24*0.33=0.332KL-8(2A):(3.3-0.38-0.25)*0.2*0.33=0.176KL-11(5):(17.6-0.38*2-0.35*3-0.5)0.2*0.28=0.856KL-12(1B):(4.4-0.35*2)*0.24*0.28=0.249KL-13(2):(3.3+2.1+2-0.38-0.35-0.12)*0.2*0.28=0.367KL-14(2):(3.6+4-0.38-0.35-0.12)*0.2*0.28=0.378LL-6(1):(3.3-0.38*2)*0.2*0.23=0.140LL-7(1):(3.6-0.38*2)*0.24*0.23=0.157阳台(1.42-0.12)*0.2*0.22*4+(2.1-0.2)*0.12*0.35*2+(1.72-0.12)*0.2*0.22*2+(1.72-0.24)*0.24*0.22*2+(3.8-0.1-0.2)*0.12*0.35+(3.4-0.4)*0.24*0.35+(3.4-0.1-0.2)0.12*0.35=1.215
合计0.677+0.443+1.151+0.652+0.52+0.264+0.249+0.085+0.103+0.158+0.282+0.282+0.332+0.176+0.856+0.249+0.367+0.378+0.14+0.157+1.215=8.733m3续表序号分部分项工程名称部位与规格单位计算式计算结果屋顶层m3KL-7(5):(17.6-0.38*2-0.5*4)*0.24*0.28=0.9986.998KL-1(2):(4.56+2.1+1.8-0.38-0.3-0.5)*0.24*0.28=0.489KL-10(2):(3.3+2.1+2-0.3-0.5-0.12)*0.2*0.28=0.363KL-2(1):(3-0.38*2)*0.2*0.28*2=0.251KL-5(3):(3.3+1.5+2.1-0.38-0.5-0.35)*0.24*0.28=0.381KL-15(5):(2.1+2+2.6+2.1+1.9-0.38*2-0.5-0.38*2)*0.24*0.32=0.667KL-6(2):(11.46-0.38*2-0.5)*0.24*0.43=1.052KL-9(5):(17.6-0.38*2-0.35*3-0.5)*0.2*0.28=0.856KL-10(1):(2.6-0.23*2)*0.24*0.28=0.144KL-3(1):((4.56-0.25-0.38)*2+4.56-0.38-0.4)*0.2*0.28=0.652KL-4(3):((4.56+2.1+1.8+3)-0.38-0.35*2-0.38)*0.24*0.28=0.672LL-1(1):(2.1-0.24)*0.24*0.23=0.103KL-11(2):(3.6+4-0.12-0.5-0.38)*0.2*0.28=0.370
合计0.998+0.489+0.363+0.251+0.381+0.667+1.052+0.856+0.144+0.652+0.672+0.103+0.37=6.998m33C25现浇混凝土板m3169.193续表序号分部分项工程名称部位与规格单位计算式计算结果一层(2.6*(2.1+0.24)+(3.6+2.1+1.9+0.24)*(3.3+3.6+0.24)+4.56*(3.4+3.4+0.24))*0.12+((2.1+0.24)*(1.42-0.12+0.06)+(3.4+0.24)*(1.72-0.12))*0.09+(3.4+1.9+3.6-0.24)*0.1*1+0.24*0.1*3=13.048二~五层4*((4.56+0.24)*(17.6+0.24)+(3.3+1.5+2.1)*(3.6+3.8+0.24)+(2.6-0.24)*2.1+(3.6+2.1+1.9+0.24)*(3.3+3.6))*0.12+((2.1+0.24)*1.3)*0.09*7+0.6*1.3*0.09*7+(3.3+1.5+2.1+4.56-2.04)*0.22*0.37+0.6*0.09*2.04*4+(3.4+0.24)*1.6*0.09*4+(3.8+3.4)*1.6*0.09*3+2.95*0.6*0.09*7=104.689阁楼层((17.6+0.24)*(11.46+0.24)-(2.46-0.24)*(2.1-0.24)*2)*0.12+(1.42-0.12)*(2.1+0.24)*0.09*2+(1.72-0.12)*(3.8+6.8+0.24)*0.09+2.95*(0.72-0.12)*0.09*2+2.04*(0.72-0.12)*0.09+2.6*0.6*0.09+(2+1.9)*0.48*0.09+((0.34-0.09)*0.08+(0.14*0.1))*(1.9+0.48+0.6+2.6+0.12+2)=27.164屋顶层((17.6+0.24)*(11.46+0.24)-3*3.3-(3.6-0.24)*3)*0.12+(4.56+2.1+1.5+0.3+0.24)*(0.36*0.1+0.3*0.08)+(0.48*0.09+0.21*0.08+0.1*0.14)*(3.4+0.24+3.4+0.24+3.6+0.6+3.3+0.36)=24.292合计13.048+104.689+27.164+24.292=169.193m3混合部分
1C25混凝土构造柱m3n=4(0.24*0.24-4/2*0.24*0.06)*17.99=1.55451.837续表序号分部分项工程名称部位与规格单位计算式计算结果n=3(0.24*0.24+3/2*0.24*0.06)*17.99*13=18.523(0.24*0.4+2/2*0.24*0.06+0.5*0.4*0.06)*17.99*2=3.022n=2(0.24*0.24+2/2*0.24*0.06)*17.99*19=24.610.24*0.24*17.99*2=2.072基础部分:2.056合计1.554+18.523+3.022+24.61+2.072+2.056=51.837m32C25混凝土梁m355.552一层m3YTL-101:((0.35+0.23-0.18)*1.72/2*0.24+(0.38-0.12)*2.5*0.24)*2=0.4776.267YTL-102:((0.35+0.23-0.18)*1.72/2*0.24+(0.38-0.12)*2.5*0.24)*2=0.477YTL-103:((0.4+0.23-0.18)*1.72/2*0.24+(0.43-0.12)*2.5*0.24)=0.279L-101:((2.1-0.24)*2+(2.1-0.12)*2)*0.24*0.14=0.258YBL-101:(0.12*0.2+0.06*0.1)*((3.9-0.24)*2+(3.9-0.23)*2)=0.434YBL-102:(0.18*0.27)*(6.8-0.4*3)=0.272
L-102:(0.12*0.13)*(2.1-0.24)*2=0.058L-103:(2.1+1.5-0.24)*(0.24*0.02)*2=0.032L-104:(0.24*0.14)*3.9*2=0.262续表序号分部分项工程名称部位与规格单位计算式计算结果L-105:(3.6-0.24+3.6-0.24-0.24)*0.24*0.14*2=0.435L-106:2.4*0.12*0.13=0.037圈梁((4.56-2.5)*5+21.8+11.46*2+(3.6+2.1)*2+(2.1+3.9+3.6)*2+(4.8+3.3+2.1+4.8)*2+2.6+2.1-8)*0.24*0.13=3.504合计0.477*2+0.279+0.434+0.272+0.058+0.032+0.262+0.435+0.037+3.504=6.267m3二~五层m3YTL-1:(0.19*0.24*1.72+0.24*0.19*2.5)*2*4=1.53931.107YTL-2:0.19*(1.72+2.5)*0.24*4*2=1.539YTL-3:((0.28+0.4-0.18)*1.72/2+2.5*0.24*0.31)*4=2.464YBL-1:(0.120.22)*(3.9*2-0.48+3.9*2-0.32*2)*4=1.529YBL-2:(3.4*2-0.4*3)*0.18*0.32*4=1.29L-1:(0.24*0.18)*(2.1-0.24+2.1-0.12)*4=0664L-2:(2.1-0.24)*0.12*0.13*8=2.07
L-3:(2.1+1.5-0.24)*0.24*0.02*8=0.129L-4:3.9*0.24*0.23*8=1.722L-5:(3.6-0.24+3.6-0.48)*0.24*0.23*4=1.431L-9:2.4*0.12*0.13*4=0.15续表序号分部分项工程名称部位与规格单位计算式计算结果圈梁(21.8+11.46*2+(3.6+2.1)*2+(3.6+2.06+3)*2)*0.24*0.19+3.9*2*0.24*0.16+((1.5+2.1+4.8+3.4)*2+2.06*3+2.1+2.6)*0.24*0.06=4.145*4=16.58合计1.539+1.539+2.464+1.529+1.29+0.664+2.07+0.129+1.722+1.431+0.15+16.58=31.107阁楼层m3YTL-601:(0.22*0.24*1.72+0.24*0.19*3.2)*2=0.47310.682YTL-602:(0.22*0.24*17.2+0.24*0.19*3.2)*3=3.162YTL-603:(0.22*0.24*14.2+0.19*0.24*2.6)*4=0.774YBL-601:((3.9-0.24)*2+(3.9-0.32)*2)*0.12*0.35=0.608YBL-602:(6.8-0.4*2)*0.24*0.35=0.504L-601:2.1*0.12*0.13*2=0.066L-602:(6.8-0.4*2)*0.24*0.35=0.504L-603:(3.6-0.24)*0.24*0.02*2=0.032L-604:3.9*0.24*0.23*2=0.431L-605:(3.6-0.24)*0.24*0.23*2=0.371
圈梁(21.8+11.4*2+3.6*2)*0.24*0.19+((4.56-3.2)*5+3.6+6.8+3.6+(3.3-2.6)*2+(4.8-2.6)*2+2.1+2.6+3.3*2)*0.24*0.06+(3.9*2+4.2+2.6)0.24*0.34=4.1合计0.473+3.162+0.774+0.608+0.504+0.066+0.161+0.032+0.431+0.371+4.1=10.682m3续表序号分部分项工程名称部位与规格单位计算式计算结果屋顶层m3WL-1:(2.1-0.12)*0.24*0.18*2=0.1717.496WL-2:(2.1+1.5-0.24)*0.24*0.18*2=0.29WL-3:(2.1+1.5+0.3-0.24)*0.24*0.18*2=0.316WL-5:(3.6-0.24)*0.24*0.18*2=0.29圈梁(21.8+(4.56+2.1+1.8)*2+4.56*5+3.3*2+4.8*2+2.6+2.1)*0.24*0.28+((3.6+3.4)*2+3.3*2)*0.24*0.18=6.429合计0.171+0.29+0.316+0.29+6.429=7.496m33C25现浇混凝土板m3一层m3((21.8+0.24)*(11.46+0.24)-(2.6-0.24)*(3.3+1.5-0.24))*0.12+((3.9+0.24)*(1.42-0.12)*2+(3.9+3.4+0.12)*2*(1.72-0.12))*0.09=32.7632.76二~五层m332.76*4=131.04131.04阁楼层m3((21.8+0.24)*(11.46+0.24)-2.22*1.86*2)*0.12+((3.9+0.24)*(1.42-0.12)*2+(3.9+3.4+0.12)*2*(1.72-0.12))*0.09=33.05933.059屋顶层m3((21.8+0.24)*(11.46+0.24)-3.6*3.3*2)*0.12=28.09328.093合计32.76+131.04+33.059+28.093=224.952框架+混合合计m3柱77.17+51.837=129.007m3梁55.271+55.52=110.823m3
板169.193+224.952=349.145m34C25过梁(框+混)m3KM-1:(1.5+0.5)*0.12*0.24*11=0.63715.903KM-2:(1.1+0.5)*0.12*0.24*6=0.276续表序号分部分项工程名称部位与规格单位计算式计算结果KM-2a:(1.1+0.5)*0.12*0.24*3=0.138KM-3:(0.8+0.5)*0.06*0.24*3=0.056M-1:(1+0.5)*0.06*0.24*19M-2:(0.9+0.5)*0.06*0.24*57=1.149M-3:(0.8+0.5)*006*0.24*19=0.356M-4:(1.8+0.5)*0.18*0.24*5=0.497M-5:(2.4+0.5)*0.18*0.24*33=4.134M-5a:(2.4+0.5)*0.18*0.24*1=0.152M-6:(1.24+0.5)*0.12*0.24*7=0.351M-6a:(1+0.5)*0.06*0.24*20=0.432KC-1:(1.2+0.5)*0.12*0.24*1=0.049C-1:(1.8+0.5)*0.18*0.24*48=4.769C-2:(1.5+0.5)*0.12*0.24*12=0.691C-3:(1+0.5)*0.06*0.24*19=0.41C-4:(1.2+0.5)*0.12*0.24*5=0.245C-5:(1.8+0.5)*0.18*0.24*4=0.397C-6:(1.5+0.5)*0.12*0.24*1=0.058C-7:(1.8+0.5)*0.18*0.24*7=0.696
过梁合计0.637+0.276+0.138+0.056+0.41+1.149+0.356+0.497+4.134+0.152+0.351+0.432+0.049+4.769+0.691+0.41+0.245+0.397+0.058+0.696=15.903m3续表序号分部分项工程名称部位与规格单位计算式计算结果5现浇C25混凝土楼梯m2(3.3-0.24)*(1.3+0.12)*2+(2.6-0.24)*(3.3-0.24)*10+0.6*(2.6-0.24)*8+(1.5-0.24)*(2.6-0.24)*12+1.86*2.22*4=144.43m2144.436C15混凝土散水m211.7*0.6=7.02m27.027C10混凝土垫层m321.82m321.828C25承台m343.848m343.8489C25地梁m348.05m348.0510阳台m2南侧阳台(3.4+0.24)*1.6*2+(3.9+3.4+0.12)*2*1.6*5+(3.8+3.4*2+0.24)*1.6*3=182.4260.56北侧阳台(2.1+0.24)*1.3*8+(3.9+0.24)*1.3*10=78.156合计182.4+78.156=260.56m211现浇钢筋混凝土屋面板m3坡屋面投影面积:(4.56+2.1)*2*(39.97-0.33)=528m271.47C=1.128528*1.128*0.12=71.47m3三砌筑工程1砖基础m3±0.000以下M10.0水泥砂浆Mu10.0长江淤泥烧结砖框架结构:24.636m3砖混结构:30.712m32外墙m3框架结构m3±109.739
0.000~4.900JMS轻质砂浆Mu10.0WR加气砼砌块,4.900以上JMS轻质砂浆Mu10.0WR加气砼砌块车库层门窗面积1.5*2*3+1.1*2+1.24*2=13.68m2((17.6*2+11.46)*(2.19-0.4)-13.68)*0.24-(0.4*7+0.28*4+0.5*3+0.3+0.38*2)*0.24*(2.19-0.4)=7.498续表序号分部分项工程名称部位与规格单位计算式计算结果过梁(1.5+0.5)*0.12*0.24*3+(1.1+0.5)*0.12*0.24=0.2197.498-0.219=7.279m3一层门窗面积1.8*2.4+1.8*1.5*2+1*1.5+1.24*2.4+1.5*1.5=16.446((17.6*2+11.46+1.2)*(2.74-0.4)-16.446)*0.24-(0.28*2+0.4*3+0.5*7+0.38*4+0.3)*0.24*(2.74-0.4)=18.955过梁(1.8+0.5)*0.18*0.24+(1.8+0.5)*0.18*0.24*2+(1+0.5)*0.06*0.24+(1.24+0.5)*0.12*0.24=0.3718.955-0.37=18.585m3二层门窗面积1.8*1.5*4+2.4*2.4+1.8*2.4+1*1.5*2+1.24*2.4+1.51.5*2+1*2+1.8*1.8=36.596((17.6+11.46)*2*(2.74-0.4)-36.596)*0.24-(0.38*8+0.5*11+0.35)*0.24*(2.74-0.4)=18.865过梁(1.8+0.5)*0.18*0.24*6+(2.4+0.5)*0.18*0.24+2*(1+0.5)*0.06*0.24+(1.24+0.5)*0.12*0.24+(1.5+0.5)*0.12*0.24*2=0.9318.865-0.93=17.935m3三~四层门窗面积1.8*1.5*4+2.4*2.4+1.8*2.4+1*1.5*2+1.24*2.4*2+1.5*1.52+1.8*1.8=37.572((17.6+11.46)*2*(2.74-0.4)-37.572)*0.24-8.89*0.24*(2.74-0.24)=18.63
过梁(1.8+0.5)*0.18*0.24*6+(2.4+0.5)*0.18*0.24+2*(1+0.5)*0.06*0.24+(1.24+0.5)*0.12*0.24*2+(1.5+0.5)*0.12*0.24*2=1.04518.63-1.045=17.585*2=35.17m3续表序号分部分项工程名称部位与规格单位计算式计算结果五层17.585m3阁楼层门窗面积1.8*1.3*4+1.5*1.3+3.08*2.1+2.68*2.1=23.406((17.6+4.56*2+0.66)*2*(2.1-0.4)-23.406)*0.24-(0.5*6+0.38*2*6)*0.24*(2.1-0.4)=13.64过梁(1.8+0.5)*0.18*0.24*4+(1.5+0.5)*0.12*0.24=0.45513.65-0.455=13.185m3合计7.279+18.585+17.935+35.17+17.585+13.185=109.739m3砖混结构m3±0.000上外墙Mu10.0S型节能砖163.741车库层门窗面积1.5*2*8+1.2*1+1.1*2*2=29.6(((21.8+11.46)*2-1.4*2-2.6)*(2.19-0.26)-29.6)*0.24-(0.24*0.24*19)*(2.19-0.26)=19.095过梁(1.5+0.5)*0.12*0.24*8+(1.2+0.5)*0.12*0.24+(1.1+0.5)*0.24*0.12=0.55619.095-0.556=18.539m3一层门窗面积1.8*1.5*6+2.4*2.4*4+1.2*1.5+1*1.5*2+1.5*1.5=46.29((21.8+11.46+0.6)*2*(2.74-0.26)-46.29)*0.24-0.24*0.24*19*(2.74-0.26)=26.483
过梁(1.8+0.5)*0.18*0.24*6+(2.4+0.5)*0.18*0.24*4+(1.2+0.5)*0.12*0.24+(1+0.5)*0.06*0.24*2+(1.5+0.5)*0.12*0.24=1.24726.483-1.247=25.236m3二层25.236m3三~四层25.236*2=50.472m3五层25.236m3续表序号分部分项工程名称部位与规格单位计算式计算结果阁楼层门窗面积1.8*1.3*6+2.92*2.1*2=26.304((21.8+4.56*2)*2*(2.1-0.26)-26.304)*0.24-0.24*0.24*13*(2.1-0.26)=19.618过梁(1.8+0.5)*0.18*0.24*6=0.59619.618-0.596=19.022m3合计18.539+25.236*5+19.022=163.7413内墙m3框架结构m3±0.000以上内墙采用190厚Mu5.0KM1型空心砖,楼梯间隔墙、分户墙采用240厚Mu10.0S9-2型节能砖车库层门窗面积240:1.1*2=2.2190:0120:1.1*2+0.8*1.9=3.72240墙:((4.8*2+2.6+2.1-0.24-0.38*2-0.23*4)*(2.19-0.4)-2.2)*0.24-1.6*0.12*0.24=4.744m3190墙:(3.3+4.1-0.12+3.6-0.12+1.9+17.6+4.56*2-0.28*6-0.4*5-0.3*3-0.38-0.18-0.1)*(2.19-0.4)*0.19=11.611m3120墙:((3.4-0.24+2.1-0.24+1.19-0.12)*2.19-3.72)*0.12-1.6*0.12*0.12+1.3*0.06*0.12=1.14m3一层门窗面积240:1*2.1=2.1190:0.9*2.1*2+1.24*2.4+0.8*2.1=8.436
120:0240墙:((4.8*2+2.6+2.1-0.24-0.38*2-0.23*4)*(2.74-0.4)-2.1)*0.24-1.5*0.06*0.24=6.685m3续表序号分部分项工程名称部位与规格单位计算式计算结果190墙:((17.6+3.3+4.1-0.12+4+4.56*2+3.3*2-0.28*2-0.38*5-0.4*4-0.3*2-0.5-0.2)*(2.74-0.4)-6.685)*0.19-(1.4*0.06*0.19*2+1.74*0.12*0.19+1.3*0.06*0.19)=16.09m3120墙:0m3二层门窗面积240:1*2.1*2=4.2190:0.9*2.1*5+0.8*2.1*2+1.24*2.4*2=18.762120:0240墙:((4.8*2+2.6+2.1-0.24-0.38*2-0.23*4)*(2.74-0.4)-4.2)*0.24-1.5*0.06*0.24*2=5.901m3190墙:((17.6-3.8+4.6*4+3.3*4-0.48+3.3+4.1-0.12+4-0.38*9-0.35*2-0.25*5-0.23*2-0.1-0.5-0.175)*(2.74-0.4)-18.762)*0.19-(1.4*0.06*0.19*5+1.3*0.06*0.19*2+1.74*0.12*0.19*2)=18.225m3120墙:0m3三~四层240墙:5.901*2=11.802m3190墙:18.225+((3.8-0.175-0.12)*2.34-0.9*2)*0.19-1.4*0.06*0.19=19.408*2=38.816m3120墙:0m3五层240墙:5.901m3190墙:19.408m3120墙:0m3阁楼层
190墙:(4.56*4+3.6+3.8+3.4*2+2.6+1.8*2+0.66-0.2-0.38*6-0.35*2-0.175-0.1-0.25*3-0.4-0.23*4-0.9*4-1)*(2.1-0.4)*0.19=9.449m3240墙:1.86*0.24*1.7=0.759m3120墙:0m3续表序号分部分项工程名称部位与规格单位计算式计算结果合计240墙:4.744+6.685+5.901+11.802+5.901+0.759=35.792m3190墙:11.611+16.09+18.225+38.816+19.408+9.449=113.599m3120墙:1.14m3混合结构m3±0.000以上楼梯隔墙采用MU10.0长江淤泥粉煤灰烧结S1型节能砖,其余采用MU10.0长江淤泥烧结砖车库层门窗面积240:S1节能砖1.1*2*2=4.4烧结砖0120:1.1*2*2+0.8*1.9*2=7.44S1节能砖(((4.8-0.24)*2+2.6-0.24)*(2.19-0.18)-4.4)*0.24-1.6*0.12*0.24*2=4.39m3烧结砖(21.8+11.46*4+4.2+2.1-0.12*20)*(2.19-0.26)*0.24=33.137m3120墙:((0.62+1.4+(1.19-0.12)*2)*2*2.19-7.44)*0.12-1.6*0.12*0.12*2-1.4*0.06*0.12*2=1.227m3一层门窗面积240:S1节能砖1*1.2*2=4.2烧结砖0.9*2.1*4+0.8*2.1*3=12.6120:0.9*2.1*2+2.4*2.4*2=15.3S1节能砖(((4.8-0.24)*2+2.6-0.24)*(2.74-0.18)-4.2)*0.24-1.5*0.12*0.24*2=5.959m3
烧结砖((3.4*2+3.6*2-0.8+4.8*2+3.3*2+4.2-13*0.12)*(2.74-0.18)-12.6)*0.24-(1.4*0.06*0.24*4+1.3*0.06*0.24*3)=26.92m3续表序号分部分项工程名称部位与规格单位计算式计算结果120墙:(((2.1-0.24)*2+(3.9-0.24)*2+(3.6-0.24)*2)*(2.74-0.18)-15.3)*0.12-(1.4*0.06*0.12*2+2.9*0.18*0.12*2)=3.474m3二层S1节能砖:5.959m3烧结砖:26.92m3120墙:3.474m3三~四层S1节能砖:5.959*2=11.918m3烧结砖:26.92*2=53.84m3120墙:3.474*2=6.948m3五层S1节能砖:5.959m3烧结砖:26.92m3120墙:3.474m3阁楼层烧结砖:((3.6+3.4)*2+4.56*5+2.1+2.6+(1.8+0.66)*2+(0.3+0.66)*2-0.12*23)*(2.1-0.18)*0.24=20.301m3合计S1节能砖4.39+5.959*5=34.185m3烧结砖33.137+26.92*5+20.301=188.038m3120墙1.227+3.474*5=18.597m3山墙m24.78*2.68*0.5*4=51.242m251.242四门窗工程零星工程1安全防盗对讲门m22.36*2.5*2=11.8m22成品防盗铁门m2KM-1:1.5*2*11=33m2KM-2:1.1*2*6=13.2m2KM-3:0.8*1.9*3=4.56m23塑钢门连窗m2MLC-(1-3),MLC-4:(0.9*2.4+0.68*1.35)*4=12.96m24乙级防火门m2KM-2a:1.1*2*3=6.6m2
5成品安全保温防盗门m2M-1:1*2.1*19=39.9m26三夹板门m2M-2:0.9*2.1*57=107.73m2M-3:0.8*2.1*19=31.92m27塑钢推拉门m2M-4:1.8*2.4*5=21.6m2M-5:2.4*2.4*33=190.08m2续表序号分部分项工程名称部位与规格单位计算式计算结果M-5a:2.4*(2.74-0.4)=5.616m2M-6:1.24*2.4*7=20.832m2M-6a:1*2*20=40m28塑钢平开门m2KC-1:1.2*1=1.2m2C-1:1.8*1.5*48=129.6m2C-2:1.5*1.5*12=27m2C-3:1*1.5*19=28.5m2C-4:1.2*1.5*5=9m2C-5:(0.6+1.8+0.6)*1.8*4=21.6m2C-6:1.5*1.3=1.95m2C-7:1.8*1.3=2.34m2C-8:C-9:C-10:(2.92*1.5+0.5*(2.92*2.76))*2=16.819m29塑钢推拉窗m2YTC-1:(1.6+3.7)*1.35*3=21.465m2YTC-2:(3.3+1.6)*1.35*5=33.075m2YTC-3:(3.82+1.6)*1.35*10=73.17m2YTC-4:(1.3+2.3+1.3)*1.35*8=52.92m2YTC-5:(1.3+4.24+1.3)*1.35*10=92.34m2五屋、平、立面防水及保温隔热工程1混凝土水泥瓦屋面m2屋面投影面积(11.7+0.24)*(17.6+21.8+0.48)=476.167m2挤塑聚苯板
平屋面投影面积(3.3+0.24+3.6+0.24+3.6+0.24+3.6+0.24)*(3+0.24)=48.794m2坡屋面投影面积476.167-48.794=427.373m2C=1.128427.373*1.128=482.08m2续表序号分部分项工程名称部位与规格单位计算式计算结果2沥青卷材屋面m2平屋面48.794m2坡屋面482.08m23防水砂浆防潮层m2一层(2.1+1.9)*3.3+3.9*2.1*2+2.1*3.3*2=43.44m2二层(2.1+2+2.1+1.9+2.1*2)*3.3+3.9*2.1*2=56.97m24楼面聚氨酯三遍涂膜防水层(用于卫生间、厨房楼面)三~四层56.97*2=113.94m2五层56.97m2合计271.32m25变形缝m11.7m11.7630厚挤塑聚苯乙烯泡沫塑料板m3平屋面:48.794*0.03=1.464m3坡屋面:482.08*0.03=14.462m37素砼止水带m一层(4+3.3+(3.9+2.1)*4+(2.1+3.3)*4)=52.9m323.7二层52.9+(4.1+3.3)*2=67.7m三~四层67.7*2=135.4m五层67.7m合计52.9+67.7*4=323.7m8PVC雨水管(11只)m南13.06+10.32+17.99*3=77.35m176.16北17.99*3+15.89*2+13.06=98.81m合计77.35+98.81=176.16m9PVC水斗只1515六楼地面工程1m3水平面积472.99m241.095
车库层碎石或碎砖压实墙间净面积427.99-62.045=410.945m2410.945*0.1=41.095m3续表序号分部分项工程名称部位与规格单位计算式计算结果2楼面40厚细石混凝土垫层m3107.79一层建筑面积385.06墙间净面积385.06-50.5=334.56334.56*0.04=13.382m3二层建筑面积491.69墙间净面积491.69-64.329=427.361427.361*0.04=17.094m3三~四层建筑面积498.97墙间净面积498.97-65.423=433.547433.547*0.04=17.342*2=34.684m3五层17.342m3阁楼层建筑面积182.06*2=364.13墙间净面积364.13-48.048=316.082316.082*0.04=12.643m3屋顶层12.643m3合计13.382+17.094+17.342*3+12.643*2=107.79m33找平层m2车库层20厚1:2水泥砂浆找平层410.945m2楼面20厚1:3水泥砂浆找平层334.56+427.361+433.547*3+316.082*2=2694.73m24面层m2车库层60厚砼面层410.945m2楼面10厚1:2水泥砂浆面层2694.73m2560厚C15混凝土散水(600宽)m20.6*11.7=7.02m2
6楼地面水泥砂浆踢脚线(150mm高)m车库层122.56+(29.12+23.98+1.99+26.2+50.22+3.98)*2=393.54m2343.19一层99.54+(27.22+21.58+17.08+45.96+23.04)*2=369.3m续表序号分部分项工程名称部位与规格单位计算式计算结果二层130.16+(24.075+37.42+17.08+45.96+23.04)*2=425.31m三~四层130.16+(27.58+37.42+17.08+45.96+23.04)*2=432.32m五层432.32m阁楼层127.52+81.44*2=290.4m合计393.54+369.3+425.31+432.32*2+290.4=2343.19m七墙柱面工程1石灰膏砂浆结合层(厨、卫)m2一层(4+3.3)*2*(2.74-0.4)+(3.9+2.1+2.1+3.3)*4*(2.74-0.26)=147.252m2二层147.252+(4.1+3.3)*2*(2.74-0.4)=181.884m2三~四层181.884*2=363.768m2五层181.884m2合计147.252+181.884*4=874.788m22外墙内侧墙面粉刷m2东、南、西侧12厚JMS轻质砂浆打底,8厚1:1.6水泥石灰砂浆粉面车库层~阁楼层东、南、西侧毛面积((11.7+0.24)*2+17.6+0.24)*(17.99-0.4*7)+((11.7+0.24)*2+21.8+0.24)*(17.99-0.26*7)=1376.253m2门窗面积265.772m2墙面净面积1376.253-256.772=1110.481m2北侧15厚JMS轻质砂浆打底,10厚1:1.6水泥石灰砂浆粉面
车库层~阁楼层北侧毛面积(17.6+0.24)*(17.99-0.4*7)+(21.8+0.24)*(17.99-0.26*7)=627.376m2门窗面积208.478m2续表序号分部分项工程名称部位与规格单位计算式计算结果墙面净面积627.376-208.478=418.898m23水泥砂浆粉内墙面m24090.45车库层车库内墙毛面积(55.09*(2.19-0.4)+80.4*(21.9-0.4))*2=485.054m2门窗面积17.76m2内墙净墙面485.054-17.76=467.294m2一层内墙毛面积(48.8*(27.4-0.4)+86.08*(2.74-0.26))*2=655.341m2门窗面积42.636m2内墙净墙面612.705m2二层内墙毛面积(61.495*(2.74-0.4)+86.08*(2.74-0.26))*2=714.753m2门窗面积55.062m2内墙净墙面659.691m2三~四层内墙毛面积714.753+3.505*(2.74-0.4)*2=731.156m2门窗面积42.636m2内墙净墙面688.52*2=1377.04m2五层内墙净面积688.52m2阁楼层内墙净面积(4.56*4+3.6+3.8+3.4*2+2.1+2.6+2.6+0.66-3.6)*(2.1-0.4)+(4.56*5+3.6*2+3.4*2+2.6+2.1+2.6+0.6+0.6*4-3.6)*(2.1-0.26)=285.2m2合计467.294+612.705+659.691+1377.04+688.52+285.2=4090.45m24外墙粉刷m2面饰面砖:
1、1:1水泥砂浆勾缝或专用勾缝剂勾缝2、6-12厚面砖3、10厚1:2水泥砂浆粘结层4、10厚1:3水泥砂浆打底扫毛5、处理剂续表序号分部分项工程名称部位与规格单位计算式计算结果乳胶漆墙面:1、刷外墙涂料2、6厚1:2.5水泥砂浆粉面,水刷带出小麻面3、12厚水泥砂浆打底4、刷界面处理剂一道1~20轴立面仿石面砖(3.4*2+(3.6+3.9+3.4)*2-1.5*8)*2=33.2m2墨绿色外墙乳胶漆(3.4+3*2+0.4*6)*0.2=2.36m2白色外墙乳胶漆(3.6+3.4+3.4+(3.6+3.9)*2+0.6)*(0.4+0.06)+(1.8+0.24)*0.1*(5+6*3)+(3.8-0.2+0.12)*0.1*7+(3.4-0.2+0.12)*0.1*9+(3.9-0.2+0.12)*9*2*0.1+0.4*2*(15.89-0.34-2.19)+(2.6+0.4)*(0.29+0.340.4+0.15)=44.848m2青灰色外墙乳胶漆(3.8-0.2)*1.14*3+(3.4-0.2)*(1.14*4+1.09)+(3.9-0.2)*(1.14*4+1.09)*2=72.202m2浅青色外墙面砖(17.99-4.93-0.4)*3.6-1.8*1.5*6+(17.99-0.4-2.19)*(3.4+3.6+3.6)-1.8*1.5*18=144.016m220~1轴立面仿石面砖((3.6+3.9+2.1)*2+1.9+2.1+3.6)*2-1.5*2*3-1.4*2*2-1.1*2*3-1.24*2=30.22m2
白色外墙乳胶漆(21.8+17.6+0.06*2)*0.1+((3.9+0.24)*(0.34+0.1*5)+(3.9+0.12+0.9)*(0.1*4))*2+(2.1+0.24)*(0.34*2+0.1*8)+(2.1+0.12+0.9)*(0.1*7)+(3.6*3+3.3+0.6)*0.4+(3.6*3+3.3)*(1.3+0.43)-1.5*1.3-1.8*1.3*3+(2.6+0.24)*1=44.633m2续表序号分部分项工程名称部位与规格单位计算式计算结果青灰色外墙乳胶漆3.9*(1.14*4+1.09)*2+2.1*(1.14*7+1.09)=63.117m2浅青色外墙面砖((15.89-2.19)*(3.6+2.1)-1*1.5*5-1.8*1.5*5)*2+(2.6*(15.89-2.19-0.9)-1.5*1.5*4)*2+(1.9+3.6)*(15.89-2.19)-1*1.5*5-1.8*1.5*5+(2+3.3)*(15.89-4.93)-1.5*1.5*4-1*1.5*4=260.178A~E轴立面墨绿色外墙乳胶漆0.2*0.4+0.1*1.1=0.19m2白色外墙乳胶漆11.7*0.1+(11.7+1)*0.1+(1.3+0.12)*0.1*10+1.3*(0.34+11.4*4+1.09)+(1.6+0.12)*0.1*10+4.56*2*2.1+0.5*4.56*2*2.68=98.092m2青灰色外墙乳胶漆1.6*(0.34+11.4*4+1.09)=75.248m2仿石面砖11.7*2-1.2*1=22.2m2浅青色外墙面砖11.7*(15.89-2.19+0.19)-1.2*1.5*5=153.513m2E~A轴立面墨绿色外墙乳胶漆0.19m2青灰色外墙乳胶漆1.3*(0.34+11.4*2)=30.082m2白色外墙乳胶漆(1.6+0.12)*0.1*10+1.6*(0.34+2.1+1.14*4+1.09)+2*4.56*2.1+0.5*2.68*2*4.56=46.037m2
浅青色外墙面砖(15.89-4.93)*11.7-1.8*1.8*4=115.272m2八天棚工程m21天棚抹灰m2一层墙间净面积334.56m2梁侧面抹灰(7.269+6.267)/0.24*2=112.8m2扣除楼梯面积28.08m2总计419.28m2二层墙间净面积427.361m2续表序号分部分项工程名称部位与规格单位计算式计算结果梁侧面抹灰(8.068+7.777)/0.24*2=132.042m2扣除楼梯面积28.08m2总计531.323m2三~四层墙间净面积433.547m2梁侧面抹灰132.042m2扣除楼梯面积28.08m2总计537.509*2=1075.018m2五层537.509m2阁楼层墙间净面积316.082m2梁侧面抹灰(8.733+10.682)/0.24*2=161.792m2扣除楼梯面积0m2总计477.874m2屋顶层墙间净面积212.3-162.04*0.24=173.41m2屋顶层天棚抹灰总计173.41m2车库层墙间净面积410.945m2梁侧面抹灰112.8m2总计523.745m22楼梯地板抹灰m298.75*1.18=116.53m23阳台地板抹灰m2一层(3.4+0.24+3.9+3.4+3.4+3.9+0.24)*(1.72-0.12+0.06)+(2.1+0.24+3.9+0.24+3.9+0.24)*(1.42-0.12+0.06)=45.12m2二层45.12m2
三~四层(3.8+3.4*2+0.24+3.9+3.4+3.4+3.9+0.24)*(1.6+0.06)+(2.1*2+3.9*2+0.24*4)*(1.3+0.06)=60.254*2=120.508m2五层60.254m2九油漆、涂料、裱糊工程1楼梯栏杆银粉漆m2Φ40不锈钢管7*3=21根L=1.053.14*0.04*1.05*21=2.77m2三夹板门满涂水柏油m2M-2:0.9*2.1*57=107.73m2M-3:0.8*2.1*19=31.92m2续表序号分部分项工程名称部位与规格单位计算式计算结果合计107.73+31.92=139.65m23白色外墙乳胶漆m244.848+44.633+98.092+46.037=233.61m24墨绿色外墙乳胶漆m22.36+0.19+0.19=2.74m25青灰色外墙乳胶漆m272.202+63.117+75.248+30.082=240.649m2十脚手架工程1综合脚手架m2按建筑面积算不同层高建筑面积应分别计算2951.68m2十一模板工程1现浇基础垫层模板m221.82*1.00=21.82m22现浇基础梁模板m248.05*10.22=491.071m23现浇承台模板m243.848*1.76=77.172m24矩形柱模板m21.6m以内(1.795+41.244)*13.33=573.71m21.6m以外(0.48+15.852)*8=130.656m25异形柱模板m2变宽500mm以内(0.477+13.676)*13.33=188.659m26现浇构造柱模板m251.837*11.1=575.391m27现浇单梁、挑梁、框架梁模板m2(55.271+12.444)*8.68=599.955m2
8现浇过梁模板m215.903*12=190.836m29现浇有梁板模板m2板厚200mm以内349.145*8.07=2817.6m210现浇阳台模板10m226.056m211现浇直行楼梯模板10m214.443m212圈梁模板m2(55.552-12.444)*8.83=380.644m2续表序号分部分项工程名称部位与规格单位计算式计算结果十二钢筋工程(一层)1梁框架结构KL-9上部通长筋(2B16)(17.6-0.28-0.38)+0.71+0.61=18.262*2=36.52m上部边支座负筋1/3*(3.6-0.48)+0.71+(1/3*(3.4-0.25-0.38)+0.71)*2=5.02上部中间支座负筋1/3*(3.6-0.48+3.8-0.4)+0.4+1/3*(3.8-0.4+3.4-0.45)+0.4+(1/3*(3.4-0.45+3.4-0.5)+0.5+1/3*(3.4-0.5+3.4-0.25-0.38)+0.5)*2=14.77m箍筋L=((0.24-0.025*2)+(0.4-0.025*2))*2+24*0.008=1.272m加密区n=(1.5*0.4-0.05)/0.1+1=7*10=70根非加密区n=((17.6-0.28-0.4*2-0.5*2-0.38)-(1.5*0.4-0.05)*10)/0.2-1=48根(70+48)*1.272=150.1m下部通长筋18.26*3=54.78m合计B16:111.09mA8:150.01mKL-1上部通长筋(2B16):(11.46-0.28*2)+0.61*2=12.12*2=24.24m
下部通长筋12.12*3=36.36m上部边支座负筋1/3*(4.56-0.28-0.3+3.3-0.28-0.3)+0.61*2=3.45*26.91m上部中间支座负筋(1/3*(4.56-0.58+3.6-0.2)+0.4+1/3*(3.6-0.2+3.3-0.58)+0.4)=5.3*2=10.6m箍筋L=1.272m加密区n=7*6=42根续表序号分部分项工程名称部位与规格单位计算式计算结果非加密区n=33根(42+33)*1.272=95.4m合计B16:78.11mA8:95.4mKL-14(2)上部通长筋(7.4-0.28-0.38)+0.71*2=7.86*2=15.72m下部通长筋7.86*3=23.58m上部边支座负筋1/3*(3.3-0.28-0.2+4.1-0.2-0.38)+0.71*2=3.53m上部中间支座负筋1/3*(3.3-0.48+4.1-0.58)+0.4=3.93m箍筋L=1.272加密区n=7*4=28根非加密区n=((7.4-0.28-0.4-0.38)-(1.5*4-0.05)*4)/0.2-1=20根(28+20)*1.272=61.06m合计B16:46.76mA8:61.06mKL-16(0A)*2上部通长筋(0.6-0.12+0.12)+0.74-0.025=1.32*4=5.26m下部通长筋(0.6-0.12+0.12)+0.68-0.025=1.255*2=2.51m箍筋L=1.272m(0.6-0.12+0.12)/0.1-1=5根1.272*5=6.36m合计B18:5.26*2=10.52B14:2.51*2=5.02A8:6.36*2=12.72
LL-4(1)上部通长筋(2.6-0.24)+0.476*2=3.312*2=6.62m下部通长筋(2.6-0.24)+0.544*2=3.448*3=10.34m抗扭腰筋(2.6-0.24)+0.408*2=3.176*8=25.41m箍筋L=2.472续表序号分部分项工程名称部位与规格单位计算式计算结果N=(2.6-0.12*2)/0.2-1=11根11*2.472=27.19m合计B16:10.34B14:6.62B12:25.41A8:27.19KL-15(3)上部通长筋(7.6-0.76)+0.71*2=8.26*2=16.52m下部通长筋8.26*3=24.78m上部边支座负筋1/3*(3.6-0.38-0.4+1.9-0.1-0.38)+0.71*2=2.83m上部中间支座负筋1/3*(3.6-0.78+2.1-0.3)+0.5+1/3*(2.1-0.3+1.9-0.48)+0.3=3.41m箍筋L=1.132m加密区n=(1.5*0.33-0.05)/0.0825+1=7*6=42根非加密区n=((7.6-0.38*2-0.8)-(1.5*0.33-0.05)*6)/0.2-1=16根(42+16)*1.132=65.66m合计B16:47.54A8:65.66KL-8(3)上部通长筋(11.46-0.38*2)+0.74*2=12.18*2=24.36m下部通长筋(11.46-0.38*2)+0.71*2=12.12*3=36.36m
上部边支座负筋1/3*(4.56-0.78+3.3-0.78)+0.74*2=3.58m上部中间支座负筋1/3*(4.56-0.78+3.6-0.2)+0.5+1/3*(3.6-0.2+3.3-0.78)+0.5=5.37m箍筋L=1.272加密区n=7*6=42根非加密区n=((11.46-0.38*2-0.5*2)-0.55*6)/0.2-1=31根续表序号分部分项工程名称部位与规格单位计算式计算结果(42+31)*1.272=92.86m合计B18:33.31mB16:36.36mA8:92.86mKL-10(5)上部通长筋(17.6-0.38-0.28)+0.74*2=18.42*2=36.84m下部通长筋(17.6-0.38-0.28)+0.71*2=18.36*3=55.08m上部边支座负筋1/3*(3.6-0.48+3.4-0.58)+0.74*2=7.42m上部中间支座负筋1/3*(3.6-0.48+3.8-0.32)+0.4+1/3*(3.8-0.32+3.4-0.38)+0.4+1/3*(3.4-0.38+3.4-0.6)+0.5+1/3*(3.4-0.6+3.4-0.58)+0.4=9.88m箍筋L=1.192m加密区n=7*10=70非加密区n=48(70+48)*1.192=140.66mN2B14*2:1.192*3*2*2=14.304m合计B18:54.14mB16:55.08mB14:14.3mA8:140.66mKL-11(1)上部通长筋(2.6-0.46)+0.56*2=3.26*3=9.78m下部通长筋3.26*2=6.52m箍筋L=1.172m加密区n=7*2=14非加密区n=5(14+5)*1.172=22.27m
N2B14:11.72*3*2=7.034m合计B16:16.3B14:7.03A8:22.27KL-4(1A)上部通长筋(4.56-0.78)+0.71*2=5.2*2=10.4m下部通长筋5.2*3=15.6m上部边支座负筋((4.56-0.78)*1/3+0.71)*2*2=7.88m续表序号分部分项工程名称部位与规格单位计算式计算结果箍筋L=1.344m加密区n=8*2=16非加密区n=14(16+14)*1.344=40.32m合计B16:33.88A8:40.32KL-6(1A)上部通长筋(4.56-0.68)+0.71+0.61=5.2*2=10.4m下部通长筋5.2*3=15.6m上部边支座负筋(第一排)1/3*(4.56-0.68)+0.71+(1/3*(4.56-0.68)+0.61)*2=5.81m(第二排)(1/4*(4.56-0.68)+0.71)*2=3.36m箍筋L=1.344m加密区n=16非加密区n=12(16+12)*1.344=37.63m合计B16:35.17A8:37.63LL-1(1)上部通长筋(2.1-0.24)+0.544*2=2.95*2=5.9m下部通长筋5.9m箍筋L=1.172mn=(2.1-0.24)/0.2-1=99*1.172=10.55m合计B16:11.8A8:10.55KL-2(2)上部通长筋(6.9-0.1-0.38)+0.64+0.74=7.8*2=15.6m下部通长筋7.8*3=23.4m
上部边支座负筋1/3*(2.1-0.22)+0.64+(1/3*(4.8-0.23-0.38)+0.74)*2=5.54m上部中间支座负筋1/3*(2.1-0.22+4.8-0.23-0.38)+0.35=2.37*2=4.75m箍筋L=1.272m加密区n=7*4=28非加密区n=19(28+19)*1.272=59.78m续表序号分部分项工程名称部位与规格单位计算式计算结果N2B14:1.272*3*2=7.63m合计A18:49.29A14:7.63B8:59.78mKL-3(2)上部通长筋(6.9-0.12-0.38)+0.544+0.71=7.654*2=15.31m下部通长筋((4.8-0.38-0.23)+0.56+0.71)*2+7.654*2=26.23m上部边支座负筋(1/3*(4.8-0.23-0.38)+0.71)*2=4.21m上部中间支座负筋1/3*(2.1-0.12-0.12+4.8-0.23-0.38)+0.35=2.37*2=4.73m箍筋L=1.272m加密区n=7*2=14非加密区n=15+18=33(14+33)*1.272=59.78mN2B14:7.63m合计B16:50.48B14:7.63A8:59.78KL-12(2)上部通长筋(7.4-0.28-0.12)+0.71+0.544=8.254*2=16.51m下部通长筋8.254*3=24.76m上部边支座负筋1/3*(3.3-0.28-0.2)+0.71=1.65m上部中间支座负筋1/3*(3.3-0.28-0.2+4.1-0.2-0.12)+0.4=2.6m箍筋L=1.192m
加密区n=7*4=28非加密区n=21(28+21)*1.192=58.41m合计B16:45.52A8:58.41KL-13(3)上部通长筋(7.6-0.38-0.12)+0.544+0.71=8.354*2=16.71m下部通长筋8.345*3=25.06m上部边支座负筋1/3*(1.9-0.38-0.1)+0.71=1.18m续表序号分部分项工程名称部位与规格单位计算式计算结果上部中间支座负筋1/3*(1.9-0.48+2.1-0.3)+0.3+1/3*(2.1-0.3+3.6-0.42)+0.4=3.43m箍筋L=1.052m加密区n=7*2=14非加密区n=4(14+4)*1.052=18.94m箍筋L=1.192m加密区n=7*4=28非加密区n=11(11+28)*1.192=46.49m合计B16:46.38A8:65.43KL-5(1A)上部通长筋(3.3-0.3-0.38)+0.61+0.71=3.94*2=7.88m下部通长筋3.94*3=11.82m上部边支座负筋1/3*(3.3-0.3-0.38)+0.61+1/3*(3.3-0.3-0.38)+0.71=3.07*2=6.13m箍筋L=1.192m加密区n=7*2=14非加密区n=7(14+7)*1.192=25.03m合计B16:25.83A8:25.03KL-7(1A)上部通长筋(3.3-0.2-0.18)+0.544*2=4*2=8m下部通长筋4*3=12m上部边支座负筋(1/3*(3.3-0.2-0.18)+0.544)*2=3.03m
箍筋L=1.092m加密区n=7*2=14非加密区n=9(14+9)*1.092=25.12m合计B16:23.03A8:25.12LL-2(1)上部通长筋(3.4-0.1-0.2)+0.58+0.476=4.16*2=8.31m续表序号分部分项工程名称部位与规格单位计算式计算结果下部通长筋3.4-0.3+0.64+0.612=4.352*2=8.7m箍筋L=0.764mn=(3.4-0.3)/0.2-1=1515*0.764=11.46m合计B14:8.31B18:8.7A6:11.46LL-3(1)上部通长筋(2.1-0.2)+0.476*2=2.85*2=5.7m下部通长筋5.7m箍筋L=0.764mn=(2.1-0.2)/0.2-1=99*0.764=6.88m合计B14:11.4A6:6.88框架梁钢筋合计:B18:155.96B16:673.67B14:67.94B12:25.41A8:1049.88A6:18.34砖混结构A轴上部通长筋(3.6+3.9+3.4)*2-0.24+408*2=22.376*2=44.75m下部通长筋22.376*4=89.5m箍筋L=(0.26-0.05+0.24-0.05)*2+24*0.06=0.944mn=(21.8-0.24-0.1)/0.2+1=109109*0.944=102.9m合计B12:134.25A6:102.920、12轴
上部通长筋11.46-0.24+0.408*2=12.04*2=24.07*2=48.14m下部通长筋24.07*2=48.14m箍筋L=0.944mn=570.944*57=53.81*2=107.62mL=(0.3-0.05+0.1-0.05)+6.25*0.006=0.338m57*0.338=19.27m(1A6):11.46-0.24+0.3*2=11.82m合计B12:96.28A6:138.71续表序号分部分项工程名称部位与规格单位计算式计算结果E轴12~13、19~201a-1a上部通长筋(3.6+3.9+2.1)-0.24+0.408*2=10.18*2*2=40.7m下部通长筋3.6-0.24+0.408*2=4.176*4*2=33.41m箍筋L=0.944mn=1818*0.944=16.99*2=33.98m13~14、18~193-3下部通长筋3.9-0.24+0.476*2=4.612*4*2=36.9m箍筋L=0.932mn=190.932*19=17.708*2=35.42m14~15、17~181a-1a下部通长筋2.1-0.24+0.408*2=2.68*3*2=16.06m箍筋L=0.944mn=100.944*10=9.44*2=18.88m合计B12:90.17B14:36.9A6:52.86A8:35.421-1A~B(13~19)上部通长筋(4.56-2.5-0.12)+0.5+0.408=2.85*2=5.7*5=28.5m下部通长筋5.7*5=28.5m箍筋L=0.944mn=1111*0.944=10.38*5=51.92m
B轴(12~13、19~20)上部通长筋(3.6-0.24)+0.408*2=4.176*2=8.35*2=16.7m下部通长筋4.176*3=12.53*2=24.7m箍筋L=0.944mn=1818*0.944=16.99*2=33.98m(14~16、16~18)上部通长筋(3.4-0.24)+0.408*2=3.976*2=7.952*2=15.9续表下部通长筋15.9m箍筋L=0.944mn=1616*0.944=15.1*2=30.21m16轴B~CD轴14~15、17~18上部通长筋(2.1-0.24)+0.408*2=2.676*2=5.35*3=16.05m下部通长筋5.35*3=16.05m箍筋L=0.944mn=1010*0.944=9.44*3=28.32mC轴15~17上部通长筋(2.6-0.24)+0.408*2=3.176*2=6.35m下部通长筋6.35m箍筋L=0.944mn=130.944*13=12.27m13轴19轴15轴18轴(E~C)上部通长筋(4.8-2-0.12)+0.408+0.5=3.59*2*4=28.7m下部通长筋3.95*2*2+3.95*3*2=35.9m箍筋L=0.944mn=1414*0.944=13.22*4=52.8614轴、18轴E~D上部通长筋(3.3-2-0.12)+0.408+0.5=2.09*2*2=8.35m下部通长筋8.35m箍筋L=0.944mn=70.944*7=6.608*2=13.22m
合计B12:256.3A6:222.69L-101上部通长筋2.1-0.24+0.408*2=2.676*2*4=21.41m下部通长筋2.1-0.24+0.476*2=2.812*2*4=22.50m箍筋L=0.992mn=1010*0.992=9.92*4=36.68m合计B12:43.91A8:36.68续表序号分部分项工程名称部位与规格单位计算式计算结果L-102上部通长筋2.676*2*2=10.7m下部通长筋2.812*2*2=11.25m箍筋L=0.684mn=1010*0.684=6.84*2=13.68m(2*3A8@500)0.684*3*2=4.1m合计B12:10.7B14:11.25A6:13.68A8:4.1L-103上部通长筋3.6-0.24+0.408*2=4.176*2*2=16.7m下部通长筋16.7m箍筋L=0.704mn=1818*0.704=12.672*2=25.34m合计B12:33.4A6::25.34L-104上部通长筋3.9-0.24+0.476*2=4.612*2*4=36.9m下部通长筋3.9-0.24+0.68*2=5.02*3*4=60.24m箍筋L=0.992mn=1919*0.992=18.848*4=75.39m合计B14:36.9mB20:60.24A8:75.9L-105上部通长筋4.176*2*2=16.7m下部通长筋3.6-0.24+0.612*2=4.584*3*2=27.5m
箍筋L=0.992mn=1818*0.992=17.856*2=35.71m(2*3A8@500)0.992*3*2=5.952*2=11.9m合计B14:16.7B18:27.5A8:47.61L-106上部通长筋2.4-0.24+0.476*2=3.11*2=6.22m下部通长筋6.22m箍筋L=0.684m续表序号分部分项工程名称部位与规格单位计算式计算结果n=120.684*12=8.21m合计B14:12.44A6:8.21YBL-101上部通长筋3.9-0.12-0.2+0.544+0.61=4.734*2*2=18.94m3.9-0.24+0.544*2=4.75*2*2=18.99m下部通长筋18.94+18.99=37.93m箍筋L=0.764mn=19*2=38n=19*2=3838*2*0.764=58.06m(1A6):3.9-0.12-0.2+0.3+0.46=4.34*2=8.68m3.9-0.24+0.3*2=4.26*2=8.52m合计B16:75.86A:75.26YBL-102上部通长筋3.4-0.12*2+0.408*2=3.976*2*2=15.90m下部通长筋3.4-0.12*2+0.544*2=4.248*2*2=16.99m箍筋L=1.084mn=171.084*17=18.428*2=36.86m合计B12:15.9B16:16.99A6:36.86YTL-101
上部通长筋2.5-0.12+0.24+1.6+12*0.018=4.437*3*2=26.62m下部通长筋2.5+1.6+0.24=4.34*2*2=17.36m箍筋(A6@200)L=1.184mn=13*2=2626*1.184=30.784m(A6@100)L=1.004mn=9*2=1818*1.004=18.07m续表序号分部分项工程名称部位与规格单位计算式计算结果附加钢筋(2B18)0.36+0.12+12*0.018=0.696*2*2=2.784m(2B14)0.33+0.14+12*0.014=0.638*2*2=2.55m合计B18:29.4B12:17.36B14:2.55A6:48.85YTL-102上部通长筋4.641*3*2=27.846m下部通长筋4.34*2*2=17.36m箍筋(A6@200)26*1.184=30.784m(A8@100)L=1.052mn=1818*1.052=18.94m附加钢筋(2B25)0.36+0.12+12*0.025=0.78*2*2=3.12m(2B16)0.33+0.14+12*0.016=0.662*2*2=2.65m合计B25:30.97B12:17.36B16:2.65A6:30.78A8:18.94YTL-103上部通长筋4.641*3=13.923m下部通长筋2.5+0.12=2.62*2=5.24m1.72+0.12+0.12=1.96*2=3.92m箍筋(A6@200)L=1.284mn=77*1.284=8.99m(A8@100)L=1.102mn=99*1.102=9.918m附加钢筋(2B25)1.04*2=2.08m
(2B16)0.722*2=1.444m合计B25:16B16:1.44B14:3.92B12:5.24A8:9.92A6:8.99YTL-104上部通长筋2-0.12+0.24+1.3+12*0.018=3.637*3*4=43.644m下部通长筋2+0.12+1.42+0.12=3.66*2*4=29.28m箍筋(A6@200)L=1.184m续表序号分部分项工程名称部位与规格单位计算式计算结果n=10*4=4040*1.184=47.36m(A6@100)L=1.004mn=7*4=2828*1.004=28.11m附加钢筋(2B18)0.696*2*4=5.568m合计B18:49.21B12:29.28A6:75.47砖混梁钢筋合计B25:46.97B20:60.24B18:106.11B16:96.94B14:120.66B12:653.87A8:228.57A6:840.62板框架结构纵向通长筋(C8@200)L=2.1-0.24=1.86mn=(2.6-0.24)/0.2=12根1.86*12=22.32m纵向负筋(C8@200)L=(2.1-0.24)+40*0.008*1.05+6.25*0.008=2.25mn=1212*2.25=27m横向通长筋(C8@200)*2L=1.3-0.24=1.06mn=101.06*10=10.6*2=21.2m横向负筋(C8@200)L=(2.6-0.24)+(40*0.008*1.05+6.25*0.008)*2=3.132mn=1010*3.132=31.32m合计C8:101.84
纵向负筋(C6@150)L=1.72+0.95+(0.12-0.015*2)+40*1.05*0.006+6.25*0.006=3.05mn=2222*3.05=67.1m纵向通长筋(C6@150)L=1.72-0.24=1.48mn=221.48*22=32.56m横向通长筋(C6@150)L=3.4-0.24=3.16mn=103.16*10=31.6m续表序号分部分项工程名称部位与规格单位计算式计算结果横向负筋(C6@150)*2L=0.57+(0.09-0.002*2)+40*1.05*0.006+6.25*0.006=0.95mn=100.95*10*2=19m横向通长筋(C8@200)*2L=3.4-0.24=3.16mn=223.16*22=69.52*2=139.04m纵向通长筋(C8@200)*2L=4.56-0.24=4.32n=164.32*16=69.12*2=138.24m横向负筋(C8@200)L=1.02+(0.12-0.015*2)+40*1.05*0.008+6.25*0.008=1.50mn=221.5*22=33m横向负筋(C8@200)L=3.4+0.95+(0.12-0.015*2)+40*1.05*0.008+6.25*0.008=4.83mn=224.83*22=106.26m纵向负筋(C8@100)L=4.56+3.6+3.3+(40*0.008*1.05+6.25*0.008)*2=12.23+0.5=12.73mn=6612.73*66=840.18m纵向负筋(C8@100)L=3.6+1*2+0.2*2+(0.12-0.015*2)*2=6.18mn=666.18*66=407.88m合计C6:150.26C8:1664.6纵向通长筋(C8@100)L=3.6-0.24=3.36mn=743.36*74=248.64m横向负筋(C8@100)L=3.6+4+(4*0.008*1.05+6.25*0.008)*2=8.37m
n=3434*8.37=284.58m横向通长筋(C8@100)L=3.6+4-0.24=7.36mn=347.36*34=250.24m合计C8:783.46续表序号分部分项工程名称部位与规格单位计算式计算结果横向负筋(C8@200)L=1.04+(0.12-0.015*2)+40*1.05*0.008+6.25*0.008=1.52mn=1616*1.52=24.32m纵向负筋(C8@200)L=1.52mn=1717*1.52=25.84m横向通长筋(C8@200)L=3.6-0.24=3.36mn=163.36*16=53.76m纵向通长筋(C8@200)L=3.3-0.24=3.06mn=1717*3.06=52.02m横向负筋(C8@200)L=0.9+0.2+0.9+0.12-0.015*2+0.09-0.02*2=2.14mn=162.14*16=34.24m纵向负筋(C8@150)L=1.09+0.09-0.015*2+40*1.05*0.008+6.25*0.008=1.54mn=131.54*13=20.02m横向通长筋(C6@150)L=2.1-0.24=1.86mn=211.86*21=39.06m纵向通长筋(C6@150)L=3.3-0.24=3.06mn=1313*3.06=39.78m横向负筋(C6@150*2L=0.52+0.09-0.02*2+40*0.06*1.05+6.25*0.006=0.86mn=80.86*8*2=13.76m横向通长筋(C6@150)L=2.1-0.24=1.86mn=8
1.86*8=14.88m纵向通长筋(C6@150)L=1.42-0.24=1.18mn=1313*1.18=15.34m横向通长筋(C8@100)L=1.9-0.24=1.66mn=3131*1.66=51.46m续表序号分部分项工程名称部位与规格单位计算式计算结果纵向通长筋(C8@100)L=3.3-0.24=3.06mn=1717*3.06=52.02m横向负筋(C8@100)L=1.9+0.2+0.6+0.09-0.02*2+40*0.008*1.05+6.25*0.008=3.14mn=3131*3.14=97.34m合计C6:122.82C8:411.02框架部分合计C6:273.08C8:2960.92砖混结构横向负筋(C8@100)L=3.6+0.24+1.1+(0.12-0.015*2)+40*1.05*0.008+6.25*0.008=5.42mn=(11.46-0.24)/0.1=113113*5.42=612.46横向通长筋(C8@100)L=3.6-0.24=3.36mn=113113*3.36=379.68纵向通长筋(C8@100)L=4.56-0.24+2.1-0.24+4.8-0.24=10.74mn=3434*10.74=365.16m纵向负筋(C8@100)L=11.46+(40*1.05*0.008+6.25*0.008)*2=12.23+0.5=12.73mn=3412.73*34=432.82m合计C8:1790.12横向通长筋(C8@150)L=3.9-0.24=3.66mn=503.66*50=183m纵向通长筋(C8@150)L=4.56-0.24+4.8-0.24+2.1-0.24=10.74m
n=2525*10.74=268.5m纵向负筋(C8@150)L=1.72+1.1+(0.12-0.015*2)+1.1*2+0.24+(0.12-0.015*2)*2+1.42+2.1+1.1+(0.12-0.015*2)+(40*0.008*1.05+6.25*0.008)*3=11.40mn=2525*11.40=285m续表序号分部分项工程名称部位与规格单位计算式计算结果横向通长筋(C8@150)L=2.1+3.9-0.24=5.76mn=235.76*23=132.48m斜向负筋(5C8)1.3*5=10.4m横向负筋(C6@150)L=0.64+(0.09-0.02*2)+40*1.05*0.006+6.25*0.006=0.94mn=100.94*10=9.4m横向负筋(C6@150)*2L=0.54+(0.09-0.02*2)+40*1.05*0.006+6.25*0.006=0.84mn=80.84*8=6.72*2=13.44m横向通长筋(C6@150)L=3.9-0.24=3.66mn=183.66*18=65.88m纵向通长筋(C6@150)L=(1.42+1.72-0.24*2)=2.66mn=2525*2.66=66.5m合计C6:155.22C8:879.38横向负筋(C6@150)*3/2L=0.55*2+0.24+(0.09-0.02*2)*2+40*0.006*1.05+6.25*0.006=1.83mn=101.83*10=18.3*3/2=27.45m横向通长筋(C6@150)L=3.4-0.24=3.16mn=103.16*10=31.6m纵向通长筋(C6@150)L=1.72-0.24=1.48mn=2222*1.48=32.56m横向负筋(C8@150)L=1.1*2+0.24+(0.12-0.015*2)*2=2.62m
n=2929*2.62=75.98mL=0.65*2+0.24+(0.12-0.015*2)+(0.09-0.02*2)=1.68mn=2121*1.68=35.28m续表序号分部分项工程名称部位与规格单位计算式计算结果L=1.1+0.24+2.1+(0.12-0.02*2)+40*1.05*0.008+6.25*0.008=3.91mn=93.91*9=35.19m横向负筋(C8@150)*1/2L=3.4*2+0.24*2+1.1*2+(0.12-0.015*2)*2=9.66mn=139.66*13=125.58*1/2=65.79m纵向负筋(C8@200)L=1.72+0.95+(0.12-0.015*2)+40*1.05*0.008+6.25*0.008=3.15mn=163.15*16=50.4m纵向负筋(C8@150)L=0.95*2+0.24+(0.12-0.015*2)*2=2.32mn=2222*2.32=51.04mL=0.65*2+0.24+(0.12-0.015*2)+(0.09-0.02*2)=1.68mn=1313*1.68=21.84m纵向负筋(C6@150)L=0.74+(0.09-0.02*2)+40*1.05*0.006+6.25*0.006=1.08mn=1313*1.08=14.04m横向通长筋(C6@150)L=2.1-0.24=1.86mn=211.86*21=39.06m横向负筋(C6@150)L=1.08mn=211.08*21=22.68m纵向通长筋(C6@150)L=3.3-0.24=3.06mn=1313*3.06=39.78m
纵向通长筋(C8@150)L=3.6-0.24=3.36mn=133.36*13=43.68m纵向通长筋(C8@200)L=4.56-0.24=4.32mn=1616*4.32=69.12m续表序号分部分项工程名称部位与规格单位计算式计算结果横向负筋(C8@200)*1/2L=0.95*2+0.24+(0.12-0.015*2)*2=2.32mn=222.32*22=51.04*1/2=25.52m合计C6:207.17C8:473.84纵向负筋(C8@200)L=2.1+0.95+(0.12-0.015*2)+4.*1.05*0.008+6.25*0.008=3.53mn=63.53*6=21.18m纵向通长筋(C8@200)L=2.1-0.24=1.86mn=61.86*6=11.6m横向通长筋(C8@200)L=1.3-0.24=1.06mn=101.06*10=10.6m合计C8:42.94m砖混部分合计C6:724.78C8:6372.563柱框架部分Z-1*2(A轴*1轴处通长加密)角筋4*2.74=10.96*2=21.92mH边2*2.74=5.48*2=10.96mB边2*2.74=5.48*2=10.96m箍筋L=(0.5-0.03*2)*2+(0.4-0.03*2)*2+24*0.008+(0.4-0.03*2)+24*0.008+(0.5-0.03*2)+24*0.008=3.24mA轴*1轴处通长加密n=2.76/0.1=28加密区n=0.5/0.1=5*2=10
非加密区n=1.76/0.2=9(19+28)*3.24=152.28m合计B18:43.84A8:152.28Z-2*6角筋4*2.74=10.96*6=65.76mH边2*2.74=5.48*6=32.88mB边32.88m箍筋L=2.94m加密区n=0.5/0.1=5*2=10*6=60非加密区n=1.76/0.2=9*6=54续表序号分部分项工程名称部位与规格单位计算式计算结果(60+54)*2.94=335.16m合计B18:131.52A8:335.16Z-3(YZ-A)*28B18:8*2.74=21.92*2=43.84m4B14:4*2.74=10.96*2=21.92m箍筋(0.24-0.03*2)*2+(0.5-0.03*2)*2+24*0.008=1.43*2=2.86m(0.24-0.03*2)+24*0.008=0.37*2=0.74m加密区n=0.5/0.1=5*2=10*2=20非加密区n=1.76/0.2=9*2=18(20+18)*(2.86+0.74)=136.8m合计B18:43.84B14:21.92A8:136.8Z-1a(YZ-A)同Z-3合计B18:21.92B14:10.96A8:68.4Z-4(YZ-B)*18B18:8*2.74=21.9m4B14:4*2.74=10.96m箍筋(0.2-0.03*2)*2+(0.5-0.03*2)*2+24*0.008+(0.24-0.03*2)*2+(0.5-0.03*2)+24*0.008=2.782m(0.2-0.03*2)+24*0.008+(0.24-0.03*2)+24*0.008=0.7m加密区n=0.5/0.1=5*2=10非加密区n=1.76/0.2=9(10+9)*(2.782+0.7)=66.158m合计B18:21.92B14:10.96A8:66.16同Z-1a
Z-6(YZ-A)*1合计B18:21.92B14:10.96A8:68.4Z-7(YZ-B)*2同Z-4合计B18:43.84B14:21.92A8:132.32Z-8*2同Z-1合计B18:43.84A8:123.12续表序号分部分项工程名称部位与规格单位计算式计算结果Z-9*2角筋21.92mH边10.96mB边10.96m箍筋(0.35-0.02*2)*4+24*0.008+(0.35-0.03*2)*2+24*0.008*2=2.32m加密区n=0.5/0.1=5*2=10*2=20非加密区n=1.76/0.2=9*2=18(20+18)*2.32=88.16m合计B18:43.84A8:88.16Z-10*1同Z-2合计B18:32.88A8:55.86Z-10a(YZ-D)*28B18:2.74*8=21.92*2=43.84m4B14:2.74*4=10.96*2=21.92m箍筋(0.2-0.03*2)*2+(0.5-0.03*2)*2+24*0.008*2+(0.24-0.03*2)*2+(0.5-0.03*2)*2=2.782m(0.2-0.03*2)+24*0.008=0.33m加密区n=0.5/0.1=5*2=10*2=20非加密区n=1.76/0.2=9*2=18(20+18)*(2.782+0.33)=118.26m合计B18:43.84B14:21.92A8:118.26Z-11*1同Z-10合计B20:32.88A8:55.86Z-12(YZ-C)*28B18:2.74*8=21.924B14:2.74*4=10.96箍筋(0.2-0.03*2)*2+(0.5-0.03*2)+24*0.008=1.325*2=2.704m
(0.2-0.03*2)+24*0.008=0.332*2=0.664m加密区n=0.5/0.1=5*2=10非加密区n=1.76/0.2=9(10+9)*(2.704+0.664)=63.99m合计B18:21.92B14:10.96A8:63.99续表序号分部分项工程名称部位与规格单位计算式计算结果框架部分柱钢筋合计B20:32.88B18:569.92B14:109.6A8:1464.77砖混部分构造柱*344B12:2.19+1.6*34*0.012+6.25*0.012*2=2.993m2.993*4*34=407.048m箍筋L=(0.24-0.03*2)*4+24*0.006=0.864m加密区n=0.652/0.1=7*2=14非加密区n=2.088/0.2=11(14+11)*0.864=21.6*34=734.4m合计B12:407.048A6:734.4LZ-1*24B10:2.17-0.23+34*0.01+0.187+0.14=2.607m2.607*4*2=20.86m4B12:2.17-0.23+34*0.012+0.187+0.14=2.675m2.675*4*2=21.4m箍筋L=(0.24-0.03*2)*2+(0.4-0.03*2)*2+24*0.006*2+(0.24-0.03*2)*2=1.688m加密区n=11非加密区n=6(11+6)*1.688=28.70*2=57.39m合计B12:21.4B10:20.86A6:40.26LZ-2*26B12:2.675*6*2=32.1m
2B10:2.607*2*2=10.428m箍筋L=(0.24-0.03*2)*2+(0.4-0.03*2)*2+24*0.006*2+(0.4-0.03*2)=1.662m加密区n=11非加密区n=6(11+6)*1.662=28.254*2=56.51m续表序号分部分项工程名称部位与规格单位计算式计算结果合计B12:32.1B10:10.43A6:56.51砖混部分合计B12:460.55B10:31.29A6:831.17钢筋重量合计:A25:46.97*3.85=180.83kgA20:60.24*2.47=148.79kgA18:831.99*2=1663.98kgA16:770.61*1.58=1217.56kgA14:298.2*1.21=360.82kgA12:1139.83*0.888=1012.17kgA10:31.29*0.617=19.31kgA8:2743.22*0.395=1083.57kgB8:9333.48*0.395=3686.72kgA6:1690.11*0.222=375.2kgB6:847.6*0.222=188.17kg其余层钢筋重量基础梁48.05*0.083=3.988t承台43.848*0.028=1.228t框架梁48.002*0.047=2.256t圈梁49.276*0.017=0.838t框架柱65.416*0.050=3.271t构造柱43.94*0.038=1.670t板348.337*0.043=14.978t'
您可能关注的文档
- 招标文件清单工程量计算书.doc
- 宿舍楼外墙砖工程量计算书.doc
- 房建预算工程量计算书.doc
- 办公楼设计工程量计算书.doc
- 大临工程量计算书.doc
- 工程量计算书备课讲稿.docx
- EXCEL含计算式工程量计算书设置方法.doc
- 《建筑工程计量与计价》课程设计工程量计算书.doc
- 消防工程量计算书.doc
- 母山基地污水处理改造工程量计算书.doc
- [分享]5层厂房土建工程量计算书(含钢筋工程量计算及图纸).doc
- 再修改版附录D工程量计算书.doc
- 工程量计算书hb.docx
- 市幼儿园工程量计算书.doc
- 建筑工程量计算书平.doc
- 某水电站副厂房工程量计算书.doc
- 龙海模塑工业厂区项目1#楼单位工程施工组织设计工程量计算书.doc
- 《工程量计算书》word版.doc
