• 28.50 KB
  • 7页

工程量清单计价文件的编制

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

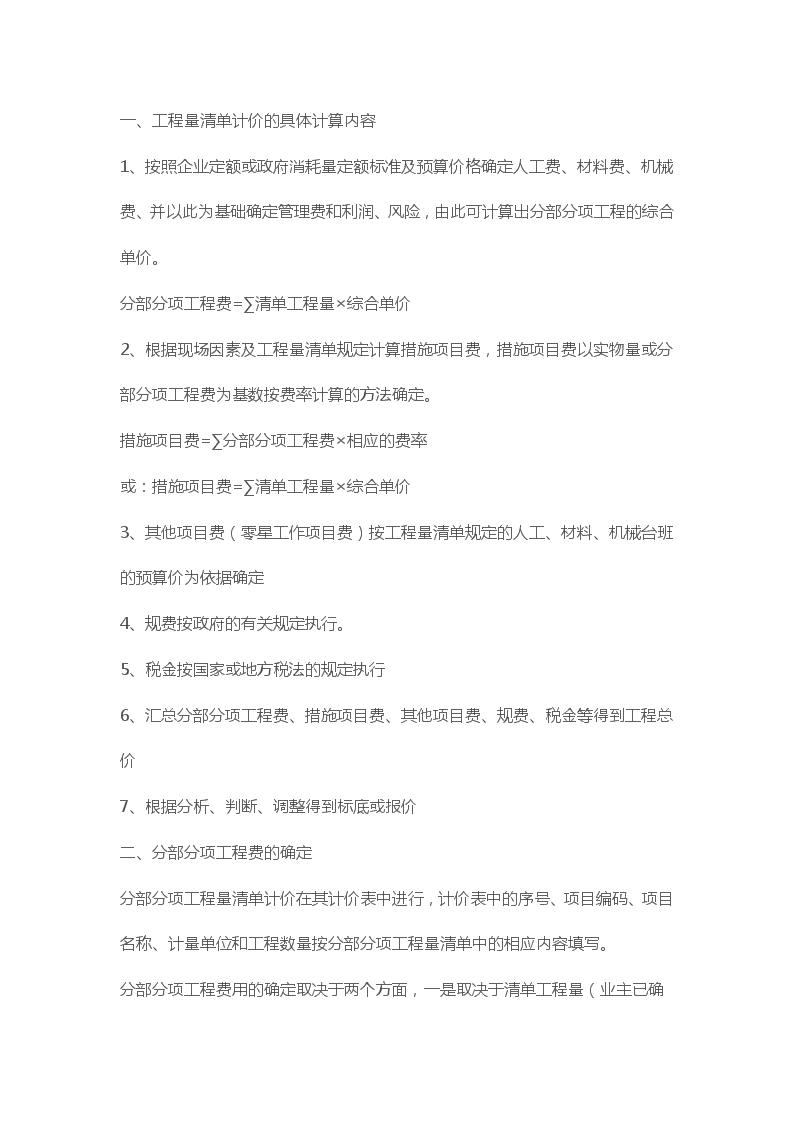

'一、工程量清单计价的具体计算内容1、按照企业定额或政府消耗量定额标准及预算价格确定人工费、材料费、机械费、并以此为基础确定管理费和利润、风险,由此可计算出分部分项工程的综合单价。分部分项工程费=∑清单工程量×综合单价2、根据现场因素及工程量清单规定计算措施项目费,措施项目费以实物量或分部分项工程费为基数按费率计算的方法确定。措施项目费=∑分部分项工程费×相应的费率或:措施项目费=∑清单工程量×综合单价3、其他项目费(零星工作项目费)按工程量清单规定的人工、材料、机械台班的预算价为依据确定4、规费按政府的有关规定执行。5、税金按国家或地方税法的规定执行6、汇总分部分项工程费、措施项目费、其他项目费、规费、税金等得到工程总价7、根据分析、判断、调整得到标底或报价二、分部分项工程费的确定分部分项工程量清单计价在其计价表中进行,计价表中的序号、项目编码、项目名称、计量单位和工程数量按分部分项工程量清单中的相应内容填写。 分部分项工程费用的确定取决于两个方面,一是取决于清单工程量(业主已确定),另一方面取决于清单项目单价(综合单价)。分部分项工程量清单综合单价,应根据《计价规则》规定的综合单价组成,按设计文件或“分部分项工程量清单项目”中的“工程内容”和“项目特征”确定(一)、综合单价计价综合单价应按一定的组价程序和内容进行组合确定。(见《计价规则》P7~8表)人工土方工程组价要用“以人工费为组价基础”P8机械土方工程、桩基础工程、一般土建工程和装饰工程组价要用“以直接费为组价基础”P7表中人工费、材料费、机械费或合价(基价)从《消耗量定额》或《价目表》中得到,费率从《参考费率》表中得到组价项目内容:清单项目中的工程特征和工程内容的描述清单项目的综合单价:~=Σ各组合工程内容的综合单价(二)、综合单价的确定步骤1、确定计算依据确定社会平均价格和确定工程个别价格的依据不同2、分析清单项目的工程内容由于《计价规则》和《消耗量定额》或《企业定额》在工程项目划分上不完全一致。工程量清单以“综合实体” 项目为主划分(实体项目中一般可以包括许多工程内容)。而消耗量定额一般是按施工工序设置的,包括的工程内容一般是单一的。因此需要清单计价的编制人根据工程量清单描述的项目特征和工作内容确定清单项目所包含的消耗量定额子目。3、计算定额项目的工程量根据所选定额的工程量计算规则计算工程数量,当与工程量清单计算规则相一致时,可直接以清单中的工程量作为定额子目相应工程内容的工程数量。4、确定相应项目人工、材料、机械台班消耗量编制标底采用《消耗量定额》,编制报价采用《企业定额》或《消耗量定额》人工消耗量=定额子目中人工消耗量×定额项目工程量材料消耗量=定额子目中材料消耗量×定额项目工程量机械消耗量=定额子目中机械消耗量×定额项目工程量5、确定人工、材料、机械台班的单价编制标的采用政府部门规定的价格,编制报价采用市场价格。6、确定相应项目的人工费、材料费和机械费人工费=人工消耗量×人工单价材料费=∑材料消耗量×材料单价机械费=∑机械台班量×台班单价7、计算分项直接工程费分项工程直接费=人工费+材料费+机械费 此时也可直接应用《价目表》得到人工费、材料费、机械费或基价:分项工程直接费=(价目表中人工费+材料费+机械费)×定额项目工程量或:分项工程直接费=基价×定额项目工程量8、确定清单项目管理费、利润及风险管理费、利润及风险的确定,根据计价依据的不同,计算方法各异9、确定清单项目综合单价清单项目综合单价=清单项目人工费+材料费+机械费+管理费+利润+风险或:清单项目综合单价=定额项目综合单价/清单项目工程量定额项目综合单价=人工费+材料费+机械费+管理费+利润+风险除采用上述方法确定清单项目综合单价以外,还可以采用清单单位含量法:清单单位含量法的基本方法是在计算定额工程量后(计算人工费、材料费、机械费之前),计算清单项目所分摊的定额项目的工程量,即清单含量:清单含量=某工程内容的定额工程量/清单工程量**单位估价表法:即直接采用《价目表》中的基价,计算管理费和利润或风险,得到定额综合单价,再换算成清单综合单价(即定额综合单价乘以清单含量即可)(三)、管理费的确定1、管理费的概念管理费是指承包人为组织和管理施工生产及正常运营所发生的各项费用,管理费是工程成本的重要组成部分 管理费分为公司管理费和现场管理费,公司管理费即公司总部的管理费,是施工企业用来维持公司营业和总部为全部合同提供服务的一项费用。现场管理费是施工现场项目经理部组织和管理施工所支出的费用。在工程投标报价中不分公司管理费和现场管理费。但由于这两项费用的用途和估算的方法不尽相同,因此,先分别估算,然后再合并为管理费。2、管理费的计算:在工程量清单计价模式下,管理费的计价一般以基数乘以费率的形式摊入分部分项单价和措施项目费中。1)以直接工程费为计算基础(适用于除人工土方工程以外的建筑工程和装饰工程)管理费=直接工程费×管理费费率2)以人工费为计算基础(适用于人工土方工程)管理费=人工费×管理费费率3)管理费的费率:陕西省《参考费率》P4P6(四)、利润的确定1、利润的概念利润是承包人完成所承包工程获得的盈利。为了持续生存与发展,承包人必须获取利润。承包人的所有活动都是为了最大限度的实现这一目标。 如何确定利润是报价决策的关键问题之一。随着建筑市场竞争的日趋激烈,要想获得很高的利润已非易事。很显然,在人工费、材料费、机械费、管理费一定的情况下,报价的高低主要取决于利润的高低。企业经营的目标是获取利润,因此,在报价中不能盲目的压低报价,应制定一个利润的最低限额。然后根据竞争情况,招标人的类型及承包人对工程项目的期望程度,确定一个不低于最低限额的合适的利润率。2、利润的计算利润的计算一般以基数乘以费率的形式摊入分部分项单价和措施项目费中。1)以直接工程费和管理费之和为计算基础(适用于除人工土方工程以外的建筑工程和装饰工程)利润=(直接工程费+管理费)×利润费率2)以人工费为计算基础(适用于人工土方工程)利润=人工费×利润费率3)利润的费率:陕西省《参考费率》P5P6(五)、风险金的确定工程承包是一项高风险的事业,在编制报价时,必须对工程的内在风险进行评估,并把最后报价中应该增加的风险以补偿费用的形式确定下来。从目前的情况来看,风险的考虑还是以材料和人工的风险为主。即材料差价的处理:材料差价的计算材料差价=(材料的市场价格-价目表附录中材料的单价)×消耗量定额中的材料用量材料差价的处理: 编制标底时,材料差价(或材料差价×定额项目工程量后)计入风险编制报价时,材料差价并入材料费或基价中,并计取管理费和利润。人工差价的处理(陕建发[2007]232号)人工差价的计算建筑工程:人工差价=(36.00-25.73)×消耗量定额中的人工消耗量装饰工程:人工差价=(42.00-28.48)×消耗量定额中的人工消耗量人工差价的处理:编制标底时,人工差价(即调增部分)按规定计入风险,不计取管理费和利润。编制报价时,投标人是否参考自主确定。'
