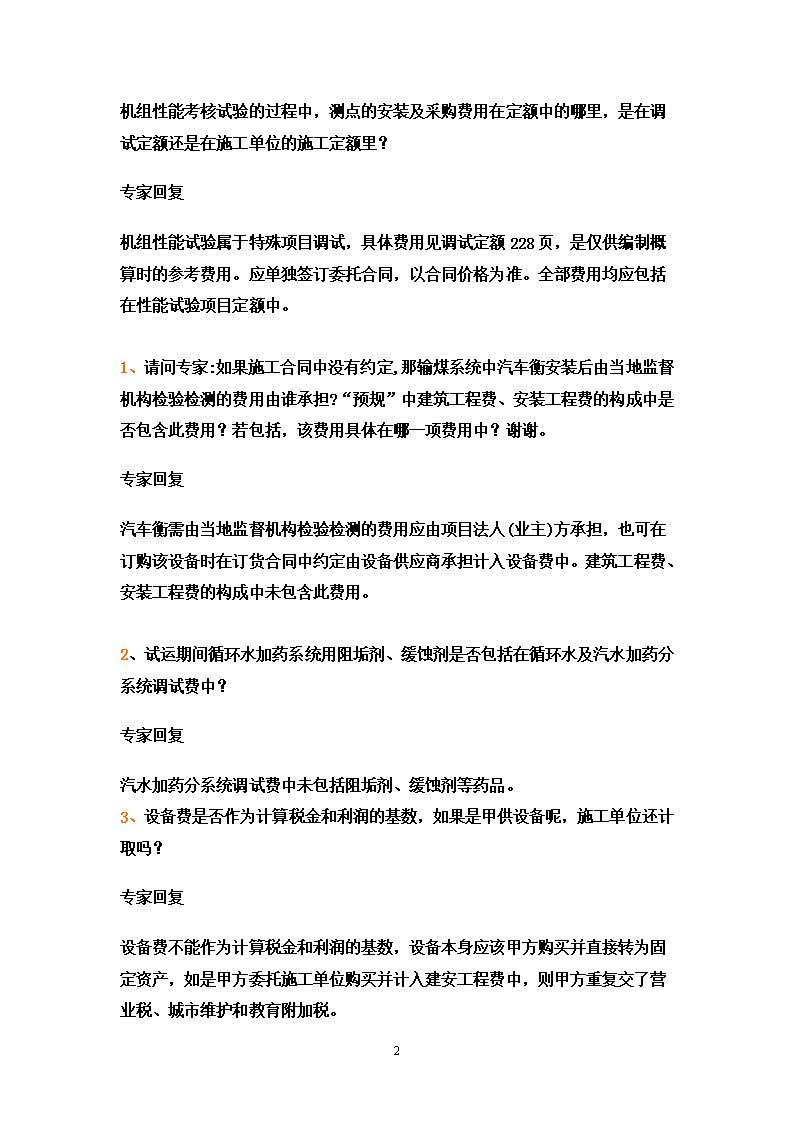

'电力概算定额专家答疑221
机组性能考核试验的过程中,测点的安装及采购费用在定额中的哪里,是在调试定额还是在施工单位的施工定额里?专家回复机组性能试验属于特殊项目调试,具体费用见调试定额228页,是仅供编制概算时的参考费用。应单独签订委托合同,以合同价格为准。全部费用均应包括在性能试验项目定额中。1、请问专家:如果施工合同中没有约定,那输煤系统中汽车衡安装后由当地监督机构检验检测的费用由谁承担?“预规”中建筑工程费、安装工程费的构成中是否包含此费用?若包括,该费用具体在哪一项费用中?谢谢。专家回复汽车衡需由当地监督机构检验检测的费用应由项目法人(业主)方承担,也可在订购该设备时在订货合同中约定由设备供应商承担计入设备费中。建筑工程费、安装工程费的构成中未包含此费用。2、试运期间循环水加药系统用阻垢剂、缓蚀剂是否包括在循环水及汽水加药分系统调试费中?专家回复汽水加药分系统调试费中未包括阻垢剂、缓蚀剂等药品。3、设备费是否作为计算税金和利润的基数,如果是甲供设备呢,施工单位还计取吗?专家回复设备费不能作为计算税金和利润的基数,设备本身应该甲方购买并直接转为固定资产,如是甲方委托施工单位购买并计入建安工程费中,则甲方重复交了营业税、城市维护和教育附加税。221

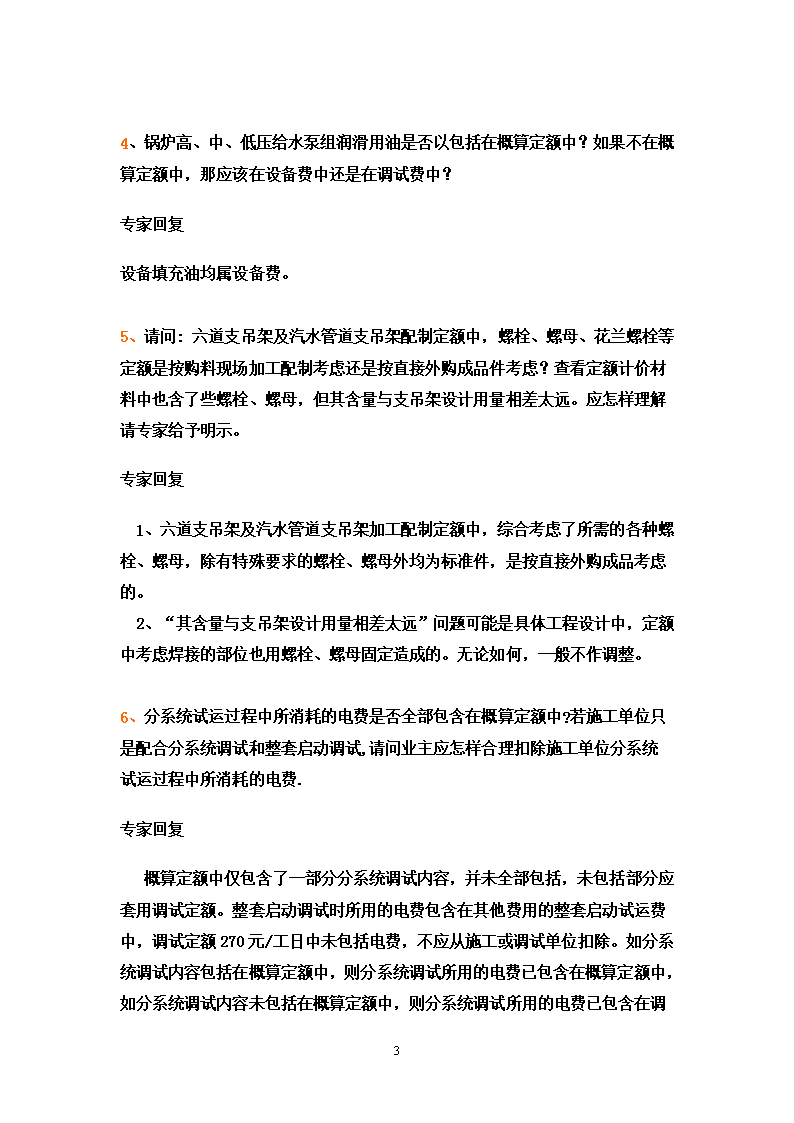

4、锅炉高、中、低压给水泵组润滑用油是否以包括在概算定额中?如果不在概算定额中,那应该在设备费中还是在调试费中?专家回复设备填充油均属设备费。5、请问:六道支吊架及汽水管道支吊架配制定额中,螺栓、螺母、花兰螺栓等定额是按购料现场加工配制考虑还是按直接外购成品件考虑?查看定额计价材料中也含了些螺栓、螺母,但其含量与支吊架设计用量相差太远。应怎样理解请专家给予明示。专家回复1、六道支吊架及汽水管道支吊架加工配制定额中,综合考虑了所需的各种螺栓、螺母,除有特殊要求的螺栓、螺母外均为标准件,是按直接外购成品考虑的。2、“其含量与支吊架设计用量相差太远”问题可能是具体工程设计中,定额中考虑焊接的部位也用螺栓、螺母固定造成的。无论如何,一般不作调整。6、分系统试运过程中所消耗的电费是否全部包含在概算定额中?若施工单位只是配合分系统调试和整套启动调试,请问业主应怎样合理扣除施工单位分系统试运过程中所消耗的电费.专家回复221
概算定额中仅包含了一部分分系统调试内容,并未全部包括,未包括部分应套用调试定额。整套启动调试时所用的电费包含在其他费用的整套启动试运费中,调试定额270元/工日中未包括电费,不应从施工或调试单位扣除。如分系统调试内容包括在概算定额中,则分系统调试所用的电费已包含在概算定额中,如分系统调试内容未包括在概算定额中,则分系统调试所用的电费已包含在调试定额250元/工日中。业主可以收回从施工单位或调试单位在分系统调试中所消耗的电费,合理扣除的方法只能通过计量或双方以合同形式约定。7、专家,你们好!请问,中国电力企业联合会发布的2002版第三册电气设备安装工程定额中,桥架的工程量是只包括了直通、弯通、三通、四通等,还是除了这些以外,还是包括立柱和托架的量?如果不包括,立柱和托架是否套用一段铁构件制作安装?谢谢!专家回复铝合金电缆桥架、托盘按断面(宽*高)划分以“m”产单位计算;钢制梯架、托盘、槽盒的安装按“t”为单位计算。工程量是全部桥架、梯架、托盘、槽盒,而并非“只包括了直通、弯通、三通、四通”。8、土建概算定额第7章内砼框架梁柱子目GT7-1与砼梁柱GT7-2子目间有何区别?各自的适用范围?专家回复砼框架是建筑物的骨架,形象的说法是,在轴线上的梁柱;其他形成建筑物整体性的梁柱则就是一般砼梁柱.9、请教专家:(接486号问题)我们在实际工程中遇到的如“应急灯、人员疏散灯、壁灯、安全出口指示灯、事故照明灯、电厂专用灯、隧道安全照明灯”等灯具并非装饰性灯具,请问是否属于概算定额照明工程标准中所指的“成套灯具”?谢谢专家回复:应急灯、人员疏散灯、壁灯、安全出口指示灯、事故照明灯、电厂专用灯、隧道安全照明灯的材料费用未包括在概算定额中。10、电力建设工程预算定额第一册中yt5-22子目中,工作内容包含一遍红丹防锈,实际施工中图纸要求为J52。我认为定额之所以这样编制,是按照电厂施221
工中钢结构的施工均是批量加工,加工完毕后立即刷一遍红丹防锈,然后待安装完毕后,再按照图纸要求的防锈遍数和防锈漆品种重新防锈。现在甲方议图纸没有求红丹防锈理由扣减子目中所含红丹防锈材料费用。不知专家对此作何看法?专家回复定额中已考虑了正常的防锈措施。如施工方式与定额不符时可由甲乙双方协商一致解决。11、请问专家:第二册预算定额YJ4-61YJ4-62的单位100m是按编织绳的长度计算还是按管道的延长米计算.专家回复按管道的长度计算。12、我公司施工的冷却塔工程,设计对混凝土的抗渗和抗冻有具体要求,抗渗费用地方定额有相应规定为25元/m3,而抗冻费的计取没有具体规定。我们实际施工中除支付厂家10元/m3外,关于抗冻试验的费用也是一笔很大开支,在甲方指定试验室的要求下共做39组试验,每组试验平均11160元,共计43.52万元。甲方现在也认为应该计取此项费用,但既无定额解释,又没文件规定,应如何计取希望专家给以建议。专家回复冷却塔工程施工时定额中包括了常规的填加剂费用。但未包括特殊实验费用(如冻融试验费等)。如有特殊试验,则应单独计算,在其他费用中单独计列费用(研究试验费)221
13、请问送电定额中的普通土、坚土、松砂石及岩石分别与建筑定额中的土壤及岩石分类表中哪几类相对应?专家回复见线路定额说明。14、谢谢各位专家!我想就485号问题再咨询一下:01版建筑概算定额脚手架费用一般是按定额基价的1.8%计取,哪么脚手架费用中的人工费如何划分?机械台班费中的人工是否按规定计取价差?专家回复 1.8%的脚手架费用是综合调整费率,不需要分脚手架费用中的人工费如何划分。机械台班费中的人工费属于机械费。用的是系数调整,不存在人工价差。 从你最近问的问题来看你并非电力系统的技经人员,是工程造价事务所以地方的思路审计电力工程。建议有机会参加一下电力系统的概预算学习班.熟悉一下电力定额的相关规定.15、概算定额说明中注明“照明工程均不包括成套灯具费用”,请问成套照明灯具的定义,包括的内容,具体指哪些灯具?谢谢!专家回复建筑概算定额中包括的灯具指的是普通白炽灯和单双管日光灯及嵌入式灯具。未包括成套灯具。成套灯具一般是指成套的装饰灯具,如吸顶灯、花灯等。16、01版建筑定额脚手架费用中人工费如何划分?脚手架人工是否可以调价?按定额基价人工费1.8%计取是否合理?专家回复221
建筑定额中的第8、9、10章的定额子目均已包括了脚手架搭拆的内容,不得调整。其余各章的脚手架搭拆可按定额子目基价乘以1.8%计算.17、若烟道检修框架是构筑物,则意思是否为不能计算建筑面积?若不能计算建筑面积,则是否可以理解为不能套用综合脚手架,应按施工组织设计搭设的方案计算套用单项脚手架,柱子有脚手架计算规则,梁按距开挖高度乘以梁长套用双排脚手架,板按投影面积计算满堂脚手架根据实际高度调整增高部分?脚手架分部学生理解的不是很透彻,望专家给予指导。谢谢专家回复构筑物按批准的施工组织作业指导书计算套用脚手架。18、我单位承建的电厂,有两个混凝土结构的烟道检修框架,梁柱结构局部有板。请问此类型的烟道检修框架属于构筑物还是建筑物?专家回复属于构筑物。19、象河南地方定额规定:如果发包方将部分专业工程单独发包给其他承包人,与主体发生交叉施工,但要求主体施工单位履行总包责任(现场协调,竣工资料整理等),业主应向总包单位支付总承包管理费,支付额度按单独承包专业工程造价的2-4%。在执行电力定额遇到类似情况时,不知能否参照这个规定执行?专家回复按合同条款规定双方协商解决。20、请问2005年12月30日发布的补充定额中空冷排汽装置安装(600MW)是按整件考虑,还是按散件考虑.如按整件考虑,请问散件如何考虑?221
专家回复定额按散件到货,现场组合安装考虑。21、专家您好!我公司施工的冷却塔工程中有652型橡胶止水带,定额子目套用yt8-28橡胶止水带没有疑问,问题是该子目中的橡胶止水带材料费只有2.15元/m,而在郑州材料价格为70元/m左右,河南地方定额中该材料的定额单价也为69元/m,材料价格悬殊如此之大,不知为什么?此部分材差执行电力定额时能不能调整,如何调整?专家回复定额中的止水带是按编制定额时的使用材料考虑的,现在使用的材料如与定额中的材料差异较大时,请与甲方协商解决。22、专家您好!我公司施工的冷却塔工程中有膨胀止水条,该如何套用定额子目?专家回复定额中的止水带是按编制定额时的使用材料考虑的,现在使用的材料如与定额中的材料差异较大时,请与甲方协商解决。23、专家您好!我公司施工的冷却塔工程中有膨胀止水条,该如何套用定额子目?专家回复定额中的止水带是按编制定额时的使用材料考虑的,现在使用的材料如与定额中的材料差异较大时,请与甲方协商解决。221
24、概算定额47页10条:屋面保温防水包括防水层、保温层、隔气层、找平层等,不论采取何种保温材料,均适用本定额。现施工图设计防水材料为氯化聚乙烯防水卷材,保温材料为憎水珍珠岩板或挤塑板,隔气层为2厚聚氨酯防水涂膜,请问专家:以上三种材料与概算定额所含材料不同,能否计算材料价差?专家回复编制初步设计概算时均不作调整,具体施工图设计防水材料能否找差,要根据合同约定执行。25、专家:您好!您于5月11号给我们的回复是地方工资性津贴1.28元/工日与中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》中增加的人工费是两个调整内容。在计算时分别按工日数计算调整,均只计取税金。从均只计取税金来理解,也就是说地方工资性津贴1.28元/工日乘以工日的金额,不能除以21折算成工日后乘以4元,其计算公式为(定额人工合计/21*4元),而不是[(定额人工合计+1.28*合计工日)/21*4元],对吗?专家回复地方工资性津贴=工日数*1.28元/工日。只计取税金。26、2001版预算定额中YT10-12(或14、18、20)子目所含人工工日为44工日/100m2,请问专家该子目人工是否偏高?还是包含其他工作内容?专家回复子目中人工工日是综合测定的,直接套用定额即可。27、专家:您好!地方工资性津贴1.28/221
工日,我们认为不能参加中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》调增人工费,土建每工日增加3元,安装每工日增加4元,不参与取费,只计取税金对吗?专家回复你提的问题不是很清楚,地方工资性津贴1.28/ 工日与中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》中增加的人工费是两个调整内容。在计算时分别按工日数计算调整,均只计取税金。28、钢结构防腐,施工图纸设计为:氯磺化聚乙烯防腐涂料两底一中两面,请问专家:该防腐涂料有无补充定额?计算其防腐工程量时乘不乘预算定额第259页表11-6规定的其它金属面油漆的系数?专家回复钢结构防腐2001版建筑预算定额没有氯磺化聚乙烯防腐涂料子目,但可参照相应定额子目材料找差。29、预算定额第259页 表11-6 是对应定额“YT11-46其他金属面油漆”,如套用该定额子目应执行 表11-6 不同部件的系数。概算定额47页10条:屋面保温防水包括防水层、保温层、隔气层、找平层等,不论采取何种保温材料,均适用本定额。现施工图设计防水材料为氯化聚乙烯防水卷材,保温材料为憎水珍珠岩板或挤塑板,隔气层为2厚聚氨酯防水涂膜,请问专家:以上三种材料与概算定额所含材料不同,能否计算材料价差?专家回复221
编制初步设计概算时均不作调整,具体施工图设计防水材料能否找差,要根据合同约定执行。30、2001版预算定额中YT10-12(或14、18、20)子目所含人工工日为44工日/100m2,请问专家该子目人工是否偏高?还是包含其他工作内容?专家回复子目中人工工日是综合测定的,直接套用定额即可。31、钢结构防腐,施工图纸设计为:氯磺化聚乙烯防腐涂料两底一中两面,请问专家:该防腐涂料有无补充定额?计算其防腐工程量时乘不乘预算定额第259页表11-6规定的其它金属面油漆的系数?专家回复钢结构防腐2001版建筑预算定额没有氯磺化聚乙烯防腐涂料子目,但可参照相应定额子目材料找差。预算定额第259页 表11-6 是对应定额“YT11-46其他金属面油漆”,如套用该定额子目应执行 表11-6 不同部件的系数。32、概算定额第13页二、1条:“基础工程量按基础体积图示尺寸计算体积,不扣除孔洞、过梁和嵌入基础的钢筋、铁件、螺栓等所占的体积。”请问专家:“基础体积图示尺寸”是仅指基础承台尺寸?还是包括垫层、基础梁、系梁、支墩等尺寸在内?专家回复2001版建筑概算定额第13页二、1条基础体积是指基础实体,不包括垫层、基础梁、系梁、支墩等尺寸在内。33、概算定额钢结构制作中是否含探伤检验?若不含,实际发生时怎么计算?221
专家回复建筑概算定额钢结构制作不考虑探伤检验。如实际发生双方协商参照有关定额。34、概算定额12页第2条:基础工程包括基础本体及垫层、沉降缝、基础梁、孔洞过梁、嵌入基础的钢筋、铁件。第13页二、1条:基础工程量按基础体积图示尺寸计算体积,不扣除孔洞、过梁和嵌入基础的钢筋、铁件、螺栓等所占的体积。问:基础中包括的垫层、基础梁、系梁、支墩等体积是不计算体积,还是计算体积后合并到基础工程套用基础定额子目?专家回复第12页第2条是指基础工程包括的工作内容。计算基础工程量参见第13页二、1条规则。35、对于概算GT4-1~4-1概算子目的理解:定额子目的区分主要在于支撑结构的不同,对于除支撑结构以外的其他内容来说考虑是一致的,其梁、板的考虑应该是按混凝土结构考虑的,不知这种理解是否正确?在采用此定额子目时,如各层平台采用钢梁浇制板(压型钢板底模),则钢梁、压型钢板等均需按规定调整。请专家对定额子目的内容予以说明答疑为盼。专家回复这种理解在绝大多数电厂是正确的,各层平台采用钢梁浇制板(压型钢板底模),钢梁、压型钢板等没有调整规定。也不存在“需按规定调整”。如差异较大则应在签订合同时在合同中明确调整条款。否则概算一般不作调整。请注意GT4-3~4-5概算子目已勘误。36、专家:您好!概算定额12、13页关于独立基础计算规定:独立基础(含柱根)....,基础工程量计算按基础设计断面计算。问:柱根工程量是否计算?221
专家回复柱根工程量一并计算在独立基础中。一般按图示尺寸为分界线,大部分以±0米为分界线。37、家:您好!柱工程量计算中,柱根以上为柱,柱根以下为基础,柱根工程量是否另行计算?专家回复“柱根工程量”是指的什么?现浇柱计算见预算定额86页说明,预制混凝土计算见预算定额87页说明。38、电力建设工程预算定额第一册建筑工程第59页,什么情况套桩架90°转向、超运距移动所包含的三个子目,比如预算时遇到:在15米*90米的范围内打桩,桩中心间距1.5米*1.5米,采用轨道式打桩机,是否需要套用,需套用时,按多少次计?专家回复电力建设工程预算定额(2001年修订本)第一册建筑工程第59页,柴油打桩机水平移动按1次计算,直向、横向移动距离已综合考虑,不做调整。39、某电厂工程锅炉房为完全封闭锅炉,下部(12米以下)为砖墙封闭,上部(12米以上)为彩钢板封闭。上部锅炉封闭体积内也有上下水和采暖通风等系统设备管道等,请问其锅炉房上部体积是否也应该计入主厂房总的封闭体积工程量内?如果不计算锅炉上部封闭体积的工程量,那么锅炉上部封闭体积内的上下水、采暖通风等设备管道的费用应该如何计算?专家回复见《预规》76页第十二条解释。221
40、电力建设工程概算定额二次灌浆用料为普通细石混凝土,而我公司电厂工程施工图设计要求采用自流平无收缩二次灌浆料(WGM无收缩高强灌浆料),实际施工所用的WGM无收缩高强灌浆料同概算定额指标要求的普通细石混凝土材料完全不同,存在较大的材料差价(1m3灌浆料价格与混凝土价格就相差5000元)。请问二次灌浆料可以调整费用吗?怎么调整?专家回复概算定额二次灌浆用料为普通细石混凝土,未考虑WGM无收缩高强灌浆料。是否可以调整费用应按合同约定。如允许调整,则计算两种材料价差,按价差处理,只计取税金。41、我公司施工的发电厂汽机房钢屋架依据施工合同和概算定额GT5-3:30米跨度钢屋架钢材含量为每t钢屋架综合1.7t的型钢(包括屋架本身的重量,含量分析为概算定额指标含量。)。但是汽机房30米跨度钢屋架及钢支撑的实际含量为每t钢屋架综合2.7t的型钢,即每吨钢屋架综合了2.7吨型钢含量,每吨钢屋架多出概算定额型钢含量1吨,请问这超出的型钢量如何计算费用,参照什么定额进行调整。专家回复仅计算钢屋架本身重量,钢支撑等不另行计算。概算定额一般不得调整,如合同另有约定则执行合同约定。42、定额编号YT16-196计YT16-200项目名称中的规格描述是否有误,是否应为>1120/1.2和>4000/1.2。2,按定额说明五.20.b,分段组装式空调器按重量计算,而定额YT16-335定额单位为“台”,试问一台三四吨重的组装式空调竟不如安装一台风机盘管。望专家予以解释专家回复221
1、定额编号YT16-196及YT16-200项目名称中的规格“≤”应更正为“>”。2、定额YT16-335子目定额单位应与说明一致,定额单位“台”应更正为“100kg”。43、电力建设工程预算定额第一册建筑工程第59页,桩架90°转向、超运距移动中超运距如何界定?专家回复桩架90°转向、超运距移动不必界定“超运距”,主要指的是“桩机整体移动”。44、电力建设工程预算定额第一册建筑工程,灌注混凝土桩子目中是否考虑了泥浆制作及泥浆池?如未考虑,应如何处理?专家回复定额中已包括了泥浆制作及泥浆池等费用,如需泥浆运输,按43页定额说明24进行调整。45、电力建设工程预算定额第一册建筑工程,第41页说明第5条:打桩、打孔,桩间净距小于4倍桩径(桩边长)的,按相应定额项目中的人工、机械乘以系数1.13。请问,该项适不适用钻孔灌注桩及深层搅拌桩专家回复已答复46、电力建设工程预算定额第一册建筑工程,第41页说明第5条:打桩、打孔,桩间净距小于4倍桩径(桩边长)的,按相应定额项目中的人工、机械乘以系数1.13。请问,该项适不适用钻孔灌注桩及深层搅拌桩221
专家回复适用。47、专家您好:看了您2007年1月31日关于钢构制作中人工除锈的解答,您在此答复中明确了此定额中含普通除锈和一遍防锈漆,但现场及设计图纸中却明确要求钢构配制后进行喷砂除锈,再进行环氧富锌底漆三遍聚氨酯面漆二遍,由于喷砂除锈费用是普通除锈费用的10倍,见YT11-59、YT11-60。如果不进行调整分包单位承担不起,能否按如下方法给分包进行结算:例如钢柱配制套用YT5-2,再套用YT11-60扣除普通除锈,套用YT11-51扣除一遍防锈漆;然后套用YT11-59计取喷砂除、套YT11-49计取五遍油漆费用,这样与现场施工和图纸设计一致再无争议,其它钢构配制同样方法处理,请专家给予答复。专家回复上次的解释是针对定额本身,定额按照常规情况综合考虑的。对于你们现场工程设计已经明确的方案与定额不符属于特殊情况,具体如何执行请双方协商处理。48、请问专家,变电站户外的照明如何套定额子目?专家回复编制概算一般变电站道路照明执行电气定额。49、请问独力基础与桩承台的划分界限。谢谢专家回复按照设计施工图纸划分。221
50、专家,你好,建筑工程概算定额中钢屋架子目工作内容是否包含喷砂除锈,谢谢.专家回复包括51、内径为3.5M*3.5M的现浇混凝土方涵,其内部是否需要计算满堂脚手架?专家回复根据施工组织设计要求确定是否计算脚手架。52、电厂集控楼楼板的设备空洞很大,尺寸超两个跨度,请问计算楼板工程量是否扣除?概算专家回复按概算定额说明的工程量计算规则计算,不扣除设备空洞。53、对于地下构筑物工程,混凝土中需添加膨胀剂,设计说明中要求施工时搅拌时间比普通混凝土延长半分钟.请问该项工作需不需要增加人工和机械费?如需增加,应如何处理?专家回复定额中未考虑包括特殊的添加剂,是否调整双方协商或按合同约定。54、主厂房上煤除氧间部分:主要部分是钢梁浇制板,此要部分不是,主要部分有的跨钢梁用量很大,有的很少。请问:是否能把整个上煤除氧间当成钢梁浇制板计算工程量?因为有的跨钢材用量严重超标专家回复221
概算定额是按正常的技术条件考虑的,跨钢材用量严重超标问题请与设计单位核实。55、计算离心杆构支架工程量时,埋在基础内的部分离心杆构支架体积是否计算?专家回复按离心杆整个长度计算,包括0米以下的柱根。56、专家您好:按概算定额复杂地面和普通地面的区别:是只要地面内含有沟道、积水坑、设备基础等中的任意一项都按复杂地面计算。在我们和业主的结算过程中这个问题发生分歧,业主委托的造价事务所方认为:地面中只含有少量的沟道和设备基础的不算是复杂地面。您可不可以为我们出份文字性的资料,界定一下到底什么样的地面能算作复杂地面!谢谢!专家回复严格按概算定额26页说明执行。具体可详见《电力行业概预算定额(2001年修订本)说明》84页第7条解释。57、电力工程建设概算定额》(建筑工程)中第1章土石方工程(例机械土方)是否计取脚手架搭拆费?谢谢专家回复机械土方施工时不需要脚手架。除第8、9、10章外只有发生脚手架时才能按总说明八计算调整系数。58、2001年概算定额中沟道、支架子目按章说明均已包括土方工作,但在子目的机械费用组成中,为何均未见土方工作的主要机械挖掘机?其土方工作的人工机械消耗是在定额中是如何体现的?221
专家回复概算定额是综合考虑的,均已包括在定额子目中。59、请问:在概算定额115页中有关烟道的说明第6条说“烟道包括钢筋混凝土支架及基础、梁、板、墙体、顶板及保温防水、内外抹灰等内容”,请问烟道的土石方开挖是否也包含在其中?谢谢!专家回复烟道的土石方开挖未包括在定额中。60、谢谢专家的回复!我把电厂的采暖管道包含内容描述一遍,请专家看看是否是我电厂的采暖管道和定额的范围不一致,所以才造成这么大的差异.我电厂的采暖管道包括空调冷冻水回水管道、空调冷冻水供水管道、采暖热水供水管道、采暖热水回水管道、暖通用蒸汽管道和暖气专业凝结水管道,管道材质是直埋无缝钢管聚氨酯保温,外包高密度聚乙烯保护层,在20万平米的厂区内6条管共长9000米。盼望专家的指导,谢谢!专家回复定额中仅包括一般采暖管道,其余定额中未考虑,请双方协商解决。61、预算定额YT-52及YT-53、54子目在丁额中没有计算规则及定额说明,我想请问以上子目在什么情况下可以套用?其工程量计算规则是怎么样的?目前钻(冲)孔桩机实际多使用自身滚筒式进行短距离移动以及厂内拆装的方式在厂区的不同部位进行移动,请问这种情况如何套用定额的移位和转向子目?谢谢。专家回复直接套用预算定额相应子目。221
62、各位专家循环水泵房内水池钢筋混凝土顶板概算未列,应记入什么子目中。谢谢专家回复循环水泵房内水池钢筋混凝土顶板按现浇或预制钢筋混凝土板计算。63、在2001年概算土建册的通风空调中是否包括除污器、电子水处理仪的价值。(设计单位没有材料设备清册,这两个是否属于设备)专家回复2001年概算土建册的通风空调子目中包括除污器、电子水处理仪的安装费用。除污器、电子水处理仪属于设备。64、请问专家:暖通专业的减温减压装置、疏水自动加压器、分汽缸、水泵动态节流仪、电动蝶阀、电动截止阀、数字锁定平衡阀、铝合金百叶窗风口、防火挡板、消防卸压装置、铝合金百叶窗、电动或手动调节风阀等是否属于设备?谢谢。专家回复请参见《电力行业概预算定额(2001年修订本)使用说明 上册 P95 。65、请问专家:根据规定变电站站区上下水套用GT10-256定额,下水采用钢筋混凝土管,目前推广的两型一化变电站要求采用UPVC双波纹管,定额是否允许调整?若允许调整,应如何调整?谢谢!专家回复66、这一章定额是综合指标形式的子目,其中上水管道是按焊接钢管考虑的,下水管道是按铸铁管考虑的。“下水采用钢筋混凝土管”221
是什么依据?。根据目前市场情况UPVC双波纹管价格并不比铸铁管高,能够包住预算,一般不作调整。如确属管道材料价格差别较大,可计取管道材料的正负价差进行调整。67、在2005年12月15日关于对《电力建设工程预算定额》第一册建筑工程勘误中第4条第125页第2页说明改为:“其中腹板及翼板宽度按每边增加25mm计算”在专家前面回复时是否还按2.5mm执行?专家回复见本网建筑预算定额勘误(二)68、请教专家:01年版土建概算定额P235站区上下水的面积解释“以厂区上下水围墙内的建筑面积为准(GT10-255或256)”,但实际编制过程中,设计院均按围墙内的占地面积计算,且与预算比较接近,采用围墙内的建筑面积与实际相差较大,请问专家哪个做法对,请指示,非常感谢!专家回复土建概算定额P235页上下水的面积解释“以厂区上下水围墙内的建筑面积为准(GT10-255或256)”主要适用于火力发电厂建筑工程。各变电站情况不太一致,可参照使用。建议允许时用预算定额计算。68、专家您好,我在20万机组(厂区面积20万平米)的施工中发现,按照定额子目GT10-257厂区热网管道只有19万元,实际施工中钢管9000米成本400万元出入太大,所以产生疑问,是否该子目中不含材料费?盼望您的回复,谢谢!专家回复定额子目GT10-257中包括了材料费,一般厂区采暖管线用不了这么多的钢管。不知用的什么材料,一般厚直径的钢管理论为例重量为28.7kg/m。9000米能用400多万元?且20多万平米大约450m见方,采暖管道是用不了9km的。是否该厂是热电厂你把热网管道计算进去了?221
69、电力建设工程预算定额(2001年修订本)第125页,实腹柱、吊车梁、H型钢按图示尺寸计算。其中腹板及翼板宽度按每边增加2.5mm计算。而全国统一建筑工程预算工程量计算规则第43页,实腹柱、吊车梁、H型钢按图示尺寸计算。其中腹板及翼板宽度按每边增加25mm计算。一个2.5mm另一个25mm,哪个正确?专家回复按照2001年电力建设工程预算定额第125 页第2条执行。70、电力建设工程概算定额中钢筋调整,实际用量等于设计用量乘损耗率,此外还乘以搭接量系数吗?也就说其工程量计算规则和预算定额规则相同吧?专家回复电力工程概算中钢筋调整应根据设计用量调整,搭接用量应按照设计图纸要求计算,材料加工损耗率按电力行业概预算定额使用说明上册P80表2-1-1中规定的相应系数计算。71、按电力概算定额规定计算土方开挖放坡为1:0.5,在结算中,能不能按照业主监理审批的施工组织设计为1:0.75计算?谢谢专家回复可按合同约定双方协商解决。72、按电力概算定额在独立基础柱根与柱之间按设计图纸要求进行分界,一般设计图纸基础图都画出零米分界,是不是零米下的短柱都算柱根?是否按预算定额理解应为基础扩大顶面为界?专家回复221
参见2001版电力建设建筑概算定额P12第3条说明。73、在电力定额中电动执行机构安装和调试该套用什么定额子目?谢谢专家回复概算定额中与盘上设备配套的设备定额中包括了执行机构安装调试工作内容;预算安装直接套用预算定额执行机构安装子目,调试套用调试定额相关子目。74、超超临界600MW锅炉本体焊口数目为50230只左右;而普通600MW锅炉本体焊口数目为24000只左右。超超临界机组与亚临界机组有根本的区别:超超临界机组锅炉是直流炉、没有汽包,耐热钢用量很多,不锈钢管也很多,所以合金钢焊条与不锈钢焊条用量以及焊口检测增加费用很多。请问该费用如何测算。专家回复定额均不调整,具体问题双方按合同约定处理。75、概算定额中护坡定额中是包括了土方,垫层,基础等等内容,如果实际中护坡需开挖的土方量很大,需要把一个山坡都开挖掉,这时的土方量是否能调整,该如何调整,谢谢专家回复概算护坡定额中包括了土方,垫层,基础等指的是护坡和挡土墙的工程量。如果开挖的土方量很大,且只是土方工程则按土石方工程处理,如超过1万方则按大型土石方工程处理。76、电力工程中取费未包含堤围防护费,现今地方政策规定该地区经营的企业需要缴纳堤围防护费(该文件是1997年1月6日发布),请问该项费用是否要计入到电力工程中取费?221
专家回复请参见2002年版预规P6第六条(严格杜绝通过建设预算进行乱收费,在本标准之外,确有必要增列新的项目者,必须以国务院有关部门省(自治区、直辖市)人民政府的规定为依据。)77、电力建设工程预算定额第一册(2001)》中的打拔钢板桩(YT2-25)中的钢板桩消耗量是否按一次性摊消?专家回复执行预算定额 建筑工程(2001年修订本)如钢板桩拔桩可按20%摊消,并套用拔钢板桩子目。78、电力工程打拔钢板桩定额子目中的钢板桩是按一次摊消的,是否有修改?(因为按建筑工程土建定额打拔钢板桩是按多次摊消的。)专家回复执行预算定额 建筑工程(2001年修订本)如钢板桩拔桩可按20%摊消,并套用拔钢板桩子目。79、外排雨水管道属于厂区管网吗?谢谢专家回复请仔细查阅项目划分。80、主厂房行车轨道在建筑图上,行车轨道的接地出在电气行车滑县安装图纸上,按照预规的划分,行车轨道的接地是否属于建筑专业部分专家回复221
项目划分不清,请仔细查阅电气安装项目划分。81、岩石开挖一般按图示尺寸,图示尺寸是指基础图示尺寸还是土石方的图示尺寸?假如是土石方是指图示尺寸,请问其体积应该考虑工作面吗?我认为应该考虑工作面,工作面是土石应该考虑的。专家回复施工图一般只有基础图示尺寸,不标注土石方的挖方尺寸图示尺寸。挖土方及石方在定额说明中均有计算规则,按计算规则考虑放坡及工作面增加尺寸。82、请问老师:机械挖、运渣2001版预算定额套用yt1-95(4km),若场内新挖的土(石)方临时堆放在某一地,离场内只有1km的距离,在较短的时间(3个月)内又将该处土(石)方运回回填,运距1km,此时,是否应再计算一次挖方费用,若不计,又该选用何定额为妥?谢谢!专家回复按照施工组织设计双方协商。83、对不起,可能是我表达不清楚,水泥网格按隔一层铺一层,(1)按实铺面积计算。(2)按每层水平投影面积计算。按哪种方法计算,谢谢了专家回复见预算定额第12章二、计算规则双曲线自然冷却塔3(284页)。84、概算规定,搅拌楼、罐车、泵车浇捣混凝土时,在混凝土单价基础上乘规定的系数,疑问两个:1、如果现场是搅拌楼1搅拌混凝土,罐车2运输,泵车3输送混凝土时,上调增加费用=混凝土单价*[(1+X1)*(1+X2)*(1+X3)-1]对吗?2、奇怪,机械化水平提高了,却提高混凝土施工费用,有点让人不理解,应该降吧?原来混凝土单价人工和机械应该调整吧?221
专家回复1、严格按总说明中第九条执行。2、机械化水平提高了费用不一定降低。定额里给出的是调整增加系数,原来混凝土单价人工和机械不必调整。85、<电力预算定额>中第十二章中关于水泥网格的计算方法中说明是按水平投影面积以立方米计算.如果施工图纸中要求水泥网格隔一层铺一层施工时,按实际铺设面积计算还是按每层水平投影面积乘以层数不扣减隔空面积计算?如扣除隔空面积所算出的水泥含量少于实际用量专家回复问题不对,水平投影面积应为平方米。YT12-51定额已勘误,请查本网站。86、概算中石方开挖按图示尺寸,包括工作面或放坡吗?专家回复石方开挖一般不需要放坡,具体在第3页说明6中已表述的很清楚了。可另加允许超挖厚度计算。87、高温低压管道套用定额问题辅助蒸汽、五抽等低压管道安装,采用氩电联焊,施工工艺与中压管道相同,应该套用中压管道定额,但是找不到类似说明。请教专家,是否在正规资料上见到这类说明:在什么资料上?谢谢!专家回复常识性的问题在定额中是不需要说明的,如不清楚可以参考相应的规程规范、教课书,也可参加基基培训班。221
88、2001年版电力部预算定额》中YT12-12中轻质耐火砖标准,请问专家此标准的具体规格尺寸是多少,请指教,谢谢。专家回复该子目材料表中“轻质耐火砖 标准”是指的标准型的轻质耐火砖,定额中是按575块/立方米编制的。常用的有230×114×65mm,230×114×75mm等规格。具体尺寸可查相关手册和样本获得,也可现场测量,但定额不作调整。89、在编制六道配制的预算中,遇到一些问题,请大家帮忙:1、制粉管道应套用哪一个定额子目?2、我在套用法兰制作这个项目时,定额给的主材量是角钢,而实际工作中使用的是材料是扁钢,能不能代换一下,还是有其它解决办法?专家回复更新日期:2007-3-814:43:001、制粉管道应套用哪一个定额子目这样的问题我们在此不作回答,如果这样的问题都不清楚是不能够从事电力概预算工作的。2、不知法兰制作项目具体指的是什么定额?什么子目?如是《加工配制品定额》“角钢焊制圆形法兰”其制作费不需调整。3、提的问题类型为土建,请以后将所提问题表述清楚。90、请教定额问题概算定额中循环水的机械澄清搅拌池和配套的滤池如何套用定额,另外滤池中的石英石填充如何套用定额。设计院做的概算中,只套了机械澄清搅拌池,而与其配套的滤池没有另外套用,在结算时承包商增加了滤池的工作量对吗,请专家给与答复。专家回复221
池在建筑概算定额中是以容积计算的。如有过滤水池,则应该计算其工程量。请核实施工图与初步设计图纸,如属于增加工作量,可以以变更方式处理。同时还要看合同的条款有无相关约定。池中填充的石英石未包括在定额中,可单独计算。91、老师:你好!关于烟囱悬壁楔形缝我可能没问清楚,敬请见谅,我是想问一下悬壁楔形缝的成形,定额是否已经考虑,因为施工楔形缝相当麻烦.谢谢专家回复定额中已综合考虑了。92、老师你好:请问一下砼工程使用搅拌楼、罐车、泵车浇捣砼时,按砼强度等级的单价为计算基础,搅拌楼增加3.9%,罐车增加8.3%,泵车增加17%,请问该增加部分是否是进入基价参与取费。专家回复不参与取费,计入措施费中。93、请问老师:1、《电力建设工程预算定额》-第一册-建筑工程(2001年修订本)总说明第十二条说明定额采用“××以内”均包括“××”本身,而在定额YT-95、96中却只有4km、6km,没有明确4km以内或是6km以内,另定额YT1-71~74却明确是"××以内”。如果现场石渣运输只有1km,该如何套用定额?2、《电力建设工程预算定额》-第一册-建筑工程(2001年修订本)中只有填土碾压定额(YT1-37),如果现场是填石碾压,该如何套用定额?3、电力建设工程概算定额》-建筑工程(2001年修订本)定额GT1-2在运距不变的情况下,采用相应的预算定额应套那些子目?谢谢老师。专家回复221
1、小于或等于4km时套用YT1-95子目,大于4km而小于或等于6km时套用YT1-96子目,以此类推。如果现场机械挖运渣运输只有1km时,直接套用YT1-95定额子目。2、如果现场是填石碾压,直接套用YT1-37定额子目。3、根据施工图和施工组织设计,按预算定额分别套用相应定额子目。94、电建预算定额中不含热处理定额,在投标时依据什么进行热处理报价?专家回复土建工程中的给排水及采暖管道一般不需要进行热处理。95、请问母排热缩管在安装时都套用什么定额啊?专家回复问题类型选择的是土建,问题是“安装时都套用什么定额”。请写清楚母排热缩管是什么地方用的?作什么用的?属于哪个专业。96、汽机平台GT4-1碎石消耗为15.828m3/100m2,使用搅拌楼增加费用:15.828m3*174.07元/m3*4.3%/0.85=139.38元/100m2湖南省99定额使用搅拌楼砼增加费用为7.27元/m3,但扣除了原定额子目中相应的机械和人工费用。电力定额使用搅拌楼砼增加费用为7.49元/m3.现有一个项目,砼使用搅拌楼增加费用在施工合同中是按500万元新建计算的,如按定额计算砼增加费用为156.34万元,是否应按定额计算?专家回复按定额计算.97、221
砼项目计算了搅拌楼、搅拌车、泵车增加费用后,是否应扣除原定额子目中相应的砼搅机、机动翻斗车、垂直运输机械等机械费用。经测算增加的费用均大于原定额子目中相应的消耗费用。比如汽机房平台GT4-1子目中使用搅拌楼要增加139.38元/100m2,原砼搅拌机费用为101.98元/100m2。计算搅拌楼增加费用时,可否按新增搅拌楼计算?专家回复砼项目计算搅拌楼、搅拌车、泵车增加费用是指的“增加费用”,不应扣除原定额子目中相应的砼搅机、机动翻斗车、垂直运输机械等机械费用。在编制概算时一般计算出全厂(站)砼用量按C25--40的单价为计算基础,直接调整即可,单位是立米。你算的汽机房平台GT4-1子目中使用搅拌楼要增加139.38元/100m2不知是如何换算的?“新增搅拌楼”不知是什么概念?98、根据概算定额相关说明及定额使用说明相关内容,建筑概算定额中钢结构防廕均为一般防锈漆,说明中规定“沿海地区钢结构设计要求作防腐时,防腐费用另计”。但现设计非沿海地区一般也做环氧富锌等较高等级做法,防腐费用能否另计?2、定额中除主厂房钢结构考虑了喷砂除锈外,其位置的钢结构均未包括,设计喷砂除锈时能否另计?专家回复1、概算定额防腐费用已综合考虑了各种施工情况,不另计防腐费用。如防腐材料确属新型材料且价格差异较大时可以与项目法人、设计单位、监理单位等协商按变更(材料代用)处理。2、定额中主厂房钢结构考虑了喷砂除锈,其余的钢结构均已包括了除锈内容,但不一定是喷砂除锈。采用喷砂除锈时不能另计费用。99、1、烟囱牛腿采用沿皮或不锈钢材料包裹,在概算定额如何调整换计算?2、概算定额——建筑工程(2001年修订本)通风(空调)制作、安装是否包括了风道、保温、吸风口及其附件材料价值?GT10-3子目的通风每立方仅0.1869元,此子目人工费都不够,还能包材料及其附件吗?专家回复221
更新日期:2007-2-19:40:001、烟囱牛腿采用(沿?)皮或不锈钢材料包裹概算不调整。预算如用量大可增加材料用量。2、概算定额—建筑工程(2001年修订本)通风(空调)制作、安装已包括了风道、保温、吸风口及其附件材料价值。3、GT10-3子目的通风每立方仅0.1869元,是指的建筑物的体积,不存在“此子目人工费都不够,还能包材料及其附件”问题。100、火电工程主厂房除氧煤仓间中计算建筑面积时,对于结构图6.28m层C-D排局部和27.1m层C-D排煤斗层有钢格栅楼层,而建筑图中此处无楼层,此部位楼层建筑面积是否计入建筑面积内呢?请问专家回复严格按建设部建筑面积计算规则计算。101、电力定额中钢构件制作子目内包括一遍防锈漆和普通除锈;如果实际施工是喷砂除锈的项目应该扣除普通除锈和一边防锈漆的,可以按照定额子目项的除锈和金属面刷防锈漆进行扣除。油漆的重量好减,但人工除锈的台班不好扣减,定额内无明显规定,定额内怎样扣除,请问?专家回复原则上直接套用金属构件制作子目,不作调整。102、请问专家:概算定额中的砼的损耗率是如何计算?专家回复混凝土的损耗率概算定额已考虑。221
103、现场实际是300厚的大砌块,照明埋管暗覆。电力定额中是否包含了凿墙的工作。专家回复预算定额中砖、混凝土结构暗配钢管敷设中包含了凿墙的工作。104、空压机GA250W-8.5V=40Nm3/minp=0.8Mpa重量5117KG组合式干燥机 SDH-40 V=40Nm3/min P=0.8MPA 重量1750KG储气罐 V=32m3 P=0.8Mpa 重量7800KG由与初学让各位前辈明示,具体定额号?电力定额中没有找到合适的。谢谢,型号只有这些。专家回复套用定额中与之相近的定额子目。105、电力行业在概算定额(2001年修订本)《使用说明》上册P80.5定额中所涉及的混凝土设计标号及碎石、砾石已选定,使用时定额不作调整,各工程混凝土中含量及当地材料价格与定额不同时,应计列地材价差。所谓“各工程”是否指所有工程的施工图纸的砼量与概算定额的砼含量有差异时需调整?专家回复按照2001年修订本编制概算时,关于混凝土设计标号及碎石、砾石定额均以分别选定,使用时不作调整。各工程设计图纸的工程量及地材价差是否调整,应依据合同约定执行。106、专家你好:感谢你对我们提出的问题作出回复!请你对239号的第一个问题再给我们明确的解答,循环水管沟是否可以按GT9-19并扩大1.35倍套用?因为我们合同签订的结算依据是2001年电力工程建设概算定额.221
专家回复执行概算定额规定。107、概算定额中的钢筋系按什么材质取定?2、如设计用三级螺钢如何换算调整?3、在执行概算定额时钢筋工程量的计算是否能参照电力预算所规定进行计算?专家回复1、概算定额中的钢筋含量见定额中的计价材料表;2、定额中的钢筋混凝土项目中的钢筋与铁件的含量与设计用量不同时,可以调整。可计算出实际量与定额含量进行换算调整,具体可使用软件直接计算出定额含量;3、在执行概算定额时钢筋工程量的计算应以初步设计图纸和概算定额为依据。108、《电力建设工程预算定额》第一册勘误[作者:佚名转贴自:本站原创点击数:929文章录入:ration]《电力建设工程预算定额》第一册建筑工程勘误1.p121子目YT4-99基价应为3837.08元;材料费应为3011.58元。2.P282第4行1.7%改为0.7%3.P289第三行子目YT12-(12~13)应为:烟囱内衬轻质耐火砖。4.P289子目“YT12-(14~15)耐酸磁板150x150x20”改为“耐酸砖”消耗量均为600块,材料费不变专家回复陕西电力工程技经信息网上的勘误请咨询陕西电力工程技经信息网的管理部门。109、概算说明80页钢筋含量差的计算是根据工程设计用量进行调整,工程设计用量应是含钢筋支撑用量的。预算明确按施工图量及批准的施工组织设计中的支撑量计算。这是钢筋计量的常识,现在设计院很多时候在施工图上不会明确支撑钢筋布置及要求。个人认为对153号问题的回复,语言有欠妥之处,与定额有些微出入。221
专家回复我看了153号问题。对于预算明确“按施工图量及批准的施工组织设计中的支撑量计算,这是钢筋计量的常识。”不知有何依据?预规52页第十三条明确:“概算工程量应与初步设计图纸、说明书及设备、材料清册保持一致”;53页第三十六条明确:“工程量计算应按定额规定及定额主管部门颁发的工程量计算规则为准,并以施工图为依据…”。而在预算定额总说明五中已明确“定额是按电力建设相应的现阶段合理施工组织设计…”。工程设计用量严格的说应以设计图纸为准,不能将施工方案设计作为施工图内容。因此153号问题专家的答复没欠妥之处,也与定额没有出入110、循环水管沟最小2孔,最大6孔属钢筋混凝土现浇管道结构。是否能参照概算定额P191(6)定额套用?且说明“其定额计算扩大1.35倍,工程量仍按净空体积计算”,请问定额扩大的定额含量是否要调整?专家回复其定额计算扩大1.35倍是指的人材机均乘以1.35的系数,定额含量当然也理解为调整了1.35倍。111、电力工程建设概算定额——建筑工程(2001年修订本)P81.二.1无保温金属墙板按外墙面垂直投影面积计算,不扣除门窗洞口面积。由于设计要求外墙墙板留有洞口未封闭,且洞口较大,计算工程量时是否要扣除其面积?定额上所说的不扣除门窗洞口面积有无规定其大小?专家回复定额中不扣除门窗面积是因为无保温金属墙板子目中包含了铝合金型材,如果留有的洞口将来仍由施工单位封闭,可以将洞口为视为门窗洞口,不扣除洞口面积。否则可以扣除洞口面积。因为概算不是结算用的定额,因此最好协商解决是否扣除。221
112、依据电力工程建设概算定额建筑(2001年修订本)P146GT8-38未含有支承杆,发生时是否计算?本工程应业主要求赶工,并经批准施工方案,发生了赶工施工用筋,应如何计算?谢谢!请加复!专家回复1、GT8-38子目已综合考虑了不同的施工方法,因此不论施工方法如何,均不作调整。2、定额中未考虑赶工因素,本工程应业主要求赶工,并经批准施工方案,应属于措施费用,可在原合同基础上补充合同按批准的施工方案增加赶工费用。113、主厂房屋面布置为通风器,屋面板采用镀铝锌彩板做面板厚为0.53mm,中间层用C型钢檩条和玻璃棉内板厚为0.47mm彩板,是否能套用GT4-7子目?专家回复主厂房屋面布置为通风器,不是天窗。在通风空调定额子目中已包括风道、吸风口及其附件的制作安装,因此不能套用带天窗子目 。114、依据电力工程建设定额建筑工程(2001年修订本)总说明9点,在使用搅拌楼罐车(搅拌车)和泵车浇捣混凝土时,按碎石混凝土C25-40的单价为计算基础,搅拌楼增加4.3%,罐车增加9.2%,泵车增加18.7%(含水泥用量增加费),在实际施工中已全部使用,是否按规定系数全额计算?专家回复见2006年12月27日175号问题“土建预算咨询”解释。115、主厂房次梁的脚手架是否计算,另外板的脚手架是否已含在定额里专家回复221
不知你问的是概算还是预算?1、概算定额第8章、第9章和第10章定额子目中已包括了脚手架搭拆的内容,其余各章的脚手架搭拆,可按定额子目基价乘以1.8%计算。2、预算定额中脚手架工程是单独的一章(第14章)主厂房一般套用综合脚手架。套用综合脚手架的工程,不得再计算任何单项脚手架。116、问概算土建定额2001年修订版中关于保温金属墙板问题:定额中说保温金属墙板按实际面积计算,也就是要扣除门窗面积了,但定额中又说综合了考虑了门窗,但在材料表中却没有钢窗材料,定额中说保温金属墙板定额中包括了防风柱、梁、桁架、支撑等,非保温墙板中还说综合了墙架,请问概算土建定额2001年修订版中保温及非保温金属墙板中是只含檩条还是含了钢桁架,为什么输煤栈桥概算清单中却有钢桁架及支撑项,保温及非保温金属墙板中所含的柱、梁、桁架、支撑等与钢桁架如何区分?专家回复1、定额中说保温金属墙板按实际面积计算,但定额中没综合考虑了门窗,不知你的出处在哪里?2、非保温墙板中说综合了“结构墙架”,对应的是6.1节,目录是“主厂房外墙”不是输煤栈桥。3、“概算清单”是指的什么?如是工程量清单,至今电力行业建筑的尚未发布。4、柱、梁、桁架、支撑等与钢桁架的区别属于培训内容,请具体咨询设计人员、工程技术人员或参加建筑培训班。117、所提泵送混凝土不是调整粒径问题,如果C25-40仅为计算泵送费用的依据,那么概算中的混凝土含量是否应按碎石(全部料粒径)及砾石(全部粒径)的含量按每方混凝土0.85方的含量进行泵送混凝土数量的折算?因为从分析含量中可能看出40mm碎石仅占一半,尚有板定额、构筑物部分定额等为非40mm碎石或砾石。请指点。专家回复221
概算中规定对整个工程混凝土量是按每方混凝土含0.85方碎石(全部料粒径)及砾石(全部粒径)的含量进行混凝土数量折算的,但对于整个工程而言并非全部使用泵送混凝土,因此在计算出全部混凝土量后应按泵送混凝土所占的比例调整泵送混凝土增加费用。118、1、根据《电力行业概预算定额使用说明》P80规定:各子目中的混凝土含量可按照碎石(粒径40mm)的含量折算。但概算定额中所用到种子种类较多,如现浇板、部分构筑物,其混凝土用石子主要是碎石15、20、20~50、砾石等,仅按照碎石(粒径40mm)的含量折算相差较大,从分析量看仅为一半多一点,能否按所有碎石及砾石的含量进行折算?2、钢梁浇制板子目采用压型钢板底模时增加压型钢板费用,根据现通常设计,固定压型钢板的剪力钉能否增加?现行设计其用量比较大,费用也比较高。请专家予以答复。专家回复1、概算定额对混凝土强度和粒径不允许调整,说明中C25-40碎石混凝土主要是为计算泵送混凝土的依据。2、钢梁浇制板采用剪力钉固定可以找差。119、1、封闭式焊接箍筋、主筋焊接增加费用的方法(冷却塔环形基础箍筋按设计要求箍筋Φ16全部采用封闭式焊接,搭接长度为10d,主筋Φ25采用单面搭接焊)。是否应增加费用,箍筋焊接增加费用应如何计取。定额里面是部分焊接,现场为全部封闭焊接。2、人字柱主筋采用绑条焊,双帮条搭接长度为20d.焊接增加费用应如何计取。专家回复1、预算定额中钢筋制作已综合考虑了当时规程规定的各种施工工艺,不能调整。2、预算定额规定钢筋是按实际图纸量计算的,具体见预算定额83页说明。3、不知你问的是预算还是概算,如是概算则执行定额不调整。221
120、在建筑工程材料价差调整中规定48种材料可以进行,其中的“主厂房钢结构”的调整范围是指哪些材料呀?在材料取定中未找到此种材料,请专家予以解惑。专家回复如问的钢结构主厂房。48种材料中的第48就是钢结构主厂房,其定额中价格是5960.14元/t。其调整范围是指“钢结构主厂房”全部钢材。如问的是主厂房金属结构则按48材料中列出的相应内容(如型钢等)调整。121、电力部门每年都要进行设备大修或预防性试验,设备大修的工作量相对定额项的工作内容复杂,应该如何进行调整?专家回复设备检修不属于电力基本建设项目。122、根据电定造(2002)27号文颁布的建筑工程材料价差调整规定的超出材料范围的材料不计取价差。但是现场施工的许多材料均高出定额价而且要高出很多,比如烟囱内衬保温层用到的珍珠岩板我们这里的价格是630/m3元,定额价为360/m3元,航标漆的市场价为43元/kg,定额价为19.20元/kg等好多的材料甲方已经认价,但是均超出了规定的范围,这类调差有没有相关的文件规定呀?谢谢专家回复更新日期:2007-1-119:27:00定额内的计价材料,除文件规定或双方在合同中另有约定外,其余均不作调整。123、请专家答复第198号的第一个问题:斗轮机基础整体条形,长160m,大放角以上高度1.8m,厚0.8m221
,属于设备基础没有异议,但在预算适用定额时是否得考虑特例?象框架形设备基础一样,还是直接套用设备基础定额呢?我们一般认为设备基础应该有个长度的限制,一般应是块体。这一点在工程量计算规则的表述如下:设备基础:块体设备基础按不同何种分别计算工程量。所以我们认为如不是块体应区分不同部分分别套用定额,关键是何为块体设备基础。请专家予以解惑。专家回复斗轮机虽然属于设备 但其基础与块体基础不同,整体条形,可以按照条形基础定额执行124、电建预算定额2002(一册建筑工程),14章脚手架工程,说明1:钢结构输煤栈桥的脚手架套用单项脚手架.请教专家:高度为35m的钢结构输煤栈桥脚手架的实际套用;1:钢结构输煤栈桥的脚手架套用单项脚手架,是套单排还是双排外架?2:钢结构输煤栈桥的脚手架高度为35m,单项脚手架定额子目没有超30m的子目,如何套用?专家回复按照施工组织设计要求套用相应的单项脚手架,定额不包括的参照或双方协商调整。125、概算定额GT4-9钢梁浇制材料分析中钢材主要由等边角钢边长63mm以下(5776kg),中厚板20mm以下(871kg)构成钢梁的含钢量,进入材料费。而实际施工中,钢梁用材主要是钢板,能否将角钢用量用钢板的单价进行换算,进入定额基价进行取费。请专家指点。专家回复定额含量不调整,材料价格按照价差处理。221
126、定额规定采用泵送砼时,泵车增加费为砼基价的17%,已包括水泥用量增加费,问:1该基价是普通砼的基价,还是泵送砼的基价;2浇筑砼子目普通砼是否要换算为泵送砼.谢谢.专家回复泵送混凝土调整系数只对定额中标号混凝土或设计换算后的标号混凝土(非泵送)。127、1、斗轮机基础整体条形,长160m,大放角以上高度1.8m,厚0.8m,属于设备基础没有异议,但在预算适用定额时是否得考虑特例?象框架形设备基础一样,还是直接套用设备基础定额呢?我们一般认为设备基础应该有个长度的限制,一般应是块体。2、对于现在施工的大部分水塔工程,配水槽等均采用了现浇方式,而定额中是预制吊装式,对于现浇方式的配水槽如何适用定额呢?希望专家能给具体说明一下。专家回复水塔工程配水槽现浇定额缺项,双方协商参照或补充定额。128、根据概算,水池按净容积计算。但在计算水池容积时,是否应计算水池内集水坑(或集水井)的容积?谢谢专家回复按净容积计算。应计算水池内集水坑(或集水井)的容积。129、老师,您们好!请问室内照明配电箱的进线是否属电气安装工程的范围,应该不包含在建筑工程的照明项目内?也就是说低压配电室内的动力(照明)配电箱,及自该配电箱到各建(构)筑物内照明配电箱的电缆是属于建筑工程,还是属电气安装工程?221
专家回复已包含在建筑工程的照明项目内,详见预规项目划分。130、钢梁浇制板压型钢板做底模时套用概算定额,按规定需每平方增加12.5kg的压型钢板,当增加压型钢板的费用时其他材料费(占材料费的%)是否也可%增加费用。请专家指点。专家回复除定额说明外,其余均不调整。131、老师好,施工用大型机械进出场、安拆费是否计取?专家回复起重重量40t及以上施工机具拆装费及轨道铺设费应单独计取,标准见预规规定及机械台班定额。132、是否包括电机检查接线和电机单体调试?专家回复预算定额只包括电机检查接线,电机单体调试应单独套用调试定额。概算定额包括电机检查接线和电机单体调试。133、《电力概预算定额使用说明》中第89页15条规定“墙体装饰子目工程量应按实际面积计算”这条是针对概算计算规则的说明,即概算计算涂料面积时得扣除门窗洞口面积,且门窗洞口侧面积、附墙的垛、附墙烟囱、附墙柱的侧面积均应增加,是否可以这样理解?2、上次专家回复的“概算定额涂料计算规则见概算定额81页说明:二、工程量计算规则。”这些规则都是墙体的计算规则,并未说明涂料的计算规则。专家回复221
你提到的《电力概预算定额使用说明》不知是哪本书。预算应执行预算定额计算规则,概算执行概算计算规则。概算定额墙面粉刷执行墙体的工程量计算规则。134、电建预算定额2002(一册建筑工程),二章地基处理工程第41页说明8.灌注碎石桩.已包含充盈系数1.3和损耗率3%,还包含级配密实数1.334.1请问专家:包含级配密实数要如何理解?例如,震打碎石桩15m内(yt2-44),定额材料用量为碎石20~40mm:1.339m32请问专家:碎石量1.339m3是否理解为碎石含量1.03*(充盈系数1.3),?3定额材料用量表里的量,与充盈系数和级配密实数的关系?专家回复YT2-44可以理解为碎石量1.339m3是否理解为碎石含量1.03*(充盈系数1.3)。 灌注砂石桩定额材料用量表里的量,除考虑了损耗和充盈系数外还包括了级配密实数。135、《电力概预算定额使用说明》中第89页15条规定“墙体装饰子目工程量应按实际面积计算。”那墙体涂料计算时是否扣除门窗洞口面积?且门窗洞口侧面积、附墙的垛、附墙烟囱、附墙柱的侧面积是否按实计算?如此是否和概算定额墙体计算规则矛盾,因为概算定额墙体计算一般都是按轴线长乘以高度计算。专家回复1、预算定额涂料计算规则见预算定额256页说明4。2、概算定额涂料计算规则见概算定额81页说明:二、工程量计算规则。3、编制预算执行预算定额计算规则,编制概算执行概算编制计算规则。两个定额计算规则是根据不同阶段编制建设预算要求设定的,因此不矛盾。221
136、电力预算定额(2001年修订本)中混凝土中石子粒径绝大多数按40mm考虑,我现场采用泵送混凝土施工,石子粒径小于20mm;结算时是否可以按实际在定额中进行调整?泵送混凝土增加费是否可以按P84页说明进行结算?恳请专家解答!专家回复预算定额规定泵送混凝土增加费按P84页说明进行调整。结算应按合同约定的结算方式执行。如合同约定按预算结算则应执行P84页说明。石子粒径小于20mm问题定额P84页说明中很明确,泵送混凝土增加费是按混凝土强度等级的单价为计算基础的。137、1、《电力预算定额》总说明中规定“除定额规定可以调整或换算外,不因具体工程实际机械规格、施工组织、操作方法等的不同而调整定额”,而《预规》第45页第八条“定额(指标)中技术条件与设计方案有差异时,可以根据工程的技术条件调整相应的定额(指标)”,两者之间有矛盾,执行时按那个执行?2、《电力预算定额》中涂料和金属构件涂刷的涂料和油漆种类标准和实际施工的种类完全不一致,是否可以根据实际进行调整?而且油漆种类不一致,其材料密度也就不一样,所消耗的单位材料耗量就与定额中的耗量不一致,是否可以根据实际用量进行调整?专家回复1、《预规》第45页第八条“定额(指标)中技术条件与设计方案有差异时,可以根据工程的技术条件调整相应的定额(指标)”,是指的定额总说明中所列的标准规范改进后“技术条件与设计方案”221
的差别。《电力预算定额》中对于所包括的内容已经包括了现行的多种施工条件。总说明中规定与《预规》第45页第八条规定并不矛盾。2、定额子目是多个工程经统计计算综合了电力工程现行施工工艺多种情况而编制的。《电力预算定额》中涂料和金属构件涂刷的涂料和油漆种类标准和实际施工的种类完全不一致时,按定额说明执行。除定额规定可以调整或换算外不得调整。3、如果建设单位提高了设计标准而增加的费用应按合同执行。138、主厂房框架梁沿梁两侧带通长的挑耳,用于支承钢梁浇制板中的钢次梁,该梁套预算定额时能否套异型梁子目专家回复体积并入主厂房框架梁一起计算。139、土建概算定额第7章内砼框架梁柱子目GT7-1与砼梁柱GT7-2子目间有何区别?对于主厂房中现浇的A列柱梁是否套用GT7-1,除氧煤仓间BCD列的柱梁是否套用GT7-1,集控楼的现浇框架结构是否应该套用“其他建筑”子目?请您明示专家回复GT7-1为框架的钢筋混凝土,包括框架柱、框架梁;GT7-2为非框架结构的钢筋混凝土柱,钢筋混凝土梁。140、请问执行2001年电力概算定额,砼标号是否允许按照实际施工图纸进行调整?而且执行概算定额的项目,如厂区沟道、水池(均按照净空体积计算)、钢筋砼独立基础(砼仅计算基础,设计分界线以下的柱头不计算)、现浇板(按照轴线面积计算)等项目是否按照每立方米砼含40mm碎石0.85立方米进行折算,然后按照实际砼工程量进行调整?谢谢了:)专家回复概算的工程量是否按照施工图进行调整,要按照施工合同执行。141、专家:在概算热力设备安装册中,在总说明中221
八、(一)非保温设备、非保温金属面及各种金属结构的油漆(除另有说明外)可以看出,概算部分已包含设备油漆。请问专家,1、概算部分锅炉本体油漆是如何考虑的,油漆是否由设备厂家供应,定额中的含量是否只是找补油漆的量?2、汽轮机外罩油漆是否包含在汽轮机本体定额内,如包含,是如何考虑的?3、另外,有关风机、泵的定额内是否包含设备油漆,如包含,请问专家是按找补考虑,还是整个设备油漆考虑?专家回复更新日期:2006-12-258:24:001、概算定额中已包括了锅炉本体油漆,设备在出厂时已刷好油漆。锅炉有些部件还要刷运输过程中的保护漆。安装后的本体油漆不应由厂家供应,定额中已包括了油漆。定额中的含量不只是找补油漆的量,是按施工规程要求所需的量。具体详见有关规程。2、汽轮机外罩油漆已包含在汽轮机本体定额内,是综合考虑的。不得调整。3、有关风机、泵的定额内均已包含设备油漆,是按施工规程要求所需的量。具体详见有关规程。142、1、概算定额第3章定额说明:“一、6.主厂房有地下室的地面及地下设施,综合综合了一般设备基础及地下室的钢筋砼或混凝土底板、垫层、侧壁、顶板、柱、梁、防水层、护壁、各种沟道、隧道、泵坑、支墩、金属埋件、找平层、防潮层、面层、踢脚线、室外台阶、散水及坡道等。”其中沟道是否包含其沟道盖板?如包含沟道盖板,定额中按何种材料考虑,材料的耗量是多少?如沟道盖板采取的铸铁盖板或渡锌钢格栅盖板时是否可以进行价差调整,如何调整?2、复杂地面和普通地面的区别,是否只要地面内含有沟道、积水坑、设备基础等中的任意一项都按复杂地面计算?比如地面面积是100m2,但是设备基础所占有的面积只有5m2,也按复杂地面计算?专家回复221
按照当时编制概算定额是应该没有考虑沟道盖板采取的铸铁盖板或渡锌钢格栅盖板。可根据合同协商补价差。地面面积是100m2,设备基础所占有的面积只有5m2,也按复杂地面计算,概算定额只要如此,可采用预算定额。143、1、定额解释80页说明钢筋的含量工程设计用量,工程设计可分为施工图设计和施工方案设计,因此计算钢筋工程量时可以计取方案设计的方案筋如马凳筋、大型设备基础的加固骨架钢筋等。2、《预规》第45页第8条说明“定额(指标)中技术条件页设计方案有差异时,可根据工程的技术条件进行调整。现电力定额中砼按普通砼材料考虑,未计取外加剂等材料费,图纸设计明确要求采取的外加剂且用量较大是否应该计取材料费?3、定额使用说明第191页模板施工说明中显示,电力定额现浇砼模板是以组合钢模板为主,配以少量的木模板。目前电力工程砼的质量要求普遍要求为清水砼,因此必须采用胶合板制作大型模板施工工艺,其材料的品种及消耗量与定额相差较大,而定额编制采用的为钢模。此模板部分费用是否可以调整?如何调整?专家回复1:计算钢筋工程量只有施工图设计量,施工图设计量考虑正常的施工方案设计负荷。所以计算施工图设计量。2:图纸设计明确要求采取的外加剂且用量较大是可以计取材料费。但不取费。3:电力工程砼的质量要求要求高,按合同要求或与业主协商调整模板费用。144、炉后钢烟道支架设计用HW700*300和HW390*300等型号的H型钢现场焊接组成,框架柱高28.8m,中间有框架梁和支撑,按电力建设预算定额2001年修订本中YT5-26、YT5-27、YT5-28计价是否合适。请各专家提供帮助。专家回复双方协商套用相应定额子目。145、1、《电力工程建设概算定额》建筑工程(2001年修订本)概算定额中12页有“221
设备基础是指主要辅机设备基础及其他建筑物、构筑物内设备基础及室外设备基础。”问:一般设备基础是不是不用计算了,只计算是主要辅机设备基础?构筑物水池(如:污泥回收池)内一般设备基础也不用计算?2、建设单位认为:构筑物(如:污泥回收池)小的积水坑是依附在主体里的,也不用计算,应该包括在概算定额内,对否?专家回复问题不清楚,请来电沟通。146、电力土方机械开挖子母中均包含了土方运输费用,如管沟施工时可以边沟堆土,不需要进行土方运输,电力定额机械土方子目中运输费用怎么扣除?专家回复一般不需要扣除.147、土建概算定额第7章内砼框架梁柱子目GT7-1与砼梁柱GT7-2子目间有何区别?各自的适用范围?专家回复砼框架是建筑物的骨架,形象的说法是,在轴线上的梁柱;其他形成建筑物整体性的梁柱则就是一般砼梁柱.148、电力预算定额说明中说“土壤含水率大于25%,定额人工、机械乘以系数1.15,含水率大于40%时,另行计算。”请问专家,当含水率大于40%,且为机械土方时,如何计算费用。谢谢!专家回复含水率大于40%时,要先采用施工降水,再计算挖土方量。即:按施工组织设计计算费用,如:水泵抽水、井点排水,再套土方开挖。221
149、110KV变电站都需要计取哪些调试?还要计取单体调试和分系统调试吗?专家回复按设计图纸和定额规定决定计取哪些调试。预算需计取单体调试和分系统调试费,概算不计取单体调试费,分系统调试是否计取详见定额说明。150、钢爬竿在滑模中的作用是什么??如何摊销的??专家回复无论是概算还是预算,定额中的计价材料费已综合考虑了施工具体情况及周转性材料的摊销。一般不得调整。151、YT12-7钢爬竿是否为滑模用措施材料,还是外爬梯爬竿.在实际施工中,我们采用翻模施工,是不是不会用到钢爬竿那??我们一般分包都是让分包商带机械以及平台,钢爬竿的费用应该不该给分包商那??专家回复本定额筒身是按单滑模施工考虑的,已包含了滑升钢平台、内部爬杆等的用量及安装,如采用其他施工方法,可参照本定额执行,一般不作调整。152、现有斗轮机基础,整体为带形,但扩大面以上部分高度为1.8m,厚度为0.8m。我们理解应该按定额第85页的工程量计算规则进行:扩大面以下部套用带形基础,扩大面以上部分套用直形墙定额。但甲方说斗轮机为设备,要求套用设备基础定额。请问这两种理解哪一种正确呢?专家答复是:电力定额P82页第4条,请问其意指此种斗轮机基础应该套用设备基础定额吗?专家回复属于设备基础221
153、请问专家:用国电总[1999]549号文做电网改造工程概算的时候,能进行机械价差的调整吗?专家回复可以调整。154、DBZT型组合式屋顶通风器是按散件供货,到现场组装,请问应该套用什么定额。电力一册上面的通风是按制作安装考虑的。现行电力定额根本就不适用。请问怎么处理?专家回复请双方协商按照工作量比例划分。155、现有斗轮机基础,整体为带形,但扩大面以上部分高度为1.8m,厚度为0.8m。我们理解应该按定额第85页的工程量计算规则进行:扩大面以下部套用带形基础,扩大面以上部分套用直形墙定额。但甲方说斗轮机为设备,要求套用设备基础定额。请问这两种理解哪一种正确呢?另:现有许多转动机械基础均不规则,如有圆形、带短柱等,圆形是否可以适用复杂基础,短柱是否可按柱执行呢?专家回复请参见电力建设建筑预算定额P82第4条156、请问:建筑概算第二章地基处理如换填抛毛石灌浆等子目是否包括其本身的土石方内容?编制概算时,地基处理部分的土石方是否应纳入概算基础土石方项目中?专家回复221
建筑概算定额第2章GT-24换填抛毛石灌浆,已包括了毛石和砂浆的消耗量。基础土石方工程参见第1章。157、在电力预算定额中,土方开挖和碎石回填中,马道的土方量和碎石回填量是否计算,定额是否已经综合考虑,包含了?专家回复1、土方开挖马道的土方量计算见第一章土石方工程说明24。2、马道的作用是为了运输方便,并非结构需要,不得计算碎石回填量。158、老师,请问,电力部电力建设定额站关于核定工资性津贴地区差的通知电定造[1996]003号还适用于2002年出版的定额吗专家回复地区工资性津贴到目前没有变化,仍适用于2002年出版的定额。159、在中电联给徐州华鑫发电厂的便函中对中央水泵房的定额适用有如下说明:中央水泵房地下部分类似水池,套用水池定额,顶棚适用第四章定额。按此说明是不是所有电厂的转运站、水泵房等地下部分均如此执行?没有顶盖的,如地下泵式循环水泵房等是不是了如此执行?如果是这样,第四章的”地下室墙“子目什么情况下适用呢?专家回复详见《电力建设工程预算定额 第一册 建筑工程(2001年修订本)》P283 12.6 沟、池(罐)第2条说明160、221
锅炉楼板工程量计算规则:套用其他楼面屋面板中现浇板分项,按所在位置的轴线面积总和计算面积。不扣除设备、空洞等所占的面积。理解1、按轴线分别计算面积,轴与轴之间无板的部分不计算。理解2、按外围轴线包围面积计算工程量。专家回复请见11月28日“恳请专家解释两个定额问题”的解释。161、老师:您好!是接地母线埋深埋深5.5m,应如何套用概算定额?专家回复扣除正常情况土方后超出部分可套用建筑相关定额。但应与建设、设计、监理方先协商一致。162、老师:您好!概算定额中输煤系统除尘指标中是否包括除尘器风管制作安装?专家回复概算定额中输煤系统除尘指标中除尘器风管是按随设备供货考虑的。163、有两项定额计算规则理解不一致,恳请专家解释:一、独立基础含柱根;理解1、柱根已含在独立基础内,柱根体积不计算。理解2、柱根计算体积,并入独立基础工程量内,套独立基础定额。二、汽机平台工程量计算规则:汽机平台、锅炉平台,按所在位置的轴线面积总和计算面积。不扣除设备、空洞等所占的面积。加热器平台等不另计算。理解1、按轴线分别计算面积,轴与轴之间无板的部分不计算。理解2、按外围轴线包围面积计算,作为汽机平台面积工程量。专家回复1、柱根计算体积,并入独立基础工程量内,套独立基础定额。2、按外围轴线包围面积计算,作为汽机平台面积工程量。但注意定额勘误。221
164、老师:您好!定额解释103页‘由建筑专业出图的起重设备轨道安装及主材费含在主体建筑工程中’,梁板均为现浇时,是否含轨道的相关费用?专家回复由建筑专业出图的起重设备轨道安装及主材费均已包含在主体建筑工程中,梁板均为现浇时见定额47页定额说明8。165、请问概算定额中如混凝土路面、砼沟道、砼井池等子目中的砼含量如何测算?谢谢!专家回复概算定额中如混凝土路面、砼沟道、砼井池等子目是综合多个工程及现行的施工方法综合考虑的。直接套用定额即可。166、老师:你好!水池上栏杆是否包括在水池概算定额内?专家回复水池上栏杆已包括在水池概算定额内。167、专家,您好!建筑工程概算定额(2001)第10章说明8除尘工程(1)适用于厂房内一般除尘工程。此“一般除尘”是指什么形式的除尘?我们厂输煤栈桥中用的有高压静电除尘和多管式除尘,本章定额适用吗?谢谢!专家回复一般除尘是为了区别与电除尘建筑,应直接套用该章相应定额子目。168、建筑工程概算定额第6章墙体工程说明第三条:砖墙及加气砼墙中包括……沿墙水落管……221
等。主厂房外墙为金属保温墙板,屋面雨水排水管道沿A排柱敷设时,此雨水排水管道在定额中是否含?含在哪项定额中?主厂房建筑本身的防雷接地建筑工程概算定额中是否含?含在哪项定额中?专家回复1、概算定额中已综合考虑了沿墙水落管等安装内容。直接套用相关定额即可。2、主厂房内的接地支网包括在电气工程中,主厂房建筑本身的防雷接地因主厂房的高度比锅炉的高度低很多,锅炉可起到避雷针的作用从而保护主厂房。A列的本体接地已在钢筋配制时综合考虑,不需单独计算。169、主厂房外墙如果使用加气砼砌块,是否可以直接借套概算定额GT6-14?专家回复1、主厂房外墙如果使用加气砼砌块目前定额缺项,正在编制报批的2006定额中增加了该项目。2、不可以直接借套概算定额GT6-14子目。3、可经业主、监理和施工方协商一致,参照主厂房砖外墙定额对材料进行调整。170、请问锅炉房的建筑体积如何计算(带紧身封闭和不带紧身封闭的)?2.请教什么文件上有关于大型机械的范围界定?专家回复1、见《电力工业基本建设预算管理制度及规定》中《电力工业基本建设预算项目及费用性质划分办法》第三章项目划分第十二条之规定。2、见《电力工业基本建设预算管理制度及规定》中《火电、送变电工程建设预算费用构成及计算标准》第十五条现场经费(一)临时设施费之规定。171、请教一下各位专家,按照预算定额,平板仅适用于一般附属生产建筑物,那我想请问一下,主厂房钢梁浇制板是执行有梁板还是执行平板合理?221
专家回复主厂房钢梁浇制板应套用平板定额子目。172、请求各位专家指点,本人前年做了个1000m2的双曲线冷却塔,在计算水泥网格板时,我看到计算规则这样写的:按水泥网格板填料的单层面积计算。图纸上的水泥网格板填料共有16层,每层大概937m2,定额中的基价是2000多元每100m2,那到底是应该9.37*2000多,还是(9.37*16)*2000多呢?就是说到底是按一层还是16层呢,施工单位说应该按16层,可我觉得规则的意思是按1层,况且如果按16层计算大概要50多万,请问费用这么多是正确的吗?专家回复见已有的同样问题解释。173、现行电力建设工程预算定额2001年修订本总说明很明确:适用于单机容量50-600MW机组的火力发电厂工程.如果现在为1000MW机组的建筑工程施工,请问如何使用现行定额?现在超超临界的大机组越来越多,请问专家什么时候才能有同等配套定额的出台.专家回复对1000MW机组,目前设计院参照600MW机组定额。2006年定额体系已基本完成,使用范围扩大到了1000MW。很快将按程序报国家有关管理部门批准后执行。请密切关注网站的公告174、计算池体净容积时,需要扣除池体内部的墙体体积嘛?计算沟道容积时是从沟道底标高到盖板底还是到盖板顶?专家回复221
见2001版建筑概算定额第191页第4条(1),所谓净容积除规定的管道、设备、支柱不扣除体积外,池体内部的墙体要扣除体积。沟道底标高计算到盖板底面为净容积。175、电力土建定额是比地方定额高吗,招标结果比概算少很多是什么原因?专家回复更新日期:2006-11-1415:18:001、电力建筑定额与地方定额适用范围不同,水平的高低与费用定额密切相关,无法简单的说哪个定额水平高或低。2、结果比概算少很多不能说明概算水平低。定额体现的是平均水平。招标是市场行176、各位专家:您们好!我最近在投一个标,是电厂的冲击钻孔灌注桩,要求套电力概算,但我发现电力概算只有回旋钻孔灌注桩,它的钻孔设备与冲击钻孔灌注桩不一样,而且我发现电力概算回旋钻孔灌注桩子目中泥浆外运的设备只有污水泵,让人很难理解。恳请专家指点!专家回复更新日期:2006-11-1317:15:00冲击钻孔,冲抓钻孔和回转钻孔桩的施工方法和工序基本相同,只是采用冲击式或冲抓式钻机施工时,附近土层因受到震动而影响邻孔的稳固。如冲击钻孔所用设备与回旋钻孔所用设备机械台班价格相差不多时可直接套用回旋钻孔灌注桩定额,一般概算是不调整的。如机械台班价格相差较多时,可参照其他定额。钻孔泥浆由水、粘土(膨润土)和添加剂组成。具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。所以用到污水泵。221
177、老师你好:请问电力建设中一般消防与特殊消防是如何划分的?全厂消防系统中的火灾自动报警、联动控制装置及自动灭火系统安装属于一般消防还是特殊消防。专家回复更新日期:2006-11-1316:03:00一般消防通常是指的用水做为灭火介质的消防设施,特殊消防是指用泡沫或气体做为灭火介质的消防设施。预规中97页4.7特殊消防是指的除了其他项目划分中单独列出的项目以外的泡沫或气体做为灭火介质的消防设施。火灾自动报警、联动控制装置及自动灭火系统一般在热工控制项目划分中有相应的单项工程,因此,属于一般消防。178、请教一下各位专家,合同费率表中综合费率是以基本直接费为基数进行综合取费,装置性材料费(主材费)是不是同样进行综合取费?若这个合同是土建部分,但是土建部分又有一部分安装工程,安装工程是以人工费为取费基数,这个土建部分的费率表是否在零星的安装的工程里面使用?安装主材是否可以取费?谢谢!专家回复1、首先应按电力行业的项目划分严格区分开土建工程和安装工程。2、原则上综合费率应分土建工程和安装工程分别计取。3、综合费率只是费率的一种表现形式。4、安装工程费中的装置性材料按预规规定应参与相应项目的取费。5、合同费率是双方的约定费率,不一定按预规定规定执行。179、专家您好:YT11-59子目中为何人工需要19.2个工日?材料中的煤和木柴是作何用处?机械中的空压机及鼓风机各起什么作用?谢谢221
专家回复喷砂除锈有多种工艺和方法,定额是综合了多种工艺和方法,其中用到煤和木柴,同时用到压缩空气等。180、最近遇到一个问题,请教一下各位专家!我们最近有一个冷却塔工程是水工砼,但砼外掺量用量很大,每立方砼达到26kg,每公司3元,每方砼外掺料投入成本是78元,太高了,请问各位专家,电建定额对砼外掺剂是如何测处定额用量和费用的,我们该如何办理这个签证呀?专家回复1、设计如有要求且提供配合比,按照设计要求调整单价;2、设计无要求,属于施工赶工措施,报业主批准,追加费用;181、电力建设工程预算定额第一册建筑工程(2001年修订本)第四章说明第11条:现浇和预制混凝土中的钢筋,已按机制、手工绑扎部分焊接综合考虑,实际施工方法与定额不同时不换算。现在大部分工程钢筋主筋连接形式较多,如直螺纹连接、双面搭接焊、电渣压力焊、锥螺纹连接,此部分增加了大量的人工与材料,请问采用何种方式连接可以增加接头的费用。专家回复定额是按2001年及以前标准、规范及施工艺编制的,内容中包括了总说明中所列的规程、规范全部要求。新工艺、新技术的使用在定额中未包括。增加的人工与材料可参照相关规定经建设、施工、监理方协商一致后确定如何调整。也可以在签订合同时在合同中明确调整办法。182、1、水塔人字柱支墩全部为异形,如何适用定额?2、现设计水塔淋水构件柱、梁及配水槽等均采用现浇方式,如何适用定额?专家回复221
1、对于概算人字柱已综合在在筒壁中,不需单独计算。预算人字柱是按体积计算的,直接套用定额。2、水塔淋水构件柱、梁及配水槽等均采用现浇方式,目前定额缺项,可参照套用相近定额子目,具体应经建设方、施工方和监理方协商一致。183、请问各位专家:概算中照明工程是否包含照明电源箱及其进线的敷设安装及材料费?专家回复首先应按项目划分性质,分清你所说的“概算中照明工程”是否属于建筑专业。房屋建筑中的电气照明(包括照明配电箱)划入建筑专业,而各设备及构筑物(烟囱、水塔除外)本身所需的照明、厂区照明、电除尘器照明、机炉本体照明、屋外配电装置照明划入电气专业。如属于建筑专业范围,则概算中照明工程应包含照明电源箱及其进线的敷设安装及材料费。184、概算定额对GT9-19钢筋砼沟道等子目的覆土深度及回填量有没有大概的规定?在现在这种无参考施工图纸的,只按概算定额编制的清单招投标情况下,如果沟道的覆土深度有3~5米,或者后面的施工图要求回填高的高出原始地面,这些情况能在结算时另行增加费用吗?谢谢各位专家!专家回复概算定额中已综合了各种情况,如与正常施工条件相差较大,可在合同中明确用施工图预算结算,若按概算定额编制清单进行招投标本身就存在风险因素,作为一个有经验的承包商应在投标时能够预料到,并在投标时考虑这些因素,或在中标后签订合同时在合同中明确解决方式。185、01版概算定额钢筋砼沟道(GT9-19)子目的工作内容是否包含土方回填?本章说明中说只包含土方开挖专家回复221
概算定额钢筋砼沟道(GT9-19)子目的工作内容中包含了土方回填,但回填量比土方开挖量小,有些钢筋砼沟道不需要土方回填。186、为了保证冬季混凝土的施工,各施工单位敷设暖气管道,通暖的费用是由施工单位承担,还是由业主在五通一平里考虑费用,是否只考虑主暖气管道的费用?专家回复定额是按正常的施工条件考虑的,冬雨季施工增加费是按不同地区综合考虑的。冬雨季施工增加费中包括了正常情况下的冬季施工养护费用。如超出正常的冬季施工条件而发生的费用属于特殊措施费,应与建设项目法人以合同形式确定费用。187、1、电力预算定额YT11-42指的是其他金属面还是其他金属(除黑色金属外的金属)?普通的铁件刷调和漆一遍,防锈漆一遍,应该如何套用定额?请专家给与回答,谢谢!专家回复其他金属面是指除了单面钢门窗以外的按重量计算的金属面油漆。直接套用定额,不188、请问专家:刷油中是否涵盖除锈?例如:11-42中工作内容有除锈,但是材料中不含。请给与解释!谢谢!专家回复定额中已包括了除锈内容。189、请问专家:1、11-42里面的油漆是指几遍?2、钢烟道支架材料为成品H型钢制作成钢柱(加设肋板较多)是否可以套用5-2和6-19?221
3、4-99定额中是否包含铁件制作费?如不含应该如何计取?4、基础梁(下部悬空2-3米)应套什么子目?5、砌筑、抹灰、贴砖发生2—3遍双排脚手架,是否可以重复套用2-3遍?6、第三章、第八章、第九章、第十章的水平运输、垂直运输是否应该分别计取?希望您及时作答!谢谢!专家回复1、11-42里面的油漆是指底漆一遍,面漆2遍。2、钢烟道支架材料为成品H型钢制作成钢柱(加设肋板较多)可以套用5-2和6-19子目。3、4-99定额中已包含铁件制作费。4、基础梁(下部悬空2-3米)可套用相应的梁子目。5、砌筑、抹灰、贴砖发生2—3遍双排脚手架,如属一次施工完成,无论实际情况如何,应套用一次脚手架定额,如有特殊原因,应与建设方在合同中约定或现场签证。6、定额中已包括了从现场仓库运至施工操作地点的水平运输、垂直运输,不需再单独190、1、若主厂房基础的垫层为沥青混凝土,套用时,是否需要调整相应的概算定额?2、《电力行业概预算定额〈2001年修订本〉使用说明》中指出:“独立基础柱根与柱的分界线以图纸为准”,请问该怎样理解?专家回复1、总说明中明确除各章节另有说明外不作调整。因此 不作调整。2、《电力行业概预算定额〈2001年修订本〉使用说明》中指出:“独立基础柱根与柱的分界线以图纸为准”,是指按初步设计图纸上的柱根与柱的分界来计算。191、在2001年版电力概预算定额中的钢筋划分怎么是直径10以下和直径16以下,这样划分是有什么理由还是印刷有误?这几天一直找不到答案,请专家予以解答。专家回复221
钢筋制作、绑扎及铁件安装子目分为直径Φ10以内(包括Φ10)和Φ10以外(不包括Φ10)。材料表中的直径10以下和16以下是计价材料规格。192、预算定额第十四章“脚手架工程”说明:满堂条形脚手架承重时,人工、材料、机械乘以系数2.2。我想请教一下:什么样的脚手架叫作条形脚手架?是否有相应的长宽比判断标准?专家回复满堂条形脚手架属于满堂脚手架,如为条形且承重时,人工、材料、机械乘以系数2.2。193、按照预算定额,平板仅适用于一般附属生产建筑物,那我想请问一下,主厂房钢梁浇制板是执行有梁板还是执行平板合理?专家回复执行有梁板子目。194、请各位专家指点,我是个新人,去年做了1000m2的双曲线冷却塔,在计算水泥网格板时,我看到计算规则这样写的:按水泥网格板填料的单层面积计算。图纸上的水泥网格板填料共有16层,每层大概937m2,定额中的基价是2000多元100m2,那到底是应该9.37*2000多,还是(9.37*16)*2000多呢?就是说到底是按一层还是16层呢?施工单位说应该按16层,可我觉得规则的意思是按1层,况且如果按16层计算大概要50多万,有这么贵吗?专家回复按16层计算。195、我们这个冷却塔工程是水工砼,但砼外掺量用量很大,每立方砼达到26kg221
,每公司3元,每方砼外掺料投入成本是78元,太高了,请问各位专家,电建定额对砼外掺剂是如何测处定额用量和费用的,我们该如何办理这个签证呀?专家回复定额是按正常的气候、地理条件、环境条件下施工考虑的,是按电力建设相应工程的现阶段条件下施工组织设计,合理施工机械配备,建筑施工与设备安装的合理交叉作业条件考虑的。定额中的人工,材料、施工机械消耗量反映了现阶段电力建设行业建筑施工技术水平的社会平均水平。除定额中规定可以调整或换算者外,不得因具体工程实际机械规格、施工组织、操作方法等的不同而调整定额。如实际设计与定额内容差距较大,可经过与业主、监理单位协商办理相应的设计变更或材料代用手续.196、我们的结算方式是蓝图预算加签证变更。我们的施工蓝图设计有聚硫密封胶伸缩缝、膨胀止水条伸缩缝、企口施工缝、螺栓孔封堵等,但定额上没有相同、相近定额子目,我个人认为这属定额缺项问题,那么就需要提供具体资料报请定额编制单位编制补充定额。与甲方协商?甲方一句话,定额是综合编制的,定额上没有的就是不计取的,要给可以,拿依据来!说一句不恰当的比喻,就是买卖不一心。其实,说实在的,我们能提交专家的问题,都是甲方不同意协商的问题,如果都愿意协商,就没有争议了,专家说是吗?专家回复定额中不可能包括随时发展的新材料、新工艺,在工程中按新规程、或使用新材料、新工艺增加的费用,预算定额原则上是可以调整的。建设单位和监理单位也应该根据合同相应条款与施工单位协商解决这些问题。 这种情况在签订承包合同时属于一个有经验的承包商应该预料到这种情况。应该在签订合同时增加相关的条款。在结算时“提供具体资料报请定额编制单位编制补充定额”从时间上来看是不现实的。另外遇到定额子目与实际不同时不够时施工单位会提出来,而定额中有些子目与实际不同时是节省费用的,建设单位往往提不出来。221
197、请教专家:对于497号问题专家答复是按地基处理方案计列地基处理费用,可以认为因地基处理而增加的土石方等费用列入地基处理概算费用吗?敬礼!专家回复一般地基处理应单独由设计院出具体施工方案,单独计算。你提的问题是否属于地基处理在这理说不清楚,应以图纸及地基处理方案为准。198、专家:您好!热力设备安装工程预算定额第114页的说明中第2条未包括的工作内容(1)烟、风、煤管道的制作或烟、风道半成品(指按侧片交货)的组成,请问烟、风、煤管道的制作套什么定额,烟、风道半成品(指按侧片交货)的组成套什么定额,谢谢!专家回复套用《电力建设工程预算定额第五册加工配制品》(2001年修订本)199、请教专家:某建筑物设计如地基达不到设计要求,超挖部分采用浆砌毛石进行处理。在实际施工中,按图纸开挖至标高时,发现地基达不到设计要求,遂根据要求加深4m才达到符合要求的地基,根据设计要求超挖的4m采用浆砌毛石进行处理。由于开挖加深4m,为达到放坡要求,开挖基坑上口也大幅增加,共计增加土石方3万方,浆砌毛石2万方,请问:因进行地基处理增加的土方费用是列入单位工程概算还是列入地基处理概算费用?谢!专家回复因进行地基处理增加的土方费用应列入地基处理费中。200.专家老师:您好,2001版建筑预算定额第124页二.1条规定螺栓重量不另计算,这里的“螺栓”可否理解为普通螺栓?若采用高强螺栓,那高强螺栓与普通螺栓的价差是否可以调整?如何调整?谢谢!221
专家回复定额中已综合考虑了普通螺栓和高强螺栓,具体见各子目的材料表。201.专家老师:您好,2001版建筑概算定额第10章,通风工程中是否包含各类轴流风机或其他设备的电缆敷设?若不含应如何计算?谢谢!专家回复包括了主材费用,未包括设备费用。具体见232页说明2。202.甲方要求手工动力除锈达到St3级标准,要求露出金属表面光泽,而定额无此子目,应套用哪个定额?是否可以参照喷砂除锈标准计费?专家回复定额中已考虑了除锈内容。如有特殊工艺要求请与甲方协商。202.请问专家,什么是复杂设备基础?在2001年的电力定额第四章砼及钢筋砼定额说明的第四条中,有“复杂设备基础指外形不规则(圆型,多边形或其他复杂形状)带有风道、孔洞的基础”,那这个带有孔洞是指什么孔洞呢?比如说基础上有几个很规则的螺栓孔的话,那这个基础就属于复杂基础了是吗?特别是带有风道和孔洞的基础怎么理解?专家回复风道、孔洞是建筑工程中的最基本概念,并非“有几个很规则的螺栓孔”,具体请咨询专业技术人员。203.我们与甲方签订的合同是执行电力行业预算定额,施工图预算加签证结算,设计为聚氨酯漆,在结算过程中预到以下问题,以专家指导、解决。221
1、设备及管道防腐设计为聚氨脂,电力行业预算定额中无此定额子目,甲方套用了酚醛调合漆定额。根据《预规》中预算编制办法第三十七条规定:对定额所缺项目可参考套用地方定额或其他行业定额,我公司认为应根据合同执行施工图预算,参照《全统定额》中聚胺脂油漆相关定额,编制施工图预算,并按电力行业取费。甲方要求套用地方定额按地方取费。2、设备油漆设计为两遍面漆,甲方将设备安装定额中含有油漆、补漆的设备均扣除一遍油漆,只给了一遍。且定额中油漆的设备与现场实际签证单的内容不完全相符,有的油漆含量非常少。我公司认为应按设计要求执行施工图预算,套用相关定额。并依据设备安装定额中相应的油漆含量套用电力行业油漆定额在结算中扣除。3、在防腐前,我公司进行了除锈并做了现场签证,但甲方认为除锈工作内容已包括在油漆定额中,实际上油漆定额中只包括表面的清理,我公司认为除锈应按定额单独计算。以上问题恳请专家指导!!!专家回复1、定额的使用原则是用谁的定额执行谁的取费,如仅借用一两个子目且费用不多时其他定额则可以执行电力行业取费。2、油漆定额中已分别给出了“第一遍”和“第二遍”子目,应按实际发生计算。3、防腐定额中包括了清除尘土。油漆定额中包括了表面清理。不知你说的“在防腐前,我公司进行了除锈并做了现场签证,但甲方认为除锈工作内容已包括在油漆定额中”不知到底是油漆还是防腐。除锈有专门的定额子目。204.专家老师:我公司在风电施工过程中,建设单位与审计单位均套用电力建筑定额,在结算中遇到如下问题,请专家给予解释。1、钢筋制作是在临设区集中进行的,因此与火电、变电情况不同,与线路施工相似,应按8%计算损耗。同时应计算工地运输。2、水应分两部分,一部分是钢筋混凝土用水,应换算后参与取费。另一部分是养护用水,应计取工地运输费用。3、施工现场跨度比火电、变电大的多,且没有进行五通一平,应按线路定额计算地形调整系数。4、超运距经咨询内蒙古电力建设定额站,材料价格中只包括了20km的运输费用,其余应计算超运距运输费。221
5、其余材料(砂石等)也应计算工地运输费用(按平均2.5km计算)。6、施工条件应按线路考虑,按规定税金应按3.44%计算(施工单位所在地)。7、外委工程项目(地基处理部分)由甲方委托,由施工单位结算,按税法规定应计算税金。8、我们认为工地运输应相应计取费用。专家回复电力行业的建筑定额及费用标准是按电力行业火电、变电工程特点编制的。没有考虑风力发电的现场情况。目前风电工程用电力建设定额属于借用定额,可以结合现场实际情况进行调整。205.2001概算定额117页3(5):烟道按横断面外围面积乘以长度(外墙边至烟囱外壁)的体积计算。请问专家:横断面外围面积是按烟道外板墙边计算还是按烟道柱外边计算?专家回复横断面外围面积按烟道外板墙边计算。206.专家好!向您们请教如下问题(采用01年概算定额):1、变电站中事故油池连接的排油管道是否应另行套用定额,如何套用?2、目前设计院编制概算时变电站站区上下水一般套用GT10-256定额,再调1.1~1.3系数不等,且工程量采用围墙内占地面积,原因是目前设计排水管采用HDPE高密度聚氯乙烯管,请教专家上述是否合理,应如何调整?谢谢!3、变电站中消防水池(新消防规范GB50229-2006建筑体积大于5千立米,设110~150立米水池)连接的管道是否含站区上下水费用中,还是另行套用定额,如何套用?4、电气设备接地不管是概算或预算定额均包括在设备安装定额中,为什么预算定额如YD9-18安装定额扁钢含量10.3kg,而概算定额GD7-10每100米只有3kg?做概算或预算时设备接地用的主材费是否都应另计?避雷网安装、避雷针及构筑物(含构架)接地引下线安装及主材是否均应另计?专家回复221
1、变电站中事故油池连接的排油管道是已包括在概算定额的厂(站 )区上下水中。2、GT10-256定额的计算应该是按占地面积,定额说明中“建筑面积为准”有误。排水管采用HDPE高密度聚氯乙烯管上调1.1~1.3系数是设计院编制概算时的材料调整是可以的,具体请与设计院协商。3、变电站中消防水池(新消防规范GB50229-2006建筑体积大于5千立米,设110~150立米水池)连接的管道概算定额上下水中已包括。由于新规程与原规程之间的差可以调整并按价差处理。 4、电气设备接地不管是概算或预算定额均包括在设备安装定额中,预算定额如YD9-18安装定额是指的户外接地线母线,概算定额GD7-10定额是指的全厂(所)接地,不是设备安装定额。避雷网安装、避雷针及构筑物(含构架)接地引下线安装概预算定额中均有相应的子目,概算定额中已包括在的子目中。207.请教专家:1、01版电力概算建筑定额中,P3第2条:土方、基坑、沟槽开挖以室外设计地坪标高以下按体积计算;马道及措施不另行计算。但在实际计算中如何进行呢?如有些基础可能是独立基础,但实际较多,需要采用大开挖方式,如何确定?2、地面及地丰设施定额中的土方开挖如何考虑?特别是在不采用大开挖的情况下?考虑第1个问题,是否对于复杂地面的建筑可以考虑大开挖呢?敬请指教!谢!!专家回复均以土方体积按计算规则计算。大开挖体积超过10000立方米时按大型土石方计算。208.如一个单层厂房共有9个轴线,轴距6m,各个轴线上为柱独立基础,基础埋深-6m,厂房内各个地面还有设备基础、沟道等,埋深-2m。在计算概算土方量时,是按各个独立基础、设备基础、沟道的土方分别计算,还是按基础外边线考虑大开挖计算?专家回复221
如放坡后各基础坑上边沿重复不多时应分别计算,如开挖后基本连成一体则可按整个开挖计算。原则上按现场实际情况计算。209.专家老师:您好,2001版预算定额中规定,计算实腹柱、吊车梁、H型钢等钢结构重量时按图示尺寸计算,其中腹板及翼板宽度按每边增加2.5mm计算。而在概算定额中没有该规定,请问该规定在概算定额中是否执行?谢谢!专家回复概算按建筑概算定额101页计算规则计算。210.专家老师:您好,2001版建筑概算定额第10章,通风工程中是否包含各类轴流风机或其他设备的电缆敷设?定额说明指出包括主材费用,不含设备,这里的主材包含电缆吗?若不含应如何计算?谢谢!专家回复主材应包含电缆,这是常识。211.谢谢专家的答复!《施工图预算编制原则》是甲方单方编制,然后下发给我们的。水、电属于45种材料以外,不可以调材差我可以理解,但合同约定水费按2.94元/t、电费按0.85元/度结算,这应不应当理解为定价材料?如果不能调差,甲方仅按电力预算定额的水费0.5元/t、电费0.35元/度计入预算,而以水费2.94元/t、电费0.85元/度扣减。这部分的差价就达35万元之多,我认为这是在不合理!专家回复《合同法》是法律,其解释顺序在定额之上。《施工图预算编制原则》是甲方单方编制,但不知在合同中是否已明确按此办法执行?如合同已有约定则应按合同约定执行。合同约定水费按2.94元/t、电费按0.85元/度结算,与45种材料所属调整范围不同。如合同已有约定则应按合同约定执行。221
212.专家:你好,在汽轮机、锅炉钢架、磨煤机地脚螺栓安装中,除按图纸要求施工处,现场一般采取临时固定措施加固,以避免浇灌混凝土时位置偏移,请问,在套用定额计算重量时,临时加固措施所耗用的钢材重量是否一并计入?另外加固所发生的费用是属于措施性费用还是合同外施工费用?临时加固措施业主、监理均已书面同意。专家回复定额中已综合考虑了临时加固措施所耗用的钢材重量计算重量时,计算时不得再计入临时加固措施所耗用的钢材重量。加固所发生的费用应属于一般措施性费用,应在施工组织设计中明确。至于“临时加固措施业主、监理均已书面同意”,并未说明是否同意单独计算费用,是否计取费用具体应以合同条款为依据。213.我们现在施工的项目中对预埋铁件的要求:外露铁件均需用防锈漆与空气隔绝。我方计算刷漆工程量时按整个埋件的重量计算,甲方仅按外漏部分的重量计算,这才要向专家咨询到底哪个正确?专家回复更新日期:2007-6-139:42:00外露铁件需用防锈漆与空气隔绝属于措施费用。由双方协商解决,原则上是按实际发生量计算,但外漏部分的重量如何计算需双方统一计算标准。214.专家您好!1、预埋铁件的刷漆是按重量计算的,那么是按铁件的整个重量,还是仅按刷漆部位的重量(扣掉锚筋)?2、预埋铁件的油漆子目中到底含不含除锈?我认为工作内容中含的除锈指的是那些材料中列有砂纸含量的子目,没有列砂纸含量的子目应当就没有包括除锈。您看是否合理?专家回复221
更新日期:2007-6-138:38:00建筑混凝土预埋铁件一般不需要刷漆,已综合考虑了除锈。215.专家您好!预埋铁件的刷漆问题只有套预算定额时才遇得到,概算定额根本不存在这个问题。预埋铁件刷调和漆的部位是外露部分,套用的子目是yt11-42,计量单位是t。我现在的问题就是:工程量计算时是按整个埋件的重量,还是仅仅按外露部分的重量?专家回复更新日期:2007-6-158:30:00你提的问题应该按外露部分的重量计算,并乘以表11-6中的系数。216.第三章砌体工程第七章门窗及木制工程第八章地面及楼地面工程第九章屋面工程第十章防腐及隔热工程第十一章装饰工程在套水平运输和垂直运输中是否分别套一遍水平运输垂直运输定额说明中同一建筑物多种用途(或多种结构)按不同用途(或结构)分别号结算是怎么理解的?专家回复更新日期:2007-6-158:28:00定额使用说明已经表述的非常清楚了,“定额说明中同一建筑物多种用途(或多种结构)按不同用途(或结构)分别号结算”是指同一建筑物有两种以上结构或两个以上用途时分别按其结构或用途分别计算。217.师你好:在298类型关于“使用搅拌楼、罐车、泵车浇捣砼时,按砼强度等级的单价为计算基础,搅拌楼增加3.9%,罐车增加8.3%,泵车增加17%,是否是进入基价参与取费。”这个问题中,专家回复“不参与取费,计入措施费中。”请问这部分增加费计税不?221
专家回复更新日期:2007-6-2110:49:00不计取税金。218.老师您好,我刚才提问泵罐车增加部分是否计税,您回答不计税金。这与国家税法规定发生冲突,实际上国家税法是按工程全部不含税造价为基础收取税金的。请问怎么解释这块增加费不需要计税?专家回复更新日期:2007-6-2111:20:00国家税法规定不发生冲突。在泵罐车增加部分中已经考虑了营业税、教育附加和城市维护的费用,否则不会调整这么多,你可以比较一下目前的商品混凝土及泵罐车费用,这只是定额的增加部分,定额中已经包括了普通混凝土的费用。广东省电力第一工程局:219、您好!甲方提供主要材料取费后再扣减甲供材料费,请问对甲供材料还需要调材差么?另外06新定额中YT4-7桩承台单位按个计是不是印刷错误?还有YT2-18接桩单位现在定额上是"个",很多中介说勘误表中为"10个",但有没勘误表,请问单位到底是多少?专家回复YT4-7桩承台单位应为m3,勘误见《建筑工程使用指南》。YT2-18没有勘误。220、请问专家屋面伸缩缝及铁皮盖缝在概算中是属于屋面板子目还是属于屋面防水子目中呢?专家回复221
屋面伸缩缝已经包括在屋面板子目中,铁皮盖缝如果是防水的需要则包括在屋面防水子目中。221、您好,昨天按照您的答复,我查阅了新版定额,按照电力2006版定额309页说明2、(9)解释防腐材料可以换算。但实际情况是图纸设计防腐涂料不仅仅是一种,而是分几种涂料,同时涂刷遍数及干膜厚度有明确设计要求,施工图纸设计要求最厚部位达到410微米,最薄处也有200微米,按照您的指点参照06版定额的解释,材料可以换算那么材料方面可以得到解决,可是由于涂料种类增加、涂刷遍数增加如果按照YT12-59子目套用一次的话就实际施工来说人工、机械及辅助材料是远远不够的!那么,随着防腐材料种类增加涂刷遍数赠加导致的人工、机械及辅助材料费用增加怎么计算呢?冷却塔防腐定额中考虑的涂刷是按照什么施工方案进行的,是随风筒筒壁施工同时进行的吗?如果是,在风筒施工结束后整体进行涂刷是否还应计算卷扬机、吊栏等施工措施费用(超高费、措施费)?如何计算?谢谢赐教。专家回复更新日期:2008-2-2419:47:00原则上材料可以换算,安装费不作换算。涂刷遍数增加等因素已经与定额规定不符,可以与建设单位协商解决。222、根据预规规定,“发电工程的钢结构主厂房(包括柱、梁、支撑)执行综合费率。那么请问本条只适用于钢结构主厂房?还是也适用于其他钢结构建筑或构筑物?譬如空冷岛的钢结构是否适用?专家回复更新日适用于钢结构主厂房和空冷机组的空冷岛的钢结构平台。223、请问专家:概算及预算定额中,钻孔灌柱桩子目是否包含桩的检验试验费,若不含如何计算?谢谢!专家回复更新日期:2008-2-2215:00:00定额中未包括检验试验费,该费用包括在现场管理费的取费中221
老师,如果在实际施工中冷却塔设计要求的防腐涂料不是环氧煤焦油,而是环氧清漆1道(底漆),酚醛环氧储罐漆中间漆2道,聚氨酯面漆1道、丙烯酸面漆2道。设计干膜厚度因施工部位不同有所变化,最厚部位达到410微米,最薄处也有200微米。施工部位分为风筒内壁上下半部、风筒外壁、中央竖井表面及淋水构件表面。那么应该怎么套用定额。就现场实际施工来看,YT12-59冷却塔防腐刷环氧煤焦油定额子目工日及费用远远不能涵盖实际施工投入人工及费用。能否调整,如何调整?专家回复更新日期:2008-2-2214:52:00可参照2006版定额309页说明2、(9)解释办法。使用2002定额YT12-59子目,甲乙双方经协商后按设计材料换算。、请问老师,在电力预算土建定额中YT12-59冷却塔防腐刷环氧煤焦油定额子目中考虑涂层的厚度应该是多少?专家回复更新日期:2008-2-2211:46:00综合考虑了常规做法,不作调整。HEDLFC:请教专家:大体积混凝土施工时的测温管安装是否包括在预算定额第四章混凝土施工的相应子目中。专家回复更新日期:2008-2-2211:37:00大体积混凝土施工时,定额中未包括测温的管安装。老师:你好!我想咨询一下冷却塔内循环水管道在项目划分上属于土建内容还是安装内容?谢谢专家回复更新日期:2008-2-1913:27:00塔内循环水管道在项目划分上属于安装内容。221
专家你好:问题:主厂房框架是否应计算楼梯框架的钢筋混凝土量呢?专家曾经解答:“整体现浇框架按现浇钢筋混凝土体积计算工程量。”我不太明白,楼梯框架工程量是包含在主厂房框架中吗?谢谢!专家回复更新日期:2008-2-1314:46:00楼梯框架如果与现浇钢筋混凝土一起浇筑完成,则应一并计算其工程量。概算定额屋面、楼面工程定额说明中明确加热器平台面积不另计算,若加热器平台结构与运转层平台结构一致是否应计算加热器平台的工程量?专家回复更新日期:2008-2-1314:44:00汽机平台钢柱支撑包括了加热器平台,若加热器平台结构与运转层平台结构一致也再不单独计算加热器平台的工程量。但注意汽机平台钢柱支撑定额以勘误后的价格为准。。sjr:请问:2001版建筑工程预算定额中,使用搅拌楼、罐车、泵车的砼增加费既属于定额基价调整费用,其费用构成是怎样的?其相应增加的材料是哪些?专家回复更新日期:2008-2-314:26:00理论上其相应增加的材料价差应按规定的品种调整,目前调整品种还未正式公布。一般调整后增加的材料并不多,与非泵送混凝土相近,直接用软件调整后即可。电力2001年概算,第四章工程量计算规则第2条:楼面板工程,按建筑物轴线各层面积总和计算。不扣除设备、孔洞、墙柱等所占的面积。这是指某层轴线间有楼面板则计,其它轴线间无楼面板则不计?还是不管有无均按建筑物外围轴线计取?例如煤仓间某层被轴线分隔成若干块,其中仅少数轴线间有楼面板,其它大部分轴线间无楼面板,该如何计取?专家回复221
更新日期:2008-2-110:46:00建筑物轴线定义见建设部有关规定。各层面积总和已经说明的很清楚,按有楼面板部分各层面积总和计算。HEDLFC:电力2001年概算,第四章定额说明第3条:汽机平台钢柱支撑包括钢结构平台支柱、加热器平台、厂用电小间、运转层平台、A排梁板、双T板、支墩、孔洞盖板、铁件、围栏等项目。其中的“孔洞盖板”是按何种材料考虑的?是普通钢板吗?多厚?孔洞盖板是否包括钢隔栅板?专家回复更新日期:2008-2-110:31:00见本网站“计价依据”栏目概算建筑定额勘误表中的计价材料。定额基价已经综合考虑了目前施工中的常规做法,原则上不得调整。sjr:在2001版电力预算定额中,使用搅拌楼、罐车、泵车浇灌的砼,砼增加费是否进入定额直接费中从而计取管理费?其相应增加的材料是否也要调整价差?专家回复更新日期:2008-2-110:01:00搅拌楼、罐车、泵车增加费用属于定基价调整费用,计算方法与定额基价相同。其相应增加的材料也应根据电力工程造价与管理总站规定的调差范围调整价差。1974010:渣水处理系统是含煤废水处理系统吗 ?请专家帮忙专家回复更新日期:2008-1-3015:54:00请严格按项目划分执行。221
请问天然地基是否包含了用单独外购的沙卵石进行地基回填呢专家回复更新日期:2008-1-3014:42:00天然地基没有要求进行外购的沙卵石地基回填,所以回填土定额子目中也没包括外购的沙卵石的费用。大型机械进出场及拆装费,地方定额有此项定额可直接套用,如挖掘机,推土机等,请问电力工程概预算中如何计算,谢谢!专家回复更新日期:2008-1-2817:03:002002年定额中包括在临时设施费中。只有起重重量在40吨以上施工机具拆装及轨道铺设费可单独计列。2006版在规中单独计列大型机械安拆与轨道铺拆费。HEDLFC:请教专家,预算定额中的机械土方开挖的工作内容中包不包括地基钎探?专家回复更新日期:2008-1-2816:57:00机械土方开挖是按设计地质情况进行的,不需要地基钎探,如施工企业自行钎探,不计取费用,如甲方委托,则双方协商。nmde:专家您好:定额中关于脚手架计算的说明不太明确,请问专家在计算砼沟道的侧壁脚手架时是按单面的面积计算呢还是双面的面积计算?(一侧的侧壁)专家回复更新日期:2008-1-2816:35:00见2002年预算定额334页说明二、2、(4)。砼基础结算中,施工队要表面压光费用,此费用是否包含在定额中?221
专家回复更新日期:2008-1-2816:31:00已包括在定额中。再请教专家:框架施工时预埋的墙体拉筋,在砌筑时需要剔凿出来,剔凿用工是否包括在砌砖的工作内容里?专家回复更新日期:2008-1-259:09:00包括。请教专家:预算定额第三章砌砖项目的工作内容里含有预埋钢筋,它和砌体加筋这条子目有什么关系。砌砖墙时构造筋安装是包含有砌体的工作内容里,还是另套砌体加筋这条子目?专家回复更新日期:2008-1-259:06:00预算定额第三章砌砖项目的工作内容里不含预埋钢筋,不知你的出处在哪里?有钢筋时直接套用砌体加筋子目。国内工程一般情况下,是由设计院来做概算,而且招标时经常是按照概算去招标,由于概算的数量(工程量)往往不是那么精准,那么如何作才能避免实际工程量和概算工程量及招标工程量的巨大差别呢?电力工程预算的作用体现在哪里?国际工程的EPC合同怎么做才能将造价控制好呢?请专家给予帮助!谢谢专家回复更新日期:2008-1-2411:35:00编制概算定额的基础是预算定额,概算的工程量一般电力设计院均能够提供初步设计阶段的满足工程要求的工程量。实际工程量和概算工程量不应该存在巨大差别,水平是一致的,也能够包的住预算。具体可以参加电力系统举办的培训或交底班。至于国际工程的EPC合同,应该按国际工程所在国的造价办法控制造价。221
1090问题继续请教,专家的意思我明白,但是定额说明中有梁式带形基础有梁高超过1.2米时套用墙体定额。当基础为砼墙体时套用带形基础,其基础高度是否也有1.2米限制,我的意思是说是当基础为砼墙体形式时其高度超过1.2米可否套用砼墙体定额?专家回复更新日期:2008-1-2314:46:00无梁式带形基础不存在1.2米问题。基础部分套用带形基础定额,超出±0.00部分直接按墙计算。HEDLFC:谢谢解答!我想问的是当基础为砼墙体形式时,是套用墙定额还是套用带形基础定额?专家回复更新日期:2008-1-2311:28:00基础为砼墙体形式时,还是基础,应当套用带形基础定额。而1089问题问的是有梁式带形基础。不知到底在问什么?电力01电力预算定额砼有梁式带形基础其梁高超过1.2米时,扩大顶面以下部分按带形基础计算,扩大顶面以上按相应厚度的砼墙定额计算,问:当基础为墙体时(自垫层上表面至基础顶面超过1.2米)怎样套用定额?专家回复更新日期:2008-1-2216:45:00不知部的问题是否是:有梁式带形基础本身就是混凝土墙体形状,没有扩大顶面分界线?你说的基础顶面超过1.2米,不知顶面上面是什么?也不知你说的基础是否属于有梁式带形基础。如果自垫层上表面是混凝土墙。直接按墙体计算即可。在《电力工程建设概算定额-建筑工程》(2001年修订本)中第4章屋面、楼面工程的定额说明中第8条规定:“屋面、各层楼面板,包括板下的非框架结构的主梁、次梁、依附于板下的单轨吊车梁,各层间的楼梯及天棚抹灰、喷白等。”但是是否包括预制的混凝土吊车梁?汽机运转层平台在定额说明中明确了不另计算加热器平台,编制时考虑的运转层高度是多少?要是加热器平台同汽机运转层平台结构相同是独立层,能否面积累加?221
专家回复更新日期:2008-1-1917:18:00见1085号问题解释。专家你好!关于主厂房楼板事宜再咨询一下,在概算楼板子目中是含有孔洞盖板,但是是否按照镀锌钢格栅板考虑的?还有就是主厂房框架计算体积和是否计算楼梯间框架?专家回复更新日期:2008-1-1917:12:00已经答复过的问题请不要重复提问。另外有关基础知识性的内容请参加电力行业的专业培训,我们只能对定额使用中的问题进行答疑。目前还未开通网上培训。预算定额中指的斜沟和天沟相同吗?若不同在计算屋面保温层时天沟应怎样计算?谢谢专家回复更新日期:2008-1-1116:02:00斜沟不是天沟,具体请咨询专业人员,在计算屋面保温层时按图示尺寸计算面积,天沟可套用屋面排水相应的定额。现场砼施工实际采用的是泵送砼,请问:1.在按设计砼强度等级换算定额基价时,是否能按同等级泵送砼费用计入?2.在计算搅拌楼增加费29.2%时,计算基础是否能按同等级泵送单价计取?3.如上述两个问题答案皆否,则"附录D-3泵送砼配合比表"数据岂不形同虚设,作用何在?专家回复更新日期:2008-1-1111:22:001.在按设计砼强度等级换算定额基价时,不能按同等级泵送砼费用计入。只能换算混凝土强度。2、在计算搅拌楼、罐车和泵车增加费时,按混凝土强度等级的单位为计算基础,说明中已明确。请教专家,作为施工招标,施工单位承担的甲供设备和材料的保管费用在预规中何处体现?计取标准如何?(我现在按照设备0.5%,材料1%计算妥否?)221
专家回复更新日期:2008-1-1015:44:00在2001版定额体系中,装置性材料的采购保管费为材料原价的2.5%,其中采购费与保管费没有再划分。设备与材料的保管费如何计取应在合同中明确或由双方协商确定。专家: 您好!电力建设概算2001第一册定额中的GT6-9、GT6-10中的定额子目中砖砌体否包括抹灰材料的价格?谢谢!专家回复更新日期:2008-1-1015:15:00见80页说明2,未包括抹灰内容。算定额第10章厂房通风工程包括了通风管道及部件,请问专家定额中计列的管道是按什么质材编制的?(我单位用的都是玻璃钢复合保温风管)专家回复更新日期:2008-1-1015:12:00概算定额第10章厂房通风工程内容中已综合考虑了现行的各种管道材质。满足概算阶段的费用计定需要。执行概算定额,楼面钢隔栅板是否含在楼板单价中?主厂房框架中是否需要计算楼梯框架梁柱?楼梯间花岗岩,是否单独计算面积?专家回复更新日期:2008-1-109:28:00请见概算定额第4章、第7章说明。定额中未考虑花岗岩装修内容,发生时双方协商确定如何调整。《电力建设工程预算定额》(2006版),第18章空冷建筑工程,工程量计算规则第3条:钢结构重量均按图示尺寸以吨计算,应计算螺栓重量,不扣除孔眼的重量。焊条、铆钉的重量,已包括在定额内,不另计算。请问:现钢结构的钢材工程量为100t(不含螺栓总量),螺栓总量为10t,在定额计价时,是以计算工程量为100+10=110t乘以定额单价(110×221
1342.33)计价,还是以钢结构钢材工程量100t乘以定额单价(100×1342.33)计价?烦请专家给予答复,非常感谢!专家回复更新日期:2008-1-916:56:00如钢结构的钢材工程量为100t(不含螺栓总量),螺栓总量为10t。则空冷平台钢桁架工程量按110t×定额基价计算。请问,升压站的杯口基础是否套用独立基础和杯芯支撑两条子目?专家回复更新日期:2008-1-915:20:00是的。概算中主厂房框架量计算,是否计算楼梯间框架?墙面的涂料及粉刷是否按实际面积计算还是按单面墙体面积专家回复更新日期:2008-1-99:54:00整体现浇框架按现浇钢筋混凝土体积计算工程量。墙体装饰按照装饰面积计算工程量。内外墙(含混凝土柱)装饰面积工程量计算同墙体面积计算规则,门窗洞口的侧壁、窗台、外墙腰线、窗台虎头砖、压顶线、山墙泛水、门窗套、混凝土构件等抹灰不计算工程量。定额中对非国标H型钢的单位重量规定了每边加25mm的计算规则,在概算中没有明确规定,请教专家概算是否可以按照定额规定执行?专家回复更新日期:2008-1-99:37:00应该是“钢腹板及翼板宽度按每边10mm计算”具体见本网站的定额勘误。概算也按此规定计算。专家:你好,非常感谢你对问题1059的答复,现还有个问题想请教一下,电厂氨区管道法兰防静电连接的设计图纸是开列在电气防雷接地部分,因此,是否属于电气范围工作,是否能单独计取法兰防静电连接费用。多谢!专家回复221
更新日期:2008-1-817:52:00电厂氨区管道本身的安装内容均包括在定额中,不作调整。对于电气专业设计的防静电连接如能够单独施工并计算工程量则可以单独套用电气定额的相应子目。请问老师,关于2006电力概算定额大型机械安拆与轨道铺拆费的计算,是按照预规规定热力系统直接工程费*费率计算,还是按照《机械台班单价定额》套定额计算?专家回复更新日期:2008-1-310:50:00按照预规规定计算。建筑工程大型施工机械安拆与轨道铺拆费=热力系统直接工程费×费率计算安装工程大型施工机械安拆与轨道铺拆费=热力系统人工费×费率请教专家:在电力建设土建工程中,有没有专门关于材料和设备划分的清册?另外,请问:通风空调工程中,1500*1500带防火阀及过滤网的防火风口算不算设备?通风空调中的消声器算不算设备?专家回复更新日期:2008-1-29:36:00具体请见06版预规建设预算费用性质划分中的“设备与材料的界定”。自动消防系统和火灾报警系统的内容是否也在2006年的电力预算定额和概算定额里?电力出版社的地址?专家回复更新日期:2007-12-2919:36:00自动消防系统和火灾报警系统的内容是否在2006年的电力预算定额和概算定额见定额。电力出版社的地址不是我们答疑的范围。请不要在这里反复问这样的问题。请问一般消防和消火栓消防有什么区别?专家回复更新日期:2007-12-248:35:00221
。“消火栓消防”不知是哪里的名词?消火栓是一般消防中的经常使用的。电定总造[2007]12号文件中没有对地区工资性津贴计入办法做说明,是不是仍向以往一样,只计税金,不得参与取费?专家回复更新日期:2007-12-299:14:00电定总造[2007]12号文件中给出的地区工资性补贴的计算办法为:地区工资性补贴人工费工日调整值=定额基准工日单价+当地工资性补贴-2.4 人工费调整金额计入取费基数。详见06版预规使用指南。请教专家:独立基础定额说明包括与其连接的梁、梁下的保温及相应的垫块、支墩等,那么在计算工程量时是计算基础本身的体积还是基础体积加上连梁的工程量?专家回复更新日期:2007-12-289:05:00按基础图示尺寸计算体积,不扣除孔洞、过梁和嵌入基础的钢筋、铁件、螺栓等所占体积。概算定额中的复杂地面中包含设备基础,请教专家:启动锅炉房的锅炉基础是否包含在复杂地面内,不另计算?锅炉基础混凝土方量为三百多方,启动锅炉房的面积很小,复杂地面根本包不住。专家回复更新日期:2007-12-2511:49:00概算定额是综合考虑的,如包不住,应在签订合同时提出在合同中明确或与甲方协商解决。山东诚信监理公司:施工中采用泵送,除按定额增加29.2%的增加费之外,现浇砼配合比是是否应该调整为泵送砼,如果不调整,为什么?专家回复更新日期:2007-12-2511:45:00221
现浇砼配合比变化已经包括在增加的调整系数中。如果项目正在可研最终收口阶段(路条已拿到),在正式开工前(明年3月)在进行明年元月施工队伍招标中,能否使用新定额和新预轨?专家回复更新日期:2007-12-2410:41:00应该可以执行新定额,具体相关配套调整等文件请咨询省电力建设定额站。请问:汽机房屋面图纸设计是压型钢板屋面,上面是40厚聚氨酯发泡保温层,在计算保温层的工程量时是否考虑压型钢板沟槽部分的体积。专家回复更新日期:2007-12-248:38:00使用说明中已明确“保温层按图示尺寸的面积乘以平均厚度,以立方米计算”。在2001年的电力定额第四章砼及钢筋砼定额说明的第四条中,有“复杂设备基础指外形不规则(圆型,多边形或其他复杂形状)带有风道、孔洞的基础”,带有风道和孔洞的基础怎么理解,是带有风道或孔洞还是同时都带有,只具备外形不规则的条件能算是复杂设备基础吗?专家回复更新日期:2007-12-2314:06:00按专建筑业划分区分。1.2001年《电力工程建设概算定额建筑工程》第114页第2条3点说明水塔基础内含进水压力管及压力管支架指的是池壁预埋进水压力管还是指预埋进水压力管至中央竖井内管道?若是概算书第134页子目GT8-19水塔基础中钢管含量为0.4Kg/立方米是否有错?2.建构筑工程照明、通风空调、除尘是按建构筑物的体积、面积或长度等计算,其综合单价是否含有电缆材料费?谢谢老师!专家回复更新日期:2007-12-2314:05:00221
1、进水压力管及压力管支架指的是全部进水压力管及支架,0.4Kg/立方米是正确的,是按每立方米含量计算而不是整个水塔用量。2、建构筑工程概算中照明、通风空调、除尘工程应包含全部的材料费,未包括电缆清册中所列电缆。机组整套启动前,锅炉点火吹管时需要机组投煤,所耗用的燃煤费用在概算定额是如何考虑的?是不是跟燃油、蒸汽、除盐水一样?如果是的话,为何在概算中未计列材料中没有燃煤耗用量啊?专家回复更新日期:2007-12-2021:20:00本身已经以蒸汽表示,不需再用煤表示。专家你好!我想咨询一下建筑定额中的基础、梁、板、柱砼施工过程中的钢模板支撑考虑的全部是木材吗,对拉螺栓属于模板支撑吗,通用钢模板纯是钢模不含支撑吗?专家回复更新日期:2007-12-2021:14:00定额综合考虑了各种模板及支撑,定额不作调整。专家你好:我上次在981问题中问的冷却塔超深套用定额问题专家回复按地基处理,但地基处理套用什么问题还是需要请问专家专家回复更新日期:2007-12-2021:13:00如属于换填可套用换填的相应定额子目。请教专家:当根据单位工程施工图倒推进行施工图概算编制时,不考虑合同条件,仅从概算编制角度考虑,不考虑概算与预算的差额问题(专家答复概算一般比预算要高点,是总体考虑),对于施工图设计与概算定额内容不一致的内容是否应该增加或减少?如采用铝合金门窗时,概算均予以了价差调整。专家回复更新日期:2007-12-2021:08:00221
施工图设计应该与施工图预算配套使用。初步设计才应该与概算定额内容一致。一般情况概算是能够包的住预算的,如果出现了与定额内容不一致时是否调整应视定额说明与是否属于变更而定。小安装在定额里属于建筑,预规也对建筑的取费做了规定,但小安装实际上与土建有很大的差别,请问小安装工程是按建筑取费,还是按大安装取费?专家回复更新日期:2007-12-1911:27:00小安装工程是按建筑取费。现有一空心柱,外径4m、内径3.2m、室外地坪以下埋深4m、室外地坪以上40m高。请问:1、室外地坪以下是否要计算脚手架;2、空心柱内否要计算脚手架。专家回复更新日期:2007-12-1820:02:00如果是空冷空心柱,请参考2006版预算定额。、电力定额圆形钢煤斗制作:“按图示展开尺寸并依钢板分段计算。每段均以其上口长度(圆形以分段展开上口长度)与钢板宽度,按矩形计算。”,请问,“钢板宽度”是否指下料钢板宽度?2、电力概算定额主厂房无地下室地下设施定额说明,不含隧道、泵坑等,施工图纸设计有隧道、泵坑、水池、窨井、排水管及地面钢轨等定额未含项目,请问,可否另行计算定额未含子目?3、电力概算定额“复杂地面包括了依附于零米层的设备基础”,请问,依附于零米是否是生根于零米地面?如是,零米层以下生根的设备基础是否可另行计算?专家回复更新日期:2007-12-1820:00:001、电力定额圆形钢煤斗制作:“按图示展开尺寸并依钢板分段计算。每段均以其上口长度(圆形以分段展开上口长度)与钢板宽度,按矩形计算。”,其“钢板宽度”指的是实际钢板宽度。2、执行定额说明。3、复杂地面与基础划分在定额中是很明确的。基础类的项目是否应该计算脚手架,若计算应该执行什么脚手架,应该怎么计算(高度是算至垫层底吗)。专家回复221
更新日期:2007-12-1722:37:00概算与预算分别见相应的定额解释。专家您好,您解答的“独立基础定额中包括与基础相连接的梁、梁下的保温及相应的垫块、支墩等。”意思是否是说,在计算独立基础体积时,就不用在另外计算与独立基础连接的梁、梁下的保温及相应的垫块、支墩体积了,概算定额已经对它们做了综合的考虑?如果是这样的话,电除尘基础中,独立基础体积为440m3,而与其连接的连梁体积为337m3,如果连梁体积不累加到独立基础中的话,那么独立基础的概算定额单价无论如何也包不住其连梁价格的,请问,我是不是理解错您的意思了?专家回复更新日期:2007-12-1722:35:00计算基础工程量参见第13页二、1条规则。请问专家:屋面避雷带施工费用是否属于土建费用?谢谢!专家回复更新日期:2007-12-1722:14:00是土建费用。请问,基础工程的马凳筋应该如何计算?是根据施工技术措施,还是有一个通用的计算标准?其计算方法是什么?专家回复更新日期:2007-12-1623:51:00概算已经含在定额内,预算与钢筋计算方法一致。概算定额独立基础的工程量计算是否应包括其连梁的体积?概算定额“工程量计算规则”里说的并不清楚。专家回复更新日期:2007-12-1623:49:00独立基础定额中包括与基础相连接的梁、梁下的保温及相应的垫块、支墩等。221
请教专家:主厂房A列框架砼柱、梁施工按照甲方的施工技术交底施工,在模板周围安装槽钢围檩及支撑,其使用量大于组合钢模板的摊销量时,其大于部分是否可以换算按照电力定额计取其制作安装费专家回复更新日期:2007-12-1623:48:00定额是按平均施工工艺考虑的,完全满足主厂房A列框架砼柱、梁施工要求,如使用其他施工方法,属于施工单位自行选择的,则不调整。如系建设单位要求则双方协商。专家你好:电力概算定额保温型压型钢板墙面定额是否含门窗?如含,所含门窗材料是什么?如不含,是否可按设计另行计算门窗?专家回复更新日期:2007-12-1623:46:00除无保温金属墙板之外的其他各种墙体定额中的窗均按钢窗考虑,门都按木门考虑,如设计不同时,可相应调整其材料单价(材料用量不变)。专家你好:电力概算定额屋面无压型钢板子目,施工图设计为自防水保温型压型钢板屋面,请问应如何计算压型钢板面积?屋盖两层压型钢板之间的钢檩条套何子目?专家回复更新日期:2007-12-1623:44:00CT4—14(其他楼面屋面板无保温压型板)适用于建筑物、构筑物的非保温压型钢板屋面。定额中包括了钢结构支架、檩条、拉筋、压型钢板等,不包括架空隔热层。工程量计算规则:按屋面的投影面积计算,不扣除通风机孔、检查孔、通气孔等所占的面积。请问专家:主厂房A列砼柱、砼梁施工采用18号槽钢和直径16圆钢在柱、梁周围作围檩固定,间距中至中400mm一道。这些槽钢和圆钢的材料费及制作安装费是否已包含在主厂房的砼梁、柱的定额子目中.如果定额子目没有含此费用,应该如何计算?专家回复221
更新日期:2007-12-1511:26:00定额中是按现行施工工艺摊销周转性材料的。请教专家:当根据施工图倒推进行施工图概算编制时,不考虑合同条件,仅从概算编制角度考虑,对于施工图设施与概算定额内容不一致或概算定额未包含的内容是否应该增加?如钢梁设计喷砂除锈Sa2.5级而概算定额为人工除锈,是否应考虑增加喷砂除锈费用?现发现有的电厂概算考虑了,但有的却未考虑,从概算原则考虑哪个更合理呢?谢!专家回复更新日期:2007-12-1511:15:00原则上概算是能够包含住预算的。个别子目小于预算子目,但有很多子目是大于预算子目的。按照概算定额所做的概算金额与按照预算定额所作的预算,其差额幅度一般有多大?专家回复更新日期:2007-12-1415:39:00一般概算应该能够包的住预算,理论上应该有2%-5%的差额幅度。应视具体工程而定。现浇砼泵送费中是否包含泵送剂的费用?专家回复更新日期:2007-12-1414:28:00现浇砼泵送费中已经包含了泵送剂的费用。我们有几个问题比较急,希望各位专家可以予以尽快解答!谢谢!1.双梁之间的现浇板工程量应否归于框架工程量内?定额说明P89第3条:综合考虑了不同高度依附于其上的结构构件等,此现浇板是否按结构构件考虑?2.砼梁浇制板应否归于钢梁浇制板工程量内?如果不能,如何计算?定额中并无砼梁浇制板子目,3.主厂房金属墙板外墙无保温因设计曲线延长米较长,是按投影面积计算、还是按延长米计算?因是无保温外墙板,镀锌钢制雨水管是否含在外墙工程量内不另计算?定额考虑了屋面变形缝没有?4.定额说明P84第7条复杂地面考虑了各种沟道基层及面层等,地面钢格栅板是否含在复杂地面工程量内?221
5.主厂房地下设施沟道防腐定额是按什么材料考虑的?实际施工时采用环氧树脂时能否按实调整?6.汽动给水泵附属(油箱)基础是否按一般设备基础考虑在主厂房有地下室的地面有地下设施工程量内?定额说明P84第4条;7.使用概算定额计算材料价差时是否直接按概算定额中的含量计算材料用量?相关文件中并无计算材料价差的方法;8.对于锅炉基础钢柱包脚工程量定额说明不详,是否将此量计算并于锅炉基础工程量内?9.钢筋砼汽机基础工程量是否计算穿管墙、砼支墩、平台柱、挡水墙等?定额并不明确,10.主厂房卫生间磁砖墙裙是否另计?11.烟道与烟囱相交处被烟囱所占用的体积在计算烟道外形体积时是否扣除?12.小安装材料价差如何计算,如灯具等如何确定灯具类型、数量及价格,13.二次灌浆料定额中未明确使用何种材料,能否调整?专家回复更新日期:2007-12-1320:14:001、概算定额双梁之间的现浇板工程量可以归于框架工程量内;2、砼梁浇制板有的定额子目,请了解定额后再提问;3、主厂房金属墙板外墙无保温内容严格执行定额说明;4、地面钢格栅板可以参照复杂地面工;5、严格执行定额规定;6、严格执行定额规定;7、各省(直辖市、自治区)均应有相应的文件规定;8、如属于钢结构则按钢结构定额及预规定执行;定额9、定额规定已经非常明确;10、概算定额已综合考虑,具体双方协商解决;11、概算定额已综合考虑,具体双方协商解决;12、这是从事概预算工作者必须知道的常识;13、见建筑定额与预规的解释。老师:你好!我想咨询一下冷却塔池底板超深采用毛石砼换填,请问是直接套用毛石砼基础定额还是采用满堂基础定额换填为毛石砼,谢谢!专家回复更新日期:2007-12-1319:40:00按地基处理比较合适。专家好!2001年修订本第一册YT12-60子项,定额说明"设计要求不同时,仅换算主材,其他不变",本项人.材.机是否为一遍含量?如果喷涂4遍,如何套用本子项?专家回复更新日期:2007-12-1317:58:00"设计要求不同时,仅换算主材,其他不变",并未说明只按刷一遍考虑,按实际刷的遍数套用定额即可。221
请教专家:根据《预规》的项目划分,消防系统中有变压器消防等项目,对于此类项目在编制概算时采用何种定额子目?一般如何适用定额?谢!!专家回复更新日期:2007-12-1317:50:00按变压器消防构成内容(如管道等)分别套用相应的定额相应子目。电力定额中除了钢梁浇制板以外无其它浇制板,这部分其它浇制板如何计算?专家回复更新日期:2007-12-1317:37:00概预算定额中均有现浇板定额子目,请直接套用定额。1.框架中A排及B排无楼层板上的现浇板应否计入框架工程量内;专家回复更新日期:2007-12-1317:08:00概算可以将无楼层板上的现浇板计入框架工程量内,预算分别计算。专家:你好!目前材料价格上涨幅度很大,请问这个涨价幅度达到多少比例可以调整?国家有没有专门针对此类问题的政策性文件?谢谢!专家回复更新日期:2007-12-1317:00:00各省(市、自治区)均有相应的文件规定,按市场价格调整价差。专家好!冷却塔筒壁及内部构件防水防腐施工中使用氰凝防水防腐涂料,该涂料理论用量380克/平方/道,设计要求刷4道.执行2001年修订本定额中YT12-60项是否可以?刷4道如何执行?(合同执行2001年修)谢谢!专家回复更新日期:2007-12-1017:23:00严格执行该章的说明。如属于新材料双方协商确定是否调整。221
专家你好:2001版电力概算定额是烟囱筒身是否包含避雷针及其装置?谢谢!专家回复更新日期:2007-12-1017:19:00包括。依据“陕西2002年材机调(陕电定字[2003]21号)建筑工程机械价差调整表”对工程机械台班费进行了价差调整。请问专家:此机械台班价差调整是否已包含汽油、柴油、电的价差?是否还需另外对汽油、柴油、电进行价差调整?专家回复更新日期:2007-12-1017:19:00按造价总站的统一规定,机械台班价差调整系数中应该已包含汽油、柴油、电的价差。具体可咨询陕西省电力建设定额站。本工程汽机间屋架钢结构为钢梁和支撑及檩条组成,屋面板为压型钢板钢筋混凝土浇筑,再套用概算GT4-14无保温压型钢板屋面中支撑檩条是否单独计算,实际工程量与定额含量相差200T,请专家指导、谢谢!专家回复更新日期:2007-12-1011:55:00概算定额本身就不是用于结算的,实际工程量与定额含量差如调整合同中有相关条款以合同为准。如未签订合同则双方协商解决。我工程钢结构等部分材料甲方供应,请问是否可以参与取费?专家回复更新日期:2007-12-109:36:00建筑工程概算定额中包括的材料均参与取费,甲方供应部分取费后再按定额价格由甲方扣回。请问甲方供应的材料施工单位是否可以参与取费?专家回复更新日期:2007-12-109:33:00221
安装工程甲方供应的材料施工单位应该按装置性材料预算价格作基数参与临时设施费的取费。现业主要求承包商制作全厂设备的标识牌,大概有几万块,这块费用包括在概算中吗?如果包括应包括在哪个项目中。专家回复更新日期:2007-12-109:31:00概算中包括了定额说明中规程要求的部分,其余包括在安全文明措施费中。概算定额中,主厂房除尘按体积计算;露天布置的锅炉房的除尘该如何计算?专家回复更新日期:2007-12-912:46:00露天布置的锅炉房一般不需要除尘。如发生双方协商确定设备的安装费用。主厂房柱施工中,定额中组合钢模板中的钢支撑是否指模板外的钢围懔和脚手管支撑?专家回复更新日期:2007-12-817:21:00定额中组合钢模板中的钢支撑是为固定钢模板与模板一起使用的。已经按摊销量综合考虑。专家你好,请问结算时土方开挖及回填工程量是否按业主、监理等单位签字认可的隐蔽验槽记录进行结算?专家回复更新日期:2007-12-817:17:00工程量应以实际发生量为准。请问专家,宁夏银川灵武地区是11类地区吗,如果不是,属于几类地区?合同规定执行地方人工工日单价,那么电力系统规定的3元是否还计取?专家回复221
更新日期:2007-12-716:56:00宁夏银川灵武地区是11类地区,仅使用电力行业定额取费时调整。合同规定执行地方人工工日单价,具体见合同条款,原则上电力行业定额与地方定额不能混合使用。专家你好:概算定额第七章中概算子目GT7-1主厂房框架与GT7-2主厂房梁柱在使用中如何区别,什么时候套用GT7-1,什么时候套用GT7-2?(主厂房结构一般有现浇钢筋砼框架梁板柱结构,又有现浇钢筋砼梁柱排架结构)专家回复更新日期:2007-12-78:47:00框架与梁柱在建筑工程中有着严格的定义,按定义区分。煤斗层除老虎头部分外,其它部位没有板,计算楼层面积时是否要扣除专家回复更新日期:2007-12-617:38:00按建筑面积计算规定执行。我公司施工的2*600MW火电厂,送风机地面在主厂房建筑图中表示,做法同锅炉房地面,标高也相同(送风机图册中无地面做法),而送风机设备基础及一次风机基础在甲方工程量清单中已单独计算,请问:送风机地面是计算在锅炉房无地下室地面中?还是按普通地面计算?专家回复更新日期:2007-12-617:37:00因甲方工程量清单中已单独计算送风机设备基础及一次风机基础,因此按普通地面计算比较合理。具体应与工程量清单对应。主厂房A列柱施工:钢围懔的安装费用是否含在定额子目中专家回复更新日期:2007-12-614:28:00按定额计算规则计算。221
根据土建照明概算定额解释说明,定额中只包括一般灯具的费用,未包括成套灯具费用,请问如何鉴别一般灯具和成套灯具?请专家解答为感!谢谢专家回复更新日期:2007-12-69:10:00建筑概算定额中包括的灯具指的是普通白炽灯和单双管日光灯及嵌入式灯具。未包括成套灯具。成套灯具一般是指成套的装饰灯具,如吸顶灯、花灯等。请问,目前在概算的形式下,采暖加热站(主厂房内)的安装包含在土建部分,但是没有明确的安装费用,是否是指采暖加热站的安装包含在主厂房的综合定额中,应该由负责主厂房土建的单位施工。专家回复更新日期:2007-12-511:45:00如果属于厂内采暖加热站的热力系统设备安装,套用热力设备安装相应的定额,建筑定额中包括的内容见第10章说明。在火电厂的建设中,汽机都设计有凝结泵坑,但按照《电力工业基本建设预算管理规定》,凝结泵坑应在“1.1.5地面及地下设施”项目里,而不应划在“1.7汽轮发电机基础”或“1.8汽机附属设备基础”项目里,请问,这种理解是否正确?专家回复更新日期:2007-12-58:39:00按项目划分坑应在“1.1.5地面及地下设施”项目里,基础应划在“1.7汽轮发电机基础”或“1.8汽机附属设备基础”项目里。具体以设计出图为准。请问,概算定额中,通风(空调)工程中的通风管道及部件是按照哪种材料考虑的?若实际设计所使用材料与概算不符,而合同中也没有明确规定,施工单位是否可要求调整?专家回复更新日期:2007-12-58:16:00双方协商或补充合同。221
建筑概算定额中的建构筑物除尘定额是否已经包括除尘管道的主材、安装?专家回复更新日期:2007-12-58:07:00严格按项目划分。电力建设工程预算定额(2001年修订本)中,第四章定额说明中“基础埋深5米,超过5米时,超出部分人工乘系数1.18”如何理解?若自然地坪为-0.5米,那么超深部分是否按-5.5米计算?专家回复更新日期:2007-11-2917:54:00“基础埋深超过5米时,超出部分人工乘以系数1.18”增加的是施工的难度系数,应该按实际施工的自然地坪计算,至于±0.00高于自然地坪部分应在回填时考虑。目前许多电厂要求采用竹胶板清水混凝土工艺,且为了美观,有些矩形柱在柱角增加了2cm木线,请问,如果矩形柱仅仅在柱角增加了木线,是否需按照异型柱计算?专家回复更新日期:2007-11-2917:42:00如果矩形柱仅仅在柱角增加了木线,不得按照异型柱计算,基本建设定额是按建设规程规定要求编制的,对于为了美观等因素额外增加的费用不是定额考虑的内容。根据概预算定额使用说明:烟囱筒身概算定额中已包含灰斗、灰斗门、灰斗平台、隔烟墙、烟气测试孔、沉降观测孔等项目,请问灰斗平台内的不锈钢聚酸管,以及灰斗平台的面层(包括呋喃玻璃钢两层、水泥膨胀珍珠岩找坡、水泥砂浆找平、防腐涂料、60mm厚耐酸混凝土砌块)是否也包括在烟囱筒身定额中专家回复更新日期:2007-11-2915:17:00均包括在概算定额中。221
老师:你好!我想请问一下,概算定额中屋面雨水是否含在概算上下水中?若不含,应该如何计算?若含在上下水中,是按什么做法考虑的,若屋面雨水排水采用φ300的无缝钢管是否可以另行按预算计算?专家回复更新日期:2007-11-2715:13:00概算定额中包括了全部的雨水排水管道,不得调整。如差异较大时双方可协商以合同形式解决。我们这个工程是空冷机组,空冷钢结构设计为五遍油漆,目前施工单位称五遍油漆都已在制造厂刷过了,安装后的刷漆不在其合同范围内,请问如何处理,我们的合同要求油漆由乙方负责,另外如果需要单独计算的话,油漆的超高费应该如何计算,采用那个定额?06版空冷钢结构安装定额是否已经包含了面漆的内容??专家回复更新日期:2007-11-2710:29:001、定额中未包括面漆。刷油漆施工在高空时执行第15章的超高调整。2、刷漆是否在其合同范围内问题以合同或双方再协商补充合同处理。 我想咨询一下电力概算定额中上下水材料是按什么考虑的,通常上下水主要采用铸铁管、PVC管等,现在我们有一个工程采用很厚的无缝钢管,请问是否可以调整,如何调整?专家回复更新日期:2007-11-2710:10:00概算定额是综合考虑的,以综合指标形式给出。上水是按钢管考虑的,下水综合考虑了常用作法,一般不得调整。如差别较大可经双方协商或按预算定额计算。专家您好:我想咨询一下电力定额第九章屋面工程中关于保温层及防水层的问题,屋面保温层及防水层在计算面积时是否扣除风机支座和采光罩支座所占的面积。(定额中所说的风帽是否指的是风机支座)谢谢专家!专家回复更新日期:2007-11-279:50:00221
屋面保温层及防水层在计算面积时不扣除风机支座和采光罩支座所占的面积。因建设工程施工可能造成损害的相邻建筑物、构筑物和地下管线应当采取的专项防护措施费是否包含在电力定额取费中,还是应该单独计列专家回复更新日期:2007-11-279:47:00应该单独计列。专家您好:我想咨询一下《电力工业基本建设预算管理制度及规定》中施工机构转移费是否包括了大型机械场外运输费的费用。专家回复更新日期:2007-11-2122:00:00《电力工业基本建设预算管理制度及规定》的施工机构转移费中包括了大型机械场外运输费的费用。电力概算定额第97页:子目GT6-26,材料含量中有水泥、中砂(含量少),该子目中是否包含水泥砂浆粉刷?实际图纸设计墙面用水泥砂浆粉刷后再刷涂料,是否应按GT6-22子目计算一次粉刷费用?谢谢!专家回复更新日期:2007-11-2014:57:00电力概算定额GT6-26子目中包含了水泥砂浆粉刷后再刷涂料的全部内容。概算定额第12页一.2条:设备基础包括地脚螺栓孔、面层二次灌浆等工作内容。第13页二.1条:基础工程量按基础体积图示尺寸计算体积,请问:基础体积图示尺寸的高度是否包括基础顶面灌浆料的厚度?谢谢。专家回复更新日期:2007-11-1911:41:00基础体积图示尺寸的高度应包括基础顶面灌浆料的厚度。根据电力定额说明,请问对于外墙工程量计算中,如果是平屋顶,且有女儿墙,则外墙高度是算至女儿墙顶吗?谢谢!221
专家回复更新日期:2007-11-1911:16:00请详见工程量计算规则。(概预算定额使用说明P84第3、4、5条,有地下室地面及地下设施定额综合内容比无地下室地面及地下设施定额多了:地下室钢筋混凝土或混凝土底板、垫层、侧壁、顶板、柱、梁、防水层、护壁、隧道、泵坑等项目。根据第5条:主厂房地下室指依据工艺布置所设置的零米以下工程。)以上应该是概算主厂房地面有地下室和无地下室的划分依据,而不是计算规则(计算规则就是按轴线计算)。请明示如何理解以上内容?是否其综合的不同内容是区分的主要依据?谢!!专家回复更新日期:2007-11-168:38:00有无地下在视频设计图纸上是很清楚的,定额的说明是指出子目包含的内容。但不需要以“不同内容是区分的主要依据”。概算定额第12页,GT2-11子母(汽机基础)中是否包括橡胶止水带?专家回复更新日期:2007-11-1518:02:00概算定额设备基础是综合定额,直接套用,不作调整。概算定额第26页一.5条:主厂房无地下室的地面及地下设施,综合了......找平层、防潮层、面层、踢脚线、室外台阶、散水及坡道等。请问:地面砼下的垫层下的灰土(或碎石)是否已包含在内?专家回复更新日期:2007-11-159:48:00定额中包括了地面混凝土下的垫层及素土夯实,未包括垫层下的灰土(或碎石)换填内容。请问100m2221
的SBS卷材防水屋面中所含SBS防水卷材的损耗有多少?我查阅了湖南省99定额和2001电力定额里都没有SBS卷材屋面,但是陕西省99建筑定额里有此项,从其估价表中可看出损耗率为0.22,但是湖南省的就不知道了,按理各地区均不同的吧。请求专家给予指点!谢谢!专家回复更新日期:2007-11-1411:01:002001电力行业定额中包括了损耗。其他定额应以该定额说明为准。陕西省99建筑定额里有损耗率仅针对陕西省定额。湖南省99定额是如何规定的请具体咨询湖南省建设定额站(工程造价管理总站)。电力行业加工配制定额和建筑定额中都有矩形煤斗和圆形的煤斗的制作,且基价相差很多,应如何区分执行哪本定额?专家回复更新日期:2007-11-1410:08:00按项目划分或图纸卷册区分,属于建筑工程的套用建筑定额,属于安装工程的套用电力行业加工配制定额。根据概预算定额使用说明P84第3、4、5条,有地下室地面及地下设施定额综合内容比无地下室地面及地下设施定额多了:地下室钢筋混凝土或混凝土底板、垫层、侧壁、顶板、柱、梁、防水层、护壁、隧道、泵坑等项目。根据第5条:主厂房地下室指依据工艺布置所设置的零米以下工程。基于此,可否如此理解:1、含有隧道等有地下室地面及地下设施定额综合内容的部分或有因工艺布置在零米以下有设施的部分均应适用有地下室地面及地下设施定额?2、根据前面专家“依据图纸进行计算”的答复,有地下室和无地下室的分界以轴线为分界进行计算?敬请予以理解答复为盼!专家回复更新日期:2007-11-1410:01:001、P84第3、4、5条是概算定额的计算规则。2、概算定额有地下室和无地下室的分界以轴线为分界进行计算。预算定额是依据图纸按工程量计算规则计算的。电力概算定额混凝土标号是按C25考虑的,实际施工图纸设计从C15至C45都有,并且C30至C45的比例占80%以上,请问:这部分标号差能否调整?专家回复更新日期:2007-11-149:27:00221
电力概算定额混凝土标号是按C25--C40综合考虑的,使用时不作调整。若预埋铁件为施工单位现场制作,而钢材为甲供,请问施工单位该如何计取埋件的制作费用?专家回复更新日期:2007-11-149:12:00按成品价格减去钢材价格或双方协商。电力建设工程预算定额建筑工程(2001年修订本)第二章地基处理工程说明中的第21条“打孔灌浆桩.....”是指定额中的2.5打孔、灌注混凝土桩吗?如果不是,是指定额中的什么子目?专家回复更新日期:2007-11-149:10:00“打孔灌浆桩如遇.....”应为“打孔灌注桩,如遇.....”。厂区土方开挖,存在二次倒运土再回填,倒运土是否再按预算定额套用YT1-75定额子目,专家回复更新日期:2007-11-148:51:00行业概算定额机械挖土方子目中包括了二次倒运土,不需单独再套用预算定额。行业概算定额厂区机械挖土方不含二次倒运土,事实发生二次倒运土,大家对二次倒运概念不一致,请专家给解答,是否二次倒运土再套一次挖土运土(YT1-75)定额子目.谢谢!专家回复更新日期:2007-11-148:50:00行业概算定额机械挖土方子目中包括了二次倒运土,不需单独再套用预算定额。土建预算定额YT4-99预埋铁件安装中预埋铁件为成品,预埋铁件若为现场制作,其铁件制作费用如何计取?专家回复221
更新日期:2007-11-1017:04:00预算定额中YT4-99预埋铁件安装的定额子目中包含了铁件的制作费。泵送砼增加费中包含的外加剂费用占砼价格的百分之几?专家回复更新日期:2007-11-1016:16:00泵送砼增加费是指使用泵车增加的相关费用,在使用定额时直接按规定系数调整。外加剂是综合考虑的。上次解答为:上下水工程计算规则规定应改为“厂区上下水的面积以厂区围墙以内的占地面积为准”。麻烦请明确一下该占地面积是否为扣除厂区内的建筑物、构筑物的面积?专家回复更新日期:2007-11-916:57:00厂区围墙以内的占地面积不应扣除厂区内的建筑物、构筑物的面积。否则就不能称为围墙以内的占地面积了。概算定额中第10章上下水、采暖、通风、除尘及照明工程1、上下水工程计算规则以厂区围墙以内的建筑面积为准,该面积是否扣除建筑物、构筑物的面积?建筑物、构筑物的上下水在小专业中已单独计算2、厂区采暖工程,计算规则是否与上下水相同?3、灰水回收泵房地下部分是否能按水池计算?专家回复更新日期:2007-11-916:20:001、上下水工程计算规则规定应改为“厂区上下水的面积以厂区围墙以内的占地面积为准”。2、厂区采暖工程,计算规则与上下水相同。3、如果灰水回收泵房地下部分仅是积水池,则可以按水池计算。否则应按地下室计算。对于概预算使用说明中P86页关于钢梁浇制板(压型钢板底模)时每100m2增加12.5kg压型钢板,我记得对此有关勘误,是第4条:P86每“100m2”应为m2,但出处找不到了,请专家予以查实。谢!专家回复更新日期:2007-11-418:54:00221
定额中已包括了组合模板的摊消量价格,压型钢板底模增加的是摊消量的价格补充,不是压型钢板按面积的消耗量。每100m2增加12.5kg压型钢板是正确的。概算定额中第八章中钢管构支架组立中镀锌铁件具体指什么?专家回复更新日期:2007-11-28:46:00镀锌钢管构支架以外的铁件均为镀锌铁件,详见施工图。概算定额土建册p101页"5.钢柱牛腿并入相应的柱内计算,柱间支撑已综合考虑在定额内,不另行计算。”但该部分给的梁注定额子目GT7-20,其他梁柱中钢材含量只有1.05,该部分是否已含了柱间支撑?(目前做的是输煤栈桥的钢支架,柱间支撑约占总重量的50%)专家回复更新日期:2007-11-117:14:00定额中柱间支撑指的是钢结构以柱为主的结构形式,输煤栈桥的斜梁不属于柱间支撑。电力预算定额钢筋混凝土空冷柱计算规则:钢筋混凝土空冷柱及柱头二次灌浆按设计图示尺寸以立方米计算。请问:从基础承台至地面的这部分空心柱是计算在基础工程量中还是计算在上部空心柱中?专家回复更新日期:2007-11-116:53:00从基础承台至地面部分的空心柱之间的分界应按设计图纸要求进行分界。可以计算在上部空心柱中。所有的厂房钢结构如果是甲方提供,其提供的高强螺栓现场检测费用应由甲方承担吗?专家回复更新日期:2007-11-116:44:00按双方合同约定或双方协商解决。221
请问专家:补给水泵房坐落在厂区围墙1KM以外,其内的设备及管道是否也应按预算定额中P453页的说明乘以1.1系数.专家回复更新日期:2007-11-116:38:00补给水泵房坐落在厂区围墙1KM以外直接套用相应的定额,泵房内设备及管道不执行预算定额中P453页的说明乘以1.1系数。我局在某电厂循环水管沟施工中,因地质情况需打12米钢板桩施工,施工完成后拔桩退场,合同约定按电力行业2001年预算定额结算,请问能套用2001年电力预算YT2-26、YT2-30子目吗?该子目中又是如何考虑钢板桩摊销次数的?进退场费用应如何计算?专家回复更新日期:2007-11-116:16:00合同约定按电力行业2001年预算定额结算,因概算定额无打拨钢板桩对应子目,经双方协商一致可以套用YT2-26定额子目。定额水平是一致的。单位工程(如:继电器室)一部分地面有地沟、支墩等属于复杂地面,一部分地面没有地沟、支墩等属于普通地面,按电力概算计算规则,是全部按复杂(或普通)地面计算?还是按复杂地面和普通地面分别计算?专家回复更新日期:2007-10-299:25:00应按定额说明及施工图纸具体确定。电力予算定额基础垫层是否套YT8-10,另能否借用省土建定额5-10?专家回复更新日期:2007-10-268:52:00YT8-10是无筋混凝土垫层,具体应视基础垫层具体情况套用第8章相应的定额。行业定额有的子目一般不得另借用其他定额,因为取费是不同的。请问烟囱使用的施工用筋是否按实计取?烟囱上的混凝土牛腿需用铅皮包裹,但定额中未含有牛腿铅皮材料的子目,应如何计算?221
专家回复更新日期:2007-10-2411:05:00定额中烟囱相应子目中未包括钢筋费用,钢筋可按施工图用量加定额规定的损耗计算,套用YT4-93、YT4-94定额子目。烟囱牛腿采用铅皮或不锈钢材料包裹概算不调整。预算如用量大可增加材料用量。老师:你好!主厂房钢梁浇制板中板的定额套用在问题8与问题89中所套用的定额不同,请问究竟采用哪个定额?谢谢专家回复更新日期:2007-10-2410:27:00可按问题8的定额解释执行。主厂房内设备安装使用业主桁车,是否应扣除机械台班费用?专家回复更新日期:2007-10-2410:17:00业主行车在移交前一般可以使用,移交后再使用,如何扣除双方协商。请问电厂施工需要打钢板桩,合同约定按电力预算进行结算,请问套用2001年电力预算,定额中是否已考虑性摊销费用?若无,具体应如何计算?专家回复更新日期:2007-10-2410:15:00定额与取费中已考虑了摊销费用。一消防水GT9-58子目材料表中规定管材为不大于DN150的焊接钢管,如果实际工程中几乎都是大于DN150的管材,其人,材,机用量是否应按实际情况进行调整?二我公司是按电力概算定额签定的合同,自动喷淋,气体,泡沫等特殊消防系统在电力概算中没有定额,是否可以参照电力预算定额和全国统一安装定额执行?专家回复更新日期:2007-10-2410:14:00221
1、实际工程中几乎都是大于DN150的管材,人工与机械不调整,材料是否调整,应根据施工合同或甲乙双方协商。2、关于特殊消防一般在概算中单独计列一项费用,如何计算实际费用应根据施工合同或甲乙双方协商。主厂房钢结构是由业主委托专业厂家制作的,施工单位只承担钢结构的吊装任务,套用定额时是只计取吊装费,还是象安装工程中的装材费一样进入取费,若进入取费如何计取。专家回复更新日期:2007-10-2312:29:00按合同规定。争议内容:计算规则等的理解1、施工单位方式:套用概算定额,按降水布置方案的范围计算降水面积。2、审计方式:①土建工程概算定额P3页规定,施工降水面积,依据井点降水布置方案,按建筑物、构筑物外围面积计算,审计以循环水管道的外径计算降水面积。②井点降水与管井降水穿插布置,计算降水面积时只取其一。③概算定额P2页说明,轻型井点降水适用于渗透系数5-40m/d,当渗透系数小于5m/d时,按5-20m/d、降水深度6m以内计算,其中每30昼夜运行基价应乘以折减系数0.6,本工程降水的渗透系数小于5m/d,计算运行时基价乘以0.6的系数。问题:1、计算降水面积时是按循环水管道的外径计算,还是按降水布置方案的外围面积计算?2、井点降水与管井降水穿插布置,计算降水面积时是计算一次、按一个总面积二者分列,还是按计算两次、两个总面积?3、计算运行时基价是否乘以0.6的系数?专家回复更新日期:2007-10-239:27:001、井点降水按建筑物、构筑物的外围面积计算。2、井点降水与管井降水穿插布置时各自按其降水范围的外围面积分别计算。3、本工程降水的渗透系数小于5m/d,因此应在计算时基价乘以0.6的系数。顺便说明一下:我们只能对定额中的问题进行解答,不能对审计、建设、施工之间的争议进行调解。争议内容:定额套用(合同签订的是套概算定额)1、施工单位计取方式:套用概算定额。2、审计计取方式:因钢结构的加工配制并非该公司公司制作,概算定额中的钢屋架、吊车梁、平台、梯子、栏杆制作与安装在一起无法拆分,采用套预算定额处理。问题:1、如何套用定额?2、如套用概算定额,其钢屋架、吊车梁、平台、梯子、栏杆的制作费用如何从概算中扣除?(人、材、机,油漆)3、如套用概算定额,定额规定钢屋架支撑(P72页规则1)柱间支撑(P101页规则5)不另计算,是否计算?4、屋面钢梁是计入钢屋架,还是计入梁柱?221
5、预规P20页规定主厂房钢结构柱、梁、支撑取费按综合费率10%计算,是否执行?6、钢结构的制作损耗率是多少?7、钢结构吊装定额子目中含有型钢、铁件、螺栓,该材料是损耗材料、还是措施用材?专家回复更新日期:2007-10-2210:09:001、概算定额包括了全部制作安装内容,如何套用定额应按合同规定。2、钢屋架、吊车梁、平台、梯子、栏杆的制作费用如何扣除也应按合同规定。3、按定额说明规定钢屋架只计算本身重量,钢支撑等不另计算。4、屋面钢梁是计入钢屋架,还是计入梁柱见有关计算规则。5、预规规定钢结构主厂房(柱、梁、支撑)按综合费率10%计算。当然应该执行。6、定额中已包括了钢结构的制作损耗,与预算定额是一致的。7、按定额执行即可。一、消防水1、GT9-58,生活、消防给水子目(1)是否只包括DN150mm,以下管安装。(2)是否包括消火栓、水泵接合器等消防设备安装费用。(3)消防喷淋、水幕、气体灭火管道可否套用本子目,如果不行,应套什么子目。(4)土方开挖如果大部分是石方,可否参照本章说明(10)进行调整。专家回复更新日期:2007-10-229:39:001、包括了全部管道的安装。2、未包括消火栓、接口等消一般消防见第10章。3、消防喷淋、水幕、气体灭火管道等按特殊消防处理。土方开挖如果大部分是石方,可以参照本章说明(10)进行调整。争议内容:成套灯具及配电箱的取费1、施工单位计算方式:套用概算定额,成套灯具及配电箱参与取费。2、审计计算方式:概算定额P234页说明,照明工程包括了一般灯具、灯具附件、开关、插座、计量仪表、继电器、保温材料、绝缘材料,不包括成套灯具等,由此可以看出,成套灯具及配电箱不能参与取费,只能作为价差处理。问题:1、概算材料费中是否包含配电箱费用?2、成套灯具及配电箱是否参与取费?专家回复更新日期:2007-10-229:17:001、一般灯具参与取费,成套灯具与一般灯具价差按价差处理。2、配电箱按设备处理,不参与取费。老师:你好!感谢你的回答,原槽采用毛石砼换填就是基础超深后直接在开挖的断面上原槽采用毛石砼换填至基础标高,此时如何套用定额,是直接套用毛石砼基础定额还是套用垫层定额后换算砼配合比的方式?谢谢!221
专家回复更新日期:2007-10-1515:54:00采用毛石砼换填至基础标高可以直接套用毛石混凝土定额子目。老师:你好!请问电力预算定额中基础超挖换填采用毛石砼基础换填是否能套用毛石砼基础定额?若原槽采用毛石砼换填如何套用定额?谢谢!专家回复更新日期:2007-10-1514:55:00基础超挖换填采用毛石砼基础则可套用毛石砼基础定额子目,“原槽采用毛石砼换填如何套用定额”不知所云何事?概算定额GT7-25普通钢筋子目:材料消耗量中是否包括钢筋损耗量在内?计算规则是什么?专家回复更新日期:2007-10-118:51:00在钢筋混凝土项目中,当钢筋、铁件含量与设计用量不同时,可按设计用量加损耗量减去定额含量进行调整。请问《电力建设工程预算定额(2001年修订本)第一册》P59页桩架90度转向、超运距移动,子目使用于何种情况?桩架转向、移动工程量如何计算?超运距应如何界定?谢谢!专家回复更新日期:2007-10-118:43:00按计算规则及现场实际情况套用相应定额。钻冲孔桩施工项目非施工方原因(如打桩完成后才到开挖图)先打桩后开挖,造成施工部位出现大量空桩(平均5m深),请问电力定额对钻冲孔桩的“空桩”部分如何套用定额?空桩费用如何计算?请回复,谢谢!专家回复更新日期:2007-10-118:40:00221
施工项目非施工方原因造成的损失应按照合同约定条款进行索赔。专家你好:我公司施工的临建场地内均为超过30cm的砂夹石及灰土回填,现在与业主方办理此部分回填结算时,业主方根据“2002年版预规”第14~15页临时设施费率不包括以下内容:“2、临建场地内超过30cm以外的土石方挖、填工程”,就认为30cm以内的土石方挖填工程已含在临设中不予计算,只计算超过30cm以外的部分土石方工程量,请问专家,业主方说法对吗?就算是30cm以内的土石方挖填费用按常规也应由业主方承担,因“三通一平”的费用按常规应该由业主承担,对吗?专家回复更新日期:2007-9-308:13:00按“2002年版预规”第14~15页临时设施费规定“五通一平”不包括在临时设施费中,即施工单位进入场地前场地平整应达到不超过±30cm。如建设单位另外委托单位进行场地平整,则应达到上述要求。如建设单位直接委托你单位进行场地平整,则业主方说法是正确的,±30cm以内的土石方包括在临时设施费中,不再单独计列。专家你好!9月21日已向您们提出此类为题,也于24日得到了答复。只是关于第2个问题,可能我的叙述不够确切,今天将具体情况细述以下。我们施工的循环水泵0m以下层高位6.24m,-7.04m--6.24m为筏板基础,计280m3;-6.24m-0m钢筋砼墙壁厚700mm,计540m3。因循环水泵房系建筑物,故我方分别按yt4-3(满堂基础),yt4-31(地下室墙)套用定额子目。不知可否?专家回复更新日期:2007-9-2915:25:00按你的描述可以这样套用定额。广东省2006定额总说明2.0.23条中对钢板桩的参考摊销损耗为8%,请问对应钢板桩占用时间(即从打到拔的时间)按多少天计算?请回复,谢谢!专家回复更新日期:2007-9-2816:44:00广东省2006定额属于地方定额,具体请咨询省定额站。老师你好:冷却塔塑料填料安装中未计价的塑料填料是否进入定额直接费参与取费专家回复221
更新日期:2007-9-2515:08:00塑料填料安装费直接套用YT12-56定额子目。塑料填料费用属于材料费,按10元/kg计入取费。超出部分按规定的48种材料调整办法办法找价差。预算定额YT1-75—YT1-79分析出来的机械就是履带式挖掘机0.8m3以内,请问此机械价差要不要调整?电定造(2002)27号文附表中没有此项调整专家回复更新日期:2007-9-2415:42:00可按按履带式挖掘机1m3以内机械进行调整。请问专家:机械价差调整表中履带式液压挖掘机1m3以内调整,但没有0.8m3以内的内容,请问履带式液压挖掘机0.8m3以内机械价差要不要调整,如果调整怎样调?专家回复更新日期:2007-9-248:52:00机械价差调整表中给出的机械价差与现行行业定额是一致的,调整内容针对的是行业定额,不是现场实际使用的机械。可通过软件直接调整。请问2006年出版的<补充定额汇编本>中100万千瓦的机组安装定额,锅炉受热面现场组合的焊口数量是多少?无损探伤的比例是按多少考虑的?专家回复更新日期:2007-9-248:47:00锅炉受热面现场组合的焊口数量是按100万千瓦的机组锅炉全部焊口综合考虑的。无损探伤的比例包括了现行相关规程规定要求的全部费用。施工图预算,主厂房楼板设计为压型钢板楼面,在工程量计算时,钢筋混凝土梁上部分是单独计算套用平板4-28还是计入压型钢板混凝土楼面面积内套用4-29专家回复更新日期:2007-9-248:25:00具体见第4章计算规则。221
专家您好!我想请教两个问题:1、2001版电力预算定额土建分册中第四章关于直形墙的两个子目yt4-32和yt4-33一般都在什么情况下使用,是不是主厂房外的防火墙?2、2001版电力预算定额土建分册中第四章yt4-31(地下室墙及抗震墙)通常都在火力发电厂的哪些建筑物中使用,循环水泵房下部层高6m,算不算地下室?专家回复更新日期:2007-9-248:24:001、yt4-32和yt4-33子目适用于指混凝土和钢筋混凝土直形墙。防火墙如系混凝土和钢筋混凝土直形墙,可以套用该子目。2、具体应视设计图纸套用相应定额,具体见说明或咨询设计单位。专家你好:建筑工程预算定额(2001年修订本)第四章说明中“砼工程使用混凝土泵车、搅拌楼、罐车时,按砼强度等级的单价为计算基础,罐车增加8.3%,泵车增加17%,搅拌楼增加3.9%”。请问专家,以上砼增加系数中是否包含砼泵送所用的泵送剂、早强剂等外加剂费用及掺用的粉煤灰费用?谢谢!专家回复更新日期:2007-9-2114:39:00混凝土罐车、泵车、搅拌楼增加系数中包括了其所需的全部外加剂。专家您好:概算定额中照明子目规定的是“照明工程包含一般灯具.........”请问一般灯具是否是指普通白炽灯和普通荧光灯?如果设计或业主要求使用其他灯具,在使用概算投标的工程中应怎样调整该项费用?谢谢专家回复更新日期:2007-9-2111:43:00概算定额中照明子目规定的一般灯具是指白炽灯和40W及以下单管荧光灯。用概算投标的工程可以通过软件列出概算定额中包括的灯具与设计灯具比较后进行调整。,明明是500kV变电站内的220kV间隔扩建部分,为何此间隔的取费是按照220kV标准?那你们制定等级标准的原则是什么?难道只限于新建变电站吗?如果是单纯的500KV变电站内扩建220KV间隔又该如何取费呢?专家回复221
更新日期:2007-9-2011:01:00线路按220kV取费,500kV变电站内的220kV间隔扩建部分按500kV电压等级取费。专家您好:我们这里主厂房为多层现浇框架檐高分别为气机间33.4米,除氧间26.8米,煤仓间46.8米,我套入定额以最高檐高为准(46.8米)以建筑面积总和套入15-30子目,基价乘以垂直运输系数1、及超高调整系数1.18%我是这样理解的,请指点?专家回复更新日期:2007-9-1915:53:00见9月18日748号问题解释。在751问题的答复中,老师提到了建筑机械调整系数,以往建筑机械都是抽量找差,请问现在下发了找差系数吗?专家回复更新日期:2007-9-1915:38:00全国大部分省份均有建筑机械调整系数。具体可询问工程所在地的省级电力建设定额站。安装机械价差是按照调整系数调整的,其中包含汽油、柴油和电,建筑工程中的机械是按照台班找差的,请专家解答一下,建筑工程的施工机械是否按照台班找差后还要找汽油、柴油和电的价差专家回复更新日期:2007-9-198:26:00建筑工程的施工机械调整系数是由各省级电力建设定额站统一测算发布的,按照调整系数调整后不需找汽油、柴油和电的价差。已包括在调整系数中。带挑耳的梁算异型粱吗?专家回复更新日期:2007-9-1818:05:00见9月9日722号问题解答。221
请问专家机械调差按照单价调整完了价差后是否还要调整汽油、柴油和电的价差?专家回复更新日期:2007-9-1818:03:00只能按调整系数进行材机调整,调整系数中已包括了汽油、柴油和电的价差。我是一名学生想请教您有关合同问题,我们做为施工方签订了一份道路施工合同,合同内容:水泥.碎石.中砂为甲方供应,剩下全部为施工方负责,合同价格为8.5元每平米3.5米宽道路,道路基层为甲方施工,甲方要求混凝土搅拌机械为强制性搅拌机,装载机上料,而且施工二次倒料,材料供应不及时导致施工单位造成施工方很大的损失,材料保管费也没有,我们认为这是不合理的,这样的合同在法律上有效吗,请指导谢谢?(8.5元每平米连定额直接费用都不够,施工单位承担不了这么大的损失)甲方供应材料供应不及时导致施工单位造成施工方很大的损失可以索赔,其余按合同法规定及合同条款解决。概算定额中,砼基础定额已含垫层,计量时是否计算垫层量。专家回复更新日期:2007-9-1715:03:00概算定额中,砼基础定额已含垫层,计量时仅计算基础混凝土量,不计算垫层量。垫层量已包括在础混凝基础定额价格中。专家您好关于问题741号的咨询,我们遇到的问题是:设计要求混凝土灌注桩超灌高度不少于1000mm,实际施工过程中土方开挖深度为-4.00m221
,而桩顶标高为-5.00m和-9.50m,标高较深的桩采用引桩方法施工,导致桩顶标高超高,超高部分必须在承台施工时全部截掉,并将桩顶按设计要求处理。请问超灌部分截桩、凿桩头费用如何计算?谢谢!专家回复更新日期:2007-9-1715:00:00定额中未考虑所述内容,具体双方协商解决。请问:概算中,管母线定额中,是否含托架、封端球、MGS、MGT等金具(定额已含MGG金具)。专家回复更新日期:2007-9-1714:58:00概算管母线定额中未包括管形母线、绝缘子和悬吊式金具串、托架、封端球,属于装置性材料内容。定额中包括了MGG、MGS、MGT等金具。请问桩的(灌注桩及其他碎石桩等)检验费用试验费用包含在定额中吗?专家回复更新日期:2007-9-179:14:00定额中未包括桩的检验费用与试验费用。临时设施费中包括了建筑工程检验试验费,主要是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用,以及技术革新和研究试制试验费。专家你好概算定额中预制装定额子目包含截桩头、凿桩头工作内容。灌注桩定额子目是否包含截桩头、凿桩头工作内容?如灌注桩定额子目不包含截桩头、凿桩头工作内容,此项费用如何计算?谢谢!专家回复更新日期:2007-9-178:43:00一般灌注桩是不需要截桩头、凿桩头的,具体请咨询施工技术人员。221
老师您好:请您指点一下定额混凝土配合比与实际现场不一样分析出的量差很大,混凝土由施工方采购搅拌,结算时找材差应按哪个量找,应该怎样处理请指点?专家回复更新日期:2007-9-178:35:00对于预算定额按附录D调整。概算定额对于超过规定深度需放坡的土方工程按1:0.5放坡,但设计图纸或施工规范中要求放坡大于1:0.5是否可按设计或施工规范要求计算?如某卸煤沟需挖深14m,按规定放坡应大于1:0.75,设计要求1:1.25,如何考虑?谢!!专家回复更新日期:2007-9-148:36:00概算定额对于超过规定深度需放坡的土方工程按1:0.5放坡是综合了个种土质考虑的,主要用于编制概算,原则上不作调整。具体结算应按预算定额规定计算。专家您好:筑炉部分的材料(具有材料出厂合格证的)按规范要求进行二次检验费,是否含在工程取费中?还是应单独计取?专家回复更新日期:2007-9-1314:17:00凡按预算定额总说明中所列规范要求内容均已包括在定额中,不得单独计列费用。老师:你好!我想咨询一下概算定额第十章中上下水中是否包括建构筑物屋面工程的雨水的排水内.谢谢!专家回复更新日期:2007-9-1115:28:00概算小指标中已综合包括了除新工艺新材料新技术之外的全部相关的内容。221
专家您好:钢筋砼烟道按概算中的计算规侧横截面积乘以长度以体积计算,在概算中是否可以套GT8-50定额子目,如不可以应该执行哪个子目?专家回复更新日期:2007-9-118:55:00按初步设计图纸套用相应的定额子目。老师您好:混凝土预算分析出的水泥等级,碎石粒径和中砂以及分析出的量,与现场实际用的水泥等级,碎石粒径和配合比不一样,量差非常大请指导材料找差怎样处理?要是按预算软件分析出的量找差那会与实际购买材料总价有误差。专家回复更新日期:2007-9-107:54:00按电力行业规定的48种材料找差。有业主认为,土建工程结构部分的混凝土浇注子目已经包含了脚手架搭拆费用,请问是否正确?我公司认为应该按施工组织设计方案单独计算专家回复更新日期:2007-9-99:45:00概算第8、9、10章包括了脚手架搭拆费用,其余未包括了脚手架搭拆费用,具体见概算定额总说明。老师您好:预算定额91页4-9子目,混凝土柱为C20碎石粒径为40,图纸要求C45混凝土,按附表换算没有C45-40,是否按照C45-碎石15换算,还是按现场实际碎石粒径换算?专家回复更新日期:2007-9-99:34:00建议按C4.5-10换算,因为碎石粒径为10时与碎石粒径为40的单价相同,均为41.30元/m3。221
老师您好:主厂房框架梁,梁两侧带通常挑耳,该梁套框架梁还是异型梁子目,请指导谢谢。专家回复更新日期:2007-9-99:16:00异型梁一般是指无法采用定型组合钢模板施工,有较为复杂断面的梁。主厂房框架梁,梁两侧带通常挑耳,应套用框架梁,梁两侧带的挑耳应计算在工程量内。专家您好:计算主厂房土方大开挖的概算量时,设计图纸中基础的基底标高不一致,全部土方量是否应该按深基础的基底标高计算工程量?谢谢!!!专家回复更新日期:2007-9-98:56:00按图纸计算。老师您好:关于概算定额97页6-22和6-25子目请您指导一下,根据图纸要求外墙面为水泥砂浆抹面然后刷乳胶漆,定额6-22是水泥砂浆,6-25是涂料可单价里含着水泥砂浆含量,为什么砂浆含量那么少,应该怎样理解和套用?专家回复更新日期:2007-9-69:39:00概算定额是按多个工程综合确定的,一般不作调整,同时概算定额也不是作为结算的依据。我公司承担施工的空冷基础底面标高为-6米,现由于地基超深,业主承认增加-6米以下的开挖和换填费用,对于-6米以上由于超深引起的防坡土方增加是否也应该同时调整?专家回复更新日期:2007-9-69:35:00放坡部分应该计算,具体应由双方协商确定。221
关于《电力行业概预算定额》(2001年修订本)使用说明上册P87页五.4、按需要刷防火涂料的钢屋架的总重量以“吨”计算,请问专家“使用说明书”中所指的总重量是否指所有要求刷的构件都计取。专家回复更新日期:2007-9-69:32:00按需要刷防火涂料的钢以“吨”计算。指的是所有要求刷防火涂料的钢屋架的总重量。专家您好:我还想问一下预埋铁件YT4-99的定额子目中制作费与安装费应该怎么划分?(因为我们现在干的工程全是轻包)专家回复更新日期:2007-9-69:25:00双方协商。专家您好:预算定额中YT4-99预埋铁件安装的定额子目中是否包含铁件的制作费,若不包含应套哪个定额子目呢?谢谢!专家回复更新日期:2007-9-412:52:00预算定额中YT4-99预埋铁件安装的定额子目中包含了铁件的制作费。2001预算定额中,现浇基础定额中的混凝土强度为C15,实际为C30,是否可以换算专家回复更新日期:2007-9-312:43:00可以按定额附表调整。家您好:招标及投标报价都使用的是概算定额,其中主厂房照明套用的是GT10-13子目,现在实际施工的大多数为业主指定的高档灯具,与概算定额说明中的“一般灯具”差别很大,此部分费用能否按实调整?谢谢221
专家回复更新日期:2007-8-3017:26:00对于概算定额由于“一般灯具”与目前的设计差异较大,可以根据设计灯具换算概算定额中包含的灯具,并按价差处理。 对于投标报价则应根据招标文件要求及自身企业情况自主报价 。专家您好:土建概算定额233页中说明“5.(3):厂房内上下水包括给、排水管道、卫生器具等”,未说明是否包含主厂房屋顶雨水管道,招标及投标报价中使用的是:GT10-10子目,请问此子目是否不含主厂房屋顶雨水排水管道?是否能单独计算费用?谢谢专家回复更新日期:2007-8-3017:22:00对于招投标工程套用什么子目,是否能单独计算费用均应由投标人自主报价。概算小指标中已综合包括了除新工艺新材料新技术之外的全部相关的内容。在现场施工中,如果钢屋架是用钢板加工成H钢制作的,是否可以不套YT5-5钢屋架制作定额(该定额主要用等边角钢制作)而套YT5-27子目专家回复更新日期:2007-8-2916:38:00仍套用YT5-5钢屋架制作定额子目。请教老师,主厂房屋顶避雷带是属于土建工程还是安装工程?概算定额里没有子目可套,是概算定额漏了项还是屋顶避雷带已包含在某子目中了?专家回复更新日期:2007-8-2916:36:00主厂房屋顶一般不设计避雷带,如有则应按出图划分,即安装出图归安装,建筑出图归建筑。因为概处不是结算依据,对于概算一般不单独计列,视为综合在定额中。221
火电建筑安装工程安全网的费用是否含在脚手架费用中?如不是,那么含在哪项费用中?专家回复更新日期:2007-8-2910:42:00凡定额说明中列出的规程规范(电力建设安全工作规程,DL5009。1-92等)对施工要求的安全网的费用已综合包括在定额中。 按电力行业安全规程要求采取的特殊安全措施的补助费用在施工安全措施补助费计列。专家您好:概算定额中各主要设备基础和附属设备基础没有包含隔震垫材料及费用,现在通用的例如:磨煤机基础的设备橡胶隔震垫是否应该属于设备范畴,由厂家随设备供应?当由施工单位自行采购安装时应怎样调整该项费用?谢谢专家回复更新日期:2007-8-2811:11:00由厂家随设备供应的按设备费处理,由施工单位自行采购安装时可按装置性材料处理,但不作为计取临时设施费的基数,只计取税金。专家你好:因我公司正在办理结算过程中,现对飞灰库内衬轻质耐火砖(耐酸胶泥砌筑)参套概算定额子目有所争议;飞灰库具体作法为:高度约30米、直径约6米;概算定额有两种子目可以参套,1.GT8-48烟囱内衬耐火砖(耐酸胶泥砌筑),2.GT8-54烟道内衬耐火砖(耐酸胶泥砌筑),请问专家,参套上述两种子目中的那一种比较合适。专家回复更新日期:2007-8-289:15:00可参照GT8-54烟道内衬耐火砖(耐酸胶泥砌筑)子目,也可由双方协商解决。老师您好:概算定额钢筋混凝土带型基础,基础图中地梁在-1.3米处,请教老师地梁工程量是否单独计算,定额没有明确说明?专家回复更新日期:2007-8-2414:41:00地梁与筋混凝土带型基础一并计算。221
专家你好:概算定额总说明“九”中这句话“定额中的砼含量按每m3砼含40mm碎石0.85m3折算”如何理解?是否理解为:按每个定额子目摊出的所有石子总量除以0.85得出泵送砼的方量,或者只按定额摊出的40mm碎石方量除以0.85得出泵送砼的方量,而不管摊出的其他规格的石子量(如碎石20mm,砾石40mm、20mm等)专家回复更新日期:2007-8-2413:47:00按需要泵送的每个定额子目摊出的所有砾石和碎石量除以0.85得出泵送砼的方量。专家你好:我公司施工的缝式煤槽底板断面作法为:下部1.4m厚钢筋砼,上部0.44m厚素砼后浇层,且钢筋砼中设计钢筋含量为170kg/m3,底板面积约1000m2。请问套用概算定额时是否应这样套用:上部0.44m厚素砼后浇层套用定额GT3-25,下部1.4m厚钢筋砼套用定额GT2-9?谢谢!专家回复更新日期:2007-8-2410:18:00套什么定额项目要与定额相对应,具体问题请自行解决。1.在计算楼板工程量时,涂料计算规则是否按轴线面积计算,如果楼板是预制板,面积是否包括楼板下面的预制屋面梁?2.在计算墙体粉刷工程量时,计算方式应该按墙体工程量计算规则,那么柱的侧面积及预制吊车梁粉刷面积是否包括在工程量中?专家回复更新日期:2007-8-237:50:00见256页说明4。专家好,根据概算定额(2001年修订本),在计算主厂房上下水体积时,已将煤仓间的体积计算在内.请问专家,煤仓间皮带层输煤冲洗管道是否属主厂房上下水范畴?能否另计费用?专家回复更新日期:2007-8-229:15:00221
上下水体积作为计算基数与其包含的上下水范围是一致的。专家您好,概算定额章说明中(P12)指出,设备基础包括地脚螺栓孔、面层二次灌浆等工作内容。请问专家,当实际施工设备基础二次灌浆材料采用YJCG灌浆材料时,能否调整定额?谢谢!专家回复更新日期:2007-8-229:03:00定额是按细石混凝土考虑的。采用YJCG灌浆材料时,请与建设方协商。《电力工程建设概算定额》(2001)第5章屋架工程说明中,钢屋架按不同跨度,计算屋架本身重量,钢支撑等不另行计算。请问汽机屋面上的通风器的支架是否需要另行计算,如果计算是套用钢屋架子目还是套用设备支架子目?专家回复更新日期:2007-8-179:42:00通风器的支架包括在第10章的小指标中,不需要另行计算。电力工程建设概算定额》(2001)第5章屋架工程说明中,钢屋架按不同跨度,计算屋架本身重量,钢支撑等不另行计算。请问刷防火涂料的工程量是只计算屋架本身重量,还是所以要刷部位的总重量(包括钢支撑等)?专家回复更新日期:2007-8-179:37:00只计算钢屋架本身重量,不计算钢支撑重量。1.在2*600MW机组中,我们施工的和循环水泵房及冷却塔连接的双孔循环水沟道,只有底板、侧壁和连梁,无现浇钢筋混凝土顶板结构。按照概算定额P187页第4条6小项说明中是循环水沟道,是否应套用概算定额第九章GT9-19子目,并按净空体积计算工程量?专家回复更新日期:2007-8-1616:03:00221
当具体条件与定额内容差异较大时,应由双方协商确定。1.我单位施工的2*600MW机组主厂房及附属工程中,设计院出了<<主厂房附属设备基础图>>,图中共有8个基础,(分别为凝结水泵基础、电动给水泵基础、磨煤机基础、送风机基础、一次风机基础、循环水泵坑、密封风机及汽动前置泵基础),按照概算定额27页第7条说明,前五个基础单独计算,循环水泵坑、密封风机及汽动前置泵这三个基础,是否单独计算?还是含在概算定额主厂房地下设施中?2.另设计院还单独出了一卷<<主厂房地下设施图>>其中附属设备基础有反洗水泵基础、阳树脂再生兼贮存塔基础、阴树脂隔离罐基础、冲洗水泵基础、罗茨风机基础、电热水箱基础、酸计量泵基础及沟道等?我们认为这些基础应含在主厂房地下设施中,不另行计算。专家回复更新日期:2007-8-169:55:00请参见《电力行业概预算定额》2001年修订本使用说明上册p84第5、6条。定额是包含了推土机费用,比如12击就应该是五击以内的单价+每增1击的单价*7击。但我是说第一遍强夯和第二遍强夯的点间距、排间距均超过了工程量计算规则中应扣除不夯区域面积的规定尺寸64m2。但如果只算1次,对施工单位来说又不合适,确实是分两次夯的,每次夯击12击。该怎么解决呢?专家回复更新日期:2007-8-1316:35:00见44页说明11。我们在做地基处理工程遇到这样一个问题:主夯点分两遍夯,第一遍各夯点的排间距为8m,点间距为16m。第二遍各夯点的排间距与点间距与第一遍相同。那么强夯面积应该算两次还是一次呢。如果算1次,那推土机又推平了两遍,如果算两次面积好象与定额中工程量计算规则矛盾了。专家回复更新日期:2007-8-129:36:00强夯五击以内应该算一次,定额中包括了推土机推平的费用。221
本工程汽机运转层平台为现浇钢筋混凝土结构,板为钢梁浇制板,分别为6.85米、13.65米两层、面积按轴线长度乘以轴线宽度计算,该平台应该计算几层面积?是否应套用概算钢筋混凝土柱支撑平台GT4-1子目、和钢梁浇制板GT4-9子目,此两项计算规则应该怎样计算?专家回复更新日期:2007-8-129:32:00见27页说明二、1、。按一层计算。屋面保温防水定额子目、图纸要求找平层、防水层各两道是否可调整专家回复更新日期:2007-8-129:30:00概算定额以说明为主,均不作调整。请教专家:1、在401号关于概算问题中“循环水泵房内水池钢筋混凝土顶板按现浇或预制钢筋混凝土板计算”。请问水池在什么情况下其顶板如上执行定额?有顶盖的水池和无井盖水池执行概算定额时有什么不同?2、概算金属保温墙板定额中的压型钢板涂装是按什么考虑的?实际要求较高时可否调整?谢!专家回复更新日期:2007-8-1015:32:001、详见建筑概算定额189页解释。2、概算定额原则上不调整,实际要求较高时可否调整请建设方与施工方协商。过去,加热器平台套用定额为GT4-1+GT4-19。而现在30万机组以上全部设计为汽机大平台,如仍套用原定额,含量严重不足,砼梁等应该未包括在内;是否应套用砼框架、现浇板、钢筋调整的定额子目?专家回复更新日期:2007-8-107:44:0030万机组以上全部设计为汽机大平台,如是钢柱支撑见GT4-4,GT4-5的勘误。如为钢筋混凝土支撑可参照钢柱支撑勘误调整,如能够有施工图量也可按预算定额计算。221
锅炉、气机附属设备基础中是否含前置泵基础,循环水泵坑,密封机基础,因为这几个基础和其他几个基础(凝结水泵基础、给水泵基础、磨煤机基础、送风机基础及一次风机基础)单独在一包图中。专家回复更新日期:2007-8-910:50:00具体请见预规的项目划分。钢筋混凝土墙中是否含穿墙套管及预埋铁件。专家回复更新日期:2007-8-910:47:00钢筋混凝土墙定额中已包含穿墙套管及预埋铁件。概算定额问题请教专家:1、主厂房小安装定额中是否包括厂房地下设施电缆隧道中的照明与消防?定额中有单独的电缆隧道照明子目。2、主厂房外的变压器水消防等是否包括在主厂房小安装定额中?3、建筑物的消防水管道采用沟槽接头连接,由于费用相差较大,能否增加接头费用?4、水喷雾消防是否属于特殊消防?敬请指正!!专家回复更新日期:2007-8-910:46:001、主厂房小安装定额中未包括厂房地下设施电缆隧道中的照明,包括了消防。电缆隧道照明可套用电缆隧道照明子目。2、主厂房外的变压器水消防已经包括在主厂房小安装定额中。3、原则上概算不作调整,具体请与建设方协商。4、水喷雾消防不属于特殊消防。请问专家:电厂项目的汽机房结构,设计图纸按以下分册:A列柱及结构、扩建端、固定端、除氧煤仓间框架、汽轮发电机基座、加热器平台等,汽机房8M层运转层平台相应由各分册图纸中的结构联合组成:周边走道含在各框架8M层梁板结构中、汽机基座8M层结构、加热器8M层结构。根据概算计算规则,汽机运转层平台按汽机间外围轴计算,不扣除孔洞,加热器平台也不另计算。在本项目按01版概算定额实际结算中:8M221
运转层走道结构等已按图纸分册计算在各自的框架梁板或封闭结构中、汽机基座(含地下基础、地上结构,工程量计算至运转层)已按设备基础GT2-11计算。加热器平台布置在汽机基座一侧,按汽机间外围轴线计算面积为3230M2,加热器所在位置轴线面积为960M2。请问:是否需要再按概算GT4-1~5计算汽机运转层平台?如果汽机房外围轴线计算,则走道、汽机基座等位置是否为重复计算?因此我采取的方法:(1)按加热器平台所在的轴线位置计算面积套汽机平台定额子目,或(2)按加热器平台结构套用梁柱钢结构相应定额子目。是否合理?专家回复更新日期:2007-8-115:53:00按照概算定额该章说明中的“工程量计算规则”计算。主厂房屋顶通风器、集控室空调机等设备由业主供应,散件到工地后,委托土建施工单位组装安装,请问套用01土建概算定额的通风工程子目,其费用是否已包含该设备的安装?抑或应另计算安装费用?专家回复更新日期:2007-8-114:17:00详见章说明。请问专家:我所在的电厂工程,按01版概算结算,180M高烟囱筒身自外向内设计依次为钢筋混凝土筒身、泡沫盒装岩棉板填充层、陶粒混凝土耐热耐热层;施工采用双滑施工。请问如何套用定额?我认为:筒身按筒身钢筋混凝土工程量套取GT8-38;岩棉板已综合在筒身中不另套取;陶粒混凝土耐热层按烟囱内衬或其他隔热层相关子目换算套取定额。是否合理?多谢!专家回复更新日期:2007-7-318:47:00烟囱子目中已包括了基础、筒身、内衬,使用时直接套用定额。同时概算定额不是预算定额,也不适合作为结算的依据。专家在问题622中已回答,01概算定额管沟调整1.35系数后,铁件不再调整,是否与定额规定铁件按实际调整相矛盾?专家回复更新日期:2007-7-318:40:00221
作为概算,定额管沟调整1.35系数后,铁件不再调整,定额已综合考虑了各种因素。请问专家:概算定额中,钢煤斗重量不包括内衬耐磨层,而设计采用的不锈钢内衬耐磨层,应该套用什么子目?01概算定额中没有近似的钢板内衬子目?请专家指示专家回复更新日期:2007-7-3016:30:00概算定额中无不锈钢内衬子目,应双方协商确定。请问专家:01概算定额规定:铁件钢筋按实际调整量,在钢筋混凝土管道子目中铁件是否也属于按实际调整范围?但2007-1-1816:34:00的解释:“其定额计算扩大1.35倍是指的人材机均乘以1.35的系数,定额含量当然也理解为调整了1.35倍”,是否可以理解为扩大部分的铁件不需要调整?专家回复更新日期:2007-7-3011:00:00定额含量调整1.35倍后,铁件不需要再调整。请问专家:按01年版概算定额结算钢煤斗项目:其内衬耐磨层设计采用不锈钢板,请问不锈钢板是计算工程量后合并到钢煤斗重量中一并套取定额GT7-14、15,还是按另按内衬相关子目?专家回复更新日期:2007-7-3010:59:00概算定额计算煤斗重量时不包括内衬耐磨层。221
请问专家:是YT4-84(2001版)含桩运输,还是YT2-3含桩运输?桩运输使用何种机械,还是人抬?既然定额含有构件运输,那把第六章中平板拖车组都去掉,把定额都改改。水平运输、垂直运输及超高调整在第4、5、6、12、17章中综合考虑,第15章适用于第3、7、8、9、10、11章,并不含有第2章。根据电定定[2000]23号的编制说明,混凝土构件运输是考虑平板拖车,汽车起重机装卸,请专家不要把构件制作材料运输等同于构件运输!材料、成品、半成品场内水平运输的取定请看电定定[2000]23号的编制说明P7,定额编制说明主要施工方法和施工机械的选定也明确“混凝土预制构件按照现场预制场生产考虑”,并不是大于1km就不属于施工组织范围。专家您再给讲讲桩运输的问题?专家回复更新日期:2007-7-2413:40:00对于桩运输的问题:1、可按照成品价(包括运输在内)前面已经解释过,2、对于现场预制,按照已批准的施工组织设计就地制作,不存在运输问题;否则,按照第6章有关规定执行。你们的工程属于以上那种情况请选择,至于现场运输采用什么机械,按照批准的施工组织设计规定实施,定额是综合考虑的不作调整。请问专家建筑定额(2001年修订本)第五章H型钢钢结构主厂房如为成品供货,YT5-1其制作子目中人工、材料、机械作何调整?专家回复更新日期:2007-7-2413:31:00定额不作调整,如为成品供货,价格差按价差处理。如合同有调整条款,则从合同调整条款。关于桩运输的问题,在问题599中,您回复在1km内不计桩运输,请专家给界定一下YT4-84含桩运输,还是YT2-3含桩运输,是用何种机械运输的?(在以前的回复中您也说YT2-3、YT4-84都不含桩运输,既然这两个子目都不含桩运输,问什么就不能计算桩运输,电定定[2000]23号建筑工程编制说明有明确说明混凝土构件的运输采用的机械)专家回复更新日期:2007-7-2314:57:00见定额总说明。汽机基座厂供埋件,锅炉、磨煤机等厂供地脚螺栓的概算中没有子目,而我单位承建只是土建工程,此部分是属于土建还是属于安装?专家回复更新日期:2007-7-2314:44:00与供货渠道无关,属于土建工程。221
专家老师:关于桩运输的问题,一开始也是问现场预制桩套用yt4-84,打桩套用yt2-3,桩运输是否应计的问题,我一直咨询这个问题,您也没有给我明确答复。我现场预制桩离打桩地点的距离基本都在1Km以内,现场预制桩套yt4-84,打桩套yt2-3,这应该都没问题,这两个子目都不含桩运输,桩的运输应该计算,专家老师您说应计桩运输还是不应计桩运输?请给明确专家回复更新日期:2007-7-2313:10:00如果现场预制桩离打桩地点的距离基本都在1Km以内则不应计桩运输费。专家老师您也别烦,本人也学业不精,爱较真,请谅!关于现场制作桩运输,在595回复中是“预制场在施工组织1km范围内不计运费;在以前的回复中也说yt4-84、yt2-3都不含桩运输,桩是按成品已运至现场考虑的。不管预制场到打桩地点的距离超不超过1km,我都是现场预制桩。我现场也预制了几万方桩,到打桩地点的距离也等等不一,您说现场预制桩1km以内不计,我在现场桩预制套用yt4-84,打桩套用yt2-3,这两个字目到底哪个含桩运输?还是在取费中含桩运输?请专家明示,本人电话13508970319,欢迎指导专家回复更新日期:2007-7-208:36:00不在施工组织范围内不属于现场预制,没要求一定套用yt4-84子目。可以按按成品桩已运至现场考虑。该问题已经问了多次了,这不是“爱较真”的问题,请参加电力行业的概预算培训班,把基础概念搞清楚。专家老师:问题594在问题593中也没有明示,现场预制场到打桩地点的桩运输如何计算,请给与明示?到底要不要计算?怎样计算?不计算是YT2-3含桩运输,还是YT4-84含桩运输?谢谢专家回复更新日期:2007-7-1817:10:00预制场在施工组织范围(1km)内不计算运费,预制场不在施工组织范围内则按购置成品桩到打桩地点计算。已多次明确了,为什么还问?在问题593中关于桩运输的问题,专家老师也给了答复,预算定额第六章构件安装子目是含有1km221
厂内运输,按现行施工组织设计应能够运至打桩地点。现场预制桩肯定得运至打桩地点,不然也无桩可打。从现场预制场到打桩地点的运输,也得用吊车装卸,拖车运输,无论是谁运输都的发生这笔费用,这笔费用也是很大的,现场预制场到打桩地点的运输也是应该计算的,是这样吧?请专家老师给与指点与明示,不胜感激专家回复更新日期:2007-7-189:46:00请参见#593答复。专家老师:预算第六章构件安装子目是含有1Km厂内运输,而我咨询的问题是现场预制桩从预制厂到打桩地点桩运输的问题。在问题551、557、560、562、592时都有回复,YT4-84和YT2-3都不含桩运输,桩是按成品桩已运至打桩现场考虑的。如果购买成品桩不会存在这个问题,成品桩都会运至打桩地点,并按要求堆放;可是在现场预制场预制桩时,既然YT4-84和YT2-3都不含桩运输,预制场到打桩地点的运输就应该计算?这在电定定[2000]23号建筑工程编制说明中也明确了构件运输定额所采用的机械。请专家指点专家回复更新日期:2007-7-1718:17:00预算第六章构件安装子目是含有1Km厂内运输,按现行施工组织设计应能够运至打桩现场。如预制场不在现场则按成品桩考虑,不需单独计算运费。施工图预算:打桩时,定额考虑桩成品已运至打桩地点,请问专家老师,现场预制桩,预制场到打桩地点的运输是否应该计算费用?谢谢专家回复更新日期:2007-7-178:22:00前面已明确答复了预制桩已包括了1km的运输,请不要重复问同样的问题,以节省网络资源。施工图预算,散水与建筑物连接处的伸缩缝(比如说图纸设计伸缩缝做法为填沥青麻丝),伸缩缝是否应套用定额计算费用?专家回复更新日期:2007-7-1616:16:00221
预算可以套用相应的定额子目。我工程项目部图纸压型复合墙板采用两层作法:一层包龙骨,一层为保温墙板,套定额时可不可以套一笔YT6-32(有保温)和YT6-33(无保温)?另阴阳角所用压型板费用套什么相应子目?专家回复更新日期:2007-7-1611:39:00定额没考虑这种情况,请与建设单位协商解决。施工图预算中,散水与建筑物相结处伸缩缝是否应计算?专家回复更新日期:2007-7-167:53:00应计算什么?如指面积,则计入散水面积。专家,你好,建筑工程概算定额保温压型墙板子目中内侧板按0.5mm厚镀锌钢板考虑,外侧板按0.8mm厚压型钢板考虑:实际施工中内外板均为压型钢板,可否参照预算定额中第6章构件安装及运输工程章节中定额说明第2条执行,即扣除镀锌钢板消耗量,压型钢板消耗量乘1.95的系数.请专家解答,谢谢.专家回复更新日期:2007-7-167:51:00概算定额原则上不作调整。如实际情况与定额差异较大时具体可由建设方与施工方协商解决。220kv安全自动装置调式(单体、分系统)如何计列。谢谢专家回复更新日期:2007-7-1310:44:00220kv安全自动装置具体的功能是什么?221
磨煤机油站坑、循环水泵坑、凝结水泵坑基础执行预算定额,是套用基础定额不是套用池类相关子目专家回复更新日期:2007-7-1310:07:00属于主厂房部分执行第四章有关子目,属于构筑物部分执行第十二章有关子目。煤机基础等设备基础换填执行预算定额中的哪个定额子目专家回复更新日期:2007-7-139:33:00根据图纸技术要求套用相应定额。土建工程图纸设计墙板为龙骨外侧压型钢板加保温,龙骨内侧为单层压型钢板,但概算中只给GT6-4保温墙板,这个问题需怎样处理专家回复更新日期:2007-7-1112:28:00定额GT6-4是按照压型钢板保温考虑的。预规中规定大于10000m3的独立土石方按灰坝工程取综合费率23%,那么变电站地基处理工程土方大于10000m3了,是否要按23%取费呢?专家回复更新日期:2007-7-1112:21:00变电站也同样按预规执行。辅助用房是框架结构,设计图纸说用陶粒混凝土空心砌块砌筑,而实际情况是红砖和砌块混合砌筑的外墙,内墙底部砌三皮红砖后,又砌的陶粒砌块请问:1、用不用区分砖和砌块各是多少?2、该套砌块子目还是砖子目?谢谢!!!专家回复更新日期:2007-7-99:52:00221
属于设计变更,按照变更或签证处理。现在设计院施工图设计没有设计照明接线盒数量,按现有电力行业预算计算规则该如何计算接线盒数量?专家回复更新日期:2007-7-99:42:00可以从施工图直接计算或咨询设计。在卸煤沟沟壁底标高-8.7m外向外浇筑钢筋混凝土通风道,水平段截面2740*2740,长3.8m;垂直段浇至0.1mm标高,截面1740*2740,高6.3m;0.1mm~4.5mm标高为砖砌,请问专家,通风道应套用概算哪个定额子目专家回复更新日期:2007-7-516:53:00如果能够计算出浇筑钢筋混凝土量,则可参照GT9-21,GT9-22子目。但一般在概算阶段设计院提的量与卸煤沟是合并在一起的,不需要单独计算。关于桩运输,专家在编号560中给出回复,即YT2-3与YT4-84中都不含桩运输,定额是按桩成品已运至现场考虑的。请问专家,现场预制桩,在打桩时运至打桩地点,是否应计桩运输,套用YT6-65?专家回复更新日期:2007-7-513:03:00已经明确答复“定额是按现行的组织设计施工条件编制的,是按桩成品已运到现场考虑的。”因此不计算桩运输费用。请问专家:是YT4-84(2001版)含桩运输,还是YT2-3含桩运输?桩运输使用何种机械,还是人抬?既然定额含有构件运输,那把第六章中平板拖车组都去掉,把费用都省算了。根据电定定[2000]23号的编制说明,混凝土构件运输是考虑平板拖车,汽车起重机装卸,请专家不要把构件制作材料运输等同于构件运输!专家回复更新日期:2007-7-410:54:00221
第15章水平、垂直运输及建筑物超高调整说明中以说的很清楚,只适用于第三、七、八、九、十、十一章,不包括第二章。定额是按现行的组织设计施工条件编制的,是按桩成品已运到现场考虑的。定额考虑帮扎和焊接连接,未考虑电渣压力焊或者其他连接方式,电渣压力焊焊工也是特殊工种,费用也很大,请专家明示?专家回复更新日期:2007-7-48:10:00定额中钢筋的连接方式已综合考虑了电渣压力焊接方式及费用,因此不作调整。概算定额中钢筋为焊接或绑扎,应该不包括直螺纹连接,直螺纹套筒的费用较大,增加的费用如何调整?专家回复更新日期:2007-7-311:07:00直螺纹套筒对于02版定额属于新材料新工艺,定额中未包括该费用,具体可参考06版建筑定额。电力定额2001修定,第五章,金属结构说明中,栏杆制作仅适用于厂房中的平台的护栏,那么烟囱内的栏杆也适用于吗?谢谢...专家回复更新日期:2007-7-38:07:00烟囱内的栏杆不知是否指的是砖套筒式烟囱?如是砖套筒式烟囱则定额缺项,可参照2006版建筑预算定额。施工图预算:4-84预制桩工作内容为模版制作、安装、拆除,混凝土搅拌、捣固、养护,成品起模、归堆。2-3打桩工作内容:准备打桩机具,移动打桩机及其轨道轨道吊装定位,安、卸桩帽,校正,打桩。这两个子目不含桩运输,这一点从定额机械费中也可看出;而专家给出解释“包含1km厂内运输,超出1km部分签证计算”是第六章的说明。套用第六章子目部分是含有1km厂内运输,第六章机械费中也含有平板拖车组。首先我们认为制作中不含构件厂内运输(构件厂内运输含在第六章子目中),且打桩中也不含桩运输,专家老师怎样认为?专家回复221
更新日期:2007-7-37:48:00定额总说明七中明确“定额中考虑的工作内容,除各章另有说明者外,均包括从施工准备、场内运输、施工操作到完工清理全过程所有的施工工序,其中场内运输指材料(半成品、成品)从现场(堆放地点)运至施工操作地点的水平及垂直运输”。第2章地基处理工程说明中未明确单独计算场内运输。在2001年概算中钢筋连接是否包括直螺纹连接专家回复更新日期:2007-7-213:38:00定额中钢筋的连接方式不作调整。施工图预算,打桩套用YT2-3,制作套用YT4-84,问:现场预制桩打桩时是否应计算桩运输?专家回复更新日期:2007-7-28:35:00具体应视现场预制桩距打桩地点的运输距离而定,如运输距离在1km以内则不再计算桩运输,如运输距离在1km以上则另行套用构件运输定额。工图预算,图纸要求烟囱竖向钢筋采用电渣压力焊,钢筋长度是按电渣压力焊连接的方式给的,电渣压力焊在行业预算定额中没有此项,问能否套用地方定额进入造价?专家回复更新日期:2007-6-2915:19:00定额中钢筋的连接方式不作调整。老师在我的问题编号:539类型:土建amor0119:老师您好,我刚才提问泵罐车增加部分是否计税,您回答不计税金。这与国家税法规定发生冲突,实际上国家税法是按工程全部不含税造价为基础收取税金的。请问怎么解释这块增加费不需要计税?专家回复更新日期:2007-6-21221
11:20:00国家税法规定不发生冲突。在泵罐车增加部分中已经考虑了营业税、教育附加和城市维护的费用,否则不会调整这么多,你可以比较一下目前的商品混凝土及泵罐车费用,这只是定额的增加部分,定额中已经包括了普通混凝土的费用。请问,你们在测这个这些系数的时候是怎么考虑计入税金的?按哪个税率?市区?县镇的?其他地方的?如果是加权平均的,计算基础是什么?如果你是按的市区计算,电厂所在地在“县镇德等在其他地方是就存在施工队多收少缴税这种犯法的事情;如果按其他就存在少收多缴可能;如果是加权平均计算,测算的基础又是什么?这个问题因为您说税金已经含在系数里,那么因为电厂施工地点的不同就存在多收少缴,或少收多缴的问题,这对国家收税和企业都有影响。专家回复更新日期:2007-6-2915:05:00目前调试定额的工日单价中也已经包括了税金。对建筑工程而言只是泵罐车增加部分综合测算后包含了税金,电厂施工地点的不同对国家收税和企业都影响不大。我单位与业主签订的合同是按施工图工程量套用概算定额,增减额按批准概算超过50万元进行结算。卸煤沟零米地面套用复杂地面水泥砂浆面层定额,设计图纸零米有二条排水沟,要求排水沟上面盖铸铁地沟盖板,但盖板材料费在概算定额中未包括,在批准概算中也未开列,请问专家,盖板应由业主采购还是由施工单位采购。专家回复更新日期:2007-6-298:12:00具体由谁采购应在施工合同中明确,如合同中未明确,则应由建设、施工、监理、设计等各方协商解决。施工图预算,工程使用混凝土泵车、搅拌楼、罐车时,罐车增加8.3%,泵车增加17%,搅拌楼增加3.9%,混凝土等级按图纸要求换算。混凝土配合比在96年版预算定额中明确说明按泵送混凝土配合比换算,而2001版预算定额没有明确说明,请问套用2001年版预算定额,泵送混凝土是否计算泵送费,又采用泵送混凝土配合比?谢谢!专家回复更新日期:2007-6-298:11:00泵送混凝土泵车、搅拌楼、罐车的调整系数中已综合考虑了同标号采用泵送混凝土的配合比,计算时不再调整。221
老师您好,我刚才提问泵罐车增加部分是否计税,您回答不计税金。这与国家税法规定发生冲突,实际上国家税法是按工程全部不含税造价为基础收取税金的。请问怎么解释这块增加费不需要计税?专家回复更新日期:2007-6-2211:17:00 与国家税法规定不发生冲突。在泵罐车增加部分中已经考虑了营业税、教育附加和城市维护的费用,否则不会调整这么多,你可以比较一下目前的商品混凝土及泵罐车费用,这只是定额的增加部分,定额中已经包括了普通混凝土的费用。老师你好:在298类型关于“使用搅拌楼、罐车、泵车浇捣砼时,按砼强度等级的单价为计算基础,搅拌楼增加3.9%,罐车增加8.3%,泵车增加17%,是否是进入基价参与取费。”这个问题中,专家回复“不参与取费,计入措施费中。”请问这部分增加费计税不?专家回复更新日期:2007-6-2110:49:00不计取税金。机务专业1、请教专家:2001版机务预算定额中,入炉煤采样装置的安装适用皮带机附属设备安装中的YJ5-116机械采样装置定额子目是否正确?其适用范围有什么规定?请指教!谢!专家回复入炉煤采样装置应该就是机械采样装置,只是安装位置不同。具体请咨询设计单位2、请问专家:第二册预算定额YJ4-61YJ4-62的单位100m是按编织绳的长度计算还是按管道的延长米计算.221
专家回复按管道的长度计算。3、请问2005年12月30日发布的补充定额中空冷排汽装置安装(600MW)是按整件考虑,还是按散件考虑.如按整件考虑,请问散件如何考虑?专家回复定额按散件到货,现场组合安装考虑。4、专家:您好!您于5月11号给我们的回复是地方工资性津贴1.28元/工日与中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》中增加的人工费是两个调整内容。在计算时分别按工日数计算调整,均只计取税金。从均只计取税金来理解,也就是说地方工资性津贴1.28元/工日乘以工日的金额,不能除以21折算成工日后乘以4元,其计算公式为(定额人工合计/21*4元),而不是[(定额人工合计+1.28*合计工日)/21*4元],对吗?专家回复地方工资性津贴=工日数*1.28元/工日。只计取税金。5、专家:您好!地方工资性津贴1.28/工日,我们认为不能参加中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》调增人工费,土建每工日增加3元,安装每工日增加4元,不参与取费,只计取税金对吗?专家回复你提的问题不是很清楚,地方工资性津贴1.28/ 221
工日与中电联技经(2002)74号文《关于调整电力工程建设火电、送变电工程定额人工工日单价的通知》中增加的人工费是两个调整内容。在计算时分别按工日数计算调整,均只计取税金。6、专家:您好!请问渣仓为2*180m3直径φ7m套什么定额合适?专家回复套用现浇混凝土墙及相应的屋顶结构,以后这样初级的问题请不要在这里提问,以节省网络资源。7、专家:您好!电厂输煤系统煤仓间的皮带运输机安装的具体情况是这样的,开始,1#2#主厂房建筑完后,皮带运输机先安装到2#3#主厂房建筑的交界处,已满足1#2#机运煤需求;而后,3#4#主厂房建筑完工后,又把此皮带运输机的尾部拆除重装在4#主厂房的相应位置且增加皮带的长度。我的问题是此尾部的拆除重装工作是否要另计?还是综合考虑在这条皮带运输机的安装中?谢谢1专家回复拆除重装工作应按过渡措施费考虑。8、我们在与甲方结算时,锅炉汽机附属机械及辅助设备安装图纸中,用作现场制作设备支架用的型钢及部分管道、阀门,甲方说含在设备安装费中了,不计安装费也不计装材费,而我方认为这些材料应该属于构成主体的装置性材料,而非定额中的计价材料!专家回复具体见定额说明。9、专家:你好!在凝结水处理系统管道安装中只有2*300MW子目GJ8-78,没有2*600MW子目套,请问怎么套221
专家回复2×600MW工程套用2×300MW子目。10、请问专家:电力概算定额(2001年修订本)建筑工程、热力设备安装工程、电气设备安装工程交底资料到什么地方去买。专家回复电力概算定额(2001年修订本)热力设备安装工程交底资料在2001年定额发行时由各省电力建设定额站一次性统计发行,其余交底资料可从本网站的“计价依据”栏目的定额解释下载。11、专家你好: 1.在“计价栏目”的定额下没有热力设备安装工程的交底资料,请问:到什么地方找。2.定额子目GJ8-14是过滤、一级除盐加混床(出力120t/n)设备安装的安装费,请问:此套设备的安装包括其设备上的阀门安装吗?专家回复一般按照设计分界线确定是否属于安装项目。12、在预规中,综合水泵房安装属于安装项目,消防泵及管道、生活水泵及管道属于建筑项目。在我们这里,消防水泵、喷淋水泵、绿化公用给水泵、生活水泵和排污泵布置在综合水泵房内,升压水泵没有布置在综合水泵房内。请教专家,这种情况下,综合水泵房的设备及管道安装应划为建筑项目还是安装项目。专家回复综合水泵房的设备管道属于安装项目。13、专家您好,请问电除尘的地脚螺栓安装是否包含于电除尘安装中?221
专家回复地脚螺栓安装定额已包括。14、专家您好,我想咨询一下:磨煤机轨道安装中,用于轨道安装的吊架工程量是否包含在轨道安装中?注:此部分工程量比较大,所用连接材料为与轨道同型号的工字钢。专家回复概算定额中由建筑专业出图的起重设备轨道安装及主材费均已包含在主体建筑工程中,机务出图的定额中已包括单轨本身材料费及车档的制作安装及主材费汽水管道装置性材料综合价中是否包括补偿器价格15、现行国家规定,起重设备安装后需取得特检所的准用许可证,我单位在一个火电建设项目上业主要求我方承担此部分特检费且不另行增补工程费,双方合同是以2001年预规来划定费用界限的,请问业主这一作法是否有所根据。专家回复施工用的起重设备的全部费用均已包括在定额子目的机械费中,特检所的准用许可证也应由机械使用单位承担。工程项目中的起重设备检验费用应由建设单位从质量监督检测费中支付。16、专家老师:您好,在《热力设备安装工程预算定额》P112页辅机基础埋件定额子目中(YJ2-108/109),埋件包括那些内容,是指的预埋铁件吗?是否也包括地脚螺栓和预埋框架的安装?以磨煤机安装为例:磨煤机地脚螺栓和预埋框架是否应该套用此定额子项,另现在的磨煤机安装中出现的隔震弹簧的安装是否也应该套用此定额子项?地脚螺栓及预埋框架、隔震弹簧一般在土建专业基础中出图,是否应该属于土建专业定额安装范畴,套用机务专业安装定额合适吗?221
专家回复设备的基础框架及地脚螺栓,除随设备供应的外,其他按设计图纸划分。建筑专业设计的划入建筑专业,机务专业设计的划入机务专业,设备的二次灌浆划入建筑专业。随设备供应的应划入设备安装费中,如定额明确设备安装费中未包括其安装内容,按说明单独套用相应的定额子目。17、在2002板电力预算定额P351页的说明中有"对凝结水精处理系统,若选用带有升压泵的低压系统时,定额乘以系数1.8".请问该系统管道套用什么子目,还乘以系数1.8吗?谢谢专家回复该系统管路安装按照P348的说明1.和2.内容执行,套用相应定额,不乘系数。18、你好!我想问一下锅炉本体刷漆老版定额中调合漆的消耗量是2.9kg/t,新版定额的调和漆消耗量是5kg/t,为什么会相差近一倍?另锅炉本体油漆包括几遍油漆?专家回复如果是概算定额参见#386答复;预算定额参见#356答复。19、请问专家:我们安概算总体承包了脱硫系统的安装,现在业主要求我们给所有钢架,设备本体刷面漆,这在我们范围内吗?概算定额应该刷几遍?专家回复概算油漆已在定额中综合考虑,不作调整。脱硫系统总体承包已签订了合同同则钢架,设备本体刷面漆按合同条款处理。221
20、专家老师:您好,再次请问概算定额中设备油漆中面漆是按照几遍考虑的,请指点迷津,百忙中给予答复,谢谢!专家回复概算定额锅炉本体的设备油漆,请参见《电力行业概预算定额(2001年修订本)使用说明 上册 P98第一段。21、请问专家:对于由设备厂家提供的螺栓及其固定框架是否应看作是设备的一部分?如果是属于设备,是否应该由安装专业施工?谢谢。专家回复由设备厂家提供的螺栓及其固定框架一般应属于设备部分,由安装专业施工。具体见施工图纸,原则上哪个专业出图由哪个专业施工。22、请问锅炉钢架一般属甲供,那么概算中是含一遍面漆吗?若实际按两遍施工,是否应该属委托调增一遍费用?专家回复根据规程要求双方协商解决。23、请问:在承包合同中明确项目法人供应的材料,包括四大管道的主材,那么按预规是否应包括管道、管件、支吊架、疏放水的所有材料呢?请专家指点!专家回复项目法人供应的四大管道的主材具体应以双方签订的合同条款为依据,与预规规定无关。甲供材料部分在结算时应按预算价格计取临时设施费,如作为施工单位的建安工程量则应计取税金。221
24、请问合同清单中管道安装项目的工程量为t,那么计算工程师量时是管道的延长米折算为重量,包不包括阀门、支撑及其他管件的重量呢?专家回复如果按照电力工程建设概算定额(2001年修订本)热力设备安装工程编制清单,请参见P228章说明。25、家老师:您好,根据预规与综合预算价格中的解释主蒸汽管道的界限划分:600MW机组是从锅炉过热器集箱出口至汽轮机高压缸主汽门进口止。而实际锅炉厂与设计院的界限划分是以过热器集箱出口外安全阀管段为分界线,出口集箱-安全阀管段由锅炉厂供货,剩余至主汽门进口段由设计院设计,在套用定额时计算管道长度应该是从过热器集箱出口开始计算,还是仅计算设计院设计部分,并将锅炉厂供货部分(集箱出口至安全阀管段)划分到过热系统安装中去?专家回复主蒸汽管道在套用定额时计算管道长度的界限以应以预规规定的项目划分为准。26、概算定额设备油漆含在设备安装费内,是如何考虑的,是否与锅炉本体油漆一样,按照防锈漆以修补为主考虑,面漆按一遍考虑的?专家回复概算定额设备油漆已包括在定额中相关子目中,是综合考虑的,一般不作调整。27、请问:气力除灰中的gj7-103~gj7-106中包括的起重机的轨道的材料费,是在定额的材料费(计价材料)中,还是应该属于设备应该由起重机厂供。谢谢起重机费用是按机械台班计入机械费的。与定额的材料费(计价材料)无关,与安装的设备也无关。你回答的不是我讲的起重机,我讲的起重机指空压机房221
需安装的起重机(电动单梁悬挂式起重机G=3TLK=9.0ML=10.5MHK=4N=4.5+2*0.4KW)。谢谢。专家回复由于各个设计院的设计习惯不同,起重机械所用单轨的设计出图有时分属不同的专业,有的单位由机务出图,有的为土建专业出图,凡是由土建专业出图的,起重机械轨道的安装及主材费已经包括在其主体建筑工程中,凡由机务专业设计的单轨应套用本定额单轨有关子目。定额中已包括单轨本身材料及车档的制作安装及主材费。28、请教专家:机务定额61页的锅炉本体油漆面漆是按一遍考虑的还是按二遍考虑的?专家回复2001版机务预算定额本体油漆,防锈漆以修补为主考虑,面漆按一遍考虑考虑。29、请教专家:保温工程在做施工图概算工程量中,保温工程量是按照施工图和工程量计算规则计算的净量上综合价,还是需要增加计算损耗量?专家回复编制概算时,损耗包括在综合价中了。30、请问:电力2001概算定额中工程量计算是:直管+损耗+阀门+管件+支吊架的重量;还是管道延长米+阀门+管件+支吊的重量。计算依据在那里能找到?专家回复概算定额中安装工程量计算按整个管道的长度计算。具体见定额说明。221
31、请问:气力除灰中的gj7-103~gj7-106中包括的起重机的轨道的材料费,是在定额的材料费(计价材料)中,还是应该属于设备应该由起重机厂供。谢谢专家回复起重机费用是按机械台班计入机械费的。与定额的材料费(计价材料)无关,与安装的设备也无关。32、请问,600MW机组的P92高压管道应套用何种概算定额专家回复可参照P9133、目前,电厂四大管道等系统安装均采用工厂化配管,现场安装.如实际在现场坡口,组合,定额是否调整.定额是否按工厂化配管考虑?专家回复定额不调整。34、请教在汽机房行车机务安装的概算定额里是否包含电气部分的安装,轨道的安装,若不包含,在哪里??专家回复请参见概算定额(2001修订本)P100说明五35、qynhealth:电动阀门安装是否套相应阀门安装和电动装置两个子目?我与这位同志一样的问题,请专家明确回答。专家回复221
在预算定额中,电动阀门安装应套相应阀门安装和电动装置两个子目。36、老师您好!电厂在卸煤沟和斗轮机处的输煤皮带机各配有二位置和三位置的伸缩装置。我想请问老师电力预算定额里皮带运输机的安装中是否含有此伸缩装置的安装?我看了定额子目内容,犹豫的认为不含,但又没有确切的依据。如果不含?改如何参套?请老师不要见笑我的愚笨。非常感谢!专家回复应随设备安装。37、电力建设工程预算定额(2002)第六册调试中,以机组容量等级划分的。如YS1-276接地网机组容量50MW,YS1-277接地网机组容量125MW,如果是5.5MW,10MW如何套用?专家回复以机组容量等级划分是指某机组的等级,一般分为 50MW、125MW、200 MW、300 MW、600 MW。根据具体建设机组容量套用相近的容量定额。5.5MW套用50MW相应定额,10MW套用125MW相应定额。38、分系统试运过程中所消耗的电费是否全部包含在概算定额中?若施工单位只是配合分系统调试和整套启动调试,请问业主应怎样合理扣除施工单位分系统试运过程中所消耗的电费.专家回复221
概算定额中仅包含了一部分分系统调试内容,并未全部包括,未包括部分应套用调试定额。整套启动调试时所用的电费包含在其他费用的整套启动试运费中,调试定额270元/工日中未包括电费,不应从施工或调试单位扣除。如分系统调试内容包括在概算定额中,则分系统调试所用的电费已包含在概算定额中,如分系统调试内容未包括在概算定额中,则分系统调试所用的电费已包含在调试定额250元/工日中。业主可以收回从施工单位或调试单位在分系统调试中所消耗的电费,合理扣除的方法只能通过计量或双方以合同形式约定。39、请教各位专家,热力设备安装定额内(2002)属锅炉厂家焊缝,现场检验时是否可以另行计算,定额内本体安装是不是包含了此项工作?谢谢!专家回复请说明是概算定额还是预算定额,什么样的焊缝。40、设备调试阶段和试运阶段,设备的填充油,例如锅炉辅机的磨煤机或一次风机都要用润滑油,但是一旦试运完毕后,所有的填充油需要全部放掉,再填充新油,此部分费用在概算中是否都在设备费里考虑了?专家回复设备调试阶段和试运阶段,设备的填充油,已包括在设备费、概算定额和预规相关取费中,所有的填充油也不一定需要全部放掉,再填充新油,也可以经过过滤合格后重新使用。41、电力建设工程预算定额(第二册热力设备安装工程)p170页4.7设备保温的所有子项目含不含铁丝网敷设(现在很多设备保温只有铁丝网敷设,而无抹面)?专家回复电力建设工程预算定额是按全国电力行业平均水平的施工方法综合确定的。而新技术、新工艺是层出不穷的。如属于特殊的新技术或施工方法,可以报省电力建设定额站补充新的定额子目。42、请教一下各位专家,1025T/H锅炉炉前系统清洗是不是可以单独计取?221
专家回复锅炉清洗及水压试验内容在定额中有专门的子目供使用。43、请较一下各位专家,合金材料的检验(光谱)工作是属材料保管范围内还是属安装范围内工作?专家回复对于建筑材料在现场管理费中包括了对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自投试验室进行试验所耗用的材料和化学药品等费用,以及技术革新的研究试制试验费。对于安装工程的装置性材料,预算价内包括的是经检验后的合格产品,并附有产品质量合格证书。44、请问仪用及检修用压缩空气罐如何套用子目,是否已含在空压机安装中专家回复如是编制概算,请见《电力工程建设概算定额-热力设备安装工程》530页说明(2)并套用相应的定额子目;如是编制预算,请见《电力工程建设预算定额-热力设备安装工程》68页说明七,并套用相应的定额子目。45、在机组试运期间,锅炉吹管后停炉,需要充氮保护,这里所用到的氮气瓶是否在施工单位的调试配合费里包含,还是应该由业主自己采购?专家回复氮气费不包括在施工单位的调试配合费里。46、1、管道材料重量是按管道延长米乘单重,还是直管道净重?2、再有主材费取费的部分是按材料计算还是算入工程安装费?3、在编制概算时,套用管道综合价时,请问是否还要增加施工损耗?221
专家回复1、不知你所问的是什么管道管道(烟风煤管道、系统工艺管道)内容,预算定额中第9章管道安装单位是100m,不是重量,计算装置性材料时管道、管件、阀门等是单独计算的。概算定额第3章管道重量计算时已综合了钢管、管件和阀门的重量,计算装置性材料时套用综合价。2、见电力行业概预算的编制办法。3、在编制概算套用管道综合价时,综合价中已包括了材料损耗,不需再增加损耗。47、如果工艺管道。这样计算对不?先按照图纸计算管道延长米,再在延长米的基础上乘以(1+损耗率)得出直管道的材料量,再从图上计算出管件。专家回复装置性材料钢管和管件阀门是分别计算的,安装工程量是按延长米计算的,祥见有关定额的计算规则和培训教材。48、请问仪用及检修用压缩空气罐如何套用子目,是否已含在空压机安装中老师回答:如是编制概算,请见《电力工程建设概算定额-热力设备安装工程》530页说明(2)并套用相应的定额子目;如是编制预算,请见《电力工程建设预算定额-热力设备安装工程》68页说明七,并套用相应的定额子目。我做的是预算,图纸中只有储气罐,而空压机房中有空压机和储气罐按结实,空压机房的储气罐随着空压机安装子目,不用另套定额,但这个图纸中的怎么计算呢,参考地方定额吗,行业中为什么没有储气罐定额呢专家回复《电力工程建设预算定额-热力设备安装工程》使用范围是电力建设新建或扩建50MW--600MW工程。没有考虑大修和技改工程,大修和技改工程可以参考本定额使用,也可以参考地方定额。221
49、如果工艺管道。这样计算对不?先按照图纸计算管道延长米,再在延长米的基础上乘以(1+损耗率)得出直管道的材料量,再从图上计算出管件。装置性材料钢管和管件阀门是分别计算的,安装工程量是按延长米计算的,祥见有关定额的计算规则和培训教材。好象还是不大对,按您的结实,工程量按延长米计算,管道(直管、弯头、三通等)重新计算,可实际中许多管件等尺寸不知道长短,图上一般尺寸就计算不出直管段长度,怎么办。还有地方定额可以直接用延长米乘损耗,行业综合性更强,为什么要重新计算呢专家回复安装工程量是按延长米计算的,不扣除阀门和各种管件所占长度。装置性材料分别按钢管、阀门、管件计算,并分别按定额规定的损耗率计算各自的损耗。阀门、管件等尺寸可以通过图纸、相应的手册和样本获得。同时建议你参加一下行业的概预算培训班,行业定额的有些规定具有行业特点,是与地方定额不同的。50、请问仪用及检修用压缩空气罐如何套用子目,是否已含在空压机安装中老师回答:如是编制概算,请见《电力工程建设概算定额-热力设备安装工程》530页说明(2)并套用相应的定额子目;如是编制预算,请见《电力工程建设预算定额-热力设备安装工程》68页说明七,并套用相应的定额子目。我做的是预算,图纸中只有储气罐,而空压机房中有空压机和储气罐按结实,空压机房的储气罐随着空压机安装子目,不用另套定额,但这个图纸中的怎么计算呢,参考地方定额吗,行业中为什么没有储气罐定额呢《电力工程建设预算定额-热力设备安装工程》使用范围是电力建设新建或扩建50MW--600MW工程。没有考虑大修和技改工程,大修和技改工程可以参考本定额使用,也可以参考地方定额。是新建工程。专家回复在新建工程中定额空压机安装子目包括了其本体和空气干燥器、偖气罐及其附件的安装、调试。储气罐是按整套空压机考虑的,但并不是只包括“221
空压机房中的储气罐”。整套设备的安装费均包括在定额内了。如你所说的工程除了常规的空压机系统所含内容之外又增加了一个空气罐,则没有单独的定额子目,请建设方、监理方和施工方协商一致,参照相近定额子目计算51、老师你好,我现在在作一家燃气蒸汽联合循环的电厂工程决算,该电厂由一台133.8MW的汽轮机,一台350MW的发电机,一台243.4MW的燃机组成,合同规定决算时套用概算定额,概算定额中汽轮机与发电机安装是同一个定额,但没有133.8MW的汽轮机与350MW的发电机配套的定额,且概算定额中没有燃机子目,请问:1、三大主设备安装该如何套用定额;2、主设备相关附属设备该如何套用定额。专家回复见12月22日157号问题解释。52、请问专家:电厂输煤皮带的皮带机安装中是否包含皮带机两头伸缩装置的轨道安装?专家回复包括。53、请问老师:合同中已经明确合同价款包括一般设备缺陷缺件的处理费,但在实际工程中应该如何界定一般和非一般缺陷缺件处理?谢谢!专家回复定额是按设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录考虑的。不包括备缺陷缺件内容。如合同中已经明确合同价款包括一般设备缺陷缺件的处理费,则应执行合同。221
54、首先感谢专家上次及时给予答复,我想说的细一点,听听专家的意见:一、招标文件的一些规定1、工程投标报价是在投标单位承包范围内,按批准概算中的建安工程费为基数,以报调整系数的方式确定报价水平。2、投标报价应包括承包商在合同执行过程中的所有成本、利润、税金、物价变化、政策性调整、合同规定的保险、所有的责任、义务、风险和工程施工中可能发生的其它费用3、项目法人供设备材料到工地,由承包商负责卸车、二次倒运、一般消缺及保管。本工程所需的设备及设备填充物由项目法人方采购;所需四大管道,主要阀门,暖通设备,消防设备等由项目法人采购二、施工合同中的一些规定1、承包商承担除项目法人自行负责的批准概算项目以外的工程项目,并按批准概算下浮10%。2、主蒸汽、再热热段、再热冷段、主给水管道等四大管道装置性材料的购置费,属项目法人自行负责的行为。3、本合同价款已包括承包商在合同执行过程中的所有成本、利润、税金、物价上涨、政策性调整、合同规定的保险、所有的责任、义务、风险和工程施工中可能发生的其它费用。其中包括,施工中可能出现的材料代用及设备材料的二次倒运,及项目法人提供设备材料的卸车、倒运、保管、和一般性缺陷消除的费用。因为四大管道等甲供材部分不属施工单位的承包范围,我们认为施工单位不该再取费,是否合理,请指导!多谢专家回复1、按预规规定在编制初步设计概算和施工图预算时,装置性材料无论谁购买,临时设施费均应以安装费加装置性材料预算价格之和作为取费基数。因为临时设施费在测算时是这样考虑的。如果四大管道安装属施工单位承包范围,则按预规规定四大管道预算价格应作为取费基数。2、如果合同中明确了甲供装置性材料的计算原则,则以合同为准。55、公司在与施工单位签订合同时,明确四大管道等甲供,现在工程面临结算,施工单位突然提出,甲供材部分也要参与取费,是否合理?说明一下,我们的施工合同是按概算下浮承包的专家回复221
按现行的规定施工单位提出甲供材部分要参与取费是合理,但应该用甲供材部分装置性材料预算价格作基数参与计取临时设施费和相应的利润及税金。对于施工合同是按概算下浮承包的工程应该执行合同约定。56、在概算承包的合同中,加工配制品(如:六道和循环水等)由发包方加工并提供主才,请问:由发包单位加工的加工配制品,安装单位应该如何计取计划利润和临时设施费?谢谢!专家回复对于发包方提供的加工配制品,属于非标设备的按设备费处理。属于装置性材料的按装置性材料费处理。因此属于装置性材料的部分原则上可以按安装工程取费计取利润和临时设施费。对于概算承包,加工配制品装置性材料应按装置性材料综合预算价格计取利润和临时设施费,超出部分按价差处理。57、请问专家:在99年版《电力建设工程施工机械台班费用定额》P130附表六火电安装特殊吊装专用设备摊销费用表中的静子吊具(200~250t)的一次摊销额为4843470元,而预算定额中发动机本体安装机械费总价为90412元,两者金额相差较多。请问:静子吊具的摊销费与定额中的摊销费有什么关系?专家回复预算定额中的机械台班使用摊销费应该与机械台班定额中的摊销费是一致的。但预算定额是综合了不同的施工方法,所以应以预算定额为准。另外在99年版《电力建设工程施工机械台班费用定额》P130附表六火电安装特殊吊装专用设备摊销费用表中的静子吊具(200~250t)的一次摊销额为484340元,而不是4843470元。发电机本体安装(桥式起重机起吊法)QFSN-600-2的机械费是90512.07元,并非90412元,发电机也不是发动机。58、请问专家:用EAA涂料喷涂电厂100M3的除盐水箱,厚度要达到2mm,那么每平方米的用量为多少?要喷涂几遍才能达到要求?谢谢!221
专家回复EAA涂料是什么性质的涂料不清楚。每平方米用料请查设计规程,要喷涂几遍按照设计要求执行。59、电力行业定额2002第二册中第5章和第八章都有衬胶管的安装子目,还有2002的补充定额中也有衬胶管道安装的子目,1.请问脱硫衬胶管道安装子目该如何套用?2.这三处衬胶管道的套用范围各是什么?谢谢!专家回复衬胶管的安装子目按其各章规定范围套用。这三处衬胶管道的套用范围见目录标题及其各章说明。例如:第5章的标题就是“输煤、除灰、点火燃油设备安装”。60、老师你好,请问一下燃气、蒸汽联合循环(350MW)4大主设备(余热锅炉,燃机,发电机,汽轮机)概算定额的定额子目怎样套取专家回复目前概算定额缺项,建议直接套用预算补充定额编制概算。或参考同类近期工程结算价编制概算。61、在装置性材料中,阀门的含量是多少?谢谢专家回复装置性材料单项价格阀门是单独计算的。综合价中阀门是综合测定的,直接套用价格即可。不需要考虑含量。221
62、化水系统的设备用油如中间水泵、除盐水泵(一)、预脱盐水泵等用的30号机械油、化水车间行车及电动葫芦用的齿轮油是否包括在定额中?还是应该在设备费中开列,请专家解答,谢谢专家回复化水系统设备填充用油属设备费。63、您好:请问在管道安装定额中,多少度以上才算是高温?专家回复管道安装定额主要是按工作压力划分等级,见热力设备安装定额p451表9-1。64、锅炉高、中、低压给水泵组润滑用油是否以包括在概算定额中?如果不在概算定额中,那应该在设备费中还是在调试费中?专家回复设备填充油均属设备费。65、请问:六道支吊架及汽水管道支吊架配制定额中,螺栓、螺母、花兰螺栓等定额是按购料现场加工配制考虑还是按直接外购成品件考虑?查看定额计价材料中也含了些螺栓、螺母,但其含量与支吊架设计用量相差太远。应怎样理解请专家给予明示。专家回复1、六道支吊架及汽水管道支吊架加工配制定额中,综合考虑了所需的各种螺栓、螺母,除有特殊要求的螺栓、螺母外均为标准件,是按直接外购成品考虑的。2、“其含量与支吊架设计用量相差太远”问题可能是具体工程设计中,定额中考虑焊接的部位也用螺栓、螺母固定造成的。无论如何,一般不作调整。221
66、按照热力设备安装工程概算定额P5页“六、制粉系统安装2、其他说明部分:钢球磨煤机中间贮仓式制粉系统的定额是按2台炉考虑的,若为1台炉时,出力为670t/h及以下的,定额承以系数0.55,出力为1025t/h的,定额承以系数0.5。”按照此来理解,例如磨煤机DTM350/600(每炉配四磨),GT1-86定额基价为462556.87,YJ2-5定额基价为69180.03,69180.03*8=553440.24远远大于462556.87,而且概算定额包含的工作范围远远大于预算定额,请问专家,这是否矛盾?专家回复“其他说明部分:钢球磨煤机中间贮仓式制粉系统的定额是按2台炉考虑的,若为1台炉时,出力为670t/h及以下的,定额承以系数0.55,出力为1025t/h的,定额承以系数0.5。”是上一版定额的说明,应该将该说明删除。现行定额已将计量单位由二炉改为一炉。一台炉时直接套用定额即可。67、经查看中国电力出版社出版的《电力工程材料手册(阀门)》,在本手册中的表述所谓阀门电动装置就是电动执行机械。是否可以认为所谓的风门电动装置就是风门的执行机构?专家回复一般电动装置也称电动执行器,有时也称电动执行机构。68、2003年度电力工程建设装置性材料综合预算价格中,冷风道内容包括:方圆型管道、孔门、补偿器、传动装置、支吊架、螺栓及维护平台。请问:传动装置包含电动装置吗?现一般电厂热控概算中,都列有“风门挡板电动装置“、“热控就地设备(传动机构)”等费用,都都表示哪一部分呢?专家回复221
电力工程建设装置性材料综合预算价格中,冷风道内容包括:方圆型管道、孔门、补偿器、传动装置、支吊架、螺栓及维护平台。传动装置中包含了电动机。热工控制中包括的是控制部分。具体详见《预规》的项目划分。69、请问管道的工程量的计算是按延长米计算的,那管道的主材量呢,是否直接工程量乘1+损耗率.如果不是,扣除管件阀门等的长度,那为什么还按延长米计算呢专家回复管道的安装费是按延长米计算的,装置性材料量是按吨或个计算的,损耗的计算等详见定额有关说明。70、老师:您好!概算定额设备油漆含在设备安装费内,是指几遍油漆?成套电缆桥架的支架、立柱、桥架尺寸与现场不符的加工制作费是否含在成套电缆桥架的安装费内?专家回复概算定额中非保温设备油漆已包含在有关项目定额中,按设备安装后的要求定额中已综合考虑了油漆费用。成套电缆桥架的支架、立柱、桥架尺寸在定货时应与图纸要求一致。如与现场不符时,应视加工制作量的多少而定,如仅为一般的加工已综合考虑在安装费里。如与现场需要变化很大,或与设计图纸不符则应与供应商联系。71、闸阀Z941T-10Dg200套以下正确不?YJ9-239电动阀门 公称口径DN200F02034906闸阀Z941T-10Dg200YJ9-309阀门电动装置 公称口径DN≤200YS1-136电动门调试阀门通径219mm以下以上yj9-309套用正确不?有的人将应当套,有人将不应该。如不套用yj9-309阀门电动装置指什么?专家回复你的理解呢?电(气)动阀门与一般阀门是否相同?221
72、电动阀门、气动阀门安装按压力管径套阀门安装,后还需要套电动(气动)装置吗?阀门和电动机一般是一体的,不需要再套了吧,怎么有人说还要套。电动机检查接线应该属于电气的范围套还是在机务套用呢?还是含在电动门调试中了呢?专家回复电动、气动阀门安装直接套用热机定额。其余属于电气安装项目73、请问专家:1.循环水泵房中冲洗水、冷却水、润滑水、及排污水管路中的对夹式蜗动碟阀、对夹式手动碟阀、多功能水泵控制阀重量是否计入到供水泵房内套GJ9-1子目,因为GJ9-1子目的单位是t,以m为单位的管路敷设中是包括阀门安装的。2.深井泵安装在说明中讲了包括的内容,而其他泵的内容没有,请说明。专家回复1.循环水泵房中冲洗水、冷却水、润滑水、及排污水管路中的对夹式蜗动碟阀、对夹式手动碟阀、多功能水泵控制阀重量应计入到供水泵房管道内套用GJ9-1子目。2、其他泵可参照第2章的水泵安装定额子目。3、我们在这里只能对定额使用中的问题进行答疑,对于基础性的问题,目前尙无法进行网上培训,可参加 有关培训班。敬请见谅。74、请问专家:1.概算定额中焊接钢管敷设子目只有管径Φ3040*12的子目GJ-54,管径为Φ3640*14的怎么套。2.循环水泵房中冲洗水、冷却水、润滑水、及排污水管路中的对夹式蜗动碟阀、对夹式手动碟阀、多功能水泵控制阀重量是否计入到供水泵房内套GJ9-1子目。3.水泵设备安装定额内是否含一套阀门。专家回复221
1.概算定额供水系统安装中焊接钢管敷设定额中GJ9-54子目是最大直径(Φ3040*12)子目,再大直径的目前定额缺项。可参照基价466.88 元,(其中:人工费154.51元, 材料费84.75元,机械费227.62 元)计算。2、直接套用相应的管道安装定额,阀门安装费均已综合在定额中。3、根据你提的问题应该是深井泵的安装,包括泵本体、滤网、扬水管、测量仪表的安装。如是其它水泵,请在问题中表述清楚。75、概算定额中没有装材损耗率表,是否包括在定额内专家回复装材损耗已包括在与概算定额子目配套的“装材综合价”中。76、600MW机组的锅炉固定电梯井用钢量大约是多少吨?专家回复请向供货厂商或设计单位咨询。77、请教专家如下问题:1、泵入口滤网安装是否已含在泵的安装定额中;2、风机入口消音器,除定额中有专用子目的以外是否均含在风机安装定额中。谢谢专家回复1、泵入口滤网安装已含在泵的安装定额中,其他滤网套用相应的阀门安装定额。2、风机入口消音器一般均随设备供货,除定额中有专用子目的以外的均已含在风机安装定额中。78、请问变电安装工程中的动力箱、端子箱应列在哪个项目中?户外设备的端子箱列在控制系统中,动力箱列在所用电系统中对否?221
专家回复建筑工程本身的划入建筑工程,安装工程中的动力箱、端子箱划入电气安装工程,具体详见预规的项目划分。79、输煤系统中的物料调节器和电动三通挡板在相应定额子目中缺,请教专家应套哪个子目?预算定额之5.4输煤转运站落煤设备安装的计价单位(套)是否不准确,能否按(吨)计算(概算定额相应GJ6-215单位为吨)?专家回复物料调节器和电动三通挡板如随其主设备供货,按设备外理,其安装费已包括在设备安装费中。如单独采购,则可按装置性材料处理。80、预算定额YJ5--4输煤转运站落煤设备安装的计价单位“套”是正准确的,不能按“吨”计算。预算定额与概算定额单位不一定统一。81、请教专家:皮带输煤机安装定额中:多功能导料槽、平台、栏杆、遮拦、跨越梯垂直拉紧装置处的改向滚筒是否含在定额中(定额说明不是很清楚),若未含,该套用定额哪个子目,谢谢!专家回复已含在定额中。82、求教专家:在圆形煤罐的输出皮带机上需安装活化振动给煤机,型号为UC10X10型:额定出力Q=1000t/h,设备总重8.1吨,定额无相应子目可套用,请教如何处理,万分感谢!专家回复参照同出力电磁振动式给煤机安装定额。221
83、请问一下:锅炉内的检修平台,是铝合金的,怎么套呀。专家回复属新工艺,定额缺项,参照钢平台定额甲乙双方合同监理方共同协商解决。84、老师你好,昨天我询问主管道计算问题,您回答“热机概算定额中管道安装工程量以“t”为单位的子目,计算工程量时均包括阀门、管件、支吊架等的重量”。请问一下“包括阀门、管件、支吊架等的重量”的意思是不是在计算工程量时只计算管道的重量,而不计算附件的重量,附件已经包含在定额含量中。如果计算附件的重量,请问螺丝螺帽计算重量吗?谢谢专家回复按昨天解释。85、老师你好!请问:1.300MW电厂烟风煤管道上的角钢或者槽钢加固肋是否要计算它的防腐工程量?如果要计,是计算出它刷油的实面积套用管道刷油子目还是按重量套用金属结构子目?2.300MW电厂烟风煤管道的支吊架是按重量套用金属结构子目吗?定额说金属结构是按每100公斤/5.8平方米来换算的,但是我做过一份图纸支吊架面积的测算,每100公斤都低于5.8平方米,可以调整吗?3.300MW电厂烟风煤管道的风门(带电动执行机构)、金属伸缩节是按设备来计算还是按相应管道来套用子目?专家回复1、电厂烟风煤管道上的角钢或者槽钢加固肋重量计入烟风煤管道中套用第3章“烟、风、煤管道及锅炉辅助设备安装”相应子目,未包括管道的保温及保温面的油漆。保温、油漆、防腐可套用第4章“筑炉、保温”及第10章“油漆、保温”221
相应子目。烟风煤管道(包括的角钢或者槽钢加固肋)应套用设备及箱罐金属表面油漆,支架套用金属结构油漆。具体请见定额说明。2、烟风煤管道的支吊架安装已包括在烟风煤管道中,油漆防腐套用金属结构定额子目,不得调整。具体请见定额说明。3、安装费已包括在烟风煤管道中。具体请见定额说明。4、以上是指的预算定额解释,定额说明中已很明确。对于基本或基础问题请咨询工程或设计人员,也可参加培训班。86、老师你好,请问概算定额中主管道的工程量是否包括阀门、支吊架等的重量,谢谢专家回复热机概算定额中管道安装工程量以“t”为单位的子目,计算工程量时均包括阀门、管件、支吊架等的重量。87、家你好:YJ3-11中送粉管道安装中薄钢板4mm以下,型钢综合,圆钢Ф10以下这三种辅材实际在安装中用的很少,在与外包队谈合同定单价时,可不可以将此三种材料作为甲供材,从定额中扣除?专家回复YJ3-11子目定额中的材料含量是安装过程中的消耗量,是否扣除与合同签订的承包方式有关88、电动阀门安装是否套相应阀门安装和电动装置两个子目?专家回复套用阀门安装子目,电动机套用检查接线。89、请教专家:保温工程在做施工图概算工程量中,保温工程量是按照施工图和工程量计算规则计算的净量上综合价,还是需要增加计算损耗量?221
专家回复编制概算时,损耗包括在综合价中了。90、请问:气力除灰中的gj7-103~gj7-106中包括的起重机的轨道的材料费,是在定额的材料费(计价材料)中,还是应该属于设备应该由起重机厂供。谢谢起重机费用是按机械台班计入机械费的。与定额的材料费(计价材料)无关,与安装的设备也无关。你回答的不是我讲的起重机,我讲的起重机指空压机房需安装的起重机(电动单梁悬挂式起重机G=3TLK=9.0ML=10.5MHK=4N=4.5+2*0.4KW)。谢谢。专家回复由于各个设计院的设计习惯不同,起重机械所用单轨的设计出图有时分属不同的专业,有的单位由机务出图,有的为土建专业出图,凡是由土建专业出图的,起重机械轨道的安装及主材费已经包括在其主体建筑工程中,凡由机务专业设计的单轨应套用本定额单轨有关子目。定额中已包括单轨本身材料及车档的制作安装及主材费。91、请问:电力2001概算定额中工程量计算是:直管+损耗+阀门+管件+支吊架的重量;还是管道延长米+阀门+管件+支吊的重量。计算依据在那里能找到?专家回复概算定额中安装工程量计算按整个管道的长度计算。具体见定额说明。92、目前,电厂四大管道等系统安装均采用工厂化配管,现场安装.如实际在现场坡口,组合,定额是否调整.定额是否按工厂化配管考虑?专家回复定额不调整。221
93、请教在汽机房行车机务安装的概算定额里是否包含电气部分的安装,轨道的安装,若不包含,在哪里??专家回复请参见概算定额(2001修订本)P100说明五94、qynhealth:电动阀门安装是否套相应阀门安装和电动装置两个子目?我与这位同志一样的问题,请专家明确回答。专家回复在预算定额中,电动阀门安装应套相应阀门安装和电动装置两个子目。95、老师:您好,有一问题向您请教,请百忙中给予解答:1、在2002版《热力设备安装工程》预算定额中,输煤系统皮带机安装中包括,皮带敷设及胶接,请问老师:定额中皮带的胶接是按照什么胶接方式考虑的?是否按冷胶法考虑?如果是按照冷胶法考虑的话,那么实际采用热胶法(硫化接法)时,如何对此部分费用进行调整?专家回复定额综合考虑不予调整。96、老师,您好:有以下问题向您请教:1、在2002版《热力设备安装工程》预算定额高铬合金钢管道安装中,φ76×13≥管径≤φ168×18的管道安装子目中含有坡口机机械,也就是说在此范围内管道安装中含有现场坡口加工内容,但在管径>φ168×18的定额子目中就没有含有坡口机机械,这是否说明该范围内的管道安装中不再按照现场加工坡口考虑,而是直接按照已经加工好的成品管考虑,坡口加工费用已含在管道装材费中?221
2、关于管道安装中是否含有坡口加工费的问题,我又查看了新版的补充定额,即2006年3月颁布的《电力建设工程预算定额》(补充定额汇编本)-试行本第六章中关于管道安装有关子目,在主蒸汽管道、高温再热蒸汽管道、低温再热蒸汽管道、以及高压给水管道中,机械费组成中均未含有坡口机械费用,请问老师:在新定额的编制中是如何考虑管道坡口费用的?定额中是否未含有坡口费用,而是直接按照已经加工好的成品管考虑,坡口加工费用已含在管道装材费中?专家回复管道安装定额是综合考虑了各种因素,请参见章说明。97.锅炉外护板采用铝合金材质,套用预算定额时是按重量计算的,而面积并末减少,套用预算定额是否可以调整专家回复从定额角度可以对人工费和材料费进行调整。具体应看合同条款与承包方式,请与建设单位、监理单位协商解决。98.防腐油漆设计为聚氨脂漆,而电力预算定额又无此子目,套用全统定额甲方又要坚持按地方取费,现在甲方套用了酚醛调合漆定额。请问专家,是否可以按全统定额中聚氨脂漆和酚醛调合漆的定额差异系数将电力预算定额中的酚醛调合漆进行换算。专家回复更新日期:2007-6-127:29:00原则上套用全统定额应该用地方取费。聚氨脂漆与酚醛调合漆的差价如甲方同意调整可直接按价差处理。221
99.在预算定额说明中,钢球磨煤机和风扇磨煤机安装的工程范围及工作内容均包括油系统安装,但中速磨煤机未提到,请问专家,中速磨安装定额中是否含油系统安装。专家回复更新日期:2007-6-1116:49:00中速磨安装定额中包含了其油系统安装。100.按预算使用说明机务定额应包含的是施工单位"配合调试"所消耗的人工、材料、机械的费用,而不能取代调试专业本身的工作内容,我认为调试专业人员的费用应按调试定额中机务单机及分系统调试定额计取.请问专家此理解对否。专家回复更新日期:2007-6-1816:31:00机务定额中即包括了“施工单位配合调试所消耗的人工、材料、机械的费用”,也“包括了单体单元件调试费用”。未包括分系统调试费用。101.如果机务安装定额包括了单体调试,那为何调试定额中还有机务部分的单体调试费用.专家回复更新日期:2007-6-1814:26:00机务安装定额包括了单体调试,调试定额中还有机务部分的单体调试费用这并不矛盾。可供单体调试另外委托时使用。102.设备安装及油漆均由我单位施工,执行2001年安装预算定额,油漆设计为聚氨脂油漆,套用调合漆定额结算,甲方同意调整材料价差,结算时存在以下问题;221
1、设备设计为二遍面漆,甲方认为设备安装定额中包含一遍面漆,只给了一遍面漆,不知这样套定额是否合理。2、有的设备设计为二底二面油漆,我单位按设计施工,甲方认为到现场设备含有底漆,只给了一遍底漆。3、钢结构设计为二底二面漆,底漆分别按第一遍和第二遍套用了定额,但面漆以第一遍含除锈为由不让套,均套第二遍油漆定额。以上问题是否合理,恳请专家指导。专家回复更新日期:2007-6-188:22:001、大部分设备安装定额中已包括了设备的底漆修补及表面油漆。另外增加的油漆具体应按甲乙双方认可的实际刷漆遍数计算。2、有的设备设计为二底二面油漆,计算方法同上。3、第10章油漆、防腐中第一遍油漆是在金属表面直接刷漆,第二遍油漆是在第一遍油漆基础表面上刷漆,所以油漆用量等均不一样,价格也不同。定额中除锈是单独的定额子目,没有包括在第一遍油漆子目中。103.安装预算定额总说明中说明了定额中包含了安装配合单体调试所消耗的人工、机械、材料,但不包括调试专业本身。与甲方结算时将单体调试扣掉了,请问专家,安装预算定额中是否包括了单体调试费用,单体调试费用是否可单独计取。专家回复更新日期:2007-6-1715:40:00对于安装预算定额,电气与热工控制定额子目中未包括设备单体调试费用,可以单独计取。机务定额子目中包括了设备单体调试费用,不需单独计取。。专家你好:你上次回答2006版预算定额水冷系统定额子目中的电焊机台班包含在其他机械费中;但我用新定额博微软件测定额YJ1-21的机械分析,没有发现其他机械费,如何解释?谢谢.221
专家回复更新日期:2008-2-2715:45:00将台班定额价格与定额含量相乘合计后多出的机械费部分就是。请问汽轮发电机本体安装的概预算安装定额是否包含汽轮发电机机本体合金钢部件安装前光谱复查和硬度实验等费用?专家回复更新日期:2008-2-2611:06:00请对应定额中列出的规程规范,凡规程规范中规定的内容均已包括在定额中。电气专业1、02版预算电气定额中没有HGIS定额,如何运用定额?以及HGIS导管的安装?普通GIS导管安装高度超过7米的安装如何运用预算定额?专家回复HGIS定额缺项,可参照HGIS定额子目。普通GIS导管安装高度超过7米的安装坎帕拉套用定额,超过10米时定额人工乘以1.05,定额机械乘以1.20。2、户外接地母线为铜排,该运用哪项定额?YD9-23铜排接地为户内还是户外?在铜接地中使用专用的铜接地模具及焊粉价格贵怎样计算?专家回复YD9-23铜排接地为户外接地是60×8以下的铜排安装费用,铜排本身属于装置性材料。在铜接地中使用专用的铜接地模具及焊粉已包括在安装费中,不需调整。221
3、请问2001版概算定额中,电动及气动执行机构包含在哪个定额子目中?专家回复参见 2001版概算定额P194 第6条 4、专家好!该工程的启动委托XX单位编制调试大纲并进行系统调试,XX单位提出系统调试总费用为20万元,但根据2002年版《电力建设工程预算定额》使用说明中的P118规定,变电增容工程不论工程大小,其整套调试费按相应电压等级变电站整套调试定额乘以系数0.3,经计算为2.6463万元,故该费用维持初设概算中计列的2.6463万元,不予追加;经与调试单位多次协调无效,故想请教专家帮我们解决上述难题,哪些属于整套调试外内容允许增加的,该加多少如主变零起升压试验等,哪些是本身整套调试包含内容如编写调试大纲、核相等,真的不好意思这么多内容请您们帮我解答,但此问题是所有500kV变电站都要碰到的问题,所以请您们一定帮忙,非常感谢!附调试单位上报的预算书。一、概述:XX500kV变电站3号主变工程系统调试是为了考核500kV电气设备一次、二次回路的状态,特别是在最高电压时的状态;PT变比校核,测量二次电压相序、相量正确性,检验同期装置、保护和计量电压回路的正确性。考虑启动系统的特殊性,其前期的大纲讨论、计算、分析和编制以及调试后的数据整理、报告编写等占了一定的工作量,现将本工程系统调试项目按前期工作和现场工作的工量做出预算,供有关部门审核。二、编制原则:1.前期工作相关计算等工作由于在《电力建设工程预算定额第六册调试》(2002年修订本)中没有定额标准,故参照《电力建设施工定额蓝本第十四册调试》(电力工业部电力建设定额站,1995年)执行。2.现场工作的工量参照《电力建设工程预算定额第六册调试》(2002年修订本)执行。3.人工费:工日产值单价按270元/工日计取。主要依据:定额编号项目名称单位数量综合工日一、大纲、专业方案编制、计算与分析(前期工作)1、 审核220kV、500kV设计图纸、资料,保护定值方案 65工日2、 编写调试大纲、制定试运措施 56工日3、 受电系统的监护,操作41工日4、过电压计算,解、并列负荷计算估40工日5、参加专题会议估13工日221
6、投运前的电气试验估28工日二、现场试验1、YS3-225*0.5XX站3号主变零起升压试验站1138.5工日2、YS3-225*0.2XX站500kV侧全压冲击3号主变,相关保护测试及电压核相站155.4工日3、YS3-225*0.2XX站3号主变由220kV侧全压冲击带电,500kV侧合环带负荷保护测向量及合解环试验 站1 55.4工日4、YS3-225*0.2XX站投切空载3号主变站155.4工日5、YS3-225*0.5XX站3号主变35kV侧投切电容、电抗 站1 138.5工日6、YS3-225*0.2变电站24小时试运站155.4工日一+二合计741.6工日 折人民币 200000元专家回复1、委托XX单位编制调试大纲并进行系统调试应签订调试合同,并按合同结算条款结算。2、编制调试大纲、专业方案编制、计算与分析等工作内容已包括在定额单价中,不需单独计列。3、变电增容工程不论工程大小,其整套调试费按相应电压等级变电站整套调试定额乘以系数0.3是正确的。4、其余工作量可按调试定额有关子目计列费用,但合同中有结算条款时应以合同为准。5、与调试单位多次协调无效问题可按合同解决争议的条款处理。5、专家,您好!定额中钢制电缆桥架安装以“吨”为单位计算,安装内容包括本体固定,支架安装,接地等。请问固定桥架所用的槽钢、角钢、工字钢及接地所用的接地扁钢的重量是否也计入钢制桥架安装总重量?另外铝合金桥架按“米”计算,定额每米铝合金桥架的安装费中是否已经包括了随桥架安装的工字钢立柱、桥架托臂及一些钢制支架的安装费用,请解答,谢谢!专家回复预算定额中包括了固定桥架所用的槽钢、角钢、工字钢及接地所用的接地扁钢的安装费未包括其装材费。221
6、我方与业主签订的合同是概算建安工程费让利15%,请问让利是否应该包括人工机械材料价差部分?专家回复1、按预规的定义建安工程费中应该包括人工、材料、机械价差。但目前设计院在编制概算时一般将价差列入其他费用中的编制年价差内。2、对于你方与业主的结算应以合同中条款为准,在招投标时招标文件上也应明确。如双方有争议可按合同解决争议条款解决。7、请教专家电气安装概算定额第四章GD4-1850×7/350×12是表示多大的封闭母线?谢谢专家回复外径850mm、壁厚7mm、管母线外径350mm、壁厚12mm的分相封闭母线。这样的基础问题请以后不要在这里提问,如连这些都不清楚是不能从事电气专业概预算工作的,请参加基础培训班。我单位在一个火力发电厂的安装工程投标时,仅报了单体调试及配合分系统调试的综合单价,现业主对特殊调试项目的工作也要求我单位进行,请问业主的要求是否合理,如我方调试,业主是否应另行付费?专家回复单体调试及配合分系统调试的综合单价中未包括特殊试验内容。投标报价时的理解差异应由双方按合同纠纷处理条款处理。8、概算定额第8章热工仪表及控制设备说明三第3条"3.定额中均未包括装置性材料安装",是否可以理解热工仪表及控制设备的(支架)铁构件是否需另套概算子目计去安装费(不含主材费用)专家回复221
概算定额子目中包括了材料表中所列的装置性材料安装费及材料价格。9、我理解(2001年版)第8章热控设备安装概算定额应该含设备支架安装,而预算定额是不含的。对吗?目前电厂结算这种争议太多啦,说法不一。假若概算定额不含,请问定额含的钢材是干啥用的?为啥预算不含?专家回复概算定额子目中包括了材料表中所列的装置性材料安装费及材料价格。10、你好,我是沈阳高压开关有限公司,关于110KVGIS组合电器每个间隔的安装费用8976.55是否包括设备运输到现场的卸车费用,请回复我!谢谢!专家回复定额中包括从工地仓库运到现场的费用,设备直接送到现场或工地仓库的运输与卸车费用属于设备运杂费。11、请问商住小区的电气工程采用何种预算定额专家回复全统地方定额。12、您好:现在的二次接地要敷设铜母线120mm(是单芯软铜线),并且电缆头要制作安装,请问这种电缆头的制安应套定额的哪个子目?专家回复如是单芯电缆,其电缆头套用预算定额的电缆终端头定额子目。单芯软铜线头不是电缆头,其安装费已包括在定额相关子目中。221
13、因施工现场的需要,现在我们的接地极是使用D50的钢管并打入地下五米深,但在电力预算定额(2002修)中没有明确接地极打入的深度。因打入地下五米深施工难度大,可能使用机械施工,就此请问,我们应该如何调整YD9-15的定额。专家回复定额已综合考虑了接地极的深度,一般不得调整。14、老师好!我在工作中遇到扣除甲供材的问题,2001年修订本概算设备本体照明中灯具及灯泡是甲供,甲方要扣除,现在未找到单价,请问现在是否有单价可询?专家回复概算设备本体灯具及灯泡不随设备本体供货,属于装置性材料,但装置性材料预价格本中未给出预算价格,一律按价差处理。15、在概算定额中,脉动管路的敷设包括支架吗?专家回复见3月12日310号问题解答。16、电力系统概算定额2001年版,电气及仪表设备安装含不含支架?专家回复有的包括,有的不包括,具体见各章说明。17、接地铜母线为120mm,请问电缆头的制安应如何套定额?专家回复221
不知你在问什么问题。18、预算接地母线安装直接套用定额接地母线敷设子目,电缆头制作直接套用定额电缆头制作-安装子目。19、免维护蓄电池以"组件"为计量单位计算工程量,多少个蓄电池为一个组件?专家回复电力建设工程电气预算定额,免维护蓄电池以"组件"为计量单位计算工程量。其具体计算及套用方法如下:例某工程设计一组蓄电池为220V、500Ah,由12V的组件19个组成,那么就套12V/500Ah的定额,工程量为19组件。20、专家你好:请问商住小区电力安装工程中的预算,正常的调试包含的具体范围?专家回复电力建设电气预算定额不包括商住小区电气安装。21、请教专家老师:电厂用的广播呼叫系统中相关设备的安装应该套用什么定额?套用会议电话设备安装吧,我觉得不妥当,不知该怎样套用。我们这是输煤系统用了一套,主要设备有:台式用户话站2套、室外墙挂式用户话站48套、室外扬声器放大器等。专家回复可参照会议电话设备安装定额。22、请问专家,热工控制盘2100mm*800mm*600mm,其正面(立面)高为2100mm,正面宽为800mm,盘柜的侧面宽度为600mm,套用概算定额GD8-43、44、45时要求按半周长(高+宽)计算规格,计算时应该为2100mm+800mm,还是221
2100mm+600mm,或者为600mm+800mm?我们对半周长(高+宽)具体指的是控制盘的哪个面没有找到具体的解释,请给出该控制盘在套用电力概算定额时的规格具体计算公式和应套用的概算定额子目名称,谢谢!专家回复2001年概算定额p219 8.5节中的规格均指控制盘正面宽度。23、请问专家:热工控制盘2100mm*800mm*600mm应套用电力工程建设概算定额中的哪个子目?概算定额GD8-43、44、45子目中规格为1500mm以下、3000mm以下、6000mm以下指的是控制盘的长?宽?还是高?还是控制盘正面的半周长?谢谢!专家回复GD8-43、44、45子目中规格为1500mm以下、3000mm以下、6000mm以下指的是控制盘的半周长(高+宽)。24、电力概算定额中包括脉动管路敷设应包括支架吧,定额材料分析能看出来。预算不包括吧?专家回复电力概算定额中脉动管路敷设包括了支架,预算定额子目中没包括支架。以后提问题请说明问题是概算定额问题还是预算定额问题。25、热控单体调试中包不包括回路模拟实验?例如:一只热点阻,用信号发送器从就地给它加个信号,模拟实验怎样套用定额?专家回复热控设备单体调试中已包括了你所述的工作内容。221
26、脉动管路敷设包括支架吗?专家回复脉动管路敷设定额中未包括支架。27、不好意思专家您回答的问题1、3题我还是看不明白,能否留下您的联系电话,非常感谢!(1、全封闭组合电器(GIS)一次设备到汇控柜之间的所有连接电缆(厂家提供)安装费用是否含在定额内?2、在第三章“配电装置”中未包括主母线安装,使用时另套第四章中相应定额,那请问全封闭组合电器(GIS)中主母线安装应如何套用定额?3、为二期扩建方便,远景间隔本期先上只有母线侧隔离开关的SF6全封闭组合电器间隔(不是电压互感器及避雷器间隔)如何套用定额?按断路器间隔打多少系数,二期扩建时再上断路器、互感器等设备又如何套定额,谢谢!)专家回复1、全封闭组合电器(GIS)一次设备到汇控柜之间的所有连接电缆(与谁提供无关)安装费用未包括在GIS包括安装定额内。2、“全封闭组合电器(GIS)中主母线”不知是什么概念,如指的是GIS内的联线,已包括在GIS包括安装定额内,不需套用定额;如指是配电装置母线,则与设备无关,套用第四章中相应定额。3、为二期扩建方便,一般预留位置即可,不需要先上只有母线侧隔离开关的SF6全封闭组合电器,如该GIS是本期必需需要安装的,从定额角度解释则直接套用全封闭组合电器(GIS)相应定额,不作调整。二期扩建时再上断路器、互感器等设备到时再根据情况决定。4、我们在这里只能对定额使用中的问题进行答疑,对于基础性的问题,目前尙无法进行网上培训,可参加有关培训班。敬请见谅。28、1、请问专家,500KV变电站电气设计中有500kV断路器保护、35kV电容器保护、35kV电抗器保护应如何套用电气调试定额。221
2、对改造项目:a、如500kV母线保护及故障录波新增2回,应如何套用电气调试定额。b、对断路器及隔离开关的二次回路调试应如何套用电气调试定额。请专家解答!非常感谢!专家回复单体调试:1、保护装置以“套”为单位,按被保护设备的额定电压套用相关定额,已综合考虑了断路器的失灵、过压、三相不同期保护;对同一被保护设备,以所有完整的主保护和后备保护的组合为一套,每增加一套增加0.6系数。2、a、故障录波器以一面屏为一套。b、二次回路调试应分清楚属于继电保护还是自动装置,分别套用相应的定额29、请问专家:1、全封闭组合电器(GIS)一次设备到汇控柜之间的所有连接电缆(厂家提供)安装费用是否含在定额内?2、在第三章“配电装置”中未包括主母线安装,使用时另套第四章中相应定额,那请问全封闭组合电器(GIS)中主母线安装应如何套用定额?3、只有母线侧隔离开关SF6全封闭组合电器如何套用定额?按断路器间隔打多少系数,谢谢!专家回复以后担问题请说明是概算还是预算定额问题。根据你的提问应该是概算定额问题。对于概算定额:1、全封闭组合电器的安装包括组合电器的安装及送配电设备系统调试。2、未包括主母线安装,使用时另套第四章中相应定额。3、全封闭组合电器按不同电压等级以“间隔”计列,每间隔包括一台断路器、两组隔离开关、三台电流互感器。电压互感器及避雷器间隔按间隔定额费的60%计算。30、电气施工图纸中常设计有水煤气管、镀锌钢管作为敷线管子,请教专家水煤气管和镀锌钢管有什么区别?专家回复221
水煤气管一般认为是YB234-63标准制造的水煤气输送钢管(即自来水管),水煤气管分不镀锌管(黑管)和镀锌管,带螺纹管和不带螺纹管。镀锌钢管是指“镀锌”的钢管,主要是防腐需要。电气施工图纸中常用的有电线管、焊接钢管、水煤气管、聚氯乙烯硬质塑料电线管等。如需进一步了解有关知识,请咨询设计或工程专业人员。31、请问专家有关变电站调试的问题,如果一个35kV变电站配置有2台主变及2面主变保护屏,套电气调试定额时应算2套主变保护,还是一套主变保护.谢谢解答!专家回复变电站主变保护单体调试如为两套独立的保护装置,则应按2套主变保护计32、您好:我们使用的是94全统定额,请问热控施工中计算系统调试时如何计算和区分单元仪表检测回路和控制调节回路,控制调节回路中又怎么区分自动单回路和自动三回路呢?谢谢!专家回复94全统定额的解释应由其编制单位负责,请咨询94全统定额编制单位。33、谢谢专家的指点,我还是想问一下:“铝合金电缆桥架、托盘按断面(宽*高)划分以“m”产单位计算;钢制梯架、托盘、槽盒的安装按“t”为单位计算。工程量是全部桥架、梯架、托盘、槽盒,而并非“只包括了直通、弯通、三通、四通”。”是不是就是说立柱和托架也要算?谢谢?专家回复立柱和托架如与全部桥架、梯架、托盘一起供货时与桥架、梯架、托盘一并计算。如单现场独制作则套用铁件制作安装定额子目。221
34、在35KV变电站电气工程概算中,常常有数量比较多的10KV电缆工程量,如何套用?专家回复10KV电缆直接套用电缆敷设定额子目。电缆头制作安装套用10kV以下定额子目。10kV厂(站)外(包括进厂(站)部分)电缆敷设,套用《送电线路安装工程》中35kV同截面电缆敷设定额乘以系数0.90。该部分电缆的运输直接套用《送电线路安装工程》中电缆运输的有关定额。35、电除尘调试是否包含了电除尘上所有电气设施的调试(电除尘上的整流变压器、振打电机、电加热器、电动起重机、照明箱、检修箱等是否需要另外计调试费用,)?专家回复单体调试中电除尘调试已包含了电除装置中所有电气设备的调试。36、变压器保护装置调试以套为单位有重瓦本体、轻瓦本体、有载重瓦、差动、高侧复闭过流、低侧复闭过流、过温等是否分别套用变压器保护装置调试项?出线有过流、速断、重合闸是否分别套用送配电保护装置项?专家回复对于单体调试,变压器保护装置调试以套为单位,有重瓦本体、轻瓦本体、有载重瓦、差动、高侧复闭过流、低侧复闭过流、过温等不再分别套用变压器保护装置调试子目。过流、速断、重合闸应否分别套用保护或自动装置调试子目。37、请问,在冬季施工电缆采取加温工作,其费用应该如何处理?专家回复见预规第11页221
38、专家,你们好!请问,中国电力企业联合会发布的2002版第三册电气设备安装工程定额中,桥架的工程量是只包括了直通、弯通、三通、四通等,还是除了这些以外,还是包括立柱和托架的量?如果不包括,立柱和托架是否套用一段铁构件制作安装?谢谢!专家回复铝合金电缆桥架、托盘按断面(宽*高)划分以“m”产单位计算;钢制梯架、托盘、槽盒的安装按“t”为单位计算。工程量是全部桥架、梯架、托盘、槽盒,而并非“只包括了直通、弯通、三通、四通”。39、您好;《电力建设工程预算定额》第六册调试P16电动门调试中不包括电动门电气回路的调试,请问电动门电气回路的调试应该怎么套定额?谢谢!专家回复 电动门电气部分的单体调试可套用相应电压等级的电动机定额子目,50kW以下的低压电动机调试包括回路试验,即:包括MCC本体及其到PLC控制装置的回路试验。40、请问在做变电站安装预算中,图像监控屏和通信屏套用哪个定额?专家回复1、图像监控屏不知是否指的计算机监控或监测系统中的工业电视系统部分?如是这一部分,工业电视系统作为整体安装时已经包括了图像监控屏的安装内容,如只是单独安装可根据图像监控屏的型号套用控制继电保护屏中的PK型控制屏或弱电控制返回屏。2、通信屏应看其属于哪个设备安装,有的已包括在相应的设备安装定额中,如属于配电整流设备安装可套用配电整流设备安装中的对应定额子目。具体可见定额说明。221
41、我想请教各位专家,电厂低压配电装置中的PC段间隔中的框架式断路器(带智能控制器的)做预算时,单体调试只做断路器调试吗?不用做综合保护吗?这个智能控制器的作用就是一个脱扣器,例如施耐德的microlog5.0;分系统调试可以做一个1KV以下送配电系统调试吗?还有的间隔是接触器+热继电器回路的,这个单体调试和分系统调试按什么做?如果这个接触器的回路实现使用了综保,是否要做综保的调试?还有的间隔是空开的间隔,这些空开的规格也略有不同有的脱扣器型式是TM的,有的是T,有的是M,有的是M+分励的,这些空开的单体,分系统调试,按什么做,都按框架式断路器调试做吗?如果不按的话,怎么做?还有就是上述三种情况(框架式断路器、接触器+热继、各种脱扣形式的空开)都存在备用回路,备用回路的单体和分系统又按什么做?专家回复1、单体调试和分系统调试项目的界限是看设备是否与系统连接。设备和系统断开时的单独调试属单体调试,设备和系统连接在一起的调试属分系统调试。2、断路器以“台”为单位,以三相为一台;1KV以下如无保护则不予计列。3、送配电设备系统调试按其电压等级套用定额。 请按以上原则套用定额。42、请问专家:热控设备单体调试中,包不包括回路模拟试验?专家回复你所说的回路模拟试验不知具体是什么内容?如与系统连接则属于分系统调试。热控设备凡以“台”、“只”、“个”、“套”、“支”、“块”、“点”为单位的单体调试指的是某一具体设备的单体调试,未包括其他内容。43、221
按02年电力行业定额第YD8-104等控缆头制作安装定额子目,多是按干包式制作安装控缆头,而现在实际施工中多加热缩材料来制作电缆头,在计算费用时,是否可参考定额说明的第(5)条“油浸纸绝缘电缆头制作安装时,如采用热冷缩工艺,按交联热冷缩电缆头制作安装相应定额乘以系数1.25。”,在原定额上乘个系数呢?专家回复直接套用控制电缆头制作安装定额子目。不能按定额说明的第(5)条“油浸纸绝缘电缆头制作安装时,如采用热冷缩工艺,按交联热冷缩电缆头制作安装相应定额乘以系数1.25调整。而定额中也并非“多是按干包式制作安装控缆头”。44、老师你好,电厂主变压器厂家供货时的辅助安装材料基本上已经全部提供,即安装公司只用提供人工及机械费。请问定额含量中的附材怎样处理,谢谢专家回复双方协商。45、老师你好,请问350MW机组套用定额时应套300MW还是600MW?专家回复按300MW级套用定额。46、电动门接线是否套电机检查接线,调试是否套电机单体调试专家回复1、安装预算定额:公称直径50mm以上的本体属于机务专业安装的电动门检查接线套用相应容量的电机检查接线。表用本体属于热控专业安装的公称直径50mm221
以下的阀门如有电动门(一般不用电动门)则接线内容已包括在相应子目中。2、调试定额:单体调试电动门、电动执行器可套用相应电压等级的电动机定额子目(50kW以下的低压电动机调试包括回路试验,即:包括MCC本体用其到PLC控制装置的回路试验)。47、1、问题187和问题189答复是否矛盾?问题187答复分系统调试中电力变压器系统调试定额使用说明中已包括各侧一、二次系统调试是指包括各侧所有断路器。问题189答复变压器系统包括内容以预规中的项目划分为准。项目划分中配电装置范围内的送配电设备套用送配电设备系统调试子目。2、实际预规安装工程项目划分中主变压器系统不含任何配电装置,配电装置是单独的项目,因此调试定额的套用以预规项目划分是否合适。3、例如一台220kV变压器,220kV侧4组断路器,110kV侧5组断路器,请明确分系统调试除变压器系统调试1个系统外,220kV送配电系统调试是3个、4个系统还是不能套用,110kV送配电系统调试是4个、5个系统还是不能套用。专家回复1、电力变压器系统按项目划分,目前在变压器系统设计中如有断路器则包括各侧一、二次系统各侧所有断路器。如只有隔离形状则不包括断路器。2、配电装置是单独的扩大单位工程不含在电力变压器系统中,应按项目划分。3、送配电设备系统调试是按系统划分的,不是按断路器划分的。具体应按图纸确定。48、老师:您好!在变压器单体调试中包括绝缘油的试验,我想知道这里面的绝缘油试验是否包括简化和色谱试验?专家回复请见2006年12月30日问题188号解释。221
49、按照问题187号解释,变压器系统调试含各侧所有断路器调试,如10kV有90回出线,如何考虑?另外分系统调试中的送配电设备系统调试在变电站应用范围是什么?谢谢!专家回复变压器系统包括内容以预规中的项目划分为准。项目划分中配电装置范围内的送配电设备套用送配电设备系统调试子目。项目划分见预规,具体可咨询设计专业。50、请问1、分系统调试中电力变压器系统调试定额使用说明中已包括各侧一、二次系统调试是指包括每个电压侧一台断路器,还是不论接线形式包括各侧所有断路器。2、变电站安装工程计量表计供电局规定必须由供电局计量部门进行校验,工程费用由施工单位承担,请问此笔费用是安装定额中包含,还是计取特殊试验95计量表计校验,肯请专家答疑解惑。专家回复见10.30的问题编号187“调试费用”解答51、请问1、分系统调试中电力变压器系统调试定额使用说明中已包括各侧一、二次系统调试是指包括每个电压侧一台断路器,还是不论接线形式包括各侧所有断路器。2、变电站安装工程计量表计供电局规定必须由供电局计量部门进行校验,工程费用由施工单位承担,请问此笔费用是安装定额中包含,还是计取特殊试验95计量表计校验,肯请专家答疑解惑。专家回复1、221
分系统调试中电力变压器系统调试定额使用说明中已包括各侧一、二次系统调试是指包括各侧所有断路器。2、变电站安装工程计量表除计费表计检验外均已包括在相应的单体调试中。计费表计检验属特殊检验。3、至于供电局规定必须由供电局计量部门进行校验,工程费用由施工单位承担问题应属于合同规定,按合同执行。52、绝缘油试验项目中是否包括简化试验和色谱试验?专家回复简化试验和色谱试验属于电气特殊项目调试。详见调试定额22153、电除尘变压器安装与调试应怎么套用定额(变压器型号GGAj02K-1.5A/72kV)?电除尘电加热安装与调试应该怎么套用定额?专家回复按整流变压器套用相应在定额子目,电除尘电加热安装属机务专业。54、您好:94年全统安装定额中电动执行机构安装与调试如何计算,只套用10-118可以吗?另外定额上只分25KGM以下和以上,如果实际重量比较大,定额是否应该调整?谢谢!专家回复94年全统安装定额解释应为该定额的编制单位,具体见定额的说明55、您好:《电力建设工程预算定额》中伴热电缆敷设包括的内容有:绝缘电阻测定、敷设、封头、缠绕、绑扎、固定、接线等。请问伴热电缆敷设时还用算电缆头制作安装吗?急盼复!专家回复伴热电缆敷设不存在电缆头制作安装问题,直接套用定额即可。221
56、请教专家:1、有关热控概算定额中是否包括电动门及汽动门的电气回路的调试;2、现行电气设备交接试验规程更新了,电力电缆试验按规程要做交流耐压试验,2002年电力工程调试预算定额中无此子目,应如何计价?专家回复1、热控概算定额中已包括电动门及汽动门的单体调试和部分分系统调试;2、电力电缆试验按规程要做交流耐压试验概算定额中未包括。可单独委托,价格可通过协商以合同形式确定。57、有一条110KV线路构件及钢圈除锈刷油,套何种定额或如何处理?专家回复混凝土杆组立定额中包括了补刷油漆。构件等按成品考虑已经包括了镀锌或油漆。如果是对已有线路进行维护,不适用电力建设工程预算定额。58、在套用接地概算定额时,如遇石方,是否可以另行计算。专家回复概算定额接地是按土方考虑的,因为接地网需考虑接地电阻,设计时应避开石方。如在施工中遇到石方,应视石方的多少而定。如石方量不大,则概算不调整,如石方量很大,则应变更设计或采取相应措施。如为总包合同,则按相应规定提出索赔要求。(一个有经验的承包商应该或能够预料的情况则不预索赔,一个有经验的承包商不应该或不能够预料的情况则可以索赔)。59、专家们好,我想请教一下关于接地深井的概预算:110kV变电站接地深井(斜井)深50米套的预算定额和概算定额是否要调系数(什么情况下需调整系数什么情况下不需调整系数)?预算定额为YD9-42,概算定额为GD7-10。谢谢!专家回复221
预算定额为YD9-42,概算定额为GD7-10均为计量是“口”。测算是可能用勘探定额。根据土质、深度等计算,也有深10米或深100米。可用勘探定额测算深50米是否花算60、专家们好,我想请教一下关于接地深井的概预算:110kV变电站接地深井(斜井)深50米套的预算定额和概算定额是否要调系数(什么情况下需调整系数什么情况下不需调整系数)?预算定额为YD9-42,概算定额为GD7-10。谢谢!专家回复预算定额为YD9-42,概算定额为GD7-10均为计量是“口”。测算是可能用勘探定额。根据土质、深度等计算,也有深10米或深100米。可用勘探定额测算深50米是否花算。61、请问:电气特殊项目调试TA误差测试的计量点是如何定义的?可否理解为一只电流互感器为一个计量点,或一只电流互感器为两个计量点?谢谢!专家回复TA误差测试的计量点是指测量的计量点,一般是一台TA测量一个点。但也有特殊情况,具体应视设计要求而定。62、35kv以下配电设备的安装:10kv户外的隔离开关、电流互感器、避雷器安装套用什么子目?定额未编制专家回复1、电力行业定额的使用范围是35kV--500kV电压等级,对于10kV配网工程应使用全国统一定额。2、对于发电厂或35kV以上的变电站中的10kV隔离开关、电流互感器、避雷器安装大部分是按室内考虑的,可直接套用相应的定额子目。如遇到上述设备在室外安装时可按总说明第十五条执行。221
63、请教一下35kV箱式站安装套用定额哪项?专家回复箱式变压器安装目前定额缺项。35kV箱式变压器安装概算直接套用同容量的变压器安装子目,预算套用同容量的变压器安装子目,可参照带保护罩的干式变压器调整。64、老师:您好!全厂接地母线埋深5.5m时,如何套用概算定额?建筑物屋顶沿建筑物外墙敷设防雷网如何套用定额?专家回复埋深5.5m是全厂接地母线还是接地极?一般不可能设计的接地母线埋深5.5m。建筑物屋顶沿建筑物外墙敷设防雷网概算定额已综合在了全厂接地中。65、请教专家有关电气调试2002年定额的两个问题:1、断路器单体调试项目中是否包含SF6新气大瓶试验?2、变压器空载试验是否属于特殊项目试验?专家回复1、断路器单体调试项目中是否包含SF6新气大瓶试验具体是指的什么内容?请按交接实验标准的规定判断。2、变压器空载试验不属于特殊项目试验。66、电力行业概算定额。工程量大致是一个接地箱,各个dcs机柜直接地向共1.5公里电缆,接地箱至电气主接地100米,还有接地用地其他小的东西。DCS姐弟是否在DCS安装中已经含过了,不需再套其他的定额,DCS定额中的铜绞线、绝缘线是否为接地材料谢谢专家回复221
1、DCS包括了主机、机柜、健盘、打印机等外部设备以及配套热工仪表的安装、调试。2、电缆敷设及其支架制作、安装套用第七章中有关定额,其中电缆敷设乘以系数1.05。3、机柜接地应与全厂接地网连接,机柜与接地网的连接安装费已含在DCS安装费中,不得重复计列。4、DCS定额中的铜绞线、绝缘线及型钢均可作为接地材料,应根据设计要求施工67、请问:1、电力电缆头制作安装定额中包括电缆头的材料费吗?2、现在的热缩、冷缩电缆头安装套哪个定额合适?3、10KV三芯电缆的电缆头制作工程量是1个还是3个?谢谢!专家回复1、定额中有明确的说明,电气预算定额中211、217页注中也明确了主要材料,请见定额。2、定额有专门的定额子目。3、电缆的电缆头制作单位是“个”,指的是电缆的头,不是电缆芯头。10KV三芯电缆的电缆头制作工程量每根应是两个头。68、针对《电力工程建设概算定额(电气设备安装工程)》第204页,定额编号GD-12~13,内容:“锅炉火灾报警装置”及“锅炉灭火保护装置”安装,《电力行业概预算定额(2001年修定本)使用说明》是这样解释的:“锅炉火灾报警装置主要是指火焰监测、离子感烟、火灾报警装置的安装及调试。锅炉灭火保护是指事故时切断烟、风、煤、油供应装置的安装及调试”。对以上解释是否可以理解为锅炉火灾报警及灭火保护是锅炉热工控制系统中少数关键设备的火灾报警及灭火保护的安装及调试,并不包括全厂消防系统中的“火灾自动报警、消防广播、联动控制装置及自动灭火系统”的安装。221
2、在《电力工业基本建设预算管理制度及规定(2002年版)》第120页(七)热工控制系统中是否包含了全厂消防系统中控制部分的安装?换句话说全厂消防系统中的“火灾自动报警、消防广播、联动控制装置及自动灭火系统”是否属于热工控制系统的组成部分?如果是,在哪里可以找到依据?如果不是,此部分应该划归在什么项目里?3、我们认为全厂消防系统中的“火灾自动报警、消防广播、联动控制装置及自动灭火系统”属于《电力工业基本建设预算管理制度及规定(2002年版)》第97页(4.7)特殊消防的组成部分。从中华人民共和国建设部颁发的“建市[2006]40号”文中可以看出,火灾自动报警、联动控制装置及自动灭火系统是需要具有消防资质才允许施工的最主要工作内容.不知道是否正确,请老师指教。谢谢老师!专家回复一般消防通常是指的用水做为灭火介质的消防设施,特殊消防是指用泡沫或气体做为灭火介质的消防设施。预规中97页4.7特殊消防是指的除了其他项目划分中单独列出的项目以外的泡沫或气体做为灭火介质的消防设施。火灾自动报警、消防广播、联动控制装置及自动灭火系统一般在热工控制项目划分中有相应的单项工程,因此,属于一般消防。69、现在110KV变电站的开关柜内经常存在CT、PT,请各位大虾指导一下,在考虑开关柜单体调试的情况下,是否应该继续考虑CT、PT的单体调试。我们这里关于开关柜及CT、PT都有独立的调试报告及相关内容,而且调试定额中没有明确规定开关柜调试的范围,这另我们在做调试时很困惑。请专家予以指点,并告知依据,谢谢!专家回复(*)单体调试中的“台”、 “组”、 “只”、 “间隔”、 “个”、 “根”、 “套”、 “支”、 “块”、 “点”221
均指某一个具体设备的单位,而不是指一台机组或一个变电站(但是电气单体调试中的同步发电机、调相机、直流励磁机、中频发电机、交流励磁机、励磁灭磁装置、接地装置、电除尘装置、厂用辅机系统单体、电厂监控、升压站监控除外,它们均是按机组或升压站为单位)。(*)电气设备种类、型号、规格繁多,为了便于统计,单体定额表现形式为: ①工程中大型设备的单体调试按照台数统计,如发电机、变压器等。 ②保护装置、自动装置采用系统单体群形式,包含了所有二次设备调试工日。 ③厂用辅机系统单体、高压静电除尘系统单体、励磁灭磁装置系统单体、柴油发电机系统单体调试包含了上述系统内所有的一、二次设备单体调试工日,不得重复套用其它单体调试工日。 因此,开关柜是一个整体,其单体调试中已包括了柜内CT、PT等所有内容的调试。祥见该定额70、我公司系武汉市民众金属结构有限公司,在2005年3月承接江西丰城电厂二期工程(600MW机组)主厂房钢次梁制作安装工程。该工程现已完工,在决算过程中遇到如下问题:1、主厂房内汽机平台钢次梁制作安装分项,该分项设计为三层平台即6.85m、8.95m、13.65m;面积分别为3550m2、905m2、3550m2;合计8005m2。2、业主在审定该分项工作量时,只承认6.85m层,平台面积为3550m2;8.95m、13.65m层面积不计。理由是《电力工程建设概算定额》——建筑工程(2001年修订本)第四章,定额说明第三条,原文是:汽机、锅炉平台包括柱支撑、中间平台。汽机平台钢柱支撑包括钢结构平台支柱、加热器平台、厂用电小间、运转层平台,A排梁式板,双T板、支墩、孔洞盖板、铁件、围栏等项目。按此条文业主认为8.95m、13.65m已包括其内不另行计算。3、按第四章工程量计算规则第一条原文是:汽机平台、锅炉平台,按所在位置的轴线面积总和计算面积。不扣除设备、空调等所占的面积。加热器平台等不另计算。我方认为8.95m、13.65m层面积不应扣出。由于双方对定额的理解存在很大的偏差,特将此情况向贵方报告,请明示。专家回复你的问题应该是GT4-5安装费基价45762.68元太低的问题。根据中国电力企业联合会电力建设定额站电定定函[2004]21号文“221
关于印发《电力工程建设概算定额--建筑工程》(2004年修订本)勘误表的通知”安装费基价已改为124255.29元。计算规则不变。请祥见上述文件。71、请问,施工单位在工程结算时,材料价应该以实际购货价计入结算还是以预算价进入,另取材差(材差部分以价差形式,只取税金)呢?谢谢!专家回复应该以预算价参与取费,市场价与预算的价差单独计算,只取税金。72、人工费13.46/m2,不管它是如何综合考虑,喷每平方十几块钱,和实际情况相差太大了吧?专家回复 你所说的“实际情况”不一定是全国电力建设的平均水平,定额是代表行业平均水平的,每一个定额子目都与实际不完全吻合,而对整个工程而言又能够反映实际水平。这即是“概括一般”。设备形状本身较为复杂,人工费高一些也是正常的。同时也会将你的意见反馈给定额编制单位进一步核实。73、电气工程建设预算-电气设备安装工程》第356页中电动(气动执行机构、电动(气动)调节阀、执行器、电磁阀是否属于热控仪表设备?专家回复1、221
从定义上划分:目前我尚未找到权威的定义,我个人认为设备是由较多零件部组成的,能够发挥某种或多种特定功能的整体。其特点是当某个零部件损坏后可以修复或更换,修复或更换零部件后仍能够正常使用。材料构成比较单一或简单,其作用单一,不是由独立的零件部组成的,一旦破坏,无法恢复。2、从行业规定划分:《电力建设工程装置性材料预算价格》本上所列的材料均属材料。定额或预规中有特殊规定的及图纸设备清册中所列的且符合财务规定的属设备。3、电动调节阀、电磁阀应属于材料。执行器应归属于与其的作用对象,如你指的是阀门传动装置则应为材料。具体见《电力建设工程装置性材料预算价格》。74、老师您好:麻烦给解答一下:电气设备安装预算定额中,YD4-62子目设备二次喷漆定额基价怎么那么高:人工费13.46/m2,消耗性材料(只喷红丹防锈漆)21.61/m2,机械费台班含量要特别高?还有该子目喷漆遍数是多少?非常感谢!专家回复YD4-62子目是设备二次喷漆,定额基价是按现行施工条件综合测算制定的,该子目喷漆遍数也是按规程要求确定的,并未规定只喷红丹防锈漆,定额中对用量很少,价值低的零星材料,合并为“其它材料”。75、再次请问专家:为什么同是变电性质的工程升压站单体调试与变电工程单体调试的概算编制会差异这么大?在电力建设工程预算定额第六册调试(2002年修订本)总说明中,第十条编制概算计算调试费时,说明火电工程单体调试费用已含在电力工程建设概算定额中,而变电工程单体调试费用除套用电力工程概算定额外还需套用表3的调试综合定额,并注明其中表3已扣除电力工程建设概算定额中的单体调试费用,是否可以理解为概算定额中对于表3所列电力设备的单体调试并没有包含完?如果是这样理解的话,是否意味着升压站部分的单体调试可以理解为火电工程中的变电工程?专家回复是综合测定的,对于变电工程可以理解为概算定额中对于表3所列电力设备的单体调试并没有包含,是需要另外补充的部分。而火电工程单体调试费用已含在电力工程建设概算定额中。221
76、我的问题是1、在编制概算时,火电工程升压站部分的单体调试是否按变电工程考虑,并套用电力建设工程预算定额总说明中表3进行计价。2、在热工仪表及控制设备概算定额中各控制系统子目均注明包括与之相关的一次仪表的安装及调试,请问在火力发电厂中就地显示的仪表应如何考虑?是否在与之相关的范围内;随机务设备配供的就地仪表又该如何计算?专家回复1、火电工程升压站部分的单体调试不按变电工程考虑,按火电工程计算。不再套用《电力建设工程预算定额第 六册调试》总说明中表3进行计价。2、概算定额中包括了全部的一次仪表、设备的安装及需要的单体调试。编制概算时不需再套用调试定额。77、请教专家一个问题:根据预算定额第三册电气设备安装工程总说明中的第13条"安装与生产同时进行时,降效增加费用可按人工费的10%计算"。我们公司做的变电站扩建工程就需要记取降效增加费用,但是这部分费用应列记在直接费、间接费还是其它项目中,是否参与取费?专家回复1、“安装与生产同时进行时,降效增加费用可按人工费的10%计算”不是指的只要扩建就计取该费用,因为扩建时与生产运行部分是独立分开的。只有与生产同时进行的工作内容才能计取该费用。2、可以计取的该费用应计列在基本直接费中并参与计取各项费用。78、电气工程概算定额中的GD8-43与GD8-44两个定额基价相差很多按定额盘柜半周长规格套用定额(1.5米以下与3米以下套用.6米以下的),,而实际在电厂施工中大多数的盘柜都在3米以下的这个规格上(即套GD8-44),而我看了几家设计院做得概算确很少用GD8-44,大多数热控盘柜都套GD8-43子目.确实如按实际规格套用GD8-44子目费用太高.那么如何解释这两个子目基价相差这么多呢?请专家指教,多谢专家回复221
按定额规定套用,设计院作概算时可能有些盘柜尺寸还未确定。定额中包括控制盘或柜、操作台、盘带台以及相关的常规仪表、特殊仪表等盘上设备的安装调试,也包括与盘上设备配套的设备,如变送器、执行机构、节流装置、仪表、小型仪表保护箱接线盒等的安装、调试等内容,还包括了装置性材料。所以GD8-43与GD8-44两个定额基价相差较大。79、电力概算电气定额第7章说明一第5条,接地:接地母线敷设,接地极(板)制安,接地跨接线安装,避雷针引下线敷设及接地装置调试等。说明中未提到等电位联结安装及均压网的安装,避雷针的制安。我们施工中是根据设计要求利用主厂房钢砼设备基础,每层钢砼楼板、钢砼平台内的主筋作为均压网(均压网格1个/8-10米);均压网经预埋件蓝天钢砼柱内主筋(不少于2根),与共用接地装置可靠焊接构成电气通路。整个主厂房做等电位联结。另外,定额使用说明上册P185,第7条,全厂接地以接地主干线为主体。请解答:1、接地计算规则中长度如何计算?2、是否包括等电位联结,均压网,避雷针制安等?专家回复1、全厂接地以接地主干线为主体是指仅计算接地主干线长度。2、包括了等电位联结,均压网,避雷针制安等。但仅包括定额总说明中所列规程要求范围,如系按新规程要求增加的部分内容,定额中未包括,可单独增加超出部分的费用。80、请问110kv、35kv变电所预防性试验该怎样取费?专家回复参照相关标准以合同形式约定实验费用。81、调试定额电力电缆调试为直流耐压,现规程要求交流耐压,如何计算试验费用。请指导!专家回复221
可参照调试定额中的“电气特殊项目调试”定额子目,以合同形式约定实验费用。82、现在110KV变电站的开关柜内经常存在CT、PT,请各位专家指导一下,在考虑开关柜单体调试的情况下,是否应该继续考虑CT、PT的单体调试。我们这里关于开关柜及CT、PT都有独立的调试报告及相关内容,而且调试定额中没有明确规定开关柜调试的范围,这使得我们在做调试时很困惑。请专家予以指点,并告知依据,谢谢!专家回复110KV变电站的开关柜调试定额子目是针对柜整体的,包括了柜内的全部设备元件。83.现35KV并联电抗器的设计为:每相电抗器底座为8根2.5米高、外径为500的支柱,每根支柱由预埋L=600,φ=27的地脚螺栓4个支撑,每根支柱上部0.8米的支柱绝缘子,顶部为9.4吨/相的电抗器。安装一组电抗器的工作量总计为:预埋地脚螺栓8*4*3=96个;支柱24只,支柱绝缘子24只;安装高度3.3米的电抗器3台,总重9.4*3=28.2吨。请问专家定额是如何考虑的?此项目如何编制预算?谢谢!专家回复油浸电抗器套用变压器相应定额子目,干式电抗器套用配电装置中的相应定额子目。支柱支绝缘子套用绝缘子、母线相应定额子目。其余部分属于建筑内容,套用建筑定额相应定额子目。其他方面1、第六册调试定额,特殊项目调试中:10kv和110kv的TA、TV误差测试如何套用子目?是否可以参照35kv和220kv的TA、TV误差测试执行,或是*0.5的系数(在施工合同中未约定如何计算).谢谢!221
专家回复调试定额特殊项目调试中的价格是参考价格,10kv和110kv的TA、TV误差测试费用具体由甲乙双甲方协商解决。2、明白专家的意思,可现在是从项目立项外审到当地建委备案都是按照9米的标准审批的,如合同定立按7米标准订立,订立单价承包合同,则招标工程量会和结算工程量有很大的差异,这样最后建委审查,及最终审计时候是否能通过,或者有其他可行办法请专家给出答复。专家回复如能够按要求的时间在招标文件出售前变更最好,按你的说法已经发了标书,则在选定中标单位后按变更后的工程量签订合同。至于审批问题,你可以通知相关部门,说明理由。3、我们单位是甲方,道路招标时是以为9米宽为标准,最后图纸为7米宽(要求设计院做的调整),其他设计标准未发生变化,这个算不算发生重大变化,现在打算定分包合同,在合同中如何处理约定此部分变化,而避免废标的出现.请专家给予答复.专家回复1、按照招标文件确定中标单位。2、按照调整后的工程量与中标单位签订合同。以上属于合同问题提供你们参考。4、专家您好!请问,在调试过程中所用化学药品发生的费用在编制预算时应列入哪里?在预规里也看不出这笔费用列入哪项费用中.专家回复221
预算定额见第1章说明4、表1-1及1.15酸洗相关子目。5、1、电气预算定额8.4桥架安装一节中:辅材中只有钢管脚手架,没有架板的费用。是否缺少,用不用调整?2、在电缆沟等黑暗处施工时的临时照明用的低压灯、照明线等是否含在定额辅材内?3、施工用水电费:一般从施工机械台班中能将机械的水电费扣除,但是像电动工具、照明用的电等费用应归属哪里?4、电焊用的二次线、把线等是否含在定额辅材中?专家回复1、钢管脚手架包括架板;2、3、4、请施工企业内部解决。6、请问:在预规P15临时设施费中的规定不包括共七项内容,其中第五项“施工道路:厂外及厂内土建与安装共用的主干道路;”,上述所说厂内土建与安装共用的主干道路该如何理解?是指施工生产区内的施工用道路还是指主厂区内的永临结合道路?盼复。专家回复请参见P14 (一)临时设施费的定义。7、预规97页项目划分中,4.5变压器喷雾消防的内容:管道、支架、喷头。此项中的支架是管道架构的支架,还是喷头安装的支架专家回复项目划分指属于变压器喷雾消防安装范围的管道、支架、喷头所有内容8、请问专家,定额前都有说明“当生产和安装同时进行的时候,降效增加费按照人工费的10%计取”,那么,请问,计取后的费用是不是可以加到人工费中参与取费税呢?221
专家回复只有电气预算定额有安装与生产同时进行时,降效增加费用可按人工费的10%计算。并非“定额前都有说明”。当安装与生产同时进行时,降效增加费可按照人工费的10%计入定额直接费并参与取费。9、请问专家:1、请问专家在[2007]7号文下发之前的工程项目,联合试运转期间所用的除盐水相关费用概算考虑列在哪项费用中?且7号文并未涉及到除盐水的问题,只是去掉蒸汽调整燃油。根据02版预规内容,整套启动期间计列了燃料费、厂用电费、调试费、安装单位参加试运费,而对除盐水的费用规定不清楚,是否包含在以上某项费用中?还是含在调试产值工日单价中?2、建筑概算定额P188页:支架基础埋深不等于1.5m时,按独立基础埋深每增减30cm定额子目进行调整。调整项是基础的埋置深度,不是基础的砼含量,如何适用独立基础定额?在《使用说明》P94页也明确说明调整时不足30CM按大于或等于10CM,按一个调整深度30cm考虑。敬请指教。专家回复1、除盐水费用量包括在第1章1.2锅炉本体分部试验及试运相关子目中,其中定额内未计列消耗性材料(含除盐水)量见表1-1。2、概算定额P188页:支架基础埋深不等于1.5m时,按独立基础埋深每增减30cm定额子目进行调整指的是195页GT9-11独立基础子目。10、1、请问专家:联合试运转期间所用的除盐水相关费用概算列在哪个费用中?是否需单独计列?2、建筑概算定额P188页:支架基础埋深不等于1.5m时,按独立基础埋深每增减30cm定额子目进行调整。概算子目GT9-11调整项单位是按m考虑,该调整项在何处?敬请指教。专家回复221
1、参见中电联技经[2007]7号文《关于调整和修改火力发电厂工程基建阶段燃油和蒸汽用量标准及其计算公式的通知》。2、独立基础见195页GT9-11子目。各位专家好!向你们请教如下问题:1、材料及设备采保费取费标准,采购由业主、保管由施工方负责,费用怎样划分?2、二期项目大部分是利用了原一期的临时设施,二期是否应按实计算?(二期属新建项目)如按实,临时设施的建筑结构及装修是否有统一标准?临时宿舍楼按一室一厅一卫套间设置,并配有空调、电视、电话、网线、热水器等设施,是否按实计算?3、在2001年版电力定额颁布前各省局的地方性文件是否均作废?如(1995)湘电建定第007号关于工资性津贴按1.28元/工日调整的文件。4、冬季砼施工的防冻添加剂是否已含在冬雨季施工增加费中?因南方冬季砼施工均是采用此方法,末采用其他保温措施。5、在有毒有害环境中施工所采取的措施费及人工降郊费如何计取?6、一、二期工程的配合费是否有统一的限额标准?我们按在一期场地施工的工程造价的现场管理费的50%审核是否合理?7、超过10000m3的基槽基坑土石方工程的综合取费是否可按23%计算?专家回复1、221
材料采购保管费在装置性材料预算价格中包括了原价的2.5%,采购由业主、保管由施工方负责,可以按原价的0.8%--1.3%之间由双方协商解决。主设备及主要辅助设备一般不需保管,其他设备保管费由双方协商解决。2、二期属新建项目,按新建项目计取临时设施费。3、在2001年版电力定额颁布前各省局的地方性文件是否作废请咨询所在省(直辖市、自治区)的电力建设定额站。4、冬雨季施工增加费是综合考虑的全年系数,不得调整。如有特殊措施,可单独计算费用。5、定额费中包括了在有碍身体健康环境中施工保健费用。6、一、二期工程的配合费不知是什么内容?均应计入其他费用的相关费用中。7、基槽基坑土石方工程的综合取费是否可按23%计算要看该项目是否是独立土石方超过10000m3,超过10000m3则按23%计算。11、在机组性能考核试验的过程中,测点的安装及采购费用在定额中的哪里,是在调试定额还是在施工单位的施工定额里?专家回复机组性能试验属于特殊项目调试,具体费用见调试定额228页,是仅供编制概算时的参考费用。应单独签订委托合同,以合同价格为准。全部费用均应包括在性能试验项目定额中。12、脱硫整启调试的造价应当怎么做?我没有新补充定额,那里面是不是有?谢谢!专家回复脱硫整套启动调试目前没有调试定额补充子目。目前绝大多数项目都采用脱硫整岛招标方式,整套启动调试含在合同内。有新脱硫安装补充定额,那里面未包括调试内容。13、请问专家:如果施工合同中没有约定,那输煤系统中汽车衡安装后由当地监督机构检验检测的费用由谁承担?“预规”中建筑工程费、安装工程费的构成中是否包含此费用?若包括,该费用具体在哪一项费用中?谢谢。专家回复汽车衡需由当地监督机构检验检测的费用应由项目法人(业主)方承担,也可在订购该设备时在订货合同中约定由设备供应商承担计入设备费中。建筑工程费、安装工程费的构成中未包含此费用。221
14、清单计价规范明确了清单报价中应包含风险费用,但风险费计算依据却没有明确,有详细的计算方法及计算依据吗?专家回复风险费由投标人考虑。15、请问:矩形非金属补偿器安装用什么定额?专家回复定额缺项双方协商参照或补充定额。16、目前发现:企业每月纳税项目中除了营业税、城市维护建设税、教育费附加外还有一项是“价格调节基金”,该基金本省是按营业收入的0.25%合并在每月的税金中收取的,但现在工程造价中并没有含此项基金。相当于收入少于支出的税金。问:是否是预规取费中少了此项费用,相关的工程造价书籍中也没有介绍此项费用。应不应该在工程总造价中计入此项费用?专家回复预规中的税金明确规定“税率按工程所在地税务部门规定计列”。具体可咨询你省电力建设定额站。内蒙古自治区也增加了地方教育附加,见政策文件栏目各省文件《关于调整内蒙古自治区电力建设工程费用标准的通知》供参考。17、试运期间循环水加药系统用阻垢剂、缓蚀剂是否包括在循环水及汽水加药分系统调试费中?专家回复汽水加药分系统调试费中未包括阻垢剂、缓蚀剂等药品。221
18、请问:电气特殊项目调试TA误差测试的计量点是如何定义的?可否理解为一只电流互感器为一个计量点,或一只电流互感器为两个计量点?专家回复一只电流互感器为一个计量点。19、由前面专家关于焊工的人工费解释部分,得知在电力工程安装定额中,焊工的人工费已包括在定额人工费中,而通过查询定额基价机械费组成中所包含的焊机台班中也包含了焊工的人工费,请问专家,这两者是否矛盾?专家回复是有矛盾,定额基价机械费组成中不应包含焊机台班的焊工人工费。原机械台班定额中含有人工费问题,将在新的机械台班定额中改过来。20、请教各位专家,在工地运输中,关于这句“2000以上导线”中,“2000”是指每盘导线的制造长度,还是每盘导线的制造重量,还是有别的意义?专家回复如你问的是送电线路定额YX-35子目,指的是运输重量每件超过2000kg时,平均运距在1000m以内(含1000m),每吨公里的费用。21、请问管道的工程量的计算是按延长米计算的,那管道的主材量呢,是否直接工程量乘1+损耗率.如果不是,扣除管件阀门等的长度,那为什么还按延长米计算呢?专家回复见“管道的主材量”解释。221
22、定额中的人工费单价是按六类地区考虑的,六类以上地区工资按系数调整。请问地区分类是如何划分的?是否有相关文件?此文件如何查找?专家回复地区分类是60年代的文件,一起沿用至今。六类以上地区的划分请具体咨询工程所在地的各省(市、自治区)电力建设定额站。23、老师:你好!消防设备检测费、系统验收费是否包含在概算建筑安装工程费内?专家回复项目划分属于建筑工程内的消防设备检测费、系统验收费包括在概算建筑安装工程费内。24、请问对于投标报价中的非标设备制作安装是否需考虑增值税?在什么情况下要考虑计取增值税?专家回复非标设备是什么具体设备,如直接订货则以购置费作为设备费,不存在计取增值税问题。如属现场加工配制,可套用《电力建设工程预定额 第五册 加工配制品》。25、请教甲供材的保管费率按多少计取,例如电缆、阀门等,主要指材料。专家回复在装置性材料预算价格中采购保管费率为原价的2.5%,甲供材料由施工单位保管一般应支付一定的保管费,保管费率一般可在0.6%--1.3%之间计取。可与甲方协商一致并在合同中明确保管费率。221
26、设备费是否作为计算税金和利润的基数,如果是甲供设备呢,施工单位还计取吗?专家回复设备费不能作为计算税金和利润的基数,设备本身应该甲方购买并直接转为固定资产,如是甲方委托施工单位购买并计入建安工程费中,则甲方重复交了营业税、城市维护和教育附加税。27、请教一下各位专家,关于调试定额中工日为综合工日,单体、分系统为250元/工日,整套为270元/工日,那么其中定额直接费所占的准确比例应为多少呢?专家回复调试定额是综合工日定额,不存在定额直接费所占准确比例问题。直接套用即可。在调试定额交底资料中明确:单体调试定额及分系统调试定额中包括了调试各专业间的配合以及对分系统调试及整套启动试运的配合工作,但均不包括安装单位配合调试的工作;在调试定额中注明了单体调试费用含在概算定额中;在安装预算预算定额中注明了安装定额中包括配合单体调试及分系统调试的工作;按预规的规定,在编制电力概算时安装单位配合整套启动试运有单独的费用,我的问题是:单体调试费用是如何综合到概算定额中的?考虑安装单位配合整套启动试运有单独的费用,安装单位配合分系统调试的费用是否含在概算定额中?如果含有,配合是指什么标准的工作呢?安装单位做了分系统调试定额中工作内容的部分工作是否属于配合工作?分系统调试定额工作内容中需采取的措施性的工作是否属于配合的工作?如脚手架搭拆等完成内容中规定的工作所必须采取的措施性工作。专家回复221
1、概算定额基价中包括了单体调试费用,不需再单独计算。2、安装单位配合分系统调试的费用是已含在概算定额中,不需再单独计算费用。3、配合是指调试过程中需要施工单位作的工作,如更换调试过程中损坏的元器件等。4、分系统调试定额工作内容中需采取的措施性的工作如属调试本身的需要,则属调试内容,如属施工单位配合内容,则属于配合的工作。.28、电厂输煤系统的钢煤篦子制作可以采用加工定额,安装如何套用定额?2.锅炉检修电梯钢架制作安装如何套用定额?专家回复加工配制品套用加工配制定额后将整体价格作为装置性材料价格,安装费按市场采购成品方式计算。看过专家的答复后,明白了分系统调试定额工日单价中已包括了调试所需的所有材料费、人工费、机械费,但对于三者的构成在产值单价测算时是如何考虑的呢?是否有一个大致的比例呢?这一点对现在的施工单位挺重要:因为现在电厂施工基本上是安装及单体调试由安装单位进行,而调试由调试单位进行,但所用电无法分开计量,所有电源均来自安装单位。专家回复施工单位可以参照《施工定额》实行内部管理,关于电量问题只能通过计量或与调试单位协商在合同中确定。29、请问城配网改造工程应采用哪个定额标准?专家回复1、221
配网(10kV及以下电压等级)建设项目,按电力行业定额与建设部定额的划分一般采用地方定额及取费。2、城农网改造项目35kV及以上项目采用电力行业定额,取费采用电力行业专门的取费标准,10kV及以下电压等级项目采用地方定额及电力行业的专门取费标准(电力行业有专门的取费标准,可与各省电力建设定额站联系)。30、看了专家答复的关于分系统调试的两个问题,感觉受益非浅,但还有一个疑问请专家能予以答复。在两个答复中都有这样一句话“概算定额中仅包含了一部分分系统调试内容,并未全部包括,未包括部分应套用调试定额。”,我的问题是:如何查看概算定额中是否含有分系统调试的内容呢?在概算定额中有无此类特定项目的概算定额范围呢?非常感谢专家百忙之中予以的答复!谢谢!专家回复概算定额中是否含有分系统调试的内容只需看该章的说明即可。凡含有分系统调试的内容的子目,说明中都有叙述。也可中参考《电力工程建设技术经济丛书电气与热工控制》第七章。31、既然临设费“不存在各部分组成比例”问题,那就存在业主与承包商如何结算的问题。比如:承包商的总承包合同中规定:厂区的临时围墙、支线道路、设备材料仓库等临时设施由业主另行委托,那是不是意味着业主发生多少就要从承包商扣多少?专家回复预规规定厂区的临时围墙、支线道路、设备材料仓库等临时设施的费用均包括在临时设施费中。承包商的总承包合同中规定:厂区的临时围墙、支线道路、设备材料仓库等临时设施由业主另行委托,属于合同范筹,《合同法》是法律,而《预规》是行业标准。法律的解释顺序优于行业标准。如何从临时设施费中扣除上述内容也应在合同中约定,并非业主发生多少就要从承包商费用中扣多少。221
32、请问临设费中各部分(道路、职工宿舍等等)的组成比例是如何规定的?其中有些是业主提供的应如何扣除?专家回复临设费中的职工宿舍是指施工单位在现场的临时职工宿舍。道路是指施工过程中用的支线道路。业主提供的是厂外接至厂内土建与安装共用的主干道路,两者不存在“组成比例是如何规定的”的问题。也不存在“业主提供的应如何扣除”问题。具体可参照施工组织设计和预规区分。33、分系统调试阶段所消耗的水、电的费用是否在定额中包含?若没包含,在概算的哪部分中?专家回复概算定额中仅包含了一部分分系统调试内容,并未全部包括,未包括部分应套用调试定额。如分系统调试内容包括在概算定额中,则分系统调试所用的水电费已包含在概算定额单价中,如分系统调试内容未包括在概算定额中,则分系统调试所用的水电费已包含在调试定额250元/工日中。34、在电力预算定额安装定额中均有此句:包括安装与调试之间的配合用工。是否表明概算定额中也已包括安装单位配合分系统调试的费用?如果包括何谓配合工作?配合的深度如何界定?现在我们施工的几个电厂配合的方式均不一式,有的基本不用管,只做好份内的事情就行了。敬请专家予以答复!专家回复电力预算安装定额电气册中没有包括调试内容,但在单体调试和分系统调试时与安装工作有时有交叉,如等单体调试完成后才能安装及分系统调试时个别设备元器件的返工等需双方配合所发生的降效用工。概算定额中已包括单体单元件及部分分系统调试内容,自然包括相应的配合用工221
35、调试定额中工日为综合工日,单体、分系统为250元/工日,整套为270元/工日,那么其中定额直接费所占的精确比例应为多少呢?专家回复该册定额为综合工日定额,单体、分系统为250元/工日,整套为270元/工日,定额形式与其它册定额不同,不存在“定额直接费所占的精确比例”问题。调试定额依据的gb50150只包括SF6气体的水分测量,而《电力设备交接和预防性试验规程》(华北)要求30%SF6气体质量检验。请问该费用含在哪儿?该如何计取?谢谢专家回复更新日期:2008-2-2618:09:00SF6气体质量检验属于特殊试验,发生时单独计列。可参照调试定额的特殊试验145。项目综合系数一.热力系统125MW200MW300MW600MW1.辽宁地区16.8414.1414.0812.132.吉林地区13.7911.1511.639.543.黑龙江地区17.8414.8014.1013.394.赤峰地区19.6917.0915.4914.28221
5.通辽地区20.0517.1215.5714.406.伊敏地区20.8417.5616.3215.28二.燃料供应系统1.辽宁地区18.1418.8517.8417.682.吉林地区9.899.299.298.253.黑龙江地区19.7620.6319.0619.024.赤峰地区24.1025.5423.7623.845.通辽地区23.4424.7422.9823.136.伊敏地区23.7624.9523.1223.18三.除灰系统1.辽宁地区17.6718.6418.5815.242.吉林地区19.2720.2920.8218.353.黑龙江地区15.3514.4316.1412.654.赤峰地区19.1322.5121.2415.885.通辽地区21.4422.0820.8817.946.伊敏地区20.2320.0820.3616.82四.水处理系统1.辽宁地区21.1922.5920.1323.092.吉林地区48.7757.2542.7139.213.黑龙江地区19.2820.5318.1920.154.赤峰地区25.2327.0123.6227.695.通辽地区23.8225.3323.1326.676.伊敏地区23.7125.2222.7325.75五.供水系统1.辽宁地区5.9822.5420.6711.812.吉林地区10.6023.4221.9816.353.黑龙江地区7.0026.3319.8312.05221
4.赤峰地区1.3523.1923.269.225.通辽地区6.6122.9822.8912.636.伊敏地区7.4927.1223.5013.57六.电气系统(一)概算1.辽宁地区20.0521.3718.5518.922.吉林地区21.8323.8921.3924.513.黑龙江地区20.1222.8617.4218.994.赤峰地区22.8023.2920.3918.435.通辽地区20.5820.8617.5518.606.伊敏地区22.3924.0519.2320.67(二)预算1.辽宁地区16.8916.6316.4917.332.吉林地区18.3918.6019.5522.453.黑龙江地区16.9517.8015.9217.404.赤峰地区19.2118.1318.6116.885.通辽地区17.3416.2416.0117.046.伊敏地区18.8618.7217.5818.94七.热控系统1.辽宁地区14.3115.7515.5015.362.吉林地区16.4016.0616.4318.473.黑龙江地区13.3416.4615.9615.254.赤峰地区17.0418.7318.4718.185.通辽地区14.1315.8015.1113.986.伊敏地区15.1117.7417.0916.08八.附属生产工程1.辽宁地区16.9217.6519.7317.08221
2.吉林地区16.8018.2918.8511.003.黑龙江地区16.0117.1020.3217.854.赤峰地区19.7819.7222.5020.195.通辽地区19.4119.7022.2820.316.伊敏地区19.5020.4123.4321.00··序号编码材料名称及规格单位预算单价实际单价价差13107102圆钢Φ10以下kg2.660-2.6623107103圆钢Φ10以上kg2.620-2.6233108102预应力钢筋Φ10以上kg3.660-3.6643114111钢丝(冷拔低碳钢丝)kg3.50-3.553112301中厚钢板10mm以下kg3.10-3.163112302中厚钢板10mm以上kg30-373113103压型钢板kg70-783113201压型复合钢板kg9.80-9.89通用钢模板kg3.80-3.8221
8103101103110001型钢综合kg2.70-2.7113291101钢管综合kg3.30-3.3127401102镀锌构架钢管t70000-7000137401102镀锌构架型钢t65000-6500144412103钢窗(双)m21000-100153802501预埋铁件、加工铁件kg3.350-3.35164201101硅酸盐水泥325#t2400-240174201102硅酸盐水泥425#t3000-300184201103硅酸盐水泥525#t3500-350194204101预制钢筋混凝土方桩m39250-925204102201板材一等m311500-1150214102101方材一等m310800-108022板材二等m39800-980221
4202202234301101中砂m328.080-28.08244301301粗砂m3380-38254301601石英砂kg0.260-0.26264302301毛石m337.110-37.11274302102碎石10-20mmm351.310-51.31284302102碎石20-40mmm348.210-48.21294302102砾石m341.30-41.3304307101红砖240×115×53千块1800-180316101101耐火砖标准块0.60-0.6326214401塑料填料PVCkg100-10334307301耐酸砖千块24300-2430346218301玻璃钢除水器Φ300m21200-12035预应力混凝土管Φ300m64.80-64.8221
4206201364206202预应力混凝土管Φ400m900-90374206203预应力混凝土管Φ500m146.40-146.4384206204预应力混凝土管Φ600m190.80-190.8394206205预应力混凝土管Φ700m266.80-266.8404206206预应力混凝土管Φ800m3410-341414206208预应力混凝土管Φ1000m420.640-420.64424206209预应力混凝土管Φ1200m500.240-500.24434210201离心杆ф300×4.5m根4220-422444210202离心杆ф300×6m根5700-570454210203离心杆ф300×9m根7560-756464210206离心杆ф400×4.5m根7820-782474210207离心杆ф400×6m根9480-94848主厂房钢结构t5960.140221
-5960.14···序号机械规格定额编号单位预算单价实际单价价差1自卸汽车载重量(t)10以内4—19台班485.830-485.832塔式起重机起重力矩(tm)4000以内3—66台班6233.250-6233.253自卸汽车载重量(t)12以内4—20台班505.260-505.264交流电焊机容量(kVA)32以内9—3台班80.510-80.515塔式起重机起重量(t)6以内3—59台班489.920-489.926塔式起重机起重力矩(tm)3000以内3—65台班5065.310-5065.317井点喷射泵喷射速度(m3/h)40以内8—36台班105.830-105.838履带式推土机功率(kW)75以内1—3台班455.20-455.29冷却塔折臂塔式起重机tm240以内14—28台班1484.440-1484.4410斗容量(m3)1以内1—37658.840-658.84221
履带式液压挖掘机台班11内燃空气压缩机排气量(m3/min)9以内10—19台班296.460-296.4612自卸汽车载重量(t)4以内4—16台班249.780-249.7813机车翻斗车载重量(t)1以内4—40台班90.240-90.2414交流电焊机容量(kVA)40以内9—4台班94.870-94.8715载重汽车载重量(t)4以内4—1台班183.530-183.5316滚筒式混凝土搅拌机出料容量(L)400以内6—2台班88.590-88.5917汽车式起重机起重量(t)5以内3—24台班308.690-308.6918履带式起重机起重量(t)25以内3—59台班619.580-619.5819皮带运输机水平运输距离(m)15以内5—17台班90.830-90.8320履带式推土机功率(kW)75以内1—3台班455.20-455.221平板拖车组载重量(t)40以内4—33台班1120.560-1120.5622汽车式起重机起重量(t)16以内3—27台班694.530-694.5323起重量(t)20以内3—47532.590-532.59221
龙门式起重机台班24电动卷扬机单筒快速牵引力(t)1以内5—1台班53.160-53.1625冷却塔提模设备m26000以内14—27台班2748.280-2748.2826履带式起重机起重量(t)15以内3—4台班547.120-547.1227履带式起重机起重量(t)50以内3—8台班2010.20-2010.228轮胎式装载机斗容量(m3)2以内1—25台班467.450-467.4529塔式起重机起重量(t)8以内3—60台班559.260-559.2630自卸汽车载重量(t)20以内4—22台班851.340-851.3431导杆式柴油打桩机1.8t以内2—11台班299.360-299.3632履带式推土机功率(kW)60以内1—2台班408.340-408.3433钢筋切断机直径(mm)40以内7—28台班62.320-62.3234光轮压路机(内燃)不加载重量(t)12以内1—46台班266.650-266.6535对焊机容量(kVA)100以内9—14台班150.350-150.3536钢筋调直机直径(mm)14以内7—2764.920-64.92221
台班37洒水车罐容量(L)4000以内4—48台班258.360-258.3638载重汽车载重量(t)8以内4—4台班308.680-308.6839汽车式起重机起重量(t)8以内3—35台班390.230-390.2340钢筋弯曲机直径(mm)40以内7—29台班51.040-51.0441交流电焊机容量(kVA)21以内9—1台班65.620-65.6242自卸汽车载重量(t)6以内4—17台班315.430-315.4343灰浆搅拌机出料容重(L)200以内6—20台班45.740-45.7444龙门式起重机起重量(t)40以内3—49台班848.970-848.9745履带式起重机起重量(t)40以内3—7台班1330.950-1330.9546混凝土振捣器插入式6—41台班10.950-10.9547普通车床工件直径*长度(mm*mm)400*2000以内7—61台班95.370-95.3748自卸汽车载重量(t)8以内4—18台班377.950-377.9549出口直径(mm)150以内8—12308.220-308.22221
多极电动离心清水泵扬程180m以下台班50电动卷扬机单筒快速牵引力(t)3以内5—7台班69.210-69.2151汽油kg2.860-2.8652柴油kg2.450-2.4553电kw.h0.350-0.35221'
您可能关注的文档
- 浙江省建筑工程预算定额上册2010终结
- 电力建设工程预算定额(版)勘误903
- 通信建设工程预算定额
- 2017福建省房屋建筑与装饰工程预算定额说明与计算规则
- 0_石油化工安装工程预算定额(2007版)
- 上海安装工程预算定额(2000)问题解答
- 第二十九课时全断面岩石掘进机(tbm)施工概预算定额
- 四川省建筑工程预算定额(2004)砌筑工程工程量计算规则
- 有色金属工业矿山井巷工程预算定额说明
- [2017年整理]电力建设工程预算定额(说明)第六册
- 2012年北京市房屋修缮工程预算定额说明-费用标准
- 浙江省03建筑工程预算定额说明和计算规则
- 公路工程预算定额总说明
- 第二十九课时全断面岩石掘进机(tbm)施工概预算定额
- 《石油化工安装工程预算定额》2007版说明
- 浙江省建设工程预算定额、最新标准规范
- 2010版冶金工业矿山尾矿工程预算定额
- 全国统一安装工程预算定额江苏省单位估价表
