• 403.50 KB
  • 191页

2003山东省消耗量定额解释

  • 191页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

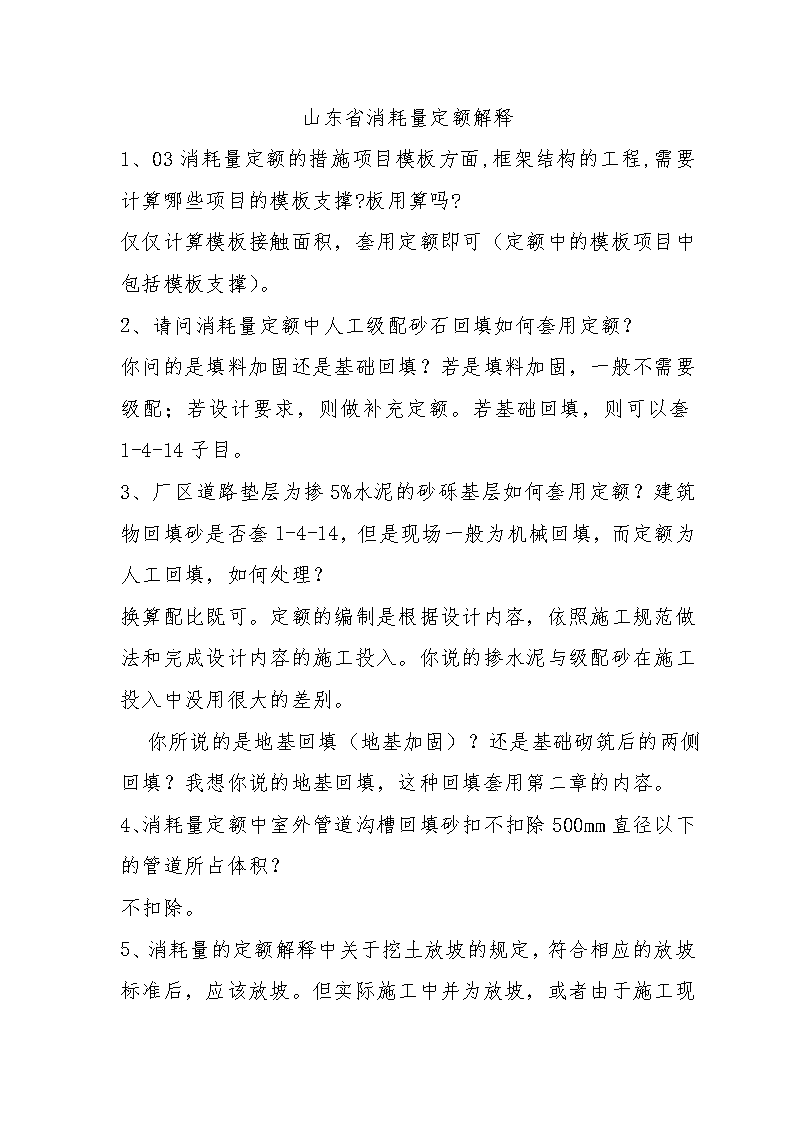

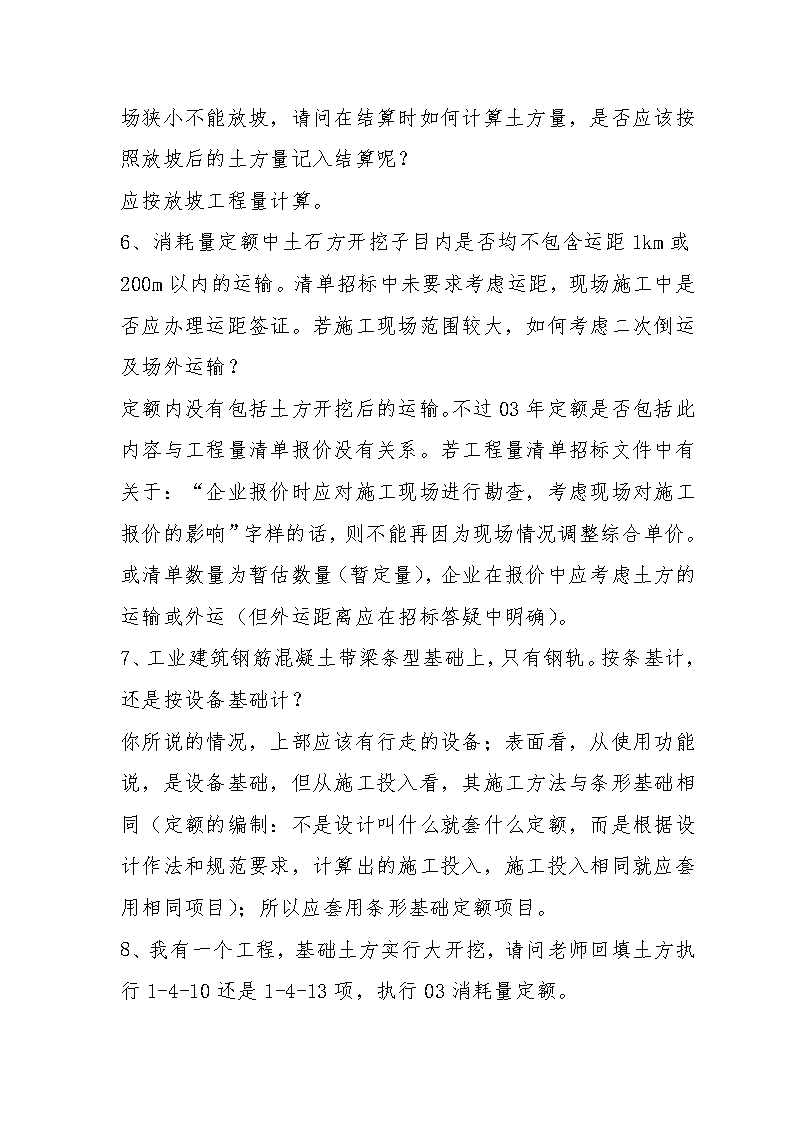

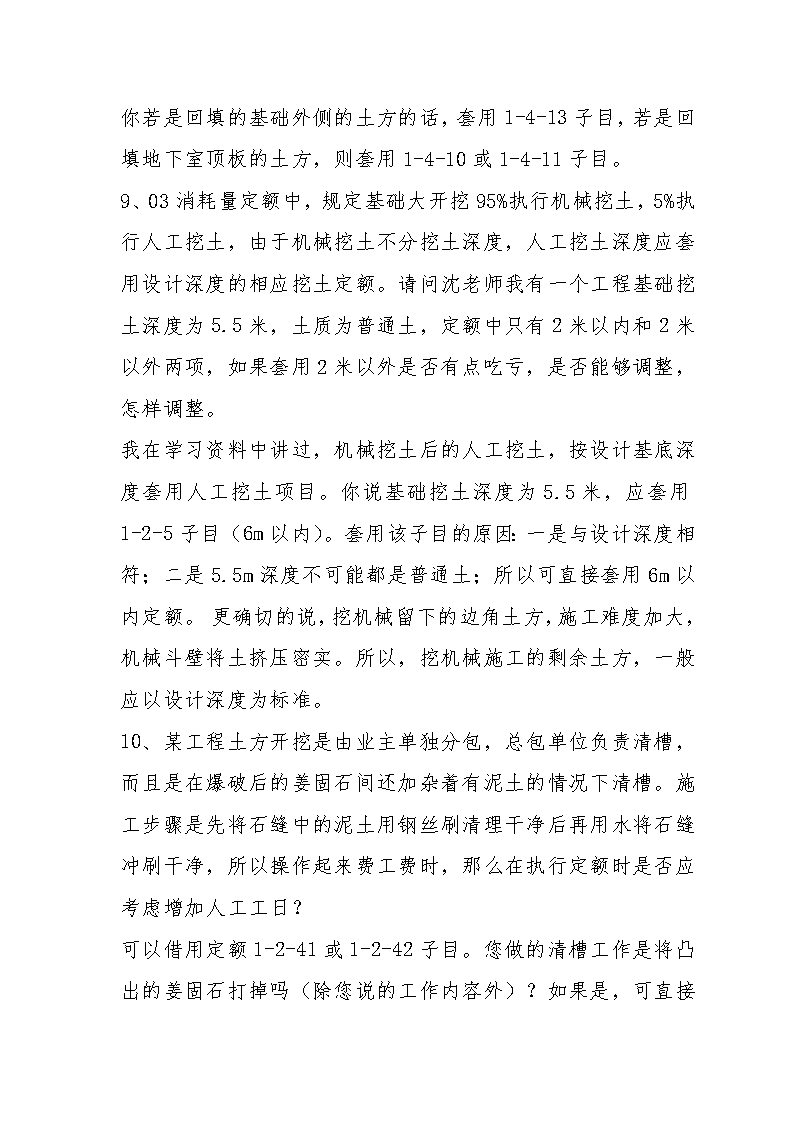

'山东省消耗量定额解释1、03消耗量定额的措施项目模板方面,框架结构的工程,需要计算哪些项目的模板支撑?板用算吗?仅仅计算模板接触面积,套用定额即可(定额中的模板项目中包括模板支撑)。2、请问消耗量定额中人工级配砂石回填如何套用定额?你问的是填料加固还是基础回填?若是填料加固,一般不需要级配;若设计要求,则做补充定额。若基础回填,则可以套1-4-14子目。3、厂区道路垫层为掺5%水泥的砂砾基层如何套用定额?建筑物回填砂是否套1-4-14,但是现场一般为机械回填,而定额为人工回填,如何处理?换算配比既可。定额的编制是根据设计内容,依照施工规范做法和完成设计内容的施工投入。你说的掺水泥与级配砂在施工投入中没用很大的差别。   你所说的是地基回填(地基加固)?还是基础砌筑后的两侧回填?我想你说的地基回填,这种回填套用第二章的内容。4、消耗量定额中室外管道沟槽回填砂扣不扣除500mm直径以下的管道所占体积?不扣除。5、 消耗量的定额解释中关于挖土放坡的规定,符合相应的放坡标准后,应该放坡。但实际施工中并为放坡,或者由于施工现场狭小不能放坡,请问在结算时如何计算土方量,是否应该按照放坡后的土方量记入结算呢?应按放坡工程量计算。6、消耗量定额中土石方开挖子目内是否均不包含运距1km或200m以内的运输。清单招标中未要求考虑运距,现场施工中是否应办理运距签证。若施工现场范围较大,如何考虑二次倒运及场外运输?定额内没有包括土方开挖后的运输。不过03年定额是否包括此内容与工程量清单报价没有关系。若工程量清单招标文件中有关于:“企业报价时应对施工现场进行勘查,考虑现场对施工报价的影响”字样的话,则不能再因为现场情况调整综合单价。或清单数量为暂估数量(暂定量),企业在报价中应考虑土方的运输或外运(但外运距离应在招标答疑中明确)。7、工业建筑钢筋混凝土带梁条型基础上,只有钢轨。按条基计,还是按设备基础计?你所说的情况,上部应该有行走的设备;表面看,从使用功能说,是设备基础,但从施工投入看,其施工方法与条形基础相同(定额的编制:不是设计叫什么就套什么定额,而是根据设计作法和规范要求,计算出的施工投入,施工投入相同就应套用相同项目);所以应套用条形基础定额项目。8、我有一个工程,基础土方实行大开挖,请问老师回填土方执行1-4-10还是1-4-13项,执行03消耗量定额。 你若是回填的基础外侧的土方的话,套用1-4-13子目,若是回填地下室顶板的土方,则套用1-4-10或1-4-11子目。9、03消耗量定额中,规定基础大开挖95%执行机械挖土,5%执行人工挖土,由于机械挖土不分挖土深度,人工挖土深度应套用设计深度的相应挖土定额。请问沈老师我有一个工程基础挖土深度为5.5米,土质为普通土,定额中只有2米以内和2米以外两项,如果套用2米以外是否有点吃亏,是否能够调整,怎样调整。我在学习资料中讲过,机械挖土后的人工挖土,按设计基底深度套用人工挖土项目。你说基础挖土深度为5.5米,应套用1-2-5子目(6m以内)。套用该子目的原因:一是与设计深度相符;二是5.5m深度不可能都是普通土;所以可直接套用6m以内定额。 更确切的说,挖机械留下的边角土方,施工难度加大,机械斗壁将土挤压密实。所以,挖机械施工的剩余土方,一般应以设计深度为标准。10、某工程土方开挖是由业主单独分包,总包单位负责清槽,而且是在爆破后的姜固石间还加杂着有泥土的情况下清槽。施工步骤是先将石缝中的泥土用钢丝刷清理干净后再用水将石缝冲刷干净,所以操作起来费工费时,那么在执行定额时是否应考虑增加人工工日?可以借用定额1-2-41 或1-2-42子目。您做的清槽工作是将凸出的姜固石打掉吗(除您说的工作内容外)?如果是,可直接套用;如果不是,仅为您说的内容,借用定额1-2-41或1-2-42子目要乘以小于1的系数。11、请问在03定额中竣工清理中的檐口高度怎样理解?设计室外地坪至屋面板板底的高度即为建筑物檐口高度。12、条形基础挖槽用手推车运至轴线外侧约10米,是否单独套项,定额含弃土于槽边1米以外,"以外"咋理解?是应单独套运输定额。定额含弃土于槽边1米以外,是指在挖土时,将土抛掷于离地槽1m以外,以减少挖出的土在槽边增加地槽侧压力。13、03定额“2-3-31至2-3-35钻孔入岩增加”子目是纯增加还是应减去“2-3-26至2-3-30钻孔”子目的工程量?03定额无桩载荷试验子目,应如何考虑该费用?是增加。按合同或实际发生计取。14、消耗量定额中只有风镐凿鼓石,现在有个工程签证风镐凿岩石,如何调整?为什么定额中人工凿岩和风镐凿鼓石价格差好几倍?1.消耗量定额中的鼓石概念主要指地基中局部的“块石”。地基大片的岩石一般采用爆破的方法,而不是风镐凿岩石。施工时工程签证风镐凿岩石,可视为风镐凿鼓石。   2.人工凿岩和风镐凿鼓石价格差好几倍,主要是由于施工工艺不同。15、 土方工程量结算时,是以现场实际开挖量还是按定额规定的工作面和放坡坡度进行计算套用定额?当挖土机采用倒退行走进行沟槽开挖时,放坡系数是按坑上作业还是坑内作业确定?合同约定执行定额时,按定额规定的工作面和放坡坡度进行计算。按坑上作业。16、砼灌注桩打试验桩时,是否计算试验桩的费用?从学习资料来看,试验桩是在设计之前打的,该部分费用应计算到何处?打试验桩与桩的检测是两回事。桩检测费在费用里,打试验桩按定额乘系数。17、打孔灌注桩与夯扩关注桩怎样区别?打孔灌注桩与夯扩灌注桩的成孔方式可能是一致的;夯扩灌注桩是在成孔后,再按设计要求,灌注一定高度的砼,由桩锤将灌注的砼打入桩底。18、低锤满拍子目是否按一遍满拍编制的,如果实际满拍为二遍时,应如何计算?根据现在的施工规范低锤满拍应为两遍;定额只包括一遍,遇此情况时,可按规范规定计算;但不能将定额中一遍低锤满拍乘以2,应考虑将定额中一遍低锤满拍乘以0.6左右系数,而后再套定额中一遍低锤满拍子目(因为定额中一遍低锤满拍子目是拍至有平整度要求的,而两遍中的第一遍是没有的)。若是工程结算,请咨询当地的定额站。19、消耗量定额第二章地基处理与防护工程中垫层部分是否含场内运输? 定额中不包括现场的土方运输。20、地区有公布的季度材料系数,请问没有完工(不继续施工)的项目能否进行材料的系数调整21、耗量定额第三章砌筑工程中的(三)其他砌筑3-1-18至3-1-20贴砌砖子目在什么情况下可套用?用于非砖砌体的外表砌砖的情况。22、条形基础垫层,当垫层厚度等于300或大于300时,是按垫层计算还是按基础计算?根据规范砼垫层厚度(刚性垫层)不大于10cm;一般垫层(灰土、砂石)厚度等于大于300时,应为地基加固。23、生产车间从±0.00以上为钢结构,外维护墙从1.2米标高起为钢结构,内部还有水电安装施工和钢结构的防腐、防火涂料施工。《山东省建筑工程综合定额解释编制与应用》P172例题中的工作内容仅为‘天棚做屋面板沟缝,计算该建筑物的脚手架直接费’,请问,如我们的生产车间、仓库(实际未用脚手架)能否计算综合脚手架?24、请问若砖基础很高(3米左右)要求砌筑完成后回填,若不扎脚手架,如何砌筑?砖基础属刚性基础,而刚性基础在规范中要求浅埋(一般不超过2m)。再有,基础不是墙,它必须有每层的“拔台”,施工时可站在基础上施工(与墙不同,墙不能站在墙上施工)。25、 03年定额规定“外墙条形基础按设计外墙中心线长度计算”,那么外墙独立基础之间的条形基础,应怎样计算,是否扣除独立基础部分尺寸,条形基础与独立基础基础部分三角地带是否增加或扣除?首先,砼基础是按设计“净量”计算(外墙按中心线长度,内墙按图示尺寸计算);砖石基础是按定额量计算(外墙按中心线长度,内墙按设计内墙净长线计算);柱间条形基础按柱间墙体的设计净长度计算。26、砌石墙与基础,乙方采购并使用的石头达不到毛石的材料标准,用乱石砌成,而定额项目最低标准是毛石墙与基础,甲方想按实际情况结算,降低费用,如何套用该子项?甲方如何按实际情况结算?再编制一个乱毛石的补充定额?乙方采购并使用的石头达不到毛石的材料标准时,所用的乱毛石价格肯定比毛石价格低,就按乱毛石的价格结算(实际施工乱毛石比毛石用工多),套用定额毛石基础项目;但要在达到设计要求和施工规范的前提下。27、执行03定额砌乱石墙与基础,用的石头达不到毛石的材料标准,应怎样套用定额?首先要确定,毛石是由谁采购的,若是乙方购买,则应执行定额不调整;若是甲方购买(供材),则应做补充定额,或增加石材加工用工及石材加工损耗。28、现浇构件无冷拔钢筋子目,遇泠拔钢筋怎样执行? 你是指冷拉钢筋的加工?绑扎?还是钢筋冷拉?若前者,可直接套用冷轧带肋钢筋项目;若是后者,冷拉延伸长度仍按冷拉前长度,冷拉费用不计。29、板按图示尺寸计算,定额解释第9页第9行说不扣柱占板的面积,是否矛盾?是矛盾。定额工程量计算一般的讲,都说的比较清楚;唯独砼板,说不清楚计算倒哪。因为,砼板的设计,与结构形式有密切的关系。也就是说,设计图纸砼板到哪,工程量就计算倒哪。当然要扣除除砼板以外的所有构建(这是2003定额以实物量计算工程量的原则)。30、所有板的工程量是不是不扣柱的面积(根据解释第9页)板的计算规则是:按图示尺寸计算,图示尺寸不包括柱。31、有梁式阳台端部的牛腿之间的连系梁是否包括在内?还是应当另计?包括在阳台项目内。32、如砼条基中,部分砼采用商混,结算时如何结算?如甲方供,如何结算?首先把工程量分别列出,商混部分单独计算。甲方供商混时,按定额取费,而后将定额中砼扣除(泵送等因素,根据现场情况记取)。33、框架间整浇平板应套平板,四周框架梁套梁,还是平板与梁合并套用有梁板定额? 你所说的是框架间平板,应套平板项目(施工方法和施工投入与平板相同,平板的概念是四周有支撑,不论是墙或是梁)。34、Φ5钢筋网片应用广泛,应如何执行定额?可借以借用4-1-1和4-1-2子目内差一项φ5的定额项目。另外,定额钢筋项目只以钢筋的直径列项,定额中以考虑绑扎钢筋的形式(箍筋除外),使用时不论是钢筋网片或其他,均套用定额.35、构筑物工程”中的混凝土项目,工作内容中包括混凝土水平运输,但子目消耗量中又无机动翻斗车,应怎样调整?不调整。机动翻斗车混凝土水平运输套用4-4-5子目,定额所指运输是垂直运输完成后,砼浇筑地点之间的水平运输。36、两种不同介质的砌体抹灰时,要求搭接处采用钢丝网片,结算时钢丝网片费用是否可以记取,如何记取?应该计算。03定额有4-1-100墙面钉钢板网子目。37、2003年消耗量定额2-5-23中砼的搅拌、运输应如何套用定额?学习资料45页中:砼护坡中的钢筋网片套用预制构件圆钢筋子目?为什么不套用现浇构件圆钢筋子目?套用4-4-1至4-4-17中的相关子目;另外,若有泵送砼,则还应套用综合解释中砼输送管道铺设子目。    主要考虑砼护坡中的钢筋网片是制成后直接安放,而不是工人爬到边坡上一点一点的绑扎;另外,砼护坡中的钢筋网片应该都是焊接,而现浇构件圆钢筋子目中包括人工绑扎。38、消耗量定额第四章,现浇构件螺纹钢筋,定额是按对焊、搭接焊、绑扎焊编制的,而实际施工时,只采用其中的一种搭接方式,是否扣除定额子目中相应的人、材、机用量?定额已综合考虑,一般不调整。而且定额中的人、材、机用量也不好调整,除非编制单一搭接的补充定额。但若采用其他的搭接,如:机械连接,可增加机械连接费用,扣除定额中的电焊条、焊接机械等。39、楼梯底板与平板板厚不同可以调整,底板不应是水平投影吧?底板与平板的工程量包括相对应的梁吗?楼梯按投影面积计算,调整厚度也按投影面积,应该没有问题。调整不包括板底梁(因为,楼梯砼有出入,主要在底板厚度上,梁有些出入,但相差不大。另外定额以综合梁的断面,大小都调整有些太麻烦)。40、梁的计算解释里:伸入墙内的梁头、梁垫,并入梁体积内计算。这里的梁头、梁垫指的是什么?长度该如何确定?头、梁垫我想不用多解释;至于梁长,定额说的也很清楚:按设计长度;与柱相接时,梁与梁相接时都说清楚了;梁与砼墙连接,梁计算至墙边线;单梁(或与板整浇梁),不与柱,墙,梁连接时,按设计长度计算。41、 第四章钢筋工程量的计算按设计长度乘理论重量,以吨计算。设计长度按钢筋的轴线长度还是按外皮长度计算?梁中的纵向通长筋长度超过钢筋的定尺长度是否计算接头,接头按搭接还是焊接计算?钢筋的长度按设计构件长度减保护层厚度;梁中的纵向通长筋长度超过钢筋的定尺长度计算接头,接头按搭接还是焊接应按设计或施工规范(设计对接头都有规定,假如未说,则施工规范有规定)。42、定额中的现浇钢筋砼钢筋子目中的交流电焊机是怎样考虑的?是否安绑扎与焊接综合考虑?如是各占多少?如果工程中的纵向受力钢筋全是焊接是否调整定额子目?搭接焊60%,对焊30%,绑扎10%(学习资料中说的很清楚)。我建议不调整(实际施工中,企业一般定额少的就要求调整,而多了就不说话了;这是不恰当的。使用定额,若没有很大的差别,在甲工程可能“沾光”,而乙工程可能“吃亏”;这也属正常)。43、有梁式满堂基础,对其中梁的高度是否有限制?上翻梁或下翻梁是否均套用有梁式满堂基础项目?定额没有限制(但也不是无限的高,再高的话则应为墙了,一般应在1.5m以内);上翻梁应套用有梁式满堂基础项目;下翻梁则应套用无梁式满堂基础项目,但应增加下翻梁的挖土和下翻梁的一次性砖模(若使用砖模的话)。44、塔式起重机砼基础,是按实际工程量计取还是按《定额解释》中:“600m2以内按10m3,大于600m2每增400m2增加 10m3”的规定记取?实际工程量调整定额内的塔式起重机砼基础用量。45、我施工的是30层的高层,结构为框剪结构,异型柱及剪力墙的砼是否合并套用4-2-35,模板是不是分别套用柱及墙的定额.?框剪结构?是短肢剪力墙吧(现在许多人都把这种情况叫做框剪结构或框架结构)。套用4-2-35子目是对的;至于模板,套用10-4-150~155子目。46、请问砼满堂基础(半地下室)的计算高度中“砼满堂基础上的墙、柱,自砼底板算至设计室外地坪高度。”砼底板是指的底板下坪还是上坪?若有基础梁,又该从哪里算起?是指板上坪;若有基础梁,按基础梁上坪计算。47、请问在施工时钢筋连接使用双面焊接,计算钢筋时是否要加焊接搭接,焊接的费用是否要单算?定额按规范要求编制,不论是单面还是双面,定额中的焊接机械与电焊条不单独计算。48、屋面防水定额工作内容中包括附加层及收头的工料,如果变更在屋面檐口处增加300毫米宽的同类防水,此部分是不是包括在工作内容的附加层里? 定额附加层及收头的工料,是根据规范的要求增加的。设计一般不单独注明;若设计单独注明,而且在已有附加层的情况下,则应增加;这里要注意:有的设计直接注明附加层及收头,这样就不能增加。49、门窗两侧预埋的砼墩块如何套用定额?套用砼小型预制构件子目。50、配电室铁制百页窗怎么套项?单独的铁制百页窗无定额项目。遇此情况时,应按带百页窗铁门报价,并编制预算或结算(主要在价格上予以考虑)。51、一工程,11层住宅,框架剪力墙结构,有部分剪力墙是框架柱和墙体整体现浇,框架柱450*500,墙体厚度250,请问框架柱、伸入墙内部分、剩余墙体各如何套项?是否是框架柱单独套“矩形柱”,深入墙内部分套“轻型框剪墙”子目,剩余墙体套“砼墙”?你所说的是短肢剪力墙结构。也就是03定额“轻型框剪墙”的情况。砼工程量一并计算(突出墙的砼柱,并入墙内),套用“轻型框剪墙”子目。52、有一个长宽高70*45*6.5米的水池,采用的是大模板,砼泵送。池底、池壁和顶盖模板是套用贮水(油)池项目还是套用墙、板、梁、柱有关规定项目?应按构筑物项目套用。53、 03年消耗量定额中室外化粪定额项目中是按座考虑的。请问:1、定额第八章中8#化粪池定额项中,顶板是按承重过车?,还是按普通承重不过车考虑的?结算时工程含量是否可以调整?2、编制03定额时是按图集L03S002考虑的么?顶板按承重过车考虑的。若按标准图集设计施工时,定额含量不调整。03定额是国家标准图集92S214编制的。54、钢结构中两头带有螺栓的一米长拉杆如何执行定额?该拉杆为圆钢定额中的钢结构是按焊接考虑,如发生,拉杆计算到钢结构工程量中即可。55、屋面40mm厚细石混凝土保护层留6*6M的伸缩缝,采用油膏嵌缝。请问施工中用木条留缝是否单独计算?  如果需要算,套用哪项定额?定额是用木条留缝,而后抽出木条,油膏嵌缝;若用木条不抽出,则可将木条全部摊销;不用单独套用定额。56、地板砖等有规格的成品地面装饰材料因与地面排列模数造成损耗率超出定额损耗时,可否按实调整主材?是甲方供材还是自购材料?若是自购,则不能调整。57、楼地面贴块料按主墙间净面积,是指结构净面积还是装饰后的主墙净面积?内墙贴块料,是按结构净面积还是装饰后的净面积?结构面积。58、彩釉砖踢脚板按米计算的,是否扣减洞口长度?定额中彩釉砖踢脚板高度是按150高考虑的,若高度不同如何换算?扣除洞口长度; 59、彩釉砖踢脚板定额无解释,应如何计算?彩釉砖踢脚线,可用整砖切割,增加切割用工,若作为结算,应报市定额审批。60、03年消耗量定额第九章装饰分工程中,墙面木龙骨是按断面积和平均中距来划分编号的.我的问题是:定额是按一层考虑还是按两层或多层考虑?如果是两层木龙骨是否应按断面和中距分别套定额?定额是按一层考虑。两层或多层木龙骨的情况较少(在一层龙骨上再钉一层)。一般装饰做造型时,是在一层龙骨上钉铺造型层(一层或几层)。若多层木龙骨,可按设计断面、间距,套用几次定额项目。61、砖砌排水沟抹灰套9-2-25或9-2-36可以吗,不知还有没有更合适的?底部抹灰套9-1-9还是和两侧砖墙一起套项?有时在砖地沟顶部抹灰后再座浆盖板,这部分抹灰可以计算吗?可直接套用小面积抹灰;砼构件安装套用第十章相应项目,而后套用灌浆子目。62、9-1-4,9-1-5工作内容有搅拌,怎么没机械台班,是考虑的人工搅拌?装饰章节中的砼,用量较少,考虑人工搅拌。63、在框架结构内墙抹灰中,矩形梁(或花篮梁)下无墙时,梁抹灰并入天棚抹灰中;有墙时梁与墙同宽,梁比墙宽时,这两种情况梁的抹灰应如何执行定额? 遇你说的情况时,梁下有墙(不论是否与墙等宽),抹灰高度都应计算至板底(而不是梁底面)。定额砼柱是指独立柱,砼墙则为砼墙面;抹灰面中有部分砼柱(构造柱、框架柱)、梁,无单独定额项目;也不单独计算工程量。64、在03消耗量中关于混凝土天棚混合砂浆抹灰9-3-5定额说明此项为顶棚找平,那麽天棚混合砂浆抹灰套什麽项目?9-3-5子目同样适用与天棚混合砂浆抹灰。65、03消耗量定额顶棚抹灰说明中:注明砂浆种类配合比的,设计规定与定额不同的可以调整,但定额子目未写明砂浆厚度.例如:9-3-3,9-3-4.请问厚度是多少?该如何调整?墙面抹灰厚度与设计不同时可以调整(考虑砌墙时的平整度和垂直度的因素);天棚抹灰定额规定除浆种类和配合比可以调整外,厚度是不调整的(规范要求,天棚抹灰厚度不能很厚,而且设计也不会很厚。若结构与抹灰是一家企业,则执行定额不调整;若是两家,则可能主体施工的楼板平整度达不到要求,抹灰企业可编制补充定额)。66、9-2-281子项,定额编制时榉木板之间的接缝是否考虑密缝?现有一工程,榉木板之间留3mm缝,采用填嵌黑胶处理,是否应单独计算?如果需要单独计算,如何套用定额?定额是按密缝编制,若设计为留3mm缝,我建议:或不扣板材,填嵌也不增加,否则编制补充定额。67、钢筋砼墙与柱相连,其脚手架工程量应如何计算? 若砼墙与砼柱一起整浇(一般都是此种情况),砼柱不单计算脚手架,突出砼墙的柱,其侧面积展开,并入墙面积内计算。68、梁板整浇不计算梁的脚手架,但是我有一个工程外墙上有框架梁其上有挑檐板,屋面为彩钢板,没有现浇板,也就是说梁是个单梁没有板和其整浇,那末这个框架梁是不是计算脚手架?单梁(包括框架梁和框架连系梁,非墙上的梁)或梁上为预制板时,应计算脚手架。至于挑檐板是不计算的,挑檐板下为挑檐板支撑。69、03消耗量计算规则第47页"外脚手架"的(三)项中的"现浇混凝土梁"是指什么梁?是仅指单梁?  还是包含梁板整浇时的梁?  也就是说在钢筋混凝土框架结构住宅中,梁板整浇时,按照施工组织设计梁不搭设脚手架,是否应按照本条计算脚手架工程量?梁板一起整浇,不计算梁的脚手架。70、有一个单位工程是一个施工单位大包,外墙有小部分是玻璃幕墙,计算脚手架时还需要单独计算玻璃幕墙脚手架吗?如果单独计算的话,外墙脚手架是不是要扣除这部分脚手架?你说的是结构玻璃幕墙(幕墙在框架柱、梁上安放,无砌筑外维护结构),还是在外墙上挂幕墙?一般幕墙施工使用吊脚手架。若是结构玻璃幕墙,可考虑使用外脚手架;若是外墙上挂幕墙,则可以计算吊脚手架。71、 建筑物计算双排外脚手架后,框架工程外墙的柱、梁、剪力墙及外墙面内侧抹灰是否还计取脚手架费用?砖混结构外墙内侧抹灰和外砖墙是否还计取脚手架费用?若计取,与双排外脚手架是否有些重复?我的意思是外墙柱、梁、墙施工可以使用部分双排外脚手架。建筑物计算双排外脚手架后,框架工程外墙的柱、梁(与板一起整浇的梁不计算)、剪力墙(已在外脚手架中计算,不再计算)都需计算脚手架;外墙架在主体完工后,外架需拆除,与抹灰内脚手架无关。砖混结构外墙内侧抹灰和外砖墙是否还计取脚手架费用的问题。72、在您编制的交底资料中,壁式柱不计算脚手架.壁式柱和框架柱在绑扎钢筋和砼浇筑过程中没有很大的区别,为什么不计算脚手架?壁式柱与框架柱的最大区别:框架柱是先浇柱后砌墙;而壁式柱的施工方法与构造柱相同。若“壁式柱”的施工方式与独立柱相同的话,那就是独立柱(也不叫什么“壁式柱”),并按独立柱计算脚手架。壁式柱不是不计算脚手架,而是不按柱的计算规则计算,而按墙的计算规则计算。73、高度3.6米以下墙体装饰脚手架的计取方法?答复1.综合解释3.6m 以内按相应脚手架的30%计算,相应脚手架是指单排里脚手架(采用单排里脚手并不是要在内墙上开洞,留脚手架孔,而是定额中里脚手架的含量足以搭设简易脚手架,用于高度3.6米以内的装饰施工)。答复2.3.6m以下装饰脚手架按满堂脚手架的30%计算。不知哪个正确?3.6m以内的装饰,若没有天棚装饰(天棚抹灰、刮腻子、刷涂料不算天棚装饰)、没有门窗口套(或窗帘盒)、墙面装饰高度小于1.5m时,都不应计算脚手架!!!   但是,综合解释规定:“3.6米以内按相应脚手架的30%计算”(“相应脚手架”应理解为:内墙按30%单排里脚手架或双排里脚手架;天棚按30%满堂脚手架);正因为如此,我在网上曾答复过:仅按满堂脚手架的30%计算。74、消耗量定额中电梯井字架子目是用于什么工作内容而搭设的脚手架?电梯井架的搭设主要用于砼的浇筑时用操作平台及砼筒壁铁件预埋件的安装(电梯井架按内架考虑)。75、消耗量定额中,我们这个工程为地下室剪力墙工程,同一面剪力墙,里外均扎设脚手架,是不是应当套外墙双排脚手架,而里面那排脚手架,就不应但套定额了。使用消耗量定额,不是施工措施做了什么就计算什么(使用定额应本着经济、合理的原则)。地下室剪力墙搭设了双排脚手架,为什么还搭设内架?76、 高层剪力墙结构砼内外墙(墙与顶板同时浇筑)是否计算脚手架?如计算的话那与外脚手架相遇的建筑物四周的墙是否再计算脚手架一次?计算外墙脚手架与内墙脚手架是两回事。高层剪力墙结构砼内外墙,按楼层高度,套用双排里脚手架。77、高层脚手架一般采用型钢外挑,采用交替倒用,如何计算?03定额采用型钢外挑交替倒用时,可以直接套用定额;定额型钢外挑脚手架的占用周期不是很长。所以按套用。78、有梁扳中梁(框架梁和板下梁)计不计算双排脚手架的问题?定额交底及解释中都没有提到不计梁双排脚手架的问题。定额交底中有例题关于计算梁双排脚手架的问题,而定额解释中只说板、楼梯等不计脚手架。如果梁(框架梁和板下梁)不计双排脚手架,在有梁板模板的定额中脚手架材料消耗是否已考虑恰当?与其他板模板定额单价应该有出入?要首先弄清楚脚手架的作用。脚手架的作用就是为施工人员提供操作平台及部分材料堆放(现在新的规范中,明确规定不准再堆放重物)。与板一起整浇的砼梁,其操作地点在板上,所以不应该计算(但单独的梁,梁上为预制板时,应计算脚手架)。79、装饰脚手架中,当天棚超过3.6米时,计算满堂脚手架.。请问,土建施工单位在原混凝土天棚抹灰和刷涂料,是否需要另外计算满堂脚手架? 土建队伍施工结构同时也施工天棚抹灰和刷涂料是吧?若是这样,也应计算满堂脚手架。天棚板下是砼板的支撑架,与墙体脚手架不同。80、在框架结构中,计算外墙砌筑脚手架按外围尺寸乘以高度,而在计算柱脚手架时外墙柱脚手架是否再计算一次,如果计算的话是否重复?计算规则是说按外墙面积(框架结构中,即是框架间墙的面积);柱脚手架单算。计算规则与实际施工是有些区别。81、施工单位仅施工外墙水泥砂浆抹灰,门窗、外墙乳胶漆均另外包,请问外墙脚手架套用外脚手架还是主体外脚手架?外墙未抹灰、未刷外墙乳胶漆,主体施工用外脚手架不会拆除;施工单位仅施工外墙水泥砂浆抹灰,的确要用外脚手架,但应在施工报价中考虑脚手架的费用;实际施工可以借用总包的主体施工用外脚手架,并付相应的费用。但施工单位仅施工外墙水泥砂浆抹灰,而又未在报价中考虑,只能说对不起。82、请问框架结构中框架柱,是否要算脚手架?而实际施工中,大多没有脚手架,只用模板支撑。应如何理解?实际施工是你说的这样,但按规范和定额,应单独计算柱脚手架。83、03消耗量定额综合解释22页23条“定额按无井架施工编制,不另计算脚手架费用”如何理解?烟囱内衬砌筑的脚手架如何计取费用?定额使用的是内脚手架(与垂直运输同用一个架子)。84、2003土建交底培训资料169页高度3.6米 以下的内墙面装饰不计算装饰脚手架,综合解释21页第十六条按相应脚手架30%,以哪个为准?按理说应按综合解释。综合解释21页第十六条按相应脚手架30%,应明确是按满堂脚手架的30%。85、框架结构中框架梁与板不同时施工即先单独制作梁模后再施工板模板时,框架梁能否计算脚手架?有这样施工的吗?再说,先单独制作梁模,是梁支撑啊。梁搭设脚手架是为了浇注砼,而不是支模板(请看看施工手册)。86、某单层厂房,共5个车间,外墙高度为9m~25m不等,外墙按相应外脚手架要求计算外脚手架,因墙体高度较高,外墙内侧抹灰时,也按规范要求扎设双排脚手架,做法与外脚手架一致(有施工方案,并经业主批准)外墙内侧扎设的抹灰脚手架应如何计取费用?2、厂房内隔墙(高度均超过3.6m)砌筑时,套用里脚手架,抹灰时,该内隔墙的另外一个侧面因也要扎设双排脚手架进行抹灰施工,是否也应计取装饰脚手架?(室内为扎设满堂脚手架)1.外墙高度为9m~25m不等,没有楼板?外墙内侧扎设的抹灰脚手架应按里脚手架计算,里脚手架定额高度不够,可乘系数调整。        2.一家施工的话,砌筑架、抹灰架不能同时计算。 87、浇钢筋混凝土封闭电缆沟高2.5米,宽2.2米,厚0.25米,如何计算脚手架及垂直运输机械?按计算规则计算脚手架,不计算垂直运输。88、构筑物垂直运输中的水池,不太合理,500吨以内的水池垂直运输费用要高于水池实体的费用,实际套用时应怎样执行?关于执行定额,我在讲课时多次说过(在网上也多次回答),定额是计价的参考,完全可以根据工程实际进行任意的调整、换算。因为定额的原理或是目的是经济(当然,定额的概念与定额编制人的水平是两回事);我这样说是否意味定额没有用了?不是。当招标文件或合同有约订时,定额的调整需要到造价主管部门批准。从技术角度,构筑物的水池垂直运输的确太高了,仅仅垂直运输就可以占造价的50%。由于没有底稿,我也无法查证(高是肯定的)。89、关于垂直运输机械:有一工程,一层、檐口高4.2米、砖混结构,轻钢屋架彩钢瓦(该部分甲方已分包),如何计取垂直运输机械?如果套用轻钢结构10-2-31、10-2-32、10-2-33项目,工程量是否为高于3.6米以上部分的工程量?详细应直接套用定额:102-31、10-2-32 、10-2-33、10-2-34子目。工程量为全部工程量。90、定额对装饰满堂脚手架如何理解?土建从来不单计算满堂脚手架。满堂脚手架仅用于做天棚装饰时搭设的脚手架。91、03消耗量定额,6层以内的内装饰工程的垂直运输,如果没有垂直运输机械,材料全部为人工搬运,如何计取垂直运输费?按03定额10-2-104子目计算。92、地上共7层,其中层高:1层2.4米,其余为3米.第7层为退层(即建筑面积比6层小20%)7层上为假阁楼.请问:1该工程垂直运输机械费如何套定额(是否分20米上20米下?工程量应如何算?)2超高费是否计取?1.按建筑物的总高计算垂直运输机械费。2.建筑物的阁楼(从建筑的外墙退出几米,用作上人屋面,或叫晒台),面积小于标准层,不应计算超高增加(这与屋面水箱间的性质相同)。但省站应规定:阁楼面积占标准层面积多少可以计算超高(例如:阁楼面积占标准层面积50%以上时,可以计算)。 93、消耗量定额建筑物垂直运输机械说明中:本节所称檐口高度是指设计室外地坪至屋面板板底(坡屋面算至外墙屋面板板底)的高度。坡屋面至外墙屋面板板底高度如何理解?是外墙与屋面板板底交接处的高度。94、框架结构住宅楼外墙粉刷由建设单位分包出去,请问工程主体施工单位在计算垂直运输机械费时应套用建筑物整体垂直运输机械还是建筑物主体结构垂直运输机械?应套建筑物整体垂直运输机械。因为外墙粉刷不计算垂直运输机械。95、构筑物高度不用超过3.6米就可以计算垂直运输费用吗?我这个工程的水池地上1.2米,地下1.2米也可以计算垂直运输费用吗?建筑物编制垂直运输与构筑物编制垂直运输考虑的思路不同(当然是否妥当也不好说);首先,建筑物编制垂直运输,高度按大于3.6m编制(有谁见过2m多高的房子用塔吊或卷扬机的?)。而构筑物则不同,他考虑的不是高度,而是构筑物的形式和容积(就水池而言)。96、框架梁板整体现浇时,梁不单独计算脚手架,但梁的超高是否单独计算?模板超高单独计算。 97、对于计算0.00以下条基、独立基础超过3米计算垂直运输机械费,是按自然地坪至基础底确定高度还是+-0.00至基础底?按设计室外地坪计算(除非自然地坪低于设计室外地坪,这时应按自然地坪计算)。98、主体结构为高于3.6m的砖混结构,屋面为轻型钢架彩钢板,在套用03定额垂直运输机械时,是套用10-2-5项目还是套用10-2-31项目?套用10-2-5子目。99、混凝土斜摸板如何套用定额?是否可乘大于“1”的系数?由于砼模板是按砼接触面积计算,所以,斜板模板不用乘系数。100、消耗量定额中,20m以下的砖混结构考虑垂直运输机械,是套10-2-9还是10-2-10?垂直运输机械及超高增加中,混合结构是否针对砖混结构编制的?详细20m以下的砖混结构垂直运输机械套用10-2-5子目。确切的说,定额混合结构包括你说的砖混结构。101、污水处理池现场没有使用垂直运输装备,人工上下下料,请问垂直运输怎么计价?什么结构形式?若使用03定额,可按定额砼基础垂直运输。其它结构,没有垂直运输设备,不是工程本身不需要,而是工人依靠搭设的上下坡道进行操作,这样垂直运输机械就不计算。102、 关于消耗量定额超高费的问题.定额超高费是按百分之 记取,当建筑高度超过20m时计取超高费,我的问题:是超过20米的部分计取超高费,还是除基础以外全部计取超高费?±0.00以上的人工、机械(除垂直运输、脚手架、预制砼构件制作、运输)所有工作量。103、定额第十章壁式柱支模板与砼墙的区别?(例如:墙长的区别),现在小高层住宅结构中常见的轻型框剪结构,墙体模板能否套用壁式柱结构子目?两者最大的不同是模板的支撑方式。砼壁式柱支撑采用夹板支撑和斜撑;而砼墙的支撑方式一般都为斜撑(除墙侧模外,两者的模板接触面积相同)。104、施工规范要求370外墙必须设240构造柱,柱外用砖补齐,此时构造柱的模板怎麽计算?施工方式是先浇构造柱,还是先砌墙?若先浇构造柱,再外贴砖,则应按构造柱模板计算;若是先砌墙(砖模),再浇筑砼,则砼柱不计算模板。105、支模高度以地面支撑点到构件应当到位置,这个地面好象是设计地面,是不是应当以批准的施工设计确定的地面高度?施工是以设计图纸为依据。现场施工的模板支撑也应按设计。当然,实际搭设采用什么方式,如何节省,是企业行为,与规定无关。另外,此类情况,不可能有批准的施工设计确定的地面高度。106、定额中4-2-34 建筑物滑摸子目,第十章摸板工程中无对应子目,应怎样计取?定额10-4-247-253;10-4-261-263;10-4-305-308子目均为滑模模板。107、03年定额如果做标的时梁的模板应考虑什么形式(组合钢模板、复合木模板、胶合板模板)因为做标的时还没有支模板?应本着经济原则做(组合钢模板)。定额模板项目中包括支撑。108、贮仓筒壁(不使用滑模)及水池立壁模板支撑超过3.6M时,可否计取模板支撑超高?若计,应执行何定额子目?不计算模板支撑超高。因为定额中考虑的构筑物模板支撑系统与建筑物支撑方式考虑的不同。109、轻型框剪结构中的柱、梁、墙模板是否按壁式柱模板项目执行?轻型框剪结构中的柱、墙模板,应按壁式柱模板项目执行。但不包括梁。梁按梁模板计算。110、03消耗量定额,若柱模超高,计算模板工程量时,是否计算整个柱模工程量(包括3.6米以上部分的模板工程量),然后再按规定计算3.6米以上部分模板支设超高费用?柱模板按模板接触面积计算(包括模板的支撑),柱高超过3.6m,是增加支撑;所以,只计算超高部分的支撑增加。111、如果一个工程模板已经支设好,但因甲方变更需要拆模,此费用如何计算?柱梁板需要分开考虑吗? 可计算安拆费,还应根据模板支完的时间,双方协商模板及支撑费用。是需要分开考虑。112、请问沈老师:03定额基底钎探工程量如何计算?钎探灌砂如何计算?新出的综合解释中有规定113、按03定额结算时,实验费(包括做实验的材料费)是不是应据实结算,而不是乘预算时的系数?查看费用交流第4页内容。114、你好:沈老师!03消耗量定额:整体水泥砂浆地面中的厚度实际与定额厚度不同时是否可以调整,具体怎样调整!是设计厚度与定额不同?若是,调整定额用量(除定额厚度,乘设计厚度)。115、 我们在施工中遇到一个圆形工程,梁是弧形的,且是板下梁。板是圆形的请问这类工程梁、板、模板应怎样套项。(03定额)你说的情况要具体分析。弧形的弧度有多大?有时候将刚模板“竖起来用”就能解决。实在不行就用木模板。116、 1、03消耗量定额  有一个剪力墙结构工程,层高为2.9m,请问老师:此工程的剪力墙抹灰和顶棚抹灰的脚手架怎样计算比较合理!  2、如果顶棚不抹灰,仅作适当的处理后,再批白水泥腻子和乳胶漆,问:此时的脚手架怎样计算比较合理! 1、照理说不应计算(因为在砌筑架中考虑了)。定额综合解释说按30%计算相应的脚手架;那就按满堂脚手架的30%计算比较合适。2、同上。117、  03消耗量定额  10-5-1  塔吊基础的混凝土标号是“多少!现在我工地的“塔吊基础”采用商品砼,而“商品砼”是由甲方供应,请问老师,我该怎样把“商品砼”换入定额中!   麻烦你了!你可以用定额用量算一下(根据定额中的砼配比),大概是C20的。怎么要砼的等级呢?“商品砼”换入定额干吗?用定额计算出砼的价格与商混找差就行。118、沈老师您好:我想请教:现在工程施工中现浇板使用的模板大多是上面是竹胶板,下面是用钢模板作为水平支撑,而不是用方木作支撑。像这种情况是套用复合木模板还是胶合板模板?如果是复合木模板还套用竹胶板模板制作吗?用钢模板作为水平支撑?我没有见过。你说的情况,我以为套用什么定额都不合适,作补充定额吧。119、 大伟老师:你好,请教您关于模板问题,消耗量定额交底资料及定额解释中关于模板说道:“施工单位采用复合模板、胶合板模板等自制成品模板时,其成品价应包括按实际使用尺寸制作的人工、材料、机械,并应考虑实际采用材料的质量和周转次数”。实际施工中大部分都用成品胶合板,也就是说模板安装子目中所含的模板价格已包括制作成品用工、料,那么补充定额中的制作费用又怎么解释呢?补充定额中的制作费用,是告诉大家:在计算竹胶板模板单价时,要考虑的内容。与实际施工的投入没有关系(因为补充定额中没有模板的摊销,仅仅是制作的一次用量)。查看一下我以前的回复吧。120、尊敬的沈老师,你好,我有如下问题请教:我们这里在06年开工一工程,合同按照03消耗量定额最新取费标准结算,我想请教:是否所有(定额中含有)材料都应调整市场价差(包括人工费)?谢谢沈老师应该按市场价格调整材料价格。人工单价一般都在招标文件中约定。121、沈老师:您好,请教一个03定额的问题:我单位施工的热电厂工程,110kv升压站基础,由于高都大于1米,按定额应该按照柱的计算规则计算脚手架,但审计单位提出基础之间间距太小,不能给单排外脚手架,至多算个扣除基础占地面积的总场地面积,执行满堂脚手架定额。请问,这样做对我施工单位是否合理?谢谢 你是说砼独立基础的脚手架吧?综合解释有问题(有这样施工,这样搭设脚手架的?你们这样搭设的?),审计单位提出执行满堂脚手架定额,我个人认为合理,没有这样施工的,而且也不会搭设(不要白不要)。122、03定额机械台班中电费单价是多少,是不是应据实调整?你也太省事了吧?!把我当成你的秘书了!买本定额看看不就行了?03定额机械台班中电费单价:03年6月机械台班中电费单价是:0.7元,06年新的机械台班中电费单价是:0.9元。123、03定额解释中机械挖土5%的工程量按人工挖土计算,请问是否包括机械挖独立基础、条形基础、设备基础土石方还是单指机械大开挖土石方?都包括。124、现浇砼柱子、梁高度超过多少时开始计算脚手架(03定额)?定额有规定啊,翻翻看看吧。125、   采用03消耗量定额,混合砂浆顶棚抹灰按照图集:L96J002中的棚-9做法。1:0.3:3  9厚打底,1:0.3:2.5  9厚面;我是这样套定额的,1:0.3:3     9厚底,套9-3-5  1:0.3:2.5  9厚面,套9-3-5请问老师我这样套是否合理!    顶棚抹灰的砂浆厚度是多少,实际厚度不同时是否可以换算!套用两遍定额?设计做法1:0.3:3  9厚打底,1:0.3:2.5  9厚面层,实际施工混合砂浆1:0.3:3  、1:0.3:2.5很难区别(调制),一般用一种砂浆,分两遍抹灰。定额9-3-5的抹灰厚度为10mm。实际厚度不同时可以换算,两遍抹灰按定额乘以系数比较合理。126、沈老师你好:我昨天问的03定额基底钎探1平米探几个眼,你让我找施工规范,可是沈老师我手里没有施工规范啊,也没有借到,麻烦老师给解释一下好吗?1、小于800的按中心一排,间距1.5m;2、800-1500的按两排错开,间距1.5m;3、大于1500的按梅花形排列,间距1.5m;4、柱基按梅花形排列,间距1.5-2m;127、   这是我26日提的问题:采用03消耗量定额,混合砂浆顶棚抹灰按照图集:L96J002中的棚-9做法。1:0.3:3  9厚打底,1:0.3:2.5  9厚面;我是这样套定额的,1:0.3:3     9厚底,套9-3-5         1:0.3:2.5  9厚面,套9-3-5请问老师我这样套是否合理!    你在27日的答复如下:     设计做法1:0.3:3  9厚打底,1:0.3:2.5  9厚面层,实际施工混合砂浆1:0.3:3  、1:0.3:2.5很难区别(调制),一般用一种砂浆,分两遍抹灰。定额9-3-5的抹灰厚度为10mm。实际厚度不同时可以换算,两遍抹灰按定额乘以系数比较合理。   我还要问老师:“实际厚度不同时可以换算,两遍抹灰按定额乘以系数”,这里所说的“按定额乘以系数”,是仅指“砂浆材料”按定额乘以系数,还是指“9-3-5整个定额基价”按定额乘以厚度系数。人工用量(按9-3-5子目)乘系数。因为,设计基本上是两遍抹灰,而定额人工是一遍,但直接乘以2有些大了。128、请问沈老师:03定额解释中只有柱子、梁脚手架工程量的计算规则,而没有说明柱子、梁的高度超过多少时开始计算脚手架?而我请教的正是后面这个问题。请指教!定额说明P417,高度3.6m。定额说明的很清楚129、03消耗量定额补充册,采用方木框、12毫米厚竹胶板现场制作木板属于复合木模板,还是属于胶合板模板?属于胶合板模板。130、沈老师您好,有个工程,合同签订日期是2006年6月28日 ,该合同约定执行03消耗量定额04年淄博市价目表。合同中规定:国家级省市主管部门有关强制执行的政策性调整执行截止至合同签订之日。问一下:2006年10月9日下发的《山东省建筑安装市政工程消耗量定额补充册〉中的补充项目能否在该工程中使用?如竹胶板现场制作、植筋等。谢谢!!!!首先,《山东省建筑安装市政工程消耗量定额补充册〉不是强制执行的政策性调整。仅仅为计价的参考。定额的法律地位,是合同赋予的。131、  我是初学"03山东省建筑工程消耗量定额",现有二个问题不明白,特向你请教!1、整体水泥砂浆地面中的厚度实际与定额厚度不同时是否可以调整,具体怎样调整!2、内墙贴面砖中水泥砂浆或混合砂浆基层及粘结层的厚度与定额不同时是否可以调整,具体怎样调整。     谢谢!03定额4-1-131子目是指在先施工好的预留洞中埋设螺栓还是指施工砼时(比如浇筑砼梁)同时埋设螺栓?如果是后者那么在先施工好的预留洞中埋设螺栓如何套定额?4-1-131子目中有浇筑砼内容,为什么定额中无振捣机械台班和砼消耗量?都出乱套了!4-1-131我不好解释,但定额10-4-81、82、83都有项目,为什么再出什么解释?而且每10个螺栓就用0.3立方米木材,太多了。你可以咨询一下省定额站(0531-87087067)。132、  请问装饰取费中的措施费(总包服务费)的取费基数为省价人工费对吗?与建筑工程的系数一样,而建筑工程的记取基数为省价直接费,(03消耗量定额)对。以后问问题要分内容,看看问题属于什么栏目。133、请教03定额问题:1、有一个工程因基础超挖导致设计厚度100MMC15满堂基础垫层便成了实际厚度2200MM的C15满堂基础(实际坑底标高-4.2),此C15满堂基础上设计C30满堂钢筋基础厚度1米,请问像这种情况10-2-1子目工程量是否包含C30满堂钢筋基础砼工程量?2、如果一个满堂基础垫层(底标高-3.1米)深度超过3米,而满堂基础(底标高为-3米)深度未超过3米,请问计算垫层10-2-1子目超深垂直运输时,工程量是否包含满堂基础砼工程量?1、包括。2、不要假释。不包括。134、沈老师:您好,请教您一个消耗量定额的问题,定额中考虑的正常施工范围是多少?比如就地取土,到底在多少米之内算就地取土,超出多远可以计算运距?96定额是200米,消耗量定额是多少米?在何处有规定?请老师赐教?这部分内容在定额项目的工作内容中。工作内容若不包括,则应单独套用运输项目。运距按现场实际运距或施工方案的运距 135、现在楼体结构形式多样化,AT:BT:CT:DT等多种楼体结构,在算楼梯工程量时都以楼层连接梁以外为分界线,把连接梁算到楼梯工程梁。是这样吧?是的。136、 我在结算一个4栋楼的小区(2005年3月始建),合同签的是每个单体的一次性承包价约180万,并负责临时设施搭建等义务。结算价为单体承包价加变更签证。问:结算时安全设施。文明施工费能否追加?通常情况应该增加(当然,你首先要做了安全文明的相关工作)。137、沈教授:您好。请教03定额中满堂脚手架问题:1.板底抹灰和刷涂料受否计算满堂脚手?2.石膏板吊顶计算满堂,高度按吊顶面层高度还是楼板高度?、可按满堂脚手架的30%计算。2、应按结构高度计算脚手架。138、 《03消耗量定额》综合解释24页12条关于超高费的问题,现有建筑物(住宅)檐高20.5米,是否按此计算超高费?谢谢!! 你说的综合解释没有说到建筑物(住宅)檐高20.5米,是否按此计算超高费的问题。建筑物(包括住宅)室外地坪到建筑物檐口高度超过20m,就计算超高费。139、 现有60米高塔台,其模板为定型钢模板并外加工制作,只能一次性用于该工程,此工程模板该如何套用定额?该工程执行03定额。谢谢您!若真是这样,就做补充定额,一次性摊销吧。140、现浇坡屋面,镶贴瓦套用什么子目呀?套用定额第六章相关子目。141、轻型框剪结构,层高2.9米。主体装修一个施工队,按30%计算满堂脚手架后,填充墙砌筑的脚手架是否可以不单独计算了。首先应计算内墙砌筑脚手架,若是一个队伍,内墙的抹灰架不单独计算了。天棚抹灰的脚手架,可按满堂架的30%计算。142、混凝土现浇板是按图示面积乘以板厚以立方米计算,定额解释18条第(4)条板的宽度按外墙间净宽度(无外墙时,按板边缘之间的宽度)计算,不扣除柱,垛所占板的面积。我门这是轻型框架(短肢墙)结构,算量时是否扣除墙柱所占的面积。 扣除。砼板的计算规则“说不清楚”计算到哪里,只是说按图示面积(所有的定额都这样表述)。因为板遇梁、遇柱、遇墙情况比较复杂,所以是按净面积计算(这也是03定额的计算原则)。综合解释是为计算方便,所以说这个扣除,那个不扣除;但综合解释是定额的解释,不是定额重新规定计算规则,所以还是应按计算规则计算工程量。143、我们在套用4-4-9~4-4-11(或现场搅拌砼4-4-16)子目泵送混凝土(柱墙梁板)时,楼梯的混凝土是按定额里的含量并入柱,墙,梁,板砼量吗?不是,楼梯砼在“其他”类型中。144、老师您好!现有一锅炉厂房(现浇框架结构,35.88米高、四层、泵送商混)在厂房内有6个砼煤仓,3个砼灰仓(高从标高17.88米到26.88米,倒四棱台漏斗型),在计算垂直运输费时与施工单位发生争议。施工单位现按建筑面积计取后,又按水塔的定额子目又计取9座。我们认为只按建筑面积计取。情老师在百忙之中给予指教。谢谢了。没有看见图纸,我想:既然可以计算建筑面积,就按建筑面积计算脚手架;或按构筑物计算;两者取一。145、1. 前面提过的框架梁不计算脚手架,现省站王老师是这样解释的:板中有梁的四边柱支座梁也按有梁板,有梁板模板定额考虑了支撑,所以不计脚手架,反之板中无梁的四边柱支座梁要计算脚手架.我们认为脚手架是为浇筑砼,他好象认为和模板有关系。这让我们真不知怎么做,你们俩不能沟通一下,让我们到底按那个做。还有另一说的是框架结构全是有梁板,都不用计脚手架了。2.前面有一帖子因外墙计算双排脚手架,所以外墙的砼柱与梁都不用计算脚手架了,是不是这个意思?3.剪力墙结构中计算脚手架,角柱及翼柱的凸墙的长度是不是合并在墙长中?4.剪力墙结构中现在有这种设计,从左到右是:角柱、窗、暗柱、窗、翼柱、窗、暗柱~~~窗上是连梁,窗下是加气砌体。我不知这是什么结构,设计人员说是为了降造价减自重。沈老你说,这样墙的脚手架怎么计算?暗柱按柱脚手架?砌体按砌筑脚手架?连梁按单梁还是有梁板?5.轻型框剪墙是柱梁板没明显的界限区分,墙按轻型框剪墙,而板下的梁,梁下无剪力墙,是不是应当套用有梁板或是单梁吧?1、计算不计算脚手架,要从脚手架的搭设用途来分析。脚手架是施工人员在此操作的平台。现浇板为什么不计算脚手架?因为钢筋施工、砼施工都在板上作业,而模板施工由模板支撑替代脚手架(在考虑模板支撑时,考虑了板底支撑的脚手架因素)。2、是的。这与施工方法有关(外脚手架一般都搭设通常双排脚手架)。3、按计算规则。凸出墙面多厚的情况可计算,并入脚手架内。 4、你说的是短肢剪力柱(或叫短肢剪力墙)结构。定额叫轻型框架结构。遇这种结构形式,外脚手架的计算同框架结构;内墙砌筑按双排里脚手架,内柱、内砼墙,按计算规则计算,套用综合解释补充项目。5、你问的是什么意思?定额中的砼浇筑、模板都是一个项目,不用分什么梁、柱等146、内容我们在套用4-4-9~4-4-11(或现详细我们在套用4-4-9~4-4-11(或现场搅拌砼4-4-16)子目泵送混凝土(柱墙梁板)时,楼梯的混凝土是按定额里的含量并入柱,墙,梁,板砼量吗?隐藏时间2008-4-1回复详细不是,楼梯砼在“其他”类型中。隐藏在现场楼梯砼强度等级和板梁砼大多一致。施工时一般楼梯是与楼板砼浇注同时进行的。套‘其它’我还是有些不理解。 定额这部分的编制原则是:砼的浇筑时间不同,定额项目也不同,定额消耗数量也不同。例如:砼的圈梁与砼柱就有所不同,若都用一个消耗量肯定不对。同理,楼梯与梁、板、柱也不同。从定额设置可以看出,基础消耗量最小,同样的时间,基础的浇筑砼数量较大(与梁、板、柱相比);,梁、板、柱次之,其他最多(比如说:构造柱、圈梁等)。147、问沈老师几个消耗量定额的问题:1.框架结构已经计算双排脚手架,其外墙的柱框架及框架梁是否再单独计算脚手架?2.外墙内侧抹灰是否另计装饰脚手架?3.混凝土清水池垂直运输机械(尺寸:8米*8米、12米*12米)是否按座计算,如不计,如何计算1、看来你没有看过我以前对此问题的回复。定额计算规则是指外墙按双排脚手架计算,不包括外墙柱。实际施工,一般外墙都搭设通长的双排脚手架,砼外柱不单独搭设。这种情况,可计算通长的双排脚手架,砼外柱不单独计算。这样折合起来相差不多,工程结算都这样处理。2、定额有规定。看看定额。若不是一家施工的,可再计算外墙内则里脚手架。3、你说的混凝土清水池深度是多少?定额中的水池垂直运输费用大高,可以双方协商,单独约定。148、 尊敬的沈老师您好:针对"框架结构已经计算双排脚手架,其外墙的柱框架及框架梁是否再单独计算脚手架?"的回答,实际施工中是先搭设框架柱的脚手架,支摸浇注完砼后,再搭设外双排脚手架,这种情况下外墙的框架柱脚手架也不计算吗?你说的“实际施工中是先搭设框架柱的脚手架”是不对的。实际施工中是先搭设框架柱的支撑架,不是脚手架(不要在现场看见钢管就以为是脚手架)。149、沈老师您好:再次请教您两个问题,1、上次问题中关于混凝土清水池子的垂直运输机械费用,定额中池子的深度按多少考虑,池子实际地上2米.地下2米,能否按砼方量套10-2-1钢筋砼满堂基础垂直运输机械费用;  2、框架柱模板已经套用10-4-89胶合板模板,是否另计补充定额中的10-4-311柱竹(胶)板模板制作。麻烦您了,谢谢!1、不可以。2、补充定额中的10-4-311柱竹(胶)板模板制,是用来计算胶合板模板单价用的,计算出的的单价没有摊销。150、内容沈老师您好:再次请教您两个问题,1、上次详细沈老师您好:再次请教您两个问题,1、上次问题中关于混凝土清水池子的垂直运输机械费用,定额中池子的深度按多少考虑,池子实际地上2米.地下2米,能否按砼方量套10-2-1钢筋砼满堂基础垂直运输机械费用;   2、框架柱模板已经套用10-4-89胶合板模板,是否另计补充定额中的10-4-311柱竹(胶)板模板制作。麻烦您了,谢谢!隐藏时间2008-4-3回复详细1、不可以。2、补充定额中的10-4-311柱竹(胶)板模板制,是用来计算胶合板模板单价用的,计算出的的单价没有摊销。隐藏补充定额中的模板制作子目的工程量怎样确定?它与措施项目中的模板子目是个什么关系?我们在什么情况下用到补充定额中的模板制作子目?你在施工报价时可以套用。151、03消耗定额中,计算规则对轻框剪结构,模板工程量是墙柱和梁的模板合并计算。但对混凝土工程量没有做阐述,也是把墙柱和梁的工程梁合并计算套用轻型框剪墙子目吗?是的。按各自的计算规则,合并套用砼项目,合并套用模板项目。152、 1,在前面的问答过程中,您说框架结构外围搭设了双排通长脚手架。外墙独立柱或墙柱就不用按柱的计算规则计算脚手架了。我曾经看过这类似的问提,好像说是:不管是否搭设外墙脚手架,外墙独立柱都要按柱规则计算脚手架的。2,轻型框剪结构,短肢墙柱(包括十;Z;L及矩形墙柱)的脚手架是按柱计算规则计算,还是按墙的计算规则计算。1、你应该好好看看计算规则。双排外脚手架的计算规则是仅仅计算墙体部分,没有柱的概念;2、按计算规则计算。若是外墙、外柱,就按我说的方法计算。内墙,内柱,按计算规则。153、异形柱框架结构(轻型框剪结构)的墙柱工程量是按柱的工程量计算还是按墙的工程量计算?在规则里对柱的计算是按柱全高计算,不扣除进入板的部分。但墙的规则是规定外墙按全高计算,但内墙是按到板底净高计算。按各自的计算规则计算。154、 请教一个03消耗量定额问题:03消耗量定额中预应力空心板灌缝,其模板工程量是套板带子目,还是套后浇带子目?板缝模板工程量是否按接触面计算?应该说,4cm以内的不应计算。超过4cm的套用平板模板,综合解释说套用后浇带(后浇带是什么概念?与实际差大了)。板缝模板工程量按模板接触面计算(这是03定额的原则,也是模板计算规则的精髓)。155、请问消耗量定额中人工级配砂石回填如何套用定额? 你问的是填料加固还是基础回填?若是填料加固,一般不需要级配;若设计要求,则做补充定额。若基础回填,则可以套1-4-14子目。156、厂区道路垫层为掺5%水泥的砂砾基层如何套用定额?建筑物回填砂是否套1-4-14,但是现场一般为机械回填,而定额为人工回填,如何处理?换算配比既可。定额的编制是根据设计内容,依照施工规范做法和完成设计内容的施工投入。你说的掺水泥与级配砂在施工投入中没用很大的差别。   你所说的是地基回填(地基加固)?还是基础砌筑后的两侧回填?我想你说的地基回填,这种回填套用第二章的内容157、消耗量定额中室外管道沟槽回填砂扣不扣除500mm直径以下的管道所占体积?不扣除。158、消耗量的定额解释中关于挖土放坡的规定,符合相应的放坡标准后,应该放坡。但实际施工中并为放坡,或者由于施工现场狭小不能放坡,请问在结算时如何计算土方量,是否应该按照放坡后的土方量记入结算呢?应按放坡工程量计算。159、消耗量定额中土石方开挖子目内是否均不包含运距1km或200m 以内的运输。清单招标中未要求考虑运距,现场施工中是否应办理运距签证。若施工现场范围较大,如何考虑二次倒运及场外运输?定额内没有包括土方开挖后的运输。不过03年定额是否包括此内容与工程量清单报价没有关系。若工程量清单招标文件中有关于:“企业报价时应对施工现场进行勘查,考虑现场对施工报价的影响”字样的话,则不能再因为现场情况调整综合单价。或清单数量为暂估数量(暂定量),企业在报价中应考虑土方的运输或外运(但外运距离应在招标答疑中明确)。160、工业建筑钢筋混凝土带梁条型基础上,只有钢轨。按条基计,还是按设备基础计?你所说的情况,上部应该有行走的设备;表面看,从使用功能说,是设备基础,但从施工投入看,其施工方法与条形基础相同(定额的编制:不是设计叫什么就套什么定额,而是根据设计作法和规范要求,计算出的施工投入,施工投入相同就应套用相同项目);所以应套用条形基础定额项目。161、我有一个工程,基础土方实行大开挖,请问老师回填土方执行1-4-10还是1-4-13项,执行03消耗量定额。你若是回填的基础外侧的土方的话,套用1-4-13子目,若是回填地下室顶板的土方,则套用1-4-10或1-4-11子目。162、 03消耗量定额中,规定基础大开挖95%执行机械挖土,5%执行人工挖土,由于机械挖土不分挖土深度,人工挖土深度应套用设计深度的相应挖土定额。请问沈老师我有一个工程基础挖土深度为5.5米,土质为普通土,定额中只有2米以内和2米以外两项,如果套用2米以外是否有点吃亏,是否能够调整,怎样调整我在学习资料中讲过,机械挖土后的人工挖土,按设计基底深度套用人工挖土项目。你说基础挖土深度为5.5米,应套用1-2-5子目(6m以内)。套用该子目的原因:一是与设计深度相符;二是5.5m深度不可能都是普通土;所以可直接套用6m以内定额。 更确切的说,挖机械留下的边角土方,施工难度加大,机械斗壁将土挤压密实。所以,挖机械施工的剩余土方,一般应以设计深度为标准163、某工程土方开挖是由业主单独分包,总包单位负责清槽,而且是在爆破后的姜固石间还加杂着有泥土的情况下清槽。施工步骤是先将石缝中的泥土用钢丝刷清理干净后再用水将石缝冲刷干净,所以操作起来费工费时,那么在执行定额时是否应考虑增加人工工日?可以借用定额1-2-41或1-2-42子目。您做的清槽工作是将凸出的姜固石打掉吗(除您说的工作内容外)?如果是,可直接套用;如果不是,仅为您说的内容,借用定额1-2-41或1-2-42子目要乘以小于1的系数。164、请问在03定额中竣工清理中的檐口高度怎样理解?设计室外地坪至屋面板板底的高度即为建筑物檐口高度。165、条形基础挖槽用手推车运至轴线外侧约10米 ,是否单独套项,定额含弃土于槽边1米以外,"以外"咋理解?是应单独套运输定额。定额含弃土于槽边1米以外,是指在挖土时,将土抛掷于离地槽1m以外,以减少挖出的土在槽边增加地槽侧压力。166、03定额“2-3-31至2-3-35钻孔入岩增加”子目是纯增加还是应减去“2-3-26至2-3-30钻孔”子目的工程量?03定额无桩载荷试验子目,应如何考虑该费用?是增加。按合同或实际发生计取。167、消耗量定额中只有风镐凿鼓石,现在有个工程签证风镐凿岩石,如何调整?为什么定额中人工凿岩和风镐凿鼓石价格差好几倍?1.消耗量定额中的鼓石概念主要指地基中局部的“块石”。地基大片的岩石一般采用爆破的方法,而不是风镐凿岩石。施工时工程签证风镐凿岩石,可视为风镐凿鼓石。   2.人工凿岩和风镐凿鼓石价格差好几倍,主要是由于施工工艺不同。168、土方工程量结算时,是以现场实际开挖量还是按定额规定的工作面和放坡坡度进行计算套用定额?当挖土机采用倒退行走进行沟槽开挖时,放坡系数是按坑上作业还是坑内作业确定?合同约定执行定额时,按定额规定的工作面和放坡坡度进行计算。按坑上作业。 169、砼灌注桩打试验桩时,是否计算试验桩的费用?从学习资料来看,试验桩是在设计之前打的,该部分费用应计算到何处?打试验桩与桩的检测是两回事。桩检测费在费用里,打试验桩按定额乘系数。170、打孔灌注桩与夯扩关注桩怎样区别?打孔灌注桩与夯扩灌注桩的成孔方式可能是一致的;夯扩灌注桩是在成孔后,再按设计要求,灌注一定高度的砼,由桩锤将灌注的砼打入桩底。171、低锤满拍子目是否按一遍满拍编制的,如果实际满拍为二遍时,应如何计算?根据现在的施工规范低锤满拍应为两遍;定额只包括一遍,遇此情况时,可按规范规定计算;但不能将定额中一遍低锤满拍乘以2,应考虑将定额中一遍低锤满拍乘以0.6左右系数,而后再套定额中一遍低锤满拍子目(因为定额中一遍低锤满拍子目是拍至有平整度要求的,而两遍中的第一遍是没有的)。若是工程结算,请咨询当地的定额站。172、消耗量定额第二章地基处理与防护工程中垫层部分是否含场内运输?定额中不包括现场的土方运输。173、耗量定额第三章砌筑工程中的(三)其他砌筑3-1-18至3-1-20贴砌砖子目在什么情况下可套用?用于非砖砌体的外表砌砖的情况。 174、条形基础垫层,当垫层厚度等于300或大于300时,是按垫层计算还是按基础计算?根据规范砼垫层厚度(刚性垫层)不大于10cm;一般垫层(灰土、砂石)厚度等于大于300时,应为地基加固。175、生产车间从±0.00以上为钢结构,外维护墙从1.2米标高起为钢结构,内部还有水电安装施工和钢结构的防腐、防火涂料施工。《山东省建筑工程综合定额解释编制与应用》P172例题中的工作内容仅为‘天棚做屋面板沟缝,计算该建筑物的脚手架直接费’,请问,如我们的生产车间、仓库(实际未用脚手架)能否计算综合脚手架?176、请问若砖基础很高(3米左右)要求砌筑完成后回填,若不扎脚手架,如何砌筑?详细砖基础属刚性基础,而刚性基础在规范中要求浅埋(一般不超过2m)。再有,基础不是墙,它必须有每层的“拔台”,施工时可站在基础上施工(与墙不同,墙不能站在墙上施工)。177、03年定额规定“外墙条形基础按设计外墙中心线长度计算”,那么外墙独立基础之间的条形基础,应怎样计算,是否扣除独立基础部分尺寸,条形基础与独立基础基础部分三角地带是否增加或扣除?隐藏 首先,砼基础是按设计“净量”计算(外墙按中心线长度,内墙按图示尺寸计算);砖石基础是按定额量计算(外墙按中心线长度,内墙按设计内墙净长线计算);柱间条形基础按柱间墙体的设计净长度计算。178、砌石墙与基础,乙方采购并使用的石头达不到毛石的材料标准,用乱石砌成,而定额项目最低标准是毛石墙与基础,甲方想按实际情况结算,降低费用,如何套用该子项?甲方如何按实际情况结算?再编制一个乱毛石的补充定额?乙方采购并使用的石头达不到毛石的材料标准时,所用的乱毛石价格肯定比毛石价格低,就按乱毛石的价格结算(实际施工乱毛石比毛石用工多),套用定额毛石基础项目;但要在达到设计要求和施工规范的前提下。179、执行03定额砌乱石墙与基础,用的石头达不到毛石的材料标准,应怎样套用定额?首先要确定,毛石是由谁采购的,若是乙方购买,则应执行定额不调整;若是甲方购买(供材),则应做补充定额,或增加石材加工用工及石材加工损耗。180、现浇构件无冷拔钢筋子目,遇泠拔钢筋怎样执行?你是指冷拉钢筋的加工?绑扎?还是钢筋冷拉?若前者,可直接套用冷轧带肋钢筋项目;若是后者,冷拉延伸长度仍按冷拉前长度,冷拉费用不计。181、板按图示尺寸计算,定额解释第9页第9行说不扣柱占板的面积,是否矛盾? 是矛盾。定额工程量计算一般的讲,都说的比较清楚;唯独砼板,说不清楚计算倒哪。因为,砼板的设计,与结构形式有密切的关系。也就是说,设计图纸砼板到哪,工程量就计算倒哪。当然要扣除除砼板以外的所有构建(这是2003定额以实物量计算工程量的原则)。182、所有板的工程量是不是不扣柱的面积(根据解释第9页)板的计算规则是:按图示尺寸计算,图示尺寸不包括柱。183、有梁式阳台端部的牛腿之间的连系梁是否包括在内?还是应当另计?包括在阳台项目内。184、如砼条基中,部分砼采用商混,结算时如何结算?如甲方供,如何结算?首先把工程量分别列出,商混部分单独计算。甲方供商混时,按定额取费,而后将定额中砼扣除(泵送等因素,根据现场情况记取)。185、框架间整浇平板应套平板,四周框架梁套梁,还是平板与梁合并套用有梁板定额?你所说的是框架间平板,应套平板项目(施工方法和施工投入与平板相同,平板的概念是四周有支撑,不论是墙或是梁)。186、Φ5钢筋网片应用广泛,应如何执行定额?可借以借用4-1-1 和4-1-2子目内差一项φ5的定额项目。另外,定额钢筋项目只以钢筋的直径列项,定额中以考虑绑扎钢筋的形式(箍筋除外),使用时不论是钢筋网片或其他,均套用定额.187、构筑物工程”中的混凝土项目,工作内容中包括混凝土水平运输,但子目消耗量中又无机动翻斗车,应怎样调整?不调整。机动翻斗车混凝土水平运输套用4-4-5子目,定额所指运输是垂直运输完成后,砼浇筑地点之间的水平运输。188、两种不同介质的砌体抹灰时,要求搭接处采用钢丝网片,结算时钢丝网片费用是否可以记取,如何记取?应该计算。03定额有4-1-100墙面钉钢板网子目。189、2003年消耗量定额2-5-23中砼的搅拌、运输应如何套用定额?学习资料45页中:砼护坡中的钢筋网片套用预制构件圆钢筋子目?为什么不套用现浇构件圆钢筋子目?套用4-4-1至4-4-17中的相关子目;另外,若有泵送砼,则还应套用综合解释中砼输送管道铺设子目。   主要考虑砼护坡中的钢筋网片是制成后直接安放,而不是工人爬到边坡上一点一点的绑扎;另外,砼护坡中的钢筋网片应该都是焊接,而现浇构件圆钢筋子目中包括人工绑扎。190、消耗量定额第四章,现浇构件螺纹钢筋,定额是按对焊、搭接焊、绑扎焊编制的,而实际施工时,只采用其中的一种搭接方式,是否扣除定额子目中相应的人、材、机用量? 定额已综合考虑,一般不调整。而且定额中的人、材、机用量也不好调整,除非编制单一搭接的补充定额。但若采用其他的搭接,如:机械连接,可增加机械连接费用,扣除定额中的电焊条、焊接机械等。191、楼梯底板与平板板厚不同可以调整,底板不应是水平投影吧?底板与平板的工程量包括相对应的梁吗?楼梯按投影面积计算,调整厚度也按投影面积,应该没有问题。调整不包括板底梁(因为,楼梯砼有出入,主要在底板厚度上,梁有些出入,但相差不大。另外定额以综合梁的断面,大小都调整有些太麻烦)。192、梁的计算解释里:伸入墙内的梁头、梁垫,并入梁体积内计算。这里的梁头、梁垫指的是什么?长度该如何确定?头、梁垫我想不用多解释;至于梁长,定额说的也很清楚:按设计长度;与柱相接时,梁与梁相接时都说清楚了;梁与砼墙连接,梁计算至墙边线;单梁(或与板整浇梁),不与柱,墙,梁连接时,按设计长度计算。193、第四章钢筋工程量的计算按设计长度乘理论重量,以吨计算。设计长度按钢筋的轴线长度还是按外皮长度计算?梁中的纵向通长筋长度超过钢筋的定尺长度是否计算接头,接头按搭接还是焊接计算? 钢筋的长度按设计构件长度减保护层厚度;梁中的纵向通长筋长度超过钢筋的定尺长度计算接头,接头按搭接还是焊接应按设计或施工规范(设计对接头都有规定,假如未说,则施工规范有规定)。194、定额中的现浇钢筋砼钢筋子目中的交流电焊机是怎样考虑的?是否安绑扎与焊接综合考虑?如是各占多少?如果工程中的纵向受力钢筋全是焊接是否调整定额子目?搭接焊60%,对焊30%,绑扎10%(学习资料中说的很清楚)。我建议不调整(实际施工中,企业一般定额少的就要求调整,而多了就不说话了;这是不恰当的。使用定额,若没有很大的差别,在甲工程可能“沾光”,而乙工程可能“吃亏”;这也属正常)。195、有梁式满堂基础,对其中梁的高度是否有限制?上翻梁或下翻梁是否均套用有梁式满堂基础项目?定额没有限制(但也不是无限的高,再高的话则应为墙了,一般应在1.5m以内);上翻梁应套用有梁式满堂基础项目;下翻梁则应套用无梁式满堂基础项目,但应增加下翻梁的挖土和下翻梁的一次性砖模(若使用砖模的话)。196、塔式起重机砼基础,是按实际工程量计取还是按《定额解释》中:“600m2以内按10m3,大于600m2每增400m2增加10m3”的规定记取?实际工程量调整定额内的塔式起重机砼基础用量。 197、我施工的是30层的高层,结构为框剪结构,异型柱及剪力墙的砼是否合并套用4-2-35,模板是不是分别套用柱及墙的定额.?框剪结构?是短肢剪力墙吧(现在许多人都把这种情况叫做框剪结构或框架结构)。套用4-2-35子目是对的;至于模板,套用10-4-150~155子目。198、请问砼满堂基础(半地下室)的计算高度中“砼满堂基础上的墙、柱,自砼底板算至设计室外地坪高度。”砼底板是指的底板下坪还是上坪?若有基础梁,又该从哪里算起?是指板上坪;若有基础梁,按基础梁上坪计算199、请问在施工时钢筋连接使用双面焊接,计算钢筋时是否要加焊接搭接,焊接的费用是否要单算?定额按规范要求编制,不论是单面还是双面,定额中的焊接机械与电焊条不单独计算。200、屋面防水定额工作内容中包括附加层及收头的工料,如果变更在屋面檐口处增加300毫米宽的同类防水,此部分是不是包括在工作内容的附加层里?定额附加层及收头的工料,是根据规范的要求增加的。设计一般不单独注明;若设计单独注明,而且在已有附加层的情况下,则应增加;这里要注意:有的设计直接注明附加层及收头,这样就不能增加。201、门窗两侧预埋的砼墩块如何套用定额? 套用砼小型预制构件子目。202、配电室铁制百页窗怎么套项?单独的铁制百页窗无定额项目。遇此情况时,应按带百页窗铁门报价,并编制预算或结算(主要在价格上予以考虑)。203、一工程,11层住宅,框架剪力墙结构,有部分剪力墙是框架柱和墙体整体现浇,框架柱450*500,墙体厚度250,请问框架柱、伸入墙内部分、剩余墙体各如何套项?是否是框架柱单独套“矩形柱”,深入墙内部分套“轻型框剪墙”子目,剩余墙体套“砼墙”?你所说的是短肢剪力墙结构。也就是03定额“轻型框剪墙”的情况。砼工程量一并计算(突出墙的砼柱,并入墙内),套用“轻型框剪墙”子目。204、有一个长宽高70*45*6.5米的水池,采用的是大模板,砼泵送。池底、池壁和顶盖模板是套用贮水(油)池项目还是套用墙、板、梁、柱有关规定项目?应按构筑物项目套用。205、03年消耗量定额中室外化粪定额项目中是按座考虑的。请问:1、定额第八章中8#化粪池定额项中,顶板是按承重过车?,还是按普通承重不过车考虑的?结算时工程含量是否可以调整?2、编制03定额时是按图集L03S002考虑的么?顶板按承重过车考虑的。若按标准图集设计施工时,定额含量不调整。03定额是国家标准图集92S214编制的。 206、钢结构中两头带有螺栓的一米长拉杆如何执行定额?该拉杆为圆钢定额中的钢结构是按焊接考虑,如发生,拉杆计算到钢结构工程量中即可。207、屋面40mm厚细石混凝土保护层留6*6M的伸缩缝,采用油膏嵌缝。请问施工中用木条留缝是否单独计算?  如果需要算,套用哪项定额?定额是用木条留缝,而后抽出木条,油膏嵌缝;若用木条不抽出,则可将木条全部摊销;不用单独套用定额。208、地板砖等有规格的成品地面装饰材料因与地面排列模数造成损耗率超出定额损耗时,可否按实调整主材?是甲方供材还是自购材料?若是自购,则不能调整。209、楼地面贴块料按主墙间净面积,是指结构净面详细楼地面贴块料按主墙间净面积,是指结构净面积还是装饰后的主墙净面积?内墙贴块料,是按结构净面积还是装饰后的净面积?结构面积。210、彩釉砖踢脚板按米计算的,是否扣减洞口长度?定额中彩釉砖踢脚板高度是按150高考虑的,若高度不同如何换算?扣除洞口长度;211、彩釉砖踢脚板定额无解释,应如何计算?彩釉砖踢脚线,可用整砖切割,增加切割用工,若作为结算,应报市定额审批。 212、03年消耗量定额第九章装饰分工程中,墙面木龙骨是按断面积和平均中距来划分编号的.我的问题是:定额是按一层考虑还是按两层或多层考虑?如果是两层木龙骨是否应按断面和中距分别套定额?定额是按一层考虑。两层或多层木龙骨的情况较少(在一层龙骨上再钉一层)。一般装饰做造型时,是在一层龙骨上钉铺造型层(一层或几层)。若多层木龙骨,可按设计断面、间距,套用几次定额项目。213、砖砌排水沟抹灰套9-2-25或9-2-36可以吗,不知还有没有更合适的?底部抹灰套9-1-9还是和两侧砖墙一起套项?有时在砖地沟顶部抹灰后再座浆盖板,这部分抹灰可以计算吗?可直接套用小面积抹灰;砼构件安装套用第十章相应项目,而后套用灌浆子目。214、9-1-4,9-1-5工作内容有搅拌,怎么没机械台班,是考虑的人工搅拌?装饰章节中的砼,用量较少,考虑人工搅拌。215、在框架结构内墙抹灰中,矩形梁(或花篮梁)下无墙时,梁抹灰并入天棚抹灰中;有墙时梁与墙同宽,梁比墙宽时,这两种情况梁的抹灰应如何执行定额? 遇你说的情况时,梁下有墙(不论是否与墙等宽),抹灰高度都应计算至板底(而不是梁底面)。定额砼柱是指独立柱,砼墙则为砼墙面;抹灰面中有部分砼柱(构造柱、框架柱)、梁,无单独定额项目;也不单独计算工程量。216、在03消耗量中关于混凝土天棚混合砂浆抹灰9-3-5定额说明此项为顶棚找平,那麽天棚混合砂浆抹灰套什麽项目?9-3-5子目同样适用与天棚混合砂浆抹灰。217、03消耗量定额顶棚抹灰说明中:注明砂浆种类配合比的,设计规定与定额不同的可以调整,但定额子目未写明砂浆厚度.例如:9-3-3,9-3-4.请问厚度是多少?该如何调整?墙面抹灰厚度与设计不同时可以调整(考虑砌墙时的平整度和垂直度的因素);天棚抹灰定额规定除浆种类和配合比可以调整外,厚度是不调整的(规范要求,天棚抹灰厚度不能很厚,而且设计也不会很厚。若结构与抹灰是一家企业,则执行定额不调整;若是两家,则可能主体施工的楼板平整度达不到要求,抹灰企业可编制补充定额)。218、9-2-281子项,定额编制时榉木板之间的接缝是否考虑密缝?现有一工程,榉木板之间留3mm缝,采用填嵌黑胶处理,是否应单独计算?如果需要单独计算,如何套用定额?定额是按密缝编制,若设计为留3mm缝,我建议:或不扣板材,填嵌也不增加,否则编制补充定额。219、钢筋砼墙与柱相连,其脚手架工程量应如何计算?若砼墙与砼柱一起整浇(一般都是此种情况),砼柱不单计算脚手架,突出砼墙的柱,其侧面积展开,并入墙面积内计算。 220、梁板整浇不计算梁的脚手架,但是我有一个工程外墙上有框架梁其上有挑檐板,屋面为彩钢板,没有现浇板,也就是说梁是个单梁没有板和其整浇,那末这个框架梁是不是计算脚手架?单梁(包括框架梁和框架连系梁,非墙上的梁)或梁上为预制板时,应计算脚手架。至于挑檐板是不计算的,挑檐板下为挑檐板支撑。221、03消耗量计算规则第47页"外脚手架"的(三)项中的"现浇混凝土梁"是指什么梁?是仅指单梁?  还是包含梁板整浇时的梁?  也就是说在钢筋混凝土框架结构住宅中,梁板整浇时,按照施工组织设计梁不搭设脚手架,是否应按照本条计算脚手架工程量?梁板一起整浇,不计算梁的脚手架。222、有一个单位工程是一个施工单位大包,外墙有小部分是玻璃幕墙,计算脚手架时还需要单独计算玻璃幕墙脚手架吗?如果单独计算的话,外墙脚手架是不是要扣除这部分脚手架?你说的是结构玻璃幕墙(幕墙在框架柱、梁上安放,无砌筑外维护结构),还是在外墙上挂幕墙?一般幕墙施工使用吊脚手架。若是结构玻璃幕墙,可考虑使用外脚手架;若是外墙上挂幕墙,则可以计算吊脚手架。223、 建筑物计算双排外脚手架后,框架工程外墙的柱、梁、剪力墙及外墙面内侧抹灰是否还计取脚手架费用?砖混结构外墙内侧抹灰和外砖墙是否还计取脚手架费用?若计取,与双排外脚手架是否有些重复?我的意思是外墙柱、梁、墙施工可以使用部分双排外脚手架。建筑物计算双排外脚手架后,框架工程外墙的柱、梁(与板一起整浇的梁不计算)、剪力墙(已在外脚手架中计算,不再计算)都需计算脚手架;外墙架在主体完工后,外架需拆除,与抹灰内脚手架无关。砖混结构外墙内侧抹灰和外砖墙是否还计取脚手架费用的问题。224、在您编制的交底资料中,壁式柱不计算脚手架.壁式柱和框架柱在绑扎钢筋和砼浇筑过程中没有很大的区别,为什么不计算脚手架?壁式柱与框架柱的最大区别:框架柱是先浇柱后砌墙;而壁式柱的施工方法与构造柱相同。若“壁式柱”的施工方式与独立柱相同的话,那就是独立柱(也不叫什么“壁式柱”),并按独立柱计算脚手架。壁式柱不是不计算脚手架,而是不按柱的计算规则计算,而按墙的计算规则计算。225、高度3.6米以下墙体装饰脚手架的计取方法?答复1.综合解释3.6m以内按相应脚手架的30%计算,相应脚手架是指单排里脚手架(采用单排里脚手并不是要在内墙上开洞,留脚手架孔,而是定额中里脚手架的含量足以搭设简易脚手架,用于高度3.6米以内的装饰施工)。答复2.3.6m以下装饰脚手架按满堂脚手架的30%计算。不知哪个正确? 3.6m以内的装饰,若没有天棚装饰(天棚抹灰、刮腻子、刷涂料不算天棚装饰)、没有门窗口套(或窗帘盒)、墙面装饰高度小于1.5m时,都不应计算脚手架!!!   但是,综合解释规定:“3.6米以内按相应脚手架的30%计算”(“相应脚手架”应理解为:内墙按30%单排里脚手架或双排里脚手架;天棚按30%满堂脚手架);正因为如此,我在网上曾答复过:仅按满堂脚手架的30%计算。226、消耗量定额中电梯井字架子目是用于什么工作内容而搭设的脚手架?电梯井架的搭设主要用于砼的浇筑时用操作平台及砼筒壁铁件预埋件的安装(电梯井架按内架考虑)。227、消耗量定额中,我们这个工程为地下室剪力墙工程,同一面剪力墙,里外均扎设脚手架,是不是应当套外墙双排脚手架,而里面那排脚手架,就不应但套定额了。使用消耗量定额,不是施工措施做了什么就计算什么(使用定额应本着经济、合理的原则)。地下室剪力墙搭设了双排脚手架,为什么还搭设内架?228、高层剪力墙结构砼内外墙(墙与顶板同时浇筑)是否计算脚手架?如计算的话那与外脚手架相遇的建筑物四周的墙是否再计算脚手架一次?计算外墙脚手架与内墙脚手架是两回事。高层剪力墙结构砼内外墙,按楼层高度,套用双排里脚手架。 229、高层脚手架一般采用型钢外挑,采用交替倒用,如何计算?03定额采用型钢外挑交替倒用时,可以直接套用定额;定额型钢外挑脚手架的占用周期不是很长。所以按套用。230、有梁扳中梁(框架梁和板下梁)计不计算双排脚手架的问题?定额交底及解释中都没有提到不计梁双排脚手架的问题。定额交底中有例题关于计算梁双排脚手架的问题,而定额解释中只说板、楼梯等不计脚手架。如果梁(框架梁和板下梁)不计双排脚手架,在有梁板模板的定额中脚手架材料消耗是否已考虑恰当?与其他板模板定额单价应该有出入?要首先弄清楚脚手架的作用。脚手架的作用就是为施工人员提供操作平台及部分材料堆放(现在新的规范中,明确规定不准再堆放重物)。与板一起整浇的砼梁,其操作地点在板上,所以不应该计算(但单独的梁,梁上为预制板时,应计算脚手架)。231、装饰脚手架中,当天棚超过3.6米时,计算满堂脚手架.。请问,土建施工单位在原混凝土天棚抹灰和刷涂料,是否需要另外计算满堂脚手架?土建队伍施工结构同时也施工天棚抹灰和刷涂料是吧?若是这样,也应计算满堂脚手架。天棚板下是砼板的支撑架,与墙体脚手架不同。232、在框架结构中,计算外墙砌筑脚手架按外围尺寸乘以高度,而在计算柱脚手架时外墙柱脚手架是否再计算一次,如果计算的话是否重复? 计算规则是说按外墙面积(框架结构中,即是框架间墙的面积);柱脚手架单算。计算规则与实际施工是有些区别。233、施工单位仅施工外墙水泥砂浆抹灰,门窗、外墙乳胶漆均另外包,请问外墙脚手架套用外脚手架还是主体外脚手架?外墙未抹灰、未刷外墙乳胶漆,主体施工用外脚手架不会拆除;施工单位仅施工外墙水泥砂浆抹灰,的确要用外脚手架,但应在施工报价中考虑脚手架的费用;实际施工可以借用总包的主体施工用外脚手架,并付相应的费用。但施工单位仅施工外墙水泥砂浆抹灰,而又未在报价中考虑,只能说对不起。224、请问框架结构中框架柱,是否要算脚手架?而实际施工中,大多没有脚手架,只用模板支撑。应如何理解?实际施工是你说的这样,但按规范和定额,应单独计算柱脚手架。225、03消耗量定额综合解释22页23条“定额按无井架施工编制,不另计算脚手架费用”如何理解?烟囱内衬砌筑的脚手架如何计取费用?定额使用的是内脚手架(与垂直运输同用一个架子)。226、2003土建交底培训资料169页高度3.6米以下的内墙面装饰不计算装饰脚手架,综合解释21页第十六条按相应脚手架30%,以哪个为准?按理说应按综合解释。综合解释21页第十六条按相应脚手架30%,应明确是按满堂脚手架的30%。 227、框架结构中框架梁与板不同时施工即先单独制作梁模后再施工板模板时,框架梁能否计算脚手架?有这样施工的吗?再说,先单独制作梁模,是梁支撑啊。梁搭设脚手架是为了浇注砼,而不是支模板(请看看施工手册)。228、某单层厂房,共5个车间,外墙高度为9m~25m不等,外墙按相应外脚手架要求计算外脚手架,因墙体高度较高,外墙内侧抹灰时,也按规范要求扎设双排脚手架,做法与外脚手架一致(有施工方案,并经业主批准)外墙内侧扎设的抹灰脚手架应如何计取费用?2、厂房内隔墙(高度均超过3.6m)砌筑时,套用里脚手架,抹灰时,该内隔墙的另外一个侧面因也要扎设双排脚手架进行抹灰施工,是否也应计取装饰脚手架?(室内为扎设满堂脚手架)1.外墙高度为9m~25m不等,没有楼板?外墙内侧扎设的抹灰脚手架应按里脚手架计算,里脚手架定额高度不够,可乘系数调整。        2.一家施工的话,砌筑架、抹灰架不能同时计算。228、浇钢筋混凝土封闭电缆沟高2.5米,宽2.2米,厚0.25米,如何计算脚手架及垂直运输机械?按计算规则计算脚手架,不计算垂直运输。 229、构筑物垂直运输中的水池,不太合理,500吨以内的水池垂直运输费用要高于水池实体的费用,实际套用时应怎样执行?关于执行定额,我在讲课时多次说过(在网上也多次回答),定额是计价的参考,完全可以根据工程实际进行任意的调整、换算。因为定额的原理或是目的是经济(当然,定额的概念与定额编制人的水平是两回事);我这样说是否意味定额没有用了?不是。当招标文件或合同有约订时,定额的调整需要到造价主管部门批准。从技术角度,构筑物的水池垂直运输的确太高了,仅仅垂直运输就可以占造价的50%。由于没有底稿,我也无法查证(高是肯定的)。230、关于垂直运输机械:有一工程,一层、檐口高4.2米、砖混结构,轻钢屋架彩钢瓦(该部分甲方已分包),如何计取垂直运输机械?如果套用轻钢结构10-2-31、10-2-32、10-2-33项目,工程量是否为高于3.6米以上部分的工程量?应直接套用定额:102-31、10-2-32、10-2-33、10-2-34子目。工程量为全部工程量。231、定额对装饰满堂脚手架如何理解?土建从来不单计算满堂脚手架。满堂脚手架仅用于做天棚装饰时搭设的脚手架。 232、03消耗量定额,6层以内的内装饰工程的垂直运输,如果没有垂直运输机械,材料全部为人工搬运,如何计取垂直运输费?按03定额10-2-104子目计算。233、地上共7层,其中层高:1层2.4米,其余为3米.第7层为退层(即建筑面积比6层小20%)7层上为假阁楼.请问:1该工程垂直运输机械费如何套定额(是否分20米上20米下?工程量应如何算?)2超高费是否计取?1.按建筑物的总高计算垂直运输机械费。2.建筑物的阁楼(从建筑的外墙退出几米,用作上人屋面,或叫晒台),面积小于标准层,不应计算超高增加(这与屋面水箱间的性质相同)。但省站应规定:阁楼面积占标准层面积多少可以计算超高(例如:阁楼面积占标准层面积50%以上时,可以计算)。234、消耗量定额建筑物垂直运输机械说明中:本节所称檐口高度是指设计室外地坪至屋面板板底(坡屋面算至外墙屋面板板底)的高度。坡屋面至外墙屋面板板底高度如何理解?是外墙与屋面板板底交接处的高度。235、框架结构住宅楼外墙粉刷由建设单位分包出去,请问工程主体施工单位在计算垂直运输机械费时应套用建筑物整体垂直运输机械还是建筑物主体结构垂直运输机械? 应套建筑物整体垂直运输机械。因为外墙粉刷不计算垂直运输机械。236、构筑物高度不用超过3.6米就可以计算垂直运输费用吗?我这个工程的水池地上1.2米,地下1.2米也可以计算垂直运输费用吗?建筑物编制垂直运输与构筑物编制垂直运输考虑的思路不同(当然是否妥当也不好说);首先,建筑物编制垂直运输,高度按大于3.6m编制(有谁见过2m多高的房子用塔吊或卷扬机的?)。而构筑物则不同,他考虑的不是高度,而是构筑物的形式和容积(就水池而言)。237、框架梁板整体现浇时,梁不单独计算脚手架,但梁的超高是否单独计算?模板超高单独计算。对于计算0.00以下条基、独立基础超过3米计算垂直运输机械费,是按自然地坪至基础底确定高度还是+-0.00至基础底?按设计室外地坪计算(除非自然地坪低于设计室外地坪,这时应按自然地坪计算)。238、主体结构为高于3.6m的砖混结构,屋面为轻型钢架彩钢板,在套用03定额垂直运输机械时,是套用10-2-5项目还是套用10-2-31项目?套用10-2-5子目。239、混凝土斜摸板如何套用定额?是否可乘大于“1”的系数? 由于砼模板是按砼接触面积计算,所以,斜板模板不用乘系数。240、消耗量定额中,20m以下的砖混结构考虑垂直运输机械,是套10-2-9还是10-2-10?垂直运输机械及超高增加中,混合结构是否针对砖混结构编制的?、20m以下的砖混结构垂直运输机械套用10-2-5子目。确切的说,定额混合结构包括你说的砖混结构。241、污水处理池现场没有使用垂直运输装备,人工上下下料,胛蚀怪痹耸湓趺醇萍郏?/div>什么结构形式?若使用03定额,可按定额砼基础垂直运输。其它结构,没有垂直运输设备,不是工程本身不需要,而是工人依靠搭设的上下坡道进行操作,这样垂直运输机械就不计算。242、关于消耗量定额超高费的问题.定额超高费是按百分之 记取,当建筑高度超过20m时计取超高费,我的问题:是超过20米的部分计取超高费,还是除基础以外全部计取超高费?±0.00以上的人工、机械(除垂直运输、脚手架、预制砼构件制作、运输)所有工作量。243、定额第十章壁式柱支模板与砼墙的区别?(例如:墙长的区别),现在小高层住宅结构中常见的轻型框剪结构,墙体模板能否套用壁式柱结构子目?两者最大的不同是模板的支撑方式。砼壁式柱支撑采用夹板支撑和斜撑;而砼墙的支撑方式一般都为斜撑(除墙侧模外,两者的模板接触面积相同)。 244、施工规范要求370外墙必须设240构造柱,柱外用砖补齐,此时构造柱的模板怎麽计算?施工方式是先浇构造柱,还是先砌墙?若先浇构造柱,再外贴砖,则应按构造柱模板计算;若是先砌墙(砖模),再浇筑砼,则砼柱不计算模板。245、支模高度以地面支撑点到构件应当到位置,这个地面好象是设计地面,是不是应当以批准的施工设计确定的地面高度?施工是以设计图纸为依据。现场施工的模板支撑也应按设计。当然,实际搭设采用什么方式,如何节省,是企业行为,与规定无关。另外,此类情况,不可能有批准的施工设计确定的地面高度。246、定额中4-2-34建筑物滑摸子目,第十章摸板工程中无对应子目,应怎样计取?定额10-4-247-253;10-4-261-263;10-4-305-308子目均为滑模模板。247、03年定额如果做标的时梁的模板应考虑什么形式(组合钢模板、复合木模板、胶合板模板)因为做标的时还没有支模板?应本着经济原则做(组合钢模板)。定额模板项目中包括支撑。248、贮仓筒壁(不使用滑模)及水池立壁模板支撑超过3.6M时,可否计取模板支撑超高?若计,应执行何定额子目? 不计算模板支撑超高。因为定额中考虑的构筑物模板支撑系统与建筑物支撑方式考虑的不同。249、轻型框剪结构中的柱、梁、墙模板是否按壁式柱模板项目执行?轻型框剪结构中的柱、墙模板,应按壁式柱模板项目执行。但不包括梁。梁按梁模板计算。250、03消耗量定额,若柱模超高,计算模板工程量时,是否计算整个柱模工程量(包括3.6米以上部分的模板工程量),然后再按规定计算3.6米以上部分模板支设超高费用?柱模板按模板接触面积计算(包括模板的支撑),柱高超过3.6m,是增加支撑;所以,只计算超高部分的支撑增加。251、如果一个工程模板已经支设好,但因甲方变更需要拆模,此费用如何计算?柱梁板需要分开考虑吗?计算安拆费,还应根据模板支完的时间,双方协商模板及支撑费用。是需要分开考虑。03消耗量定额  10-5-1  塔吊基础的混凝土标号是“多少!现在我工地的“塔吊基础”采用商品砼,而“商品砼”是由甲方供应,请问老师,我该怎样把“商品砼”换入定额中!你可以用定额用量算一下(根据定额中的砼配比),大概是C20的。怎么要砼的等级呢?“商品砼”换入定额干吗?用定额计算出砼的价格与商混找差就行。 253、   03消耗量定额,混合砂浆顶棚抹灰1:0.3:3  9厚底,1:0.3:2.5  9厚面;我是这样套定额的,1:0.3:3     9厚底,套9-3-5  1:0.3:2.5  9厚面,套9-3-5请问老师我这样套是否合理!   顶棚抹灰的砂浆厚度是多少,实际厚度不同时是否可以换算!254、你好:沈老师!03消耗量定额:整体水泥砂浆地面中的厚度实际与定额厚度不同时是否可以调整,具体怎样调整!是设计厚度与定额不同?若是,调整定额用量(除定额厚度,乘设计厚度)。我们在施工中遇到一个圆形工程,梁是弧形的,且是板下梁。板是圆形的请问这类工程梁、板、模板应怎样套项。(03定额)你说的情况要具体分析。弧形的弧度有多大?有时候将刚模板“竖起来用”就能解决。实在不行就用木模板。 1、03消耗量定额  有一个剪力墙结构工程,层高为2.9m,请问老师:此工程的剪力墙抹灰和顶棚抹灰的脚手架怎样计算比较合理!  2、如果顶棚不抹灰,仅作适当的处理后,再批白水泥腻子和乳胶漆,问:此时的脚手架怎样计算比较合理! 1、照理说不应计算(因为在砌筑架中考虑了)。定额综合解释说按30%计算相应的脚手架;那就按满堂脚手架的30%计算比较合适。2、同上。257、03定额机械台班中电费单价是多少,是不是应据实调整?你也太省事了吧?!把我当成你的秘书了!买本定额看看不就行了?03定额机械台班中电费单价:03年6月机械台班中电费单价是:0.7元,06年新的机械台班中电费单价是:0.9元。请教您关于模板问题,消耗量定额交底资料及定额解释中关于模板说道:“施工单位采用复合模板、胶合板模板等自制成品模板时,其成品价应包括按实际使用尺寸制作的人工、材料、机械,并应考虑实际采用材料的质量和周转次数”。实际施工中大部分都用成品胶合板,也就是说模板安装子目中所含的模板价格已包括制作成品用工、料,那么补充定额中的制作费用又怎么解释呢?补充定额中的制作费用,是告诉大家:在计算竹胶板模板单价时,要考虑的内容。与实际施工的投入没有关系(因为补充定额中没有模板的摊销,仅仅是制作的一次用量)。查看一下我以前的回复吧尊敬的沈 老师,你好,我有如下问题请教:我们这里在06年开工一工程,合同按照03消耗量定额最新取费标准结算,我想请教:是否所有(定额中含有)材料都应调整市场价差(包括人工费)?应该按市场价格调整材料价格。人工单价一般都在招标文件中约定。沈老师:您好,请教一个03定额的问题:我单位施工的热电厂工程,110kv升压站基础,由于高都大于1米,按定额应该按照柱的计算规则计算脚手架,但审计单位提出基础之间间距太小,不能给单排外脚手架,至多算个扣除基础占地面积的总场地面积,执行满堂脚手架定额。请问,这样做对我施工单位是否合理?谢谢你是说砼独立基础的脚手架吧?综合解释有问题(有这样施工,这样搭设脚手架的?你们这样搭设的?),审计单位提出执行满堂脚手架定额,我个人认为合理,没有这样施工的,而且也不会搭设(不要白不要)。请问沈老师:03定额解释中只有柱子、梁脚手架工程量的计算规则,而没有说明柱子、梁的高度超过多少时开始计算脚手架?而我请教的正是后面这个问题。请指教! 定额说明P417,高度3.6m。定额说明的很清楚。261、03定额解释中机械挖土5%的工程量按人工挖土计算,请问是否包括机械挖独立基础、条形基础、设备基础土石方还是单指机械大开挖土石方?都包括。 有个工程,合同签订日期是2006年6月28日,该合同约定执行03消耗量定额04年淄博市价目表。合同中规定:国家级省市主管部门有关强制执行的政策性调整执行截止至合同签订之日。问一下:2006年10月9日下发的《山东省建筑安装市政工程消耗量定额补充册〉中的补充项目能否在该工程中使用?如竹胶板现场制作、植筋等。首先,《山东省建筑安装市政工程消耗量定额补充册〉不是强制执行的政策性调整。仅仅为计价的参考。定额的法律地位,是合同赋予的。沈老师你好:我昨天问的03定额基底钎探1平米探几个眼,你让我找施工规范,可是沈老师我手里没有施工规范啊,也没有借到,麻烦老师给解释一下好吗?规范根据地基的宽度:1、小于800的按中心一排,间距1.5m;2、800-1500的按两排错开,间距1.5m;3、大于1500的按梅花形排列,间距1.5m;4、柱基按梅花形排列,间距1.5-2m;263、采用03消耗量定额,混合砂浆顶棚抹灰按照图集:L96J002中的棚-9做法。1:0.3:3  9厚打底,1:0.3:2.5  9厚面;我是这样套定额的,1:0.3:3     9厚底,套9-3-5          1:0.3:2.5  9厚面,套9-3-5请问老师我这样套是否合理!    你在27日的答复如下:    设计做法1:0.3:3  9厚打底,1:0.3:2.5  9厚面层,实际施工混合砂浆1:0.3:3  、1:0.3:2.5很难区别(调制),一般用一种砂浆,分两遍抹灰。定额9-3-5的抹灰厚度为10mm。实际厚度不同时可以换算,两遍抹灰按定额乘以系数比较合理。   我还要问老师:“实际厚度不同时可以换算,两遍抹灰按定额乘以系数”,这里所说的“按定额乘以系数”,是仅指“砂浆材料”按定额乘以系数,还是指“9-3-5整个定额基价”按定额乘以厚度系数。人工用量(按9-3-5子目)乘系数。因为,设计基本上是两遍抹灰,而定额人工是一遍,但直接乘以2有些大了。沈老师你好:03定额4-1-131子目是指在先施工好的预留洞中埋设螺栓还是指施工砼时(比如浇筑砼梁)同时埋设螺栓?如果是后者那么在先施工好的预留洞中埋设螺栓如何套定额?4-1-131子目中有浇筑砼内容,为什么定额中无振捣机械台班和砼消耗量?都出乱套了!4-1-131我不好解释,但定额10-4-81、82、83都有项目,为什么再出什么解释?而且每10个螺栓就用 0.3立方米木材,太多了。你可以咨询一下省定额站(0531-87087067)。264、03消耗量定额补充册,采用方木框、12毫米厚竹胶板现场制作木板属于复合木模板,还是属于胶合板模板?属于胶合板模板。在第十章模板的计算规则中对轻体框架柱是这样说的:子目已综合轻体框架中的梁,墙,柱内容。。。。。而在钢筋混凝土子章节规则中对轻型框剪墙没有单独阐述。那么套用壁式柱子目时,是否也含梁,墙工程量。换句话就是说短肢墙柱,和梁(不含单梁)的工程梁是否也合并计算?包括。轻体框架结构,所谓柱或墙是一回事。短肢墙柱结构,柱、墙、梁(不含单梁)的工程量合并计算,直接套用10-4-150~155子目。内容在框架结构中,计算外墙砌筑脚手架按外围尺详细在框架结构中,计算外墙砌筑脚手架按外围尺寸乘以高度,而在计算柱脚手架时外墙柱脚手架是否再计算一次,如果计算的话是否重复?隐藏时间2007-5-22回复 详细计算规则是说按外墙面积(框架结构中,即是框架间墙的面积);柱脚手架单算。计算规则与实际施工是有些区别。自网络恢复,部分网友提了些问提,其中谈到外脚手架的问题,说框架外墙搭设了双排通长脚手架,那外墙框柱的脚手架就不单独算了。翻了翻以前的问答?还是有些困惑,麻烦沈老师在次教导?我在前面(4月6日已做回复。不过由于添加过去的内容,把昨天的回复“挤”到70几页了),自己查看吧。型框剪结构中的柱、梁、墙模板是否按壁式详细轻型框剪结构中的柱、梁、墙模板是否按壁式柱模板项目执行?隐藏时间2007-5-22回复详细轻型框剪结构中的柱、墙模板,应按壁式柱模板项目执行。但不包括梁。梁按梁模板计算。上面好像不对头?你问的是什么意思?轻型框剪结构中的柱、墙、梁(轻型框剪结构中的梁)模板,应按壁式柱模板项目执行,没有问题。267、 在轻型框剪结构工程中,短肢墙(包括L形,Z形.十形,矩形)是按柱的计算规则计算工程梁。还是按墙的计算规则计算工程量?因为在规则中柱的计算规则(砼规则和模板规则)是按柱全高计算的。而墙的计算在混凝土解释中说到外墙的高度算至板上坪;内墙的高度算至板底。所以两者还是有所差异的。模板的工程量是按砼的外漏面积计算。综合解释都说乱了。再次请教沈老师:1.前面提过的框架梁不计算脚手架,现省站王老师是这样解释的:板中有梁的四边柱支座梁也按有梁板,有梁板模板定额考虑了支撑,所以不计脚手架,反之板中无梁的四边柱支座梁要计算脚手架.我们认为脚手架是为浇筑砼,我感觉您说得对。还有另一说的是框架结构全套有梁板,都不用计脚手架了,请您拿主意。(省站王老师说在编定额考虑模板支撑时,考虑了有梁板底支撑的脚手架因素,而梁没有考虑,所以梁计脚手架)2.因外墙计算双排脚手架,所以外墙的砼墙、柱与梁都不用计算脚手架了,是不是这个意思?3. 短肢剪力墙结构中:A外墙从左到右是:角柱、窗、暗柱、窗、翼柱、窗、暗柱~~~窗上是连梁,窗下是加气砌体。这样墙的脚手架怎么计算?(暗柱按柱脚手架?砌体按砌筑脚手架?还是因是外墙不计算脚手架了?还是按砼墙计算规则计外脚手架?)B、内墙从上到下是角柱、大洞口、角柱。大洞口内砌加气块,大洞口上是连梁。这脚手架怎么算?是按柱或是墙计算规则?相应加气块及连梁脚手架怎么计?(若按墙计算套内脚手架?若按柱套外脚手架?)C、内墙全是砼墙是不是套内脚手架?上面的A项B项柱、连梁砼套轻框架定额吧?请您拿主意。4框剪墙是柱梁板按轻型框剪墙套用,其他板下的梁(梁下无剪力墙,也就是墙与墙之间加的梁,),是不是应当套用有梁板或是单梁吧?、其实这问题我已经说的很清楚了。2、不是。请好好看看我以前的回复。看看脚手架的计算规则。脚手架计算规则:外墙按双排脚手架;柱按柱周长加多少计算。实际施工,外墙包括外柱,都搭设双排脚手架。我的意思是:双排脚手架按计算规则,仅仅可以计算外墙的,而柱(非附墙柱)应单独按计算规则计算。但考虑到实际搭设情况,既然搭设了通长双排外脚手架,就按通长双排外脚手架计算(当然,计算了通长双排外脚手架,也就多算了柱的脚手架),所以柱的脚手架就不要单独再计算了。3、A:按外墙长度和高度,计算双排外脚手架。     B:按双排内脚手架计算,柱脚手架不单独计算。     C:套用双排内脚手架。268、 03定额中第十章建筑物垂直运输机械有个系数表,其中有个全现浇类型,不知道是个什么样的类型啊?还有就是请教,一般的高层剪力墙结构的应该属于其中的那个结构类型啊?做高层剪力墙结构预算的时候,垂直运输机械还需要不需要再乘系数啊?全现浇类形,是指砼的筒式结构。定额就是按框架剪力墙结构编制,所以不用乘什么系数。269、03定额3-3-43---3-3-46普通砼空心砌块墙子目墙体的厚度分别为90、190、290、390mm,且每个子目中均有两种砌块,普通砼空心砌块和黏土多孔砖。请问沈老师,120mm厚的普通砼空心砌块墙应套何项?同一定额子目中的两种砌块是否均要换算?该如何换算?定额没有这种规格项目,自己补充。定额中的黏土多孔砖是补空用,而且在规范要求(框架结构)必须使用多孔砖是补空。270、1,去年我见过一个厂房,大体结构是这样的:厂房外部结构是陶粒空心砖,每隔9M有一个框架柱,从下到上大约每4.5M有一道梁,檐口高21.3米,从下到上没有现浇板,楼顶为钢结构和大型屋面板.我想问梁的脚手架如何计算?外墙脚手架是否与梁的脚手架重复计算?2,再就是像上面的厂房,无论从地面还是从相邻2道梁的距离来看都超过3.6M,中间都没有现浇板,请问计算梁模板超高高度是从室外地坪计算还是从下面的梁顶开始计算?柱子模板也是如此.3,还有一个问题.这个厂房的柱基顶标高是-3M ,当时基础建好由于某些原因没有回填,便开始主体的建设,请问这样柱的模板超高高度是从室外地坪计算还是从-3M呢?对于第2个问题,我的想法认为施工也是分段进行的,并不是一下现浇到顶,到每一道梁顶是否应该算做一个自然层?期待您的答复.1、你说的梁,应单独计算脚手架。2、从“底”部开始计算。3、从-3m开始计算(也就是我说的“底”)。由于楼板,所以也没有什么自然层的概念。271、03定额中无300*150料石剁斧石台阶子目,请问一下应套哪个子目你说的石剁斧石台阶,其石材的剁斧是现场剁斧的?若是,定额没有项目。定额有成品的方整石台阶,定额中的方整石台阶即为成品剁斧石台阶。272、根据您的答复我基本明白了。1.砼墙外墙按外脚手架,砼内墙按内脚手架,计算规则好象都是按外脚手架,这基于什么考虑按内脚手架?2.外墙双排脚手架用在外墙,墙与柱的钢筋绑扎合适吗(包括外梁,外墙内砌)?我觉应当套单项(砼墙、柱与梁、砌筑),再套装饰外脚手架合理一些,您怎么看?3.框架梁脚手架我赞同您的意见,造价办老师的意见您能否与其沟通一下呢,这个问题外省的朋友都说是乱规定。4. 梁下无剪力墙,和以前说的A、B项不一样,也就是说不是砼墙留洞口上面的梁,不是框剪结构的暗梁与连梁,而是砼墙与砼墙之间设的拉梁,这砼能套轻框架定额?5.毛石墙与基础上面水泥沙浆找平包括在03定额中吗您在百忙中还要回答此类问题,您对山东造价行业所做贡献是每个同仁举目共睹的、定额对砼内墙从来没说过要搭设外双排脚手架。应按双排内(里)脚手架。2、看来你对脚手架的概念还是不清楚。买本关于脚手架的教科书看看吧。3、?4、你说的是什么结构?我看不明白。我以为脚手架的问题在清楚不过了,怎么大家都以各种结构形式来理解脚手架的搭设呢?作为外墙,不论是么结构形式,一般都搭设双排外脚手架,既然搭设了双排外脚手架,与结构形式有设么关系??5、不包括。273、请教砼梁泵送套项是否正确:4-4-10 砼泵送4-4-18砼泵送增加材料4-4-20管道输送砼以上是否正确?还有就是请教:4-4-10定额中的砼输送泵30立方/h,考虑的是地泵还是汽车泵呀?如果定额考虑的是地泵,用车泵能调吗?怎么调?砼泵送套用4-4-10砼泵送,4-4-20管道输送砼没有问题。4-4-18砼泵送增加材料,要根据选用的泵送材料计算,而不一定直接套用 4-4-18子目。因为,定额给出的泵送计,由于材料选用不同,价格不同,实际用量相差很大。定额4-4-10子目的砼输送泵30立方/h,是按地泵编制。若用汽车泵,肯定用商混,那4-4-10砼泵送,4-4-20管道输送,4-4-18砼泵送增加材料都不能套用了。274、.砼内墙按内脚手架,计算规则第47页最后一行按双排外脚手架的,这基于什么考虑按内脚手架?2.外墙双排脚手架,外墙与外柱的钢筋绑扎现场能用此脚手架?我觉应当套单项(砼墙、柱与梁、砌筑),再套装饰外脚手架合理一些,请不吝赐教.3砼问题:短肢剪力墙结构中,除了梁板柱没明显界限区分,还有一些梁,此梁下无剪力墙,不是框剪结构的暗梁与连梁,也就是说不是砼墙留洞口上面的梁,而是砼墙与砼墙之间设的梁,此梁砼能套轻框架定额? 1、双排外脚手架与内脚手架的差别在于脚手架的搭设方法和用量。搭设方法:双排外脚手架搭设的步距、立杆间距、操作平台与内脚手架相差偏大,搭设内容:外脚手架包括:斜撑、剪刀撑、上人平台、防风揽绳等,与内脚手架也相差较大。从上述主要差别可以看出,实际内墙砼的脚手架与外墙相差巨大(定额用量相差10几倍)。看来定额是有些问题。2、3、你不都问过了?我也回复过了。275、沈老师,您说“3.6米以内按相应脚手架的30%计算”(“相应脚手架”应理解为:内墙按30%单排里脚手架或双排里脚手架;天棚按30%满堂脚手架);又多次明确说是按满堂脚手架的30%计取。您的话我理解为:内墙抹灰和顶棚装饰的脚手架两者只计取一次30%满堂脚手架的工程量(不是两者分别计取一次30%的满堂脚手架)?我们咨询定额站他说层高3.6米内的内墙抹灰按30%双排里脚手架计取,而天棚装饰则不计取(他认为简易架可以施工无需搭什么脚手架)。3.6米以内按相应脚手架的30%计算”,是综合解释说的,不是我说的。作为3.6m以内的情况,叫我说就不应计算什么脚手架(采用简易架凳即可,简易架凳也不计算什么费用)。但综合解释说了,我们只能执行。但综合解释没有说清楚套用什么脚手架乘30%。所以,在许多同仁问天棚与内墙同时抹灰时,如何套用脚手架,我建议直接套用满堂脚手架乘30%。这样不违反综合解释,也能满足施工需要。    至于单纯内墙抹灰(没有天棚抹灰,当然这种情况很少),可以套用双排里脚手架。不过大都是内墙与天棚一并抹灰,所以就按满堂脚手架乘30%就行了。 276、1.外墙双排脚手架,外墙与外柱的钢筋绑扎现场能用此脚手架?我觉应当套单项(砼墙、柱与梁、砌筑),再套装饰外脚手架合理一些,请不吝赐教.2砼问题:短肢剪力墙结构中,除了梁板柱没明显界限区分,还有一些梁,此梁下无剪力墙,不是框剪结构的暗梁与连梁,也就是说不是砼墙留洞口上面的梁,而是砼墙与砼墙之间设的梁,此梁砼能套轻框架定额?、你真的没有用心看我的回复。也没有弄清楚脚手架的作用。你说的情况不应该再计算了。2、短肢剪力柱(或短肢剪力墙结构,定额叫轻型框架结构),其砼梁的结构形式就是这样。都属于短肢剪力柱结构(或短肢剪力墙结构,定额叫轻型框架结构)。277、 您好,现在消耗量定额中阳台分为有梁式和板式阳台,原来96定额红皮书中有明确解释区分两者,现在消耗量无说明请问套向时应如何界定。    另外,阳台的计算及套项依据建施图纸还是结构图纸?依据建施图。278、1、03定额按费率计取的措施费是否为包干费用,不按实调整?2、“二次搬运费”是否为“施工场地内”的材料搬运?场外的搬运是否可以另计? 1、03定额中的各种费率(除规费外)均为参考性的费率,是否包干,要看合同如何约定。2、现在我们施工的工程,一般不发生二次搬运的情况。二次搬运的概念是现场发生了二次装卸。最多有可能发生材料的超运距的情况。279、请问03建筑消耗量定额第十章中“建筑物内装修人工机械超高及分部工程的内装修垂直运输机械”的层数,坡屋面的阁楼层是否计算一层?若阁楼层最低处的净高大于2.1米是否计算一层?你可以看看本网站中的建筑面积计算规则(造价政策栏目),看看是否计算一层建筑面积280、我这工程是框架结构,有两个螺旋车道,是圆弧形梁板结构,道宽7.6米,(内圆半径10.2米,外圆半径17.8米)我套项时里面的弧形梁套弧形梁子目,非弧形梁按单梁套,板按斜板套项。这样合理吗?规则里斜板是梁板工程量合并计算。但这种螺旋形结构,施工难度有些,不知道是否需分开套项?这个问题还望沈老师指点。详细 应该说可以。定额斜板是梁板合并计算,但由于梁是弧形梁,应该拿出来单独计算;至于板,仅仅计算板也可以(因为,03定额中的砼部分,板、有梁板没有大的差别)。在计算模板时,弧形梁单独套用,板要按斜长面积套用平板模板。281、沈老师好!定额3-2-68子目钢筋整理单位是十根,是指桩的个数还是桩的钢筋数。谢谢!是10根桩的钢筋用工。282、还是续前面螺旋车道子目套项的问题,我们和施工单位有争议。施工单位说像这种车道要按螺旋楼梯套项,我觉得不合理。您说呢?我感觉也可以。刚见这个问题时,我曾想过,担心按螺旋楼梯套项用量少了,若施工单位要按螺旋楼梯套项,可以吧。283、混凝土搅拌及泵送子目的工程量是按构件规则计算的体积累计值直接套项,还是按人材机汇总的混凝土消耗量套项。按构件规则计算的体积累计值直接套用。284、1.请教沈老师:03定额外墙刷乳胶漆能否借用定额9-4-183、184外墙面/丙烯酸外墙涂料?2.定额9-4-183/184施工考虑是否是按脚手架考虑的啊?若实际施工用吊兰,吊兰租赁费用是否应该单独计算啊?(一般外墙涂料施工的时候,脚手架都已经拆除了)1、可以。2、定额10-4-183~184子目没有脚手架的因素。实际施工时,可按实际的施工方式计入结算。 285、我有个关于03定额的问题:框架柱间的毛石条形基础的长度按照柱间的净长度计算,是否指独立柱基础扩大面处的体积不扣除?希望老师在百忙之中给予回复,谢谢.要扣除。按柱间的净长度计算,意味着:设计有多少数量就计算多少。286、内容还是续前面螺旋车道子目套项的问题,我们和详细还是续前面螺旋车道子目套项的问题,我们和施工单位有争议。施工单位说像这种车道要按螺旋楼梯套项,我觉得不合理。您说呢?隐藏时间2008-4-21回复详细我感觉也可以。刚见这个问题时,我曾想过,担心按螺旋楼梯套项用量少了,若施工单位要按螺旋楼梯套项,可以吧。隐藏沈老师我测了一下套螺旋楼梯用量比分别套弧形梁,斜板用量大得很多。你是指什么大多了?你可以通过“有事帮你办”栏目,将你的资料传给我,我看看再说?287、 基槽爆破项目是不是不管实际爆破的工程量是多少,必须按基础设计断面加工作面以及允许超挖量计算?     锥形钢筋砼漏斗的模板项目应该套用哪个子项?    圆形仓顶板及隔层板木模板木支撑是不是不在计算模板支撑超高的费用?    内径20.60米的筒仓液压滑升钢模是否可以套用10-4-308筒仓内径16米以内液压滑升钢模子项?1、是的。2、要么套用定型模板(定额没有项目,按市场加工价格),要么套用木模板(按小型池槽项目套用)。3、可以借用。但,随着直径越大,定额消耗量是随之减少的。288、沈老师,您好,我有几个关于03消耗量定额的问题,请在百忙中解答:1、关于方木、方撑木、模板材之间应怎样换算?我方仅仅签证了方木价格,方撑木及模板材应怎样换算?实际进了大量的方木,模板材用的别的工地剩余材料,没有及时签订价格。2、图纸中标注为构造柱,实际为独立柱且为弧形,断面为150*500,是否应按异型柱计算?另外两颗断面为上大下小,弧形,下面断面为579*250,上面断面为250*3402,是否也应按异型柱计算?1、木方与模板材之间,没有价格换算的“公式”,但各市都有木方、模板材折算原木的出材率,通过出材率可以折算方木与模板材的价格;2、你说的情况我看不见图纸,不敢乱说。 289、06定额现浇砼柱、墙定额中为什么含有1:2水泥砂浆,而现浇砼梁、现浇砼池壁中不含1:2水泥砂浆?定额中的1:2水泥砂浆,其作用是坐浆用。即:在浇筑砼之前,必须用1:2水泥砂浆“打底”,提高连接的强度。290、沈老师你好:1、关于有梁板,框架结构中的框架梁是否按有梁板计算,(如果是,在消耗量定额中,有梁板的脚手架不计算,模板套用板差别太大了)。2、模板用竹胶板的,补充定额增加了竹胶板的制作,我套用了一下感觉比钢模板还高呢,这样对吗?1、你说的不对。模板怎么会套用板呢?套用有梁板模板,而且模板是按砼外漏面积计算,怎么能少呢?2、比钢模板高是对的,所浇出的砼质量也不同。291、请问03定额1、6-1-28彩钢压型屋面板是否考虑场外运输和屋面板制作;2、L06J002图集屋12中75厚下玻璃丝棉,聚丙烯塑料贴面,用圆1-1.2双向间距200-500不锈钢钢丝托固套哪一项定额?1、制作肯定不会考虑。作为材料,运输包不包括,材料价格的计算方法中有规定。当然,在采购此材料时,也可商谈。292、请问在消耗量定额中,二级14的钢筋用电渣压力焊焊接,但定额中最小直径的电渣压力焊接头是二级钢16的,二级14的钢筋用电渣压力焊接头怎么套项? 电渣压力焊焊接竖向钢筋,没有考虑很细的钢筋。若者的遇上了,用16的钢筋折算吧。293、1、03定额原来只有模板安装、拆除子目,工程现在一般都是现场制作模板,就需要找甲方出签证作模板制作费用,可现在无论是建设方还是施工方都没有做过这方面的签证,这个签证应该怎么做呢?2、现在出了补充定额竹胶板制作子目,可上面是10M2接触面积用模板面积,可定额是摊销量,这就需要一个系数,现在这个系数也没有固定数值,那这个系数应该怎么取值呢?1、这个问题我回复不止20次了。现在,作为材料,都是市场报价,此定额仅仅为报价时参考。2、你说的是对的。你问问省定额站吧。294、沈老师,您好,1、如果板为预制板安装,框架结构中的框架梁是否应该套用单梁、连续梁子目?2、如果板为现浇板,框架结构中的框架梁是否还是应该套用单梁、连续梁子目?如果仅为四个柱,柱间仅为框架梁,板下无梁,是否应套平板及单梁、连续梁子目?还是直接套用有梁板子目?以上问题均为03消耗量的问题,谢谢沈老师的无私奉献1、是的,并且应该计算脚手架费用。2、应套用单梁、连续梁子目,但不应该计算脚手架费用 295、 关于有梁板,框架结构中的框架梁是否按有梁板计算,(如果是,在消耗量定额中,有梁板的板下梁脚手架不计算,模板套用有梁板子目差别太大了,其中套制作时,是否应该板套板的,梁套梁的制作?)。哪年定额?我不知道你说的“模板套用有梁板子目差别太大了”是什么意思?03定额,按定额规定是按砼的外露面积计算,模板面积一点都不多也不少。你说的事情:一会脚手架,一会模板,想问什么?296、请教几个消耗量定额的问题:1.06年取费文件程序是否已作废?(济南执行的是06含价差取费程序)2.有梁板定额是否已含柱梁脚手架?(学习资料说明已包含,但定额子目中未发现包含此内容)3.定额子目中包含的辅助材料实际未用是否可以全部扣除?、省站发布的.06年取费文件,一般情况,在没有新的文件时,不应作废。至于与济南不同,这要问问省站。我说不清楚。2、你说事要认真!要负责任!你看清楚,是定额规定还是学习资料中画蛇添足?学习资料中哪一页说过包含柱梁脚手架?3、一般不扣除。我想你大概是做中介的,施工过程中的辅助材料不一定100%的与定额一致,但一定要用,所以不应该扣除。297、 关于有梁板,框架结构中的框架梁是否按有梁板计算,(如果是,在消耗量定额中,有梁板的板下梁脚手架不计算,模板套用有梁板子目差别太大了,其中套制作时,是否应该板套板的,梁套梁的制作?)。回复哪年定额?我不知道你说的“模板套用有梁板子目差别太大了”是什么意思?03定额,按定额规定是按砼的外露面积计算,模板面积一点都不多也不少。你说的事情:一会脚手架,一会模板,想问什么?沈老师,其实我想说的是框架结构中的框架梁如果按有梁板计算,则不能计算脚手架,而模板制作是否梁算梁的制作,板套板的制作?03消耗量定额。不论是叫有梁板或叫什么,梁与砼板一并浇筑的,都不应计算脚手架。这个问题我回复多次。计算不计算脚手架,要弄清楚脚手架的作用,要弄清楚施工方法。有谁见过:梁板一起整浇时,搭设过脚手架?怎么搭设?你说的情况,模板计算时,梁单独套用“单梁、连续梁”子目,板套板子目。298、请教03消耗量定额中的两个问题:1.现在框剪结构中的外墙SB2保温板采用的施工工艺是在浇筑墙砼前放置在模板内侧,利用墙砼粘结住.这种外墙保温是否套6-3-33 ,如果是定额含量中的角铁,防锈漆,螺栓,及机械台班等如何调整.2.主体施工完后在这种外墙保温表面做装饰抹灰,因其表面非砼非砖,应套何项子目?保温板外表面有凹槽,是否调整抹灰厚度.真的不好意思。我还真的没见到过你说的这种施工方式。请在网上详细的介绍一下,让我和大家都学习学习。你说的这种做法,是否有规范?采用什么材料保温?节能指标达到多少? 299、 03定额。框架结构中框架柱(500*500)与剪力墙(350宽)整浇在一起,框架柱的宽度大于剪力墙的宽度,并且框架柱有自己的独立基础。请问沈老师:框架柱是否可以按500*500计算体积后套用柱的定额子目?模板扣除与剪力墙相交部位的面积后套用柱模板定额子目你得理解和计算方法是对的。300、有梁板的梁和板分界线在哪,板的范围是到梁内侧还是外侧。谢谢另外如果板的范围在梁外侧,那板册模板是否计算呢。你问的是03定额?你问有梁板的梁和板分界线?我不明白。若是有梁扳,就按计算规则计算,哪来的分界线?我说过多次,03定额砼部分,有梁板、无梁板、平板相差不大。而03定额模板,是按砼的外露面积计算,每平方的模板用量都按实计算,没有差别。而且,定额的每平方米的模板用量相差不大。 若96定额的话,有梁板与其他板的模板用量相差很大,所以大家比较注意。03定额没有上述问题301、03消耗量定额计算一个框架结构工程的砼工程量,柱高算至板顶,梁算至板底,板按板边缘之间的宽度计算,根据《山东省建筑工程消耗量定额》综合解释第9页18、现浇砼柱梁墙板的分界中第⑷我认为计算板时不应扣整个柱.但有人认为与梁相交部分的柱应该扣除.请问老师哪种方法是正确的所有的工程量计算规则(全国的也好,各省的也好),都没有说清楚砼板的计算规则。一般都按设计面积计算(或图示尺寸计算)。这是因为,板遇梁、遇柱、遇墙(包括遇砼墙)的情况较多,若要说清楚,可能很复杂。03定额的计算规则的原则是“按实计算”。所以在计算板时,应扣除柱占板的面积。关于综合解释,是对定额规则和内容的解释,而不是勘误。除非有规定:此条规定作废,否则综合解释与定额规定不同时,仍应按定额规定。302、内容混凝土搅拌及泵送子目的工程量是按构件规则详细混凝土搅拌及泵送子目的工程量是按构件规则计算的体积累计值直接套项,还是按人材机汇总的混凝土消耗量套项。隐藏时间2008-4-22 回复详细按构件规则计算的体积累计值直接套用。隐藏对于以上问提我和施工方产生争议,规则上没有加细说明(是这样说的:混凝土搅拌工程量按上述计算规则计算出工程量后,单独套用混凝土搅拌制作项目),而定额解释上是这样说的:混凝土搅拌制作和泵送字目,按各混凝土构件的混凝土消耗量之和,以立方米计算。这里说的消耗量是包括损耗的量吗?对以上问题我们该怎样去理解?应该说,应按计算规则计算出的工程量。这是计算的原则。否则的话,用套用定额的消耗量加损耗量再计算砼搅拌工程量,岂不是“开玩笑了”?这哪像计算规则?哪像定额的计算规则?303、有关03定额的两个问题请教一下:1.4-2-36和4-4-10子项都含草袋和水,是否重复?  2.4-4-10子项人工含量7.48工/10m3为何那么高?主要考虑哪方面用工?、4-2-36 子目是砼浇筑项目,定额中含有草袋是对的;4-4-10子目中的水用量,是用于冲洗输送管道的,也没有问题;至于说4-4-10输送砼子目中含有草袋材料,我也说不清楚(我无法查阅计算底稿,而且仅为草袋内容查阅底稿,我想也不“值过”)。草袋数量也没有几个钱,我想:弄清楚或弄不清楚也没有大的问题吧?2、你不说,我还真的没有注意,看来的确有些高。我得请省站的领导查阅一下底稿。304、现在的基础防护喷锚,套用03定额中2-5-19~25,对吧?以前好像听您说定额编制方面有些问题就定额项目来说,套用2-5-19~25子目是对的。但定额编制的内容有问题,消耗量过大,建议还是按市场价格为好。305、 请教03定额问题:1.甲方供商品混凝土到现场,乙方自行泵送(地泵),是否应同是计取泵送混凝土4-4-10及补充项4-4-20管道输送混凝土两笔费用?应该计取。306、我已经回复,你可以看看以前的回复内容。此问题: 当高层或大型公共建筑中火灾报警系统、自动灭火系统、通风空调中的防排烟系统以及与此相关的建筑设备(电梯、风机、水泵等)消防自动控制联络在一起进行试验调试的,方可视为联动试车,符合条件时可参照定额规定的1%系数计算;双方合同另有约定的,按合同约定。 消防水炮好像还没有相应定额,可编制补充定额。顶管工程也只能参照市政定额并根据具体情况进行适当调整。307、 沈老师您好:请教03消耗量定额中的两个问题:1.现在框剪结构中的外墙SB2保温板采用的施工工艺是在浇筑墙砼前放置在模板内侧,利用墙砼粘结住.这种外墙保温是否套6-3-33,如果是定额含量中的角铁,防锈漆,螺栓,及机械台班等如何调整.2.主体施工完后在这种外墙保温表面做装饰抹灰,因其表面非砼非砖,应套何项子目?保温板外表面有凹槽,是否调整抹灰厚度.谢谢指教!SB1保温板是用砂浆贴在加气砼砌块上的.SB2保温板是贴在剪力墙外面的,具体做法是:在支模前挂贴在外墙钢筋表面用6MM的圆钢梅花型分布勾挂.然后把外墙模板支好,浇灌砼.1、直接套用6-3-33子目大概有些问题。我想,应按实际的施工做法,编制补充定额。2、此种抹灰,要结合保温板的材料,一般都有保温施工单位施工。抹灰的厚度、做法,都要结合保温板的材质,并且规范也有要求。建议,不要套用定额了,按市场价格办理结算为好。308、梁,板后浇带的工程量也套用其它搅拌及泵送子目吗?可以这样套用。309、 我们工程的后浇膨胀带是在与楼层梁板的浇注产生一个间隔时间(4~5小时)浇筑的。不存在板或梁的二次支模,后浇带只是在浇筑前用快易收口网将后浇带两侧拦住。(快易收口网是用热浸锌钢板而制造,作为消耗性模板来固定的。替代了用木制模板支设,当混凝土在模板后面浇注时,网眼上的余角片就嵌在混凝土里,形成一个与邻近浇注块相连的机械式楔。接缝的质量受到严格控制。)我觉得像这种情况,(有梁板)后浇带底侧的模板不存在二次支模,所以不计算后浇带底部的模板接触面积,套用后浇带的模板子目。但后浇带两侧的收口网的绑扎安装费用要给。定额里没有相关子目套用。你说的情况我第一次接触(看来我已经很落伍了)。你说的用热浸锌钢板替代木制模板,定额没有你说的模板,我看作补充吧。310、后浇膨胀带两侧的收口网怎样套项?你是说后浇带的钢丝网?说清楚些。311、我想请问一下坡屋面处坡屋面梁与坡屋面板,是否理解为斜板套用4-2-41(斜板、折板)项目,而斜梁套用有梁板项目,还是应将斜梁和斜板一起套用4-2-41项目?请指教!定额说的很清楚,将斜梁和斜板一起套用4-2-41项目。312、、阳台与楼面如何分界?2、墙的模板支撑超高,交底培训资料第202页解释为3.6米接触模板套模板,超过3.6米的接触面模板套超高,而定额中超高则没有模板材料,只有支撑钢管及扣件?3、剪力墙上端的联系梁,联系梁下无墙,只是门洞,套用墙定额还是梁的定额?、一般以外墙外边线为界; 2、模板超高是支撑数量的增加,与模板的面积、模板本身没有关系;3、看是否是梁,不是从设计叫法来判断,而是应从完成设计的施工做法来判断。如:你说的墙上端的联系梁,联系梁下无墙,只是门洞,施工做法与梁没有差异,不套用梁还能套用什么?313、请教03消耗量定额中的两个问题:1.现在框剪结构中的外墙SB2保温板采用的施工工艺是在浇筑墙砼前放置在模板内侧,利用墙砼粘结住.这种外墙保温是否套6-3-33,如果是定额含量中的角铁,防锈漆,螺栓,及机械台班等如何调整.2.主体施工完后在这种外墙保温表面做装饰抹灰,因其表面非砼非砖,应套何项子目?保温板外表面有凹槽,是否调整抹灰厚度.谢谢指教!SB1保温板是用砂浆贴在加气砼砌块上的.SB2保温板是贴在剪力墙外面的,具体做法是:在支模前挂贴在外墙钢筋表面用6MM 的圆钢梅花型分布勾挂.然后把外墙模板支好,浇灌砼.沈老师的回复是:1、直接套用6-3-33子目大概有些问题。我想,应按实际的施工做法,编制补充定额。2、此种抹灰,要结合保温板的材料,一般都有保温施工单位施工。抹灰的厚度、做法,都要结合保温板的材质,并且规范也有要求。建议,不要套用定额了,按市场价格办理结算为好。沈老师我们这个合同签的就是执行03消耗量定额04年价目表及取费程序05年以后的所有新的规定均不执行.并且外墙只是抹25MM厚的拉毛灰,及部分地方贴面砖,均由总包单位施工,像这种情况怎么办啊作法定额中没有,做一次性的补充定额也是“定额规定”(不过要请当地定额部门批准一下)。314、建筑消耗量砌石基础中毛石含量因勘误订正,框柱间砌毛石基础是否还按柱间墙体的设计净长度计算你说的定额勘误是哪一次的(我找了找,没找见。你以后要说清楚)?03定额基本上是按设计净长度计算的。315、  03建筑定额,空心板补缝(按现浇小型构件或按现浇平板计算)与灌缝(10-3-170)有何不同?补缝的工程量是按板底缝的宽度还是按缝上口的宽度计算?灌封的工程量如何计算?316、 计算阳台的建筑面积时如何理解阳台的维护结构?    一阳台(凹阳台或挑阳台)如果用铝合金或其它封闭起来,就按投影面积计算建筑面积,不封闭就按投影面积的一半计算建筑面积,是否正确?    如果这样,一建筑物在竣工时阳台不封闭,交付用户后用户自己封闭,前后建筑面积发生变化,是否不妥? 你好好看看新的建筑面积计算规则,封闭与不封闭的规则早变了。若是05年以前的工程,这条规定还要执行(因为这条规定是国家发的,而且不是建设部发的文件)。317、 03建筑定额    1、一两层单面楼的楼梯间,开间3.3米,进深6米,踏步段水平长3米,中间休息平台长3米(二层有1.5米的外挑走廊)休息平台处设一厕所(1.5*3.3),这种情况下厕所是按楼梯计算还是按现浇板计算?     2、现浇整体楼梯是否包括底层的基础梁和砖基础等?     3、嵌入墙内的阳台梁(与圈梁连接但断面比圈梁大)是否按圈梁计算?1、你说的厕所是在休息平台上?在休息平台上“围起的厕所”?按楼梯计算,与有无厕所没有关系?2、不包括基础梁。砖基础?干什么用的?3、包括在阳台内。318、麻烦问一下   03定额   平挂式安全网几米可以设置一道 一般底层设一道,然后每三层设一道。319、沈老师您好,可能我昨天没说清楚,挖厂外排水沟淤泥,先用挖掘机挖出放到沟边晾一下,停两天再用装载机装车运走。装载机装车如何套定额。执行03消耗量定额。 你说的情况,只能单计机械台班。320、03建筑,外挑悬挑板外立面是否计算模板?只要有砼的外露面积,就要计算模板。321、03建筑定额    1、一两层单面楼的楼梯间,开间3.3米,进深6米,踏步段水平长3米,中间休息平台长3米(二层有1.5米的外挑走廊)休息平台处设一厕所(1.5*3.3),这种情况下厕所是按楼梯计算还是按现浇板计算?     2、现浇整体楼梯是否包括底层的基础梁和砖基础等?     3、嵌入墙内的阳台梁(与圈梁连接但断面比圈梁大)是否按圈梁计算?     谢谢!隐藏时间2008-5-14回复详细1、你说的厕所是在休息平台上?在休息平台上“围起的厕所”?按楼梯计算,与有无厕所没有关系?2、不包括基础梁。砖基础?干什么用的?3、包括在阳台内。     我想问的是:     1、一般的休息平台较小,而这个信息平台为设置厕所特意加大为3.3米(开间)*3米,是否还按阳台计算?     2、在砖基础上设基础梁,踏步板和基础梁连接。     3、工程量计算规则18页(八)阳台雨棚按伸出墙外的投影面积计算,伸出外墙的牛腿不另计算,其嵌入墙内的梁另按梁有关规定单独计算,没说嵌入墙内的阳台梁包括在阳台内,我说的是和阳台挑梁连接延伸至内墙和圈梁重合但断面比圈梁大的部分,请沈老师再给予解释?1、你这个问题还真的不好说。套用什么定额也不合适,砼数量也不大,我建议还是按楼梯吧。2、仅仅为楼梯所设的砖基础?还是原有的砖基础?若单独为楼梯所设的砖基础,其基础套用零星砌筑吧。3、请你说清楚:你说的阳台是什么结构形式?322、新的建筑面积计算规则:3.0.11建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。    1、那么建筑物外没有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊如何计算建筑面积?   2、封闭的凹阳台(其实就是房间的一部分,且自底层起)按一半计算建筑面积是否不妥? 建筑面积计算规则是规范,我们讨论规范问题没有什么意义。323、请教您一个问题:我是中介机构,现在我们接了一个结算的工程。此工程当时投标的时候,招标文件约定:采用03消耗量定额,所有的材料暂按定额价计取。但是后来甲方与施工单位签署的合同为中标价+材料差价(水泥、钢筋、木材及其他装饰材料)+设计变更。现在地材涨价,施工单位想调整其他的材料价格。请教沈老师,现在的结算方式违背了原招标文件的意思,结算时以何为准?按解释顺序,或法律地位,首先是合同(因为:合同是双方意愿的反应)。所以,只要按合同约定就应该没有问题。324、有一栋宿舍楼,按《2003山东省建筑工程消耗量定额》费率招标,基础施工恰逢冬季,签证明确规定混凝土防冻剂配比,请问沈老师,关于这部分防冻剂费用是否在冬雨季施工增加费中包括,还是应按实际用量和购入价格计入工程造价。03定额中的冬雨季施工增加费中不包括,应按实际用量和购入价格计入工程造价。325、沈老师:您好,请教03定额问题:第九章抹灰定额是否包含甩浆工序?砌块墙甩浆需要加胶,但定额中没有胶,结算如何处理?你仅仅问甩浆加胶?砌块抹灰做法是怎样的?请把设计做法说全。一般在定额相关项目中包括此内容。 326、沈老师你好,我想请示沈老师03定额中的钢结构安装工程的螺栓,是否要单独计算?一般固定钢结构用的螺栓,不计算工程量。用于固定钢构件的螺栓要计算工程量。不过,定额中的钢结构一般都采用焊接。327、03定额材料预算价格与市场价格有价差,比如地材:石子、黄砂等是否都可以认价?03定额对议价材料是否有特别规定?此类问题,都应在合同里约定。定额没有什么特别的规定。328、03建筑定额    1、女儿墙压顶凸出女儿墙外的部分合并到压顶计算还是另按挑檐计算?    2、现浇混凝土阳台栏板上面的混凝土扶手是并入栏板计算还是另按混凝土扶手计算?    3、预制混凝土空心板安装是按实体积计算还是按外形体积计算?    4、剁斧石台阶的砖基础或混凝土基础按什么计算?1、应并入压顶内。2、在砼栏板中一并计算(96定额与03定额不同,03定额砼栏板按立方米计算,应当包括扶手或压顶)。3、按外形体积计算。4、你要说明砖基础或混凝土基础的形式(式样),若也为台阶状,砖基础可直接套用3-1-27砖台阶子母;砼的也可套用4-2-56子目。 329、请问屋面卷材防水的上口采用1mm厚铝板封边,1mm厚铝板应套定额哪个子目?03消耗量定额定额没有此项目。编制补充项目吧。330、 有一栋宿舍楼,费率招标,按2003消耗量定额结算,顶层局部为阁楼层,局部为露台,阁楼层有通往露台的外门,阁楼檐口20.16,露台标高不超过20米,这种情况下,垂直运输机械是套用20米以内的还是套用30米内的。      这种情况是否应按局部超过20米部分记取超高费,还是整体工程都不能记取超高费。应套用20m以内垂直运输。因为,垂直运输已经将材料运至20m的晒台上,已经满足施工需要。331、2003年消耗量定额中独立柱计算规则中高度算到板顶,是否扣除板与柱重合部分。扣除。要么扣板,要么扣柱(一般要扣板)。03定额的计算原则是,工程量为设计“实”量。332、 消耗量定额遇上一问题砖混结构中现浇板下梁的支座一侧是240墙,另一侧是构造柱(有370的构造柱,也有240的构造柱),这时梁的模板是按梁的净长计算吗?我用的广联达算量软件中它是按梁的中心线长度计算的,模板面积只扣除非造造柱占的面积.计算规则中说的是,按三面展开面积乘以梁长,单梁支座模板不扣,端头模板不增加,这时到底应该怎么样理解计算呢?实际计算应该是怎么样呢?看来软件有些问题。03定额的计算规则是按砼的外露面积计算。332、沈教授,您好,落地窗下的混凝土挡水台平面及立面均贴全瓷地板砖,立面套踢脚线定额子目,平面部分应套哪个子目?全瓷地板砖子目中无零星子目。03消耗量定额那就套用地面子目,套用时,可是当考虑全瓷地板砖的损耗率。333、某工程在执行《山东省市政工程消耗量定额》中,盖板涵属以桥涵工程类还是排水工程类;市政工程费用定额划分标准,桥涵工程三类单跨径∠10米的桥梁是否包括板涵。属排水类。334、以前都是用96定额,我在用山东消耗量定额时遇上这样的一个问题想请教您,该怎么处理?  1内墙是后砌填充墙,顶上有现浇梁,这时脚手架是算哪一个的2外墙顶上有现浇梁,是不是它的脚手架算墙的就可以了3是不是都可以算脚手架时,套哪一个的脚架是按施工顺序中先施工的那个套吗?1、套用双排里脚手架; 2、现浇梁应看情况,若梁与板一起整浇,不应该再计算脚手架;若单梁或上部为预制板,则梁要单独计算。3、看来你对施工工艺不甚了解。我在这里不可能写篇“文章”。335、顶棚采用轻钢龙骨纸面石膏板吊顶,吊顶高度3.5米,四周填充墙为加气混凝土砌块,普通抹灰。实际施工中墙体砌筑及抹灰采用双排里脚手架,吊顶采用钢管满堂脚手架,是否应该分别计算双排脚手架及钢管满堂脚手架的费用?03年消耗量定额可以。336、9-3-3天棚抹灰9-2-21砼墙抹灰,定额含108胶,是否还需计算界面剂,若计算是不是应当扣108胶及素水泥浆,及多少水?起作用差不多。但现在多用界面剂,可以套用补充界面剂定额,而后扣除108胶(当然也要看合同如何约定的)。337、您好,请教您一个问题,我现在审核了一个河道治理工程,合同约定砂土挖装2.5元/立方,运输1KM 以内4.5元/立方,但是没有约定夯填方的单价,但合同约定没有定价的分部分项工程执行2003年消耗量定额,人工费按25元/定额工日,I类工程,税前让利10%,而实际施工时河岸夯填的土方是施工单位从河道中挖的砂土,用车运到河岸后填平的河岸的,再用推土机压实的,在结算中夯填方施工单位算了一遍挖方,一遍运输,一遍夯填,你看合理吗,请教您应该怎样套项,是不是不考虑土方来源只套夯填,但土建定额中的夯填方是按就是取土考虑的我认为,挖、运要计算的(可套用挖掘机挖普通土运输1公里),而后套用机械场地平整子目(若设计没有要求回填密实度的话)。338、请教一个消耗量定额的问题:某工程楼面结构标高上面还有3.5mm保温和3.5mm细石砼找平层,请问内墙抹灰高度是从结构标高算到板度还是从垫层标高算到板底一般按建筑图纸的尺寸计算。339、03消耗量定额中的全瓷地板砖消耗量为10.2、10.24平方米每10平方米,请问,这个损耗主要指那些?一个房间为7.8米*7.4米,有四个框架柱角,每个为0.35*0.65,地面砖为800*800全瓷地板砖,该工程为争创泰山杯工程,房间内不能有小于1/2砖,因此,7.8米方向为9块正砖+一块裁割掉200mm的砖,7.4米方向为8块正砖+两块裁割掉300mm的砖,请问四个柱角是否应扣除?裁掉的200、300砖是否应按实际计算损耗率调整定额消耗量?由于特殊原因(争创泰山杯工程),导致工程的材料的浪费和损耗的增加,应在创杯的奖励费用中考虑。340、 在消耗量定额中,天棚采用轻钢龙骨纸面石膏板吊顶,次龙骨间距为600*400,主龙骨间距为900,吊筋间距为900-1100,四周为方木刷防火涂料沿墙固定,请问是否应套定额450*450子目,龙骨是否应按实调整?方木应套定额哪个子目?木方用于边龙骨?为什么不用轻钢龙骨做边龙骨?没用定额可套。可以套用定额450*450子目,龙骨一般不做调整。341、03建筑定额     1、第九章彩釉砖踢脚板是按米为计量单位,材料含量中的彩釉砖规格为300*300,根据含量我计算定额高度按150MM考虑(不知是否正确),施工采用的是200MM高的踢脚板,是否可以调整,如何调整?     2、预制空心板安装按外型尺寸计算,我们通常所说的120厚、600宽的楼板,标准图尺寸是120厚、但宽度比600捎小些,且上下不一,那么计算其外型尺寸时是按600宽计算还是按标准图确切尺寸计算?     3、楼梯块料面层踢脚板定额按异型成品考虑,如果现场切割如何计算?1、可以调整。定额按300*300锯开的。扣除定额用量,按200计入。2、按标准图确切尺寸计算。3、不单独计算,用异型成品板价格与成品规格板找差,其差价就是切割、加工费用。342  在山东省消耗量定额中计算墙体时不扣外墙的板头  如果外墙上的圈梁为240*240  板厚是100   圈梁顶与板底平齐   那么板下圈梁时240*140                 1、手工计算:我和同事在计算时一直是这样计算的:板是算到外墙外边线   圈梁算至板底    计算墙体时  只扣板下的圈梁体积   那圈梁的240*100当作是板头处理(规则中就不扣了)        2、软件计算:所用的广联达软件是板画到外墙外边线时,板算到外边线,圈梁是板底的圈梁部分,而墙体是按本层层高计算后  再去扣掉整个圈梁的高度   这时就不考虑板头问题了1、计算规则所说的不扣除梁(板)头,是指横向压在墙上的梁(板)头,你说的情况应该扣除。2、广联达这样计算(再去扣掉整个圈梁的高度?包不包括板厚?),等于少扣除了板的厚度。343、请教一个03消耗量定额的问题:有一个长15米宽6米高7.5米的有顶盖的混凝土地下水池,混凝土均用汽车泵进行泵送。请问:1、混凝土水池的垂直运输套10-2-1合理还是套10-2-47合理。2、定额10-2-47是按地上水池考虑的吗1、首先,定额内构筑物垂直砼运输子目编制有些问题(我手上没有编制底稿,无法查对)。既然使用了汽车泵进行泵送,我想能否借用10-2-2子目,并扣除定额内的卷扬机内容。可能你要根据水池的砼体积测算一下,而后编制补充“定额”。 2、不是。344、沈老师你好!定额子目4-2-52扶手是否指栏板上凸出部分。一般应该是这样。355、沈老师你好!2003年消耗量定额中独立柱计算规则中高度算到板顶,是否扣除板与柱重合部分。谢谢沈老师!时间2008-5-17回复详细扣除。要么扣板,要么扣柱(一般要扣板)。03定额的计算原则是,工程量为设计“实”量。沈老师:定额柱子目中砼的含量为10,而梁、板子目中砼的含量为10.15。看来你对定额真的不了解,也不很用功!我在交底资料和本网说过多次,柱的砼用量中,包括座浆用的水泥砂浆,两者加起来就是10.15。345、03定额:随层搭设的水平安全网应该计算吗?工业工程层高4米以上也是按一层一道,每三层一道吗?水平安全网与层高有关系吗?水平安全网的搭设,是规范规定。不是每层一搭,一般第一层搭设一道,每隔三层搭设一道。这样来说,水平安全网的搭设与建筑物的高度肯定有关,但与层数无关。 346、沈老师你好!定额子目4-2-52扶手是否指栏板上凸出部分。隐藏时间2008-5-31回复详细一般应该是这样。    1、栏板扶手应并入栏板计算,怎么还单独套4-2-52?    2、什么情况下套4-2-52单独套用。347、关于03定额的问题。请问一下2-1-13人工级配砂石中砂:碎石配比是按多少考虑的?实际施工中砂:碎石配比与定额不同时,应如何调整?如砂:碎石=7:3应如何调整?基本上是6:4(石子:砂子);可以换算,按设计比例换算,比例参照6:4换算。348、地下车库外墙为砼墙,地下为钢筋砼带基,基底标高为-4.1M,室外地坪标高为-1.0M,墙顶标高为+0.2M,外墙脚手架套用何子目?按双排外脚手架计算。计算高度:3.1m。349、9-4-152到9-4-154,室内刷乳胶漆二遍,光面指什么面,拉毛面指什么面,砖墙面指什么面? 光面指石灰砂浆或水泥砂浆抹过的面层。拉毛面一般指混合砂浆,或混合砂浆用木板搓毛的情况。当然我说的也不很全面,因为什么叫光面,什么叫拉毛面的范围太广了。砖墙?(什么意思?)砖墙能刷乳胶漆?抬杠?350、水平安全网的搭设与建筑物的高度肯定有关,但与层数无关。不是每层一搭,一般第一层搭设一道,每隔三层搭设一道。是什么意思?与层数无关为什么还每隔三层搭设一道不是多少米搭设一道?看来你对施工不很清楚,自己查阅建筑物安全操作规程,看看就明白了。351、2003年消耗量定额墙面干挂花岗岩板工程量按图示尺寸实帖面积计算。(1)此处的图示尺寸是指外墙结构尺寸还是外墙结构尺寸加上钢龙骨(外墙外侧到花岗岩挂板内侧之间的宽度)不含花岗岩挂板厚度。(2)此处的图示尺寸是指外墙结构尺寸还是外墙结构尺寸加上钢龙骨宽度及花岗岩挂板厚度。(3)若不是那图示尺寸应如何理解。(4)外墙挂板时门窗是扣图示尺寸还是施工实际尺寸。按成活后的外表面积计算;扣图示尺寸。352、地下车库顶板采用网梁结构,其叠盒箱安装如何计算哪年的定额?03定额有项目,96定额没有。 353、03定额,墙、柱面抹灰中,抹灰厚度22mm和6mm+8mm+8mm,表示的意思有什么区别?是指厚度:底层+中间层+面层。354、现在消耗量定额铁件安装子目,定额形式是以安装费和铁件的成品价格形成的,遇到铁件的材料是甲方供材,这样怎样给施工单位计算铁件的制作费用。请老师指导。03定额没有铁件制作项目,只有铁件安装。355、,03定额:随层搭设的水平安全麻烦问一下,03定额:随层搭设的水平安全网应该计算吗?工业工程层高4米以上也是按一层一道,每三层一道吗?水平安全网与层高有关系吗?时间2008-5-30回复:水平安全网的搭设,是规范规定。不是每层一搭,一般第一层搭设一道,每隔三层搭设一道。这样来说,水平安全网的搭设与建筑物的高度肯定有关,但与层数无关。内容:,水平安全网的搭设与建筑物的高度肯定有关,但与层数无关。不是每层一搭,一般第一层搭设一道,每隔三层搭设一道。是什么意思?与层数无关为什么还每隔三层搭设一道不是多少米搭设一道? 我查了规范:"首层安全网距地不宜小于4m,每道层间网的间距不大于10m。"请问随层网是否计算,怎么计算?结合您的回复及规范规定,我们在以后的预算编制中应该怎样计算?规范就是我说的底层计算一道,而后每三层计算一道(10m一道,基本是三层一道的情况)。按规范计算就是了356、沈老师您好,9-2-9~9-2-11中,抹灰厚度分别为22mm、6mm+8mm+8mm、16mm+6mm墙面墙裙四遍(厚度),其中16mm+6mm指底层、中层的抹灰厚度为16mm,面层两遍抹灰厚度为6mm?直接写总抹灰厚度22mm和分层写抹灰厚6mm+8mm+8mm、16mm+6mm表达的意思有什么区别?如没有区别为什么不都写一个总的抹灰厚度?定额中列出分层厚度,就是为调整用的,而且定额中也列出调整项目。357、请问与有梁板一起现浇的框架梁是否计取双排脚手架。谢谢!不计算。实际施工也不搭设。358、有个问题想请教您,有个室内钢筋砼游泳池深度1.5米,400立方,施工单位要套贮水池垂直运输,我感觉游泳池在室内没有上盖不属于购筑物,造价太高,请沈老师指教。 03定额构筑物水池等项目的垂直运输编制的有些问题。双方协商吧。359、若是凸出外墙的砼线条需做聚苯颗粒保温,那么定额子母6-3-39中工日是否合适?若不合适是否可以调整?(线条抹灰可套零星抹灰或装饰线条,其工日比6-3-39高得多)若合同约定执行定额,则就应按定额计算。套用6-3-39子目应该没有问题。360、有一座750平方米双曲线冷却塔,高45米,合同签订结算方式为执行"山东2003年消耗量定额",结算时垂直运输费用不知该套定额中哪个子目?是否在套用相应垂直运输子目的基础上另加超高费用?谢谢!定额没有你说的项目,更没有垂直运输定额。借用烟囱项目?或是直接套用电力定额。361、 请教个问题:2003年消耗量中砂石料场内运输定额中包含多少米?谢谢!我手里没有底稿,在我的记忆中,大概是150m~200m。362、1、价目表中的(基价)和(计费价格)各自的含义是什么?各有什么用途?03定额的03价目表中有计费价的概念。即:取费时的计算基础为计费价格,大家在一个计算基础竞报费率,这样比较容易比较和平衡(不然,计算基础不同,费率报价不同,如何对比?)。06价目表不这样表现了。 请教一个问题:2003年消耗量定额中二次搬运定额含多少米?施工现场一般不发生二次搬运的情况(发生二次装卸的情况)。所以,应直接执行定额项目(费用项目)。364、有个问题咨询您下;最近我们有一个工程,我们工地由于征地原因,场地比较狭小,甲方提供的料场离工地大约200米左右,材料都需要再运到围墙边。我注意到03交底229页二次搬运费=拟建工程主要材料人工装卸费+搬运工具摊销费+材料搬运损耗费。并没有说有水平运输的这块,如果包含水平运输这块,包含大约多少米。   还有一个问题,同页中雨季施工增加费是防护及排水所需的人工材料及降效费,若雨期较长,我们采取了井点降水,况甲方已签证,这个降水费用我们能计取吗1、二次搬运,一般是不发生的。你说的情况,仅仅为发生了200m的运输,而不是什么二次搬运。2、下雨较多,采用了井点降水?不会吧,我想不应该计算。365、2003年消耗量定额,建筑物(层高>2.2米,不能利用砌筑脚手架)内墙.天棚抹混合沙浆面层后,再做刮腻子乳胶漆面层,其抹灰与刮腻子乳胶漆能否计算二次装饰脚手架。按30%的满堂脚手架计算。366、费用表内的安全施工费中包括一般防护(水平网、密目式方网)结算时还用再套水平网和密目立网项目吗? 你说的“费用表内的安全施工费中包括一般防护(水平网、密目式方网)”?在哪写着?367、我看到建筑定额10-1-5至7是双排外架15.24.30米内的定额,而在第9节10-1-74至76也有双排外架15.24.30的定额,请问他们有什么区别吗。还有就是钢管依附斜道也如此,请问有什么区别。你说的10-1-1~16子目是包括主体、装饰(外装)部分的脚手架含量。而后面仅仅为主体部分的脚手架。368、1,在第3章砌筑中,工作内容都包含有运砖,请问这个运砖的运距。2,还有第4章的混凝土工作内容中的混凝土运输,多少运距考虑的。1、大概200m;2、砼的后台运输单独计算,前台“生料”运输,大概也是200m369、03定额有梁板梁算到板底,板伸到梁内不计算.如外墙框架梁240*400,板厚100mm,模板面积是否为840mm.板厚100mm不增加。梁断面的模板面积= (400-100)*2+240370、,03定额中的楼梯块料面层中的计算规则是楼楼梯的水平投影面积,如果楼梯间四角有框架柱且突出墙面160*260,遇到这种情况我想请求沈老师,此部分柱垛在工程量计算中应该扣减.另外在砼与模板工程中是否也应该扣减.谢谢. 计算规则是楼楼梯的水平投影面积,楼梯间四角有框架柱,此柱肯定不是楼梯,所以不能计算水平投影面积。371、定额中屋面现浇水泥珍珠岩是密实体积吗?那按配比分析出来的珍珠岩量是否也为密实状态下的量?(因为买来的珍珠岩是非密实状态)定额中是,但配比分析出来的是松散体积。372、:《消耗量定额》,因地基不好,设计要求在砼垫层下回填4:6砂石600厚。此4:6砂石为机械拌合,石子为机制石子,砂为中砂;回填使用机械回填,压路机压实。请问这种情况应该套用哪项定额子目?套用2-2-7子目,扣除定额内机械,增加压路机台班373、1.2003消耗量定额,砖基础中的构造柱计算规则中未说明是否扣除,如何计算?肯定要扣除。计算规则不是说墙如何计算,而是什么材料的砌体,如砖基础,砖基础怎么可以含砼柱?374、03定额圈梁与构造柱相交,混凝土圈梁算至构造柱主断面不扣马牙茬,但是模板没说不扣除,那么计算圈梁模板是否扣6公分马牙茬定额计算原则是砼的外露面积都要计算模板。375、 2003年消耗量定额(1)人工凿槽坑岩石工程量是按基础图示尺寸计算,还是按基础图示尺寸加上工作面计算。(2)爆破槽坑岩石工程量是按基础图示尺寸加上超挖量计算,还是按基础图示尺寸加上工作面及超挖量计算。(3)土石方工程定额解释中,爆破槽坑岩石超挖量,是指槽坑四周及底部,此处槽坑四周及底部是否指基础图示尺寸。(86年定额.90年定额超挖量是指基础图示尺寸为准另加超挖量)、人工凿石不能计算工作面。2、按基础图示尺寸加上工作面及超挖量计算。3、是指基础图示尺寸。376、2003消耗量定额2-1-1、8-6-1子目中是否包括原土夯实工作?回填灰土施工,用得着先讲原地平土夯实?肯定不用。当然定额也不会包括377、03定额:关于水平安全网,你的答复是一层一道,向上每三层一道。该工程只有二层,一层4.2米,二层4米。请问一下,二层的安全网可以计算吗?(即二层的随层网)。如果甲方同意签证,可以算吗?就有两层的话,计算一道就行了。378、现浇栏板的模板签证为钢模木支撑,但定额中栏板的模板只有木模木支撑一项,应如何套项?可否借用墙的模板项目?哪年定额?若合同约定执行定额,那就按定额吧。379、我单位有一个粉矿仓工程,平面尺寸为6.4m*6.3m,一层底板高2.2m,矿仓净高8m,建筑物高13m ,如果套用定额计取垂直运输机械,套用10-2-43是否合理(筒仓4个内),而此工程只一个筒仓,如果不合理,按建筑面积计取行不行?如果都不行,问沈老师应如何计取?03定额构筑物垂直运输项目的机械用量较大。可以按实际采用的机械和施工工期进行结算。380、在交底培训资料中:3.6米以下的内墙面装饰不计算装饰脚手架(详见169页),在综合解释中:内装饰脚手架,内墙高度在3.6米以内的按相应脚手架子目的30%记取(详见21页).相应的脚手架是指什么,假若内墙套用的是单排里脚手架,是否就是指单排里脚手架建议按30%的满堂脚手架计算。381、 2003年消耗量定额(1)人工凿槽坑岩石工程量是按基础图示尺寸计算,还是按基础图示尺寸加上工作面计算。(2)爆破槽坑岩石工程量是按基础图示尺寸加上超挖量计算,还是按基础图示尺寸加上工作面及超挖量计算。(3)土石方工程定额解释中,爆破槽坑岩石超挖量,是指槽坑四周及底部,此处槽坑四周及底部是否指基础图示尺寸。(86年定额.90年定额超挖量是指基础图示尺寸为准另加超挖量)隐藏1、人工凿石不能计算工作面。2、按基础图示尺寸加上工作面及超挖量计算。3、是指基础图示尺寸。隐藏沈教授您好:您回复(1)条人工凿石不能计算工作面,那么基础工作面是否仅为土方时计算?能否说明原因?(2)条按基础图示尺寸加上工作面及超挖量计算,为什么要加上工作面?能否说明原因?1、仅仅指土方。因为,人工凿石可以控制凿石的数量,没有超挖的概念。2、工作面主要考虑砌筑时,施工人员方便操作。382、高压线防护费用是否包含在安全文明施工费中。施工单位经甲方同意做的高压线防护是否应向甲方做工程签证?急用谢谢应该不包括。383、有一个03定额的问题请教:    建筑面积新规范:建筑物内变形缝,应按其自然层合并在建筑面积内计算。       1.当双墙伸缩缝,长30米,宽0.2米,从一楼倒五楼均这样设置。双墙缝的两边,一边为主楼,另一边为裙房,双墙中间设计了一个门将主楼和裙房连通了,请问这种情况的变形缝还计算建筑面积吗? 计算384、03定额中:如果成品木门扇与木门框属于甲方供材,施工单位只进行安装,木门扇的安装应该套5-1-107还是5-1-78?套用5-1-107子目。385、 请教你个问题。03定额砖围墙砌筑高度为多高以上,可以计算脚手架。谢谢。临设围墙不计算脚手架。建筑物的围墙,一般在1.5m以上就要计算。386、03定额里9-4-154室内刷乳胶漆二遍墙柱面砖墙面  指什么?你什么意思?墙柱面指室内所有的墙面、柱面都可以套用。光面一般指砼面,拉毛面一般指水泥浆用泥板拉出2~5mm的毛面,砖墙面就是在砖抹灰墙面上刷涂料。387、定额子目的刮腻子(9-4-209)与补充解释中的刮腻子(9-4-260)价格相差悬殊,能抽空赐教吗定额9-4-209子目是现场调制腻子,补充解释中的刮腻子9-4-260子目是成品腻子。至于相差较大,我不好说,问问当地定额站吧。388、沈老师你好:请教一个03消耗量定额的问题,我有一个基坑支护的工程,它采用钻孔植筋压浆土钉,钻孔直径150mm ,注浆液为水灰比0.5水泥净浆,常压注浆。土钉筋是直径25螺纹钢长12米。请问:1、土钉钻孔灌浆套2-5-19合理还是套2-5-21合理。2、定额2-5-19是按仅灌浆,不钻孔考虑的吗?定额中的支护、土钉项目不好用(定额有问题)。389、请教一个消耗量的问题,暗式弧形窗帘盒采用细木工板基层,9.5mm纸面石膏板面层,刮腻子3遍,乳胶漆3遍,请问弧形窗帘盒应如何调整定额?纸面石膏板应套哪个子目?你说的弧形,有多大的弧?定额没有的项目作补充吧。390、03定额:基础开挖前,场地未进行平整,基础大开挖属于甲方进行施工,问:是否还套用1-4-1场地平整项目一般情况要计算。391、我们施工的住宅楼及食堂工程,合同约定主体按平方米结算,麻烦问一下,突出屋面的烟道在主体内吗?可以单独结算吗?应在主体内,不单独结算。392、2003消耗量定额,基础构造柱断面实际做法为马牙槎不是错槎,直接从伐板基础底面出6cm到+-000,这种情况下构造柱(砼)断面是否按实际断面计算即按出6cm计算,圈梁与构造柱相交时圈梁(砼)长度算至构造柱主断面还是按实际长度计算?按实际断面计算。按实际长度计算。 393、消耗量补充定额规定采购及保管费费率2.5%,其第二条规定建设单位采购、付款,供应至施工现场,交由施工单位保管,建设单位计取40%,施工单位计取60%。我这样理解是否正确:假设甲方供至现场单价100元/平米,进入结算计入的材料预算价100*(1+2.5%*60%)=101.5元/平米,还是100*(1+2.5%*40%)=101元/平米,那种理解正确都不对。在结算时扣除100元甲方供应的材料费,而后在税前增加1.5元的材料保管费。394、外墙双排脚手架上,在楼层间水平绑一道水平安全网,怎样计量和套价呀?按规范计量,可以直接套用10-1-33水平防护架。395、,关于03消耗量定额,施工单位在砌墙时留了一些过人洞,并制做了一些过梁板,但是未进行签证,这种情况在结算时是否应计算?如果有签证是否应计算?洞面积是否大于0.3m2?是设计留洞还是施工留洞?若是施工留洞,不论是否大于0.3m2,都不计算。设计留洞,则要看看是否超过0.3m2。396、03定额:在居民楼中卫生间门口上的预制过梁(现场预制)算混凝土时按小型构件套定额,过梁的安装应套用10-3-96(成品过梁安装)还是10-3-193(小型构件现场预制),为什么? 既然是现场预制的,就套用小型构件现场预制定额项目(定额第4章内容),而后套用10-3-96过梁安装项目。10-3-193小型构件现场预制安装子目,是指现场内的室外构件的安装,而不是建筑物的构件安装。397、03消耗量定额中9-1-13项水泥砂浆踢脚线高20cm,实际为15cm高是否可以调整?可以调整。图纸设计一层柱钢筋为螺纹25,二层为螺纹22,钢筋连接执行电渣压力焊,套项时按25的计,还是按22的计,望沈老师在百忙中给予解答,非常感谢!我以前回复过此问题。按平均的直径吧。399、2003年消耗量定额中砼墙脚手架套用双排外脚手架项目,已计算过外脚手架,所以砼外墙不再计算脚手架,我这样认为对吗?已计算过外脚手架,在外墙中的砼外墙,当然不再计算脚手架。我想问一下消耗量定额的有关问题:1、我有一个构筑物工程高度是55米。施工中安装了QTZ315系列的塔吊,在定额中是否应套用10-5-22自升式塔式式起重机?2、如上如果不是的话应套用6T的还是8T的?若合同约定执行定额,就按定额中的机械。 401、(1)2003年消耗量定额计算钢筋工程量,设计砼梁顶筋为通长筋,若按钢筋定尺计算搭接为三个接头,若考虑砼梁顶筋应在梁跨中1/3范围内(设计注明)搭接为四个接头,计算钢筋工程量时应计算几个接头?能否说明原因?(2)2003年消耗量定额综合解释P7页(钢筋及砼工程)第一条第二项说明中,设计规定钢筋搭接的,按设计规定计算,此处的设计规定钢筋搭接是否应指设计搭接长度及设计搭接位置(梁跨中1/3范围内)?(3)96综合定额与2003年消耗量定额计算钢筋工程量是否有区别?若有,区别在那里?谢谢1、“若考虑砼梁顶筋应在梁跨中1/3范围内(设计注明)搭接为四个接头”什么意思?2、设计规定钢筋搭接应指设计注明的搭接位置、搭接长度(设计没有搭接长度时,按规范);3、看看我编制的学习资料。不然,我要为你写半天时间。402、您以前回复的2003年消耗量定额计算爆破槽坑石方工程量时,按基础图示尺寸加上工作面及超挖量。例如砌毛石基础,爆破槽坑松石,超挖量宽度为20CM,而工作面宽度为15CM,超挖量宽度能满足施工人员操作,计算爆破槽坑石方工程量,若按基础图示尺寸加上工作面及超挖量是否重复工作面和允许超挖是两回事。 403、在2006年施工机械台班单价表中,为什么在机械费用组成中的人工费与人工及燃料动力用量中的量乘以人工单价得出的值不同?如10013,3立方空气压缩机,人工工日为每台班一个工,人工单价为28元,为什么在人工费一栏中人工费为35.14元而不是28元?    类似这样的东西是普遍存在的,不知道为什么,请指教.打电话问问编制人。电话:0531-87087068。404、03定额:在补充定额中P79,阴阳角面砖,瓷砖45°割角,对缝,执行补充子目9-2-334;问:居民楼中的卫生间内门口处内墙砖阳角对缝是否计算?子目9-2-334是外墙砖对缝?计算的话应套用哪个子目?一般内墙面砖边口较薄,不需要磨45度角。外墙砖则不同。若实际需要,或业主有要求,套用外墙也行。405、想问一下消耗量定额的相关问题:我遇到的是电厂中的冷却塔工程,淋水面积是750平方,塔高是45米 ,1、综合解释第十章第一节脚手架工程第23条:滑升钢模浇筑的钢筋混凝土倒锥壳水塔筒仓,定额按无井架施工编制,不另计脚手架费用。这无井架是指什么样的脚手架?2、水塔平均直径为30米,在套用构筑物垂直运输机械时应套用10-2-41还是10-2-43?1、定额中没有,也不适时用冷却塔工程。无井架架是指:从构筑物里面,搭设随构筑物上下可移动的平台。2、水塔平均直径为30米,定额肯定没有考虑此内容。还是电力用的双曲水塔吧。406、   我想咨询个问题2003消耗量定额:1、8-412承插塑料排水管(粘接)项目中,定额材料中排水管接头零件的数量和价格是否调正,如果合同中商定材料价格采用省价格取费时,当它采用U-PVC、华亚PVC、及其它品牌的PVC价格差别太大,该如何处理。2、8-352塑料给水管(热熔电熔连接)项目中,给水管接头零件的数量和价格是否调正,如果合同中商定材料价格采用省价格取费时,当它采用金德PPR、PE、PVC等其它品牌的塑料给水管时,价格差别太大,该如何处理。 1.现在定额的使用原则之一就是量价分离,定额材料中排水管接头零件的价格是可以随着市场价格的变动允许调整的,具体调整办法和范围应由双方在合同中约定,接头零件的数量如与实际差距较大,也可由双方根据实际测算后进行调整;但是这一切调整的前提是在合同中具体约定。如合同中没有约定,实际又发生这个问题,只能由双方再协商解决。实在协商无果,也可提请当地定额管理部门调解。2.问题性质和处理同上。407、请教您一个问题希望您百忙之中帮忙解释以下,消耗量定额2-6-1子目抽水机基底排水(降水深度)1米以内,是指什么情况下的基底降水?学生愚钝,定额措施费里有基坑排水降水了,如果投标时不考虑结算时可以根据签证计取吗?此工艺为基坑底明排水的情况。“定额措施费里有基坑排水降水了”什么意思?是指费用定额中的内容?若是,那指夏季施工的地表水,不是地下水。定额中的排水都为地下水。408、沈老师你好,济建标字(2008)1号人工费上调,土建42元装饰48元。此通知自2008年1月16日起执行。一工程合同约定“按03年消耗量定额结算,政府颁布工程预结算新规定时,执行相关规定。”该工程2008年1月份竣工。请问竣工结算是否能执行济建标字(2008)1号文、06价目表及07年补充定额?按你说的时间,济建标字(2008)1号文不应该执行。“06价目表及07年补充定额”什么意思?合同怎么约定的?不用06价目表用什么?我想应该执行06价目表及07年补充定额。409、 沈教授您好:(1)2003年消耗量定额计算钢筋工程量,设计砼梁顶筋为通长筋,若按钢筋定尺计算搭接为三个接头,若考虑砼梁顶筋应在梁跨中1/3范围内(设计注明)搭接为四个接头,计算钢筋工程量时应计算几个接头?能否说明原因?(2)2003年消耗量定额综合解释P7页(钢筋及砼工程)第一条第二项说明中,设计规定钢筋搭接的,按设计规定计算,此处的设计规定钢筋搭接是否应指设计搭接长度及设计搭接位置(梁跨中1/3范围内)?(3)96综合定额与2003年消耗量定额计算钢筋工程量是否有区别?若有,区别在那里?谢谢。隐藏1、“若考虑砼梁顶筋应在梁跨中1/3范围内(设计注明)搭接为四个接头”什么意思?2、设计规定钢筋搭接应指设计注明的搭接位置、搭接长度(设计没有搭接长度时,按规范);3、看看我编制的学习资料。不然,我要为你写半天时间。我想请教的是设计砼梁顶筋为通长筋,若按钢筋定尺计算搭接为三个接头,而工地施工实际必须考虑砼梁顶筋应在梁跨中1/3范围内搭接(设计注明),搭接为四个接头,计算钢筋工程量时应计算几个接头?能否说明原因?谢谢410、是履带式挖掘机就可以套10-5-6子目,而轮胎式挖掘机不可以(其实,也没有轮胎式挖掘机)。 411、在03补充定额:在子目3-3-59,3-3-60中砖砌屋面烟囱中,其定额中是否包含烟囱盖板?如不包括是否可按小型构件计算?现行谢谢!不包括盖板。烟囱设计有盖板?412、后浇带定额子目包括剔凿清理等内容吗后浇带定额子目包括剔凿清理等内容吗包括。413、2006年10月份山东省安装工程计价依据综合解释第13页第20条中第一种情况:“一般工程中如果既发生切割墙体敷设”,实际一个工程中墙体的切割很少而预留较多,请问如何执行定额?实际工程中墙体的切割很少而预留较多,一般情况下仍可按定额执行;当双方合同中对于定额使用调整问题有约定时,按合同约定。414、问题一:96定额中规定塔吊基座超过10m3部分按超过部分的工程量计取,而消耗量定额塔吊基座无规定,假如实际塔吊基座的工程量为30m3,该如何计取?问题二:有一个宿舍楼基础设计为砼多孔砖,设计要求多孔砖孔内灌水泥砂浆,而定额内无此内容,我们曾经参考设备螺栓灌水泥砂浆,但是多孔砖砖内灌的水泥砂浆数量实在数量太少1、综合解释有规定,可以调整;2、不应该有这种做法,是设计要求?不对吧? 若在墙拐角处,一般要求插入竖向钢筋,而后灌浆。03定额在第四章中有相关项目。415、 请问:在补充定额10-4-310、10-4-314、10-4-315、10-4-311、10-4-313竹胶板制作定额中方木的制作用工量占多少?我还真的不知道。你问问省站,电话:0531-87087067,找王科长。416、请问2003定额的板底抹灰除套9-3-4,是否还套板底勾缝9-3-7子项?不可以。板底勾缝子目是指空心板的情况。417、2006年定额补充册第83页“....建筑工程材料(砂、碎石、水除外)的检验试验费,按占材料费的千分之3计取”,请问此处“(砂、碎石、水除外)”是否可以理解砂、碎石、水不计取检验试验费或按其他的比例计取?是的。418、消耗量补充定额8-7-91砼地面割缝是按多厚砼编制?120厚砼割缝如何计取?此补充项目采用机械割缝,我想,厚度在200mm以内的砼都应该没有问题。419、 现在有个工程,应业主要求将后浇带钢丝网剔除,后浇带定额子目中的钢板网与施工过程中的钢丝网是不是同一种材料,定额中是否包括钢丝网的剔凿。但是后浇带定额子目的工作内容不包括剔凿,怎样解释定额包括剔凿。但仅仅是表面剔凿。定额中的工作内容仅仅包括主要内容,不可能面面俱到。420、土方分坚土、普通土,95%套用机械土方外,其余5%土方是否应分开(坚土、普通土)分别套用人工土方?应该。同时要按挖土深度计算5%的人工开挖。421、03定额构造柱模板也算超高吗构造柱不能计算超高。422、填料加固中级配砂石要求做静载试验,请问静载试验费是否包含在2006年补充解释83页中千分之三的试验费中?还是甲乙双方应该另行签订费用? 甲乙双方应该另行签订费用。2006年补充解释83页中千分之三的试验费是指材料及成品半成品的检验试验。你说的情况属于现场施工内容,不在定额范畴423、工程设计:C10砼垫层100MM厚,其下为300MM厚的3:7灰土,上为钢筋砼独立基础。垫层底的设计标高为-2.6米,设计室外地坪为-0.3米。此种情况下土方开挖放坡深度应从什么位置计,工作面多少从垫层底开始。工作面定额有规定。424、  我们公司举行了一次关于2003年消耗量计算的考试。     考试题目是:按照2003年消耗量的相应计算规则,计算一层板和梁的钢筋、砼、模板的工程量。    给出的图纸是:一层砖混的结构图纸,没有建施。    我个人的分析认为:从梁的配筋方式来看,部分梁为悬挑梁,其结构形式应该是阳台的配筋方式,所以判定他为阳台。(实际上没给的建施的图纸的确就是标注的阳台)    请问沈老师,在这种情况下,是不是不应该计算阳台的相应工程量,因为题目的要求是:按照2003年消耗量的相应计算规则计算本层板的钢筋、砼、模板的工程量。如果计算了,跟题目的要求不符。    请问,我这种想法对吗?没有看见图纸,我不好判断。你也没有表述你看图纸中所谓“阳台”的钢筋摆放形式,很难判断。悬挑梁的结构,在计算梁的配筋时,主要计算负弯矩、抗剪。其表现形式,主要是上部钢筋规格要大于下部。另外,端头部分的抗剪力和抗扭的箍筋、上部钢筋也要加密。不知你看的图纸如何?425、框架柱的钢筋对焊接头个数是按每层计算还是按钢筋定尺长度计算。按定尺长度计算。426、沈老师你好,03消耗量定额中的聚氨酯二遍防水定额中考虑的涂刷厚度是多少? 应为3遍,4mm厚。427、我前面提到了个问题,我没有说的很清楚,我再补充下,请您指点:   上次的问题是这样的:我们公司举行了一次关于2003年消耗量计算的考试。    考试题目是:按照2003年消耗量的相应计算规则,计算一层板和梁的钢筋、砼、模板的工程量。    给出的图纸是:一层砖混的结构图纸,没有建施。    我个人的分析认为:从梁的配筋方式来看,部分梁为悬挑梁,其结构形式应该是阳台的配筋方式,所以判定他为阳台。(实际上没给的建施的图纸的确就是标注的阳台)    请问沈老师,在这种情况下,是不是不应该计算阳台的相应工程量,因为题目的要求是:按照2003年消耗量的相应计算规则计算本层板的钢筋、砼、模板的工程量。如果计算了,跟题目的要求不符。    请问,我这种想法对吗?    我看的图纸就是很普通的砖混结构的图纸,普通的没法再普通了,南侧的确就有几个阳台,板下的梁就是非常标准的悬挑梁结构,就是想请教下,在没有建施图纸的情况下,可以视其为阳台吗?也就是按照2003年消量的计算规则来计算阳台的砼、钢筋、模板工程量。 见不到图纸,我很难回复你。你说的问题对你很重要?428、沈老师你好,03消耗量定额中满堂基础深度超过3米时,计算土0.000以下垂直运输机械,如果有地下室时深度是否应从地下室地面开始计算?是的。429、有一钢骨混凝土结构工程执行03消耗量定额,柱子为矩型钢柱,钢柱内浇灌混凝土(柱子不需要支模板,混凝土内无钢筋),梁为工字型钢梁,楼板为钢筋混凝土现浇板。请问该钢骨柱是否按现浇混凝土独立柱计算脚手架?可以。不过要适当调减,因为:钢柱安装肯定有平台架的内容。仅仅浇筑砼套用柱脚手架有点高了(因为:定额脚手架包括模板、钢筋、浇筑砼)。430、请教一个06定额的问题,现在有一个现浇砼工程,工程中现浇砼墙厚1.7米,决定用竹胶板模板,主次龙骨都用方木,主龙骨@500*500,次龙骨@200*200。定额中方木的用量根本不够,所以我根据实际用量调整了定额。但是人工费该如何调整呢?(是做预算)墙厚1.7m?定额木方不够?不对了吧?!431、请问二个03定额问题.(1)3.6米以内的内装饰脚手架是不取还是取相应脚手架的30%?(2)建筑物的超高费人工机械的工程量的计算是以室内地坪以上的人工机械之和乘以降效系数还是以20米以上的人工机械之和乘降效系数 1、按满堂脚手架的30%计算。2、以室内地坪以上的人工机械之和乘以降效系数。431、这是一个非常特殊的工程,其实墙厚还有4.4米、4米(层高4.1米),墙厚1.2米、1.4米(层高6.5米),现浇楼板有1米厚的,还有0.6米和0.5米厚的。模板加固很复杂。不采用大纲模,因大钢模价格更贵。我们决定采用竹胶板模板,竹胶板用主次龙骨及对拉螺栓固定。主次龙骨都用方木,主龙骨规格是120mm*120mm@500*500,次龙骨是80mm*100mm@200*200。定额中支竹胶板的方木用量很显然不够,所以我根据实际用量调整了定额。但是人工费该如何调整呢?因方木用量增多,那人工费也肯定增加。定额是按正常墙厚考虑(不超过450mm),你说的情况肯定超过定额墙厚。编制补充定额吧。432、03定额,天棚吊顶是二级吊顶,但龙骨上部是轻钢龙骨,下部灯带造型处是木龙骨,应该如何套用定额,清单编制应该如何描述呢?是分开编制清单,还是放在一起?按面层做法描述,说明龙骨材料及下落灯带。另说明:详见设计大样图号。433、,03定额,砼配合比表中,每立方砼中,水泥、砂子、石子的损耗率是如何考虑的? 水泥1%,石子2%,砂子2%。砂子包括压实系数。 444、 请问在执行03建筑工程消耗量定额中地下结构施工发生的照明费如何记取地下结构部分不计算施工照明。而且也不用照明。445、消耗量定额10-4-315竹胶板的模板制作子目,模板摊销是将计算出的模板工程量除以摊销次数还是将定额含量中的竹胶板量10.787除以摊销次数将计算出的模板工程量除以摊销次数。446、03定额,天棚吊顶是二级吊顶,但龙骨上部是轻钢龙骨,下部灯带造型处是木龙骨,龙骨项目应该如何套用定额先要确定是否是二级吊顶(你自已认为是,我也就按你的说法)。轻钢龙骨按计算规则计算面积,套用二级龙骨,木龙骨按计算规则计算面积,套用相应定额。447、 我查阅关于砼运输的问题时发现,您的答复是“砼后台运输单独计算”(6月10、第41页)。我遇到几个场地及道路工程在砼现场搅拌后台(熟料)运输时发生争执。个人认为砼后台(熟料)运输是否应有一定的距离范围界定?   见《山东省建筑工程计价依据交底培训资料》第52页“砼工程人工消耗量包括:砼水平运输和超运距用工等”我查看《劳动定额》砼超运距大约100米。你说的挺对。通常说,所谓后台运输是指施工场内的情况。此部分内容定额没有包括,单独计算。当然,运输距离也不能从你那里运到“北京”。 448、03消耗量定额,凹阳台不执行现浇整体阳台子目,套用单项。但在计算建筑面积时,凹阳台是全部计算面积,还是只计算一半面积。建筑形式我看不见,凹阳台的形式很多,有时是楼板(楼层)一部分。我不见图纸很难判断。449、1、有一张工程量签证单(合同约定按03建筑消耗量定额结算),是因为下雨造成厂区内地面基层施工无法找坡,施工单位于是用碎石找坡,并作了建设、监理、施工单位均已签字盖章的工程量签证单,此部分工程量特别大,涉及费用约80万元,施工单位认为建设单位已签证,就应该记取该费用,我认为此项产生原因是下雨(不属于不可抗力事件),变更原因是施工单位提出且因其措施不力造成,建设单位签证认可只是说明发生了事实,不是建设单位提出的设计变更,故不能计取该费用,你肯定是中介机构人员。施工无法找坡,这肯定是事实,既然要施工(业主肯定有要求),就要采取方法,除非等“出太阳”。当然,具体问题还要具体分析。施工找坡是用于工程了?若是一般应予以考虑;若不是,或仅仅为铺设道路,加快进度,则施工方应分摊部分费用。你说的不该给是没有道理的。450、请问一个问题,就是在二楼加盖3间房子,脚手架是只算加盖部分的,还是按檐口高度按投影面积从一楼算到加盖部分的檐口,,套双排外还是单排外 外脚手架按室外地坪高度,按双排计算;内脚手架按二层至屋面板高度,按里脚手架计算。451、03消耗量定额凹阳台建筑面积的问题,它的结构形式是:两边支撑是墙,中间是现浇楼板。在套项时未执行现浇整体阳台子目,套用的单项。那么,计算建筑面积时,凹阳台是全部计算面积,还是只计算一半面积。不能套用阳台。全部计算面积。执行03消耗量定额,混凝土机动翻斗车1t运距1km以内4-4-5子目,10m3混凝土,翻斗车0.328台班,而石方机动翻斗车1t运距100m以内1-3-51子目,10m3石方,翻斗车1.837台班,两个子目台班差距如此之大,是否4-4-5子目有误,干了一个工程混凝土量比较大,损失不少,感谢你答复。无误。工作条件不同,机械效率也不同。452、消耗量定额,计算超高人工降效时,是按正负零以上全部工程为基数乘系数,还是按超20米部分工程量为基数乘系数按正负零以上全部工程为基数乘系数453、请教一个03消耗量钢结构的问题。焊接H型钢的计算规则“实腹柱、吊车梁、H型钢等均按图示尺寸计算,其中腹板及翼板宽度按每边增加25mm计算”,是指腹板或翼板总宽度各加5mm,还是腹板或翼板总宽度各加25mm? 定额每边增加25mm,其做法是“老式”下料做法(气割),钢板气割后用机械加工切削。现在施工不同了。所以要按钢板加工该方式确定。454、挑脚手架,按搭设长度和层数,以延长米计算。延长米是搭设长度吗?是。455、03定额。住宅楼工程   一、砼圈梁外挑100MM,请问是套挑檐还是并入圈梁?二、楼面为全现浇砼,周圈有圈梁,请问现浇板外侧模板并入板还是圈梁?、03定额,作为砼部分,套用什么项目都“无所谓”。我看还是套用砼圈梁定额吧。模板按外漏面积单独计算。2、套用圈梁子目。实际施工做法也是圈梁的做法。456、请教山东消耗量计算规则p33页:柱抹灰按结构断面周长乘设计柱抹灰高度.理解为按柱抹灰断面的展开面积乘抹灰高度计算,是否正确?按结构断面周长乘设计柱抹灰高度457、使用消耗量计算时,如果砼是现场浇拌的,像这种情况,使用手推车的运输费应怎么计入。按机动翻斗车计入。按机动翻斗车计入。 458、 请教一个问题,工程量计算规则34页第6行(一)墙面块料面层按图示尺寸的实贴面积计算。如果外墙有保温层,图示尺寸是否应加保温层。是的。459、有两个2003消耗量定额问题想咨询一下,望沈老师给予解释。(1)竣工清理计算规则中的檐口高度与垂直运输机械中的檐口高度是否都指屋面板板底?(平屋面时)(2)预制板顶棚抹灰子目(如9-3-4子目)是否已包括预制板板底勾缝1、是;2、我想不起来了,手理没有底稿,你打电话问问省定额站(0531-87087067)460、03定额。请问计算外墙保温面积是否扣除空调板、挑窗板所占面积?扣除。461、03定额。请问挑檐周圈的模板是否计算?只要砼有外漏面积,就计算。462、有一场区内砼地面工程,执行03消耗量定额。    ①、伸缩缝为切割机割缝没灌沥清,套用8-6-7子目(定额按预留缝灌沥清考虑)应怎样调整?    ② 、砼采用现场搅拌人力车运输,搅拌机至浇捣点最大运距大约90米,该运输用工是否包含在砼浇捣超运距用工中?1、那你就直接套用砼路面就行,不要考虑预留缝灌沥清。切割机割缝借用市政定额。2、03定额的后台砼运输,定额没有包括。单独套用砼运输定额。463、03定额问题:有梁板,板不抹灰,梁单独抹灰该套什么项?是柱还是天棚?按展开面积,套用天棚抹灰。464、依据合同和约定按03定额,下面问题您怎么做?1砼墙按外脚手架计算对不对?2剪力墙及所有外墙的脚手架计算吗?3框架外柱计算脚手架吗?(因计算外脚架)1、砼外墙可以,内墙套用双排里脚手架;2、同上;3、若外墙套用双排外脚手架,框架外柱不再单独计算脚手架。465、山东省市政工程计价依据综合解释第10条:临时设施费中所指的规定范围“道路工程以红线宽度以外10米及道路施工长度为界”这一解释中所指的10米是否包括为施工而修筑的临时道路.不包括。 466、向您请教03消耗量定额工程类别划分的一个问题。一个工程地下车库上面有四个高层,工程类别划分是将车库与四个高层按建筑面积单度划分,还是按总的建筑面积划分将地下车库并入车库上面有四个高层面积内467、已套外墙双排脚手架,外柱不再另计,那么砼外墙或轻质外墙是不是也不另计脚手架了?同样,砼外墙或轻质外墙也不另计脚手架。468、工程用消耗量定额,阳台部分全为内置式阳台,无外挑。是单独套用阳台项目?还是一起并入有梁板计算?并入有梁板计算。469、一高层工程用消耗量定额,飘窗两侧100mm厚砼立板从基础到楼顶上下贯通,并且和楼层砼墙、梁、板一起现浇施工。是否可以套用砼墙项目?(定额解释窗台立板套用栏板项目)从你描述的做法看,应该属于砼墙项目470、请问(03规则)1、内墙抹灰梁底不与强接触部分,抹灰面积也要算上?2、门窗洞口侧壁抹灰面积并入内墙抹灰工程量?还是不用计算?1、设计有没有抹灰?有就计算;2、看看计算规则,规则说的很清楚。 471、 03建筑工程定额,围墙用筒瓦和三曲瓦封顶(正顶用筒瓦压住两边的三曲瓦),这种情况套用哪项定额合适?借用6-1-16和6-1-17是否合适?03建筑工程定额中没有你说的定额项目,借用仿古定额吧472、建筑工程消耗量定额上册74页2-5-21锚杆机钻孔灌浆子目中是按孔径多大、钻孔深度多少编制的。现遇到一工程基础设计为锚杆加固基础一种孔径DN100入岩深度为1.2米:另一种孔径DN100入岩深度为2.0米,采用冲击钻钻孔不是锚杆机,用C30砼灌浆请问沈老师我应该怎么套项。2、2-522入岩增加子目钻孔多深才能套用此项,工程量应该怎么计算?消耗量定额编制的边坡支护项目不合适,建议你们双方约定价格。473、有个问题请教您建筑工程工程量清单中综合单价中的管理费、利润的取费基数是投标的直接费    还是省直接费  山东省建筑工程定额应用解释说为了统一取费标准,施工管理费计算基础是《山东省建筑工程价目表》中的计费价格。但是山东省建筑工程费用定额及计算规则(32开  蓝皮)第五页解释的意思是说  按投标的直接费取费。请您解释什么也不按!按自己认为合适的费用项目和费率自主报价(规费除外)。 474、有1个较大的工程,建设单位把专业性较强的净化、弱电等工程分包了,且给总包单位1.82%的总包服务费。现在总包单位又提出给分包单位要塔吊等的机械使用费。请问,总包服务费内是否包含此项费用?是否还需另计?要看你合同约定的1.82%的总包服务费中规定什么内容。与定额无关。475、 环境保护费、文明施工费在计取过程中的理解,不知是否正确:一、原交底中说明,此项费用在编制报价或预算时按系数计列,作为暂列金额(因为这些费用是不可预见费用无法精确计算,所以只能按系数暂列),并在合同中签列,在施工中按实际发生签证,比如说:干什么花了多少钱应详细签证。完工时按实际发生的多少与合同所列金额比较多退少补,按实际金额列入工程结算(在这里并不是结算时按费用系数计取,而是按实发生办理签证)。二、在2005年山东省发布《建筑工程安全防护、文明施工措施费用及使用管理规定》实施细则中其文件大体方针与原交底不违被,主要有以下不同之处:1、由合同暂列金额改成设立专项费用支付账号。2、按实际发生的费用,应该由总监或造价工程师及时审查并签定所发生的费用。在这里说明了了这些费用的发生该由谁签认。明确了责任。3、费用的支付程序为:发生--签证确认--从费用账号付款--发生--签证确认--从费用账号付款。如些反复待工程结束项目发生完毕,专项费用账号资金也拔付完毕(多退少补)。三、通过以上分析,也就是说这些费用在结算时,都是以实际发生并签定的费用为准,而不是工程结算时计取系数那么简单,系数只是编制预算时的参考依据,结算时按实发生计列。四、如果没有签订这些费用,那么就视为没有发生或者放弃这一部分费用。还有可能因为做得不够,根据《建筑工程安全防护、文明施工措施费用及使用管理规定》受到当地造价管理部门的处罚。所以施工单位在施工时一定要及时办理这一部分费用,否则在结算时就有可能遇到不必要的麻烦各市处理的方式不同,我不好发表观点。但你说的“如果没有签订这些费用,那么就视为没有发生或者放弃这一部分费用”,是不对的476、消耗量定额措施费中的费用计取问题,例如:冬雨季施工增加费,若实际没发生,是否可以不给予计取?应该计取。477、向您请教一个消耗量定额方面的问题。安装工程明确规定可以计取地下室室内施工照明增加费,请问土建装饰专业也有这方面的规定吗?土建没有。装饰也没有。 478、2003消耗量定额,施工工期为:2006.1-2006.11。甲乙双方协商安全文明措施费15元/平方米.这种情况下,密目网平网是否需要再套定额计算?甲乙双方协商安全文明措施费15元/平方米,包括什么内容?一般情况不应再计算了479、请教03定额问题:由于工地施工单位很多,原有的总配电箱(共四台)已无法再接分箱了,我方要求建设单位提供电源是否合理?不合理。若这样的话,业主要提供多少才能满足“需要”?480、我想请教您关于材料采购保管费的问题。(《消耗量定额》)我小区的部分材料是甲方供材,合同中已约定不计取以上费用,但乙方自购材料(钢筋、砖、砂、石、石灰等)合同中约定按《造价指南》价格调差价,请问采购保管费是否计取?如何计取?一般的说,地材仅有采购运输费用(砖、砂、石等),没有什么保管费。481、   最近山东省定额站鲁标定字[2008]13号文,发布了新的《山东省建设工程施工机械台班单价表》、《山东省建设工程施工仪器仪表台班单价表》,请问此单价表单价与06建筑安装价目表单价的差价是进入省价直接工程费参与各项取费,还是只作为规费和税金的取费基数?        另外,此单价是只作为工程结算的参考还是必须执行?《山东省建设工程施工机械台班单价表》、《山东省建设工程施工仪器仪表台班单价表》是参考价格。若要执行,需要合同约定。同样,是否取费也是由合同约定的。定额中的价格,费用中的费率,都是参考性的,都必须以合同的形式进行约定。关于定额的法律地位,我在以前说过多次,自己查阅吧。482、我审核了一个2004年4月1日以前签定合同的工程项目,应执行03年的取费程序(按计费价格取费),结果发现装饰定额的取费程序有误,出入很大(见2003年费用定额).经咨询省站老师证实装饰定额取费错了,可按04年程序取费.但施工单位因原合同有让利条款,说在洽商合同时已考虑定额取费高的因素,若按04年装饰取费就不让利或按28元/工日取费.双方争执不下,请沈老师给予分析.从合同角度怎么讲呢?既然是错了,就应纠正。合同约定肯定是按定额执行,但定额有误,就要纠正,不违背合同。关于让利条款,你可以按同比例进行折算。您好。向您请教问题:03消耗量定额1、临时设施费中是否包含场内硬化道路的拆除及垃圾清运?2、安全施工费中是否包含防护用钢筋的材料费? 这些费用都应该在安全文明施工费中。但是否包括你说的内容,这要看编制费率人是否考虑了。你可以打电话:0531-87087067,找省站王科长咨询一下。484、03消耗量定额。  砌筑砂浆、抹灰砂浆定额中考虑为过筛净砂,请问老师,我们在编制工程结算时,是否再按照每立方米另外计算过筛0.3工日。砂的损耗又怎样计算。定额综合解释有点“乱”。定额中所用的砂,均为过筛净砂。过筛净砂与原砂(天然砂)应在材料价格中处理(单价不同。过筛砂的单价中就包括过筛用工和砂的损耗)。485、“03消耗量费用定额”中的临时设施费是否包括施工现场用的:配电箱、开关箱、电缆等!不包括。应在安全文明施工费中包括。486、关于社会保障费的来龙去脉能说的更清楚一些吗?(5-22的回答有些笼统)请查看03年“灰皮”的费用定额。定额后附有社会保障费的文件。上面说的很清楚。487、在什么情况下计算材料二次搬运?在施工现场,发生二次装卸时,就计算二次搬运;但一般不发生。如现场狭小,材料堆放在场外,使用时再次装运至现场,这也不属于二次搬运。因为只发生了一次装卸。材料运至场外时的运输、装卸在材料价格中包括;而在场外运至场内,只发生一次装卸,最多是运输距离的增加! 488、施工现场狭小,无材料加工及堆放场地,请问:若施工单位租赁加工场地,该部分费用能办理签证,由建设单位承担该费用吗?可以。建设单位应提供满足施工基本需要的场地,但因施工现场狭小,所以该费用应由建设单位承担。489、2003消耗量定额和96综合定额,工程取费中的临时设施项目费用是否包括:在施工现场,施工单位为建设单位的项目管理人员提供的办公用房等设施的费用?不应包括,但招标文件要求者除外(招标文件有要求,在报价中可以考虑此部分的内容)。490、建筑面积新规则,阁楼部分单个房间斜屋面,根部高度1.8m,最高3.6m,若按平均净高(2.7m),已经超过2.10m,该房间应按全面积计算,还是理解为1.8m~2.1m部分按1/2面积计算,2.1m~3.6m部分按全面积计算?应理解为1.8m~2.1m部分按1/2面积计算;2.2m~3.6m部分按全面积计算。像你说的单个房间斜屋面,建筑面积应分开计算。491、 在材、机分析时,机械台班单价调整还是不调整?(租赁的按租赁价调整?/自有的按新的03机械台班费调整?还是统统不予调整?)措施费中(冬雨季施工、夜间施工、工程成品保护费)是按规定费率不予调整?还是按实际计取,有的计取没有的不计取。施工单位承担招标代理费,该费用应列入造价吗?如果不是如何?调不调整主要看合同和招标文件如何约定;若合同及招标文件无明确不计的话,应全部计取。不列入造价,应在企业管理费中列支492、装饰工程中,有些分项工程甲方已认施工价,而确定装饰类别是以直接费为基础,此种情况如何确定工程类别?装饰工程确定工程类别是按每平方米建筑面积的直接费确定的,那么,一个十层工程,只装饰四层,此建筑面积是按建筑总面积还是按四层建筑面积计算?应以包括全部装饰内容确定类别。按四层建筑面积计算493、施工用水电费用由甲方设表并交纳费用,现有两种扣除方法:直接在工程结算中将定额中的水电费予以扣除;不扣除定额中的水电费用,甲方将实际交纳的水电费用直接从工程款中扣除。请问哪一种方法更为合理?若合同约定执行03定额,应按直接在工程结算中将定额中的水电费予以扣除为合理。494、社会保障费(规费前造价的2.6%)已由建设单位交当地建委,在工程结算完成后,此费用如何转账给施工企业所在地(对于异地施工的施工企业来说)?此费用由建管局劳保办统一调配(不论在本地和外地施工)。 495、费用定额中现场施工所用的配电箱、开关箱、电缆等临时设施费用分别如何计取?此类情况按现场施工所用的配电箱、开关箱、电缆等内容,由甲方、安检、造价部门现场确认,核定费用(有的市颁发了费率,包干使用)。496、我们的工程是工程量清单计价,甲方负责交"工程一切险及第三人意外伤害险"我们是不是就不用交危险作业意外伤害险?危险作业意外伤害险与工程一切险及第三人意外伤害险有什么区别?以前套用96定额时保险由施工单位买,怎么现在都变成甲方交了吗?甲方交的“工程一切险及第三人意外伤害险”与你们应缴纳的“危险作业意外伤害险”是两回事。你缴的险种是按人头计算(为每个保险人,并按身份证登记、填表、缴纳)。497、清单报价中发包方已经将安全文明施工费给出金额并在招标文件中规定此费用包干使用(经计算该费用比消耗量定额中规定的应该计取的安全文明费要少的多),请问发包方的做法是否妥当?安全文明施工费属于规费的范畴。对于安全文明施工费省里专门出台了“山东省《建筑工程安全防护、文明施工措施费用及使用管理规定》实施细则”,应该按此细则执行。 498、请问工程合同约定执行消耗量定额进行结算,人工单价未作说明,结算时是否应按28元/工日执行。另外,计取措施费时有必要取得甲方签证吗?合同约定执行消耗量定额进行结算,应视为执行定额的消耗数量和计算规则,至于价格应按市场价结算(另外,工程施工前施工单位报预算了?)措施费计算按定额,但仍需甲方签证认可。499、冬雨季施工增加费中,砂浆、砼掺外加剂,砼测温等所发生的费用是否包括在内?根据费用定额对冬雨季施工增加费的规定:“为保证工程质量,采取保温、防雨措施以及人工、机械降效所增加的费用”;从字意上理解,保温、防雨措施增加的费用,不应包括砂浆、砼掺外加剂。况且,在砂浆、砼掺外加剂,设计必须有规定(或者设计直接有规定,在砂浆、砼掺什么什么外加剂;或者设计说明中指明:按施工规范冬季施工要求等字样)。若没有上述所说内容,施工方决不能随意掺什么外加剂,同样业主也不会认可!500、材料费包括材料检验试验费。如果进入施工现场的材料(有合格证)仍然要求检验试验,此费用应由谁承担?砼的抗冻、抗渗等试验费用由谁承担? 96定额以前(包括96定额)检验试验费包括建筑材料一般的检验试验(一般材料的检验主要是通过企业自设试验室进行检验)。但随着工程质检部门对工程材料的检验内容的要求,所有材料都需进行检验(其中有规范规定的,也有质检部门规定的),而这笔费用有谁来支付就有些问题(定额给的费用少,范围窄,不能满足费用的支付)。   2003费用定额(灰皮),为解决这个问题规定:凡规范规定的试验检验,应包括在材料费中,企业报价时应包括在内;规范未规定的费用,由业主承担。而2004费用定额(蓝皮),又回到96定额以前的概念里。而现在的检验试验内容比以前多的多;所以此问题更加突出!就目前来说,材料检验费应有所区分:   一、现场制作的构件,包括砼试块,应包括在材料费中;   二、现场用材料(包括钢材等原材料和砼预制构件、铝合金等半成品材料,已有合格证),需检验的应由业主承担,包括在工程费中。501、请问大形机械进出场费定额是如何编制的?套定额时是否直接套用?只要发生就计算一次进出场及安拆?大型机械进出场费包括:机械运输前的拆卸、装车,机械的运输,机械到达施工现场的卸车、安装等工序。大型机械进出场费一般在一个工程项目中只计算一次(当然有特殊原因,也可能发生两次或以上,但都应由业主签字认可)。502、有这样一个工程,(不是招投标工程)。如果是04年4月1号以后的工程,按定额价取费(人工费为28元),甲乙双方签定人工费为25元,这样人工费价差为3元/工日.     1、在这种情况下,机械费中的人工费是否也找价差?(无约定)    2、机械费中的水电费是否调整?(无约定)   3、机械费中的煤柴油价格是否调整?(无约定).既然合同约定25元,就没有找差价的问题。定额、包括文件都是参考性的(指导合同价的形成)。   2.机械中的水电费(包括工程中的水电费),由于此费用是由当地政府通过听证确定的价格,除非合同约定包死外,应按当地政府价格调整。   3.关于油料价格,其价格属性为国家指导性价格(国家有文件),除非合同约定包死外,应按当时价格调整(当时价格即为:国家指导性价格)。503、请问在2003消耗量定额中机械费中的人工是否也可以调整?企业在投标报价时,机械台班单价中应考虑此部分的价格;除非合同中有约定,2003消耗量定额中机械费中的人工费一般不调整。504、请问定额费用计算规则中临时设施费包括规定范围内的道路、水、电、管线但是没有说明包括多长的距离,请问:1,这些费用是不是包干计算?2,围挡是不是包括在内? 道路、水、电、管线包括多长的距离,应根据施工现场的需要。现在这部分内容有点乱,每个市的规定不一样,有的包干使用(如济南、青岛等),有的按实际发生,按实计算。另外,围挡同样是这样。505、甲、乙双方签定合同时只注明采用2003年定额,其余什么也没签订.请问:措施项目中---夜间施工增加费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费等项目该如何结算?当时企业报价时是否报有:夜间施工增加费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费等内容,若没报,则不计取;若报了,则计取。看来当时可能没报,合同约定执行2003定额。若不是总价包死合同,这种情况还可与业主商量(我认为一般不能计取。因为03定额的费用,价格都是企业自主报价,定额只是参考,不像以前定额,约定执行某某定额后,定额中的所有内容都应按定额规定计取)。506、2003年消耗量定额土建取费表中的措施费率的计算基础是省价还是地区价?若是地区价是否是调整了的地区价?确定取费基础,要看你是编制标底还是投标报价;若是投标报价,不是按省价也不是地区价,而是自己确定的市场价(或是自己的实际报价);若是编制标底,则应按省价或地区价(如有地区价)。507、合同签执行消耗量定额,对于费用定额中的措施费,如二次搬运费,总承包服务费等没发生,结算此类费用还能计取吗?换句话说措施费内容不应当是包干的吧? 定额中的各种费用都是参考费用(规费除外)。所以,首先来说定额中的费用没用包干使用的,除非合同约定包干;其次要看施工报价,若在报价中未报此费用,即使合同约定定额,也不能计取此费用。508、室外地沟(管沟)如何划分工程类别?96定额应按五类,2003定额与市政管网之前的室外地沟(管沟),按三类。509、怎样理解2003消耗量定额中的材料黄沙(过筛中砂)含义?已签证好运到工地的价格为20元/立方米,是否还要加过筛费用?如果加,每立方加多少合适?这要看你所签证的价格中的是拉过来就用的砂还是再过一遍筛;如果是拉过来就用的砂,则不需要加过筛费用。若再过一遍筛才能用,则需加过筛费用。但你已经与甲方签订了价格,很难再加过筛费用(说明你签的价格低了)。510、请问执行清单报价(消耗量定额)的工程,结算时甲供材(钢筋、水泥等)工程量是否按定额分析含量与实际用量比较找超、欠供?若不是请明确如何计量。甲供材在投标时已报单价,超、欠供部分单价如何计算?首先,清单工程与消耗量定额是截然不同的(不论清单是企业自主报价,还是套用消耗量定额的报价)。    1清单的施工合同签订后,若甲方供料,其供料数量应按清单报价时的材料汇总数量供料(可以适当少一点),结算扣材料款,按报价材料单价乘供料数量。  (1)材料供料单价高于报价单价时,高出部分,业主内部转帐处理(这种情况很少出现。因为,业主采购高于报价,可按报价让企业采购,不用自己再供材);  (2)材料供料单价低于报价单价时,若合同未有约定,应按企业报价扣除;  (3)若在招标文件中已注明甲方供料,则甲方供料的清单综合单价应为暂定价,结算时,可将清单中的材料扣除。   2.按消耗量定额签订的合同,甲方供材,首先应在合同中注明(或在招标文件中注明);结算时,应按定额分析数量乘以工程量与实际供应量比较找超、欠供结算。材料单价与清单相同。   3.甲供材在投标时已报单价(是否已约定单价?),结算时就应按约定单价扣除。至于超供数量,其原因较为复杂;一般不能以超供多少100%的在工程结算中扣除。欠供材料比较好办,就按定额分析数量乘以工程量,计算清楚即可。511、由于施工现场偏远,无法接入电源,采用了柴油机现场发电以供施工和生活用电,而实际签证中只计入了相应的机械费用,请问这样的情况要是执行定额如何执行?采用其它什么方式解决更合理? 定额中未有你说的情况(因为定额是按正常的施工条件,业主提供水、电等必要的条件),遇此情况,应计算柴油机(动力)、发电机(发电)的机械台班(若直接使用柴油发电机时,可计一种),但决不仅是套机械台班定额,而应是双方约定每一台班单价(单价包括机械的使用费、折旧费、燃料费等)。512、请教2004版定额中甲方供料的材料采购保管费的几种计取方式:(1)甲方定价乙方采购运输;(2)甲方供货到施工现场。(1)甲方定价乙方采购运输,施工企业应计取所有的材料采购、运输、保管费用;(2)甲方供货到施工现场,施工企业应计取材料的卸车费(特别是钢材)、保管费。513、场制作的砼试块(质检部门测验砼强度),此费用是包括在材料费中还是按实甲方负担?如果包括在材料费中,甲方供应水泥,是否甲方应当负担一部分费用?在材料费中。甲方供水泥制成砼试块的检验费,甲方应承担部分的费用(主要部分),因为砼不是仅水泥就可以完成的。514、按规范要求留取的砼抗压强度试块,此试验费用按实甲方买单?还是包括在定额内?(此试验是质量监督站和监理工程按规范规定要求留置) 应包括在定额内。96定额以前(包括96定额)检验试验费包括建筑材料一般的检验试验(产品有合格证后,材料的检验主要是通过企业自设试验室进行检验)。但随着工程质检部门对工程材料的检验内容的要求,所有材料都需进行检验(其中有规范规定的,也有质检部门规定的),而这笔费用有谁来支付就有些问题(定额给的费用少,范围窄,不能满足费用的支付)。   03费用定额(灰皮),为解决这个问题,规定:凡规范规定的试验检验,应包括在材料费中,企业报价时应包括在内;而2004费用定额(蓝皮),又回到96定额以前的概念里;而现在的检验试验内容比以前多的多;所以此问题更加突出!就目前来说,材料检验费应有所区分:   一、现场制作的构件,包括砼试块,应包括在材料费中;   二、现场用材料(包括钢材等原材料和砼预制构件、铝合金等半成品材料),需检验的应由业主承担,包括在工程费中。515、《山东省建筑工程费用及计算规则》(蓝皮)中规定材料费包括一般的检验试验费,在各地发布的材料信息价格中是否也包括此项费用?如果甲乙双方对三材协商定价,乙方自行购买采购材料,是否可视为包括一般的检验试验费。(甲乙双方事先未约定)应该包括。若双方未约定检验试验费,而价格由双方约定,应视为所约定的价格中不包括检验试验费。关于定额中的检验试验费,是指由施工单位对所用材料进行一般的检验试验,而不是由质检部门进行检验费费用。516、用03版定额结算时,甲方供料的材料试验费如何计取? 在03定额费用构成及计算规则(灰皮)材料费构成中有明确规定:规范规定对建筑材料、构件、进行鉴定检查发生的费用包括在材料费中;而在03定额费用构成及计算规则(蓝皮)材料费构成中未有明确规定;你所说的甲方供材的材料试验费,应按实计算,由甲方支付。517、在使用2003消耗量定额结算时,甲方签认电缆及配电箱数量,此部分工程量是否计取安全施工费,如果计取同取费中的临时设施费是否重复?2003年定额之前,你所说的内容是单独计算(不包括在临设内,属临设增补项目);2003年定额安全施工费单独计列,省站要求各市根据情况,自行确定;这样,你说的甲方签认电缆及配电箱数量,此部分工程量是否计取安全施工费,要看各市规定中是否包括(各市包括的内容不同),还是单独计算。518、现有一工程,原工程量清单投标时,标书唱标单中明确人工费15元/工日。而签合同时结算办法为变更、签证结算执行03消耗量定额最新规定,请问结算时人工费按15元/工日,还是按最新规定人工费结算? 按最新规定人工费结算,因为合同已约定。另外,人工单价、各种费率,定额都是参考;但合同明确约定了,就不是参考了,就要履行了。519、03定额措施费中:二次搬运费的运距,定额是否有明确规定?是多少呢?如因为场地狭小,多次搬运,能否签证按实计取呢? 二次搬运费的计算,应该说只有发生了二次装卸的情况才能计算。而实际施工,发生二次装卸的情况几乎没有。   因为,材料价格中包括运至现场的费用(不论是材料还是构件),由于现场不能堆放,而放到场外某地;从场外某地装车运输至现场操作地点(此时仅发生一次装卸)。所谓二次搬运,在施工现场很少发生,仅仅发生的是运输距离的增加(我这样解释是否清楚)。不过,03定额将二次搬运费放到施工措施费中包干使用,所以也不存在多次搬运,运距多远。520、合同中约定执行消耗量定额,主材甲方定价,总造价下浮5%(定价材料不下浮),取费时我在合计那一行系数填为95,这样主材就给下浮5%了,我现在要给人家补上,可怎样补呢?在结算书中补上一个主材费呢,还是在独立费中给补上没有参加取费前的主材费呢?换句话说,主材不下浮这句话是指取了定额管理费及税金后不下浮还是没取费前不下浮?你可以这样处理:既然是总造价下浮5%(而且是定价材料不下浮),你不要在合计栏里修改什么,按约定的取费办法计算出总价后,在总价中扣除定价材料(数量*定价),而后乘以95%,最后再加上扣除定价材料(数量*定价),形成工程总造价。521、 现在招标中,招标代理费是由招标单位承担,还是由中标单位承担,我没有查到有关资料及有关文件,有的招标文件规定由中标单位承担,有的没有规定,没有规定的该由谁承担,若协商招标单位与中标单位共同承担,比例怎样确定?有文件规定么?若要补招标手续该怎么承担?招标代理费是根据国家法改委2002年[1980]号文件规定;文件大意是:招标代理费以谁委托谁付费的原则,但招标文件另有规定的除外。522、去年我们开发的办公楼因为冬季施工设计要求防冻剂按砼水泥用量的5%掺入,这5%的防冻剂还单另给施工方吗?是否包括在冬雨季施工增加费当中?如果包括在冬雨季施工增加费当中防冻剂的量是怎样确定的?定额中的冬雨季施工增加费不包括设计砼冬季施工的外加剂。523、我们有一个结算工程,合同签订是2004年8月份,结算标准约定执行2003年《建筑工程消耗量定额》及相应2004年取费标准,除双方约定调价材料外,其它执行相应《价目表》中的价格,请问沈老师调价材料,按04年取费标准,是否按双方约定的实际材料价格进入直接工程费参加计取措施费(费率部分)、企业管理费、利润、规费、税金等费用?你若是施工单位,你的合同约定有问题。按合同约定的原意看,结算标准约定执行2003年《建筑工程消耗量定额》及相应2004年取费标准,那只能按定额价目表中的计费价格取费,而不是际材料价格进入直接工程费参加取费。   说约定有问题,是因为:定额中的价格、消耗量、取费都可以合同约定;你约定的条件对自己不是很有利。 524、请问如合同约定税前让利5%,材差及人工价差部分是否也参与让利基数?如有甲方供材,那部分甲方材料是否也参与让利基数?(合同未说明仅说明税前让利5%),为什麽?首先说明,所谓的税前让利就目前来说,没有明确的一个定义。通常来说:税前让利是指,扣除甲方供材后的工程结算值。因为甲方供材是将工程用材料直接供应到施工现场,工程结算时,只能按定额价格扣除甲方材料(实际甲方采购价不知道。就是知道,没有采购发票、财务账目补充施工单位“走”,也没办法)。525、建设单位在合同中注明分包项目(如铝合金、塑钢门窗工程)施工单位只计取1.5%的协调费,施工单位可否再计算上述项目的成品保护费?这也要看合同如何约定的,若没有约定,可与建设单位协商,我想这点费用,建设单位不会“吝啬”的。526、关于03消耗量材料费里包括的一般材料的检验包含那些内容.在哪些相关的规范上可以找到?我们有一个工程,做了如下检测,可否向建设单位进行索赔:1、室内环境检测;2、石材放射性检测;3、消防器材检测;4、镀锌钢管镀锌层均匀性检测。查施工规范。3、消防器材检测;4、镀锌钢管镀锌层均匀性检测;好像规范中未有,此费用是有关部门下发的文件。另外,新的费用计算规则,未提及此检验内容。 527、某外墙保温工程甲方给施工单位的签证为30元/平米但未说明是否参与取费,请问结算时是否还参与取费?甲方给施工单位的签证为30元/平米,一般是成活价,仅计算税金。528、材料检测试验费单独计算,怎样计算?按实际做的试验发生的费用还是取一个合理的系数,如果按系数计算,是否应为"材料基价*系数,另外,系数取值多少比较合理?有没有可参考的系数?材料检测试验费主要是指质量检验部门收取的费用。此费用一般按实计算,由双方约定谁付费用。529、请问消耗量定额中二次搬运费中考虑的搬运次数为几次?二次搬运费的概念是发生二次装卸的情况。一般是不发生的(定额就一次。其实一次也多了)。你可以举个例子看看,是否发生了二次装卸的情况?530、有一个工程,合同约定包死价,施工过程中做法变更,需扣减原来的做法,增新的做法。扣除原来做法工程量是按投标预算书扣还是按图纸工程量扣?(因标书工程量和图纸上的工程量不一致)应按投标预算书扣,因为合同是按投标预算书签订的总价合同,并按此包死。531、 (1)在工程审计中,结算方式为中标价+变更调整,是以施工单位的投标书为基础,还是以中介部门编制的标底为基础进行变更调整?(2)中标后,建设单位把夹板门扇分包给其他单位,需从施工单位中标价中扣除,却发现施工单位的投标书中无此项目,是否以图纸上的数量扣除?(3)03定额中,外墙贴铝塑板能否套用塑铝板幕墙项目?(1)肯定是以施工单位的投标书为依据(除非合同另有约定);(2)是总价包死的合同?或其他形式的合同?招标文件中包不包括此内容?还是漏报?(3)不能,应分别套用:基层板、贴铝塑板项目。532、合同规定变更项目据实结算,取费类别等按原预算,原预算中土建和装饰合并取费,在结算时,施工方要求变更部分中土建和装饰分类取费,施工方说关于96定额曾有补充文件说装饰部分超过总价的3%即要分类取费,此种说法是否属实?是否应分类取费?关于取费,照理来说应该分开记取。至于文件规定,96定额没有,90定额有此说法。你现在若不分开,装饰遇贴花岗岩,也按土建直接费取?估计你不会同意。还是分开合理。533、 (1)使用2003年消耗量定额,工程中主要材料由甲方指定品牌、价格,采购及保管费怎样计取?费率为多少?(2)本工程为2005年8月份签定的合同,工程为费率招标,使用2003年消耗量定额,2004年取费文件,关于安全文明施工费合同中未有明确约定,现在我们临沂2005年12月7日临建价发{2005}8号文件刚颁布了关于发布“临沂市建设工程安全施工费消耗量定额和价目表”的通知,工程结算安全施工费是执行新颁布的文件还是不执行?(1)指定品牌没有问题;指定价格,要看合同如何约定,是否包括采购保管费。此费用03定额没有新的规定,还是2.5%。   (2)应按新的规定,除非合同已约定包死不调整。534、(1)施工合同中措施费包干,可否将超高费看做是措施项目不再另加费用?(2)03定额结算中土石方为分包项目,此时总承包单位已进入场地,合同已签订,请问此时发生的施工降排水能否看做是包干措施项目内容不再另加费用?(3)如施工降排水发生在签订合同前,能否将此费用看做包干措施不再另加?(1)应按措施项目不再另加费用(因为都属于定额第十章内容)。(2)冬雨季施工费用已包括,不再另加费用;但地下涌水除外(3)同第二条 535、消耗量定额,施工单位在施工现场的临时厕所,临时淋浴间,管理人员临时宿舍,还有给建设单位提供的临时管理用房是不是包括在临时设施费里?是否还需要计算?包括,不单独计算。536、在03年青岛汇编中42页9.“当新建工程类别较高,装饰设计标准较低,装饰每平方米定额直接费低于1000元时,其装饰工程类别按建筑类别降低一个类别标准执行”。请问“类别较高”是指几类工程?“每平方米”是否指装饰面积?青岛汇编这句话是96定额综合解释的内容。“类别较高”是指一类工程。“每平方米”是指做装饰部分的建筑面积。537、我这有一份施工合同,采取大包方式(即交钥匙工程),请问施工过程中如果出现甲方要求的变更,是否需要另行计算费用?合同中对于出现变更等情况应有相应的规定。如果没有,对于甲方要求的变更,应该另行计算费用。538、 03消耗量费用定额,材料试验费问题!   我们和甲方签订的工程合同材料试验费是这样约定的:“甲方供材料由甲方必须提供合格证,如复试后不合格,其复试费用及材料的退场费由甲方承担。  我们工地的水泥、钢材、木材,商品砼均有甲方供应。请问老师:”砼试块、砂浆试块“的试验费用是由我们双方谁来承担比较合理! 539、03消耗量定额1、临时设施费中是否包含场内硬化道路的拆除及垃圾清运?2、安全施工费中是否包含防护用钢筋的材料费?这些费用都应该在安全文明施工费中。但是否包括你说的内容,这要看编制费率人是否考虑了。你可以打电话:0531-87087067,找省站王科长咨询一下。540、03消耗量定额。  砌筑砂浆、抹灰砂浆定额中考虑为过筛净砂,请问老师,我们在编制工程结算时,是否再按照每立方米另外计算过筛0.3工日。砂的损耗又怎样计算。定额综合解释有点“乱”。定额中所用的砂,均为过筛净砂。过筛净砂与原砂(天然砂)应在材料价格中处理(单价不同。过筛砂的单价中就包括过筛用工和砂的损耗)。采用03消耗量定额,我现在施工的工程,其中木材合同约定由甲方供应,请问老师:定额的的那些木材作为甲供木材考虑的!定额中的木材都可以甲方供应。542、“03消耗量费用定额”中的临时设施费是否包括施工现场用的:配电箱、开关箱、电缆等!不包括。应在安全文明施工费中包括。 在材、机分析时,机械台班单价调整还是不调整?(租赁的按租赁价调整?/自有的按新的03机械台班费调整?还是统统不予调整?)措施费中(冬雨季施工、夜间施工、工程成品保护费)是按规定费率不予调整?还是按实际计取,有的计取没有的不计取。施工单位承担招标代理费,该费用应列入造价吗?如果不是如何?调不调整主要看合同和招标文件如何约定;若合同及招标文件无明确不计的话,应全部计取。不列入造价,应在企业管理费中列支。请问执行清单报价(消耗量定额)的工程,结算时甲供材(钢筋、水泥等)工程量是否按定额分析含量与实际用量比较找超、欠供?若不是请明确如何计量。甲供材在投标时已报单价,超、欠供部分单价如何计算?首先,清单工程与消耗量定额是截然不同的(不论清单是企业自主报价,还是套用消耗量定额的报价)。   1清单的施工合同签订后,若甲方供料,其供料数量应按清单报价时的材料汇总数量供料(可以适当少一点),结算扣材料款,按报价材料单价乘供料数量。  (1)材料供料单价高于报价单价时,高出部分,业主内部转帐处理(这种情况很少出现。因为,业主采购高于报价,可按报价让企业采购,不用自己再供材);  (2)材料供料单价低于报价单价时,若合同未有约定,应按企业报价扣除;  (3)若在招标文件中已注明甲方供料,则甲方供料的清单综合单价应为暂定价,结算时,可将清单中的材料扣除。    2.按消耗量定额签订的合同,甲方供材,首先应在合同中注明(或在招标文件中注明);结算时,应按定额分析数量乘以工程量与实际供应量比较找超、欠供结算。材料单价与清单相同。   3.甲供材在投标时已报单价(是否已约定单价?),结算时就应按约定单价扣除。至于超供数量,其原因较为复杂;一般不能以超供多少100%的在工程结算中扣除。欠供材料比较好办,就按定额分析数量乘以工程量,计算清楚即可。545、《山东省建筑工程费用及计算规则》(蓝皮)中规定材料费包括一般的检验试验费,在各地发布的材料信息价格中是否也包括此项费用?如果甲乙双方对三材协商定价,乙方自行购买采购材料,是否可视为包括一般的检验试验费。(甲乙双方事先未约定)应该包括。若双方未约定检验试验费,而价格由双方约定,应视为所约定的价格中不包括检验试验费。关于定额中的检验试验费,是指由施工单位对所用材料进行一般的检验试验,而不是由质检部门进行检验费费用。546、  1、"03山东省建筑工程费用定额"。装饰工程的取费类别是以每平方米建筑面积的人工费划分的,现我公司施工的工程有一部分工程项目有甲方直接外包,问:我公司施工的“装饰工程的取费类别”是否包括甲方直接外包的项目的人工费!   2、"03山东省建筑工程费用定额"中是否包括“生活用水、电费用! 1、不包括;2、包括在临时设施费中。547、03定额:1、综合解释中独立基础高度超过1米时计算脚手架,请问设备基础、满堂基础高度超过多少时计算脚手架?基础深度超过多少时应该计算脚手架?2、现浇砼柱子、梁高度超过多少时计算脚手架?3、设备基础、管架长廊(无围护结构)是否计算场地平整?4、面积计算规则326号文件中“墙、窗、门为围护结构”,请问平台周围的钢栏杆是否为围护结构?5、室外楼梯顶部的砼雨棚是否认为是永久性顶盖?1、你可以咨询省定额站,咨询一下,是一步基础高度超过1m,还是总高度?另外,请省站先修改土方计算规则,因为这样要增加挖土方工作面;2、什么意思?3、不计算;4、不是;5、不属于。548、关于《山东省建筑工程消耗量定额》部分问题的解答     编者案:即墨市解本森同志对建筑工程消耗量定额提出有关问题,现网上予以答复,以飨读者。上  册      1、挖沟槽中各种检查井和排水管道接口等处因加宽而增加的工程量均不增加,当底面积>20m2的井,应怎样计算其工程量?    答:底面积大于20m2的各类池井,按设计池井的体积以立方米单独计算工程量,套用挖土方相应项目。    2、P47预制钢筋砼管桩与板桩应套什么定额?    答:(1)预制钢筋砼管桩,执行2-3-9~12定额子目。       (2)预制钢筋砼板桩,执行2-3-13~16定额子目。    3、P72定额内未包括钢板桩的制作,除锈、刷油,发生时应套什么定额?    答:定额打钢工具桩项目中钢板桩是按成品考虑的,其制作与养护均应包括在其价格内。    4、P271"无纱单扇玻璃窗"是否应改为"无纱单层玻璃窗"?    答:定额名称中"单扇"应为"单层"。    5、P272"无纱双扇玻璃窗"是否应改为"无纱双层玻璃窗"?    答:定额名称中"双扇"应为"双层"。     6、P183"十四"倒数第三行"线密度"的含义是什么?    答:线密度是指线状物体单位长度的重量。    7、P279倒数4行"花岗石板"是否应改为"花岗岩板"?    答:应为"花岗石板"。    8、P295工作内容:"防水抹弱处贴附加层"是否将抹改为薄?    答:P295工作内容中,"防水抹弱处贴附加层"应为"防水抹薄处贴附加层"。    9、工程量计算规则P24(二),设计要求安装勾头(卷尾)或博古(宝顶)等时,另按个计算,应套什么定额?    答:执行仿古园林定额有关项目。    10、工程量计算规则P25三:(二)屋面保温层按设计图示面积乘以平均厚度,其图示面积是否可按投影面积乘以屋面坡度系数?    答:按工程量计算规则规定计算。    11、P401,工作内容:(1)、(2)错位。    答:P401工作内容(1)、(2)排版错误。    12、P404,8-6-16项"剁斧花岗石"是否应改为"剁斧花岗岩"?    答:应为"剁斧花岗石"。    13、P427,8-7-52项"剁斧花岗石"是否应改为"剁斧花岗岩"?     答:应为"剁斧花岗石"。    14、P430,8-7-59"剁斧花岗石坡道"是否应改为"剁斧花岗岩坡道"?    答:应为"剁斧花岗石"坡道。    15、工程量计算规则P29,正5行,"填料按烟囱筒身与内衬之间的体积以立方米计算,不扣除连接横砖(防沉带)的体积"、"其人工已包含在烟道内衬定额中"现应怎样套定额?    答:填料按设计填料的种类,套用相应定额项目。但需扣除相应定额项目中的人工数量。    16、"七"金属结构制作工程,工程量计算时,是否计算其损耗?    答:不单独计算损耗,金属结构的制作下料损耗已在规则中说明。  下   册    1、金属构件安装未包括其损耗量,其损耗量应如何计算?    答:金属构件安装不计算安装损耗。    2、P381,三角形组合屋架(金属下弦拉杆)是否应改为(木制下弦拉杆)?是否应增加"安装字样"?    答:(1)定额无误。        (2)该项目是屋架安装项目。    3、P385,天窗架、端壁板是否应增加"安装"字样?    答:小节名称已说明。    4、P390、392、P394、P396在项目栏内容中是否应添加"轮胎式起重机"字样?    答:凡定额子目中机械栏中有轮胎式起重机的,定额是按轮胎起重机考虑的。    5、P397,10-3-189,10-3-190当不焊接时应怎样套定额?    答:执行定额不调整。    6、当钢柱、钢吊车梁需拼装时应套什么定额?    答:钢柱、钢吊车梁分别套用各自的安装项目。    7、当钢构件采用塔式起重机安装时应怎样套定额?    答:套用钢构件安装定额项目。    8、工程量计算规则P47,"二"中的(二)"但外墙门窗及装饰面积超过外墙表面积60%以上"中的装饰面积包含哪些?    答:P47工程量计算规则"二"中的装饰面积指外墙做镶贴或幕墙的情况。    9、工程量计算P55(拾),当砼台阶含梯带时,应怎样计算工程量套定额?     答:砼台阶的梯带单独计算,执行相应章节有关子目。若:梯带为砌砖时,执行第三章相应项目,若为砼梯带,执行第四章相应项目。    10、P55工程量计算规则(十三),轻体框架柱(壁式柱)的电梯井壁、单梁、挑梁的模板工程量如何计算,应用什么定额?    答:执行第十章第四节有关规定计算工程量,套用相应定额项目。    11、P78,9-2-101、9-2-102应怎样确定其定额中的干粘结层厚度而按每增减2mm换算。    答:根据施工设计图纸要求,确定干粘结合层厚度。    12、P79怎样确定有定额项目的底层抹灰厚度而进行增减?    答:定额抹灰子目中,凡注有两种以上厚度时(如:9-2-70子目12mm+12mm),前面的厚度为底层厚度;装饰抹灰项目中仅注一种厚度时,其厚度为面层厚度,底层抹灰采用1:3水泥砂浆。    13、P51"六"当外墙贴面的灰缝宽度超过20mm或<5mm时,其块料及灰缝用量怎样调整?    答:(1)灰缝宽度<5mm不调整。       (2)灰缝宽度>20mm时,应调整定额中瓷质外墙砖和勾缝砂浆(1:1水泥砂浆)消耗量,瓷质外墙砖损耗率3%,     1:1水泥砂浆消耗量=定额消耗量×(10-调整后瓷质外墙砖面积)/(10-定额瓷质外墙砖面积)    14、P51"七"当设计有要求时可否执行"顶棚"工程"节中的有关项目"?    答:顶棚工程中没有设置饰线子目。    15、定额中的墙面木龙骨基层,当设计与定额不同时是否可以换算?    答:允许换算,木龙骨损耗率6%。    16、工程量计算规则P38,倒数第三行"木材面刷防火涂料"是否应改为"木板面刷防火涂料"?    答:应为木材面。    17、P256,9-5-119,是否应添加单位(10根)?    答复:定额中已有单位。     18、"费用计算规则"P16,大型机械安拆及场外运输费、垂直运输机械基础安拆费,应怎样计算?    答:该费用计算在交底资料中说明。    19、费用P20,(8)④"套用价目表中相应项目的计费价格"是否应包括其费用的价格?    答:不包括任何费用。    20、费用定额P24,"工程费用计算程序表"是否全适用于P26页"建筑工程费率表"中的五种工程类别?即其计算基础分别是什么?     答:工程费用计算程序表计算方法栏中已说明计算基础。    省标准定额站土建科549、1、在消耗定额中,基础深度超3米,所用的砖砌体及砖模的垂直运输怎么计取?2、在消耗量补充定额中,成品腻子的消耗量与实际用量相差很大(甲乙双方实测在1.5公斤/平方左右)。在结算时可以按实际消耗量调整吗?1、不计算垂直运输;2、定额本身就是参考,可以调整定额用量。550、在消耗量定额中:因设计变更造成部分模板、钢筋拆除,想请教一下这部分模板、钢筋的安、拆费用如何计算?在修缮定额中也没有模板、钢筋的拆除定额。首先,套用修缮定额是不合适的。我想,按搭设的用工和模板加之返工的拆除工程量计算比较合适。551、两个关于消耗量定额中的问题1、主体结构中砼的泵送套用4-4-6 ~4-4-14子目,实际施工中采用汽车泵(甲方认可费用)泵送,结算时能否用汽车泵来换算定额中的砼输送泵,台班用量不变,汽车泵台班单价签证(消耗量定额中没有汽车泵机械台班单价)?如果不妥此部分费用应如何计算合理?2、墙、地面砖镶贴中,根据实际施工排版图计算出面砖的损耗率,甲、乙双方都已签字认可,结算时是否还应加上消耗量定额中的常规损耗率?1、可以说,肯定不合适(因为,砼的输送效率不同)我想,最好单独作补充定额。2、应该加上。因为,排版后的损耗,仅仅为由于面砖的尺寸造成的下料损耗;而定额中的损耗为施工的操作损耗,与排版损耗是两个概念。552、在消耗量定额中,软弱地基换填石屑,深度大于3米,垂直运输不能执行10-2-1子目,但实际施工中基坑深度为12米(甲方只供应到基坑边),发生了塔机的垂直运输费用,该项费用怎么计算?第2个问题是,软弱地基换填毛石砼,基坑深度也为12米,垂直运输能执行10-2-1子目吗?如果可以执行此子目,此10-2-1子目工程量是否为毛石砼的总体积还是消耗量中仅素砼的体积?1、你说的不对吧?甲方将石屑运至基坑边,石屑怎么用塔机运输?用机械或人工装入吊斗内,再运至坑底?没有这样“笨”的施工方法吧?我想不应该计算垂直运输。2、可以执行,但仅仅用于砼体积部分。553、在消耗量定额中,软弱地基换填石屑,深度大于3米,垂直运输能否执行10-2-1子目? 不可以。554、钢结构综合楼在03消耗量定额中套用土建还是安装?他的措施费具体怎么计算?应套用土建(因为是属结构内容)。按建筑面积计算和定额第十章的相关内容计算。555、钢结构综合楼,其钢管柱、钢梁及垂直运输等措施费怎么计算?他等同于一般的砼框架结构吗?在定额套项上属于安装还是土建定额?我单位在用03消耗量定额与甲方结算中,材料分析出来“过筛中沙”,甲方给我们批复的价格是20{假如},这个20为送料单位送到工地的材料价格,并不是过筛后的沙价,是否还应该计筛沙用工?如计,如何计取?应该计算。或按现场签证,或按劳动定额用工。556、甲供钢筋和木材是我们自己到供料地点装卸、运输,木材是我们自己加工成板材的,请问,2003消耗量定额里是否包括这部分费用,如果没有我们是否可以让甲方承担这部分费用?按甲方供材价格加装卸、运输费用(或是由甲方支付费用)。557、(1)人工级配沙石中砂、石各自体积比是多少?(2)塔式起重机安拆费、场外运费的吨位是指“塔吊的额定起吊量”还是“塔吊本身的重量”? (1)级配砂石中砂、石各自体积比,应按设计要求(因为是级配,要有级配比例)。(2)塔吊的起重吨位。558、请教您两个消耗量定额方面的问题。一、深层搅拌水泥桩定额考虑的是否两搅两喷?即向下钻进时搅喷一次,提升时搅喷一次;现在我们遇到的情况是四搅四喷,即钻进时搅喷第一次,提升时搅喷第二次,重复钻进时搅喷三次,提升时搅喷第四次,请教您第二个问题:套定额时,因为第二次钻进和提升不需要进行桩基定位,另外经过第一次搅喷,第二次应该更容易,是否可以在定额消耗量的基础上人机乘以一个小于1的系数?你可以看看定额2-3-55子目及附注内容就明白了。559、个消耗量定额的问题,基础大开挖土方工程:在实际挖土过程中基坑施工单位没有放坡,如按消耗量定额套用1-3-14,在计算工程量时是否按定额交底的规定计算放坡,还是按实际计算放坡?按定额规定的放坡坡度计算。560、问您个关于结算的问题。我在中介机构,现在审计一个2006年的工程,合同签订的结算方式按实结算,执行2003年定额及价目表,合同没有约定随政策性文件调整。现在结算模板损耗(2003年价目表中没有的项目,2006年价目表中补充项目)是否计取? 请以后不要说自己是“审计”,你是中介服务!不计取。因为:你说的所谓政策性文件,从法律法规的角度看,均不属于政策性的。仅仅为参考。定额的法律地位是合同赋予的。561、(03规则)计算外墙脚手架,外墙外边至凹进去外墙外边的长度为1.8米,则1.8*外墙高,并入外墙脚手架?凹进去的长度只要大于0.24米,就要并入外墙长度内计算?一般的说,只要脚手架随建筑物外形的变化而变化的情况,都要计算。562、我公司干了个工程(按03消耗量结算),只把基础施工完了,因甲方原因不让施工了,给我公司结算。结算时“临时设施费”是不是按照目前施工完的工程量作为基价,乘以费率进行结算?还是按整个工程的工程量作为基价乘以费率进行结算?按完成的工程量乘规定系数或约定系数。 我想请教一个消耗量上的问题,整体楼梯中是否包括压在墙内的休息平台板下面的下返梁。(因为计算规则规定伸入墙内部分不另增加,但是全部压在墙内的休息平台板下的下返梁是否单独计算)。谢谢!隐藏时间2008-8-21回复 详细你说的整体楼梯中是否包括压在墙内的休息平台板下面的下翻梁,此梁不是休息平台的下翻梁。此梁一般为圈梁或圈梁兼过梁(一般下面有窗)。此梁单独计算。隐藏我想重复“吴玉芳”的问题,我们的工程是框架结构,后砌填充墙。由于楼层高5.95米,设为三跑楼梯(层间为两个休息平台)休息平台四围都为梁,第一个平台为梁上柱支撑,第二个平台为层间框架梁支撑(平台板两侧与层间框架梁衔接部分只有梁跨长的1/3)。上述情况的梁有的梁在后砌墙完成后突出墙面(梁截面宽大于墙厚),有的梁砌完墙后与墙皮一平。我想问沈老师这类情况怎样去计算楼梯(平台)的面积?梁是并入平台面积,还是单独计算。如果是单独计算梁的话,怎样确定梁与平台板的分界楼梯休息平台的梁没有包括在楼梯子目内。像你说得情况应分开计算。分界线:按梁的内侧外边线。请问(03规则)室内天棚装饰面距设计室内地坪小于等于3.6m时,不计算天棚装饰脚手架?按30%的满堂脚手架计算。'
