• 6.06 MB
  • 82页

建筑工程预算经验房产开发流程等各种知识汇总

  • 82页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

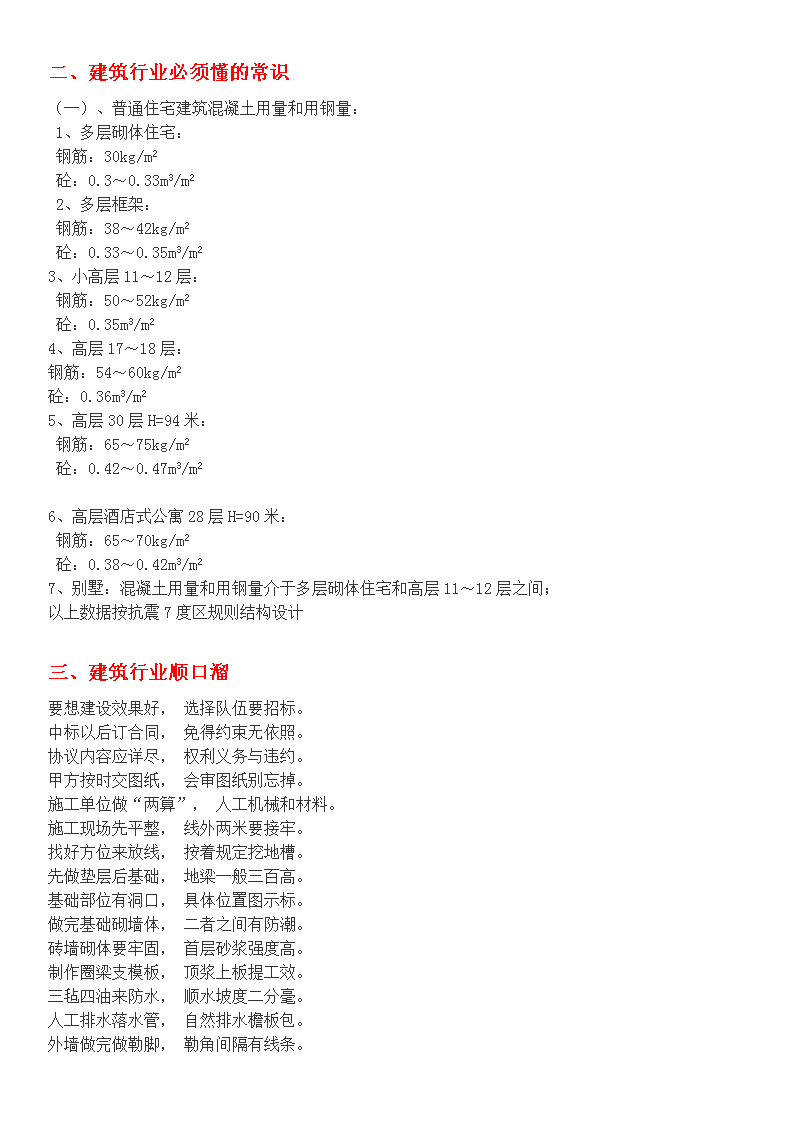

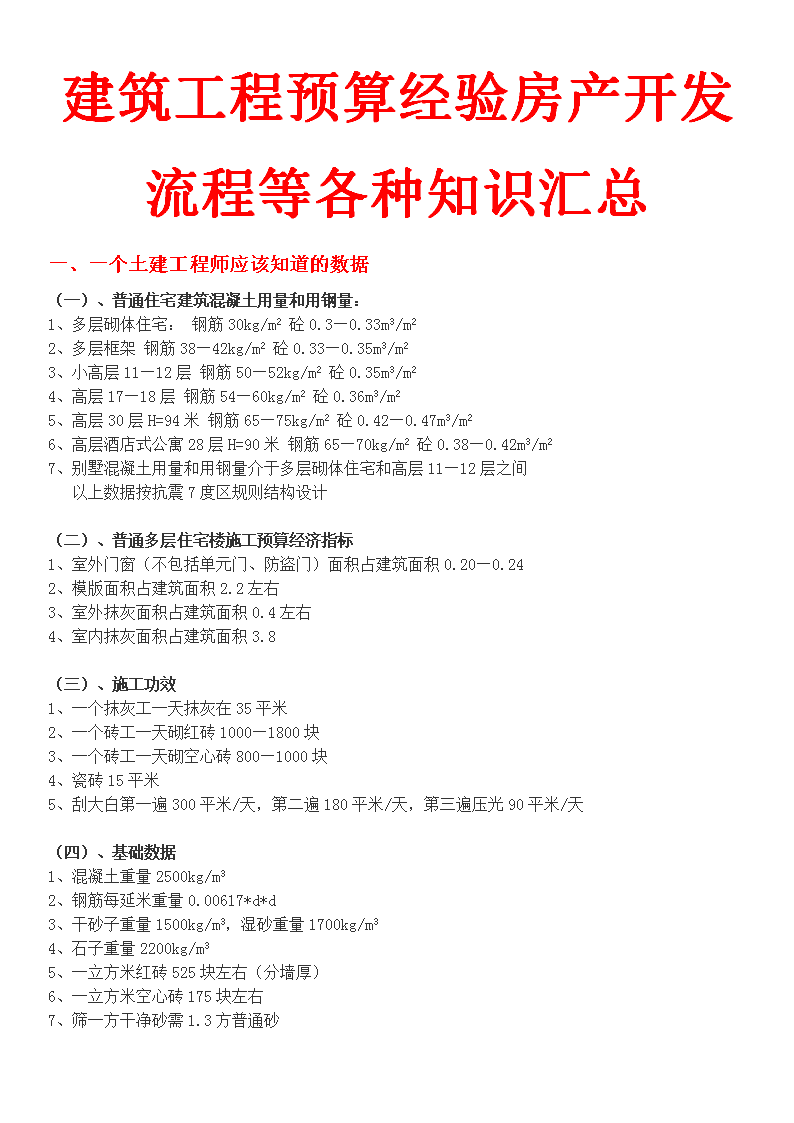

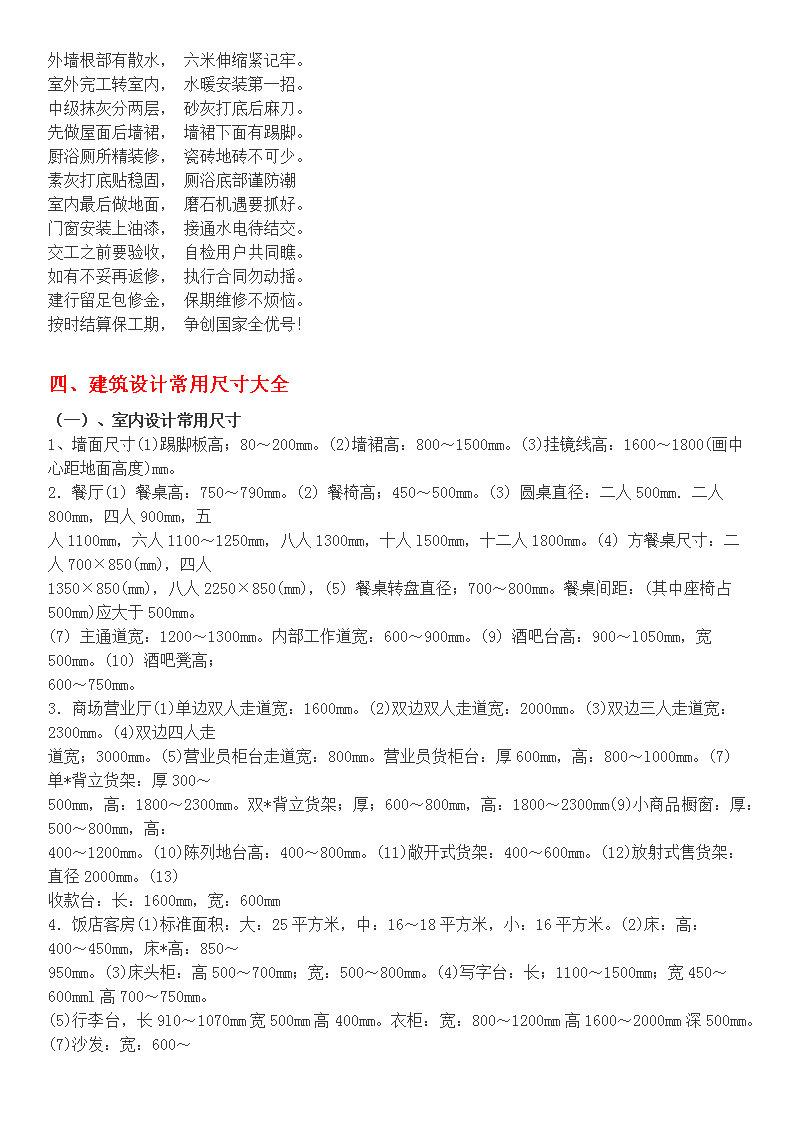

'建筑工程预算经验房产开发流程等各种知识汇总一、一个土建工程师应该知道的数据(一)、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30kg/m2砼0.3—0.33m3/m22、多层框架钢筋38—42kg/m2砼0.33—0.35m3/m23、小高层11—12层钢筋50—52kg/m2砼0.35m3/m24、高层17—18层钢筋54—60kg/m2砼0.36m3/m25、高层30层H=94米钢筋65—75kg/m2砼0.42—0.47m3/m26、高层酒店式公寓28层H=90米钢筋65—70kg/m2砼0.38—0.42m3/m27、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间以上数据按抗震7度区规则结构设计(二)、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.242、模版面积占建筑面积2.2左右3、室外抹灰面积占建筑面积0.4左右4、室内抹灰面积占建筑面积3.8(三)、施工功效1、一个抹灰工一天抹灰在35平米2、一个砖工一天砌红砖1000—1800块3、一个砖工一天砌空心砖800—1000块4、瓷砖15平米5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天(四)、基础数据1、混凝土重量2500kg/m32、钢筋每延米重量0.00617*d*d3、干砂子重量1500kg/m3,湿砂重量1700kg/m34、石子重量2200kg/m35、一立方米红砖525块左右(分墙厚)6、一立方米空心砖175块左右7、筛一方干净砂需1.3方普通砂 二、建筑行业必须懂的常识(一)、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋:30kg/m2砼:0.3~0.33m3/m22、多层框架:钢筋:38~42kg/m2砼:0.33~0.35m3/m23、小高层11~12层:钢筋:50~52kg/m2砼:0.35m3/m24、高层17~18层:钢筋:54~60kg/m2砼:0.36m3/m25、高层30层H=94米:钢筋:65~75kg/m2砼:0.42~0.47m3/m26、高层酒店式公寓28层H=90米:钢筋:65~70kg/m2砼:0.38~0.42m3/m27、别墅:混凝土用量和用钢量介于多层砌体住宅和高层11~12层之间;以上数据按抗震7度区规则结构设计三、建筑行业顺口溜要想建设效果好,选择队伍要招标。中标以后订合同,免得约束无依照。协议内容应详尽,权利义务与违约。甲方按时交图纸,会审图纸别忘掉。施工单位做“两算”,人工机械和材料。施工现场先平整,线外两米要接牢。找好方位来放线,按着规定挖地槽。先做垫层后基础,地梁一般三百高。基础部位有洞口,具体位置图示标。做完基础砌墙体,二者之间有防潮。砖墙砌体要牢固,首层砂浆强度高。制作圈梁支模板,顶浆上板提工效。三毡四油来防水,顺水坡度二分毫。人工排水落水管,自然排水檐板包。外墙做完做勒脚,勒角间隔有线条。 外墙根部有散水,六米伸缩紧记牢。室外完工转室内,水暖安装第一招。中级抹灰分两层,砂灰打底后麻刀。先做屋面后墙裙,墙裙下面有踢脚。厨浴厕所精装修,瓷砖地砖不可少。素灰打底贴稳固,厕浴底部谨防潮室内最后做地面,磨石机遇要抓好。门窗安装上油漆,接通水电待结交。交工之前要验收,自检用户共同瞧。如有不妥再返修,执行合同勿动摇。建行留足包修金,保期维修不烦恼。按时结算保工期,争创国家全优号!四、建筑设计常用尺寸大全(一)、室内设计常用尺寸1、墙面尺寸(1)踢脚板高;80~200mm。(2)墙裙高:800~1500mm。(3)挂镜线高:1600~1800(画中心距地面高度)mm。2.餐厅(1)餐桌高:750~790mm。(2)餐椅高;450~500mm。(3)圆桌直径:二人500mm.二人800mm,四人900mm,五人1100mm,六人1100~1250mm,八人1300mm,十人l500mm,十二人1800mm。(4)方餐桌尺寸:二人700×850(mm),四人1350×850(mm),八人2250×850(mm),(5)餐桌转盘直径;700~800mm。餐桌间距:(其中座椅占500mm)应大于500mm。(7)主通道宽:1200~1300mm。内部工作道宽:600~900mm。(9)酒吧台高:900~l050mm,宽500mm。(10)酒吧凳高;600~750mm。3.商场营业厅(1)单边双人走道宽:1600mm。(2)双边双人走道宽:2000mm。(3)双边三人走道宽:2300mm。(4)双边四人走道宽;3000mm。(5)营业员柜台走道宽:800mm。营业员货柜台:厚600mm,高:800~l000mm。(7)单*背立货架:厚300~500mm,高:1800~2300mm。双*背立货架;厚;600~800mm,高:1800~2300mm(9)小商品橱窗:厚:500~800mm,高:400~1200mm。(10)陈列地台高:400~800mm。(11)敞开式货架:400~600mm。(12)放射式售货架:直径2000mm。(13)收款台:长:1600mm,宽:600mm4.饭店客房(1)标准面积:大:25平方米,中:16~18平方米,小:16平方米。(2)床:高:400~450mm,床*高:850~950mm。(3)床头柜:高500~700mm;宽:500~800mm。(4)写字台:长;1100~1500mm;宽450~600mml高700~750mm。(5)行李台,长9l0~1070mm宽500mm高400mm。衣柜:宽:800~1200mm高1600~2000mm深500mm。(7)沙发:宽:600~ 800mm高:350~400mm*背高1000mm衣架高:1700~1900mm。5.卫生间(1)卫生间面积;3~5平方米。(2)浴缸长度;一般有三种1220、1520、1680mm;宽;720mm,高450mm。(3)坐便;750×350(mm)。(4)冲洗器:690×350(mm)。(5)盟洗盆:550×410(mm)。淋浴器高:2100mm。(7)化妆台;长:1350mm;宽450mm。6.会议室(1)中心会议室客容量:会议桌边长600(mm)。(2)环式高级会议室客容量;环形内线长700~l000mm。(3)环式会议室服务通道宽:600~800mm。7.交通空间(1)楼梯间休息平台净空:等于或大于2100mm。(2)楼梯跑道净空:等于或大于2300mm。(3)客房走廊高;等于或大于2400mm。(4)两侧设座的综合式走廊宽度等于或大于2500mm。(5)楼梯扶手高;850~1100mm。门的常用尺寸:宽:850~1000mm。(7)窗的常用尺寸;宽;400~1800mm,(不包括组合式窗子)窗台高;800~1200mm。8.灯具(1)大吊灯最小高度:2400mm。(2)壁灯高:1500~1800mm。(3)反光灯槽最小直径:等于或大于灯管直径两倍。(4)壁式床头灯高:1200~1400mm。(5)照明开关高:1000mm。9.办公家具(1)办公桌:长:1200~1600mm:宽:500~650mm5高;700~800mm。(2)办公椅:高;400~450mm长×宽:450×450(mm)。(3)沙发:宽:600~800mm;高:350~400mm;*背面:1000mm。(4)茶几;前置型:900×400×400(高)(mm);中心型:900x900×400(mm)、700×700×400(mm);左右型:600×400×400(mm)。(5)书柜:高:1800mm,宽:1200~1500mm;深:450~500mm。书架:高:1800mm6宽:1000~1300mm;深:350~450mm。(二)、室内设计及家具设计的基本尺寸(单位:厘米)衣橱:深度:一般60~65;推拉门:70,衣橱门宽度:40~65推拉门:75~150,高度:190~240矮柜:深度:35~45,柜门宽度:30~60电视柜:深度:45~60,高度:60~70单人床:宽度:90,105,120;长度:180,186,200,210双人床:宽度:135,150,180;长度180,186,200,210圆床:直径:186,212.5,242.4(常用)室内门:宽度:80~95,医院120;高度:190,200,210,220,240厕所、厨房门:宽度:80,90;高度:190,200,210窗帘盒:高度:12~18;深度:单层布12;双层布16~18(实际尺寸)沙发:单人式:长度:80~95,深度:85~90;坐垫高:35~42;背高:70~90双人式:长度:126~150;深度:80~90三人式:长度:175~196;深度:80~90四人式:长度:232~252;深度80~90茶几:小型,长方形:长度60~75,宽度45~60,高度38~50(38最佳)中型,长方形:长度120~ 135;宽度38~50或者60~75正方形:长度75~90,高度43~50大型,长方形:长度150~180,宽度60~80,高度33~42(33最佳)圆形:直径75,90,105,120;高度:33~42方形:宽度90,105,120,135,150;高度33~42书桌:固定式:深度45~70(60最佳),高度75活动式:深度65~80,高度75~78书桌下缘离地至少58;长度:最少90(150~180最佳)餐桌:高度75~78(一般),西式高度68~72,一般方桌宽度120,90,75;长方桌宽度80,90,105,120;长度150,165,180,210,240圆桌:直径90,120,135,150,180书架:深度25~40(每一格),长度:60~120;下大上小型下方深度35~45,高度80~90活动未及顶高柜:深度45,高度180~200木隔间墙厚:6~10;内角材排距:长度(45~60)*90建筑行业所有计算公式大全 施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后 4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中 6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模 8、外墙模板挂模。注意要用止水螺杆9、管道预埋 10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模 11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。12、地下室底板砼浇捣后 13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛 16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。 18、柱的垂直度检查 19、地下室柱的砼浇捣完毕 20、人防门预埋安装中21、地下室顶板砼浇捣中 22、地下室外墙模板拆除后的止水螺杆处理 23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块 24、外墙止水螺杆割除后水泥砂浆修补 25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。还有个别木方挑头太长了。 27、圆柱模板安装施工中 28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆 29、地下室30、地下室砖墙砌筑 31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。 33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。34、消防喷淋管施工中 35、楼面模板施工完毕。呵呵,柱箍筋堆得太高了。36、楼板钢筋施工中。 37、地下室风管安装中。38、消防喷淋管过人防墙。 39、空调的冷冻水管施工中。40、楼梯踏步施工中。 41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。 43、地面贴砖前做地面找平层,内布钢筋网片,两边做灰饼。44、冰水管焊接处防锈处理,外面是保温层。 45、地面贴砖。 46、砖缝用专门的填缝剂进行填缝。47、自动扶梯(人行道)吊装安装中。 48、地下室的人防门。 土建与水电全套计算规则一、土建计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式:运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。运土工程量=挖土总体积-回填土总体积式中计算结果为正值时表示余土外运,为负值时表示取土回填。五、打、压预制钢筋混凝土方桩 1、打预制钢筋混凝土桩的体积,按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)2、送钢筋混凝土方桩(送桩):当设计要求把钢筋砼桩顶打入地面以下时,打桩机必须借助工具桩才能完成,这个借助工具桩(一般2~3m长,由硬木或金属制成)完成打桩的过程叫“送桩”。计算方法按定额规定以送桩长度即桩顶面至自然地坪另加0.5米乘以横截面积以立方米计算,计量单位:m3,公式如下:V=桩截面积×(送桩长度+0.5m)送桩长度——设计桩顶标高至自然地坪。3、接桩:接桩是指按设计要求按桩的总厂分节预制运至现场先将第一根桩打入将第二根桩垂直吊起和第一根桩相连后再继续打桩硫磺胶泥按桩——计量单位:m2;按桩截面积电焊接桩——计量单位:t;按包角钢或包钢板的重量。六、打、压预应力钢筋砼管桩按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)桩内灌芯工程量计算,计量单位:m3V=管桩桩孔内径截面积×设计灌芯深度七、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。(2)、夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)设计夯扩投料长度——按设计规定计算。(3)钻孔混凝土灌注桩成孔工程量,计量单位:m3钻土孔V=桩径截面积×自然地面至岩石表面的深度;钻岩孔V=桩径截面积×入岩深度度混凝土灌入工程量,计量单位:m3V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计桩长——桩顶标高至桩底标高基础超灌长度——按设计要求另行计算。泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。八、人工挖孔桩(1)、人工挖孔工程量:计量单位:m3V(人工挖土)=护壁外围截面积×成孔长度成孔长度——自然地坪至设计桩底标高 V(淤泥、流砂、岩石)=实际开挖(凿)量(2)砖、混凝土护壁及灌注桩芯混凝土工程量:计量单位:m3工程量按设计图示尺寸的实体积九、水泥搅拌桩、粉喷桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积(长度如有设计要求则按设计长度)。双轴的工程量不得重复计算,群桩间的搭接不扣除。十、长螺旋或旋挖法钻孔灌注桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积或螺旋外径面积(长度如有设计要求则按设计长度)。十一、基坑锚喷护壁成孔及孔内注浆。按设计图纸以延长米计算十二、护壁喷射混凝土按设计图纸以平方米计算。十三、砖基础计算规则1、基础与墙身(柱身)的划分:(1)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。(2)基础与墙身使用不同材料时,位于设计室内地面﹢300MM以内时,以不同材料为分界线,超过﹢300MM时,以设计室内地面为分界线。(3)砖、石围墙,以设计室外地坪为界线,以下为基础,以上为墙身。2、砖基础的计算方法(计价表规则)(1)砖基础不分墙厚和高度,按图示尺寸以m3计算。其中基础长度:外墙墙基按外墙的中心线计算;内墙墙基按内墙基最上一步的净长线计算。(2)不扣除的部分:基础大放脚T形接头处的重叠部分,嵌入基础内的钢筋、铁件、管道、基础防潮层、单个面积在0.3m2以内孔洞所占体积,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。(3)应扣除的部分:嵌入基础内的钢筋砼柱梁板和地圈梁的体积(4)砖基础大放脚的工程量计算:常用砖基础一般为定型的阶梯形式,每个台阶以固定尺寸向外层层叠放出去,俗称大放脚基础。根据大放脚的断面形式分为:等高式大放脚和间隔式大放脚。为了简便砖大放脚基础工程量的计算,可将放脚部分的面积折成相等墙基断面的面积。一般情况,我们可以先从折算表中查出折算高,再去计算增加断面。大放脚计算公式为:大放脚基础工程量=基础长度×墙基厚度×(基础高度+折算高度)十四、砖砌实砌墙体工程量计算规则1、计算方法及公式:应区分不同墙厚和砌筑砂浆种类以m3计算。墙体体积=(墙体长度×墙体高度-门窗洞口面积)×墙厚-嵌入墙体内的钢筋砼柱、圈梁、过梁体积+砖垛、女儿墙等体积2、应扣除部分:门窗洞口、过人洞、空圈,嵌入墙身的钢筋砼柱(如GZ)、梁(GL、QL等),钢筋砖过梁,暖气包壁龛等的体积。不扣除部分:梁头,内外墙板头,檩木,垫木,木楞头,沿椽木,木砖、门窗走头,砖墙内的加固钢筋,木筋,铁件,钢管,每个在0.3m2以下孔洞等所占体积。不增加部分:凸出墙面的窗台虎头砖,压顶线,山墙泛水,烟囱根,门窗套,三皮砖以内的腰线和挑檐等体积;3、墙体长度的确定:外墙长度按外墙的中心线计算,内墙长度按内墙的净长线计算。4、墙身高度的确定(1)、外墙墙身高度 ①坡屋面无檐口天棚者算至墙中心线屋面板底,如图1,无屋面板,算至椽子顶面,如图2。②有屋架、且室内外均有天棚者,算至屋架下弦另加200mm;无天棚者算至屋架下弦底加300mm,如图3。③有现浇钢筋混凝土平板楼层者,应算至平板底面。(2)、内墙墙身高度①位于屋架下弦者,其高度算至屋架底。见图4②无屋架者,算至天棚底另加120mm。见图5③有钢筋砼楼板隔层者,算至板底面。有框架梁时,即框架结构的填充墙,应算至框架梁底面。(3)、内、外山墙墙身高度按其平均高度计算。见图6。女儿墙高度从外墙梁板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)十五、框架结构填充墙工程量计算规则框架间砌体,以框架梁柱间的净空面积乘以厚度计算。框架外表镶贴砖部分,应并入框架间砌体工程量内计算十六、空花墙、空斗墙工程量计算规则空花墙按外形尺寸以m3计算,空花部分不扣除,空花墙外有实砌墙,其中的实砌部分以m3另行计算。空斗墙按外形尺寸以m3计算。空斗部分不扣除十七、砖砌围墙工程量计算规则砖砌围墙以设计图示长度乘以高度以立方米计算;围墙高度为设计室外地坪至砖顶面。砖顶面为如有砖压顶者,算至压顶顶面;如无压顶者,算至围墙顶面;如为混凝土压顶则算至压顶底面。十八、多孔砖墙、空心砖墙工程量计算规则按图示厚度以m3计算,不扣除其孔、空心部分的体积。十九、砌块砌体工程量计算规则加气砼墙、硅酸盐砌块墙、小型空心砌块墙等,按图示尺寸以m3计算,砌块本身空心部分体积不予扣除。按设计规定需要镶嵌砖砌体部分,已包含在定额内,不另计算。二十、垃圾道、烟道、通风道、附墙烟囱等工程量计算规则按外形体积计算,并入所依附的墙体体积内。不扣除每一孔洞横截面在0.1m2以下的体积,但孔洞内抹灰的工程量也不增加二十一、砖柱工程量计算规则按实砌体积以m3计算,柱基础套用相应基础项目。二十二、其他砌体工程量计算规则(1)、砖砌台阶(不包括梯带)按水平投影面积以平方米计算。(2)、砖砌门蹲、房上烟囱、地垄墙、水槽、水池脚、垃圾箱、台阶面上矮墙、花台、煤箱、垃圾箱、容积在3立方米内的水池、大小便槽包括踏步、阳台栏板等按实砌体积,以m3计算,套用小型砌体项目。(3)、地沟:砖砌地沟部不分墙身和墙基,应将其体积合并以立方米计算。(周峰供稿)图1图2图3图4图5图6二十三、钢筋工程量计算步骤(1)、确定构件砼的强度等级和抗震级别;(2)、确定钢筋保护层的厚度;(3)、计算钢筋的锚固长度La,抗震锚固长度Lae,钢筋的搭接长度Ll,抗震搭接长度Lle;(4)、计算钢筋的下料长度和重量(5)、按不同直径和钢种分别汇总现浇构件钢筋重量(6)、计算或查用标准图集确定 预制构件钢筋重量;(7)、按不同直径和钢种分别汇总预制构件钢筋重量二十四、钢筋工程量基本计算规则及公式(1)、计算规则:钢筋工程量应区分不同钢筋类别、钢种和直径分别以吨(t)计算其重量。(2)、计算公式:钢筋工程量=钢筋下料长度(m)×相应钢筋每米重量(kg/m)式中:钢筋下料长度(m)=构件图示尺寸-砼保护层厚度+钢筋弯钩增加长度+弯起钢筋弯起部分的增加长度-量度差(钢筋弯曲调整值)+图中已经注明的搭接长度(3)、计算钢筋工程量时,设计已规定钢筋搭接长度的,按规定搭接长度计算;自然接头损耗及下料损耗已包括在钢筋的损耗率之内,不得另计。钢筋的电渣压力焊、套筒挤压等接头,以"个"计算。二十五、梁的钢筋计算规则及公式1、单跨梁钢筋的计算公式:直钢筋净长=L-2C;弯起钢筋净长=L-2C+2×0.414(0.268或0.577)×弯起高度;弯起钢筋两端带直钩净长=L-2C+2×0.414(0.268或0.577)×弯起高度+2×(梁高-保护层厚度×2);2、多跨梁钢筋的计算公式(1)、首跨钢筋的计算:上部贯通筋长度=通跨净跨长+首尾端支座锚固值端支座负筋长度=设计构造长度+端支座锚固值;下部钢筋长度=净跨长+左右支座锚固值(2)、中间跨钢筋的计算:中间支座负筋长度=两边跨设计构造长度+中间支座值;(3)、箍筋:箍筋长度=(梁宽-2×保护层+2d)×2+(梁高-2×保护层+2d)×2+14d或24d箍筋根数=(梁净长-100MM)/设计间距+1,加密区另计。(4)、腰筋、拉筋、吊筋应按构造要求计算其长度。二十六、现浇板钢筋的计算方法与公式现浇板筋主要有:受力筋(单向或双向,单层或双层)、支座负筋、分布筋、附加钢筋(角部附加放射筋、洞口附加钢筋)、撑脚钢筋(双层钢筋时支撑上下层)。(1)、受力筋长度=轴线尺寸+左锚固+右锚固+两端弯钩(如果是Ⅰ级筋);根数=(板净长-100MM)/布筋间距+1(2)、负筋长度=负筋长度+左弯折+右弯折;负筋根数=(布筋范围-扣减值)/布筋间距+1(3)、分布筋长度=负筋布置范围长度-负筋扣减值:负筋分布筋根数=负筋的长度/分布筋间距+1(4)、附加钢筋(角部附加放射筋、洞口附加钢筋)、支撑钢筋(双层钢筋时支撑上下层)根据实际情况直接计算钢筋的长度、根数。二十七、现浇钢筋混凝土柱钢筋的计算方法与公式(一)、基础层:柱主筋基础插筋=基础底板厚度-保护层+伸入上层的钢筋长度+设计构造要求长度(二)、中间层:柱纵筋=层高-当前层伸出地面的高度+上一层伸出楼地面的高度(三)、顶层:顶层KZ因其所处位置不同,分为角柱、边柱和中柱,也因此各种柱纵筋的顶层锚固应根据规范设计要求计算其长度。顶层纵筋长度=层净高Hn+顶层钢筋锚固值。(四)、柱箍筋:、KZ中间层的箍筋根数=N个加密区/加密区间距+N+非加密区/非加密区间距-1二十八、混凝土垫层工程量计算规则及公式:1、条形基础砼垫层计算公式外墙条基砼垫层体积=外墙条形基础砼垫层的中心线长度×砼垫层的截面积内墙条基砼垫层体积=内墙条形基础砼垫层的净长线长度×砼垫层的截面积2、整板基础、独立基础垫层的体积垫层体积=垫层面积×垫层厚度二十九、混凝土基础工程量计算规则及公式1、条形基础工程量计算及公式 外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积注意:净长线的计算应砼条形基础按垂直面和斜面分层净长线计算2、满堂基础工程量计算及公式满堂基础工程量=满堂基础底面积×满堂基础底板垂直部分厚度+上部棱台体积3、独立基础(砼独立基础与柱在基础上表面分界)(1)矩形基础:V=长×宽×高(2)阶梯形基础:V=∑各阶(长×宽×高)(3)截头方锥形基础:V=V1+V2=1/6h1×[A×B+(A+a)(B+b)+a×b]+A×B×h2其中V1——基础上部棱台体积,V2——基础下部长方体体积,h1——棱台高度,A、B——棱台底边长宽,ab——棱台顶边长宽,h2——基础下部长方体高度三十、混凝土柱工程量计算规则及公式⑴、构造柱工程量计算①构造柱体积=构造柱体积+马牙差体积=H×(A×B+0.03×b×n)式中:H——构造柱高度A、B——构造柱截面长宽b——构造柱与砖墙咬差1/2宽度n——马牙差边数⑶、框架柱①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。框架柱体积=框架柱截面积*框架柱柱高其中柱高:a有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。如图1b无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。如图2c框架柱的柱高,应自柱基上表面至柱顶高度计算。如图3d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。如图4三十一、钢筋混凝土梁工程量规则1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。2、梁长的取法梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。如图53、地圈梁工程量外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积3、基础梁的体积计算方法:基础梁的体积=梁的净长×梁的净高三十二、钢筋混凝土板的工程量计算1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积0.3m2以内的孔洞所占体积。计算公式——V=板长×板宽×板厚2、有梁板系指主梁(次梁)与板现浇成一体。其工程量按梁板体积和计算有梁板(包括主、次梁与板)按梁、板体积之和计算,3、无梁板系指不带梁直接用柱帽支撑的板。其体积按板与柱帽体积和计算4、平板指无柱、梁而直接由墙支撑的板。其工程量按板实体积计算。 三十三、现浇砼墙的工程量计算规则及公式1、现浇框架结构的剪力墙计算方法:按图示尺寸以m3计算。应扣除门窗洞口及0.3m2以外孔洞所占体积。计算公式:V=墙长×墙高×墙厚-0.3m2以外的门窗洞口面积×墙厚式中:墙长——外墙按L中,内墙按L内(有柱者均算至柱侧);墙高——自基础上表面算至墙顶。墙厚——按图纸规定。三十四、金属结构工程的工程量计算规则及公式1.金属结构制作安装均按图示钢材尺寸以吨计算,不扣除孔眼、切肢、切边、切角的重量,焊条不另增加重量,不规则或多边形钢板以其外接矩形面积乘以厚度乘以单位理论重量计算。2..制动桁架、制动板重量合并计算,套用制动梁定额。墙架柱、墙架梁及连接柱杆的重量合并计算,套用墙架定额。依附于钢柱上的牛腿及悬臂梁合并计算,套用钢柱定额。3、钢平台、走道应包括楼梯、平台、栏杆合并计算,钢梯子应包括踏步、栏杆合并计算。三十五、构件运输及安装工程工程量计算规则及公式1.预制砼构件运输及安装均按构件图示尺寸,以实体积计算;金属构件构件按构件图示尺寸以吨计算,木门窗运输按门窗洞口的面积计算。2.加气砼板(块)、硅酸盐块运输每立方米折合钢筋砼构件体积0.4M3按Ⅱ类构件运输计算。3.预制砼构件安装:(1)焊接形成的预制钢筋砼框架结构,其柱安装按框架柱计算,梁安装按框架梁计算;预制柱、梁一次制作成型的框架按连体框架梁、柱计算。(2)预制钢筋砼工字型柱、矩形柱、空腹柱、双肢柱、空心柱、管道支架等安装,均按柱安装计算。(3)组合屋架安装,以砼部分实体体积计算,钢杆件部分不另计算。(4)预制钢筋砼多层柱安装,首层柱按柱安装计算,二层及二层以上按柱接柱计算。三十六、木结构工程工程量计算规则及公式1、各类门、窗制作、安装工程量均按门、窗洞口面积计算。2、木屋架制作安装均按设计断面竣工木料以立方米计算,其后备长度及配制损耗均不另外计算。与屋架连接的挑檐木、支撑等,其工程量并入相应屋架竣工木料体积内计算。屋架的马尾、折角和正交部分的半层架,应并入相连接屋架的体积内计算。3、檩木按竣工木料以立方米计算。简支檩长度按图示屋架或山墙中距增加200MM计算,如两端出山,檩条长度算至博风板;连续檩条的长度按设计长度计算,其接头长度按全部连续檩木总体积的5%计算。檩条托木已计入相应的檩木制作安装项目中,不另计算。4、木楼梯按水平投影面积计算,楼梯井宽度超过200MM时应予扣除,定额中已包括踏步板、踢脚板、休息平台和伸入墙内部分的工料,但未包括楼梯及平台底面的钉天棚。其天棚工程量可按楼梯投影面积乘以系数1.1,按相应天棚面层计算。三十七、屋面及防水工程-工程量计算规则(待续)1、瓦屋面工程量计算公式为:图示尺寸水平投影面积×屋面坡度系数C,不扣除房上烟囱、竖风道、风帽底座、屋顶小气窗和斜沟等所占面积,屋面小气窗的出檐部分亦不增加。瓦屋面的屋脊及四坡屋面的斜脊长度按图1中的S×D隅延长系数计算。例:根据图2尺寸计算四坡水屋面工程量:S=水平面积×坡度系数C=8.0×24.0×1.118=214.66㎡例:根据图2尺寸计算斜脊的长度:斜脊长=跨长×0.5×D隅延长系数×4根=8.0×0.5×1.5×4=24.0M例:根据图3尺寸计算六坡水屋面工程量:S=水平面积×坡度系数C=0.5×2×2×0.866×6×1.1547=11.99㎡。图1放坡系数各字母含义示意图图2四坡水屋面示意图图3六坡水屋面示意图三十八、屋面及防水工程工程量计算规则(续上期) 2、卷材屋面、涂膜屋面工程量计算规则及公式:计算规则及公式:卷材屋面工程量=按图示尺寸的水平投影面积×屋面坡度系数。不扣除:房上烟囱、风帽底座、风道所占的面积应并入:屋面的女儿墙、伸缩缝和天窗等处的弯起部分,按图示尺寸并入屋面工程量计算。如图纸无规定时,伸缩缝、女儿墙的弯起部分可按250mm计算,天窗弯起部分可按500mm计算不另计算:卷材屋面的附加层、接缝、收头、找平层的嵌缝、冷底子油、基底处理剂已计入定额内,不另计算。3、防水工程工程量按以下规定计算:建筑物地面、地下室防水层计算规则——按主墙间净空面积计算;扣除:凸出地面构筑物、设备基础等所占的面积;不扣除:柱|垛|间壁墙|烟囱及0.3m2以内孔洞所占面积;注意:与墙面连接处垂直高度在500mm以内者按展开面积计算,并入平面工程量内;超过500mm时,按立面防水层计算。构筑物防水层,按实铺面积计算,不扣除0.30m2以内的孔洞。立面墙身防水层按实铺面积计算,不扣除0.30m2以内的孔洞。三十九、保温隔热工程工程量计算规则及公式1、屋面保温层应区别不同保温材料,按实铺体积×隔热材料净厚度以m3计算,一般给出屋面坡度和保温层的最薄厚度,此时应注意计算保温层的平均厚度。如图1,计算公式为:h平=h+a%×A/2V=L×2A×h平2、地面隔热层按围护结构墙体间净面积乘以设计厚度立方米计算,不扣除0.30m2以内的孔洞所占的面积。3、墙体隔热层,外墙按隔热层中心线,内墙按隔热层净长乘以图示尺寸的高度厚度以立方米计算。应扣除冷藏门洞口和管道穿墙洞口所占的体积。如图纸未注明高度时,则下部由地坪隔热层起算,带阁楼时算至阁楼板顶面止,无阁楼时则算至檐口。4、柱包隔热层,按图示柱的隔热层中心线的展开长度乘以图示尺寸的高度及厚度以立方米计算。5、池、槽隔热层按图示池、槽保温隔热层的长、宽及其厚度立方米计算。其中池壁按墙面计算,池底按地面计算6、门洞口侧壁周围的隔热部分,按图隔热层尺寸以立方米计算,并入墙体或地坪的保温隔热工程量内。四十、厂区道路及排水工程计算规则及公式一般工业与民用建筑物(构筑物)所在的厂区或住宅小区内的道路、广场及排水如按市政工程标准设计,执行市政定额,如图纸未注明时,按建筑定额执行。1、整理路床、路肩和道路垫层、面层均按设计规定以平方米计算,路牙(沿)以延长米计算。2、钢筋混凝土井(池)底、壁、顶和砖砌井(池)壁不分厚度以实体积计算。3、混凝土、PVC排水管按不同管径分别按延长米计算,长度按两井间净长度计算。4、路面伸缩缝、嵌缝均按延长米计算。图1四十一、楼地面工程工程量计算规则及公式(一)、地面垫层计算规则:按室内主墙间净空面积乘设计厚度以m3计算。应扣除:凸出地面的构筑物、设备基础、室内铁道、地沟等所占体积。不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占面积。但门洞、空圈、壁龛的开口部分亦不增加。主墙系指墙厚≥120mm的墙体。(二)、整体面层、找平层 计算规则:按主墙间净空面积以平方米计算。应扣除:凸出地面构筑物、设备基础、室内管道、地沟等所占面积。不扣除:柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内的孔洞所占面积,但门洞、空圈、暖气包槽、壁龛的开口部分亦不增加。(三)、块料面层计算规则:按图示尺寸实铺面积以平方米计算,应扣除突出地面不做面层的地方,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层内计算。(四)、楼梯面层计算规则:楼梯整体面层(包括踏步、休息平台以及小于200mm宽的楼梯井)按水平投影面积计算。楼梯与走廊连接的,以楼梯沿口梁外缘为界,线内为楼梯面积,线外为走廊面积。楼梯块料面层按展开实铺面积计算。(五)、台阶计算规则:台阶整体面层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算,块料面层按展开(包括两侧)实铺面积计算。(六)、踢脚板计算规则:水泥砂浆、水磨石踢脚板按延长米计算,洞口、空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧壁长度亦不增加;块料面层踢脚线按图示尺寸以实贴延长米计算,门洞扣除,侧壁增加。(七)散水、防滑坡道计算规则:按图示尺寸以平方米计算。计算公式为:S=(L外+4*散水宽度-台阶、花坛等所站散水长度)*散水宽度。(八)、栏杆、扶手计算规则:栏杆、扶手包括弯头长度按延长米计算。计算公式是L=(楼梯踏步板水平投影长度*1.18+0.15*2*1.18+楼梯井宽度)*2*楼梯层数+顶层一个踏步板的宽度四十二、墙柱面工程工程量计算规则及公式(一)、内墙面抹灰计算规则:按内墙面面积计算,应扣除:门窗洞口和空圈所占的面积,不扣除:踢脚板、挂镜线、0.3m2以内的孔洞、墙与构件交接处的面积;不增加:洞口侧壁和顶面抹灰面积不增加;应合并:墙垛和附墙烟囱侧壁面积应并入内墙抹灰工程量。内墙抹灰尺寸的计取:内墙面抹灰的长度,以主墙(厚度≥120mm的墙)间的图示净长尺寸计算,,不扣除间壁所占的面积。其高度取法如下为室内地面(楼面)至楼面或天棚底面之间的距离。(二)、外墙面抹灰计算规则:按外墙面的垂直投影面积以平方米计算。应扣除:门窗洞口、外墙裙和大于0.3m2孔洞所占面积。应并入:门窗洞口、侧壁附墙垛、梁、柱侧面抹灰面积应按结构展开面积并入外墙面抹灰工程量内计算。栏板、栏杆、窗台线、门窗套、扶手、压顶、挑檐、遮阳板等另按相应计算规则计算,均以结构尺寸展开面积计算,窗台线与腰线连接时,并入腰线计算。阳台、雨篷抹灰按水平投影面积计算,定额中已经包括顶面、侧面及牛腿的全部抹灰面积。(三)、墙面勾缝计算规则:按垂直投影面积计算。应扣除:墙裙和腰线和挑沿的抹灰面积。不扣除:门窗洞口、门窗套等零星抹灰所占的面积。不增加:附墙柱和门窗洞口侧面的勾缝面积。四十三、墙柱面工程工程量计算规则及公式(四)、镶贴块料面层及花岗岩(大理石)板挂贴 1、内、外墙面、柱梁面、零星项目镶贴块料面层均按块料面层的建筑尺寸(各块料面层+粘贴砂浆厚度=25mm)面积计算。门窗洞口面积扣除,侧壁、附垛贴面应并入墙面工程量中。如图1。图1门窗洞口侧壁及抹灰示意图图2柱面挂贴花岗岩板示意图2、花岗岩、大理石板砂浆粘贴、挂贴均按面层的建筑尺寸(包括干挂空间、砂浆、板厚度)展开面积计算,如图2。3、窗台、腰线、门窗套、天沟、挑檐、盥洗槽、池脚等块料面层镶贴,均以建筑尺寸的展开面积(包括砂浆及块料面层厚度)按零星项目计算。(五)墙面、柱梁面木装饰工程木装饰龙骨、衬板、面层及粘贴切片板按净面积计算,并扣除门窗洞口及0.3平方米以上的孔洞所占的面积,侧壁、附垛贴面应并入墙面工程量内计算。(六)玻璃幕墙计算规则玻璃幕墙以框外围面积计算,幕墙与建筑顶端、两端的封边按图示尺寸以平方米计算。自然层的水平隔离与建筑物的连接按延长米计算(连接层包括上、下镀锌钢板在内)。四十四、天棚工程量计算规则及公式(一)天棚抹灰工程。按主墙间的天棚述评面积计算,不扣除间壁墙、垛、柱、附墙烟囱、检查口和管道所占的面积;密肋梁、井字梁、带梁天棚、梁两侧抹灰面积,并入天棚抹灰工程量内计算,斜天棚抹灰按斜面积计算。天棚抹灰如抹小圆角者,人工已包含在定额中,材料、机械按定额附注内容增加;如带装饰线者,三道线以内或五道线以内按延长米计算(线角的道数以一个突出的棱角为一道线)。如图3所示。图3天棚装饰线楼梯底面、水平遮阳板底面和檐口天棚抹灰,并入相应的天棚抹灰工程量计算。天棚中的折线、灯槽线、圆弧形线、拱形线等艺术形式的抹灰按展开面积计算。(二)、天棚饰面工程。各种吊顶天棚龙骨按主墙间的水平投影面积计算,不扣除间壁墙、检查洞、附墙烟囱、柱、垛和管道所占面积。天棚面层及饰面,按主墙间净面积计算,不扣除间壁墙、检查口,附墙烟囱、垛和管道所占面积,但应扣除0.3m2以上的孔洞,独立柱、灯槽及与天棚相连的窗帘盒所占的面积。四十五、门窗工程主要计算规则及公式1、铝合金门窗,彩板组角门窗,塑钢门窗安装均按洞口面积以平方米计算。购入成品的木门扇安装,按购入门扇的净面积计算。2、各类木门窗制作安装工程量均按门窗洞口面积以平方米计算。3、连门窗的工程量应分别计算,套用相应门、窗定额,窗的宽度算至门框外侧。4、无框窗按扇的外围面积计算。5、卷闸门安装按其洞口高度加600MM乘以门的实际宽度以平方米计算。电动装置安装以套计算,卷帘门上的小门安装以扇计算,小门面积应扣除。6、门窗扇包镀锌铁皮,按门、窗洞口面积以平方米计算;门窗框包镀锌铁皮,钉橡皮条、钉毛毡按图示门窗洞口尺寸以延长米计算。7、门窗框上包不锈钢板均按不锈钢板的展开面积以平方米计算,。木门扇上包金属面或软包面均以门扇净面积计算。8、普通门窗上部有半圆形窗者,工程量应分别按普通窗和半圆窗计算,计算时以普通窗和半圆窗之间的横框上边线为界。如图1所示。9、无框玻璃门按其洞口面积计算,其中部分为固定门扇、部分为开启门扇时,工程量应分开计算。四十六、油漆、涂料、裱糊工程主要工程量计算规则及公式 1、天棚、墙、柱、梁面的喷(刷)涂料、抹灰面乳胶漆及裱糊工程,其工程量均按实喷(刷)面积计算,但不扣除0.3平方米以内的孔洞面积。2、各种木材面的油漆工程量分别按构件的工程量乘以相应系数计算。图1带半圆窗示意3、金属构件油漆的工程量按构件重量计算4、定额中的隔墙、护壁、柱、天棚木龙骨及木地板中木龙骨带毛地板,刷防火漆工程量计算规则如下:1).隔墙、护壁木龙骨按其面层正立面投影面积计算。2).柱木龙骨按其面层外围面积计算。3).天棚木龙骨按其水平投影面积计算。4).木地板中木龙骨及木龙骨带毛地板按地板面积计算。5)、隔墙、护壁、柱、天棚面层及木地板刷防火漆,执行其他木材面刷防火漆相应子目。5、抹灰面的油漆、涂料、刷浆工程量=抹灰工程量四十七、零星工程主要计算规则及公式1、平面招牌基层按正立面面积计算,灯箱的面层按展开面积以平方米计算。2、沿雨蓬、檐口或阳台走向的立式招牌基层,按平面招牌复杂型执行时,应按展开面积计算。3、箱体式钢结构招牌的基层,按外围体积计算。突出箱外的灯饰、店徽及其他艺术装璜等均另行计算。4、广告牌钢骨架按设计用量以吨计算。四十八、建筑物超高增加费工程量计算规则及公式1、建筑物超高啬费以超过檐高20m部分的建筑面积以平方米计算。即建筑物楼面高度超过20m时则楼层按建筑面积计算超高增加费.2、建筑物檐高超过20m,但最高一层或其中一层楼面未超过20m的则该楼层在20米以上部分仅能计算每增加1米的层高增加费。3、建筑物层高超过3.6米时,以每增高1米(不足0.1米按0.1米计算)按相应子目的20%计算,并随高度变化按比例递增。4、同一建筑物中有2个或2个以上的不同檐口高度时,因分别按不同高度竖向切面的建筑面积套用定额。5、单独装饰工程超高部分人工降效以超过20米部分的人工费分段计算二、安装工程计价表主要计算公式1、变压器油过滤不论多少次,直到过滤合格为止,以“t”为计量单位,其计算公式:油过滤数量(t)=设备油重(t)×(1+损耗率2、带形母线计算公式:L=∑(按设计图纸计算的单项延长米+母线预留长度)3、基础槽钢角钢的安装长度按设计图纸计算,无规定时按下式计算:①单个柜盘时:L=2(A+B)②多个同规格的柜、盘相连接时:L=n2A+2B式中:L:所求长度A:柜或屏的宽度B:柜或屏的厚度n:柜或屏的个数。4、盘柜配线长度计算公式:L=盘柜板面半周长×配线回路数。5、电缆安装工程量计算公式:L=∑(水平长度+垂直长度+各种预留长度)×(1+2.5%电缆曲折折弯余系数)。6、电缆保护管计算公式:横穿公路:L=路基宽度+4米;穿过排水沟:L=沟壁外缘+1米;垂直敷设:管口距地面+2米;穿过建筑物外墙,按基础外缘以外+1米。 7、电力电缆中间头数量确定参考公式:n=L/l-1n:中间头个数L:电缆设计长度l:每段电缆平均长度。8、接地母线、避雷线敷设工程量公式:L=∑(施工图设计水平长度+垂直长度)×(1+3.9%附加长度)。9、电气配管管内穿导线工程量计算公式:L=(配管计算长度+导线预留长度)×同截面导线根数。10、10KV以下架空线路导线架设工程量计算公式:L=(线路总长度+所有预留长度)×导线根数。11、风管制作安装以施工图示不同规格按展开面积计算,不扣除检查孔、测定孔、送风口、吸风口等所占面积。圆管F=π×D×L式中F——圆形风管展开面积(以m2为单位);D——圆形风管直径;L——管道中心线长度。矩形风管按图示周长乘以管道中心线长度计算12、除锈、刷油工程。(1)设备筒体、管道表面积计算公式:S=π×D×L式中π——圆周率;D——设备或管道直径;L——设备筒体高或管道延长米。(2)阀门表面积计算式S=π×D×2.5D×K×N式中D——直径;K——1.05;N——阀门个数。(3)弯头表面积计算式S=π×D×1.5D×K×2π×N/B式中D——直径;K——1.05;N——弯头个数;B值取定为:90°弯头B=4;45°弯头B=8。(4)法兰表面积计算式:S=π×D×1.5D×K×N式中D——直径;K——1.05;N——法兰个数。(5)设备和管道法兰翻边防腐蚀工程量计算式:S=π×(D+A)×A式中D——直径;A——法兰翻边宽。(6)带封头的设备防腐(或刷油)工程量计算式:S=L×π×D+(D[]22)×π×1.5×N式中N——封头个数;1.5——系数值。13、绝热工程量。(1)设备筒体或管道绝热、防潮和保护层计算公式:V=π×(D+1.033δ)×1.033δS=π×(D+2.1δ+0.0082)×L式中D——直径1.033、2.1——调整系数;δ——绝热层厚度;L——设备筒体或管道长;0.0082——捆扎线直径或钢带厚。(2)伴热管道绝热工程量计算式:①单管伴热或双管伴热(管径相同,夹角小于90°时)。D′=D1+D2+(10~20mm)式中D′——伴热管道综合值;D1——主管道直径;D2——伴热管道直径;(10~20mm)——主管道与伴热管道之间的间隙。②双管伴热(管径相同,夹角大于90°时)。D′=D1+1.5D2+(10~20mm)③双管伴热(管径不同,夹角小于90°时)。D′=D1+D伴大+(10~20mm)式中D′——伴热管道综合值;D1——主管道直径。将上述D′计算结果分别代入相应公式计算出伴热管道的绝热层、防潮层和保护层工程量。(3)设备封头绝热、防潮和保护层工程量计算式。V=[(D+1.033δ)/2]2π×1.033δ×1.5×NS=[(D+2.1δ)/2]2×π×1.5×N(4)阀门绝热、防潮和保护层计算公式。V=π(D+1.033δ)×2.5D×1.033δ×1.05×NS=π(D+2.1δ)×2.5D×1.05×N(5)法兰绝热、防潮和保护层计算公式。V=π(D+1.033δ)×1.5D×1.033δ×1.05×NS=π×(D+2.1δ)×1.5D×1.05×N教你看建筑水电安装图看水电图很简单.看水施图的时候一定要将平面图和系统图对着看,这样才知道管道是在什么地方转弯,在什么地方变径,在什么地方分配水点,配水点标高是多少,而且在看给水的时候要看看有没有相应的排水措施和用水设施,再考虑给水点和排水措施、用水设施搭配是否合理,如有设计有洗衣机给水点,一般情况下给水点标高距完成地面1.1m(具体看设计),再看有没有洗衣机的排水地漏,是不是专用的洗衣机地漏,有没有存水弯,这些都有了再看有没有洗衣机的电源插座,位置是否合理,插座安全高度、安全措施有没有。看水施图一定要有很强的空间立体感,要达到感觉自己就站在房间里,在跟着管道走。 看电施图就先看说明,插座安装高度是多少,高度达的到安全要求否,配电箱安装位置什么地方,负荷是多少,合理否,空开大小合理否,出线的保护管是多大,电线的搭配合理否,电线与用电设备的搭配是否合理,线管敷设方式是怎么样的,在防雷接地上就看引下线位置《接地图》与《防雷图》引下线位置是否对应,如不对应那又在什么地方转换,防雷属几级防雷,避雷网大小是否在规范范围内,引下线材质,大小、钢筋搭接材料材质、规格,更要紧的是高层有没有防侧击雷的均压环,卫生间局部等电位,还有接地土壤的接地效果,当地水位,地质状况。虽然这些很多设计要考虑,但你要看水电图,看深化就得反着考察设计的合理性和实用性。看水电图还要结合土建看,看结构梁的大小,预埋套管大小是否合理,建筑标高是多少,水电设施安装后房间使用高度有没有影响。房间尺寸,墙身尺寸,筏板厚度,找平层厚度,保温属内保温还是外保温,保温层厚度,内外墙装饰层厚度,当这些数据都有了之后才能准确的进行预埋、预留、制作加工。电气安装符号表示方法一、电线穿线管一般有:PVC管:PC20、焊接钢管:SC20、扣压式镀锌薄壁电线管:KBG20、紧定式镀锌薄壁电线管:JDG20、二、电气设计施工图中常用线路敷设方式:SR:沿钢线槽敷设BE:沿屋架或跨屋架敷设CLE:沿柱或跨柱敷设WE:沿墙面敷设CE:沿天棚面或顶棚面敷设ACE:在能进入人的吊顶内敷设BC:暗敷设在梁内CLC:暗敷设在柱内WC:暗敷设在墙内CC:暗敷设在顶棚内ACC:暗敷设在不能进入的顶棚内FC:暗敷设在地面内SCE:吊顶内敷设,要穿金属管一,导线穿管表示SC-焊接钢管MT-电线管PC-PVC塑料硬管FPC-阻燃塑料硬管CT-桥架MR-金属线槽M-钢索CP-金属软管PR-塑料线槽RC-镀锌钢管 二,导线敷设方式的表示DB-直埋TC-电缆沟BC-暗敷在梁内CLC-暗敷在柱内WC-暗敷在墙内CE-沿天棚顶敷设CC-暗敷在天棚顶内SCE-吊顶内敷设F-地板及地坪下SR-沿钢索BE-沿屋架,梁WE-沿墙明敷三,灯具安装方式的表示CS-链吊DS-管吊W-墙壁安装C-吸顶R-嵌入S-支架CL-柱上沿钢线槽:SR沿屋架或跨屋架:BE沿柱或跨柱:CLE穿焊接钢管敷设:SC穿电线管敷设:MT穿硬塑料管敷设:PC穿阻燃半硬聚氯乙烯管敷设:FPC电缆桥架敷设:CT金属线槽敷设:MR塑料线槽敷设:PR用钢索敷设:M穿聚氯乙烯塑料波纹电线管敷设:KPC穿金属软管敷设:CP直接埋设:DB电缆沟敷设:TC导线敷设部位的标注沿或跨梁(屋架)敷设:AB暗敷在梁内:BC沿或跨柱敷设:AC暗敷设在柱内:CLC沿墙面敷设:WS 暗敷设在墙内:WC沿天棚或顶板面敷设:CE暗敷设在屋面或顶板内:CC吊顶内敷设:SCE地板或地面下敷设:FC房地产开发报建流程及潜规则指南中华人民共和国城乡规划法将于明年1月1日实施 下面先按照报建的先后顺序来说:      1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。目前我国法律也没有很好的规范这个问题。      恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。这绝对应该是必须的程序。因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。但是呢,在现实中呢,这个想法只能是理想状态。因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。然后给人家办出商住用地土地使用权证。这种让人无法理解的土地出让模式一度非常盛行。然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。      我不是批评这种土地出让模式容易滋生腐败。要知道,我国正式搞土地出让也只不过是从1990年开始的,而以公开交易的形式搞土地出让,甚至都只是从1997年才正式开始。而北京第一块公开交易的土地,是到2000年之后才上市的。我只不过是说,我国在这个问题上缺乏经验,国际上也没有什么可供借鉴的模式。因为我国的房地产管理体系那绝对是全世界独有的。愤青们不要在这里给我指三道四。我在这个行业浸了这些年了,起码我个人觉得,把我放到90年代的背景里面去,我也想不出更好的土地交易模式。城市规划这个概念一直到现在都还没深入人心,更何况当时呢。不过无论如何,这种土地交易模式现在已经只是历史了。 新城乡规划法第三十八条:在城市、镇规划区内以出让方式提供国有土地使用权的,在国有土地使用权出让前,城市、县人民政府城乡规划主管部门应当依据控制性详细规划,提出出让地块的位置、使用性质、开发强度等规划条件,作为国有土地使用权出让合同的组成部分。未确定规划条件的地块,不得出让国有土地使用权。以出让方式取得国有土地使用权的建设项目,在签订国有土地使用权出让合同后,建设单位应当持建设项目的批准、核准、备案文件和国有土地使用权出让合同,向城市、县人民政府城乡规划主管部门领取建设用地规划许可证。城市、县人民政府城乡规划主管部门不得在建设用地规划许可证中,擅自改变作为国有土地使用权出让合同组成部分的规划条件。            2、项目公司设立、立项、环境评估、房地产开发资质这四项几乎是每一个项目要开始的时候必须要搞的东西。非常的社会主义特色。不过这里也有些东西很有趣,与法律的关系也比较大,比如设立项目公司。这里要注意一下,母公司拍到的土地,转到其全资设立的项目公司名下,按我国法律,不属于交易。我再次强调一下:母公司与其全资子公司之间的土地流转,不属于交易。再次强调:不属于交易。因此,房地产公司可以任意设置项目子公司,在房子卖完后再把它在实体上消灭,只留下一个壳。这种操作模式没什么法律风险可言,非常的经济实用,因此现在我国稍微有点规模的房地产公司都这么干。      再说立项,这个东西纯粹是计划经济时代留下的产物,非常的烦,也不知道这个东西应该算什么。立项主要考察的是项目的投资额及可行性。我不知道在目前的市场里,可行性这个东西,政府是从什么角度来管理的。反正现在各地由于市场经济的深度不同,所以在这个事情的管理上也不同。有些地方基本上不太管,有些地方就管得非常严。而且立项到底需要什么材料那也是谁都说不清楚的事情。立项与其他程序的先后关系那更是异常随便的事情。譬如最近国家的政策,要求先把环境评估搞了,再回头来立项。这是基于加强环境保护促进可持续发展的考虑。但在很多地方,环评的一项主要前提材料就是立项批文。立不了项根本做不了环评。不过上有政策下有对策,事情都是人办出来的。反正到目前为止,建设项目都在纷纷的上马中,我也不知道大家都是怎么在这些莫名其妙的政策中穿过来的。反正我自己如果操办这些事情,基本上都是直接去这些部门,譬如去计划部门,就让他们给我推荐可行性研究报告的编制公司,去环保局,就让他们给我推荐环境评估报告的编制公司,然后让这些公司负责把这些手续办出来。编制费用稍微给多点都没关系。总之我自己一看到这些手续,头就痛得厉害。房地产开发资质就比较有技术含量一点,关键是专业技术人员难找。现在这些专业技术人员资料都是省内联网了,想搞几个球人糊弄建设部门基本上做不到,建设部门也不敢在这个事情上乱来,因为任何人都可以上网查到,某某是什么专业资质任职什么公司。现在结构类的工程师难找啊,感慨一个。嘿嘿。      下一篇开始讲正式的规划报建:总平面审查阶段。3、总平面审查阶段 这个阶段各地的叫法不一样,我听得比较多的叫“修建性详细规划审查”。这个阶段就是审查小区的总平面规划图纸,也就是审一个小区的建筑物都是怎么排的,每栋单体建筑有多高,有多大,各栋单体建筑之间怎么间隔,间距是多少,日照够不够,总容积率是多大,有没有超过规定的容积率,建筑密度是多少,进出小区的道路怎么安排,是不是符合消防规范,等等等等,这些东西都是非常的专业啊专业。      在这里我要举例说明一下,比如建筑密度,这个东西看起来很简单是吧,就是建筑物基底面积占整个小区面积的比例数。譬如这个小区是1万平方米,有3000平方米的地面上有建筑物,那么建筑密度就是30%。看起来这个计算应该是没有什么争议了。但是且慢。我这3000平方米的建筑占地里面,有2000平方米是一个大型的架空平台,架空层下是停车位,上面是空中绿化广场。现在,争议就来了,我这个2000平方米,到底算不算建筑基底?你之所以限制我的建筑密度,无非就是为了保证绿化嘛,保障居民的休闲空间嘛。现在我虽然好象是在地面上建了东西,但是我这个东西顶上都是绿化啊,我的绿化没有减少啊,我的休闲空间没有减少啊,所以这个2000平方米不能算在建筑密度里面。这种空中花园型的架空层到底要不要算建筑密度的问题,反正技术规范没有限死,有无穷的空间可以钻营。再举个例子,容积率,总建筑面积除以净用地面积。也是看起来很简单。但是放到实践中一看,啥是净用地面积啊?从哪里起算啊?是纯粹的土地使用权证载的面积呢,还是比这个面积大那么一点,一直到周边道路的道路中线去呢?这个东西根本说不清楚,怎么算都行。把净用地面积一加大,总建筑面积自然就水涨船高。这都是可以钻营的地方。      其他的地方,譬如消防通道的设置,高层建筑四周必须设立环形消防车道。但是这么一搞,小区的绿化基本上就毁掉了。怎么办?设置那种隐形消防车道,上面种草保持绿化,就指着图纸说这就是一条消防道路。这么搞行不行?反正我个人不知道行不行。消防车道的载重量那是有非常严格滴设计要求滴,反正我个人不知道这种草地能不能承载得起消防车。      审总平面是整个开发报建过程中最有技术含量的活,这个过程一般都要2到3个月,往往都要和规划部门反复修改扯皮,来回磨,磨到双方都没了脾气,才能通得过。我反正几乎没有见过能顺顺当当啥工作不做,干等着就能通过总平面审查的。我也没见过那种零缺陷的总平面设计,只要有心,无论什么公司的总平面,无论是你万科还是富力还是雅居乐,那只要一挑起来,问题都是一筐筐的。不是消防间距不够,就是在不能开窗的地方开了窗,要么就是车道转弯半径太小,等等等等。(在这自夸一个:本人不才,曾经试过在10天内完成这个工作,至今被引为传奇故事。嘿嘿)      4、管线综合审查、排水许可证管线综合审查是规划部门的专业审查内容之一,我现在专门拿出来讲,因为这个东西实在是非常,非常的专业啊。搞得不好的话,实在是害死人啊。而且,被这个东西害死的公司比比皆是。各位千万别以为那些什么保利啊合生啊之类的大公司就不会在这个问题上犯重大原则性的错误,事实上,无论什么房地产公司,在这个问题上栽跟头的的几率,是一样的,这个东西就跟击鼓传花似的,一轮到就死。     说了半天,管线综合是啥?包括三大项:小区给排水管线、强电线路、弱电线路,这三项综合起来考虑,根据各项设计规范科学统筹安排,放到同一张图纸上。给排水不用多解释了,就是怎么引自来水进小区,然后怎么把生活污水和雨水排出小区;强电就是生活用电,线路从哪里进,怎么上楼,怎么进门;弱电的内容就多了,什么有线电视线、各类通讯线路、网线、内部监控线路,等等等等,多得要死。上面这三样东西要科学的话,统统都得在地下走,从地下穿进各栋单体再连接进入千家万户。    这些线路啊什么的,必须要合理的安排好,不能到处乱走。作为非专业人士,要判断一个小区的官线综合设计好不好,只需要看两个东西:1、你就这么走进一个小区,看它里面是不是有电线搭在楼和楼之间。只要有这个,基本上这个小区你就不用多考虑了;2、沙井盖是不是基本沿着小区道路排布,不是搞到到处都是。如果什么沙井盖搞得满地都是,简直看不出走向来的,基本上这个小区你就可以考虑放弃了。    为什么我要这么强调这个管线综合呢?如果它设计不好有什么后果呢?首先,就是给排水会整天出问题。一下雨小区就变池塘的事情,我实在是见得太多了;然后,对于年轻的我来说,就是网络整天出问题,小区网络运营商根本没得选,因为只埋了一条管,别的网络运营商想进来提供优质服务都不行,而现在的这家,不是这里的线路坏就是那里坏,整天修,我这正打怪呢,嘣的一下,断网了。再然后,夏天千万别开空调,一开就断电跳闸。家里的电器得轮着用,千万别一起开。看电视的时候千万别开电脑,不然就得在黑暗之中耗一晚上。这都是管线综合没搞好的标志啊。你说,这样的小区,能住吗?管线综合既然如此重要,那么我们说,我们设计的时候好好的考虑,好好的研究,不就行了吗?事实上,是不行。为什么?因为所有的线,你都得从外面引进来,都得跟外面有个接口。但是接口在哪里呢?我现在告诉你们,无论开发商们在事先做多少准备工作,做多少调查工作,都无法保证预留的接口不发生变化。最常见的是市政排污管线突然就重新施工,换地方了,哪怕它不换地方,就是水平抬高个几公分,这个小区的排水因为倾斜度不够,那也完蛋了。这种事情太常见了。大家肯定经常看到市政管线施工,把路挖开,今天搞搞这里,明天搞搞哪里。我反正是被这个东西搞怕了。这种情况那是想赔钱都搞不定的。然后,高压电线的接入口,一开始说得好好的,从某某变电站接,等到施工完毕,要正式接的时候,突然发现那个变电站已经搬走了,又或者它的容量已经超了,不能再让你接,你得从其他地方接,这个时候只能花冤枉钱,乱引。引到多少电算多少电。至于,呃,会引起什么生活上的麻烦,我也不知道。    再说到这个排水许可证。这个东西是市政部门发的,专门针对小区的排水。现在都是要求雨污分流了。就是雨水和生活污水要分两条管排。这个东西管的是管径和流量,以及连接市政管线的位置。然后这个东西反过来又影响管线综合设计,事实上是一回事。我就不多说了。      5、单体审查、建筑工程规划许可证规划部门对单体设计的审查那也是非常严格的,但是总体来说,相对于总平面规划,就比较容易通过一点。单体设计是啥呢?就是在总平面规划的基础上,落实单体建筑的设计方案。单体方案主要是些啥内容呢?我个人是这么总结的:关键就是落实各空间的大小尺寸。这个阶段有些东西也很麻烦,最烦的是车位。目前来说,我国各大城 市在车位问题上管得那都是非常严格的,要求一般是每户住宅配一个车位,商业一般是100平方米配一个车位。大体的配置要求基本上都是这样,各城市大同小异。车位不够,基本上都别想通过单体审查。      当然,总平面审查期间一般来说,也会审车位,不过那个阶段主要是经验值,按35平方米到45平方米平方米一个车位这样的经验值,来评估地下室面积够不够,一般来说规划部门不会很在意车位够不够,不会认真的在图纸上数。但是单体阶段就不一样了,就开始数了。这个时候什么毛招都会用上。比如所谓的子母车位啦,根本停不进去车的转角位也放个车位啦,等等等等,不一而足。但是有些时候,无论怎么摆都摆不够,那也有办法,就是宣称我这里要做立体机械停车位。立体机械停车位我相信很多人都见过,那玩意非常的不好使唤,进出一次花上半个小时那是非常正常的事情。不过无数开发商都只是停留在口头上,只要通过单体审查了,这个机械停车装置那是绝对不会安装的。      那么,为什么开发商那么不愿意建大点地下室?因为建地下室是亏本的。买的人也少。我知道这个话一说出来粪青们就会向我开炮,说什么10几20万买一巴掌大的停车位,开发商还亏本?事实是,停下一台车,的确只需要10个平方米不到的空间。但是,你要把这部车停进去,你另外还需要30平方米的进车道。所以按经验值,每个停车位所须分担的面积,基本上都是35到45平方米。规划部门都这么掌握。你这个车是不能垂直起降的。这就是客观规律。当然我这个是大概经验,在有些城市,停车位还是能赚钱的,比如广州、深圳和上海的一些黄金地段的楼盘,据说停车位都能买到40万一个。不过这个不代表一般规律。嘿嘿。      审完单体设计,设计公司再细化一下出建筑施工图,就可以申领建设工程规划许可证。这个过程比较没什么技术含量。不值得多说。我就一笔带过了。不过这个建设工程规划许可证,在新的《城乡规划法》中被提到非常高的位置,反复的强调。我个人还没钻详明白,不知道这个法是什么意思,在搞什么玄虚。  6、消防和人防专项审查这两样东西搞死人。我直接这么下两个结论:没有哪个小区的消防和人防设计是达标的。没有哪个小区的消防和人防设备是合格。我就这么直接一点:消防报建,要说难,是所有专业报建中最艰难的,但是如果说简单,也可以很简单。至于人防报建,这个东西莫名其妙,我不知道这个算什么,我对任何备战的东西,都心存恶感。      先从消防说起。消防部门是武警官兵,不是政府机构,这个大家心里要有数。我国的消防审查,在很多时候都是非常扯淡的,非常官僚的。另外呢,我们的开发商,也的确是非常的不象话,要满足消防规范的话,这个投入太大了。另外我们的消费者也没这种意识。因为很多消防上的要求是非常影响使用的,比如电梯间和楼梯间之间设置个1级防火门,那对业主进进出出来讲,是非常不方便的。基本上来讲,消防设计绝对不可能严格按规范做够做足。在这个方面,审查那也是越来越严。一般说,各发展商都是委托消防施工企业代理报建。为什么呢?因为这些企业长期和消防部门打 交道,跟消防部门之间的关系千丝万缕源远流长,往往由他们出面才能把事情办成。但是,我在这里说句公道话:涉及生命安全的消防规范,基本上没人敢动手脚。比如12层以上要设置专门的消防电梯,17层以上设置剪刀楼梯,这些强制性规范已经是铁律。我个人没见过有开发商能绕得过这些强制性规范的,即使能绕过去将会获得巨大的回报,譬如减少一套楼梯,那是多么好的事情啊,但是基本上没人敢去办。起码我不敢。在我个人日后的职业生涯中,我也不敢。人防工程是非常神经的一样中国特色的东西。我不知道这个东西算啥。真要有空袭了我绝对不会呆在高层建筑的地下室里,911的那栋大楼就是前车之见。真要被炸了楼,呆在地下室里绝对活埋掉。当然这只是我的个人观感,大家不必介意。人防部门属于政府部门,不是军队编制。用于人防用途的那部分地下室也可以搞停车位,但是这部分要被划出来,不能发产权证。这部分停车位只有使用权。关于人防停车位的使用权问题,现在的争议非常大。社会上各种声音都有,尤其是自以为看通了物权法的神经们。我现在告诉你们,所有的人防用途的东西,产权都是国家所有。国家为了鼓励大家搞人防工程,就允许你暂时用着。但是这个产权,无论如何,都不可能归属于什么全体业主。因为人防用途部分的车位只不过是一种暂用的性质,不能卖,所以开发商绝对会想办法减少人防面积。另外,人防设备那也是非常疯狂的东西,比如人防那个安全门,那都不知道算啥,那个东西要真放进地下室,还真是搞碉堡了。也不知道能防什么。      7、节能审查、施工图审查在领取建设工程规划许可证之后,设计公司在建筑施工图的基础上再次细化,完成结构施工图、水电施工图等等全部施工图及结构计算书等,完成节能设计,做一个节能计算书,就可以开始这两项审查了。    节能审查,在我的个人经验里面,是怎么审都行的事情。我国现在越来越强调可持续发展,建筑节能摆上的位置也越来越高。这么说吧:什么360度大落地窗、全敞开式阳台、无封闭式中庭这些东西,在节能方面肯定是不达标的。搞了这些东西,夏天空调得开到疯狂掉。不过老百姓都喜欢这种新鲜东西。恩,在这里南北差异非常明显:北方一般在节能审查上都比较能达标,老百姓在观念上也比较能接受这个,因为北方有一个取暖的问题,节能不能达标的房子,在冬天那可是要白白的花出取暖费的。但是南方人对这种东西就比较不待见,我就好这一口,你管得着啊。说到这里不由得想对那个套型建筑面积90平方米以下占70%以上的9070政策说两句。建设部的官员们在政策制定上,必定带有强烈的北方特征。北方人在考虑在冬天取暖的要求之后,的确不习惯居住大面积。开间超过6米的客厅,在取暖上就肯定不达标了。同时,在完全不考虑洗手间的采光和通风要求时,90平方米的套型面积的确可以设计出非常不错的三居室的户型。这是与北方人的使用习惯及气候一致的:空气干燥,而且洗手间的使用频率较低,一般人都不习惯每天洗澡。(我说明,我这不是地域歧视啊,我这完全是就事论事。)但在南方,仅仅只是增加这么一个洗手间的窗户,90平方米要设计出三居室,就几乎是不可能完成的任务。这个稍微在图上画一下就知道了。房子朝外的位置就那么几个面,几个房间一占,厕所就不知道摆在哪里了。本人当年参与的好几个项目,为了在满足这个9070的要求下还能做3房单位,设计师呕了不知道多少吨血。现在市场上的公司逼得没法子,被迫只能大量的推出两房单位。当然,两房单位也可以住,不过就不能养孩子,一养孩子这家就完蛋了,爸爸妈妈爷爷奶奶加孩子哭,连转身的地方都没有。现实就是这么滴残酷。客观规律就是如此。 现在有些公司为了规避这个9070,还想了些花招,比如设计两套房子,再打通它一起卖。在某些不良媒体的宣传口径上,将这个做法称为不良开发商昧着良心做事。我个人无言以对。    恩,说个节能审查,一说开去就说了这么多,不好意思不好意思。现在开始说施工图审查。施工图审查现在都已经在表面上市场化了,允许开发商自己找资质的施工图审查单位做审查。施工图审查单位还必须对审查结果负责。但是,基于我国的审查技术非常的落后,恩,怎么说呢,连设计、施工技术都非常落后,因此这个审查实在是见仁见智,根本没法子审。在这里讲一个本人曾经亲历的事情。那一年在珠三角一个三线城市,在一个别墅项目门口建一座景观塔。那个塔呢,形状就像个纺锤,中间粗两头细。该地建设局检查组带人检查施工现场,上了这塔的工架,突然这塔就塌了,整个检查组全部死光。这是个大事啊,政府因此组成了浩大的调查,来查这个事故的原因。首先当然是从源头设计查起。结果一查,设计坚称没有任何设计上的问题。于是把那图纸送去重新做审查,一查的话,审查人员说,不行,这个图纸有问题。两边就吵了起来。最后两边都说服不了对方。要说这个图纸违反强制性规范吧,它也不违反。但是不违反强制性规范就表示安全合格吗?我看谁也不敢说这个话。最后只能把施工单位拉出来,判了几个罚了些钱,了事。现在合生在广州的某楼盘前面,也打算树这么一个塔,做审查的时候也是吵得不可开交。最后也是不了了之,因为这根本说不清楚,到底安不安全反正我个人不知道。    施工图审查是收费项目,非常贵,所以一直都是名义上的市场化,事实上的垄断化。施工图审查时除了给审查费,专家红包那也是不能少滴,嘎嘎,嘎嘎。      8、余泥排放许可、噪音排放许可、夜间连续施工许可余泥和噪音,这两个东西专门拿在这里讲,是因为这两样东西是最扰民的。我知道在很多城市,几乎没怎么管这两样东西:余泥和噪音。但现在,越来越多的城市,开始加强了对这两样东西的管理。      余泥排放现在都快成了各大公路管理部门,包括公路、交通、警察,的主要生财道路了。运输施工余泥的车辆,只能在规定时间,规定道路上行驶。但在很多时候,根本不可能这么规范。尤其是工程赶进度的时候,那是日夜得都运泥啊,没办法,只能打通各路神仙。余泥在运输过程中,很容易污染路面。本人曾经见识过广州的一部车,从天河一路撒到番禺,结果被罚了5万多,包工头拼命去做工作都没用,估计是交通部门火大发了,撞枪头上了。      噪音排放许可,是指只能在规定时间,用规范的,噪音较轻的方式施工。这个是环境保护部门管着的。现在很多城市已经禁止使用锤击桩了。那玩意打起来不是人能忍受的,想当年我刚刚进入这个行业时候,我靠,站在工地里,听了一天的锤击声,第二天耳朵里都是嗡嗡声,几乎没给锤傻了。当然用锤击桩,那肯定是最经济的。只要没人管,开发商绝对用锤击桩。因此我个人无论如何,都支持在这方面加强管理。此外,对那些夜间连续施工的,更要予以管制。现在在一些城市,这个夜间连续施工的管理,就管得非常好,比如广州和深圳。那是真管得不错。无论怎么找关系都难批 得下来。如果居然胆敢不报批就夜间开工?那是嫌自己钱多,想支援政府的贫困官员了。但是绝大多数的城市,唉,那处于几乎没有管理的地步。我作为从先进城市走出来的三个代表,到一些二三线城市去,傻乎乎的去问人家环保局,噪音排放和夜间连续施工怎么办手续啊?结果被人家狠狠的嘲笑过好几回。嘎嘎,我相信这里也会有人看过我这一段之后,狠狠的嘲笑我,并且自鸣得意的说:有这种手续吗?我这里没有啊,我这里很简单啊,什么什么的,就和上面某些人自鸣得意的嘴脸,一样。      9、质量监督、安全监督我为了把施工许可证这一节赶紧搞出来,已经写得不耐烦了。但是没法子。程序是这么一步步走过来的。施工许可证完了之后,我随便这么一想,我靠,后面不知道还有多少程序。放验线、白蚁防治、防雷、预测绘、预售、各专业验收、项目备案验收,一直到交楼。这得写死我啊。为什么我会突然发这种神经写这种东西呢?不明白自己啊不明白自己。特牢骚百余字。谢谢各位。    质量监督站和安全监督站都是建设部门下属机构。拿施工许可证之前,必须得去两个站办审批手续。这两个站的分工,我跟各位说老实话,我分不清楚。在我看来,质量问题都是安全问题。我就不明白为什么要搞两个站,分着管。譬如我打桩没按规定程序打,导致桩荷载不达标,这个到底是安全问题还是质量问题?我反正说不清楚。总之两个机构都得好好的哄着。当然在若干细节上这两部门还是有所区别。比如有些安全问题的确跟建筑质量关系不大,譬如工人不戴安全头盔啦,物料堆放不按规定乱堆啦,这些。但在我看来,安监把质监吃掉,并成一个机构,没有任何逻辑和操作上的困难。    在现实的操作中,但凡涉及到检测的,就由质监办;不需要检测,一般用肉眼就能发现毛病的,就属于安监的职责。由于质监搞检测,比如桩荷载检测、水泥检测,这些东西,都是收费项目,所以质监在管理上就没那么的严,为什么呢,因为质监大多得靠这些收费项目养活自己。收人钱手软,云云。安监基本不收费,但是他们也能想出非常多的收费服务出来,譬如安全生产培训,工人佩带平安智能卡上班,等等,总之各有各的门路啦。    现在在有些城市,质量检测的功能已经开始市场化了,有资质的检测单位都能做检测了。我见过最好的城市是广州。做个桩检测的费用,只是周边城市的3分之1。恩,在这里,为了避免有些人看不懂,我说一句,打完桩必须做检测。检测合格了,才能做承台,继续往上建。各位的,明白?不过呢,绝大多数的城市,这个功能被质量监督站牢牢的把持着。这个也是建设部门的生财主道啊。我要是局长我也不肯放。嘿嘿      10、施工招投标、监理报建 还是没写到施工许可证,写死我了,啊啊啊我为什么会想到写这个题材?我现在内心深处泛滥着一写到施工许可证就太监掉的冲动啊。    首先,我必须说明,按照我国现行招投标法,私营房地产公司(无国有经济成分),其房地产项目不需要做建筑施工招投标,他们可以直接发包。但在某些大城市,譬如广州,无论什么企业施工,都必须做招投标。这是广州在管理上严重违反行政许可法的地方。我个人对此一直持非常反感的态度。在大多数城市,私营企业只要能提供私营企业证明,既可免除施工招投标手续。啥是私营企业证明呢?去工商局打一张股东结构书就行了。    在必须要做施工招投标的时候,我必须得说,这个领域那是真黑不是假黑。黑得让人毛骨悚然。搞施工的就没几只好鸟。我在此随便讲个故事哈。施工企业必须把自己的专业技术人员备案到建筑管理部门里去,一般包括施工员、质量员和安全员。施工投标的其中一个材料是专业技术人员,根据项目大小,配备的人员多少也有不同要求。大家知道一下就行。有一次在广州,某企业围一个标,另外一个不识相企业就想进去,材料一准备,然后发现自己的技术人员不够了,于是马上到建设局备案新增人员资料。本来这种新增技术人员备案实在是非常简单的事情。结果,连交件都交不进去。总之就是不受理。后来求爹爹告奶奶给受理了,然后又因为其中一个人的身份证复印得不清晰,全部材料退件。这个企业的老板气得吐血。到最后当然这个标是投不进去了。我这里讲的还只是个小手段。暗地里啥招数都用得出来。我个人不排除有些人为了逼别人退出投标会使用黑社会的可能性。    恩,监理招标的程序跟施工招标的程序及做法几乎一致,我不多说了。    监理报建是完成这个监理免招标或招标手续之后的事情,做一个监理规划和监理细则,交建设部门审核一番,认为OK了,发一个监理审查意见。通过了就是下一步,施工许可证。监理规划和监理细则,老实讲,在我个人的经验里面,我从来没看到建设部门真的做过审核。在我个人的从业经验里面,我没见过几个政府官员能看得懂的。      11、施工许可证我怀着万分激动的心情,打下了上面那5个字。    施工许可证所须材料基本上是上面全部手续一个汇总。缺一不可。在我个人的职业生涯中,我从来没有经历过能办齐上面所有的手续,再申领施工许可证的。在我与同行的交流中,我也从来没见过老老实实的一步步完成所有手续,再来办施工许可手续的。要这样的话,绝对没1年的时间出不来。不相信的同学,请回头再把前面10个大项看一遍,基本上每个大项里的每一个小项的工作日不会少于20个。而且得一步一步来。这是什么概念?这是卡死你的概念。随便哪个环节出了任何问题,直接就GAMEOVER。       在改革开发之初,外资企业刚进中国的时候,有个著名的段子,说是有个企业要搞一个项目,前后盖了200多个章,事还没办成。最后撤资了,不干了。上级政府震怒,云云。现在改革开发这么多年了,我们好到哪里去了吗?我们的办事流程方便吗?我们能方便快捷的为企业服务吗?      到了今时今日,还有什么企业抱怨过政府管得太严,太死,审批环节太复杂吗?听不到了。为什么?因为大家统统都已经适应了这个游戏规则。大家已经在这个圈子中取得了某种平衡,达成了某项交易。在这种情况下,改革办事流程,简化办事程序,反而会阻碍办事效率。      我知道我这么说,会有很多粪青完全不能理解。我就这么告诉你们:大家都已经把潜规则当成了规则。这些规则维系着房地产这个产业。在每一个程序中,在每一个环节中,都存在利益分配,都存在制衡。这个系统在经过10多年的运做之后,它本身已经具有了生命力,绝对是牵一发而动全身。      因此,我们经常可以看到,除了一些管理相对规范和严格的大城市,很多的城市都可以在未领取施工许可证的情况下就干上了很多工作,譬如土方工程,一般都是先动的。这就是一种双方博弈之后达到的平衡。哪怕是在这些管理相对规范的大城市,也有空子可以钻,比如基坑支护可以先发一个单独的施工许可证,然后再发地下室部分的施工许可证,再发地上部分。这么把一个项目分割成很多部分发证。为什么?因为这是双方一起适应,互相妥协的结果。政府要是把企业都给玩死了,他们就没得玩了。      之后的内容,大家就开始熟悉起来了:我们终于进入销售环节的各项手续了。      12.插曲,来讲讲目前的宏观房地产调控恩,不妨说一下,我出身是房地产管理部门。当年参与了非常多的房地产政策制定。后来穷得不行,被迫下海至今。这也是我为什么能从事现在这个工作的原因之一啦。    在讲预售和验收这些东西之前,我想先讲讲现在的房地产调控政策。理解了这个,才能对销售方面的各项政策有一个清晰的了解。对现在的调控,我的总体评价是:混蛋。基本上,现在的中央层面的调控政策分成以下三个方面:1、减少土地供给,紧缩地根 这方面的政策非常的立杆见影。如果这里有国土部门的朋友,看到了肯定大有感触。最近这3年以来,中央对地方的用地管制,一年比一年狠,采取的措施一年比一年毒。当然,这里我们必须有个概念,用地量最大的产业,不是房地产,而是工业。尤其是各类招商引资的工业园区。目前我国各类工业园区总面积已经超过了全国所有城市市区建成区的总面积。这是一个很疯狂的概念。当然,在这种宏观性的打压地方用地冲动的趋势下,房地产用地不可避免的受到了株连。房地产用地供给量逐年减少是不争的事实了。各位不需要和我争论什么各大房地产公司储备了多少多少地,足以做多少多少年的开发,因此现在供地不足这种消息不准确,等等。这种新闻几乎都是不良媒体的外行报道,连造谣都没造出个样子来。只要看看现在各大房地产公司储备的那些地都在什么位置,基本上就可以判断出来事情的真伪。有哪个地产公司手头上没开发的地,不处于偏远得不行的远郊区但是又发神经拖着不开发的,我立马把这篇东西打印出来吃掉。在另一个方面来说,房地产公司储备那些目前来说几乎没有开发价值的远郊土地,其完全是寄希望于中国经济的健康稳定发展,城市逐步扩张,富裕群体人数总量不断增长。这种心态其实倒真是一种讽刺。唉    2、打压购买需求提高首付比例,紧缩银根,提高银行准备金率,控制按揭贷款,都是这种考虑。就是让老百姓没钱买房子。但是,这种政策不是释放和满足需求,它没有解决任何问题,它只不过是将需求延后。我不明白为什么老百姓对这种政策鼓掌叫好。有一种很神奇的解释说,这种政策的好处是:老百姓买不起房子了,开发商脆弱的资金链就会断掉,开发商就会自动降价了。我个人不对这种神奇的逻辑予以打击。免得我的这个贴沦为口水之争的场所。我只对客观效果予以评价。谢谢。    3、强制性限制房地产产品类型这个很明确,就是那个90平方米以下的户型占总建筑面积70%以上。这个9070的政策被唱得很响,好象很英明神武的样子。我个人没明白过来这到底有什么效果。户型选择完全是市场化的东西。我揣摩着是不是这个政策有这么一个隐含的前提在:开发商故意建大户型,以获取高额利润。但是,我晕,大户型或者小户型,在单价稳定的前提下,单方利润及总利润会有任何差别吗?总建筑面积不变,单价稳定,户型变一下,造成影响无非是多几套房子或者少几套房子,利润有区别吗?除非是有这样的逻辑前提:大户型的单价比小户型高。但在我的个人职业经验里面,我是没发觉过有这种情况。我的个人经验是反过来:小户型的单价一般都比大户型高一点点。本人所经历的少数几个公司在产品定价上基本上都是这么个策略。我不知道北京是不是与我的个人经验相反。    我个人总结,房地产调控政策,就在上面这三样东西里面玩来玩去。不会有别的什么新花样出来了。这个效果,我就不多说了。接下来,继续讲流程吧。啦啦啦      13、放线、验线 这个就简单的说一说吧。图纸画出来之后,要把图纸上的建筑物在实地上落实一个具体的位置,这是个技术活,要测量,定坐标。这个活就叫放线。放线一般是规划部门下属的测绘院或类似的测绘机构干,不过有些发达城市也已经把这个工作半市场化了。嘿嘿,又来一个半市场化。正式放线的前提是领取了施工许可证。放线后,测绘院会发出一份放线册。在工程提前施工,违章施工的场合,都需要做通这个测绘院的工作。让他们提前来做放线。唉,又来一个“做通”工作。放线完毕,施工单位照着这个边角点施工,完了之后就做验线。一看这个建筑的确是按图纸建起来的,没超出边线,测绘院就出验线册。    这个验线工作跟日后的验收有莫大的关系。所以测绘院也得要像皇帝老子一样供着,尤其是在提前放线的场合。唉  14、预售许可证终于说到这个了。预售现在的管理已经比较严格了。我所知道的,在房地产已经成为了一个产业的城市,预售许可都要求在网上办理,全程公示。现在在预售上面做手脚的可能性越来越小了。    预售许可最重要的条件是:高层建筑结构完成3分之2,低层建筑结构封顶。这个条件跟银行办理按揭贷款的条件又不一样:无论层数高低,全部封顶才能放贷。因此现在高层建筑往往在完成3分之2的结构,取得预售许可证之后,开发商在推盘时都不积极。因为这个时候,钱也不是很能收得到,只能收到个2、3成,但是各项交易税费却要按足成在当年予以计算。在理解了这个之后,或许我们对捂盘这种行为,会有更深刻的认识吧。    现在办预售许可,都要做价格公示。交易价格必须明确到套,单价必须清晰,在交易现场,也禁止再搞什么5000元/平方米“起”,这种骗人的玩意了。但是,我必须要说,但是,政府没有(也没有权力)对房地产交易价格进行管制。在办理预售手续时所申报的价格,开发商可以完全不予理会。这个价格申报一下就完了。我每次做预售许可的时候申报价格,直接就是2500元/平方米。从来都是如此。随便你怎么公示。卖的时候照样卖5000卖8000卖10000多,没有任何法律上或者行政上的责任。    在预售许可方面还有个值得一说的地方就是预测绘。房管部门下属的房屋测量部门,根据开发商提供的图纸,事先算一个面积。这个叫预测绘。在竣工之后,到实地测量,就是实测了。我们都知道,面积上的纠纷往往是日后客户与开发商之间的主要矛盾。这个矛盾是怎么来的呢?最关键的就是这个预测与实测之间的面积差异。造成这种差异的原因很多,比如施工不规范造成的面积误差,又或者之前在图纸计算上对公用部分的统计有误差,这些都有可能。但要说是 开发商的故意造成的,我个人没有见过。开发商也没这种能力或故意去故意做假,当然我个人不排除有些头被门夹了的开发商被某些运气极好的人撞到。嘿嘿。现在为了避免这种纠纷,各大开发商都学乖了,开始花很大的精力在做通房屋测量机构的工作上。总之无论到时候实测面积是多少,房屋测量机构都照样按着当初的预测面积出报告。唉,又出来一个“做通”工作。      15、关于预售中的土地解押昨天在写预售的时候,关于土地解押的问题,我不是很敢下笔。作为一个房地产从业人员,讨论这个话题,显得比较不合适。这个话题非常敏感。这其中有无数的道道儿。我个人对这一块的玄妙也不是很能理解。尽我的理解讲那么一点吧。    先从土地抵押说起。现在关于土地抵押的规则越来越严格了。土地必须在办理了施工许可证之后才能抵押贷款。这也是开发商为什么这么紧张施工许可证的原因。贷款额现在基本上都是根据施工许可证载建筑规模来确定和发放的。在这方面,我相信全国的银行都是大同小异的。土地抵押必须办理抵押登记,这个是常识了。不多说了。    根据现在越来越严厉的销售管理规则,办理预售许可证时,该地块不能有任何抵押。但是,我们都知道一个事实就是:任何开发商都必然会选择将土地抵押贷款。这就意味着开发商在办理预售许可证时面临着很严重的资金压力:要么还贷,要么更换抵押物,不然这个预售许可证就出不来了。    还贷是几乎不用考虑的事情,更换抵押物?更加不可能。哪有那么多实物可以拿去抵押啊。就算有的,也早就已经拿去抵押融资了,还等到现在啊。这个时候就是考验人类的智慧的时候了。现在的任务是:即不还贷,又不更换抵押物,又能解押,还要能办出预售许可证。    我不知道其他公司的融资及报建人员是怎么处理这种事情的。我只说其中的两个办法(唉,我觉得我好象在传授犯罪方法似的,靠)。现在绝大多数的城市,国土部门和房管部门都是分离的。在国土部门办理土地抵押登记,在房管部门办理预售许可证。房管部门和国土部门之间是有很深刻的仇恨的。这两个部门绝对不会主动向对方查询对方的登记资料的。在这些地方,先做通银行工作,比较合理的,能让双方的脸面都过得去的借口,是更换抵押物。更换抵押物的话,原抵押物要先解押,再将新抵押物办理抵押登记。这个解押和新抵押中间,会有一个抵押物悬空期。这个悬空期是合理的。无论银监还是上级什么部门来查,都可以解释过去。那么我们就利用这个悬空期吧。先以更换抵押物的理由非常合理的将土地解押掉(有些人把银行的工作做得很通的,连更换抵押物这样的理由都不需要找,直接先解押掉,唉,我个人佩服之极),然后拿着这个注明了已解押字样的土地证,赶紧去房管部门,给他们看,啦啦啦,我的土地证已经解押了啦。房管部门一看,哦,的确如此,于是收材料办预售许可证了。只要他们一收材料,立马又把这个土地证重新 送进国土部门办抵押。办得快的话,只需要悬空半个小时。如果担心房管部门还会再看看土地证的话,可以先等个1天两天再去国土部门办抵押,也行。国土部门与房管部门分离,实在是一项有无数空子可以钻的的制度啊。    此外,在可以办理在建工程抵押的城市(这里说明一下,在建工程抵押不是每个城市都办得了。很多城市的房管部门不受理这种抵押登记手续),也可以试试,土地解押,换成地面上的在建工程抵押。同样是利用悬空期来做事。这种方法在国土与房管合并的地方也能用。总之,办法都是人想出来的。人有多大胆,地有多大产,在房地产行业,那得算是真理啊。      16、规划、消防、人防、管线、质量等专项验收,竣工验收备案,交楼其实,在说了这许多之后,大家应该都明白了,到验收阶段是怎么一回事了。在做了前面这许多的铺垫和协调工作,结识了那许多的人,一步一个脚印的,做到了现在,如果还不能完成现在的工作,就真是白混了。      规划验收主要是验收各项规划指标是否超标。在封顶之后,竣工之前,就可以做这项验收了。这项验收的前提是做验线,基本上验线可以通过,规划验收的时候也不会有太大的麻烦。基本的过程如下:规划局的同志坐在车里看一下,哦,封顶了。然后拿起验线册来看看,哦,没问题,数一数层数,哦,是这个层数,就回去该干啥干啥了。      消防、人防和管线验收,都是由这几项专业的施工单位搞定。也只有他们能搞定。开发商自己做这几项验收,肯定通不过。这也是开发商不敢得罪这三大专业的施工单位的主要原因。尤其是消防和永久用电,这里面的道道和苦水啊,真是倒也倒不完。我就讲个电的事情。在报装的时候,设计好了装3台变电箱。施工过程中因为资金压力比较大,拖了一下电力施工企业的工程款。这个企业也不说什么。验收的时候到了,供电局无论如何都不肯供电了。说这个三台的设计不合理,要变成四台。这怎么得了啊?业主都要入住了,电都供不上。你要说这是谁的责任吧,这根本都说不清楚。而且还不敢计较这个。被迫之下,乖乖的给了双倍的电力施工款。只要不得罪这几项专业的施工单位,验收基本上都通过。但是,验收报告上肯定会留有伏笔,基本上都是这么个写法:原则同意通过验收,但如下问题需要进一步整改:12345云云。      质量验收现在非常简单了。竣工之后,施工单位、开发商、监理单位,合在一起整个验收报告出来就行了,然后交给质监站备案。这就完成了。现在监理公司绝对不敢得罪甲方,乃至在绝大多数的施工过程中,监理公司都没人出现的,直接就是卖个名字给甲方。甲方自己把监理的活给干了。这是普遍现象。到时候就负责签字盖章。      质量验收和各专业验收都完成了,规划验收也搞完了,就是最终的到建设局去搞竣工验收备案。这个备案就没什么好多说了。       竣工验收备案完成,是法定的正式交楼条件。没有这个竣工验收备案表,业主可以拒绝收楼。我看到很多未办理竣工备案手续的楼盘就强迫业主收楼的报道,一直觉得比较奇怪。也没见到记者到建设局查询竣工备案资料的情节。我反正没亲眼见过这种事情。但是我国在这些问题上一直充斥着大量的不良媒体的不实报道,所以我也不很关注这个事情。物业管理这一块,我就不多说了。各项手续基本上到这里就结束了。接下来就是产权证办理的事情了。先做大确权,给整个楼盘做个确权发证,然后再分户发证。门窗知识大全1.木门窗 木门窗是一种传统的建筑制品,60年代以前曾是世界各国最主要的门窗材料。在不同的市场上,其用户是千差万别的,有高档的,也有一般的,加上民族差异、宗教信仰、生活习惯、审美观念不同,所以木门窗的选材、造型、色彩往往会影响消费者的行为。  实木门窗曾经被使用无数年代,目前在建筑门窗市场占有量较大的是高密度纤维压型门,这种门属中档产品,它的款式多样,适合各种类型的室内布置,有一定的阻燃性,质量轻,不变形,价格适中,在北美的住宅中普及率已达60%以上。蜂窝夹芯门在国外属节能型产品,因此销售市场很大。据有关资料介绍,英国每年生产的各种建筑用门中,蜂窝夹芯门约占总产量的2/3。在日本,由于传统习惯和建筑风格的关系,木门在建筑门市场的占有量达50%以上。   我国生产的木门种类是比较齐全的,高等级木门、中级木门、镶板门、夹板门、木制防火门、隔音保温门、木制防盗门、蜂窝夹芯门(多功能分户门)等都有专业厂家生产,其产量较大的有四五十家,加上其它一些企业生产的数量,年生产能力相当可观,几年前的统计就达到3000万樘以上。   尽管我国的森林资源少,木材短缺,但国家并没有因此而限制木门窗的生产,除了提倡发展新材料外,对木门窗基本上是开放价格,走入市场来控制。目前在建筑门窗材料方面木制品占很大比例,特别是广大的城镇和农村。   随着工业的发展和节能建筑的兴起,森林资源少和人类对保护环境、维护自然生态平衡的日益重视,发展新型材料已成为一种趋势,世界上一些工业发达国家已经形成了以塑料和金属门窗为主、木门窗为辅的门窗材料新格局,因此有关专家建议,今后实木门窗应向高档化方向发展,要以精加工和高艺术含量的方式提高木门的附加值,以适应高层次消费的需求。同时要努力开发和生产节能型木门窗,逐步提高其功能和作用,大力发展植物纤维复合材料门窗,缓解木材资源的不足。 2.钢、彩板门窗   在铝合金门窗问世之前的一个时期内,空腹钢窗成为很多高层建筑的首选产品。   这种以冷轧板为原料,经三合一液外理浸沾防腐底漆、人工涂刷面漆的门窗,一般都是由生产厂家提供窗框,在施工现场就位固定后再进行附件的装配,切割配装玻璃,并涂刷面漆。其做法不但效率低、浪费大,而且长期以来由于运输存储及安装不当造成的严重问题根本无法得到解决。   彩板组角钢门窗是在它之后于1987年相继投入生产的。   彩板组角钢门窗是在彩色钢板发展到一定阶段,具有相当产量的情况下,由意大利Secco公司在原有镀锌板组角窗基础上发展起来的一种新型空腹钢窗。其产品系列除国外引进的46系列彩板平开窗及70系列推拉窗外,又先后开发出适合我国国情的30、35系列平开窗及80系列推拉窗。   该门窗内外框采用插接件(各种芯板)用螺丝组装成框。在生产厂,它以连续工业化生产方式完成了所有零、附件和玻璃的切割与密材条的装配,是以一个完整的建筑构件形式提供给建筑工地。这种门窗耐蚀性好,节能效果明显,装饰性强,隔音性好,其推拉系列填补了钢门窗的一项空白,很快便成为我国中高档建筑较适宜的产品。  该门窗性能虽好,但在我国并没有得到很好的推广应用,其关键原因是国内优质冷轧薄板生产厂家很少,造成彩色钢板价格上扬,使成窗价格居高不下,失去与铝合金门窗竞争的实力。为此有关专家建议,彩板组角钢门窗的装备路线应 走国产化的道路,不应再盲目引进,其布局与规模按每个省、市、自治区设1-2个型材生产厂,每个厂下设组装厂10余家,每个型材厂设2台轧机,年产型材5000吨,组装厂以年产2万平方米的规模较合适,否则容易造成市场不足。3.铝合金门窗 铝型材的良好性能,决定了它一经投放市场便深受建筑师和用户的欢迎。早在第二次世界大战前,国外就有少量建筑物安装了铝窗。铝合金门窗从80年代初在我国问世,一直到90年代末期,基本上一直沿用国外几种老窗型,只是在量上由少到多的发展。   我国现有铝型材厂1000多家,各种规格挤压机已超过2000台,但挤压吨位小的多,大吨挤压机少,目前最大吨位挤压机达到3600吨。其铝材颜色由古铜色,白色逐渐向彩色发展。对铝材的表面处理,除氧化,电泳涂漆外,增加了树脂喷涂、油漆喷涂和氟碳喷涂。为了表面更光滑,还采用了化学磨光和喷沙磨光。为了减少铝型材的热传导,有些企业已开始生产隔热断桥铝型材。   铝合金门窗的优势在世界上已有几十年历史,它的独特性能已被世人所公认,体轻,耐蚀,强度、刚度高,无毒,耐高温,防火性能好,使用寿命长,可满足各种复杂断面的多种功能,是一般材料很难替代的。   随着改革开放步伐的加快,我国铝合金门窗行业发展迅速,从玻璃幕墙、玻璃采光屋顶,到世界最新的隐框玻璃幕墙、无框全玻璃幕墙以及最近几年在上海、广州等地出现的铝复合板幕墙,虽然起步较晚,但发展较快,水平较高。  早期从事铝合金门窗生产的有一大批实力雄厚的军工企业,他们的产品一经问世就受到建筑设计和使用单位的欣赏。但由于很多集体企业、乡镇企业和个体企业随之一哄而起,致使产品质量下降,一个时期给该产品造成不良影响。   目前我国引进的铝合金门窗生产线较多,几乎世界各国系列都有。除引进了铝门窗加工组装生产线百余条外,还引进了型材挤压、氧化着色、粉末喷涂、中空玻璃、模具加工、成组冲切、玻璃切割、微机辅助设计、门窗性能测试、密封毛条、低频感应加热炉、强力拉伸校直、定尺切割、时效处理、电泳涂漆、废水和碱回收、纯水制备等生产线或设备,同时引进了技术图纸、原料配方、生产工艺、产品标准、产品商标等等。所有这些引进的软件和硬件大多数都具有80年代先进水平,为铝门窗行业向现代化方向发展奠定了基础。   随着各国技术的引进,同时也带来了各国门窗的多种系列,这在世界上也是独一无二的。据不完全统计,目前在我国建筑铝制品行业中约有6大类30多个系列上千种规格,其中门窗系列主要有38、40、42、46、50、52、54、55、60、64、65、70、73、80、90、100;幕墙系列有60、100、120、125、130、140、150、155。型材颜色有银白、古铜、金黄、枣红等色系。   除供给国内,还向阿尔及利亚、斯里兰卡、利比里亚、突尼斯、埃塞俄比亚、扎伊尔、布基纳法索、毛里塔尼亚、西萨摩亚、贝宁、乌干达、朝鲜、约旦、吉布提、俄罗斯、美国、日本等国出口。 4.塑料门窗   作为门窗的第四代产品,塑料门窗是从70年代开始被大量应用的。德国是应用最早的国家,1968年只占3%,1990年以后占5%。我国塑料门窗行业是在80年代初通过引进国外先进技术和设备的基础上建立发展起来的。短短十几年的时间,该行业在全国的发展速度是惊人的,仅1997年,北京、天津、上海、陕西、甘肃、青海、宁厦、新疆、山西、河北、内蒙古、浙湖南等省、市、自治区的增长率均在100%以上,其中上海的增长率达335%以上,居全国之首。据权威部门统计,截至1999年年底,全国已有塑料门窗型材生产线3000条以上,组装生产装备6000套以上,实际生产能力突破100万吨,组装门窗能力超过1.2亿平方米。最大规模型材厂年产能力约12万吨以上。在产量大增的塑料门窗市场中,已形成欧美两种不同的体系,欧洲以德国和奥地利为代表,主要窗型是平开兼下悬内翻转窗,其中中悬、上悬窗为数不多。北美则主要采用上下提拉窗,又分上下单提拉窗和双提拉窗,平开窗、悬窗、推拉窗不占主导地位。我国绝大部分生产厂照搬欧式体系。其窗型产量最大的是推拉窗,其次是平开门窗及少量中悬窗,缺少上悬窗、手摇连杆开闭气窗、上下提拉窗(带翻转)、左右推拉带翻转窗、弧型窗和花园窗等新窗型。   欧美两大体系塑料门窗采用的标准也分两大体系,但不论哪国标准,作为门窗的主要性能如抗风压性、气体渗透性、雨水渗漏性、保温性、隔音性等都是共同的。    塑料门窗之所以发展迅速,并很快成为建筑门窗的首选产品,得益于它的几大优越性。一是节能显著,可比铝合金窗节省采暖和制冷能耗30%-50%;二是具有优良的气密性、水密性、隔音性和保温性;三是耐腐蚀性好,无需经常保养维修;四是节省森林资源。   塑料门窗能否持续发展,取决于四个方面质量,即型材质量、组装质量、配件质量、安装质量。而目前存在的突出问题是窗型的式样少且单一,五金件水平不高,品种不全,废料回收技术还没有很好解决,这都直接影响塑料门窗行业的发展。 5.玻璃钢门窗   玻璃钢门窗被业内人士称为第五代门窗,它的质轻、高强、防腐、保温、绝缘、隔音等诸多性能上的优势,正在逐渐被人们所认识。   玻璃钢型材是以玻璃纤维及其制品为增强材料,以不饱和聚酯树脂为基体的玻璃纤维增强复合材料,用它制成的门窗与其他材料相比,既有钢窗、铝窗的坚固性,又有塑钢门窗的保温、节能、隔音性能,同时还具有高温不膨胀,低温不收缩,质轻,强度高,无需钢衬加固等优点。   我国从90年代初开始研制用拉挤法生产玻璃钢门窗型材,经过近10年的努力,其技术已进入成熟阶段。五金件、密封件配套厂家也已齐备,基本实现了协作化生产预算中容易漏的100项1在平屋面保温屋面中排汽孔2楼梯栏杆中的预埋铁件3油漆、涂料施工用脚手架4预制板梁砼:板梁封头砼、运输、安装5钻孔灌注桩:入岩深度的钻孔(该项目市政和公路定额项目包含内容差距很大)6户内管道安装的吹扫容易遗漏7室外管道安装的超高费8角钢的制作安装及其主材费用9沟槽土方单侧弃土的系数容易遗漏10外运土的人工系数忘记乘11电缆、电线等上清单只是提供净工程量,在组价时还得加上预留、弯曲、损耗等长度12在配电柜安装清单中基础型钢容易漏13给排水上管道安装清单中套管容易漏14风管穿墙的封堵15调节阀试压冲洗临时短管制作安装。16、设备安装吊装机具摊消。17、工艺管道安装中法兰安装的螺栓是未计价材料。18、安装部分:高层建筑增加费计算的基数包括6层或20m以下的全部人工费。在高层建筑同时又符合超高施工条件时,高层建筑增加费和超高增加费是叠加计算的。19、屋脊线、盖板!主要是零星部件!20、一些零星的、小型构件砼容易漏算;21、屋面分格缝,特别有架空隔热层时,水泥砂浆找平层有分格缝,而且在隔热板上也要做分格缝;22、一些规范要求的也容易漏项,比如:墙长超过5米时要增设构造柱,墙高超过4米时要增设压梁;23、设备安装加垫铁、管道安装时支架制作、安装、油漆防腐;24、通风管道安装的帆布接口;25、楼梯间顶层满堂脚手架、屋面分格缝、设计说明中构造要求以及一些室内外零星构件。 26、外墙抹灰分格嵌缝有相应的定额子目,所用材料不同,应套用相应的子目27、板的负筋分布筋很容易漏,因为图纸根本没反映。除了要看下工地看看以外,没别的办法。28、在挖土方工程中,现在的计价表,挖湿土方的抽水费未计入(以前的定额是包含),现在归入在措施项目中,即第二十一章 施工排水、降水、深基坑支护章节内。在编制时,不要忘了啊!29、各种建筑的伸缩缝:屋面的分格缝、外墙与散水交接的沥青嵌缝;30、构造柱的突出部分;31、预制板间的现浇带;32、打预制桩的,桩头、接桩、送桩等。33、钻冲孔桩的,钢护筒、入岩增加费、操作平台、砼是采用水下砼浇筑。34、钢板桩打、拨分开套子目、在基坑作业和在坑上作业的系数。35、没有详细的布置图,但图纸说明中提到的项目。如填充墙的构造柱、砌体加筋等。36、措施项目费用的大体积砼的测温费。37、土建工程为二装的预留预埋件。38、土建工程中窨井、化粪池项目如套综合定额,别漏了其中相应的措施项目,如挖湿土排水费、基坑排水费及脚手、模板费等。39、暖通工程中容易遗留的项目:1)空调风管阀门、静压箱,风机盘管回风箱的保温;2)设备本体与管道连接中的法兰;3)屋面水系统管道中的土建支墩;4)末端设备采用的减振措施。40、合同文件并不是一张纸,包括投标文件等,施工组织设计直接影响措施费的构成,按照规范施工则是合同内容之一。比如投标时按24小时连续施工考虑,夜间施工措施费就不能不考虑,噪声等环境保护费用也不是简单的费率就可以代替的。再比如设计图纸规定用PE给水管,但并未说明屋面部分要采取什么措施,按规范PE管不能爆晒,应有保护措施,报价时就应该考虑。另外,定额和规范不符时,应以规范为准,因为验收以规范为准。41、对清单项目和下挂定额子目的衔接不能完全掌握(包括工程量计算规则、工作内容等)。定额有计算规则,清单有计算规则,两者必须一致。比如前面多次有人提到的管道支架和穿墙套管,按清单是应该计算,不过室内管道安装定额通常都包含支架和套管(各地规定有不同),再计算就重复了。42、楼梯石材踏步开槽容易漏掉,墙面装饰不同的装饰材料接缝处理,顶棚扣板四周压线易漏算。43、土建里面的:人机配合挖土有个系数,湿土也有系数。-0.06位置的防潮层。44、土建中还有个东西容易忘,就是支撑钢筋用的马凳,实际施工中这个也是不小的数字,而且很烦。45、土方类别及运距;46、洞内、地下室内等需照明施工的人工费增加40%;47、构造柱圈过梁模板砼计算;48、管桩桩芯砼、送桩及试验桩的计算、管桩长度应计桩尖长度;49、砖砌栏板1/4、1/2厚定额按900考虑,每增加或减少人材机需调整;50、桩芯圆钢板、预埋铁件等刷防锈漆等;51、不规则墙面抹灰、墙面钉钢丝网等人工增加;52、墙面抹灰垂直高度超高抹灰厚度调整;53、电气竖井桥架工程量统计有出入,原设计没有具体的安装大样图,由预算人员根据经验自行考 虑安装方式。54、高大厂房安装所用脚手架费用。一般钢结构不搭设脚手架。55、钢筋工程中的垫铁可算在钢筋工程中?(按各地情况)。56、抹灰工程中用的那个铁丝网山东省2006版消耗定额已单设子目,进入直接工程费。57、脚手架费用应以被批准的施工组织设计中的做法计算。58、装饰中的门的特殊五金,尤其是防火门。59、容易把室外台阶的底面抹灰漏掉60、容易漏大体积砼里设置的金属导热管61、不同砼等级浇筑时设置的快易收口网62、在做装饰装修时清单项目多是按完成面计算的。很多项目看起来是完整的,如果不仔细看设计图纸和施工规范及招标文件是很容易漏算,导致清单组价不合理。63、夹板基层的防潮防火及防虫等处理,石材防潮处理,石材、抛光砖等边角磨边抽槽等细部处理,浅色的石材做地面多用白水泥等。较高的天花吊筋的反撑措施及防护,特殊装饰部位按设计要求拼接时需裁减材料时的损耗等。64、梁高超过700MM和墙的对拉螺栓;65、框架柱部分的砌体加固;66、基础满堂脚手架67、梁板墙增加的单项脚手架68、外墙抹灰中的分格嵌缝项目,一般的也较容易疏忽的。69、脚手架项目中的油漆刷浆用脚手费容易不计的。70、加气块墙面处理。71、以投影面积计算的砼工程(楼梯、阳台等)中砼含量大于定额含量应调整。72、管道与自控专业接口部分,取源部件可能会出现多算73、脚手架的搭拆容易漏项74、照明系统灯具安装超高费和其系统调试很容易遗忘75、楼梯间的最上段,记取的脚手架费不同下边。76、防水材料附加层厚度的调整。77、散水的油膏灌缝78、楼梯预埋件;79、卫生间等墙体上的砼翻边(当然此类属于划分问题,未算部分往往在墙体中计入了,可是在编制清单中这是个醒目的问题哦);80、地下室工程中的照明费用;81、女儿墙变形缝的沥青麻丝82、预埋铁件83、出屋面烟囱84、阳台处的雨水管85、清单投标报价中,预制构件以个计价时,预制构件上的预埋铁件86、回填土中的挖土和运土;87、挖土(挖槽或挖坑)中的运土;88、基础垫层;89、木制作的油漆;90、砖基础防潮层91、土方人工清底时的难度系数;92、室外工艺管道安装时的脚手架费用; 93、钢结构焊接的无损检测费用;94、工艺管线的穿墙套管封堵;95、沉降观测点的钢筋头及所用的人机费96、加气块墙面处理。96、人工费调整。97、基础大放脚顶面防腐。98、细石混凝土地面中的混凝土强度调整。99、门窗中的油漆及五金。100、安装工程中的主材价格。造价工作记忆顺口溜一、部分记忆顺口溜(最好自己看书总结才能适合自己并且记忆深刻)1、价款支付有顺序,调价索赔再质保,再扣预付和甲供,索赔甲供不调价,奖励不用扣质保。2、偏差计算划横道,已完位置皆相同,计划总值额相等,比较累计不能忘;投资变价进度量,超支拖延果为正。3、工程价款变更原则:已有适用按已有,只有类似可参照,如果两类都没有,甲方批准乙方报。4、索赔程序28天,事件发生意向书,准备资料写报告,未给答复视默认,持续进行阶段报,事件终了最终报。5、不可抗力双方责,不补费用补工期,增加配合台班价,所有费用全计取,窝工索赔要注意,人员乘以窝工天,机械必须是闲置,管理利润不计取,规税保修要计算。6、索赔证据有很多,招标合同及附件,施组图纸和规范,变更签证往来函,会议纪要双方签,水电气候看日期,同期记录准备好、日志照片和发票,造价文件要记牢。7、接到变更14天,报告价款工期延,甲方14给答复,协商不果同争议。8、索赔成立四条件,工费损失实际算,风险原因非承包,按时通知和报告。9、时标网络如何划,先标节点后划线,自动形成波形线,无波就是关键线,计算工序总时差,本自再加后总差,左拖延、右提前,实际进度前锋线。10、工程单价有两种,清单单价206;如果题给规税率,就是清单综合价,分部分项和措施,注意已含管利润,付款别忘加规税。如果题给间接费,要按06算顺序,直接工程人材机,再含措施直接费,间接利润按题目,最好形成综合价。二、十句话,记住建筑面积规范面积计算总结心中有间房,计算不会忘;平顶和坡顶,要点要分清;有顶有围护,面积参照房;有顶无围护,顶盖减半做。1、平顶坡顶单层房单层房:外墙勒角上,结构外围水平面;平顶房:2米2及以上计全,以下就折半;坡顶房:净空1米2,颠倒过来2米1折半,以下不算,以上算全。2、橱窗门斗和三廊(挑廊、檐廊和走廊)、还有架空走廊(隐含有盖)有围护,按围护,水平面积照房算。 有盖无围护,结构底板水平面折半算。3、有盖无围护,两棚三站台,顶盖水平投影面折半。同样算法还有场馆看台,室外楼梯顶层不要算。4、阳台很特殊,不讲顶盖、底板和围护,只讲水平投影面折半。5、门厅、大厅的回廊,舞台控制房,计算基数按底板,面积照房算。类似还有围护结构倾斜房,计算基数按底板,面积照房算。6、楼顶有围护,两间一机房,面积照房算。7、楼内梯间、五井、垃圾囱,另加有结构三库,面积计算按层数。8、吊脚楼、深基础,设计利用是条件,有围护照房算,无围护按其利用算一半。类似多层坡顶和看台,空间不用就不算。9、地下室不要漏了有顶盖的出入囗,外墙上囗外边线,不含井层墙所围水平面。10、单层内楼房,有围护按围护,没有围护按底部。三、网络计划参数计算口诀早开早完顺向算  迟开迟完逆向求  总差只算本工作  间时自差有区别起点早开取值零  终点迟完取工期  迟完早完时间差  间时只算不求小早完只算本工作  迟开只算本工作  终点自差同总差  算法只与自差同取值早开加工日  取值迟完减工日  总差零时自差零  关键工作有特点后者早开看紧前  前者迟完看紧后  否则自差看紧后  总差为零或最小紧前早完大者来  紧后迟开小者来  先取紧后早开时  关键工作起终连依次算至终节点  依次算至起节点  再减本工之早完  关键线路通起来终点早完即工期  再算总差和自差  差值小者即自差  至此参数全算四、合同解释顺序:1、鞋中投砖,同归子弹(鞋)协议---(中)-中标通知书----(投)投标书----(砖)专用条款;(同)通用条款-----(归)规范/标准----(子)施工图纸----(弹)工程量清单报价单2、鞋中投砖头,准指情报。你看这样也好记:鞋(协议)中(中标通知书)投(投标书)砖(专用条款)头(通用条款),准(规范标准)指(施工图纸)情(工程量清单)报(工程报价单)。五、台班单价:1、长安大自然这漏税人(长)经常修理费+(安)安拆费及场外运输费+(大)大修理费+(自然)燃料动力费+(这)折旧费+(漏)养路费+(税)车般使用税+(人)人工费2、长安浙大漏税人自燃经常修理费+按拆及场外运输费+折旧费+大修费+养路费+车船使用税+人工费+燃料动力费=台班单价3、机械台班单价七项费用安燃经养折大人安:安拆及场外运输费燃:燃料动力费 经:经常修理费养:养路费及车船税折:折旧费大:大修理费人:机上人工费。六、投资偏差四大原因:1、客观原因:人材然基交社法,客观原因有其他。2、业主原因:资规组织手续少,付款延时协调差。3、设计原因:设计缺陷设标变,图纸延误结构变。4、施工原因:施工组织不合理,质量事故进度偏'
