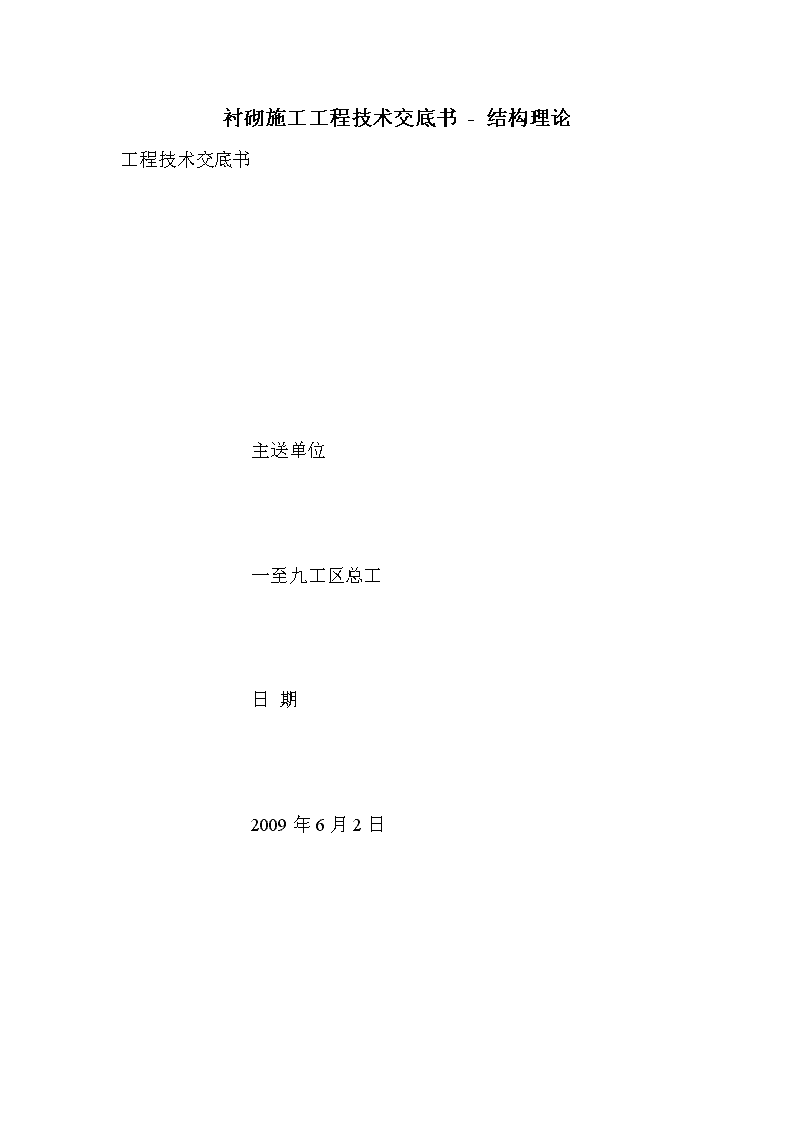

'衬砌施工工程技术交底书-结构理论工程技术交底书主送单位一至九工区总工日期2009年6月2日

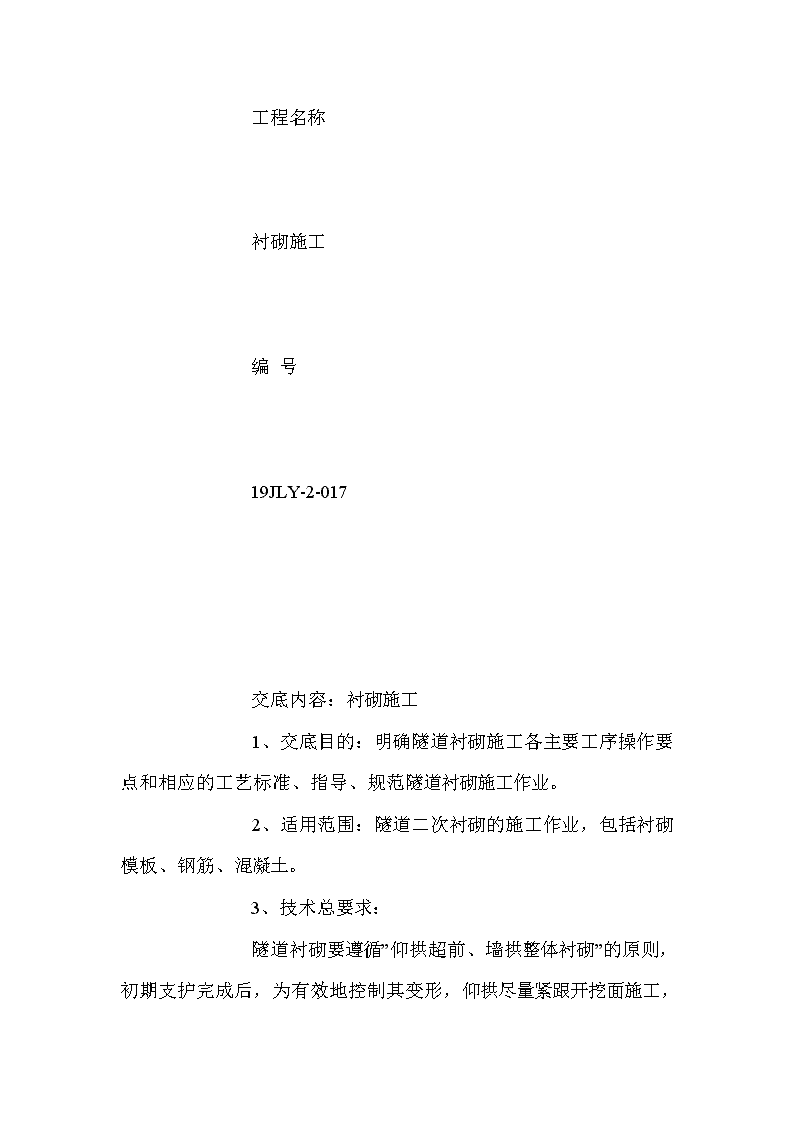

工程名称衬砌施工编号19JLY-2-017交底内容:衬砌施工1、交底目的:明确隧道衬砌施工各主要工序操作要点和相应的工艺标准、指导、规范隧道衬砌施工作业。2、适用范围:隧道二次衬砌的施工作业,包括衬砌模板、钢筋、混凝土。3、技术总要求:

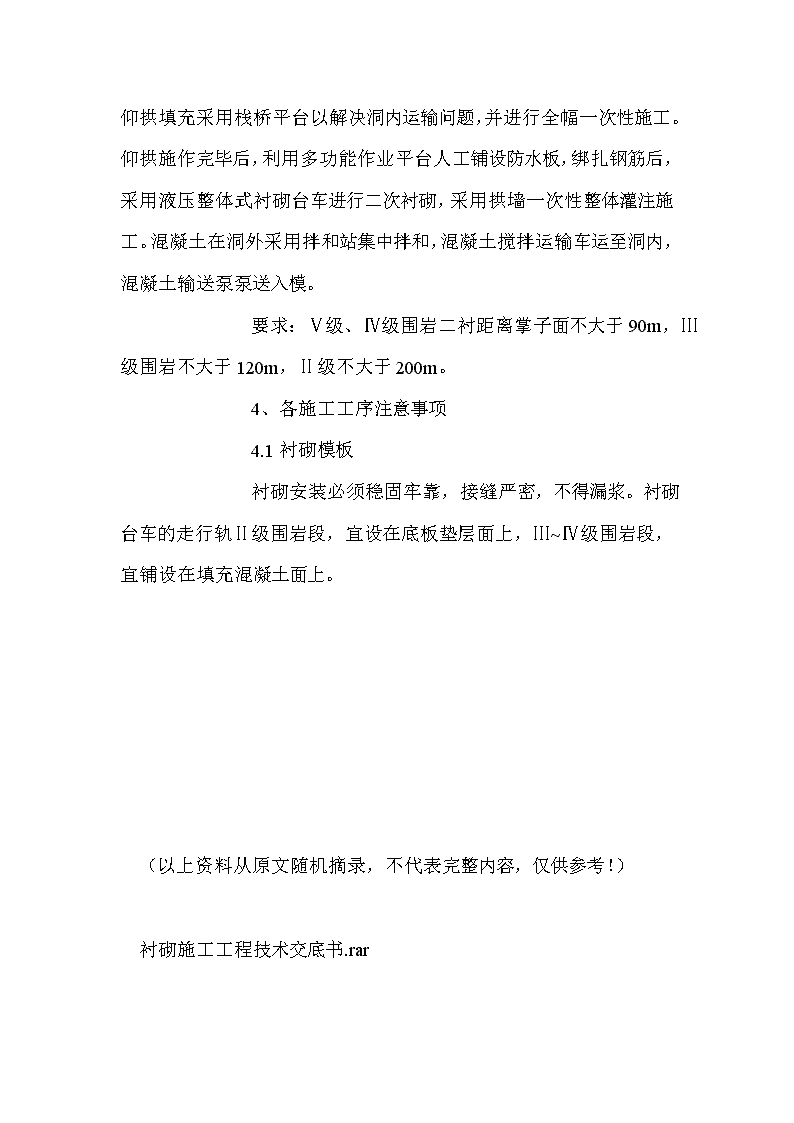

隧道衬砌要遵循”仰拱超前、墙拱整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采用栈桥平台以解决洞内运输问题,并进行全幅一次性施工。仰拱施作完毕后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采用液压整体式衬砌台车进行二次衬砌,采用拱墙一次性整体灌注施工。混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内,混凝土输送泵泵送入模。要求:Ⅴ级、Ⅳ级围岩二衬距离掌子面不大于90m,Ⅲ级围岩不大于120m,Ⅱ级不大于200m。4、各施工工序注意事项4.1衬砌模板衬砌安装必须稳固牢靠,接缝严密,不得漏浆。衬砌台车的走行轨Ⅱ级围岩段,宜设在底板垫层面上,Ⅲ~Ⅳ级围岩段,宜铺设在填充混凝土面上。
(以上资料从原文随机摘录,不代表完整内容,仅供参考!)衬砌施工工程技术交底书.rar79b6b16bc2adaa8f76737f77976ade9e.rar(21.98KB)'
您可能关注的文档
- 灌注桩施工技术交底 - 基础理论
- 特大桥施工技术交底记录 - 基础理论
- 砼分项工程技术交底 - 结构理论
- 筏板基础砼浇筑施工准备技术交底 - 结构理论
- 箱涵钢筋工程施工技术交底 - 基础理论
- 综合楼钻孔灌注桩安全技术交底 - 基础理论
- 螺旋钻孔灌注桩分项工程质量技术交底 - 基础理论_0
- 螺旋钻孔灌注桩分项工程质量技术交底 - 基础理论
- 螺旋钻灌注桩技术交底记录 - 基础理论
- 软土换填分项工程技术交底卡 - 基础理论
- 钢筋网施工技术交底 - 基础理论
- 钻孔灌注桩安全、环保、文明施工技术交底 - 基础理论
- 钻孔灌注桩技术交底 - 基础理论
- 钻孔灌注桩施工安全技术交底 - 基础理论
- 钻机安全生产技术交底 - 基础理论
- 隧道工程施工技术交底 - 基础理论
- 预制屋面梁分项工程质量技术交底卡 - 基础理论
- 专利申请技术交底书撰写指南(专利代理人必用)
