• 55.50 KB
  • 14页

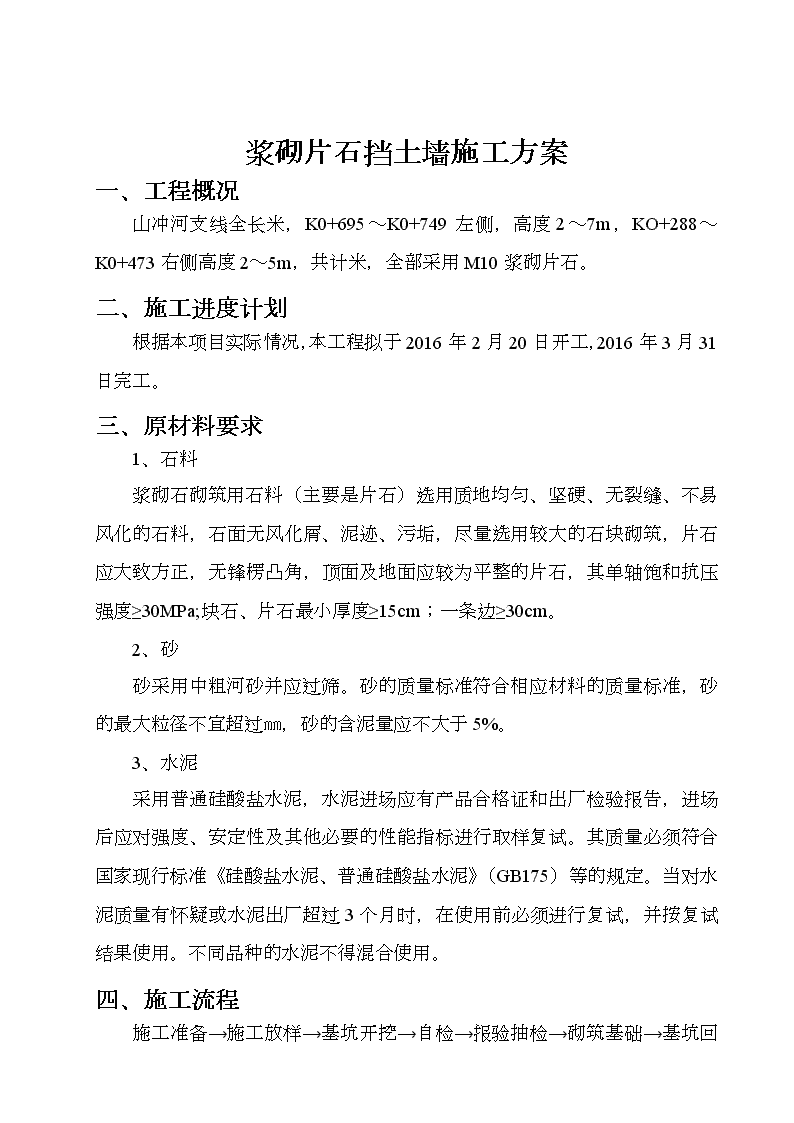

浆砌片石挡土墙施工方案

  • 14页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

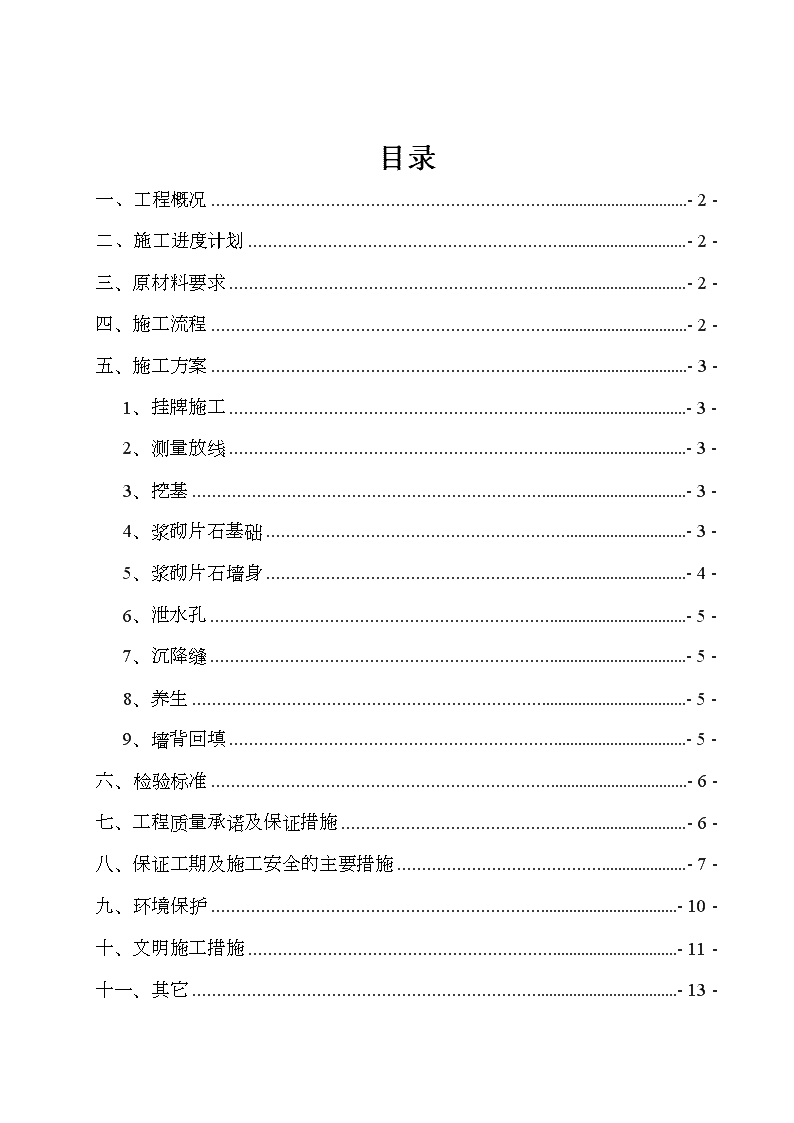

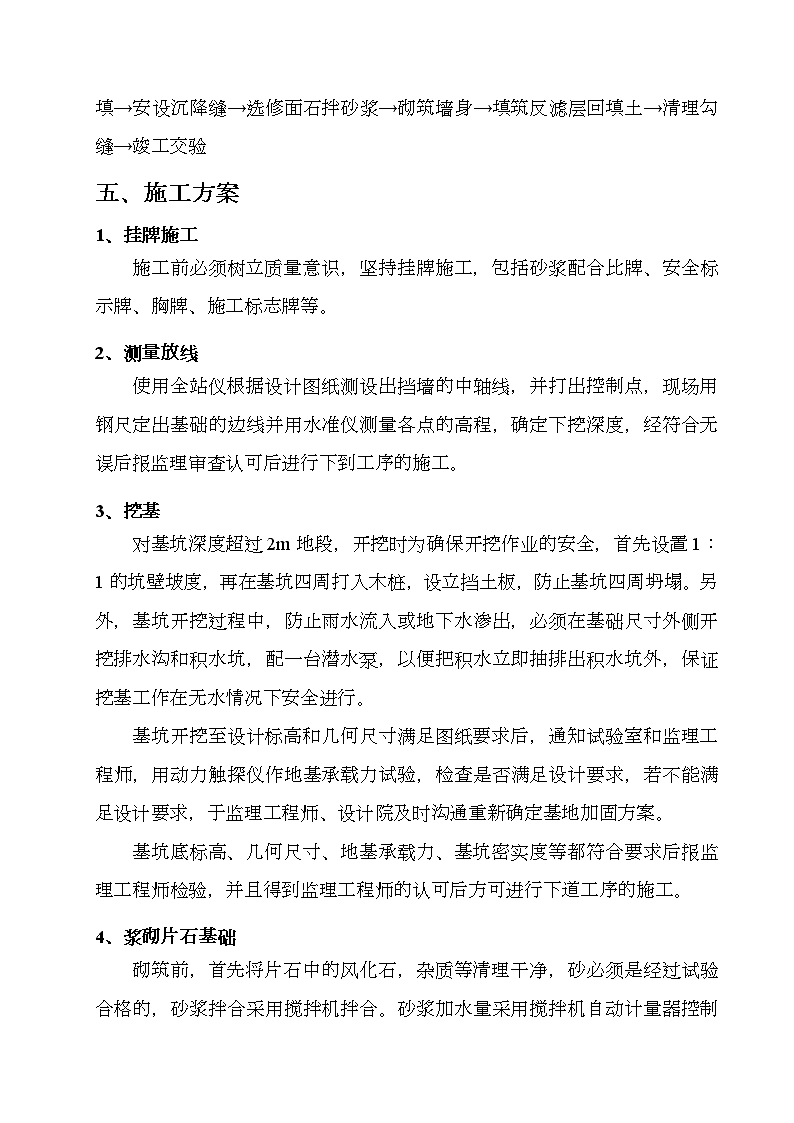

'目录一、工程概况-2-二、施工进度计划-2-三、原材料要求-2-四、施工流程-2-五、施工方案-3-1、挂牌施工-3-2、测量放线-3-3、挖基-3-4、浆砌片石基础-3-5、浆砌片石墙身-4-6、泄水孔-5-7、沉降缝-5-8、养生-5-9、墙背回填-5-六、检验标准-6-七、工程质量承诺及保证措施-6-八、保证工期及施工安全的主要措施-7-九、环境保护-10-十、文明施工措施-11-十一、其它-13- 浆砌片石挡土墙施工方案一、工程概况山冲河支线全长米,K0+695~K0+749左侧,高度2~7m,KO+288~K0+473右侧高度2~5m,共计米,全部采用M10浆砌片石。二、施工进度计划根据本项目实际情况,本工程拟于2016年2月20日开工,2016年3月31日完工。三、原材料要求1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整的片石,其单轴饱和抗压强度≥30MPa;块石、片石最小厚度≥15cm;一条边≥30cm。2、砂砂采用中粗河砂并应过筛。砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过㎜,砂的含泥量应不大于5%。3、水泥采用普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。四、施工流程施工准备→施工放样→基坑开挖→自检→报验抽检→砌筑基础→ 基坑回填→安设沉降缝→选修面石拌砂浆→砌筑墙身→填筑反滤层回填土→清理勾缝→竣工交验五、施工方案1、挂牌施工施工前必须树立质量意识,坚持挂牌施工,包括砂浆配合比牌、安全标示牌、胸牌、施工标志牌等。2、测量放线使用全站仪根据设计图纸测设出挡墙的中轴线,并打出控制点,现场用钢尺定出基础的边线并用水准仪测量各点的高程,确定下挖深度,经符合无误后报监理审查认可后进行下到工序的施工。3、挖基对基坑深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的坑壁坡度,再在基坑四周打入木桩,设立挡土板,防止基坑四周坍塌。另外,基坑开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行。基坑开挖至设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师,用动力触探仪作地基承载力试验,检查是否满足设计要求,若不能满足设计要求,于监理工程师、设计院及时沟通重新确定基地加固方案。基坑底标高、几何尺寸、地基承载力、基坑密实度等都符合要求后报监理工程师检验,并且得到监理工程师的认可后方可进行下道工序的施工。4、浆砌片石基础 砌筑前,首先将片石中的风化石,杂质等清理干净,砂必须是经过试验合格的,砂浆拌合采用搅拌机拌合。砂浆加水量采用搅拌机自动计量器控制水的需用量,砂用磅秤计量。砌筑前,再次复核各部尺寸,另外测量组将基础顶标高控制桩打在基坑四周,以便砌筑基础时拉线控制基础顶标高。采用坐浆法砌筑,砌筑基础根据厚度的不同分两层或三层砌筑,每层砌筑的厚度30-35cm,但分层不找平,使基础上下交错连成一体。保证基础最小埋深1m。较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝及空洞和砂浆不饱满现象。每个段落施工基础时,首先按图纸的要求将沉降缝位置确定且固定好,当砌筑到此时,用沥青麻絮将此隔开。基础砌筑完毕后,采用石灰土回填基坑四周,夯实采用震动打夯机,用灌砂法作密实度试验,密实度必须达到设计要求。5、浆砌片石墙身基础砌筑完毕后,必须与设计图纸核对,检查几何尺寸与基础顶设计标高是否有偏差,经自检确认符合要求后报监理工程师签证认可后开始墙身砌筑。砌筑前,先将基础表面清理、冲洗干净。砌筑时,选择光洁、平整面的片石作为面石置于挡墙外墙或顶面。 为保证墙身位置及断面尺寸的准确,当底面尺寸放好样后,用木板制成墙身断面挂线样板,将挂线样板固定在沉降缝位置,在墙端转角点挂线控制墙身的砌筑。在施工过程中,经常检查挂线样板位置、基础沉降缝与墙身沉降缝位置是否一致、墙身平面位置及外侧坡度,随时纠正尺寸不合格情况。砌筑第一层时,首先坐浆砌筑。墙身分层砌筑且墙体较长时分段砌筑,分段位置设在沉降缝,两相邻工作段的砌筑高差不超过2m。各砌层都先砌外圈定位行列,然后砌里层,外圈与里层砌块要交错连成一体,确保砂浆密实,不出现空洞和砂浆不饱满现象。6、泄水孔墙身在高出地面部分或常水位以上部分分层设置泄水孔。泄水孔间距2m,上、下排交错布置,孔内预埋外径5cmPVC管,PVC管伸出墙背5cm,进水口包裹透水土工布,最下面一排泄水孔出口保证排水顺畅不得阻塞,在泄水孔进水口处设置粗颗料材料堆囊以利排水。最低一排泄水孔高出地面30cm;并需铺设一层机织防渗土工布隔离层。7、沉降缝根据地形及地质变化情况设置沉降缝,间距一般为10~15m;缝宽不大于2cm,沉降缝内沿内、外、顶三边用沥青麻絮填塞,深度为15cm。施工时先将遗留在原缝内的水泥砂浆或小石块等清理干净。勾缝采用凹缝,勾缝砂浆宜用过筛砂,勾缝砂浆强度不应低于砌体砂浆强度,勾缝应嵌入砌缝内20mm,勾缝前须对墙面进行修整,再将墙面洒水湿润,勾缝的顺序是从上倒下,先勾水平缝后勾竖直缝。勾缝后应用扫帚用力清除余灰,做好成品保护工作,避免砌体碰撞、振动、承重。成活的灰缝水平缝与竖直缝应深浅一致、交圈对口、密实光滑、搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象。灰缝应整齐、拐弯圆滑、宽度一致、不出毛刺,不得空鼓、脱落。8、养生 砌筑好的基础、墙身等用草袋将其覆盖好,并及时洒水养护,养生不得少于7天。9、墙背回填靠近墙背50cm范围内回填采用砂砾石分层回填,严禁使用含有淤泥、淤泥质土、腐质土及有机物的土方填料。墙体强度达到75%设计强度后,方可进行墙背回填。根据回填部位,选用适当的机具进行分层回填、夯(压)实,保证压实度达到96%以上。采用冲击式打夯机分层回填,每层松铺厚度不超过15cm。墙背100cm范围以外采用18T压路机分层压实,墙身边沿及边角部位采用人工夯实,每层松铺厚度不超过15cm。施工、测量、质检、实验室人员应严格控制层厚,并在墙背划出回填区域,严格按规范要求进行操作。六、检验标准1、检查项目:见表一浆砌片石挡土墙检查表表一项次检查项目规定质或允许偏差检查方法1砂浆强度(Mpa)在合格标准内每1工作台班2组试件2平面位置(mm)50每20m用经纬仪检查5点3顶面高程(mm)±20每20m用水准仪检查2点4断面尺寸(mm)不小于图纸规定每20m用尺量4个断面5底面高程(mm)±50每20m用水准仪检查2点6表面平整度(mm)30每20m用2m直尺检查5处7垂直度(%)吊垂球,每20m检测4处2、外观鉴定:1)砌体表面平整、直顺圆滑。 2)勾缝平顺、无脱落现象。3)轮廓线条清晰、表面整齐4)沉降缝整齐垂直,上下贯通。5)泄水孔坡度向外,无堵塞现象。七、质量通病防治措施具体的质量通病防治措施如下:(1)砂浆强度不足针对砂浆强度不足问题,我项目部从原材抓起,严格执行原材料报验审批制度,保证进场原材料合格,实验室每天对施工作业面进行抽检,加强监控。(2)砂浆不饱满针对砂浆不饱满问题,我项目部现场设置专门的质检人员、施工队长全程进行监督,并对作业班组进行质量意识培训教育,提高作业班组的质量意识,对屡教不改班组进行罚款,情节严重者进行清理出场。(3)外观尺寸偏差较大针对尺寸偏差较大的问题,我项目部在施工前对即将施工作业面进行精确测量放样,并报监理工程师符合,引出护桩,施工时挂线施工,施工过程中技术人员及时进行复核尺寸。八、保证工期及施工安全的主要措施1、保证工期的主要措施1)、科学组织统筹安排,严格按照实施性的施工组织设计计划施工,控制好每道工序的作业时间,将平行作业和流水作业运用到各项作业中,充分利用时间和空间的交叉,确保各项工程按期完成。 2)、组织专业施工队伍,根据工程工期的要求,按照各工程队的特长组成专业队伍,施工前和施工中进行专业技术培训,进一步提高专业技能,全面掌握施工方法和技术标准。3)、配备足够的施工机械设备和劳力,加强桥梁的施工力量。施工中采取有效措施的各种激励机制,加强机械效率,加快工程进度。4)、广泛开展技术革新和技术竞赛活动。施工中尽量运用各种新技术、新工艺、新方法,不断提高施工技术水平和管理水平,优质高效地完成工程任务。5)、制定计划时,对一些关键工程,控制性工程,应错开农忙和春节用工低潮;在招收民工时,尽量讲清并招收农忙可不回家的民工,合理调节分配政策,加强激励机制,关心职民工生活,做好思想动员工作,以确保任务的完成。2、克服不利施工条件对施工的影响1)、及时与当地气象部门沟通,随时掌握气象情况,提前采取相应措施,避免遭受天气变化带来的损失.2)、合理安排施工计划,加强工程进度管理。3)、作好施工场地的排水,保证排水沟的畅通,保持场地始终处于良好的排水状态,使施工场地不积水和不受冲刷破坏。4)、混凝土现浇施工场地备好足够的防雨布,对于混凝土浇筑数量大,需连续施工且施工面小的项目,搭设简易防雨工棚,保证混凝土浇筑的质量。5)、尽量安排一些不受气候影响的工作在不利气候期间完成,待天气转好,再进行其他项目施工,使施工总进度不受气候影响。3、保证施工安全的措施关心劳动者的生产安全,改善劳动条件,保护劳动者的健康是企业劳动管理的一项重要职责。 1)、安全管理目标在本项工程施工中,确保不发生重大安全事故。2)、安全管理方针安全第一,预防为主。3)、安全管理组织机构和网络工地成立以项目经理为组长的安全生产领导小组,配备专职安技人员进行安全日常工作管理。安全管理网络由项目经理牵头负责,由项目副经理、项目总工、总经济师三条线分管共抓。项目副经理分管安全工程师和材料、物资部,具体进行安全措施的制订落实;项目总工分管工程技术科、质检科,从技术方案角度来落实安全生产措施;总经济师分管财务部,主要考虑安全生产措施的预结算和资金。项目经理通过安全工程还要建立专职安全员和分包安全员责任制度,并由他们去抓好班组长和兼职安全员,将安全生产落实到人,保证项目的顺利实施。4)、安全管理措施(1)、技术措施a、制定安全生产计划和建立安全生产结构。如:a谋求整个生产前线的安全化,使生产前线各工序或作业的结构、性能和形态等符合安全要求,并尽量吸收新技术;b、谋求设备的安全化,使设备经常处于安全状态;c、谋求机械性能可靠安全,尽量采用警报装置和其他提高可靠性能的装置;d、谋求运转安全,保证机械设备移动、组装、调试、运转操作安全;e、确保完工后的安全。b、采用技术性的安全措施 对于预见到的危险作业,采取:a自动化,包括采用完全自动化来消除危险和采用半自动化来控制危险;b机械化,减少人力操作,减少容易发生差错的感觉性作业,代之以机械化;c操作简易化,为了减少操作人员的紧张和防止疲惫,改进操作,使之简单易行。c、对预想到的危险作业要有必要的防护设备,如安全网、安全带、安全帽、安全防护栏等,并研究安全作业方法。(2)、安全组织措施a、建立健全安全生产责任制。牢固树立“生产必须安全,安全为了生产”的指导思想,全面负责安全与职工的健康。设置管理生产安全和劳动保护的职能机构和专职人员。按安全社生产规章制度组织生产,严格执行安全技术操作规程。b、加强安全教育并使之制度化。使职工在思想上重视安全生产,在技术上懂得安全,在操作上掌握安全生产。c、做好安全的检查监督。贯彻以预防为主的方针,及时发现事故苗头,狠抓不放。经常和定期进行安全生产检查,以防事故发生。发现问题及时采取措施,妥善解决。d、贯彻工伤事故处理及报告制度。对重大事故要查原因,追责任,严肃处理,对情节严重的还要追究法律责任;在调查的基础上,写出调查报告,总结教训,通告全体职工,并报送有关部门审查备案。e、加强防护用品和食品安全管理。认真贯彻执行“安全第一”和“预防为主”的方针。(3)、预防措施a、对于施工现场及其周围的高压电线、变压器等要设立醒目的安全标志;防止过往行人或车辆不注意发生事故。b、对材料和设备储存的库房或堆放点、施工人员生活区,特别注意防火安全,配备足够数量的消防器具、消防水管和消防栓等,以备急需。c、进场后即组织人员对在职职工和民工进行安全教育,进行安全培训讲座,使员工掌握安全技能,以杜绝安全事故的发生。 d、项目经理亲自抓安全生产和安全教育,定期召开安全生产会议,检查安全生产规章执行落实情况,建立安全生产奖罚制度促使人人重视安全,安全生产有奖,使安全生产教育落到实处,得到好的成绩。e、施工中临时结构必须向员工进行安全技术交底。对临时结构须进行设计和技术鉴定,合格后方可使用。f、起重、高空作业的技术工人,上岗前要进行身体检查和技术考核,合格后方可操作。高空作业必须按安全规范设置安全网,拴好安全绳,戴好安全帽,并按规定配戴防护用品。g、工地修建的临时房、架设照明线路、库房,都必须符合防火、防电、防爆炸的要求,配置足够的消防设施,安全避雷设备。九、环境保护施工期间,为保护环境,特采取以下措施:1、在施工过程中,严格遵守对环境保护的有关规定,采取有效措施,预防和消除任何因施工造成的环境污染。2、噪声:通过有效的技术手段和管理措施,将施工噪声降低到最低程度,在距离居民点较近的地区,尽量不在夜间安排噪声很大的机械施工。3、控制场地:采取一切合理措施,使施工作业产生的灰尘公害减少到允许范围内。4、废弃物:将施工及生活中产生的废弃物及时处理,运至当地环保部门同意的指定地点弃置,避免损害河流和污染水源。5、材料漏失:在运输和储存施工材料时,采取可靠措施,防止漏失。6、工地保洁:遵守有关部门对环境卫生的规定,经常保持工地整洁。7、在施工过程中,对工程范围以外的土地及植被注意保护,未经工程师批准,不随意堆置废方。 十、文明施工措施1、严格按规范施工,对本标段工程范围内的道路,要经常洒水,防止尘土飞扬和做好施工废水的处理工作。2、积极与当地政府、环保部门协作,共同抓好环保工作。3、施工中如发现古文化遗址、文物等,立即停止施工,保护好现场,积极与业主及有关文物研究所取得联系,并大力配合,妥善处理后再进行施工。4、和有关部门密切配合,做好光缆和各种管道的保护和处理工作,力争达到各方满意,文明施工。5、与当地政府和群众广泛开展共建活动,积极推进两个文明建设,把路修到哪里,把文明带到哪里。6、顾全大局,处理好与相邻标段的关系,在施工发生干扰时,服从业主、监理安排,主动为对方提供方便条件,力所能及地为其他段提供机械设备和人员上的帮助。7、重视地方政府及群众利益,并积极在森林公园、环保绿化、施工、造地农田等建设上为地方政府和群众提供人、材、机械等帮助。8、文明施工要求,在施工管理中,要按现代化施工的客观要求,使施工工地保持良好的环境和施工秩序。9、组织管理措施1)、建立健全管理组织机构。施工现场成立以项目负责人为组长,生产、技术、质量、安全、消防、保卫、材料、行政卫生等管理人员为成员的文明施工管理组织。2)、健全管理制度。包括:个人岗位责任制、经济责任制、检查制度、会议制度和各项专业管理制度等。3)、健全管理资料. 4)、加强教育培训工作。提高综合素质,尤其培养施工人员在施工中爱护设备、保护成品的良好意识。5)、积极推广应用新技术、新工艺、新设备和现代化管理方法,提高机械化作业程度。10、现场管理措施1)、对施工现场各生产要素的所处状态不断进行调整、整顿、清扫、清洁以对员工精神文明进行培养。2)、合理定置。将全工地施工期间所需要的物在空间上合理布置,实现人与物、人与场所、物与场所,物与物之间的最佳结合,使施工现场秩序化、标准化、规范化,体现文明施工水平。3)、目视管理。利用形象直观,色彩适宜的各种视觉感知信息来组织现场施工生产活动,达到提高劳动生产率,保证工程质量,降低工程成本的目的。其主要内容与形式如下:①、施工现场各项管理制度、操作规程、工作标准、施工现场管理实施细则布告等应用看板、挂板或写后张贴在墙上公布,展示清楚。②、在定置过程中,以清晰的、标准化的视觉显示信息落实定置设计,实现合理定置。③、施工人员统一着工作服,挂牌上岗位。施工现场的管理岗位责任人采用标牌显示,以更好地落实岗位责任制,激发岗位人员的责任心,并有利于群众的监督。④、在施工现场合理利用各种色彩、安全色、安全标志等,并进行标准化管理,有利于生产和员工的安全。⑤将施工现场管理的各项检查结果张榜公布。十一、其它 1、挡墙施工严格按建设工程强制性标准和总体施工组织设计的要求进行施工。施工过程中还应加强组织和管理,保证工程有序进行。2、施工现场严禁将污水、杂物直接排入山冲河水库,避免水污染。3、按照设计要求,做好挡墙沉降及位移观测,每周观测一次,并做好相应记录。'
