- 63.00 KB
- 9页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

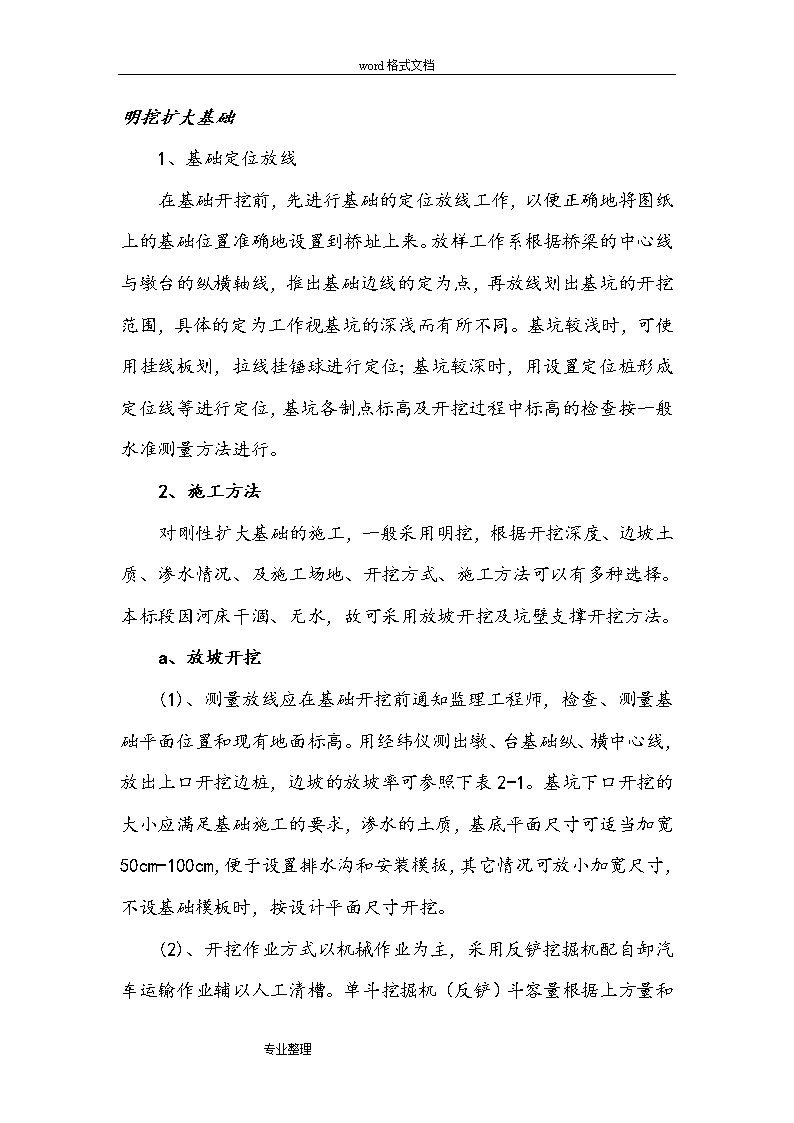

'word格式文档明挖扩大基础1、基础定位放线在基础开挖前,先进行基础的定位放线工作,以便正确地将图纸上的基础位置准确地设置到桥址上来。放样工作系根据桥梁的中心线与墩台的纵横轴线,推出基础边线的定为点,再放线划出基坑的开挖范围,具体的定为工作视基坑的深浅而有所不同。基坑较浅时,可使用挂线板划,拉线挂锤球进行定位;基坑较深时,用设置定位桩形成定位线等进行定位,基坑各制点标高及开挖过程中标高的检查按一般水准测量方法进行。2、施工方法对刚性扩大基础的施工,一般采用明挖,根据开挖深度、边坡土质、渗水情况、及施工场地、开挖方式、施工方法可以有多种选择。本标段因河床干涸、无水,故可采用放坡开挖及坑壁支撑开挖方法。a、放坡开挖(1)、测量放线应在基础开挖前通知监理工程师,检查、测量基础平面位置和现有地面标高。用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边桩,边坡的放坡率可参照下表2-1。基坑下口开挖的大小应满足基础施工的要求,渗水的土质,基底平面尺寸可适当加宽50cm-100cm,便于设置排水沟和安装模扳,其它情况可放小加宽尺寸,不设基础模板时,按设计平面尺寸开挖。(2)专业整理

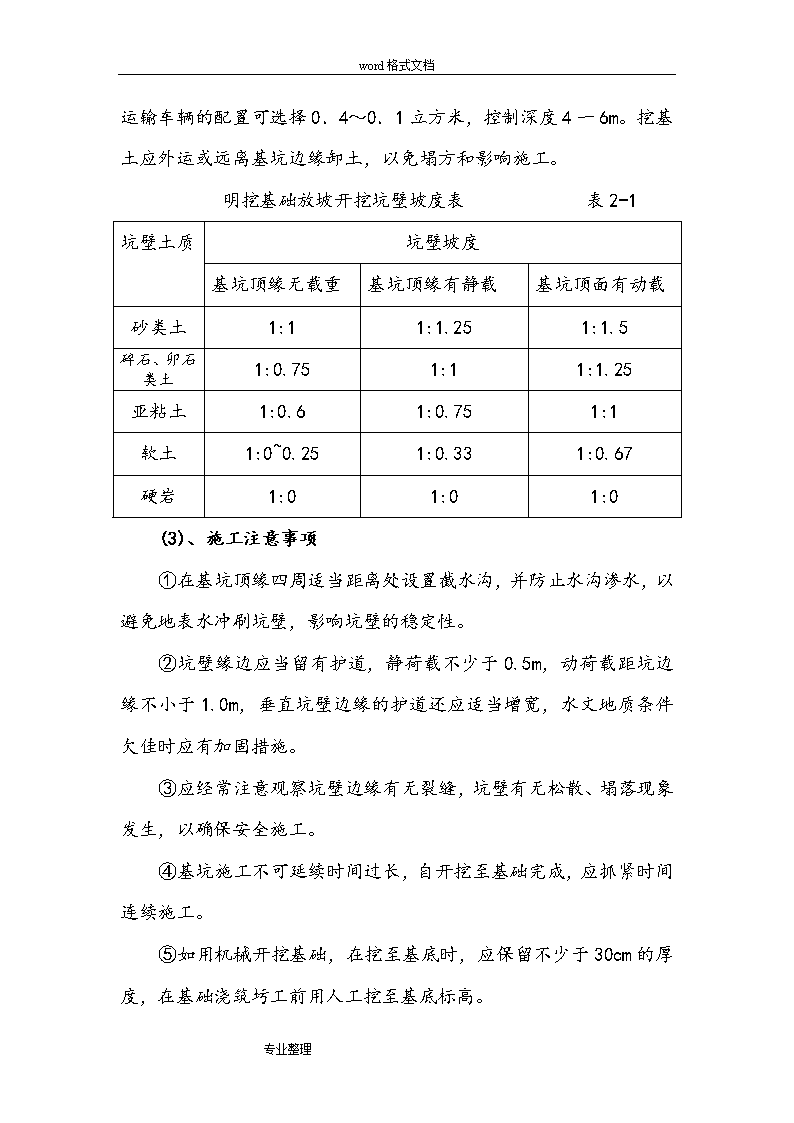

word格式文档、开挖作业方式以机械作业为主,采用反铲挖掘机配自卸汽车运输作业辅以人工清槽。单斗挖掘机(反铲)斗容量根据上方量和运输车辆的配置可选择0.4~0.1立方米,控制深度4一6m。挖基土应外运或远离基坑边缘卸土,以免塌方和影响施工。明挖基础放坡开挖坑壁坡度表表2-1坑壁土质坑壁坡度基坑顶缘无载重基坑顶缘有静载基坑顶面有动载砂类土1:11:1.251:1.5碎石、卯石类土1:0.751:11:1.25亚粘土1:0.61:0.751:1软土1:0~0.251:0.331:0.67硬岩1:01:01:0(3)、施工注意事项①在基坑顶缘四周适当距离处设置截水沟,并防止水沟渗水,以避免地表水冲刷坑壁,影响坑壁的稳定性。②坑壁缘边应当留有护道,静荷载不少于0.5m,动荷载距坑边缘不小于1.0m,垂直坑壁边缘的护道还应适当增宽,水文地质条件欠佳时应有加固措施。③应经常注意观察坑壁边缘有无裂缝,坑壁有无松散、塌落现象发生,以确保安全施工。④基坑施工不可延续时间过长,自开挖至基础完成,应抓紧时间连续施工。⑤如用机械开挖基础,在挖至基底时,应保留不少于30cm的厚度,在基础浇筑圬工前用人工挖至基底标高。专业整理

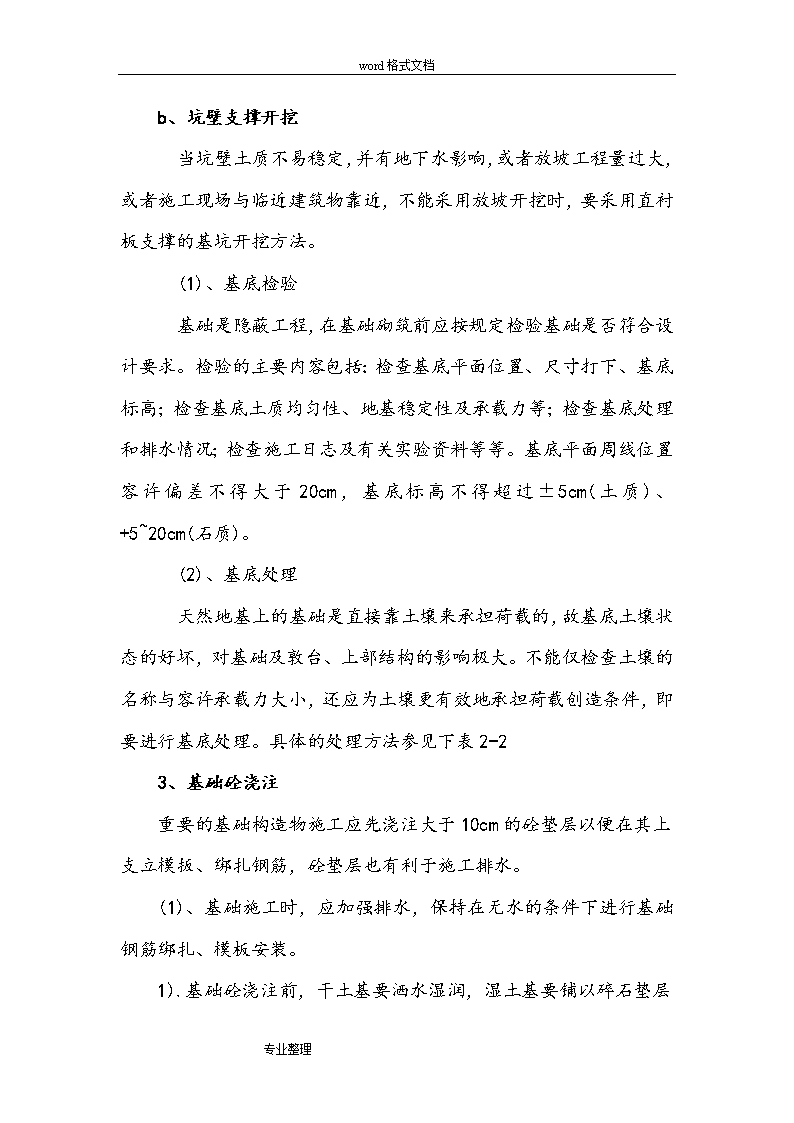

word格式文档b、坑壁支撑开挖当坑壁土质不易稳定,并有地下水影响,或者放坡工程量过大,或者施工现场与临近建筑物靠近,不能采用放坡开挖时,要采用直衬板支撑的基坑开挖方法。(1)、基底检验基础是隐蔽工程,在基础砌筑前应按规定检验基础是否符合设计要求。检验的主要内容包括:检查基底平面位置、尺寸打下、基底标高;检查基底土质均匀性、地基稳定性及承载力等;检查基底处理和排水情况;检查施工日志及有关实验资料等等。基底平面周线位置容许偏差不得大于20cm,基底标高不得超过±5cm(土质)、+5~20cm(石质)。(2)、基底处理天然地基上的基础是直接靠土壤来承担荷载的,故基底土壤状态的好坏,对基础及敦台、上部结构的影响极大。不能仅检查土壤的名称与容许承载力大小,还应为土壤更有效地承担荷载创造条件,即要进行基底处理。具体的处理方法参见下表2-23、基础砼浇注重要的基础构造物施工应先浇注大于10cm的砼垫层以便在其上支立模扳、绑扎钢筋,砼垫层也有利于施工排水。(1)、基础施工时,应加强排水,保持在无水的条件下进行基础钢筋绑扎、模板安装。1).专业整理
word格式文档基础砼浇注前,干土基要洒水湿润,湿土基要铺以碎石垫层或水泥砂浆层,石质地基要清除松散粒料,才可浇注基础砼。基底处理方法表表2-2专业整理
word格式文档2).砼浇注应连续进行,当必须间歇时,应在前层砼初凝之前将下层砼浇注完毕。3).在基底渗水严重的基坑中修筑基础,先浇水下砼封底,待其达到要求强度时,排水清淤凿出新的砼顶面,再进行浇注。(2).大体积砼的施工a.大体积砼具有以下特点:1).砼结构物体积大,需要浇注大量的砼。2).大体积砼常处于潮湿或与水接触的环境条件下,因此除满足强度外,还必须具有良好的。耐久性和抗渗性,甚至耐侵蚀性和抗冲击能力。(3).大体积砼强度等级高,水泥用量大,水化热和收缩容易造成结构的开裂。(4).大体积砼由于其水泥水化热不容易很快消夫,蓄热于内部,使温度升高较大,因此对温度进行控制,是大体积砼施工最突出的问题。一般当结构物最小尺寸在3m以上,单面散热面积最小尺寸在75cm以上,双面散热在100cm以上,水化热引起的最高温度与外界气温之差大于25OC时,即可视为大体积砼施工。b.施工准备(1)水泥:选用水化热低、初凝时间长的矿渣水泥325#、425#。(2)砂:选用粗砂或中砂,含泥量<3%。(3)石子:0.5~3.2cm粒径的碎石或卵石。专业整理
word格式文档(1)外加剂:可选用复合型外加剂和粉煤灰以减少绝对用水和水泥用量,延缓凝结时间。(5)施工配合比一般要求,水泥用量控制在300Kg/m3以下,泵送砂率在0.4~0.45间,塌落度10~14cm为宜。(6)夏季施工采用冷却拌和水或掺冰屑的方法,达到降低拌和温度的目的。夏季砂石料堆可设简易遮阳棚,必要时可向骨料喷水。(7)砼搅拌:加料顺序如下:石子--水泥--砂子--(水+外加剂),为使砼拌合均匀,自全部拌合料倒入搅拌筒中算起,搅拌时间应不少于1.5分钟。c.砼的浇注(1)砼必须分层浇注,分层捣实。根据基础不同情况、浇注方案可分为:①一次整体浇注:采用全面分层法,即第一层全面浇注完毕后再浇注第二层,每层的间隔时间以砼未初凝为准,如此逐层进行。施工时从短边开始,沿长边进行,必要时也可以从中间向两边或二边向中央进行。除此之外还可以选用分段分层和斜面分导的砼浇注方法。施工前,根据基础尺寸、砼数量、初凝时间,分层厚度,选择浇注方法和硅泵、罐车数量及相应的搅拌砼设备能力。如设计要求敷设冷却水管,应适当增加一些构造钢筋,保证冷却水管有一定的稳定性。②分层浇筑:当基础厚度较厚,一次浇筑砼方量过大时,可分层浇筑,分层的厚度0.专业整理
word格式文档6~1.5m为宜。分层的目的是通过增加表面系数,以利于砼的内部散热,层间的间隔时间从理论上讲应以砼表面温度降至大气平均温度为好,最小间隔时间应不小于砼内部最高温度出现以后,一般5~14天之间。上层浇筑前,应清除下层砼水泥薄膜和松动石子以及软弱砼面层,并进行湿润、清洗。d.大体积砼的水化热温度控制①选用低水化热的矿渣水泥或大坝水泥。②采用双掺技术,即在硅中掺加高效外加剂和粉煤灰。③掺加适量缓凝剂,推迟凝固时间。④在高温季节对砼用水、砂、石采取降温措施尽量降低砼入模温度。⑤严格控制砼的塌落度,在保证强度的前提下尽量减少水泥用量。⑥如设计要求在砼中埋设冷却水管,通过冷却降温进出水温差不宜大于10OC,以防止水管周围产生温度裂缝。⑦保持砼内部温度与外界温差<25OC。f.砼的振捣使用插入式振捣器,振捣方式可以垂直于砼面插入振捣棒,或与砼面成40~50倾角斜向插入振捣棒,振捣棒的使用要“快插慢拔”,每一个插点振捣时间以20~30s为宜,为保证砼质量最好采用复振措施。g.砼的养护砼达到初凝后即开始进行塑料布覆盖,为防止砼脱水开裂,在塑料布上应再双层覆盖草袋,二层草袋迭缝,因一般砼浇筑后第3.专业整理
word格式文档4天内部温度最高,以后逐渐降低,所以覆盖的拆除不能过早、过快,一般以10天左右为宜。h.测温工作(1)根据基础平面尺寸、厚度的不同情况,合理、经济地布设测温点,并绘制测温布置图。(2)采用热电隅温度计和玻璃温度计共同测温方式,其敷设间距高度方向50~80cm,平面方向250~500cm。距边角和表面应大于5cm。测温应有专人负责,每4小时一次。j.大体积砼施工工艺流程:施工准备—清理和湿润模板—埋设测温装置—确定砼配合比—砼搅拌—砼运输—砼浇筑(分层)—振捣—砼养护—测温。4、基坑回填(1)、基坑的回填必须采用监理工程师批准的能够充分压实的材料,坚决禁用草皮土、垃圾和有机土等回填,严禁结构物基础超挖回填虚土。(2)、未经监理工程师的许可,不对基坑进行回填。回填时应同时在两侧及基本相同的标高进行,特别要防止对桥墩、台形成单侧施压。必要时,挖方内的边坡应修成台阶形。(3)、回填材料应分层摊铺并用蛙式打夯机压实至设计或监理工程师要求的标准。回填土的含水量要严格控制。(4)、需回填的即=及时排水,若无法排除基坑积水时,则应用沙砾材料回填,并在水中分薄层铺筑,直到回填进展到该处的水全部被回填的沙砾材料所淹盖并达到充分压实的程度时,再进行充分夯实。专业整理
word格式文档专业整理'
您可能关注的文档
- 重庆工业职业技术学院基础工程施工方案实训指导书1
- 乌江基础工程施工方案
- 《基础工程施工》PPT课件
- 常见地基与基础工程施工质量通病防治
- GB50202-2002@建筑地基基础工程施工质量验收规范
- 《建筑地基基础工程施工质量验收规范》GB502022002文档
- 《建筑地基基础工程施工质量验收规范》GB50202-2002-文档
- 独立柱基础工程施工技术方案
- 《地基与基础工程施工》大纲((定)
- 油罐基础工程施工组织设计方案
- 地基与基础工程施工及验收规范GBJ202
- 地基与基础工程施工及验收规范GBJ202
- 桩基础工程施工合同(西3库)1
- 【岩土工程与勘察】基坑工程及桩基础工程施工技术论文汇总上
- 【岩土工程与勘察】基坑工程及桩基础工程施工技术论文汇总下
- #1电除尘器基础工程施工(范本)
- [指南]03修建地基基础工程施工质量验收标准gb50202-2002194591
- 湖南省明泰置业发展有限公司人工挖孔桩基础工程施工方案
