  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

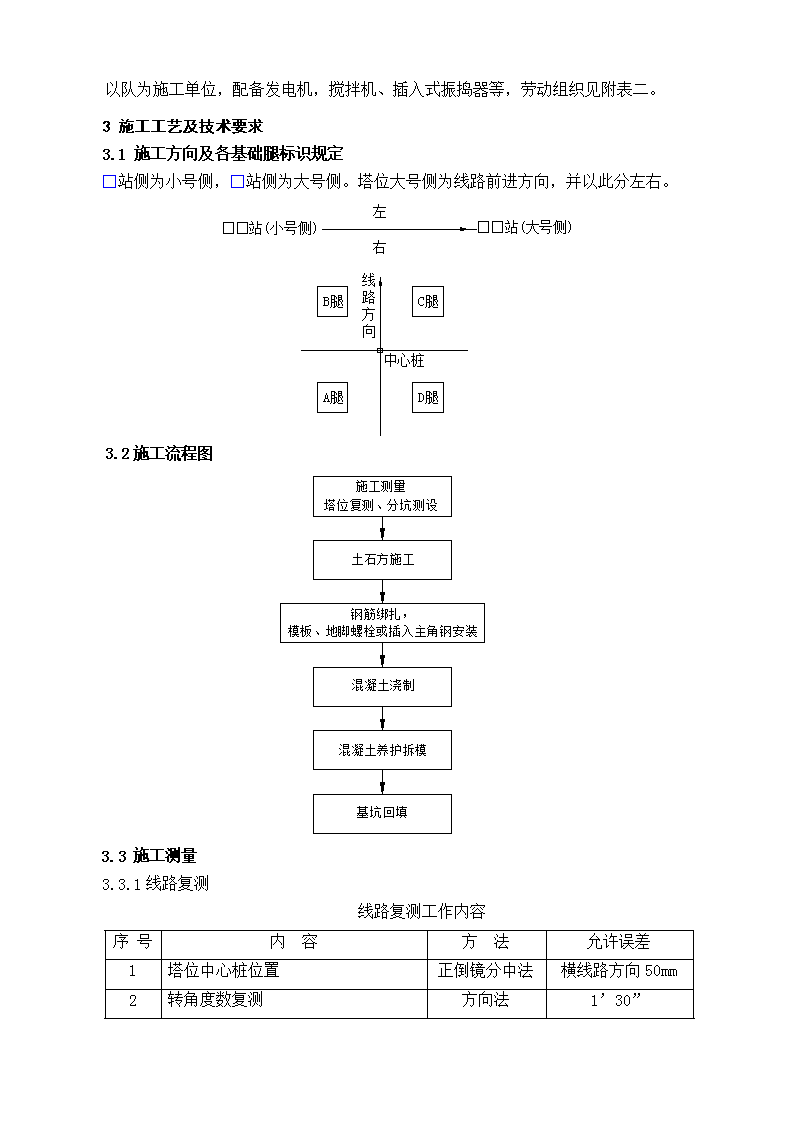

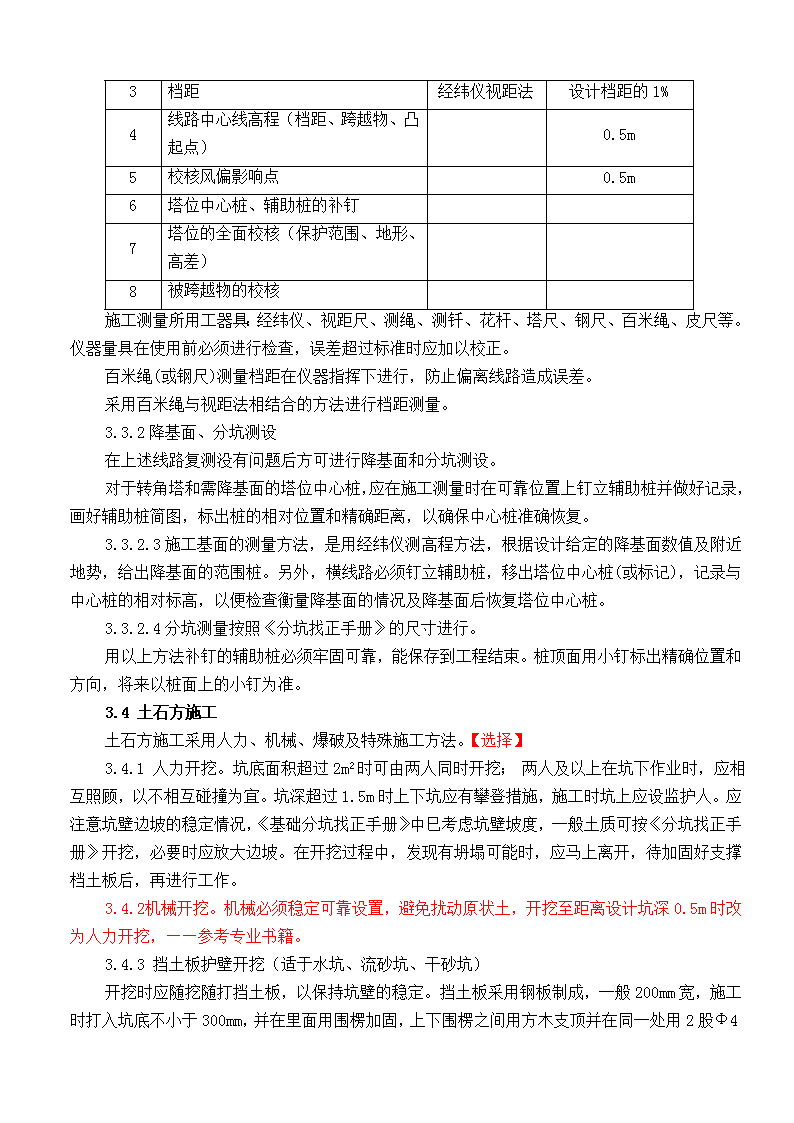

'1工程概况1.1工程简介□□送电线路工程,我送变电公司负责施工第□标段,途经□□省□□市□□县,施工范围为[桩号起止点]。本标段线路大致为□□走向,[地形、地貌、地质],线路全长□□km,共有基础□□基。1.2基础型式及工程量□□型基础□□基、……。土石方量:□□m3,混凝土方量:□□m3。2编制依据2.1本工程施工招投标文件和施工承包合同;2.2本工程经审批交底的施工设计图纸、变更及其它文件;2.3业主单位、监理单位及有关上级部门制定颁发的有关文件、会议纪要和办法;2.4《工程测量规范》(GB50026-93);2.5《普通混凝土配合比设计规程》(JGJ55-2000J64-2000);2.6《混凝土质量控制标准》(GB50164-92);2.7《混凝土强度检验评定标准》(GBJ107-87);2.8《混凝土结构工程施工质量验收规范》(GB50204-2002);2.9《建筑钢结构焊接技术规程》(JGJ81-2002J218-2002);2.10《钢筋焊接及验收规程》(JGJ18-2003J253-2003);2.11《钢结构工程施工质量验收规范》(GB50205-2001);2.12《110~500kV架空电力线路施工及验收规范》(GBJ233-90);2.13《110kV及以上送变电工程启动及竣工验收规程》(DL/T782-2001);2.14《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.15《土方与爆破工程施工及验收规范》(GBJ201-83);2.16《普通混凝土用砂质量标准及检验方法》(JGJ52-92);2.17《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ53-92);2.18《电力建设安全工作规程第2部分:架空送电线路》(DL5009.2-2004);2.19《国家电网公司安全生产规程规定》(国家电网公司2003);2.20《输变电工程达标投产考核评定标准(□□□□年版)》;2.21《110~500kV架空电力线路工程施工质量及评定规程》(DL/T5168-2002);2.22《电力建设安全健康与环境管理工作规定》(国家电力公司2002年);2.23《电力建设工程施工技术管理导则》(国家电力公司2003年);2.24工程编制的所有施工技术资料。3劳动组织 以队为施工单位,配备发电机,搅拌机、插入式振捣器等,劳动组织见附表二。3施工工艺及技术要求3.1施工方向及各基础腿标识规定□站侧为小号侧,□站侧为大号侧。塔位大号侧为线路前进方向,并以此分左右。3.2施工流程图3.3施工测量3.3.1线路复测线路复测工作内容序号内容方法允许误差1塔位中心桩位置正倒镜分中法横线路方向50mm2转角度数复测方向法1’30” 3档距经纬仪视距法设计档距的1%4线路中心线高程(档距、跨越物、凸起点)0.5m5校核风偏影响点0.5m6塔位中心桩、辅助桩的补钉7塔位的全面校核(保护范围、地形、高差)8被跨越物的校核施工测量所用工器具:经纬仪、视距尺、测绳、测钎、花杆、塔尺、钢尺、百米绳、皮尺等。仪器量具在使用前必须进行检查,误差超过标准时应加以校正。百米绳(或钢尺)测量档距在仪器指挥下进行,防止偏离线路造成误差。采用百米绳与视距法相结合的方法进行档距测量。3.3.2降基面、分坑测设在上述线路复测没有问题后方可进行降基面和分坑测设。对于转角塔和需降基面的塔位中心桩,应在施工测量时在可靠位置上钉立辅助桩并做好记录,画好辅助桩简图,标出桩的相对位置和精确距离,以确保中心桩准确恢复。3.3.2.3施工基面的测量方法,是用经纬仪测高程方法,根据设计给定的降基面数值及附近地势,给出降基面的范围桩。另外,横线路必须钉立辅助桩,移出塔位中心桩(或标记),记录与中心桩的相对标高,以便检查衡量降基面的情况及降基面后恢复塔位中心桩。3.3.2.4分坑测量按照《分坑找正手册》的尺寸进行。用以上方法补钉的辅助桩必须牢固可靠,能保存到工程结束。桩顶面用小钉标出精确位置和方向,将来以桩面上的小钉为准。3.4土石方施工土石方施工采用人力、机械、爆破及特殊施工方法。【选择】3.4.1人力开挖。坑底面积超过2m2时可由两人同时开挖;两人及以上在坑下作业时,应相互照顾,以不相互碰撞为宜。坑深超过1.5m时上下坑应有攀登措施,施工时坑上应设监护人。应注意坑壁边坡的稳定情况,《基础分坑找正手册》中巳考虑坑壁坡度,一般土质可按《分坑找正手册》开挖,必要时应放大边坡。在开挖过程中,发现有坍塌可能时,应马上离开,待加固好支撑档土板后,再进行工作。3.4.2机械开挖。机械必须稳定可靠设置,避免扰动原状土,开挖至距离设计坑深0.5m时改为人力开挖,——参考专业书籍。3.4.3挡土板护壁开挖(适于水坑、流砂坑、干砂坑)开挖时应随挖随打挡土板,以保持坑壁的稳定。挡土板采用钢板制成,一般200mm宽,施工时打入坑底不小于300mm,并在里面用围楞加固,上下围楞之间用方木支顶并在同一处用2股Φ 4铁线绑扎。明排水法是在基坑开挖过程中,在坑底设置集水坑,并沿坑底的周围一侧或两侧按一定坡度挖出排水沟,使水流入集水坑中,由提水桶、手压泵或污水泵将水引出坑外排走,并防止倒流或渗回坑内。雨季施工时应在基坑四周或水流的上游开挖排水沟或修筑土堤,防止地面水流入基坑。抽水设备应有足够的备用量,以保证施工的连续性。3.4.4爆破开挖。见《土石方爆破施工作业指导书》。3.4.5一般要求降基面施工一定要保证设计所要求的护坡、边坡尺寸。坑上土石堆放距坑边一般不小于0.8m(水坑1.0m),高度不超过1.6m。土石方开挖时,各塔位中心桩、转角位移桩、找正辅助桩及移出的测量标记等,均应保持完好,不得碰动、挖掉或丢失。基坑的深度应以设计的施工基面为准。基坑坑深的允许偏差为+8Omm,-0mm,基础坑底座尺寸的允许偏差为+50mm,-0.8%。坑底应平整,同基基础坑在允许误差范围内按最深的坑整平,基础坑超深+8Omm以上时,其超深部分应采用铺石灌浆处理。基础周围应做好排水措施,因地制宜挖好排水沟,防止雨(雪融化后)水灌入基坑内。雨(雪融化)后应检查土坑有无塌方现象,必要时加挡土板,支撑、加固牢靠方能继续施工。3.5钢筋绑扎、模板、地脚螺栓或插入主角钢安装3.5.1准备工作3.5.1.1按照规范的规定,在土石方完成之后,基础施工前应再次复测线路直线、档距、转角分坑位置,无误后再进行下道工序的施工。3.5.1.2检查各坑边角尺寸,在各辅助桩小钉挂鱼弦,按照《分坑找正手册》所给的尺寸,用钢尺量尺、垂球垂吊的方法校核各坑内位置,不符合要求者,要加以修整。3.5.1.3检查基础钢筋、地脚螺栓或主角钢的规格、数量、尺寸是否符合设计图纸及对应的施工塔号,对钢筋表面有浮锈的用钢丝刷除去浮锈。3.5.2钢筋绑扎3.5.2.1底盘有钢筋的按原设计要求尺寸在坑内绑扎、支撑底盘钢筋,钢筋摆布位置、间隔要准确,绑扎要牢固,上下板筋间距要准确、均匀,撑筋分布要合理。下板筋与坑底间要垫与基础混凝土同等标号的混凝土块,以保证保护层厚度。3.5.2.2对于底板筋,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移,双向受力钢筋必须全部扎牢。3.5.2.3基础立柱的箍筋,与受力钢筋(立柱筋)垂直设置,并且必须注意箍筋弯钩叠合处要沿立柱筋方向错开设置。3.5.2.4 当受力钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开。在任一焊接接头中心至长度为钢筋直径d的35倍且不小于500mm的区段l内(如下图),同一根钢筋不得有两个接头;在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,受拉区不得超过50%,受压区不受限制。3.5.2.5绑筋前检查:焊接接头距钢筋弯折处,不应小于钢筋直径的10倍。3.5.2.6钢筋安装绑扎要求配置的钢筋级别、直径、根数和间距均应符合设计要求,绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊。钢筋位置的允许偏差质量要求:项目允许偏差底盘的长、宽±8mm底盘网眼尺寸±16mm浅埋大板、斜柱插入式基础底板筋弯起点位置±16mm立柱的长、宽±4mm立柱的高±8mm立柱箍筋间距±16mm钢筋和模板间的相互间距-4mm主角钢焊接箍筋的位置±8mm同组主角钢间的相互间距±2mm主角钢/主角钢的倾斜0.8%3.5.3模板工程3.5.3.1基础模板采用的是定型钢模扳,用各种规格的小模板可任意组装成所需要的尺寸,斜柱插入式基础立柱上下口使用异型模板。3.5.3.2模板拼接一般应在地面拼面,坑内连接拼装成形。模板之间、模板与角模之间的连接通过勾头卡子来完成。3.5.3.3所有使用的模板应具备:强度足够,不变形,内表面平整光滑,接缝严密不漏浆。在重复使用时,应将其表面粘结的硬块清理掉,在混凝土浇制前应将模板涂刷一层脱模剂(严禁脱模剂污染钢筋、主角钢或地脚螺拴),以保证基础表面的光滑。3.5.3.4模板安装找正支顶牢固后,其各部尺寸与设计值的允许偏差应符合下列规定:项目允许偏差主柱和底座模板的内口尺寸-0.8%立柱模板倾斜占柱高的0.8% 基础埋深+80mm,-03.5.4模板安装及钢筋的绑扎安装步骤◆斜柱插入式基础的模板安装步骤见本工程斜柱插入式基础施工方案。3.5.4.1安装钢梁钢梁是架在基础坑口上的专用工具,它用来固定立柱模板,同时作为浇筑混凝土运输桥梁和施工平台,钢梁的长度可根据需要连接,钢梁每端在坑壁上的支撑长度不小于500mm,当坑口的边长大于5.5m时,钢梁应用直径不小于100mm圆木支顶进行补强。注意钢梁接头处要使用加强铁连接。钢梁应按下述要求安装:◆钢梁架在基础坑口上,钢梁两端下面地基应操平,坑口两边要等长,两钢梁间的距离应能容纳基础立柱模板,并能将立柱模板夹紧,见下图。◆钢梁两端采用铁桩或木桩固定,应牢固可靠,支持的土壤应坚实,必要时可垫木板,以增大承压面积。立柱模板钢梁基坑钢梁钢梁安装示意图(cad画好)◆地脚螺栓样板下垫小方木的标高应高于基础立柱顶面30~50mm。3.5.4.2安装底层模板按《分坑找正手册》所给的尺寸,利用前面所钉立的辅助桩进行放线,并在线上找出底层模板的四角位置。底层模板组装好后,用垂球通过线上所确定的四角位置对模板进行找正。另外还要对模板四角操平,支撑杆一端在围楞上,一端顶在坑壁上,距离要均匀,支撑杆的作用是配合围楞保证模板外型尺寸正确可靠、防止跑模、达到工艺美观的目的,所以支顶一定要牢固。3.5.4.3安装以上各层台阶模板在底层模板的四角上架设托架角钢,将二层模板安装在四根托架角钢上,三层模板用同样的方法架在二层模板上。二层、三层模板的围楞支撑杆安装同底层一样。最下层托架角钢为L75,以上为L63。 托架角钢使用示意图3.5.4.4安装底层钢筋及立柱钢筋对于底层及立柱有钢筋的基础,尽量在基坑内绑扎,也可以在地面完成绑扎后,整体放入基坑内,但必须保证钢筋笼的成型结构尺寸符合要求、工艺美观。有垫层基础的底盘一定要在垫层提前浇制好后再绑扎。对于立柱钢筋笼绑扎好后,待安装好立柱模扳后,使用Φ4铁线将钢筋笼提升至设计高度,固定在托架上。另外,对于保护层较薄的地方,可以利用立柱模板做支撑,对钢筋笼加以支顶,绝对保证立柱不露筋及保护层厚度,钢筋的绑扎要认真对照图纸,保证材料的规格、数量与设计相符。3.5.4.5安装立柱模板◆在最上层台阶模板上设两根托架角钢,将立柱模板安装在二根托架角钢上。为了减轻托架角钢的受力,立柱模板一律采用增加悬挂的方法,在立柱模板连接角钢(角模)最底部第二孔不上卡子,用8#铁线通过该孔,分别连接两个花篮螺丝吊在钢梁上。对耐张转角塔要注意在模扳安装过程中按设计要求考虑拔、压腿内外角高差值。要求支模时就予以考虑,一次浇筑成型。◆立柱模板由上、中、下三道围楞加以固定,用垂球将其找正,要保证其几何尺寸及倾斜值符合要求。四周用支撑杆支顶牢固。◆基础立柱顶部两侧用钢梁夹紧,垂直钢梁侧分别用一根角钢或方木贴紧,固定在两根钢梁上,立柱顶面标高通过四角的花篮螺丝调整。图纸及说明更改钢管夹紧 3.5.4.6安装地脚螺栓将地脚螺栓在样板上固定好,并按施工图纸和设计要求绑扎好箍筋,找正地脚螺栓中心后,用铁线将样板固定在钢梁上。3.5.5质量检验3.5.5.1模板及地脚螺栓安装完毕,必须进行全面检查,如有超差,要及时纠正,检查的主要内容包括;◆用钢尺检查基础的根开及对角线;◆用经纬仪、塔尺检查立柱顶面标高及高差;◆检查各组地脚螺栓中心是否和立柱中心重合;◆检查地角螺栓露出基础顶面高度;◆检查各层模板和立柱模板是否方正,各层之间相对位置是否正确,立柱模板倾斜度是否超差。◆检查各部分保护层厚度是否符合设计要求。3.5.5.2预埋件安装、找正、固定后,其各部尺寸与设计值的允许偏差应符合下列规定:项目允许偏差钢筋与模板间的保护层厚度-5mm立柱及各底盘断面尺寸-1%地脚螺栓式基础根开及对角线±2‰整基基础扭转10’同组地脚螺栓中心对立柱中心偏移10mm地脚螺栓式露出高度+10mm,-5mm基础顶面间的相对高差5mm3.6混凝土浇制3.6.1配料3.6.1.1采用根据试验结果确定出的配合比(见附表一),各施工队必须严格照此施工。3.6.1.2配合比的计量采用重量比,施工中砂、石用量一定要过秤,在料车上要画出标记线,并经常检查用料量。检查方法是装料人员装完后,再卸车称重,水泥应抽10袋过秤,取平均值再计算砂、石用量,砂、石用量误差不应大于±3%,水泥用量误差不应大于±2%。3.6.2混凝土搅拌3.6.2.1机械搅拌搅拌机操作人员必须经过培训考试合格取证,搅拌机在使用前须检查是否架稳,电气接线是否可靠,传动系统是否正常,接地装置是否良好,供水系统计量是否准确;机械要经常维护保养,不得带病运转。停机后,应及时将筒内混凝土拌合物清除干净。向料斗中装料的顺序是:石子→水泥→砂, 加水应在料斗起升后,接近进料口时加水,用水量需加足(将控制水箱操作杆推到底),装料应符合搅拌机容量,不得超装。搅拌时间:重力式不少于2分钟(一般滚筒18转),强制式应符合有关规定,保证混凝土混合物颜色均匀、和易性好,外加剂充分混合为止。3.6.2.2人工搅拌一般采用三干四湿的方法,即水泥和砂干拌两次,加入石料后再干拌一次,然后加水湿拌四次,搅拌混凝土应均匀。3.6.2.3混凝土拌制过程中,要按规定测量塌落度,严格控制用水量。3.6.3混凝土浇制和捣固3.6.3.1浇制混凝土前,应检查支模及钢筋绑扎质量,底板筋是否支垫合格,各部保护层是否符合要求,有问题及早处理。模板内的杂物、泥土等应清除干净,地脚螺栓螺扣部分应加以保护。3.6.3.2混凝土自高处倾落自由高度不应超过2m,为防止发生离析现象,超过2m时应使用溜筒或溜槽,使混凝土沿溜筒或溜槽浇入模板内,应先从一角或一处开始浇筑,逐渐向四周延伸。3.6.3.3在浇完底盘开始浇立柱前,应先在立柱底部填以50~100m厚与混凝土成分相同的水泥砂浆,然后再继续浇筑。底盘及各层台阶表面一定要抹光。3.6.3.4采用机械振捣,保证混凝土里实、外光。3.6.3.5浇筑的混凝土应分层捣固,每层厚度不得超过振捣器作用部分长度的1.26倍(300mm),振捣棒的移动间距不应大于作用半径的1.5倍(450mm).振捣棒插点要均匀排列,每位置的振捣时间应能保证混凝土获得足够的振实程度,即混凝土不再显著下沉,不再出现水泡,表面泛出灰浆为宜,振动时间过短,混凝土不能充分振实,时间过长,则会使混凝土发生离析。振动棒下部的振幅要比上部大得多,因此要求每一插点在振捣时应将振动棒上下抽动5~10cm,连续分层浇筑,振捣棒要插入前一层内5cm,以便上下层互相结合,要防止漏振,振捣时要做到“快插慢拔”,慢拔可防止振动棒抽出时形成空洞,振捣时应避免碰撞钢筋,模板。3.6.3.6地脚螺栓(主角钢)周围尤应捣实,并防止其移位、倾斜。3.6.3.7浇制混凝土应连续进行,如必须间歇时,间歇时间应尽量缩短,并应在前层混凝土初凝之前将次层混凝土浇筑完毕。间歇时间最长不应超过两小时,否则必须等混凝土抗压强度不低于1.2MPa后,将表面打毛并用水清洗,且混凝土表面不得有积水,然后再浇一层与原混凝土同样成分的水泥砂浆,再继续浇筑。3.6.4混凝土浇制过程中的质量检查3.6.4.1在浇筑过程中,要经常检查基础根开、对角线、模板支顶、钢筋位置、地脚螺栓(主角钢)及立柱模板顶面位置和标高等情况是否发生变化,必要时应进行调整。浇筑完毕,立即校核各部几何尺寸,并将基础面抹光。要及时填写施工记录。3.6.4.2在混凝土浇制过程中应按规定做塌落度试验,并按规定做好试块。3.6.5.3混凝土表面缺陷的修补,经监理工程师检查同意后方可按下列规定处理: ◆面积较小且数量不多的蜂窝或露石的混凝土表面,用1:2的水泥砂浆抹平,在抹平之前,必须用钢丝刷洗刷表面。◆较大面积的露石、蜂窝、露筋,应按其全部深度凿去薄弱的混凝土层和个别突出的骨料颗粒,然后用钢丝刷洗刷表面,再用细骨科混凝土(比原强度等级提高一级)填塞,并仔细捣实。3.6.5.4拆模时检查项目要求:项目允许偏差外观平整、无蜂窝、露石、露筋立柱及底座的断面尺寸-0.8%无模板底座的断面尺寸+50mm,-0.8%3.6.6整基基础回填夯实后检查时,其各部尺寸与设计值的允许偏差应符合下表规定:项目允许偏差整基基础中心与中心桩间位移24mm螺栓式基础根开及对角线±1.6‰主角钢插入式基础根开及对角线±0.8‰整基基础扭转8′主角钢露出基础表面高度+8mm,-4mm主角钢露出基础表面高度+5mm,-3mm主角钢/主角钢倾斜0.8%基础顶面或主角钢操平印记间相对高差4mm同组主角钢中心对立柱中心偏移8mm3.7养护、拆模3.7.1混凝土自浇制后12小时开始养护,将湿草袋等覆盖在混凝土上,经常浇水,保持湿润。当日平均气温低于5度时,不得浇水养护,养护期不得少于5昼夜,具体措施见《基础混凝土冬期施工措施》。3.7.2混凝土经过养护,强度不低于2.5MPa时,即可拆模。拆模时一定要通知项目经理部,经监理质量检查合格后方可回填。拆模时注意不得使混凝土表面及其棱角受损,拆下的模板如有变形,要加以修整,刮净附着物,涂刷脱模剂,以备周转使用。拆模时间表:日平均温度+5℃+10℃+15℃+20℃+25℃拆模时间432223.8基坑回填3.8.1基础拆模后应及时回填,如不能及时回填时应继续养护,基坑回填时,每填300mm夯实一次,填土中不能有杂草,树根,如遇泥水,必须先清除,再回填。回填土密实度应达到原状土的85%以上,并利于植被;坑口屯土,长宽与坑口相同,高度应高出地300~500mm,并做好护坡以防积水或冲刷。3.8.2石坑回填3.8.3水坑回填3.8.4基坑 回填后,其外露部分应继续覆盖养护,或将外露部分用潮湿的土壤培成土包自然养护,地脚螺栓要在除锈、清除混凝土残渣并涂油后用塑料布包缠,防止生锈。4接地施工4.1原材料检验4.1.1根据杆塔明细和接地装置图确定对应施工塔号的接地型式、材料规格(接地圆钢直径)、方环和射线的尺寸和根数。4.1.2接地体的规格应符合设计规定。4.1.3接地引下线的镀锌应合格。4.2接地沟(槽)开挖4.2.1接地体槽位应尽量避开道路、地下管线,注意射线的敷设方向应背离临近地下管道和通信电缆或光缆。4.2.2开挖时应做到:4.2.2.1倾斜地形宜沿等高线敷设接地体。4.2.2.2两接地体间的平行距离不宜小于5m。4.2.2.3接地环应保持环形,接地放射线应尽量平直。4.2.3接地沟的开挖宜比接地体埋深加深200mm,宽度以工作方便为原则,一般为300—400mm。4.2.4减少破坏需开挖以外的地面,并注意保护自然植被。4.3接地线敷设4.3.1接地装置地下部分的连接使用焊接,焊接前应清除连接处的铁锈等附着物,焊缝长度不小于6倍接地体直径,两面焊平。4.3.2接地线敷设前应予以矫直,不应有明显弯曲,并保证埋深不小于设计值。4.3.3接地引下线按与塔脚角钢及基础面贴紧的条件计算长度并留有适当裕度,再焊接到接地体上,并应使接地线在连接到铁塔上后便于拆开检查。4.3.4接地体敷设时,必须通知监理人员进行隐蔽工程验收检查并签证。4.4接地沟回填4.4.1接地沟回填土应使用好土,并捣碎、弄细、填紧、夯实,要求每200mm夯实一次并认真到位。4.4.2回填后沟面应筑防沉层,防沉层高度为100—300mm,并保证工程移交时不低于地面。4.4.3注意地貌恢复和植被保护,文明施工。4.5施工记录和验收4.5.1未按设计图形敷设接地体时,应根据实际施工情况,在施工记录上绘制接地装置简图,并标明相对位置和尺寸。4.5.2接地电阻的测量方法应执行设计及现行接地装置规程的有关规定。 4.5.3验收时发现责任问题的,追究到班组负责人和施工负责人,严肃处理。5施工质量控制5.1基础原材料检验、存储及使用5.1.1水泥:水泥特性符合国家技术规定,每批水泥均应对其品种、标号、包装、出厂日期、出厂质量合格证等检查验收,一个批次以200吨为检验。当出厂日期超过3个月或虽未超过3个月,但保管不善时,须补做标号试验,并按试验后结果使用;不得将不同种类、不同标号的水泥混合存放和使用。施工队对水泥一定要妥善保管,不得因保管不善造成损失,本工程水泥一律为□□厂□□牌号□□品种水泥。现场水泥存放,要放置于地势较高的地方,下面再垫道木或木板,必要时四周要修防水堤,上面用苫布掩盖。水泥不能在现场存放时间过长,一般以浇制前一天运到为宜。5.1.2水:混凝土浇筑及养生用水,宜使用饮用水或经取样化验合格的水,水中不得含有油脂、泥土、杂草等,其上游应无化合物流入;有怀疑时应进行化验;为保证用水清洁,不得用水沟引水。5.1.3砂:本工程使用中砂,其内各种杂质含量应符合要求一个批次以200吨为检验。5.1.4碎石:在本工程中,主角钢插入式基础,使用颗粒级配为20~40mm的碎石。其内杂质含量要符合要求。一个批次以200吨为检验。5.1.5在施工现场,砂、石下面铺垫塑料布;本工程所使用的水泥、砂、石等材料,由技术部门选定,不得改用其它来源的材料,砂、石必须经见证取样及试验鉴定,符合规范要求。5.1.6钢筋◆钢筋应有出厂质量证明书、材质化验报告单、复检报告。◆钢筋加工形状、尺寸必须符合设计要求,误差范围:项目允许偏差受力钢筋顺长度方向全长的净尺寸±10mm弯起钢筋的弯折位置±20mm◆钢筋应平直、无局部曲折,表面应洁净、无损伤,油渍、漆污和铁锈等应在使用前清除干净。5.2塌落度检查5.2.1每日或每个塔腿基础至少检查两次塌落度并作好记录,检查塌落度采用下面方法:5.2.2应用器具截头圆锥筒(塌落度筒),顶面直径lOOmm,底面直径200mm,高度3OOmm,直尺1把,圆头捣棒一根。5.2.3试验步骤◆将截头圆锥筒内壁用水浸湿,放在稳定的平板上。◆ 将混凝土分三层装入试筒中,所取的混凝土要均匀,每层装进数量要相等,内部石子大于标准的要剔除。◆每当装好一层,用振捣棒在全面积上均匀插捣,每层插捣25下,捣的深度要穿过全层,至下层表面为止,试筒要用手握稳,不得移动。◆捣完第三层后,将多余的混凝土刮去,顶上抹平,周围清理干净。◆将试筒沿垂直方向小心提起(不要倾斜和震动),放在一边。◆在试筒顶上放一根直尺,测量出尺的底面至巳塌落的混凝土锥体顶面的垂直距离,即为塌落度。5.3试块制作制作数量要求5.3.1取样:要取均匀有代表性的混凝土,其制作条件、地点要和基础浇制条件相同,要求认真负责,因为试块强度代表此基础强度。5.3.2养护:试块应放在基础坑内和基础同等条件下进行养护,拆模后用红漆在试块上写明标号、制作日期及代表的桩号。5.3.3强度:三个试块抗压极限强度,取其试验结果的平均值,如果其中最大值或最小值与中间值之差不超过中间值的15%时,取中间值作为该组试块的强度代表值,最大值与最小值均超过中间值的15%时,该组试块作废。5.3.4试块是检查基础强度的依据,按规范规定,转角、耐张、特殊塔、岩石嵌固式基础每基制作一组,直线塔每五基制作一组,试块达到一定强度后再回收,在运输回收中要轻拿轻放,防止震动,按期交项目经理部,不得损坏或混淆。为预防试块发生混淆,拆模时要在试块上做好明显标识、制作时间等。5.4质量记录由质检员负责监督质量,由施工负责人组织施工及检查,及时填写基础浇制把关卡、隐蔽工程签证以及基础施工检查及评级记录。6职业健康安全及环境保护要求及注意事项6.1职业健康安全注意事项6.1.1工地运输6.1.1.1严格执行交通法规。6.1.1.2运输前应指定专人对运输道路进行详细调查,了解桥、涵等是否牢固可靠,对险桥、沟坡、泥泞、坑洼、河道、急转弯处等需要加强和修路的地段,应及时进行修补,路面应保证一定宽度。6.1.1.3各施工队要和机运队配合,加强监督,特别是通往塔号的路一定要符合规定(坡度、回转半径、坚固性),严禁无把握行车。6.1.1.4货车上除押运人员外,其他人不得搭乘,押运人要坐在安全的位置上。 6.1.1.6人力运输的道路宽度不宜小于1.2m,坡度不宜大于1∶4,雨后搬运物件,应选择好路线,并应有防滑措施。6.1.1.7两人以上抬运东西时要同肩、同步,号令一致。6.1.2.土石方开挖土石方开挖应在有员工监护的情况下方可进行,且施工中应执行以下规定:6.1.2.1坑底面积超过2m2时可由两人同时开挖;两人及以上在坑下作业时,应相互照顾,以不相互碰撞为宜。坑深超过1.5m时上下坑应有攀登措施,施工时坑上应设监护人。施工人员不得在坑内休息。6.1.2.2坑壁应留有不小于《基础分坑找正手册》中规定的边坡。6.1.2.3安全监护人应经常检查基坑边坡的石有无异常现象,如发现边坡有裂纹、疏松等,应立即停止开挖、采取有效措施(如加强支撑、清理坑口积土、降低坑口基面等),未处理好前,不准继续开挖。6.1.3支模及基础浇制复查分、挖坑情况无误,应尽快进行支模。支模自检无误后(非普通直线塔应报项目经理部对分、挖坑及支模复检)尽快进行基础浇制。6.1.3.1施工中应随时注意坑壁及模板支顶情况,必要时停止施工进行补强。6.1.3.2在支模板时,施工人员不准在支撑上站立,更不准上下坑时脚踩支撑木,以防踩滑造成摔伤。模板及跳板必须搭设支顶牢固,特别是加高基础的支模更应注意。6.1.3.3钢梁下要垫木板或挡土板以增大受力面;坑壁强度不足时要在钢梁与坑底间用圆木支顶。6.1.3.4禁止以挡土楞为支点对钢梁、模板进行支顶。6.1.3.5装、拆模板时应选择可靠的位置站稳,不准在没有站稳的情况下工作,防止钉子、铁丝头扎脚。6.1.3.6基础浇制时,现场布置要合理,搅拌机应安置在坚实的地方,且距坑边5m以外,开车前应检查电源是否安装正确,并试运行两分钟。6.1.3.7施工现场必须使用专用电闸箱,闸箱内使用漏电保护装置,防止漏电伤人,电机及其他电气设备必须绝缘可靠,电机外壳应接地,要防止电机受潮,尤其是阴雨天要保护好电机。6.1.3.8坑下捣固人员必须带绝缘手套,穿绝缘鞋,要听从指挥,坑上人员要等坑下人员躲到安全部位后方可倒砼料。用料斗车运砼料时要分清进出道,不准猛跑,倒料处要设挡车横木。6.1.4拆模及回填5.1.4.1拆模前应再次检查挡土板的支顶情况。5.1.4.2拆模时坑上坑下要统一指挥,传递物品不得抛掷,以防伤人。5.1.4.3坑下人员作业时要选择合适的位置,以防滑跌、撞伤。5.1.4.4拆模有困难时不得硬撬,尤其不许以挡土楞为支点撬拔模板。 5.1.4.5全部模板拆完后,先拔挡土板,再拆挡土楞。施工时要尽量采用吊车、绞磨等机械,以减少工人在无防护的坑内的作业量。5.1.4.6施工时应有专人监护坑壁情况,发现有坍塌可能时,立即让坑下人员撤离,消除隐患后再行施工。5.1.6冬季施工具体执行《冬季基础施工手册》6.2生态环境保护控制措施:5.2.1基坑开挖时,严格按施工图纸施工,控制开挖面积;5.2.2基坑开挖出来的土方应尽量控制堆放范围,不得随意堆放。5.2.3运到现场使用的砂、石、水泥放置地方铺上塑料布或帆布,减少对现场植被的破坏,基础浇制完毕后,做到“工完料净场地清”,并做好现场废弃水泥包装袋的回收工作;5.2.4进入施工现场的道路尽量使用原有的道路,需要青苗方可进入现场时,应选择最近的道路进入现场,并且每次都应按此道路进入现场施工。5.2.5地表0.5m以上土应单另堆放,以备回填时恢复到地表。5.2.6除以上要求外尚应执行《职业健康安全及环境控制手册》危险源因素及,预案,预防 附表一:□□□~□□□送电线路工程(X标段)基础混凝土配合比混凝土标号水泥种类水灰比坍落度配比类别水水泥砂石碎石C20P.O32.5R普通硅酸盐水泥0.573~5cm每m³混凝土用量1833217071240每包水泥配用28.550110193重量比0.5712.23.86卵石C20P.O32.5R普通硅酸盐水泥3~5cm每m³混凝土用量3187131223每包水泥配用12.423.85重量比50121192.5附表二:基础施工劳动组织工序工作内容人数用工备注技工力工施工测量复测、分坑734土方挖方、清理、检查15312水坑、流沙坑增加技工2人,力工2人土石方爆破挖方、清理、检查734混凝土基础工程支模、清理、检查1055混凝土浇制指挥411按机械搅拌、人力运输混凝土,若为水坑增加技工2人,力工2人配合比1司机2捣固2供石12供砂8供水泥2供水1供混凝土10拆模、养生628回填、夯实23320合计801862 附录一:阶梯型现浇基础容易发生的问题及避免措施一.立柱与台阶及台阶互相接合部位和立柱台阶的阴角处,易产生蜂窝麻面问题,产生原因:下料不当、石子砂浆分离,振捣过度或漏振、所用钢模流浆严重,流水从上往下滴水冲击接合部。采取措施:l.浇灌时接合部及阴角处静停几分钟。2.加料至接合部及阴角处采用人工用铁锹下料。3.延长混凝土搅拌时间一分钟。适当减少15%的石子,或增加20%的水泥,使此处混凝土和易性好。4.加料高度超过台阶20cm左右,将振捣器放置于模板的中心位置和四周离边角30cm处,稍加振捣出浆即可,不许过振造成混凝土下沉形成蜂窝。5.人工捣固四周边角,然后继续正常施工。6.在台阶交接处模板外侧再堆放少量一些混凝土,做成坡状,便于防止流水从上而下滴渗漏浆,最后抹平,将混凝土清理干净,清理方向平行模板方向进行。二.由于发电机出现故障或其它原因停工,时间在45分钟至2小时以内,在接茬处出现蜂窝问题,应将混凝土表面清理干净,搅拌稀混凝土(塌落度8~10cm,每缸多加水泥保持和易性良好),人工捣固边角,然后再正常作业,如超过2小时,按二次浇灌施工处理。三.现场水泥、砂、石等原料规格质量不符合要求,不应盲目使用,应请示主管技术人员处理(如石子针片状况、粉过多、砂石含泥量过多、水泥标号变动、结块受潮、出厂时间长于3个月等)。附录二:混凝土搅拌机操作注意事项1.搅拌机必须安置在坚实的地方,将支脚架稳安平,不准以轮胎代替支撑。2.司机开车前应检查离合器、制动器及防护装置是否灵活可靠,钢丝绳有无破损,周围有无障碍,运转正常后再投入正式操作。3.料斗起升时,严禁在料斗下方工作或通行,在料斗下检查时,必须停机并将料斗用保险链条扣住。4.严格遵守操作规程,按照配合比规定加水,掌握好搅拌时间,以确保混凝土质量。5.注意电气安全,防止电气零件和电线损坏。6.随时注意机器运转情况。如发现不正常情况,应立即切断电源,停车检修。进滚筒检查时,必须切断电源,外面应有专人监护。7.每天操作完毕后,应刷洗干净,并检查各部零件是否有损坏,如有应进行修理或更换。8.搅拌机皮带的更换 (1)损坏l~2根时,不更换不增添,可用旧皮带补充,不许用新皮带补充,因为新皮带未经使用拉伸,比旧皮带短,同时使用受力不均。(2)损坏3根时,应全都更换新皮带,并调整其松紧,旧皮带留作补充之用。附录三:柴油发电机注意事项1.内燃机组和燃油储存地点的安全距离应大于20m。2.温度过高而需要打开水箱时,防止蒸气喷出烫伤。3.发电机处设置有砂箱和四氯化碳灭火机等防火设备。4.发电机到配电箱和一切用电设备上的导线必须良好。5.机组运转时,严禁人体接触带电部分,必须带电作业时,应有绝缘防护措施。6.各种仪表如不正常,应立即停机检查。附录四:插入式振捣器操作注意事项l.使用前必须检查电气设备的防护、绝缘及线路的安全绝缘情况。2.旋转方向应与标志方向一致,检查连接部分是否紧密,减震装置的螺栓是否牢固,胶皮软线与接线头管是否严密绝缘,轻检查确认后方准使用。3.遵守操作规程,快插慢拨,掌握振捣时间,不漏振,不过振,胶皮管弯度不得太大。拉管时不要用力过度。4.振捣器操作时,施工现场应有电工专人值班,随时注意振捣器工作情况。5.用毕切断电源,清理干净,保管好绝缘线、振捣器,并存入工具保管处,不得随意乱放。附录五:机械搅拌作业场地平面布置注意事项l.材料宜堆放高处,搅拌机宜放低处,位置因地制宜。2.砂、石子、水泥宜放在搅拌机料斗后两侧,搅拌机出料口应尽量朝基坑,路线最近,避免陡坡。3.搅拌机上料坡道应尽量利用地形,使上料坡的坡度最小。4.磅秤应在料斗坡道后,砂子、石子顺路过秤到料斗,不要绕道。 附图:基础施工参考平面布置图'
