• 534.50 KB
  • 7页

土方开挖施工技术方案和技术措施

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

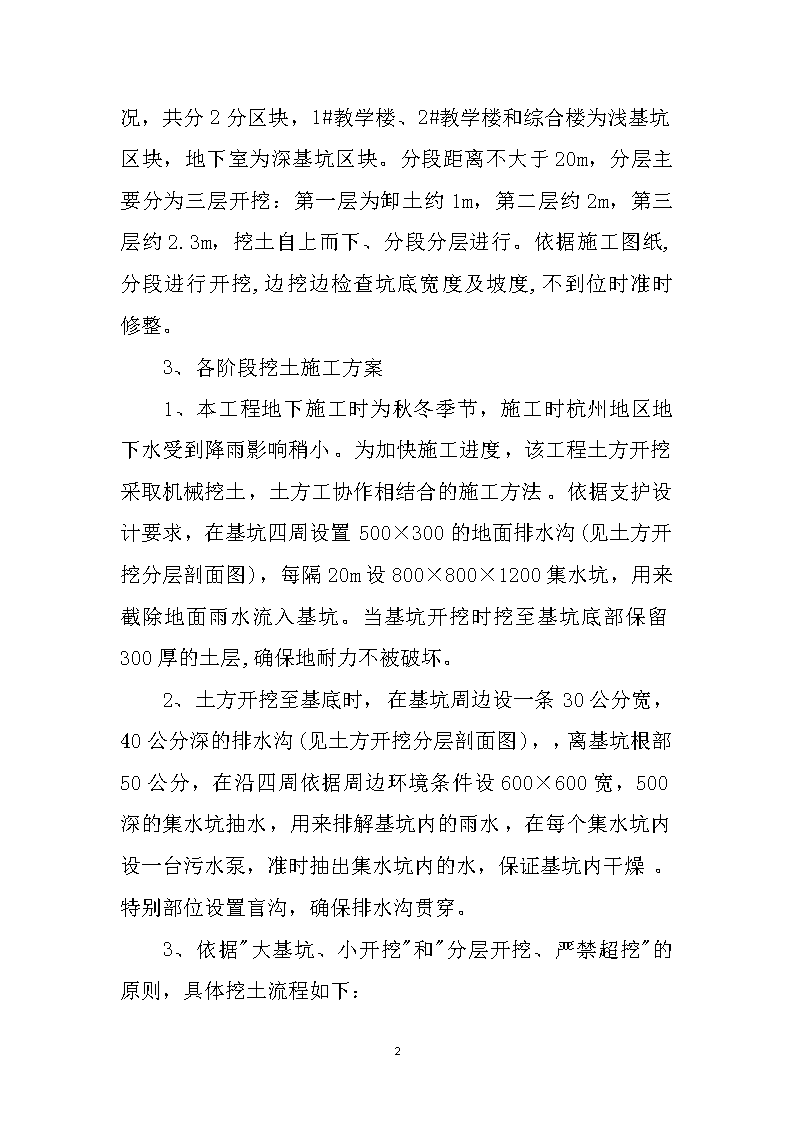

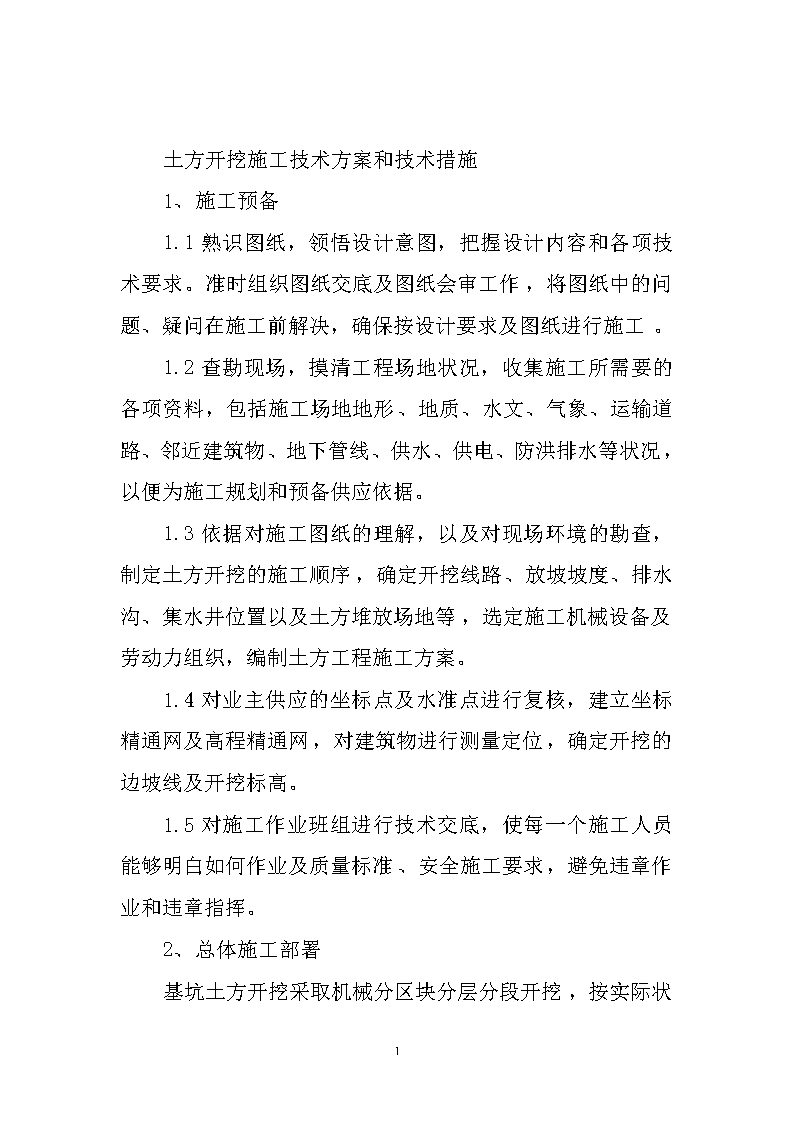

'LOGO土方开挖施工技术方案和技术措施   土方开挖施工技术方案和技术措施  1、施工预备  1.1熟识图纸,领悟设计意图,把握设计内容和各项技术要求。准时组织图纸交底及图纸会审工作,将图纸中的问题、疑问在施工前解决,确保按设计要求及图纸进行施工。  1.2查勘现场,摸清工程场地状况,收集施工所需要的各项资料,包括施工场地地形、地质、水文、气象、运输道路、邻近建筑物、地下管线、供水、供电、防洪排水等状况,以便为施工规划和预备供应依据。  1.3依据对施工图纸的理解,以及对现场环境的勘查,制定土方开挖的施工顺序,确定开挖线路、放坡坡度、排水沟、集水井位置以及土方堆放场地等,选定施工机械设备及劳动力组织,编制土方工程施工方案。  1.4对业主供应的坐标点及水准点进行复核,建立坐标精通网及高程精通网,对建筑物进行测量定位,确定开挖的边坡线及开挖标高。  1.5对施工作业班组进行技术交底,使每一个施工人员能够明白如何作业及质量标准、安全施工要求,避免违章作业和违章指挥。  2、总体施工部署6   基坑土方开挖采取机械分区块分层分段开挖,按实际状况,共分2分区块,1#教学楼、2#教学楼和综合楼为浅基坑区块,地下室为深基坑区块。分段距离不大于20m,分层主要分为三层开挖:第一层为卸土约1m,第二层约2m,第三层约2.3m,挖土自上而下、分段分层进行。依据施工图纸,分段进行开挖,边挖边检查坑底宽度及坡度,不到位时准时修整。  3、各阶段挖土施工方案  1、本工程地下施工时为秋冬季节,施工时杭州地区地下水受到降雨影响稍小。为加快施工进度,该工程土方开挖采取机械挖土,土方工协作相结合的施工方法。依据支护设计要求,在基坑四周设置500×300的地面排水沟(见土方开挖分层剖面图),每隔20m设800×800×1200集水坑,用来截除地面雨水流入基坑。当基坑开挖时挖至基坑底部保留300厚的土层,确保地耐力不被破坏。  2、土方开挖至基底时,在基坑周边设一条30公分宽,40公分深的排水沟(见土方开挖分层剖面图),,离基坑根部50公分,在沿四周依据周边环境条件设600×600宽,500深的集水坑抽水,用来排解基坑内的雨水,在每个集水坑内设一台污水泵,准时抽出集水坑内的水,保证基坑内干燥。特别部位设置盲沟,确保排水沟贯穿。  3、依据"大基坑、小开挖"和"分层开挖、严禁超挖"的原则,具体挖土流程如下:6   3.1、放样  3.2、复核  3.3、地表排水  3.4、下开工令  3.5、土方开挖  本工程的土方全部采取1m3挖掘机进行挖土,桩与桩之间的土方采取WY-40型小型挖机协作人工挖土,机械挖至基底标高留30公分土层,留下部份用人工进行修土。土方用汽车外运到业主指定地点进行弃土。  该工程土方开挖深度在1.90~5.350米左右,按现场施工总平面布置,地下室、及1#楼施工主道路布置在场地西侧,2#及综合楼施工道路布置在综合楼西侧主干道(详见施工总平面图),为此挖土方向以地下室中心为中心点,计划用30辆自卸运土车和3台挖机,基坑四周单体基础完成,再开挖地下室深基坑土方的方案。具体的挖土顺序如下:  (1)利用PC200挖掘机1台、15T运土车10辆先开挖1#楼、2#楼、综合楼四周4-4、5-5、6-6、7-7剖面第一道水泥搅拌锚管桩施工作业面并准时坐好水泥搅拌锚杆桩和放坡面砼喷射,原场地标高为-1.80m,开挖后标高为-2.95m,开挖深度为1.15m;支配15名施工人员同步进行水泥搅拌锚管桩施工并准时编织钢筋网喷射砼护坡,做好坡面平台砼面浇筑;6   (2)利用支配PC200挖掘机1台、15T运土车10辆对地下室进行第一道水泥搅拌锚杆桩开挖并准时做好第一道水泥搅拌锚杆桩施工和1-1、3-3剖面的压顶梁施工,原场地标高为-1.80m,开挖后标高为-3.10m,开挖深度为1.30m,开挖,支配15名施工人员同步进行编织钢筋网喷射砼护坡,做好坡面和压顶梁的混凝土浇筑,;施工顺序如附图一所示。  (3)第一道水泥搅拌锚管桩梁强度达到要求后,利用PC200、PC120挖掘机各一台、10T车辆15辆对1#楼、2#楼及综合楼基础进行分层开挖,每层开挖深度精通在1.0m左右,开挖前场地标高为-1.80m,开挖后标高为-3.50m,开挖深度为1.70m;施工顺序如附图二所示。  (4)当1#、2#楼及综合楼基础开挖完成后,利用PC200、PC120挖掘机各一台、15T车辆10辆开挖地下室围护支撑梁施工作业面,并准时坐好4-4剖面的2道水泥搅拌锚杆桩,开挖前场地标高为-1.8m,开挖后标高为-5.55M,开挖深度3.75m,支配15名施工人员同步进行水泥搅拌锚管桩施工并准时编织钢筋网喷射砼护坡,同时开头进行地下室支撑梁的施工,施工顺序如附图三所示。6   (4)待1#楼、2#楼及综合楼进行基础施工,地下室围护支撑梁混凝土强度达到设计要求;对地下室进行土方开挖,开挖前标高为-5.55m。开挖后标高为-6.95m,开挖深度为1.40m,施工顺序如附图四所示。  (5)基坑底标高、轴线测量。  (6)基坑及桩顶人工修土、边坡修理。  (7)坑内排水沟布置。  (8)轴线、标高复核。  (9)垫层开头施工。  4、电梯井及地下室配电房部位(坑中坑)施工  由于本工程电梯井埋深较浅(坑底标高为-3.50m),且电梯井东侧有松木桩支护(按围护图纸该区域内边坡开挖至-4.20m),依据施工计划支配,电梯井区域直接能在地下室维护施工时完成。对于地下室配电房区域进行土方开挖,由于配电房基坑标高比地下室地板低0.80m(地下室为-6.95m,配电房处为-7.75m),故在地下室大面积开挖至配电房处时,先开挖至-6.95m,并准时在配电房区域外打入?160、4m长松木桩(间距为50㎝一道,双排梅花布置),待松木桩打入完成后开挖至-7.75m。6 6'
