• 34.50 KB
  • 10页

南通如皋龙游湖碧桂园一期项目深基坑土方开挖施工方案.doc

  • 10页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

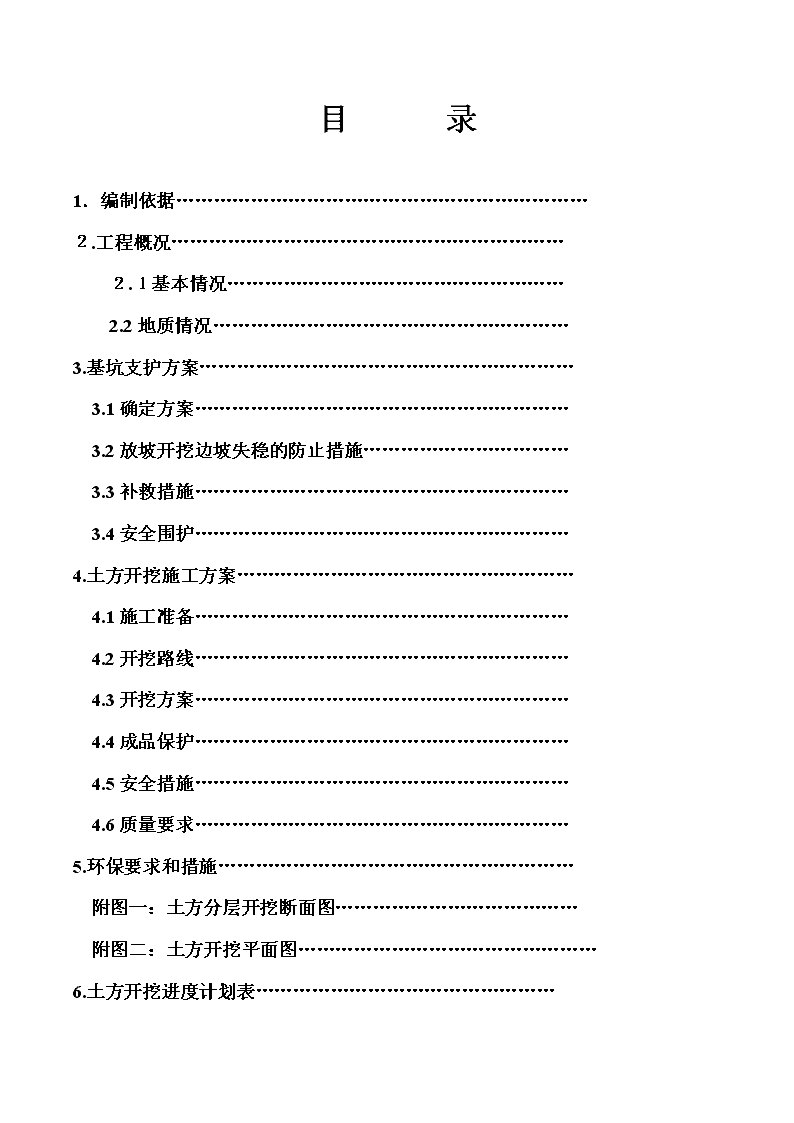

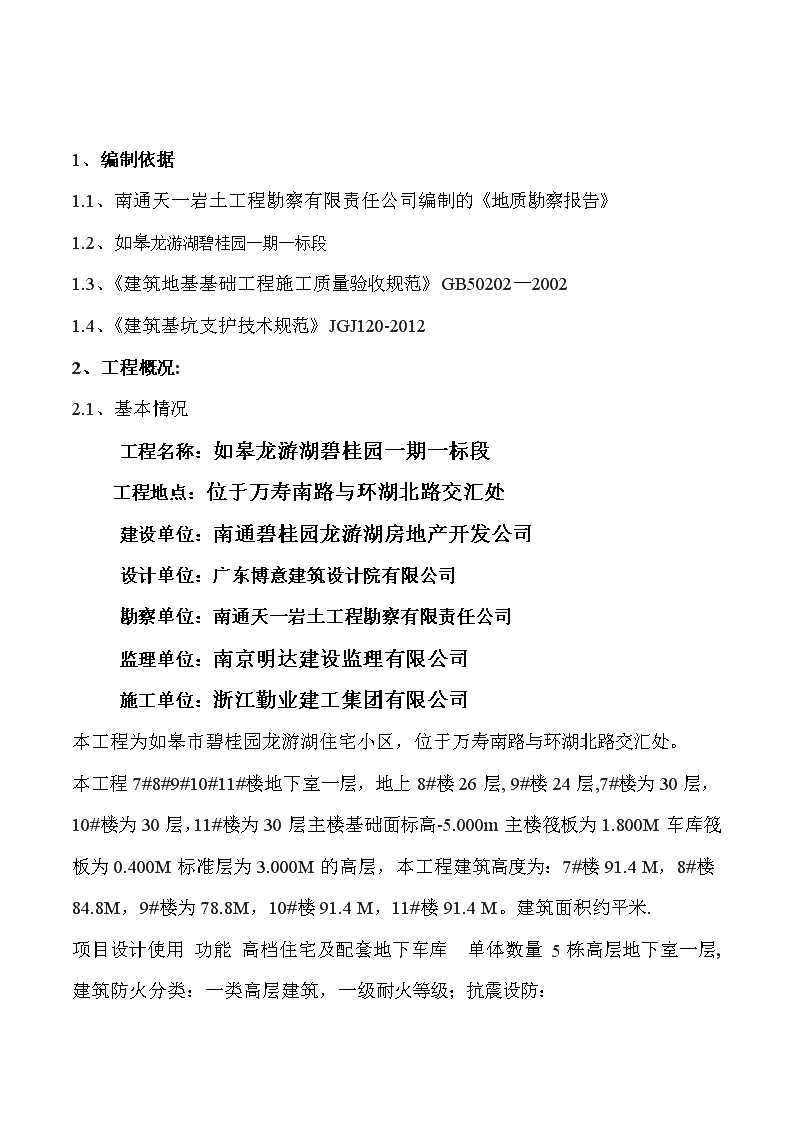

'南通如皋龙游湖碧桂园一期一标段深基坑土方开挖(专项)方案编制人审核人审批人浙江勤业建工集团有限公司2014年9月 目录1.编制依据…………………………………………………………2.工程概况………………………………………………………2.1基本情况………………………………………………2.2地质情况…………………………………………………3.基坑支护方案……………………………………………………3.1确定方案……………………………………………………3.2放坡开挖边坡失稳的防止措施……………………………3.3补救措施……………………………………………………3.4安全围护……………………………………………………4.土方开挖施工方案………………………………………………4.1施工准备……………………………………………………4.2开挖路线……………………………………………………4.3开挖方案……………………………………………………4.4成品保护……………………………………………………4.5安全措施……………………………………………………4.6质量要求……………………………………………………5.环保要求和措施…………………………………………………附图一:土方分层开挖断面图…………………………………附图二:土方开挖平面图…………………………………………6.土方开挖进度计划表………………………………………… 1、编制依据1.1、南通天一岩土工程勘察有限责任公司编制的《地质勘察报告》1.2、如皋龙游湖碧桂园一期一标段1.3、《建筑地基基础工程施工质量验收规范》GB50202—20021.4、《建筑基坑支护技术规范》JGJ120-20122、工程概况:2.1、基本情况工程名称:如皋龙游湖碧桂园一期一标段工程地点:位于万寿南路与环湖北路交汇处建设单位:南通碧桂园龙游湖房地产开发公司设计单位:广东博意建筑设计院有限公司勘察单位:南通天一岩土工程勘察有限责任公司监理单位:南京明达建设监理有限公司施工单位:浙江勤业建工集团有限公司本工程为如皋市碧桂园龙游湖住宅小区,位于万寿南路与环湖北路交汇处。本工程7#8#9#10#11#楼地下室一层,地上8#楼26层,9#楼24层,7#楼为30层,10#楼为30层,11#楼为30层主楼基础面标高-5.000m主楼筏板为1.800M车库筏板为0.400M标准层为3.000M的高层,本工程建筑高度为:7#楼91.4M,8#楼84.8M,9#楼为78.8M,10#楼91.4M,11#楼91.4M。建筑面积约平米.项目设计使用功能高档住宅及配套地下车库单体数量5栋高层地下室一层,建筑防火分类:一类高层建筑,一级耐火等级;抗震设防: 七度第二组设防;砼强度:垫层C15,过梁、填充墙、构造柱、圈梁C20,基础C30P6,32.170M以下C30,其余梁、板、柱、楼梯C30;±0.000以下为MU10煤矸石烧结普通砖,200厚填充墙均为MU5烧结煤矸石空心砖,100厚墙体采用预制空心墙板;±0.000以下为M10水泥砂浆,其余均为M5混合砂浆。2.2、地质情况1.2.1、绝对标高、与相对标高。①现场自然面相对标高平均-1.400米;②基坑垫层底面相对标高一6.9米;③基坑开挖深度平均5.5米,电梯井垫层底面相对标高一8.4米,基坑开挖深度平均7.0米,1.2.2、周边环境:基坑北侧西侧为原有建筑围墙,北侧临近环湖路,西侧临万寿南路。2.2.3、地质情况土质分别为①层杂填土、②层粉质粘土、③层粉质粘土、④层粘土、⑤层粘土其厚度分别为1.00~1.50米、1.30~1.80米、2.00~2.10米、4.00~5.9米、15.00~25.00米。2.2.4、地下水位:根据地质报告,地下水主要为①层杂填土中赋存的上层滞水,地下水丰富,静止地下水位埋深在1.3~1.9m左右,地下水的补给主要为大气降水,地下水排泄方式主要蒸发、径流,地下水水量、变化幅度受天气影响较大,地下水位埋深变化幅度在1.50~2.50m(绝对标高为8M~9M)。场地枯水期为11~1月,丰水期为3~4月和7~9月;本场地下室抗浮设防水位值为1.900m(假设高程),本工程挖土标高为黄海高程6.5m,地下水位高程远远高出挖土高程,所以采用管井降水降低地下水位和明沟排除大气降水相结合的排水方法。管井降水具体做法另见管井降水专项施工方案。 1、基坑支护方案3.1确定方案针对本工程的特点,基坑以1:1.5放坡开挖,基坑采用土钉墙进行支护。支护分多个阶段进行,在基坑每挖深2~3米时进行一次支护,其支护具体做法另见土钉墙支护设计图纸。其边坡稳定主要是通过边坡土质的抗剪强度来实现的,即边坡开挖的坡度受到土体抗剪强度的限制,边坡设计的主要内容即为确定边坡开挖的坡比,对于粉质粘性土,根据地质勘察资料结果显示,坡比宜为H:B=1:1~1.5。但受实际情况限制,基坑放坡只能以1:1.5进行开挖,基坑底的长度和宽度为底板外边加1.5米作为施工作业面用,距坡脚1米处做明沟排水。3.2放坡开挖边坡失稳的防止措施放坡开挖边坡失稳主要原因为受荷、静水压力及土质的抗剪强度降低。3.2.1、减少受荷基坑施工期间,在基坑周围应控制车辆行走,坑边三米内应减少临时堆物,更不要堆以重物。3.2.2、加强排水因为大气降水,可以采用集水明排的方法,在基坑的四周设置适当数量的排水沟及集水坑,用潜水泵将水抽走,另外基坑四周的地表也应设置排水措施。排水采取基坑外排水和基坑内集排水。基坑离坡顶1.5米处自然地坪处设置300×300的排水沟,每隔40米设一集水井,直径为1000MM,井底比沟底深1000MM,并配置水泵,不让地面水流入基坑内。在距基坑坡脚1米处设300×300排水沟,每隔30米设一集水井。这样,自然降水及部分地面积水通过上层排水沟排至于集水井,由潜水泵排至城市排水管网,自然雨水及地表渗水可通过基坑内排水沟和集水坑泵至基坑外排水沟内,由潜水泵排至城市排水管网。3.2.3、加快施工进度挖土前应组织好人力物力,编制有效的流水施工作业程序,加快基础底板的施工速度是直接的办法。 3.2.4、特殊情况下的预防措施因为边坡较长时间暴露,影响因素较多,有可能会出现一些特殊情况,对于边坡的变形情况加强观察,主要观察周围土质的水平移动与沉降,认真做好记录,发现异常情况应立即采取相应措施。3.3、补救措施:当发现边坡有失稳的现象时,可采用边坡修改,卸载或边坡坡脚抗滑加固的办法进行补救。边坡修改即在基坑边减缓坡度或先挖土做台阶,进行卸载。坡脚加固可以采用在坡脚打设木桩、槽型钢板桩的办法进行加固。3.4安全围护:基坑四周做1.2米高的临时围栏,并用密目网封闭,2米以内不得堆土堆料。夜间设红色警示标志。土方开挖施工方案4.1施工准备4.1.1、清除挖方区域内所有障碍物,如地上高压、照明、通讯线路,电杆、树木、旧有建筑物及地下给排水、煤气、供热管道,电缆、沟渠、基础、坟墓等,或进行搬迁、改建、改线;。4.1.2、制定好现场场地平整、基坑开挖施工方案,绘制施工总平面布置图和基坑士方开挖图,确定开挖路线,基底标高、边坡坡度、排水沟、集水井位置及土方堆放地点。4.1.3、完成测量控制网的设置,包括控制基线、轴线和水准基点。场地平整进行方格网桩的布置和标高测设,计算挖填土方量,对建筑物做好定位轴线的控制测量和校核;进行土方工程的测量定位放线,并经检查复核元误后,作为施工控制的依据。4.1.4、在施工区域内做好临时性排水设施,场地向排水沟方向做成不小0.2%的坡度,使场地不积水,必要时设置截水沟、排洪沟。 4.1.5、完成必需的临时设施,包括生产设施及生活设施及机械进出和土方运输道路、临时供水供电线路。4.1.6、机械设备运进现场,进行维护检查、试运转,使处于良好的工作状态。4.1.7、设备配置:序号机械名称型号数量单位用途1大挖机CAT200C3台挖土2潜水泵20个基坑抽水3方锹40把人工挖土4大灯5个夜间照明4.2开挖路线:本工程采用机械挖土按从西向东开挖,土方直接装车外运,运土车可由主入口将土运走。采用分步(层)和接力开挖法,为配合基坑围护施工,分二步挖土。本次总挖土方约18000m3,计划挖土30工作日,挖土平面图见附图二。4.3开挖方案4.3.1、本工程采用1#挖机从西向东开挖至标高-3.500米,在挖土面积达100m2时2#挖机跟随其后将土方挖至标高-6.900米,并留150mm土方由人工挖除,以免土方受扰动,2#挖机挖出的土方由1#挖机带走,施工人员跟随2#挖机之后,挖除剩余的150mm土方,并将土方甩近2#挖机,2#挖机将土方甩近1#挖机,由1#挖机装土上车运走。1#、2#挖机及人工挖土层示意图见附图一。4.3.2、挖土过程中测量工配合测定标高,当挖土快接近槽底时,用水准仪在槽底测设3×3m的放格控制网,并撒上白灰点,以示标记。4.3.3、开挖时机械挖土、人工修坡,开挖过程中,随时用标杆检查边坡坡度是否正确无误。4.3.4、挖土之前做好坑外排水,坑内明沟集排水 4.3.5、挖土至设计标高,地基钎探后,尽快会同勘测、设计、甲方、质监站、监理等部门共同对基底进行验槽,办理验槽手续。4.4成品保护4.4.1、开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备碰撞、行驶破坏。4.4.2、基坑四周设排水沟、集水井,场地设置一定坡度,以防雨水浸泡基坑和场地。4.4.3、夜间施工应设足够的照明,防止地基、边坡超挖。4.5安全措施4.5.1、开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;当山坡坡度陡于五分之一,不得在挖方上侧堆士。4.5.2、机械行驶道路平整、坚实;底部应铺设路基箱垫道,防止作业时下陷;4.5.3、机械挖土分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土设专人指挥,严禁在陡坡上转弯。推土机陷车时,用钢丝绳缓缓拖出,不得用另一台推土机直接推出。4.5.4、机械施工区域禁止无关人员进人场地内。挖掘机工作回转半径内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行,不得将铲斗从运输汽车驾驶室顶部越过;装土时人都不得停留在装土车上。4.5.5、两挖机在作业时,必须保持距离在10米以外,以免两挖机相撞造成事故。4.5.6、挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。4.5.7、挖掘机行走和自卸汽车卸土时必须注意行走距离及道路清理工作.4.5.8、基坑四周做1.2米高的临时围栏,并用密目网封闭,2 米以内不得堆土堆料。夜间设红色警示标志。4.5.9、挖土时要注意与周边正在施工建筑的交叉作业,以防高空坠物伤人,并加强对有周边建筑物的边坡的观测工作,以防边坡受到压力而发生倒塌,如有异常情况及时汇报并尽快采取处理方案。4.6、质量要求4.6.1、遵守国家施工及验收规范以及季节性施工的施工。4.6.2、按照工程监理要求的检验程序项目,进行质量过程控制,做好自检、预检和隐蔽工程验收,并交验各种资料,填报各种报表。4.6.3、建立工程质量保证和质量管理责任制,做好各级质量交底。土方开挖工程质量检验标准(mm)项目序号内容允许偏差或允许值检验方法柱基基坑基槽主控项目1标高-50水准仪2长度、宽度(由设计中心线向两边量+200—50经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整20用2M靠尺和楔形塞尺检查2基底土性设计要求5、环保要求和措施:5.1、尽量选择噪声低、振动小、公害小的施工机械和施工方法,减少对周围居民的干扰。 5.2、要控制运土汽车容载量,汽车驶出现场前要配专人拍实车槽,盖好苫布,为防止汽车轮胎夹带土污染道路,在现场出口处用高压水枪冲洗轮胎。6.土方开挖进度计划表:附图一:土方开挖断面图.附图二:土方开挖平面图。'
