- 477.00 KB
- 20页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'鹿起·尚城小区锦园、和园、茗园、沁园工程基坑开挖专项施工方案编制人:_____________审核人:_____________审批人:_____________鹿起·尚城小区锦园、和园、茗园、沁园工程项目部二O一八年三月-2-

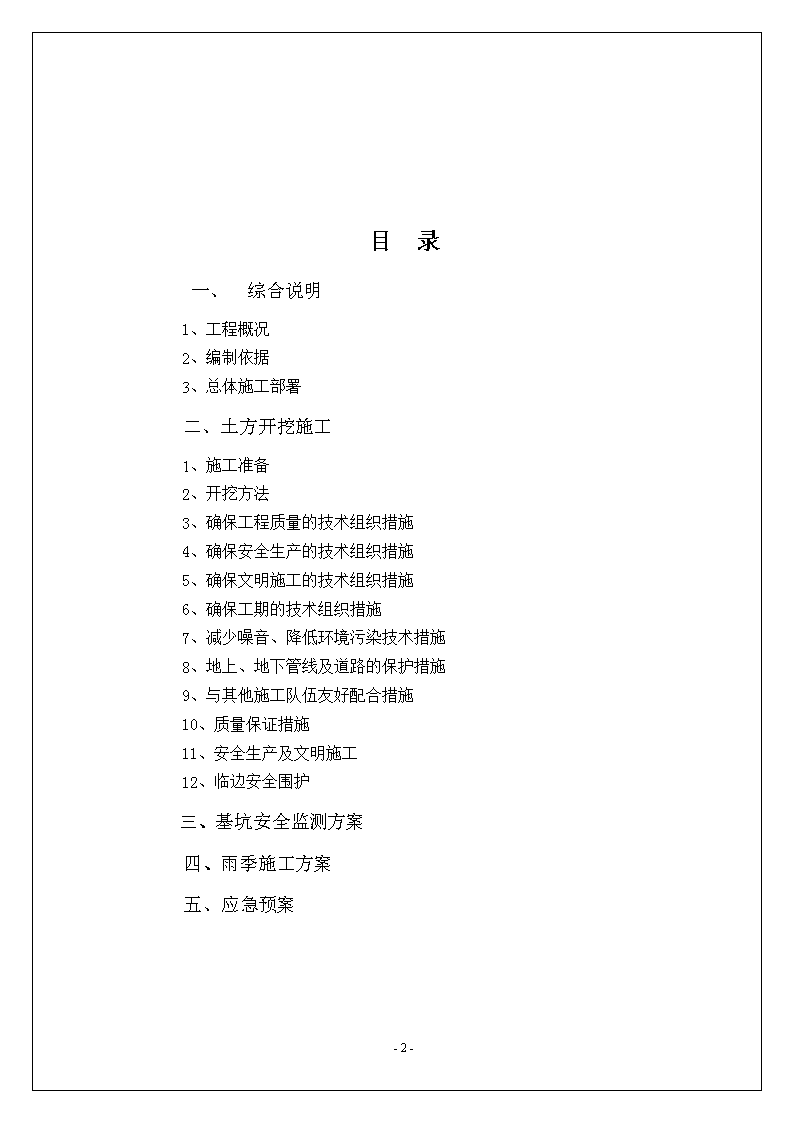

目录一、综合说明1、工程概况2、编制依据3、总体施工部署二、土方开挖施工1、施工准备2、开挖方法3、确保工程质量的技术组织措施4、确保安全生产的技术组织措施5、确保文明施工的技术组织措施6、确保工期的技术组织措施7、减少噪音、降低环境污染技术措施8、地上、地下管线及道路的保护措施9、与其他施工队伍友好配合措施10、质量保证措施11、安全生产及文明施工12、临边安全围护三、基坑安全监测方案四、雨季施工方案五、应急预案-2-

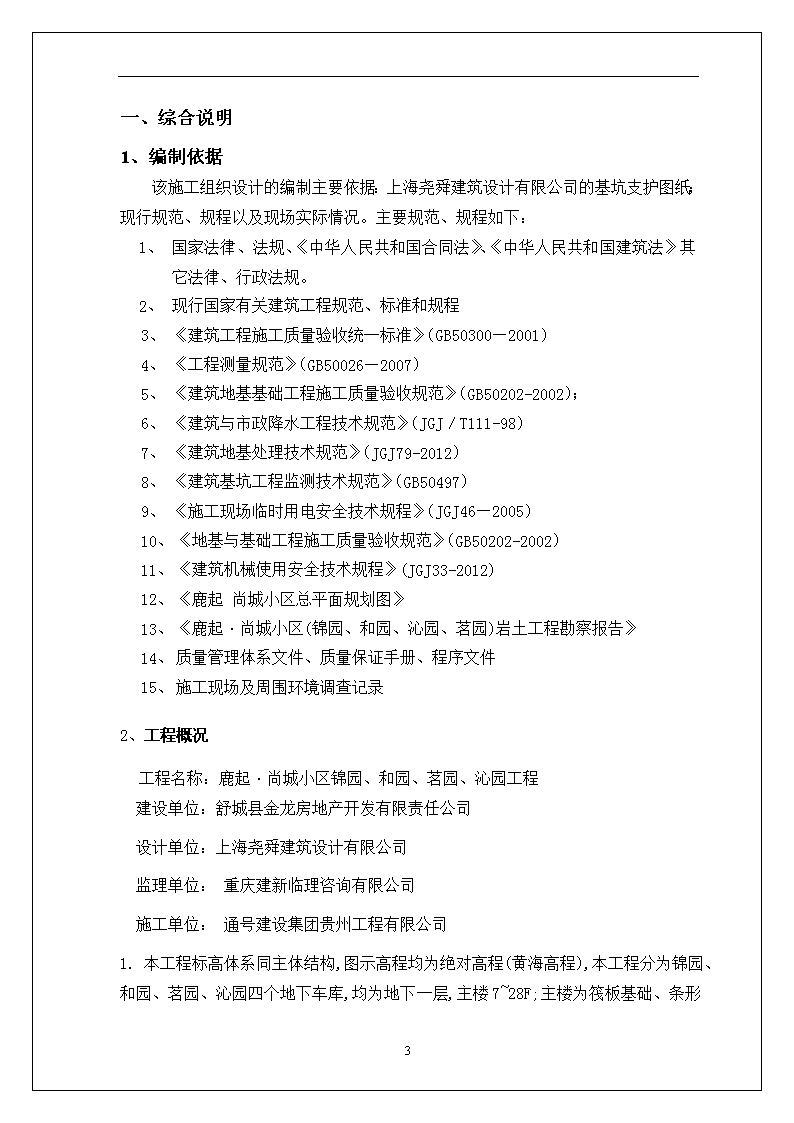

一、综合说明1、编制依据该施工组织设计的编制主要依据:上海尧舜建筑设计有限公司的基坑支护图纸;现行规范、规程以及现场实际情况。主要规范、规程如下:1、国家法律、法规、《中华人民共和国合同法》、《中华人民共和国建筑法》其它法律、行政法规。2、现行国家有关建筑工程规范、标准和规程3、《建筑工程施工质量验收统一标准》(GB50300—2001)4、《工程测量规范》(GB50026—2007)5、《建筑地基基础工程施工质量验收规范》(GB50202-2002);6、《建筑与市政降水工程技术规范》(JGJ∕T111-98)7、《建筑地基处理技术规范》(JGJ79-2012)8、《建筑基坑工程监测技术规范》(GB50497)9、《施工现场临时用电安全技术规程》(JGJ46—2005)10、《地基与基础工程施工质量验收规范》(GB50202-2002)11、《建筑机械使用安全技术规程》(JGJ33-2012)12、《鹿起尚城小区总平面规划图》13、《鹿起·尚城小区(锦园、和园、沁园、茗园)岩土工程勘察报告》14、质量管理体系文件、质量保证手册、程序文件15、施工现场及周围环境调查记录2、工程概况工程名称:鹿起·尚城小区锦园、和园、茗园、沁园工程建设单位:舒城县金龙房地产开发有限责任公司设计单位:上海尧舜建筑设计有限公司监理单位:重庆建新临理咨询有限公司施工单位:通号建设集团贵州工程有限公司1.20
本工程标高体系同主体结构,图示高程均为绝对高程(黄海高程),本工程分为锦园、和园、茗园、沁园四个地下车库,均为地下一层,主楼7~28F;主楼为筏板基础、条形基础、CFG地基处理,地库为筏板基础。2.本基坑支护工程为临时性工程,基坑深度3.3~4.9m,基坑安全等级为三级,局部二级;3.基坑位于舒城县桃溪东路南侧,胡底路西侧。茗园、沁园东侧为鹿起路,沁园南侧为梅河东路,其余道路均为规划道路。和园北侧、西侧距离现状小区围墙较近,锦园北侧距离用地红线较近,其余基坑周边场地均较开阔。具体周边环境详基坑支护平面图。4.依据《鹿起尚城小区(锦园)岩土工程勘察报告》,锦园场地土自上而下分布有层杂填土层厚2度0.5~4.2m,层粘土层,厚度1.1~7.3m,层粘土层,厚度0.8~5.8m,层细砂35层,厚度0.5~4.2m,层圆砾层,揭露厚度1.0~25.2m,其下为强风化及中风化泥质砂岩层。勘察期间稳定地下水位埋深约5.0m(高程约12.5m),水量较丰富,局部具弱承压性。5.依据《鹿起尚城小区(和园)岩土工程勘察报告》,和园场地土自上而下分布有层杂填土层厚2度0.3~3.9m,层粉质粘土层,厚度1.4~2.9m,层粘土层,厚度1.5~5.1m,层细砂35层,厚度0.8~4.2m,层圆砾层,揭露厚度0.8~24.4m,其下为强风化及中风化泥质砂岩层。勘察期间稳定地下水位埋深约6.0m(高程约12.5m),水量较丰富,局部具弱承压性。6.依据《鹿起尚城小区(茗园)岩土工程勘察报告》,茗园场地土自上而下分布有层杂填土层厚2度0.5~3.9m,层粉质粘土层,厚度0.8~3.1m,层粘土层,厚度0.9~4.3m,层粘土35层,厚度2.8~6.4m,层含圆砾细砂层,厚度0.1~7.0m,层圆砾层,揭露厚度13.0~618.9m,其下为强风化及中风化泥质砂岩层。勘察期间稳定地下水位埋深约7.0m(高程约12.5m),水量较丰富,局部具弱承压性。7.依据《鹿起尚城小区(沁园)岩土工程勘察报告》,沁园场地土自上而下分布有层杂填土层厚2度0.5~3.7m,层粉质粘土层,厚度0.5~2.4m,层粘土层,厚度0.9~4.5m,层粘土35层,厚度1.5~6.5m,层含圆砾细砂层,厚度0.6~4.4m,层圆砾层,揭露厚度7.7~623.3m,其下为强风化及中风化泥质砂岩层。勘察期间稳定地下水位埋深约7.5m(高程约12.5m),水量较丰富,局部具弱承压性。8.和园西侧、北侧离小区较近考虑到放坡面大地基压力对已建楼层影响,和园东北侧河道部位均采用直径800MM,长7.5~8.5M混凝土桩支护。20
其余自然坡护面采用锚杆、锚钉,细石混凝土面护坡。(现场平面图见)另附图基坑平面图3、总体施工部署3.1、质量目标根据合同要求确保合格,分项隐蔽工程验收一次合格率100%。3.2工期目标根据合同要求,确保总工期108天完工,开工日期按业主要求,计划按施工有效工作日编排,连续雨天,工期相应顺延。3.3、安全文明施工目标现场施工期间,现场安全文明达到市“安全文明优秀示范工地”标准。3.4施工部署该工程为深基坑土方开挖,地下水稳定地下水位埋深约6.0m(高程约12.5m),水量较丰富,局部具弱承压性。季节性变化幅度约1.5m。地下水主要接受大气降水入渗补给及侧向径流补给,蒸发、人工开采及径流排泄为主要排泄方式。土方开挖,分层分段开挖、分层施工锚索(杆),同时面层细石砼喷护。本工程量较大,工作面广总体采用平行和流水交差作业施工,沁园自然坡面先施工开挖,同时组织对和园混凝土支护桩平行施工。开挖顺序沁园–锦园–和园–茗园。土方开挖方法a.复核基坑支护平面图与地下室结构平面图相一致时方可进行土方开挖;b.基坑开挖先边坡施工5M宽20
工作面、修理边坡须自上而下分层分段进行,每层开挖深度为土钉、插筋下500mm,并且每层开挖深度不超过1.5m,每段开挖的长度为10~20m。c.上层注浆体及喷射混凝土面层达到设计强度(注浆体设计强度为20MPa,喷射混凝土面层为C20)的70%后方可进行下层土方的开挖,也即每土钉的养护期一般为3~5天。d.上层坡面开挖后做好护坡,护坡面达到设计强度方可二次大面积开挖,主楼部位挖至设计标上500MM以便桩基施工,地下室无桩基开挖设计标高上300MM,进行人工清槽至设计标高,同时分层进行喷射混凝土面层施工。(详见基坑剖面图)。e.基坑土方开挖应严格按设计要求进行,不得超挖。基坑周边堆载不得超过设计规定。土方开挖完成并验收合格后应立即施工垫层,防止水浸和暴露,并应及时进行地下结构施工。对于各类型基础,若施工时发现地质情况与设计不符时,应通知设计人员和勘探人员共同研究处理。基础施工完毕后应及时回填土,墙两侧或柱基四周应同时回填,并应分层夯实,要求回填土压实系数不应小于0.94。不得采用杂填土或膨胀土回填。f.考虑到雨季施工时基础外沿可能滞水,做小型排水沟引导疏干至降水井中,随降水抽水一次排到基坑外。20
20
20
基坑开挖剖面图3.4.1、拟投入的主要施工机械设备拟投入的主要施工机械设备表序号设备或设备名称型号规格数量单位备注20
1挖掘机CAT320L4台完好2自卸汽车斯太尔15辆完好3装载机2台完好4泥浆泵BW32010台完好5污水泵WQ40-15-410太完好3.4.2、主要劳动力计划劳动力计划表单位:人工种级别按工程施工阶段投入劳动力情况施工降水土方开挖支护技术工2208普通工84050放线工128机具工810司机165电工111维修工121注意:施工人员和施工机具可根据现场作业情况随时调整二、土方开挖施工土方开挖及支护的具体施工步骤20
1、沁园、锦园、茗园土方施工步骤定位放线→边坡第一层第一段挖土→第一层锚索砼喷面施工→分层分段挖土→分层分段锚索、砼喷面施工→大面积工挖,。2、和园土方施工步骤定位放线→支护桩施工→边坡第一层第一段挖土→第一层锚索砼喷面施工→分层分段挖土→分层分段锚索、砼喷面施工→大面积工挖,。1、施工准备1.1工程投入的主要物资该分项工程主要投入抽水泵、水管、配电箱、电缆线、钢板、钢丝绳、防滑草袋、铁锨、扫帚等物资,其数量及进场时间根据现场施工情况配备。1.2拟投入的机械设备情况及进出场计划投入的主要施工机械设备见上表以上机械设备挖土前3天进入施工现场,工程完工,经验收合格后机械设备退场。劳动力计划见上表2、主要施工方法本工程土方开挖按设计要求分段分层开挖,严禁超挖,分层厚度不大于4米,分段长度不大于20米。基坑开挖采用反铲挖土,在设有多层内支撑的基坑或挖土结束部位,采用小型反铲下坑作业,人工清边清底吊运出土。采用反铲挖掘机进行土方施工,每台挖机以‘之’字形路线分层推进,同时配足够数量的自卸汽车作业。开挖过程要有专人负责控制开挖尺寸,基坑周围3m范围内不得有堆土堆物停车。有立柱的内支撑体系,在开挖至立柱附近时,应用人工清除立柱周围的土体,避免立柱受到附加的侧向压力。基坑边堆载不得超过支护设计规定的堆载值。弃土应尽量及时运走。基坑开挖不得碰撞支护结构,降水系统、测量标志和监测元件,严禁损伤防渗帷幕和碰撞、拖拽工程桩。在距基坑设计标高500mm处,抄出水平线,并钉上小木橛,然后用人工将暂留土层挖走,最后清除基坑底浮土。基坑(槽)底经人工清理铲平后,应进行质量检查验收。20
施工中发现有关文物或古墓等应妥善保护,并及时报当地有关部门处理。冬季施工采取排水防冻措施,确保基坑及坑壁不受水浸泡、冲刷,受冻。土方开挖应分层、分段进行,并应与相应的固网土钉施工要求深度相对应,挖深控制在相应锚索、土钉深度下500mm,不得超挖,欠挖,不得碰撞已喷好的砼面层。基坑开挖时,应对周围环境进行观察和监测,当出现异常情况时应及时反馈并处理。待恢复正常后方可施工。当开挖基坑周边的主要管线必须设置警示标志。随时观察基坑稳定性,如发现流沙、渗漏或塌方迹象,应及时采取有效措施、确保施工安全。在敷设地上或地下管线、电缆、光缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取有效措施严加保护,以防止损坏。机械施工挖不到时的地方,应随时配合人工进行挖掘,并用手推车运到机械能挖到的地方,以便及时运走由于施工现场整个基坑大开挖后无施工道路通向基坑内部,基坑外围也无场地可以设置塔吊基础,故现场3台塔吊基础均布置于基坑内部。3、确保工程质量的技术组织措施建立以项目经理为负责人的质量保证体系。开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。每一道工序开工前,学习规范要求,精心施工。完工后,进行严格自检,不合格者坚决返工,按国际ISO9002认证标准与要求进行全过程的质量管理。质量标准项次项目允许偏差值(mm)检验方法1标高+0-50水准仪检查2长度、宽度-0设计中心向两边拉尺量4、确保安全生产的技术组织措施建立以项目经理为负责人的安全保证体系。开工前组织全体进场人员学习安全知识,进行安全交底,定期或不定期地进行安全检查,发现不安全因素立即整改,防患于未然,切实做好安全、文明施工。20
4.1根据现场情况,该基坑西南角处有原有办公楼的下水管道,土方开挖前,应采用人工挖除该处土方,方可进行机械开挖。4.2、在距基坑四周0.5m周围用Ф48钢管设置两道护身栏杆,立杆间距3m,高出自然地坪1.2m,埋深0.8m。基坑上口边1m范围内不许堆土、堆料和停放机具。在锚喷支护上口5m范围内不许重车停留。各施工人员不许翻越护身栏杆。基坑施工期间设警示牌,夜间加设红色灯标志。4.3基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。4.4、坑下人员休息要远离基坑边及放坡处,以防不慎。4.5、机械施工时现场设专职指挥人员一名,施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。5、确保文明施工的技术组织措施工程在现场文明管理上自始至终都要严格要求,主要技术组织措施如下:5.1、项目部全体人员佩带统一制作的胸卡,安全帽有企业的统一标志,正面贴司徽。5.2、项目现场可根据业主的意见决定是否并排放置放大的业主要求与公司质量方针标牌。5.3、施工现场的料具堆放等需有一个合理的布局,而且要制定一个科学严密的现场管理制度。5.4、施工现场合理布置机械设备,搭设临建设施,堆放材料、成品、半成品,埋设临时施工用水管线,架设动力及照明线路。5.5、材料进场堆放:砖码垛,砂石等地材砌池堆放并加以覆盖,避免扬尘。半成品、成品材料分规格堆放整齐,并设置明显的标牌。废旧和多余的物资要及时回收。料具堆放整齐,不得挤占道路和作业区,保持道路畅通无阻。5.6、严格按照施工程序组织施工,确保施工过程中统一调度,统一管理、统一指挥、平衡土方开挖与边坡支护和降水等工序的关系,保持良好的施工程序。5.7、建筑物的轴线控制及高程控制点,要做出醒目的标志牌,任何人不得破坏。5.8、每一分项工程完工后,要及时清理各种材料、工具等,将施工现场20
清理干净,并安放整齐,以备再用。5.9、施工现场设置沉淀池,保持施工现场的清洁,运输车辆不得带泥浆进出现场,土方外运时车辆必须进行覆盖,并做到沿途不遗撒。6、确保工期的技术组织措施该工程处于地下施工,工序复杂,穿插作业较多,工期紧,且处于雨期施工,因此,开工时的施工组织部署及作好雨期施工技术措施很重要,合理作好施工前的机械、劳力安排,材料准备,保证开工时机械、劳力及材料充足。6.1、进度安排及进度控制该工程土方开挖共分五层进行,因流水施工,边坡支护穿插进行施工,共计140天完成土方开挖。6.2、组织措施6.2.1、公司成立工程现场指挥部,调度协调公司各部门,及时解决各项问题,优先保证本工程施工需要。6.2.2、项目部成立保证工期领导小组,负责工期目标实施:6.2.3、建立保证工期联席会议制度,由工程项目部、工期领导小组和业主、.监理等部门,定期召开保证工期会,对比工期目标,解决出现的各项问题,保证工期实施7、减少噪音、降低环境污染技术措施7.1、进入施工现场的施工机械、设备要求噪音低、效率高,污染物排放低,达不到要求的机械设备禁止进入施工现场。7.2、土方外运时,土方车必须覆盖,防止洒落,随时清扫施工现场及运输道路,减少污染。7.3、锚喷支护时,空压机必须噪音低,质量完好,安放在远离居民区的位置。8、地上、地下管线及道路的保护措施8.1、根据现场情况,该工程基坑的自来水管道及各种强弱电光缆均与基坑周边近左右。土方开挖前须人工挖除基坑侧各种管道处的土方,待管道明露后方可采用机械挖土,机械开挖时由专职指挥人员指挥挖掘机开挖土方,防止该处管线的损坏。8.2、挖掘机进出场必须用拖车拖至施工现场,履带式挖掘机严禁在混凝土路面上行走。以免破坏道路。20
9、与其他施工队伍友好配合措施9.1、定期组织业主、监理及其他施工队伍参加的协调例会,解决施工中存在的各种问题。9.2、分包队伍服从总包单位制定的质量、工期、安全目标,达到业主的要求。9.3、详细阅读施工图纸及有关资料,服从大局,积极做好各施工队伍中的配合。9.4、与各施工队伍密切保持联系,通讯畅通,相互间需配合的工作提前说明。9.5、解决好与各施工队伍间的工序配合问题,保证工程的顺利进行。10、质量保证措施10.1在基坑开挖前,组织有关工程技术人员及各工种负责人,主要操作人员对施工图进行全面交流的技术交底。10.2分层开挖要严格控制标高、严禁超挖,技术人员跟班作业,及时解决施工中发现的问题,并做好施工资料,对工程资料的收集整理,要做到及时并正确和完整。10.3基底底留30cm土方采用人工开挖以免超挖和干扰基底土,坑边护坡30cm,采用人工开挖,保证坑边土质的稳定性。10.4开挖中,注意机械的旋转,不得碰撞围护系统,基坑周围5米范围内不得堆土、行车,挖土机不得在喷锚围护上直接行走。10.5进行全面的质量管理,对每个施工环节严格把关。11、安全生产及文明施工11.1认真贯彻“安全第一、预防为主”的方针。施工现场建立安全网络,严格执行安全交底制度。加强对施工人员的安全教育,增加安全意识和自身的保护意识,严格遵守工地制定的各项安全规章制度。11.2挖掘机作业时,有专人指挥,做到现场有人管,安全有人抓。严禁在挖土机臂下站人,抓斗下人员走动,挖土机回转直径范围内不准任何人进入。1)施工现场的主要通道口、危险区域设立警示牌,定期进行安全检查,出现隐患及时进行整改。2)各种电器设备,有专人管理,做到一箱一机一室。20
1)加强对施工人员的管理,杜绝打架斗殴、赌博等危害社会治安情况发生。2)特殊工程的作业人员必须持证上岗,并专业人员不得随意操作。3)正确使用各种安全防护用具,不得损坏现场的安全防护设施。12、临边安全围护12.1在工程开工前,基坑四周临边设置围护栏杆,护栏高度1.2m,用密目网进行封闭,并布置三处钢管爬梯,供施工人员基坑作业上下通行。12.2护面砼浇捣时,在内侧距围栏边500处,预埋钢筋ф25@1500,露头150。围护搭架竖向钢管套在露头钢筋上,起到固定位置的作用。基坑四周临边安全围护均采用脚手架钢管搭设,铺设毛竹脚手片,并绑扎牢固。设置三处上下通道钢管爬梯,西边扶手并用安全围护,通道口设置安全围栏,沿基坑四周挂碰目安全。宣传标语和警示牌,做到预防为主、安全第一。三、基坑工程安全监测方案1、基坑安全等级根据《建筑基坑支护技术规程》(JGJ120-99)第3.1.3条本工程基坑安全等级为“二级”。2、基坑支护监测的目的2.1为基坑开挖、支护信息化施工提供有利的科学依据。2.2通过监测,保护周边建筑物、道路及市政设施的安全。3、基坑安全监测内容3.1支护施工中的边坡位移监测;3.2土方开挖施工中的监测;3.3基坑工程施工中对周边管线的监测;3.4对周边建筑物、道路及市政设施的监测。4、监测仪器及监测方法根据《建筑变形测量规程》(JGJ/T8-97)中的有关规定,选择安全监测仪器及施测方法。4.1基坑侧壁的水平位移采用精度不低于DJ2级经纬仪观测,按视准线法施测;4.2建筑物的沉降监测采用精度不低于DS1级水准仪观测、按测微法施测。5、监测周期20
监测时间、周期主要根据施工进程确定,基坑周边建筑物和道路在基坑开挖前测取2次初值读数,坡顶观测点待基坑第一层支护完毕设置观测点后开始观测。观测周期为:每开挖一层后当日进行监测,无挖土情况四日一测,有危险施工征兆时,加密观测,并及时提交监测成果。6、允许变形控制根据实际监测数据对基坑工程作出险情预报,是一个很重要的技术问题,必须根据工程的具体情况,综合考虑各种实际因素,在测定数据的基础上及时做出判断。允许变形标准有两种指标,其一为变形容许值(累计变形),其二为变形速率。这两种指标中任何一种达到警戒限值都应及时做出判断,即刻进行处理。7、监测内容:7.1水平位移监测:在基坑施工期间,全过程监测围护结构及深层土体的水平位移。预报围护结构及深层土体稳定性。7.2水位监测:在基坑施工期间,监测基坑外水位变化,监测预报围护结构的降水情况。7.3建筑物沉降与道路沉降监测四、雨季施工方案本工程施工从开工到竣工,根据气象条件,施工过程中要经历一个雨季。根据工程进度按排,制订以下施工措施。1、雨季施工措施雨季施工管理目标:保质、保量、保安全,顺利完成雨季施工项目。工地成立雨季施工领导小组及组建防洪抢险队,设专人收集天气预报资料,根据气候变化情况合理安排雨期工作。1.1施工部署及措施1.1.1雨季施工前认真查阅施工图纸、方案及相关规范,结合现场总平面布置图、平面临水、临电布置图,明确雨季施工中分项工程所用的人、机、料、施工工艺、安全质量施工注意要点。组织有关人员分析雨期施工生产计划,根据施工项目编制施工措施,所需材料要在雨施前准备好。1.1.2成立防汛领导小组,制定防汛计划和紧急措施。雨季施工以预防为主,采用防雨措施及加强排水手段,确保雨季施工生产不受季节性条件的影响。1.1.320
设置天气预报员,负责收听和发布天气情况,防止暴雨突然袭击,合理安排每日的工作。夜间设置专职的值班人员,保证昼夜有人值班并做好值班记录。1.1.4做好施工人员的雨期施工培训工作,组织相关人员全面检查施工现场的准备工作,包括临时设施、临电、机械设备等项工作。1.1.5检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。1.1.6施工现场、仓库等暂设工程各分管单位将在雨季前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。1.1.7雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。1.1.8配备一定的防汛物资,保证雨季防汛工作需要。1.2材料准备雨季来临前提前准备好抽水设备、雨布、雨靴等防雨材料,见下表所示:序号材料名称单位数量1潜水泵台62雨鞋双3003雨衣件3004防水彩条布m220005抽水软管m3006塑料布m220007绝缘手套双208绝缘鞋双201.3场地排水现场临时排水系统包括:施工区域排水系统和非施工区排水系统。其中施工区域排水系统设置原则为:基坑上部雨水不得流入基坑内,沿建筑物四周设置环形排水沟,通过环形排水沟排入附近的污水管道,保证建筑物四周的雨水不注入基坑内。本工程场地排水布置,道路布置基本围绕场地周边,所以在施工道路的设置排水沟。部分主道路排水已按小区市政管网图纸做好排水系统,保证雨季雨水畅通。2、原材料的储存和堆放20
2.1水泥全部入库,保证不漏、不潮,下面要架空通风,四周设排水沟,避免积水。砂石料一定要有足够的储备,以保证工程的顺利进行。场地四周要有排水出路,防止积水。模板堆放场地要碾压密实,防止因地面下沉造成倒塌事故。2.2雨季所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前准备,及时组织进场。水泵等设备要提前检修。3、主要雨季施工技术措施3.1土方工程3.2做好雨情预报,雨前压实回填土,雨后填筑面要晾晒、复压处理,必要时对表层再次进行清理,并待填筑面含水量调整至合格范围,才能复工。3.3来不及压实的填料,要备塑料布进行覆盖。3.4雨后回填时要检查回填土含水量,以确保回填土质量。3.5雨季施工设备、材料的管理进入施工现场露天存放的电气仪表设备,如开头箱(柜)、电动机等都要有防雨设施,不容许放在低洼处,防止被水浸泡。电气仪表设备要尽快运入库房,减少露天存放而增加的防护设备费用。施工用电设备(如电焊机)都要有防雨设施。在仓库内保管的焊接材料,要保证离地面离墙不少于300mm的距离,室内要通风干燥,以保证焊材在干燥的环境下保存。五、应急预案当监测发出预警通报后,有关各方面应及时互通情报,研究处理方案,有步骤地采取应急措施,及时排除险情,并跟踪检验处理后效果,从而确保后续工程的安全。1、土方超挖造成塌方或边坡位移土方开挖过程中,可能会产生超挖而造成塌方或边坡位移,这时应及时回填土方,或用沙袋反压坡脚,并增加锚杆及时抢险支护,待土体稳定后再进行下一步开挖。本基坑下部主要为砂卵层,若开挖期间砂层含水量过大,极易产生流砂、塌方等情况,对此应减小每层开挖深度,开挖后立即支护,并适当加密土钉。2、地面沉降速率过大20
若地面沉降速率过大并有坑底隆起现象,应迅速回填反压,并采用静压注浆等措施迅速加固坑底,特别注意挖土时间和挖土顺序。若有深层土体流动迹象,应立即停止挖土,查明原因后再开挖,采用进一步增加被动区土压力等方法加固坑底。在基坑外侧设置一定数量的回灌井,以便采取及时的补救措施。3、基坑变形过大或地面荷载过大出现位移如出现上述现象,应马上减轻地面荷载,根据现场情况补加预应力锚杆,控制位移发展,或者在坑底坡脚被动土区进行压重(如填砂袋等)。4、支护结构渗漏水如发现支护结构渗漏水,应及时进行引流、修补,并采用CS浆材进行压密注浆修补。5、临基坑边地下市政给排水管道漏水本工程基坑四周1米范围内,铺装有市政自来水管道,如果发生管道漏水现象,则会较快增大漏水部分土体的含水量,进而造成坑壁渗水,影响土钉墙支护的安全。如遇此类情况发生,要尽早切断漏水源,并停止基坑开挖,对边坡坡脚采取堆土措施,以稳定坡体。6、停电措施建议业主准备备发电机组,以便临时停电时支护施工不停止。20'
您可能关注的文档
- 南门华府土方开挖施工合同.doc
- 土方开挖施工方案w.doc
- 基坑土方开挖施工方案【精品】.doc
- 土方开挖施工方案扩展基础.doc
- 某高层建筑基坑土方开挖施工方案基坑方案.doc
- 2019年最新浙江省某酒店工程深基坑土方开挖施工方案.doc
- 道路土方开挖施工方案.docx
- 郑州某基坑边坡支护及土方开挖施工方案.doc
- 拆迁安置小区地下室土方开挖施工方案.doc
- 土方开挖施工措施.doc
- 土01-土方开挖施工记录.doc
- 土方开挖施工技术交底大全.doc
- 基坑土方开挖施工组织设计.doc
- 土方开挖施工方案..doc
- 商业楼土方开挖施工方案和技术措施.doc
- 土方开挖施工方法(9).doc
- 土方开挖施工技术方案和技术措施.doc
- 地下人防工程土方开挖施工方法.doc
