• 56.50 KB
  • 7页

浅谈基坑土方开挖施工技术

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

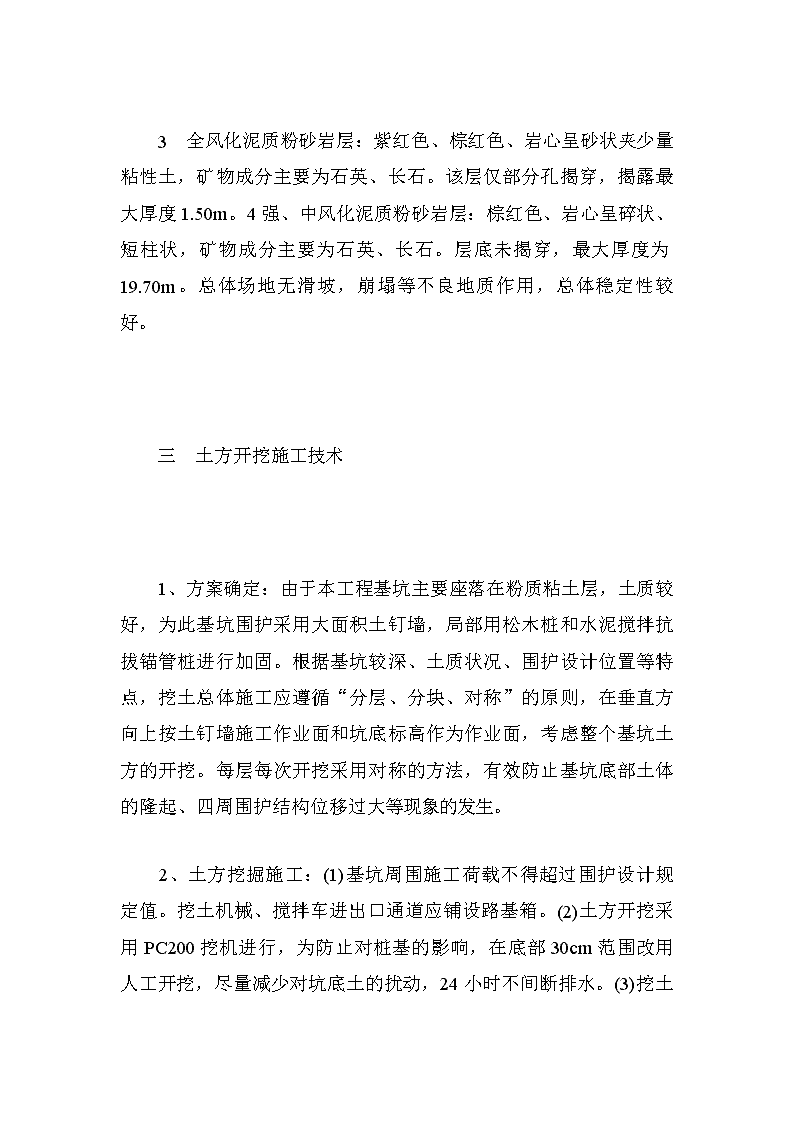

'  浅谈基坑土方开挖施工技术一 工程概况    本工程位于某市中心,与四条主干道相连地理位置优越,交通便利,城市配套设施齐全,施工现场地势平坦,场地十分狭小。四周无地下管线和需重要保护的建筑物,现场四周基本无明显的施工障碍物,总体施工条件较好。    二 工程水文地质概况    根据钻孔揭露、原位测试、土工试验成果综合分析研究,勘察场区划分为四个工程地质层,现分述如下:  1 杂填土层:杂色,结构松散,成份以建筑垃圾为主夹少量粘性土,层厚0.602.7m。  2 粉质粘土层:褐黄色、棕黄色、硬塑至坚硬,稍有光滑,干强度中等,韧性中等,无摇震反应,含铁锰质结核及少量砾石,局部为粘土。该层仅部分孔揭穿,揭露最大厚度10.20m。   3 全风化泥质粉砂岩层:紫红色、棕红色、岩心呈砂状夹少量粘性土,矿物成分主要为石英、长石。该层仅部分孔揭穿,揭露最大厚度1.50m。4强、中风化泥质粉砂岩层:棕红色、岩心呈碎状、短柱状,矿物成分主要为石英、长石。层底未揭穿,最大厚度为19.70m。总体场地无滑坡,崩塌等不良地质作用,总体稳定性较好。    三 土方开挖施工技术    1、方案确定:由于本工程基坑主要座落在粉质粘土层,土质较好,为此基坑围护采用大面积土钉墙,局部用松木桩和水泥搅拌抗拔锚管桩进行加固。根据基坑较深、土质状况、围护设计位置等特点,挖土总体施工应遵循“分层、分块、对称”的原则,在垂直方向上按土钉墙施工作业面和坑底标高作为作业面,考虑整个基坑土方的开挖。每层每次开挖采用对称的方法,有效防止基坑底部土体的隆起、四周围护结构位移过大等现象的发生。   2、土方挖掘施工:(1)基坑周围施工荷载不得超过围护设计规定值。挖土机械、搅拌车进出口通道应铺设路基箱。(2)土方开挖采用PC200挖机进行,为防止对桩基的影响,在底部30cm范围改用人工开挖,尽量减少对坑底土的扰动,24小时不间断排水。(3)挖土时,应实行分块分层开挖法,即根据设计土钉位置,具体次序如下:  首先放坡开挖1.3m,打设第一道土钉并注浆。待强度达到70%后再开挖至下道工序下500处,打设下道土钉并注浆,同时进行松木桩施工和水泥搅拌抗拔锚管桩施工。注意沿基坑各边每完成20M长度的土方开挖,立即经行相应范围的土钉墙施工,土钉墙达到设计强度70%后进行下一阶段土方开挖至下道土钉,根据前述要求施工相应范围土钉墙。如此下去,直至挖土坑底,以下次序应严格执行,不得超挖,强度未达到设计要求70%时不得提前进行下一阶段的土方开挖。每层开挖深度不得低于同层土钉500mm;同层开挖长度不得大于20米,允许间隔跳挖。    四 基坑降排水    (1)基坑外排水:明沟设置在基坑外距围护中心约1.50m处,明沟规格为300×300mm,并在间隔30.00m左右设置一只800×800×1000mm的集水井。排水沟及集水井采用240mm厚红砖砌筑,内侧1:3水泥砂浆粉刷,在排水沟上统设带栅盖板,盖板做法采用φ16钢筋电焊制作。   (2)基坑内排水:采用离心式水泵湿土排水,在基坑底处沿围护土钉墙内侧0.50m统设300×300mm的排水沟一圈,间隔30.00m左右设置外径1000×1000×1000mm的集水井,其集水井底低于基础承台底600mm左右,井内设置水泵。    五、基坑围护监测    1、监测内容:(1)平面高程监控点测量;(2)支护结构和被支护土体的测向位移测量;(3)基坑坑底隆起测量;(4)支护结构内、外土压力测量;(5)支护结构内、外孔隆水压力测量;(6)临近建筑及地下管线监测。  2、监测的基本要求:(1)监测工作,必须有计划的进行,严格按照监测任务书执行。其内容包括监测方法和使用的仪器、监测精度、测点布置、观测周期。(2)监测数据必须可靠,数据的可靠性由监测仪器的精度和可靠性及观测人员的素质来保证。(3)观测必须及时,基坑开挖是一个动状过程,只有保证及时观测才能及时发现隐患,采取相应措施。(4)对于监测的项目事先均需设定预警值,预警值包括变形值及变化速率。当观测发现超过预警值的异常情况,要立即采取措施。(5)基坑监测要由完整的记录、形象的图表、曲线和观测报告。   3、报警值:(1)测压(水、土压)F1=设计测压值,实测侧压值F11.2为安全。(2)支护变形、位移、沉降:水平位移达到30mm,连续3天的位移速率超过3mm/d。(3)基层隆起,F3=实测隆起值,开挖深度:F3>0.5%为危险,0.2%
