人工湖土方开挖施工组织流程

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

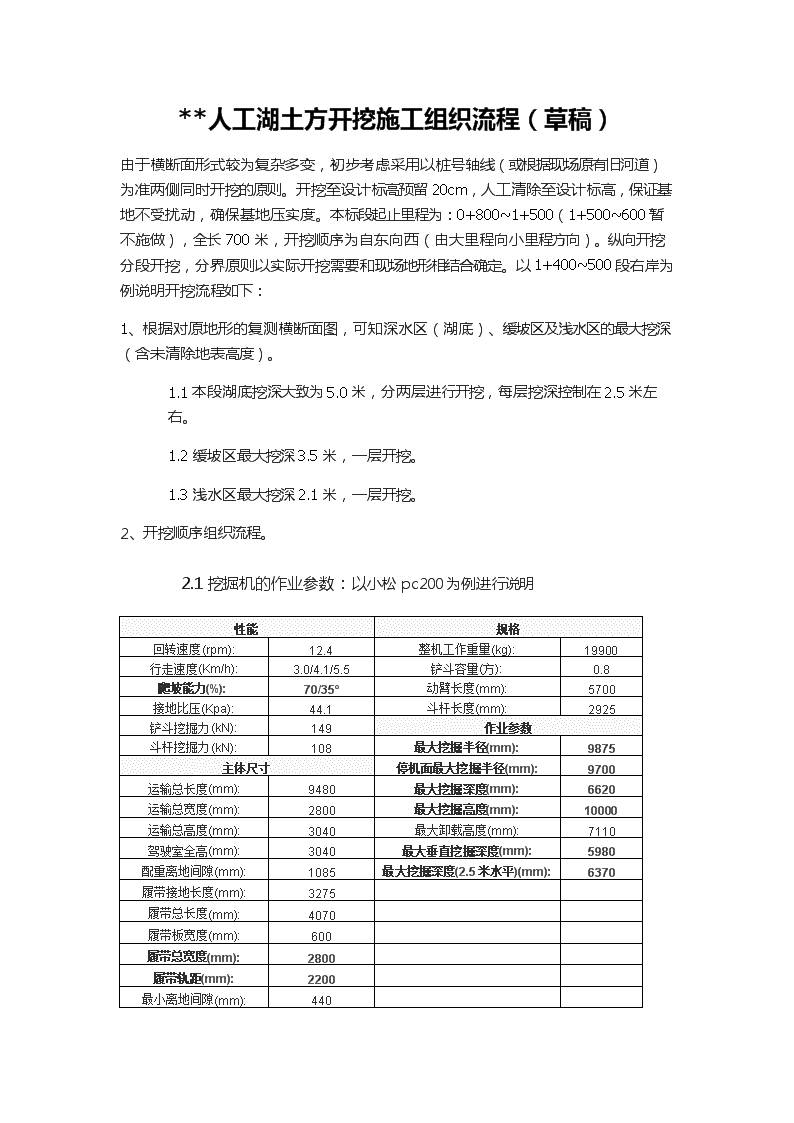

'**人工湖土方开挖施工组织流程(草稿)由于横断面形式较为复杂多变,初步考虑采用以桩号轴线(或根据现场原有旧河道)为准两侧同时开挖的原则。开挖至设计标高预留20cm,人工清除至设计标高,保证基地不受扰动,确保基地压实度。本标段起止里程为:0+800~1+500(1+500~600暂不施做),全长700米,开挖顺序为自东向西(由大里程向小里程方向)。纵向开挖分段开挖,分界原则以实际开挖需要和现场地形相结合确定。以1+400~500段右岸为例说明开挖流程如下:1、根据对原地形的复测横断面图,可知深水区(湖底)、缓坡区及浅水区的最大挖深(含未清除地表高度)。1.1本段湖底挖深大致为5.0米,分两层进行开挖,每层挖深控制在2.5米左右。1.2缓坡区最大挖深3.5米,一层开挖。1.3浅水区最大挖深2.1米,一层开挖。2、开挖顺序组织流程。2.1挖掘机的作业参数:以小松pc200为例进行说明性能规格回转速度(rpm):12.4整机工作重量(kg):19900行走速度(Km/h):3.0/4.1/5.5铲斗容量(方):0.8爬坡能力(%):70/35°动臂长度(mm):5700接地比压(Kpa):44.1斗杆长度(mm):2925铲斗挖掘力(kN):149作业参数斗杆挖掘力(kN):108最大挖掘半径(mm):9875主体尺寸停机面最大挖掘半径(mm):9700运输总长度(mm):9480最大挖掘深度(mm):6620运输总宽度(mm):2800最大挖掘高度(mm):10000运输总高度(mm):3040最大卸载高度(mm):7110驾驶室全高(mm):3040最大垂直挖掘深度(mm):5980配重离地间隙(mm):1085最大挖掘深度(2.5米水平)(mm):6370履带接地长度(mm):3275  履带总长度(mm):4070  履带板宽度(mm):600  履带总宽度(mm):2800  履带轨距(mm):2200  最小离地间隙(mm):440   后端回转半径(mm):2710  本段开挖开挖平台最小宽度2.9米,单层挖深最大3.5米,坡度最大1:3,挖掘机的参数性能满足要求。2.2开挖顺序:以1+500横断面为例,如下图所示。其余段落可参照此顺序方式进行开挖。第一步:开挖湖底部分的第一层,高度控制在缓坡区平台标高。 第二步:开挖缓坡区部分,直接挖至设计标高。第三步:开挖浅水区,直接挖至设计标高,坡度大致修成,开挖过程中需加密测量,避免超欠挖。 第四步:开挖湖底部分的第二层,直接挖至设计标高。1:3的坡度大致修成。第五步:大致成型后,可进行复测。对局部部分进行修成至设计断面。'
