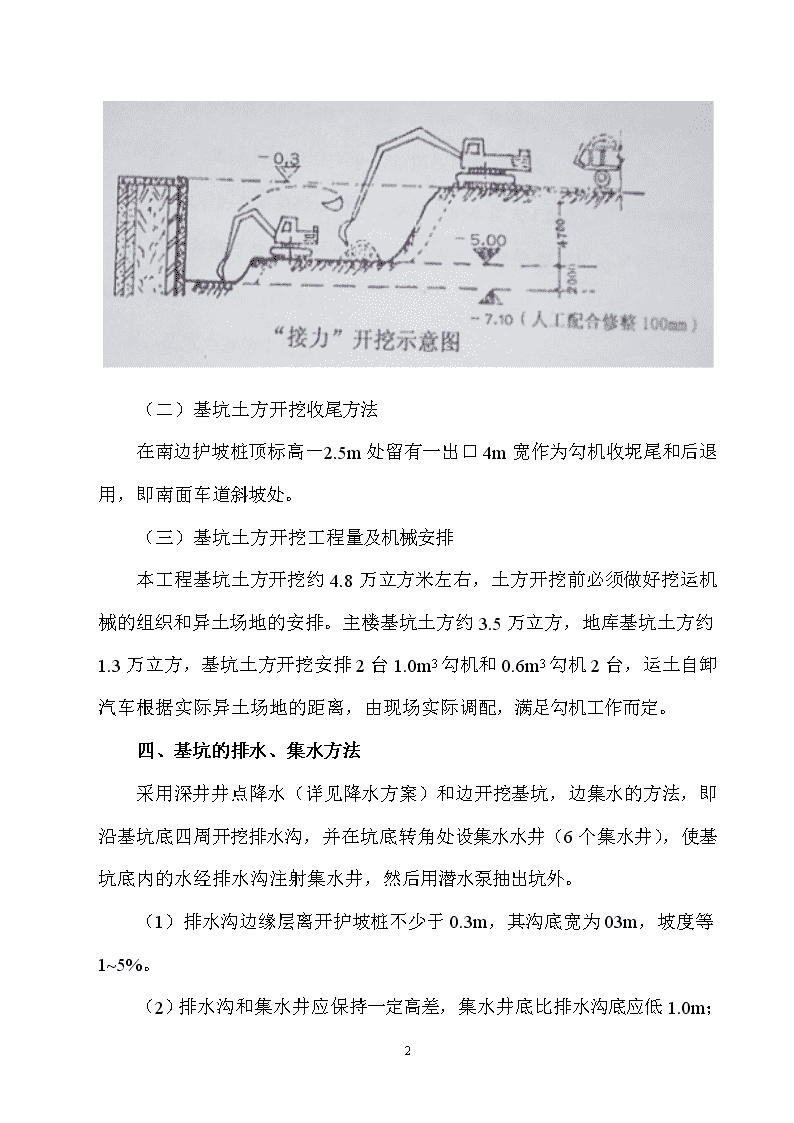

'一、工程概况本工程基坑开挖深度为-5.4m,基坑内桩承台开挖深度为-7.0m;外地面标高为-0.6m;根据地质资料,场地地下水位高,砂层厚度大,富水性好,补给充裕;本工程先做挡土墙护壁、止水帷幕、场内降水、液压管桩基础完成后,才开挖土方。二、挖土方方案本工程基坑土方为大型软土土方,为减少分层挖土方的复杂性,采用“拉力挖土法”,它是利用两台挖土机分别在基坑的不同标高处同时挖土,一台在地表,一台在不同标高的台阶上,边挖土边向上传递到上层由地表挖土机装车,用自卸汽车运至弃土地点。上部用大型挖土机,下层用中型挖土机,以便挖土、装车均衡作业,机械不到之处,再配以人工开挖修整找平。在基坑纵向两端设有道路出入口,上部汽车开行单线行驶。用本法开挖基坑,可一次挖到设计标高,一次完成,工作条件好,效率高,并可降低成本。因本工程位于市区内,场地夹窄,为使施工方便,提高施工效率,现将主楼基坑和地库基坑分开开挖,即以后浇带为划分,将基础工程分为二个施工段施工,先开挖主楼基坑土方,待主楼基础完成至±00后,即开挖地库基坑土方。三、施工条件打护坡、止水帷幕桩(深层搅拌桩)—→场内降水(深层井点降水)—→打液压管桩—→开挖基坑土方。(一)基坑土方开挖方法为自主楼轴至轴/轴至轴(自东向西往南)先挖低位坑后挖高位坑,分两层“接力”式开挖(见基坑开挖图)。第一层用1.0m3的勾机、第二层土方从-5.4m挖至坑底-7.0m,地库第一层土方从-0.3m挖至-5.4m,第二层土方从-5.4m挖至坑底-6.4m。在挖第二层土时配合人工挖土修整。3 (二)基坑土方开挖收尾方法在南边护坡桩顶标高-2.5m处留有一出口4m宽作为勾机收坭尾和后退用,即南面车道斜坡处。(三)基坑土方开挖工程量及机械安排本工程基坑土方开挖约4.8万立方米左右,土方开挖前必须做好挖运机械的组织和异土场地的安排。主楼基坑土方约3.5万立方,地库基坑土方约1.3万立方,基坑土方开挖安排2台1.0m3勾机和0.6m3勾机2台,运土自卸汽车根据实际异土场地的距离,由现场实际调配,满足勾机工作而定。四、基坑的排水、集水方法采用深井井点降水(详见降水方案)和边开挖基坑,边集水的方法,即沿基坑底四周开挖排水沟,并在坑底转角处设集水水井(6个集水井),使基坑底内的水经排水沟注射集水井,然后用潜水泵抽出坑外。(1)排水沟边缘层离开护坡桩不少于0.3m,其沟底宽为03m,坡度等1~5%。3 (2)排水沟和集水井应保持一定高差,集水井底比排水沟底应低1.0m;排水沟底比挖土面应低0.3~0.5m。(3)集水井的直径1.0m,深度为1.0m,井壁可用木板,水泥管或砖作临时支护,井底铺0.3m厚的碎石,以防泥砂堵塞水泵。(4)选用的水泵总排水量应比基坑总涌水量大1.5~2倍。由于现场已进行止水帷幕和降水处理,只须选用排除两天水量的潜水泵每小时流量大于10m3,扬程30m以上角即可。五、基坑土方施工进度计划主楼基坑土方约3.5万立方米左右,可现场选用的1m3勾机2台为主要挖土主装车机械,每天可挖土方(按2个台班计)2000m3,即18个工作天左右可完成主楼基坑挖土方工程。六、深基坑开挖平面布置图施工道路的设置,因为基础布满整个基地,所以需修筑一段运土的重型道路,在基坑外北面,铺设500mm厚50~100mm碎石,面铺道碴100mm厚,场内汽车运土支路如图,铺设主道宽6m,支路宽3m。七、基坑开挖注意的问题(1)做好护坡桩的位移观测:在护坡桩顶上弹出位移观测线,并在基坑外稳固处设置观测点,按开挖进度做好位移观测。(2)注意检查护坡桩的渗漏水情况,发现渗漏水现象,应立即进行堵塞。(3)及时做好坑顶的防水堤和防护栏杆。(4)及时做好坑底的集水、排水工作。3'
