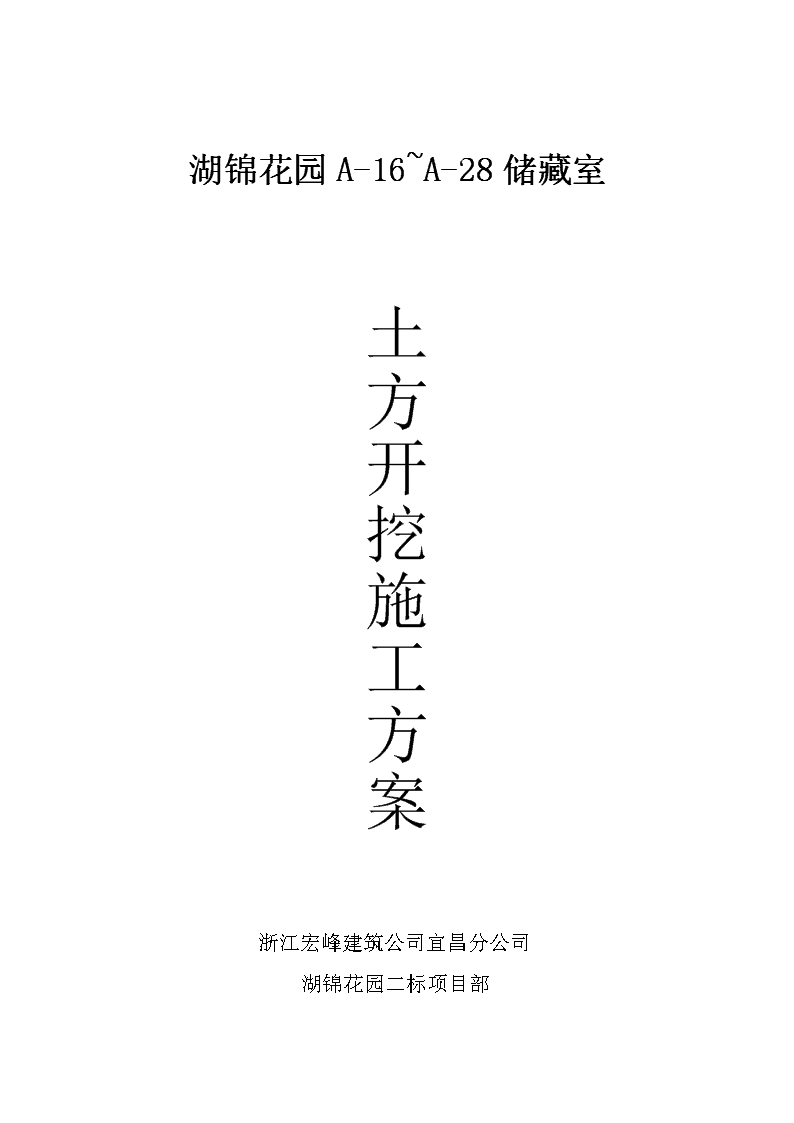

'湖锦花园A-16~A-28储藏室土方开挖施工方案浙江宏峰建筑公司宜昌分公司湖锦花园二标项目部

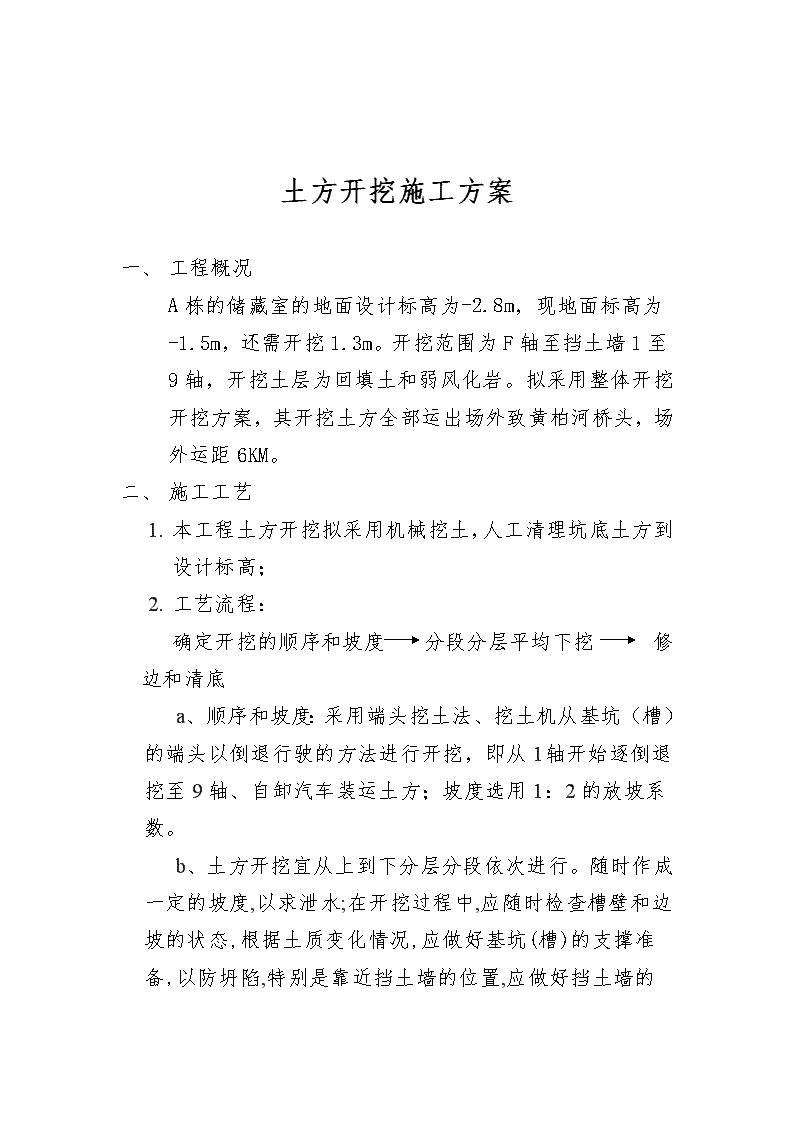

土方开挖施工方案一、工程概况A栋的储藏室的地面设计标高为-2.8m,现地面标高为-1.5m,还需开挖1.3m。开挖范围为F轴至挡土墙1至9轴,开挖土层为回填土和弱风化岩。拟采用整体开挖开挖方案,其开挖土方全部运出场外致黄柏河桥头,场外运距6KM。二、施工工艺1.本工程土方开挖拟采用机械挖土,人工清理坑底土方到设计标高;2.工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底a、顺序和坡度:采用端头挖土法、挖土机从基坑(槽)的端头以倒退行驶的方法进行开挖,即从1轴开始逐倒退挖至9轴、自卸汽车装运土方;坡度选用1:2的放坡系数。b、土方开挖宜从上到下分层分段依次进行。随时作成一定的坡度,以求泄水;在开挖过程中,应随时检查槽壁和边坡的状态,根据土质变化情况,应做好基坑(槽)的支撑准备,以防

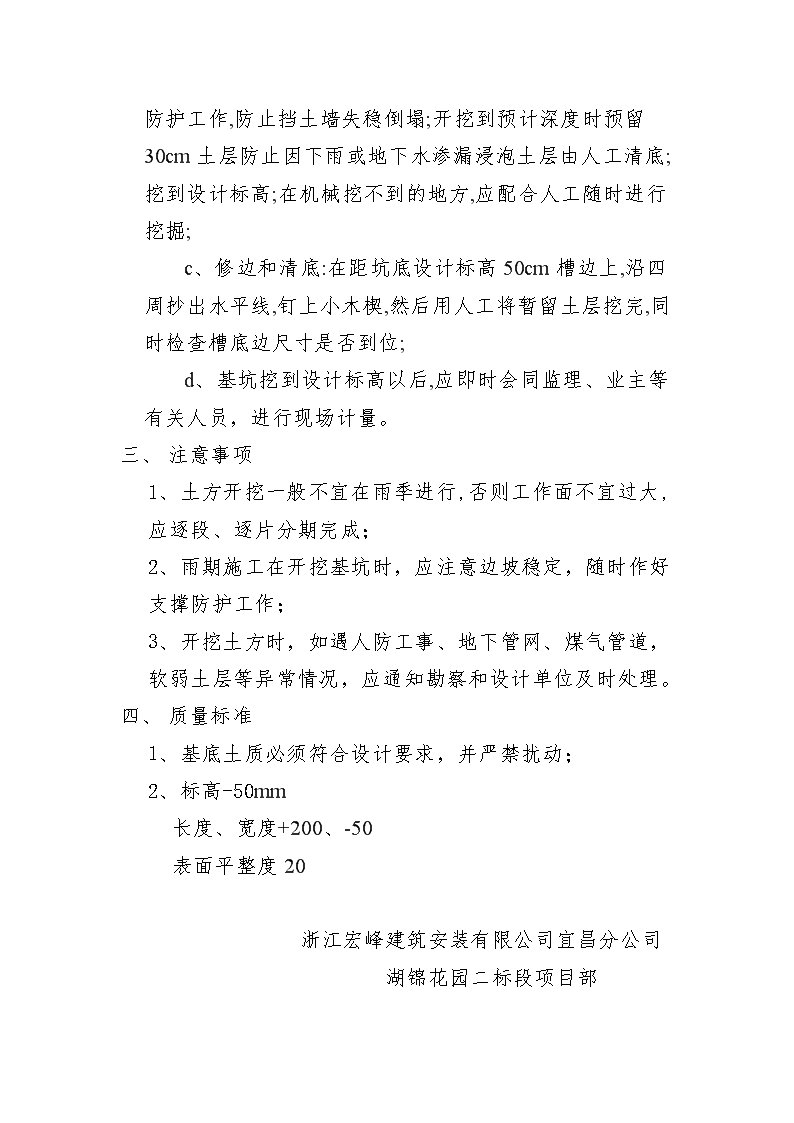

坍陷,特别是靠近挡土墙的位置,应做好挡土墙的防护工作,防止挡土墙失稳倒塌;开挖到预计深度时预留30cm土层防止因下雨或地下水渗漏浸泡土层由人工清底;挖到设计标高;在机械挖不到的地方,应配合人工随时进行挖掘;c、修边和清底:在距坑底设计标高50cm槽边上,沿四周抄出水平线,钉上小木楔,然后用人工将暂留土层挖完,同时检查槽底边尺寸是否到位;d、基坑挖到设计标高以后,应即时会同监理、业主等有关人员,进行现场计量。一、注意事项1、土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成;2、雨期施工在开挖基坑时,应注意边坡稳定,随时作好支撑防护工作;3、开挖土方时,如遇人防工事、地下管网、煤气管道,软弱土层等异常情况,应通知勘察和设计单位及时处理。二、质量标准1、基底土质必须符合设计要求,并严禁扰动;2、标高-50mm长度、宽度+200、-50表面平整度20浙江宏峰建筑安装有限公司宜昌分公司湖锦花园二标段项目部
二00八年七月'
