- 162.00 KB
- 12页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'兰考秸秆热电工程主厂房基础开挖施工方案兰考瑞华环保电力有限公司2×12MW秸秆热电工程综合楼土方开挖方案编制:审核:批准:中国水利水电第十一工程局有限公司兰考秸秆热电项目经理部二0一二年二月1

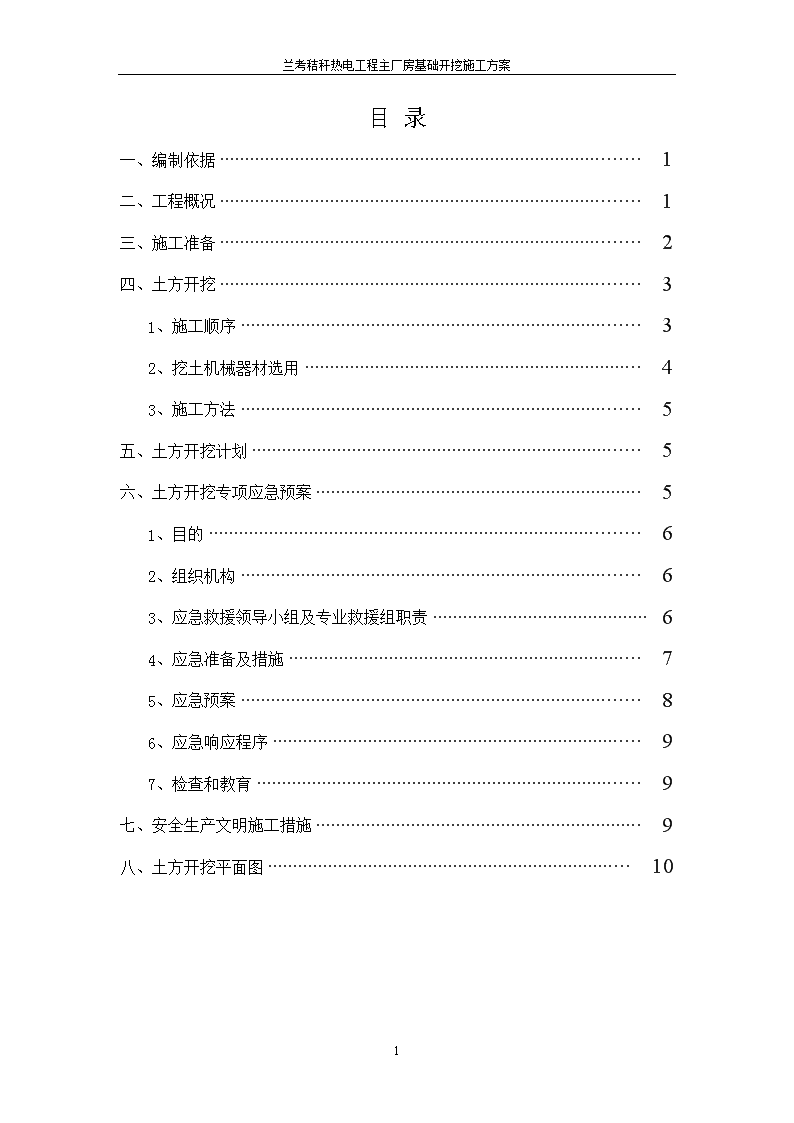

兰考秸秆热电工程主厂房基础开挖施工方案目录一、编制依据1二、工程概况1三、施工准备2四、土方开挖31、施工顺序32、挖土机械器材选用43、施工方法5五、土方开挖计划5六、土方开挖专项应急预案51、目的62、组织机构63、应急救援领导小组及专业救援组职责64、应急准备及措施75、应急预案86、应急响应程序97、检查和教育9七、安全生产文明施工措施9八、土方开挖平面图101

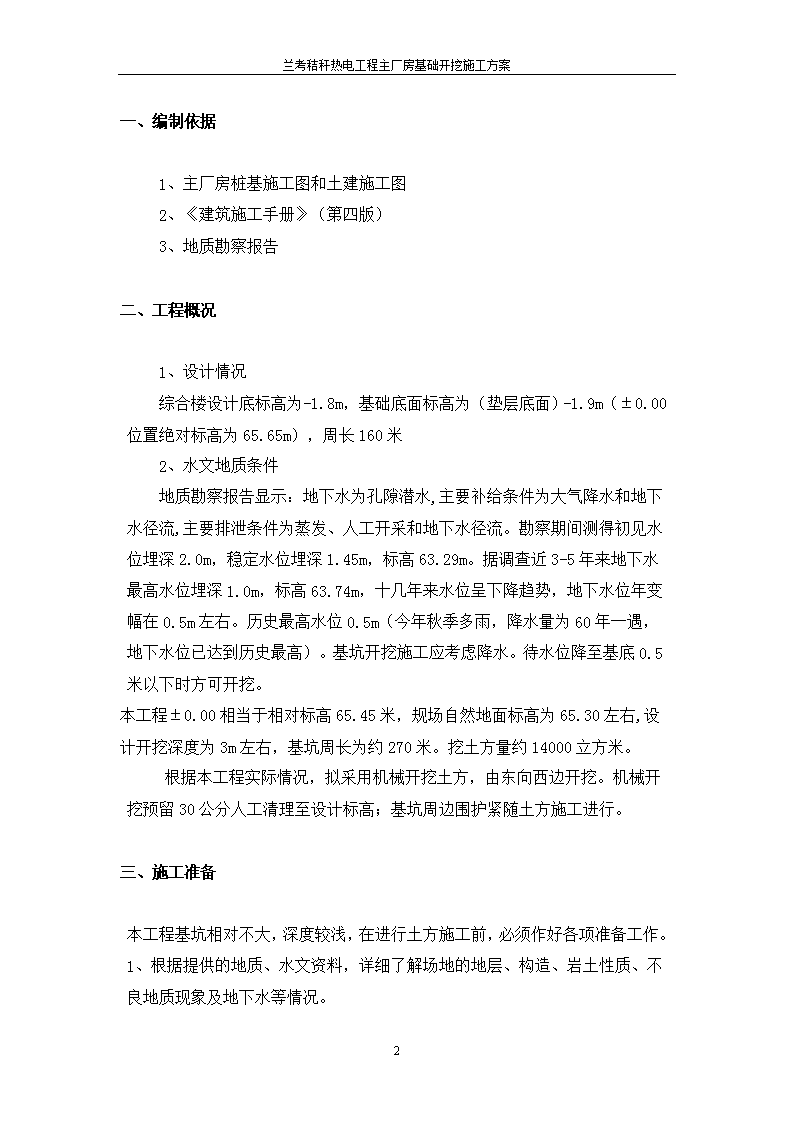

兰考秸秆热电工程主厂房基础开挖施工方案一、编制依据1、主厂房桩基施工图和土建施工图2、《建筑施工手册》(第四版)3、地质勘察报告二、工程概况1、设计情况综合楼设计底标高为-1.8m,基础底面标高为(垫层底面)-1.9m(±0.00位置绝对标高为65.65m),周长160米2、水文地质条件地质勘察报告显示:地下水为孔隙潜水,主要补给条件为大气降水和地下水径流,主要排泄条件为蒸发、人工开采和地下水径流。勘察期间测得初见水位埋深2.0m,稳定水位埋深1.45m,标高63.29m。据调查近3-5年来地下水最高水位埋深1.0m,标高63.74m,十几年来水位呈下降趋势,地下水位年变幅在0.5m左右。历史最高水位0.5m(今年秋季多雨,降水量为60年一遇,地下水位已达到历史最高)。基坑开挖施工应考虑降水。待水位降至基底0.5米以下时方可开挖。本工程±0.00相当于相对标高65.45米,规场自然地面标高为65.30左右,设计开挖深度为3m左右,基坑周长为约270米。挖土方量约14000立方米。根据本工程实际情况,拟采用机械开挖土方,由东向西边开挖。机械开挖预留30公分人工清理至设计标高;基坑周边围护紧随土方施工进行。三、施工准备本工程基坑相对不大,深度较浅,在进行土方施工前,必须作好各项准备工作。1、根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况。1
兰考秸秆热电工程主厂房基础开挖施工方案2、进行现场踏勘,阅读基坑围护设计图纸,了解邻近建筑物、道路、地下管线状况;3、清理地上堆积物;4、编制专项施工方案及作业指导书,加强对作业工人的技术交底,安全交底及培训;5、监测工作进场。6、测量人员做好技术准备。全程跟宗确保控制好标高。7、准备好塑料薄膜。因为现场多为沙土。遇水容易坍塌。准备好塑料薄膜。以防下雨时做好边坡覆盖。四、土方开挖1、施工顺序及流程(1)、本工程工期紧张为尽快为后续工程创造出良好的工作面是土方工程的关键所在。为保证在计划工期内完成土方作业。现场标高一定要控制好。不能出错以防出现超挖等现象。采用一台PC200反铲挖土机进行机械开挖,挖土从东侧向西侧开挖。挖土时应控制好标高,严禁超挖。在西侧预留汽车通道。土方堆放在综合楼东北角。多出部分运至主厂房南侧堆放。以备将来土方回填使用。(2)、人员组织设现场负责人1人,工程技术人员2人,安全员1人,杂工4人,普工10人。(3)、挖土方基本遵循的顺序:从自然标高到底板进行两次分层开挖,先挖一层挖到离底板30cm时,进行人工修挖,修补到设计标高。具体流程为:确定开挖顺序→开挖线放样→第一步土方分层开挖→休整边坡→人工配合清理基槽→最后清理至基坑底(4)、挖土施工工艺:场地清理,放灰线,业主或监理验灰线合格,做好排水沟,斜坡道,机械就位,大开挖,装碴,运碴至弃土场,场地清理平整。1
兰考秸秆热电工程主厂房基础开挖施工方案2、挖土机械器材选用序号机械设备名称型号规格单位数量备注1挖掘机PC200履带式台1挖土方2铲车50铲车台1挖土方3自卸汽车30吨台2挖土方4经纬仪DT-02C台1测量5水准仪NAL132台1测量6钢卷尺100米把1测量7钢卷尺50米把1测量8钢卷尺5米把若干测量(以上器材以满足现场实际需求为准)3、施工方法(1)、先根据地下基础结构图及基坑支护设计方案撒出开挖上口边灰线,经业主、监理现场核验灰线后方可开始开挖。土方开挖采用1:0.5放坡开挖。(2)、土方开挖前,沿场地四周布设排水沟和截水沟,避免地表水流入开挖基坑内。(3)、挖土从上而下分层分段依次进行,在挖方边坡上如发现有滑坡等土体,向挖方一侧滑移和软弱夹层、裂隙时,及时清除和采取相应措施,以防上塌方与下滑。(4)、在机械挖出坡面后,要求人工及时修整边坡。基坑围护紧随上方开挖进行。1
兰考秸秆热电工程主厂房基础开挖施工方案(5)、根据基坑监测提供的数据确定开挖深度,严禁出现超挖现象。(6)、基坑的土方完成后排干积水和清底,及时进行下一工序的施工。(7)、挖出一段,应做好周边的维护工作,要保护好工程桩。(8)、尽可能增加开挖工作面和运输路线,充分利用和保持装运地势差,加快装车速度。(9)、基坑挖土深度不得超过设计基底标高,如个别地方超挖、应用砂、碎石填补夯实;对软弱地基,经设计、监理同意后,可采取换填土层或加强垫层等办法。(10)、土方工程不宜在雨天进行。在雨季施工时,工作面不宜过大,应逐段、逐片地完成,并应切实制订雨季施工的安全技术措施。(11)、挖土在基底标高以上保留30CM左右有人工挖平清底。(12)、开挖中若遇土层性质发生变化时,应根据实际修改挖方边坡,及时报监理审批。(13)、开挖过程中严格挖制好挖土标高,边挖边修边坡,以防坍塌,尤其是开挖主楼下的基坑土,应特别注意保护好工程桩。(14)、挖至基坑底时,会同建设单位、监理单位、质量检查站和设计人员进行验槽。五、土方开挖计划工期目标:单计挖掘机日生产率(挖每天8h计算)按800m3/天,共计1200m3土方,故土方开挖约需要1.5台班。因所挖的土方比较深,所以对土方开挖进行分层开挖。共分二层开挖。第一层从自然地面向下开挖2m,第二层用小型挖机对承台进行开挖。六、土方开挖专项应急预案1、目的意外事故1
兰考秸秆热电工程主厂房基础开挖施工方案是土方开挖工程经常发生的安全事故,在施工前加强岗前学习培训,施工中采取正确的安全操作规程,并设立应急预案措施,尽可能降低安全事故的发生是编制本应急预案的目的。2、组织机构在土方开挖过程中应急救援领导小组,办公地点设在项目部办公室。开挖过程中设4个救援专业组,即:应急援救组、后勤保障组、治安保卫组、技术分析组和善后处理组。土方开挖工程应急救援指挥领导小组应急援救组后勤保障组治安保卫组调查取证组善后处理组3、应急救援领导小组及专业救援组职责(1)、指挥领导小组职责:负责本单位“预案”的制定、修订和演练;组建义务应急救援队,并组织实施救援行动;检查督促做好土方开挖工程的预防措施和应急救援的各项准备工作;发布和解除应急救援命令;向项目部主管领导通报事故情况,配合上级有关部门人员进行事故调查,必要时向有关单位发出救援请求。组织事故调查,总结应急救援工作经验教训。(2)、救援专业组分工1
兰考秸秆热电工程主厂房基础开挖施工方案应急救援组:由施工技术部、安质部、人力资源部有关人员组成,负责人:施工技术部部长。施工技术部是本预案的主管部门,负责本预案的编制、修改与演练的实施;警情判断,判别事故响应级别。安质部负责查明危险源,提出应急和补救措施。人力资源部负责劳力的调配。后勤保障组:由办公室、后勤部、物资部、设备部、财务部等有关人员组成,负责人:办公室主任。担负应急车辆、资金的调配以及伤员生活必需品和救援、器材、物资的供应任务。治安保卫组:治安保卫组:由项目部安全科及各科室负责人组成,负责人:治安队长担负现场治安,交通指挥,设立警戒,指导人员疏散。技术分析组:由安质部、施工技术部有关人员组成,负责人:安质部部长。负责收集有关设计、施工方案、作业指导书,工程日志和班前安全讲话等相关材料,对有关设备、设施、器具、起因物(指导致事故发生的物质、物体)、致害物(指直接作用于人体引起伤害和中毒的物质、物体)、痕迹、现场遗留物等进行技术分析、检测和试验,提报事故报告。善后处理组:后勤部等有关人员组成,负责人:后勤部部长负责指导伤亡人员家属接待和死亡人员的丧葬工作,配合有关部门核定抚恤、丧葬等费用,协调善后处理各项事宜。4、应急准备及措施(1)、参加施工的所有人员,必须熟悉并认真执行本工种安全技术操作规程。进入施工现场,应接受安全交底。(2)、深基坑开挖区域应设置围栏,在醒目位置设置规范的安全生产警示标志,晚间应设红灯,在工程险要处采取隔离防护措施设立专人警戒。(3)、基坑顶面应提前做好地面防、排水设施。无可靠加固措施时,不在基槽边土的自然坡度角内堆土或其他材料。(4)、在人工扩孔桩时,要做好钢筋混凝土护壁的支撑,在基坑上方,做钢结构防护栏,确保坑壁部坍塌,对坡上进行防护,危险作业面工人全部系安全带。(5)、深基坑开挖时,应观测坡面稳定情况。当发现坑沿侧面出现裂缝、坑壁松塌或遇涌水、涌砂时,应立即停止施工,加固处理后,方可继续施工。1
兰考秸秆热电工程主厂房基础开挖施工方案(6)、基坑采用排水法降低水位时,对降低水位区域的建(构)筑物可能产生沉降,应加强观测,必要时采取防范措施。(7)、施工人员严禁在基坑内休息。5、应急预案(1)、基坑周围土体的加固对软土基坑,特别是深大而周围环境条件严峻的基坑,当施工过程中出现裂缝、坑壁松塌或遇涌水、涌砂时,在基坑内外一定范围进行土体加固,可取得防止隆起、稳定坑壁、减少位移。(2)、对土方开挖施工工艺的组织与管理在软土深大基坑中精心安排开挖施工分层分区分块的部位和时间要求,以及相应的支撑设置的时间要求,以有效地控制基坑己开挖部分的无支撑暴露时间和减少土体被挑动的时间与范围,将可以利用尚未被挖及的土体尚能在一定程度上控制其自身位移的潜力,而达到使其协力控制挡墙位移和坑周土体位移的目的。(3)、对开挖过程实施跟踪监测,并将信息及时反馈。监测基坑边壁的位移,绘制位移时程曲线,分析变形速率和位移量,确定其对边坡稳定。对地面建筑物和地下管线的影响程度,随时调整施工参数,或采取相应措施,以确保施工安全,顺利进行。(4)、为防止两相邻基坑施工相互影响,应加强现场施工监测和双方协调工作,对因施工震动引起支护结构或工程桩倾斜、断裂等破损时,首先应停止施工或限制施工震动影响,对破坏的支护桩采取有效处理措施。6、应急响应程序(1)、事故发生后,如有人员受伤,当事人或发现人应立即拨打120救护车到事故现场救护伤员。(2)、其次,当事人或发现人应立即向项目经理报告,同时采取应急措施,防止事态扩大,减少事故损失。1
兰考秸秆热电工程主厂房基础开挖施工方案(3)、紧急事故处理结束后,事故发生所在单位的负责人应在24小时内写出《事故调查报告》上报甲方、当地安全质量部,并妥善处理善后事宜。7、检查和教育(1)、项目部每月对重点项目的安全状况和机械使用情况进行一次检查。(2)、项目部、施工班组施工前应对操作员工进行岗前培训,使上岗员工熟知该分项分部工程的应急预案,必要时组织演练,验证应急准备工作和预案实施效果,提高实战中自防自救能力。七、安全生产文明施工措施1、做好职工进场的各项安全教育,进行安全技术的交底,办好暂住证。2、现场各岗位人员必须在现场,尤其是安全员随时巡视,做好一切应急措施,及时发现隐患,避免事故的发生。3、配合班组做好降排水和边坡的防护,防止土方坍塌。4、严格遵守施工时间,尽可能夜间不施工,减小噪间污染,若确需夜间连续作业,办好夜间施工许可证。5、基坑挖好后对周边用防护栏杆围护,且用警示牌示警,夜间做好安全值班工作。6、严格遵守宿迁市文明施工管理办法,争创文明工地。八、土方开挖平面图1
兰考秸秆热电工程主厂房基础开挖施工方案1
兰考秸秆热电工程主厂房基础开挖施工方案1'
