'兰州宏建建材集团有限公司新材料科技产业园项目建筑给排水及采暖工程施工方案编制:审核:审批:编制单位:八冶一建安装分公司第二项目部编制日期:2016年3月28日27

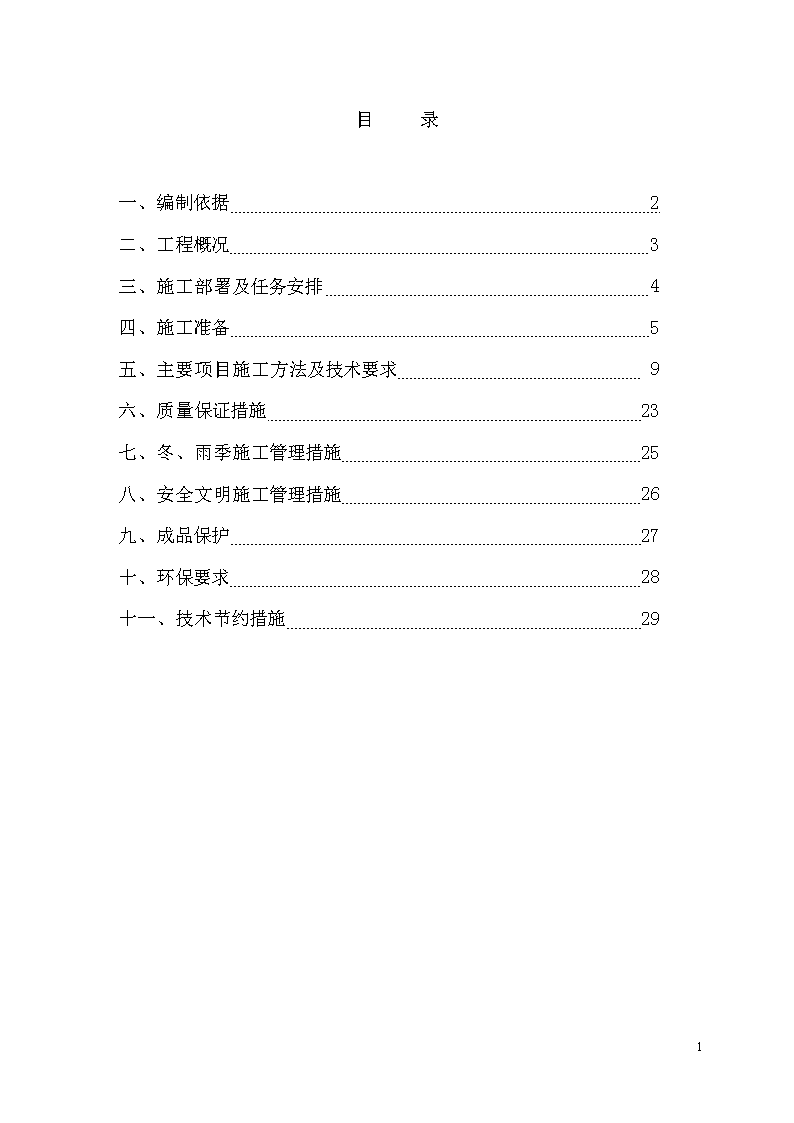

目录一、编制依据2二、工程概况3三、施工部署及任务安排4四、施工准备5五、主要项目施工方法及技术要求9六、质量保证措施23七、冬、雨季施工管理措施25八、安全文明施工管理措施26九、成品保护27十、环保要求28十一、技术节约措施2927

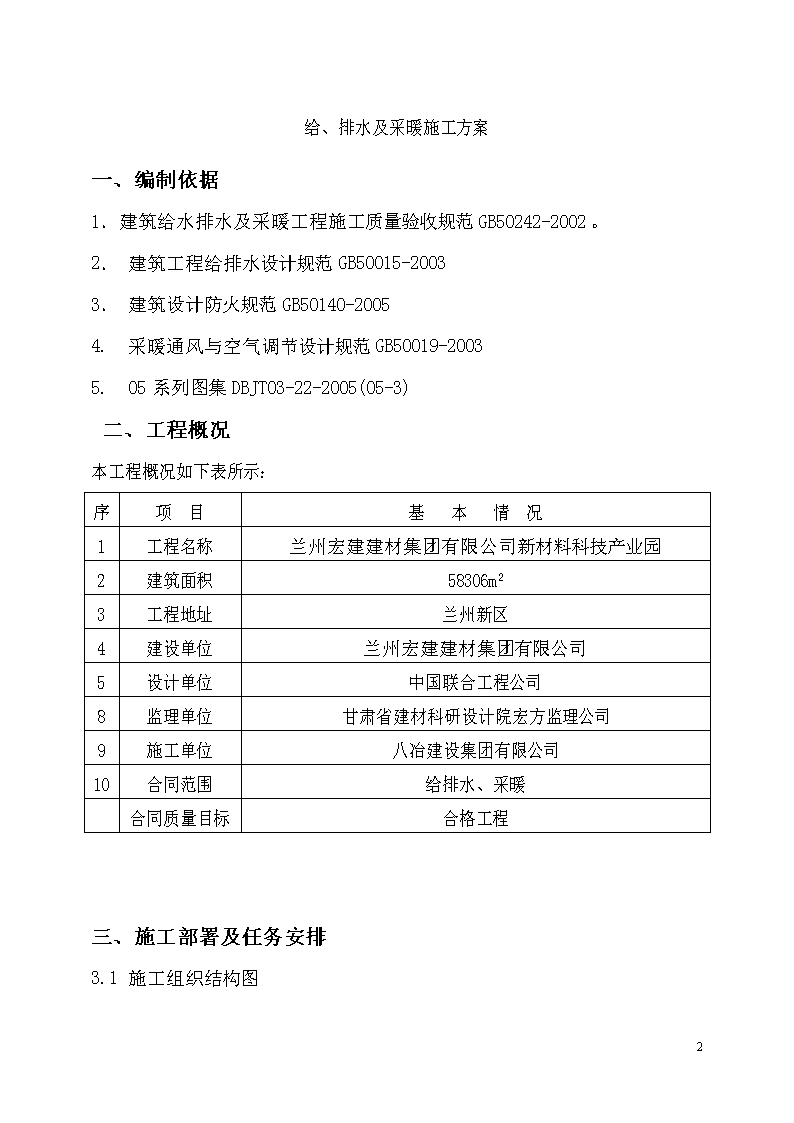

给、排水及采暖施工方案一、编制依据1.建筑给水排水及采暖工程施工质量验收规范GB50242-2002。2.建筑工程给排水设计规范GB50015-20033.建筑设计防火规范GB50140-20054.采暖通风与空气调节设计规范GB50019-20035.05系列图集DBJT03-22-2005(05-3)二、工程概况本工程概况如下表所示:序项目基本情况1工程名称兰州宏建建材集团有限公司新材料科技产业园2建筑面积58306m23工程地址兰州新区4建设单位兰州宏建建材集团有限公司5设计单位中国联合工程公司8监理单位甘肃省建材科研设计院宏方监理公司9施工单位八冶建设集团有限公司10合同范围给排水、采暖合同质量目标合格工程三、施工部署及任务安排3.1施工组织结构图27
项目经理施工员技术负责人质检员安全员给排水施工班组暖通施工班组3.2组织成员管理职责3.2.1专业工长职责:配合技术负责人编制暖卫施工方案、做好图纸会审记录及办理专业变更及洽商记录、做好技术交底、配合资料员收集整理技术资料等工作。工长对所有进场的原材料、半成品组织甲方、监理、质检员及施工班组长进行检查验收。每个分项工程(工序)开工前,严格按照工艺标准要求对操作班组进行、技术、质量及安全交底。工长应对对每个工序完成后进行检查验收,对不符合设计要求及施工质量验收规范的及时提出整改措施,要求施工班组进行整改,整改合格后通知质检员报监理验收。根据土建施工进度调配施工班组人员保证单位工程的施工进度。3.2.227
专业质检员职责:在工程物资进场检验合格后应急时填报工程物资进场报验表,经监理确认合格后通知施工班组,施工班组接到通知后方可使用此物资。质检员在各分项工程施工完成后应及时填报分项工程报验表进行报验。质检员在施工中出现质量事故,必须按照规定填写质量事故报告,并及时上报质量监控部门。出现质量事故时,质检员必须认真对待,严格按照三不放过原则,追查责任者、事故的经过。对责任者进行处理,不得讲情面,说人情,包庇责任者。质检员必须严格控制施工过程中的质量,在施工过程中严格把关,不得隐瞒施工中的质量问题,出现问题及时上报质量监控部门并监督操作者及时整改。整改合格后报监理进行分项验收。分项工程质量评定过程中出现不合格,由质检员填写不合格品通知单,技术部门给出纠正措施,整改后重新评定。3.2.3班组长应按照不同分项工程,安排工人进行相同性质的工作,提高操作熟练程度和劳动生产率。以确保施工过程中工程质量和施工进度.。3.2.4班组成员对自己所施工的各个分项工程的质量、材料节约、及成品保护负责。3.3主要人员安排3.3.1项目部设置水暖专业工长1名。3.3.2项目部设置水暖专业质量检查员1名。3.3.3给排水设置1名班组长。暖通设置1名班组长3.3.4各个班组施工人员计划表27
施工阶段主要作业项目人数(人)技工辅工结构施工阶段基础预埋防水套管、预留孔洞21主体给水、采暖主干管及排水管道安装84装饰施工阶段前期给水、采暖支管及排水管道安装126后期地埋给水管道、地埋采暖管道安装1683.4施工项目划分3.4.1建筑给排水及采暖工程分别由一个专业队伍施工。3.4.2给水、排水及采暖工程由本公司队伍分为一个施工班组进行施工。四、施工准备1.技术准备1.1施工图纸是施工时的最主要依据,平面图上表明了管道、部件及附属设备在建筑物平面的坐标,系统图则表现出了管道设备安装标高、施工时应两张图纸互相对照。审图应由项目部主任工程师组织施工队专业工长及项目部专业技术负责人在一起交流,对图纸中出现的问题进行商讨并做记录,待图纸会审时共同解决。1.2审图时应与土建图、电气图进行核对。综合考虑管道走向、坐标、位置、标高及管道交叉位置是否相互碰撞,卫生间给排水管道排列是否合理,在管道密集处及管井处应绘制出平面管线综合布置图。1.327
施工前应由建设单位组织、设计单位、监理单位、施工单位的各专业技术、质量负责人进行图纸会审,把审图时发现的问题提出由设计人进行解决、并进行设计技术交底。1.4在工程施工前由专业工长根据施工图纸、施工方案、给排水及采暖工程质量验收规范、质量标准及施工工艺等对工人进行技术交底和安全技术交底,并做好交底记录。1.5技术资料应按要求选用国标、院标图集、标准应选用地方标准和国家标准,施工时应按照标准较严格的执行。规范则执行现行规范《GB50242-2002》规定。施工时应注意执行新规范、新标准,不得使用过期或废止的规范和标准。1.6依据施工验收规范及质量标准,编制工程项目质量计划表确定关键分项工程,并编制作业指导书。2.资料准备2.1设计图纸,各楼给排水及暖通图。2.2.主要规范、规程、标准序号类别名称编号1国家建筑工程施工质量验收统一标准GB50300-20012建筑给排水及采暖工程施工质量验收规范GB50242-20024建筑排水用柔性接口铸铁管安装04S4096地方建筑安装分项工程施工工艺规程DBJ/T01-26-20037建筑工程资料管理规程DB13(J)35-20038新建集中供暖住宅分户热计量技术规程DBJ01-605-20009工程建设监理规程2.3.主要图集27
序号名称编号备注1建筑设备安装选用图集卫生设备安装工程05S12建筑设备安装选用图集安装给水05S23建筑设备安装选用图集排水工程05S74建筑设备安装选用图集管道及设备防腐保温05S85建筑设备安装选用图集管道支架吊架05S96建筑设备安装选用图集采暖工程05N13.主要材料准备3.1在土建工程土方开挖阶段,水暖工人应根据图纸把预埋防水套管焊接准备好,把穿墙孔洞尺寸及数量计算好,用竹模板做好木盒待土建施工到位时进行安装。3.2根据施工图把所有材料拉出一分清单,根据施工进度表制订出月材料计划,以保证材料供应,不至于影响施工进度的顺利进行。3.3材料进场必须进行报验,产品质量证明文件应齐全、真实有效,观感质量合格,产品质量应符合设计要求,经监理确认后方可使用。3.4材料进场后应码放在有防晒、防雨的料具库内,应根据不同的材质、不同规格垫方木单独码放,码放应整齐并做标识。3.5易损坏、易丢失的材料应妥善保管,要坚持按施工预算限额领料,鼓励施工人员在施工中精打细算,做到长料不短用,大料不小用,节约材料降低工程成本。4.主要机械准备序号设备名称单位数量1电焊机台327
2氧气焊套33台钻台14电锤把65冲击钻把36砂轮机台37热熔机台98套丝机台35.作业条件5.1墙体管道孔洞预留根据土建施工进度安排,防水套管待施工到位时一次性浇注在结构墙体上,墙体孔洞预留在墙体钢筋绑扎时进行,合模前报监理检查合格后,土建方可合模进行浇注。顶板预留孔洞应在木工模板已经支好,钢筋绑扎前画好预留孔洞位置,把套管固定在模板上。预留孔洞时钢筋尽量远离孔洞,以免孔洞位置不准剔凿时破坏结构钢筋。5.2管道井内的管道在安装前首先要确定管道的坐标,地下车库主干管已经安装到位。5.3卫生间管道安装标高线应已经确定,各个房间二次结构线已经弹好。5.4支管安装应在墙体砌筑完毕,墙面没有装修前进行。5.5埋设在地面下的PP-R给水管道应在卫生间防水工程以完成,蔽水试验验收合格后且防水保护层以做好方可安装。五、主要项目施工方法及技术要求1.孔洞预留及套管安装1.1施工方法27
1.1.1给水、排水及采暖管道穿越外墙有防水要求时使用刚性防水套管,不同材质的管道应按照图籍要求进行预制加工。将预制好的防水套管在混凝土浇注前根据施工图要求把位置确定好,核对坐标、标高、安装平整合格后必须一次浇注在混凝土墙体上,套管应比管道大两号。待管道安装完毕后把填料塞紧捣实。1.2.2钢套管内应刷防锈漆两道,穿过楼板的套管应焊架铁。卫生间的套管应高出地面50㎜。室内及管道井套管高出地面20㎜。穿墙套管与装饰面平。1.1.3如果图纸上给出预留孔洞尺寸,则应按照施工图纸给出的尺寸进行预留但必须保证管道能够顺利穿过。预留时应该注意该管道的坐标及标高,预留一定要准确避免安装时剔凿。1.1.4管道安装完成后必须及时用不低于结构标号的细石混凝土将孔洞堵好。1.1.5堵洞时首先用竹模板根据管径做出模具,固定在管道边缘,模具应牢固。浇注前必须先用水把洞内杂物冲干净,并且把结构处的混凝土充分湿润,然后灌入细石混凝土捣实决不允许往洞内填砖头等杂物。1.1.6待孔洞混凝土达到一定强度时把模具拆除,高出地面及墙面部分的混凝土及时进行剔凿。2.排水系统2.1排水管道材料要求2.1.1与污水泵连接的压力排水管使用焊接钢管焊接。焊接钢管不得有弯曲、锈蚀、重皮、及凹凸不平的现象。要求有质量证明文件。2.1.227
埋地部分的排水管及通气管采用铸造承插排水铸铁管,水泥接口。铸铁管管壁薄厚应均匀,管材内外壁应光滑整洁,不允许有砂眼,裂纹。要有检测报告及合格证。2.2排水管道安装施工方法2.2.1±0以下的铸铁排水管道应从排出口处开始安装。根据管道走向在顶板下弹线,按照设计坡度及卡架安装吊卡,校对预留孔洞无差错,管道能够顺利通过。确定各个立管及卫生器具的甩口坐标准确无误后按照图纸进行预制加工。2.2.2排水管道、给水及采暖管道在同一区域时,安装排水管道卡架时,应考虑给水及采暖管道吊架的安装必须在同一条直线上。2.2.3管道安装时应注意坡度应按照规范规定的标准坡度施工,如某一管段须调整坡度也不能够小于规范规定的最小坡度。2.2.4立管甩口必须根据轴线找好坐标,卫生器具的甩口应根据轴线及室内水平线找好坐标及标高,为确保立管及卫生器具坐标准确,甩口时必须吊线。安装好的预留口应及时封堵,以免掉进杂务。2.2.5立管每安装完一层后检查立管垂直、校对预留口方向正确无误后及时进行堵洞。2.2.6出屋面的排水管应做钢性防水套管,安装防水套管时必须把下面立管孔洞全部凿开吊线安装。套管一次性浇注在混凝土内。2.2.7支管安装首先清理好作业面,核对卫生器具坐标,检查预留孔洞是否合适。检查完成后根据预留管口位置及坡度要求安装吊架。2.2.8各管段粘接时必须按照粘接工艺进行,配管时管材与管件应进行试插,试插合格后在进行粘接。伸缩节的安装应预留间隙,夏季安装间隙为10mm,冬季应为20mm,安装时画印做标记。27
2.2.9粘接前先用砂纸将粘接表面打毛,并用干布擦干净,然后涂胶。涂胶应适量、均匀,涂胶应先涂承口再涂插口。涂刷好后既找准方向将管子轻轻插入承口,对直后挤压,插接过程中可以稍做旋转但不得超过4/1圈,不得插到底后在旋转。粘接完成后应急时用棉丝把多余的胶擦干净。各个甩口一定要对直对正。根据气候条件及胶粘剂的性能放置几分钟待固化后在进行搬运及安装。2.2.10卫生器具连接管应实测实量编号预制加工,支管安装完成后应及时把孔洞堵好。并且把卫生器具预留管口进行封堵。2.3排水管道质量要求2.3.1铸铁排水管道坡度序号管径(㎜)标准坡度‰最小坡度‰150352527525153100201241501072.3.2铸铁排水横管支吊架间距公称直径㎜5075100150支架间距m≤2m≤2m≤2m≤2m2.3.3排水管道坐标及标高允许偏差及检验方法项次项目允许偏差mm检验方法27
1坐标15尺量2标高±152.3.4铸铁排水管道安装允许偏差及检验方法项次项目允许偏差(㎜)检验方法水平管道纵横方向弯曲铸铁管每1米1mm水准仪水平尺直尺拉线尺量检查全长25米以上≯25立管垂直度铸铁管每1米3磁力线坠吊线检查全长5米以上≯152.3.5埋设在垫层内的排水管道及±0以下的排水管道隐蔽前必须做灌水试验。其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。满水15分钟待管道内的空气排净水面下降,再灌满观察5分钟,液面不在下降,检查各个接口不渗不漏为合格。2.3.6排水管道安装完成后进行通水试验,通水后管道畅通。然后排水主立管及水平干管管道做通球试验,球径不小于排水管径的2/3,通球率达到100%。2.3.727
在连接2个以上大便器或3个以上卫生器具的污水横管上,应设置清扫口,当污水管在顶板下吊装时清扫口设置在一层地面上。巨墙不得小于200mm,如设置堵头替代清扫口距墙不小于400mm。2.3.8通向室外的排水管下返时应使用45o三通和45o弯头,并在垂直管段顶部设置清扫口。2.3.9在转弯处、排水水平管与水平管连接、水平管与立管连接应使用45o三通或45o四通,和斜三通或斜四通。水平管与立管连接应使用两个45o弯头或弯曲率半径大于4倍管径的90o弯头。2.3.10根据设计要求立管检查口,每层设置1个,通气管1-4层设置立管检查口,立管检查口距地面1.00m允许偏差±20mm。2.3.11卫生间设置水封不低于50mm的地漏,地漏箅子表面低于地面5mm。2.3.12透气管高出搂面700mm,上人屋面为2000mm,在透气管出口4m以内有门窗口时,透气管应高出门窗口600mm或引向无门窗一侧。3.生活给水系统3.1材料要求3.1.1生活给水干管及立管使用钢塑复合管,热熔连接,水表后管道采用PPR管,专用管件热熔连接。3.1.2卫生间,阳台排水管道均采用柔性接口铸铁管及管件。3.1.3采暖地下室及管井内共用立管采用镀锌钢管,螺纹连接。3.1.4镀锌钢管及衬塑管件规格应符合设计要求。管壁薄厚均匀,镀锌层均匀无锈蚀,内外壁光滑。管件造型规矩无偏扣、乱扣、丝扣不全或角度不正现象。3.1.527
管材管件颜色应一致。管材内外壁应光滑无气泡、裂口、裂纹。管材轴向不得有异向弯曲,其直线度偏差应小于1%。管材、管件的物理性,力学性能应符合国家规范及地方标准要求。管件应完整无缺现、合模缝、浇口应平整无开裂。3.1.6给水管道必须采用与管材相适应的管件,生活饮用给水管材及管件其产品必须经卫生部门检验合格,具备检验报告和认证文件,具备生产厂家质检合格证明。并应有明显标识,标明生产厂家、规格、包装上应标有生产批号、数量、生产日期和检验代号。3.1.7阀门规格型号应符合设计要求。水嘴及给水配件使用节水型产品。阀门外体铸造应规矩、光洁、无裂纹、砂眼、凹凸等缺陷。必须开关灵活,关闭严密。填料密封完好无渗漏。出厂检验合格证齐全有效。3.1.8水表经自来水公司和技术监督局认可,并有计量单位单位的检测报告,有出厂质量合格证明。其表面造型规矩、光洁、无砂眼、裂纹,表盖玻璃无损伤,铅封完好。3.2主要项目施工方法3.2.1给水管道干管首先从进入口处安装,埋设在室外的管线装好临时丝堵,以备打压使用。预制好的管道安装前做好防腐。入口处穿过外墙的防水套管一定要捣实,不得渗漏。3.2.2根据管道走向搭架安装吊卡,吊卡根据设计坡度安装准确。给水管道与排水及采暖管道在同一区域时卡架安装在同一位置。3.2.327
根据施工图纸立管预留孔洞位置及分支位置进行实测实量,画出草图进行预制加工。上好管件编号码放整齐。预制完成后运到安装部位,按照编号依次排开。安装前清扫管膛,把丝扣抹上铅油缠好线麻,用管钳按照编号依次上紧。安装时需二人配和预留口处应看紧。安装好的管道丝扣外露2-3扣。安装完成后找直找正,核对预留管口的位置、方向及变径无误后清理麻头,及时把镀锌层破坏处做好防腐处理。所有管口加好临时丝堵。3.2.4给水立管每层从上到下统一吊线安装,首先安装卡架,卡架安装完成后。将预制好的立管按照编号分层排开,顺序安装,对好调直时的印记,丝扣外露2-3扣,清除麻头,核对预留口的高度、反向是否正确。立管阀门安装朝向应便于操作及检修。管道安装完成后装好临时丝堵。镀锌层受损处刷好防锈漆。安装完成后用线坠吊直找正上紧卡架,配合土建堵好孔洞。3.2.5根据管径及卡架要求间距安装卡架,埋地管使用塑料卡架,明装管道使用金属卡架,卡架与管道接触用橡胶材料隔垫。3.2.6管材截取后清除毛边毛刺,管材、管件连接面必须清洁、干燥、无油。熔接弯头、三通有安装方向的管件时应按照图纸要求注意方向,提前在管件及管道上做好标识,确保安装角度正确。加热后应无旋转的把管段插入到所标识的深度,调直、调正时不应使管材和管件旋转,保持管材与轴线垂直,使其处在同一直线上。管道与管道连接时应以色线作为标识,管道与管件连接时以管道色线和管件的合模缝为标识,确保管道在同一直线上。3.3质量标准3.3.3管子螺纹长度尺寸表项目公称直径普通丝头mm英寸长度mm螺纹数1151/21482203/4169325118827
43211/420954011/222106502241177021/22712880330139100433143.3.5给水管道和阀门安装允许偏差和检验方法项目允许偏差(mm)检验方法水平管道纵横向弯曲钢管每m全长25m以上1≯25拉线尺量PP-RT管每m全长25m以上1≯25立管垂直度钢管每m全长5m以上2≯8吊线尺量PP-RT管每m全长5m以上3≯8成排管段、成排阀门在同一平面上3尺量检查3.3.6阀门试验持续时间表27
公称直径(mm)最短持续时间(S)严密性试验强度试验金属密封非金属密封≤5015151560-2003015603.3.7室内衬塑给水管道试验压力为工作压力的1.5倍但是不得小于0.6MPa,在试验压力下观测10min,压力降不大于0.02MPa,然后降至工作压力进行检查不渗不漏为合格。3.3.8钢塑复合给水管道试验压力为工作压力的1.5倍,应在试验压力下稳压1小时,压力降不得超过0.05MPa,然后在工作压力1.15倍的状态下稳压2小时,压力降不大于0.03MPa,同时检查各个连接点不渗不漏为合格。3.3.9给水管道交付使用前必须进行通水试验,并做好记录。通水试验打开超出总配水点1/3配水点,供水流量正常,最不利配水点出水畅通,各个阀门及水嘴启闭灵活。3.3.10给水管道交付使用前必须冲洗消毒,并经有关部门取样检验,符合国家《生活饮用水》标准方可使用。冲洗时排出口水质无杂质,进出水口水色一致,排水口水应质透明无味。3.3.11给水管道必须使用与管材相适应的管件,生活给水所使用的材料必须达到饮用水卫生标准。3.3.12水嘴及各个卫生器具的配件应使用节水产品。3.3.13给水水平管道应有0.2%-0.5%的坡度,坡向泄水装置。27
3.3.14给管道水立管卡安装应符合以下规定。层高≤5m每层安装一个,层高>5m时安装2个。安装高度距地面1.5m,两个以上管匀称安装,同一房间管卡应安装在同一高度。3.3.15水表安装应便于检修,水表外壳距墙表面净距为10-30mm,水表安装高度允许偏差±10mm。3.3.16给水立管及装有3个及3个以上配水点的给水支管始端应设置可拆卸零件。3.3.17室内暗敷设的PP-R管道管槽尺寸为管外侧每侧加200mm为宜。直埋暗装的PP-R管竣工后在地面上弹线做标识,弹线宽度与溜槽宽度一致。严禁装修时剔凿、打眼、钉金属钉。3.3.18穿过有防水层房间的PP-R管安装应与土建配合,(土建做止水台)避免水顺着PP-RT管流出,影响工程质量。3.3.19阀门进场时应做强度、严密性试验。阀门安装进出水口方向正确,连接紧密、启闭灵活,安装朝向合理,便于操作维修,表面洁净。4.采暖系统4.1管材要求4.1.1地下室内的主干管及管井内的主立管及入户采暖支管使用镀锌钢管。DN≤100为丝扣连接,>DN100的管道采用沟槽卡箍连接。4.1.2公用部分及与散热器连接的支管,采用铜制转换性接头连接。4.1.3敷设在垫层内的采暖管道使用耐热聚乙烯PE-RT管,不得有接头。4.1.427
镀锌钢管管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平现象。管内外壁镀锌层应均匀,管件无偏扣、乱扣、丝扣不全或角度不正等现象。管材及管件都必须有出厂合格证。4.1.5阀门规格型号必须符合设计要求,阀门外壳铸造规矩、光洁、无裂纹、砂眼、凹凸等缺陷。开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损伤,检测报告及合格证齐全有效。4.2主要项目施工方法4.2.1干管安装:按施工草图进行预制加工,首先断管、套丝、上零件、调直、核对好尺寸,按管路分组编号、码放整齐,按设计要求规定间距安装吊卡,先把吊杆按越向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管道抬起穿上螺栓拧上螺母,将管固定,干管安装应进户或分支路点开始,装管前要检查管腔并清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2-3扣,并清掉麻头依此方法装完为止。管道安装完,检查坐标、标高、预留口位置和管道变径等是否正确,然后找直,用水平尺校队复核高度,调整合格后,再调整吊卡螺栓U型卡,使用其松紧适度,平正一致,最后焊牢固定卡处的止动板。摆正安装好管道穿结构处的套管,填堵管洞口,预留口处应加好临时管堵。暖气干管安装后在保温前应做单项试压。4.2.2采暖管道水平干管按照排气要求使用偏心变径,变径位置不大于分支点300mm。4.2.327
采暖管道方型伸缩器宜用整根管煨制,如用两根其接口应设置在垂直壁的中间位置。方型伸缩器应综合布置在两个固定卡中心位置。伸缩器必须做预拉伸试验,并做好记录。波纹伸缩器应按要求位置安装导向支架和固定支架,并分别安装阀门及集气罐等附属设备。4.2.4暖气干管分支时应考虑管道伸缩要求一班不得使用“丁”字直线管段连接。4.2.5管道安装完毕后,检查坐标、标高预留管口及管道变径是否正确,确定正确无误后,用水平尺核对管道坡度,把管道调直调正,最后把固定支架止动板焊好。进行分项强度试验。4.2.6立管安装:1、核对各层预留口洞位置是否垂直,吊线、剔眼、栽卡子。将预制好的管道按编号顺序运到安装地点。4.2.7.安装前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。涂铅油缠麻将立管对准接口转动入扣,一把管钳咬住管件,一把管钳拧管,拧到松紧适度,对准调直时的标记要求,丝扣外露2-3扣,预留口平正为止,并清净麻头。4.2.8.检查立管的每个预留口标高、方向、半圆弯等是否准确、平正,将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须加好临时丝堵。5.管井至分配器支管安装5.1材料要求5.2.1根据管径及卡架要求间距安装卡架。管道安装时应从管井位置开始。5.2.227
管材截取后清除毛边毛刺,管材、管件连接面必须清洁、干燥、无油。熔接弯头、三通有安装方向的管件时应按照图纸要求注意方向,提前在管件及管道上做好标识,确保安装角度正确。加热后应无旋转的把管段插入到所标识的深度,调直、调正时不应使管材和管件旋转,保持管材与轴线垂直,使其处在同一直线上。管道与管道连接时应以色线作为标识,管道与管件连接时以管道色线和管件的合模缝为标识,确保管道在同一直线上。5.3.3浇捣混凝土填充层之前和混凝土填充层养护期满后,分别进行系统水压试验。5.3.4试验压力为工作压力的1.5倍,且不应小于0.6Mpa,5.3.5在试验压力下稳压1小时,压力降不应大于0.05Mpa。5.3.6水压试验应采用手动压泵缓慢升压,升压过程中应随时观察检查,不得有渗漏,不宜以气压试验代替水压试验。5.3.7采暖系统安装完毕后,在采暖主管道保温前进行整体水压试验。5.3.8采暖塑料管热水采暖系统应以顶点工作压力加0.2Mpa,作水压试验,但不得小于0.4Mpa,在试验压力下稳压1小时,压力降不大于0.05Mpa,然后降至工作压力的1.15倍,稳压2h,压力降不大于0.03Mpa,连接处不渗不漏。六、质量保证措施1.施工前认真熟悉图纸,按照设计图纸、工程洽商,施工规范、图集及本方案的要求明确做法。2.预留孔洞应严格按照规范要求尺寸进行,孔洞预留时应与土建密切配合,派专人进行看管,凡是需要剔凿的孔洞应在土建装修前完成。剔洞尺寸及需要断筋处应先找土建工程师进行协商经土建工程师同意后方可进行剔洞或断筋,断筋后应严格按照规范要求进行补救措施。27
3.每个分项工程施工前,工长应组织班组人员根据图纸及本方案有关要求结合施工现场实际情况进行技术交底,一定要把质量标准、施工方法及成品保护交代清楚,千万不可盲目施工。4.各项技术资料应及时办理,手续应齐全,不应抄取文件资料应按照工程施工进度如实填写,严格执行规范规定,保证竣工时资料按时上报。5.坚持按图施工,没有见到洽商不得随意更改图纸,认真按照工艺要求操作,对同类项目施工必须做样板间、样板项,经监理及项目部验收合格后,方可进行施工。6.操作者应对质量全面负责,施工班组应严格执行三检制,质量检查员一定要坚持质量评定标准,不符合标准及规范要求的工程决不迁就,一定要把问题消灭在萌芽状态,确保工程质量。7.施工班组在各种管道安装前应先了解设备尺寸、管道甩口、坐标、标高、按照施工图纸尺寸安装后是否能够满足规范要求。各种设备及卫生器具安装完成后是否打架、是否影响使用功能,核对无误后要及时进行复查,凡超出偏差的及时修理,所有管道及设备敞口必须及时封堵,以免掉进杂务。8.目前建筑市场暖卫材料供应复杂、产品合格率不高。所以对材料、设备的加工定货一定要严把质量关,定货应有书面技术交底,大批量管材、管件定货应先由厂家提供样品,对有严格要求的设备应进行考察,材料进场时质量证明文件应齐全有效、对资质不合格或文件无效的产品不验收,达不到规范要求的产品不许进场。各种材料进场后都必须经过报验,经监理验收同意后方可使用。9.严格按照“三检制”组织检查各道工序的施工质量。做到检查上道工序,保证本道工序,服务下道工序。真正做到严格控制工序质量,不合格的工序不移交。27
10.分项工程质量评定标准应进行实事求是的原则,不得闭门造车。11.分项工程质量应先由各个班组自检评定,自评合格后由项目部工长组织质检员及监理核定质量等级。七、冬、雨季施工管理措施1.冬季施工首先要注意施工人员的生命安全,如果使用火炉取暖时一定应注意煤气重毒事件的发生,使用燃煤要采用低硫优质煤,炉具准备好后应由项目部安全员检查合格后才能使用,并在宿舍内贴上使用须知,冬季采暖由项目部统一安排。为了防止火灾的发生未经项目部批准任何人不得擅自使用电炉子、电暖气、电褥子等电器设备取暖。2.雪天施工应把脚手架上积雪清理干净后在施工,并应做好防滑措施。3.冬季施工管道的预留口应及时封堵防止雨雪进入管内冻坏管道,冬季施工不要把卫生器具放在漏天处以免雨雪进入卫生器具冻坏造成不必要的经济损失。4.冬季焊接管道时应有防风雨措施,温度低于-20℃焊口应该预热,预热温度应为100~200℃,预热长度为200~250mm。室内气温低于5℃不应该在做试水试验。5.雨季施工时与室内相通的管道、及穿越外墙管道的孔洞应及时封堵,防止泥浆灌入管道,雨水灌进设备层。6.地下室的机电设备不宜过早安装,以防地下室进水淹泡设备或使各个器件受损,以进场未安装的机械设备应有防雨淋、防水淹措施。7.遇有雷雨、五级以上大风时应停止架空登高作业以防雷击或高空坠落。827
.电焊机及各种机械设备防雨措施应齐全有效。电焊机的二次线也必须绝缘良好,焊接时应双线到位。焊接操作人员必须穿绝缘鞋戴绝缘手套,在较潮湿的环境中施工还应该采取其他有效防护措施。八、安全文明施工管理措施1.首先贯彻安全第一、预防为主的方针。明确安全生产、消防安全的主要性。2.教育工人进入施工现场必须戴安全帽,进入现场严禁吸烟。3.每天应由专业工长在施工前根据当天工作安排结合实际施工现场情况对工人进行口头安全和消防交底,并做好班前安全讲话记录。4.施工中一定要精神集中,不嬉戏打闹每一项工作都应该按照有关的安全操作规程去做,违反规定的适情节严重将给于经济处罚或开除。5.电、气焊施焊前必须取得施工现场用火许可证,焊工必须持证上岗。违反其中任何一条规定者不准施工。6.管道施焊前应先把施工现场周围的易燃、易爆等危险物品清除干净然后在进行施工,焊接时应有专人携带消防水桶或其他消防设备看火。7.电焊机应该放在防潮、防雨的地方,移动电焊机时应先拉闸、断电每台电焊机都应有漏电保护装置。电焊机一、二次接线端子应有防护罩,电焊机与焊把线接触应紧密牢固,焊把线应双线到位中间不应有接头,无破损绝缘应良好。8.施工现场使用电器设备时应有专业电气施工人员接线,其他任何人员都不准私自乱接、乱拉,防止出现触电事故。27
9.使用套丝机、砂轮机、切割机、电锤、手电钻等电动工具时应检查工具的绝缘性是否良好,并使用有漏电保护装置电源。使用电动旋转工具不得戴手套。10.使用砂轮机时佩带好护目镜,砂轮机必须装设不小于180度的防护罩和牢固的工作支架,严禁使用不圆、有裂纹和磨损剩余部分小于25mm的砂轮。打磨物件时更不许可使用切割机代替砂轮机使用。11.在设备层、卫生间需要照明设备时必须使用36V低压灯,在特别潮湿的场所及金属容器内工作的照明电压不超过12V。12.使用易燃易爆的物品例如稀料、油漆、氧气、乙炔气应放在工地单独设立的库房内。13.教育工人使用电器设备使用完成后及时断电,宿舍内无人时使用的电器插头应拔掉。不要躺在床铺上吸烟,施工现场严禁吸烟,吸烟时到项目部指定的吸烟室去吸。14.工长应按分项工程作好安全和消防技术交底,与施工班组共同落实项目部具体安排的安全消防技术措施。九、成品保护1.工长应对工程的成品保护全面负责,负有直接责任,根据工程特点向施工班组做好成品保护交底。2.工程材料进场后各种管材、管件应该码放在平整、无积水的场地上,下部应用方木或木板垫好并应该采取防雨措施。垫托的间距应根据管子的材质确定。3.排水管道安装调直好后应及时配合土建把孔洞堵好,堵洞时应有专人看管,以免把管道挤歪。27
4.安装好的排水管的预留口及时封堵,绑扎结实。因施工现场人员多而杂所以对预留口应多检查,发现有脱落的及时补上。5.为了散热器的观感质量及散热器不被污染,暖气应在土建工程及油漆粉刷完成后进行安装。窗户下面的散热器是重点保护对象,安装完成后应在上面贴上严禁踩踏违者罚款字样。6.安装阀门时各种阀门的手轮先拆下来放在库房内在竣工前安装。水表、水嘴等易丢失易损坏的物品也应在竣工前安装。7.冬季施工尽量不做试水试验,已经做好过的试验,如果房间不供暖在十月底之前必须把给水管道、排水管道、采暖管道、及卫生器具内的水清除干净。7.教育本班组施工人员即要保护自己的成品工程,也不要破坏他人的成品工程。保护建筑物内的各个分项工程的成品人人有责,全体施工及管理人员要提高成品保护意识,对有意识破坏他人劳动成果的进行严厉处罚。十、环保要求1.施工现场的用水由水暖施工班组负责,施工现场应注意节约用水,增家大家的节水意识。在用水量大和生活区用水集中地区粘贴节约用水标志。对工地的所有用水设备应定期检查发现问题及时解决。决不允许工地有常流水及跑漏现象。2.努力减少施工过程中产生的噪音,防止由此产生扰民及噪音污染。3.施工现场的材料及使用工具应码放整齐,加以标识。使用完后的管头及费料应分类处理不要随便乱扔,防止施工材料污染环境。十一、技术节约措施27
1.推广应用新材料,新技术、新工艺、提出合理化建议开展增产节约为中心的技术革新。2.加强施工现场的材料管理,不同的材料应有不同的管理措施。进场的材料时间要把握好既不耽误生产又不提前进料,材料进场应在施工使用前三天为宜。进场材料应码放整齐、妥善保管、定量发放,防止材料的变形和损坏。3.施工中要坚持大材不小用,长材不短用,优材不略用活完脚下清。4.配合相关专业、合理安排工序编制施工进度计划;避免重复施工或返修,造成不必要的浪费。5.设备材料的采购应货比多家,在保证质量的前提下选择质量较好价格较低的产品。27'
