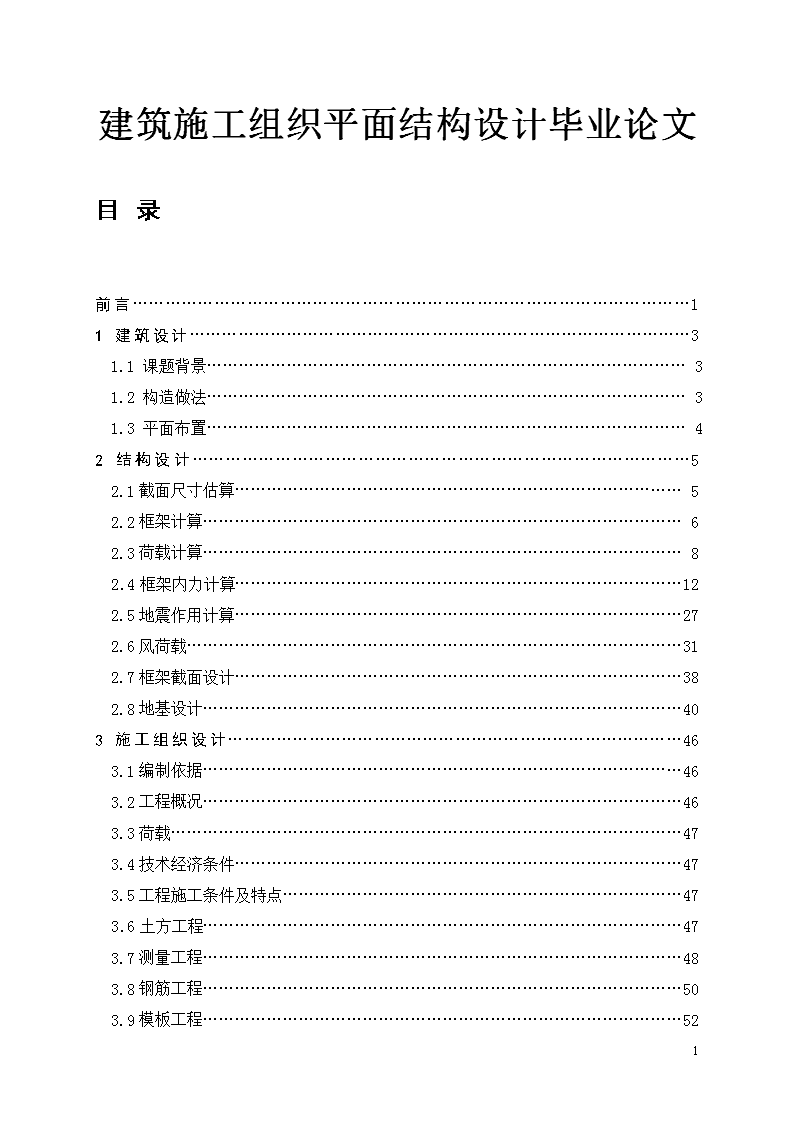

'建筑施工组织平面结构设计毕业论文目录前言…………………………………………………………………………………………11建筑设计…………………………………………………………………………………31.1课题背景………………………………………………………………………………31.2构造做法………………………………………………………………………………31.3平面布置………………………………………………………………………………42结构设计………………………………………………………………………………52.1截面尺寸估算…………………………………………………………………………52.2框架计算………………………………………………………………………………62.3荷载计算………………………………………………………………………………82.4框架内力计算…………………………………………………………………………122.5地震作用计算…………………………………………………………………………272.6风荷载…………………………………………………………………………………312.7框架截面设计…………………………………………………………………………382.8地基设计………………………………………………………………………………403施工组织设计…………………………………………………………………………463.1编制依据………………………………………………………………………………463.2工程概况………………………………………………………………………………463.3荷载……………………………………………………………………………………473.4技术经济条件…………………………………………………………………………473.5工程施工条件及特点…………………………………………………………………473.6土方工程………………………………………………………………………………473.7测量工程………………………………………………………………………………483.8钢筋工程………………………………………………………………………………503.9模板工程………………………………………………………………………………522

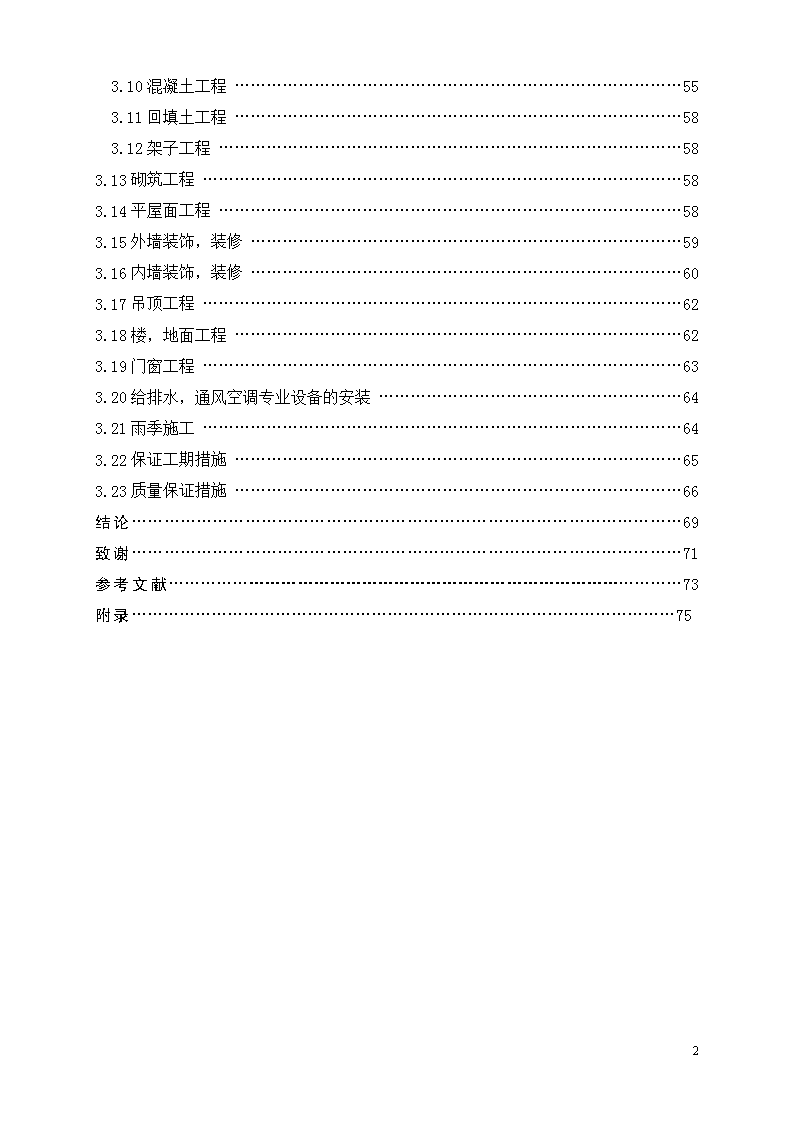

3.10混凝土工程…………………………………………………………………………553.11回填土工程…………………………………………………………………………583.12架子工程……………………………………………………………………………583.13砌筑工程………………………………………………………………………………583.14平屋面工程……………………………………………………………………………583.15外墙装饰,装修………………………………………………………………………593.16内墙装饰,装修………………………………………………………………………603.17吊顶工程………………………………………………………………………………623.18楼,地面工程…………………………………………………………………………623.19门窗工程………………………………………………………………………………633.20给排水,通风空调专业设备的安装…………………………………………………643.21雨季施工………………………………………………………………………………643.22保证工期措施…………………………………………………………………………653.23质量保证措施…………………………………………………………………………66结论…………………………………………………………………………………………69致谢…………………………………………………………………………………………71参考文献……………………………………………………………………………………73附录…………………………………………………………………………………………752

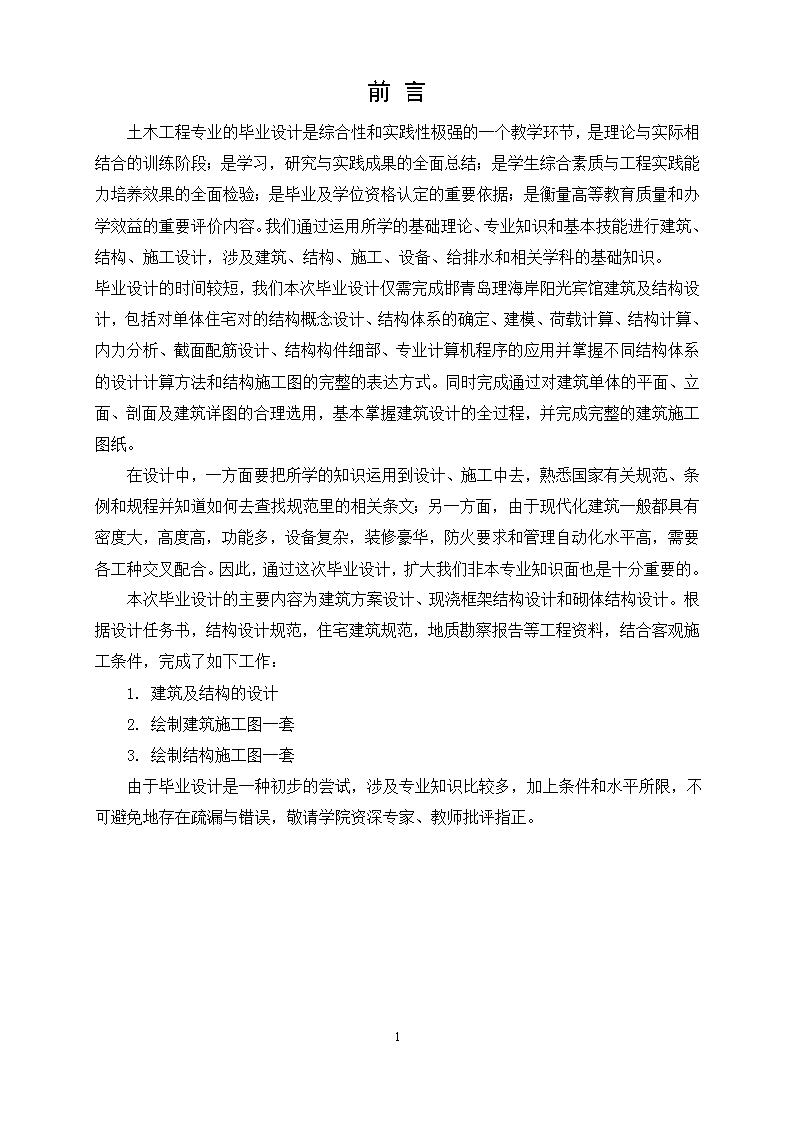

前言土木工程专业的毕业设计是综合性和实践性极强的一个教学环节,是理论与实际相结合的训练阶段;是学习,研究与实践成果的全面总结;是学生综合素质与工程实践能力培养效果的全面检验;是毕业及学位资格认定的重要依据;是衡量高等教育质量和办学效益的重要评价内容。我们通过运用所学的基础理论、专业知识和基本技能进行建筑、结构、施工设计,涉及建筑、结构、施工、设备、给排水和相关学科的基础知识。毕业设计的时间较短,我们本次毕业设计仅需完成邯青岛理海岸阳光宾馆建筑及结构设计,包括对单体住宅对的结构概念设计、结构体系的确定、建模、荷载计算、结构计算、内力分析、截面配筋设计、结构构件细部、专业计算机程序的应用并掌握不同结构体系的设计计算方法和结构施工图的完整的表达方式。同时完成通过对建筑单体的平面、立面、剖面及建筑详图的合理选用,基本掌握建筑设计的全过程,并完成完整的建筑施工图纸。在设计中,一方面要把所学的知识运用到设计、施工中去,熟悉国家有关规范、条例和规程并知道如何去查找规范里的相关条文;另一方面,由于现代化建筑一般都具有密度大,高度高,功能多,设备复杂,装修豪华,防火要求和管理自动化水平高,需要各工种交叉配合。因此,通过这次毕业设计,扩大我们非本专业知识面也是十分重要的。本次毕业设计的主要内容为建筑方案设计、现浇框架结构设计和砌体结构设计。根据设计任务书,结构设计规范,住宅建筑规范,地质勘察报告等工程资料,结合客观施工条件,完成了如下工作:1.建筑及结构的设计2.绘制建筑施工图一套3.绘制结构施工图一套由于毕业设计是一种初步的尝试,涉及专业知识比较多,加上条件和水平所限,不可避免地存在疏漏与错误,敬请学院资深专家、教师批评指正。80
1建筑设计1.1课题背景工程名称:青岛海岸阳光宾馆毕业设计建筑面积:3563.4m2建筑层数及各层高度:地上四层,建筑总高度为13.2m,各层高度为3.3m。设计标高:室内地坪结构形式:框架体系,楼板采用现浇抗震设防烈度:6度1.2构造做法1.2.1墙体墙体均为后砌非承重墙,以下墙体为水泥砂浆混凝土多孔砖砌筑,墙厚为240砂浆填实,卫生间隔墙(墙厚240水泥砂浆,混凝土多孔砖砌筑,其余墙体用水泥砂浆,混凝土多孔砖砌筑,墙厚240.1.2.2屋面及楼面本工程楼地面采用水泥楼地面,面厚度均按预留。卫生间较本层楼地面低,向地漏找泛水。屋面为上人屋面,屋面排水采用为平屋面外排水。1.2.3楼梯做法楼梯采用不锈钢扶手,铸铁栏杆,辅防滑地砖。1.2.4门窗外墙采用古铜色铝合金门窗,内墙采用木门木窗和玻璃窗。1.2.5工程防水散水:混凝土散水。楼面做法:花岗岩饰面80
1:2.5水泥砂浆底纯水泥浆一道120mm混凝土楼板上人屋面做法:200厚高分子卷材1:3水泥砂浆找平憎水珍珠岩保温层1:3水泥砂浆找平1:6水泥焦渣找坡板底厚粉刷抹平有吊顶1.2.6其他排水管采用钢管,雨水管为钢管,施工时结构、水暖电等专业图纸密切结合,并符合验收标准,本工程其他配件如生活洁具等由甲方自定。1.3平面布置示意图根据使用功能,本工程柱位平面布置如图1-1,遵循均匀、分散、对称、周边的原则,沿建筑物全高布置,柱网的布置除满足房屋使用要求外,力求构件类型规格统一。图1-1柱位平面布置80
2结构设计2.1截面尺寸估算2.1.1梁截面尺寸估算由《混凝土结构设计》[1]知,梁宽不小于200mm,梁高不大于4倍梁宽,梁净垮不小于4倍梁高。一般情况下,框架梁的截面尺寸可按下列公式估算:式中--梁的计算跨度;--梁的截面高度;--梁的截面宽度。据此选取粱截面:边框架梁:250mm×600mm,中间框架梁:250mm×300mm。2.1.2柱截面尺寸估算根据规范,柱截面宽b不小于250mm,柱净高与截面高度之比不宜小于4。框架柱的截面尺寸可按下列公式估算:式中--第层层高;--柱的截面宽度;--柱的截面高度。由上可知,该框架柱均采用600×6500mm2,选用C30混凝土(底层柱采用C35混凝土)。取顶层柱的形心线作为框架柱的轴线;梁轴线取至板底,2~4层柱高度即为层高,为3.3m;底层柱高度从基础顶面取至一层板顶,即。并根据以下假定:①各榀框架自身平面内刚度无限大,平面外刚度很小;②楼板为刚度无限大平板。得框架结构简图如图2-1-1所示:80
图2-1框架结构编号简图2.1.3板厚估算现浇楼板厚:根据《混凝土规范》10.1.1,对于民用建筑楼板,双向板最小厚度为,单向板最小值为。而且,根据经验可知:为了使单向板具有一定的刚度,其厚度应不小于板跨度的(连续板)、(简支板)或者(悬臂板)。为了使双向板具有一定的刚度,其厚度应不小于板跨度的(连续板)、(简支板)。故而,(单向板)(双向板)本工程板绝大多数为双向板,且本工程跨度一般为,故取。2.2框架的计算简图2.2.1确定计算单元计算单元如图2-380
图2-2计算单元2.2.2线刚度计算各梁、柱构件的线刚度经计算后列于图2-4.其中在求梁截面惯性矩时考虑到现浇楼板的作用,取为(为不考虑楼板翼缘作用的梁截面惯性矩)。梁:,,,混凝土的弹性模量边跨梁BC,CD线刚度:中跨梁CD线刚度:柱:,,混凝土的弹性模量非底层柱:底层柱线刚度:80
图2-3梁、柱线刚度(单位:)2.3荷载计算2.3.1竖向恒荷载计算:屋面框架线荷载标准值40mm厚高分子卷材20mm厚1:3水泥砂浆找平60mm厚憎水珍珠岩保温层20mm厚1:3水泥砂浆找平50mm厚1:6水泥焦渣找坡120mm厚钢筋混凝土板20mm厚板底粉刷抹平吊顶屋面恒载标准值:边跨BC框架梁自重梁侧粉刷边跨梁BC上恒载:中跨CD框架梁自重梁侧粉刷80
中跨梁CD上恒载:边跨CD框架梁自重=BC跨=4.23kN/m由图2-3-1板上荷载向梁传递图可以求得框架梁上的恒荷载为:图2-4板上荷载向梁传递图,,,,,楼面框架梁线荷载标准值20mm厚花岗岩饰面20mm厚1:3水泥砂浆找平5mm纯水泥浆一道120mm厚钢筋混凝土板20mm厚板底粉刷抹平吊顶楼面恒载标准值:4.8kN/m2边跨(BC、DE)框架梁自重及梁测粉刷墙自重80
边跨梁重:中跨CD框架梁自重及梁测粉刷中跨CD梁重由图2-5板上恒载向梁传递图可以求得框架梁上的恒载为:,,,屋面框架节点集中荷载标准值边柱连系梁自重粉刷女儿墙自重连系梁传来屋面自重顶层边节点集中力荷载顶层中柱连系梁自重粉刷连系梁传来屋面自重顶层中柱节点集中力荷载楼面框架节点集中荷载标准值边柱连系梁自重梁测粉刷连系梁上墙自重边柱自重边柱粉刷连系梁上窗自重楼面边节点集中力荷载中柱节点集中力荷载中柱连系梁自重梁测粉刷边柱自重边柱粉刷联系梁上墙自重门自重楼面中柱节点集中力荷载80
次梁节点集中力荷载楼面次梁连系主梁自重粉刷次梁上墙自重标准层次梁节点点集中力荷载恒载作用框架的计算。将非均布荷载转化成均布荷载的形式,计算图如图2-6所示。其中,由梯形转化为均布荷载的公式为:图2-5a由三角形转化为均布荷载的公式为:图2-5b1-2a2+a3=0.866屋面等效恒荷载:BC梁上恒载CD梁恒载DE梁恒载楼面等效恒荷载:BC梁上恒载CD梁恒载DE梁恒载2.3.3竖向活荷载计算屋面框架梁线荷载标准值上人屋面活荷载标准值2.0kN/m2楼面活荷载标准值2.0kN/m2走廊活荷载标准值2.0kN/m280
屋面框架梁节点集中活荷载边跨梁B节点集中活载:中跨梁C节点集中活载:同理D节点p4D=4.875kN/m同理E节点p4E=6.755kN/mB,E轴柱活载6.75/2×3.9=13.172kNC,D轴柱顶层活载6.755/2×5/8×3.9/2×3.9+6.755/2×0.866×3.9/2=31.047kN2.4框架内力计算2.4.1竖向恒荷载作用下的内力计算基本假定:①多层框架的侧移很小可忽略不计;②每一层框架梁上的竖向荷载只对本层的梁及与本层梁相连的框架柱产生弯矩和剪力,忽略对其他各层梁、柱的影响。在此基本假定的基础上,恒荷载作用下的内力计算采用分层法。为了减小误差,在用力矩分配法计算时,上层柱和中层柱的线刚度取0.9倍,顶层和中间层向柱端的传递系数取1/3,底层柱的线刚度仍取1.0倍,向柱底的传递系数仍取0.5。梁柱线刚度如图2-4-1所示。框架的节点梁柱弯矩分配系数计算如图2-4-2所示80
2-6梁、柱线刚度(单位:)图2-7框架节点分配系数利用分层法计算,结构计算简图如图2-8所示:80
图2-8分层后恒荷载作用的计算简图用分层法计算顶层,计算过程如下:计算屋面杆端固端弯矩:同理表2.1顶层二次弯矩分配法计算节点B4C4DC杆端位置B4下B4右C4左C4下C4右DC弯矩分配系数0.7320.2680.2560.6990.045-1.000固端弯矩-90.40590.405-21.686-10.844第一次弯矩分配66.17624.229-17.592-48.635-3.092弯矩传递传递完成-8.79612.1153.092第二次弯矩分配6.4392.357-3.101-8.468-0.4540.545结果72.615-72.61581.827-56.503-25.323-7.207说明:其中“B4下”指节点B4下方杆件即四层柱上部控制截面。“B4右”指节点B4右方杆件即第四层梁BC。“C4左”指节点C4左方杆件即第四层梁CB。“C4下“指节点C4下方杆件即第四层柱上部控制截面。“C4右”指节点C4右方杆件即第四层梁CD。“DC”指梁DC跨中。如下表格同理。同理以CD跨中点为对称轴的DE跨数值上一BC跨相同。计算标准层(2-3层)杆端弯矩:M3BC=-1/12g3ABl2BC=-1/12×31.62×72=-129.115kN.m次梁集中荷载产生弯矩:同理80
表2.2标准层二次弯矩法计算节点B3C3DC杆端位置B3上B3下B3下右C3左C3上C3下C3右DC弯矩分配系数0.4230.4230.1540.150.4120.4120.026-1.000固端弯矩-157.719200.625-19.938-9.696第一次弯矩分配66.71566.71524.289-27.103-74.443-74.443-4.698弯矩传递传递完成-13.11512.1454.698第二次弯矩分配5.7325.7322.087-1.822-5.004-5.004-0.3160.316结果72.44772.447-144.895183.845-79.447-79.447-24.9524.682同理以CD跨中点为对称轴的DE跨数值上与BC跨相同。第一层杆端弯矩分配如下表:表2.3第一层二次弯矩法节点B1C1DC杆端位置B1上B1下B1右C1左C1上C1下C1右DC弯矩分配系数0.4730.3540.1730.1680.4650.3440.023-1.000固端弯矩-157.719200.625-19.938-9.696第一次弯矩分配74.655.83227.285-30.355-84.019-62.156-0.459弯矩传递传递完成-15.17813.6430.459第二次弯矩分配7.1795.3732.626-2.292-6.344-4.693-0.3140.314结果81.77961.205-142.986181.621-90.363-66.849-20.7118.923同理以CD跨中点为对称轴的DE跨数值上与BC跨相同。屋面层边跨跨中弯矩为:标准层边跨跨中弯矩为:M4BCMAX=1/8×g4BClBC2=1/8×31.62×72=193.67kN/m所以分层法得到各层弯矩图2-9:80
2-9a恒荷载作用下的顶层弯矩图单位()2-9b恒荷载作用下的标准层弯矩图单位()80
2-9c恒荷载作用下的底层弯矩图单位()叠加分层法计算结果将各层分层法求得的弯矩图叠加,可得整个框架结构在恒荷载作用下的弯矩图。由于分层法计算的误差,叠加后框架各节点的弯矩并不一定能达到平衡。为了提高精度,将节点不平衡弯矩再分配一次进行修正,修正后得到恒荷载作用下整个结构的弯矩图(如图2-4-5所示)。80
图2-10恒载作用下的弯矩图单位()80
图2-11调幅后恒载作用下的弯矩图单位()计算梁剪力Vl=Vq+VmVr=Vq-VmVq;梁上均布荷载引起的剪力=ql/2Vm:梁端弯矩引起的剪力计算结果如图2-12所示80
图2-12恒载作用下框架剪力单位()计算柱轴力依据节点的平衡条件,由以上剪力图叠加节点集中荷载可得到框架柱轴力即,计算结果如图2-13所示:80
图2-13恒荷载作用下轴力图单位()柱端剪力V=(Mc上+Mc下)/H如表2.4表2.4柱剪力层数边柱(kN)中柱(kN)443.13438.732344.29944.824241.20845.103123.7825.8952.4.2竖向活荷载作用下的内力计算计算屋面杆端固端弯矩:80
表2.5顶层二次弯矩分配法节点B4C4DC杆端位置B4下B4右C4左C4下C4右DC弯矩分配系数0.7320.2680.2560.6990.045-1.000固端弯矩-27.5827.58-10.16-5.08第一次弯矩分配20.197.39-4.46-12.18-0.78弯矩传递传递完成-2.233.70.78第二次弯矩分配1.630.6-0.95-2.59-0.170.17结果21.82-21.8225.87-14.77-11.11-4.13计算标准层(2-3层)杆端弯矩:表2.6三层二次弯矩分配法计算节点B3C3DC杆端位置B3上B3下B3下右C3左C3上C3下C3右DC弯矩分配系数0.4230.4230.1540.150.4120.4120.026-1.000固端弯矩-27.5827.58-10.16-5.08第一次弯矩分配11.6711.674.25-2.61-7.18-7.18-0.45弯矩传递传递完成-1.31-2.130.45第二次弯矩分配0.550.550.2-0.32-0.88-0.88-0.060.06结果12.2212.22-24.4426.78-8.06-8.06-10.67-4.57活荷载作用下第一层节点弯矩如下表:表2.6一层二次弯矩分配法节点B1C1DC杆端位置B1上B1下B1右C1左C1上C1下C1右DC弯矩分配系数0.4730.3540.1730.1680.4650.3440.023-1.000固端弯矩-27.5827.58-10.16-5.08第一次弯矩分配13.059.764.77-2.93-8.1-5.99-0.4弯矩传递传递完成-1.472.390.4第二次弯矩分配0.70.520.25-0.4-1.11-0.82-0.050.05结果13.7510.28-24.0326.64-9.21-6.81-10.61-4.6380
图2-14活荷载作用下的节点弯矩图单位()80
图2-15调幅后活荷载作用下的节点弯矩图单位()80
图2-16活荷载作用下节点剪力单位()80
2-17活荷载作用柱轴力图活荷载作用下柱端剪力V=(Mc上+Mc下)/H表2.7活荷载作用下柱端剪力层数边柱(kN)中柱(kN)49.246.1337.264.9226.944.58142.6480
2.5地震作用计算2.5.1地震作用各系数计算自振周期按以下经验公式计算:集中于质点i的重力荷载代表值:各墙扣除门窗洞口加门窗粉刷的自重计算及计算表公式如下:240mm墙面荷载门窗面荷载为:屋面板自重:5.34×53.4×21.5=6130.9kN女儿墙自重:框架梁自重:26×0.25×0.6×53.4×4+0.25×0.3×2.5×12=835.29kN框架梁粉刷:次梁自重:次梁粉刷:一标准层柱总重:一标准层墙总重:门窗自重:0.45×(2.1×1.2×20+2.4×2.1+3.3×1.8×26+2.7×1.8=96.63kN楼面板自重:因此得:2.5.2地震作用下的内力计算本建筑高度小于40m,以剪切变形为主且质量和刚度较均匀,故采用底部剪力法计算。质点i的水平地震作用计算本工程抗震设防烈度为6度,场地类别为二类,设计地震分组为第一组,特征周期,按《抗震规范》可查得:80
地震影响系数最大值αmax=0.04衰减指数阻尼调整系数于是可以算得:结构弹性总水平地震作用(底部剪力标准值)表2.8水平地震作用计算楼层i层底水平地震作用Vi43.314.310765.225153942.7180.32574.14574.1433.31113811.76151929.360.316566.971141.1123.37.713811.76106350.5520.22394.731535.841444.715735.7269237.1680.144258.361794.2∑14.3--54124.465481459.7981.0001794.2--表2.9柱D值计算层柱编号1B7.360.4890.3971.8117.60.238C7.360.660.4361.9890.262D7.360.660.4361.9890.262E7.360.4890.3971.8110.2382B9.820.1830.1551.6777.610.22C9.820.2470.1982.1430.282D9.820.2470.1982.1430.282E9.820.1830.1551.6770.223B9.820.1830.1551.6777.610.22C9.820.2470.1982.1430.282D9.820.2470.1982.1430.282E9.820.1830.1551.6770.224B9.820.1830.1551.6777.610.22C9.820.2470.1982.1430.282D9.820.2470.1982.1430.28280
E9.820.1830.1551.6770.22变形验算:表2.10变形验算楼层层高总抗侧刚度i层底水平地震力层间位移1/550备注43.3763940574.140.000750.000230.001818满足33.37639401141.110.001490.000450.001818满足23.37639401535.840.002010.000610.001818满足14.47600001794.20.002360.000720.001818满足横向地震作用下框架内力分析根据以上各表的数据,用D值法计算如下:Mc下=V×y0hMc上=V×(1-y0)h表2.11柱端弯矩计算楼层柱号c下c上4B574.140.220.18353.3008.49937.815C0.2820.24753.30014.69344.673D0.2820.24753.30014.69344.673E0.220.18353.3008.49937.8153B1141.110.220.33353.30030.69961.351C0.2820.353.30041029776.694D0.2820.353.30041.29776.694E0.220.33353.30030.69961.3512B1535.840.220.53.30061.94661.946C0.2820.453.30071.8686.946D0.2820.453.30071.8686.946E0.220.53.30061.94661.9461B1794.20.2380.70454.400110.30661.69C0.2620.674.400153.97875.84D0.2620.674.400153.97875.84E0.238070454.400110.30661.6980
80
2-18地震力作用下的弯矩图()图2-19地震力作用下的柱子轴力及梁端剪力()柱端剪力V=(Mc上+Mc下)/H表2.12地震作用下柱端剪力层数边柱(kN)中柱(kN)414.0317.99327.8935.75237.5448.12139.0952.232.6风荷载表2.13B(E)轴柱反弯点位置层号h/m(1-y)h43.30.3670.18352.69450.605633.30.3670.33352.19951.100623.30.3670.51.61.6580
14.40.4950.70450.30023.0998表2.14C(D)轴柱反弯点位置层号h/m(1-y)h43.30.4950.24752.48330.816833.30.4950.352.1451.15523.30.4950.45251.80681.493314.40.660.671.4522.9482.6.1风荷载作用下内力计算:表2.15风荷载作用下B(E)轴6柱剪力及梁柱端M计算层号420.7476394167720.224.560.605612.292.7612.29335.1476394167720.227.731.1006178.5119.76248.1976394167720.2210.61.6516.9617.4936.74160.8976000181100.23814.493.099818.8444.9238.98表2.16风荷载作用下C(D)轴柱剪力及梁柱端M计算层号420.7476394214250.285.810.816814.434.753.0853.415335.1476394214250.289.841.15521.1111.375.2336.088248.1976394214250.2813.491.493324.3720.147.4608.692160.8976000198900.2815.952.94823.1647.0289.63114.27由以上表格绘出风荷载作用下的KJ-15内力的图,详见图2-21和2-22。80
表2.17变形验算:楼层层高总抗侧刚度Wj/kN层间位移1/550备注43.376394020.740.00030.000090.001818满足33.376394035.140.00050.000150.001818满足23.376394048.190.00060.000180.001818满足14.476000060.890.00080.000210.001818满足图2-20左风荷载作用下KJ-2弯矩图(单位:)80
2-21左风荷载作用下框架剪力及轴力图(单位:)80
表2.18内力基本组合表(框架梁AB)层 恒载活载左风右风左震右震不考虑地震荷载作用考虑地震荷载作用恒载起控制作用活载起控制作用左震右震 左风右风左风右风1层左M-116.43-19.7838.98-38.98123.636-123.636-72.71066-280.4191-46.24472-288.57128-75.6825-151.6935V106.0123.2910.15-10.1533.3-33.3193.9097137.9657192.452127.184131.22385108.79235中M60.0921.023.445-3.4457.1-7.1107.685195.7571108.49494.57866.89887560.181125右M149.0522.2632.09-32.09109.446-109.446314.96694131.09766317.28108102.76692175.44975112.87425V115.3323.9910.15-10.1533.3-33.3207.1777151.2337204.616139.348141.08725118.655754层左M-58.562-17.6212.29-12.2937.815-37.815-64.5617-128.0909-57.8837-132.0011-48.65205-72.61755V76.74323.13.28-3.2810.13-10.13134.75025117.73185134.359114.504293.6832686.43446中M74.521.860.8-0.82.36-2.36123.9802120.0154122.3168117.691268.2876.107右M63.79121.410.69-10.6933.09-33.09134.8854579.29425138.937474.08177.4646556.61915V78.23724.183.28-3.2810.13-10.13137.82555120.80715137.6638117.80995.7579488.5091480
表2.19内力基本组合表(框架梁BC)层 恒载活载左风右风左震右震不考虑地震荷载作用考虑地震荷载作用恒载起控制作用活载起控制作用左震右震 左风右风左风右风1层左M-18.22-9.0711.21-11.2138.254-38.254-1.35224-65.618962.92692-72.05092-9.54975-31.40925V33.4956.098.97-8.9730.6-30.676.8904525.4824578.70818.73247.1826527.35895中M12.9455.26000022.6305522.6305522.89822.89814.017514.0175右M18.1229.0711.21-11.2138.254-38.25465.486661.2199471.93332-3.0445231.321059.46155V33.4956.098.97-8.9730.6-30.676.8904525.4824578.70818.73247.1826527.358954层左M-22.538-9.553.74-3.7411.582-11.582-30.05642-49.51418-29.06524-51.76596-20.9352-28.2282V36.4356.092.99-2.999.48-9.4863.1186547.1922561.538442.957643.5735536.96565中M15.455.74000026.482726.482726.57626.57614.35516.488右M22.5389.553.74-3.7411.582-11.58249.5141830.0564251.7659629.0652428.228220.9352V36.4356.092.99-2.999.48-9.4863.1186547.1922561.538442.957643.5735536.9656580
表2.20内力基本组合表(框架柱)轴压比不小于0.15时内力基本组合表(框架柱)轴压比不小于0.15时 恒载活载左风右风左震右震不考虑地震荷载作用考虑地震荷载作用恒载起控制作用活载起控制作用左震右震 左风右风左风右风1层B柱柱顶M69.75411.72-18.8418.84-61.6961.6989.8279121.479184.2872115.93848.43184136.747N705.823145.658-29.3429.34-139.93139.931070.961120.2511026.2631075.554601.9787893.0331柱底M34.8775.36-44.9244.92-138.29-138.2914.6039590.0695511.623687.0892-107.767-107.767N747.007145.658-29.3429.34-139.93139.931126.5591175.851075.6841124.975641.5154932.5698 V-23.78-414.5-14.539.09-39.09-23.843-48.203-21.956-46.31615.9048-65.4024C柱柱顶M75.9597.74-23.1623.16-75.8475.8490.67545129.584382.5324121.4412-2.23776155.5094N859.637148.548-4.614.61-8.948.941302.2151309.9591235.6591243.404887.257905.8522柱底M37.983.87-47.0247.02153.978153.97815.568894.562411.497290.4908198.4555198.4555N900.821148.548-4.614.61-8.948.941357.8131365.5581285.081292.825926.7936945.3888 V-25.895-2.6415.95-15.9552.23-52.23-24.1475-50.9435-21.372-48.16828.1928-80.445680
2.7框架截面设计2.7.1框架所用材料框架梁采用强度等级为C30的混凝土(,,);受力主筋采用HRB335级钢筋();梁中箍筋采用HPB235级钢筋()。框架柱采用强度等级为C30的混凝土(,,),底层柱局将强度局部提高到C35(,,);受力主筋采用HRB335级钢筋();柱中箍筋采用HPB235级钢筋()。柱混凝土强度采用C30,fc=14.3N/mm2ft=1.43N/mm2梁混凝土采用C25,钢筋采用HPB235fy=210N/mm2fyk=235N/mm2HRB335fy=300N/mm2fyk=335N/mm22.7.2框架柱截面设计轴μN=N/fCAC=0.23≤[1.05]柱轴压比满足要求2截面尺寸复核取h0=600mm-35mm=565mmVmax=80.4456kN因为hw/b=565/600=0.94≤4所以=0.25×1.0×14.3×600×565=1212kN>80.4456kN3正截面受弯承载力计算柱同一截面分别承受正反向弯矩,故采用对称配筋B轴柱=0.25×14.3×600×565×0.53=2669.28kN由底层柱的内力组合表可见Nb=2m>F1=322.672kN符合要求。2)变阶处截面bz1+2h1=(1+2×0.5)m=1.9m<b=2m>F1=322.672kN符合要求。80
2.8.7基础底板配筋计算1)计算基础的长边方向,I-I截面柱边地基净反力III-III截面:比较AsI和ASIII,应按AsI配筋,在平行于l方向3m宽度范围内配12φ14@250(As=1847mm2>1833mm2)。2)计算基础的短边方向,II-II截面Ⅳ-Ⅳ截面80
比较AsII和ASIV,应按AsII配筋,但面积仍较小,故在平行于b方向2宽度范围内按构造配12φ12@140(As=1356mm2>1278.99mm2)。80
80
3施工组织设计3.1编制依据施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。编制依据:1、青岛理工大学琴岛学院土木工程系毕业设计任务书及指导书;2、现行国家有关规范、标准、规程;3.2工程概况3.2.1建筑总体概况工程名称青岛海岸阳光宾馆设计设计单位:青岛理工大学琴岛学院土木系建设单位:青岛市某建筑公司监理单位:青岛市某监理公司地理位置:该工程位于青岛市内。建筑面积:建筑面积3563.4㎡,占地面积1000㎡。建筑总长度为53.4m,总宽度为21.5m。建筑物共4层,一层层高为4.4m,二至六层高为3.3m,建筑总高度14.3m,室内外高差为0.5m。项目特点:该工程为框架结构,主体全部现浇,基础采用柱下独立基础。3.2.2工程地质概况:表3.1各岩土层力学指标汇总表层号岩土层名称()模量()容重()厚度()1素填土--17.80.72粉质粘土2907.6/18.60.7~2.03含粘性土粗砾砂39018.7/20.23.0~4.04花岗岩强风化带98039/22.02.0~3.380
3.2.3水文地质概况:最高地下水位-3.2,常年地下水位-3.9,无腐蚀性。3.2.4建设地点的地理情况:地形较平坦,无障碍物影响施工,周围空地可供施工使用,地下无埋设物,场地类别为二类。3.3荷载1,使用荷载:按照《建筑结构荷载规范》(GB50009-2010)选用(按50年计)。屋面为不上人屋面。2,基本风压、基本雪压及抗震设防按规范查取。3,场地类别为Ⅱ类。3.4技术经济条件3.4.1交通运输条件:本工程在市区,可利用永久性公路,运输工具为汽车。3.4.2技术装备情况:机械化施工站,具有各种建筑机械及设备。3.4.3现场水电情况:工地附近有自来水管网和高压线可供使用。3.4.4材料及劳动力供应情况:均可满足工程施工要求。3.4..5定额选用:建筑安装工程统一劳动定额,山东省建筑工程预算定额。3.4.6土建工程期限:2013年5月1日~2013年12月30日3.5工程施工条件及特点本工程施工现场场地已经平整,场地宽敞,施工用电由场区外引入,场区内沿环形主干道即将建成变配电房三座;建设方提供用水,并沿环形主干道铺设自来水供水管道。并充分利用现有施工场地合理进行临时设施及机械设备的布置,以保证施工的正常有序的进行。3.6土方工程(1)土方开挖按照由北向南,由东向西的顺序进行。(2)本工程土方量较大,由于施工现场较狭小,不具备存土能力,因此本工程土方需外运。(3)基坑开挖深度最深为1.7m。(4)机械挖土至基底标高上300mm处停止,留置200mm80
厚土方由人工开挖清除,以免扰动基地持力土层。清槽时,由民工配合测量人员共同进行,标高由水准测量控制,一台挖掘机配合5-7名民工,由挖掘机将土挖走。清除的土用铁锹直接推铲或用手推车运到至挖土机回旋半径之内。(5)挖土时,由测量员指挥民工按厚度推铲土层,严禁超挖。为了准确控制清槽土层厚度,可由测量员事先在槽底设定厚度标记。3.7测量工程3.7.1轴线控制网的建立依据规划局标定的A、B、C、D四个红线坐标点、总平面图中原建筑物的自身尺寸和三个坐标点以及和新建筑物的平面几何关系推算出新建筑物的轴线位置和建筑物大角坐标,用经纬仪进行闭合校测、引测到施工现场,在每个分区保证两个方向各有一条控制轴线,以1-1、4-4、6-6、7-7、13-13、15-15A-A、B-B、C-C、D-D、轴为基准,在距各轴线1000mm处向建筑物内侧引出各轴的轴线控制线。建立“井”轴线控制网,将轴线控制线延长至距槽边3m左右钉设控制桩,作为定位控制线。图3-1轴线控制网示意图3.7.2高程控制网的建立根据测绘院提供的高程控制点BM1、BM2作为永久控制点,使用水准仪,采用附合测法,将水准点引测到现场周围永久性建筑物上,建立高程控制网。3.7.3基础放线基础垫层打完后,进行基础放线(撂底),架立经纬仪于坑边的轴线控制桩,向下投测。“两点间通视法”如图所示:图3-1两点间通视法示意图每个分区保证四条控制轴线,呈“井”字型布置。基础放线时,墨线有:主要轴线、模板30cm控制线、墙(柱)身线。待拆模后,建筑50cm控制80
线要及时弹出,为下层顶板支模提供基准。3.7.4±0.000以上部分施工测量放线(1)轴线竖向传递待基础施工完毕,出±0.000以后,采用外控法向上传递轴线;由于地上部分新建建筑物北侧与原建筑物相连,无法外控,使用激光铅直仪内控轴线。内控法的具体做法:基础底板放线完毕,待支顶板时在模板上留洞,位置为13轴1000mm控制线与P轴1000mm控制线,和7轴1000mm控制线与P轴1000mm控制线交点处,留洞尺寸为100mm×100mm。打完顶板混凝土放线时,架立激光铅直仪于基础底板控制线交点留洞处,竖直向上投测。方法如下图图3-2内控法施工示意图(2)高程控制当结构出地面时,重新以测绘院给定的BM水准点校核建筑±0.000高程,无误后,在新建建筑物首层外墙上清晰弹出+50cm水平控制线,便于日后向上传递高程。高程传递时使用50m钢尺沿外墙竖直传递。不得逐层传递,必须以首层+50cm控制线为准。(3)施工测量精度控制现场测量放线时,要遵循:以精定粗、以长定短、以大定小的工作原则。钢尺量距精度:≤±1/10000角度测量精度:≤±20″楼层竖向标高:≤±3mm/层80
3.8钢筋工程3.8.1钢筋接头连接形式钢筋接头连接采用搭接连接、直螺纹连接、冷挤压连接和闪光对焊连接。表3.2钢筋接头连接形式钢筋连接形式钢筋规格使用位置搭接接头≤Ф16钢筋外墙、剪力墙闪光对焊接头Ф16钢筋A区基础底板直螺纹接头Ф18-Ф32钢筋粱、柱、墙套筒冷挤压Ф18~Ф28地下室框架柱3.8.2钢筋加工(1)钢筋调直:I级钢筋采用冷拉机械调直。(2)钢筋下料1)采用钢筋切断机将同规格钢筋根据不同长度长短搭配、统筹安排,先断长料,后断短料,减少损耗。钢筋下料时避免使用短尺量长料而产生累积误差。2)对于机械连接和焊接钢筋的切断,使用无齿锯下料。3)在切断过程中,发现钢筋有劈裂、缩头或弯头等,必须切除。(3)钢筋成型采用钢筋弯曲机进行钢筋弯曲、钢筋弯曲时用石笔将弯曲点位置标记在钢筋上,弯曲后钢筋未端的弯钩直径不小于钢筋直径的2.5倍,且弯曲点处不得有裂缝,对于II级钢筋不能反复弯曲。3.8.3钢筋绑扎(1)基础底板根据设计图纸中的钢筋位置间距,弹好钢筋的分档标志,摆放底板下层钢筋。先摆放集水坑部分的下层筋,再摆放连接大面积的下层筋。摆放钢筋时先摆放短向(东西方向),后摆放长向(南北方向)。下层钢筋绑扎好后放置35mm混凝土垫块,间距1.5m梅花型布置,然后摆放通长钢筋马凳。(2)梁1)基础梁钢筋接头的位置:下铁在跨中L/3范围,上铁在柱两侧L/3内(L为跨长)。基础梁的箍筋从柱边50mm处布置,在有次梁的位置附加箍筋。2)框架梁80
部分框架梁上筋在支座处不能拉通的应分别锚入柱或墙内40d。横向框架梁上部主筋放在纵向框架梁上部主筋之上,下部主筋放在纵向框架梁下部主筋之上。当梁外皮与柱外皮或墙外皮齐平时,梁主筋应放置在柱主筋或墙主筋之内。(3)框架柱1)先连接柱主筋,套筒冷挤压竖向钢筋接头连接完成后,验收合格后方可进行柱钢筋绑扎。柱筋有位移的按1﹕6调整到位。2)在柱子竖筋上,按图纸要求间距画好线,标明箍筋间距。柱箍筋加密区高度≥柱长边尺寸且≥柱净高/6:A区为500mm;B区为800mm;C区1000mm;D区为1150mm;E区为900mm。套箍筋时,应注意箍筋开口处相互错开。绑扎柱主筋应与箍筋角部绑扎到位,中间主筋要紧贴箍筋,箍筋要绑水平,绑丝头朝向柱内。柱3374绑完后,应进行定位调整,使其方正垂直,标高到位。(4)墙体(柱)根据位置线绑扎连梁钢筋及墙体、柱子筋。地下室外墙筋一次性绑扎到±0.000。双排钢筋网片之间拉结筋φ8@400,梅花形布置;绑扎定位采用梯形筋;使用塑料卡保证保护层厚度,间距≤1.0m布置。墙体水平筋在两端头、转角、十字节点等部位的锚固长度及洞口周围加强筋等均应符合设计要求,锚在端柱内的剪力墙水平钢筋应垂直弯锚。(5)顶板(梁)次梁主筋位置:次梁的上下筋分别在主梁上下筋之上。(E区:次梁包在主梁内,次梁的上筋在主梁的上筋之下,次梁的下筋在主梁的下筋之上;框架柱、墙与框架梁边平时,梁外侧钢筋应放在柱、墙内侧。)隔墙下部无次梁时则在墙下的板底附加3Ф16钢筋,以上附加筋要锚入两端的梁内。支座两边梁宽不同时,将无法直通的钢筋弯锚入柱内。顶板钢筋绑扎时先在模板上弹好主筋、分布筋间距,摆放钢筋时先摆放受力筋,后放分布筋。弯勾朝向一致。钢筋型号、规格要严格按图纸施工。钢筋绑扎完毕后,严禁上人踩踏,(6)本工程构造及抗震均要满足《建筑物抗震构造详图》(94G329)及《混凝土结构施工图平面整体表示方法制图规则和构造详图》(00G101)的要求。3.8.4定位措施楼板、梁钢筋、柱、墙体、梁侧等部位采用专用高强度定位卡具塑料垫块。(1)柱钢筋定位在距板面1000mm高处和模板上口设定距框,来保证主筋位置及保护层厚度,采用塑料垫块控制保护层厚度。(2)梁钢筋两排主筋间采用同直径的钢筋垫块隔开,同排主筋间采用塑料垫块保证净3474距。上部下排钢筋采用火烧丝绑扎固定,保证高度。保护层厚度控制采用塑料垫块。(3)墙体钢筋80
采用绑扎竖向“梯子筋”的方法定位,根据墙体长度,按1.5m的间距与墙体钢筋同时绑扎。在梯形筋上、中、下部各设一道长度比墙体宽度小2mm(考虑到混凝土浇筑时模板的微量变形)的顶模筋,控制保护层;同时在墙体钢筋上间距1.0m,梅花形设置塑料垫块,控制保护层厚度。3.8.5预应力钢筋工程本工程采用有粘结力预应力,采用一端张拉,采用Ф22钢筋。预应力筋选用低松弛高强钢绞线,fptk=1860MPa,直径为15.24mm,设计控制应力为,0.70fptk。预应力张拉端及锚固端做法应符合现行标准《混凝土结构工程施工及验收规范》、《预应力筋锚具、夹具和连接器》及《预应力筋用锚具、夹具和连接器应用技术规程》的规定。当混凝土强度达到100%设计强度后,方可张拉预应力筋,张拉后在波纹管内灌M20水泥砂浆,待灌浆强度达到100%后方可拆除梁下支撑,灌浆孔及出气孔位置由专业施工技术人员确定。3.9模板工程3.9.1基础反梁放基础反梁位置线,用白松板材作肋,中间穿对拉螺栓固定,竖向φ48钢管作背楞,反梁上口再加一道螺栓孔卡死,帮模采用竹胶板详见下图。3.9.2地下室墙模板(1)采用600宽组合钢模板配以100宽小钢模板散装散拆,用φ48钢管成对放置,并用φ14螺栓拉结固定。安装前要对墙和模板位置线及楼地面标高进行验收,根据控制线安装模板就位。(2)北侧与西侧护坡桩位置墙体支模因无操作面,采用单面支模,构造详如下图所示。3.9.3地上墙体采用整体大钢模(1)安装模板时必须按设计平面布置图中的编号对号吊装就位。安装一间固定一间。(2)由于穿墙螺栓不加套管,所以要在钢筋网片上焊接与墙厚等长度的钢筋定位。(或加套管)。(3)模板安装必须保证位置准确,立面垂直。发现不垂直时,可通过支腿下的地脚螺栓进行调整,地脚螺栓有效调整长度不超过150mm。(480
)为防止漏浆,所有模板拼缝处、门窗洞口模板与大模板接触处,模板下口应贴海绵条或适当材料塞严,但不可塞入墙体内,以免影响墙体断面尺寸。(5)模板校正调直后所有接口处加直芯带(连接板)加固处理。3.9.4框架梁模板主、次梁模板采用12mm厚竹胶板板配以木方龙骨和碗扣式脚手架支撑体系。多层板拼缝处(指拼角处)塞海绵条。主梁侧模采用50×100mm木方子作为龙骨,底模采用100×100mm木方作为龙骨。梁在支模过程中,拉水平通线,保证梁尺寸、位置的准确,并通过钢筋上的结构50线校核梁的底标高。梁跨度大于等于4m时,梁底按要求跨度4~6m的梁起拱1.2cm;6~8m的梁起拱1.5cm。做法见下图:图3-3梁模板图3.9.5框架柱模板地下室矩形框架柱采用12mm厚竹胶板板配以木方龙骨和碗扣式脚手架支撑体系。梁柱节点支模是支模的重点和难点,梁模与柱模相交处,采用梁模压柱模,保证节点顺直;梁、柱模拼缝处贴海绵条,保证缝隙严密不漏浆。做法见下图:80
图3-4梁柱接头模板3.9.6顶板配模采用12mm厚木胶合板做面板,支撑采用碗扣式脚手架。脚手架下垫50mm厚脚手板。根据计算支撑间距为900×1200mm。3.9.7门窗洞口模地下门窗洞口模板根据洞口尺寸加工成定型模板。3.9.8模板拆除模板尽可能及时拆除,有利于模板的周转和加快工程进度。拆模要掌握时机,应使混凝土达到必要的强度,混凝土的强度以同条件养护试块的抗压强度为准。拆模具体要求如下:(1)墙体、柱在混凝土强度达到1.2MPa以上,混凝土不掉角时开始拆除模板。3774梁底和板底模:跨度小于8m,混凝土强度达到设计强度标准值的75%以上才能拆模;悬挑结构混凝土强度达到设计强度标准值的100%才能拆模。(2)混凝土施工前,按设计、施工规范要求单独编制拆模技术交底,并实行拆模申请制度,经模板工长提出书面拆模申请,经技术负责人批准后方可拆模。(3)模板工程安装完毕,必须经检查验收后,方可进行下道工序。混凝土的浇筑必须按现行国家标准《混凝体结构工程施工及验收规范》规定办理。80
(4)模板工程拆除时,应将支撑件和连接件逐件拆卸。模板应逐块拆卸传递,拆除时严禁损伤模板和混凝土。(5)拆下的模板和配件应分类堆放整齐。3.10混凝土工程3.10.1现场搅拌混凝土施工(1)材料±0.00以下的结构混凝土中砂石料要有低碱活性报告,水泥、粉煤灰要有含碱量报告,确保混凝土中碱含量不大于3Kg/m3,尽量减小碱骨料反应产生的危害。砂、石料采用中砂,碎卵石。水泥选用P.O32.5以上水泥,水泥和外加剂要有准用证、合格证。(2)拌制计量:现场搅拌原材料计量要规范,砂、石料采用电子计量自动上料,水泥采用袋装,外加剂采用袋装,水采用电子流量计确定每秒流量,控制上水时间、上水量。袋装水泥进场检验合格,外加剂提前装袋。搅拌:严格控制搅拌时间,常温时搅拌时间≥120s,避免因搅拌时间过短而导致混凝土不均匀。混凝土坍落度控制在160~180mm。(3)输送:墙、柱、板、梁混凝土通过混凝土泵输送至作业面,柱混凝土浇筑时配合使用塔吊。输送泵管的立管和地面上的水平管相对固定,不进行移动,在顶板上预留洞口供立管通过并与结构固定牢固。为了避免泵管的振动影响钢筋的位置,泵管架设在专用钢管架上,不直接放置在钢筋骨架上。(4)浇筑不同强度等级混凝土同时浇筑:框架结构的柱、梁、板节点处,当柱与梁、板混凝土强度等级不一致时,应先浇筑柱子混凝土,强度等级与柱子混凝土同,要求浇筑至板面,并在节点混凝土初凝前浇筑周边梁、板混凝土。具体见下图:图3-5不同强度混凝土浇筑示意图框架柱混凝土的浇筑:80
浇筑柱子混凝土时,在底部先铺一层30~50mm同混凝土配比无石子的砂浆,以保证接缝质量。为了避免发生离析现象,混凝土自高处倾落时,其自由倾落高度不超过3.5m,如高度超过3.5m,设置串筒分层进行浇筑。墙体混凝土浇筑:墙体混凝土利用尺杆和手把灯进行控制,采用分层浇筑法,每层高度为50cm,浇筑高度至梁底上30mm,无梁部位至板底上30mm。硬化后将上口浮浆剔除。混凝土浇筑前先浇筑30~50mm厚同混凝土配比无石子的砂浆或减半石子混凝土,以防漏浆造成烂根及麻面。墙体浇筑时,门窗洞口两侧同时对称下灰,且两侧浇筑高度大体一致。墙、柱上口混凝土浇筑高度高于顶板、梁底标高30mm,以保证浮浆清除后墙、柱顶混凝土正好高于楼底板3~5mm。顶板、梁混凝土浇筑:顶板、梁一次性浇筑,浇筑时混凝土的虚铺厚度应略大于板厚,由人工铺摊后采用振捣器振捣,浇筑时严格控制顶板混凝土浇筑厚度,以每层板上50cm线为基准拉交叉线,检查控制混凝土浇筑厚度。振捣完毕后用木抹子抹平,混凝土面要求三遍搓毛,最后一遍应在终凝前(以手压法掌握),且沿同一方向进行拉毛,纹路一致。(5)振捣混凝土振捣主要选用Φ50振捣棒并配合Φ30振捣棒和平板振捣器。墙体、柱采用垂直振捣,随浇随振,振捣时应快插慢拔,振捣过程中上下略为抽动,至表面泛浆无气泡时移至下一振捣点,振捣上层混凝土时要插入下层50mm以消除两层间缝隙。柱头和梁较深,钢筋较密,因此采用斜向插振法从梁侧插入,柱头处选Φ30振捣棒,其余方法同墙、柱。板混凝土振捣采用振捣捧在板中拖动,间距30cm并配合双层网片处的插振,,振捣完成后用木抹子搓平。(6)养护墙、柱、梁拆模后用吸水性强、保湿性高的麻布袋包裹,浇水养护。楼板混凝土强度未达到1.2Mpa时不得上人,待可上人后开始洒水养护,保持混凝土表面湿润,普通混凝土养护时间不少于7d;有抗渗性能的混凝土,养护时间不得少于14d。(7)混凝土试块留置和试验砂石料、水泥外加剂等原材料进场后要先进行复试,各种强度的混凝土等级要提前15d向试验室申请。混凝土试块留置:按部位、强度留混凝土试块,并留取一定的标养试块及同条件养护试块,保证上人、拆模等的需要,同条件试块放置在同楼层中,标养试块放在现场标养箱中,现场试验室内设标养箱。80
3.10.2大体积混凝土施工本工程电梯底板混凝土属于大体积混凝土,厚度为1200mm。混凝土浇筑量约为1000m3。采用北京市第六建筑公司混凝土搅拌站的商品混凝土,为了避免温度应力引起的混凝土裂缝,保证混凝土的浇筑质量,采取如下措施。(1)浇筑为了确保底板混凝土不出现施工冷缝,确定每段混凝土用两台泵由中间向两边依次倒退作业,并采用“斜面分层、薄层浇筑、循序退打”的方法连续浇筑施工。各泵浇筑带前后略有错位,形成阶段式分层退打的局面,以达到提高泵送功效,简化混凝土泌水处理,确保混凝土上下层的结合。(2)振捣根据混凝土泵送时自然形成的流淌斜坡度,在每条浇筑带前、中、后各布置3道振动点。第一道布置在混凝土卸料点,第二道设置在混凝土的中间部位,第三道设置在坡角及底层钢筋处,分别负责出管混凝土、斜面混凝土、下层钢筋底部混凝土的振捣,确保上、中、下层混凝土振捣密实。(3)表面处理在混凝土浇筑后至初凝前,应按初步标高进行拍打振实后用长木尺抹平,赶走表面泌水,初凝至终凝前,用木杠拍打压实,紧跟着用木抹子抹平,避免出现微裂缝。(4)测温测温孔采用立体布置,垂直方向布置三道,底板厚1200mm,测温孔布置深度分别为800mm、600mm、400mm,测温点按顺序编号,每个测温孔预埋传感探头。并填写测温记录。(5)养护基础底板混凝土采用外加剂降低大体积混凝土内水化热,减小混凝土内外温差,提高混凝土抗拉强度,以承受外约束应力时的抗裂能力。覆盖一层塑料薄膜,薄膜内浇水,在塑料薄膜上覆盖麻袋片,覆盖必须严密,防止混凝土暴露,确保混凝土中心与混凝土表面温差、混凝土表面与环境温差≤25℃。养护过程设专人负责。3.10.3施工缝的留置与处理(1)施工缝处的留置基础底板不留施工缝。柱、墙的施工缝留在梁底和板顶上2-3cm。(2)梁、板施工缝梁、板留在跨中1/3范围内。(3)楼梯施工缝楼梯处将缝留在楼梯休息平台处500mmm位置。(4)再次施工前先将钢板网、板拆除,顶板剔除混凝土表面的水泥浮浆层、墙体凿毛剔除松动石子,露出石子,用水冲洗湿润并不得存有明水。浇筑前先在接槎处浇筑与混凝土同配比的水泥砂浆30~50mm厚,振捣密实。80
3.11回填土施工将外墙面清理干净后先进行外墙防水施工和外墙防水保护墙砌筑。并及时对基础周围基槽采用级配砂石进行回填,回填土随外墙防水保护墙的砌筑分层回填,每层250mm。采用平板振捣器振实,回填一层,振实一层。3.12架子工程根据本工程结构特点,采用双排单立管脚手架。基础部分结构施工搭设,为施工提供作业面和围护。地下室外墙防水施工时外脚手架待基础结构外脚手架拆除后另行搭设,同回填土、防水施工形成立体交叉流水作业。3.13砌筑工程砌筑方法采用一顺一丁砌法,砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌筑采用一铲灰、一块砖、一挤揉的“三一”砌砖法。砌砖时要跟线,“上跟线,下跟棱,左右相邻要对平”。水泥砂浆应随搅拌随使用,一般水泥砂浆必须在3h以内使用完,不得使用过夜水泥砂浆。3.14平屋面工程3.14.1屋面保温层(1)基层清理:施工前应将结构屋面上的杂物、灰尘清理干净。(2)弹线找坡:按设计坡度及流水方向,找出屋面坡度走向,确定保温层的厚度范围。(3)管根固定:穿结构的管根在保温层施工前,应用细石混凝土塞堵密实。(4)保温层铺设:铺贴前应根据结构屋面的实际尺寸,确定保温板的数量、规格及尺寸。铺贴时将100厚憎水珍珠岩保温板用沥青胶结料粘贴在已清理好的结构屋面上,粘贴后要注意对保温板的保护。80
3.14.2屋面找平层(1)基层清理:将结构层、保温层上的松散杂物清扫干净,凸出基层表面的灰渣等粘结物要铲平,不得影响找平层的有效厚度。(2)管根封堵:大面积做找平层前,应先将出屋面的管道根部处理好。(3)找坡度、定标高:根据坡度要求,拉线找坡,按1~2m的间距贴灰饼。(4)洒水润湿:应适当洒水润湿基层表面,以利于基层与找平层的结合,但不可洒水过多,以免影响找平层表面的干燥,并防止屋面防水施工后窝住水气,使防水层产生空鼓。(5)铺水泥砂浆找平层:铺抹砂浆应按流水方向进行,设置2cm宽的分格缝,分格缝间距6m,并且将缝与保温层联通。施工时将1:2.5水泥砂浆铺平,用刮杠刮平,找平后用木抹子搓平,铁抹子压光。待人踏上去有脚印但不下陷时,再用铁抹子压第二遍。(6)养护:找平层抹平、压实以后24h可浇水养护,充分干燥后方可进行屋面找平层的施工。3.14.3屋面防水及保护层(1)基层清理后在铺油毡前1~2d之间进行冷底子油涂刷,涂刷时采用滚刷蘸油仔细涂刷,厚度控制在0.5mm左右,要求均匀一致,无露白、不露刷、不出现麻点、气泡等缺陷。防水采用一层Ⅳ型45#和一层Ⅱ型25#SBS防水卷材,铺粘采用热熔法粘贴,用汽油喷灯烘烤卷材底面,使其涂盖层熔化后,立即将卷材滚动与基层粘贴,并用压辊滚压,排除卷材下面的空气,使之平展,不得褶皱,并应辊压粘结牢固。搭接缝处要精心操作,喷烤后趁卷材尚未冷却,随即用抹子将边封好,最后再用喷灯在接缝处均匀细致地喷烤压实。(2)天沟、檐沟一般做法:天沟、檐沟增铺一层卷材附加层,在与屋面交接处的附加层应该空铺,空铺宽度应为200mm,卷材收头要固定密封。女儿墙卷材收头直接铺压在防水卷檐下。(3)闭水试验:防水卷材施工后做保护层之前,应做闭水试验,将屋面蓄水并密存,在规定时间内防水卷材无渗无漏闭水试验即为合格。(4)做保护层:保护层为1:2水泥砂浆,外涂刷JS复合涂料保护剂(不上人屋面)。(5)地砖铺贴:上人屋面地砖铺贴要平整,不得有空鼓现象,缝隙一致,首先在水泥砂浆保护层上找规矩弹线,弹线尺寸要按砖材规格、允许缝宽和设计铺砖形式而定。弹线由中心向两边进行,尽量符合整砖模数,当尺寸不合整块砖的倍数时,可以截半块砖用于边角处。勾缝与擦缝应在24h内进行,用1:1水泥砂浆,要求缝隙密实,平整光洁。完毕24h后应洒水养护,时间不少于7d。3.15外墙装饰、装修工程80
本工程外墙面面砖选用浅驼色瓷砖。将凸出墙面的混凝土砂浆剔掉,用钢丝刷满刷一遍。墙面浇水湿润并吊线、套方、找规矩,贴出灰饼。刷界面剂,随刷随抹底灰,底灰厚5mm,配比为1:0.5:3水泥石灰膏砂浆,压实扫毛。隔天浇水养护,一般养护2~3d可进行镶贴。刷一道素水泥浆,用1:0.2:2水泥石灰膏砂浆做结合层,厚1.2cm。底子抹好灰后,卫生间墙面防水墙面的防水必须干透待完全干透后方可在防水层面上用界面剂与素水泥甩浆,待胶浆在墙面上完全凝固后方可进行镶贴。贴砖时,随贴随刷一道界面剂。面砖镶贴前应选砖预排,以使拼缝均匀,颜色一致,在同一墙面上的横竖排列,不宜有一行以上的非整砖。非整砖应排到次要部位或阴角处。将砖背面清理干净,使用前在清水中浸泡两小时以上,并待表面阴干后方可使用。找准标高,垫好底尺,确定水平位置及垂直竖向标志,弹好水平线,根据已弹好的水平线,稳好水平尺,作为镶贴第一排磁砖的依据,由下往上逐层镶贴,挂线镶贴,做到表面平整,不显接茬,接缝平直,特别是阴阳角必须垂直,但一面墙不能一次贴到顶,以防塌落,粘贴时随时用干棉纱将缝隙挤出的浆擦干净。在墙砖粘贴48h过后,检查墙砖无空鼓、歪斜、缺棱、掉角后,墙上酒适当水,把拌制好专用海菜粉,用抹子刮上砖缝,然后用刮板将海菜粉往缝里刮满、刮完、刮严,再用麻丝和擦布将表面擦净。3.16内墙装饰、装修工程本工程室内墙体水泥砂浆抹灰,水泥使用普通硅酸盐P.032.5水泥,砂采用中砂。抹灰前检查门窗框位置,并与墙体连结牢固,连结缝隙用嵌缝膏嵌填。墙表面的灰尘、污垢清理干净并洒水湿润。预埋预设铁件提前安装好,用水洇透后再用1:3水泥砂浆分层补抹平。为了防止填充砌块墙和框架混凝土表面抹灰层出现裂缝,在接缝处增加钢板网,抹灰施工前先做样板,经检查合格后再组织大面积施工。3.16.1内墙石材饰面工程(1)收料验货:验收石材要有专人负责管理,要按设计要求认真检查石材规格、型号是否正确,与料单是否相符,如果发现颜色明显不一致的要单独码放,以便退还给厂家。(2)基层清理:将基层表面的灰砂、油渍和油垢清除干净。(3)弹线找规矩:按照图纸要求,用经纬仪打出两个大角的20cm控制线,以便随时检查垂直度。预埋件采用12㎜厚钢板,预埋在混凝土墙内或采用螺栓将钢板固定在墙上。(4)利用废弃的大理石石材裁成10×10cm方块,在距石材左右边缘8cm处弹线,用环氧树脂胶将小石块粘在石材上。在小石块上开通槽,挂在龙骨的预埋件上小石块的粘贴位置。根据龙骨上预埋件的深度和宽度在小石块上开通槽。调整预埋件上的螺栓,使石材平整、牢固。(580
)石材粘贴:安装方式为从下至上,横向一层一层往上安装,首先按图纸要求,安装好第一排石材挂件,上部挂件只需用手拧紧螺母,底部挂件螺栓用活扳子拧死,通过试装石材正确无误后,再在石材的底部两个挂件方孔内,注满环氧树脂胶,然后压入已安装好的底部挂件上,同时把上面两个挂件套入石材上面两个安装孔内同时拧紧上部两个石材挂件连接螺栓,并在安装孔内注满环氧树脂胶,且随时校正其平整度,平整度确认无误后,再在石材挂件与石材内侧面相接处滴上瞬间强力粘合剂502胶,让其固定以保证在环氧树脂胶在未达到胶结强度时,进行下一块石板材施工,以此方法连续施工。(6)嵌缝、磨光花岗岩的板缝用水泥浆搓填、清洗、打蜡、养护。3.16.2立邦漆饰面墙(1)检查及清理墙面是否按设计及规范要求施工完毕。(2)在基层上满刮石膏腻子灰浆,每次厚度小于0.5mm用砂纸打磨平整,用砂布擦干净表面。腻子刮涂的遍数根据墙的平整度而定。(3)把涂料充分搅拌,使之均匀方能使用,使用过程仍需继续搅拌,涂料在使用过程中不能任意加水稀释;否则将影响涂膜强度。(4)用毛刷、排笔勤刷、短刷,初干后不可反复涂刷。涂刷方向长短应一致,涂刷三次盖底,最后刷一遍面涂。(5)刷涂料时,室内温度太低时,不能施工,施工最低温度为5℃,在涂刷后,凡使用过的刷子、羊毛滚子、容器等应放在清水中清洗,以便下次再用。3.16.3壁纸粘贴(1)基层处理:裱糊前,将基体或基层表面的污垢、尘土清除干净,泛碱部位用9%的稀醋酸中和清洗。基层上不得有飞刺、麻点、砂粒和裂缝,阴阳角应顺直。基层清理后,在基层上刮腻子,磨砂纸。腻子为乳白胶:羧甲基纤维素:滑石粉=0.8:2:10。(2)刷底油:底油材料为松香水:酚醛清漆=0.5:1,调合均匀,涂刷一遍。(3)刷底胶:用1:1的界面剂胶水溶液等作底胶,涂刷基层表面。(4)分幅弹线:首先在室内正面向室内死角按壁纸幅面排幅,阳角处包角,阴角处搭接,并按分幅计划弹上垂线,并编号注明,作为裱糊的基准线。(5)裁纸:根据墙面分幅尺寸,按壁纸图案拼花要求裁好纸,编上相应的号码,两头预留30-50mm余量备裁切,平放待用。(6)壁纸湿润:将裁好的壁纸反卷好,放在清水槽内浸泡2-5min,取出,抖掉浮水,静置15-20min备用。(7)刷胶粘剂:先将案板擦净,将裁好的壁纸背面向上放平,用大扁毛刷均匀涂刷,并按500mm长一段,胶面对胶面,背面对背面折叠成一摞备贴。(8)粘贴:将刷胶后成摞的壁纸,展开第一个折叠部分,贴于墙上,沿基准线垂直(水平)贴于墙上,用塑料刮板刮平,赶出气泡和多余的胶粘剂,用干净毛巾将壁纸缝擦净,最后用壁纸刀割去多余部分。若自然边对花的壁纸,则对花后纸边对严即可,若自然边不齐,不能对自然边拼缝,则用抽刀法搭缝粘贴,即两幅纸对花后重叠一点粘好,用长尺杆、壁纸刀沿搭接重叠部分的中线一刀切断,撕掉切下的两个纸边,用刮板将纸缝刮平,对严即可。阳角处包角贴实,阴角处搭缝贴,缝头留在背光面。80
3.17吊顶工程本工程采用石膏板吊顶。(1)根据楼层标高水平线,根据设计标高,沿墙四周弹顶棚标高水平线,在墙上划好龙骨分档位置线,在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装Ф8吊筋,吊筋与预留的预埋铁件焊接,间距为900-1200mm。(2)采用U50、U60轻钢主龙骨,龙骨间距为不大于1200mm。主龙骨用与之配套的龙骨吊杆与吊筋安装,安装完后进行调平处理。边龙骨水泥钉固定,固定间距在300mm左右,次龙骨选用U50轻钢龙骨,间距为600mm。横撑龙骨垂直于次龙骨采用平面连接件与次龙骨连接,安装位置在石膏板接缝处,安装完毕再次进行凋平。饰面板选用9.5厚石膏板,石膏板与轻钢骨架固定的方式采用2×25自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装石膏板。自攻螺丝间距为200-300mm,边沿150-170mm。将石膏板之间接缝用缝膏嵌缝,并用砂纸打磨平整,然后进行饰面涂料。3.18楼、地面工程3.18.1石材地面(1)将基层表面的积灰、油污、浮浆及杂物等清理干净,如局部凹凸不平,应将凸处凿平,凹处用1:3砂浆补平。根据设计图纸要求在房间四周墙上排尺取中,然后依取中点在地面垫层上弹出十字中心线,用以检查和控制饰面板块的位置,并将底线引至墙面根部。(2)拼花图案地面铺前进行试拼,调整颜色、花纹,使之协调美观。试拼后逐块编号然后按顺序堆放整齐。为检验板块之间的缝隙,核对板块与墙面、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把大理石板块排好,试排好后编号码放整齐,并清除砂带。将饰面板材各铺一条,以便检查板块之间的缝隙,镜面板接缝采用硬拼缝,并核定板块与墙面、柱根、洞口等的相对位置,找出二次加工尺寸和部位,进行划线加工。3.18.2卫生间楼面施工作法卫生间楼面的施工质量的好坏主要取决于卫生间找平基层与防水层的结合质量,防水层与保护层的结合质量,保护层与云石面层的结合质量。在地漏位置按下图施工:80
图3-6地漏安装示意图3.19门窗工程3.19.1铝合金门窗安装在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,并用经纬仪进行校正。门窗口的水平位置应以楼层+1m水平线为准,往上反,量出窗下皮标高,弹线找直。按设计要求将披水条固定在铝合金窗上,应保正安装位置正确、牢固。根据已放好的安装位置线进行安装,并将其吊正找直,无问题后方可用木楔临时固定。与墙体固定时,用射钉枪将固定用不锈钢连接铁件与墙体进行固定,铁脚至窗角的距离不大于180mm,铁脚尖距小于600mm。铝合金门窗固定好后,应及时处理门窗框与墙体缝隙,可采用保温材料填塞缝隙,外表留5~8mm深槽口填嵌缝膏,严禁用水泥砂浆填塞。在门窗框两侧进行防腐处理后,将窗框四周的缝隙同时填嵌,填嵌时用力不宜过大,防止窗框受力后变形。将预留门洞按铝合金门框尺寸提前修理好,在门框的侧边固定好连接铁件,门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将门框与墙体预埋件固定。在用保温材料填嵌门框与墙体之间的缝隙,最后用密封膏填嵌墙体与门框间的缝隙。根据地弹簧的安装位置,提前剔洞,将地弹簧放入剔好的洞内,用水泥砂浆固定。地弹簧安装必须保证地弹簧座的上皮与室内地平一致,地弹簧的转轴轴线与门框横料的定位销轴心线一致。门框扇的连接是用铝角码的固定方法,具体作法与门框安装相同。待浆活5174修理完,交活油刷完后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固。3.19.2木门安装·安装时应根据门的尺寸、高度、安装位置和开启方向,在墙上、地面上划出门框的位置线。以1m水平线为依据,为保证相邻门框的顺平和墙面交圈,在墙上拉小线找平,找直。并用水平尺将线引入洞内,作为立框时的标高,再用线坠校正吊直。根据室内+1m水平控制线检查门框安装的标高尺寸,用木楔将门框临时固定,有贴脸的木门立框时,应与抹灰面齐平,最后用1:380
硬性砂浆填缝。先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向,然后检查门口尺寸及高度是否正确,边角是否方正有无串角,再将门扇靠在框上划出相的尺寸线,如果门扇太大,应根据门框尺寸将大出的部分刨去,若门扇小应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子钉牢,钉帽要砸扁,顺木纹送入框内1~2mm。合页安装时应先拧紧一个螺丝,然后关上门检查缝隙是否合适,口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。门扇开启后碰墙,为固定门扇位置,应安装门碰头,对有特殊要求的关闭门,应安装门扇开启器。五金安装应符合设计图纸的要求,不得遗漏,一般门锁、碰珠、拉手等距地面高度为95~100cm。3.20雨季施工根据进度计划,该工程基础工程和主体结构施工在雨季来临之前编制详细的施工方案。1加强领导成立雨季施工领导小组,组织全体员工学习雨季施工知识,组织贯彻实施雨季施工措施。建立气象预报制度,及时掌握气候变化情况。2将现场坑洼处填平,根据现场地形确定向排水方向,找好坡度,防止场内积水。现场内临时道路要按0.5%左右起拱,主要道路的路面全部硬化。3雨季来临前,水泥库、器材库房、木工棚等做好防雨、防潮准备,各种材料现场临时码放时,底部垫好木方,做好排水准备,并用塑料布或彩条布覆盖好,防止长期受雨淋、浸泡而变形。4为防止地面水流入地下室、基础、地下管沟及室内,雨季前提前将所有的出入口、洞口、管口等封堵好。5提前备足苫布、塑料布、防水卷材等各种防雨用材料,准备好抽排水用的水泵及其他有关器材。6现场各种机电设备(如配电箱、闸箱、电焊机等各种电机)搭设雨棚,电源线要绝缘良好,漏电保护装置要可靠,要有可靠的接地和防雨淋措施。3.21保证工期措施(1)明确工期目标,在基础施工中划分五个区,即A、B、C、D、E。结构阶段以B、C区进度为中心抓住这一主线安排施工。建立调度会议制度,每两天召开一次现场会议,及时检查,及时发现问题,及时解决。(2)严格质量检查制度,要求一次验收合格,不发生返工现象。加强成品保护,防止损坏成品,造成重修窝工现象。在操作技术上明确质量要求,一线操作者心中有数,如发生不可抗拒的原因,造成施工进度变化,有关人员立即进行计划调整,以确保总进度计划不变。(380
)科学管理,安排合理的施工顺序,根据结构施工位置划分不同的施工流水段,编制科学、合理、直观的进度计划,让广大参施人员掌握并实施。提高工作效率,加快施工进度,抓住主要工序,合理安排劳动力,实现立体交叉施工。(4)加大机械化施工程度,提高各工种劳动力的工作效率,如选用先进的、性能较高混凝土输送泵、塔吊和其他设备。为加快施工速度计划每天平均450人左右,高峰期为600~800人左右。(5)地下室结构竣工验收后及时插入装修施工,肥槽回填土时不单占作业时间,缩短工期。(6)混凝土配制主要墙、柱加高效早强剂,减少拆模时间,地下室及主体结构按结构“长城杯”标准组织施工。(7)采用先进可靠的冬期施工技术,编制冬施方案,组织冬期施工,保证施工连续进行。(8)编制切实可行的雨期施工措施,保证质量前提下顺利施工。(9)暖卫电气等设备安装与其他各分部工程配合穿插作业,同步进行,不占用整体工期。(10)运用AutoCAD专业制图软件,在技术交底中做到规范、严整。(11)根据工程实际,尽量采用建设部推广的“新材料、新工艺、新技术和新设备”,制定先进的施工方案,最大限度的提高工作效率,缩短工作时间。3.22安全防护措施严格按OHSAS18000安全认证体系进行现场安全管理。3.22.1建立健全现场安全生产管理制度生产管理机构见表3.3,成立以项目经理为组长的安全领导小组,负责组织、协调工地安全管理工作,实行专职安全员和安全值班制度,加强安全设施检查工作。表3.3生产管理机构组长:项目经理副组长:生产经理技术员安全员工长分包单位经分包单位工80
3.22.2防护(1)周边防护建筑主体立面实行密目网全封闭。(2)深基坑安全防护1)土方开挖时,按选定位置留置马道搭设空间。2)基坑上口设置红白相间的水平警示护栏两道,高度为0.6m、1.2m。3)基坑北侧护坡桩施工中,对原三层宾馆进行监控,发现异常立即采取措施进行保护。(3)交叉作业安全防护1)各工种进行上下立体交叉作业时,不得在同一垂直方向上操作。下层操作必须在上层高度确定的可能坠落半径范围以外,不能满足时,设置硬隔离安全防护层。2)模板、脚手架等拆除时,应由专业人员进行操作,下方不得有其他人员,并设专人监护。3.23环境保护措施成立环保工作领导小组,落实现场环保管理人员,明确环保责任制,环保人员要定期对工地进行环保检查,对不符合环保要求的采取三定原则(定人、定时、定措施),予以整改,落实后做好复查工作并填写记录。3.23.1防止噪声污染措施(1)施工时采用安全网进行围档,在施工作业层挂防尘网封闭。(2)混凝土浇筑采用低噪声振捣设备,加强设备的维修、保养,及时加油润滑。(3)塔吊指挥配套使用对讲机,不用哨子。(4)高噪声设备实行封闭式隔音处理,如结构阶段的木工房等。(5)车辆进入现场时速不得超过15km,不得鸣笛。(6)监控材料机具的搬运,轻拿轻放。(7)加强对职工的教育,严禁大声喧哗。(8)现场把混凝土搅拌、泵送等噪声源封闭在作业棚内。3.23.2防止大气污染措施(1)大门口设专职卫生清扫员,随时洒水清扫现场卫生;出场车辆先清扫轮胎后再开出场外;搅拌机设在搅拌棚内,地泵设在棚外,采用喷淋降尘处理。(2)施工现场裸露地面全部进行硬化处理,现场内设专人进行清扫,定时洒水降尘。(3)现场内施工垃圾采用袋装集中下运,并在现场做短时间堆放,及时组织车辆运走,保持场内整洁。80
3.23.3防止水污染措施(1)在搅拌机前台和输送泵处设置沉淀池,废水沉淀后循环使用,施工污水严禁流出施工区域;施工现场临时食堂下水设置简易隔油池,定期清理。(2)采用商品混凝土浇筑时,在门口设置冲洗站,混凝土罐车在院内冲洗后离场,冲洗水排入集水坑内。80
结论本次毕业设计历时一四个月,通过指导老师的悉心授教和同学通力合作,使我按时按量地完成了老师规定的设计任务。我认真完成了以下内容:建筑施工图、结构施工图、手算一榀框架的结构计算书、手绘一榀框架和基础的配筋图、编写施工组织设计书以及施工进度计划网络图、施工平面布置图。这次设计使我重新温习了大学四年所学的专业基础知识,并研读了与设计有关的规范,熟悉了它们的使用,基本掌握了规范的使用环境条件。另外,通过本次设计,我对CAD、天正、PKPM等专业软件的操作更加熟练自如,这将有利于我以后的设计工作。经历本次毕业设计,不仅使我加深了对专业知识的理解和运用,同时也学到了其它相关方面的知识。这是我第一次将大学所学理论知识系统完整地与实际设计相结合。期间也不免出现了各种问题:比如实践经验不足、相关的设计常规不了解和设计逻辑连贯性差等,缺乏一个系统整体的概念,但是在老师的指导和同学的探讨中都基本得到解决。在艰辛的设计过程中我同样收获了许多,不仅仅是专业学习方面的,对个人的素质都有了提高。我真正懂得了作为一名土木工程师,不仅要有过硬的专业技能,还要有高度的责任感和能吃苦耐劳的工作精神。虽然设计的过程中我们遇到了一些困难和挫折,但对即将步入社会的我们而言这绝对是一次难得的锻炼机会。80
80
致谢随着毕业设计的结束,大学四年的学习就快结束了。在校期间我不仅学到了完善的专业知识,自己各方面的能力也得到了很好的锻炼,在这要感谢学校给我学习的机会,感谢老师对我的辛勤培育。在本次毕业设计的过程中笔者得到了指导老师的悉心指导,使我的毕业设计能够顺利地完成。在我有设计方面的问题时他们总是不厌其烦,耐心地给我讲解,另外生活和工作上也得到恩师的鼎立帮助。感谢各位专业老师,你们渊博的知识、严谨的治学态度、宽容的学术胸襟和诚恳的为人作风都是我学习和工作的榜样,你们循循善诱的教导和不拘一格的思路给予我无尽的启迪。80
80
参考文献1沈蒲生.混凝土结构设计[M].北京:高等教育出版社,2005:18-26,197-215.2GB50009-2001,建筑结构荷载规范[S].北京:中国建筑工业出版社,2002.3沈蒲生.混凝土设计原理[M].北京:高等教育出版社,2005:132-158.4吕西林.高层建筑结构[M].武汉:武汉理工大学出版社,2003:58-62,118.5陈文琪,罗国强,邓铁军.房屋建筑工程毕业设计指南[M].长沙:湖南科学技术出版社,1996:110-155.6GB50010-2002,混凝土结构设计规范[S].北京:中国建筑工业出版社,2002.7赵明华.土力学与基础工程[M].武汉:武汉理工大学出版社,2000:179-184.8朱保良.直线·圆旋楼梯结构配筋设计手册[M].安徽科学技术出版社,1998:35.9应惠清.土木工程施工[M].上海:同济大学出版社,2004:25-69.10刘长滨.土木工程概(预)算[M].武汉:武汉理工大学出版社,2004:75-86.11混凝土结构计算图表(中南建筑设计院)[S].北京:中国建筑工业出版社,2002.1203G101-2,混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土板式楼梯)[S].北京:中国建筑标准设计研究所出版,2003.13杨志勇,董晓峰.工民建专业毕业设计手册[M].武汉:武汉工业大学出版社,2004:26-34,69-35,252-288.80
80
附录ConstructionEngineeringConstructionengineeringisaspecializedbranchofcivilengineeringconcernedwiththeplanning,execution,andcontrolofconstructionoperationsforsuchprojectsashighways,buildings,dams,airports,andutilitylines.Planningconsistsofschedulingtheworktobedoneandselectingthemostsuitableconstructionmethodsandequipmentfortheproject.Executionrequiresthetimelymobilizationofalldrawings,layouts,andmaterialsonthejobtopreventdelaystothework.Controlconsistsofanalyzingprogressandcosttoensurethattheprojectwillbedoneonscheduleandwiththeestimatedcost.1PlanningTheplanningphasestartswithadetailedstudyofconstructionplansandspecifications.Fromthisstudyalistofallitemsofworkisprepared,andrelateditemsarethengroupedtogetherforlistingonamasterschedule.Asequenceofconstructionandthetimetobeallottedforeachitemisthenindicated.Themethodofoperationandtheequipmenttobeusedfortheindividualworkitemsareselectedtosatisfythescheduleandthecharacteroftheprojectatthelowestpossiblecost.Theamountoftimeallottedforacertainoperationandtheselectionofmethodsofoperationandequipmentisreadilyavailabletothecontractor.Afterthemasterorgeneralconstructionschedulehasbeendrawnup,subsidiarydetailedschedulesorforecastsarepreparedfromthemasterschedule.Theseincludeindividualschedulesforprocurementofmaterials,equipment,andlaboraswellasforecastsofcostandincome.2ExecutionThespeedyexecutionoftheprojectrequiresthereadysupplyofallmaterials,equipment,andlaborwhenneeded.Theconstructionengineerisgenerallyresponsibleforinitiatingthepurchaseofmostconstructionmaterialsandexpeditingtheirdeliverytotheproject.Somematerials,suchasstructuralsteelandmechanicalequipment,requirepartialorcompletefabricationbyasupplier.Forthisfabricatedmaterialstheengineermustprepareorcheckallfabricationdrawingsforaccuracyandcaseofassemblyandofteninspectthesupplier"sfabrication.Otherconstructionengineeringdutiesarethelayoutoftheworkbysurveyingmethods,thepreparationofdetaildrawingstoclarifythedesignengineer"sdrawingsfortheconstructioncrews,andtheinspectionoftheworktoensure80
thatitcomplieswithplansandspecifications.Onmostlargeprojectsitisnecessarytodesignandprepareconstructiondrawingsfortemporaryconstructionfacilities,suchasdrainagestructures,accessroads,officeandstoragebuildings,formworks,andcofferdams.Otherproblemsaretheselectionofelectricalandmechanicalequipmentandthedesignofstructuralfeaturesforconcretematerialprocessingandmixingplantsandforcompressedair,water,andelectricaldistributionsystems.3ControlProgresscontrolisobtainedbycomparingactualperformanceontheworkagainstthedesiredperformancesetuponthemasterordetailedschedules.Sincedelayononefeatureoftheprojectcouldeasilyaffecttheentirejob,itisoftennecessarytoaddequipmentorcrewstospeedupthework.Costcontrolisobtainedbycomparingactualunitcostforindividualworkitemsagainstestimatedorbudgetedunitcost,whicharesetupatthebeginningofthework..Typicalunitsarecubicyardsforexcavationorconcreteworkandtonsforstructuralsteel.Theactualunitcostforanyitematanytimeisobtainedbydividingtheaccumulatedcostchargedtothatitembytheaccumulatedunitsofworkperformed.
Individualworkitemscostisobtainedbyperiodicallydistributingjobcost,suchaspayrollandinvoicestothevariousworkitemaccounts.Theallocationofmaterialcostisbasedonthequantityofeachtypeofmaterialusedforeachspecificitem.Whenthecomparisonofactualandestimatedunitcostindicatesanoverrun;ananalysisismadetopinpointthecause.Iftheoverrunisinequipmentcost,itmaybethattheequipmenthasinsufficientcapacityorthatitisnotworkingproperly.Iftheoverrunisinlaborcost,itmaybethatthecrewshavetoomanymen,lackofpropersupervision,orarebeingdelayedforlackofmaterialsorlayout.Insuchcasestimestudiesareinvaluableinanalyzingproductivity.Constructionoperationsaregenerallyclassifiedaccordingtospecializedfields.Theseincludepreparationoftheprojectsite,earthmoving,foundationtreatment,steelerection,concreteplacement,asphaltpaving,andelectricalandmechanicalinstallations.Proceduresforeachofthesefieldsaregenerallythesame,evenwhenappliedtodifferentprojects,suchasbuildings,dams,orairports.However,therelativeimportanceofeachfieldisnotthesameinallcases.4PreparationofsiteThisconsistsoftheremovalandclearingofallsurfacestructuresandgrowthfromthesiteoftheproposedstructure.Abulldozerisusedforsmallstructuresandtrees.Largerstructuresmustbedismantled.80
5EarthmovingThisincludesexcavationandtheplacementofearthfill.Excavationgenerallystartswiththeseparatestrippingoftheorganictopsoil,whichislaterreusedforlandscapingaroundthenewstructure.Excavationmaybedonebyanyofseveralexcavators,suchasshovels,cranes,andscrapers.Efficientexcavationonlandrequiresadryexcavationarea,becausemanysoilsareunstablewhenwetandcannotsupportexcavatingandhaulingequipment.Dewateringbecomesamajoroperationwhentheexcavationliesbelowthenaturalwatertableandinterceptsthegroundwaterflow.Whenthisoccurs,dewateringandstabilizingofthesoilmaybeaccomplishedbywell-pointandelectroosmosis.Somematerials,suchasrock,cementedgravels,andhardclays,requireblastingtoloosenorfragment.Blastholesaredrilledinthematerials;explosivesarethenplacedintheblastholesanddetonated.Thequantityofexplosivesandtheblast-holespacingaredependentuponthetypeandstructureoftherockanddiameteranddepthoftheblastholes.6FoundationtreatmentWheresubsurfaceinvestigationrevealsstructuraldefectsinthefoundationareatobeusedforastructure,thefoundationmustbestrengthened.Waterpassages,cavities,fissures,faults,andotherdefectsarefilledandstrengthenedbygrouting.Groutingconsistsofinjectionoffluidmixturesunderpressure.Thefluidssubsequentlysolidifyinthevoidsofthestrata.Mostgroutingisdonewithcementandwatermixturesbutothermixtureingredientsareasphalt,cementandclay,andprecipitatingchemicals.7SteelerectionTheconstructionofasteelstructureconsistsoftheassemblyatthesiteofmill-rolledorshop-fabricatedsteelsections.Thesteelsectionsmayconsistofbeams,columns,orsmalltrusseswhicharejoinedtogetherbyriveting,bolting,orwelding.Itismoreeconomicaltoassemblesectionsofthestructureatafabricationshopratherthaninthefield,butthesizeofpreassembledunitsislimitedbythecapacityoftransportationanderectionequipment.Thecraneisthemostcommontypeoferectionequipment,butwhenastructureistoohighorextensiveinareatobeerectedbyacrane,itisnecessarytoplaceoneormorederricksonthestructuretohandlethesteel.Forriverbridges,thesteelmaybehandledbycranesonbarges,or,ifthebridgesistoohigh,bytravelingderrickswhichrideonthebridgebeingerected.Cablesforlongsuspensionbridgesareassembledinplacebyspecialequipmentthatpullsthewirefromareel,setupatoneanchorage,acrosstotheoppositeanchorage,repeatingtheoperationuntilthebundleofwiresisoftherequiredsize.80
8ConcreteconstructionConcreteconstructionconsistsofseveraloperations:forming,concreteproduction,placement,andcuring.Formingisrequiredtocontainandsupportthefluidconcretewithinitsdesiredfinaloutlineuntilitsolidifiesandcansupportitself.Theformismadeoftimberorsteelsectionsoracombinationofbothandisheldtogetherduringtheconcreteplacingbyexternalbracingorinternalties.Theformsandtiesaredesignedtowithstandthetemporaryfluidpressureoftheconcrete.Theusualpracticeforverticalwallsistoleavetheformsinpositionforatleastadayaftertheconcreteisplaced.Theyareremovedwhentheconcretehassolidifiedorset.Theformisliftedupwardbymeansofjackswhicharemountedonverticalrodsembeddedintheconcreteandarespacedalongtheperimeterofthestructure.Concretemaybeobtainedfromcommercialbatchplantswhichdeliveritinmixtrucksifthejobisclosetosuchaplant,oritmaybeproducedatthejobsite.Concreteproductionatthejobsiterequirestheerectionofamixingplant,andofcementandaggregatereceivingandhandlingplants.Aggregatesaresometimesproducedatornearthejobsite.Thisrequiresopeningaquarryanderectingprocessingequipmentsuchascrushers.Curingofexposedsurfacesisrequiredtopreventevaporationofmixwaterortoreplacemoisturethatdoesevaporate.Theproperbalanceofwaterandcementisrequiredtodevelopfulldesignstrength.80
建设工程建设工程是一门专科主要包括计划、实施、和控制,公路、建筑物、水坝、机场和公用事业线等建设项目计划是首先要做的工作,选择最合适的施工方法和设备,用于该项目。实施,需要确保所有图纸,布局,材料,等以防止延误工作。控制包括分析,进度和成本控制,以确保该项目将所做的计划,并估计费用。1计划计划开始的阶段,要详细的研究施工计划和技术规格。列出所有项目的工作,准备相关物品,然后分组制作详细的表。按顺序将建设时间合理分配给每个项目,然后标注。将操作方法和设备以及个人的工作项目选定,以满足项目尽可能最低的成本。时间的分配,操作和选择操作方法以及设备都是现成的给承包商。在主要的或一般的施工进度已经绘就之后,附属详细的时间表或预测为主要表做准备。这些措施包括材料采购,设备和劳务,以及计划的成本与收益。2实施迅速实施该项目,随时供应的所有材料,设备和劳动力。建筑工程师通常是负责采购,大部分建筑的材料要迅速运送到该项目。一些材料,如结构钢和机械设备,需要部分或完全的由供应商制作。现场制作的材料,工程师必须作好准备,或检查所有的制作图纸的准确性,并经常检查供应商的材料。其他建设工程的需要布置的工作的测量方法,编制详细的图纸,了解设计工程师的图纸,由施工人员检查工作,以确保它符合计划和技术规格。对大多数的大项目,有必要设计和准备临时建筑设施,如排水结构,进出道路,办公室及仓库的建筑物,模板,和围堰。另外的问题是选择电器及机械设备和设计的结构特点,包括混凝土材料的处理及搅拌,气,水和电力分配系统。3控制进度控制是为了达到最佳的工作计划,设立详细的时间表。一个特点是由于延迟对的该项目的影响,可能影响整个工程,于是经常需要添加的设备或工作人员以加快工作。成本控制是得到了工程比较实际的单位成本,于是估计或预算单位成本,这是设立在一开始的工作。典型的单位如在挖掘中是立方,结构钢则是吨。实际单位是成本的任何项目在任何时间,得到了除以累积成本收取该项目所积累的单位所执行的工作。个别工作项目的成本,有定期的分发,如薪金和发票,以及各项工作项目的帐户。分配材料成本是基于每种类型的材料用作哪一个具体项目。80
单位成本超支时,需要比较实际的和估计,针对工程进行分析了。如果是在设备的成本超支,可能是该设备的能力不足,或它是不能正常工作。如果是在劳动力成本超支,可能是施工人员有过多,缺乏适当的监督,或材料供应不足。在这种情况下,分析生产力非常值得花时间进行的研究。建设施工一般都有特殊的措施领域。这些措施包括编制项目,土方,地基处理,钢结构,混凝土浇筑,沥青铺路,和电器及机械装置。每个这些措施大致相同,即使在应用于不同的项目,如建筑物,水坝,或机场。不过,有相对的重要性。4施工前准备包括拆除和清理所有的表面结构和增加工程所需要的结构。推土机来清理小型结构和树木。如果较大的结构必须拆除。5土石方这包括挖掘和回填土。一般情况下开始开挖先单独剥离的有机表土,稍后再填补周围的新结构。挖掘有很多种类型,如铁锹,吊车,和铲运机。要想高效率的开挖,那么土地的需要干燥的开挖,因为许多土壤不稳定,潮湿,不能支持开挖及牵引设备。干燥成为一个重大步骤,特别是开挖在于低于天然地下水是,需要拦截地下水流。 一些材料,如岩石,胶结砾石和硬粘土,需要爆破,以疏松或成为碎块。爆炸洞钻出后,将炸药放置在爆炸中洞和引爆。炸药的数量和爆破孔间距取决于类型和结构的岩石和爆炸洞的直径和深度。6地基处理如果工程的地下调查结果显示又结构性缺陷,由于在基础被用来支撑结构,必须得到加强。水通道,溶洞,裂隙,断层,和其他缺陷,需要填补和加强灌浆。灌浆组成注射流体混合物的压力下。流体随后,以巩固在有孔洞的层面。最常用灌浆是水泥和水的混合物,也有其他混合物如,成分是沥青,水泥和粘土,和沉淀的化学品等。7钢结构工程是钢结构,现场会有轧机轧或绑扎钢型材。钢结构由梁,柱以及小桁架等组成,这些都由铆锚杆支护,或焊接。钢结构比起其他更适合建设在聚集路段。起重机是最常见的架设设备类型,但是,当结构是太高,或在宽阔的空间,有必要设立一个或多个井架上的结构来处理钢。如果是桥梁,钢铁可能又船上的起重机进行起吊,另外,如果桥梁是太高,则在桥梁中架设井架。悬索桥有特别的设备,拉钢丝从一个轴,成立于1碇泊处,跨越到对面碇泊处,重复操作,直到捆绑的钢缆达到所需要的大小。8混凝土施工混凝土施工有组成:模板,混凝土制作,浇筑,养护。模板是需要遏制和支持流态混凝土的理想结构,直至混凝土自身凝固,定型。模板由木材或钢材组成或两者相结合,是由外部支撑或内部杆件连接在一起的。模板和杆件的设计必须足以承受临时混凝土侧压力。80
按照惯例,立墙去模至少在混凝土定型后第二天。拆除时,混凝土已凝固。模板是又向上的方式插孔,这是安装在连接扣件嵌入混凝土的结构。混凝土可以由提商品混凝土提供或现场设立搅拌站。搅拌站的话需要架设一个搅拌设备,水泥及骨料接受和处理厂。有时候会有附近的混凝土站提供。这需要打开一个加工厂,并设置处理设备,如破碎机。混凝土养护,其表面需要保护防止蒸发混合水或取代。水和水泥的适当平衡是混凝土强度的保证。80'
您可能关注的文档
- 国外建筑施工企业安全文化建设发展现状毕业论文
- 关于印发《天津市建筑施工企业主要负责人、项目负责人和专
- 建筑施工企业投标报价策略与技巧的研究毕业论文
- 建筑施工安全管理毕业论文
- 建筑施工组织毕业设计论文
- 建筑施工组织设计毕业论文
- 建筑施工组织设计毕业设计
- 建筑施工临时用电线路敷设和安全管理毕业论文
- 建筑施工组织设计活动的技术毕业论文
- 建筑施工风险管理与防范措施毕业论文
- 建筑施工组织设计计划毕业论文
- 建筑施工组织结构设计毕业论文
- 122257_完整的高层建筑施工组织设计
- 1楼房建筑施工组织设计
- 3建筑施工组织设计
- 6.1联合建筑施工组织设计新)
- 某多层用框架结构建筑施工组织设计毕业论文
- bim 技术应用于建筑施工的解决方案
