'万方小区项目室外配套、绿化工程山东银城建设工程有限公司万方小区项目室外配套、绿化工程施工方案山东银城建设工程有限公司2015年9月1日-84-

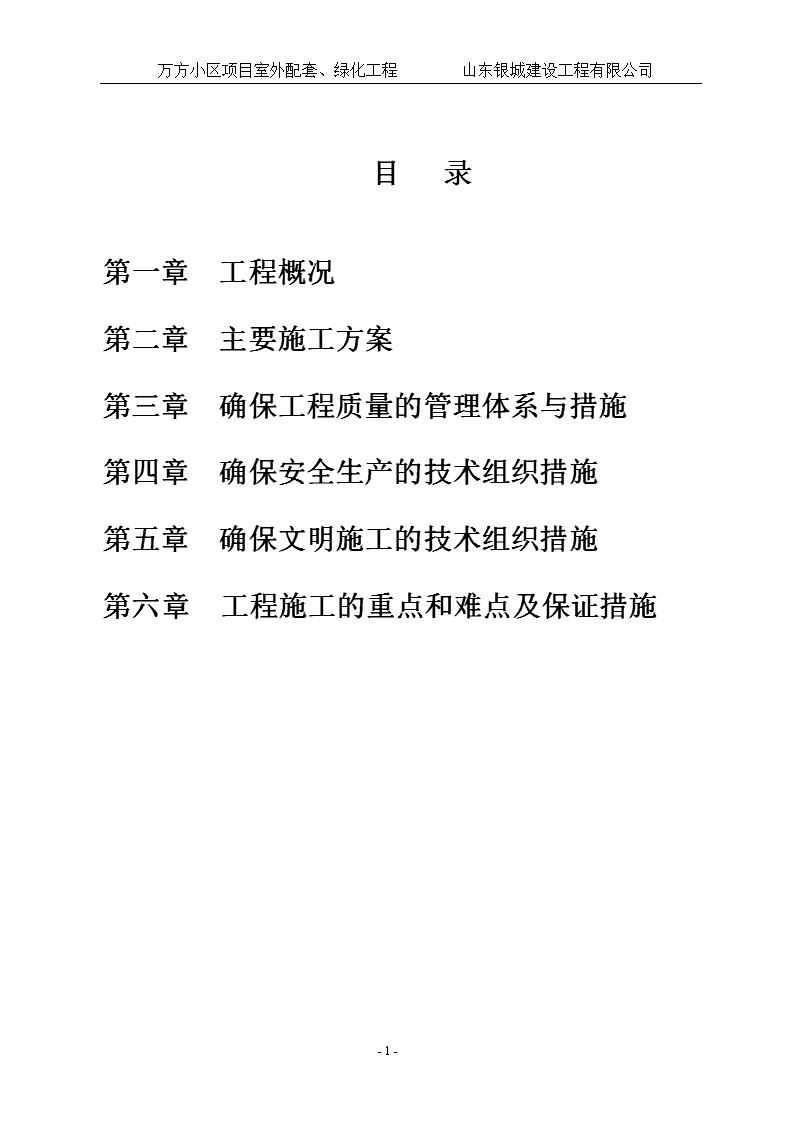

万方小区项目室外配套、绿化工程山东银城建设工程有限公司目录第一章工程概况第二章主要施工方案第三章确保工程质量的管理体系与措施第四章确保安全生产的技术组织措施第五章确保文明施工的技术组织措施第六章工程施工的重点和难点及保证措施-84-

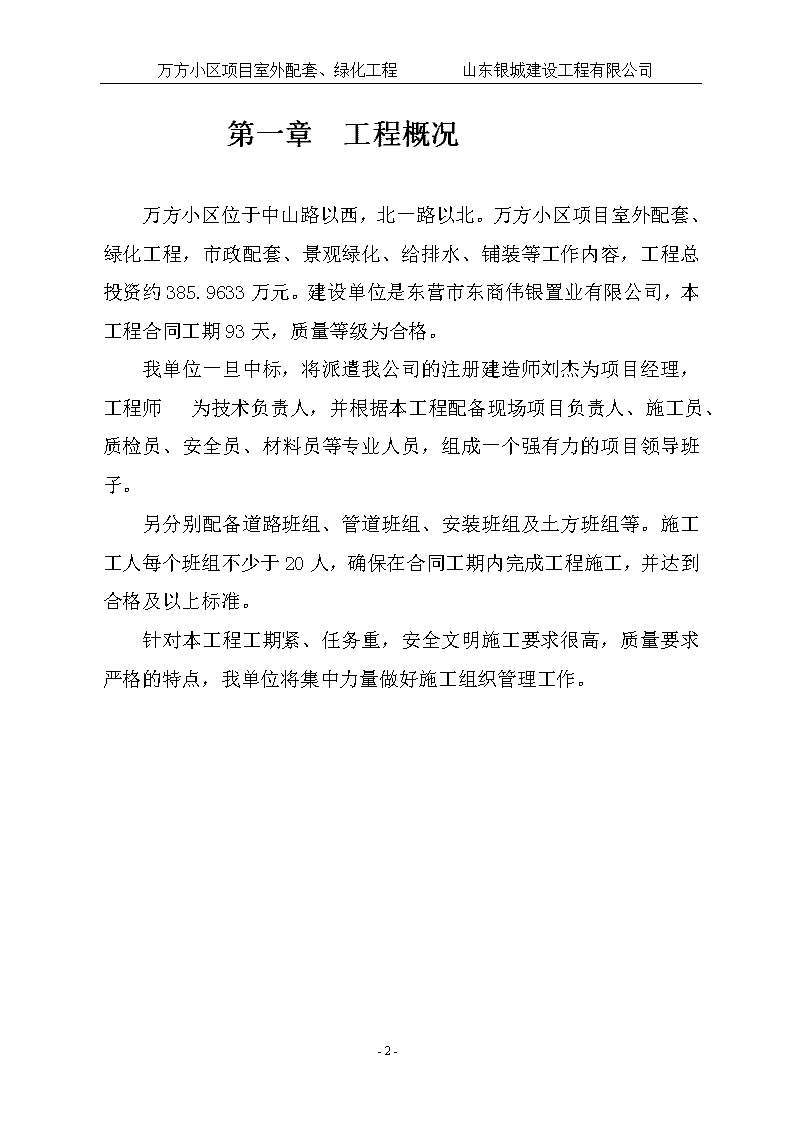

万方小区项目室外配套、绿化工程山东银城建设工程有限公司第一章工程概况万方小区位于中山路以西,北一路以北。万方小区项目室外配套、绿化工程,市政配套、景观绿化、给排水、铺装等工作内容,工程总投资约385.9633万元。建设单位是东营市东商伟银置业有限公司,本工程合同工期93天,质量等级为合格。我单位一旦中标,将派遣我公司的注册建造师刘杰为项目经理,工程师为技术负责人,并根据本工程配备现场项目负责人、施工员、质检员、安全员、材料员等专业人员,组成一个强有力的项目领导班子。另分别配备道路班组、管道班组、安装班组及土方班组等。施工工人每个班组不少于20人,确保在合同工期内完成工程施工,并达到合格及以上标准。针对本工程工期紧、任务重,安全文明施工要求很高,质量要求严格的特点,我单位将集中力量做好施工组织管理工作。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司第二章主要施工方案一、道路工程(一)路基施工1.测量准备:开工之前,先按设计所交控制桩进行全线贯通测量,现场恢复和固定路线。其内容包括导线、中线的复测,水准点的复测与增设,测量完成后,整理这些资料并由测量员及其主管技术人员共同签字,送交监理工程师核查;在监理工程师核准测量成果后,按图纸要求现场设置路基用地界桩和路基坡脚、取土坑、弃土堆等的具体位置,标明其轮廓,报请监理工程师检查批准;施工测量的精度符合相关技术规程的要求。2.土工试验准备:施工前对图纸提供的挖方、借土场、料场的路堤填料取有代表性的土样进行试验,试验方法按JTJ051-93《公路土工试验规程》标准方法进行颗粒分析以及液限和塑限、有机质含量的测试和击实试验,击实试验采用重型击实法,确定土的最大干密度和最佳含水量,并将上述测试结果报监理工程师审批。3.路基施工前,应先选择试验段,通过试验确定含水量控制范围、松铺厚度和碾压机械配套、组合及碾压遍数,为大面积施工提供控制参数。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司4.路基开工前首先对图纸所示各类现有建筑物、障碍物、设施的位置及地面附着物进行现场核对和补充调查,如发现与图纸不符,应及时报告监理工程师核查。5.施工前,砍伐或移植清理路基用地范围内的树木、灌木丛等,砍伐的树木堆放在路基用地之外,并妥善处理。6.按图纸要求或监理工程师指示拆除路基用地范围内必须拆除的建筑物、障碍物和设施,正在用于通行的旧路面以及排水结构物,在对其正常交通和排水做出合理安排之后,再进行拆除。7.清除取土场和路基用地范围内的树根、垃圾、废料、有机物残渣及监理工程师指定的厚度内的草皮和表土。将其堆放在弃土场内。8.对于拆除的构件可堆放在路基用地范围以外不妨碍施工的选定的非耕地上,以便再利用或废弃,堆放的杂物要按照弃土堆的有关要求进行办理,以堆放稳定、不干扰交通和污染环境、整齐美观等为原则。树根、草皮、灌木等在保证安全的情况下可进行焚烧。9.清理和拆除完毕,将遗留下的坑穴、池塘用设计材料或监理工程师同意的材料回填,并对场地进行必要的修整、铺平和压实,达到规定的要求后,邀请工程师进行检查,补测地面标高,并绘制新的填挖断面图报监理工程师审核合格后进行下一工序施工。路基压实度按重型压实标准,其压实度要求为见下表:-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司路基压实度路床土最小强度要求填挖类型深度范围(厘米)填料最小强度(CBR)%压实度(%)车行道路基人行道路基填方0~306959430~804959480~15039493>15029290挖方0~306959430~80495/表中填料最小强度是指车行道路基的要求。10、路基施工一般要求路基必须密实、均匀、稳定,回弹模量应大于30Mpa。路基填筑前,先将设计图纸要求的表土、软土等不适用土以及路床换填部分的土清除后并碾压路基基底压实度至95%,方可进行路基的填筑工作。道路施工时,若遇有暗沟(塘)时,应清除塘底(沟底)及两侧淤泥后,再进行下道工序施工。为加快施工工期及保证填筑效果,道路路基及管线沟槽按照排水工程设计要求进行回填,一般路基段填方路基应分层铺筑,均匀压实。路基填土不得使用淤泥、有机土,含草皮土、含生活垃圾土。如一层压实达不到规定的压实度要求,必须分层压实。当路基或管线施工开挖较深时,需采取放坡、覆盖等措施防止土体剥落,引起滑塌的现象,以免影响施工安全。回填时如一层压实达不到规定的压实度要求,必须分层压实。施工时应严格按施工规范进行回填碾压。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司管、涵顶面回填厚度,必须大于40cm方能上压路机。当排水管采用UPVC塑料管时,其顶面回填厚度必须大于或等于50cm方能上压路机。桥涵、管道沟槽、检查井、雨水口周围的回填应在对称的两侧或四周同时均匀分层回填压(夯)实。分层最大的厚度必须与压实机具功能相适应,其压实度必须符合路基压实标准表的要求。路槽底面土基回弹模量值宜大于或等于30MPa,土路槽(路床)不得翻浆、软弹、起皮、波浪和积水等。(二)、碎石基层宜选用天然级配砂砾石。天然级配砂砾石应符合下表的级配要求,液限应小于28%,塑性指数在9以下。砂砾石级配范围表筛孔尺寸(mm)5337.59.54.750.60.075通过质量百分率(%)10080-10040-10025-858-450-15塑性指数偏大的砂砾,可以用无塑性的砂或石屑进行掺配,使其塑性指数降低到符合要求。砂砾层摊铺后适当洒水,分层压实,应用12t以上三轮压路机碾压,每层的压实厚度不应超过15~18cm。用重型振动压路机和轮胎压路机碾压时,每层的压实厚度不应超过20cm。砂砾层两作业段的衔接处,应搭接拌和。横缝第一段拌和后,留5m不进行碾压,第二段施工时,前段留下未压部分与第二段一起拌和整平后进行碾压。纵缝前一幅全宽碾压密实,在后一幅拌和时,将相邻的前幅边缘30cm搭接拌和,整平后一起碾压密实。(三)水泥混凝土面层施工-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、水泥砼面层施工工艺框图验收试件搅拌运输混凝土工程监理养生控制水泥凝结时间路面基层验收合格配合比试验材料检验拌和站备料切缝压纹收光震捣摊铺立模放样施工准备2、施工方法-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司A、技术要求:①道路路面砼应采用普通硅酸盐水泥,水泥强度等级不小于42.5级。②严禁未经建设单位、总监理工程师同意在道路路面砼中掺加粉煤灰。③道路砼路面中的各类窨井部位砼一律采用二次浇注法施工,按城市道路设计规范要求设置胀缝。④路面砼模板应位置准确,支立牢固。对纵缝位置跑模砼应用切缝机切割到底,保证纵向侧面平整。严禁切割不到底人工修凿。⑤路面砼一次浇注长度不宜小于100米,横向施工缝设置传力杆,传力杆采用直径为20mm的钢筋,间距25cmB、施工方法:在基层施工完毕后,洒水养护数日即可进行砼面层的施工。配比计量均采用电子称量系统,以确保砼质量。①首先根据施工图确定浇筑面层的轴线以及两侧模板高程进行施工放样。为保证砼浇筑质量,满足有关规定,面层模板均采用定型钢模支立,做到模板平顺、垂直、不倾不斜,支立牢固,每隔1.5m左右用三角支撑进行固定。②模板支立后还需对高程和轴线进行校核复测,并加固,保证浇筑过程中模板不变形,高程和模板轴线位置准确,浇筑砼前对模板涂刷隔离剂。经监理同意后进行砼面层浇筑。并根据规定对进仓砼进行随机留取抗压、抗拆试模,作为质量评定依据。③砼进仓后用人平,并防止骨料堆积;先用振动棒进行振捣,然后平板进行振动,最后用附着式振动梁和滚筒提浆;用长刮尺将浮浆刮平,用木抹、铁抹收光三遍;这些构成市政道路施工的关键程序,有专人负责且明确责任,保证面层砼浇筑的高标准。④成型一段时间后,当路面砼达到设计强度的25-30%时,用切缝机切缝,切缝过早易造成砼面层破损、刻痕;切缝过迟使切缝难度加大且易造成温差变化而引起砼板块拉断。切缝用水冷却时,防止切缝水渗入基层和土基。砼板养护期满后,表面平整度误差在5mm之内,相邻板高差在3mm之内,纵横缝直顺度在10mm;砼抗压、抗折强度不低于设计及有关规定要求;刻纹间距20mm,深度2-3mm,纹宽4mm,路面缩缝缝宽6-8mm,深度为板厚的1/4—1/5,灌缝料一律采用嵌缝胶。⑤砼面层浇筑后加盖麻袋等覆盖物,并进行人工洒水养护,以保持面层湿润,养护时间不小于7天。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司在砼面层浇筑过程中需注意:a砼最大水灰比不大于0.5b入仓砼不离析,防止骨堆积;c确保砼振捣密实;d在面层收光过程中,视具体情况调整仓面作业人员;e具有防雨和有效的养护措施等。⑥气候条件工地气温低于5℃,不应进行施工,并应在重冰冻之前一个月结束。雨季施工,应特别注意天气变化,勿使水泥砼熟料受雨淋,降雨时应停止施工,并用雨布覆盖。C、纵、缩缝与胀缝的施工混凝土板的纵缝采用加拉杆的平缝,横向缩缝采用假缝。机动车道上的横向缩缝不设传力杆,但在邻近账缝的三条缩缝内设传力杆;当混凝土板块划分出现错缝时,与接缝相对应的板边加防裂钢筋;在雨水口周围及雨(污)水检查井周围混凝土板中应进行加固处理。水泥混凝土板接缝要求具体如下:①纵缝:设拉杆的贯通缝,拉杆钢筋II级钢筋Φ16,长80厘米,间距70厘米;②施工缝:位于缩缝处,设传力杆的贯通缝,应设顶头木模固定传力杆,传力钢筋为I级Φ28,长45厘米,间距30厘米;③缩逢:为切缝,应在砼强度达到设计强度的30%时,采用切缝机切割。缝宽6毫米,缝深为5厘米,间距为5米(调整范围为4~6米),灌缝料为PG道路嵌缝料。④胀缝:具体做法参照《城市道路》(皖98J001)P13及P18,与老路相接处采用设边缘钢筋型及角隅加固钢筋,新做道路处采用设传力杆型。胀、缩缝灌缝料采用PG道路嵌缝料,胀缝板可采用软木板。在水泥混凝土路面中的鱼、污水井及各种市政公用设施(如自来水、电力、电讯等)检查井,应设置胀缝与砼板完全隔开,并在其周围加设防裂钢筋,详见《城市道路》(皖98J001)P38~45。胀缝应与路面中心线垂直,缝壁必须垂直,缝宽必须一致,缝中不得起浆。胀缝位置见平面图。邻近胀缝或路面端部的三条缩缝应设传力杆。具体做法参照《城市道路》(皖98J001)P11。(四)沥青混凝土路面施工-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、技术要求:上面层应具有一定的抗滑性能,要求横向力系数(SFC)不小于50、构造深度(TC)不小于0.50mm。(1)材料要求A、沥青根据气候分区及交通等级使用要求,沥青应采用A级70号道路石油沥青,各项技术指标见下表。SBS聚和物作改性剂的改性沥青,应采用适宜的生产条件和方法进行,通过试验确定合理的改性剂量和加工温度,改性剂应分散均匀并达到一定的细度,各项技术指标见下表。A级70号道路石油沥青质量技术要求一 检验项目技术要求针入度(25℃,100g,5s)(0.1mm)60~80针入度指数PI-1.5~+1.0软化点(R&B)(℃)不小于4660℃动力粘度(Pa·s)不小于180延度10℃,5cm/min(cm)不小于20延度15℃,5cm/min(cm)不小于100含蜡量(蒸馏法)(%)不大于2.2闪点(℃)不小于260溶解度(%)不小于99.5TFOT后质量变化(%)不大于±0.8残留针入度比(%)不小于61残留延度(10℃)(cm)不小于6密度(15℃,g/cm3)不小于实测记录SBS改性石油沥青质量技术要求-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司检验项目技术要求针入度(25℃,100g,5s)(0.1mm)40~60针入度指数PI不小于0软化点(R&B)(℃)不小于60135℃动力粘度(Pa·s)不大于3延度5℃,5cm/min(cm)不小于20闪点(℃)不小于230溶解度(%)不小于99弹性恢复25℃,(%)不小于75贮存稳定性离析,48h软化点差,(℃)不大于2.5密度(15℃,g/cm3)实测记录TFOT后质量变化,(%)不大于±1.0残留针入度比(%)不小于65残留延度(5℃)(cm)不小于15B、粗集料用于沥青面层的粗集料应洁净、干燥、无风化、无杂质,具有足够的强度、耐磨耗性。厂家应有专门的除尘设备,严格控制针片状颗粒含量、粉尘的含量,采用反击式破碎机进行破碎,将集料加工成最后的产品,反对鄂式机反复破碎,以防集料产生内伤,影响路面质量。粗集料应具有良好较正方的颗粒形状。粗集料质量要求应符合下表的规定。沥青混合料粗集料质量技术要求混合料类型石料压碎值(%)洛杉矶磨耗损失表观相对密度吸水率(%)坚固性(%)针片状颗粒含量水洗法<0.075mm软石含量磨光值(PSV)与沥青粘附性表面层≤26≤28%≥2.6≤2.0≤12≤15%≤1%≤3%≥404级中下面层≤28≤30%≥2.5≤3.0≤12≤18%≤1%≤5%4级C、细集料-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司沥青上下两层沥青混合料的细集料应洁净、干燥、无风化、无杂质,采用适当级配的机制砂,不得采用石屑和天然砂,严禁采用山场下脚料。其质量应满足规范的要求,其规格应满足下表的规定。沥青混合料用细集料质量技术要求表观相对密度坚固性(>0.3mm)部分含泥量(小于0.075mm的含量)砂当量亚甲蓝值棱角性≥2.5≥12%≤3%≥60%≤25g/kg≥30s沥青混合料用机制砂规格规格公称粒径水洗法通过各孔筛的质量百分率(%)9.54.752.361.180.60.30.150.075S160~3-10080~10050~8025~608~450~250~15D、矿粉用于沥青混合料的矿粉应采用石灰岩经磨细得到的矿粉,原石料中的泥土杂质应除净。矿粉应洁净、干燥,能自由地从矿粉仓流出,禁止使用回收矿粉。其质量技术要求见下表。沥青混合料用矿粉质量要求表观相对密度≥2.5含水量(%)≤1<0.6mm(%)粒度范围<0.15mm(%)<0.075mm(%)10090~10075~100外观无团粒结块亲水系数<1塑性指数<4加热安定性实测记录(2)沥青混合料的技术要求-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司面层沥青混合料矿料级配原则上依据下表,采用骨架密实型级配,具体应按后续技术指导书试验确定工程级配范围。面层沥青混合料矿料级配及沥青用量级配类型通过下列筛孔(方孔筛,mm)的质量百分比(%)31.526.519.016.013.29.54.75AC-1310090~10068~8538~68AC-2010090~10078~9262~8050~7226~56AC-2510090~10075~9065~8357~7645~6524~52通过下列筛孔(方孔筛,mm)的质量百分比(%)沥青用量(%)级配类型2.361.180.60.30.150.075AC-1324~5015~3810~287~205~154~84.0~6.0AC-2016~4412~338~245~174~133~74.0~6.0AC-2516~4212~338~245~174~133~74.0~6.0各层沥青混合料应满足所在层位的功能性要求,便于施工,不容易离析,各层应连续施工并连结成为一个整体。沥青混合料采用马歇尔试验配合比设计方法,沥青混合料马歇尔试验技术标准详见《公路沥青路面施工技术规范》(JTGF40-2004),并有良好的施工性能。沥青面层各层压实度不小于95%对于沥青混合料必须在配合比的基础上,在规定的试验条件下进行车辙试验、浸水马歇尔试验和冻融劈裂试验,并符合下表的技术要求,对不符合要求的沥青混合料,必须更换材料或重新进行配合比试验,调整最佳沥青用量的方法提高沥青混合料的水稳性。沥青混合料车辙试验动稳定度技术要求混合料类型动稳定度(次/mm)-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司普通沥青混合料,不小于1000加0.45%沥青增强纤维,不小于6000沥青混合料水稳定性检验技术要求混合料类型冻融劈裂试验残留强度比(%)不小于浸水马歇尔试验残留稳定度(%)不小于普通沥青混合料7580改性沥青混合料8085宜对密级配沥青混合料在-10℃、加载速率50mm/min的条件下进行弯曲试验,综合评价沥青混合料的低温抗裂性,其技术指标见下表的要求。沥青混合料低温弯曲试验破坏应变混合料类型低温弯曲试验破坏应变(με)普通沥青混合料,不小于2000改性沥青混合料,不小于2500宜利用轮碾机成型的车辙试验试件,脱模架起进行渗水试验,并符合下表的要求沥青混合料试件渗水系数(ml/min)技术要求级配类型渗水系数要求(ml/min)试验方法密级配沥青混凝土不大于120SMA混合料不大于80T0730OGFC混合料不小于实测经设计确定的标准配合比在施工过程中不得随意变更。生产过程中应加强跟踪检测,严格控制进场材料的质量,如遇材料发生变化并经检测沥青混合料的矿料级配、马歇尔技术指标不符要求时,应及时调整配合比,使沥青混合料的质量符合要求并保持相对稳定,必要时重新进行配合比设计。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司为提高沥青的面层的抗折能力,增强面层的高温抗车辙能力,机动车道沥青面层的上面层掺入与沥青混合料的重量比分别为0.45%的沥青增强纤维。具体技术参数如下:沥青增强纤维技术指标表内容单位参数密度g/cm31.0309拉伸强度MPa25.4拉伸断裂伸长率%8拉伸弹性模量GPa1.37悬臂梁缺口冲击强度kJ/m22.9简支梁缺口冲击强度kJ/m22.22熔体流动速率(190℃,5Kg)g/10min64熔融峰温1℃128熔融峰温2℃1622、沥青混合料的拌和:沥青混合料必须在沥青拌和厂(场、站)采用拌和机械拌制。拌和厂的设置必须符合国家有关环境保护、消防、安全等规定。拌和厂和工地现场距离应充分考虑交通堵塞的可能,且不致因颠簸造成混合料离析。拌和厂应具有完备的排水设施。各种集料必须分隔贮存,细集料场应设防雨顶棚,料场及场内道路应作硬化处理,严禁泥土污染集料。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司沥青混合料应采用间歇式拌和机拌制,间歇式拌和机要求总拌和能力满足施工进度要求,拌和除尘设备完好,达到环保要求。冷料仓的数量满足配合比的要求,具有添加纤维、消石灰的能力。间歇式拌和机要求必须配备计算机设备,拌和过程中逐盘采集并打印各传感器测定的材料用量和沥青混合料拌和量、拌和温度等参数。按台班统计量进行沥青混合料生产质量和铺筑厚度的总量检验。总量检验的数据有异常波动时,应立即停止生产,分析原因。拌和机的矿粉仓应配备振动装置以防止矿粉起拱。拌和机必须有二级除尘装置,回收粉必须全部废弃,不得回收利用。对因除尘造成的粉料损失应补充等量的新矿粉。间歇式拌和振动筛规格应与矿料规格相匹配,最大筛孔宜略大于混合料的最大粒径,其余筛的设置应考虑混合料的级配稳定,并尽量使热料仓大体均衡,不同级配混合料必须配置不同的筛孔组合。沥青混合料拌和时间经试拌确定,以沥青均匀裹覆集料为度,均匀一致,无花白料,无结团成块或严重的粗细料离析现象。间歇式拌和机每盘的生产周期不宜少于45秒(其中干拌时间不少于5~10秒)。改性沥青混合料以及掺纤维的沥青混合料的拌和时间应适当延长。普通沥青混合料的施工温度宜通过在135℃及175℃条件下测定的粘度-温度曲线按下表的规定确定。确定沥青混合料拌和及压实温度的适宜温度粘度适宜于拌和的沥青混合料粘度适宜于压实的沥青混合料粘度测定方法表观粘度(0.17±0.02)Pa·s(0.28±0.03)Pa·sT0625运动粘度(170±20)mm2/s(280±30)mm2/sT0619赛波特粘度(85±10)s(140±15)sT0623当缺乏数据时,可参照下表的范围选择,并根据实际情况确定使用高值或低值,或作适当的调整。热拌沥青混合料的施工温度(℃)沥青加热温度155~165矿料加热温度(间隙式拌和机)集料加热温度比沥青温度高10~30-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司沥青混合料出料温度145~165混合料贮料仓贮存温度贮料过程中温度降低不超过10混合料废弃温度,高于195混合料运到现场温度,不低于145沥青混合料摊铺温度,不低于正常施工135低温施工150开始碾压的混合料内部温度,不低于正常施工130低温施工145碾压终了的表面温度,不低于钢轮压路机70轮胎压路机80振动压路机70开放交通的路表温度,不高于50使用改性沥青时应随时检查沥青泵、管道、计量器是否受堵,堵塞时应及时清洗。对于改性沥青混合料的施工温度应根据实践经验并参照下表的规定选择,通常宜较普通沥青混合料的施工温度提高10℃~20℃。改性沥青混合料的施工温度(℃)沥青加热温度160~165改性沥青现场制作温度165~170成品改性沥青加热温度,不大于175集料加热温度190~220改性沥青混合料出场温度170~185混合料最高温度(废弃温度)195混合料贮存温度拌和出料后降低不超过10摊铺温度,不低于160初压开始温度,不低于150碾压终了的表面温度,不低于90开放交通的路表温度,不高于50-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司拌和厂应在其设计、协调配合和操作方面,都能使生产的沥青混合料符合工地配合比设计要求。拌和厂必须配备足够试验调设备的实验室,能及时提供试验资料,并应将试验人员的资质及试验设备报请总监理工程师批准。拌和设备应是能按用量(以质量计)分批配料的间歇式拌和机,其产量应不小于120t/h,并装有温度检测系统及保温的成品贮料仓和二次除尘设施。拌和设备的产量应和生产进度相匹配,在安装完成后应按批准的配合进行试拌调试,直到符合要求。拌和场地布置应保证热料运送距离合理,进出方便,电、水供应好,且远离居民区,并应符合《公路环境保护设计规范》(JTJ/006-98)的有关要求。3、沥青混合料的运输:热拌沥青混合料宜采用较大吨位的运料车运输,但不得超载、急刹车、急转弯。运料车每次使用前必须清扫干净,在车厢上涂一薄层防止沥青粘结的隔离剂或防腐剂,但不得有余液积聚。混合料在运输、等候过程中如发现有沥青结合料滴漏,应采取措施避免。运料车进入摊铺现场时,轮胎上不得沾有泥土等可能污染路面的脏物,否则宜设水池洗净轮胎进入工程现场。沥青混合料在摊铺地点凭运料单接收,若混合料不符合施工温度要求,或已经结成团块、已遭雨淋的不得铺筑。摊铺过程中运料车应在摊铺机前100~300mm处停住,空挡等候,由摊铺机推动前进开始缓缓卸料,避免撞击摊辅机。在有条件时,运料车可将混合料卸入转运车经二次拌和后向摊铺机连续均匀地供料。运料车每次卸料必须倒净,尤其是对改性沥青混合料,如有剩余,应及时清除,防止硬结。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司运输时必须覆盖保温,可采用2层帆布,中间夹泡沫塑料以确保混合料的温度下降不超过要求。4、沥青混合料的摊铺:(1)热拌沥青混合料应采用沥青摊铺机摊铺,在喷洒有粘层油的路面上铺筑改性沥青混合料时,宜使用履带式摊铺机。摊铺机的受料斗应涂刷薄层隔离剂或防粘结剂。摊铺沥青混合料时,一台摊铺机的铺筑宽度不宜超过6m,摊铺机必须缓慢、均匀、连续不断的摊铺,不得随意变换速度或中途停顿。摊铺速度应控制在2~6m/min,对于改性沥青及SMA混合料宜放慢至1~3m/min。摊铺机应采用自动找平方式,下面层或基层宜采用钢丝绳引导的高程控制方式,铺筑改性沥青混合料建议采用非接触平衡梁。A、沥青混合料摊铺设备应是自动式的,安装有可调的活动熨平板或整平组件。熨平板在需要时可以加热,以按照规定的典型横断面和图纸所示的厚度在车道宽度内摊铺,摊铺机应有振动夯板或可调整振动熨平板的组合装置,夯板与振动熨平板的频率,应能各自单独的调整。B、摊铺沥青混合料时,摊铺机的摊铺速度应根据拌和机产量、施工机械配套情况及摊铺层厚度、宽度确定。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司C、摊铺机应配合整平板自控装置,传感器可通过基准线自动发生信号来操纵熨平板,使摊铺机能铺出理想的纵横坡度和平整度。(4)压实机械:压实设备应配有钢轮式、轮胎式及振动压路机,能按合理的压实工艺进行组合压实。还应备有监理工程师认可的小型振动压(夯)实机具,以用于压路机不便压实的地方。(2)铺筑沥青面层试铺路段:沥青各面层施工开工前,均需先做试铺路段。通过合格的沥青混合料组成设计,拟定试铺路段铺筑方案,试铺路段宜选取在正线直线段,长度不少于200m。试铺路段施工,分为试拌和试铺两个阶段:根据各种机械的施工能力和相匹配的原则,确定合宜的施工机械,按生产能力决定机械数量与组合方式。通过试拌决定:拌和楼的操作方式:如上料速度、拌和数量与拌和时间、拌和温度等。验证沥青混合料的配合比设计,决定正式生产用的矿料配合比和油石比。通过试铺决定:摊铺机的操作方式:摊铺温度、摊铺速度、初步振实的方法和强度、自动找平方式等。压实机具的选择、组合、压实顺序、碾压温度、碾压速度及遍数,振动压路机对下管网影响程度等。施工缝处理方法:各种沥青面层的松铺系数:确定施工产量及作业段的长度,修订施工组织计划。全面检查材料及施工质量是否符合要求。试铺段的铺筑。严格按《公路沥青路面施工技术规范》JTJ032-94及《公路改性沥青路面施工技术规范》JTJ036-98规范操作。在试铺段的铺筑过程中,工程技术人员应过程参加,检查施工工艺、技术措施是否符合要求,测温、观色、取样,并记录试验与检测结果,检查各种技术指标情况,对出现的问题提出改进意见。各层度铺,必须力争一次铺筑成功,使试铺面层成为正式路面的组成部分,避免材料浪费。试铺段的质量检查频率应比正常时增加一倍。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(3)沥青砼施工机械的配备:在沥青砼路面层的施工中,起了保证机械化施工的连续性,沥青砼拌和设备、沥青砼运输车辆、沥青砼摊铺机的合理配备是一个关键,而面层成型的质量又于沥青砼拌和设备与沥青砼的摊铺设备的合理配置密切相关,通过计算综合考虑,拟定本项目路面面层施工机械;一台装载机,两台沥青摊铺机,二台压路机、一台沥青洒布机。(4)、沥青混合料的摊铺①在经监理工程师验收合格的基层上,方可铺筑沥青混合料。摊铺必须均匀、缓慢、连续不断地进行。并在摊铺面层时必须采取措施防止层面之间被污染。②通常采用两台或两台以上摊铺机组成联合摊铺,两台摊铺机前后的距离一般为10—30m。前后两台摊铺机轨道重叠50—100mm。③沥青混合料的摊铺温度应符合《公路沥青路面施工技术规范》(JTJ032-94)表7.2.4要求并应随沥青的标号及气温的不同通过试验确定。④摊铺机应以均匀的速度行驶,其摊铺速度根据拌和能力、摊铺厚度、宽度及连续摊铺的长度而定。⑤沥青混合料摊铺过程中随时检查其宽度、厚度、平整度、路拱及温度,对不合格之处应及时进行调整。⑥对外形不规则、路面厚度不同、空间受限制及人工构造接头等摊铺机无法工作的地方,经监理工程师批准可采用人工铺筑混合料。5、沥青混合料的碾压、成型-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司在面层全面施工前应修筑试验段,以取得达到规定压实度各种压实机械的碾压遍数和混合料的松铺厚度。压实成型的沥青路面应符合压实度及平整度的要求。沥青路面施工应配备足够数量的压路机,选择合理的压路机组合方式及初压、复压、终压(包括成型)的碾压步骤,在尽可能高的温度下进行,以达到最佳的碾压效果。压路机应以慢而均匀的速度碾压,压路机的碾压速度应符合下表的要求。压路机的碾压路线及碾压方向不应突然改变而导致混合料推移。碾压区的长度应大体稳定,两端的折返位置应摊铺机前进而推进,横向不得在相同的断面上。压路机的碾压速度(km/h)压路机类型初压复压终压适宜最大适宜最大适宜最大钢筒式压路机2~343~563~66轮胎式压路机2~343~564~68振动式压路机2~3(振动或静压)3(振动或静压)3~4.5(振动)5(振动)3~6(静压)6(静压)碾压轮在碾压过程中应保持清洁,有混合料沾轮应立即清除。对钢轮可涂刷隔离剂或防粘结剂,但严禁刷柴油。轮胎压路机开始碾压阶段,可适当烘烤、涂刷少量隔离剂或防粘结剂,也可少量喷水,并先到高温区碾压使轮胎尽快升温,之后停止洒水。轮胎压路机轮胎外围宜加设围裙保温。压路机不得在未碾压成型路段上转向、调头、加水或停留。在当天成型的路面上,不得停放各种机械设备或车辆,不得散落矿料、油料等杂物。热拌沥青混合料路面应待摊铺层完全自然冷却,混合料表面温度低于50℃后,方可开放交通。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司在多雨地区的沥青路面面层施工中,面层的均匀性、压实度和渗水系数是三项最重要的指标,是确保路面稳定正常使用的关键要素。施工中压实度应不小于实验室标准密度的96%。将沥青路面的渗水情况控制在一定的水平下,是降低沥青路面水损害的重要途径。在面层施工中,建议对3个面层均进行渗水系数的测定,技术标准为不大于300ml/min,或根据现场技术指导意见。对局部渗水系数较大的区域应进行处理。路面竣工验收标准参见《公路沥青路面施工技术规范》(JTJF40-2004)第68页表11.5.1-1中的规定。沥青的碾压按三个压实阶段进行,即初压、复压、终压。压实后的沥青混合料要符合压实度及平整度的要求。①初压:初压应在混合料摊铺后较高温度下进行,并不产生推移、开裂,压实温度一般为110℃~130℃。初压采用1台2YZ6/8双轮钢筒压路机静压。初压的目的是整平与稳定混合料,为复压创造有利条件。所以初压应特别注意检查平整度、路拱。压路机应从外侧向中心碾压,相邻碾压带重叠1/3~1/2轮宽,最后碾压路中心部分,压完全幅为一遍。②复压:复压的目的是使混合料密实稳定成型,复压时混合料温度为90℃~110℃。复压采用2台3Y12/15三轮钢筒压路机,碾压遍数为4~6遍,碾压后达到要求的压实度并无明显轮迹。③终压:终压的目的是为了消除轮迹最后形成平整的压实面,终压紧跟在复压后进行,其混合料的温度为70℃~90℃-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司。终压采用2台YZ-16C轮胎式压路机静压,压实遍数为2~4遍。6、施工接缝的处理纵向施工缝:采用两台摊铺机成梯队联合摊铺方式的纵向接缝,应在前部已铺混合料部分留下10-20cm宽度碾压作为后高程基准面,并有5-10cm左右的摊铺重叠,以热接缝形式在最后作跨接缝碾压以消缝迹。上下层纵缝应错开15cm以上。横向施工缝:采用平接缝或45度斜切接缝。用三米直尺沿纵向位置,在摊铺段端部的直尺呈悬臂状,以摊铺层与直尺脱离接触处定出接缝位置,用锯缝机割齐后铲除;继续摊铺时,应将接缝切时留下的灰浆擦洗干净,涂上少量粘层沥青,摊铺机熨平板从接缝后起步摊铺。碾压时用钢筒式压路机进行横向或斜向压实,从先铺路面上跨缝逐渐移向新铺面层。7、气候条件①沥青混合料的摊铺应避免在雨天进行。当路面滞水或潮湿时,应摆、暂停施工。②当施工气温低于10度时,必须采取相应措施,否则,应停止摊铺热拌沥青混合料,并经监理工程师同意方可继续摊铺。③未经压实即遭雨淋的沥青混合料应全部清除更换新料。所发生的一切费用由承包人负担。8、取样和试验-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司快车道路基、底基层、基层、面层除以压实度作为控制标准外,须进行弯沉测试,土基、路面结构层弯沉值须符合设计要求。根据设计要求,竣工弯沉及层底应力计算如下:4cm厚细粒式沥青混凝土面层AC-13CSBS(Ⅰ-D)(顶面施工控制弯沉22.5)8cm厚粗粒式沥青混凝土面层AC-25C(顶面施工控制弯沉24.3)乳化沥青(PC-2)透层,乳化沥青(PC-1)下封层32cm厚5%水泥稳定碎石基层(顶面施工控制弯沉27.6,底层最大拉应力(MPa)0.055)20cm厚低剂量水稳底基层(水泥含量2-3%)(顶面施工控制弯沉84,底层最大拉应力(MPa)0.094)天然级配砂砾石路基处理层(顶面施工控制弯沉266.8)路基压实,压实度≥95%弯沉值单位为0.01mm。弯沉可选用贝克曼梁或自动弯沉仪测试。(1)沥青混合料应按《公路工程沥青混合料试验规程》(JTJ052-2000)的方法取样,以测定矿料级配、沥青含量。混合料的试样,每台拌合机应在每天进行1-2次取样,并按《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)的标准方法对308-8规定项目进行检验。(2)压实的沥青路面应按《公路路基路面现场测试规程》(JTJ059-95)要求的方法钻孔取样,或用核子密度仪测定其压实度。(3)所有度验结果均应报监理工程师审批。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司二、雨污水管道施工1、管道安装UPVC管安装之前应对所用管节进行检查,先进行外观检查,检查主要项目为:(1)、管材内外壁应平滑,无裂纹、气泡、脱皮、无严重的冷斑和明显的痕迹、凹陷。(2)、管材轴向不得有扭曲弯曲,其直线度偏差应小于1%,管材端口必须平整,并垂直于轴线。(3)、管材同一截面的壁厚偏差率不得超过14%,管材外径壁厚及其公差应符合规定要求。UPVC管连结采用橡胶圈柔性结构。橡胶圈外观不应有气孔裂缝,皱皮和大飞边等缺陷,不得有凹凸不平的现象,环径公差尺寸不应大于10mm,安装时采用顶推的方法,由于HDPE管才质较轻,采用撬杠顶入法为宜。具体施工工艺为:插口装橡胶圈清理橡胶圈清理管口下管检查中线高程顶装接口检查胶圈锁管2、检查井砌筑-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(1)、一般要求①检查井、雨水口等按S2标准图施工,井体和流槽用水泥砂浆砌砖,井里抹面,外壁搓缝均匀用水泥砂浆,井口采用就地浇筑混凝土或预制安装方式,检查井盖,雨水口,用钢纤维材料,各部尺寸应符合标准。②砌筑或安装各种类型井,应在管道安装后立即进行。③各种类型井的砌筑,必须使砖缝浆灌满密实,不得漏水。(2)、砖、水泥、砂浆①砌井用砖的强度等级不得低于MU10,吸水率不得大于20%。②砌井前应先用水浸砖,浸透砖的2/3即可。③砌井一般用中砂,使用前过筛,含土量不得大于5%。④砂浆应根据图纸要求进行配比(体积比)。⑤结合使用要求,每次拌合量在正常温度下应1小时内用完。(3)、砌井方法。①砌井前应检查基础尺寸及高程是否符合图纸规定。②用水冲净基础后,先铺一层砂浆,厚1厘米,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1厘米。③井身为方形时,采用满丁满条砌法,为圆形时采用丁砖砌法。外缝应用砖渣嵌平。平整大面向外,砌完一层后,再灌一次砂浆,使缝隙内砂浆饱满,然后再铺浆砌筑上一层砖,上下两层砖之间竖缝应错开。④砌至井身上部收口时,应按坡度将砖头打成坡茬,以便于井里顺坡抹面。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司①井内壁砖缝应采用缩口灰,抹耐用能抓得牢,井身砌完后,应将表面浮灰残渣扫净。②井壁与混凝土管接触部分,必须坐满砂浆,砖面与管外壁留缝1~1.5厘米,用砂浆堵严,并在井壁外抹管箍,以防漏水,管外壁抹箍处应提前洗刷干净。③支管或预埋管按设计高程、位置、坡度随砌井随即安好,做法与上条同,管口与井内壁取齐,预埋管应在还土前用干砖封堵抹面,不得漏水。④护底、流槽应与井壁同时砌筑。⑤井身砌完后,外壁应用砂浆搓缝,使所有外缝严密饱满,然后用扫帚将灰渣清扫干净。(4)、抹面①井内抹面是防止内外渗漏的主要措施,必须认真操作。②抹面前先用水浇湿砖面,然后采用二遍法抹面。A、先用1:2.5水泥砂浆打底,厚0.7cm,必须压入砖缝,与砖面粘接牢固。B、二遍抹面0.4cm找平。C、三遍抹厚0.4cm铺顺,然后刷素浆一层。③如分段抹面时,接缝要分层压茬,精心操作。④抹面完成后,井顶应覆盖草袋,防止干裂。⑤砌井抹面达到要求强度后方可还土,严禁先还土后抹面。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司①为了保证抹面三层砂浆整体性好,因此分层时间最好在定浆后,随即抹下一层,更不得过夜,如间隔时间过长,应刷素浆一道,以保证接茬质量。②修复接管和旧井抹面时,应首先将活动起鼓灰面轻轻砸去,并将砖面剔出新茬,并用水冲净后,先刷素灰浆一道,然后再分层抹面。(5)、安装井盖井篦③在安装或浇筑各型井井圈前,应仔细检查井盖,井篦是否符合设计标准,和有无损坏裂纹。④井圈浇筑前,测量人员给自砖面至井盖上面距离以后,先将井框着稳妥,四周用三块半砖头垫稳,里外模均应用铁模,不得用砖代替里外模,然后浇筑混凝土井圈。⑤井圈混凝土浇筑后,应覆盖草袋并洒水养护不少于48小时。⑥检查井、雨水口等砌完后,应立即安装井盖井蓖,防止行人跌入井内,或土块、杂物落入井内,增加清理工作。(6)、质量标准⑦井壁砂浆必须饱满,灰缝平整,抹面压光不得有空鼓、裂缝等现象。⑧井内流槽平顺,不得有建筑垃圾等杂物。⑨井圈井盖必须完整无损,牢固平稳。⑩检查井允许偏差见下表:-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司序号项目偏差(毫米)检验频率检验方法1井身尺寸长度±20每座4用尺丈量直径±20每座4用尺丈量2井底高程D≤1000±10每座1用水准仪测量D>1000±15每座1用水准仪测量3井盖高程非路面+20每座1用水准仪测量路面+5每座1用水准仪测量4基础厚度不得小于设计规定每座2用尺量3、回填土(1)、一般规定管道工程的沟槽,当主体结构验收合格,并根据闭水试验要求,凡已具备回填条件者均应及时回填,特别应该先将管道两侧部分填好,以防晾槽过久造成损失。回填前应保持排水沟畅通,槽内无积水,并将槽底木料、草帘等杂物及软泥清理干净。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司采用集水井排水的沟槽,回填应从两座集水井之间的分水岭处向两端延伸进行,不得带水回填,并应当日还土,当日夯实。沟槽回填,必须确保构筑物、管道、及井不位移、不破坏。挖出土方含水量如较高,为了保证还土质量,必须采取集中翻晒,或加白灰拌合均匀后方可回填。雨季施工时,在地下水位较高地段,为了杜绝发生漂管事故,除及时回填外,也可向管内灌水,但水位不得超过管顶。在回填过程中,必须保持构筑物两侧回填土高度匀称,避免因一侧受压造成主体位移或破坏结构物。(2)、回填A、胸腔及管顶以上50cm范围内回填,应符合下列要求。①回填应在管座混凝土强度达到5Mpa以上方可进行。②还土不得掺入5厘米以上的土块、碎砖等,5厘米以下2.5厘米以上的土块不得超过20%,回填砂石也须符合本规定。③沟槽两侧应同时回填,其高差不得超过30厘米。B、管顶以上50厘米范围外的回填应符合下列要求。①非同时进行的两个还土段的搭接处,不得形成陡坎,应随铺土夯实层留成阶梯状,其长度大于高度二倍。②管顶以上填土夯实后,高度达100厘米方可使用重碾或遵照设计规定。C、井室外等构筑物应四周同时进行回填。D、回填至地下水位以上后50cm时,方可拆除抽水机。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司E、拆撑倒撑①拆撑前应对槽边、建筑物、电杆、自来水管等进行仔细检查必要时应加固,以防意外。②拆撑必先倒撑,倒撑时新撑腰杠与原撑杠水平距离为20~30cm,并应先将新立木,新撑框支撑好后再拆应替下立木上的撑杆。③拆撑时应视槽帮土坡稳定情况,每次拆撑深20~60cm,严禁大挑撑,为保护建筑物或遇特殊情况时,可先回填后拆撑,用倒链起出支撑材料。④拆撑后立即进行回填、夯实。F、铺土及夯实①铺土必须分层摊平,不准用推土机或汽车将土直接倒入槽内,铺土厚度,根据夯实与压实机具性能,及密实度要求而定,控制虚铺厚度可用标钎法,一般虚铺厚可按下列规定。木夯、铁夯小于20cm;内燃(跳动)冲击夯20~25cm;压路机20~30cm;振动压路机小于40cm。②夯实应夯夯相连,不得漏夯;压路机压实时,碾轮重叠宽度应大于20cm。③回填时应按质量标准逐层进行检查。④保证回填质量关键是土壤的最佳含水量,因此回填前应对回填土进行试验。如土壤不接近最佳含水量,应采取必要的措施,如含水量过大采取翻晒晾干、掺白灰、换土、换填砂石等方案,如含水量过小应洒水拌合。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司G、质量标准①在管顶上50cm内,不得回填大于50mm石块,砖块等杂物。②回填时,槽内应无积水积泥,不得回填淤泥,腐植土、冻土及有机物质。③冬季不得回填大冻块土,10cm冻块含量不得大于15%。④回填土相对密实度标准应符合GB50268-1997《给水排水管道工程施工及验收规范》第3.5.13.1节的要求《轻型击实标准》。回填时注意以下事项:a、严格控制每层回填土厚度,每层回填15~25cm。b、严格选用回填土的质量、控制含水量、夯实遍数(通过试验确定),防止回填土下沉影响工程质量。c、雨天不得进行回填土施工,如必须施工时,要分段尽快完成,且要采用碎石类或砂土类填料,现场要有防雨措施,以防止地表水浸入。d、回填时,要注意保护有关轴线和水准点、高程、防止碰撞下沉。e、回填好的土如遭水浸,要把稀泥铲除后方能进行下一步工序。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司三、室外铺装工程花岗岩铺装施工采用“软底子法”中的“干作业法”施工。1、作业条件(1)地面垫层以及预埋在地面内各种管线已做完;(2)基础水平标高线已弹好,交校核无误;(3)提前做好选砖的工作,预先用木条钉方框(按砖的规格尺寸)模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查,不得超过±0.5mm。外观有裂缝、掉角和表面上有缺陷的板剔出,并按花型、颜色挑选后分别堆放。2、操作工艺(1)工艺流程为:基层处理→找标高弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护(2)基层处理:基础的高程一定要准确,要用小线绷紧检查,有否塌腰,防止出现坑洼积水现象。(3)抹找平层砂浆:找平层砂浆为水泥砂浆,其配合比为1:4,找平层砂浆用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24小时后浇水养护。(1)弹铺砖控制线:当找平层砂浆抗压强度达到1.2Mpa时,开始上人弹砖的控制线。预先根据设计要求和砖板块规格尺寸,确定板块铺砌的缝隙宽度,当设计无规定时,紧密铺砌缝隙宽度不宜大于1mm,虚缝铺贴缝隙宽度宜为5~10mm。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(2)铺砖:铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥砂浆找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、竖实。(3)勾缝、擦缝:面层铺贴应在24小时内进行勾缝、擦缝工作,并应采用同品种、同标号、同颜色的水泥。(4)养护:铺完砖24小时后洒水养护,时间不应少于7天。3、铺砌时应注意:(1)铺砖时应轻轻平放,用橡皮锤敲打稳定,但不得损伤砖的边角。(2)垫层不平时,应拿起地砖重新用砂浆找齐,严禁向砖底填塞砂浆或支垫碎砖等。(3)铺好地砖后应沿线检查平整度,发现有移动时,应立即修整。4、质量通病:(1)板块与基层空鼓:主要由于基层清理不干净;没有足够水分湿润;结合层砂浆过薄(砂浆铺一般不宜少于25~30mm,块料座实后不宜少于20mm厚);结合层砂浆不饱满以及水灰比过大等。(2)相邻两板高低不平(剪口大):由于板块本身不平;铺贴时操作不当;铺贴后过早上人将板块踩踏等,有时还出现板块松动现象,一般铺贴后两天内严禁上人踩踏。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司花岗岩铺装允许偏差见表:序号项目允许偏差(mm)检验频率检验方法范围点数密实度路床≥90%100m2用环刀法或灌砂法检验基层≥95%平整度520m1用3m直尺取最大值相邻块高320m1用直尺取最大值横坡±0.3%20m1用水准仪器测量纵缝直顺1040m1拉20m小线量取最大值横缝直顺1020m1沿路宽拉小线量取最大值井框与路面高差5每座1用直尺取最大值高程±1020m1用水准仪器测量-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司四、室外路灯安装工程1、电气总体程序要求(1)、应按规定的施工及施工规范、质量评定标准以及标准图集施工。(2)、电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。(3)、灯基础浇注,路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电实验。2、各工序流程及主要施工方法(1)、工序流程施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→ 实验、调试→自检→竣工验收(2)、施工方法①、定灯位:按照施工图及现场情况,以灯位同向间距为70米为基准确定路灯安装位置②、挖沟及埋管:以距路基石50cm为中心,开挖宽30cm深50cm电缆管预埋沟,按照施工图纸预埋相应的电缆管③-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。④、敷设电缆:应符合下列要求1) 电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;2) 电缆的固定、间距、弯曲半径应符合规定;3)电缆接头良好,绝缘应符合规定;4)电缆沟应符合要求,沟内无杂物;5) 保护管的连接、防腐应符合规定;⑤、路灯安装规定1)同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿础并应超出基础平面30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。4)灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:5)在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司6)路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。7)各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。⑥、设备安装(路灯控制箱安装)a)材料到场后经开箱检验,经业主同意后方可进行安装使用;b)动触头与静触头的中心线应一致,触头应接触紧密;c)二次回路辅助开关的切换接点应动作准确,接触可靠;d)箱内照明应齐全。e)配电柜(箱、盘)的漆层(镀层)应完整无损伤。固定电器的支架应刷漆。f)机械闭锁、电气闭锁动作应准确、可靠。⑦、有隐蔽工程,应提前通知业主,经业主检查验收合格后方可进行下一道工序。用调试设备、仪表、仪器必须经国家认可有计量资格的有关单位检验合格,并由专人使用、保管。调试时应有详细记录。⑧、施工前作好技术交底,吃透图纸,领会设计意图,配合其它专业工作,要作好成品保护及各专业协调。、缆敷设前,应进行电气性能试验,合格后方可施工。电缆敷设应根据其走向、规格合理安排顺序、一般不应有交叉。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、需开孔的配电箱(柜),必须用开孔机开孔,严禁气焊等切割开孔。电线进入配电箱、接线盒等应有护管帽。穿线前应有防止外物落入措施。、线在管内或经槽内不允许有接头和缠绕。导线在出口处应装有护线套,并用500V绝缘电阻应大于1MΩ,同时作好记录。、有配电箱(柜)接地及各系统的保护接地、工作接地应接入原大楼接地网上,完善整个接地系统。、安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录。、各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。、其它部分电气设备安装应严格按图纸标高、部位进行。1)电缆管上面回填覆土不应小于0.8米。2)硬质塑料管在套接或插接时,其插入深度为管子内径的1.1-1.8倍。在插接面上应套上橡胶密封圈,并有1%~2%的排水坡度。3)电缆管连接时,管孔应对准,接缝应密实,不得有地下水和泥浆渗入。每根管应有3道管枕,两边管头500mm处各设一道,管中设一道。4)排管安装完毕后经验收合格后在进行排管包封,排管包封砼应浇筑密实,并用插入式振动器振实。⑤排管施工完毕后用铁牛对每各管道进行试通,已保证管道通畅。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司五、室外给水施工1、施工顺序给水管道按照先上游后下游的顺序,对各分项工程流水作业。2、施工方法根据目前施工图纸,施工方法的选择基本参考施工图设计,下面分别列各分项工程的施工方法:给水管道施工工艺流程:研究施工图定位放线开挖沟槽水压试验管道冲洗土方回填清理、交验主要施工方法及技术要求开挖沟槽:开挖沟槽的施工顺序是定位放线、挖槽、地沟垫层处理验收。定位放线:先按施工图测出管道的坐标及标高后,在按图示方位打桩放线,确定沟槽位置、宽度和深度,应符合设计要求,偏差不得超过质量检验标准的有关规定。挖槽:采用机械挖槽或人工挖槽,槽帮必须放坡,严禁扰动槽底部,机械挖槽至槽底上30cm,余土由人工清理,防止扰动槽底原土或雨水泡槽影响基础土质,保证基础的良好性,土方堆放在沟槽的一侧,土堆底边与沟边的距离不得小于0.5M。地沟垫层处理:要求沟底是坚实的自然土层,如果是松土填成的或沟底是块石都需进行处理,松土层应夯实,块石则清除。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司铺设管道的程序包括下管和稳管、管道接口处理。下管和稳管:管材、管件及配件符合设计要求,进场必须经验收合格后,方可施工,管道应慢慢落到沟底,每根管需对准中心线,接口角符合施工规范要求。管道接口处理:镀锌钢管套丝,采用套丝机套丝提高工作效率,套丝后用刷子刷清漆两道,安装时要求槽平整,不允许有架空管道现象,接头连接麻缠好丝口,防止漏水。水压测试验:管道安装完毕后,采取分段打压的形式,基本上保证随做随打,以免影响后序工程,暂定80m—100mm打压一次,应逐步深压,以每次0.2Mpa为宜,升至工作压力停泵检查,继续升至试验压力,观察压力表10min内压降不超过0.05Mpa,管道、附件、接口未渗漏,降压至工作压力,进行外观检查,不漏为合格。管道冲洗:分段冲洗或整个系统安装完毕后进行,冲洗前先拆除管道已安装的水表以短管代替,并隔断与其他正常供水管线的联系,冲洗时用高速水流冲洗管道,直至所排出的水无杂质。,验收后合格即可。回填:要求回填土过筛,不允许含有机物或建筑垃圾及大石头等,分层分填,人工夯实,在回填至管顶上50cm后,可用打夯机夯实,每层虚铺厚度控制在15cm—20cm,检查井周围用人工夯实。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司六、绿化工程绿化工程严格按照《合肥市绿化施工导则》、《合肥市行道树施工导则》、《合肥市绿化养护导则》、《滨湖新区绿化工程实施细则》及场区绿化试验段标准的要求和标准进行施工和验收。1、土壤处理1.1清理场地,清除建筑垃圾,清除种植土层内的废弃建筑地坪或块石。绿化带内的“三灰”建筑垃圾含量较多的,需彻底换土。数量较少,容易剔除的,进行彻底清除。1.2按设计图纸进行地形整理,详细了解分析土质情况及地下管线位置,并保持地面排水通畅;同时清除杂草杂物和劣质土,置换优质客土、做好土壤改良工作,合理施用沤制有机肥,并将土、肥翻耕拌匀,增加土壤有机质、土壤透气性、保水性和松散性,为苗木花草的生长创造良好的基础条件。1.3土地的平整、耕翻⑴杂草、杂物的清除:为避免草坪建成后杂草生长而影响草坪纯度和景观效果,植草前必须彻底消灭杂草。⑵换土:在耕翻过程中,若发现土质不符合要求,则必须换填合格种植土。换土后应压实,以免因沉降产生坑洼和高低不平。⑶整平、施基肥及耕翻:在清除了杂草、杂物及压实后的地面应进行铲高填低的平整。平整要顺地形和周围环境,整成龟背形、斜坡形等,平整后撒施基肥。使肥与土充分混匀,做到肥土相融,起到既提高土壤养分,又使土壤疏松、通气良好的作用。对于不良地质的处理,施工前应提出处理方案报监理工程师批准后方可施工。1.4垃圾土外运施工场地内的建筑垃圾以及不适宜植物生长、不符合要求的土类,经监理确认和批准后,指定弃土点外运。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1.5泥炭土回填在将不合格土类外运处理后,用购置的泥炭土与运入的适合苗木栽培、无污染好土按3:7的比例掺和均匀,换土回填,以适应植物生长。具体取土地点由现场确定。2、定点放线2.1在明确标高的前提下,按图纸设计要求,用白灰定点放线。2.2在确定的位置用木桩等做出明显标志,分别标明管线、路线、基础桩点、乔木种植点和丛植苗木和草坪建植的范围等。3、苗木种植工艺流程图灌木栽植合格性检查计划进苗疏枝修剪包干束冠苗木起挖土球包扎小苗包装装卸运输合格性检查竣工验收现场清理苗木管养放样定位树穴开挖乔木栽植穴土改良施工准备支撑绑扎苗木种植工艺流程图-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司4、种植穴、槽的挖掘和整理4.1土地整理播种前应对该地区的土壤理化性质进行化验分析,采取相应的消毒、施肥和换土等措施。绿地应按设计图纸要求构筑地形,施足基肥。针对草坪种植地应施足基肥,翻耕25~30㎝,耘平耙细,去除杂物,平整度和坡度应符合设计要求。4.2种植穴、槽的挖掘(1)种植穴、槽挖掘前,应向有关单位了解地下管线和隐蔽物埋设情况。(2)按图纸设计要求用白灰做好定点放样。(3)位置确定后用木桩等做出明显标志,丛植苗木用白灰划清范围,线圈内打上木桩,每根木桩上用标签写明树种、数量。(4)挖坑时应把表土与底土分别置放,如土质有好有坏应分开堆放。堆放位置以不影响栽植为宜。穴径的大小应根据根系或土球直径大小来确定,一般穴径应大于根幅或土球直径30~50cm,深度视苗木种类和土球大小而定。翻松底土,树穴上下垂直,严禁上大下小或上小下大,不然造成窝根或填土不实,对于新开挖的树穴,穴底适当踩实。5、苗木的选择5.1严格按照要求,选择新鲜度高、根系发达、土球完好、树形优美、冠幅饱满不偏冠、无病虫害、无其他污染物的苗木进行种植。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司乔木规格符合要求,且高度、干径、冠幅、树干的通直度均基本一致,乔木的分枝点不少于4个。从植或群落式种植的乔灌木,同种不同种苗木都应同低错落,充分体现自然生长的特点。植后同种苗木高度相差30cm左右。孤植应选树形资态优美、造型奇特、冠形丰满耐看的优质苗木。花灌木尽量选用容器苗,地苗应保证移植根系,带好土球,包装结实牢靠。铺植草坪用的草块及草卷应规格一致,边缘平直,杂草不得超过5%。草块土层厚度宜为3-5cm,草卷土层厚度宜为1-3cm。所有花草树木必须健康、新鲜、无病虫害,无缺乏矿物质症状,生长旺盛而不老化。5.2土球标准:乔木类干径与土球直径比不小于1:8;灌木类地径与土球直径比不小于1:8;球类土球直径需达到冠径的0.7倍。土球湿润、不得有松球、散球、破损球,土球成苹果型。6、乔木栽植6.1对设计的乔木,既要保证栽植成活,又要保证栽后一次成型(即控制对枝叶的修剪)。在运输时施以精细包扎包装和挖掘后喷施叶面蒸腾抑制剂的措施,保证施工用苗质量要求。使乔木移植时枝叶修剪控制在整株枝叶的1/3左右,以确保成活,并一次成型。6.2定位:在种植前先进行测量、定位,要求位置准确,行位绝对无误。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司6.3选树:针对本工程特点,在确保施工设计要求规格的前提下,选择选择品种纯正,主干通直,茂密旺盛,姿态优美,树冠匀称,根系发达,无严重损伤及病虫害的苗木。(1)高度:为苗木经常规处理后的种植自然高度。(2)干径:为种植乔木离地面1.2m处的平均直径,不得小于规定值,最大不能超过上限3cm(主景树可达5cm),以还应种植物苗木均匀统一,利于生长。(3)冠径:为种植花木经常规处理后的平均枝冠直径,在保证花木能够移栽成活和交通运输方便的前提下,可尽量保留花木原有树冠,以利于绿化尽快见效。6.4挖掘、装运与假植(1)挖掘:采用带土球的手工掘苗法,操作步骤及规范如下:①划线:以树干为正中心,按规定的土球规格在地面上划一圆圈,标明土球直径的尺寸,土球直径为树杆胸径的8到10倍,作为向下挖掘土球的依据。②去表土:表层土中根系密度很低,一般无利用价值。为减轻土球重量,多带有用根系,挖掘前将表土去掉一层,其厚度以见有较多的侧生根为准。此步骤也称起宝盖。
③挖坨:在挖掘范围外缘向下垂直挖沟,沟宽以便于操作为度,一般宽50至80cm,所挖之沟上下宽度要基本一致。随挖随修整土球表面,随掘随收,一直挖掘到规定的土球高度,一般为土球直径的2/3。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司④修平:挖掘到规定深度后,球底暂不挖通。用圆锹将土球表面轻轻铲平,上口稍大,下部渐小,呈红星苹果状。⑤掏底:土球四周修整完好以后,再慢慢由底圈向内掏挖。直径小于50cm的土球,直接将底土掏空,以便将土球抱到坑外包装;⑥打包:采用双层网络法对土球进行包扎,如遇土壤干旱,则在挖掘数天前灌水,以免土球松散。(2)装运与假植①装车前的检验运苗装车前须仔细核对苗木的品种、规格、质量等,凡不符合要求由苗圃方面予以更换。②装运带土球苗a.1.5m以下苗木可以立装,高大的苗木必须放倒,土球向前,树梢向后并用木架将树头架稳。b.土球直径大于60cm的苗木只装一层,小土球可以码放2至3层,土球之间必须排码紧密以防摇摆。
c.土球上不准站人和放置重物。乔灌木起挖、栽植土球规格表树种常绿乔木落叶乔木灌木土球规格8-10倍胸径8倍胸径7倍地径或1/3-1/4灌高③苗木运输运输时用防雨布或苫-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司布等覆盖物保护苗木不因风吹日晒而干萎。运输途中,押运人和司机配合好,经常检查苫布是否漏风。短途运苗中途不休息。长途行车必要时洒水浸湿树根,休息时选择荫凉之处停车,防止风吹日晒。④苗木卸车卸车时要爱护苗木,轻拿轻放。带土球苗卸车时不提拉树干,而双手抱土球轻轻放下。较大的土球用起重机卸车,若没有条件时事先准备好一块长木板从车箱上斜放至地,将土球自木板上顺势慢慢滑下,绝不滚动土球。⑤苗木假植带土球的苗木,运到工地以后,如很快栽完则可不假植,如一、二天内不能栽完,选择不影响施工的地方,将苗木码放整齐,四周培土,树冠之间用草绳围拢。假植时间较长者,对土球间隔填土,并根据需要经常给苗木叶面喷水。6.5树穴挖掘及施基肥树穴挖掘宽度比土球大40cm,穴深为穴径的2/3,挖掘时根据树径、土球具体情况,具体定穴径、穴深尺寸。在树穴中填入约20cm厚的营养土(含有腐熟的有机肥料),保证根系周围养分充足。树穴挖掘在种植前几天挖好,挖掘过程观察树穴情况,是否遇到混凝土块,有无积水,有无石灰池等异常情况,如发现及时联系业主、设计单位,请求变更种植点或提出整改措施,及时解决异况问题。6.6种植选择树冠丰满、完美的一面向主要观赏方向。(1)先在树穴底层填种植土(以腐植土为好),厚度为20cm左右。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(2)种植前先进行粗修。(3)树苗在车上时选好吊点,在吊点附近用海绵和二层麻袋进行绑扎。(4)选用适宜的麻袋在吊点绑住树杆,另备一根长绳以备操作人员控制入树穴的角度和方向。(5)土球入树穴后,先别急着放下吊绳,待选好种植方向后略松下吊线,由专人进行粗支撑或护住树体。(6)剪断土球四周绑扎的草绳,并从树穴中取出,然后两边铲入种植土,进行分层夯实。(7)捣实后,开始松掉吊绳。6.7支撑苗木种植后防止松动或被风吹倒,用竹杆进行联网绑扎,在绑扎点用麻布或橡皮块包住,以免磨去皮层,或引起环剥,然后均匀布置三根竹杆的位置,着地点用石块垫住,支撑点上用麻绳或尼龙绳绑好。6.8修剪、绑扎:用高架人字架在原有粗修的基础上根据设计要求进行细修,主要修剪重叠枝和弱势枝对侧枝,修剪时做到“强枝弱剪,弱枝强剪”,尽量使枝条向上向外扩展,以增加成形时树冠的遮蔽面积,同时为减少叶面的蒸腾作用,可进行摘叶,但不可把叶子全部摘光。修剪后用草绳或麻布对主枝、粗的分枝分别进行绑扎,绑扎时使草绳或麻布紧贴树皮,保证浇水护理时以便树杆保湿。6.9-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司护理浇水:绑扎完毕后,根据泥球大小在附近挖一条浅槽,以便水分更好地渗入泥球中。浇水时先进行枝杆喷水,然后集中浇根部,直到浇透为止,在种植后近期勤浇水,特别是喷叶片,确保叶面的水分和温度。7、灌木栽植在选择品种时需掌握以下原则:选用品种纯正、树形优美、生长健壮、无病虫害、花色浓艳、花朵大、花期长、芳香浓,符合设计要求规格的品种。7.1定位放样:确定苗木的种植位置,钉木桩或撒灰线标明,同时在木桩上标明种植树种、棵数。7.2土壤处理:种植前对土壤进行一次调查和测定,确定土壤合格后对土壤进行翻松30至40cm,并剔除25mm以上的石块、垃圾,然后,根据图纸要求进行造型和平整,造型或平整后的绿带线形坡度自然,没有积水,地面排水良好。如土壤不合格必须换土,所换土壤且必须是疏松的农田表土层,PH值在6至7之间,无杂质,无污染。7.3刨坑:苗木位置确定后,根据不同苗木的规格大小挖掘种植穴,种植穴直径比苗木的土球大40cm,深度与土球直径相等。挖穴时把表土与底土分别放置,穴壁垂直,上口与下口大小一致,切忌挖成上大下小的锥形或锅底状。7.4苗木起挖:灌木植物土球直径不小于冠幅的0.5倍,土球厚度为直径的0.7至0.8倍。土球起挖后用草绳呈横向围绕数周,纵向严密包扎。7.5-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司运输:苗木起挖并包扎完成后及时装运,装运树木时,轻吊、轻放,不拉拖。车辆内先垫好草袋之类,以防车板磨损苗木。装车时树梢向后,顺序安放,不要压得太紧,最后用苫布盖好,并用绳捆好。7.6修剪:栽植前要对劈裂、折伤的根系进行修剪,要求剪口光滑平整,以利愈合。修剪主要是为了提高成活率和培养树形,减少自然伤害。同时要按照施工图要求进行修剪,为确保一定的树形和成活率,对灌木类的修剪尽量做到中高外低、内疏外密。7.7栽植:根据植物适宜的栽植时期抓紧栽植,如在非适宜栽植时期栽植,应制定相应的技术措施,运到苗木必须及时栽种,来不及种的苗木必须进行假植。栽植时树木定向应选丰满完整的面朝向主要视线,孤植树木应冠幅完整。树木栽植深度应保证在土壤下沉后,根颈和地表等高。7.8支撑:大灌木在栽植后均应支撑,支撑可用竹杆放置十字支撑、扁担支撑或三角支撑来固定。7.9灌水:栽植后立即整修树盘或留好树池,当天灌水,灌足灌透,过一周后,视土壤干湿情况再灌一次,以保证成活率。7.10检查验收:施工结束前公司技术人员进行检查验收,以确保达到质量要求。8、草坪、地被植物的栽植8.1栽植草坪前必须清理场地,清除各种妨碍施工的石块、碎砖、瓦砾等杂物。8.2按照设计图纸堆造地形,表面平整、无凹凸点不会积水的自然曲线。最后的标高应考虑回填土沉降的因素。8.3土壤必须进行深翻,深度一般不低于30cm-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司。在整地过程中,所有杂物,如石砾、瓦片、草根等均须清除。在整地时,混入含有砂质的沙砾土或粗砂以改良土壤。8.4整地时同时施入充足的基肥,以有机肥为主,肥料须粉碎、撒匀,撒后翻入土中。8.5土壤翻松平整清理后,再进行一次滚压、修整,并充分浇水,让土沉降。8.6栽植草坪:本工程所用草为细叶麦冬和马尼拉草。草块应选择无杂草、生长势好的草源。在干旱地掘草块前应适量浇水,待渗透后掘取。草块运输时宜用木板置放2—3层,装卸车时应防止破碎。铺设草块可采取密铺或间铺。密铺应互相衔接不留缝,间铺间隙应均匀,并填以种植土。草块铺设后应滚压、灌水。铺植时应镇压、滚实,使草根与土壤密切接触。在铺设草皮后立即浇水,并按需要经常保持其处于紧密状态。经常修剪草坪,使草坪得到良好的通风,促进生长,防治病虫害。9、绿化植物养护9.1乔木管养乔木管养的标准是生长旺盛,枝叶健壮,树形美观。行道树下缘线整齐,修剪适度,干直冠美,无死树缺株,无枯枝残叶,景观效果优良。(1)生长势:生长势强,生长量超过该树种该规格平均年生长量:枝多叶茂,叶色鲜艳,无枯枝残叶。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(2)修剪:考虑每种树的生长特点如萌芽期、花期等,除棕榈科植物外,其它乔木一般在叶芽和花芽分化前进行修剪,避免把叶芽和花芽剪掉,使花乔木花繁叶茂,乔木整形效果要与周围环境协调,以增强园林美化效果,行道树修剪要保证树冠完整美观,主侧枝分布均匀和数量适宜,内膛不空又通风透光,并根据不同路段情况确定下缘线高度和树冠体量,树高一般控制在不能影响高压线、路灯和交通指示牌;修剪时按操作规程进行,尽量减小伤口,剪口要平,不能留有树钉;荫枝、下垂枝、下缘线下的萌蘖枝和干枯枝叶要及时剪除。(3)灌溉、施肥:根据不同生长季节的天气情况、不同植物种类和不同树龄适当淋水,并要求在每年的春、秋季重点施肥2-3次。施肥量根据树木的种类和生长情况而定,种植三年以内的乔木和树穴有植被的乔木要适当增加施肥量和次数。肥料要埋施,先打穴或开沟。施肥后要回填土、踏实、淋足水,找平,切忌肥料裸露。乔木施肥穴的规格一般为30×30×40厘米,挖沟的规格为30×40厘米。挖穴或开沟的位置一般是树冠外缘的投线影(行道树除外)每株树挖对称的两穴或四穴。(4)补植、改植:及时清理死树,要求在两周内补植回原来的树种并力求规格与原有的植株接近;以保证优良的景观效果。补植要按照树木种植规范进行,施足基肥并加强淋水等保养措施,保证成活率达100%,对已呈老化或明显与环境不协调的灌木和花卉及时进行改植。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(5)病虫害防治:及时做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早治理。采取综合防治、化学防治、物理人工防治和生物防治等方法防止病虫害蔓延和影响乔木生长;尽量采用生物防治的办法,以减少对环境的污染,用化学方法防治时,要尽量减小药物用量及对环境的影响,要符合环保的要求和标准。发生病虫为害,最严重的危害率在5%以下,单株受害程度在5%以下。(6)防风及意外:做好防风工作,大风前加强防御措施,合理修剪,加固护树设施,以增强抵御大风的能力。大风吹袭期间迅速清理倒树断枝,疏通道路。大风后及时进行扶树、护树,补好残缺,清除断枝、落叶和垃圾,使绿化景观尽快恢复。同时要求随着树木的长大,及时将护树带或铁箍放松,以免嵌入树皮内。遇雷电风雨、人畜危害而使树木歪斜或倒树断枝,要立即处理、疏通道路。9.2灌木和花卉管养灌木和花卉管养的标准是生长旺盛,花繁叶茂,造型美观,修剪工艺精细,植物造型具有艺术感和创意,产出精品。(1)生长势:生长势强,生长量达到该种类该规格的平均年生长量;树叶健壮,枝多叶茂,叶色鲜艳,下部不光秃,无枯枝残叶,植株基本整齐,花卉适时开花,花多色艳,常年开花植物一年四季鲜花盛开,花坛轮廓完美,无残缺,绿篱无断层。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(2)修剪:考虑每种植物的生长发育特点,既造型美观又能适时开花,花多色艳:花灌木和草本花卉在花芽分化前进行修剪,以免将花芽剪除,花谢后及时剪掉残花老枝,常年开花植物要有目的地培养花枝,使四季有花。绿篱和花坛整形效果要与周围协调,增强园林美化效果,精雕细刻,产出精品。(3)灌溉、施肥:根据植物的生长和开花特性进行合理灌溉和施肥。在雨水缺少的季节,每天的淋水量要稍大于该种类该规格的蒸腾量。杜鹃等花灌木要适当控水,以促进花芽分化,花芽分化后必须适当追施磷、钾肥以使花多色艳花期长。肥料不能裸露,可采用埋施或水施等不同方法。埋施要先挖穴或开沟,施肥后要回填土、踏实、淋足水、找平。一般可结合除草松土进行施肥。(4)除杂草:经常除杂草和松土,除杂松土要保护根系,不能伤根及造成根系裸露,更不能造成黄土裸露。(5)补植、改植:及时清理死苗,一周内补植同原来的种类并力求规格与原来植株接近,以保证优良的景观效果。补植要按照种植规范进行,施足基肥并加强淋水等保养措施,保证成活率达100%。对明显与环境不协调的灌木和花卉及时进行改植。(6)病虫害防治:做好病虫害的防治工作,以防为主,精心管养,使植物增强抗病虫能力,经常检查,早发现早处理。采取综合防治、化学防治、物理人工防治和生物防治等方法防止病虫害蔓延和影响植物生长。尽量采用生物防治的办法,以减少对环境的污染,用化学方法防治时,喷药一般要在晚上进行,药物、用量及对环境的影响,要符合环保的要求和标准。发生病虫害,最严重的危害率在5%以下。9.3草坪、地被植物养护措施(1)防止水土流失 -84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司栽植地的土壤必须保持疏松、肥沃,排水良好。一般情况下,应每年检查一二次,暴雨过后要仔细查看有无冲刷损坏。对水土流失情况严重的地区,应立即采取措施,堵塞漏洞,否则流失之处会继续扩大,造成难以收拾的局面。(2)增加土壤肥力地被植物生长期内,应根据各类植物的需要,及时补充肥力,尤其对一些观花地被植物更重要。常用的施肥方法有喷施法,方法简便,适合大面积使用,可在植物生长期进行,以增施稀薄的硫酸铵、尿素、过磷酸钙、氯化钾等无机肥为主。有时亦可在早春和秋末或植物休眠期前后,采用撒施方法,结合覆土进行,对植物越冬有利,而且可以因地制宜,充分利用堆肥、饼肥、河泥及其他有机肥源。(3)抗旱浇水地被植物一般情况下,均选取适应性强的抗旱品种,可不必浇水,但出现连续干旱无雨时,为防止地被植物严重受旱,应进行浇水。(4)病虫害防治多数地被植物品种具有较强的抗病虫能力,但有时由于排水欠佳或施肥不当及其他原因,也会引起病虫害发生。大面积地被植物栽植,最容易发生的病害是立枯病,能使成片的地被枯萎,应采用喷药措施予以防治,阻止其蔓延扩大。其次是灰霉病、煤污病,亦应注意防治。虫害最易发生的是蚜虫、造桥虫等,虫情发生后应喷药。由于地被植物种植面积大,防治方法应以预防为主。(5)防治空秃-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司在地被植物大面积栽培中,最怕出现空秃,尤其是成片的空秃发生后,很不雅观。因此,一旦出现,应立即检查原因,翻松土层。如果土质欠佳应换土,并进行补栽,恢复景观。(6)修剪平整一般低矮类型品种不需要进行经常修剪,以粗放管理为主。但由于近年来,各地大量引入观花地被植物,少数带残花或者花茎高的,须在开花后适当压低,或者结合种子采收,适当修剪。 9.4园林树木修剪的程序概括地说,为“一知、二看、三剪、四拿、五处理、六保护”。一知是修剪人员必须知道修剪的质量要求和操作规范。二看,对每株树看清先剪什么,后剪哪些,做到心中有数。三剪,按操作规范和质量要求修剪。四拿,及时拿走修剪下的枝条。五处理,处理剪下的枝条(如:烧毁、深埋等)。六保护,保护性措施。如修剪直径2厘米以上的大树时,截口必须削平,在截口处涂抹防腐剂(如凡士林)。9.5工程验收后的养管措施(1)挑选技术全面,责任心强的技术人员组成专门养护班子,继续对完工工程进行日常养护和管理。(2)公司定期组织检查和回访,检查养护工作情况,解决存在问题;回访听取业主单位的意见和建议,以完善养护工作管理措施。(3)如有技术原因或因养护工作不到位造成死苗或附属工程质量缺陷,公司将及时采取补救措施,确保景观观赏效果和实用功能始终处于最佳状态。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司第三章确保工程质量的管理体系与措施承诺:本工程质量确保达到一次性验收合格。在绿化养护期内,保证绿地绿化效果,做到绿地无杂草、病虫害,枯死树及时补植。所有植物的一次性成活率达到95%以上,草坪覆盖率98%以上。养护期满时,所有植物的成活率和保存率达到100%。补植的植物至少养护三个月以上。1、质量目标及其管理(1)工程质量目标在本合同段工程施工中,采用先进的施工技术和设备,加大人、财、物的投入力度,以最优的施工方案、一流的管理、一流的质量完成本工程施工,确保工程质量达到合格工程标准。(2)质量目标的分解:关键部位、重要隐蔽工程、主要单元:这些单元是各分部工程能否达优良的关键,因此这部分单元的质量也要求创优良。观感质量:对影响观感评分的坡度、平整度制定相应的质量保证措施。工程资料:优良工程的工程资料必须齐全,因此本工程设一名专职资料员,负责及时收集工程施工过程中所形成的各类资料,以保证工程资料达到及时、齐全、科学、规范。(3)工程质量管理机构A由总公司质量管理中心委派一名具有工程师以上职称的人员代表总公司负责该工程的“终检”工作。B项目部成立质检科、负责该工程的质量检查、检测、试验等工作,并设专职质检一员名,负责工程施工过程中的“复检”工作。C各施工班组均设立兼职质检员,负责各自施工过程中的“初检”工作。D-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司总公司质量管理处将定期分阶段对本工程质量进行跟踪检查及质量管理的服务工作,以确保该工程质量达到计划要求。2、质量管理网络图经理:技术:试验:质检:安全:全面检查施工质量措施执行情况,制定后续施工质量保证措施检查技术措施执行情况,技术术资料收集与整理,使之规范化检查劳动力分布情况及关键工程持证和操作技术检查材料供应和质量以及现场跟踪管理情况,检查施工机械的运转情况每周一次全面质量管理、生产例会制定改造措施、加强落实工程中间验收、整改单项工程验收、整改工程终检、完善-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司附图一质量控制总程序图原材料取样标准试验试验结果评定不合格试验报告实施控制检验成本抽样检验检验结果评定合格不合格分析原因作出结论提出处理意见结果-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司附图二施工现场质量控制框图施工现场质量控制管好人、机、料、法、环,严格工艺纪律,提高操作水平材料、加工件、设备检验工序质量检验质量检验分项分部工程质量检验单位工程质量检验设工序控制点并实施工序控制开展QC小组活动,严格实行三检制,质量统计、奖惩兑现,动态工序能力控制-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司附图三信息反馈制度项目经理信息管理中心信息传递员各施工队项目质检部优质工程项目检验方法施工中检查例行试验逐项检查签证检验方法项目检验保证工序质量检验保证试验计量保证原材料质量保证专业知识熟悉图纸有关文件各种标准经济兑现实行奖罚质量责任考核奖罚制度工程分项包干组织技术学习经济责任制质量信息反馈健全职能机构质量检查保证体系质量检查保证体系质量检查保证体系质量保证体系-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司第四章确保安全生产的技术组织措施我公司承诺:确保达到安全文明示范工地。建立完整的安全生产、文明施工、环境保护的保证体系。坚持“安全第一、预防为主、综合治理”的方针,以实现杜绝重大安全事故和完成现场安全文明达标为目的;以提高建筑安全生产管理水平,搞好文明施工,改善施工现场作业环境与劳动条件,实现“安全、卫生、环保、爱民和现场安全文明标准化”的要求为宗旨,使该工程安全文明管理工作迈上一个新台阶。一、安全管理目标(1)杜绝重伤、死亡事故的发生,轻伤负伤频率为≤1.5‰。(2)杜绝重大设备、火灾、交通事故。(3)全员教育率100%;项目经理、安全员、特种作业人员培训、考核、持证上岗率为100%。(4)创建文明施工工地。对上述安全文明管理目标分解,成立各班组安全文明小组,责任到人。二、组织保证体系-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司项目经理为项目安全第一责任人,对工程施工安全负有全面领导责任。建立健全项目部安全组织机构管理网络,设立安全科配备专职安全员,建立工地安全生产管理规章制度,完善安全生产基础工作资料,形成有力的安全生产保证体系。其组织机构管理网络图如下:安全管理网络图项目部安全责任人:项目经理项目部安全负责人:专职安全员砌石负责人钢筋工负责人道路负责人砼工负责人绿化负责人土方队负责人三、安全技术保证措施安全技术措施作为安全生产施工的基本保障,必须全面实行。在本工程中安全技术措施将贯穿施工全过程。1、工程施工阶段的防护措施(1)沟槽的防护:施工阶段,在沟槽、洞口要搭设醒目警示标志。(2)做好坑洞口、临边的防护:施工中随时检查各种坑洞口临边的防护措施情况,因施工需要拆除的防护,应在施工结束后及时恢复。在洞口上下施工需设警戒区,派专人看守。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(3)底层安全防护:施工现场周边均设围墙,根据现场实情,设一个出入口,生活区与施工区、加工区及进、出现场的材料、设备等从同一出入口进出,将施工区、生活区划分开,且对生产人员加强安全教育,提高他们的安全意识,为安全施工创造一个良好的环境。2、其它安全措施(1)施工机具安全防护现场所有机械设备必须按照施工平面布置图进行布置和停放,机械设备的设置和使用必须严格遵守《施工现场机械设备安全管理规定》,现场机械有明显的安全标志和安全技术操作指示牌,具体要做到:A:搅拌机应搭设防砸、防雨操作棚。B:所有机械设备应经常性清洁、润滑、紧固、调整、不超负荷和带病工作。C:起重作业要遵守“十不吊”的原则,履带吊司机和指挥坚守岗位。D:机械在停用、停电时必须切断电源;E:对新技术、新材料、新工艺、新设备的使用,在制定操作规程的同时,必须制定安全操作规程。(2)消防保卫管理A:施工现场的消防通道必须畅通,配备足够消防器材,满足消防要求。B:现场料场、库房的布局应合理规范,易燃易爆物品、有毒物品均设专库存放,设专人保管,严格执行领用、回收制度。C:现场建立门卫巡逻护场制度,并实行凭证出入制度。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司D:各分项工程,各分管辖地实行“谁主管,谁负责”的原则。(3)施工用电A:施工现场用电线路的设置和架设必须按当地有关规定与用电布置图进行。电缆线均应架空,穿越道路除防套管外,埋置深度应超过0.2m,全部采用三相五线制。B:现场配电箱设有可靠有效的漏电保护器。动力、照明用电分开,与配电房内的漏电保护器形成二级保护,使施工用电更安全。C:现场所有配电箱应统一编号、上锁、专人保管,箱壳接地良好。D:施工用电的设备、电缆线、导线、漏电保护器等应有产品质量合格证。漏电保护器要经常检查,发现问题立即调换,熔丝要匹配。(4)主要分项工程施工操作安全措施施工现场要有专职安全员,并持证上岗,认真实行安全检查制度,每天上下班前都要检查所有的电器设备,做到安全人人有责,防范事故的发生。A、排水工程①挖掘机启动前,应检查离合器,经空车试运转正常后再开始作业,作业中有专人指挥。②管槽开挖应注意保护地下原有管线,尤其是采用挖掘机挖时更应加强现场的观察。③挖掘机操作挖掘时不应过深,提升时不应过猛。④机械应停在坚实的地基上,不得将挖掘机与挖空的基坑平行-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司2m内停、行驶。⑤管槽土方堆放应远离基槽边1m以上,并及时清运;⑥配合清底的工人不准在机械回转半径下工作,前后操作人员距离不小于2m。⑦挖土时注意管槽的稳定性,发现土壁有裂缝或倾坍可能时,人员立即离开管槽里并及时处理。⑧起重机作业时,应有专人指挥,负责安全,吊臂下严禁站人;B、路基、路面工程①施工机械设备应由专人负责管理,人员操作与机械间应保持一定的距离,并不得背对机械操作。②压路机、铲车等施工机械在启动前应检查离合器,插入式振捣器、平板振捣器等应设置漏电保护器,做到一机一闸。③路面施工时,要注意设置围栏,要注意来往的车辆,组织好施工现场安全管理工作。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司安全检查流程图安全保证体系安检制度安全管理安全目标组织机构安全日常检查检查安全工作报表上报检查安全宣传工作检查安全防护用品使用情况检查预防安全事故措施检查安全目标规划检查日常安全活动检查安全奖罚条件执行检查安全制度制定落实检查安全法规配备检查安全会议纪录安全工作总结-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司安全运行图目标:杜绝死亡,重伤事故,重大交通,重大火灾事故,重大刑事案件规章制度安全知识民主管理主政管理国家监督民主管理行政管理家监督规范教育安全技术交底 法制纪律施工安全管理安全方针三级安全教育典型事例施工环境项目全体人员机械设备安全标准规范职业道德宏观指导、控制、教育规范活动各种岗位职责任制公 司管理层次制定制度、监督教育职能部门责任管理手段项目部 安全管理责任制教育、贯彻、执行、控制施工队班前活动文明施工作业班自我控制、措施落实各种形式竞赛各种制度责任兑现奖惩教育安全施工检查、评比、总结班组建议安全基础工作安全预防措施-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司第五章确保文明施工的技术组织措施一、文明施工目标计划文明施工是一个建筑施工企业形象最直接的反映,在本工程施工过程中,我公司将严格按照行业、地方规定的内容及相关文件进行布置及管理,确保做到文明施工。二、文明施工措施1、施工现场必须全封闭施工,设置围挡,达到以下要求:(一)围挡高度不低于2.5米;(二)围挡材料应选用彩色压型钢板等硬质材料,禁止使用烧结实心粘土砖、彩条布、竹笆、安全网等材料,围挡要做到坚固、平稳、整洁、美观;(三)围挡的设置要沿施工现场四周连续进行,不能有缺口或个别处不坚固的现象。2、现场出入口设大门,大门的门框或门柱必须牢固,施工现场主要出入口要制作并统一设立醒目工程标识牌,工程标识牌应注明:工程名称、建筑面积、开竣工时间,《建设工程规划许可证》及《施工许可证》编号、设计单位、建设单位、监理单位名称、项目经理姓名,还应设置安全标志。3、施工单位要按照施工总平面图设置各项临时设施。堆放大宗材料、成品、半成品和机具设备,不得侵占场内外道路及安全防护等设施,并达到以下要求:-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(一)各种材料、构件堆放必须按品种、分规格堆放,并设置明显标牌;(二)各种物料堆放必须整齐,砂、石等材料砌池堆放,并采用覆盖、洒水等措施,防止扬尘;(三)散装水泥必须用专用筒仓存放,有良好的防粉尘、防泄漏措施,袋装水泥必须入库,严禁露天存放;(四)易燃易爆品不能混放,必须设专职管理人员集中存放管理。4、施工机械要按照施工总平面图规定的位置和线路布置,不得任意侵占场内外道路,并符合以下条件:(一)车容机貌保持整洁,及时清理油污和施工造成的污染;(二)悬挂统一的安全操作规程牌;(三)室外中小型机具要搭设安全防护棚,做到防雨、防砸、防噪音、防粉尘污染等,防护棚内地面要硬化,设置有效的排水设施。5、施工现场(工地)作业道路保持平整,设有路标。机具和材料做到“二整”:机械设备保持状态良好、整洁、停置整齐;施工材料堆放有序、存储规整合理,并插置标示牌。6、工地现场外观做到“三洁”:施工场地整洁、生活环境清洁、施工产品美观洁净。7、施工现场每个施工点均有负责人现场指挥施工,主要部位有技术人员在岗,现场指挥和技术人员要熟悉操作工艺要求和质量标准。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司8、我公司对施工人员加强环保意识宣传,对施工中产生的废料不乱弃乱放,按要求运往指定地点进行处理存放。对易造成环境污染的施工材料在运输、存放及使用过程中采取有效措施,使之污染或污染降到最小限度。9、现场进行的各项施工操作,必须按施工有的施工操作安排,或按相应的有关规定进行做到层次清楚,紧张有序,杜绝违章操作和野蛮施工。10、施工结束后做好临时占地的恢复工作,对施工中占用的地方、道路、桥梁等做好恢复工作。11、接受建设单位、监理单位、行业管理部门的检查与监督,对不满足要求的地方及时整改到位。12、施工现场无蚊蝇、鼠迹和蟑螂,防蝇、防鼠、防蟑措施到位。13、施工现场设立卫生医疗点,并设置一定数量的保温桶和茶亭。14、现场施工人员登记成册,作业人员佩证上岗,大门口设立昼夜值班门卫。三、环境保护措施环境保护是我国的一项基本国策,搞好环境保护工作关系到国家、集体和个人的切身利益。所以要采取多种形式进行环保宣传教育活动,不断提高职工环保意识,经常组织学习,按照国家及地方环保法规制定强制性措施,确实抓好环保工作。1、认真执行《中华人民共和国环境保护法》、《中华人民共和国环境噪声污染防治法》等有关法律、法规。尊重当地政府环保部门的现场指导,并积极主动与所在地联成环境保护网络。定期联系听取意见,接受监督检查,对合理意见处理及时,工作有记录。项目部确立一名副经理负责抓环保工作。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司2、根据本工程特点,制定针对性的环保措施:(1)针对施工工艺,积极采取消声、防震措施,使噪音和振动达到环保标准。(2)做到施工不扰民,做好周边村镇居民思想工作,取得他们谅解与支持后方可继续夜间施工。(3)施工现场不焚烧有毒有害物质,机械使用过的润滑油及其他废油、废物要装在容器中,按有关规定集中处理。(4)施工现场与生活区的污水需经二次沉淀后,排放到专门设置的临时污水处理设施沉淀池,防止污水直接排入河流、水流,有害居民生活,有害庄稼。(5)在生产、生活区等产生的所有生活垃圾、施工弃渣,袋装后集运至当地环保部门指定的地点堆放,严禁倒入河流、水塘等水域内,造成环境污染。(6)施工机械车辆在人口密集区行驶要慢行,不准鸣高音喇叭,施工土路要经常洒水,保持路面湿润,避免和减少粉尘污染。(7)施工中应采取有力措施,保护好场内的绿化带、树木、严禁损坏和砍伐。(8)施工时各种垃圾应及时清理,以减少对周边居民和自然生态环境的污染。对容易引起环境污染的建筑材料要求有切实可行的储存方法,施工排出的废弃水不得污染景观用水和生活用水。材料的运输要注意不得沿途洒落,对正常道路通行和居民带来不便。(9)-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司对沿线的一些设施,应避免破坏,需要重建的应重建后再拆除现有的。要采取措施避免水土流失。要做好施工组织设计,缩短施工周期。要制订环保措施规程及实施细则,并经常检查执行情况。(10)工程完工后,立即拆除施工临时设施,做到“工完、料尽、场地清”。四、成品保护措施工程施工过程中,半成品、工序产品及已完成部分项工程作为后序工程的作业面,其质量的保护必然影响整个工程的质量,故制定以下制成品保护措施。1、制成品保护A:混凝土构件、管材等制成品可堆放在室外。B:制成品堆放场地地基应平整、干净、牢固、干燥,排水通风良好,无污染。C:制成品应分类、分规格按方案指定位置堆放整齐、平直截了当,下垫木枋;叠层堆放时,上下均放垫木,水平位置上、下一致,防止变形损坏;侧向堆放除垫木枋外,应加撑脚,防止倾履。D:成品运输应做到车厢清洁、干燥,装车高度、长度符合规定。2、交工前的成品保护措施为确保工程质量美观,达到用户满意,项目经理部应组织专职人员负责成品质量保护,值班巡查,进行成品保护工作。第六章工程施工的重点和难点-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司及保证措施本工程施工重点难点为:1、工期紧、任务重,管线、地质条件复杂,且安全文明施工要求高,质量要求严格;2、冬季施工特点。一、工期保证措施:1、合理安排各施工工序,并做好各工序的交叉及衔接工作2、由公司总部直接组建项目部,由总公司领导直接负责项目总协调,项目经理统一调配公司的人、财、物。3、组建三套施工班组及施工设备,24小时连续不间断进行施工。各种专业化队伍,常驻施工现场。4、施工组织设计选择最佳施工方案、优化资源配置,突出重点,全面兼顾。5、投入先进的施工机械设备,提高工效,确保工程质量。根据本工程特点,配备足够的,性能良好,高效先进的施工机械设备,在施工中加强机械设备的保养维修,保证施工机械设备的完好率和利用率,实行机械化作业。6、配备先进的计量、监测设备,提高施工工效和监测的准确性,加快施工进度。7、在确保工程质量的前提下,合理安排不同工序的平行流水作业,抓住工序的衔接,对关键工程实行重点管理,在人、财、物上实行倾斜政策,加大奖惩力度。8、搞好物资管理和物资供应,严格按照工程进度计划要求组织工程材料和施工材料提前进场,做到仓储合理,品种规格齐全,质量符合规范要求。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司9、对施工全员加强技术培训,不断提高施工人员技术水平。广泛开展技术革新、人人献计献策活动,开展针对关键线路、重点工序提合理化建议和技术攻关活动,积极采用新工艺、新技术以提高工效,保证工程质量,并为提前完工提供技术上的保证。10、抓好协调,减少干扰。针对本工程相互干扰大的特点,成立专门协调小组,强化协调、主动配合、力争在每个工序开始前把干扰减少到最低程度,使工序有效展开、工程顺利进行。11、抓住时机,掀起施工高潮。在施工中适时地开展劳动竞赛活动,通过思想教育及合理的奖罚措施等一系列手段,振奋职工精神,适时掀起施工高潮,加快施工进度。12、抓好雨季、暑期施工安排,本工程受雨季影响施工因素大,为确保工期和工程质量,我们将对雨季的施工工作进行精心的安排和准备。二、地下管线保护措施1.详细阅读和熟悉掌握建设单位提供的地下管线图纸资料,并在工程实施前召开各管线单位配合会议,进一步收集管线材料。在此基础上,对影响施工和受施工影响的地下管线开挖必要的样洞(开挖样洞时通知管线单位监护人员到场),核对弄清地下管线的确切情况(包标标高、埋深、走向、规格、容量、用途、性质、完好程度等)做好记录。2.把保护地下管线工作列为施工组织设计的主要内容之一,并在施工总平面图上标明影响施工和受施工影响的地下管线。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司3.工程实施前,向有关管线单位提出监护的书面申请,办妥《地下管线监护交底卡》手续。4.工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至操作作员做层层安全交底,随即填写《管线交底卡》,并建立“保护公用事业管线责任制”,明确各级人员的责任。5.工程实施前,落实保护地下管线的组织措施,委派管线保护专职人员负责本工程地下管线的监护和保护工作,项目部、施工队和各班组设兼职管线保护负责人,组织成地下管线监护体系,严格按照施工组织设计和经管线单位认可的保护管线措施的要求落实到现场,并设置必要的管线安全标志牌。6.工程实施前,对参加本工程施工的全体员工(包括外包工)进行“保护公用事业管线重要性及损坏公用管线危害性”的宣传教育,并要求职工在施工中严格遵守有关文件规定。7.工程实施时,严格按照施工组织设计和地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线,督促操作(指挥)人员遵守技术规程,制止违章操作、违章指挥和违章施工。8.施工过程中发现管线现状与交底内容、样洞资料不符或出现直接危及管线安全等异常情况时,立即通知建设单位和有关管线单位到场研究,商议补救措施,在未作出统一结论前,不擅自处理或继续施工。9.施工过程中对可能发生意外情况的地下管线,事先制订应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司10.一旦发生管线损坏事故,及时报告上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,积极组织力量协助抢修工作。11.对人为原因造成损坏地下管线事故,要认真吸取教训,并按“三不放过”的原则进行处理。12.本工程部分与房屋基础距基坑开挖线较近,若施工时采取措施不当,会造成严重后果,这一点应引起各级施工及安全人员的高度重视,施工前应精确测量放线施工工作位,不超挖基坑宽度,必要时加强支护。在离施工范围较近的房屋侧墙上设置沉降、变形观测点,定期限专人观测记录。一但发现异常现象,停止施工并采取措施。三、现场安全文明保证措施1、施工围挡、交通引导牌设置在交通全封闭施工路段设置2米高5cm厚夹芯板围挡以保证施工区域全封闭,在交通封闭路口及相关道路和交叉口设置2米高夹芯板围挡、通告牌(40mm×60mm方管3米双立柱,牌面3米×1.5米、1.5mm厚铝板工程级反光膜)、交通封闭引导牌(牌面1米×2米、1.5mm厚铝板工程级反光膜)。在交通半封闭施工路段,在老路位置沿全线保留10米宽作为交通便道,在交通便道沿线悬挂警示牌,夜间挂警示灯。2、施工现场管理(1)在施工现场大门两侧用深蓝色字体分别注明施工单位和工程名称;现场主要道路地坪平整,无积水,建筑物周围系统设置排水系统,保证排水通畅。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(2)大门整洁醒目,形象设计有特色,“五牌一图”齐全完整。(3)施工区、办公区、生活区划分明确,安排合理。(4)现场材料分类标识,堆放整齐。(5)建筑、生活垃圾分类围挡堆放,及时清运。(6)施工现场无蚊蝇、鼠迹和蟑螂,防蝇、防鼠、防蟑措施到位。(7)施工现场设立卫生医疗点,并设置一定数量的保温桶和茶亭。(8)现场施工人员登记成册,作业人员佩证上岗,大门口设立昼夜值班门卫。(9)加强施工现场用电管理,严禁乱拉乱接电线,并派专人对电器设备定期检查,对所有不合格规范的操作限期整改。(10)严格施工,施工场地的道路、停车场、材料置放场地等作硬化处理,保证施工道路畅通无阻。3、工程施工阶段的安全防护措施(1)沟槽的防护:施工阶段,在沟槽、洞口要搭设醒目警示标志。(2)做好坑洞口、临边的防护:施工中随时检查各种坑洞口临边的防护措施情况,因施工需要拆除的防护,应在施工结束后及时恢复。在洞口上下施工需设警戒区,派专人看守。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司(3)底层安全防护:施工现场周边均设围墙,根据现场实情,设一个出入口,生活区与施工区、加工区及进、出现场的材料、设备等从同一出入口进出,将施工区、生活区划分开,且对生产人员加强安全教育,提高他们的安全意识,为安全施工创造一个良好的环境。(4)施工机具安全防护现场所有机械设备必须按照施工平面布置图进行布置和停放,机械设备的设置和使用必须严格遵守《施工现场机械设备安全管理规定》,现场机械有明显的安全标志和安全技术操作指示牌,具体要做到:A:搅拌机应搭设防砸、防雨操作棚。B:所有机械设备应经常性清洁、润滑、紧固、调整、不超负荷和带病工作。C:起重作业要遵守“十不吊”的原则,履带吊司机和指挥坚守岗位。D:机械在停用、停电时必须切断电源;E:对新技术、新材料、新工艺、新设备的使用,在制定操作规程的同时,必须制定安全操作规程。(5)消防保卫管理A:施工现场的消防通道必须畅通,配备足够消防器材,满足消防要求。B:现场料场、库房的布局应合理规范,易燃易爆物品、有毒物品均设专库存放,设专人保管,严格执行领用、回收制度。C:现场建立门卫巡逻护场制度,并实行凭证出入制度。D:各分项工程,各分管辖地实行“谁主管,谁负责”的原则。(6)施工用电-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司A:施工现场用电线路的设置和架设必须按当地有关规定与用电布置图进行。电缆线均应架空,穿越道路除防套管外,埋置深度应超过0.2m,全部采用三相五线制。B:现场配电箱设有可靠有效的漏电保护器。动力、照明用电分开,与配电房内的漏电保护器形成二级保护,使施工用电更安全。C:现场所有配电箱应统一编号、上锁、专人保管,箱壳接地良好。D:施工用电的设备、电缆线、导线、漏电保护器等应有产品质量合格证。漏电保护器要经常检查,发现问题立即调换,熔丝要匹配。(7)主要分项工程施工操作安全措施施工现场要有专职安全员,并持证上岗,认真实行安全检查制度,每天上下班前都要检查所有的电器设备,做到安全人人有责,防范事故的发生。A、排水工程①挖掘机启动前,应检查离合器,经空车试运转正常后再开始作业,作业中有专人指挥。②管槽开挖应注意保护地下原有管线,尤其是采用挖掘机挖时更应加强现场的观察。③挖掘机操作挖掘时不应过深,提升时不应过猛。④机械应停在坚实的地基上,不得将挖掘机与挖空的基坑平行2m内停、行驶。⑤管槽土方堆放应远离基槽边1m以上,并及时清运;⑥配合清底的工人不准在机械回转半径下工作,前后操作人员距离不小于2m。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑦挖土时注意管槽的稳定性,发现土壁有裂缝或倾坍可能时,人员立即离开管槽里并及时处理。⑧起重机作业时,应有专人指挥,负责安全,吊臂下严禁站人;B、路基、路面工程①施工机械设备应由专人负责管理,人员操作与机械间应保持一定的距离,并不得背对机械操作。②压路机、铲车等施工机械在启动前应检查离合器,插入式振捣器、平板振捣器等应设置漏电保护器,做到一机一闸。③路面施工时,要注意设置围栏,要注意来往的车辆,组织好施工现场安全管理工作。四、冬季施工保证措施1、土方回填严禁使用大块冻土。2、砌体工程冬期施工一般采用掺盐砂浆法,也可采用掺JI型早强防冻剂进行施工。砌筑前必须将砖块表面的霜雪清除干净;在负温度条件下砌筑时,砖可不浇水,但必须适当增大砂浆的稠度。拌制砂浆所用的砂,不得含有冰块和直径大于1cm的冻结块。3、给水管道承口捻完后用保养液进行养护,用麻绳等物缠住接口,防止低温冷冻。-84-
万方小区项目室外配套、绿化工程山东银城建设工程有限公司原文已完。下文为附加文档,如不需要,下载后可以编辑删除,谢谢!施工组织设计本施工组织设计是本着“一流的质量、一流的工期、科学管理”来进行编制的。编制时,我公司技术发展部、质检科以及项目部经过精心研究、合理组织、充分利用先进工艺,特制定本施工组织设计。一、工程概况:西夏建材城生活区27#、30#住宅楼位于银川市新市区,橡胶厂对面。本工程由宁夏燕宝房地产开发有限公司开发,银川市规划建筑设计院设计。本工程耐火等级二级,屋面防水等级三级,地震防烈度为8度,设计使用年限50年。本工程建筑面积:27#楼3824.75m2;30#楼3824.75m2。室内地坪±0.00以绝对标高1110.5m为准,总长27#楼47.28m;30#楼47.28m。总宽27#楼14.26m;30#楼14.26m。设计室外地坪至檐口高度18.600m,呈长方形布置,东西向,三个单元。本工程设计屋面为坡屋面防水采用防水涂料。外墙水泥砂浆抹面,外刷浅灰色墙漆。内墙面除卫生间200×45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司300瓷砖,高到顶外,其余均水泥砂桨罩面,刮二遍腻子;楼梯间内墙采用50厚胶粉聚苯颗粒保温。地面除卫生间200×200防滑地砖,楼梯间50厚细石砼1:1水泥砂浆压光外,其余均采用50厚豆石砼毛地面。楼梯间单元门采用楼宇对讲门,卧室门、卫生间门采用木门,进户门采用保温防盗门。本工程窗均采用塑钢单框双玻窗,开启窗均加纱扇。本工程设计为节能型住宅,外墙均贴保温板。本工程设计为砖混结构,共六层。基础采用C30钢筋砼条形基础,上砌MU30毛石基础,砂浆采用M10水泥砂浆。一、二、三、四层墙体采用M10混合砂浆砌筑MU15多孔砖;五层以上采用M7.5混合砂浆砌筑MU15多孔砖。本工程结构中使用主要材料:钢材:I级钢,II级钢;砼:基础垫层C10,基础底板、地圈梁、基础构造柱均采用C30,其余均C20。本工程设计给水管采用PPR塑料管,热熔连接;排水管采用UPVC硬聚氯乙烯管,粘接;给水管道安装除立管及安装IC卡水表的管段明设计外,其余均暗设。本工程设计采暖为钢制高频焊翅片管散热器。本工程设计照明电源采用BV-2.5铜芯线,插座电源等采用BV-4铜芯线;除客厅为吸顶灯外,其余均采用座灯。一、施工部署及进度计划1、工期安排45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司本工程合同计划开工日期:2004年8月21日,竣工日期:2005年7月10日,合同工期315天。计划2004年9月15日前完成基础工程,2004年12月30日完成主体结构工程,2005年6月20日完成装修工种,安装工程穿插进行,于2005年7月1日前完成。具体进度计划详见附图-1(施工进度计划)。2、施工顺序⑴基础工程工程定位线(验线)→挖坑→钎探(验坑)→砂砾垫层的施工→基础砼垫层→刷环保沥青→基础放线(预检)→砼条形基础→刷环保沥青→毛石基础的砌筑→构造柱砼→地圈梁→地沟→回填工。⑵结构工程结构定位放线(预检)→构造柱钢筋绑扎、定位(隐检)→砖墙砌筑(+50cm线找平、预检)→柱梁、顶板支模(预检)→梁板钢筋绑扎(隐检、开盘申请)→砼浇筑→下一层结构定位放线→重复上述施工工序直至顶。⑶内装修工程门窗框安装→室内墙面抹灰→楼地面→门窗安装、油漆→五金安装、内部清理→通水通电、竣工。⑷外装修工程外装修工程遵循先上后下原则,屋面工程(包括烟道、透气孔、压顶、找平层)结束后,进行大面积装饰,塑钢门窗在装修中逐步插入。一、施工准备45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、现场道路本工程北靠北京西路,南临规划道路,交通较为方便。场内道路采用级配砂石铺垫,压路机压。2、机械准备⑴设2台搅拌机,2台水泵。⑵现场设钢筋切断机1台,调直机1台,电焊机2台,1台对焊机。⑶现场设木工锯,木工刨各1台。⑷回填期间设打夯机2台。⑸现场设塔吊2台。3、施工用电施工用电已由建设单位引入现场;根据工程特点,设总配电箱1个,塔吊、搅抖站、搅拌机、切断机、调直机、对焊机、木工棚、楼层用电、生活区各配置配电箱1个;电源均采用三相五线制;各分支均采用钢管埋地;各种机械均设置接零、接地保护。具体配电箱位置详见总施工平面图。3、施工用水施工用水采用深井水自来水,并砌筑一蓄水池进行蓄水。楼层用水采用钢管焊接给水管,每层留一出水口;给水管不置蓄水池内,由潜水泵进行送水。4、生活用水生活用水采用自来水。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、劳动力安排⑴结构期间:瓦工40人;钢筋工15人;木工15人;放线工2人;材料1人;机工4人;电工2人;水暖工2人;架子工8人;电焊工2人;壮工20人。⑵装修期间抹灰工60人;木工4人;油工8人;电工6人;水暖工10人。四、主要施工方法1、施工测量放线⑴施工测量基本要求A、西夏建材城生活区17#、30#住宅楼定位依据:西夏建材城生活区工程总体规划图,北京路、规划道路永久性定位B、根据工程特点及<建筑工程施工测量规程>DBI01-21-95,4、3、2条,此工程设置精度等级为二级,测角中误差±12,边长相对误差1/15000。C、根据施工组织设计中进度控制测量工作进度,明确对工程服务,对工程进度负责的工作目的。⑵工程定位A、根据工程特点,平面布置和定位原则,设置一横一纵两条主控线即27#楼:(A)轴线和(1)轴线;30#楼:(A)轴线和(1)轴线。根据主轴线设置两条次轴线即27#45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司楼:(H)轴线和(27)轴线;30#楼:(H)轴线和(27)轴线。B、主、次控轴线定位时均布置引桩,引桩采用木桩,后砌一水泥砂浆砖墩;并将轴线标注在四周永久性建筑物或构造物上,施测完成后报建设单位、监理单位确认后另以妥善保护。C、控轴线沿结构逐层弹在墙上,用以控制楼层定位。D、水准点:建设单位给定准点,建筑物±0.00相当于绝对标高1110.500m。⑶基础测量A、在开挖前,基坑根据平面布置,轴线控制桩为基准定出基坑长、宽度,作为拉小线的依据;根据结构要求,条基外侧1100mm为砂砾垫层边,考虑放坡,撒上白灰线,进行开挖。B、在垫层上进行基础定位放线前,以建筑物平面控制线为准,校测建筑物轴线控制桩无误后,再用经纬仪以正倒镜挑直法直接投测各轴线。C、标高由水准点引测至坑底。⑷结构施工测量A、首层放线验收后,主控轴一引至外墙立面上,作为以上务层主轴线竖身高以测的基准。B、施工层放线时,应在结构平面上校投测轴线,闭合后再测设细部尺寸和边线。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司C、标高竖向传递设置3个标高点,以其平均点引测水平线折平时,尽量将水准仪安置在测点范围内中心位置,进行测设。2、基坑开挖本工种设计地基换工,夯填砂砾垫层1100mm;根据此特点,采用机械大开挖,留200mm厚进行挖工、铲平。开挖时,根据现场实际土质,按规范要求1:0.33放坡,反铲挖掘机挖土。开挖出的土,根据现场实际情况,尽量留足需用的好土,多余土方挖出,避免二次搬运。人工开挖时,由技术员抄平好水平控制小木桩,用方铲铲平。挖掘机挖土应该从上而下施工,禁止采用挖空底脚的操作方法。机械挖土,先发出信号,挖土的时候,挖掘机操作范围内,不许进行其他工作,装土的时候,任何人都不能停留在装土车上。3、砌筑工程⑴材料砖:MU15多孔砖,毛石基础采用MU30毛石。砂浆:±0.00以下采用M10水泥砂浆,一、二、三、四层采用M10混合砂浆,五层以上采用M7.5混合砂浆。⑵砌筑要求A、开工前由工长对所管辖班组下发技术交底。B、砌筑前应提前浇水湿润砖块,水率保持在10%-15%。C、砌筑采用满铺满挤“三一砌筑法“45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司,要求灰浆饱满,灰缝8-12mm。D、外墙转角处应同时砌筑,内外墙交接处必须留斜槎,槎子长度不小于墙体高度的2/3,槎子必须平直、通顺。E、隔墙与墙不同时砌筑又不留成斜槎时可于墙中引出阳槎或在墙的灰缝中预埋拉结筋,每道不少于2根。F、接槎时必须将表面清理干净,浇水湿润,填实砂浆,保持灰缝平直。G、砖墙按图纸要求每50mm设置2φ6钢筋与构造柱拉结,具体要求见结构总说明。H、施工时需留置临时洞口,其侧边离交接处的墙面不少于500mm,顶部设边梁。4、钢筋工程⑴凡进场钢筋须具备材质证明,原材料须取样试验,经复试合格后方可使用。⑵钢筋绑扎前应仔细对照图纸进行翻样,根据翻样配料,施工前由工长对所管辖班组下发技术交底,准备施工工具,做好施工的准备工作。⑶板中受力钢筋搭接,I级钢30d,II级钢40d,搭接位置:上部钢筋在跨中1/3范围内,下部钢筋在支座1/3范围内。⑷钢筋保护层:基础40mm,柱、梁30mm,板20mm。保护层采用50mm×50mm的水泥砂浆块。板上部钢筋用马凳按梅花状支起。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑸所有钢筋绑扎,须填写隐检记录,质评资料及目检记录,验收合格后方可进行下道工序。5、砼工程⑴水泥进场后须做复试,经复试合格后由试验室下达配合比。施工中严格掌握各种材料的用量,并在搅拌机前进行标识,注明每立方米、每盘用量。同时搅拌时,须车车进磅,做好记录。⑵浇筑前,对模板内杂物及油污、泥土清理干净。⑶投料顺序:石子→水泥→砂子。⑷本工程均采用插入式振捣器,一次浇筑厚度不宜超过振捣器作用部分长度的1.25倍,捣实砼的移动间距不宜大于振捣器作用半径的1.5倍。⑸砼浇筑后1昼夜浇水养护,养护期不少于7d,砼强度未达到1.2MPa之前不得上人作业。6、模板工程⑴本工程模板采用钢木混合模板。模板支搭的标高、截面尺寸、平整度、垂直度应达到质量验收标准,以满足其钢度,稳定性要求。⑵模板支撑应牢固可靠,安装进程中须有防倾覆的临时固定措施。⑶本工程选用851脱模剂,每拆除一次模板经清理后涂刷脱模剂,再重新组装,以保证砼的外观质量。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、架子工程⑴本工程采用双排架子防护,外设立杆距墙2m,里皮距墙50cm,立杆间距1.5m,顺水间距1.2m,间距不大于1m。⑵架子底部夯实,垫木板,绑扫地杆。⑶为加强架子的稳定性,每七根立杆间设十字盖,斜杆与地面夹角60o。⑷为防止脚平架外倾,与结构采用钢性拉接,拉接点间距附和“垂四平六“的原则。⑸外防护架用闭目式安全网进行封闭,两平网塔接和网下口必须绑孔紧密。⑹结构架子高出作业层1m,每步架子满铺脚手板,要求严密牢固并严禁探头板。2、装饰工程装饰工程施工前,要组织质监部门、建设、设计、施工单位四方参加的主体结构工程核验收,对已完全体分部工程进行全面检查、发现问题及时处理,清除隐患,并做好装饰前材料、机具及技术准备工作。1、根据预算所需材料数量,提出材料进场日期,在不影响施工用料的原则下,尽量减少施工用地,按照供料计划分期分批组织材料进场。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司2、将墙面找方垂直线,清理基层,然后冲筋,按照图纸要求,分层找平垂直,阴阳角度方正,然后拉线作灰饼。底子灰应粘结牢固,并用刮杠刮平,木抹子抹平。3、罩面应均匀一致,并应在终凝前刮平压光,上三遍灰抹子。4、油漆、涂料施工:油漆工程施工时,施工环境应清洁干净,待抹灰、楼地面工程全部完工后方可施工,油漆涂刷前被涂物的表面必须干燥、清洁,刷漆时要多刷多理不流坠,达到薄厚均匀,色调一致,表面光亮。墙面涂料基层要求现整,对缝隙微小孔洞,要用腻子找平,并用砂纸磨平。为了使颜色一致,应使用同一配合比的涂料,使用时涂料搅匀,方可涂刷,接槎外留在阴阳角外必须保证涂层均匀一致表面不显刷纹。1、楼地面工程楼地面工程只作50厚豆石砼垫层。做垫层必须先冲筋后做垫层,其平整度要控制在4mm以内,加强养护4-5天后,才能进行上层施工。10、层面工程1、屋面保温层及找平层必须符合设计要求,防水采用防水卷材。2、做水泥砂浆找平层表面应平整压光,屋面与女儿墙交接处抹成R≥150mm圆角。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司3、本工程屋面材料防水,专业性强,为保证质量,我们请专业人员作防水层。4、原材料在使用前经化验合格后才能使用,不合格材料严禁使用。11、水、暖、电安装工程⑴管道安装应选用合格的产品,并按设计放线,坡度值及坡向应符合图纸和规范要求。⑵水、暖安装前做单项试压,完毕后做通、闭水后试验和打压试验,卫生间闭水试验不少于24小时。⑶电预埋管路宜沿最近线路敷设,应尽量减少弯曲,用线管的弯曲丝接套丝,折扁裂缝焊接,管口应套丝用堵头堵塞。油漆防腐等均符合图纸各施工规范及质量评定标准。⑷灯具、插座、开关等器具安装,其标高位置应符合设计要求,表面应平直洁净方正。⑸灯具、插座、开关等器具必须选用合格产品,不合格产品严禁使用。⑹做好各种绝缘接地电阻的测试和系统调整记录,检查配线的组序一定要符合设计要求。五、预防质量通病之措施本工程按优质工程进行管理与控制,其优质工程的目标体系与创优质工程的保证措施在本工程施工组织设计中做了详述。本措施不再述。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司创优质工程除对各分部、分项、工序工程施工中,精心操作,一丝不苟、高标准严要求作业外,关键是防止质量通病。为此,提出防止通病的作业措施如下:1、砖墙砌体组砌方法:⑴、组砌方法:一顺一丁组砌,由于这种方法有较多的丁砖,加强了在墙体厚度方向的连结,砌体的抗压强度要高一些。⑵、重视砖砌体水平灰缝的厚度不均与砂浆饱满度:①、水平灰缝不匀:规范规定砖砌体水平灰缝厚度与竖向灰缝宽度一般为10mm,但不应小于8mm,也不应小于12mm。砂浆的作用:一是铺平砖的砌筑表面,二是将块体砖粘接成一个整体。规范中之所以有厚度和宽度要求,是由于灰缝过薄,使砌体产生不均匀受力,影响砌体随载能力。如果灰缝过厚,由于砂浆抗压强度低于压的抗压可度。在荷载作用下,会增大砂浆的横向变形,降低砌体的强度。试验研究表明,当水平灰缝为12mm时,砖砌体的抗压强度极限,仅为10mm厚时的70-75%,所以要保证水平灰缝厚度在8-12mm之间。怎样确保水平灰缝的厚度呢?A、皮数杆上,一定将缝厚度标明、标准。B、砌砖时,一定要按皮数杆的分层挂线,将小线接紧,跟线铺灰,跟线砌筑。C、砌浆所用之中砂,一定要过筛,将大于5mm的砂子筛掉。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司D、要选砖,将过厚的砖剔掉。E、均匀铺灰,务使铺灰之厚度均匀一致。坚持“一块砖、一铲灰、一揉挤“的“三一“砌砖法“。②砂浆必须满铺,确保砂浆饱满度。规范规定:多孔砖砌体,水平灰缝的砂浆饱满度不得低于80%,这是因为,灰缝的饱满度,对砌体的强度影响很大。比如:根据试验研究,当水平灰缝满足80%以上,竖缝饱满度满足60%以上时,砌体强度较不饱满时,要提高2-3倍,怎样保证灰缝饱满度呢?A、支持使用所述的“三一“砌砖法,即“一块砖、一铲灰、一揉挤“。B、水平缝用铺浆法(铺浆长度≤50cm)砌筑,竖缝用挤浆法砌筑,竖缝还要畏助以加浆法,以使竖向饱满,绝不可用水冲灌浆法。C、砂浆使用时,如有淅水,须作二次拌合后再用。绝不可加水二次拌合。拌好的砂浆,须于3小时之内使用完毕。D、不可以干砖砌筑。淋砖时,一般以15%含水率为宜。(约砖块四周浸水15mm左右)。③注意砌砖时的拉结筋的留置方法:砖砌体的拉结筋留置方法,按设计要求招待。如设计没有具体规定时,按规范执行。规范规定“拉结筋的数量每12cm厚墙放1根Ф6钢筋,沿墙高每50cm45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司留一组。埋入长度从墙的留槎处算起,每边均<100cm,末端应有弯钩”见图。规范还规定:“构造柱与墙连拉处,宜砌成马牙槎,并沿墙高每50cm设2Ф6拉结钢筋,每边伸入墙内>100cm。2、预防楼梯砼踏步掉角:楼梯踏步浇筑砼后,往往因达不到砼强度要求,就因施工需要提前使用,既便有了足够强度,使用不慎,都会掉楞掉角。而且有了掉角,修补十分困难,且不定期牢固。为此宜采用两种方式予以防治:⑴踏步楞角上,在浇筑砼时增设防护钢筋。⑵踏步拆模时,立即以砂袋将踏步覆盖。(水泥袋或用针织袋装砂)既有利于砼养护,又可保护踏步楞角。3、楼梯弊端的预防:防止踏步不等高:踏步不等高,既不美观,又影响使用。踏步不等高现象,一般发生在最上或最下一步踏步中。产生的原则,一是建筑标高与结构标高不吻合。二是将结构标高误为建筑标高。三是施工粗心,支模有误。为此,浇筑楼梯之间:⑴仔细核查楼梯结构图与建筑图中的标高是否吻合。经查核与细致计算无误后,再制作安装模板。⑵45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司浇筑砼中,往往由于操作与模板细微变形,也会使踏步有稍话误差。这一个误差,要在水泥砂浆罩面时予以调整。为使罩面有标准。在罩面之前,根据平台标高在楼梯侧面墙上弹出一道踏步踏级的标准斜线。罩面抹灰时,便踏步的外阳角恰恰落在这一条斜线上。这样做,罩面完成后,踏步的级高级宽就一致了。⑶如果,施工出现踏步尺寸有较大误差,一定要先行剔凿,并用细石砼或高强度水泥砂浆调整生,再做罩面。4、堵好脚手眼:堵脚手眼做得好坏,直接影响装修质量。一是影响墙面抹灰之脱落、开裂也空鼓;二是洒水可沿已开裂的脚手眼进入室内。因此,堵脚手眼的工作万不可忽视、大意:⑴将脚手眼孔内的砂浆、灰尘凿掉,清除洁净,洒水湿透眼内孔壁。⑵将砖浸水湿透。脚手眼内外同时堵砌,绝不准用干砖堵塞。⑶用“一砖、一铲灰、一挤塞“三一砌砖法堵塞,绝不准用碎块碴堵塞。⑷砂浆必须饱满(最后的一块砖堵完后,用竹片或扁平钢筋将砂浆塞实,刮平,灰缝要均匀、实心实意,不准不刮浆干塞砖块)。5、散水砼变形缝的做法:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司砼散水的变形缝,常规做法是镶嵌木条,砼浇筑有足够强度后将此木条取出,再灌以沥青砂浆。其缺点是L散水板块相邻高差平整不易保证,木嵌条不可取净,取木条将板块楞角碰坏,不灌沥青砂浆而灌热沥青等。好的做法是:⑴、事先按变形的长短、高度(板块砼厚)的制作厚为20mm的沥青砂浆板条;⑵砼板块浇筑前,第一块板的断缝处支设模块,砼有足够强度(1.2Mpa)后,拆除侧模板,将预制沥青砂浆板条贴粘在砼板块侧缝表面,接着浇筑第二块板块砼。集资或跳浇散水板块。(靠墙身处不支模板,直接将沥青砂浆板条粘贴)。⑶当板块砼都有了足够强度后,再用加热后的铁铬子,将缝处沥青砂浆板条予以慰汤,使其缝隙深浅一致,交角平顺。6、卫生间地面漏水的预防:⑴现浇砼楼板:沿房间四周墙上翻150mm。⑵找平层:施工前,清理面层须洁净,并湿润砼楼板表面,之后刷一层TG胶素水泥浆。⑶找坡层用细石砼,并找出排队水坡度,坡向地漏,要平整光洁。上刷冷底油一道。⑷防水层:用一布四涂。但沿四周墙上150mm,遇向口时,伸向口外300mm。⑸粘结层:用1:20水泥砂浆厚≥20mm,沿墙四周上翻150mm并粉光。注意排水坡度与坡向或做C20细石砼。7、管道根部的渗漏预防:⑴45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、浇筑钢筋砼楼板,用时准确地将位置、尺寸预留楼板管道孔。或埋设预留套管。⑵、如为预留孔洞时,要预留万不可事后凿孔或扩孔。如为预留套管进,位置一定要准确。套管要焊上止水钢环。⑶、预留孔洞的模盒或套管一棕要与楼板的模板固定防止错位。浇筑砼时派专人看护,以利及时修正。⑷、地面的做法按设计要求进行或建议甲方按上述“地面漏水防预“中所提做法处理,但防水层必须沿套管或给排水管上翻150mm并与管子贴粘牢固。⑸、如为预留孔洞,等管道安装就位并校正固定后,对预留洞要用与楼板同标号的砂浆(或1:2-1:2.5的水泥砂浆等)填实、捣固,使其与砼结合密实,决不许以碎砖、碎石、杂物随意堵塞。⑹、做地面时,切切注意地面排水坡度与坡向。8、门窗固定用木砖的改进:木门传统的固定方法是:用钉子将木门框固定在预先埋设在砖内的木砖上。每边固定点不少于2处,间距≯1.2m。这种传统做法的弊端是:木砖容易松动,木砖漏留,木砖大小倒放等,致使门窗的安装质量受到影响。改进方法是以用C20砼制成120mm及240mm的预制块,内预埋木砖。⑴、木砖埋入预制块模具前,须以防腐处理。⑵、120预制块用于370墙及120墙中。240预制块用于240墙中。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司9、塑钢窗之固定:⑴、塑钢窗与墙体的固定用连接点的设置:距框角≯180mm;间距≯600mm。眼下存在的问题是:设置连接点不足,甚或漏设,这不仅影响门窗板动不稳,更有甚者会影响日后擦窗人的生命安全。为此,日后一定要按图示之要求设置固定杠用连接点。⑵、连接点的钉固方法:墙体砌筑时,将C20砼预制块,不论砖墙、砼墙、加气块墙、都用射钉将铁板连接条钉在墙上,更有将普通铁钉钉在墙上者,都是极不安全,极不妥的操作方法。⑶、固定门窗框用的连接铁板与钉接:①、连接铁板条:其规格为:(长×宽×厚)≥140mm×20mm×1.5mm射钉规格为:(直径×长)≥3.7mm×42mm或金属胀锚螺栓:(直径×长)≥8mm×65mm施工中,常常见到连接铁板条规格过小(厚不到1mm),甚至有的用0.5mm的镀锌铁皮剪成条状做连接铁板条用,用直径4mm的螺钉固定连接铁板条,都不是妥的,或直接用铁钉钉更为不妥。②、连接铁板条与塑钢之连接,用塑钢抽芯铆钉,其直径≥5mm,不用5mm螺钉或4mm的自攻螺丝。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑷、预防塑钢与铁制连接铁板条之间的电偶腐蚀L:为了防止塑钢和连接铁板条之间的电偶腐蚀,采取下列措施:①、采用镀锌钢板制作连接铁板条。②、或将连接用铁板条与塑钢之间用塑料膜隔开。③、或用密封漆将塑钢与铁板条之间,窗框与墙之间予以封闭以免雨水浸入。10、给水管道施工给水管道安装施工比较简单。便是它是承压管,将受较高水压力,如粗心施工,也会带来管道渗漏,为此:⑴、管子接口:①、丝口连接:加工丝扣时要做到:丝扣光滑、端正、不抖丝、不乱扣、有椎度。这五点都要达到。有一点不符合要求,剔出重新加工或切去此端重做。②、焊接接口:设计要要求坡口焊时,坡口加工的形式须符合设计要求。不需坡口焊时,在焊前用砂布将管口打磨干净,两管对口间要均匀,不可一侧大,一侧小。焊接时,焊缝高度要符合规范要求。⑵、安装①、安装前弄清图纸,查清管子位置,走向、标高。并做现场查验当实际尺寸与图纸不符合时,提出修正,以免与土建产生矛盾。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司②、安装时,管子必须找正后再拧紧,不得倒拧,以免损坏丝扣。⑶、下料:管道不料时,尺寸一定要准确,给水管误差≤5mm。为确保下料时尺寸准确,对实际安装位置与尺寸进行实测实量,不要按图纸尺寸下料。同时,必须逐根管道都要实测实量。⑷、水压试验:①、把好水压试验关,是控制管道安装质量的关键。②、压力表必须精确,使用前要进行校验。③、试验时,第一要查看压力表的压力降,第二要逐房间察看管道的渗漏情况。④、渗水的接头、管子必须返工。大面积漏水的管段必须换掉或修理,并至不再出现“跑、冒、漏、渗“为止。11、注意配电箱的产品质量验收:市场采购的配电箱,不少是不符合国家标准的新产品。除新产品的外观质量外,突出的质量缺点是:⑴、不设零线;⑵、没有设置零线与保护接地汇流排。这种缺陷的存在,在接线时,往往将箱上的所有插座的零线串接,保护接地串接。这样,当前面的插座坏了,接在后面的几个插座就会发生零线断线或地线断线,造成搞插座没有电,或在发生漏电事故时,漏电开关不动作,严重者造成人员伤亡。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司为此,在采购配电箱时和安装配电箱之前,对其质量进行检查。查看是否分别设置了零线和保护地线汇流排。不合格者,不得使用。12、插座接线:⑴、单相二线插座:原则是“开关永远控制相线“。⑵、单相三线插座:面对插座的右孔接相线,左孔接零线。13、电器的接地电器安装中,首先考虑的就是用电安全。低压系统地接地保护最优形式就是“三相五线制供电形式“,它非常适用于分散的民用建筑,也适用于施工现场的临时供电。从电源时入配电箱之后,从接地板的引上线和电源中性点的焦点处,向室内分出保护线PE和进入电路的零线N,在建筑物地也不得混淆,困为,一旦线进入电路,就有电源通过,混淆后,就会引起漏保护器跳闸,影响正常使用。所以在用户配电线路中,插座中的线和线应该统一有颜色的区别。六、工程进度计划工期控制:要工程计划自2004年8月15日开工,2005年7月10日竣工,总工期330天。为保证工期目标的实现,将施工过程划分为五个阶段。1、基础施工阶段:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司自2004年8月15日至9月30日为基础工程施工阶段,本阶段需要完成定位放线、挖工、砂砾垫层、条形基础砼、毛石基础、地圈梁等项目。同时,安排人员按图纸设计要求预制门、窗梁主体结构钢筋制作,模板配制,主体施工做好准备工作。2、主体施工阶段:自2004年10月1日至2004年12月30日是主体施工阶段,本阶段要完成墙体砌筑,预制过梁安装,现浇钢筋砼,梁、板的支模、砼等项目。主体施工阶段组织流水施工,每层主体施工15天。施工期间,水、暖、电施工人员密切配合,作好预留、预埋工作,避免事后在墙体上打洞。3、装修施工阶段:自2005年3月1日至2005年6月20日为装修工程施工阶段。4、安装工程施工阶段:自基础工程至装修工程,安装工程施工贯穿始终,从时间上虽然与土建同步进行,但本工程设计有给排水、采暖、一般电照处还有电话、有线电视,所以说,是一个水暖、电等较齐全的工程。为此,在劳动力安排上专门有水暖工、电工施工班组与土建施工密切配合,相对独立地完成水暖、电安装工程施工任务。5、工程收尾交工阶段:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司本阶段主要做好成品保护及清理等工作。七、施工平面布置(见附图)施工平面布置原则是:1、尽最大可能少占施工用地,对划定的施工用地,作合理安排;2、塔吊固定后,主要材料及搅拌机械的布置,以其服务业范围为准,紧凑布置。3、根据工程进度,动态管理施工总平面,该高速时及时调整;4、交通道路、供水、供电、消防一次到位进行布置,确保道路通畅,供水供电空耗小,供应充足,并确保工地消防安全。5、建立文明施工现场:材料、配件、工棚、厕所、大宗材料按施工平面图严格要求就位管理,周转材料堆放有序。八、施工组织措施本工程采取项目管理法,按目标进行管理与控制,以目标计划来指导管理与控制行动,变以往以行动来实现目标的被动管理方式为以目标指导行动的主动的主动管理方式。将主动管理与被动管理相结合、前馈控制与反馈控制相结合,事先控制与事中、事后控制相结合。㈠、确保工程进度、实现合同工期的措施:1、工期目标:(平面流水、主体交叉施工)45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司控制工期目标330天;其中:±0.00以下工期目标45天;主体结构工期目标:90天;内、外装饰工期目标:80天;水暖电安装工期目标:90天;收尾工期目标:10天。2、确保工期目标的措施:⑴、组建职能完善、人员配套、分工明确的施工项目管理组:项目经理:统筹工期目标,制定工期目标施工措施,决策生产要素供应与优化配置,检查平衡工期目标的实施;技术负责人:制定工期目标计划实施的技术措施,监督按工艺程序施工,解决施工技术措施实施中工期目标计划之失衡;解决施工技术措施实施中工期目标计划之实施,协调工种之穿插,布置与平衡生产要素,做好施工计划之安排与统计;料具供应员:组织材料、构配件、机具之供应,根据生产进度编制料具供应计划;财务管理员:根据工期安排与施工进度计划落实资金之供应,提出月奖金之收支计划,按期收取工程进度款;⑵、按分部分项工程进度制定施工技术措施,制定合理施工流水程序,严格要求操作程序与操作要点之管理,保证工期目标计划之顺利实施;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑶、以日调度日平衡为手段,项目经理及有关人员跟踪检查工期目标计划之实施,对工期目标计划做动态管理与监控;⑷、采取激励措施,对工期、工程质量、安全生产、文明施工的管理者与操作者有上好成绩者予以奖励。㈡、确保工程质量,实现人同质量目标措施:1、质量目标:工程质量总目标:合格,按合格目标进行控制与管理。其中:基础分部工程质量目标:合格;主体工程质量目标:合格;装饰工程质量目标:合格;屋面工程质量目标:合格;门窗工程质量目标:合格;地面楼地面工程质量目标:合格;给排水及供暖工程质量目标:合格;电气、照明工程质量目标:合格;2、确保工程质量目标计划实现的措施:⑴、项目经理部职能组织人员分工明确、职责分明项目经理:施工项目的本权负责人,是质量第一负责人。主管质量之制定,监控质量目标计划之实施评价与激励;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司技术负责人:主持质量目标实施的技术措施之制定,确保质量目标与技术措施对有关工长、作业班长之技术交底、监督技术措施之执行、作好跟踪检查与操作生产调查、建议项目经理与总工长调整作业布置与调换不良作业人员;总工长:监督施工技术措施之履行、调整不良作业人员之岗位、作好材料构配件事先检查、监控配合比的严格执行;有关工长:跟踪检查操作要点之执行、纠正不良作业事件。作好自检、与检、交接质量检查。作好工序、分项工程、分部工程质量进行检查、验收。建议对不良作业人员进行岗位调整;有关班组长与班组质量检查员:对本班人员进行班前操作交底,进行班后作业自检与奖评,监督本班组人员严格操作要点进行作业,参与互检与交接检查,调换不良作业人员岗位;⑵、针对本工程特点与本公司的质量通病,由技术负责人设置质量控制点,并制定操作要点与防治措施,实行重点监控;⑶、工程质量是企业生命,工程质量人人有责,工层层确保工程质量的技术交流;⑷、对工程质量施行“开路“、“一票否决“、“挂牌作业“。工程质量与进度发生矛盾,以质量为主;工程质量与人员安排发生矛盾,以质量为主调换人员;工程质量与材料发生矛盾,以质量为主调换材料;工程质量与机具发生矛盾,以质量为主调换机具;工程质量与工资挂钩,施行优质优奖;⑸、作好材料、构配件的事先检验与控制,把好三关:把好材料、构配件进场验收关:不合格者不准进场;把好材料复试关:对主材料(钢材、水泥、骨料、砖、装饰材料)作好复验,不合格材料不准使用;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司把好材料使用关:正确执行配合比,做好材料计量、正确按规格、品种、数量、强度使用材料,劣材不充好材用,好材不做劣材用,物尽其用;⑹、作好反馈工作:事先了解可能出现质量的部位与质量事件以及可能出现质量风险,并制定防范措施,予以事先控制;⑺、完善项目经理部的质量保证体系与质量管理的法规体系。㈢、确保安全目标实现,保证安全施工的措施:1、安全目标计划:本项目施工全过程中⑴、消灭重伤事故⑵、消灭伤亡事故⑶、消灭多人事故⑷、轻伤事故率:2‰2、确保安全生产的措施⑴、项目经理部有关要员与职能机构,对确保安全生产分工明确,职责分明;项目经理:是企业法人代表在本项目施工管理听全权委托代理人,是安全生产的第一负责人,主持安全措施之制定,组织安全教育与培训,组织安全设施之搭设,组织现场安全宣传与监控,组织项目安全交底,审核五种人员安全作业资格(电气、起重、焊接、机动驾驶、商空作业),组织劳动保护用品之购置与保证,监督安全措施之实施。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司技术负责人:负安全生产的技术责任,制定安全措施,主持安全教育的培训,监督安全措施之实施,对有关工长、专业工种、班组长作好安全交底,建议调换不重视安全生产的管理人员与作业人员。总工长:对有关工长、班组长作安全交底,监督安全措施之实施,调换不重视安全作业人员,监督设施搭设,组织施工平面之布置,监督违章作业,组织与监督有关工长与班组长安全程序施工。有关工长:对本工种作业班组及人员作安全作业交底,监督本工种有关作业规程施工操作,调换不重视安全的作业人员并作专项安全检查交底与检查。专职安全检查员:监督有关工种按作业规程作业,跟踪检查安全作业与安全设施之搭设防,建议调换违章工作人员,时时事事宣传安全作业的重要性,检查劳动保护用品之发放与使用。班组长与班组安全检查员:作好班前安全作业交底班后安全作业奖评,随时检查本班组作业人员按安全检查规定作业,建议奖励安全生产有功人员,随时纠正违章作业,调换不重视安全生产作业人员之岗位。⑵、按工种特点制定工种安全作业交底与作业规程,并进行两级安全交底(技术人对总工长、工长交底;总工长、工长对班组长及作业人员交底)。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑶、编制现场安全措施,并贯彻在施工全过程。⑷、作好安全教育及现场安全宣传。安全教育分为新工人入场教育(项目经理及技术负责人负责)分部分项工程开工前教育(总工长、有关工长负责)工序施工的班前教育与班后奖评(有关工长、班组长负责)。现场安全宣传内容为安全标志、现场安全规则、“三宝”、“四口”利用,标志等,安全检查员负责监督实施。⑸、每个月,项目经理组织一次现场安全大检查。由有关工长、总工长、专职安全员参加,随检查随整改随奖评。⑹、五大专业工种持证上岗⑺、本工程开工前,对施工机械、施工用电等重点编制安全技术措施。㈣、现场文明施工措施:1、现场文明施工指标:⑴、按施工平面图布置材料、机械、电路及管路铺设、临时设修建、道路修建、防火消防设施安设、交通要道防护;⑵、工完场清、随时清、时时清、班后清、使现场整洁有序。食堂、宿舍清洁卫生;⑶、现场文明标志,安全标志,施工责任标志等设齐全完整。2、确保现场文明责任制:⑴、明确现场文明施工责任制;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司项目经理:负布置;有关工长:负清场责任、督促、奖评责任;有关班组长:负责场清、时时清、班后清责任;总工长:负机械按平面图就位责任、监督施工平面图严格执行责任。⑵合理利用现场,科学布置施工总平面图,务使平面图规划合理,物资设备有序。⑶、与每个月安全检查之同时,项目经理组织有关人员对文明施工进行检查,随检查、随纠偏、随整改、随奖评。㈤、综合考评按区建议厅96年4月22日颁发的“工程现场综合考评办法”,每月末对本工地现场进行一次综合考评检查,并认真打分,由项目经理组织公司派人参加。九、工程质量控制标准㈠、质量标准1、分项工程(1)、合格:①、保证项目,必须符合相应评定标准的规定②、检验批项目,抽查点应符合相应质量评定标准的合格规定;③45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、实测项目,抽查点数中,建筑工程有80%以上,建安工程有80%以上的实测值应基本在到相应质量检验评定标准的规定。(2)、注意:当分项工程质量不符合相应质量检验评定标准合格的规定时,必须及时处理,并以按以下规定确定其质量等级。①、返工重作的,可重新评定质量等级;②、经加固补强或经法定检测单位鉴定能够达到设计要求时,其质量仅能评为合格;③、经法定检测单位鉴定达不到原设计要求,但经设计单位签认,可满足结构安全和使用功能要求,可不加固补强的,或经加固有补强改变外形尺寸或造成永久性缺陷的,其质量可定为合格。2、分部工程⑴、合格:所含分项工程的质量全部合格;3、单位工程:⑴、合格:①所含分部工程的质量全部合格;②质量保证资料应符合本标准的规定;③观感质量评定得分率达到90%以上。②质量保证资料应符合本标准的规定;③观感质量评定得分率达到90%及其以上。㈡、工程分解体系:(见附图)㈢、目标体系:1、目标保证体系:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司工序作业质量目标(保证)保证分项目标(保证)分部质量目标(保证)单位工程质量目标。2、目标体系:由工序作业质量目标完成,首先制定工序作业质量目标,其次制定分项质量目标,再其次制定分部工程质量目标,最后制定单位工程质量目标,这样就形成了一个单位工程的完整的目标体系。本住宅楼,其目标体系制定如下:⑴、这一单位工程,由下列分部工程组成:地基与基础工程、主体结构工程、装饰工程、层面工程、上下水与采暖、电气六个分部工程。⑵、地基与基础分部工程由下列分项组成:挖坑、砂砾垫层、C10砼垫层、条形基础、毛石基础、C30钢筋砼地梁、防潮层、回填土七道分项工程组成。⑶、主体结构分部工程,由下列分项组成:砌体、梁、板、C20构造柱,C20圈梁等分项工程。⑷、装饰分部工程由下列分项组成:一般室内抹灰、外墙抹灰墙面、刷涂料、楼地面、门窗五道分项工程。⑹、屋面分部工程由下列分项组成:屋面找水平、保温层、卷材防水层、瓦屋面四道分项工程组成。⑺、上下水与采暖分部工程由下列分项组成:上水管道安装`上水管道附件与卫生器具安装、采暖管道安装、采暖器附件安装四个分项工程。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑻电气分部工程由下列分项组成:配管及管内穿线、护套配线、电气照明灯具及配电箱安装、接地装置四道分项工程。3、质量目标制定:⑴、首先确定单位工程的质量目标;工程质量目标,就是单位工程的质量评定等级,这个目标,在工程承包合同中已做了明确界定(是合格);其次,规划六个分部工程的质量目标;要明确哪几个分部工程质量必须达到合格标准,才能确保单位工程达到合格。⑵、质量目标制定依据:①、两个承包合同:工程承包合同中规定的本单位工程的目标;项目经理经营承包合同中明确的质量责任目标;②、有关法规、标准、定额;③、有关图纸、招标文件、施工组织设计、资料;④、生产要素的实际状况与动态;⑤、设计要求与有关说明。⑶、以地其基础分部工程为例,其质量目标如下:①、基础分部工程的分项工程质量目标如下图:②、其他分部工程的分项工程的质量目标,中标后由项目经理部制定。㈣、目标控制与管理:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司1、目标控制:项目中在实现所定目标过程中,按预定目标计划实施(也就是将所定目标做为管理活动的中心),在实施管理的过程中,由于各因素会对之产生干扰,项目经理部就要通过检查,获取目标实施中信息,将之与原目标计划进行比较,发现偏差,采取相应措施纠正偏差,确保目标计划的正常实施,最终获得预定目标计划之实施。这是一种将经济活动和管理活动的任务,转换为具体目标加以实施和控制的主动管理法,它的精华就是以目标来指导行动。2、实行目标管理或控制,要有两个条件其一:有一个明确的目标计划体系,如上所述,首先,将施工项目进行分解,形成一个工程分解体系,其次根据工程项目的分解体系,从单位到有关工序制定目标计划,使这形成一个目标计划体系。这样就便于实行目标控制与管理了。其二:有一个合格的控制与管理体系。我们的控制与管理主体就是项目经理与其相应在的有关作业层(工程队),直到作业班组,这就形成了一个控制与管理的工作体系。⑴、工程施工体系(生产体系):⑵、质量控制与管理体系(组织体系):⑶、质量控制与管理法规体系:3、施工阶段质量控制的全过程:4、施工阶段质量控制原则:⑴、以预防为主,重点做好事前控制,防患于未然,将质量问题消除在萌芽状态;⑵、坚持质量标准,严格检查,热情帮助;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑶、结合工程特点,结合实际确定控制范围深度与采取的控制方法;⑷、尊重事实,尊重科学,以理服人处理质量问题。5、施工阶段质量控制依据:⑴、有关原材料技术标准;⑵、有关构配件取样试验标准;⑶、有关技术鉴定书;⑷、有关操作规程;⑸、有关规范及验收标准。㈤、施工阶段工程质量管理与控制方法:1、有关技术文件的编制与审核:这是对施工阶段工程质量进行全面管理与控制的重要手段。⑴、审核进入施工现场各分包单位的技术资质证明;⑵、编写开工报告并审核上报;⑶、编写施工方案或施工组织设计,对确保工程质量有可靠技术措施,审核后上报;⑷、编写分部分项工程及重点部位的技术与安全操作要点,并做了全面交底;⑸、原材料、构配件取样送验,并审查试验报告;⑹、进行图纸会审送签署会审记录;⑺45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、对生产五要素(材料、机械、人员、资金、施工方法与环境)进行事先审查。2、质量监督与检查:⑴、检查内容:①、开工之前检查:目标是检查是否具备开工条件,开工后能否保证工程质量,能否确保工程连续正常施工。②、工序作业检查:检查是否按规范、规程与施工方案,交底文件进行作业;③、工序交接检查:在自检、交接检、专职检的基础上,对主要工序和对工程质量有重大影响的工序,由有关工长、专职检查员、甲方代表、监理工程师做工序交接验收检查;④、隐蔽工程检查:凡属隐蔽工程,必须由专职检查员,甲方代表或监理工程师会同一起隐蔽检查验收,并经监理工程师或甲方代表签证后,方能掩盖;⑤、停工后再复工前的检查:需经监理工程师或甲方代表检查认可后,方能下复工令复工;⑥、分项、分部工程,均应经监理工程师或甲方代表检查认可后,方能下复工令复工;⑦、随班跟踪检查:对主要工序容易产生质量事故或通病的工序,专职检查员及有关工长,随班跟踪检查。⑵、检查方法:①、目测法:看、摸、敲、照看:根据质量标准,进行外观目测;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司摸:手感检查;敲:以工具敲击,进行音感检查;照:对暗阴部位以镜子反光检查;②、实测法:吊、量、套、靠吊:以托线板、线锤检查垂直度;量:以测量工具、计量仪表对断在尺寸、轴线、标高、湿度、湿度检查;套:以方尺套方,辅以塞尺检查;靠:以直尺辅以塞尺进行检查;③、试验检查:必须通过试验,才能对质量进行判断,此时使用此方法。3、工序的质量控制:工程项目的施工过程:由一系列相互关联,相互制约的工序所构成。工序的质量是工程项目整体质量的基础。为把工程项目的产品质量管理好,以预防为主,首先就是将工序质量管理好。工序质量包括两个内容:其一是工序活动条件的质量(即每道工序之投入的五要素:人、材、机、资金、技术)要符合要求;其二是工序活动效果的质量(即每道工序施工完成的工程产品要达到有关质量标准)要符合标准要求。⑴、工序质量控制的内容:①、确定工序质量控制流程:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司每道工序完成后(工序产品)→施工自检、互检→会同工长检查验收→通知监理工程师或甲方代表进行工序检查,并办理工序质量验收签证→下道工序施工。②、如上所述,工序活动条件,是指影响工程质量的诸要素(五要素)。找出影响工程质量的重要因素,并加以控制,才可达到工序质量控制之目的。③、及时检查工序质量,并进行分析判断。④、设置工序质量控制点:质量控制点是指:为了保证工序质量而需要控制的重点或部位,或者是薄弱环节,对设之质量控制点可以首先析其可能赞成质量隐患的原因,再针对隐患原因,制定出对策予以预先控制。⑵、工序质量控制点的设置:设置工序质量控制点,并对之进行控制,是对工序质量进行预检的有效措施,要根据工程特点、重要性、复杂程度、准确性、质量标准与要求,全面合理的选定质量控制点,它可能是结构复杂的某一工程项目,也可能是技术要求高,施工难度最大的某一结构构件,也可能是某一分部工程,也可能是影响工序质量的某一个环节。技术操作、材料、机械、施工顺序、技术参数、自然条件、工程环节都可以作为质量控制点来设置,主要视其对质量性之影响的大小及危害程度而定。举例如下:45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑴、人的行为:避免人的行为失误赞成质量事故。对高空、高温、水下、危险作业,易燃易爆作业,吊装作业,动作复杂而快速运转的机械作业,精密度及技术要求高的作业,都应从人的生理缺陷、心理活动、技术能力、思维方法、思想素质等方面进行考核,反复交底,以免由于行为的错误,导致违章作业,产生质量事故;⑵、物的状态:有的工序质量控制中,以物的状态为控制重点如施工精密与施工机具有关;如计量不准与计量仪表或计量设备有关,又如主体义叉或多工种密集作业与作业有关等。⑶、材料质量与性能:材料性能与质量直接影响到工程质量。⑷、施工顺序:有的工序作业,必须严格控制相互之间的操作施工顺序,如有违背,将出现对质量不利影响。⑸、技术间歇:有的工序作业,工序之间的技术间歇,其时间性很强,如不严格控制,就会影响工程质量。如砖墙砌筑完成后,一定要有-10D的技术间歇,以便让墙体充分沉陷、稳定、干燥,然后才能抹灰,如违反,立即抹灰,会形成灰面脱落、空鼓。⑹、技术参数:有些技术对数与质量有密切关系,必须严格控制。如:砼配合比,外加剂掺量,夯实土的最佳含水量等。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑺、常见之质量通病:如“渗、漏、泛、堵、壳、裂、砂、锈“等通病的部位,要事先研究消除对策,采取预防措施。⑻、新工艺、新材料、新技术之应用:都必须事先鉴定试验,或虽有鉴定与试验,但本施工单位首次采用,缺乏经验,也应设为质量控制点,严加控制。⑼、质量不够,不合格率较高的产品:这些产品,根据数据统计,表明质量波动较大,不稳定,不合格率较高,应设为质量控制台点,予以控制。㈥、施工阶段质量影响因素(五要素)的控制:(本节只涉及人、材、机、方法、环境五要素,它属于事前控制控制之范畴)1、人的控制:指直接参与工程实践的组织者、指挥者、操作者。对人进行控制之目的,是避免人的失误,并调动其积极性。其要点如下:⑴、人的技术水平:人的技术水平高低,直接影响到工程质量之水平,为此,对技术复杂,难道大,精密要求高的工序操作,要由技术熟练、经验丰富的人来完成。必要时,对其技术水平予以考核。⑵、人的生理缺陷:根据工程特点和作业环境,对人的生理缺陷严加控制。如反应迟钝,应变能力差的人,不能操作快速运行,动作复杂的机械设备等。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑶、人的心理行为:人的心理行为受社会、经济、环境、人际关系之影响,并要接受组织与管理的约束。因为,其劳动态度、注意力、情绪、责任心有不同地点、不同时间有不同变化,为保证质量万无一失,在关键工序和操作上,要控制思想活动,稳定其情绪。⑷、对材料的质量控制:材料质量工程质量的基础,材料质量不符合要求,不可能干出符合质量标准的工程。所以,对材料质量进行控制,是提高工程质量的重要保证,材料控制要点如下:①、订货:对主要装饰材料及配件,订货前,需查清生产厂家情况,看样,向甲方提供样品,同意后,才可正式订货。②、主要设备:订货前,和甲方和监理工程师提出申请,核实是否符合要求;③、主要材料进场时,须具备出厂合格证或化验单,或乙方复检单。所有材料必须具备检验单并经监理工程师验证后方可正式使用;④、所有构配件,皆必须具备厂家批号及出厂合格证;⑤、凡标志不清或有质量怀疑的材料,一定进行复试;⑥、现场配制的材料,先提出试配要求,一定进行复试;⑦45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司、对材料性能、质量标准、适用范围、对施工要求等必须充分了解,慎重选用。如红色大理石或带色纹(红、暗红、金黄色纹)的大理石,因其易风人剥落,不宜用于外装饰。早强三乙醇不能用作抗冻剂等。3、施工机械的控制:施工机械对项目的施工进度及质量有着直接影响,从保证施工质量出发,必须从其选型、主要参数、使用操作三方面进行控制;⑴、机械的选型:选择之原则是:因地制宜,因工程制宜,技术上先进,经济上合理,生产上适用,性能上可靠,使用上安全,操作上方便,维修便利。⑵、主要参数:其性能参数,要能满足施工要求,保证质量要求。如选用超重机械时,必须使其参数能满足超重、超重高度、超重半径的要求。⑶、使用与操作:合理使用,正确操作,是保证施工质量的主要环节。如超重机械要确保四限位装置齐全(行程、高度、高幅、超荷)。4、施工方案正确与否,直接影响到项目的进度、质量、成本控制施工方案考虑不妥,会拖延工期、影响质量、增加成本。为此,选定施工方案时,必须结合工程实际,从技术、组织、管理、经济等方面进行全面分析,综合考虑。45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司5、环境因素控制:项目施工的环境因素有:技术环境(地质、水文、气象等),管理环境(质量保证体系、质量制度等),劳动环境(劳动组合、劳动工具、工作面等)。环境因素对质量之影响具有复杂而多变之特点,因之,对主要采取有效措施加以控制,对环境之控制,又与方案及技术措施有关。㈦、施工阶段的工程预检:预检是指,工程未施工前所进行的预先检查。审保证质量,防患于未然的有力措施。⑴、建筑物位置、座标、标高:预检座标标准桩、水平桩。⑵、基础工程:预检轴线、标高、预留孔及洞、预埋件位置与数量;⑶、砌体工程:预检墙身轴线、楼层标高、砂浆配合比划预留孔洞位置及尺寸;⑷、钢筋砼工程:预检模板尺寸、轴线、标高、支撑、预埋件、预留孔等;钢筋型号、规格、数量、锚固长度、焊接、绑扎、保护层等;砼配合比、计量手段、外加剂、养护条件等;⑸、主要管线工程:预检标高、位置、坡度、管线等;⑹、构配件工程:预检安装位置、型号、标高、支承长度等;45
万方小区项目室外配套、绿化工程山东银城建设工程有限公司⑺、电气工程:预检变电配位置、高低压进出口方向、电缆沟位置、标高、送电方向。㈧、成品保护:对完成品,进行妥善保护,确保质量、顺利竣工。㈡质量与安全组织保证体系㈢质量与安全法规体系㈣工程质量控制体系㈤进度控制系统45'
您可能关注的文档
- 档高住宅小区别墅环境景观及绿化工程施工组织设计--大学毕设论文.doc
- 园林绿化工程施工协议范本
- 火车站片区综合改造提升工程道路景观空间提升、装饰装修工程、给排水工程、景观工程、照明工程、桥梁工程、绿化工程施工组织设计大学论文.doc
- 绿化工程施工组织设计方案
- 某小区园林景观绿化工程施工组织设计
- 国家储备林基地项目园林绿化工程施工组织设计
- 杭州园林绿化工程施工
- 绿化工程施工技术方案及措施
- 园林绿化工程施工及质量验收规范
- 湖州北污水处理厂二期绿化工程施工招标
- 园林绿化工程施工方案
- 市政园林绿化工程施工管理工作报告
- 南昌至九江高速公路改扩建项目景观绿化工程施工招标
- 茂名新世纪学校主题文化创新广场绿化工程施工
- 园林绿化工程施工组织设计方案
- 园林绿化工程施工方案计划书
- 《园林绿化工程施工员专业知识》练习题
- 城市园林绿化工程施工及验收规范(二)
