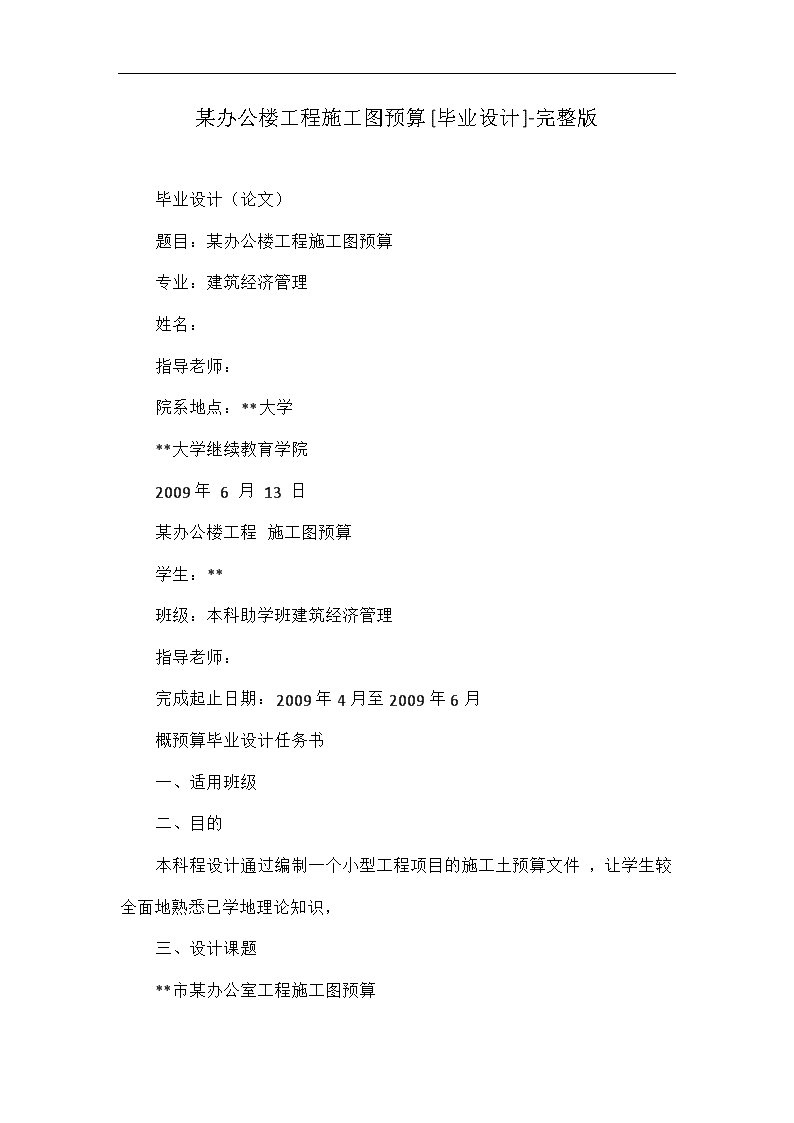

'某办公楼工程施工图预算[毕业设计]-完整版毕业设计(论文)题目:某办公楼工程施工图预算专业:建筑经济管理姓名:指导老师:院系地点:**大学**大学继续教育学院2009年6月13日某办公楼工程施工图预算学生:**班级:本科助学班建筑经济管理指导老师:完成起止日期:2009年4月至2009年6月概预算毕业设计任务书一、适用班级二、目的本科程设计通过编制一个小型工程项目的施工土预算文件,让学生较全面地熟悉已学地理论知识,三、设计课题**市某办公室工程施工图预算
四、设计资料1、施工图纸:由教务处统一发放;2、承包方式:包工包料;3、施工条件:(1)拟建工程在**市,场地范围内三通一平已完成,基槽人工开挖;余土采用人工装土、自卸汽车运土,运距5公里;基槽与室内回填他采用人工夯填;(2)垂直运输机械为井架或龙门架提升机,脚手架为扣件为钢管脚手架,现浇构件主要采用组合刚模;(3)混凝土预制构件从附属加工厂运入,运距5公里,木制品、现浇构件的钢筋在现场制作。五、设计内容及要求1、设计内容编制一套完整的土建工程施工图预算书。施工图预算书内容包括:①分析施工方案:了解施工组织计划所确定的施工方法和施工机具及材料供应等情况。②划分施工项目:划分的施工项目应符合以下要求:按照概预算项目表分项;符合定额项目表的要求;符合费率要求。③计算工程量:按划分的施工项目及工程量计算规则计算各项目的工程量。④查定额:查取定额时,要首先阅读定额的总说明、章节说明及定额表中的小注。如果实际项目内容与定额表不一直时应进行定额抽换。

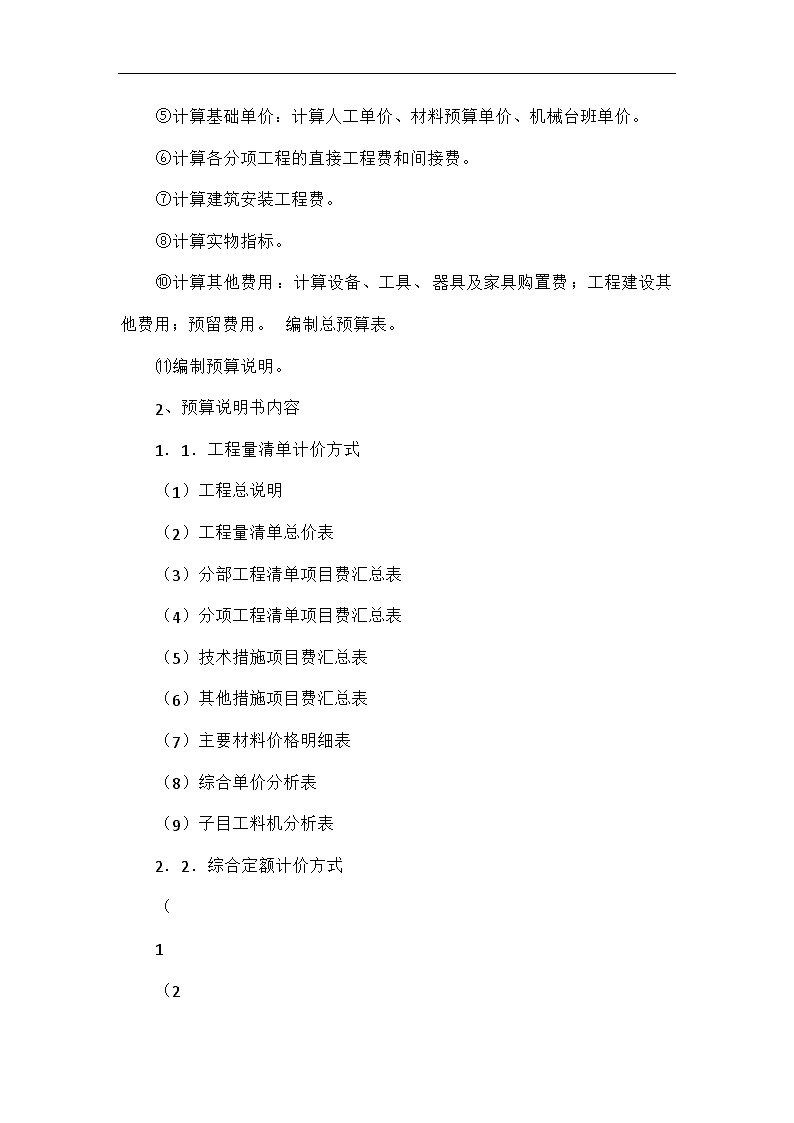

⑤计算基础单价:计算人工单价、材料预算单价、机械台班单价。⑥计算各分项工程的直接工程费和间接费。⑦计算建筑安装工程费。⑧计算实物指标。⑩计算其他费用:计算设备、工具、器具及家具购置费;工程建设其他费用;预留费用。编制总预算表。⑾编制预算说明。2、预算说明书内容1.1.工程量清单计价方式(1)工程总说明(2)工程量清单总价表(3)分部工程清单项目费汇总表(4)分项工程清单项目费汇总表(5)技术措施项目费汇总表(6)其他措施项目费汇总表(7)主要材料价格明细表(8)综合单价分析表(9)子目工料机分析表2.2.综合定额计价方式(1(2
(3)分部工程费汇总表(4)分项工程费汇总表(5)技术措施费汇总表(6)其他措施费汇总表(7)人工材料机械价差表(8)补充子目单位估价表(9)工程量计算表按以上顺序装订成册3、设计依据(1)湖北省建筑工程单位估价表(03);(2)材料差价:按**市建筑工程造价管理站公布的2007年第九、十月份材料调价文件执行;(3)取费标准:按鄂建价[2002]578号文件取费。4、设计要求(1)掌握施工图预算的编制内容与方法,能够结合已学知识,结合工程实际,选择正确的计算顺序和正确列出计算项目;(2)掌握各分项工程工程量计算规则和计算方法;(3)能够正确套出定额项目,掌握工料分析方法,掌握各项费用的计算程序和方法,能够编制出完整的施工图预算书文件。六、时间安排1、本课程设计为8周;2、设计过程中严格按学校作息时间上、下班,不得迟到早退。
七、参考资料1、《湖北省建筑工程单位估价表》(03定额)2、《建筑工程概预算教程》李军红3、《建筑工程概预算》教材4、《湖北省建筑工程计价暂行办法》5、其他有关工具书、手册**大学建筑工程系2009年3月12日前言施工图预算是指在施工图设计完成以后,按照主管部门制定的预算定额、费用定额和其它取费文件等编制的单位工程或单项工程预算价格的文件。施工图预算对建设单位和施工单位都有非常重要的作用。施工图预算是施工图设计阶段确定建设工程项目造价的依据,是建设单位在施工单位进行施工准备的依据,是控制施工成本的依据。某办公楼施工图预算摘要:建设项目概算对于工程建设的筹建、开工、建设管理、竣工投资都有极其重要作用。首先,概算是安排固定资产计划以及确定和编制建设项目投资总额的依据;其次,概算是施工、监理、设计单位签订合同和推行建设用款计划,理的依据;第四,概算是建设项目前期准备,
工程结算、决算、竣工验收以及基建支出和概算和投资比较,考核工程项目建设成本,分析投资效果的依据。依概算为出发点,着重阐述了工程量清单计价方式和综合定额计价方式,从而计算出工程量工程基础人工费、材料费、机械台班费和其它措施费等等。主题词:单位工程量造价建筑成本工程量清单计价人工费机械费机械台班费目录一引言二正文1.1工程概况1.2建筑设计总说明1.3结构设计说明2工程量计算2.1基础工程2.22.3钢筋工程2.4砌体工程2.5脚手架工程2.6模板工程2.7楼地面工程2.8屋面工程2.9装饰工程2.10垂直工程
2.11木制作工程3单位工程概预算表4单位工程费用表三结论四致谢词1、引言1.1施工图预算编制的模式施工图预算是指在施工图设计完成以后,按照主管部门制定的预算定额、费用定额和其它取费文件等编制的单位工程或单项工程预算价格的文件。1.1.1传统计价模式费的内容和取费标准。建设单位和施工单位均先根据预算定额中规定的工程量计算规则,定额单价计算直接工程费,再按照规定的费率和取费程序计取间接费、利润和税金,汇总得到工程造价。1.1.2工程量清单计价模式工程量清单计价模式是指按照工程量清单规范规定的全国统一工程量计算规则,由招标人提供工程量清单和有关技术说明,投标人根据企业自身的定额水平和市场价格进行计价的模式。1.2施工图预算的作用1.2.1施工图预算对建设单位的作用1.2.1.1施工图预算是施工图设计阶段确定建设工程项目造价的依据,是设计文件的组成部分。
1.2.1.2施工图预算是建设单位在施工期间安排建设资金计划和使用建设资金的依据。1.2.1.3施工图预算是招投标的重要基础,既是工程量清单的编制依据,也是标底编制的依据。1.2.1.4施工图预算是拨付进度款及办理结算的依据。1.2.2施工图预算对施工单位的作用1.2.2.1施工图预算是确定投标报价的依据。1.2.2.2施工图预算是施工单位进行施工准备的依据是施工单位在施工前组织材料、机具、设备及劳动力供应的重要参考,是施工单位编制进度计划、统计完成工作量、进行经济核算的参考依据。1.2.2.3施工图预算是控制施工成本的依据。1.2.3施工图预算对其他方面的作用1.2.3.1对于工程咨询单位而言,尽可能客观、准确地为委托方做1.2.3.2定额标准、合理确定工程造价、测算造价指数及审定招标工程标底的重要依据。二.正文1.1工程概况本工程总建筑面积为779.92平方米,建筑占地面积为389.97平方米,建筑总高度为7.80米,建筑防火等级为二级,屋面防水等级为二级,建筑合理使用年限为50年。
本工程为砌体结构,地砖地面,内墙采用混合砂浆墙面,面刷白色乳胶漆二道,外墙采用混合砂浆外墙面,顶棚采用石灰砂浆做法,白色乳胶漆喷刷表面。建筑设计说明1.2.1墙体±0.000以上墙体采用KP型多孔粘土砖砌筑,±0.000以下墙体普通机制红砖砌筑(MU10)。墙体砌筑砂浆标号见结构说明。1.2.2,保温砂浆应向内分别抹过内墙面及顶棚200mm。保温砂浆采用HT-800应严格按其操作规程要求进行施工。外墙门窗采用单框双玻璃钢材料,由厂家根据窗口实际尺寸定做。气密等级Ⅱ级,传热系数<3.0.1.2.3其他1.2.3.1所有室的砖墙阳角均做2100mm高,1∶2.5水泥砂浆护角,每边宽80mm。1.2.3.2洗室厕所地面均向地漏找坡1%,且应低于相邻的房间地面20mm。1.2.3.3所有明漏铁件都应清楚铁锈后刷防锈漆两道银白色调和漆两道。1.2.3.4油漆颜色:木门米黄色。楼梯栏杆银灰色,雨水管白色(PVC)。1.2.3.5所有饰面材料的材质,颜色,规格必须由甲方看样后施工。1.2.3.6工程所需材料必须符合国家规定的质量标准,并应备有合格证。1.2.3.7本工程尺寸表高以米计,其他以毫米计。1.2.3.8楼梯:扶手及栏杆做法见98J1.2.3.9窗台板为水磨石窗台板,工程做法见88J(-)。1.2.3.10暖气槽深120mm,宽同窗洞口宽-240mm,工程做法见98J
(-)。1.2.3.11预制过梁高均为120mm,木门窗选用“98J4(二)”图集。结构设计说明13.1设计依据1.3.1.1国标《建筑地基基础设计规范》GBJ17—98。1.3.1.2国标《建筑结构荷载规范》GBJ19—87。1.3.1.31.3.1.41.3.1.5国标《砌体结构设计规范》GBJ08-9—92。1.3.1.6国标《多孔砖(KP1)型建筑抗震设计与施工规程》。1.3.2设计概况1.3.2.1本工程计算结构可靠度采用的设计基准期为50年。1.3.2.2本工程结构构件的安全等级为二级。1.3.2.3本工程建筑抗震设计烈度为8度,设计基本加速值为0.20g,建筑抗震只考虑近震,场地类别为Ⅱ类。1.3.2.4本工程活荷载取值:屋面0.70kN/m2,办公室2.00kN/m2,会议室2.00kN/m2,楼梯间2.50kN/m2。1.3.2.5本工程±0.000相当于绝对标高42.500m。1.3.3材料选用1.3.3.1墙体:±0.000以下采用MU10机制粘土砖,M7.5水泥砂浆砌筑。±0.000以上采用MU10(KP1)型多孔粘土砖,M7.5混合砂浆砌筑。1.3.3.2混凝土构件
混凝土基础垫层C20素混凝土,除注明外其他现浇混凝土构件均为C20。钢筋:Ⅰ级(Φ)Ⅱ(Ф)。1.3.4基础工程基础承力层为③层中沙层,承载力标准值为180KPa,基础开槽后用钎探,如与设计情况不符,请及时与设计单位联系处理,基础完成后及时回填,回填时用最优含水的土分层回填夯实至设计标高,其干容量不小于1.55t/m3。1.3.5钢筋工程1.3.5.1C20,40d。1.3.5.2箍筋末端应做成135o弯钩,弯钩端直段长度不小于10d。1.3.5.3钢筋保护层:基础35mm,梁柱25mm,板15mm。1.3.5.4未注明的分布钢筋为Φ6@200。1.3.6标准图集采用及说明1.3.6.1国标88G363《多层砖房钢筋混凝土构造柱抗震节点详图》。1.3.6.2构造柱与墙体,楼屋盖圈的连接,构造柱与圈梁的结构措施由施工人员是根据具体情况从图集中选用。1.3.6.3本工程必须先砌墙后浇构造柱,注意预留构造柱插筋,构造柱钢筋锚入基础圈梁内500mm。1.3.6.4外墙、240内情均有圈梁。圈梁遇洞口且兼作过梁时,增加Φ2@14,圈梁与现浇梁相交时圈梁钢筋伸入现浇梁内40d。2工程量的计算2.1基础工程
2.1.1平整场地S=(12.3+0.245×2)×(30+0.245×2)=389.97(m2)2.1.2挖地槽L外=(12.3+0.0625×2)×2+(30+0.0625×2)×2=85.1(m)S外=(1.05+0.3×L内=[30-(0.46+0.3)×2]×2+[5.1-(0.46+0.3)-)]×12+[2.1-(0.52+0.3)×2]×3=100.58(m)S内=(1.04+0.3×2+0.37×1.55)×1.55=3.430925(m2)∴V=L外?S外+L内?S内=85.1×3.446425+100.58×3.430925=638.37(m3)2.1.3基础回填土2.1.3.1室外地坪以下砖体积L外=85.1mS外=0.365×(1.387+0.216)+0.063×(0.0625×8+0.365)=0.64(m2)L内=(5.1-0.24)×12+(30-0.12×2)×2+(2.1-0.24)×3=123.42(m)S内=0.24×(1.45+0.788)=0.537(m2)∴V室外以下砖=85.1×0.64+0.537×123.42=120.76(m3)2.1.3.1C10混凝土垫层L外85.1mL内=100.58+0.3×2×17=110.78(m)
∴V垫层=85.1×(1.05×0.1)110.78×1.04×0.1=20.46(m3)2.1.3.3基础回填土V=638.37-120.76-20.46=497.15(m3)2.1.3.4房心回填土S主墙土=(12.3-0.24)×(30-0.24)-0.24×123.42=329.2848(m2)h回填=0.3-0.24=0.06(m)∴V房心回填=329.2848×0.06=19.76(m3)2.1.3.5余土外运V=638.37-497.15-19.76=121.46(m3)2.2混凝土工程2.2.1基础部分2.2.1.1L外L内=123.42-1.86×3-3.36-5.36=109.12(m)∴V=0.365×0.24×85.1+0.24×0.24×109.12-0.24×0.24×0.24×26=13.38(m3)2.2.1.2构造柱V?0.30以下=(0.24×0.33×17+0.24×0.3×4+0.24×0.36×5)×0.5=1.0332(m3)V?0.30以上=(0.24×0.33×18+0.24×0.3×8)0.3=0.60048(m3)∴VGZ=1.0332+0.60048=1.63(m3)
2.2.2一层结构2.2.2.1构造柱V外墙=(0.24×0.33×13+0.24×0.3×4)×3.55=4.68(m3)V内墙=(0.24×0.33×5+0.24×0.3×4)×3.55=2.43(m3)∴VGZ=7.11(m3)2.2.2.2过梁2.2.2.2.1外墙预制过梁:VC1=2.28×0.365×0.12×14=1.40(m3)VC4=1.68×0.365×0.12×2=0.15(m3)∴VYZ=1.55m32.2.2.2.2外墙现浇过梁:VM2=[×3)VM3=2.2×0.365×0.3=0.24(m3)∴VXJ=0.68m32.2.2.2.3内墙预制过梁:240墙:VM4=1.48×0.24×0.12×15=0.63936(m3)VM5=1.28×0.24×0.12=0.036864(m3)VC5=1.98×0.24×0.12=0.057024(m3)120墙:VM5=1.28×0.12×0.12=0.018432(m3)∴VYZ=0.75m32.2.2.2.4内墙现浇过梁:240墙:VM5=1.17×0.24×0.12=0.033696(m3)120墙:VC6=1.1×0.2×0.35=0.077(m3)∴VXJ=0.11m3∴一层过梁:VXJGL=0.11+0.68=0.79(m3)VYZGL=1.55+0.75=2.3(m3)2.2.2.3圈梁2.2.2.3.1外墙L外=85.1-(5.6+0.6-0.12×2)79.14(m)V外=79.14×0.24×0.24-0.24×0.24×0.24×15=4.35(m3)
2.2.2.3.2内墙V内=(5.1-0.24)×12+(30-0.24)×2-3.36-5.36=109.12(m)V内=109.12×0.24×0.240.24×0.24×0.24×9=6.160896(m3)∴VQL=10.5m32.2.2.4单梁,连续梁LL1:V1=0.24×(0.3-0.11)×4×1.96+0.18×0.24×LLLLLLLL∴V2.2.2.52.2.2.6VVV∴V2.2.2.70.06×2=0.36(m3)2:V2=[0.25×(0.5-0.11)×4.86+0.18×0.25×0.26×2]×4+8×0.24×0.18×0.49=2.16(m3)34:V4=(5.6+0.6-0.24)×0.365×0.55-0.24×0.24×0.55×2=1.13(m3)5:V5=0.25×(0.55-0.11)×5.36=0.5896(m3)6:V6=0.2×(0.3-0.1)×(2.5-0.18)+0.15×0.18×0.2=0.1(m3)LL=4.92m3板110mm厚板:V1=[(30-0.24)×(12.3-0.24)-3.36×5.105-3.06×4.86-0.24×109.12]×0.11=33.08(m3)100mm厚板:V32=3.06
×4.86×0.1=1.48716(m)雨篷a?a=1.1×0.12×(5.6+0.6-0.22×2)=0.76032(m3)b?b=0.72×0.1×(2.1+0.24-0.15)×2=0.31392(m3)c?c=0.92×0.1×(2.2-0.16)=0.18768(m3)YP=1.26m3栏板Va?a=+0.6×0.1×(5.76+0.1+1.15×2)+0.06×0.18×(1.23×2+6.02)+0.06×0.1×(6.14+1.29×2)=0.643968(m3)Vb?b=0.08×0.25×(0.76×2+2.26)×2=0.1512(m3)Vc?c=0.08×0.25×(0.96×2+2.12)=0.0808(m3)∴VLB=0.88m32.2.2.8楼梯S=(5.1-0.12+0.125)×(3.6-0.24)17.1528(m3)2.2.3二层结构2.2.3.1过梁2.2.3.1.1外墙预制过梁Vc?1=2.28×Vc?4=(1.2+0.48)×0.365×0.12×2=0.147(m3)∴VYZ=1.64m32.2.3.1.2外墙现浇过梁:Vc?30.365×0.12×(1.5+0.36)×2=0.1629(m3)∴VXJ=0.16m32.2.3.1.3内墙预制过梁:240墙VM?4=1.48×0.24×0.12×11=0.468864(m3)VM?5=1.28×0.24×0.12=0.036864(m3)∴VYZ=0.505728m3
120墙VM?6=1.28×0.115×0.12=0.017664(m3)2.2.3.1.4内墙现浇过梁240墙VM?5=(0.8+0.12+0.25)×0.24×0.12=0.034(m3)VM?6=(1.5+0.36)×0.24×0.12=0.053568(m3)∴VXJ=0.087m3∴二层过梁:VYZ=2.19m3VXJ=0.25m32.2.3.2圈梁2.2.3.2.1外墙L外=85.1-(5.6-0.24)=79.74(m)V外=79.74×0.365×0.24-0.365×0.24×0.24×13-0.365×0.365-0.125×0.125×2)×0.24×4-0.24×0.24×0.24×11=6.461952m32.2.3.2.2内墙L内=(5.1-0.24)+(5.6-0.24)=84.52(m)V内=84.52×0.24×0.24=4.868352(m3)∴VQL=11.3332.2.3.3单梁,连续梁VLL?1=0.24×(0.3-0.11)×(2.1-0.24)×4+0.18×0.06×0.24≈0.341(m3)VLL?2=0.25×(0.5-0.11)×4.86×5+0.18×0.25×0.26×8+8×0.24×0.18×0.49≈2.63(m3)
VLL?3=0.25×(0.5-0.11)×(5.6-0.24)≈0.590(m3)VLL?4=(5.6-0.24)×0.37×0.6≈1.190(m3)VLL?5=0.25×(0.65-0.11)×(6.6-0.24)×2≈1.717(m3)VLL?6=0.25×(0.5-0.11)×(12.3-0.24-0.5)+0.25×0.26×0.36×1+2×0.24×0.18×0.49≈1.19(m3)VLL?7=0.25×(0.3-0.11)×(3.6-0.24)≈0.160(m3)∴VLL二层=7.82m32.2.3.4现浇平板110板厚S=(12.3-0.24)(30-0.24)-84.52×0.24-0.24×9×0.24-0.6×0.7=337.6824(m2)V二层板337.6824×0.11=37.145(m3)2.2.3.5构造柱外墙V外=(0.24×0.3×4+0.24×0.33×11+0.24×0.3×2)×3.65=4.75668(m3)内墙V内=(0.24×0.33×5+0.24×0.3×4)3.65==2.4968(m3)∴V二层GZ32.2.4出屋面部分2.2.4.1女儿墙构造柱VGZ=0.24×0.3×0.6×29+0.24×0.24×0.24×11+0.24×0.24×
0.6+0.125×0.24×0.24×13+(0.24×0.24-0.115×0.115)×4×0.24=1.575624(m3)2.2.4.1压顶L压顶=(30+0.18×2)×2+(12.3+0.18×2)×2=86.04(m)V=0.36×0.15×86.04-0.24×0.24×0.15×29=4.39776(m3)2.2.5混凝土工程量汇总XJQL:13.38+10.5+11.33=35.21(m3)XJGL:0.79+0.25=1.04(m3)YZGL:2.3+2.19=4.49(m3)GZ:1.63+7.11+7.25328+1.575624=17.57(m3)LL:4.92+7.82=12.74(m3)B:110厚:33.08+37.19=70.27(m3)100厚:1.49(m3)YP:1.26m3LB:0.88m3LT:17.1528m3YD:4.398m32.3钢筋工程(仅计算一层部分楼板钢筋)从上往下顺时针计算:2.3.1C轴~D轴与①~③得板中Φ8@100(5.1-0.24-0.05×2)/0.1+1=49(根)
L1=(3.3+12.5×0.008)×49=166.6(m)Φ8@200(3.3-0.12-0.125-0.05×2)/0.2+1=16根×2=32根L2=(5.1+12.5×0.008)×⑩号Φ8@(5.1-0.24-0.05×2)/0.15+1=33(根)L3=(3.3+12.5×0.008)×33=112.2(m)Φ8@200(5.1-0.24-0.05×2)/0.2+1=25(根)(3.3-0.245-0.05×2)/0.2+1=16×2=32(根)L4=(1+0.08×2)57=66.12(m)Φ10@100(5.1-0.24-0.05×2)/0.1+1=49(根)L5=(1.7+0.08×2)×49=91.14(m)11轴、Φ10@150(5.1-0.24-0.05×2)/0.15+1==33(根)L6=(0.95+0.08)×33=33.99(m)Φ8@100(3.3-0.245-0.05×2)/0.1+1=31(根)L7=(0.95+0.08)×31=31.93(m)12轴、Φ8@130(3.3-0.245-0.05×2)/0.13+1=24(根)L8=(0.95+0.08)×24=24.72(m)扣筋里的分布筋:Φ6@200D轴③号:[1-(0.24-0.025)-0.05]/0.2+1=5(根)L9={[3.3-0.95-
(1-0.24+0.025)]+0.25×2}×10+(3.3-0.95×2+0.5)×10=39.65(m)②轴、③轴、①轴(0.95-0.12-0.05×1)/0.2+1=5(根)(0.95-0.125-0.05)/0.2+1=5×2=10(根)L10={[5.1-0.95-(1-0.24+0.025)]+0.5}×20=76.5(m)C轴同D轴:L11=39.65m∴Φ8:Φ6:Φ10:2.3.2C轴~D轴与③~④的板中②号筋Φ8@200(3.3-0.24)/0.2+1=17(根)L1=(5.1+0.1)×17=88.4(m)⑩号筋Φ8@200(3.3-0.24-0.05×2)/0.2+1=16(根)L3=16×1.16=18.56(m)11轴、Φ10@150L4=(0.95+0.08)×2×33=67.98(m)13轴、Φ8@150(3.3-0.24-0.05×2)/0.15+1=21(根)L5=(095+0.08)×21=21.63(m)扣筋中的分布筋:Φ6@200C、D轴L6=(3.3-0.95×2+0.5)×10=19(m)③、④轴:
L738.25m∴Φ8:240.79mΦ6:57.25mΦ10:67.98m2.3.3C轴、D轴与④~⑥板中Φ8:240.79mΦ6:57.25mΦ10:67.98+0.17×33=73.59(m)∴C轴~D轴与①~⑥钢筋工程量Φ8:1049.55×0.395×1.03=427.01(kg)Φ6:270.3×0.26×1.03=72.39(kg)Φ10:266.7×0.618×1.03=169.77(kg)??2.3.4梁、板、柱、楼梯、雨篷等混凝土全部钢筋计算结果:现浇钢筋Φ10以内:16.45t,Φ20以内1.72t预制钢筋Φ10以内:0.25t2.4砌体工程2.4.1砖基础(M7.5水泥砂浆,标准砖)V=V外+V内-VQL-V柱V外V内=L内·S内=123.42×0.537+109.12×0.3×0.24=74.13(m3)V地QL=13.38m3VGZ=1.63m3∴V基础=63.78245+74.13-13.38-1.63=122.91(m3)
2.4.2墙身(多空粘土砖,M7.5混合砂浆)2.4.2.1外墙(365)S门窗洞口=1.8×2.1×29+4.5×2.1+1.5×1.8×2+1.2×1.2×4+4.5×3+1.5×2.4×2+1.5×(2.1-0.15)=153.855(m2)V暖气槽=0.9×0.12[(1.8-0.24)×14+(1.2-0.24)×2]+(0.9+0.05)×0.12×[(1.8-0.24)×14+(1.2-0.24)×2+(4.5-0.24)]=5.76(m3)VQL=4.35+6.462=10.812(m3)VGL=3.36+2.89=6.25(m3)VGZ=4.68+(4.76+0.323)=9.763(m3)∴V外=85.1×7.2×0.365-153.855×0.365-10.812-6.25-9.763-5.76=134.9(m3)2.4.2.2内墙(240)S门窗洞口1、=1×2.4×24+0.8×2.1×4+1.5×1.5+1.5×2.4=70.17(m2)2层VQL=6.16+4.868=11.03(m3)VGZ=2.43+2.50=4.93(m3)VGL=0.76+(0.593-0.085)=1.268(m3)∴V240内=(109.12×3.55+88.54×3.65-70.17)×0.24-11.03-4.93-1.2683
2.4.2.3内墙(L=(2.5-0.18)-(3.3-0.24)=5.38(m)S门窗=0.8×2.1×2+0.6×0.6×2=4.08(m2)VGL0.018×2=0.036(m3)∴V120内=[(2.5-0.18)×(3.46-0.3)+3.06×(3.46-0.35)+5.36×(3.65+0.09-4.08)]×0.115-0.036=3.75(m3)2.4.3加气混凝土墙(M7.5混合砂浆)L=5.6-0.24=5.36(m)∴V=[5.36×(3.65-0.55)-1×2.4×2]-1.48×0.2×0.12×2=2.29(m3)2.4.4女儿墙(240标准砖,M7.5混合砂浆)V=[(30+0.125×2)+(12.3+0.125×2)]×2×0.45×0.24-0.24×0.3×0.45×29=8.30(m3)2.4.5零星砌体(标准砖,M5.0水泥砂浆)(花池)L=[(1.9+0.24)×2+1.65×2]×2=15.16(m)V砖=15.16×(1.3-0.2)×0.24=4(m3)现浇C15压顶:V压顶=15.16×0.24×0.2=0.73(m3)V挖坑=15.16×0.8×0.64-2.14×2×0.2×0.8=7(m3)
2.4.6墙体加筋构造柱基础Φ6@500:L1=7.38×17+4×5.32+5×9.44=190.44(m)一层Φ6@500:L2=6×7.38×18+6×5.32×8-[4×(1-0.58)×2×4+(4×0.71×2×2+4×0.77×2×3+4×0.47×2×2+4×0.8×2×4)+4×0.74×2×1+(4×1.05×2+4××2)(4×1.55×2×4+4二层Φ6@500:L2=(5.32×8+7.38×16+4.72×2)×6-[(4×0.35×2×4)+(4×0.71×2×2+4×1.05×2+4×1.17×2+4×0.77×2×3+4×0.62×2×2+4×0.8×2×2)]-[(4×1.55×2×3+0.8×4×2×2)+(0.86×2×4+0.74×2×4+0.16×2×4)]=838.28(m)120墙Φ6@500L4=4×[(2.24×1+1.31×2)+(2.24×1+2.38×1+1.8×1+3.53×1)+(1.8+1.17)]+2×(2.24×3+2.12×2+5.3+7.36)=71.82+47.24=119.06×2=238.12(m)∴G=(190.44+856.4+838.28+119.06×2)×0.26×1.03=569(kg)2.4.7砌体工程的工程量砖基础(M7.5水泥砂浆):V=122.91m3多孔粘土砖(M7.5混合砂浆):一砖以上134.9(m);一砖:136.46(m);1/2砖:3.75(m3)加气混凝土墙(M7.5混合砂浆):V=2.29m3
标准砖外墙(M7.5混合砂浆):V=8.31m3零星砌体(M5.0水泥砂浆)V=4m3混凝土压顶150#V=0.73m3挖槽V=7m3回填土V=25.16×0.24×0.8=4.1(m3)墙体加筋G=0.57t钢筋运输G=0.57t2.5.脚手架工程2.5.1综合脚手架S=30.49×12.79×2=780(m2)2.5.2垂直封闭S=(30.49+12.79)×2×6.1=528(m2)2.6.模板工程2.6.1基础部分2.6.1.1混凝土垫层S=85.1×0.1×2+110.78×0.1×2-1.04×0.1×43=34.704(m2)2.6.1.2地圈梁S外=[(30.49+12.79)×2+(30-0.24×7)×2+(12.3-0.24×3)×2]×0.24=166.36×0.24=39.93(m2)S内={[(5.1-0.24)×12+(2.1-0.24)×3]×2+(30-0.24×3)×2+(30-0.24×7)×2}×0.24=58.32(m2)2.6.1.3柱造柱
S=0.24×3×0.5+0.06×0.5×1×(2×4+4×13+6×4+8×5)=4.2(m2)2.6.2一层2.6.2.1圈梁S外=[(30××0.13+(3.6-0.24)×0.11+3.06×(0.14-0.13)=9.9318(m2)S内=[(5.1-0.24)×20+(30-5.96-0.24×5-0.25×2)+(30-5.84-0.24×5)+(30-5.84-0.24×5-0.25×2)]×0.13+(5.1-0.24)×2×0.24+(3.3-0.24)×0.14+4.86×0.14×2=29.0872(m2)∴SQL=S外+S内=39.02m22.6.2.2构造柱走廊内24×(3.55-0.3+0.66)×6+0.24×(3.55—0.35+0.06)×2+0.24×(3.55—0.11+0.06)×3+0.24×(3.55—0.55+0.66)=10.32m2马牙槎:0.06×(3.55—0.24+0.06)×(4×13+2×4+6×5+4×4)=21.43(m2)∴SGZ=31.75m22.6.2.3过梁M-1:S1=4.5×0.365+5.96×(0.55—0.12)+(5.96—0.25—0.48)×(0.55-0.11)+0.25×(0.55-0.5)=6.51(m2)M-2:S2=1.5×0.365+1.86×(0.3+0.2)=1.4775×2=2.955(m2)M-3:S3=1.5×0.365+2.2×(0.2+0.2)=1.4275(m2)M-5:S4=0.8×0.24+1.17×2×0.12=0.4728(m2)∴SGL=12.0m22.6.2.4单梁、连续梁
LL1:S1=(2.1-0.24)×2×4×(0.3-0.11)+0.24×1.86×4=4.6128(m2)LL2:S2=4.86×2×0.39×4+0.25×4.86×4=20.0232(m2)LL3:S3=4.85×2×0.39+0.25×4.855=5.00065(m2)LL5:S4=[(5.6-0.24-0.25)+(0.25-0.24)]×(0.55-0.11)+(0.56-0.24)×0.25=5.8162(m2)LL6:S5=[(2.5-0.1-0.12)×2]×(0.3-0.1)+0.2×2.28=1.368(m2)LL7:S6=(3.06-0.2)×(0.35-0.1)+0.2×3.06-0.67=1.422(m2)∴SLL=38.24m22.6.2.5板S=33.08÷0.11+1.487÷0.1-(0.24×1.86×4+0.25×4.86×4+0.252×4.855+0.25×5.36+0.2×2.28+0.2×3.06)=305.33(m)2.6.2.62.6.2.7雨蓬2S=1.32×6.2+0.8×2.24×2+1×2.2=13.968(m)2.6.2.8栏板S=0.48×(6.2-0.22×2+5.76+0.11×2+1.1×2+1.21×2)+0.15(2.34+2.18+0.8×2+0.72×2)×2+0.15×(2.2+2.04+1×2+0.92×2)=7.8528+2.268+1.212=11.3328(m2)2.6.2.9预制过梁V=2.3(m2)2.6.3二层计算方法同一层一样
2.6.4模板工程量汇总垫层:34.704m2;构造柱:80m2;连续梁:80m2;圈梁:179m2;现浇过梁:25m2;楼板:627m2;楼梯:172m2;栏板:12m2;雨蓬:14m2;压顶:5.13m2;预制过梁:4.5m2。2.7.楼地面工程2.7.1地面2.7.1.1厕所:S=3.06×4.86=14.87(m2)2.7.1.1.13:7灰土垫层:V=14.87×0.15=2.23(m2)2.7.1.1.240厚C10细石混凝土找平:S=14.87(m2)2.7.1.1.3聚氨酯防水(1.5-1.8mm)S=14.87(m2),取平均值1.65厚2.7.1.1.445厚C20细石混凝土S=14.87(m2)2.7.1.1.5铺地板砖:S=2.94×2.32+3.06×2.42+0.12×0.8×3+0.12×(1.8-0.24)=14.7(m2)2.7.1.2其余地面:S=12.06×29.76-109.12×0.24-3.06×4.86=317.845(m2)或S=3.06×4.86+4.86×6.36×3+5.36×4.86+2.06×4.86+5.1×3.36+1.86×29.76+5.1×5.36=317.845(m2)2.7.1.2.13:7灰土V=317.845×0.15=47.86(m2)2.7.1.2.2C15混凝土垫层V=317.845×0.16=19.07(m2)2.7.1.2.3地板砖S=317.845+0.24×(15×1+0.8×1)+0.37×(1.5
×3+4.5)+0.12×(1.8-0.24)×13+0.12×(1.2-0.24)×2+0.15×(3.6-0.24)=331(m2)2.7.2楼面2.7.2.1厕所2.7.2.1.11:3水泥砂浆找平S=14.87(m2)2.7.2.1.2聚氨酯防水1.5-1.8mm厚,卷起150mmS=14.87+0.15×[(3.06+4.74)×2+0.12×8+2.94×2+2.32×2-0.8×4]=17.993(m2)2.7.2.1.345厚C20细石混凝土找平:S=14.87m22.7.2.1.4地板砖:S=14.70m22.7.2.2其余楼面S=12.06×6.36+4.860.365.36×4.86×3+8.66×4.86+×或S=12.06×(30-0.24)-88.54×0.24-4.86-3.36×5.105-5.36×0.2=304.56m22.7.2.320厚水泥砂浆找平S=304.56m22.7.2.4地板砖S=304.56+0.24×(1×9+1.5+0.8×1)+0.2×1×2+0.12(1.8-0.24)×13+(1.2-0.24)×0.12×2+0.12×(4.5-0.24)=310.85m2
2.7.3楼梯(地板砖)S=(3.6-0.24)×(5.1-0.12+0.125)=17.1528m22.7.3踢脚板(地砖)(8~10厚地砖:5厚1:1水泥细砂浆结合层;12厚1:3水泥细砂浆打底)一层:L1=(5.1-0.24)×22+(6.6-0.24)×2×3+(5.6-0.24)×2+(3.3-0.24)×2×6+(30-20)×2×6+(30-0.24)×2+(2.1-0.24)×2+5.1×4-[(1×15×2+0.8×2+1.5×3+4.5)+0.24×2×16+0.36×4]+0.12×2×15=252.4(m)二层:L2=4.86×16+12.06×2+3.06×8+5.36×4+0.04×2+6.36×4+8.66×2+23.16×2-3.36+1.86×2-(1×11×2+0.8×2+1.5×2-0.24×2×11-0.2×2×2)+0.12×2×16=212.96(m)楼梯间:L3=.36?3.36?2.1?2.1+2.52?2.52?1.5?1.5+(0.98+0.12)+(0.14+0.12)+(3.6-0.24)+(1.6-0.12)×2+0.15×0.27×9÷2+0.28×0.162×11÷2=14.76m∴S=0.15×(252.4+212.96+14.76)=72.5㎡2.7.5台阶(铺地砖:1:1结合层5厚:20厚1:3水泥浆砂浆找平;素水泥结合层一道;60厚C15混凝土;300厚3:7灰土垫层)2.7.6台阶
M-1:S1=1.7×0.3×2+5.6×0.3+0.3×(5.6+0.3×2)=4.56㎡M-2:S2=[1.3×(1.5+0.3×4)-1.5×0.7]×2=4.92㎡M-3:S3=2.7×1-0.7×2.1=1.23㎡2.7.7地面S=5.6×1+1.5×0.7+0.7×2.1×2=12.25㎡∴3:7灰土垫层;V=0.15×12.25=1.84㎡60厚C15混凝土:V=0.06×12.25=0.735㎡地板砖;S=12.25㎡2.7.8散水(50厚C15混凝土随打随抹:150厚3:7灰土垫层)S=[(30.49+12.79)×2-3.3×2-2.7-10.96]×1+4=70.3㎡2.7.9120墙基础(3:7灰土垫层)V=0.4×0.1×(3.06+2.32)=0.2152㎡2.7.10楼地面工程汇总:3:7灰土V1=0.2152(m3)基价+(人+机)×0.2]V2=2.23+47.68+1.84=51.75(m3)C20细石混凝土找平40厚:S1=14.87㎡;45厚:S2=14.87+14.87=29.74㎡聚氨酯防水(1.65㎜)S=14.87+18=32.87㎡地板砖S=14.7+331+14.7+310.85+12.25=683.5㎡水泥砂浆找平S=14.87+304.56=319.43㎡楼梯(地板砖)S=17.15㎡踢脚板(地板砖)S=74㎡
台阶S=11.43㎡(减水泥砂浆面层,加地板砖)散水S=70.3㎡2.8.屋面工程屋面面积S=(30+0.005×2)×(12.3+0.005×2)=369.423㎡2.8.120厚水泥砂浆找平S=369.4231㎡2.8.2找坡层(1:6水泥焦渣)V=S·h=369.4231×[0.03+(12.31×2%)÷(2×2)]=33.82(m3)2.8.3水泥蛭石保温∵tan=0.02∴延尺系数=1/cosα=1.0002V=[369.423×1.0002-(0.6+0.12)×(0.7+0.12)]×0.05≈18.45(m3)2.8.420厚1:3水泥砂浆找平S=369.4231×1.0002-0.94×0.845+0.25×(30.01+12.31)×2+0.35×(0.94+0.848)×2=391.15㎡2.8.5防水层(SBS防水)S=391.15㎡2.8.6配件2.8.6.1up塑料雨水管L=(7.2+0.3-0.35-0.2)×6=41.7m2.8.6.2弯头雨水口:6个2.8.6.3雨水斗:6个
2.8.6.4钢管:6×2=12m雨篷排水管:8个2.8.6.5着色涂料保护层S=391.15㎡2.8.6.6雨篷(按水泥砂浆加防水粉计算,套防水层定额)S=5.76×1.1+0.72×2.18×2+0.92×(2.2-0.08×2)=11.352㎡2.9.装修工程2.9.1外墙L外=(12.3+0.49)×2+(30+0.49)×2=86.56mH外=7.2+(0.6-0.21)+0.3=7.89m∴S外=86.56×7.89=682.96㎡扣除2.9.1.1门窗洞口S门窗洞口=154.08㎡SC4=1.26×4×0.06×4=1.2096㎡2.9.1.2腰线SYP=0.12×(5.6+0.6-0.24)+2×(0.22×0.12+0.16×0.06+0.1×0.3)+[(2.1+0.24)×0.1+0.15×0.08×2]×2+[(1.8+0.4)×0.1+0.15×0.08×2]=1.61㎡S台阶=(5.6+0.6)×0.28+(3.3×0.28-0.14×0.3×2)×2+2.1×0.14=3.71㎡S花池=(1.9+0.24×2)×0.5×2=2.38㎡
∴S腰线=8.91㎡增加2.9.1.1门窗侧壁和顶部S门窗=0.1825×[(1.8+2.1×2)×29+(4.5+2.1×2)×2+(4.5+3×2)+(1.5+2.4×2)×2+(1.5+2.1×2)]=40.46㎡2.9.1.2女儿墙内侧S女儿墙=(12.31+30.01)×2×(0.45-0.25)=16.93㎡无外涂∴S外总=682.96-(154.08+8.91)+40.46+16.93=577.36㎡∴外墙汇总:外涂560.43㎡水泥砂浆577.36㎡2.9.2内墙2.9.2.1走廊、楼梯间、办公室2.9.2.1.1一层走廊、办公室h1=3.55-0.11=3.44mL内1=(5.1-0.24)×22+(6.6-0.24)×2×3+(5.6-0.24)×2+5.1×2+(3.3-0.24)×2×6+(2.3-0.24-3.6+0.24)+(30-0.24)+(2.1-0.24)×2=266.72m或L内1=280.28(踢脚板)-(5.1×2+3.36)=266.72m楼梯间(一、二层)S=51×2×(3.55+0.15-0.12)+3.36×(3.55+0.15-0.1)=48.612㎡扣减:S门窗=1×2.4×1.5×2+0.8×2.1×2+1.5×1.5×2+1.8×
2.1×13+1.2×1.2×2+1.5×2.4×2+4.5×3=155.73㎡∴S一层内=266.72×3.44+48.612-155.73=810.4㎡2.9.2.1.2二层走廊、办公室h2=3.65-0.11=3.54mL内2=(12.3-0.24)×2+(4.86×16)+(2.1-0.24)×2+(6.6-0.24)×4+3.06×8+(5.6-0.24)×4+(8.9-0.24)×2+(30-6.6-0.24)×2+5.1×2+0.04×2=250.88m或L内2=237.22(踢脚板)+5.1×2+3.36=250.88mS门窗洞口=1.8×2.1×14+4.5×2.1+1.5×1.8×2+1.2×1.2×2+1×2.4×11×2+0.8×2..1×2+1.5×2.4×2=134.04㎡∴S二层=250.88×3.54-134.01=754.11㎡∴S内墙=810.4+754.11=1564.54㎡∴走廊、楼梯间、办公室内墙:内涂1564.54㎡石灰砂浆(中级)1564.54㎡2.9.2.2厕所墙面(块料面层)L=3.06×2+2.94×2+2.32×2+4.74×2=26.12m扣减S门窗=0.8×2.1+1.8×2.1+0.6×0.6=10.86㎡增加S侧壁=0.1825×3.9×2+0.12×(5×3+2.4)=3.5115㎡
∴S=26.12×(3.55-0.1+3.65-0.1)-10.86×2+3.5115×2=168.14㎡2.9.2.3腰线2.9.2.3.1女儿墙S压顶=(30+0.305×2+12.3+0.305×2)×2×(0.06×3)=15.67㎡S砖出墙=(30+0.185×2+12.3+0.185×2)×2×(0.15+0.36+0.15)=56.81㎡∴S抹灰=15.67+56.81=72.48㎡S外涂=86.08×0.15+15.67=28.58㎡2.9.2.3.2雨篷S1=(5.6+0.6-0.24+1.2×2)×(0.6-0.18)+[1.26×2+(6.2-0.24+0.06×2)]×0.18+0.12×(1.32×2+6.2)+0.22×(1.21×2+6.2-0.22)=7.968㎡S2=[0.25×(0.8×2+2.34)+0.08×(0.76×2+2.34-0.08)]×2=2.5748㎡S3=0.25×(1×2+2.2)+0.08×(0.96×2+2.2-0.08)=1.3732㎡∴SYP=11.92㎡2.9.2.3.3窗套及窗台板SC-4=[(1.2+0.06)×4×(0.06+0.04)+1.2×4(0.04+0.1825)]
×4=6.288㎡S窗台板(其余)=0.1825×(1.8×27+1.5×2+4.5)=10.24㎡∴S窗套及窗台板=16.53㎡2.9.2.3.4花池S花=[0.5×(1.9+0.24×2+1.65+0.24)+(1.65+2.14)×2×0.24+(1.41+1.9)×2×0.4+(1.65+0.24)×(0.5-0.28)]×2=14.04㎡其中外墙涂料:14.04-3.31×0.4×2=12.392㎡2.9.2.3.5楼梯踏步侧面(内涂)S保1=(0.162×0.28×12)÷2+0.12×3.88=0.783㎡S保2=(0.28×0.15)÷2×10+(0.5-0.125)×0.12+0.12×(2.52?0.18)2?1.52=0.672㎡∴腰线汇总:普通腰线=116.38㎡(水泥砂浆抹灰);S内涂=1.41㎡;S外涂=68.42㎡2.9.2.4天棚2.9.2.4.1棚6卫生间水泥砂浆S保1=S水泥砂浆=14.8716×2=29.7432㎡2.9.4.2.2棚5走廊、楼梯间、办公室2.9.2.4.2.1一层S天棚=(12.3-0.24)×(30-0.24)-109.12×0.24-14.87-5.105×3.36=300.69㎡
增加梁两侧LL1:(2.1-0.24)×2×(0.3-0.11)×4=2.8272㎡LL2:(5.1-0.24)×2×4×(0.5-0.11)=15.1632㎡LL3:(5.1-0.24)×2×(0.5-0.11)=3.7908㎡LL3:(5.6-0.24)×(0.5-0.11)×2=4.7168㎡共合计约:26.50㎡∴S1=300.69+26.50=327.19㎡2.9.2.4.2.2楼梯底板S2=5.105×3.36×1.8=30.87504㎡2.9.2.4.2.3二层S天棚=(12.3-0.24)×(30-0.24)-0.7×0.6-14.87-88.54×0.24-5.36×0.2≈321.29㎡增加梁两侧LL1:(2.1-0.24)×(0.3-0.11)×2×4LL2:(5.1-0.24)×(0.5-0.11)×2×5LL5:(6.6-0.24)×(0.65-0.11)×2×2LL6:(12.3-0.24)×(0.5-0.11)×2LL7:(3.6-0.24)×(0.3-0.11)×2总共合计约:≈46.21㎡∴S3=367.50㎡∴棚5汇总:S内涂=S石灰砂浆(普通)=S素水泥=725.57㎡2.9.2.4.3雨篷底板(外墙涂料,水泥砂浆)
S1=1.2×(6.2-0.24)S2=0.8×(2.1+0.24)×2S3=1×(1.8+0.4)∴S外涂=S水泥砂浆=13.096㎡2.9.2.5窗台板(水磨石窗台板)S=[(1.8+0.2)×29+(1.5+0.2)×2+(4.5+0.2)+(1.2+0.2)+4]×0.24=17.21㎡2.9.2.5装修工程汇总墙面:水泥砂浆:577.36㎡:石灰砂浆(中级):1564.54㎡普通腰线:116.38㎡块料墙面:168.14㎡素水呢(天棚):29.74+725.57=755.31㎡天棚:水泥砂浆29.74+13.096=42.84㎡;石灰砂浆(普通):725.57㎡外涂:560.43+68.42+13.096=641.95㎡水磨石窗台板:13.1㎡2.10.垂直运输工程S=S建=780㎡2.11.木制作工程2.11.1塑钢窗C1:1.8×2.1×29
C2:4.5×2.1×1C3:1.5×1.8×2C4:1.2×1.2×4C6:0.6×0.6×2总共合计:130.95㎡2.11.2塑钢门M1:4.5×3M2:1.5×2.4M3:1.5×2.1M5:0.8×2.1总共合计:21.93㎡2.11.3木窗:76C552.11.3.1单载口窗框:L=1.48×7=10.36m2.11.3.2框上安玻璃:S=1.48×1.48-(0.87+0.042)×0.45=1.78㎡2.11.3.3木窗扇:S=0.912×0.45=0.41㎡2.11.4木门2.11.4.11M1582.11.4.1.1门框单裁口:L=2.39×2+1.48=6.26m双裁口:L=0.365+1.48=1.845m2.11.4.1.2玻璃门亮:S=0.365×(1.48-0.12)=0.4965㎡2.11.4.1.3胶合板门窗带玻璃:S=1.936×1.386=2.686㎡2.11.4.21M118
2.11.4.2.1门框单裁口:L=(2.39×2+0.98)×26=149.76m双裁口:L=0.98×26=25.48m2.11.4.2.2玻璃门亮S=0.365×0.886×8.41㎡2.11.4.2.3胶合板门扇带玻璃:S=1.938×0.886×26=4.464㎡2.11.5楼梯栏杆L=10m2.11.6屋面上人孔盖板:1个3套用定额,计算造价,形成完整预算书工程(概)预算表建设单位:工程名称:**市某办公楼建筑面积:779.94㎡工程造价:403619.83元单方造价:517.50元/㎡建设单位(盖章)施工单位(盖章)编制时间:2009年6月2日编制说明3.1、工程概况3.1.1该工程项目为三类工程。3.1.2工程实行包工包料的承包方式。3.1.3工程造价中不包括材料差价。3.2、编制依据3.2.1设计施工图及有关说明。3.2.2.采用现行的标准图集、规范、工艺标准、材料做法。
3.2.3.使用河北2003年建筑工程计价依据、2003年费用定额等。(所编制的单位工程概预算表如表5.3所示。单位工程费用如表5.4所示)3.3、其他3.3.1.余土外运、构件运输均按2公里计算。33.3.2.三财消耗:钢材,18.8595t;木材,8.3697m;水泥,118.6616t。3单位工程概预算表46784单位工程费用表3.结论此次毕业设计是建筑经济管理专业一次非常难得的理论与实际相结合的机会,通过这次对**市某门房施工图预算的毕业设计,锻炼了我掌握知识、综合运用知识、解决实际工程问题的能力,也提高了我直接查找文献资料、系统总结的能力。设计的完成使我对今后的工作学习有了很大的信心,我会在今后的学习工作中取得更大进步。4.致谢词由于经验匮乏,难免有许多考虑不周的地方,如果没有指导老师的督促指导,以及一起工作的同学们的支持,想要完成这个设计是难以想象的。
在这里首先感谢我的指导老师,他们在我做设计的每个阶段都给予了我悉心的指导。其次要感谢和我一起做毕业设计的同学们,他们在本次设计中勤奋工作,克服了许多困难来完成此次毕业设计。最后,再次对关心、帮助我的老师和同学表示衷心地感谢'
