• 43.79 KB

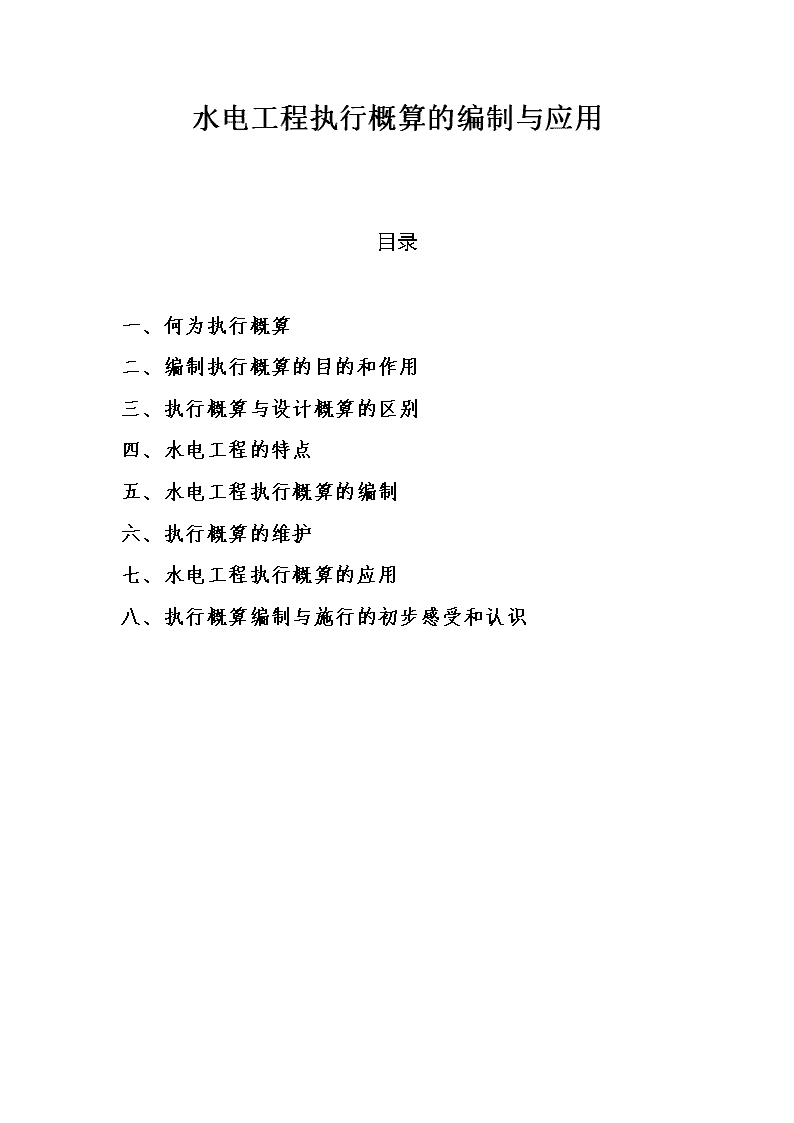

  • 34页

水电执行概算的编制与应用(DOC35页)

  • 34页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

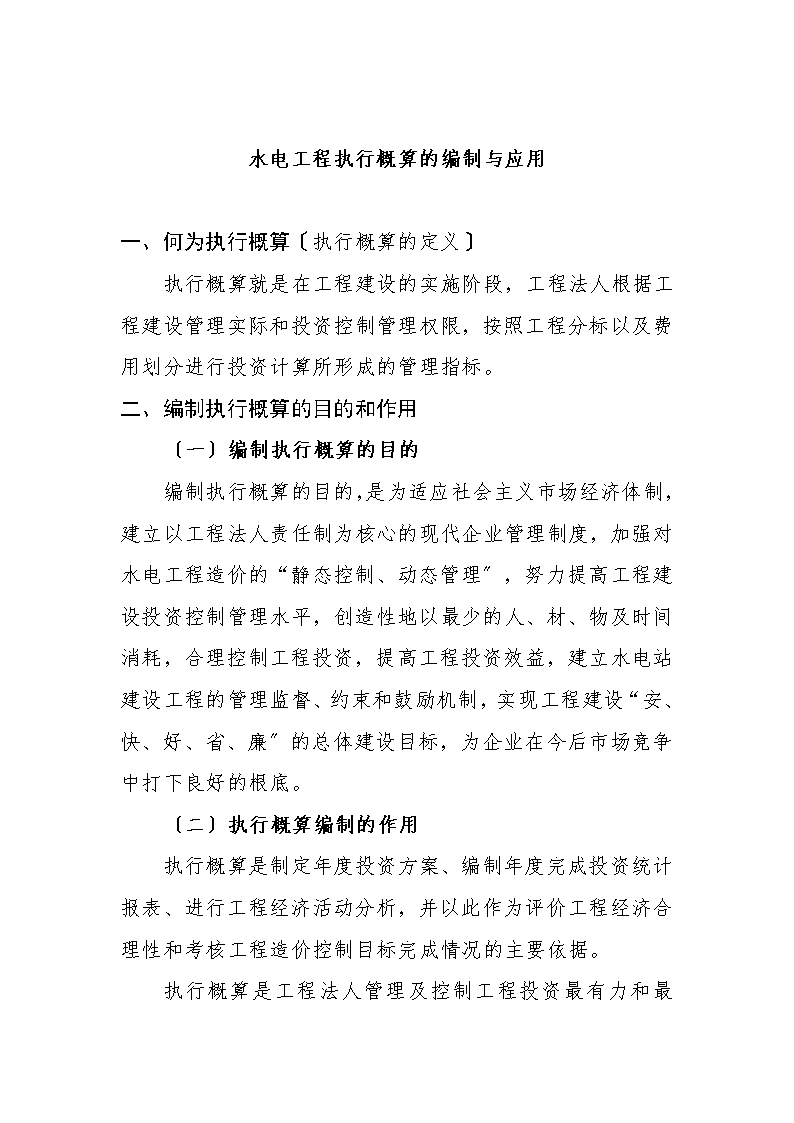

水电工程执行概算的编制与应用目录一、何为执行概算二、编制执行概算的目的和作用三、执行概算与设计概算的区别四、水电工程的特点五、水电工程执行概算的编制六、执行概算的维护七、水电工程执行概算的应用八、执行概算编制与施行的初步感受和认识 水电工程执行概算的编制与应用一、何为执行概算〔执行概算的定义〕执行概算就是在工程建设的实施阶段,工程法人根据工程建设管理实际和投资控制管理权限,按照工程分标以及费用划分进行投资计算所形成的管理指标。二、编制执行概算的目的和作用〔一〕编制执行概算的目的编制执行概算的目的,是为适应社会主义市场经济体制,建立以工程法人责任制为核心的现代企业管理制度,加强对水电工程造价的“静态控制、动态管理〞,努力提高工程建设投资控制管理水平,创造性地以最少的人、材、物及时间消耗,合理控制工程投资,提高工程投资效益,建立水电站建设工程的管理监督、约束和鼓励机制,实现工程建设“安、快、好、省、廉〞的总体建设目标,为企业在今后市场竞争中打下良好的根底。〔二〕执行概算编制的作用执行概算是制定年度投资方案、编制年度完成投资统计报表、进行工程经济活动分析,并以此作为评价工程经济合理性和考核工程造价控制目标完成情况的主要依据。执行概算是工程 法人管理及控制工程投资最有力和最有效的工具。编制执行概算是为了更加方便及更为科学合理地管理和控制工程建设投资,及时快捷地分析和反映工程投资控制状况,为工程投资的“静态控制、动态管理〞创造条件;为工程经营指标的动态跟踪测算提供帮助;为水电工程建设管理过程的投资控制前瞻性、超前预见性和系统性以及合理控制奠定坚实的根底。三、执行概算与设计概算的区别执行概算是企业行为,是工程法人为更好及更直观地动态跟踪和控制工程工程建设投资的依据。设计概算是政府行为,是政府为工程核准以及合理确定工程建设投资,以及最终测算电价和电站经营指标的依据。水电工程设计〔投资〕概算是水电工程可行性研究设计报告的重要组成局部,是按可行性研究设计成果和国家有关政策规定以及行业标准编制的水电建设工程所需要的投资额,是进行工程国民经济评价及财务评价的依据;设计概算经审查后,是国家投资管理部门确定和控制固定资产投资规模、核准或审批建设工程的依据;是工程法人筹措建设资金、签订贷款合同以及控制、管理工程工程造价的依据;是国家有关部门对建设工程进行稽查、审计的依据;是合理测算和确定工程上网电价的参考依据;是进行工程竣工决算和工程投资后评价的比照依据。执行概算与设计概算有差异 ,但也有相同和相类似的地方。概算工程划分,编制原那么、依据、方法,以及工程量计算规那么,执行概算与设计概算有着本质的区别。但它们之间也有着相同和相类似的地方,比方价格水平以及工程单价构成中的人、材、机以及费用组成等。〔一〕工程划分目前的大中型水电工程设计概算根据编制规定,工程划分一般为:施工辅助工程、建筑工程、环境保护工程、机电设备及安装工程、金属结构设备及安装工程、建设征地和移民安置补偿费用、独立费用、根本预备费、价差预备费、建设期贷款利息等十项。而执行概算那么根据企业工程建设管理及投资控制管理,工程划分一般为:建筑安装工程采购〔主要建筑安装工程采购、一般建筑工程采购、一般施工辅助工程采购〕、设备采购、专项采购、技术效劳采购、建设征地和移民安置费、工程建设管理费、根本预备费、价差预备费、建设期贷款利息等九个局部。〔二〕工程量一般来说,目前的大中型水电工程设计概算的工程量严格按照工程可行性研究阶段的工程量进行编制;而执行概算那么是按照工程招标阶段的工程量进行编制,并且已完工程工程根本上按照施工图和实际实施工程量进行计算,使得其更加准确和更为切合工程施工实际。 〔三〕工程单价目前的大中型水电工程设计概算的单价编制一般根据当时的概算编制规定及其相关配套的建筑安装概算定额和费用标准,以及机械台时〔台班〕费定额进行编制;而执行概算采用的那么是招标合同单价的人工、材料和机械消耗水平,但人、材、机单价和费用标准与设计概算原那么一致。四、水电工程的特点水电工程建设周期较长,投资巨大,受建站客观地质条件以及市场物价波动和融资贷款利率变动的影响较大,并且各电站的建站条件差异较大,而且工程建设投资占其经营期上网电价本钱的比例较高。因此,水电工程建设阶段投资控制管理的工作非常重要。五、水电工程执行概算的编制“工程量〞和“工程单价〞是设计概算和执行概算编制的两大关键要素。具体执行概算编制一般遵循和按照“总量控制、合理调整〞的原那么。所谓“总量控制〞,是指执行概算总投资、静态投资以及总工程量,相同条件下整体水平要低于设计概算;所谓“合理调整〞,就是在总量控制的前提下,根据工程的具体实际情况,对概算工程及分项投资进行合理的调整。〔一〕执行概算编制的流程1、确定编制工作方案及具体编制单位; 2、制定和审定执行概算编制大纲;3、收集和整理执行概算编制相关根底资料;4、编制单项执行概算并提交审查;5、总执行概算的编制并提交审查;6、总执行概算的修改完善以及相关报告和附件的形成。〔二〕执行概算编制的原那么1、执行概算静态总投资应控制在设计概算静态总投资额度内。2、执行概算按照“总量控制、合理调整〞的原那么进行编制,采取“静态控制、动态管理〞的模式进行管理。3、执行概算的表现形式和工程划分应满足工程工程管理、方案管理和财务核算的要求,原那么上与建筑安装工程、设备采购和费用等工程招标口径保持一致。4、执行概算的价格水平应与设计概算保持一致。工程单价的根底价格水平和取费标准原那么上与设计概算保持一致,人工、机械效率和材料消耗量原那么上与各工程施工合同保持一致。5、执行概算工程划分和工程量,原那么上到达招标设计深度。6、执行概算编制应结合工程实际,综合考虑工程工程实施中可能存在的各种风险,适度留有余地。〔三〕执行概算编制的依据1、有关执行概算编制工作方案安排的通知; 2、执行概算编制及维护招标或合同文件;3、执行概算编制大纲;4、电站工程招标及合同文件;5、电站工程可行性研究报告及设计概算;6、与地方和相关单位签订的有关协议;7、董事会有关决议。〔四〕执行概算编制的范围构成水电建设工程的建筑安装工程、设备采购和费用的全部工程费用工程。〔五〕执行概算编制的条件1、执行概算应在设计概算通过审查后进行编制。2、根据分标方案明确的主要工程工程,如导流工程、大坝工程、引水发电工程等工程,在招标完成后三个月内分期分批进行单项执行概算的编制;在各主要工程工程、主要设备招标完成后六个月内进行总执行概算的编制,也可以将单项执行概算与总执行概算一次编制完成。〔六〕执行概算的工程划分按照真实反映工程实际分标情况以及符合建设管理体制的原那么划分为以下共九个局部:1、建筑安装工程采购;2、设备采购;3、专项采购; 4、技术效劳采购;5、建设征地和移民安置费用;6、工程建设管理费;7、根本预备费;8、价差预备费;9、建设期贷款利息。〔七〕执行概算的编制方法1、建筑安装工程已完工结算工程采用实际结算价(折算为设计概算价格水平);已招标未完工程,原那么上按单价法进行编制,其中设计深度不够的次要工程可采用指标法(即造价指标法)或比例法(按工程规模比例测算投资)进行编制。⑴工程量①已完成完工结算工程,采用实际完成工程量;②已招标未完工程,采用招标设计工程量;③未招标工程,采用设计概算工程量;④已完成完工结算与未招标工程区分以执行概算编制启动时间为分界点。⑵单价承包工程的工程单价编制①根底价格编制工程单价所依据的电、风、水、砂石料、主要材料预算价格和施工机械台时费,价格水平原那么 上与设计概算保持一致;为统一费用的合理构成,并有利于价差计算,编制执行概算时根据财政部关于人工薪酬内容的规定,对设计概算中的人工预算单价构成和间接费费率进行相应调整。为与合同保持协调统一,对于预算价格超过合同规定统供预算价格的主要材料或半成品材料,按统供预算价格计算工程直接费、间接费和利润,超出统供预算价格局部,以材料补差形式计入相应工程单价,并计算税金。②定额消耗量已招标工程编制工程单价所依据的人工、机械效率和材料消耗量原那么上与合同保持一致;未招标工程采用设计概算定额消耗量。③取费标准其他直接费、利润和税金,采用设计概算费率。计算间接费时应扣除原人工费中的社会保障及企业计提工程费用,同时应调整可研设计概算间接费费率水平。⑶总价承包工程编制①业主不统供材料的总价承包工程总价承包执行概算投资=总价承包合同额×(单项工程执行概算投资÷单项工程合同额)。②业主统供材料的总价承包工程总价承包执行概算投资=总价承包合同额×(单项工程执行概算投资÷单项工程合同额)+业主统供材料补差。⑷预留费根据各主要工程的工程规模、施工难度、建设工期、报价水平等诸因素可能发生的风险程度,分析计列预留费。已完工工程原那么上不再计列预留费。 2、设备采购采用设计概算量和设计概算单价水平计算。3、专项采购⑴已招标工程按合同价计列(折算为设计概算价格水平)。⑵未招标工程按各自工程特点分别计算,即与建筑安装工程相近的工程参照建筑安装工程的编制方法计算;与设备采购相近的工程参照设备采购的编制方法计算;与费用相近的工程参照费用工程的编制方法计算。4、技术效劳采购采用设计概算值。5、工程建设管理费采用设计概算值。6、根本预备费根据已完工结算工程的情况、已招标工程工程的风险程度和未招标工程的设计深度,综合确定根本预备费的计算基数和相应费率。其中已完成完工结算的工程不再作为根本预备的计算基数,同时应适度降低根本预备费费率,原那么上按照设计概算根本预备费费率下浮20%。7、水库移民工程采用设计概算值。8、价差预备费在设计概算根底上,根据工程特点、工期长短和进度安排,采用设计概算 规定的价格指数估列分年度价差;实施期参照?水电工程执行概算价差计算方法?编制各年度价差。经审批的分年度价差、分年度融资费用与分年度静态投资一道共同构成工程工程分年度动态投资,是工程工程分年度造价管理的考核范畴。9、建设期融资费用建设期融资费用已发生局部按实际发生额计列;预计发生局部按工程融资方案、中国人民银行公布的贷款利率〔或人民币汇率〕和执行概算的资金流量进行计算。10、风险储藏金执行概算编制完成后,应与设计概算形成同口径比照。设计概算与执行概算之间的差额局部作为执行概算的风险储藏金,风险储藏金的使用按集团公司相关管理规定执行。〔八〕执行概算的投资比照1、主要建筑安装工程〔单项工程〕执行概算与合同进行比照2、执行概算与设计概算进行比照(1)按照执行概算工程划分〔九个局部〕进行比照;(2)按照设计概算工程划分〔十个局部〕进行比照。〔执行概算编制的价格水平一般与设计概算一致,以便于较为方便地进行两者间的投资比照和分析。〕六、执行概算的维护执行概算的维护包括执行概算的“返概〞和“价差计算〞两大局部。 〔一〕执行概算的返概编制执行概算的主要目的就是能够实现直观、方便、快捷的返概工作。执行概算的返概必须严格遵循合同结算工程量与返概工程量完全一致的原那么。就合同总价承包与单价承包工程而言,实际工作中存在有“返价不返量〞和“返量不返价〞两种情况,所谓的“又返量又返价〞和“不返量不返价〞仅只存在于理论和计算机程序设计方面。〔二〕执行概算的价差计算价差计算的三大要素:调价因子、调价权重〔数〕、价格指数。1、价差计算范围价差,指各施工年度完成的建筑安装工程、设备采购和费用的投资,其价格水平与相应执行概算建筑安装工程、设备采购和费用的投资编制年价格水平之间的价格之差。执行概算编制基期不计算价差,自执行概算编制完成后第二年起开始计算价差。⑴人工费、材料费和机械使用费组成的建筑安装工程根本直接费,以及其他直接费、间接费、企业利润、营业税、城市建设维护税、教育费附加等税费发生的价差及税差;⑵构成固定资产的机电设备、金属结构设备以及其他设备,其设备原价、运杂费用发生的价差及税差;⑶ 各项费用发生的价税差,包括由预备费中支付的工程及费用所发生的价差及税差,以及执行概算中未包括而在工程建设过程中国家增征的税费。2、不属价差计算的范围⑴不构成工程投资范围内的工程和费用工程;⑵建设征地及移民安置费〔价差计算方法另行制订〕;⑶建设期融资费用;⑷已审定批准的价差。3、价差计算基期执行概算编制采用的价格水平年〔即审定的设计概算价格水平年〕。4、价差计算原那么〔1〕依法计价原那么;〔2〕科学合理原那么;〔3〕公平公正原那么:〔4〕可操作原那么;〔5〕风险共担原那么。5、价差计算依据〔1〕工程执行概算;〔2〕?水电工程执行概算价差计算方法?;〔3〕工程各年度执行概算静态投资完成统计报表;〔4〕国家定价的电力、火工材料价格; 〔5〕国家开展和改革委员会价格监测中心发布的离工程所在地最近省会级城市主要材料市场价格;〔6〕国家统计局发布的人工、设备、其他费用等价格指数;〔7〕国家有关部门发布的标准、费率、价格;〔8〕工程招标采购的设备、材料合同价格;6、价差计算公式按建筑工程、安装工程、设备采购、专项采购、技术效劳采购、建设工程管理费用六局部分别计算。〔1〕建筑工程构成建筑工程的价差,以施工当年完成的执行概算建筑工程静态投资额为基价,按分类工程采用公式法计算。式⑴中:Pn──某分类工程工程第n年建筑工程价差;P0──某分类工程工程第n年以执行概算价格计算的静态投资完成额;a──定值权数;bi──调价因子变值权数; Ki──人工、电力、水泥、钢筋、粉煤灰、柴油、炸药、砂石料、其他材料、机械一类费用,以及其他直接费、间接费、企业利润、税金等第n年价格指数。砂石料价格指数K8,按下式计算第n年价格指数:⑵式⑵中:Kj──砂石料中人工、电力、炸药、柴油、其他材料、机械一类费用、其他直接费等价格指数;Sj──砂石料中人工、电力、炸药、柴油、其他材料、机械一类费用、其他直接费等权数。机械一类费用价格指数K10,按下式计算第n年价格指数:式⑶、⑷中:Kd──折旧费第n年价格指数;Sd──折旧费比例;Kr──修理费第n年价格指数;Sr──修理费比例;Ki── 修理费中人工、电力、柴油、配件等价格指数;Si──修理费中人工、电力、柴油、配件等权数。按以上⑴至⑷式分别计算出各分类工程的价差,汇总建筑工程价差额。再按各分类工程固定权数和当年完成的静态投资额,分别加权平均计算建筑工程价格指数。〔2〕安装工程构成安装工程的价差,以施工当年完成的执行概算各安装分类工程的静态投资额为基价,按分类工程采用公式法计算。⑸式⑸中:Pn──某分类工程工程第n年安装工程价差;P0──某分类工程工程第n年以执行概算价格计算的静态投资完成额;a──定值权数;bi──调价因子变值权数;Ki──人工、电力、钢材、电焊条、汽油、氧气、其他材料、机械一类费用及其他直接费、间接费、企业利润、税金等第n年价格指数;机械一类费用价格指数K8同建筑工程施工机械一类费用价格指数。 按上式分别计算出各分类工程的价差,汇总安装工程价差额。再按各分类工程固定权数和当年完成的静态投资额,分别加权平均计算安装工程的价格指数。〔3〕设备采购构成设备的价差,由设备原价价差和运杂费价差组成。以当年完成的设备静态投资额为基价,按专用设备和通用设备两局部,采用不同方法分别计算。① 专用设备指构成工程的主体设备。如发电厂的水轮发电机组(含调速器、油压装置、自动化元件及励磁机)、桥式起重机,电气设备、水力机械辅助设备;升压变电站的主变压器、高压组合电器;大坝、厂房的启闭机、闸门等。国产设备原价指出厂价;进口设备原价包括设备CIF价和采购设备所发生的中介机构效劳费、手续费、商检费、港杂费、监造费、进口环节税,以及构成合同价款组成局部的技术转让费及按合同规定由工程负责支付的国外厂商在工地的有关费用,具体包括内容,视设备采购合同的约定条件分别确定。设备运杂费指国产设备由厂家、进口设备由到岸港口运至安装现场〔含重大型设备的成品、半成品,由工地堆放场运至安装现场〕所发生的运杂费用(包括运费、杂费、保险费和采保费)。 专用设备〔含设备运杂费〕价差具体计算方法,视设备招标采购合同的约定条件,按合同价和合同约定的价差计算原那么,计入由于设计变更等原因造成的合同价格变动,计算与执行概算相应设备价格的价差。计算公式:Pn=Pc-P0⑹式⑹中:Pn──专用设备第n年价差;Pc──专用设备第n年合同结算价;P0──专用设备第n年的执行概算静态投资完成额。① 通用设备指除专用设备以外的其他设备,统称为通用设备,如机修设备、通风采暖设备等。计算公式:Pn=Po(Kn-1)⑺式⑺中:Pn──通用设备第n年价差;Po──通用设备第n年以执行概算价格计算的静态投资完成额;Kn──通用设备第n年的价格指数。按上述方法分别计算出各局部设备的价差,汇总设备采购价差额。再按各局部 设备固定权数和当年完成的静态投资额,分别加权平均计算设备采购的价格指数。〔4〕专项采购根据不同工程的特点区别对待,与建筑、安装工程相近的工程,分别参照建筑、安装工程的价差计算公式;与设备采购相近的工程,参照设备采购的价差计算公式;与费用工程接近的工程,参照费用的价差计算公式。〔5〕技术效劳采购构成工程技术效劳采购的价差,包括勘察设计费、施工科研试验费、工程建设监理费、咨询效劳费等,原那么上根据不同费用工程性质,按当年该费用工程执行概算静态投资完成额计算。计算公式:Pn=Po(Kn-1)⑻式⑻中:Pn──费用工程第n年价差;Po──费用工程第n年以执行概算价格计算的投资完成额;Kn──费用工程第n年价格指数。按上述方法分别计算出各费用工程的价差,汇总技术效劳采购价差额。再按各费用工程固定权数和当年完成的静态投资额,分别加权平均计算工程工程技术效劳采购价格指数。〔6〕工程建设管理费用 构成工程的工程建设管理费用的价差,包括工程前期费、工程建设管理费、工程保险费、生产准备费、其他税费(包括执行概算中未包括而在工程建设过程中国家增征的税费)等,原那么上根据不同费用工程性质,按当年该工程执行概算静态投资完成额乘当年度价格指数计算。计算公式:Pn=Po(Kn-1)⑼式⑼中:Pn──费用工程第n年价差;Po──费用工程第n年以执行概算价格计算的静态投资完成额;Kn──费用工程第n年价格指数。按上述方法分别计算出各费用工程的价差,汇总工程建设管理费用价差额。再按各费用工程固定权数和当年完成的静态投资额,分别加权平均计算工程建设管理费用的价格指数。7、工程分类枢纽工程价差工程分类,与执行概算工程划分相一致划分为建筑安装工程、设备采购、专项采购、技术效劳采购、工程建设管理费和根本预备费六个大类。各大类之下的分类分项工程工程 划分,应符合统计归类的要求,对性质相同或相近、各调价因子权数能代表工程投资组成结构、指数能代表价格变化的,均适度合并调整。根据各工程工程不同组成内容划分,一般包括以下工程:〔1〕建筑工程a、土方工程;b、石方明挖工程;c、石方洞挖工程;d、土石方填筑工程;e、混凝土工程;f、钢筋工程;g、锚杆锚索工程;h、钻孔灌浆工程;i、交通工程;j、其他工程。(上述工程可根据各工程的具体情况适当调整)〔2〕安装工程a、发电厂设备安装工程;b、桥式起重机设备安装工程;c、电气设备安装工程;d、水力机械辅助设备安装工程;e、开关站设备安装工程;f、闸门设备安装工程; g、启闭设备安装工程;h、压力钢管安装工程;i、其他设备安装工程。(上述工程可根据各工程的具体情况适当调整)〔3〕设备采购a、专用设备1)水轮发电机组;2)桥式起重机;3)水力机械辅助设备;4)电气设备;5)主变压器;6)高压组合电器〔含高压母线〕;7)启闭设备;8)闸门。b、通用设备指专用设备以外的其他设备,如:1)机修设备;2)通风采暖设备;3)消防设备;4)电梯设备;5)交通设备;6)其他设备。 (上述工程可根据各工程的具体情况适当调整)〔4〕专项采购a、环境保护和水土保持工程;b、水文、气象、泥沙监测工程;c、地震监测站及地震监测工程;d、平安监测工程;e、管理信息系统;f、消防系统;g、枢纽区整理美化设施工程;h、施工区封闭管理工程;i、平安文明施工措施费;j、其他。(上述工程可根据各工程的具体情况适当调整)〔5〕技术效劳采购a、勘察设计费;b、施工科研试验费;c、工程建设监理费;d、技术经济咨询费;e、招标业务费;f、工程技术经济评估审查费;g、工程验收费;h、其他。 (上述工程可根据工程具体情况适当调整)〔6〕工程建设管理费a、工程前期费;b、工程建设管理费;c、生产准备费;d、工程保险费;e、其他税费(包括执行概算中未包括而在工程建设过程中国家增征的税费)。(上述工程可根据工程具体情况适当调整)8、权数划分及变值权数工程选择〔1〕权数划分a、价差计算权数包括定值权数和变值权数两局部。各项变值权数与定值权数之和为100%。b、定值权数,指由于以执行概算价统计完成的投资额与以合同结算价统计完成的投资额〔同一价格水平年〕之间有个幅度差,按其幅度差的三分之二左右,作为价差计算的定植权数,不随物价变动而参与价差计算。建筑安装工程定值权数暂定为5%。设备采购和费用定值权数为零。C、变值权数,指允许随物价变动而参与价差计算的权数。分类工程权数根据工程执行概算〔或设计概算〕测算。〔2〕变值权数工程选择 a、建筑工程各建筑分类工程工程变值权数之和为100%。一般选择人工、电力、水泥、钢筋、粉煤灰、柴油、炸药、砂石料、其他材料、机械一类费用及其他直接费、间接费、企业利润、税金等,作为建筑工程变值权数的根本工程,并与执行概算权数工程内容名称保持一致。砂石料在分类工程中可作为独立的调价因子出现,但砂石料价格指数计算需要按人工、加工消耗的材料、费用等选择调价因子工程和权数。b、安装工程各安装分类工程工程变值权数之和为100%。。一般选择人工、电力、钢材(包括型钢、钢管、钢板、钢轨等)、电焊条、汽油、氧气、其他材料、机械一类费用及其他直接费、间接费、企业利润、税金等,作为机电及金属结构设备安装工程变值权数的根本工程,并与执行概算权数工程内容名称保持一致。c、设备采购专用设备采用设备合同协议中所规定的价差计算权数工程作为计算该项(类)设备价差的依据。设备为固定价格合同时,按固定合同价与执行概算价的价差额度,计算各年度价格指数。 通用设备采用一个价格指数,不再分设各项设备变值权数。d、费用费用不分设变值权数工程。根据费用工程不同情况,分别测算各费用工程价格指数,各单项费用原那么上不再分设各小项的变值权数。9、主要价格及价格指数〔1〕建筑安装工程a、人工以执行概算的人工预算单价为基价,计算人工费价格指数。①政策因素以执行概算价格水平期为基准,对计入人工费由国家或地方公布的劳动福利和社会劳动保险工程、费率标准及法定节假日变化等,进行据实调整。②价格因素采用国家统计局发布的工资价格指数,即:城市居民消费价格指数。如价格指数小于1.00,仍采用1.00计算人工费价差。③实际工资增长因素按国家统计局发布的国有单位“平均实际工资指数〞 上涨率的30%计算。b、电力以执行概算的电力预算价格为基价,计算电力价格指数。①根本电价,执行国家开展和改革委员会公布的工程所在省非普工业电价或采用工程工程建管单位与当地供电部门签订的合同价格分析计算价差计算年度价格指数。②损耗率,采用执行概算的损耗率;③供电设施维修摊销费,采用造价咨询单位测算的价格指数。c、水泥、钢材和油料以执行概算价格水平年的市场价作为基价,计算材料价格指数。①根据工程特点,选择其中有代表性的品种,作为计算水泥、钢材和油料价格指数的依据。②采用调价上一年度和本年度国家开展和改革委员会价格监测中心发布的离工程所在地最近省会级城市市场价格。分析计算水泥、钢材和油料调价年价格指数。d、炸药以执行概算采用的品种比例及预算价格为基价。执行国家开展 和改革委员会发布的调价年度民用爆破器材产品出厂价,乘以增值税17%计算相应原价,并根据当地有关采购运输及保管规定测算价格指数。e、粉煤灰以执行概算采用的品种比例及预算价格为基期价格。根据调价年度各厂家供给量和合同结算价格加权平均测算价格指数。f、砂石料以执行概算采用的预算价格为基价。以执行概算中砂石料单价的组成内容确定调价因子、权数和调价年度的调价因子价格,计算砂石料价格指数。g、电焊条和氧气当地定额站发布市场成交价的,采用定额站发布价;定额站不发布的,由造价咨询单位在现场进行调查分析确定。h、其他材料采用主要材料的综合价格指数。i、机械一类费用包括机械折旧费和修理费①折旧费 采用国家统计局发布的全国固定资产投资价格指数中的设备、工器具价格指数。由工程法人公司采购交由承包商使用的施工设备,折旧费不计算价差。②修理费按修理费调价因子和权数计算修理费价格指数。选择人工、电力、油料、钢材、电焊条、氧气、配件、设备工器具使用费、车间经费及其他作为修理费调价因子工程。调价因子价格采集:人工、电力、油料、钢材、电焊条和氧气采用建筑安装工程相应价格指数;配件采用国家统计局发布的全国工业品出厂价格指数;设备工器具使用费采用国家统计局发布的全国固定资产投资价格指数中的设备、工器具价格指数;车间经费及其他,采用国家统计局发布的全国固定资产投资价格指数中其他费用价格指数。j、其他直接费采用根本直接费价格指数。k、间接费采用国家统计局发布的全国固定资产投资价格指数中的其他费用价格指数计算。l、企业利润采用直接费和间接费价格指数加权的综合价格指数。 m、税金采用直接费、间接费和企业利润价格指数加权的综合价格指数,以及按国家现行税费率,计算税金价格指数。n、对于业主不统供材料的总价承包工程,价格指数采用1.00。〔2〕设备采购a、专用设备根据设备和设备运输合同价及合同规定的计价原那么确定。b、通用设备根据国家统计局发布的全国固定资产投资价格指数中的设备、工器具价格指数(含设备运杂费)。〔3〕专项采购视工程性质,分别采用建筑工程、安装工程、设备采购和费用工程的价格指数。〔4〕技术效劳采购a、科研勘察设计费,根据合同的定价原那么计算价格指数;b、 工程建设监理费,按人工费和其他管理费用各占50%计算。其中人工费采用建筑安装工程人工费价格指数;其他管理费局部,采用国家统计局发布的全国固定资产投资价格指数中的其他费用价格指数。c、咨询效劳费和工程技术经济评估审查费,均采用国家统计局发布的全国固定资产投资价格指数中的其他费用价格指数。〔5〕工程建设管理费a、工程前期费,采用1.00价格指数;b、工程建设管理费,执行工程法人公司董事会审定的费用额度计算价格指数;c、除上述工程以外的其他工程建设管理费,均采用国家统计局发布的全国固定资产投资价格指数中的其他费用价格指数。如该指数小于1.00,那么仍按1.00计算。执行概算中未包括而在工程建设过程中国家增征的税费,按实际发生额计算。七、执行概算的应用实施执行概算管理是集团公司工程造价管理的重要手段,是工程造价考核的重要依据。执行概算的应用及管理所推崇和采取的是“静态控制、动态管理〞的模式。〔一〕投资的“静态控制、动态管理〞1、静态投资控制是投资控制管理工作的关键。就是在去除市场物价及有关费率波动影响的前提下,对工程工程 、工程量及相应工作量进行控制。即严把设计关,实行限额设计、优化设计,尽量采用先进技术和新材料,尽可能地降低工程造价。2、动态投资管理包括资金流的合理方案安排及科学管理两方面。投资动态管理,必须考虑水电工程建设管理面临的三个因素。一是水电工程规模大、工期长、技术复杂、投资多、施工干扰大的特点;二是市场变化对动态投资中价差预备费与建设期还贷利息的影响;三是市场的预测,以及相应动态投资方案超前预见性的要求。〔二〕投资分析及控制管理通过以上执行概算的维护及具体“返概〞和“价差计算〞工作,使得我们能够按照执行概算实现对水电工程的动态投资跟踪分析和控制管理。首先返概所反映的是工程招投标工作的合同过程管理效益;而价差计算那么是真实复原合同执行阶段设计概算与执行概算的价格,使其能够进行合同与执行概算的投资比照和分析。具体投资分析和计算公式如下:F=[A+〔B〕]-[C]-[D-E]注释:F—分析计算年度投资控制管理效益A—分析计算年度完全对应合同执行概算投资完成值〔返概成果〕 B—分析计算年度单项执行概算价差值,根据市场价格变化状况,可能是正值,也可能是负值〔价差计算成果〕C—分析计算年度合同实际结算和投资完成值D—分析计算年度主标工程甲供〔统供〕材料按照实际市场采购价格和具体采供数量计算支出值E—分析计算年度主标工程材料按照合同规定甲供〔统供〕材料预算价格和具体供给数量计算扣回值其次,通过统供〔甲供〕材料采购数量和价格与实际施工消耗量和价差计算复原价格的比照分析,还能计算和总结得出施工统供〔甲供〕材料的采供管理成果。〔三〕对照设计概算的返概虽然在整个工程实施和建设管理过程中一贯依照执行概算工程进行返概工作,并对照和采用了执行概算进行投资控制和分析管理,而工程的核准及经济评价又采用了设计概算,但由于执行概算与设计概算间存在的必然联系,加之执行概算执行过程的根底数据都能够通过计算机手段实现完整的统计和保存。因此,工程对照设计概算的返概工作待电站工程全部完成及竣工决算时一次性完成即可,完全能够实现。八、执行概算编制与施行的初步感受和认识作为集团公司水电工程执行概算编制及应用的试点,如今,鲁地拉水电工程执行概算的编制、维护和应用工作已经全面展开,各项工作正按方案 有步骤地正常向前推进,并在全公司上下营造和形成了以执行概算为抓手,全员参与投资控制管理的气氛及模式,工程工程建设管理雏形和投资控制管理效益已经形成,并初步取得了一定的成效。通过前面的一系列工作摸索和总结,有以下的初步感受和认识,与大家一道共同分享。1、制定客观、科学合理的设计概算是编制好执行概算的前提;2、领导重视是编制和执行好执行概算的关键;3、日常管理工作及其积累是执行概算编制和施行的根底;4、形成全员参与投资控制的气氛是执行概算编制和执行的必要条件;5、选择好编制单位是编制和维护好执行概算的保障。
