'广元市利州区2008年农村饮水安全项目分村实施方案(三堆镇飞龙村)广元市利州区水利电力勘测设计队二〇〇八年六月十九日

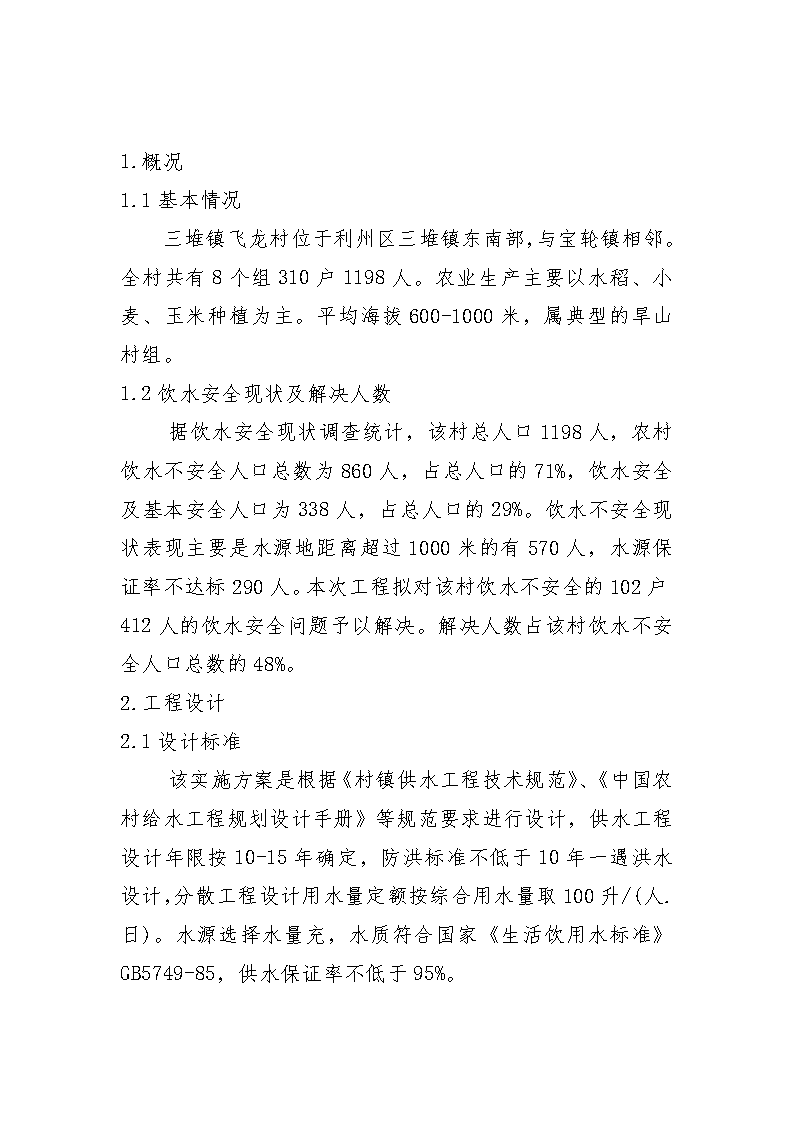

1.概况1.1基本情况三堆镇飞龙村位于利州区三堆镇东南部,与宝轮镇相邻。全村共有8个组310户1198人。农业生产主要以水稻、小麦、玉米种植为主。平均海拔600-1000米,属典型的旱山村组。1.2饮水安全现状及解决人数据饮水安全现状调查统计,该村总人口1198人,农村饮水不安全人口总数为860人,占总人口的71%,饮水安全及基本安全人口为338人,占总人口的29%。饮水不安全现状表现主要是水源地距离超过1000米的有570人,水源保证率不达标290人。本次工程拟对该村饮水不安全的102户412人的饮水安全问题予以解决。解决人数占该村饮水不安全人口总数的48%。2.工程设计2.1设计标准该实施方案是根据《村镇供水工程技术规范》、《中国农村给水工程规划设计手册》等规范要求进行设计,供水工程设计年限按10-15年确定,防洪标准不低于10年一遇洪水设计,分散工程设计用水量定额按综合用水量取100升/(人.日)。水源选择水量充,水质符合国家《生活饮用水标准》GB5749-85,供水保证率不低于95%。
附:飞龙村一组人畜饮水工程概算表杏子坪引水工程(1)总体布置杏子坪引水工程位于飞龙村1组,计划解决饮水安全人口25人。根据水源情况,采用邱家沟作为水源,通过引水管道引至莫金林房后,解决1组莫金林附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×25人=2.5(m3)(3)水量平衡该工程采用邱家沟作为水源。根据出水水量观测和调查当地群众,该水量可以满足杏子坪25人的村民饮水。(4)输配水管道工程该供水工程从邱家沟水源地通过DN25(1.0Mpa)900米引水管道引至莫金林居住集中地高位水池,再从高位水池铺设DN25(1.0Mpa)300米配水管道,即可供该片25个村民用水。管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70CM,过公路或耕地埋深1米以下,砼或岩石下20CM。
(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。但考虑到1组杏子坪需引用该水池水,因此杏子坪蓄水池容积,设计容积5立方米,采用砖混结构,尺寸Ф2×1.5米,墙厚24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量79.4m3,其中土方69m3,石方开挖2.7m3,砌石(砖)4.2m3,砼浇筑3.5m3,铺设PE管道1200米,需水泥2.28吨,河砂6.9m3,卵石6.1m3,砖1607匹,工程量统计见下表。管道材料统计表名称及规格DN25小计 1.0MPa 引水管(M)800800配水管(M)300300合计11001100工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3
砌石(砖)M3砼浇筑M3小计 水井湾引水工程(1)总体布置水井湾引水工程位于飞龙村1组,计划解决饮水安全人口124人。根据水源情况,采用水井沟泉水作为水源,通过引水管道引至莫金林房后50m³,解决1组32户(124人)村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×54人=5.4(m3)(3)水量平衡该工程采用张家山山泉水作为水源。水井湾引水工程水源地出水量可达到16m3/天。可以满足飞龙村一组供水工程所需用水量。(4)输配水管道工程该供水工程从水井湾水井通过DN32PE管(1.6Mpa)4200米引水管道引至莫金林房后,再从高位水池铺设DN50PE管(1.0Mpa)2200米DN32(2000米)DN25(1200米)DN20(1200米)配水管道,即可供该片32户(124人)用水。
管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70㎝,过公路或耕地埋深1米以下,砼或岩石下20㎝。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。因此水井湾设计容积10立方米,采用砖混结构,尺寸Ф6×2.5米,墙厚24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量2215m3,其中土方2160.5m3,石方开挖23.8m3,砌石(砖)18m3,砼浇筑12.7m3,铺设PE管道1800米,需水泥5.5吨,河砂15.2m3,卵石6.5m3,砖8500匹,工程量统计见下表。田梁上引水工程(1)总体布置
田梁上引水工程位于飞龙村1组,计划解决饮水安全人口21人。根据水源情况,采用张家山山泉水作为水源,通过引水管道引至邓国义房后,解决1组邓国义附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×21人=2.1(m3)(3)水量平衡该工程采用张家山山泉水作为水源。根据出水水量观测和调查当地群众,该水量可以满足田梁上21人的村民饮水。(4)输配水管道工程该供水工程从张家山水源地通过DN25(1.0Mpa)600米引水管道引至邓国义居住集中地高位水池,再从高位水池铺设DN25(1.0Mpa)200米配水管道,即可供该片21个村民用水。管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70CM,过公路或耕地埋深1米以下,砼或岩石下20CM。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。但考虑到1组杏子坪需引用该水池水,因此田梁上蓄水池容积,设计容积5立方米,采用砖混结构,尺寸Ф2×1.5米,墙厚24厘米,底
部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量79.4m3,其中土方69m3,石方开挖2.7m3,砌石(砖)4.2m3,砼浇筑3.5m3,铺设PE管道1200米,需水泥2.28吨,河砂6.9m3,卵石6.1m3,砖1607匹,工程量统计见下表。管道材料统计表名称及规格DN25小计 1.0MPa 引水管(M)800800配水管(M)300300合计11001100工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3砌石(砖)M3砼浇筑M3小计 莲花岩引水工程(1)总体布置
莲花岩引水工程位于飞龙村6组,计划解决饮水安全人口191人。根据水源情况,采用邱家沟作为水源,通过引水管道引至王从华房后,解决6组莲花岩附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×191人=19.1(m3)(3)水量平衡该工程采用邱家沟作为水源。莲花岩引水工程水源地出水量可达到16.2m3/天。可以满足莲花岩供水工程所需用水量。(4)输配水管道工程该供水工程从邱家沟水井通过DN32(1.0Mpa)2500米引水管道引至王从华房后,再从高位水池铺设DN25(1.0Mpa)1300米配水管道,即可供该片191个村民用水。管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70㎝,过公路或耕地埋深1米以下,砼或岩石下20㎝。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。因此莲花岩设计容积20立方米,采用砖混结构,尺寸Ф3×3米,墙厚24厘米,底
部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量169.13m3,其中土方101.2m3,石方开挖52.5m3,砌石(砖)10.05m3,砼浇筑5.38m3,铺设PE管道3800米,需水泥4.6吨,河砂7.6m3,卵石7.2m3,砖4800匹,工程量统计见下表。管道材料统计表名称及规格DN32DN25小计 1.0MPa1.0MPa 引水管(M)2500配水管(M)1300合计25001300工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3砌石(砖)M3砼浇筑M3小计 贾家岩引水工程(1)总体布置
贾家岩引水工程位于飞龙村7组,计划解决饮水安全人口37人,采用自流引水方式。根据水源情况,采用张家沟中的山泉水为水源,通过自流引水至贾文生房后,解决贾家岩附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×37人=3.7(m3/天)(3)水量平衡该工程采用贾家岩下张家沟中的山泉水为水源。根据当地农户提供情况,该山泉水历年来未出现断流现象,采用水桶截流计时的方法测算该山泉水流量可达到30公斤/分钟,则出水量为43.2m3/天。完全满足贾家岩供水工程所需用水量。(4)水源工程水源工程设计为集水井形式,井内径1米,埋设地面以下3.0米,地面以上1.0米。地面以上部分采用M7.5水泥砂浆砌砖,地面以下砌条石,其中井底进水部分采用干砌,其余采用浆砌。并在井壁外侧设置1米宽的砂砾石过滤层(具体见设计图)。(5)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。但考虑当地农户用水习惯,设计容积5立方米,采用砖混结构,尺寸Ф1×1.5米,墙厚
24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(6)管网工程该供水工程管网根据供水区域的实际情况,从梨树坪高位水池铺设DN25(1.0Mpa)800米供水管道,即可供该片37个居民用水。管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70㎝,过公路或耕地埋深1米以下,砼或岩石下20㎝。(8)工程量统计该工程需动用工程总量143.25m3,其中土方134.31m3,石方开挖4m3,砌石(砖)3.4m3,砼浇筑1.54m3,铺设PE管道1250米,需水泥2.687吨,河砂8.04m3,卵石7.73m3,砖1958匹,工程量统计见下表。管道材料统计表名称及规格DN32DN25小计 1.6MPa1.6MPa 引水管道(M)800 配水干管(M) 450合计1250工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3
石方开挖M3砌石(砖)M3砼浇筑M3小计 龙家岩引水工程(1)总体布置龙家岩引水工程位于飞龙村7组,计划解决饮水安全人口44人。根据水源情况,采用龙家沟水作为水源,通过引水管道引至龙仕福房后,解决7组龙仕福附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×44人=4.4(m3)(3)水量平衡该工程采用龙家沟水作为水源。龙家岩引水工程水源地出水量可达到79.2m3/天。除农业灌溉用水外,剩余水量完全满足人需饮水工程所需用水量。(4)输配水管道工程该供水工程从龙家沟水源地通过DN25(1.0Mpa)700米引水管道引至龙仕福居住集中地高位水池,再从高位水池铺设DN25(1.0Mpa)500米配水管道,即可供该片44个村民用水。
管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70CM,过公路或耕地埋深1米以下,砼或岩石下20CM。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。但考虑到7组龙家岩需引用该水池水,因此龙家岩蓄水池容积,设计容积5立方米,采用砖混结构,尺寸Ф2×1.5米,墙厚24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量79.4m3,其中土方69m3,石方开挖2.7m3,砌石(砖)4.2m3,砼浇筑3.5m3,铺设PE管道1200米,需水泥2.28吨,河砂6.9m3,卵石6.1m3,砖1607匹,工程量统计见下表。管道材料统计表名称及规格DN25小计 1.0MPa 引水管(M)700700配水管(M)500500合计12001200
工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3砌石(砖)M3砼浇筑M3小计 龙家岩引水工程(1)总体布置龙家岩引水工程位于飞龙村7组,计划解决饮水安全人口23人。根据水源情况,采用邱家沟作为水源,通过引水管道引至龙显英房后,解决7组龙家岩附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×23人=2.3(m3)(3)水量平衡该工程采用邱家沟作为水源。龙家岩引水工程水源地出水量可达到6.2m3/天。可以满足龙家岩供水工程所需用水量。(4)输配水管道工程该供水工程从邱家沟水井通过DN25(1.0Mpa)800米引水管道引至龙显英房后,再从高位水池铺设DN25(1.0Mpa)300米配水管道,即可供该片23个村民用水。
管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70㎝,过公路或耕地埋深1米以下,砼或岩石下20㎝。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。因此龙家岩设计容积5立方米,采用砖混结构,尺寸Ф2×1.5米,墙厚24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量83.25m3,其中土方55.8m3,石方开挖6.2m3,砌石(砖)3.5m3,砼浇筑4.2m3,铺设PE管道1100米,需水泥2.6吨,河砂6.9m3,卵石6.73m3,砖1607匹,工程量统计见下表。管道材料统计表名称及规格DN25小计 1.0MPa 引水管(M)800800配水管(M)300300合计11001100工程工程量统计表
工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3砌石(砖)M3砼浇筑M3小计 张家峡引山泉工程(1)总体布置张家峡引山泉工程位于飞龙村7组,计划解决饮水安全人口17人。根据水源情况,采用张家山山泉水作为水源,通过引水管道引至张良贵房后,解决7组张良贵附近村民饮水安全。(2)用水量测算根据《村镇供水工程技术规范》(SL310-2004)规定,农村饮水安全供水量标准按综合用水量100L/天测算。则该工程用水量Q=100L/天×17人=1.7(m3)(3)水量平衡该工程采用张家山山泉水作为水源。根据出水水量观测和调查当地群众,该水量可以满足张家峡17人的村民饮水。(4)输配水管道工程该供水工程从张家山水源地通过DN25(1.0Mpa)800米引水管道引至张良贵居住集中地高位水池,再从高位水池铺设DN25(1.0Mpa)200米配水管道,即可供该片17个村
民用水。管道采用高密聚乙烯PE管。管道连接采用热熔连接,并在管道低洼处设放空阀、检修管道控制闸阀;在闸阀、减压阀、管道拐弯,陡上陡下处设置镇支墩。管道埋设土层下70CM,过公路或耕地埋深1米以下,砼或岩石下20CM。(6)蓄水池工程a、高位水池工程根据《村镇供水工程技术规范》要求,高位水池工程按最高日用水量的20%—40%计。但考虑到7组张家山需引用该水池水,因此张家峡蓄水池容积,设计容积5立方米,采用砖混结构,尺寸Ф2×1.5米,墙厚24厘米,底部为砼现浇,顶部预制板封顶,预留通气孔、放药孔等设施。(详见设计图)b、饮水安全工程标志该工程饮水安全工程标志设置在高位水池醒目位置处,其样式采用四川省水利厅统一监制样式。(7)工程量统计该工程需动用工程总量79.4m3,其中土方69m3,石方开挖2.7m3,砌石(砖)4.2m3,砼浇筑3.5m3,铺设PE管道1200米,需水泥2.28吨,河砂6.9m3,卵石6.1m3,砖1607匹,工程量统计见下表。管道材料统计表名称及规格DN25小计 1.0MPa 引水管(M)800800
配水管(M)200200合计10001000工程工程量统计表工程名称单位水源工程管线工程高位水池工程小计土方M3石方开挖M3砌石(砖)M3砼浇筑M3小计 3.工程量汇总及投资根据工程概算,工程总量755.68m3。其中土方599.31m3,石方88.7m3,砌石38.25m3,砼29.42m3。需水泥21.5吨,红砖12570匹,塑料管道17293米,投入技工0.165万个,受益区群众投劳0.332万个。该村共需总投资17.8万元,其中建筑安装工程费6.25万元,管材及设备购置费10.4万元,其它费用1.15万元。按工程分:杏子坪工程投资万元,水井湾工程投资万元,田梁上工程投资万元,莲花岩工程投资万元,贾家岩工程投资万元,张家峡工程投资万元,龙家岩工程投资万元,龙家岩工程投资万元。4.资金筹措该村工程总投资万元,其中申请国家补助万元,自筹万元。
附件:工程概算书编制说明:一、概算原则执行四川省水利厅有关文件、规定、办法、定额、费率标准。二、编制依据1、本工程采用《四川省水利水电工程设计概(估)算编制规定》及《四川省水利水电建筑工程预算定额》进行编制。2、人工工资等费用按“川水建管〔2007〕20号”文规定计取,其中工长工资5.99/工时,高级工5.60元/工时,中级工4.81元/工时,初级工2.52元/工时。3、水泥、沙石料及管材均在市区或当地采买,所用价格均按市场价加运费为预算价格。4、材料来源砂、豆石、块石就近采运,水泥在荣山水泥厂购运。三、投资主要指标工程总投资17.8万元,其中建安工程费16.65万元,其它费用1.15万元。'
