- 158.50 KB
- 16页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'西安广播电视大学开放教育建筑施工与管理专业《建筑施工技术方案设计》课程实施细则西安广播电视大学理工教学部编制15

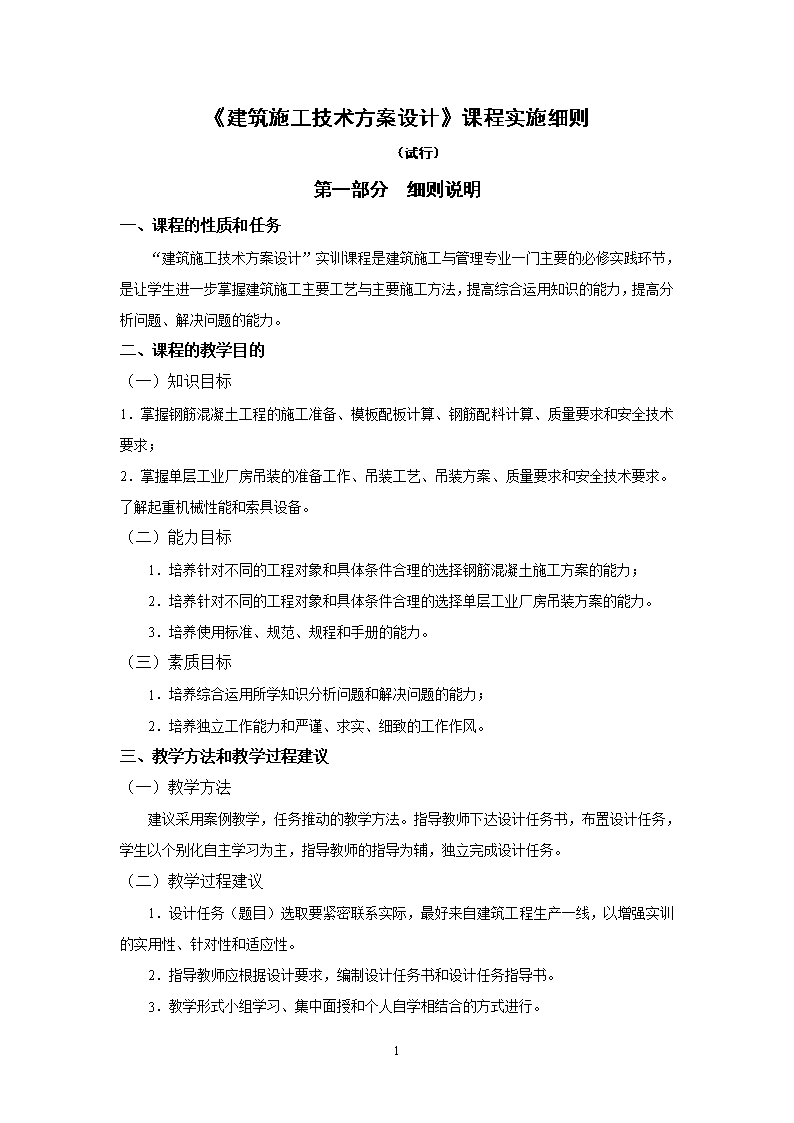

《建筑施工技术方案设计》课程实施细则(试行)第一部分细则说明一、课程的性质和任务“建筑施工技术方案设计”实训课程是建筑施工与管理专业一门主要的必修实践环节,是让学生进一步掌握建筑施工主要工艺与主要施工方法,提高综合运用知识的能力,提高分析问题、解决问题的能力。二、课程的教学目的(一)知识目标1.掌握钢筋混凝土工程的施工准备、模板配板计算、钢筋配料计算、质量要求和安全技术要求;2.掌握单层工业厂房吊装的准备工作、吊装工艺、吊装方案、质量要求和安全技术要求。了解起重机械性能和索具设备。(二)能力目标1.培养针对不同的工程对象和具体条件合理的选择钢筋混凝土施工方案的能力;2.培养针对不同的工程对象和具体条件合理的选择单层工业厂房吊装方案的能力。3.培养使用标准、规范、规程和手册的能力。(三)素质目标1.培养综合运用所学知识分析问题和解决问题的能力;2.培养独立工作能力和严谨、求实、细致的工作作风。三、教学方法和教学过程建议(一)教学方法建议采用案例教学,任务推动的教学方法。指导教师下达设计任务书,布置设计任务,学生以个别化自主学习为主,指导教师的指导为辅,独立完成设计任务。(二)教学过程建议1.设计任务(题目)选取要紧密联系实际,最好来自建筑工程生产一线,以增强实训的实用性、针对性和适应性。2.指导教师应根据设计要求,编制设计任务书和设计任务指导书。3.教学形式小组学习、集中面授和个人自学相结合的方式进行。15

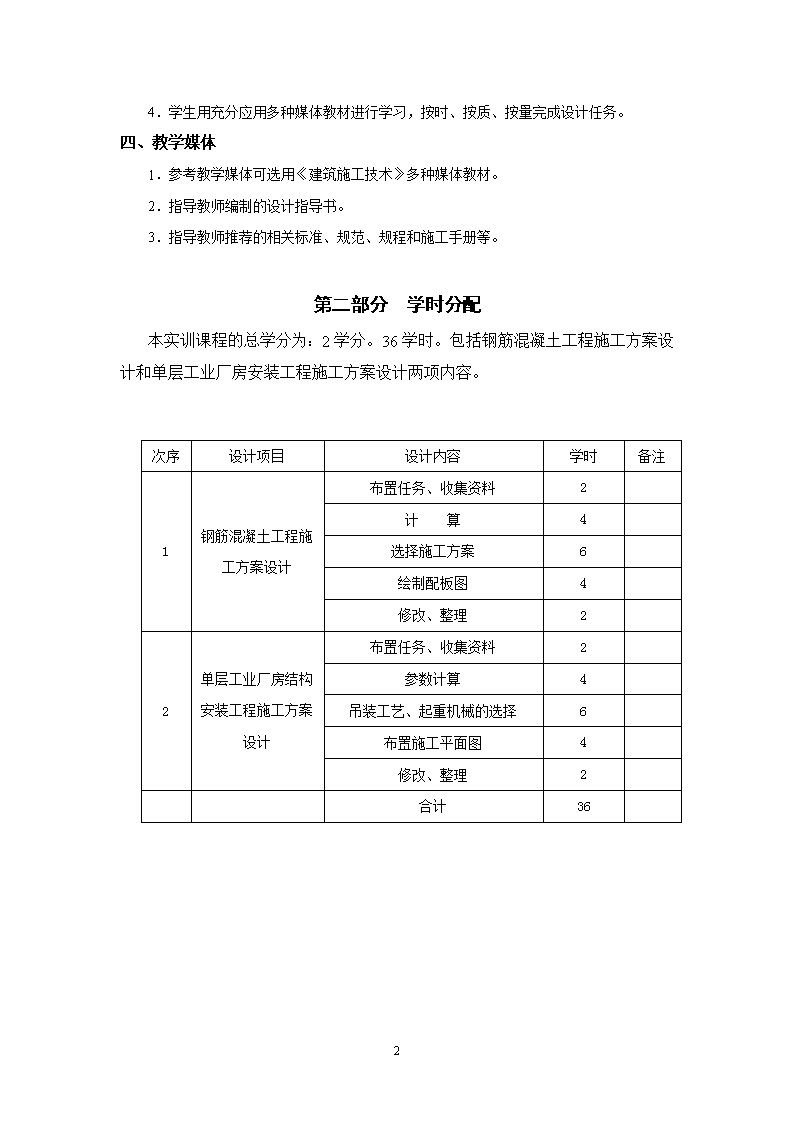

4.学生用充分应用多种媒体教材进行学习,按时、按质、按量完成设计任务。四、教学媒体1.参考教学媒体可选用《建筑施工技术》多种媒体教材。2.指导教师编制的设计指导书。3.指导教师推荐的相关标准、规范、规程和施工手册等。第二部分学时分配本实训课程的总学分为:2学分。36学时。包括钢筋混凝土工程施工方案设计和单层工业厂房安装工程施工方案设计两项内容。次序设计项目设计内容学时备注1钢筋混凝土工程施工方案设计布置任务、收集资料2计算4选择施工方案6绘制配板图4修改、整理22单层工业厂房结构安装工程施工方案设计布置任务、收集资料2参数计算4吊装工艺、起重机械的选择6布置施工平面图4修改、整理2合计3615
第三部分设计内容和基本要求一、钢筋混凝土工程施工方案设计(选做)(一)设计条件1.工程概况;2.施工图,包括建筑总平面图,结构平面布置图、配筋图。(二)设计任务1.模板配板设计;2.制定模板安装和拆除方案;3.钢筋配料计算;4.混凝土浇筑方案;5.质量保证和安全文明施工措施。(三)基本要求1.提交成果(1)学生独立完成设计任务;(2)计算书1份,包括材料(模板、钢筋、混凝土计划);(3)模板配板图。2.成果要求(1)计算书采用设计用纸书写、清楚、工整并装订成册。(2)图纸应采用A2图幅,铅笔线,仿宋字。二、单层工业厂房结构安装工程施工方案设计任务书(一)设计课题:单层工业厂房结构吊装某厂金工车间为两跨各18m的单层厂房,厂房长84m,柱距6m,共有14个车间。厂房平、剖面图如下图所示。(二)结构安装方法:采用分件安装法。柱现场预制,用履带式起重机吊装;柱吊装后,预制预应力屋架(后张法),屋架混凝土强度达到75%设计强度标准值后穿预应力筋、张拉。屋架扶直排放后,屋盖结构一次吊装(屋架、连系梁、屋面板)。吊车梁在柱吊装完毕,屋架预制前进行吊装(连系梁、由构件厂供应)。15
15
金工车间主要预制构件一览表见下表。金工车间主要预制构件一览表轴线构件名称及型号数量构件重量(t)构件长度(m)安装高度(m)(A)①(G)基础梁YJL401.45.97(D)(G)连系梁YLL280.85.97+8.20(A)(D)(G)(B)(C)(E)(F)柱Z1柱Z2柱Z3柱Z41530445.16.44.65.810.113.112.615.6低跨屋架YGJ-18高跨屋架YGL-1815154.464.4617.7017.70+8.70+11.34吊车梁DCL1283.55.97+5.60吊车梁DCL2285.025.97+7.80屋面板YWB3361.355.97+14.34(三)设计依据1.图纸资料:见金工车间平、剖面图;2.施工条件:见结构安装方法;构件一揽表。(四)设计任务1.选择结构安装的方法15
1.选择起重机及运输设备工具2.确定构件的吊装方法及索具3.确定并绘制构件吊装顺序及起重机开行路线和停机点位置图4.确定并绘制构件平面布置图5.拟订吊装技术措施及安全注意事项(五)设计书内容1.设计总体说明2.吊装工程量核算过程3.起重机选择计算过程、选择结果4.绘制起重机开行路线和停机点位置图5.绘制构件平面布置图6.写出吊装方法和主要技术措施和安全注意事项(六)设计成果要求1、单层工业厂房结构吊装施工方案设计书1份;2、起重机开行路线和停机点位置图(3#);3、构件平面布置图(3#);4、要求:设计书A4纸型,手写体,统一装订成册,封面见附录;2张3号图纸手工绘制,铅笔线,仿宋字。七、设计成绩评定1.本课程的考核方式采用口试方式进行。2.本课程的终结考核成绩满分100,由3部分组成,形成性考核成绩(平时成绩)占20%,最终提交成果占60%,根据设计任务书规定任务完成情况和质量进行评定,口试20%。课程指导教师给出成绩,学期末各分校将最终提交成果和成绩单一并报课程责任教师处签字确认.凡有以下情形之一者为不及格:(1)没有完成实训课程实施细则中规定的课程实训任务;(2)没有实训最终提交成果或成果不完整的;(3)有剽窃、抄袭、伪造成果资料、由他人代写或其他弄虚作假行为的。15
西安广播电视大学开放教育建筑施工与管理专业《建筑施工技术方案设计》课程实训设计书题目:工程施工方案设计姓名学号级别指导教师王磊分校名称城北分校日期09年12月1215
西安广播电视大学开放教育建筑施工与管理专业《建筑施工技术方案设计》成绩表办学单位:级别:共人序号学号姓名设计书60%平时成绩20%口试成绩20%终结成绩教学点(签章)填表人:校部教研室(签章)专业责任教师:15
年月日年月日建筑施工技术方案课程设计指导书一、课程设计任务(一)设计目的结构安装是装配式厂房施工中的的一项主导分部工程。通过本设计培养学生理论联系实际,组织单层工业厂房结构安装工程的能力。本设计涉及到以施工技术为主的多门相关课程的有关内容,因此在设计中,重点在于培养学生所学知识的综合运用能力和独立工作能力。(二)设计课题单层工业厂房结构吊装某厂金工车间为两跨各18m的单层厂房,厂房长84m,柱距6m,共有14个车间。厂房平、剖面图如下图所示。1、结构安装方法采用分件安装法。柱现场预制,用履带式起重机吊装;柱吊装后,预制预应力屋架(后张法),屋架混凝土强度达到75%设计强度标准值后穿预应力筋、张拉。屋架扶直排放后,屋盖结构一次吊装(屋架、连系梁、屋面板)。吊车梁在柱吊装完毕,屋架预制前进行吊装(连系梁、由构件厂供应)。15
15
金工车间主要预制构件一览表见下表。金工车间主要预制构件一览表轴线构件名称及型号数量构件重量(t)构件长度(m)安装高度(m)(A)①(G)基础梁YJL401.45.97(D)(G)连系梁YLL280.85.97+8.20(A)(D)(G)(B)(C)(E)(F)柱Z1柱Z2柱Z3柱Z41530445.16.44.65.810.113.112.615.6低跨屋架YGJ-18高跨屋架YGL-1815154.464.4617.7017.70+8.70+11.34吊车梁DCL1283.55.97+5.60吊车梁DCL2285.025.97+7.80屋面板YWB3361.355.97+14.34(三)设计依据1、图纸资料:见金工车间平、剖面图;15
1、施工条件:见结构安装方法;构件一揽表。(四)设计任务1、选择结构安装的方法2、选择起重机及运输设备工具3、确定构件的吊装方法及索具4、确定并绘制构件吊装顺序及起重机开行路线和停机点位置图5、确定并绘制构件平面布置图6、拟订吊装技术措施及安全注意事项(五)设计要求成果1、设计总体说明2、吊装工程量核算过程3、起重机选择计算过程、选择结果4、绘制起重机开行路线和停机点位置图5、绘制构件平面布置图6、写出吊装方法和主要技术措施和安全注意事项7、用A4纸装订成册,并要有封面二、设计指导(一)课程设计的总体思路15
认真阅读任务和指导书,设计任务是需要完成的主要工作,设计要求是课程设计的方法和成果,设计步骤是完成设计内容的工作和程序。根据设计依据进行独立思考,理顺思路、培养组织施工所必须的逻辑思维能力。在设计任务中,起重机的选择、主要构件的吊装工艺,结构安装方法是重点内容。而起重机开行路线与停机点位置,构件的平面布置是核心内容,应认真进行设计计算和绘图。应将课堂上学到的基本理论、基本知识、基本技能融会贯通,形成解决实际工程问题的能力。(二)课程设计的步骤1、熟悉图纸编写工程概况,核算吊装工作量2、确定结构的安装方法,进行起重机的选择,计算(Q、R、H)3、确定主要构件的吊装工艺4、确定起重机开行路线和停机点位置5、确定构件平面布置图6、拟订主要技术措施和安全注意事项(三)设计各步的具体要求和涉及的基本概念、相关知识1、工程概况与吊装工作量核算工程概况是放在施工方案卷首的一种行文习惯,是对设计依据的扼要概括。工作量核算是通过阅读图纸,通过柱网轴线,构件的代号、类型、安装位置以及构件一览表进行核算。2、起重机的选择与工作参数计算15
通过对分件吊装与综合吊装组合的比较,确定结构的安装方法,起重机的开行次数及每次开行的任务。起重机选择包括:类型、型号与数量。重点是型号的确定,应计算主要构件所需的工作参数Q、H、R,比照机械手册不同臂长时的Q—R曲线与H—R曲线初选型号,然后对跨越吊装进行最大臂长的验算,列出主要构件的供应方式以及装卸排放方法和位置等。3、确定主要构件的吊装工艺简要说明吊装的准备工作,主要是构件的运输、检查与清理,基础准备,构件弹线与编号。确定柱、屋架、吊车梁等主要构件的吊装方法,包括:绑扎、起吊、就位、临时固定、校正、最后固定等工序。4、确定起重机开行路线与停机位置根据起重机的工作参数和总平面图场所条件定出现场预制构件的位置,结合运输构件供应方式等条件做出起重机开行路线和停机位置图,该图按适当比例绘在一张A4纸上,并标出吊装顺序。5、绘制构件平面布置图现场预制构件应结合吊车开行路线与停机点位置、构件吊升方法和其他工序要求,做出预制阶段的构件平面布置和柱吊装完毕后,屋架或薄腹梁的排放位置图。对运输构件的运输、堆放,应按避免二次搬运的原则,也应在平面图上简要表明,并在施工方案中文字说明。6、主要技术、组织和安全措施从技术、质量、安全和节约四个方面结合本工程构件预制和结构吊装的特点加以简述。15
(四)课程设计的参考资料1、建筑施工技术(教材)2、建筑施工手册(中册)3、建筑机械使用手册4、现行验收规范、质量标准及操作规程15'
您可能关注的文档
- 建筑施工现场地下管线安全专项排查表
- 62.楼层后浇带愈合条件浅析(摘录自《建筑施工》07年9期第697-699页)
- 建筑施工之自动人行道安装工程
- 建筑施工塔式起重机安装、使用、拆卸安全技术规程_jgj196-2010[1]
- 建筑施工手册系列之起重设备与混凝土结构吊装工程14-2-5 独脚拔杆_
- 建筑施工技术a考试试题及答案
- 建筑施工技术___复习题
- 建筑施工手册系列之构筑物工程 21-3 水池
- 建筑施工手册系列之起重设备与混凝土结构吊装工程14-2-7 桅杆式起重机
- 建筑施工汇总整理初稿
- 建筑施工起重机械(塔吊)管理及维修保养制度
- 建筑施工技术习题集与答案
- 建筑施工技术的现状与发展
- 建筑施工技术a考试试题及答案1
- 建筑施工技术试题
- 建筑施工附着式升降脚手架安全检查表
- 建筑施工课程设计
- 建筑施工附着升降脚手架管理暂行规定整理过
