- 1.34 MB
- 19页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'津南污水处理厂(纪庄子污水处理厂迁建)配套进出水管网工程及津南再生水厂(纪庄子再生水厂迁建)配套输水管网工程三重管旋喷桩专项施工方案中铁一局集团天津建设工程有限公司津南污水处理厂配套进出水管网工程二标项目经理部2013年1月4日19
目录第一节工程概述..............................................................................31.1编制依据..............................................................................31.2工程概况..............................................................................41.2工程地质条件......................................................................6第二节施工方案设计......................................................................92.1方案设计目的......................................................................92.2施工准备.............................................................................122.3参数确定.............................................................................122.4操作要点.............................................................................132.5施工要点.............................................................................14第三节工程质量保证体系.............................................................163.1质量保证措施.....................................................................163.2质量指标.............................................................................17第四节安全生产及管理体系措施.................................................1819

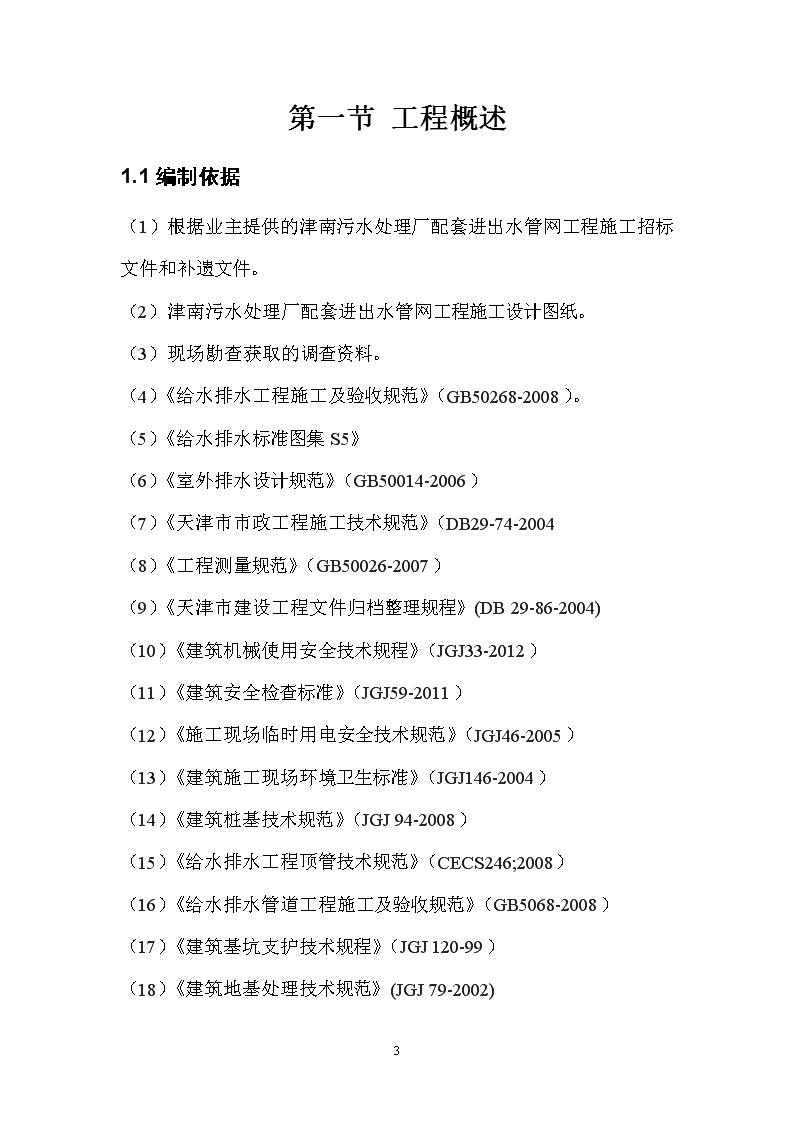

第一节工程概述1.1编制依据(1)根据业主提供的津南污水处理厂配套进出水管网工程施工招标文件和补遗文件。(2)津南污水处理厂配套进出水管网工程施工设计图纸。(3)现场勘查获取的调查资料。(4)《给水排水工程施工及验收规范》(GB50268-2008)。(5)《给水排水标准图集S5》(6)《室外排水设计规范》(GB50014-2006)(7)《天津市市政工程施工技术规范》(DB29-74-2004(8)《工程测量规范》(GB50026-2007)(9)《天津市建设工程文件归档整理规程》(DB29-86-2004)(10)《建筑机械使用安全技术规程》(JGJ33-2012)(11)《建筑安全检查标准》(JGJ59-2011)(12)《施工现场临时用电安全技术规范》(JGJ46-2005)(13)《建筑施工现场环境卫生标准》(JGJ146-2004)(14)《建筑桩基技术规范》(JGJ94-2008)(15)《给水排水工程顶管技术规范》(CECS246;2008)(16)《给水排水管道工程施工及验收规范》(GB5068-2008)(17)《建筑基坑支护技术规程》(JGJ120-99)(18)《建筑地基处理技术规范》(JGJ79-2002)19
(19)《工程建设标准强制性条文》(城市建设部分)(2002版)1.2工程概况本工程二标段,即津南污水处理厂配套进出水管网工程第二标段,自一标终点WA18井沿外环辅道(梅江西路~洞庭路)外侧绿化带上新建d2600污水管道约4442米,检查井12座。检查井位置设置工作坑,顶管工作坑最深为15.86米,管材为钢筋混凝土内衬PVC钢承口式钢筋混凝土顶管管材。管材规格:内径2600mm,壁厚235mm,长度采用2.5m。工程平面图如图1.2-1。WB1~WB12井基坑采用灌注桩+三轴搅拌桩隔水帷幕的围护形式。基坑开挖深度为13.74m~15.86m,设3道支撑,其中第一道为钢筋混凝土支撑,桩顶设置冠梁,第二、三道为钢支撑,其中工作井(即WB1、WB3、WB5、WB7、WB9、WB11)采用φ609*12钢支撑,四周采用三拼700*300型钢围檩;接收井(即WB2、WB4、WB6、WB8、WB10、WB12)采用三拼I36b#工字钢作为支撑,四周采用三拼600*200型钢围檩;第三道(钢支撑)高度为坑底以上5m,第二道(钢支撑)高度为混凝土撑与第三道(钢支撑)的中间位置。19
工程平面示意图19
1.3工程地质条件1.3.1拟建场地概况本期拟建场地现为道路及绿化带,场地地势总体较平坦,局部有所起伏,各孔孔口标高一般介于3.48~2.03m之间。1.3.2场地地层分布及土质特征根据《岩土工程技术规范》(DB29-20-2000)第3.2条、附录A;《天津市地基土层序划分技术规程》(DB/T29-191-2009)及本次勘察资料,该场地埋深40.00m范围内,地基土按成因年代可分为以下7层,按力学性质可进一步划分为12个亚层,现自上而下分述之:土层分类地层编号地层名称顶板标高(米)土层厚度(米)承载力(KPa)人工填土层①1杂填土1.73~-0.290.50~4.30①2素填土1.73~-0.290.50~4.30全新统上组陆相冲积层④1黏土1.73~-0.291.50~4.30100全新统中组海相沉积层⑥1粉质黏土-1.66~-3.205.50~8.00100⑥3粉土8.00~18.00130⑥4粉质黏土1.50~8.30110全新统下组沼泽相沉积层⑦粉质黏土-13.27~-13.851.00~1.60130全新统下组陆相冲积层⑧1粉质黏土-14.85~-14.872.10~3.50150⑧2粉土2.10~3.5020019
上更新统第五组陆相冲积层⑨1粉质黏土-16.972.10~3.50150⑨2粉土12.30200上更新统第三组陆相冲积层⑪1粉质黏土-29.27~-36.502.00~4.201701.3.3地下水位1、潜水勘察期间测得场地地下潜水水位如下:初见水位埋深约2.00~3.00m,相当于标高0.65~-0.16m。静止水位埋深1.00~2.00m,相当于标高1.65~0.84m。表层地下水属潜水类型,主要由大气降水补给,以蒸发形式排泄,水位随季节有所变化。一般年变幅在0.50~1.00m左右。根据现场实测地下潜水位、水位年变幅及场地周围地面标高综合考虑,本场地抗浮设计水位按地面以下0.50m考虑。2、承压水根据本工程勘察在229-1布置的承压水观测孔及勘察院在本场地所做的其余承压水观测孔所观测的承压水头资料,本场地⑨2承压水头可按大沽标高-0.20m考虑。土层分布19
井号顶管底标高(m)顶管在工作井处穿越土层名称顶管穿越是否为单一土层地面标高(m)顶管上方覆土厚度(m)WB1-9.589⑥4粉质黏土是3.009.468WB2-9.793⑥4粉质黏土是3.009.673WB3-9.997⑥3粉土是3.039.907WB4-10.201⑥1粉质黏土、⑥4粉质黏土否3.0210.101WB5-10.411⑥1粉质黏土、⑥3粉土否2.7810.071WB6-10.531⑥1粉质黏土、⑥4粉质黏土否2.9210.331WB7-10.756⑥4粉质黏土是2.8510.716WB8-10.861⑥3粉土、⑥4粉质黏土否3.0810.821WB9-11.016⑥4粉质黏土是3.1811.076WB10-11.246⑥3粉土是2.7510.876WB11-11.451⑥4粉质黏土是2.8211.151WB12-11.606⑥4粉质黏土是2.9311.416第二节施工方案设计19
2.1方案设计原因、目的本工程设计图纸采用灌注桩结合三轴止水帷幕的围护形式,目前本工程已对WB1、WB3、WB5、WB7基坑进行开挖,其中,WB1、WB5开挖深度在12m-13m处,基坑围护结构出现大量渗水、涌砂现象,坑底局部出现突涌现象,WB3、WB7在基坑开挖深度6m左右的位置局部出现渗水现象,结合WB1、WB5基坑下层土方开挖漏水的情况,已对WB3、WB7停挖,WB1、WB5基坑漏水采用双液浆等方法进行堵漏。在基坑开挖出现较严重渗漏水的情况下,公司组织专业技术人员对此进行会审,主要原因如下:1、现场实际地质情况与地勘报告有一定出入,以WB1基坑为例,实际在13米以下存在大量粉土、砂质粉土渗漏量很大,而地勘报告中基坑在28m以上均为粉质粘土层,为不透水和微透水层,渗透系数在10-6~10-7之间。2、本设计图纸采用灌注桩结合三轴搅拌桩的围护形式,本围护形式一旦在大量渗漏水的情况下,堵漏相当困难,目前采用的堵漏方法都较难取得显著效果。而三轴搅拌桩施工时,在砂层中容易产生泥浆流失,隔水帷幕容易出现漏洞,从出现多处漏水开挖的情况来看,隔水效果不理想。对WB3、WB7基坑以后还未开挖的基坑拟采用3重管高压旋喷进行隔水补强处理,拟在每个灌注桩间设置一根三重管旋喷桩。三重管高压旋喷桩就是用高压水成孔,浆泵跟进注浆的一种施工工艺19
,通过安装在钻杆(喷杆)杆端置于孔底的特殊喷嘴,向周围土体先高压喷射水进行成孔跟进喷射固化浆液(一般使用水泥浆液),同时钻杆(喷杆)以一定的速度边旋转边提升,高压射流使一定范围内的土体结构破坏,并强制与固化浆液混合,凝固后便在土体中形成具有一定性能和形状的固结体,以达到防水效果。加固平面示意图三重管高压旋喷桩隔水帷幕需要进行冷缝处理,平面示意图如下:开挖沟槽、清除表层障碍物19
平整场地桩位放样钻机就位钻机移位压缩空气钻孔至设计深度旋喷提升高压水冲洗钻具水泥浆高压旋喷桩施工流程图浆桶水箱搅拌机水泥仓旋喷固结体注浆管钻机喷头三重管旋喷注浆示意图图2三重管旋喷注浆示意图空压机高压泥浆泵高压清水泵19
三重管旋喷注浆示意图2.2施工准备清理施工现场的地下、地面障碍物,场地平整度基本要求±100mm,对地下障碍物尽量清除,以免影响施工效率,场地平整标高应比设计确定的桩头标高再高出不少于1000mm。依据施工总平面图、设计图纸编制施工方案,确定施工工艺,安排好打桩施工流水。2.3参数确定在每个灌注桩间采用三重管高压旋喷桩,桩径900mm,加固深度和三轴水泥搅拌桩深度一致,水泥采用P42.5级普通硅酸盐水泥,水泥掺量不小于550kg,根据施工现场实际情况调整。施工主要技术参数如下:空气压力0.7Mpa;②高压清水压力25Mpa;③水泥浆压力3.0Mpa;④水灰比1:1;⑤提升速度16cm/min。2.4操作要点(1)测量定位19
由公司专业测量员承担测量定位工作,使用全站仪和水准仪,钢卷尺定位,桩位用钢筋标出,施工定位时要重新复测桩位,保证桩位误差不大于50mm。(2)钻机就位钻机就位机座应平整、稳固,立轴与孔位对正,确保成孔质量、成孔深度。(3)施工前准备:检查高压设备和管路系统,其压力和流量必须满足要求,注浆管及喷嘴内不得有任何杂物,注浆接头密封完好。(4)高压旋喷:①旋喷注浆时要注意设备启动顺序,应先空载启动空压机,待运转正常后再空载启动高压泵,同时向孔内送风和水,使风量和泵压逐渐升高至规定值,风、水畅通后,才开动注浆泵,待泵量泵压正常后开始注浆,待水泥浆流出喷头后,提升注浆管,自下而上喷射注浆。②深层旋喷时,应先喷浆后旋转和提升,在桩端有坐喷时间,以保证桩端质量。喷射注浆中需拆除注浆管时,应停止提升和回转,同时停止送浆,逐渐减少风量和水量,最后停机。拆卸完毕继续喷射注浆时喷射注浆的孔段与前段搭接,防止固结体脱节。③旋喷时要做好压力、流量和冒浆等各项参数的测量工作,并按要求逐项记录。如冒浆量大于注浆量20%或完全不冒浆时,应查明原因和采取相应措施后,再继续旋喷。④在旋喷过程中,注意喷嘴局部或全部被堵,否则要拔管清洗后重新进行旋喷。19
⑤补浆。喷射注浆作业完成后,由于浆液的析水作用,一般均有不同程度的收缩,使固结体顶部出现凹穴,要及时用水泥浆补灌。(5)水泥浆搅拌:水泥浆搅拌时水灰比按要求配制在旋喷过程中应防止水泥浆沉淀、离析,造成浓度降低。施工完毕后,立即得出注浆管,彻底清洗注浆和注浆泵,泵内不得有残存水泥浆。2.5施工要点(1)旋喷施工应间隔2~3孔跳孔施工。(2)施工过程中应对附近地面、地下管线的标高进行监测,当标高的变化值大于±10mm时,应暂停施工,根据实际情况调整压力参数后,再行施工。(3)制作浆液时,水灰比要严格控制,不得随意改变。在旋喷过程中,应防止泥浆沉淀,浓度降低。不得使用受潮或过期的水泥。浆液搅拌完毕后送至吸浆桶时,应有筛网进行过滤,过滤筛孔要小于喷嘴直径1/2为宜。(4)开始时,先送高压水,再送水泥浆和压缩空气,在一般情况下,压缩空气可晚送30s。在桩底部边旋转边喷射1min后,再进行边旋转、边提升、边喷射。19
(5)喷射时,先应达到预定的喷射压力,喷浆量后再逐渐提升注浆管。中间发生故障时,应停止提升和旋喷,以防桩柱中断,同时立即进行检查,排除故障;如发现有浆液喷射不足,影响桩体的设计直径时,应进行复核。(6)旋喷过程中,冒浆量小于注浆量的20%为正常现象,若超过20%或完全不冒浆时,应查明原因,调整旋喷参数或改变喷嘴直径。对需要扩大加固范围或提高强度的工程可采取复喷措施,即先喷一遍清水,再喷一遍或两遍水泥浆。(7)钻杆旋转和提升必须连续不中断,拆卸接长钻杆或继续旋喷时要保持钻杆有10~20cm的搭接长度,避免出现断桩。(8)在旋喷过程中,如因机械出现故障中断旋喷,应重新钻至桩底设计标高后,重新旋喷。(9)喷到桩高后应迅速拔出浆管,用清水冲洗管路,防止凝固堵塞。相邻两桩施工间隔时间应不小于48h,间距应不小于4~6m。(10)旋喷深度、直径、抗压强度和透水性应符合设计要求。(11)质量检验:旋喷桩施工完成28天后,通过钻心取样,检查工程的施工质量。第三节质量保证措施、体系及质量指标3.1质量保证措施:①19
工程全过程严格按照我公司ISO9002质量体系管理施工,作到事前指导,过程控制(检查),成立项目经理部,负责工程的具体实施,组织参与施工的相关人员进行技术交底,确立相关工序责任人,抓好施工管理、施工进度、工程技术质量、安全保证、文明施工及后勤供应等方面的落实工作。③开工前,公司领导和项目经理召集全体管理人员和施工人员开工前质安动员大会,认真学习国家有关施工规范规程,讲明工程的重要性,宣读设计图纸、施工工艺说明,贯彻施工方案,从而使其提高认识,思想重视、行动落实。④项目经理对施工质量进行全面负责,项目副经理、技术负责和专职质检员负责实施各项质量管理细则,全面实行奖罚制,对遵守各项规程规范、工作认真负责、表现良好的进行重奖,对玩忽职守和违反操作规程规范的人进行批评教育,并给罚款处理,做到分工到人、责任到人,公司总工程师和质监科负责组织定期和不定期的质量检查,每十天作出一次检查评比结果。⑤严格按照本组织设计第八条中各项施工技术措施执行,这是保证质量行之有效的措施。⑥做到分工负责、环环紧扣,各道工序必须有建设、监理单位人员验收合格后方可进行下一道工序。⑦认真做好施工原始记录和资料收集整理工作。⑧原材料必须有下列质量资料:水泥质保书及试验报告3.2质量指标旋喷桩施工必须保证下列允许偏差范围之内:(1)轴线允许偏差不得超过20㎜;(2)桩位偏差不得超过50㎜;19
(3)桩的垂直度不超过0.5%桩长。只有按照《地基与基础工程施工及验收规范》等有关规范认真操作才是保证质量的基础。第四节安全生产措施及管理体系1.项目经理为安全生产的第一负责人,由项目副经理主管安全生产,工地必须成立安全生产领导小组,必须贯彻公司的十项安全生产规定及上级颁发的安全规程,广泛进行安全宣传工作,开工前,由项目经理组织全体员工召开工前安、质交底会,到会人员须签字,未经安、质交底者禁止上班作业。2.19
工地门口悬挂四牌一图和各种安全生产横幅,并制作一整套安全生产措施宣传栏,再将责任落实到人,分工明确。3.正确使用安全“三宝”,凡电工、机操工、电焊工等特殊工种都必须持证上岗。4.所有用电设备均应接地、接零,电线禁止一把抓、顺把拉,严禁乱拉、乱接电线,并实行一机一闸制,并严格实行三级漏电保护装置。5.场地应平整、坚实,保证机械稳定,施工中遇到六级以上的台风,应特别注意,必要时要采取停止施工的措施。6.凡是危险处均应有醒目标志。7.上高空作业必须带好保险带并正确使用好。8.所有上班人员必须带好安全帽,并扣好带。9.各上下交班前,必须检查各机械部件,钢丝绳的磨损程度,根据出现的不同情况及时处理并必须有交接班记录,各润滑部位每天润滑不得少于二次。11.严格实行奖罚制度,对工作认真负责安全无事故者给予重奖,对违反操作规程、不听指挥者给予教育、警告,并处以必要的罚款,每十天评比一次,评比结果进行公布上墙。19
*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTa*CZ7HfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z8vG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXp6X4NGpP$vSTT#UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z8vG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z8vG#tYM*Jg&6a*CZ7H$dq8KqqfHVZFedswSyXTy#&QA9wkxFyeQ^!djs#XuyUP2kNXpRWXmA&UE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmUE9aQ@Gn8xp$R#͑Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz84!z89Amv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$U*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNuGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5ux^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zVkum&gTXRm6X4NGpP$vSTT#&ksv*3tnGK8!z89AmYWpazadNu##KN&MuWFA5uxY7JnD6YWRrWwc^vR9CpbK!zn%Mz849Gx^Gjqv^$UE9wEwZ#Qc@UE%&qYp@Eh5pDx2zV19'
您可能关注的文档
- k6+603通道明盖板汽车通道施工方案
- 主体结构施工方案2
- 丹姿集团花都工业园网架工程施工方案(修改)
- 丰台区南苑西城保障性住房项目住宅楼及地下车库基坑支护施工方案
- 余热锅炉汽化冷却系统 设备及管道安装施工方案
- 主体结构施工方案1
- 18m预制空心板梁吊装施工方案
- 主厂房钢屋架及钢吊车梁(含所有跨度)施工方案
- 625地块屋面工程施工方案
- dk21+93656框架桥施工方案 2
- 中渝国际外脚手架施工方案(修改)
- 主线上跨公铁分离式立交桥安全施工方案
- 论文 浅谈南部非洲国际供水管道安装工程施工方案及现场生产管理
- 后张法预应力空心板施工方案 俞威
- 大港油田钢筋施工方案
- 建筑给水排水及采暖工程施工方案
- 混凝土工程施工方案
- 承台大体积混凝土施工方案322
