- 34.50 KB
- 5页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

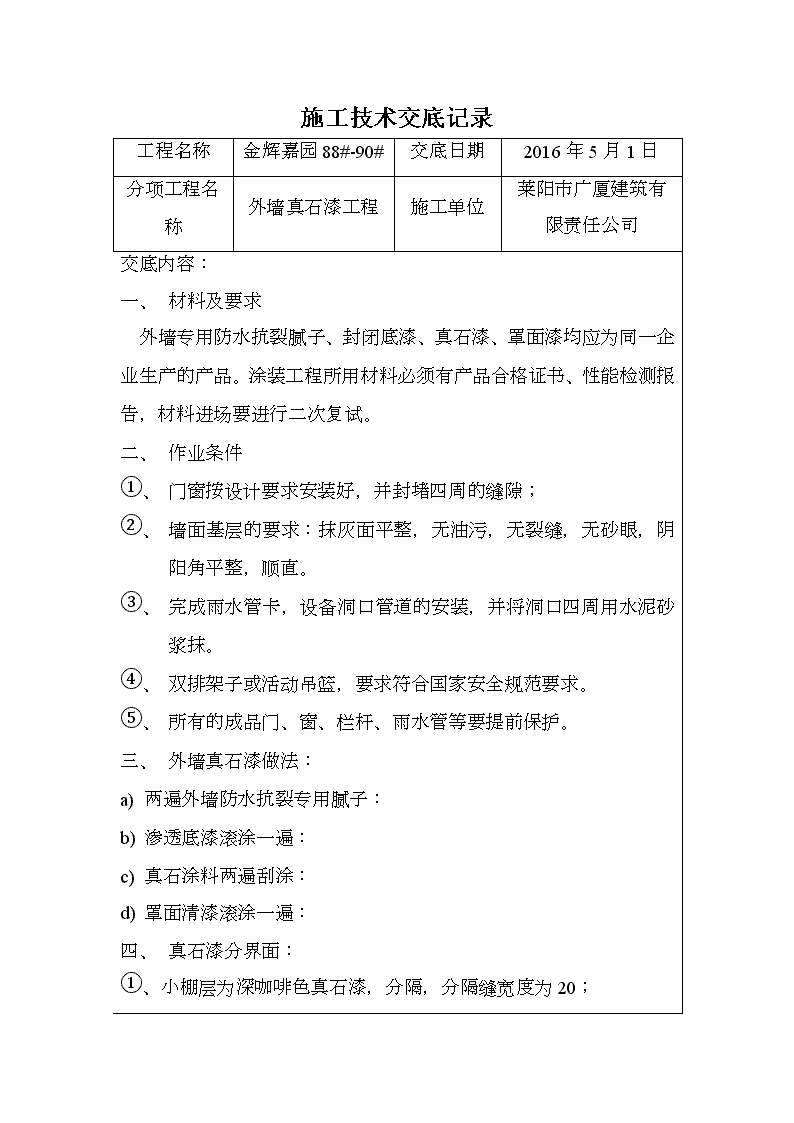

施工技术交底记录工程名称金辉嘉园88#-90#交底日期2016年5月1日分项工程名称外墙真石漆工程施工单位莱阳市广厦建筑有限责任公司交底内容:一、材料及要求外墙专用防水抗裂腻子、封闭底漆、真石漆、罩面漆均应为同一企业生产的产品。涂装工程所用材料必须有产品合格证书、性能检测报告,材料进场要进行二次复试。二、作业条件①、门窗按设计要求安装好,并封堵四周的缝隙;②、墙面基层的要求:抹灰面平整,无油污,无裂缝,无砂眼,阴阳角平整,顺直。③、完成雨水管卡,设备洞口管道的安装,并将洞口四周用水泥砂浆抹。④、双排架子或活动吊篮,要求符合国家安全规范要求。⑤、所有的成品门、窗、栏杆、雨水管等要提前保护。三、外墙真石漆做法:a)两遍外墙防水抗裂专用腻子:b)渗透底漆滚涂一遍:c)真石涂料两遍刮涂:d)罩面清漆滚涂一遍:四、真石漆分界面:①、小棚层为深咖啡色真石漆,分隔,分隔缝宽度为20;

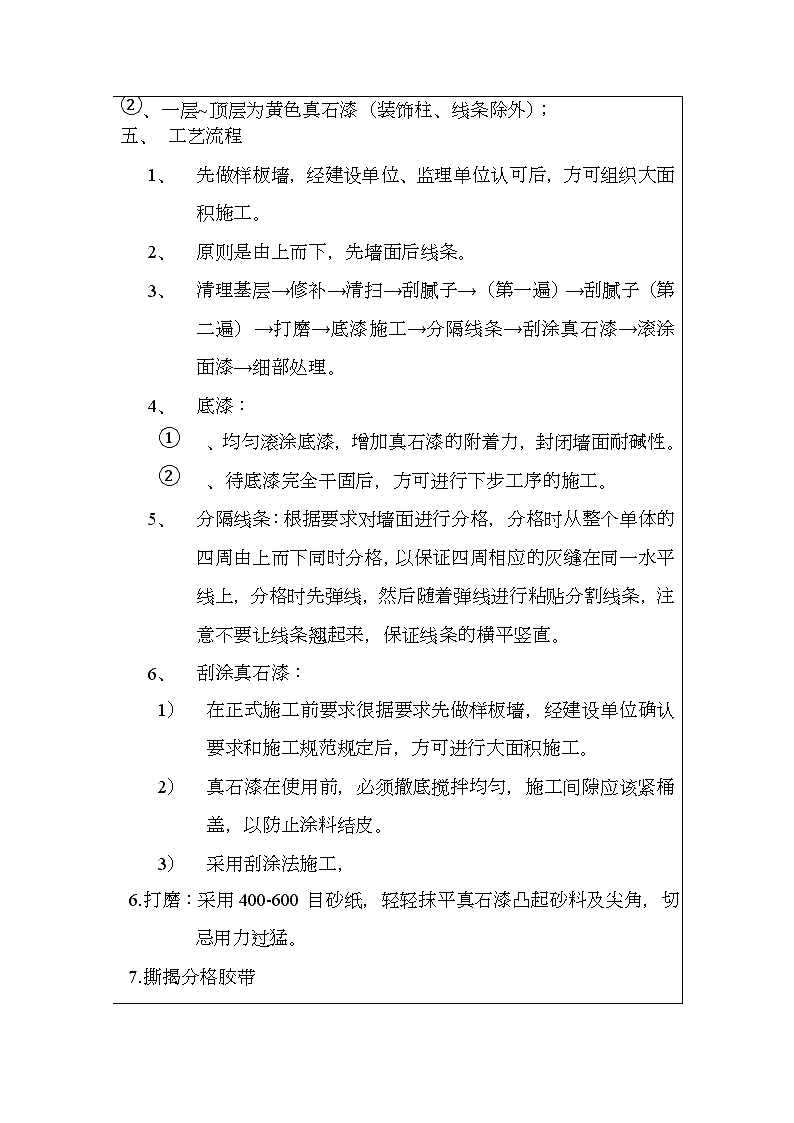

②、一层~顶层为黄色真石漆(装饰柱、线条除外);一、工艺流程1、先做样板墙,经建设单位、监理单位认可后,方可组织大面积施工。2、原则是由上而下,先墙面后线条。3、清理基层→修补→清扫→刮腻子→(第一遍)→刮腻子(第二遍)→打磨→底漆施工→分隔线条→刮涂真石漆→滚涂面漆→细部处理。4、底漆:①、均匀滚涂底漆,增加真石漆的附着力,封闭墙面耐碱性。②、待底漆完全干固后,方可进行下步工序的施工。5、分隔线条:根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,分格时先弹线,然后随着弹线进行粘贴分割线条,注意不要让线条翘起来,保证线条的横平竖直。6、刮涂真石漆:1)在正式施工前要求很据要求先做样板墙,经建设单位确认要求和施工规范规定后,方可进行大面积施工。2)真石漆在使用前,必须撤底搅拌均匀,施工间隙应该紧桶盖,以防止涂料结皮。3)采用刮涂法施工,6.打磨:采用400-600目砂纸,轻轻抹平真石漆凸起砂料及尖角,切忌用力过猛。7.撕揭分格胶带

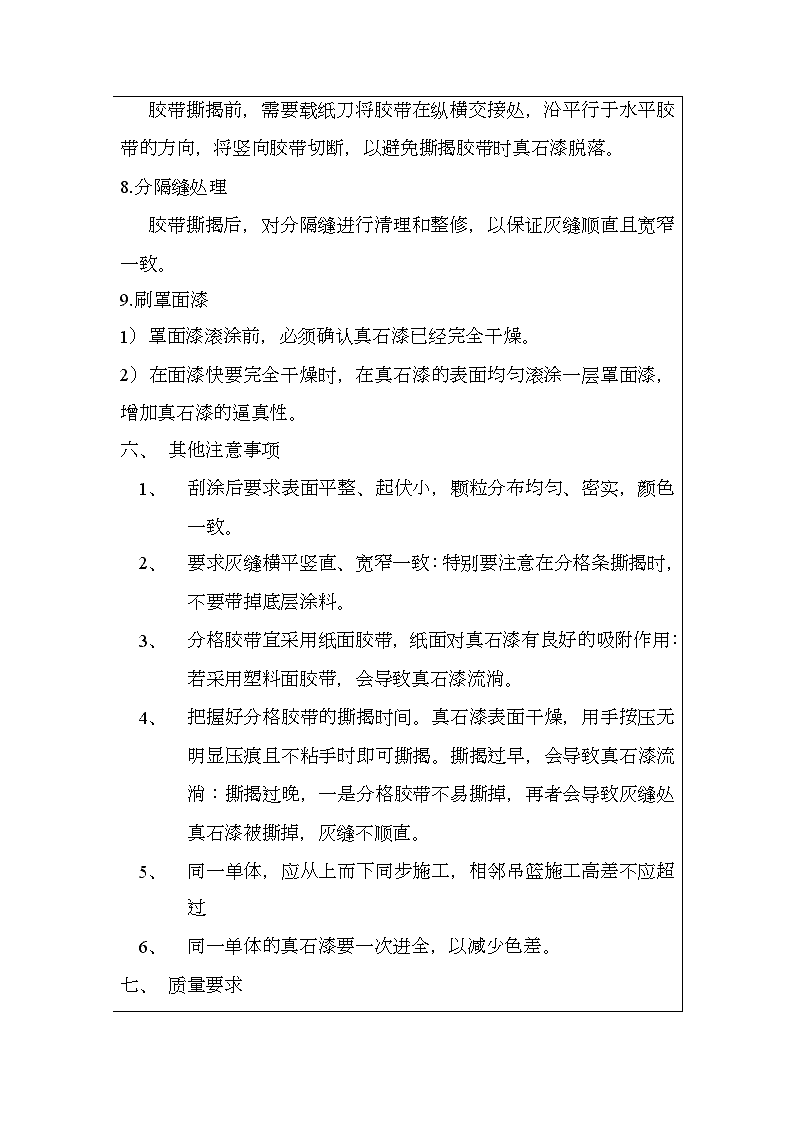

胶带撕揭前,需要载纸刀将胶带在纵横交接处,沿平行于水平胶带的方向,将竖向胶带切断,以避免撕揭胶带时真石漆脱落。8.分隔缝处理胶带撕揭后,对分隔缝进行清理和整修,以保证灰缝顺直且宽窄一致。9.刷罩面漆1)罩面漆滚涂前,必须确认真石漆已经完全干燥。2)在面漆快要完全干燥时,在真石漆的表面均匀滚涂一层罩面漆,增加真石漆的逼真性。一、其他注意事项1、刮涂后要求表面平整、起伏小,颗粒分布均匀、密实,颜色一致。2、要求灰缝横平竖直、宽窄一致:特别要注意在分格条撕揭时,不要带掉底层涂料。3、分格胶带宜采用纸面胶带,纸面对真石漆有良好的吸附作用:若采用塑料面胶带,会导致真石漆流淌。4、把握好分格胶带的撕揭时间。真石漆表面干燥,用手按压无明显压痕且不粘手时即可撕揭。撕揭过早,会导致真石漆流淌:撕揭过晚,一是分格胶带不易撕掉,再者会导致灰缝处真石漆被撕掉,灰缝不顺直。5、同一单体,应从上而下同步施工,相邻吊篮施工高差不应超过6、同一单体的真石漆要一次进全,以减少色差。二、质量要求
1、所有材料品种,质量,性能应符合设计要求和相应规程规定。2、各工序应严格把关,尽量做到一次刮涂成活,确需返工修补处理的,必须按分格缝或其它自然分界整块返工修补,避免出现修补痕迹。3、刮涂后要求表面平整,起伏小,颗粒分布均匀,密室,颜色一致,并不得有透底,流坠。4、干燥后不得有发白,发花,变黄迹象:不允许有脱皮,漏刷,反锈,开裂,针孔,砂眼,反碱现象;并且光泽一致,颜色一致。5、各部位的分色要干净,不得有咬色现象:各种涂装工艺相邻过渡自然。6、严禁雨天施工。7、对于梁、柱、板、侧板、线条的顶、侧,批腻子时应做到横平竖直,应满足涂料施工验收规范的要求。8、允许偏差及检查方法:序号项目名称允许偏差检查方法保温板面层1基层面垂直度4㎜4㎜用2m托线板检查2表面平整度4㎜4㎜用2m靠尺及塞尺检查3阴阳角垂直4㎜4㎜用2m托线板检查4阴阳角方正4㎜4㎜用20㎝方尺和塞尺检查5总高度垂直度用经纬仪、吊线检查
H/1000且不大于20㎜6上下窗口左右偏移不大于20㎜用经纬仪、吊线检查7同层窗上、下不大于10㎜用水平仪检查1、一、成品保护1、在施工前要将门窗及不施工部位遮挡保护。2、严禁从下往上的的施工顺序,以免造成颜色污染。3、拆脚手架或其它施工专业人员,严禁碰损墙面,严禁蹬踩。4、搬动,挪动物料轻拿轻放,对于基底为保温材料的要注意不可磕碰摔打、不能碰撞。5、每道工序完工后及时报验并派专人保护,直到下道工序开始施工。十一、施工安全注意事项1、外墙真石漆施工采用吊篮进行施工作业,吊篮安装验收合格后方可进行施工作业。2、施工前需对施工作业人员进行安全技术交底,吊篮需专业人员进行施工操作。3、5级以上的大风应停止吊篮作业,停止作业时应将吊篮放于地面,不得悬于空中,防止造成墙体破坏。交底单位接收单位交底人接收人
