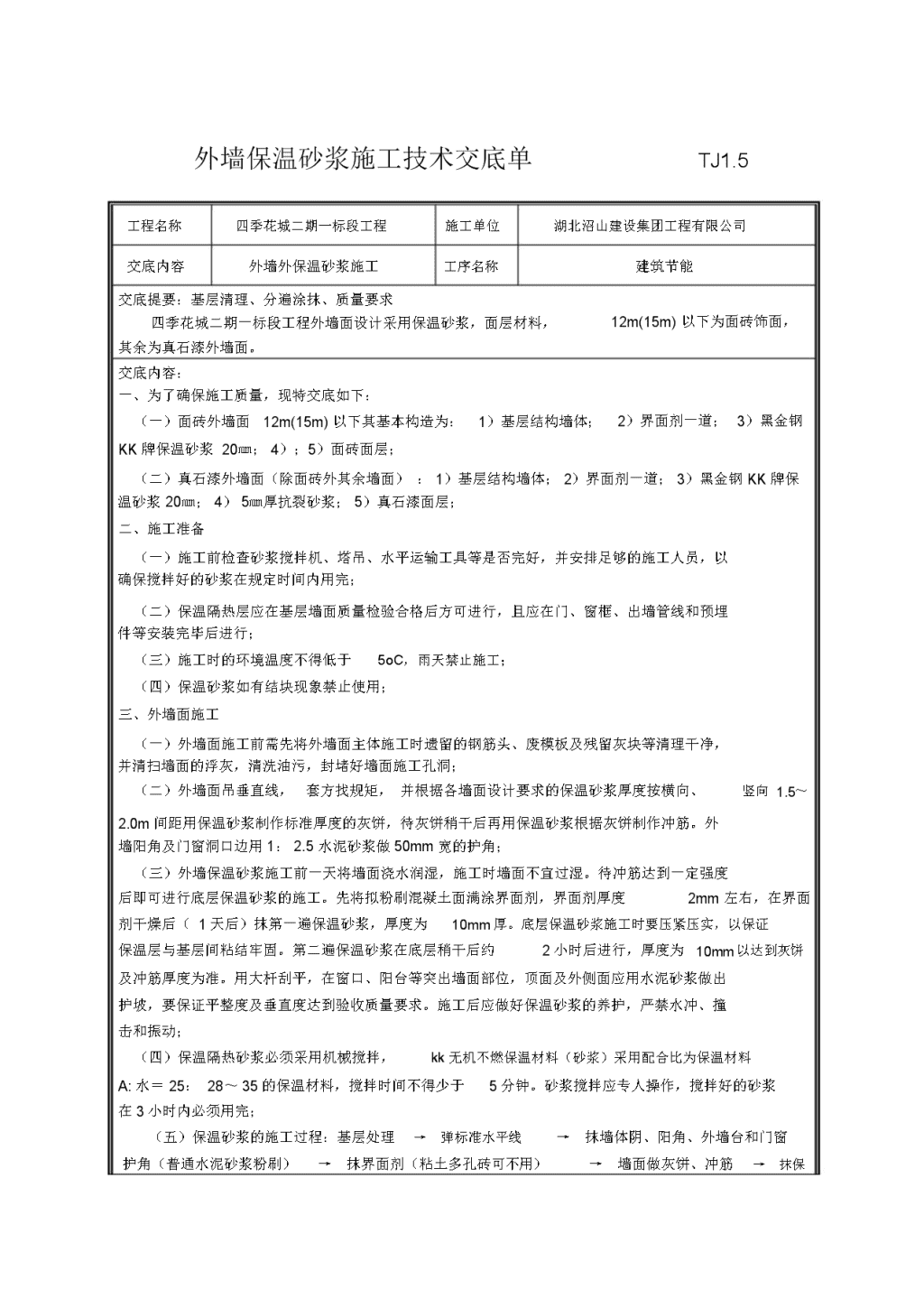

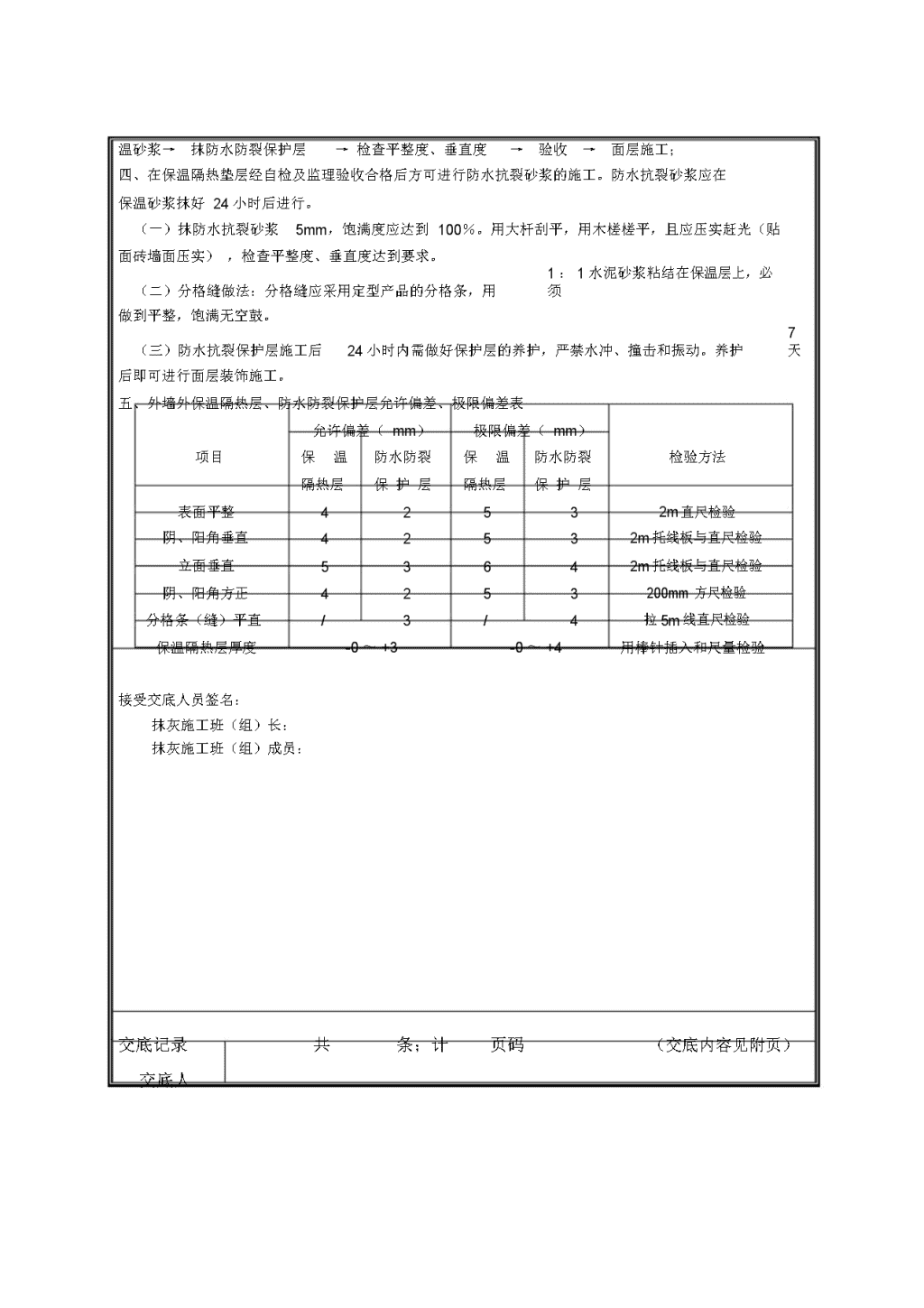

外墙保温砂浆施工技术交底单TJ1.5工程名称四季花城二期一标段工程施工单位湖北沼山建设集团工程有限公司交底内容外墙外保温砂浆施工工序名称交底提要:基层清理、分遍涂抹、质量要求四季花城二期一标段工程外墙面设计采用保温砂浆,面层材料,其余为真石漆外墙面。交底内容:一、为了确保施工质量,现特交底如下:(一)面砖外墙面12m(15m)以下其基本构造为:1)基层结构墙体;建筑节能12m(15m)以下为面砖饰面,2)界面剂一道;3)黑金钢KK牌保温砂浆20㎜;4);5)面砖面层;(二)真石漆外墙面(除面砖外其余墙面):1)基层结构墙体;2)界面剂一道;3)黑金钢KK牌保温砂浆20㎜;4)5㎜厚抗裂砂浆;5)真石漆面层;二、施工准备(一)施工前检查砂浆搅拌机、塔吊、水平运输工具等是否完好,并安排足够的施工人员,以确保搅拌好的砂浆在规定时间内用完;(二)保温隔热层应在基层墙面质量检验合格后方可进行,且应在门、窗框、出墙管线和预埋件等安装完毕后进行;(三)施工时的环境温度不得低于5oC,雨天禁止施工;(四)保温砂浆如有结块现象禁止使用;三、外墙面施工(一)外墙面施工前需先将外墙面主体施工时遗留的钢筋头、废模板及残留灰块等清理干净,并清扫墙面的浮灰,清洗油污,封堵好墙面施工孔洞;(二)外墙面吊垂直线,套方找规矩,并根据各墙面设计要求的保温砂浆厚度按横向、竖向1.5~2.0m间距用保温砂浆制作标准厚度的灰饼,待灰饼稍干后再用保温砂浆根据灰饼制作冲筋。外墙阳角及门窗洞口边用1:2.5水泥砂浆做50mm宽的护角;(三)外墙保温砂浆施工前一天将墙面浇水润湿,施工时墙面不宜过湿。待冲筋达到一定强度后即可进行底层保温砂浆的施工。先将拟粉刷混凝土面满涂界面剂,界面剂厚度2mm左右,在界面剂干燥后(1天后)抹第一遍保温砂浆,厚度为10mm厚。底层保温砂浆施工时要压紧压实,以保证保温层与基层间粘结牢固。第二遍保温砂浆在底层稍干后约2小时后进行,厚度为10mm以达到灰饼及冲筋厚度为准。用大杆刮平,在窗口、阳台等突出墙面部位,顶面及外侧面应用水泥砂浆做出护坡,要保证平整度及垂直度达到验收质量要求。施工后应做好保温砂浆的养护,严禁水冲、撞击和振动;(四)保温隔热砂浆必须采用机械搅拌,kk无机不燃保温材料(砂浆)采用配合比为保温材料A:水=25:28~35的保温材料,搅拌时间不得少于5分钟。砂浆搅拌应专人操作,搅拌好的砂浆在3小时内必须用完;(五)保温砂浆的施工过程:基层处理→弹标准水平线护角(普通水泥砂浆粉刷)→抹界面剂(粘土多孔砖可不用)→抹墙体阴、阳角、外墙台和门窗→墙面做灰饼、冲筋→抹保 温砂浆→抹防水防裂保护层→检查平整度、垂直度→验收→面层施工;四、在保温隔热垫层经自检及监理验收合格后方可进行防水抗裂砂浆的施工。防水抗裂砂浆应在保温砂浆抹好24小时后进行。(一)抹防水抗裂砂浆5mm,饱满度应达到100%。用大杆刮平,用木槎槎平,且应压实赶光(贴面砖墙面压实),检查平整度、垂直度达到要求。(二)分格缝做法:分格缝应采用定型产品的分格条,用1:1水泥砂浆粘结在保温层上,必须做到平整,饱满无空鼓。(三)防水抗裂保护层施工后24小时内需做好保护层的养护,严禁水冲、撞击和振动。养护7天后即可进行面层装饰施工。五、外墙外保温隔热层、防水防裂保护层允许偏差、极限偏差表允许偏差(mm)极限偏差(mm)项目保温防水防裂保温防水防裂检验方法隔热层保护层隔热层保护层表面平整42532m直尺检验阴、阳角垂直42532m托线板与直尺检验立面垂直53642m托线板与直尺检验阴、阳角方正4253200mm方尺检验分格条(缝)平直/3/4拉5m线直尺检验保温隔热层厚度-0~+3-0~+4用棒针插入和尺量检验接受交底人员签名:抹灰施工班(组)长:抹灰施工班(组)成员:交底记录共条;计页码(交底内容见附页)交底人
