• 231.46 KB
  • 3页

防撞墩施工技术交底2017.8.10.pdf

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

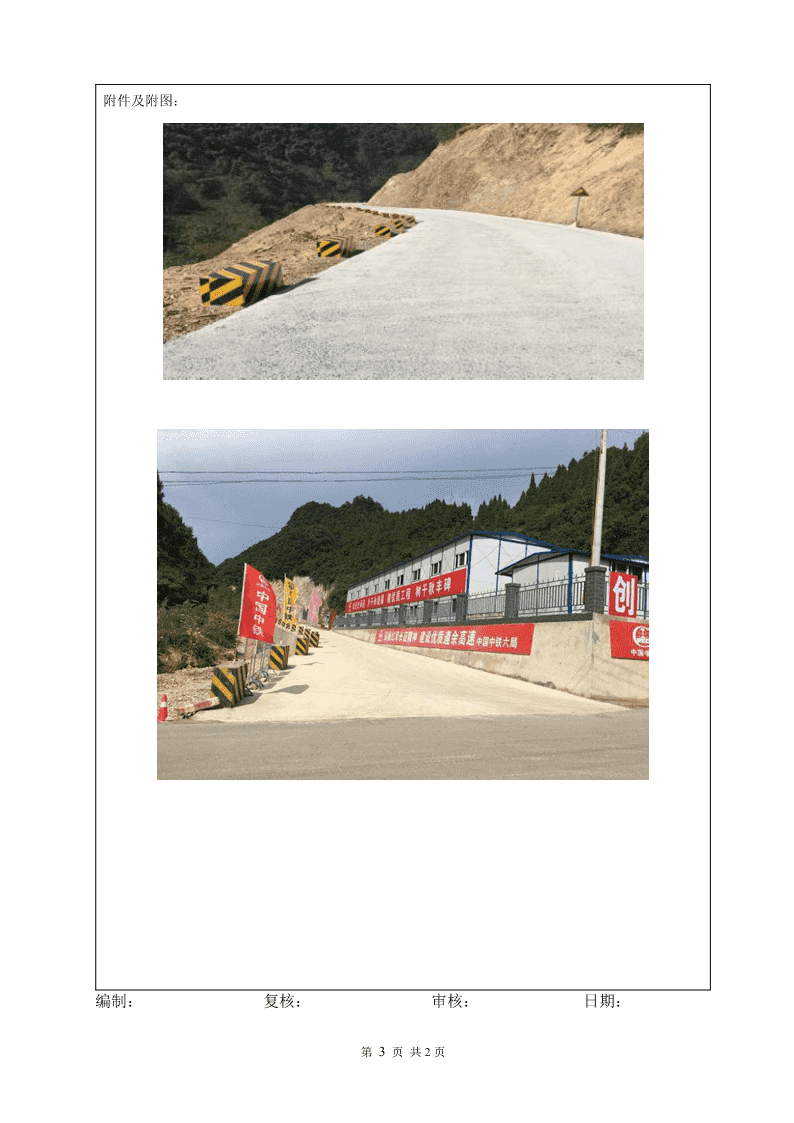

表格编号技术交底书14项目名称遵义至余庆高速公路TJ-VIII标项目经理部第1页交底编号ZY07-JSJD-014共3页工程名称防撞墩施工技术交底设计文件图号施工部位防撞墩交底日期2017.8.10一、交底范围1.施工范围:防撞墩施工2.交底内容:技术标准→施工准备→施工工序→施工方法→质量保证措施→安全保证措施→环境保护措施二、技术标准1、防撞墩尺寸:1米(长)*1.3米(高)*40公分(宽)(埋入地面深度50公分,外漏80公分);2、防撞墩材质:采用素C20混凝土浇筑;3、防撞墩设置要求:便道边沟深度大于2米位置处需设置防撞墩;4、在防撞墩前后10米位置处各设一处安全警示牌。三、施工准备1.内业准备:仔细阅读临建施工技术规范,对施工班组进行技术培训并交底。2.外业准备:现场实地查看便道线路规划及地形排查,施工工具机械进场,测量放样出防撞墩施工位置。四、施工工序便道硬化→测量放样→基础开挖、清理→模板安装→砼浇筑(振捣、收面)→砼养护→涂刷面层及反光油漆五、施工方法1.便道硬化:按照设计要求对便道进行平整碾压,并进行硬化处理。2.测量放样:便道硬化完成后,测量放线出防撞墩位置,弯道急时防撞墩间距为1.2米一个布置,弯道缓时防撞墩间距为5米一个布置。3.基础开挖:根据放样点挖出防撞墩基础,清除基底虚渣和积水,底部平整夯实。(如遇防撞墩位置在混凝土路面上,则需对混凝土面植筋处理,然后立模浇筑防撞墩)4.模板安装:防撞墩外露部分采用木模板立模,模板安装前将模板表面清理干净,模板加固牢固、稳靠,模板安装必须顺直美观,严格按照结构尺寸施工,安装完成后应检查模板的垂直度,符第1页共2页 合要求后方可浇筑混凝土。5.砼浇筑:砼浇筑采用机械配合人工的方式进行浇筑,砼振捣采用插入式振捣器进行振捣,混凝土振捣遵循以下几点原则:(1)混凝土振捣要快插慢拔,每次插入振捣的时间为10-30秒,当混凝土表面出现泛浆,基本无气泡逸出,可视为捣实。(2)插入式振捣的前后间距为30-50CM,防止漏振。(3)混凝土振捣时不能紧贴模板,在模板附近振捣时,应同时用木锤敲击模板。待砼初凝时进行收面,为保证平整度及外观要求,要求对砼进行两次收面。6.模板拆除后,混凝土表面必须采用塑料薄膜进行覆盖,及时洒水养护。7.养护完成后,及时涂刷2毫米厚面层,面层采用荧光漆涂料,待面层凝结后,再涂刷反光漆,按斜向1:0.5施作,黄色、黑色相见,12公分一道,效果见附图。六、质量保证措施1.砼卸料时不得出现离析及初凝现象,浇筑应尽量缩短间歇时间。2.砼振捣要按顺序进行,不得遗漏,做到均匀振捣密实。七、安全保证措施1.进场人员必须先进行安全及文明施工教育,严禁酒后作业。2.施工机械应注意做好维护保养,不得使用存在安全隐患的施工机械。3.振动器必须有漏电保护装置,操作人员佩带劳动保护用品。4.现场用电要有专人管理,同时设置专用配电箱,严禁乱接乱挂。5.杜绝违章作业,防止机械设备故障发生。八、环境保护措施1.施工现场应做到文明施工,保证场地规范、整洁,并尽量减少施工污水、废油、废气、粉尘等污染物的排放,采取对应处置措施,避免对环境的破坏。2.施工现场不得随意占用或破坏周围的土地、道路、绿地以及各种公共设施场所;不得影响周围群众进出通行的道路和正常的活动。第2页共2页 附件及附图:编制:复核:审核:日期:第3页共2页
