- 41.33 KB
- 40页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

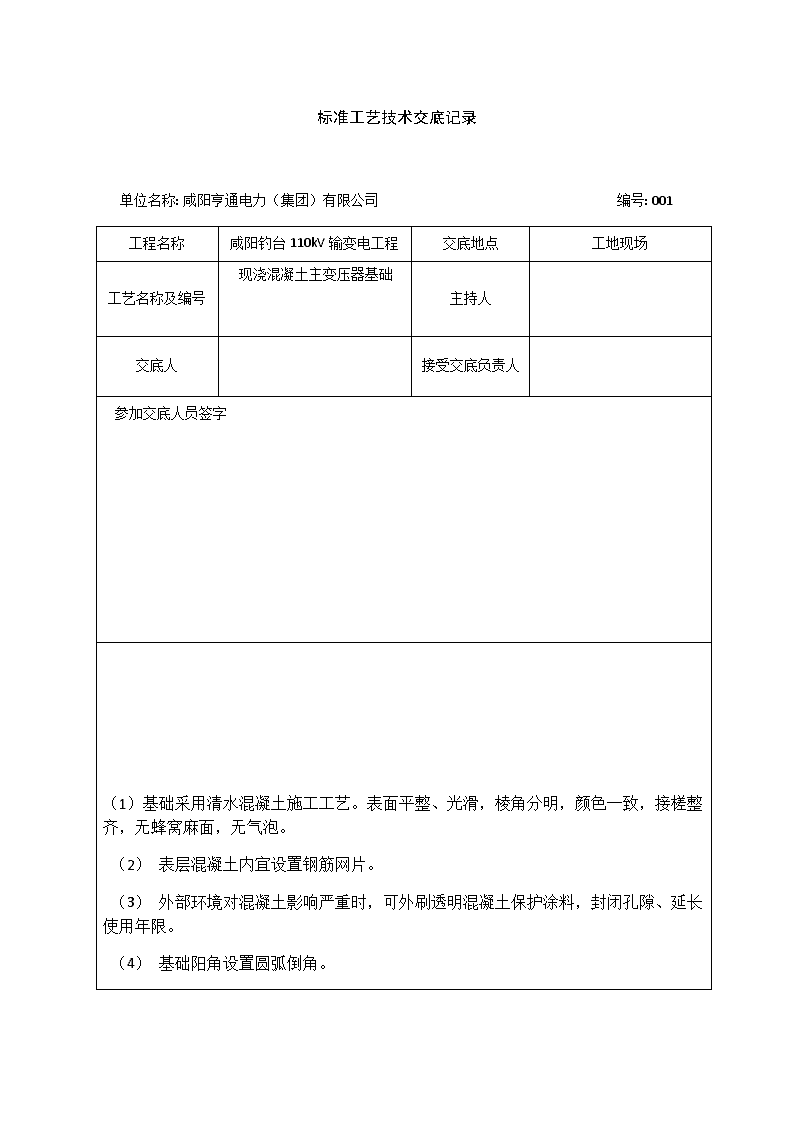

'标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:001工程名称咸阳钓台110kV输变电工程交底地点工地现场工艺名称及编号现浇混凝土主变压器基础主持人交底人接受交底负责人参加交底人员签字(1)基础采用清水混凝土施工工艺。表面平整、光滑,棱角分明,颜色一致,接槎整齐,无蜂窝麻面,无气泡。(2)表层混凝土内宜设置钢筋网片。(3)外部环境对混凝土影响严重时,可外刷透明混凝土保护涂料,封闭孔隙、延长使用年限。(4)基础阳角设置圆弧倒角。

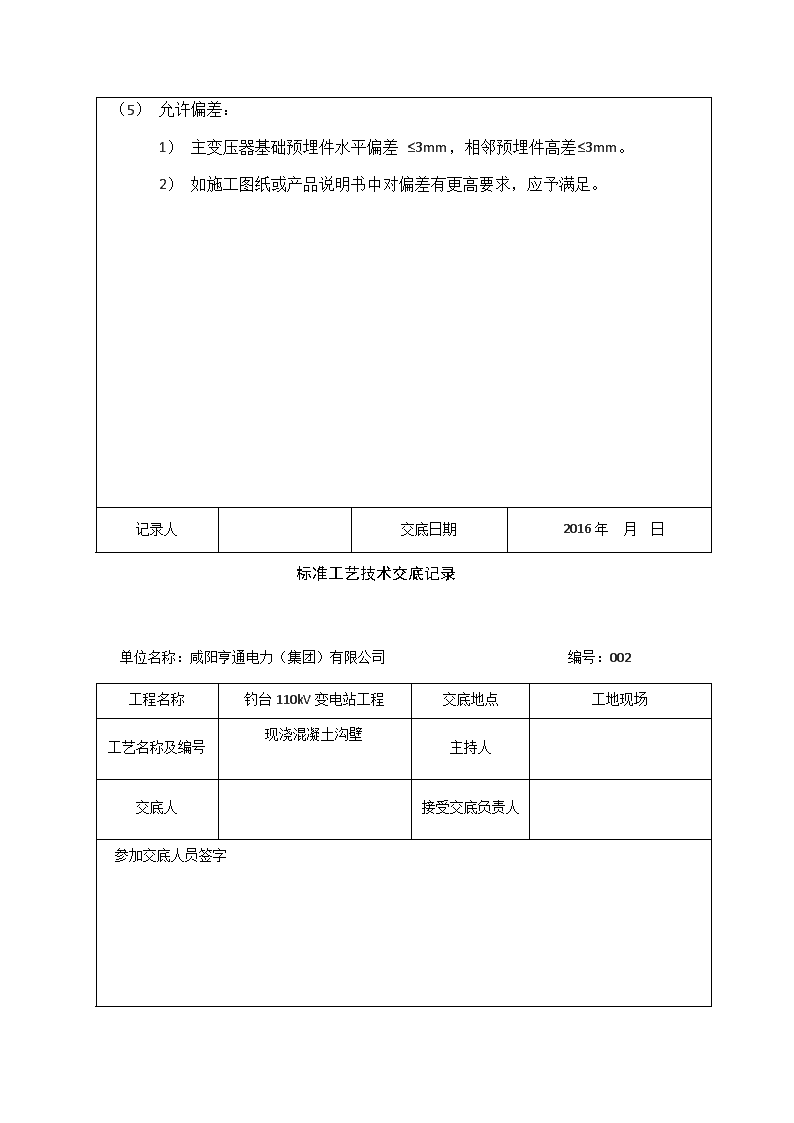

(5)允许偏差:1)主变压器基础预埋件水平偏差≤3mm,相邻预埋件高差≤3mm。2)如施工图纸或产品说明书中对偏差有更高要求,应予满足。记录人交底日期2016年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:002工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号现浇混凝土沟壁主持人交底人接受交底负责人参加交底人员签字

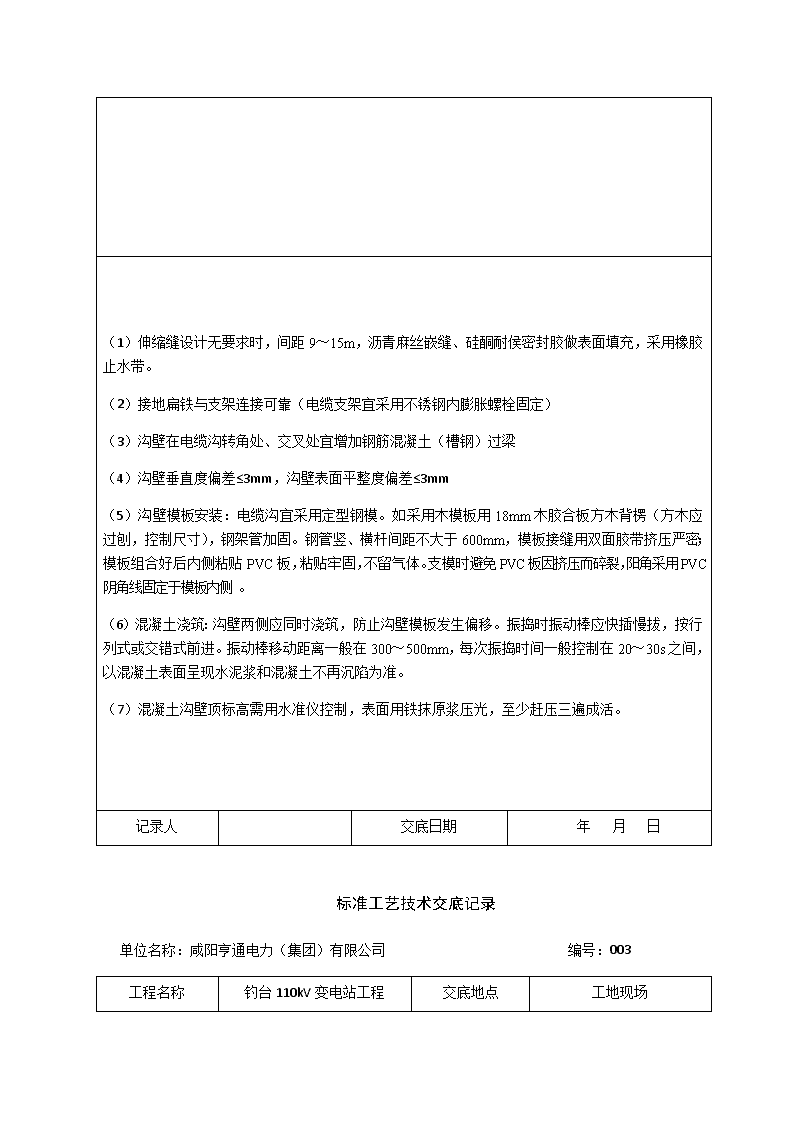

(1)伸缩缝设计无要求时,间距9~15m,沥青麻丝嵌缝、硅酮耐侯密封胶做表面填充,采用橡胶止水带。(2)接地扁铁与支架连接可靠(电缆支架宜采用不锈钢内膨胀螺栓固定)(3)沟壁在电缆沟转角处、交叉处宜增加钢筋混凝土(槽钢)过梁(4)沟壁垂直度偏差≤3mm,沟壁表面平整度偏差≤3mm(5)沟壁模板安装:电缆沟宜采用定型钢模。如采用木模板用18mm木胶合板方木背楞(方木应过刨,控制尺寸),钢架管加固。钢管竖、横杆间距不大于600mm,模板接缝用双面胶带挤压严密;模板组合好后内侧粘贴PVC板,粘贴牢固,不留气体。支模时避免PVC板因挤压而碎裂,阳角采用PVC阴角线固定于模板内侧。(6)混凝土浇筑:沟壁两侧应同时浇筑,防止沟壁模板发生偏移。振捣时振动棒应快插慢拔,按行列式或交错式前进。振动棒移动距离一般在300~500mm,每次振捣时间一般控制在20~30s之间,以混凝土表面呈现水泥浆和混凝土不再沉陷为准。(7)混凝土沟壁顶标高需用水准仪控制,表面用铁抹原浆压光,至少赶压三遍成活。记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:003工程名称钓台110kV变电站工程交底地点工地现场
工艺名称及编号墙面抹灰主持人交底人接受交底负责人参加交底人员:(1)材料:宜采用普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB175《通用硅酸盐水泥》;砂采用中砂(经5mm过筛),含泥量≤1%,砂浆的配合比应符合设计要求;宜采用饮用水拌和,当采用其他水源时水质应达到现行JGJ63《混凝土用水标准(附条文说明)》的规定。(2)抹灰前应检查门窗框位置是否正确;将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平;脚手架眼应封堵严实;预埋管道全部埋设,并封堵密实;砖墙、混凝土墙、加气混凝土墙表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。(3)找规矩:分别在门窗口角、垛、墙面等处吊垂直、套方抹灰饼,并按灰饼充筋,以灰饼和充筋确定灰层厚度。(4)基层处理: 1)混凝土表面应进行凿毛处理,采用机械喷涂M15水泥砂浆(内掺适量胶粘剂)或界面砂浆使其凝固在光滑的基层表面。 2)不同材料基体交接处表面的抹灰应采取防止开裂的加强措施:墙体与框架柱、梁的交接处采取钉钢丝网(宜选用12.7mm×12.7mm钢丝网,丝径0.9mm,搭接时应错缝,用带尾孔射钉双向间距300mm、呈梅花形错位锚固)加强,钢丝网与基体的搭接宽度每边≥150mm;当墙体为空心砖、加气混凝土砌块时,采用钢丝网满布,由上至下,搭接宽度每边≥150mm;并采用机械喷涂M15水泥砂浆(内掺适量胶粘剂)或界面砂浆进行粘贴,要求牢固、紧贴墙面、平整、无空鼓。3)再次将墙面洒水湿润。(5)抹灰: 1)墙体抹灰层中宜采用掺抗裂纤维砂浆或防裂纤维布。 2)先抹底灰,抹底灰应先薄薄地刮一层,接着装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整、阴阳角是否方正、管道处灰是否抹齐、墙与顶棚交接处是否光滑平整,并用托线板检查墙面的垂直与平整情况,抹灰接槎应平顺,抹灰后应及时清理散落的砂浆。 3)当底子灰六七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润)。罩面灰应两遍成活,面层砂浆的配合比严格遵照规范要求,厚度以5~8mm为宜,罩面灰与分格条或灰饼抹平,用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时用软毛刷蘸水垂直方向轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。(6)墙、柱间的阳角应用M20水泥砂浆做护角,高度不宜小于1.8m,每侧宽度不宜小于50mm。(7)养护:在抹灰24h以后进行保湿养护,养护时间不得少于7天,冬季施工要有保温措施。(8)要保护好墙上的预埋件,电线槽盒、水暖设备和预留孔洞等,均事先粘贴好防护膜,不得随意抹堵预留洞口。要保护好地面、地漏等设施,禁止直接在地面上拌灰和随意堆放砂浆
记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:004工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号内墙涂料墙面主持人交底人接受交底负责人参加交底人员:(1)涂料采用环保乳胶漆。(2)基层处理:将墙面基层上起皮、松动及空鼓等清除凿平;基层的缺棱掉角处用M15水泥砂浆或聚合物砂浆修补;表面的麻面和缝隙应用腻子找平,干燥后用砂纸打磨平整,并将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清扫干净。基层为混凝土、加气混凝土、粉煤灰砌块时,应用M15水泥砂浆(内掺适量胶粘剂)或界面砂浆,采用机械喷涂的方法进行墙面毛化处理,并进行洒水养护。对于砖墙,应在抹灰前一天浇水湿润;加气混凝土砌块墙面,应提前两天浇水,每天两遍以上,基层的含水率应控制在10%~15%。(3)刮腻子的遍数应根据基层表面的平整度确定,第一遍腻子应横向满刮,一刮板接着一刮板,接头处不留槎,每一刮板收头要干净利索。刮第二遍腻子前必须将第一遍腻子磨平、磨光,将墙面清扫干净,没有浮腻子及斑迹污染。第二遍腻子应竖向满刮,待腻子干燥后打磨平整,清扫干净。第三遍腻子用胶皮刮板找补腻子,用钢片刮板满刮腻子。墙面应平整光滑、棱角顺直。尤其要注意梁板柱接头部位及墙顶面、门窗口等阴角部位的施工质量。(4)涂料施工前,应在门窗边框、踢脚线、开关、插座等周边粘贴保护膜或美纹胶纸,防止涂料二次污染。
(5)涂料施工时涂刷或滚涂一般三遍成活,喷涂不限遍数。涂料使用前要充分搅拌,涂涂料时,必须清理干净墙面。调整涂料的黏稠度,确保涂层厚薄均匀。(6)面层涂料待底层涂料完成并干燥后进行,从上往下、分层分段进行涂刷。涂料涂刷后应颜色均匀、分色整齐、不漏刷、不透底,每个分格应一次性完成。(7)施工前要注意对金属埋件的防腐处理,防止金属锈蚀污染墙面。涂料与埋件应边缘清晰、整齐、不咬色记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:005工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号涂料顶棚主持人交底人接受交底负责人参加交底人员:(1)顶棚应平整光滑、棱角顺直。涂料涂饰均匀、粘接牢固,不得漏涂、透底、起皮和掉粉。颜色均匀一致,无返碱、咬色,无流坠、疙瘩,无砂眼、刷纹。(2)涂料耐洗刷性(次)≥500。
(3)平整度偏差≤2mm。(4)乳胶漆性能要求:VOC(挥发性有机化合物)含量≤100g/L记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:006工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号主接地网安装主持人交底人接受交底负责人参加交底人员:
(1)接地体顶面埋深应符合设计规定,当设计无规定时,不应小于600mm。(2)垂直接地体间的间距不宜小于其长度的2倍,水平接地体的间距不宜小于5m。(3)接地体的连接应采用焊接,焊接必须牢固、无虚焊,焊接位置两侧100mm范围内及锌层破损处应防腐。(4)采用焊接时搭接长度应满足:扁钢搭接为其宽度的2倍;圆钢搭接为其直径的6倍;扁钢与圆钢搭接时长度为圆钢直径的6倍。记录人交底日期年月日标准工艺技术交底记录
单位名称:咸阳亨通电力(集团)有限公司编号:007工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号钢板门、玻璃门、防火门主持人交底人接受交底负责人参加交底人员:1.钢门采用全包型复合钢门。在可视高度应安装玻璃视窗。2。防火门及附件质量必须符合设计要求和有关消防验收标准的规定,应由厂家提供合格证,防火门的功能指标必须符合设计和使用要求。3.门槽口宽度、高度偏差≤2.5mm。门槽口对角线长度差≤5mm。4.钢质门要做可靠接地,并有明显标识。5.满足Q/GDW183的要求。
记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:008工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号塑钢门窗主持人交底人接受交底负责人参加交底人员:(1)主材PVC?U,耐老化时间≥4000h;主型材壁厚≥2.5mm,加强型钢壁厚≥1.2mm;五金件采用中档防腐材料;密封条采用三元乙丙密封胶条,橡胶密封条应安装完好,不得脱槽。面积>1.5m2的门窗玻璃选用厚度≥5mm的安全玻璃;外门窗采用厚度≥5mm的中空玻璃(A=12mm,A为中空玻璃的空气层厚度)。
(2)窗的抗风压性能、气密性能、水密性能、隔声性能、保温性能应满足设计图纸的要求。(3)门窗槽口宽度、高度偏差≤2mm。门窗槽口对角线长度差≤3mm。门窗框的正、侧面垂直度偏差≤3mm。门窗横框的水平度偏差≤3mm。门窗横框的标高偏差≤5mm。门窗竖向偏离中心偏差≤5mm。双扇门窗内外框间距偏差≤4mm。(4)满足GB/T8814《门、窗用未增塑聚氯乙烯(PVC?U)型材》、Q/GDW183的要求记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:009工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号外墙涂料墙面主持人交底人接受交底负责人参加交底人员:
1.涂料的纹路清晰,颜色均匀一致,无泛碱、流坠、咬色、刷痕、砂眼,弹性涂料点状分布应疏密均匀。2.耐洗刷性(次)≥1000。3.耐老化性≥3000h。记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:010工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号卷材防水主持人交底人接受交底负责人参加交底人员:
1.屋面泛水高度:≥250mm,泛水、雨水口、透气管、出屋顶埋管等细部泛水封闭严密。2.平屋顶屋面排水找坡2%,天沟、檐沟纵向找坡1%。找坡应准确,排水应通畅。3.水落口周围500mm范围内,天沟、檐沟的的拐角处,泛水与屋面连接的阴角处均应设附加卷材。4.卷材防水屋面基层与突出屋面结构(女儿墙、立墙、屋顶设备基础、风道等),均做成圆弧,圆弧半径≥100mm。内部排水的水落口周围应做成略低的凹坑。5.卷材长边搭接长度不小于100mm;短边搭接长度不小于150mm;采用两层以上防水时,严禁垂直粘贴。记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:011
工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号墙体轴流风机主持人交底人接受交底负责人参加交底人员:1.同一墙体安装轴流风机应尽量选择同一型号、厂家、规格的风机,机标高一致(中心标高或者底标高一致)。2.现场组装的轴流风机叶片安装角度应一致,达到在同一平面内运转,叶轮与筒体之间的间隙应均匀,水平度允许偏差为1/1000。叶轮旋转应平稳,停转后不应每次停留在同一位置上。3.通风机传动装置的外露部位以及直通大气的进、出口,必须装设防护罩(网)或采取其他安全设施。4.轴流风机外侧应设置防雨罩或固定防雨百叶,防雨百叶窗应加设防鸟隔网。
记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:012工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号普通预埋件主持人交底人接受交底负责人参加交底人员:1.外露埋件采用镀锌件(锚筋部分不宜镀锌),表面洁净无锈蚀。2.埋件外露面刷防锈漆,边缘整齐美观。3.预埋件与锚固钢筋焊接牢固。
2.预埋件严禁有空鼓现象。3.允许偏差:1)配电盘柜下预埋件:中心偏差≤1mm/m,全长≤5mm;表面平整度偏差≤1mm/m,全长偏差≤5mm;不平行度偏差≤5mm,与混凝土表面的平整偏差≤3mm。2)其他设备预埋件质量标准符合Q/GDW183中相关要求记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:013工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号雨水井主持人交底人接受交底负责人参加交底人员:
1.雨水口、井规格、尺寸、位置正确,与路面结合平顺,排水畅通。2.轴线位移≤5mm,平整度偏差≤3mm,井圈与井壁吻合偏差≤10mm记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:014工程名称钓台110kV变电站工程交底地点工地现场工艺名称及主持人
编号检查井交底人接受交底负责人参加交底人员:1.检查井规格、尺寸、位置正确,兼顾排水功能的检查与地面结合平顺,排水畅通。2.井圈与井壁吻合偏差≤10mm。井圈平整度偏差≤3mm。井圈高程应比路面低10mm。井内管口与井墙齐平记录人交底日期年月日
标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:015工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号内墙贴瓷砖墙面主持人交底人接受交底负责人参加交底人员:(1)墙砖地砖排布基本要求:宜事先预排,尽量不出现或少出现大半砖,不出现小于整砖的1/2。在门旁位置应保持整砖。面砖不得吃门窗框;墙面砖压地面砖。(2)墙面砖与地面砖的排砖关系:墙面砖与地面砖砖缝应对缝,内墙砖与地砖的选用应优先考虑在一个方向上尺寸相同,地砖一般采用正方形规格。(3)墙砖与吊顶关系:吊顶边条宜正好压墙砖平缝,显示墙面整砖为好。(4)基层处理:检查墙面基层,凸出墙面的砂浆、砖、混凝土等应清除干净,孔洞封堵密实。光滑的混凝土表面要凿毛(附有脱模剂的混凝土面层,采用10%的工业碱溶液冲洗,再用钢丝刷刷洗干净),在填充墙与混凝土接槎处,钉钢丝网加强,钢丝网与基体的搭接宽度每边≥150mm,然后用M15水泥砂浆(内掺适量胶粘剂)或界面砂浆,采用机械喷涂的方法进行墙面毛化处理,并进行洒水养护。
(5)有防水要求的墙面,在≤1.8m高度范围内涂刷防水材料。(6)水平及垂直控制线、标识块:根据设计大样设立皮数杆,对窗心墙、墙垛处事先测好中心线、水平分格线、阴阳角垂直线,然后镶贴标识点。标识点间距为1.5m×1.5m,面砖铺贴到此处时再敲掉。(7)面砖镶贴:砖墙面要提前一天湿润好,混凝土墙可以提前3~4h湿润,瓷砖要在施工前浸水,浸水时间不小于2h,然后取出晾至手按砖背无水渍方可贴砖。阳角拼缝可将面砖边沿磨成45°斜角,保证接缝平直、密实。阴角应大面砖压小面砖,并注意考虑主视线方向,确保阴阳角处格缝通顺。厕所、洗浴间缝隙宜采用塑料十字卡控制。(8)瓷砖粘贴时注意调和好粘接层的黏稠度。(9)采用白水泥擦缝记录人交底日期年月日
标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:016工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号贴通体砖地面主持人交底人接受交底负责人
参加交底人员:(1)将砖用干净水浸泡约15min,捞起待表面无水再进行施工。(2)基层表面的浮土和砂浆应清理干净,有油污时,应用10%工业碱水刷净,并用压力水冲洗干净。(3)有防水要求的地面,防水层在墙地交接处上翻高度;卫生间不小于1.8m,厨房不小于1.2m。防水层完成,隐蔽工程验收合格,蓄水试验无渗漏;穿楼地面的管洞封堵密实。(4)相连通的房间规格相同的砖应对缝,确实不能对缝的要用过门石隔开。(5)图纸设计阶段应考虑各房间、走廊等部位设计尺寸符合地砖模数,铺设前应进行预排。有防水要求的地面,应确认找平层已排水放坡,不积水,地面及给水排水管道预埋套管处按设计要求做好防水处理。(6)板材铺贴前,应对地面基层进行湿润,刷水胶比为1:0.5的水泥浆,随刷随铺干硬性砂浆结合层,从里往外、从大面往小面摊铺,铺好后用大杠尺刮平,再用抹子拍实找平。采用干硬性砂浆(宜采用M10)结合层。(7)一个区段施工铺完后应挂通线调整砖缝,使缝口平直贯通。地砖铺完后24h要洒水1~2次,地砖铺完2天后将缝口和地面清理干净,用水泥浆嵌缝,然后用棉纱将地面擦干净。嵌缝砂浆终凝后,覆盖浇水养护至少7天。(8)待结合层的水泥砂浆强度达到设计要求后,经清洗、晾干后,方可打蜡擦亮。
(9)成品保护: 1)切割地砖时,不得在刚铺贴好的砖面层上操作。面砖铺贴完成后应撒锯末或其他材料覆盖保护。 2)铺贴砂浆抗压强度达到1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得放在板块上,铁管等硬器不得碰坏砖面层。涂料施工时要对面层进行覆盖保护记录人交底日期年月日
标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:017工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号楼梯栏杆(含临空栏杆)主持人交底人接受交底负责人参加交底人员:(1)
栏杆排列均匀、竖直有序,栏杆与埋件及扶手连接处焊接牢固、接缝严密,焊缝饱满、均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷,打磨光滑,光洁度一致。(2)栏杆表面光滑无毛刺,漆层厚度均匀。(3)楼梯木制扶手用硬杂木加工,其树种、规格、尺寸形状符合设计要求。木材基面打磨去毛刺后刷水性聚氨酯漆;钢制栏杆的油漆材料可使用喷塑或喷涂氟碳漆,栏杆表面应光滑,不得有毛刺;表面防护漆采用聚酯底漆一道、聚酯腻子刮平打磨后喷涂聚酯磁漆两道。(4)预埋件按立杆位置预埋,焊接前应检查标高及位置。(5)护栏安装必须牢靠,室外金属栏杆应可靠接地。(6)安装木制扶手前,木制扶手的扁钢固定件应预先打好孔(间距控制在400mm内),再进行焊接。(7)木制扶手安装应进行分段预装粘接,操作温度不得低于5℃。(8)栏杆喷漆应尽量在工厂完成,现场只做补漆工作。现场补漆由生产厂家完成。(9)扶手施工时应做好成品保护,防止焊接火花烧坏地面;木制扶手安装完毕后,刷一道底漆后加包裹,以免撞击损坏和受潮变色。记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:018工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号钢制护栏主持人交底人接受交底负责人参加交底人员:
(1)护栏高度、栏杆间距、安装位置必须满足设计及规范要求。(2)护栏安装必须牢固。临空水平段栏杆底部100mm不得漏空。(3)护栏和扶手接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏。(4)埋件安装:准确放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正。应保证不锈钢内衬管全部坐落在钢板上,并且四周能够焊接,埋件安装完毕后,必须进行防腐处理,涂刷防锈漆两遍。(5)立柱安装:焊接立柱时,需双人配合,保持垂直,焊接时管件必须位置准确。焊接时管件之间的焊点应牢固,焊缝应饱满,焊缝表面的焊波应均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷。(6)安装扶手:立管在安装扶手前,根据所用扶手的选型,准确安装扶手,从一端向另一端顺次焊接安装,相邻扶手安装对接准确,接缝严密。焊接前,必须将沿焊缝每边30~50mm范围内的油污、毛刺、锈斑等清除干净,必要时可用角磨机进行打磨,磨出金属表面后再进行焊接。(7)打磨抛光:全部焊接好后,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝,光洁度一致。抛光时采用绒布砂轮或毛毡进行抛光,直到与相邻的母材基本一致。(8)表面防护漆采用聚酯底漆一道、聚酯腻子刮平打磨后喷涂聚酯磁漆两道记录人交底日期年月日
标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:019工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号通风百叶窗主持人交底人接受交底负责人参加交底人员:
(1)选用钢制或铝制等,材质应满足国家相关规定。(2)外墙为面砖时,百叶窗预留孔洞应根据面砖排版要求居中设置,且百叶窗尺寸为面砖尺寸的整数倍。(3)安装前应详细检查百叶风口是否有损坏变形,如有损坏变形,待修理妥善后,方可进行安装。(4)安装时要注意检查各连接部分有无松动,叶片间隙应均匀,不得相碰。(5)百叶窗与墙体连接牢固,接缝严密无渗水,分清内外面、上下面记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:020工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号给水管道预留和预埋主持人交底人接受交底负责人
参加交底人员:(1)套管采用钢管和塑料复合管。钢套管防腐采用环氧煤沥青冷缠带普通防腐型。(2)室内给水管道与土建施工同步进行。(3)管道穿过墙壁和楼板,应设置金属和塑料套管。套管应按图纸设计要求焊接止水环,此处混凝土要振捣密实,防止渗水。套管与管道之间的缝隙应采用阻燃密实材料和防水油膏填实,且端面光滑。(4)预留孔洞及预埋件的施工应根据图纸要求,在绑扎钢筋时将预埋模盒及套管用钢丝捆绑在钢筋上,检验后进行模板安装。管模内采用纸团堵塞,安装模板及浇筑混凝土时设专人看护,防止移位或及时复位。(5)管道穿越结构伸缩缝、抗振缝及沉降缝敷设时,应根据情况采取下列保护措施:1)在墙体两侧采取柔性连接;2)在管道或保温层上下留有≥150mm的净空距离。(6)给水管道穿过地下室外墙或构筑物墙壁时,应采用防水套管。给水管道穿过承重墙或基础时,应预留孔洞并留足沉降量。记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:021工程名称钓台110kV变电站工程交底地点工地现场
工艺名称及编号室内排水管道布置主持人交底人接受交底负责人参加交底人员:(1)生活污水管道可采用PVC-U塑料管。排水管道必须采用与管材相适应的管件。(2)排水管道布置要求:排水通畅,使用安全可靠,维护管理方便。排水立管宜靠近排水量最大的排水点,宜靠近外墙,以减少埋地管长度。(3)排水管道不得穿过沉降缝、伸缩缝、变形缝。(4)排水管道不应穿越变配电间等遇水会造成设备损坏或引发事故的房间,并避免在生产设备上方通过。(5)塑料排水管应避免布置在热源附近,如不能避免,应采取隔热措施。塑料排水管道应避免布置在易受机械撞击处或热源附近,如不能避免,应采取保护措施。(6)室内排水管道与土建同步进行预留孔洞及预埋件的施工。(7)支架安装前应清除墙洞内灰尘,浇水湿润,将支架伸入墙上预留洞内,填塞M15水泥砂浆,要填塞饱满。混凝土板面及混凝土墙、柱采用膨胀螺栓紧固支架。(8)
预埋防水套管(有刚性和柔性两种)应严格按设计执行,根据图纸要求,在土建绑扎钢筋时,将预埋模盒及套管用钢丝捆绑在钢筋上,检验后进行模板安装,管模内采用纸团堵塞,安装模板及浇筑混凝土时设专人看护,防止移位或及时复位。(9)排水干管、立管的安装应分层编号,复核高度、方向、坡度、位置等项目。(10)排水塑料管必须按规范要求装设伸缩节、检查口。(11)安装完成后做通水试验,满水排泄试验后进行通球试验。(12)生活污水塑料管坡度要求见下表。(13)隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。(14)管道接口应光滑平整,不得有气孔、裂缝、破损等缺陷。(15)地漏、浴盆、盥洗池底部下水管应设存水弯,或采用其他防臭措施记录人交底日期年月日
标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:022工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号地漏主持人交底人接受交底负责人参加交底人员:
(1)地漏及密封连接件材质选用不锈钢或UPVC两种。(2)卫生间、盥洗室、厨房及其他需经常从地面排水的房间,应设置地漏。(3)在施工主体结构时要对地漏的位置以及砖缝的位置进行试排或电脑排版。(4)施工时用水平尺和钢卷尺检查地漏的安装位置,使地漏与地面结合牢固。(5)地漏设在整块地板砖中心,瓷砖四角切缝找泛水记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:023工程名称钓台110kV变电站工程交底地点工地现场工艺名称及主持人
编号卫生器具(含大便器、小便器、洗手池和拖布池)交底人接受交底负责人参加交底人员:(1)大便器宜采用自闭式冲洗阀蹲式大便器,小便器宜采用自闭式冲洗阀小便器。(2)在施工主体结构时要对卫生洁具的位置以及砖缝的位置进行试排或电脑排版。(3)卫生器具本体与墙体或地面缝隙对称,连接处打密封胶。(4)卫生器具各连接件不渗漏,排水顺畅。(5)同一房间内,同类型的卫生器具及配件应安装在同一高度。(6)卫生器具安装时应采取有效措施防止损坏和腐蚀。(7)卫生器具交工前应做满水和通水试验,其工作压力不得大于产品的允许工作压力。(8)卫生器具的支托架必须防腐良好,安装平整、牢固,与器具接触紧密、平稳。(9)卫生器具给水配件应完好无损伤,接口严密,启闭部分灵活。(10)卫生器具安装完成后表面无划痕及无外力冲击破坏
记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:024工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号设备支架(钢管结构)主持人交底人接受交底负责人参加交底人员:(1)构架进场时,应检查出厂合格证、安装说明书、螺栓清单等资料是否齐全。(2)复测基础标高、轴线,检查预埋地脚螺栓位置及露出长度等,超出允许偏差时,应做好技术处理。(3)支架进场时检查镀锌质量、弯曲矢高等符合要求。在搬运和卸车时,严禁碰撞和急剧坠落。(4)支架柱吊装前根据高度、杆型、重量及场地条件等选择起重机械,并计算合理吊点位置、吊车停车位置、钢丝绳及拉绳规格型号等。宜采用合成纤维吊装带绕两圈,再通过吊装U型环与吊装钢丝绳相连,以确保对钢管支架柱镀锌层的保护。(5)支架柱的校正采用两台经纬仪同时在相互垂直的两个面上检测,单杆进行双向校正,确保同组、同轴均在同一轴线上。校正合格后进行地脚螺栓的紧固或二次灌浆。支架组立时要考虑混凝土杆模板缝或钢管焊缝朝向一致,接地端子高度及朝向一致。(6)支架柱校正合格后:1)采用地脚螺栓连接方式时,进行地脚螺栓的紧固,螺栓的穿向垂直时由下向上,横向时同类构件一致。紧固螺栓后,应将外露丝扣冲毛或涂油漆,以防螺栓松脱和锈蚀。
2)采用插入式连接方式时,应清理杯口内的泥土或积水后,进行杯口找平,支架柱校正合格后,进行二次灌浆,第一层灌至木楔以下,待初凝后去掉木楔再灌至杯口平面,并及时留置试块记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:025工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号设备支架接地连接点主持人交底人接受交底负责人参加交底人员:(1)接地扁钢型号符合设计接地计算要求。现场材料具备出厂合格证。(2)设备接地连接点高度一致,方向一致,扁铁平顺,接地标识颜色分割清晰,宽窄一致,美观统一。(3)接地扁钢煨弯时宜采用冷弯法,防止破坏表面锌层。
(4)支架连接要根据接地材料规格确定连接点,一般不低于2点,并且必须做导通试验。(5)支架接地扁铁宜平行于钢支架与接地端子连接,不再做鸭脖弯,否则钢构支架底部垂直接地扁铁与钢柱之间宜留间隙或加设绝缘材料,以便于接地电阻测试记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:026工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号主变压器混凝土油池主持人交底人接受交底负责人参加交底人员:(1)材料:宜采用普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB
175。粗骨料采用碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30时,含泥量≤2%。细骨料应采用中砂,当混凝土强度≥C30时,含泥量≤3%;当混凝土强度<C30时,含泥量≤5%,其他质量要求符合现行JGJ52。宜采用饮用水拌和,当采用其他水源时水质应达到现行JGJ63的规定。(2)排油孔格栅采用钢制或玻璃钢材料。(3)模板采用厚度15mm以上胶合板或其他大模板,表面平整、清洁、光滑且尽量使用整张板。若表面光洁度无法达到要求时模板表面也可贴1mm厚PVC板。(4)模板拼缝处加海绵条,板缝间要用腻子补齐。(5)基础阳角倒角时宜使用塑料角线。(6)混凝土控制配合比,调好水灰比。(7)混凝土表面采取二次振捣法。(8)混凝土顶标高用水准仪控制,表面用铁抹子原浆压光,至少擀压三遍成活。(9)油池壁每侧宜设置1~2道伸缩缝,缝内填充沥青麻丝,采用硅酮耐候胶封闭。油池壁与主变压器、充氮灭火设备基础及电缆沟间应柔性连接记录人交底日期年月日标准工艺技术交底记录单位名称:咸阳亨通电力(集团)有限公司编号:027工程名称钓台110kV变电站工程交底地点工地现场工艺名称及编号砖砌体沟壁主持人交底人接受交底负责人参加交底人员:
(1)材料:宜采用普通硅酸盐水泥,强度等级≥42.5。采用中砂,含泥量≤5%,使用前过筛。粉刷应使用含泥量<2%、细度模数≥2.5mm的中粗砂。采用MU10蒸压灰砂砖、混凝土砖、页岩砖。宜采用饮用水拌和,当采用其他水源时水质应达到现行JGJ63的规定。(2)伸缩缝间距采用9~15m,中间填塞橡胶泡沫板,两侧各嵌20~30mm沥青麻丝、20mm厚的发泡剂,然后用硅酮耐候胶封闭。(3)砌筑砂浆采用M15水泥砂浆,灰缝宽度为8~12mm。砌体水平灰缝的砂浆饱满度不得小于80%。(4)沟壁砌筑临时间断处应砌成斜槎,斜槎水平投影长度不小于高度的2/3。(5)砌体砌筑时需按照电缆支架固定螺栓位置,沿电缆沟壁浇筑两道C15细石混凝土带(宽同沟壁,高100mm)或安装预制混凝土块(带埋件),便于电缆支架固定。(6)粉刷必须内外分层进行,严禁一遍完成。每层厚度宜控制在6~8mm,层间间隔时间≥24h。(7)沟壁内侧及沟壁顶面抹灰层应竖向留置温度伸缩缝,间距为3m,采用镶贴分格条。(8)室外温度低于5℃时,不宜进行室外粉刷。(9)预制压顶坐浆10~20mm,拉线找平安装。缝宽15mm,M15防水砂浆嵌缝。(10)变形缝按要求完成嵌缝施工后,进行土方回填记录人交底日期年月日'
您可能关注的文档
- 银江-石板箐220kv线路工程标准工艺应用
- 嘉善县圩区水利工程标准化管理初探
- 广东省建设工程标准合同施工合同(2009年版)(例子)
- 公路工程标准施工招标资格预审文件(2009年版)(交公路发
- 《水利水电工程标准施工招标文件》技术标准和要求(合同技术条款)(2009年版)
- JTS 110-11-2013 水运工程标准勘察设计招标文件
- JTS 110-10-2012 水运工程标准施工监理招标文件
- JTS 110-11-2013 水运工程标准勘察设计招标文件
- JTS 110-10-2012 水运工程标准施工监理招标文件
- 输变配电新建工程标准化建设执行细则
- 11《广东省建设工程标准施工合同》(2011)
- JTS 101-2014 水运工程标准编写规定
- 220千伏及以上变电站优质工程标准评分表(2012版)
- 2011年 公路工程标准勘察设计招标文件
- JTG A04-2013 公路工程标准编写导则[附条文说明]
- JTGA01-2002 公路工程标准体系
- 最新广东省建设工程标准施工合同范本(2015年版)
- 新建220kv-110kv全户内变电站工程标准施工方案
