- 138.50 KB
- 22页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

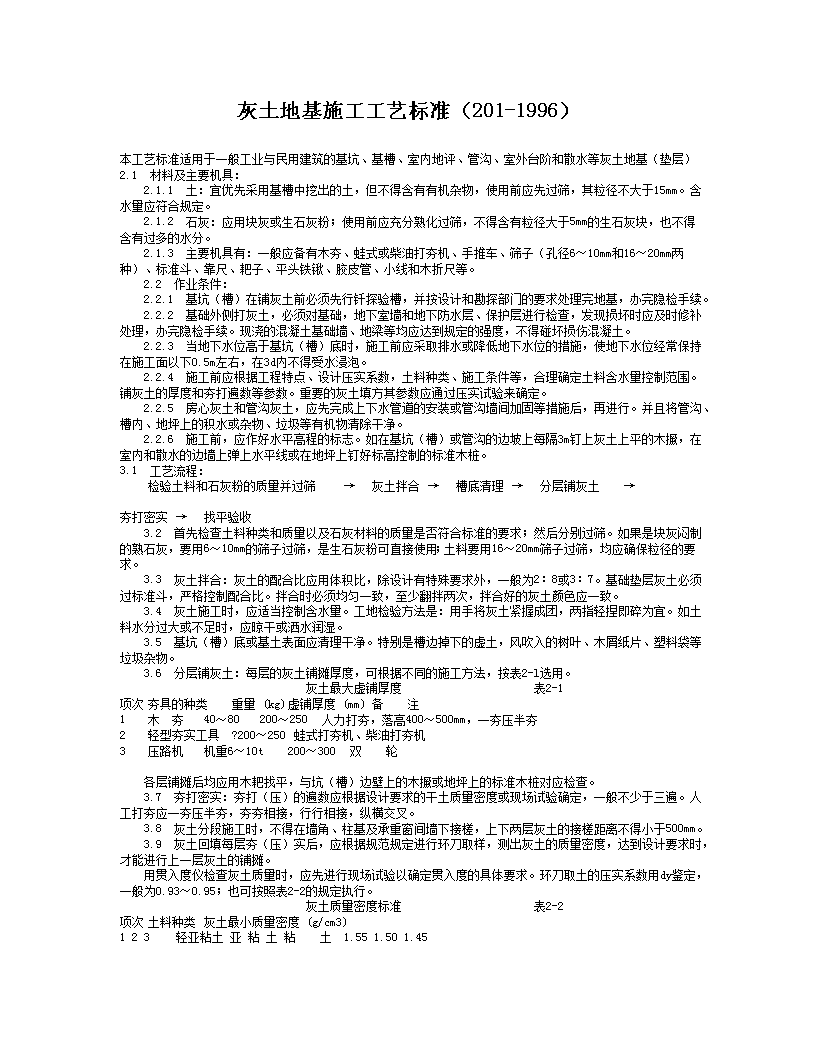

'灰土地基施工工艺标准(201-1996)本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。含水量应符合规定。2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。2.1.3主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。2.2.3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。2.2.4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等参数。重要的灰土填方其参数应通过压实试验来确定。2.2.5房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行。并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。2.2.6施工前,应作好水平高程的标志。如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。3.1工艺流程:检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收3.2首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。3.3灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为2∶8或3∶7。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。3.4灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。3.5基坑(槽)底或基土表面应清理干净。特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。3.6分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按表2-l选用。灰土最大虚铺厚度表2-1项次夯具的种类重量(kg)虚铺厚度(mm)备注1木夯40~80200~250人力打夯,落高400~500mm,一夯压半夯2轻型夯实工具?200~250蛙式打夯机、柴油打夯机3压路机机重6~10t200~300双轮各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查。3.7夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。3.8灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎,上下两层灰土的接槎距离不得小于500mm。3.9灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。环刀取土的压实系数用dy鉴定,一般为0.93~0.95;也可按照表2-2的规定执行。灰土质量密度标准表2-2项次土料种类灰土最小质量密度(g/cm3)123轻亚粘土亚粘土粘土1.551.501.45
3.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。3.11雨、冬期施工:3.11.1基坑(槽)或管沟灰土回填应连续进行,尽快完成。施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。3.11.2雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。3.11.3冬期打灰土的土料,不得含有冻土块,要做到随筛、随拌、随打、随盖,认真执行留、接搓和分层夯实的规定。在土壤松散时可允许洒盐水。气温在-10℃以下时,不宜施工。并且要有冬施方案。4.1保证项目:4.1.l基底的土质必须符合设计要求。4.1.2灰土的干土质量密度或贯入度必须符合设计要求和施工规范的规定。4.2基本项目4.2.1配料正确,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。4.2.2留槎和接槎。分层留接槎的位置、方法正确,接槎密实、平整。4.3允许偏差项目,见表2-3。灰土地基允许偏差表2-3项次项目允许偏差(mm)检验方法12顶面标高表面平整度±1515用水平仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查5.1施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应经常复测。5.2对基础、基础墙或地下防水层、保护层以及从基础墙伸出的各种管线,均应妥善保护,防止回填灰土时碰撞或损坏。5.3夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。5.4灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。6.1未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。并且在试验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等。密实度末达到设计要求的部位,均应有处理方法和复验结果。6.2留、接槎不符合规定:灰土施工时严格执行留接槎的规定。当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得小于500mm。接槎的槎子应垂直切齐。6.3生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。夯必认真对待熟石灰的过筛要求。6.4灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。6.5房心灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓。认真检查灰土表面的标高及平整度。6.6雨、冬期不宜做灰土工程,适当考虑修改设计。否则应编好分项雨季、冬期施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。本工艺标准应具备以下质量记录;7.1施工区域内建筑场地的工程地质勘察报告。7.2地基钎探记录。7.3地基隐蔽验收记录。7.4灰土的试验报告。

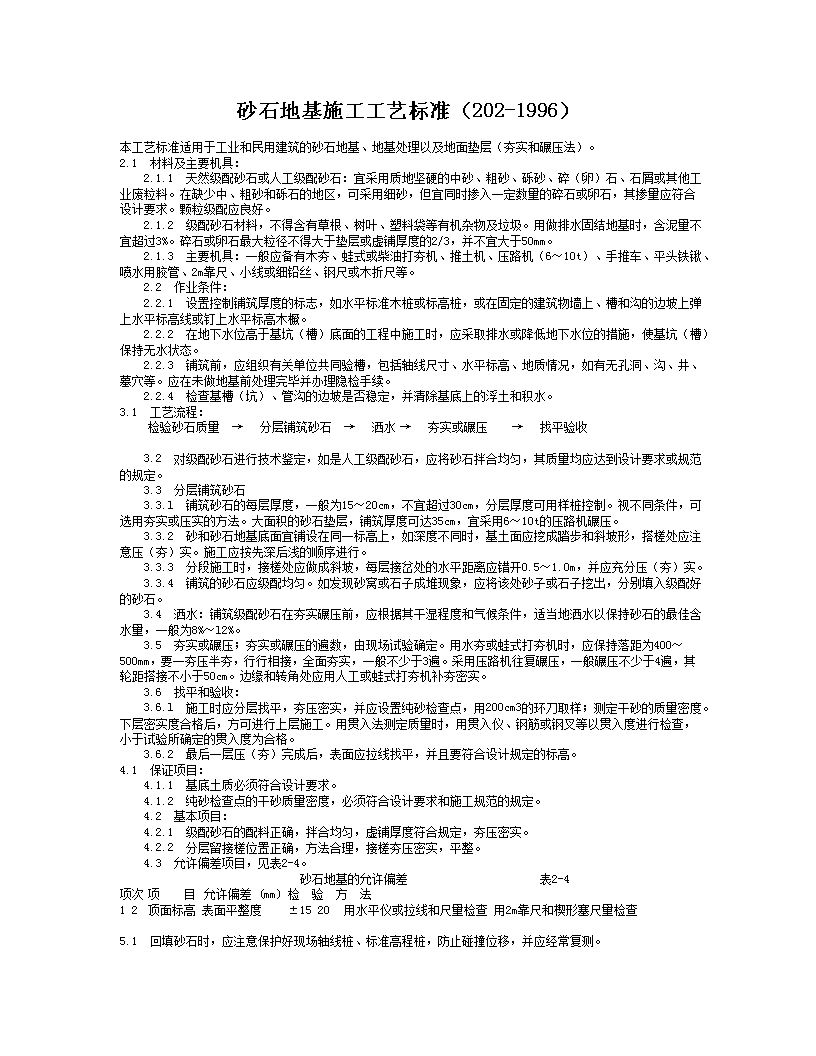

砂石地基施工工艺标准(202-1996)本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。2.1材料及主要机具:2.1.1天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。2.1.3主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。2.2作业条件:2.2.1设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2.2.2在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。2.2.3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2.2.4检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3.1工艺流程:检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收3.2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。3.3分层铺筑砂石3.3.l铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用6~10t的压路机碾压。3.3.2砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3.3.3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。3.3.4铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3.4洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~l2%。3.5夯实或碾压;夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密实。3.6找平和验收:3.6.l施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3的环刀取样;测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。3.6.2最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。4.1保证项目:4.1.1基底土质必须符合设计要求。4.1.2纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。4.2基本项目:4.2.1级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。4.2.2分层留接槎位置正确,方法合理,接槎夯压密实,平整。4.3允许偏差项目,见表2-4。砂石地基的允许偏差表2-4项次项目允许偏差(mm)检验方法12顶面标高表面平整度±1520用水平仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查5.1回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。
5.2地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。5.3施工中必须保证边坡稳定,防止边坡坍塌。5.4夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。5.5级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。6.1大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。6.2局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。对边角处的夯打不得遗漏。6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。6.4在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。6.5密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。6.6砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。本工艺标准应具备以二质量记录:7.1施工现场的工程地质勘察报告。7.2地基钎探记录7.3地基隐蔽验收记录。7.4砂石的试验报告。
钢筋混凝土预制桩打桩工艺标准(203-1996)本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程。2.1材料及主要机具:2.1.1预制钢筋混凝土桩:规格质量必须符合设计要求和施工规范的规定,并有出厂合格证。2.1.2焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用E4303牌号。2.1.3钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。2.1.4主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。索具、钢丝绳、钢垫板或槽钢,以及木折尺等。2.2作业条件:2.2.1桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。2.2.2处理完高空和地下的障碍物。如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位采取有效措施,予以处理。2.2.3根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。2.2.4场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。2.2.5打试验桩。施工前必须打试验桩,其数量木少于2根。确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。2.2.6要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。3.1工艺流程:就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位3.2就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。3.3起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。3.4稳桩。桩尖插入桩位后,先用较小的落距冷锤1~2次,桩入上一定深度,再使桩垂直稳定。10m以内短桩可目测或用线坠双向校正;10m以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过0.5%。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。3.5打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过1.0m。;用柴油锤打桩时,应使锤跳动正常。3.5.1打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。3.5.2打桩顺序根据基础的设计标高,先深后浅;依桩的规格宜先大后小,先长后短。由于桩的密集程度不同,可自中间向两个心向对称进行或向四周进行;也可由一侧向单一方向进行。3.6接桩3.6.l在桩长不够的情况下,采用焊接接桩,其预制桩表面上的预埋件应清洁,上下节之间的间隙应用铁片垫实焊牢;焊接时,应采取措施,减少焊缝变形;焊缝应连续焊满。3.6.2接桩时,一般在距地面lm左右时进行。上下节桩的中心线偏差不得大于10mm,节点折曲矢高不得大于l‰桩长。3.6.3接桩处入土前,应对外露铁件,再次补刷防腐漆。3.7送桩:设计要求送桩时,则送桩的中心线应与桩身吻合一致,才能进行送桩。若桩顶不平,可用麻袋或厚纸垫平。送桩留下的桩孔应立即回填密实。3.8检查验收:每根桩打到贯入度要求,桩尖标高进入持力层,接近设计标高时,或打至设计标高时,应进行中间验收。在控制时,一般要求最后三次十锤的平均贯入度,不大于规定的数值,或以桩尖打至设计标高来控制,符合设计要求后,填好施工记录。如发现桩位与要求相差较大时,应会同有关单位研究处理。然后移桩机到新桩位。3.9打桩过程中,遇见下列情况应暂停,并及时与有关单位研究处理:3.9.1贯入度剧变;3.9.2桩身突然发生倾斜、位移或有严重回弹;3.9.3桩项或桩身出现严重裂缝或破碎。3.10待全部桩打完后,开挖至设计标高,做最后检查验收。并将技术资料提交总包。3.11冬期在冻土区打桩有困难时,应先将冻土挖除或解冻后进行。4.1保证项目:
4.1.1钢筋混凝土预制桩的质量必须符合设计要求和施工规范的规定,并有出厂合格证。4.1.2打桩的标高或贯入度、桩的接头处理,必须符合设计要求和施工规范的规定。4.2允许偏差项目,见表2-5。打钢筋混凝土预制桩允许偏差表2-5项次项目允许偏差(mm)检验方法垂直基础梁的中心线方向100沿基础梁的中心线方向1502桩数为1~3根或单排桩1003桩数为4~16根d/3边缘桩d/3中间桩d/2注:d为桩的直径或截面边长。5.1桩应达到设计强度的70%方可起吊,达到100%才能运输。5.2桩在起吊和搬运时,必须做到吊点符合设计要求,应平稳并不得损坏。5.3桩的堆放应符合下列要求:5.3.1场地应平整、坚实,不得产生不均匀下沉。5.3.2垫木与吊点的位置应相同,并应保持在同一平面内。5.3.3同桩号的桩应堆放在一起,而桩尖应向一端。5.3.4多层垫木应上下对齐,最下层的垫木应适当加宽。堆放层数一般不宜超过4层。5.4妥善保护好桩基的轴线和标高控制桩。不得由于碰撞和振动而位移。5.5打桩时如发现地质资料与提供的数据不符时,应停止施工,并与有关单位共同研究处理。5.6在邻近有建筑物或岸边、斜坡上打桩时,应会同有关单位采取有效的加固措施。施工时应随时进行观测,确保避免因打桩振动而发生安全事故。5.7打桩完毕进行基坑开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。6.1预制桩必须提前定货加工,打桩时预制桩强度必须达到设计强度的100%,并应增加养护期一个月后方准施打。6.2桩身断裂。由于桩身弯曲过大、强度不足及地下有障碍物等原因造成,或桩在堆放、起吊、运输过程中产生断裂,没有发现而致。应及时检查。6.3桩顶碎裂、由于桩顶强度不够及钢筋网片不足、主筋距桩顶面大小,或桩顶不平、施工机具选择不当等原因所造成。应加强施工准备时的检查。6.4桩身倾斜。由于场地不平、打桩机底盘不水平或稳桩不垂直、桩尖在地下遇见硬物等原因所造成。应严格按工艺操作规定执行。6.5接桩处拉脱开裂。连接处表面不干净、连接铁件不平、焊接质量不符合要求、接桩上下中心线不在同一条线上等原因所造成。应保证接桩的质量。本工艺标准应具备以下质量记录:7.1钢筋混凝土预制桩的出厂合格证。7.2试桩或试验记录。7.3补桩平面示意图。
泥浆护壁回转钻孔灌注桩工艺标准(204-1996)本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程2.1材料及主要机具:2.1.1水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。2.1.2砂:中砂或粗砂,含泥量不大于5%。2.1.3石子:粒径为0.5~3.2cm的卵石或碎石,含泥量不大于2%。2.1.4水:应用自来水或不含有害物质的洁净水。2.1.5粘土:可就地选择塑性指数IP≥17的粘土。2.1.6外加早强剂应通过试验确定。2.1.7钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。2.1.8主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等。2.2作业条件:2.2.1地上、地下障碍物都处理完毕,达到"三通一平"。施工用的临时设施准备就绪。2.2.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。2.2.3制作好钢筋笼。2.2.4根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字。2.2.5要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。2.2.6正式施工前应做成孔试验,数量不少于两根。3.1工艺流程:钻孔机就位→钻孔→注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→插入混凝土导管→浇筑混凝土→拔出导管→插桩顶钢筋3.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。3.3钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻。3.4厂套管(护筒):钻孔深度到5m左右时,提钻下套管。3.4.1套管内径应大于钻头100mm。3.4.2套管位置应埋设正确和稳定,套管与孔壁之间应用粘土填实,套管中心与桩孔中心线偏差不大于50mm。3.4.3套管埋设深度:在粘性土中不宜小于lm,在砂土中不宜小于1.5m,并应保持孔内泥浆面高出地下水位1m以上。3.5继续钻孔:防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特殊要求时,可继续钻深1m左右,作为插入深度。施工中应经常测定泥浆相对密度。3.6孔底清理及排渣3.6.1在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。排渣泥浆的相对密度应控制在1.1~1.2。3.6.2在砂土和较厚的夹砂层中成孔时,泥浆相对密度应控制在1.1~1.3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度应控制在1.3~1.5。3.6.3吊放钢筋笼:钢筋笼放前应绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,应立即固定,防止上浮。3.7谢水清底;在钢筋笼内插入混凝土导管(管内有射水装置),通过软管与高压泵连接,开动泵水即射出。射水后孔底的沉渣即悬浮于泥浆之中。3.8浇筑混凝土:停止射水后,应立即浇筑混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。3.8.1水下浇筑混凝土应连接施工;导管底端应始终埋入混凝土中0.8~1.3m;导管的第一节底管长度应≥4m。3.8.2混凝土的配制:3.8.2.1配合比应根据试验确定,在选择施工配合比时,混凝土的试配强度应比设计强度提高10%~15%。
3.8.2.2水灰比不宜大于0.6。3.8.2.3有良好的和易性,在规定的浇筑期间内,坍落度应为16~22cm;在浇筑初期,为使导管下端形成混凝土堆,坍落度宜为14~16cm。3.8.2.4水泥用量一般为350~400kg/m3。3.8.2.5砂率一般为45%~50%。3.9拔出导管:混凝土浇筑到桩顶时,应及时拔出导管。但混凝土的上顶标高一定要符合设计要求。3.10插桩顶钢筋:桩顶上的插筋一定要保持垂直插入,有足够锚固长度和保护层,防止插偏和插斜。3.11同一配合比的试块,每班不得少于1组。每根灌注桩不得少于1组。3.12冬雨期施工:3.12.1泥浆护壁回转钻孔灌注桩不宜在冬期进行。3.12.2雨天施工现场必须有排水措施,严防地面雨水流入桩孔内。要防止桩机移动,以免造成桩孔歪斜等情况。4.1保证项目:4.1.1灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。4.1.2实际浇灌混凝土量,严禁小于计算的体积。4.1.3浇灌混凝土后的桩顶标高及浮浆的处理,必须符合设计要求和施工规范的规定。4.1.4成孔浓度必须符合设计要求。以摩擦力为主的桩,沉渣厚度严禁大于300mm,以端承力为主的桩,沉渣厚度严禁大于100mm。4.2允许偏差项目,见表2-6。泥浆护壁回转钻孔灌注桩允许偏差表2-6项次项目允许偏差(mm)检验方法1钢筋笼主筋间距±10尺量检查2钢筋笼箍筋间距±20尺量检查3钢筋笼直径±10尺量检查4钢筋笼长度±100尺量检查1~2根桩垂直于桩基中心线单排桩d/6且不大于200拉线和尺量检查5桩的位置偏差群桩基础的边桩条形基础的桩群桩基础的中间桩6垂直度H/100吊线和尺量检查注:d为桩的直径,H为桩长。5.1钢筋笼在制作、运输和安装过程中,应采取措施防止变形。吊入桩孔内,应牢固确定其位置,防止上浮。5.2灌注桩施工完毕进行基础开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并应检查每根桩的纵横水平偏差。5.3在钻孔机安装,钢筋笼运输及混凝土浇筑时,均应注意保护好现场的轴线桩,高程桩,并应经常予以校核。5.4桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。5.5桩头的混凝土强度没有达到5MPa时,不得碾压,以防桩头损坏。6.1泥浆护壁成孔时,发生斜孔、弯孔、缩孔和塌孔或沿套管周围冒浆以及地面沉陷等情况,应停止钻进。经采取措施后,方可继续施工。6.2钻进速度,应根据土层情况、孔径、孔深、供水或供浆量的大小、钻机负荷以及成孔质量等具体情况确定。6.3水下混凝土面平均上升速度不应小于0.25m/h。浇筑前,导管中应设置球、塞等隔水;浇筑时,导管插入混凝土的深度不宜小于1m。6.4施工中应经常测定泥浆密度,并定期测定粘度、含砂率和胶体率。泥浆粘度18~22s,含砂率不大于4%~8%。胶体率不小于90%。6.5清孔过程中,必须及时补给足够的泥浆,并保持浆面稳定。6.6钢筋笼变形:钢筋笼在堆放、运输、起吊、入孔等过程中,必须加强对操作工人的技术交底,严格执行加固的技术措施。6.7混凝土浇到接近桩顶时,应随时测量顶部标高,以免过多截桩或补桩。本工艺标准应具备以下质量记录:7.1水泥的出厂证明及复验证明。
7.2钢筋的出厂证明或合格证,以及钢筋试验单抄件。7.3试桩的试压记录。7.4补桩的平面示意图。7.5灌注桩的施工记录。7.6混凝土试配申请单和试验室签发的配合比通知单。7.7混凝土试块28d标养抗压强度试验报告。螺旋钻孔的灌注桩施工工艺标准(205-1996)本工艺标准适用于工业及民用建筑中地下水以上的一般粘土、砂土及人工填土地基螺旋成孔的灌注桩。2.1材料及主要机具:2.1.1水泥:宜用425号矿渣硅酸盐水泥。2.1.2砂:中砂或粗砂,含泥量不大于5%。2.1.3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%。2.1.4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。2.1.5垫块:用1∶3水泥砂浆埋22号火烧丝提前预制成或用塑料卡。2.1.6火烧丝:规格18~20号铁丝烧成。2.1.7外加剂:掺合料;根据施工需要通过试验确定。2.1.8主要机具:2.1.8.1螺旋钻孔机:常用的主要技术参数见表2-7。常用螺旋钻孔机的主要技术参数表2-7电机功率(kW)回转速度(r/min)回转扭矩(N·m)钻进下压力(N)钻进速度(m/min)外形尺寸长×宽×高(m)履带式LZ型30813400280028.0×3.21×21.78汽车式QZ~4型171201400?17.3×2.652.1.8.2机动小翻斗车或手推车,装卸运土或运送混凝土。2.1.8.3长、短棒式振捣器。部分加长软轴、混凝土搅拌机、平尖头铁锹、胶皮管等。2.1.8.4溜筒、盖板、测绳、手把灯、低压变压器及线坠等。2.2作业条件:2.2.1地上、地下障碍物都处理完毕,达到"三通一平"。施工用的临时设施准备就绪。2.2.2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。2.2.3分段制作好钢筋笼,其长度以5~8m为宜。2.2.4根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签证。2.2.5施工前应作成孔试验,数量不少于两根。2.2.6要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。3.1工艺流程:3.1.1成孔工艺流程:钻孔机就位→钻孔→检查质量→孔底清理→孔口盖板→移钻孔机3.1.2浇筑混凝土工艺流程:移盖板测孔深、垂直度→放钢筋笼→放混凝土溜洞→浇筑混凝土(随浇随振)→插桩顶钢筋3.2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。3.3钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。3.4检查成孔质量:3.4.1钻深测定。用测深绳(锤)或手提灯测量孔深及虚土厚度。虚土厚度等于钻孔深的差值。虚土厚度一般不应超过10cm。
3.4.2孔径控制。钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。3.5孔底土清理。钻到预定的深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。孔底的虚土厚度超过质量标准时,要分析原因,采取措施进行处理。进钻过程中散落在地面上的土,必须随时清除运走。3.6移动钻机到下一桩位。经过成孔检查后,应填好桩孔施工记录。然后盖好孔口盖板,并要防止在盖板上行车或走人。最后再移走钻机到下一桩位。3.7浇筑混凝土:3.7.1移走钻孔盖板,再次复查孔深、孔径、孔壁、垂直度及孔底虚土厚度。有不符合质量标准要求时,应处理合格后,再进行下道工序。3.7.2吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块(或塑料卡);吊放钢筋笼时,要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。钢筋笼放到设计位置时,应立即固定。遇有两段钢筋笼连接时,应采取焊接,以确保钢筋的位置正确,保证层厚度符合要求。3.7.3放溜筒浇筑混凝土。在放溜筒前应再次检查和测量钻孔内虚土厚度。浇筑混凝土时应连续进行,分层振捣密实,分层高度以捣固的工具而定。一般不得大于1.5m。3.7.4混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在凿除浮浆后,桩顶标高符合设计要求。3.7.5撤溜筒和桩顶插钢筋。混凝土浇到距桩顶1.5m时,可拔出溜筒,直接浇灌混凝土。桩顶上的钢筋插铁一定要保持垂直插入,有足够的保护层和锚固长度,防止插偏和插斜。3.7.6混凝土的坍落度一般宜为8~10cm;为保证其和易性及坍落度,应注意调整砂率和掺入减水剂、粉煤灰等。3.7.7同一配合比的试块,每班不得少于一组。3.8冬、雨期施工:3.8.1冬期当温度低于0℃以下浇筑混凝土时,应采取加热保温措施。浇筑时,混凝土的温度按冬施方案规定执行。在桩顶未达到设计强度50%以前不得受冻。当气温高于30℃时,应根据具体情况对混凝土采取缓凝措施。3.8.2雨期严格坚持随钻随浇筑混凝土的规定,以防遇雨成孔后灌水造成塌孔。雨天不能进行钻孔施工。现场必须有排水的各种措施,防止地面水流入槽内,以免造成边坡塌方或基土沉陷、钻孔机倾斜等。4.1保证项目:4.1.1灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。4.1.2成孔深度必须符合设计要求。以摩擦力为主的桩,沉渣厚度严禁大于300mm;以端承力为主的桩,沉渣厚度严禁大于100mm。4.1.3实际浇筑混凝土量,严禁小于计算体积。4.1.4浇筑混凝土后的桩顶标高及浮浆的处理,必须符合设计要求和施工规范的规定。4.2允许偏差项目,见表2-8。5.1钢筋笼在制作、运输和安装过程中,应采取措施防止变形。吊入钻孔时,应有保护垫块。或垫管和垫板。5.2钢筋笼在吊放入孔时,不得碰撞孔壁。浇筑混凝土时,应采取措施固定其位置。5.3灌注桩施工完毕进行基础开挖时,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并应检查每根桩的纵横水平偏差。螺旋钻成孔灌注桩允许偏差表2-8项次项目允许偏差(mm)检验方法1钢筋笼主筋间距±10尺量检查2钢筋笼箍筋间距±20尺量检查3钢筋笼直径±10尺量检查4钢筋笼长度±100尺量检查1~2根桩垂直于桩基中心线单排桩d/6且不大于200拉线和尺量检查5桩的位置偏差群桩基础的边桩条形基础的桩群桩基础的中间桩6垂直度H/100吊线和尺量检查注:d为桩的直径,H为桩长。5.4成孔内放入钢筋笼后,要在4h内浇筑混凝土。在浇筑过程中,应有不使钢筋笼上浮和防止泥浆污染的措施。
5.5安装钻孔机、运输钢筋笼以及浇筑混凝土时,均应注意保护好现场的轴线桩、高程桩。5.6桩头外留的主筋插铁要妥善保护,不得任意弯折或压断。5.7桩头混凝土强度,在没有达到5MPa时,不得碾压,以防桩头损坏。6.1孔底虚土过多:钻孔完毕,应及时盖好孔口,并防止在盖板上过车和行走。操作中应及时清理虚土。必要时可二次投钻清土。6.2塌孔缩孔:注意土质变化,遇有砂卵石或流塑淤泥、上层滞水层渗漏等情况,应会同有关单位研究处理。6.3桩身混凝土质量差:有缩颈、空洞、夹土等,要严格按操作工艺边浇筑混凝土边振捣的规定执行。严禁把土和杂物混入混凝土中一起浇筑。6.4钢筋笼变形:钢筋笼在堆放、运输、起吊、入孔等过程中,没有严格按操作规定执行。必须加强对操作工人的技术交底,严格执行加固的质量措施。6.5当出现钻杆跳动、机架晃摇、钻不进尺等异常现象,应立即停车检查。6.6混凝土浇到接近桩顶时,应随时测量顶部标高,以免过多截桩和补桩。6.7钻孔进入砂层遇到地下水时,钻孔深度应不超过初见水位,以防塌孔。本工艺标准应具备以下质量记录:7.1水泥的出厂证明及复验证明。7.2钢筋的出厂证明或合格证以及钢筋试验单抄件。7.3试桩的试压记录。7.4补桩的平面示意图。7.5灌注桩施工记录。7.6混凝土试配申请单和试验室签发的配合比通知单。7.7混凝土试块28d标养抗压强度试验报告。7.8商品混凝土的出厂合格证。人工成孔灌注桩施工工艺标准(206-1996)本工艺标准适用于工业和民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程2.1材料及主要机具:2.1.1水泥:宜采用325号~425号普通硅酸盐水泥或矿渣硅酸盐水泥。2.1.2砂:中砂或粗砂,含泥量不大于5%。2.1.3石子:粒径为0.5~3.2cm的卵石或碎石;桩身混凝土也可用粒径不大于5cm的石子,且含泥量不大于2%。2.1.4水:应用自来水或不含有害物质的洁净水。2.1.5外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定。2.1.6钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。2.1.7一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等。2.1.8模板:组合式钢模,弧形工具式钢模四块(或八块)拼装。卡具、挂钩和零配件。木板、木方,8号或12号槽钢等。
2.2作业条件:2.2.1人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。2.2.2开挖前场地应完成三通一平。地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。2.2.3熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。2.2.4按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。测定高程水准点。放线工序完成后,办理预检手续。2.2.5按设计要求分段制作好钢筋笼。2.2.6全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。2.2.7在地下水位比较高的区域,先降低地下水位至桩低以下0.5m左右。2.2.8人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。3.1工艺流程:放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)→插桩顶钢筋→3.2放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。撒石灰线作为桩孔开挖尺寸线。孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。3.3开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。每节的高度应根据土质好坏、操作条件而定,一般以0.9~1.2m为宜。3.4支护壁模板附加钢筋:为防止桩孔壁坍方,确保安全施工,成孔应设置井圈,其种类有素混凝土和钢筋混凝土两种。以现浇钢筋混凝土井圈为好,与土壁能紧密结合,稳定性和整体性能均佳,且受力均匀,可以优先选用。当桩孔直径不大,深度较浅而土质又好,地下水位较低的情况下,也可以采用喷射混凝土护壁。护壁的厚度应根据井圈材料、性能、刚度、稳定性、操作方便、构造简单等要求,并按受力状况,以最下面一节所承受的土侧压力和地下水侧压力,通过计算来确定。护壁模板采用拆上节、支下节重复周转使用。模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因受涨力而变形。不设水平支撑,以方便操作。第一节护壁以高出地坪150~200mm为宜,便于挡土、挡水。桩位轴线和高程均应标定在第一节护壁上口,护壁厚度一般取100~150mm。3.5浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。人工浇筑,人工捣实,混凝土强度一般为C20,坍落度控制在100mm,确保孔壁的稳定性。3.6检查桩位(中心)轴线及标高:每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。随之进行修整,井深必须以基准点为依据,逐根进行引测。保证桩孔轴线位置、标高、截面尺寸满足设计要求。3.7架设垂直运输架:第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架。支架有:木搭、钢管吊架、木吊架或工字钢导轨支架几种形式;要求搭设稳定、牢固。3.8安装电动葫芦或卷扬机:在垂直运输架上安装滑轮组和电动或穿卷扬机的钢丝绳,选择适当位置安装卷扬机。如果是试桩和小型桩孔,也可以用木吊架、木辘轳或人工直接借助粗麻绳作提升工具。地面运土用手推车或翻斗车。3.9安装吊桶、照明、活动盖板、水泵和通风机。
3.9.1在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线。3.9.2井底照明必须用低压电源(36V、100W)、防水带罩的安全灯具。桩口上设围护栏。3.9.3当桩孔深大于20m时,应向井下通风,加强空气对流。必要时输送氧气,防止有毒气体的危害。操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔下人员的情况,互相响应,切实预防安全事故的发生。3.9.4当地下水量不大时,随挖随将泥水用吊桶运出。地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定。应日夜三班抽水,使水位保持稳定。地下水位较高时,应先采用统一降水的措施,再进行开挖。3.9.5桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应掩好安全盖板,防止杂物掉下砸人。无关人员不得靠近桩孔口边。吊运土时,再打开安全盖板。3.10开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带。吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人。吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土。桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下应垂直平顺,修整孔壁。3.11先拆除第一节支第二节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用。如往下孔径缩小,应配备小块模板进行调整。模板上口留出高度为100mm的混凝土浇筑口,接口处应捣固密实。拆模后用混凝土或砌砖堵严,水泥砂浆抹平,拆模强度达到1MPa。3.12浇筑第二节护壁混凝土:混凝土用串桶送来,人工浇筑,人工插捣密实。混凝土可由试验确定掺入早强剂,以加速混凝土的硬化。3.13检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测。3.14逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上。3.15开挖扩底部份:桩底可分为扩底和不扩底两种情况。挖扩底桩应先将扩底部位桩身的圆柱体挖好,再按扩底部位的尺寸、形状自上而下削土扩充成设计图纸的要求;如设计无明确要求,扩底直径一般为1.5~3.0d。扩底部位的变径尺寸为1∶4。3.16检查验收:成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进行全面测定。做好施工记录,办理隐蔽验收手续。3.17吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块,按设计要求一般为70mm(钢筋笼四周,在主筋上每隔3~4m左右设一个 20耳环,作为定位垫块);吊放钢筋笼时,要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁。钢筋笼放到设计位置时,应立即固定。遇有两段钢筋笼连接时,应采用焊接(搭接焊或帮条焊),双面焊接,接头数按50%错开,以确保钢筋位置正确,保护层厚度符合要求。3.18浇筑桩身混凝土:桩身混凝土可使用粒径不大于50mm的石子,坍落度80~100mm,机械搅拌。用溜槽加串桶向桩孔内浇筑混凝土。混凝土的落差大于2m,桩孔深度超过12m时,宜采用混凝土导管浇筑。浇筑混凝土时应连续进行,分层振捣密实。一般第一步宜浇筑到扩底部位的顶面,然后浇筑上部混凝土。分层高度以捣固的工具而定,但不宜大于1.5m。3.19混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在剔除浮浆后,桩顶标高符合设计要求。桩顶上的钢筋插铁一定要保持设计尺寸,垂直插入,并有足够的保护层。3.20冬、雨期施工:3.20.1冬期当温度低于0℃以下浇筑混凝土时,应采取加热保温措施。浇筑的入模温度应由冬施方案确定。在桩顶未达到设计强度50%以前不得受冻。当夏季气温高于30℃,应根据具体情况对混凝土采取缓凝措施。3.20.2雨天不能进行人工挖桩孔的工作。现场必须有排水的措施,严防地面雨水流入桩孔内,致使桩孔塌方。4.1保证项目:4.1.1灌注桩的原材料和混凝土强度必须符合设计要求和施工规范的规定。4.1.2实际浇筑混凝土量,严禁小于计算体积。4.1.3浇筑混凝土后的桩顶标高及浮浆的处理,必须符合设计要求和施工规范的规定。4.2基本项目:4.2.1桩身直径应严格控制。一般不应超过桩长的3‰,且最大不超过50mm。4.2.2孔底虚土厚度不应超过规定。扩底形状、尺寸符合设计要求,桩底应落在持力土层上,持力层土体不应被破坏。4.3允许偏差项目,见表2-9。人工成孔灌注桩允许偏差表2-9项次项目允许偏差(mm)检验方法1钢筋笼主筋间距±10尺量检查
2钢筋笼箍筋间距±20尺量检查3钢筋笼直径±10尺量检查4钢筋笼长度±50尺量检查5桩位中心轴线±10拉线和尺量检查6桩孔垂直度3‰L,且不大于50吊线和尺量检查7桩身直径±10尺量检查8桩底标高±10尺量检查9护壁混凝土厚度±20尺量检查注:L为桩长。5.1已挖好的桩孔必须用木板或脚手板、钢筋网片盖好,防止土块、杂物、人员坠落。严禁用草袋、塑料布虚掩。5.2已挖好的桩孔及时放好钢筋笼,及时浇筑混凝土,间隔时间不得超过4h,以防坍方。有地下水的桩孔应随挖、随检、随放钢筋笼、随时将混凝土灌好,避免地下水浸泡。5.3桩孔上口外圈应做好挡土台,防止灌水及掉土。5.4保护好已成形的钢筋笼,不得扭曲、松动变形。吊入桩孔时,不要碰坏孔壁。串桶应垂直放置,防止因混凝土斜向冲击孔壁,破坏护壁土层,造成夹土。5.5钢筋笼不要被泥浆污染;浇筑混凝土时,在钢筋笼顶部固定牢固,限制钢筋笼上浮。5.6桩孔混凝土浇筑完毕,应复核桩位和桩顶标高。将桩顶的主筋或插铁扶正,用塑料布或草帘围好,防止混凝土发生收缩、干裂。5.7施工过程妥善保护好场地的轴线桩、水准点。不得碾压桩头,弯折钢筋。6.1垂直偏差过大:由于开挖过程未按要求每节核验垂直度,致使挖完以后垂直超偏。每挖完一节,必须根据桩孔口上的轴线吊直、修边、使孔壁圆弧保持上下顺直。6.2孔壁坍塌:因桩位土质不好,或地下水渗出而使孔壁坍塌。开挖前应掌握现场土质情况,错开桩位开挖,缩短每节高度,随时观察土体松动情况,必要时可在坍孔处用砌砖,钢板桩、木板桩封堵;操作进程要紧凑,不留间隔空隙,避免坍孔。6.3孔底残留虚土太多;成孔、修边以后有较多虚土、碎砖,未认真清除。在放钢筋笼前后均应认真检查孔底,清除虚土杂物。必要时用水泥砂浆或混凝土封底。6.4孔底出现积水:当地下水渗出较快或雨水流入,抽排水不及时,就会出现积水。开挖过程中孔底要挖集水坑,及时下泵抽水。如有少量积水,浇筑混凝土时可在首盘采用半干硬性的,大量积水一时又排除困难的情况下,则应用导管水下浇筑混凝土的方法,确保施工质量。6.5桩身混凝土质量差:有缩颈、空洞、夹土等现象。在浇筑混凝土前一定要做好操作技术交底,坚持分层浇筑、分层振捣、连续作业。必要时用铁管、竹杆、钢筋钎人工辅助插捣,以补充机械振捣的不足。6.6钢筋笼扭曲变形:钢筋笼加工制作时点焊不牢,未采取支撑加强钢筋,运输、吊放时产生变形、扭曲。钢筋笼应在专用平台上加工,主筋与箍筋点焊牢固,支撑加固措施要可靠,吊运要竖直,使其平稳地放入桩孔中,保持骨架完好。本工艺标准应具备以下质量记录7.1水泥的出厂合格证及复验证明。7.2钢筋的出厂证明或合格证,以及钢筋试验单抄件。7.3试桩的试压记录。7.4灌注桩的施工记录。7.5混凝土试配申请单和试验室签发的配合比通知单。7.6混凝土试块28d标养抗压强度试验报告。7.7桩位平面示意图。7.8钢筋及桩孔隐蔽验收记录单。
桩基承台施工工艺标准(207-1996)本工艺标准适用于工业与民用建筑中桩基承台梁。2.1材料及主要机具:2.1.1水泥:宜用325号~425号矿渣硅酸盐水泥或普通硅酸盐水泥。2.1.2砂:中砂或粗砂,含泥量不大于5%。水:应用自来水或不含有害物质的洁净水。2.1.3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%。2.1.4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。2.1.5垫块:用1∶3水泥砂浆埋22号大烧丝提前预制成或用塑料卡垫。2.1.6火烧丝:规格18~20号铁丝烧成。2.1.7外加剂、掺合料,根据施工需要通过试验确定。2.1.8主要机具2.1.8.1浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等。2.1.8.2绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等。
2.2作业条件:2.2.1桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录。2.2.2修整桩顶混凝土:桩顶疏松混凝土全部剔完,如桩顶低于设计标高时,须用同级混凝土接高,在达到桩强度的50%以上,再将埋入承台梁内的桩顶部分剔毛、冲净。如桩顶高于设计标高时,应预先剔凿,使桩顶伸入承台梁深度完全符合设计要求。2.2.3桩顶伸入承台梁中的钢筋应符合设计要求,一般不小于30d,钢筋长度不够时,应予以接长。2.2.4对于冻胀土地区,必须按设计要求完成承台梁下防冻胀的处理措施。2.2.5应将槽底虚土、杂物等垃圾清除干净。3.1工艺流程:核对钢筋半成品→钢筋绑扎→预埋管线及铁活→绑好砂浆垫块3.1.1钢筋绑扎工艺流程:确定组装钢模板方案→组装钢模板→模板预检3.1.3混凝土浇筑工艺流程:搅拌混凝土→浇筑→振捣→养护3.2钢筋绑扎:3.2.1核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。3.2.2钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由一端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。3.2.3预埋管线及铁活:预留孔洞位置应正确,桩伸入承台梁的钢筋、承台梁上的柱子、板墙插铁,均应按图纸绑好,扎结牢固(应采用十字扣)或焊牢,其标高、位置、搭接锚固长度等尺寸应准确,不得遗漏或位移。3.2.4受力钢筋搭接接头位置应正确。其接头相互错开,上铁在跨中,下铁应尺量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。所有受力钢筋和箍筋交接处全绑扎,不得跳扣。3.2.5绑砂浆垫块:底部钢筋下的砂浆垫块,一般厚度不小于50mm,间隔1m,侧面的垫块应与钢筋绑牢,不应遗漏。3.3安装模板:3.3.1确定组装钢模板方案:应先制定出承台梁组装钢模板的方案,并经计算确定对拉螺栓的直径、长度、位置和纵横龙骨、连杆点的间距及尺寸,遇有钢模板不符合模数时,可另加木模板补缝。3.3.2安装钢模板:安装组合钢模板,组合钢模板由平面模板、阴、阳角模板拼成。其纵横胁拼接用的U形卡、插销等零件,要求齐全牢固,不松动、不遗漏。3.3.3模板预检:模板安装后,应对断面尺寸、标高、对拉螺栓、连杆支撑等进行预检,均应符合设计图纸和质量标准的要求。3.4混凝土浇筑:3.4.1搅拌:按配合比称出每盘水泥、砂子、石子的重量以及外加剂的用量。操作时要每车过磅,先倒石子接着倒水泥,后倒砂子和加水搅拌。外加剂一般随水加入。第一盘搅拌要执行开盘批准的规定。3.4.2浇筑、桩头、槽底及帮模(木模时)应先浇水润湿。承台梁浇筑混凝土时,应按顺序直接将混凝土倒入模中;如甩槎超过初凝时间,应按施工缝要求处理。若用塔机吊斗直接卸料入模时,其吊斗出料口距操作面高度以30~40cm为宜,并不得集中一处倾倒。3.4.3振捣:应沿承台梁浇筑的顺序方向,采用斜向振捣法,振捣棒与水平面倾角约30°左右。棒头朝前进方向,插棒间距以50cm为宜,防止漏振。振捣时间以混凝土表面翻浆出气泡为准。混凝土表面应随振随按标高线,用木抹子搓平。3.4.4留接槎:纵横接连处及桩顶一般不宜留槎。留槎应在相邻两桩中间的1/3范围内,甩搓处应预先用模板挡好,留成直槎。继续施工时,接槎处混凝土应用水先润湿并浇浆,保证新旧混凝土接合良好;然后用原强度等级混凝土进行浇筑。3.4.5养护:混凝土浇筑后,在常温条件下12h内应覆盖浇水养护,浇水次数以保持混凝土湿润为宜,养护时间不少于七昼夜。3.5冬期施工:3.5.1钢筋焊接宜在室内进行。在室外焊接时,最低气温不宜低于-20℃,且应有防雪挡风措施。焊接后的接头严禁立即碰到冰雪。3.5.2拌制混凝土时,骨料中不得带有冰雪及冰团,拌合时间应比常温规定时间延长50%。
3.5.3基土应进行保温,不得受冻。3.5.4混凝土的养护应按冬施方案执行。混凝土的试块应增加二组,与结构同条件养护。4.1钢筋分项工程:4.1.1保证项目:4.1.1.1钢筋的品种质量,焊条、焊剂的牌号、性能必须符合设计要求和有关标准的规定。进口钢筋焊接前必须进行化学成分检验和焊接试验,符合有关规定后方可焊接。4.1.1.2钢筋表面必须清洁。带有颗粒状或片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规定使用。4.1.1.3钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头设置,必须符合设计要求和施工规范的规定。4.1.1.4焊接接头、焊接制品的机械性能,必须符合钢筋焊接及验收的专门规定。4.1.2基本项目:4.1.2.1绑扎钢筋的缺扣、松扣数量不超过绑扣总数的10%,且不应集中。4.1.2.2弯钩的朝向应正确。绑扎接头应符合施工规范的规定,搭接长度均不小于规定值。4.1.2.3用Ⅰ级钢筋制作的箍筋,其数量符合设计要求,弯钩的角度和平直长度应符合施工规范的规定。4.1.2.4对焊接头无横向裂纹和烧伤,焊包均匀。接头处弯折不大于4°,接头处钢筋轴线位移不得大于0.1d,且不大于2mm。4.1.2.5电弧焊接头焊缝表面平整,无凹陷、焊瘤,接头处无裂纹、气孔、焊渣及咬边。接头处绑条沿接头中心线的纵向位移不得大于0.5d,且不大于3mm;接头处钢筋的轴线位移不大于0.1d,且不大于3mm;焊缝厚度不小于0.05d;焊缝宽度不小于0.1d;焊缝长度不小于0.5d;接头处弯折不大于4°。4.1.3允许偏差项目,见表2-10。4.2模板分项工程:4.2.1保证项目:4.2.1.1模板及其支架必须具有足够的强度、刚度和稳定性,其支架的支承部分有足够的支承面积。4.2.1.2模板安装在基土上,基土必须坚实并有排水措施。4.2.2基本项目:4.2.2.1模板接缝处接缝的最大宽度不应大于1.5mm。4.2.2.2模板与混凝土的接触面应清理干净,并采取防止粘结措施。粘浆和漏涂隔离剂面积累计不大于1000cm2。4.2.3允许偏差项目,见表2-11。桩承台钢筋安装及预埋件位置允许偏差表2-10项次项目允许偏差(mm)检查方法1骨架的宽度、高度±5尺量检查2骨架的长度±10尺量检查焊接±10尺量连续三档绑扎±20取其最大值间距±10尺量两端,中间各排距±5一号取其最大值5钢筋弯起点位移20尺量检查中心线位移5水平高差+3-07受力钢筋保护层基础±10尺量检查桩承台模板安装和预埋件允许偏差表2-11项次项目允许偏差(mm)检验方法1轴线位移5尺量检查2标高±5用水准仪或拉线检查3截面尺寸±10尺量检查4相邻两板表面高低差2用直尺和尺量检查5表面平整度5用2m靠尺和塞尺检查6预埋钢板中心线位移3拉线和尺量检查7预埋管预留孔中心线位移3拉线和尺量检查中心线位移2外露长度+100中心线位移10截面内部尺寸+100
4.3混凝土分项工程:4.3.1保证项目:4.3.1.1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。4.3.1.2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范的规定。4.3.1.3评定混凝土强度的试块,必须按混凝土强度检验评定标准(GBJ107?7)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。4.3.1.4对设计不允许有裂缝的结构,严禁出现裂缝;设计允许出现裂缝的结构,其裂缝宽度必须符合设计要求。4.3.2基本项目:4.3.2.1混凝土应振捣密实,蜂窝面积一处不大于200cm2,累计不大于400cm2,无孔洞。4.3.2.2任何一根主筋均不得有漏筋。4.3.2.3无缝隙无夹渣层。4.3.3允许偏差项目,见表2-12。桩承台混凝土工程允许编差表2-12项次项目允许偏差(mm)检验方法1轴线位移10尺量检查2标高±10用水准仪或拉线尺量检查3截面尺寸+15,-10尺量检查4表面平整度8用2m靠尺和塞尺检查5预埋钢板中心线偏移10尺量检查6预埋螺栓中心线偏移5尺量检查7预留管,预留孔中心线偏移5尺量检查8预留洞中心线偏移15尺量检查5.1安装模板和浇筑混凝土时,应注意保护钢筋,不得攀踩钢筋。5.2钢筋的混凝土保护层厚度一般不小于50mm。其钢筋垫块不得遗漏。5.3冬期施工应覆盖保温材料,防止混凝土受冻。5.4拆模时应避免重撬、硬砸,以免损伤混凝土和钢模板。6.1蜂窝、露筋:由于模板拼接不严,混凝土漏浆造成蜂窝;振捣不按工艺操作,造成振捣不密实而露筋。6.2缺棱、掉角,配合比不准,搅拌不均匀或拆模过早,养护不够,都会导致混凝土棱角损伤。6.3偏差过大:模板支撑、卡子、拉杆间距过大或不牢固;混凝土局部浇筑过高或振捣时间过长,都会造成混凝土胀肚、错台、倾斜等缺陷。6.4插铁钢筋位移:插铁固定不牢固,振捣棒或塔吊料斗碰撞钢筋,致使钢筋位移。6.5对于地震设防区,当承台梁采用支模浇筑时,承台梁侧面应按设计要求回填土并夯实。本工艺标准应具备以下质量记录7.1水泥的出厂证明及复验证明。7.2钢筋的出厂证明或合格证,以及钢筋验收单抄件。7.3钢筋隐蔽验收记录。7.4模板标高、尺寸的预检记录。7.5钢筋焊接接头拉伸试验报告。7.6结构用混凝土应有试配申请单和试验室签发的配合比通知单。7.7混凝土试块28d标养抗压强度试验报告。商品混凝土应有出厂合格证。设备基础施工工艺标准(208-1996)本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。^2.1材料及主要机具:2.1.1水泥:宜325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。2.1.2砂:中、粗砂,含泥量不大于5%。2.1.3石子:卵石或碎石,粒径0.5~3.2cm,含泥量不大于2%。2.1.4水:应用自来水或不含有害物质的洁净水。2.1.5外加剂、掺合料:其品种及掺量。应根据需要,通过试验确定
2.1.6主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。2.2作业条件:2.2.1基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。2.2.2安装的模板已经过检查,符合设计要求,并办完预检手续。2.2.3在槽帮上、墙面或模板上做好混凝土上平的标记。较大型基础或阶梯型基础,应设水平桩或弹上线。2.2.4埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。2.2.5由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。同时准备好混凝土试模。3.1工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护3.2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得存有积水。清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。3.3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。3.4混凝土的浇筑:3.4.1混凝土的下料口距离所浇筑的混凝土的表面高度不得超过2m,如自由倾落超过2m时,应采用串桶或溜槽。3.4.2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。3.4.3用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时,应插入下层5cm,以消除两层间的接缝。平板振捣器的移动间距,应能保证振捣器的平板覆盖已振捣的边缘。3.4.4混凝土不能连续进行浇筑时,如果超过2h以上,应按设计要求和施工规范的规定留置施工缝。3.4.5浇筑混凝土时,应经常注意观察模板、支架、螺栓、管道和预留孔洞、预埋件有无走动情况,当发现有变形或位移时,应立即停止浇筑,并及时修整和加固模板,完全处理好后,再继续浇筑混凝土。3.4.6混凝土振捣密实后,表面应用木杠刮平,木抹子搓平。3.4.7混凝土的养护:混凝土浇筑搓平后,应在12h左右加以覆盖和洒水,浇水的次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜。3.4.8雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效地措施,确保混凝土的质量,否则不得任意施工。4.1保证项目:4.1.1混凝土所用的水泥、骨料、水、外加剂等必须符合施工规范和有关标准的规定。4.1.2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定。4.1.3评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ107?7)的规定取样、制作、养护和试验,其强度必须符合施工规范的规定。4.2基本项目:4.2.1混凝土应振捣密实。蜂窝面积一处不大于400cm2,,累计不大于800cm2,无孔洞。4.2.2无缝隙无夹渣层。4.2.3基础表面有坡度时,坡度应正确,无倒坡现象。4.3允许偏差项目,见表2-13。5.1要保证钢筋、预埋件、预埋螺栓、孔洞和线管的位置正确,不得撞碰。5.2不得用重物冲击模板,不准在吊帮的模板上支搭脚手板,保证模板的牢固和严密。5.3侧面模板应在混凝土强度能保证其棱角不因拆模,而受损坏时,方可拆模。5.4在已浇筑的混凝土强度达到1.2MPa以上时,方可在其上来往行走和进行上部施工。5.5在混凝土运输时,应保护好设备管线、门口预留孔洞,不得碰撞损坏。5.6较大的设备基础超过相邻建筑物基础深度时,应有妥善的保护措施或方案。5.7基础内应根据设计要求预留孔洞,安装螺栓、预埋件均不得遗漏。以避免后剔凿基础混凝土。5.8夜间施工时,应合理安排施工顺序,要配备足够的照明,防止混凝土配合比过磅
混凝土设备基础允许偏差表2-13项次项目允许偏差(mm)检验方法1坐标位移(纵横轴线)±20用经纬仪或拉线尺量检查2不同平面的标高+0-20用水准仪或拉线尺量检查平面外形尺寸±20尺量检查3凸台上平面外形尺寸+0-20尺量检查凹穴尺寸+20-0尺量检查每米5用水准仪或水平尺全条10和楔形塞尺检查每米5用经纬仪或吊线坠全高10和尺量检查标高(顶部)+20-0在根部或顶端用水准仪中心距±2或拉线尺量检查中心线位移±10尺量纵横两个方向检查7预埋地脚螺栓孔深度尺寸+20,-0尺量检查孔铝垂线10吊线或尺量检查标高+20-0中心线位移±5带螺纹孔锚板平整度2带槽锚板平整度5不准,防止碰撞各种管线、模板、预埋件等及现场设施等。5.9冬期施工时,混凝土表面应覆盖保温材料,防止混凝土受冻。6.1混凝土不密实:由于下料过厚,振捣不实或漏振、吊帮模板根部砂浆涌出等原因,造成蜂窝、麻面或孔洞;拆模过早,混凝土浆粘在模板上,也会造成麻面。6.2混凝土表面不平、标高不准、尺寸增大:由于水平标志线或小木橛不准,操作时未认真找平,混凝土多铺过厚、少铺过薄等原因造成。6.3基础轴线位移,螺栓孔洞,隔板位移:主要是预埋件固定措施不当,或浇筑混凝土时碰撞、振捣棒插入不准而造成。6.4露筋:钢筋的垫块漏放或位移,钢筋紧贴模板或振捣不实、漏振,均会造成露筋。6.5缝隙夹渣:施工缝处混凝土结合不好有杂物,主要是未认真清理施工缝所致。6.6不规则裂缝:基础过大,内部由于水化热产生温度应力,上下层混凝土结合不好,养护不够,或过早拆模等原因造成。本工艺标准应具备以下质量记录7.1水泥的出厂证明及复验证明。7.2模板的标高、轴线、尺寸和预检记录。7.3混凝土应有试配申请单和试验室签发的配合比通知单。7.4混凝土试块28d标养抗压强度试验报告。商品混凝土应有出厂合格证。7.3预埋件、螺栓、锚板等的产品合格证。素混凝土基础施工工艺标准(209-1996)本工艺标准适用于工业与民用建筑中素混凝土基础。2.1材料及主要机具:2.1.1水泥:宜用325号~425号硅酸盐水泥、矿渣硅酸盐水泥和普通硅酸盐水泥。2.1.2砂:中砂或粗砂,含泥量不大于5%。2.1.3石子:卵石或碎石,粒径5~32mm,含泥量不大于2%,且无杂物。2.1.4水:应用自来水或不含有害物质的洁净水。2.1.5外加剂、掺合料:其品种及掺量,应根据需要通过试验确定。
2.1.6主要机具:搅拌机、磅秤、手推车或翻斗车、铁锹(平头和尖头)、振捣器(插入式和平板式)、刮杠、木抹子、胶皮管、串桶或溜槽等。2.2作业条件:2.2.1基础轴线尺寸、基底标高和地质情况均经过检查,并应办完隐检手续。2.2.2安装的模板已经过检查,符合设计要求,办完预检。2.2.3在槽帮、墙面或模板上做好混凝土上平的标志,大面积浇筑的基础每隔3m左右钉上水平桩。2.2.4埋在垫层中的暖卫、电气等各种管线均已安装完毕,并经过有关方面验收。2.2.5校核混凝土配合比,检查后台磅秤,进行技术交底。准备好混凝土试模3.1工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护3.2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。对于干燥土应用水润湿,表面不得留有积水。在支模的板内清除垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。3.3混凝土拌制:后台要认真按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)。严格控制用水量,搅拌要均匀,最短时间不少于90s。3.4混凝土的浇筑3.4.1混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m。如自由倾落超过2m时,应采用串桶或溜槽。3.4.2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大不超过50cm。3.4.3用插入式振捣器应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不大于振捣棒作用半径的1.5倍。振捣上一层时应插入下层5cm,以清除两层间的接缝。平板振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘。3.4.4混凝土不能连续浇筑时,一般超过2h,应按施工缝处理。3.4.5浇筑混凝土时,应经常注意观察模板、支架、管道和预留孔、预埋件有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑。3.4.6混凝土振捣密实后,表面应用木抹子搓平。3.4.7混凝土的养护:混凝土浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于7昼夜。3.4.8雨、冬期施工时,露天浇筑混凝土应编制季节性施工方案,采取有效措施,确保混凝土的质量。4.1保证项目:4.1.1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范和有关标准的规定。4.1.2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的规定。4.1.3评定混凝土强度的试块,必须按《混凝土强度检验评定标准》(GBJ107?7)的规定取样、制作、养护和试验。其强度必须符合施工规范的规定。4.1.4对设计不允许有裂缝的结构,严禁出现裂缝;设计允许出现裂缝的结构,其裂缝宽度必须符合设计要求。4.2基础项目:4.2.1混凝土应振捣密实,蜂窝面积一处不大于200cm2,累计不大于400cm2,无孔洞。4.2.2无缝隙无夹渣层。4.3允许偏差项目,见表2-14。素混凝土基础允许偏差表2-14项次项目允许偏差(mm)检验方法1标高±10用水准仪或拉线尺量检查2表面平整度8用2m靠尺和楔形塞尺检查3基础轴线位移15用经纬仪或拉线尺量检查4基础截面尺寸+15-10尺量检查5预留洞中心线位移5尺量检查5.1在混凝土强度能保证其表面及棱角不因拆除模板而损坏时,方可拆除侧面模板。5.2在已浇筑的混凝土强度达到1.2MPa以后,方可在其上来往行人和进行上部施工。5.3在施工中,应保护好暖卫、电气暗管以及预留洞口,不得碰撞。5.4基础内应根据设计要求预留孔洞或安置螺栓和预埋件,以避免后凿混凝土。5.5冬期施工混凝土表面应覆盖保温材料,防止混凝土受冻。6.1混凝土不密实,有蜂窝麻面:主要由于振捣不好、漏振、配合比不准或模板缝隙漏浆等原因造成。
6.2表面不平、标高不准、尺寸增大:由于水平标志的线或木橛不准,操作时未认真找平,或模板支撑不牢等原因造成。6.3缝隙夹渣:施工缝处混凝土结合不好,有杂物。主要是未认真清理而造成。6.4不规则裂缝:基础过长而收缩,上下层混凝土结合不好,养护不够,或拆模过早而造成。本工艺标准应具备以下质量记录7.1水泥的出厂证明及复验证明。7.2模板的标高、轴线、尺寸的预检记录。7.3结构用混凝土应有试配申请单和试验室签发的配合比通知单。7.3混凝土试块28d标养抗压强度试验报告。商品混凝土应有出厂合格证。'
您可能关注的文档
- 微型桩施工工艺标准
- 屋面架空隔热层施工工艺标准
- 承台钢筋绑扎施工工艺标准
- 本工艺标准适用于建筑工程地下沥青油毡卷材
- 钢结构工程钢结构手工电弧焊焊接工艺标准
- 高强度螺栓连接施工工艺标准
- 降水与排水施工工艺标准
- 三辊轴机组铺筑水泥混凝土路面施工工艺标准
- 定型大钢模板加工施工工艺标准.doc
- 变电站砖砌电缆沟施工工艺标准_secret
- 室内塑料排水管道安装施工工艺标准
- 安装公司支、吊架制作安装工艺标准
- 一般刷(喷)浆工程施工工艺标准
- [基础科学]配变台区安装工艺标准试行
- (9)承台钢筋绑扎施工工艺标准
- 0011地基与基础工程-人工成孔灌注桩施工工艺标准
- 通风机安装施工工艺标准
- 定型大钢模板加工施工工艺标准
