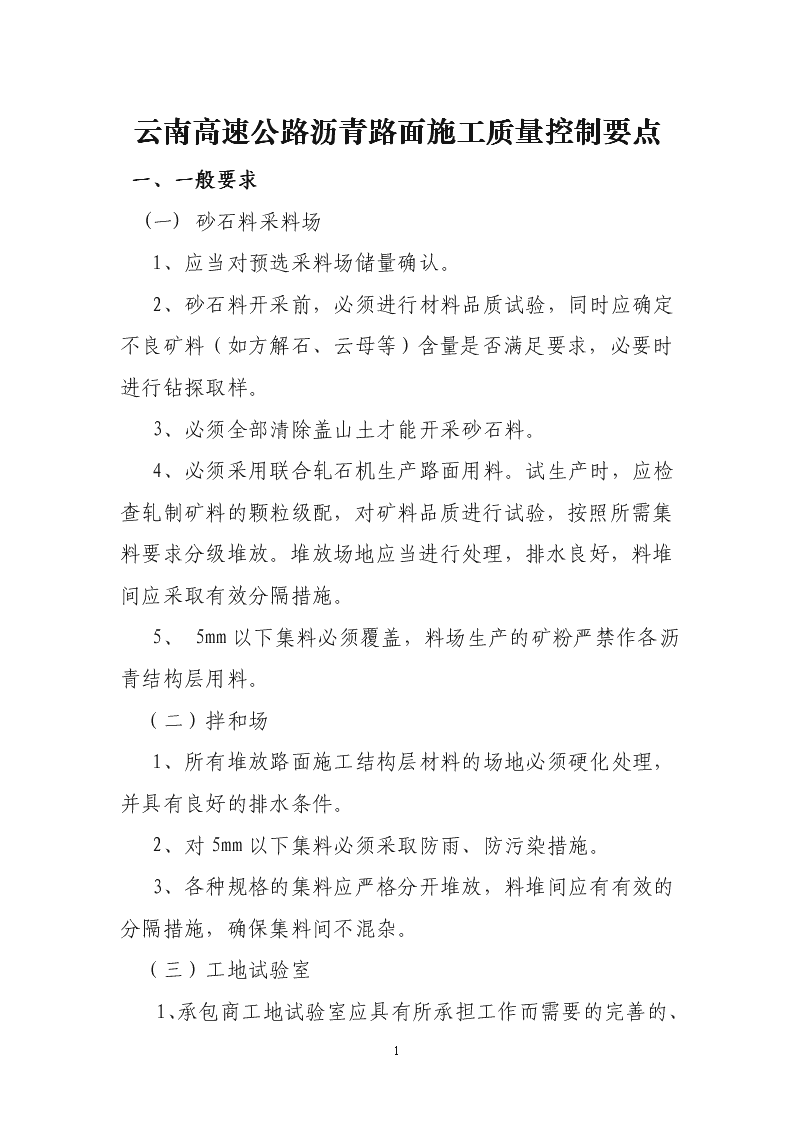

'云南高速公路沥青路面施工质量控制要点一、一般要求(一)砂石料采料场1、应当对预选采料场储量确认。2、砂石料开采前,必须进行材料品质试验,同时应确定不良矿料(如方解石、云母等)含量是否满足要求,必要时进行钻探取样。3、必须全部清除盖山土才能开采砂石料。4、必须采用联合轧石机生产路面用料。试生产时,应检查轧制矿料的颗粒级配,对矿料品质进行试验,按照所需集料要求分级堆放。堆放场地应当进行处理,排水良好,料堆间应采取有效分隔措施。5、5mm以下集料必须覆盖,料场生产的矿粉严禁作各沥青结构层用料。(二)拌和场1、所有堆放路面施工结构层材料的场地必须硬化处理,并具有良好的排水条件。2、对5mm以下集料必须采取防雨、防污染措施。3、各种规格的集料应严格分开堆放,料堆间应有有效的分隔措施,确保集料间不混杂。(三)工地试验室1、承包商工地试验室应具有所承担工作而需要的14

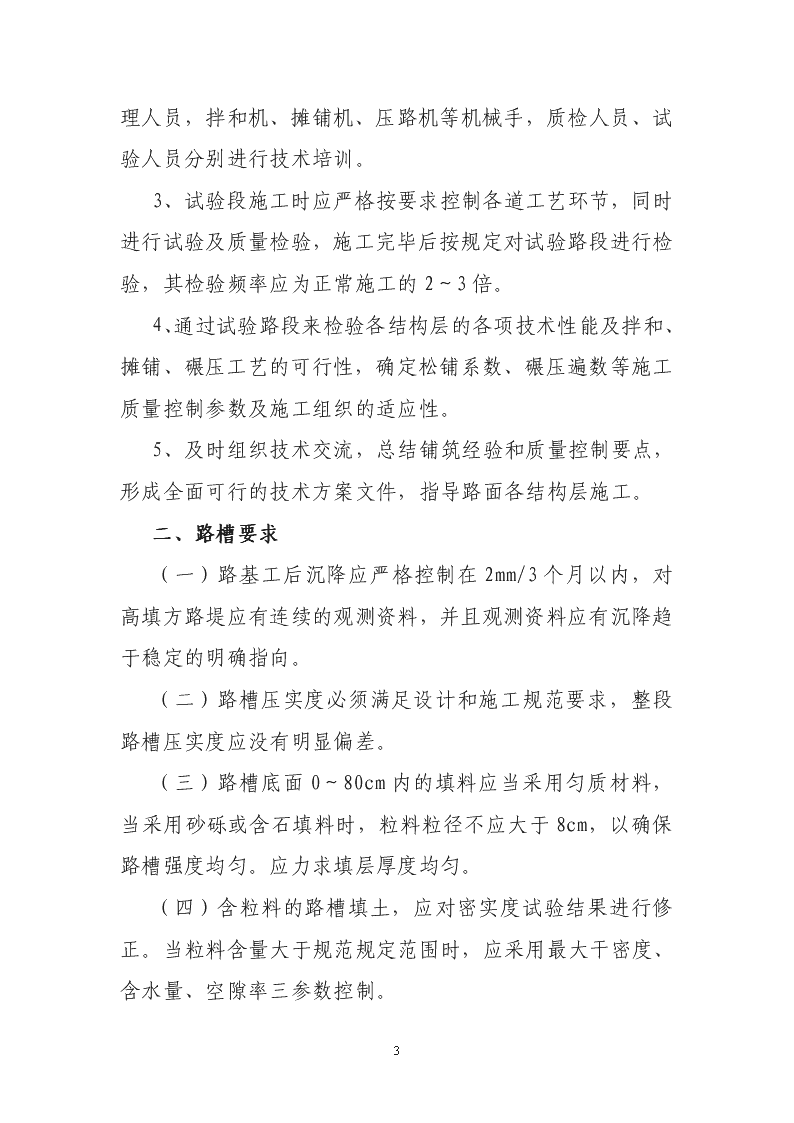

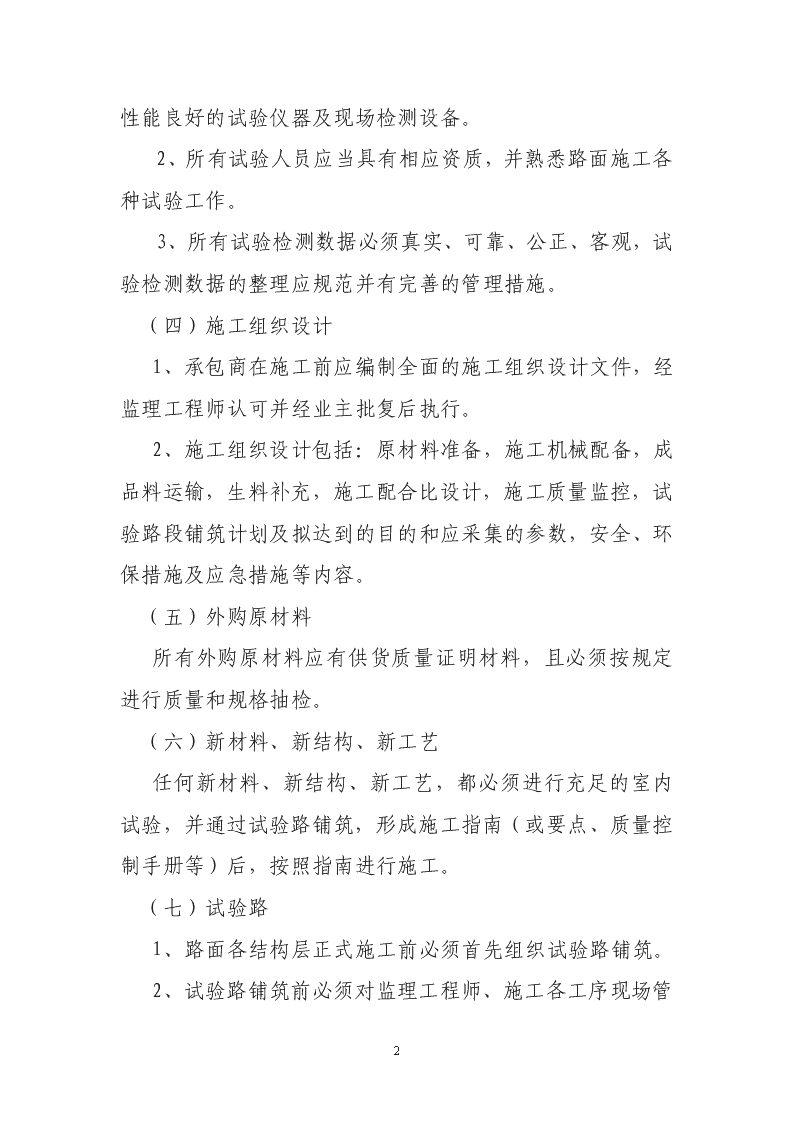

完善的、性能良好的试验仪器及现场检测设备。2、所有试验人员应当具有相应资质,并熟悉路面施工各种试验工作。3、所有试验检测数据必须真实、可靠、公正、客观,试验检测数据的整理应规范并有完善的管理措施。(四)施工组织设计1、承包商在施工前应编制全面的施工组织设计文件,经监理工程师认可并经业主批复后执行。2、施工组织设计包括:原材料准备,施工机械配备,成品料运输,生料补充,施工配合比设计,施工质量监控,试验路段铺筑计划及拟达到的目的和应采集的参数,安全、环保措施及应急措施等内容。(五)外购原材料所有外购原材料应有供货质量证明材料,且必须按规定进行质量和规格抽检。(六)新材料、新结构、新工艺任何新材料、新结构、新工艺,都必须进行充足的室内试验,并通过试验路铺筑,形成施工指南(或要点、质量控制手册等)后,按照指南进行施工。(七)试验路1、路面各结构层正式施工前必须首先组织试验路铺筑。2、14
试验路铺筑前必须对监理工程师、施工各工序现场管理人员,拌和机、摊铺机、压路机等机械手,质检人员、试验人员分别进行技术培训。3、试验段施工时应严格按要求控制各道工艺环节,同时进行试验及质量检验,施工完毕后按规定对试验路段进行检验,其检验频率应为正常施工的2~3倍。4、通过试验路段来检验各结构层的各项技术性能及拌和、摊铺、碾压工艺的可行性,确定松铺系数、碾压遍数等施工质量控制参数及施工组织的适应性。5、及时组织技术交流,总结铺筑经验和质量控制要点,形成全面可行的技术方案文件,指导路面各结构层施工。二、路槽要求(一)路基工后沉降应严格控制在2mm/3个月以内,对高填方路堤应有连续的观测资料,并且观测资料应有沉降趋于稳定的明确指向。(二)路槽压实度必须满足设计和施工规范要求,整段路槽压实度应没有明显偏差。(三)路槽底面0~80cm内的填料应当采用匀质材料,当采用砂砾或含石填料时,粒料粒径不应大于8cm,以确保路槽强度均匀。应力求填层厚度均匀。(四)含粒料的路槽填土,应对密实度试验结果进行修正。当粒料含量大于规范规定范围时,应采用最大干密度、含水量、空隙率三参数控制。14
(五)铺筑路面结构层前,应对路槽重新整修,路槽的密实情况必须使用重型压路机进行碾压检验,表观应无明显压痕,且没有弹簧和推移。(六)不能达到强度要求的局部段落,应采取路槽补强措施,可采用粒料换填或水泥或石灰稳定土,地下水位较高或排水不良时,应采用稳定土补强。补强范围应以测点弯沉值确定,前后段落不应小于测点间距的1/2。(七)路槽几何尺寸应当满足设计要求。路槽横坡应满足设计要求,路槽平整度应当严格控制在2cm/3m范围内。(八)路槽应具有完备的表面水排除设施,避免下雨积水浸泡路床。在挖方段落和低于临界高度的填方段落应设置间距约10m的横向盲沟。地下水丰富的挖方段落,还应设置纵向盲沟。三、级配碎石基层(底基层)施工(一)原材料1、级配碎石必须采用石灰岩轧制的碎石和石屑组配而成。最大粒径应控制在31.5mm以内。2、应建立不同料源、不同规格集料进场验收制度。对每种不同规格的集料应有颗粒组成要求,即对每种规格的集料,要确定3~4个筛孔的通过量和超尺寸颗粒的含量要求,每个筛孔通过量的允许误差为粗集料±7%~12%,细集料±5%~7%。14
3、不同料源、不同粒级的集料应分别堆放,严格分隔,料堆应有明显标识。要求集料堆放时,应在预定面积上逐层往上平放,以保持同一粒级的均匀性。(二)材料试验1、级配碎石施工前,应按照设计或规范要求进行材料试验。应按照四分法逐步缩分抽取有代表性的试验,严禁在料堆表面取样。2、施工过程中如原材料发生变化,则必须先在试验室重新进行材料的标准试验。3、配合比设计时,应进行级配上、下偏差的混合料试验。(三)场地必须根据生产量确定拌和料闷料场地大小,至少应有3个以上闷料场地,每个闷料场地都应事先平整、碾压并作硬化处理。所有闷料堆必须覆盖,减少含水量变化。(四)拌和设备1、拌和设备产量应大于500吨/小时。2、拌和设备下料斗不应少于5个,可以放5种不同粒级的集料。3、料斗之间必须用足够高度的隔板分隔,下料斗的上口宽度应明显大于装载机料斗宽度。(五)摊铺设备1、摊铺机应14
具有高度自动调节系统。水泥粒料摊铺机在摊铺水稳碎石时,一般配置的工作装置有螺旋布料器(或刮板)、计量门、整平板,还包括压实设备。2、摊铺机应具有良好的控制集料离析的性能。3、25cm以下铺筑厚度,摊铺机功率不宜小于120Kw;25cm以上铺筑厚度,摊铺机功率不宜小于130Kw。(六)压实设备1、至少须配备自重12~15吨压路机2台,自重20吨以上振动压路机2台,胶轮压路机2台。2、铺筑厚度大于25cm,振动压路机自重应大于32吨。(七)拌和与运输1、级配碎石混合料必须在中心站用机械进行拌和,严禁使用路拌法。级配料拌和后,应至少闷料48小时。严禁在路基上闷料。2、气温较高、运距较远,应加盖毡布,防止水分过分损失。(八)摊铺1、摊铺前应对路槽适当洒水湿润。2、摊铺机的布料螺旋器应有三分之二埋入混合料中。摊铺机后应有专人负责消除粗细集料离析现象。严禁将边缘的粗集料洒布在已经摊铺的集料上。(九)碾压1、碾压时应采用稳压→开始轻振动碾压→重型振动碾压14
→胶轮稳压的作业工序。2、压路机在稳压时必须原路返回。严禁压路机在己完成的或正在碾压的路段上调头或急刹车。(十)交通管制级配碎石层上应禁止开放交通。四、水泥稳定层施工(一)材料要求1、水泥稳定碎石应用石灰岩轧制的碎石和石屑组配而成,颗粒的最大粒径不应超过31.5mm。2、对所用的碎石或砾石,应预先筛分成5个不同粒级,然后配合,使颗粒组成符合骨架密实型级配要求。3、普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥都可用于稳定碎石,但应选用初凝时间3h以上和终凝时间较长(宜在6h以上)的水泥。水泥剂量控制在3~5%之间。必要时,应首先改善集料的级配,然后用水泥稳定。(二)材料试验1、进行配合比设计时,应当进行级配及水泥剂量的上、下偏差混合料试验。2、除规范规定的试验外,应对混合料增加间接抗拉强度试验。3、为控制水泥稳定粒料从加水拌和到碾压终了之间的延迟时间,14
在一定范围内避免过大的强度损失,要求拌制水稳混合料时加入缓凝剂(水剂),以达到延长水泥的终凝时间在8小时左右,剂量以试验室试验确定。(三)场地、拌和、摊铺、碾压 场地、拌和、摊铺、碾压要求与级配碎石相同。铺筑厚度大于25cm,采用两层铺筑时,第一层铺筑碾压完备后,应用专用设备进行拉毛,并洒布适量水泥浆。采用连续铺筑时,两层铺筑的时间不得大于水泥终凝时间;采用间断铺筑时,第一层养生时间应大于7天。(四)水泥稳定基层施工应注意平整度控制,确保后续沥青面层平整度在预期控制范围内。(五)养生与交通管制1、水泥稳定基层碾压完成并经压实度检查合格后,应立即开始养生。养生可以采用乳化沥青,还可采取在碾压结束后1~3小时开始铺筑乳化沥青稀浆下封层,以防止基层干缩开裂,同时保护基层免遭施工车辆破坏。2、基层施工完毕不能立即铺筑乳化沥青稀浆封层时,宜采用潮湿的草席覆盖养生,严禁用湿粘性土覆盖。3、养生结束,必须清除干净覆盖物。在养生期间未采用覆盖措施的水泥稳定碎石层,除洒水车外,应封闭交通。铺筑乳化沥青稀浆封层养生,应水稳层7天以后方能开放交通。(六)对于水泥稳定层出现的干缩、温缩裂缝,应采取相应的措施进行处置。14
五、沥青面层施工(一)材料1、沥青材料必须有原厂质量合格证和出厂检验单。拌和场对每批到场沥青均应取样检验。拌和场取样检验后应签发验收单,记录沥青来源、标号、数量、到货日期、发票号码、存放地点、检验品质以及使用沥青的路段等;沥青品质检验的各项指标应符合设计和规范要求;每批沥青检验后应留不少于4kg的料样备查。2、不同来源不同标号的沥青应分开存放,严禁混杂。已加工的沥青在拌和站内存放时间不得超过15天,存放温度不应高于130℃。桶装和袋装沥青贮存和运输应注意防止水份、泥土进入沥青。3、搅拌设备一级除尘器的粉尘不宜使用,必须使用时,0.075以下的粉料不得超过填料总量的25%。(二)试验应按照设计或规范要求进行材料试验,并验证设计提供的目标配合比。进行配合比设计时,应进行级配及沥青剂量的上、下偏差混合料试验。(三)拌和设备1、沥青混合料拌和设备单台生产量应大于200吨/小时,每生产班组拌和设备生产总量应大于400吨/小时。2、拌和机冷料仓要求有5个或以上,且14
冷料仓间必须有足够高度的分隔板;热料仓的分级筛应有5个或以上。(四)摊铺设备1、摊铺机必须有足够的预压实功能,初压密实度应大于85%。摊铺机功率应当大于130KW。2、熨平板不得有任何瑕疵,预热温度应能达85℃以上。(五)压实设备1、至少须配备自重8~12吨压路机2台,自重16吨以上双钢轮双振动压路机3台,自重16吨胶轮压路机3台。2、振动压路机线压力不宜小于350N/cm,频率范围宜为40~55Hz,振幅范围宜为0.3~0.5mm。3、应首选振动压路机。(六)拌和1、成品料生产质量应满足:沥青含量偏差≤±0.3%,矿粉含量偏差≤±1%,0.075mm<粒径≤2.36mm的集料级配偏差≤±6%,粒径≥4.75mm的集料级配偏差≤±7%,混合料温度偏差≤5℃,混合料残余含水量≤0.1%。2、生产前必须进行:矿料、粉料、沥青秤的标定,冷料给料系统的标定,计量控制系统的调试,生产配合比的调试,搅拌设备生产能力的调试。3、生产配合比调试应按以下步骤进行:冷集料的级配调试→热集料的级配调试→进行混合料的组成分析和马歇尔试验以确定最佳沥青用量→确定生产配合比→14
铺筑试验路段对确定的生产配合比进行验证。4、应经常检查热料筛分装置是否过载,筛网是否堵塞或有破洞,发现筛面上物料堆积过高应停机调整。5、热料仓供料失衡而需改变冷料仓流量时,应逐渐调节,严禁突然加大某一料仓供料,否则将严重影响集料级配。6、要求每天开机待工作稳定后,连续输出2小时的称量数据,分析其系统误差和随机误差。发现超出规定要求,应及时检查系统工作,分析原因,予以排除。7、向卡车卸料,不得向车槽中央卸料,而应先向车槽前部卸料,再向尾部卸料,最后在中央卸料。8、对于成品料及原材料的检验必须满足设计或规范规定的频率,成品料质量的管理应采用动态质量管理方法。(七)运输1、为减少摊铺机前频繁换车卸料,应采用载质量大于15t的大型自卸汽车运送沥青混合料到摊铺现场。2、为避免现场供料不足造成摊铺机停工,拌和设备成品贮料仓应贮存有足够的混合料,并在摊铺机前常保持有3车沥青混合料待卸。3、严禁用石油衍生剂作运料车底板的涂料。4、必须用防雨篷布覆盖运输车内的沥青混合料,保持混合料的温度和防雨。(八)摊铺14
1、应根据拌和、运输设备的生产能力并结合路幅宽度来选择一次摊铺的宽度。2、采用两台摊铺机梯队施工时,应控制混合料温度,避免形成冷接缝。3、多层式沥青混合料,两层之间无论何时施工均应浇洒粘层油。4、混合料的摊铺温度必须满足设计或规范要求。5、摊铺中,搅拌设备出现故障等原因使摊铺中断,应立即使摊铺机前移,保证已摊铺的路面碾压连续。但需保留1m~1.2m不碾压,待故障消除恢复生产后,铲除未碾压部分后继续进行摊铺。6、摊铺机工作速度一般在2~10m/min范围内选取。为使摊铺层有足够的密实度和平整度,下面层摊铺速度可稍快,为6~10m/min,上面层摊铺速度较慢,最大不应大于6m/min,对于薄层罩面,则应更慢。7、摊铺过程中应进行松铺厚度的调整(初始阶段)和检测、摊铺温度的检测、松铺层纵横向高程的监测、松铺层平整度的监测。(十)碾压1、碾压要求专人负责,开工前对压路机司机进行培训交底。正式开铺前压路机应做好碾压前的各项准备工作,严禁压路机在新铺沥青路面上停车、加油、加水。碾压前应确定14
合理的碾压温度,选择合理的振频和振幅,并在试铺时确定。2、应及时检查温度、平整度、路拱、压实度,发现缺陷应及时采取补救措施予以修正。3、初压(稳压)用8~10T的双钢轮压路机,前进时(关闭振动装置)以2~2.5Km/h速度碾压,对于单驱动轮压路机,碾压时必须驱动轮在前。4、复压用10~12T双驱双振压路机,以3~5Km/h速度碾压,再用20~26T的胶轮压路机,以4~5Km/h速度碾压。5、终压阶段宜用20~26T的胶轮压路机配合10T左右的双钢轮大宽度压路机以4~5Km/h速度碾压。6、不同的混合料有不同的碾压温度和碾压遍数,具体碾压参数应参照铺筑试验段的结果确定。7、必须遵循先静压后振动碾压,最后再静压的原则;初压、复压和终压的回程不准在相同的断面处,前后相距不少于lm。压路机的碾压作业长度应与摊铺机速度相平衡,随摊铺机向前推进;8、碾压中,应确保压路机滚轮湿润,避免粘附沥青混合料。可采用间歇喷水,但应防止用水量过大,以免使混合料表面冷却。9、严禁压路机在新铺混合料上转向、调头、左右移动位置或突然刹车及从刚碾压完毕的路段进出。14
当天碾压完成尚未冷却的沥青混合料面层上不得停放一切施工设备(包括临时停放压路机)。14'
