• 227.00 KB
  • 15页

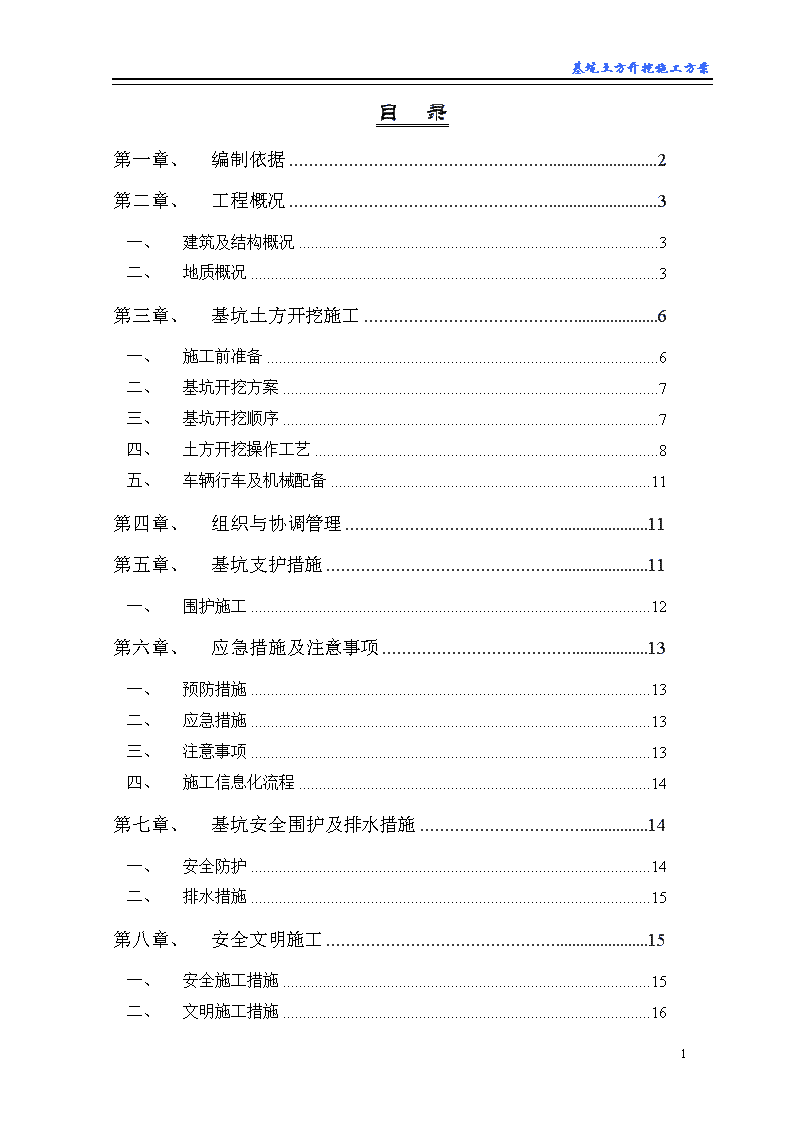

高法基坑开挖施工方案(1)

  • 15页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。
'羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃蒂袂膈膂薄蚅肄芁蚆袀罿芀莆蚃袅艿蒈衿芄芈蚁蚁膀芈螃羇肆芇蒂螀羂芆薅羅袈芅蚇螈膇莄莇羃肃莃葿螆罿莂薁羂袅莂螄螅芃莁蒃蚇腿莀薆袃肅荿蚈蚆羁莈莈袁袇蒇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅蒄袈羄蒄薆螁节蒃虿羆膈蒂螁蝿肄蒁蒁羄羀肈薃螇袆膇蚅羃膅膆莅螅膁膅薇羁肇膄蚀袄羃膄螂蚇节膃甘肃省高级人民法院办公及审判综合楼工程基坑土方开挖施工方案高法项目部2011年8月10 基坑土方开挖施工方案目录第一章、编制依据2第二章、工程概况3一、建筑及结构概况3二、地质概况3第三章、基坑土方开挖施工6一、施工前准备6二、基坑开挖方案7三、基坑开挖顺序7四、土方开挖操作工艺8五、车辆行车及机械配备11第四章、组织与协调管理11第五章、基坑支护措施11一、围护施工12第六章、应急措施及注意事项13一、预防措施13二、应急措施13三、注意事项13四、施工信息化流程14第七章、基坑安全围护及排水措施14一、安全防护14二、排水措施15第八章、安全文明施工15一、安全施工措施15二、文明施工措施1614 基坑土方开挖施工方案第一章、编制依据1、甘肃省建筑设计研究院提供的“甘肃省高级人民法院办公及审判综合楼工程施工图”。2、甘肃省高级人民法院办公及审判综合楼工程施工图招标及答疑文件。3、国家现行建筑施工规范、规程和技术标准。4、《中华人民共和国建筑法》;5、《中华人民共和国安全生产法》;6、《建设工程安全全生产管理条例》;7、《建筑施工安全检查标准》;8、《建筑地基基础工程施工质量验收规范》GB50202-2002;9、《建筑工程施工质量验收统一标准》GB50300-2001;10、《建筑边坡工程技术规范》GB50330-2002;11、《建筑基坑支护技术规程》JGJ120-99;12、《基坑土钉支护技术规程》CECS96:97;13、施工现场踏勘情况。14、我单位同类工程的施工经验。15、我单位对本工程部署和管理目标。16、我单位的技术力量、机械设备条件。17、国家及甘肃省现行有关工程施工的规定和文件。14 基坑土方开挖施工方案第一章、工程概况一、建筑及结构概况1、工程名称:甘肃省高级人民法院办公及审判综合楼工程施工图2、建设单位:甘肃省高级人民法院。3、建设地点:建设地点位于兰州市安宁区,交通较为便利。项目甘肃省高级人民法院办公及审判综合楼土建安装施工工程面积52200m2层数地上19层(其中裙房4层),地下1层总长总宽143.6m×81.6m二、地质概况1、场地地层分布根据《甘肃省高级人民法院办公及审判综合楼土建安装施工工程岩土工程勘查报告》勘探结果,拟建工程场地地层结构较为简单,自上而下地基主要由人工填土、黄土状粉质粘土与粉土、粉细砂、圆砾、卵石。等第四系沉积物组成。各地层岩性描述及分布特征综述如下:(1)人工堆积层主要岩性特征如下:素填土层:黄褐~褐黄色,主要由黄土状粉土与黄土粉质粘土组成,土质不均匀,部分含砖块、卵砾石等粗颗粒物质,稍湿,稍密;杂质土1层:主要由拆迁房屋形成的建筑垃圾组成,含有碎砖、灰渣、混凝土块及塑料袋等,稍湿,稍密。该大层土厚度一般约0.3~2.5m,局部3.6m14 基坑土方开挖施工方案左右(52#孔附近),该层在场地内普遍分布,密实度变化较大,工程性质极不均匀。该层层底标高为133.38~1536.27m。(2)第四积沉积层主要特性特征如下:黄土状粉土层:褐黄色,稍湿,湿,压缩模量Es100=.9~9.1MPa,属中高压缩性土,土质不均匀,局部层位夹有粘土及粉砂薄层;黄土状粉质粘土1层:黄褐~褐黄(暗)色,稍密。可塑~硬塑状态,土质不均匀,局部层位夹有粘土及粉砂薄层;粉砂、细砂2层:褐黄色,稍湿,稍密~中密状态,含云母,氧化铁;该大层分布于全场地,厚度一般为3.9~6.4m,局部厚度较小,为1.4m(52~孔附近)该层底标高为1529.69~1535.09m。粉砂、细砂层:褐黄色,中密~稍密,湿。砂质较均匀纯净,主要由石英、长石颗粒组成,含零星砾石颗粒。该层在场地内分布不连续,主要分布在场地西部和中部,多以透镜体形式出现于卵石层顶面,厚度约0.3~1.7m。卵石层:钻探揭露卵石D大为10cm,D长为12cm,D一般为2~4cm,杂色,亚圆形,级配较好,由花岗岩及石英岩碎屑组成,粒径20~60mm,占全重的50.5%~74.6%左右,粒径大于60mm的,约占全重的10%以上,含细沙约10%~15%,重型动力触探基数N63,5=25~125,剪切波速vse=361~553m/s,呈中密~密实状。本层普遍分布于整个场地,层面起伏较大,层顶标高1528.69~1532.17m,厚度约12.0~14.0m;圆砾1层:杂色,亚圆形,由花岗岩及石英岩碎屑组成,分选差,粒径2~20mm14 基坑土方开挖施工方案,约占全重的24.3%~29.8%,粒径大于20mm的,约占全重的41.0%~48.2%,含细沙、中砂约25%,重型动力触探基数N63.5=56,呈密实状态。本层零星分布于卵石层顶面,主要位于47#、54#孔附近,顶面埋深6.8~7.3m,厚度0.70~0.80m;细沙2层:褐黄色,密实,湿,属低压缩性土,含云母,局部含圆砾,本层分布及不连续,仅在56#孔附近零星夹于卵石层中。卵石层:钻探揭露卵石D大为8cm,D长为10cm,D一般为2~4cm,杂色,亚圆形,级配较好,由花岗岩及石英岩碎屑组成,含细砂、中砂约10%~20%,重型动力触探基数N63.5=25~150,剪切波速vse=576~713m/s,呈密实状态,该大层分布于深度约18.0~19,0m以下,层顶标高为1517.51~11518.67m,本次钻探至深度25.40m(标高约1511.23)仍未穿透。本次勘察期间,与场地钻孔中钻探至标高1511.23m(深25.40m)未发见地下水。2、本工程基坑开挖深度-8.15m,基坑开挖按自然地面计算开挖深度为-1.30~-10.18m。第一章、基坑土方开挖施工一、施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作。14 基坑土方开挖施工方案1、对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、地下构筑物、管线、电缆基坑、防空洞、坟墓、土洞、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电,防洪排水系统等;制定排障计划和处理方案并采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。2、甘肃省高级人民法院办公及审判综合楼工程的定位桩需经检验核准后方可施工。1)、做好轴线定位的控制和校核,进行测量定位放线,设置控制桩、放出基坑挖土灰线、上部边线和底部边线与水准标志,控制桩应离开开挖坑边缘3.0m~5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。2)、按基坑边坡稳定和安全要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放800宽。一、基坑开挖方案经现场实际勘察,该工程建筑场地较为宽阔,拟建建筑物周边无其它建(构)筑物,并结合地质报告,本工程拟采用自然放坡的开挖方式。最大放坡系数按1:0.5考虑。开挖时据具体情况,在土质不均宜塌方部位采用土钉锚固支护。基坑开挖从西面开始每段依次开挖。挖出的土方堆至场地西南角,尽量远离基坑边。14 基坑土方开挖施工方案(一)、基坑开挖顺序:1、根据道路方面决定,为了方便施工,避免引起施工阻塞,本工程基坑开挖采取由西向东退行开挖施工。2、土方开挖由专人指挥,采取分层分段开挖。并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按基坑边坡稳定和安全要求及时修整边坡及放坡,防止土方坍塌。3、基坑开挖程序:测量放线→切线分层开挖→修坡整平→留足预留土层。4、在开挖土方时,安排二人用经纬仪和水准仪进行轴线、中心点的标高测量,确保位置正确和开挖土方时超挖。5、挖至坑底标高后进行局部深坑处理并尽快施工基础垫板,尽量减少基坑暴露时间,以有效控制围护结构变形。6、雨期施工时,基坑应分段进行开挖,并在基坑两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡情况,防止坑壁受雨水浸泡造成塌方。7、基坑开挖施工至基础底板标高时,在24小时内必须完成砼垫层。下图标高、放坡系数、开挖深度需要按实际改14 基坑土方开挖施工方案一、土方开挖操作工艺1、工艺流程:定位放线验线→确定开挖的顺序和坡度→分段分层平均下挖→修边和平底坡度的确定:在天然湿度的土中,开挖基础坑时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。密实、中密的砂土和碎石类土(充填物为砂土)-1.0m。硬塑、可塑的粘质粉土及粉质粘土-1.25m。硬塑、可塑的粘土和碎石类土(充填物为粘性土)-1.5m。坚硬性粘土-2.0m。超过上述规定深度,在5m以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑,必须放坡。边坡最陡坡度应符合下表的规定。各类土的边坡坡度项次土的类别边坡坡度(高:宽)坡顶无荷载坡顶有静载坡顶有动载1中密的砂土1:1.001:1.251:1.502中密的碎石类土(充填物为砂土)1:0.751:1.001:1.253硬塑的轻亚粘土1:0.671:0.751:1.004中密的碎石类土(充填物为粘性土)1:0.501:0.671:0.755硬塑的亚粘土、粘土1:0.331:0.501:0.676老黄土1:0.101:0.251:0.337软土(经井点降水后)1:1.00--注:当有成熟经验时,可不受本表限制。14 基坑土方开挖施工方案本工程采用反铲挖土机,采用端头挖土法:挖土机从基坑端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。在开挖过程中,应随时检查坑壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑的支撑准备,以防坍陷。修坡和平底:在距坑底设计标高50cm处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距坑边尺寸,确定坑宽标准,以此修整坑边。最后清除相底土方。坑底修理铲平后,进行质量检查验收。1、质量标准土方工程的挖方和场地平整允许偏差值序号项目允许偏差(mm)检验方法1表面标高+0,-50用水准仪检查2长度、宽度-0用经纬仪、拉线和尺量检查3边坡偏陡不允许观察或用坡度尺检查2、注意的质量问题基底超挖:开挖基坑不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。基底未保护:基坑开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础垫层时再挖。施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。14 基坑土方开挖施工方案开挖尺寸不足,边坡过陡:基坑底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如支撑结构等所需的宽度。一、车辆行车及机械配备车辆行车主要经过地段区域内场地,铺设临时道路。行车时,车辆应远离边坡行走。配置二台W2-100型反铲挖掘机、四台装载机和20辆自卸汽车配合挖土,视天气及交通与深度进展情况增减机械设备。第一章、组织与协调管理1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况采取全天候管测,发现问题及时上报。2、现场协调由施工负责人负责,主要协调土方开挖及边坡防护的施工。第二章、应急措施及注意事项一、预防措施综合考虑工程与水文地质条件、开挖深度、基坑周边排水,视周边环境对边坡位移的要求、边坡坡顶荷载、施工季节等因素,因地制宜,因时制宜,合理设计,精心施工,严格监控。二、应急措施1、土方开挖期间,设专人定时检查基坑稳定情况,发现问题及时通知相关的技术人员以便及时处理。现场配备必要的应急物资和应急手段。2、在施工中如发现局部边坡位移较大,须立即停止开挖,14 基坑土方开挖施工方案进行基坑支护,待稳定后继续开挖。一、注意事项1、坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。基坑顶部边缘4m范围内受压面不得大于15kpa。2、坑边不得常有流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定。二、施工信息化流程地质调查设计施工监测经验方法计算方法确定计算方法的可靠性与合理性监测方案管理基准值实测值与管理基准值比较调整安全管理调整继续施工OKOK通过对监测数据的分析,指导现场的实际施工,并适时地调整施工方案,从而既满足了边坡设计要求,又实现了施工的流水作业,保证了围护结构的安全,又缩短了工期,保证了现场施工的顺利进行。14 基坑土方开挖施工方案第一章、基坑安全围护及排水措施一、安全防护采用Φ48×3.2钢管连接做护栏,立杆打入土层中深600以上,根部用素砼浇实,间距1500,高1500,上下用涂有黄、黑色漆的钢管连接,并用密目网封闭。一、地表水排水措施基坑开挖后,应做好相应的排水措施,避免场地内的雨水及其他地表水倒灌至基坑内。沿基坑周边做1000m宽的排水坡,坡向外侧,坡度的大小采用自然放坡,坡面用1:2.5的水泥砂浆抹面,防止雨水渗入土层。并在排水坡顶砌筑200mm高的挡水墙。第二章、安全文明施工一、安全施工措施14 基坑土方开挖施工方案1、作业人员,在进入施工现场前必须经过三级安全教育培训,经考试合格后,建立安全教育台账,办理安全作业上岗证方可进入现场进行施工作业。2、现场施工人员必须进行技术交底,并持证作业,挂牌负责,定机定人操作机械。3、所有进场机械必须进行严格的检查,保证机械设备完好。司机及其他机械操作人员必须持证作业,挖土机、压路机、推土机作业范围内不得有人进入。4、夜间施工配备足够照明,主要通道不留盲点。5、加强基坑监测,发现问题及时能报各施工方,并会同维护单位做好应急处理。6、装卸车辆行驶不得超过限定车速范围,在主干道车速不允许超过30公里/小时;作业现场和拐弯处5公里/小时。7、基础开挖应严格按图纸要求进行放坡,分层开挖,机械操作时应随时注意边坡的稳定情况,发现问题及时加固处理。8、在基坑开挖过程中,应注意保护平面控制桩、水准点等,严禁碰撞、破坏支护结构及排水设施等。在施工过程中,因经常复测,检查平面护坡桩、水准点、基坑平面位置、标高等。发现异常及时处理。9、基坑周边设防护栏杆或安全警示标志,严禁从坑顶仍抛物体;坑内应设有安全通道,便于人员撤离;机械行驶坡道应安全可靠,必要时要进行加固;所有机械行使、停放要平稳。一、文明施工措施1、施工场地进出口设置专门车辆冲洗及沉淀系统,派专人冲洗,严禁出场车辆带泥及污染物上市政道路。2、努力降低施工噪音对周边环境的影响。14 基坑土方开挖施工方案3、根据施工图的内容和建设单位工期质量要求,通过实地调查工程施工环境和施工条件,结合本公司现有的施工机械设备和技术管理水平,拟定采取本工程平行施工“全面展开”的施工方案。莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂羈蒅莄袈袄肁薇蚁袀肀虿羆膈肀莈蝿肄聿蒁羄羀肈薃螇袆肇蚅薀膅膆莅螅肁膅蒇薈羇膄蚀螄羃膄荿蚇衿膃蒂袂膈膂薄蚅肄膁蚆袀羀芀莆蚃袅艿蒈衿螁芈薁蚁膀芈莀袇肆芇蒃螀羂芆薅羅袈芅蚇螈膇芄莇薁肃莃葿螆罿莂薁蕿袅莂芁螅螁莁蒃薇腿莀薆袃肅荿蚈蚆羁莈莈袁袇莇蒀蚄膆蒆薂衿肂蒆蚅蚂14'
