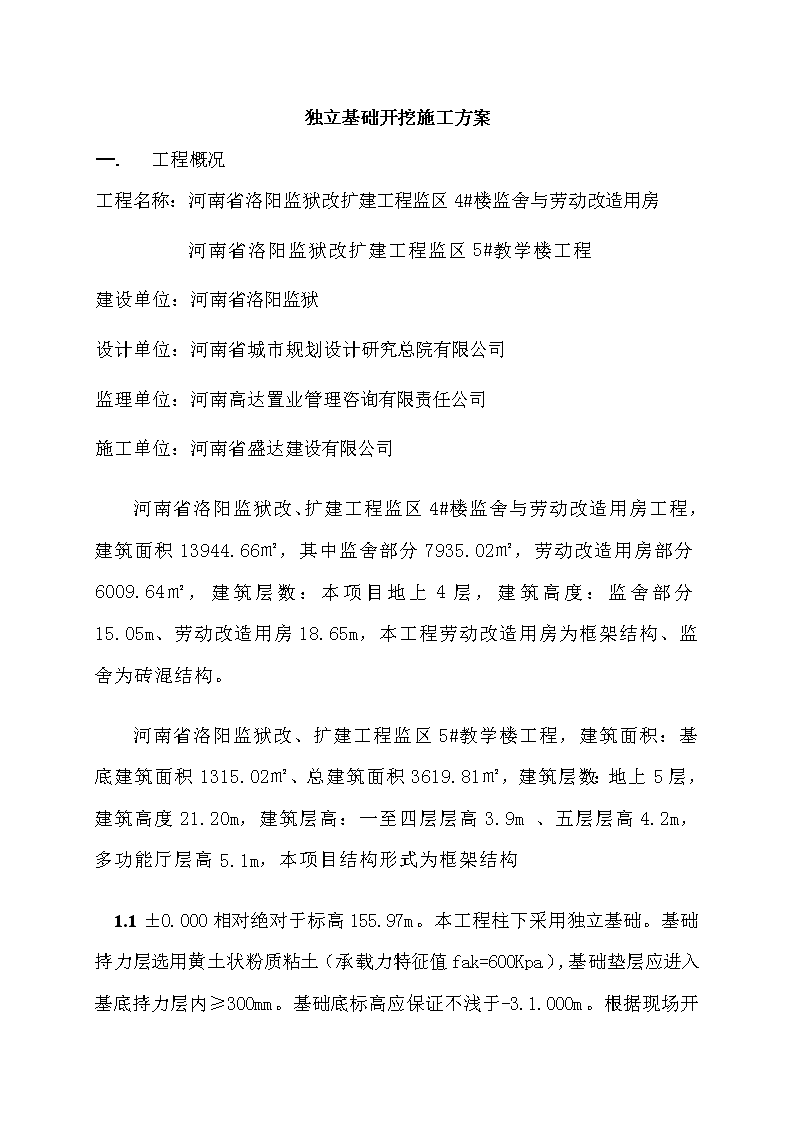

'独立基础开挖施工方案一.工程概况工程名称:河南省洛阳监狱改扩建工程监区4#楼监舍与劳动改造用房河南省洛阳监狱改扩建工程监区5#教学楼工程建设单位:河南省洛阳监狱设计单位:河南省城市规划设计研究总院有限公司监理单位:河南高达置业管理咨询有限责任公司施工单位:河南省盛达建设有限公司河南省洛阳监狱改、扩建工程监区4#楼监舍与劳动改造用房工程,建筑面积13944.66㎡,其中监舍部分7935.02㎡,劳动改造用房部分6009.64㎡,建筑层数:本项目地上4层,建筑高度:监舍部分15.05m、劳动改造用房18.65m,本工程劳动改造用房为框架结构、监舍为砖混结构。河南省洛阳监狱改、扩建工程监区5#教学楼工程,建筑面积:基底建筑面积1315.02㎡、总建筑面积3619.81㎡,建筑层数:地上5层,建筑高度21.20m,建筑层高:一至四层层高3.9m、五层层高4.2m,多功能厅层高5.1m,本项目结构形式为框架结构1.1±0.000相对绝对于标高155.97m。本工程柱下采用独立基础。基础持力层选用黄土状粉质粘土(承载力特征值fak=600Kpa),基础垫层应进入基底持力层内≥300mm。基础底标高应保证不浅于-3.1.0006

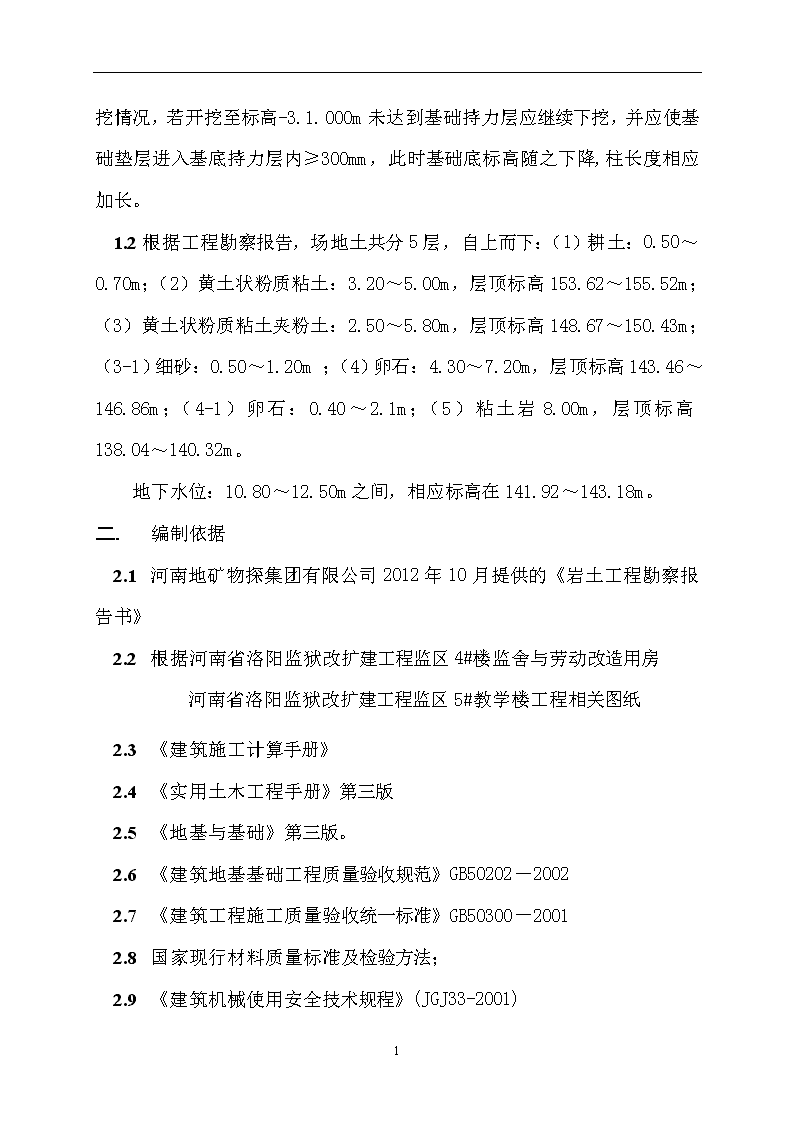

m。根据现场开挖情况,若开挖至标高-3.1.000m未达到基础持力层应继续下挖,并应使基础垫层进入基底持力层内≥300mm,此时基础底标高随之下降,柱长度相应加长。1.1根据工程勘察报告,场地土共分5层,自上而下:(1)耕土:0.50~0.70m;(2)黄土状粉质粘土:3.20~5.00m,层顶标高153.62~155.52m;(3)黄土状粉质粘土夹粉土:2.50~5.80m,层顶标高148.67~150.43m;(3-1)细砂:0.50~1.20m;(4)卵石:4.30~7.20m,层顶标高143.46~146.86m;(4-1)卵石:0.40~2.1m;(5)粘土岩8.00m,层顶标高138.04~140.32m。地下水位:10.80~12.50m之间,相应标高在141.92~143.18m。二.编制依据2.1河南地矿物探集团有限公司2012年10月提供的《岩土工程勘察报告书》2.2根据河南省洛阳监狱改扩建工程监区4#楼监舍与劳动改造用房河南省洛阳监狱改扩建工程监区5#教学楼工程相关图纸2.3《建筑施工计算手册》2.4《实用土木工程手册》第三版2.5《地基与基础》第三版。2.6《建筑地基基础工程质量验收规范》GB50202-20022.7《建筑工程施工质量验收统一标准》GB50300-20012.8国家现行材料质量标准及检验方法;2.9《建筑机械使用安全技术规程》(JGJ33-2001)6

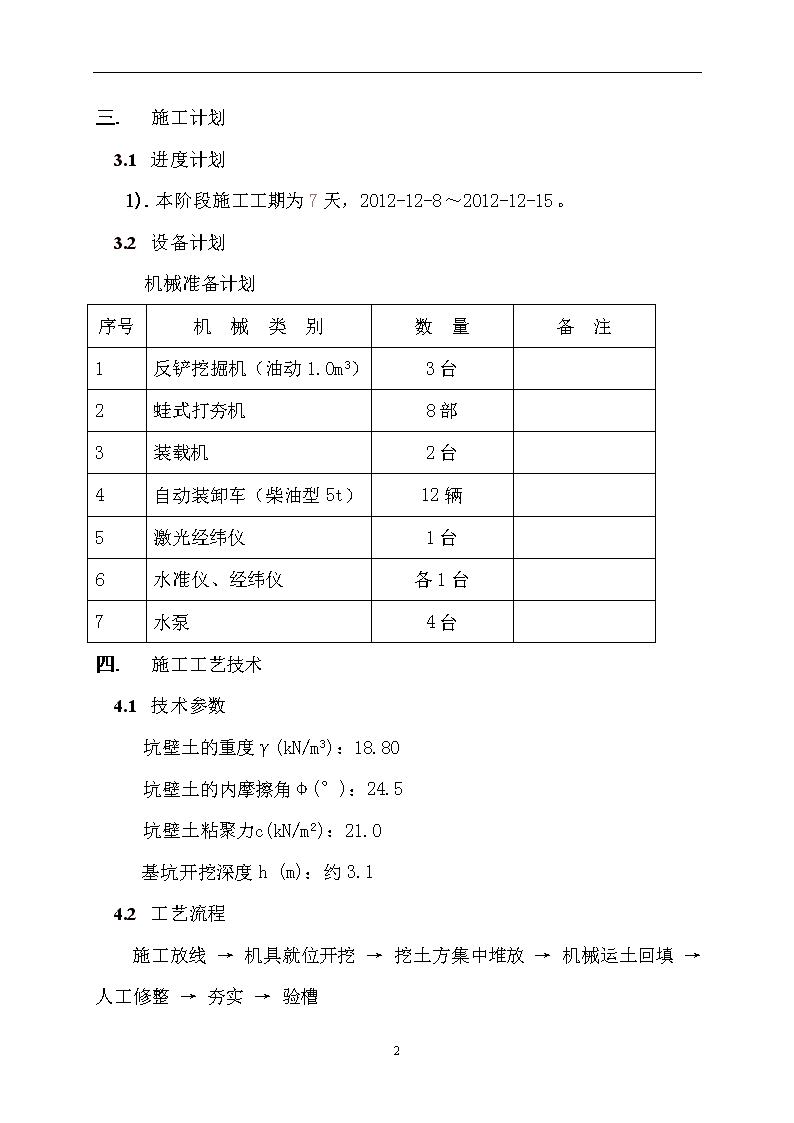

一.施工计划1.1进度计划1).本阶段施工工期为7天,2012-12-8~2012-12-15。1.2设备计划机械准备计划序号机械类别数量备注1反铲挖掘机(油动1.0m3)3台2蛙式打夯机8部3装载机2台4自动装卸车(柴油型5t)12辆5激光经纬仪1台6水准仪、经纬仪各1台7水泵4台二.施工工艺技术2.1技术参数坑壁土的重度γ(kN/m3):18.80坑壁土的内摩擦角φ(°):24.5坑壁土粘聚力c(kN/m2):21.0基坑开挖深度h(m):约3.12.2工艺流程施工放线→机具就位开挖→挖土方集中堆放→机械运土回填→人工修整→夯实→验槽6
1.1施工方法1).施工准备(1).熟悉图纸和现场情况,了解高程控制点分布情况;(2).完成定位桩的复核、移桩和施工场地的“三通一平”工作;(3).根据施工图,撒好基坑开挖边线(石灰线),做好施测数据的整理,绘制施测草图。2).基坑开挖(1).开挖方法:采用机械从东到西、从北到南、从上到下分两层依次开挖,土方全部外运至指定地点(详见施工布置图)存放,待回填使用。(2).在机械开挖中,按1:0.4的坡度,保持坑壁平整,并清理坑底松散土质。(3).夜间施工时,施工现场应根据需要安设照明设施,并在基坑转角处和沿基坑不大于30m的间距设置警示灯。(4).开挖到距槽底50cm内后,测量人员测出距槽底的50cm的水平标志线,然后在槽帮或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。1.2检查验收项序项目允许偏差或允许值(mm)柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主1标高-50±30±50-50-506
控项目2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100—3边坡设计要求一般项目1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。一.施工安全保证措施1.1组织保障1).按项目法组织施工。项目经理部下设工程科、生产技术科、质量安全科、物资设备科、经理办公室等职能机构,挑选具有相当专业知识及现场施工经验的施工管理人员组成,使管理工作专业化、标准化,超前预控、超前服务,真正起到先导和规范化施工的作用。2).组织以技术工人为骨干辅以专业施工劳务队伍为基础组成的施工作业层。两层人员明确目标、岗位,以合同形式确定双方的责、权、利关系,对每一阶段施工进度、质量采取定时间、定标准、定奖罚的管理办法。3).加强质量意识教育,提高全体施工人员的质量意识和自身素质,执行自检、互检和专检的“三检”制度,以全体施工人员的工作质量来保证工程的总体质量目标。4).6
严格执行施工技术验收规范、规程和施工方案,施工作业前必须由专业责任工程师及施工员进行技术交底,并做好施工记录,使全体施工人员对施工要求、设计要求、质量标准做到心中有数。1).专业责任工程师和质检人员在施工中严格对材料、机具和各项检测进行质量控制。工长旁站监督检查。1.2安全保证措施1).对现场施工人员上岗前必须进行安全教育,讲解现场安全常识和规章制度,并对班组作业层进行书面安全交底,促使其对安全生产的高度重视。2).现场施工人员必须戴好安全帽和个人防护用品。3).设电工、机修工跟班作业。4).距基坑边500mm设防护栏杆,高度1.2m,间距3.5m,设置两道水平横杆,第一道距地300mm,第二道距地1.0m高,栏杆必须搭设牢固,栏杆边不能集中堆放各种材料,栏杆应刷黄黑警戒色,挂“禁止翻越”的标志牌,基坑周围应有专职安全员巡视。1.3其他注意事项1).多台机械工作时,要注意机械间相互碰撞,要有专人负责看管。2).进出场车辆要清理泥污,对车辆进行清理。3).本工程地点临近学校,进出场车辆要文明驾驶,禁止鸣笛。4).应尽量避免夜间有噪音施工和强光照明,照明灯具应尽量只照射施工区域,避免直照居民区和城市道路。1.4应急预案1).6
触电事故:本工程作业中,涉及塔吊的架空电缆区域,作业时应加强注意。如发生事故,应立即利用现场的绝缘物,迅速将触电者与电源脱离开,然后切断电源,抢救受伤者。并打120急救电话,向医院求救,得到及时抢救。1).机械设备事故:本工程重大机械要有专人操作,严禁违章作业。如发生事故,立即将受害人员从机械内转移至安全区域。并打120急救电话,向医院求救,得到及时抢救。1.2检测监控施工过程中,派专职安全员为领导组长的现场管理小组进行现场管理,对不合理作业立即令其停止作业。对现场易发生危险的危险源要严格控制。二.劳动力计划特种作业人员所有特殊工种要求有专业作业人员操作,特种作业人员要持有特殊工种的上岗工作证。三.计算书3.1计算书h=2×c×sinθ×cosφ/(γ×sin2((θ-φ)/2))其中θ--土方边坡角度(°)解得,sinθ=0.931则,θ=68.581°>φ=24.50°,为陡坡坡度:1/tanθ=0.4本工程的基坑壁最大土方坡度为1:0.4(垂直:水平)。6'
