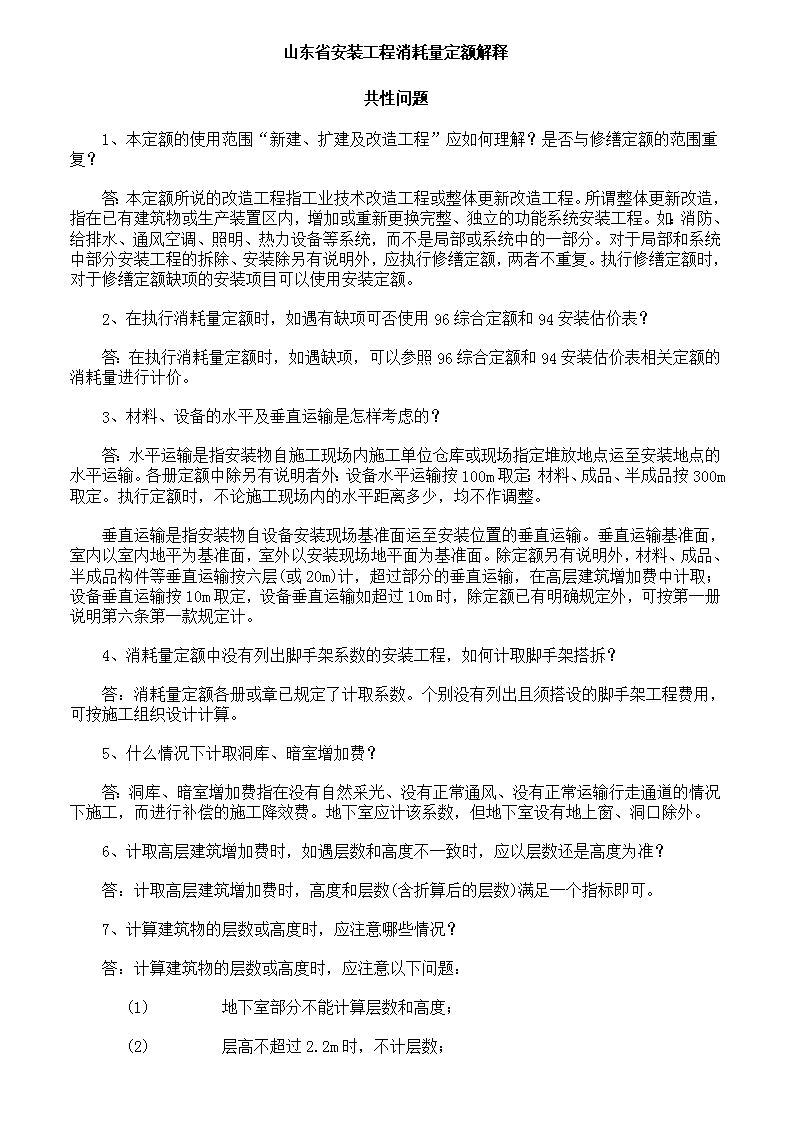

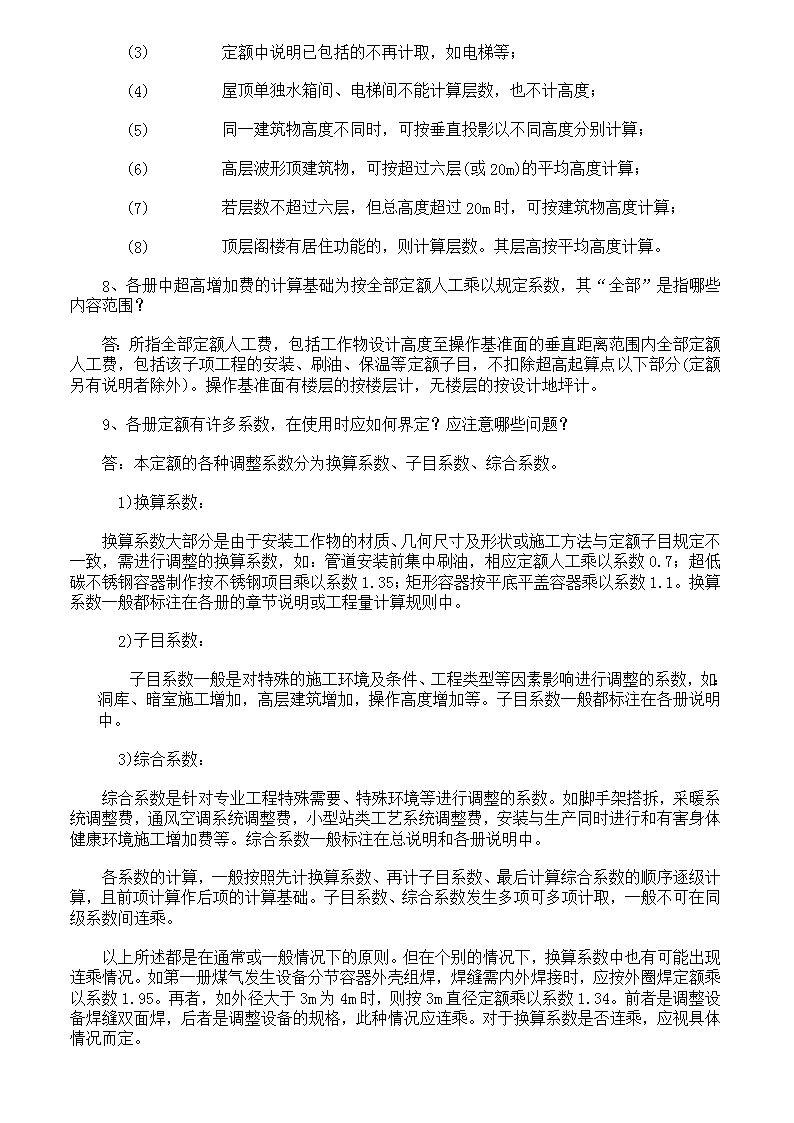

'山东省安装工程消耗量定额解释共性问题1、本定额的使用范围“新建、扩建及改造工程”应如何理解?是否与修缮定额的范围重复?答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。所谓整体更新改造,指在已有建筑物或生产装置区内,增加或重新更换完整、独立的功能系统安装工程。如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。对于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。执行修缮定额时,对于修缮定额缺项的安装项目可以使用安装定额。2、在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表?答:在执行消耗量定额时,如遇缺项,可以参照96综合定额和94安装估价表相关定额的消耗量进行计价。3、材料、设备的水平及垂直运输是怎样考虑的?答:水平运输是指安装物自施工现场内施工单位仓库或现场指定堆放地点运至安装地点的水平运输。各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m取定。执行定额时,不论施工现场内的水平距离多少,均不作调整。垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。垂直运输基准面,室内以室内地平为基准面,室外以安装现场地平面为基准面。除定额另有说明外,材料、成品、半成品构件等垂直运输按六层(或20m)计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。4、消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆?答:消耗量定额各册或章已规定了计取系数。个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。5、什么情况下计取洞库、暗室增加费?答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工,而进行补偿的施工降效费。地下室应计该系数,但地下室设有地上窗、洞口除外。6、计取高层建筑增加费时,如遇层数和高度不一致时,应以层数还是高度为准?答:计取高层建筑增加费时,高度和层数(含折算后的层数)满足一个指标即可。7、计算建筑物的层数或高度时,应注意哪些情况?答:计算建筑物的层数或高度时,应注意以下问题:(1)    地下室部分不能计算层数和高度;(2)    层高不超过2.2m时,不计层数; (3)    定额中说明已包括的不再计取,如电梯等;(4)    屋顶单独水箱间、电梯间不能计算层数,也不计高度;(5)    同一建筑物高度不同时,可按垂直投影以不同高度分别计算;(6)    高层波形顶建筑物,可按超过六层(或20m)的平均高度计算;(7)    若层数不超过六层,但总高度超过20m时,可按建筑物高度计算;(8)    顶层阁楼有居住功能的,则计算层数。其层高按平均高度计算。8、各册中超高增加费的计算基础为按全部定额人工乘以规定系数,其“全部”是指哪些内容范围?答:所指全部定额人工费,包括工作物设计高度至操作基准面的垂直距离范围内全部定额人工费,包括该子项工程的安装、刷油、保温等定额子目,不扣除超高起算点以下部分(定额另有说明者除外)。操作基准面有楼层的按楼层计,无楼层的按设计地坪计。9、各册定额有许多系数,在使用时应如何界定?应注意哪些问题?答:本定额的各种调整系数分为换算系数、子目系数、综合系数。1)换算系数:换算系数大部分是由于安装工作物的材质、几何尺寸及形状或施工方法与定额子目规定不一致,需进行调整的换算系数,如:管道安装前集中刷油,相应定额人工乘以系数0.7;超低碳不锈钢容器制作按不锈钢项目乘以系数1.35;矩形容器按平底平盖容器乘以系数1.1。换算系数一般都标注在各册的章节说明或工程量计算规则中。2)子目系数:子目系数一般是对特殊的施工环境及条件、工程类型等因素影响进行调整的系数,如:洞库、暗室施工增加,高层建筑增加,操作高度增加等。子目系数一般都标注在各册说明中。3)综合系数:综合系数是针对专业工程特殊需要、特殊环境等进行调整的系数。如脚手架搭拆,采暖系统调整费,通风空调系统调整费,小型站类工艺系统调整费,安装与生产同时进行和有害身体健康环境施工增加费等。综合系数一般标注在总说明和各册说明中。各系数的计算,一般按照先计换算系数、再计子目系数、最后计算综合系数的顺序逐级计算,且前项计算作后项的计算基础。子目系数、综合系数发生多项可多项计取,一般不可在同级系数间连乘。以上所述都是在通常或一般情况下的原则。但在个别的情况下,换算系数中也有可能出现连乘情况。如第一册煤气发生设备分节容器外壳组焊,焊缝需内外焊接时,应按外圈焊定额乘以系数1.95。再者,如外径大于3m为4m时,则按3m直径定额乘以系数1.34。前者是调整设备焊缝双面焊,后者是调整设备的规格,此种情况应连乘。对于换算系数是否连乘,应视具体情况而定。 10、设备的基础灌浆是否包括在设备安装项目内?答:各册各类设备安装项目除已明确标注外,均未包括设备基础的灌浆,设备基础灌浆应执行第一册相关项目。11、部分水泵、风机、输送设备及容器设备等在多册都列有项目,套用定额时应如何界定?答:对于上述情况,应按工程的专业功能系统来区分,如风机:属通风系统应套用第九册;属中压锅炉配套的则执行第三册。12、消耗量定额是否包括联动试车内容,该费用应如何计算?答:本消耗量定额除有明确规定外均未包括联动试车。消耗量定额中只包括生产系统的设备单体、单机或单系统的无负荷试运转,不包括生产系统(小型站类除外)的负荷联动试运转费用。生产系统的负荷联动试运转工作,应以建设单位为主,施工单位配合。施工单位配合试运转的费用,应按试车方案或按国家行业主管部门的规定计取。13、民用安装工程联动试车费用应怎样计算?答:民用安装工程需作联动试车时,除定额另有规定的从其规定外,其它可按各系统工程人工费的10%计取联动试车费,其中50%为人工费。该费用计入直接工程费。在高层或公用建筑中,火灾报警(感温、感烟)系统,自动消防、喷淋系统,排风(烟)系统等联系在一起的综合调试,亦属“联动试车”范围。通风空调系统中需做恒温、恒湿调试者亦属“联动试车”范围。机械设备无论是单体、局部试运转、联动试运转所用水、电、汽、风、油、燃料或其他工艺介质或动力,除定额有明确规定者外均不包括在定额内,可按施工方案另行计算。14、总说明第十二条中,环保、安防、消防等监测、检验费用如何理解?答:上述费用是指政府主管部门规定对安装工程某个系统或项目进行检测、检验的费用。本费用不属于安装工程费,不包括在定额内,该项费用应出自建设项目其他费用内,如发生时应按相关部门规定计算。15、发包方委托承包方购置设备时,其设备费应如何计算?答:设备费用属于基本建设投资中设备购置费范畴,不属于建筑工程或安装工程费用,所以,设备费不能进入安装工程费用内,若发包单位委托承包单位购置并安装时,其设备费应另行列支,并由建设单位转账于设备购置费内。16、管道沟、井类土方、砌筑及设备基础等套用建筑定额,其工程类别如何划分?答:按建筑工程类别标准划分。17、施工水电费如何计取?答:施工用水、电源,应由建设单位负责引至施工现场指定位置或使用地点50m范围内,并安置水、电表。施工单位应按水、电表中数量和实际单价,支付水电费。如建设单位未设置水电表,可由甲乙双方协商;或按安装工程直接工程费的7‰——14‰结算,其中水2‰—4‰,电5‰—10‰。 18、定额中对拆除项目是如何规定的?答:本定额中第一册《机械设备安装工程》中对机械设备拆除已有规定,其他册可按相应安装定额人工、机械的50%计算。如属已投入使用工程的拆除,应执行修缮定额有关规定。第一册机械设备安装工程综合解释1.定额中未包括大型设备吊装所用的施工机械费用,请问什么样的设备为大型设备?其所需的施工机械费用如何计算?答:大型设备是指整体设备重量大于60吨的设备。本册定额中未考虑大型设备的吊装机具,发生时应按施工方案另行计算。2.本册中设备单机试运转包括的内容有哪些?答:设备单机试运转属于整体设备安装内容范畴。其工作内容应按相应“规范”中规定的为准;不包括机械设备部分以外各系统(如电气、仪表、通风等系统)的试验、调整、试运转。单机试运转所用的除水、电、气、油、燃料需另计以外的其他材料、人工及机械均已包括在设备安装定额内。3.本册定额中是否包括设备单机试运转时的配合电工?答:机械设备安装定额内,已包括试运转中所必须配合的电工。机械设备的电气部分的安装、调整、试验、试运转所需的电工,则包括在相应电气安装定额内。4.设备本体范围内的管道及附件没有随设备配套供应,需现场进行配制后安装,应怎样计算该部分的制作安装费?答:设备本体范围(以设备图纸为准)内的管道及附件的安装已包括在设备安装工作内容内。应属设备配套供应而未供应或供应的部件与设备本体图纸不一致需现场进行加工制作时,其制作应另行套用相应定额进行计算。5.机械设备需要现场配制金属结构件时,应套用什么定额?答:遇有设备需要现场配制金属构件、支架,如单件重量为50kg以内或100kg内可分别执行本册定额1-1448、1449子目;如单件重量超过100kg时,可按第五册相关规定执行。6.机械设备安装时,利用车间内已有的桥式起重机吊装,执行定额时,是否还要调整定额中的机械费?答:若使用厂房内已有桥式起重机吊装设备就位,在执行定额时不作调整,应按有偿使用处理。桥式起重机所有者应按使用的情况向使用者收取桥式起重机使用费。7.什么情况下计算泵、风机、压缩机的拆装检查项目?答:风机、泵、压缩机设备凡是按施工及验收规范规定必须进行拆装检查工作的,或因设备久置或受潮湿等原因建设单位或设计部门提出进行拆装检查的,且实际上做了该项工作,并有双方签字的拆装检查施工记录时,均可计取拆装检查费用。 8.铸铁平台在基础上安装分为“灌浆”和“不灌浆”,是什么概念?答:铸铁平台安装,无论是“灌浆”或“不灌浆”,均不包括设备基础灌浆的工作内容及消耗量,其基础灌浆应按本册第十四章的相关规定另行计算。上述所谓“灌浆”,是指铸铁平台在安装过程中或安装完毕后配合灌浆时套用的项目。所谓“不灌浆”是指铸铁平台在安装过程中,不配合基础灌浆,而是由施工单位另行独立进行设备基础灌浆。9.刮板输送机计量单位为“组”,是否是指驱动装置“组”?如果刮板输送机系统内有多组驱动装置,其驱动装置规格各不相同,请问如何执行定额?答:刮板输送机以“组”为计量单位,其“组”系指刮板输送机驱动装置的组数。在一刮板输送机系统内如有多组不同规格驱动装置时,应分别以相同规格的驱动装置所驱动的输送机长度计算每组输送机长度并套用相应定额。如:某刮板输送机全长为170m,槽宽为420mm。其中:输送机纵向长度为90m,设有A、B型两台驱动装置,A型驱动装置驱动输送机长度60m,B型驱动装置驱动输送机长度为30m;输送机横向长度为80m,有C型驱动装置两台。套用定额时,A型驱动装置1组应套用定额1-486子目,工程量为1;B型驱动装置1组应套用定额1-484子目,工程量为1;C型驱动装置两组应按80m÷2=40m的输送机长度,套用1-485子目,工程量为2。10.额中起重机的车档制作安装是怎样考虑的?答:起重机车档不论随设备供货与否,起重机安装定额内已包括了车档安装。如有不随设备供货需现场配制,其制作费可按“车档制作”项目另行计算。11.自动扶梯分整体安装和解体安装,如何理解“整体”和“解体”安装?螺旋升降式自动扶梯应怎样执行定额?答:自动扶梯安装按制造厂的交货状态分为整体安装和解体安装。整体安装是指自动扶梯的金属骨架、驱动装置、曳引链条、拉紧装置、梯级及踏脚板等在制造厂已组成一段(台)整体设备(扶手和装饰部分,可作为散件供货到现场组装)。解体安装是指自动扶梯所有部件均以散件的形式供货,在现场进行清洗、组装成一台整体设备。螺旋升降式自动扶梯安装,可套用自动扶梯安装定额,其人工应按相应定额项目乘以系数1.06。12.自动高速电梯运行速度为V≥2.5m/s,其速度上限应为多少?如遇有运行速度更高的电梯应怎样使用定额?答:目前我国自动高速电梯一般设速为2.5~4m/s,如有超高速电梯运行速度为4~6m/s或>6m/s时,可按运行速度V≥2.5m/s的自动高速电梯相应定额项目分别乘以系数1.03和1.05。13.工业炉设备安装,除无芯工频感应电炉包括内衬砌筑外,其他工业炉均不包括内衬砌筑。请问其他工业炉的内衬砌筑应怎样计算?答:其他工业炉的内衬砌筑应按照第四册《炉窑砌筑工程》定额相应项目另行计算。14.本册第十一章中“电弧炼钢炉”、“无芯工频感应电炉”定额项目以设备容量(t)为定额步距,是否有误?是否应以设备重量(t)或设备容积(m3)为步距?答:定额无误。设备容量(t)是指电弧炼钢炉、无芯工频感应电炉熔炼金属的额定容量。 15.本册所有机械设备安装消耗量中包括基础灌浆的厚度是多少?答:本册所有机械设备安装定额内,均不包括设备基础灌浆内容。如发生时,按定额1-1458~1467相应项目执行。16.定额中对小型制冷站(库)、空气站、乙炔站、水压机蓄势站、制氧站、煤气站、泵站、换热站等工程[简称“小型工艺站(库)”]系统调整费的适用范围如何界定?答:该系统调整费应视为负荷联合试运转费用。本费用是指独立的小型站(库)工艺系统且需要施工单位进行系统调整时的费用,而工业生产工艺装置中的冷冻、空压、制氢、制氧等系统调整费,则按专业部门的规定计取。17.设备安装超高计算表中,其设备底座的安装标高起算点从何算起?“安装标高超过100m,每增加20m,调整系数增加10个百分点”怎样理解?答:设备底座的安装标高起算基准点按地平面正负零处,而不是按楼地面计。安装标高超过100m时,系数的调增是按“每20m”为一调整单位,调增10个百分点,不足20m则按20m计。如:某设备底座安装标高为105m,超过5m达不到20m,其系数也应按调增10个百分点计,即超高系数应为1.9+0.10=2.00。18.一般起重机具摊销费,其内容包括哪些?该费用属机械费还是材料费?答:本册所有机械设备安装均按设备安装相应项目基价的3%计算一般起重机具摊销费。该部分内容是指设备安装时所需用的金属桅杆、人字架、龙门架、手扳葫芦、倒链、地锚、绞磨、钢丝绳及其附件等一般起重机具的摊销量。该费用划属为材料费。19.除第四、五章定额包含了脚手架搭拆外,其他章节的脚手架如何计算?答:如发生可按施工组织设计或参照建筑工程消耗量定额另计。20.各种消防泵、稳压泵、变频调速恒压供水设备机组,应执行什么定额?答:可按设备类型套用本册第九章及其他相应的定额项目。调整系数序号所处位置系数名称计取规定适用范围备注1.1P2册说明七·2小型站类工艺系统调整工艺系统全部工程人工费的35%(其中工资占50%)见本册说明七·21.2P2册说明六设备安装超高调整座标高底人工、机械设备底座标高超过地坪正或负10m时(本册第七章电梯安装除外)设备底座标高≥±100m时,每增加20m,调整系数增加10个百分点。≤±15m1.15≤±20m1.20≤±25m1.25≤±30m1.30≤±40m1.40≤±50m1.50≤±60m1.60≤±80m1.75 ≤±100m1.901.3P2册说明七·1一般起重机具推销定额基价的3%计入材料费1-1~1461.4P153说明四·3两部及两部以上并列运行及群控电梯30层以内每部电梯增加7个定额工日1-158~63250层以内每部电梯增加9个定额工日1-633~63680层以内每部电梯增加11个定额工日1-637~642100层以内每部电梯增加13个定额工日1-643~646120层以内每部电梯增加15个定额工日1-647~6501.5P153说明四·6小型杂物电梯底盘面积超过1m2时定额人工乘以系数1.21-651~6691.6《解释》一册-12超高速电梯安装运行速度4—6m/s时,定额乘以1.03;运行速度﹥6m/s时,定额乘以1.051-628~6501.7《解释》一册-11螺旋升降式自动扶梯按自动扶梯定额。其人工乘以系数1.061-681~6921.8P269说明四安装活塞式V、W、S型双级压缩机定额人工乘以系数1.401-1092~11191.9P269说明六安装双轴(H)型离心式压缩机定额人工乘以系数1.401-1128~11571.10P269说明七压缩机为汽轮机驱动时定额人工乘以系数1.141-1072~11801.11P295说明四无芯工频感应电炉单台炉组相应定额乘以系数0.61-1186~11911.12P295说明六加热炉、热处理炉为整体结构定额人工乘以系数0.71-1204~12191.13P315说明四炉气发生设备安装分节容器外壳组焊内、外圈均需焊接相应定额乘以系数1.951-1261~12661.14P315说明五外径﹥3m的煤气发生设备分节容器外壳组焊设备外径φ(m以内)/组成节数调整系数4/21.341-12654/31.341-12665/21.671-12655/31.671-12666/22.001-12656/32.001-12661.15P315说明六煤气发生炉重量差调整设备重量差系数(以内)调整系数 煤气发生炉安装时,炉膛内径与定额内径取定相似,重量超过10%时,先按公式求其重量差系数后再按表中相应系数调整定额消耗量1.11.01.21.11.41.21.61.21.81.41.16P347说明五制冷容器单体气密试验与排污需多次试验时第二次试验按相应定额乘以系数0.91-1450~1452详见本册定额第347页—五第三次及以上试验按相应定额乘以系数0.751.17P347说明六乙炔发生器附属设备为“非密闭性设备”按相应定额的人工、机械台班乘以系数0.81-1429~1433第二册电气设备安装工程定额解释1、本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。3、册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。5、本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。本册也可计取。如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。6、变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行? 答:可按施工方案进行计算。8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜”答:不是,带旁路母线柜系单母线柜的派生类型。9、请问户表箱(电表箱)、明装配电箱如何套用定额?答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。计量时分不同规格,以“10m”为计算单位计算。11、定额第七章说明中:“滑触线及支架安装是按10m以下标高考虑的,如超过10m时按册说明的超高系数调整”,而册说明超高增加量是5m以上可以计取,请问标高在10m以下至5m以上部分是否考虑超高系数?答:滑触线及支架安装定额中已考虑了5m以上10m以下部分的高空作业因素;10m以上部分另按册说明的超高系数调整。12、电缆敷设定额中的步距“截面”是指“单芯截面”还是“多芯截面之和”?“截面400-800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行”,是否乘系数?答:电力电缆敷设定额中的步距“截面”指电缆的单芯截面。截面400-800mm2的单芯电力电缆敷设按400mm2电力电缆定额(定额是按三芯考虑的)执行,不再乘系数。13、电缆敷设中的接线端子是否还另套用“焊、压接线端子”定额?答:电缆敷设中的接线端子已含在电缆终端头制作安装定额中。即电缆终端头制作安装定额中已包括焊压接线端子,不得重复计算。14、五芯以上电缆头如何执行定额?答:五芯电缆头制安执行定额时,按相应截面电缆头制安定额乘以系数1.3,六芯电缆头制安乘以系数1.6,每再增加一芯定额增加30%,以此类推。15、竖直通道电缆敷设适用范围如何?电缆在竖井内桥架中竖直敷设时能否适用?答:竖直通道电缆敷设是按电缆在竖直通道内垂直敷设的安装条件考虑的,采用支架支持固定电缆,支架间距符合设计或规范要求。电缆在竖井内桥架中竖直敷设时不符合竖直通道敷设条件,应套用电缆其他敷设方式并乘以1.2系数。16、电缆桥架、低压封闭式插接母线槽的支吊架制作安装是否可按铁构件制作安装定额另行计算?答:电缆桥架、低压封闭式插接母线槽定额均未含支架制作安装。现场制作的支吊架可按铁构件制作安装定额执行。桥架成品支吊架安装执行2-669。 17、预分支电缆(中间头)如何执行定额?答:预分支电缆的分支接头(中间头)在生产厂内已预制好,所以执行定额时,不再计取电缆中间接头制作安装。分支电缆终端可执行焊、压接线端子定额。18、防雷接地装置中,若利用柱内两根以上钢筋作引下线,应如何计算工程量?以焊接为一体的独立基础钢筋作为接地装置时如何执行定额?答:利用建筑物内主筋作引下线定额是按每一根柱内焊接两根主筋考虑的,如果焊接主筋数目超过两根时,定额规定可按比例调整。即:调整系数为实际利用柱内钢筋根楼除以2而得。以焊接为一体的独立基础钢筋作为接地装置时,由于基础钢筋是土建专业施工的,安装只发生焊接,所以可参照柱主筋与圈梁钢筋焊接定额以“10处”为计量单位计算。19、等电位箱、电缆T接箱如何执行定额?答:等电位箱、电缆T接箱箱体安装可按接线箱安装相应项目执行,焊压接线端子另计。20、焊、压接线端子定额中是否包括端子接线?答:端子接线已包括在焊压接线端子定额内。21、卫生间的等电位接地如何执行定额?答:卫生间内等位接地采用圆、扁钢时,可参照防雷及接地装置中“接地母线沿砖、砼明设”项目执行。22、《工程量计算规则》第条“送配电设备系统调试、适用于各种供电回路(包括照明供电回路)的系统调试,凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括闸刀开关、保险器)均按调试系统计算。”如果送配电系统中的电气设备生产厂家已按固定参数调整好,不需要现场进行调试就可直接投入使用,是否应计算调试工程量?答:“送配电设备系统调试、适用于各种供电回路(包括照明供电回路)的系统调试,凡供电回路中带有仪表、继电器、电磁开关等调试元件的(不包括闸刀开关、保险器)均按调试系统计算。”这句话表明了定额的使用范围,符合上述条件的应计取该项费用。但计取的前提条件是发生,只有发生了该内容才能计取费用。上述所说的不需要调试就可直接投入使用时是不能计取调试费用的。23、试验是否必须提供实验报告才能计取?答:各项调试定额均包括熟悉资料、核对设备、填写试验记录和整理、编写调试报告等工作。计取该项费用应符合该定额的工作内容,若与定额不符则不能套用该定额。24、电容器调试定额的计量单位为“组”,何为“一组”?答:电容器的调试不分容量大小按每三相为一组计算。25、本册“配管、配线”章中的塑料管敷设三种材质如何区分?PVC管粘接是否执行“半硬质阻燃管暗敷设”?若为明敷,执行何子目?答:(1) 硬质聚氯乙烯管:系由聚氯乙烯树脂加入稳定剂、润滑剂等助剂经捏合、滚压、塑化、切粒、挤出成型加工而成,而酸碱,加热煨弯、冷却定型才可用。主要用于电线、电缆的保护套管等。管材长度一般4m/根,颜色一般为灰色。管材连接一般为加热承插式连接和塑料热风焊,弯曲必须加热进行。(2)刚性阻燃管:为刚性PVC管,也叫PVC冷弯电线管,分为轻型、中型、重型。管材长度一般4m/根,颜色有白、纯白,弯曲时需要专用弯曲弹簧。管子的连接方式采用专用接头插入法连接,连接处结合面涂专用胶合剂,接口密封。(3)半硬质阻燃管:也叫PVC阻燃塑料管,由聚氯乙烯树脂加入增塑剂、稳定剂及阻燃剂等经济出成型而得,用于电线保护,一般颜色为黄、红、白色等。管子连接采用专用接头抹塑料胶后粘接,管道弯曲自如无须加热,成捆供应,每捆100米。上述提到的PVC管套用定额问题,应根据其具体材质、施工方法选用相应定额。26.电气工程中设计采用金属软管做电气保护管时如何执行定额?答:除定额中(如装饰灯具)已包括的外,可参照金属软管相应项目执行。实际施工中,如每根长度、接头数量与定额不符时可按实际进行调整。27.电气刚性阻燃管暗配没有发生切割墙体的情况,如何执行?答:电气刚性阻燃管暗配定额综合考虑了在墙体敷设时切割墙体工作。如果工程总没有发生切割墙体的情况,可对定额进行调整,人工乘以系数0.9,材料扣除水泥砂浆用量。28.电气配管中半硬质阻燃管暗敷设定额工作内容内“刨沟、抹砂浆保护层”应如何理解?砖、混凝土结构暗配钢管定额中的工作内容有“刨沟”,为何意?答:半硬质阻燃管暗敷设定额工作内容内“刨沟、抹砂浆保护层”是指配合土建预留、预埋后,由于该管强度底,敷设后按规范要求必须抹砂浆层以保护电气配管。砖、混凝土结构暗配钢管定额2-1220~1230中的刨沟不是墙体砌完后的刨沟,而是指施工过程中配合土建预留、预埋时零星发生的刨沟。29.在部分电气工程中使用方形管及其接线盒、紧锁式钢导管(JDG管)电线保护管时应套用何定额?答:属定额缺项,可编制补充定额。30.墙体剔槽定额适用于何种情况?定额中是否含补槽工料?答:墙体剔槽定额适用墙体成型后,由于设计或工艺要求需在墙体上开槽时的情况。剔槽定额中已考虑了管道敷设完毕后,使用水泥砂浆进行填补的工料。31.线敷设如何执行定额?同轴电缆的敷设如何套用定额?答:线敷设可套用第二册第十二章配管配线中多芯软导线相应项目。同轴电缆敷设可执行第七册中同轴电缆敷设相应项目。32.计算机模块、面板安装及调试、各信息点调试及各工作站与服务器之间的调试、微机线UTP-4(五类八芯)和大对数缆UTP100 芯信息插座、智能控制系统的穿线及综合布线如何执行定额?答:上述项目待补。33.桥架内配线是否可执行“金属线槽内配线”?答:桥架内配线可执行“金属线槽内配线”。34.线、缆增加的预留长度是否计算安装费?答:线、缆增加的预留长度是工程量的组成部分,应计算安装费。35.电机接线按规范配制金属软管1.25m,实际如与此不符,可否调整?答:第六章说明九中已明确指出:“……如设计有规定的按设计规格和数量计算……”。因此,如不符可进行调整。36.若装饰灯安装在顶棚内,顶棚的开孔工作是否包含在灯具安装定额中?答:灯具安装定额中不包括该项内容。37.电子水处理器、热水锅炉打火器、电加热器电气检查接线如何执行定额?答:上述项目待补。调整系数序号所处位置系数名称计取规定适用范围备注2.1P2册说明五·2脚手架搭拆费定额人工费×4%,(其中人工占25%,其余为材料费)本册除10KV以下架空线路以外的各章定额2.2P1册说明四超高增加消耗量操作高度计算办法所有操作高度距楼地面5m以上的安装工程,以下除外:①起重设备电气装置中滑触线、支架安装高度≤10m;②防雷及接地装置中的避雷针安装、半导体少长针消雷装置安装;③10KV以下架空配电线路;④照明器具中的装饰灯具、路灯、投光灯、碘钨灯、氙气灯、烟囱或水塔指示灯安装;⑤电梯安装不扣除5m以下部分的工程量。(超过5m操作物至第一个控制点的全部管线量)≤10m定额人工费×1.15≤15m定额人工费×1.25≤20m定额人工费×1.35>20m定额人工费×1.402.3P2册说明五·1高层建筑增加费9层(30m)以下定额人工费×7%>6层或室外设计地坪至檐口高度>20m的高层民用建筑的电气安装工程见《解释》共性问题第7条12层(40m)以下定额人工费×9%15层(50m)以下定额人工费×13%18层(60m)以下定额人工费×16%21层(70m)以下定额人工费×19% 24层(80m)以下定额人工费×22%27层(90m)以下定额人工费×26%30层(100m)以下定额人工费×30%33层(110m)以下定额人工费×35%36层(120m)以下定额人工费×39%39层(130m)以下定额人工费×42%42层(140m)以下定额人工费×45%45层(150m)以下定额人工费×48%48层(160m)以下定额人工费×51%51层(170m)以下定额人工费×54%54层(180m)以下定额人工费×57%57层(190m)以下定额人工费×60%60层(200m)以下定额人工费×62%其中人工工资占70%,其余为机械费。2.4P5说明一电炉变压器安装执行同容量电力变压器定额×2.002-1~7 2.5整流变压器安装执行同容量电力变压器定额×1.602-1~7 2.6P5说明二4000kV·A以上变压器吊芯检查定额机械×2.002-6~7 2.7P5说明三干式变压器带有保护外罩定额人工、机械×1.202-8~14 2.8P5说明四电炉变压器干燥同容量变压器干燥定额×2.002-31~37 2.9P43说明三软母线安装采用双串绝缘子定额人工×1.082-115~117 2.10P43说明七封闭式插接母线槽竖井内安装定额人工、机械×2.002-206~214 2.11P77说明十可控硅变频调速柜安装定额人工×1.202-248~250 2.12P147说明五安全节能型滑触线三相组合为一根按单相滑触线定额×2.002-533~538  2.13P171说明三电缆在一般山地、丘陵地区敷设定额人工×1.302-647~666、803~812 2.14双屏蔽电缆头制作、安装定额人工×1.052-695~702、713~722、733~742、753~762、773~782、793~802 2.15P171说明四五芯电力电缆敷设执行同截面电缆定额×1.302-647~686 2.16六芯电力电缆敷设执行同截面电缆定额×1.6每再增加一芯定额增加30%2-647~686 2.17《解释》二册-14五芯电缆头制安执行同截面电缆头定额×1.32-687~802 2.18六芯电缆头制安执行同截面电缆头定额×1.60每再增加一芯定额增加30%2-687~802 2.19P171说明四单芯电力电缆敷设执行同截面电缆定额×0.672-647~686 2.19P171说明四单芯电力电缆敷设执行同截面电缆定额×0.672-647~686 2.20P171说明四截面800~1000mm2单芯电力电缆敷设按400mm2电力电缆定额×1.252-651、656、661、666、671、676、681、686 2.21P171说明十·4钢制桥架主结构厚度>3mm时定额人工、机械×1.202-579~599 2.22P171说明十·5不锈钢桥架安装按钢制桥架定额×1.102-579~599 2.23《解释》二册-15在竖井内桥架中敷设电缆套用电缆其他敷设方式×1.202-677~686、816~820 2.24P265说明一在丘陵(市区)中施工定额人工、机械×1.202-898~990 2.25P265说明一在一般山地、泥沼地带施工定额人工、机械×1.602-898~990 2.26P265说明六一次施工线路电杆5根以内全部人工、机械×1.302-898~990 2.27P265说明七双杆横担安装相应定额×2.002-937~945 2.28《规则》第条冻土厚度>300mm挖填土方执行挖坚土定额×2.502-903 2.29P291说明三经修配改或拆迁的旧设备调试相应定额×1.102-991~1186 2.30P291说明八带负荷调压装置的电力变压器调试同容量电力变压器调试定额×1.122-996~1001 2.30三卷变压器、整流变压器、电炉变压器调试同容量电力变压器调试定额×1.202-996~1001 2.32《规则》第条干式变压器调试同容量电力变压器调试定额×0.802-996~1001 2.33P294表下注2当送配电系统中断路器为六氟化硫断路器时调试定额×1.302-1004 2.34P309表下注1可逆电机调速系统调试相应定额×1.302-1066~1073 2.35P314表下注1可调试控制电机调试相应定额×1.302-1082~1088  2.36P314表下注2一个控制回路有两台以上电机,每增加一台电机时相应定额×1.202-1082~1088 2.37P317表下注微机控制的交流变频调速装置调试相应定额×1.252-1098~1111 2.38P425说明五雕风扇安装只预留吊钩时定额人工×0.402-1930 2.39P425说明六地面防水插座安装按暗装插座相应定额人工×1.202-1895~1909 2.40P513说明四两部或两部以上并行或群控电梯相应定额×1.202-1941~2065 第三册热力设备安装工程定额解释1.出力为3t/h的组合式水处理设备如何套用定额?答:可使用1~2t/h定额子目并乘以系数1.35。2.中压锅炉本体油漆项目,定额中按锅炉出力划分步距,计量单位为“台”。工程中遇有不同厂家不同型号的产品,锅炉出力虽相同但油漆工程量差异很大,定额消耗量应如何调整?答:遇有上述情况,可参照下表中锅炉本体钢结构及走台扶梯的油漆工程量数据,折算出每吨构件刷油的人、材、机消耗量,然后按工程量实际所需刷油的构件重量计算。 项目名称链条炉(t/h)煤粉炉(t/h)353575130锅炉本体油漆金属构件重量(t)57.2102.6125.6124.9调整系数序号所处位置系数名称计取规定适用范围备注3.1P3册说明四脚手架搭拆费定额人工×5%(其中人工占25%)3-1~114 定额人工×10%(其中人工占25%)3-115~4653.2P8说明四(四)组装锅炉炉体下部组建散件供货需现场组合安装时按相应定额乘以系数1.203-14~16 3.3P8说明四(五)组装锅炉炉后体外省煤器散件供货需现场组合安装时相应定额乘以系数1.063-14~16 3.4《解释》三册-1组合式水处理设备出力为3t/h按1~2t/h定额乘以系数1.353-92 3.5P49说明(六)4中压锅炉本体:气包安装为双包时按相应定额乘以系数1.403-119~121 3.6P51说明(十六)35~130t/h锅炉机组压力﹥8Mpa时增加人工、材料、机械子目名称人工(%)材料(%)机械(%)  水冷壁系统安装101683-122~125过热器系统安装1016123-126~129 省煤器系统安装101683-130~133本体管路系统安装1016123-138~1413.7P102说明(四)4(2)汽轮发电机油管安装按六册中压碳钢管定额乘以系数2.20第六册相应定额 3.8P135说明九(二)电动卸料车为重型卸料车时按相应定额乘以系数1.503-359 3.9P152说明二(五)1衬胶阴阳离子交换器安装树脂装填高度每增1m,相应定额乘以系数1.303-403~408 3.10P152说明二(五)2体内再生阴阳混合离子交换器安装时相应定额乘以系数1.103-403~408 3.11P152说明二(五)3带有空气擦洗装置的体外再生罐安装执行体外再生罐相应定额乘以系数1.103-409~412 3.12P152说明二(八)除二氧化碳器填料高度每增1m相应定额乘以系数1.203-424~429 3.13P152说明二(十)搅拌器带有电动装置时相应定额乘以系数1.203-438~439 第四册炉窑砌筑工程调整系数序号所处位置系数名称计取规定适用范围备注4.1P188册说明九脚手架搭拆费砌体工程量(m3)占定额人工(%)其中人工占20%全册表中工程量系指单座炉窑或系统工程中单个炉窑≤500m325>500~2000m320>2000m3154.2P187册说明七·5;《规则》第条焦炉烘炉、热态工程包干系数炭化室高度包干系数(占工程直接费%)全册 合计烘炉工程热态工程热态劳保≤270081.554.452.00>2700~430061.453.411.14>4300~600040.293.020.694.3P187册说明八一般(通用)工业炉窑和钢结构烟囱内衬喷涂工程施工超高施工高度>40m时,超高部分定额人工、机械乘以系数1.304-314~456457~647688~7034.4P193说明五·17(2)玻璃熔窑窑体壁、胸墙为圆形墙时定额人工乘以系数1.204-235~252 第五册静置设备与工艺金属结构制作安装工程综合解释1.联合平台与一般平台如何区分?答:一般平台是指为平台设备便于操作、检修设置的平台;联合平台是指两台及两台以上设备的平台互相连接组成的进行操作、检修使用的平台。使用定额时应加以注意:计算联合平台的工程量应包括平台上的梯子、栏杆扶手的重量;而计算单台设备平台工程量时,应分别计算其平台、梯子、栏杆等相应项目的工程量。2.第九章工艺金属结构中的设备支架制作安装适用范围是什么?定额子目以“每组重量”划分步距,请问几个支架为一组?答:广义的设备支架应包括支座和支架两大类。前者通常是在设备制造过程中完成,组焊于设备本体或作为设备部件到货现场组焊,属于静置设备制作安装的范围(如常见的卧式容器鞍座、立式容器和塔类的裙座、支撑式支座等)。本章中的设备支架主要是指在施工现场制作的以型钢为主体的支腿式、托(吊)架式以及单台设备配用或多台设备共用的底座式型钢构架,也包括单件重量大于100kg的管道支架(管廊结构、桁架式结构除外)。至于每组支架的个数,应根据施工图设计确定。一般情况下,支腿式、托(吊)架式应以一台设备为一组;大于100kg的管道支架(不论落地式或悬臂式)以一个管架为一组;而对于底座式型钢架,不论用于支承单台设备或多台设备,只要设计为一个整体结构,就应视为“一组”。3.设备支架、平台栏杆等工艺金属结构件,在消耗量定额中都是以制作安装综合列项,实际工程中若需要单独计算制作或安装时,应该如何处理?答:若发生单独制作或安装时,如发承包双方没有约定,其制作与安装的消耗量比例,可以参照下表中规定计算。工艺金属结构制作安装划分比例(%)项目设备支架花纹板式平台格栅板式平台扇形矩形扇形矩形制作安装制作安装制作安装制作安装制作安装人工工日65357624693178227426机械辅助材料87138020732779217723焊接机械78227525742677237624金属加工机械10001000100010001000起重运输机械41592179148621791486调整系数序号所处位置系数名称计取规定适用范围备注 5.1P1册说明三脚手架搭拆费静置设备制作按人工费5%(其中人工占25%)5-1~615 其他项目按人工费10%(其中人工占25%)5-616~23655.2P5说明五设备制作材质为超低碳不锈钢材按不锈钢定额乘以系数1.355-58~104、123~134、153~164、201~236、261~284、306~326、371~381、426~436、451~457 5.3P5说明六.1(4)矩形容器制作按平底平盖容器定额乘以系数1.105-1~9、58-66 5.4P5说明六.1(6)夹套式容器制作分别按内外容器相应定额子目乘以系数1.105-1~104 5.5P5说明六.1(8)不锈钢双椭圆封头容器制作设计压力PN>1.6Mpa时按相应定额乘以系数1.105-93~104、129~134、159~164 5.6P5说明六.2(2)碳钢塔制作内件为不锈钢按填料塔相应定额乘以系数0.905-165~176、237~244、285~291内件另计5.7P6说明六.2(3)塔器制作设计压力PN>1.6Mpa按相应定额乘以系数1.105-165~326 5.8P6说明六.3(1)热交换器制作管径φ<25时按相应定额乘以系数1.105-327~457 5.9P6说明六.3(1)热交换器制作管径φ>25时按相应定额乘以系数0.95 5-327~457 5.10P6说明六.3(2)热交换器胀接加焊接再焊胀时按相应胀接定额乘以系数1.155-338~348、393~403 5.11P6说明六.3(3)热交换器制作设计压力PN>1.6Mpa按相应定额乘以系数1.085-327~457 5.12P196说明五.1(3)①分段设备组装每增一道焊口按相应定额乘以系数1.355-662~676分段容器按两段一道口取定5.13 P196说明五.1(3)②分段塔器组装每增一道焊口按相应定额乘以系数1.355-677~696分段塔器按三段两道口取定  5.14塔器组装分两端到货一道焊口按相应定额乘以0.755-677~6965.15P196说明五.1(4) 分段(篇)设备组装材质不同时材质人工材料机械合金钢:5-616~621、634~647、662~666、677~686;低温钢:5-616~621、634~647、662~666、677~686;碳钢复合板:5-616~621、634~647、662~666、677~686;不锈钢复合板:5-622~633、648~661、667~676、687~696(1)合金钢、低温钢设备以碳钢设备为基数。(2)复合板设备只计复合板部分合金钢1.151.021.12低温钢1.201.121.20复合板碳钢1.151.021.12不锈钢1.201.101.205.16P196说明五.2(3)整体设备安装抽芯检查定额人工、机械乘以系数1.305-739~769 5.17P196说明五.2(4)整体设备壳体与内芯分别安装定额人工、机械乘以系数1.505-739~769 5.18P317说明五常压设备基础上注水试漏按1Mpa相应定额乘以系数0.65-1149~1157 5.19常压设备在道木堆上注水试漏 按1Mpa相应定额乘以系数0.855-1149~1157 5.20P317说明六容器、热交换器结构不同,水压试验调整设备名称调整系数5-1149~1184容器、热交换器水压式演示按一般容器、固定管板式热交换器考虑的带搅拌装置的容器0.90内有冷却、加热及其他装置的容器1.10浮头式热交换器1.305-1185~1233螺旋板式热交换器0.85蛇管式热交换器0.95U型管式热交换器套管式热交换器排管式热交换器5.21P317说明七压力设备在道木堆上进行水压试验按相应试压定额乘以系数1.355-1149~1284定额按设备吊装就位后试压考虑5.22P409说明三.1双金属抱杆安装拆除每根抱杆按单包干定额乘以系数0.955-1574~1591 5.23P435说明六一个工地只建造一座同类型油罐时相应定额人工、机械乘以系数1.255-1658~1699 定额按一个工地同时建同系列两座以上(含两座)油罐考虑5.24P435说明八内浮顶油罐水压试验相应定额人工、机械乘以系数1.205-1799~1809 5.25P435说明七一座油罐单独水压试验时相应定额人工、机械乘以系数1.30,水消耗量乘以系数1.505-1799~1809定额中按同容量的两座以上油罐连续交替试压考虑5.26P436说明十三不锈钢油罐附件安装时按碳钢管附件定额乘以系数1.305-1700~1703、1708~1728、1733~1749、1754~1758、1765~1772不含加热器制安5.27P499说明四球灌同时试压超过一台时相应定额乘以系数0.855-1990~1997定额按一台球管单独进行试压考虑5.28P553说明三火炬、排气筒筒体采用无缝钢管制作组对时除主材外按相应定额乘以系数0.605-2115~2119火炬、排气筒筒体制作组对。定额按碳钢板卷制考虑5.29P563说明五平台采用成品格栅板相应定额乘以系数0.905-2165~2170、2177~2182、2191、2194定额中按供应原材料、现场下料制作考虑第六册工业管道工程综合解释1.住宅小区内的燃气调压站、加压泵房、空调机房、消防泵房的工艺管道可否执行第六册?答:城镇公用或住宅区域内上述站房里的管道系统,均应执行本册相应项目。2.管道、管件和阀门、法兰在执行定额时,应依据什么参数确定压力等级?答:管道、管件安装不论壁厚多少,按照图纸设计工作压力确定压力等级,法兰、阀门安装按照图纸设计所选定的公称压力选套相应定额。3.本册管道安装定额子目中,有的每10m工程量的主材用量却低于10m是怎么回事?答:因为在计算每10m管道工程量时是按管道中心线延长米计算,不扣除管件、阀件所占长度。而计算主材消耗量时,是按扣除了管件、阀件所占长度后的净用量,再加上管道的损耗量综合测算而得。4.实际工程中,发生大于定额所列最大规格的项目时,如何套用定额? 答:编制一次性补充定额。5.定额机械消耗量中所列综合吊装机械和综合焊接机械是如何取定的?答:本册中综合吊装机械和综合焊接机械分别按下表取定:电焊机综合台班交流电焊机规格21kV•A30kV•A40kV•A备注权重(100%)20%55%25%电焊机综合台班按交流与直流焊机各50%取定。直流电焊机规格14kW20kW30kW权重(100%)20%60%20%吊装机械综合台班汽车式起重机规格8t16t25t50t权重(100%)20%60%15%5%6.中压钢板卷管安装如何套用定额?答:钢板卷管指钢板直缝焊接卷管,一般仅限于低压工艺系统使用,很少在中压工艺系统上使用。如有发生,可参照低压钢板卷管编制补充定额,或按低压钢板卷管相应项目乘以系数1.20。7.在计算钢板卷管安装的主材用量时,是否还扣除管件、阀件长度?如何计算钢板卷管制作工程量?答:在计算钢板卷管安装时所用主材量,不扣除管件、阀件所占的长度。本册包括钢板卷管在内的所有碳钢管安装的主材用量均以定额标注用量计算,与管件、阀件所占长度无关系。其钢板卷管制作工程量,是按图纸设计直管长度加损耗计算,应扣除管件、阀件所占长度。8.计算铸铁排水管道的工程量时,系统中的检查井所占长度是否扣除?在交汇井处应怎样计算?答:在计算铸铁排水管道工程量时,不扣除排水系统中的井类所占长度。在交汇处均以井中心点界定各交汇分支管线工程量。9.挖眼三通支管小于等于主管管径1/2时,怎样计算管件安装工程量?答:支管小于等于主管管径1/2时,应按支管管径计算管件连接工程量。10.螺纹连接管道中的丝堵、补芯、对丝安装,是否应计入管件安装工程量?答:螺纹管道中的丝堵、补芯、对丝连接,已含在管道安装定额内,不得再套螺纹管件定额,但其本身价值应按实计入材料费内。11.阀门、法兰安装定额中的螺栓、垫片的数量是怎样考虑的? 答:阀门、法兰安装定额中,各自均包括一个垫片(或透镜垫)和一副法兰用螺栓。但公称直径600mm以上的中压阀门和公称直径300mm以上的高压阀门及法兰的安装定额中未列螺栓及垫片,发生时按实另计。12.执行法兰及阀门定额时,如实际所用螺栓、垫片与定额所列不同时,可否调整?答:如设计或规范要求采用的螺栓、垫片其材质、规格、型号等与定额不一致时,可以按实际予以调整,其它不变。13.阀门解体检查及研磨是怎样考虑的?答:阀门安装定额中,已按相应规范规定比例综合计入了阀门解体研磨,使用定额时不论发生多少,一般情况下均不再另计。14.本册安装项目中,是否包括配合无损探伤用工?答:本册所有安装定额项目均不包括无损探伤的配合用工,无损探伤的用工均包括在无损探伤的项目里。15.在工程施工前怎样计算无损探伤胶片(张)的工程量?答:在施工前如不容易计算时,可按设计管道的长度和每10m管道所含的管件数量,测算焊口总数;再按探伤要求比例计算应探伤的焊口数量,便可计算胶片数量。不足一个焊口按一个焊口计。每一焊口拍片数量,设计无明确规定者可参照附表计算。焊接施工完毕后,须按实际胶片数量计算工程量,但不包括定额规定以外的焊缝返修后再次探伤的胶片数量。每一管口焊缝X光拍片规格及数量表序号管外径(mm)底片规格(mm)张数序号管外径(mm)底片规格(mm)张数1≤89150283773005210815049426300631331504104783006415915041152930075219300412630300862733004    73253005    注:1.当管外径小于和等于89毫米时,采用双壁双投影法透照;大于108毫米时,其焊缝采用双壁单投影法透照。   2.当管道外径大于630毫米时,其对接缝拍片数量可按焊缝延长米计算。   3.X光底片的搭接长度应不小于25毫米。16.一般穿墙钢套管制作安装能否适用于给排水、消防、采暖、空调系统?答:采暖、给排水、消防、空调等工程中的管道,在穿墙或穿楼板时所用的钢套管,只要与本册定额项目结构、材质相同或相近,均可使用本册定额项目。17.什么情况下,使用本册中蒸汽分汽缸制作安装项目? 答:本册中的蒸汽分汽缸适用于随工艺管道进行现场制作安装、试压、检查验收的小型分汽缸或集水器,其直径一般不超过400mm,容积不超过0.2m3,该分汽缸不能按压力容器制作计。如果施工图设计按钢制压力容器技术条件施工,应按第三册相关项目计算。18.丝扣安全阀安装套用什么定额项目?答:丝扣安全阀的安装执行丝扣阀门相应项目,其人工乘以系数2.0。19.方形补偿器的工程量怎样计算?答:方形补偿器安装在套用定额时,应分管道和管件两部分计算,伸缩臂应计入管道安装工程量,弯头则计入管件安装工程量。20.蝶阀套用什么定额?答:蝶阀应分连接方式套用螺纹或法兰阀门安装定额;如为对夹式蝶阀,还应按实调整定额中螺栓规格、数量。21.工业管道操作高度的起算点是何处?答:工业管道操作高度的起算点是指工作物操作基准面的高度。22.遇有带保温层和钢管保护壳的管道(亦称“钢套钢”)安装,应怎样套用定额?答:带有保温层及钢管保护层的管道安装时,其管道按介质管径、工艺要求套用本册相应定额,其人工、机械乘以系数1.80,介质管道上的管件套用本册管件连接相应定额;外套保护钢管接头处(包括直管短节、三通、弯头等)套用低压碳钢板卷管件连接相应定额并乘以系数2.00。管件若需现场制作,另套相应管件制作定额。管道接头处的补漆、绝热,第十一册《刷油、防腐蚀、绝热工程》中相关项目和定额规定计算。调整系数序号所处位置系数名称计取规定适用范围备注6.1P1册说明六脚手架搭拆费定额人工费×7%(其中人工占25%)全册单独承担埋地管道工程除外6.2P1册说明五·1施工操作物高度超过20m超过部分的定额人工和机械×1.30全册或按施工方案另行计算6.3P1册说明五·2需预安装的管道相应定额人工×2.006-1~94、110~2021衬里钢管除外6.4P1册说明五·4整体封闭式地沟管道安装定额人工、机械×1.20全册管安装后盖板封闭地沟除外6.5P1册说明五·6超低碳不锈钢管安装不锈钢管道相应定额人工、机械×1.156-116~188、446~484、589~620、766~845、1080~1118、1223~1254、1625~1697、1809~1847、1952~1983、2055~2082、2118~2145、2166~2175、焊条消耗量不变 2307~2334、2369~2396、2441~24526.6P1册说明五·7高合金钢管安装合金钢管道相应定额人工、机械×1.156-189~230、485~526、621~656、846~887、1119~1160、1255~1290、1698~1715、1848~1889、1984~2021、2453~2472焊条消耗量不变6.7《解释》六册-6中压钢板卷管安装按低压钢板卷管相应定额×1.206-58~94、161~188、708~744、805~832 6.8P133说明五成品四通管件安装管件连接定额×1.406-657~744、760~832、846~1031、1044~1290 6.9P133说明七温度计扩大管制作安装按管件连接定额×1.506-678~682、696~700、772~776、788~792、795~799、852~856、870~874、876~880、894~899、929~934、959~964、1050~1054、1068~1072、1086~1090、1102~1106、1109~1113、1125~1129、1143~1147、1149~1153、1166~1171工程量按大口径计算6.10《解释》六册-18螺纹安全阀按螺纹阀门定额人工2.06-1291~1299、1402~1407、1494~1499 6.11P257说明十仪表流量计安装阀门安装定额×0.706-1291~1299、1306~1333、1402~1407、1428~1445、1494~1499、1500~1517螺栓数量不变6.12P309说明五全加热套管法兰安装,按内套管法兰口径相应定额×2.0   6-1561~1588、1625~1640按法兰内套管直径计,螺栓规格数量按实调整6.13P309说明六中压螺纹法兰安装低压法兰相应定额×1.206-1552~1560螺栓规格、数量按实调整6.14中压平焊法兰安装低压法兰相应定额×1.206-1561~1588、1621~1640、1698~1715 6.15P309说明七节流装置安装相应法兰安装定额×0.806-1552~1656、1698~1715、1773~1889、1904~2021螺栓规格、数量按实调整6.16P309说明八单片法兰安装按法兰安装定额×0.616-1552~2021螺栓数量不变6.17P309说明十焊接盲板(平盖封头)安装管件连接定额×0.606-666~744、766~832、846~917、924~944、954~966、1044~1290 6.18P397说明三管道煨弯180°时相应定额×1.506-2200~2284定额中煨弯按90°考虑 6.19P521说明二·2管口焊接后立即进行热处理按焊前预热定额人工×0.876-2630~2741 6.20P589说明四有色金属管、非金属管的管架制作安装管架定额×1.106-2907~2909 6.21P589说明五管架采用成型钢管制作安装1管架定额×1.306-2907~2909 6.22《解释》六册-22钢套钢保温管道安装定额人工、机械×1.806-16~94、410~445、553~588详见《解释》第22条6.23调整钢外管接头管件安装低压碳钢板卷管件定额×2.006-708~744第七册消防及安全防范设备安装工程定额解释1.定额7-3红外光束探测器(对)中,为何接线盒的数量是1.02个?答:红外光束探测器以“对”为计量单位,定额中只考虑了必须发生的一个接线盒,另一个应视设计情况而定,若须采用时,按实增加。2.火灾自动报警系统中的隔离器安装执行何子目?答:隔离器安装可参照执行本册第一章中模块(接口)安装定额项目。3.火灾报警及联动系统、广播系统中使用的报警线、电源线、线、广播线如何套用定额?答:可根据设计,套用二册配管线中相应项目。4.消防、喷淋系统镀锌钢管沟槽连接安装如何执行定额?答:属定额缺项,拟编制补充定额。5.气体灭火系统子目中,卤代烷1211、1301灭火系统已逐步取消,如采用其他气体灭火系统,应如何套用定额?答:定额编制时,卤代烷系统还未淘汰,所以以此编制。气体灭火管道定额的工作压力是按中压考虑的,设计压力为2.5MPa、4.0MPa、4.2MPa时均可使用。新型气体灭火系统工作压力只要与其相近,也可参照执行该定额。6.镀锌钢管法兰连接是否按平焊法兰焊接考虑?镀锌钢管是否允许焊接?是否有DN200镀锌钢管?答:镀锌钢管法兰连接是按碳钢平焊法兰焊接考虑的。镀锌钢管一般不允许焊接,如设计允许时,可焊后补漆或补镀。DN200镀锌钢管可由一般钢管进行镀锌处理。7 .自动喷淋系统水压较一般生活给水系统高,因活接处较易渗漏,一般不使用活接。水流指示器(螺纹连接)定额中有活接是否合适?答:定额是按标准图考虑的。8.室内组合卷盘式消火栓,怎样执行定额?答:室内组合卷盘式消火栓是按国家标准图编制的,自救式65为省标,两种结构形式大同小异。故将本册定额23页说明第七条改为:室内组合卷盘式消火栓安装按室内自救式65型消火栓执行。9.单口双开门消火栓套用何定额?室内消火栓安装定额是否包括箱体四周的水泥砂浆填充抹平?答:室内消火栓安装定额已包括消火栓箱体安装,对箱体形式、材质不做区分,箱体计入消火栓成套价格。消火栓安装定额未含箱体四周水泥砂浆填充抹平,定额内水泥用于栽埋木砖或固定螺栓。10.7-352、7-353定额子目同轴电缆分2芯以下、8芯以下,而7-354穿管敷设没有2芯以下、8芯以下的限制,请问如何理解?答:沿桥架、支架敷设时,芯数不同,重量不同,固定卡子数不同,对工效有一定影响,所以分别列项;而穿管敷设时,不同芯数对工效影响不大,所以未分别列项,综合考虑。11.自动报警装置安装是否包括单体设备调试及每回路的调试?答:已含在设备本体安装中。12.本册有电视监控设备安装,包括摄像机、监视器等。第十册工业电视也有摄像机、显示器(实际上就是监视器)等,套用范围如何区别?答:本册主要适用于民用建筑安装中电视监控设备的安装,第十册主要适用于工业生产中监视设备的安装。13.气体灭火定额中“贮存装置安装”工作内容是否包括支框架制作?答:“贮存装置安装”不包括支框架制作,发生时另行计算。14.消防管道系统中阀门、法兰的安装应如何执行定额?答:除本册定额项目中已包括的阀门、法兰外,其余按下列方法执行:(1)自动水喷淋灭火系统、室外消防给水管道以及室内外消火栓灭火系统的阀门、法兰安装使用第八册《给排水、采暖、燃气工程》定额中相应项目。(2)动水喷雾灭火系统、气体灭火系统以及泡沫灭火系统的阀门、法兰安装使用第六册《工业管道工程》定额中相应项目。调整系数序号所处位置系数名称计取规定适用范围备注 7.1P4册说明五·1脚手架搭拆费定额人工×5%(其中人工占25%)全册 7.2P4册说明四·1超高增加消耗量操作物高度计算办法定额中操作物高度超过5m时计取,不扣除5m以下工程量的定额人工 ≤10m定额人工费×1.10≤15m定额人工费×1.15≤20m定额人工费×1.20>20m定额人工费×1.407.3  P4册说明五·2高层建筑增加费9层(30m)以下定额人工费×12%建筑物高度超过六层或室外设计地坪至檐口高度超过20米以上时见《解释》共性问题第7条12层(40m)以下定额人工费×15%15层(50m)以下定额人工费×19%18层(60m)以下定额人工费×22%21层(70m)以下定额人工费×25%24层(80m)以下定额人工费×28%27层(90m)以下定额人工费×33%30层(100m)以下定额人工费×37%33层(110m)以下定额人工费×43%36层(120m)以下定额人工费×47%39层(130m)以下定额人工费×50%42层(140m)以下定额人工费×53%45层(150m)以下定额人工费×56%48层(160m)以下定额人工费×59%51层(170m)以下定额人工费×62%54层(180m)以下定额人工费×66%57层(190m)以下定额人工费×69%60层(200m)以下定额人工费×72%其中人工占70%,其余为机械费。7.4P4册说明四·2管道间、管廊、已封闭吊顶和地沟内管道安装定额人工×1.307-44~52、74~78、102~113 7.5P23说明五雨淋、干式(含干湿两用)及预作用警报装置安装按湿式报警装置定额人工×1.147-55~59 7.6P45说明二二氧化碳灭火系统中无缝钢管安装按气体灭火管道相应定额×1.167-102~111不包括主材 7.7二氧化碳灭火系统中选择阀的安装按气体灭火阀门相应定额×1.167-119~1257.8P45说明四·2气体灭火系统不锈钢管、铜管螺纹连接按无缝钢管相应定额×1.207-102~1097.9P65说明三黑白摄像机安装台数与距离折算系数定额人工乘以下表系数7-205、207~211 距离(m)台数系数71-2001~81.39~161.617~321.833~642.065~1282.2200-4001~81.69~161.917~322.133~642.365~1282.57.10P65说明三彩色摄像机安装台数与距离折算系数定额人工乘以下表系数7-206~211 距离(m)台数系数71-2001~81.69~161.917~322.133~642.365~1282.5200-4001~81.99~162.117~322.333~642.565~1282.7第八册给排水、采暖、燃气工程定额解释1.管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规范、技术规程要求,各种管道穿墙、楼板套管一般应采用金属套管,不应采用塑料套管。若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。2.在地下防空洞中的管道安装工程,如何套用定额?答:属于新建、扩建的人防工程可使用《人防工程预算定额》。3.如何计算地板采暖管道工程量?地板辐射采暖管道安装时下设聚苯乙烯保温板,保温板如何套用定额?答:地板辐射采暖管道定额计量单位为“10m”,按不同管径规格以长度计算。地板辐射采暖的保温板及填充层混凝土浇注,可使用建筑工程消耗量定额中相关项目。 4.第八册中供暖器具安装是否包含膨胀螺栓,如何计列?答:各种散热器安装系参照《全国通用暖通空调标准图集》(T9N112)编制,按打墙眼栽钩卡考虑,均未包括膨胀螺栓。如用膨胀螺栓安装,膨胀螺栓耗用量可按实计列,但应扣减定额内水泥、砂子等填堵材料。5.定额171页说明第二条“柱型散热器为挂装时,可使用M132子目”,但价目表中M132散热器挂装较柱型散热器落地安装基价低,为什么?答:安装方式不同,工料消耗有所不同。6.采暖管道安装定额中鼓风机作用是什么?如实际安装中采用煨制弯,管道消耗量是否调整?答:室内外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按灌砂热弯法考虑,鼓风机为煨弯加热所用。实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。(如遇工程量清单报价或出于投标策略原因,消耗量定额是否调整由报价人自主决定)。7.室内采暖、给水、空调系统中使用活接时,活接应怎样计算?室内采暖管件中无活接,在散热器进出水支管安装中如使用活接,应如何处理?答:螺纹连接的管路系统中,活接头通常用于阀门处以利拆装更换,因而丝扣阀门安装定额中均含活接头(1.01个)。如管道系统中必须使用活接时,其数量可另行计入,同时调减定额内管件根母的数量。8.采暖管道如采用PP-R管时,如何套用定额?答:采暖系统采用PP-R管时,可参照使用给水塑料管热(电)熔项目及其相关规定。其散热器供、回水采用PP-R管沿楼地面暗敷时,也可按给水管暗敷相关规定处理,即定额人工乘以系数0.8,同时按实调整管件及扣座、管卡类材料用量。9.采暖系统入户处是否执行采暖入口装置?采暖系统普遍设计分户计量,其计量装置中有计量表1个,温度仪1个,铜闸阀4个,过滤器1个,应如何套用定额?答:我省96综合定额根据省标准图集L90N编制过热水采暖入口装置安装,新的安装工程消耗量定额没有编制此项目,应按设计规定的入口装置组成的阀器件、表计等分别计算。分户计量装置可根据工程设计规定的分户计量装置的具体组成,分别参照阀门、仪表等器件单项安装消耗量定额计算。10.本册定额有“热空气幕安装”项目,第九册也有空气幕安装项目,且差别较大,如何区分?答:第八册中热空气幕适用于采暖系统中常用的立式或卧式排管加热、离心风机送风的热空气幕,如RML/M、GRM、SRM 等型号。第九册中空气幕适用于通风空调系统中常用的贯流式空气幕及热空气幕,如GF、FKM、RM等型号。11.第三章空调水管道安装项目中只有钢管安装项目,现中央空调系统中冷凝水管有设计为塑料管的,可否套用塑料给水管项目?答:可参照使用塑料给水管项目,但应按实调整接头零件及支托架类(管卡、扣座)材料消耗量。12.铜管采用钎焊焊接时应执行什么定额?答:待补充。13.医院吸氧用铜管道安装如何套用定额?答:在省未出补充定额前,可参照使用第十册第六章“仪表管路敷设”相关项目。14.卫生器具安装定额是按镀锌管考虑的,如采用PP-R管,其管材管件是按定额含量还是据实计算?答:可按实换算。15.PP-R管安装如何执行定额?答:2003年消耗量定额已有此项目(即塑料管热、电熔连接),原定额也有补充项目。16.塑料给水管安装定额中没有塑料扣座的材料费,是否计入其他材料费中?答:室内塑料给水管安装定额中,φ32以下管道已考虑了塑料扣座耗用量,φ32以上管道则按立管卡子及现场配制支(托)架考虑,其工、料消耗均已含在定额消耗量内。17.给排水工程中卡套式连接管道安装执行何种定额?答:给排水管道“卡套式”连接并非是一个规范统一的名称,根据当前工程实际应用情况,有用于给水铝塑复合管(XPAP、PAX)和交联聚乙烯管(PE-X)的专用卡压式管件(C型环、螺母锁紧)连接,也有用于镀锌钢管的卡箍式(也称沟槽式)连接,还有用于无承口(W型)排水铸铁管(柔性接口)的橡胶衬套不锈钢管箍连接。我省现行安装工程消耗量定额第八册中已列有铝塑管卡套式连接(PE管也可参照使用)和W型无承口排水铸铁管安装项目。镀锌管沟槽式连接尚属定额缺项,拟编制补充定额。18.卫生器具安装定额包含的支管数量如何界定?如:冷水浴盆安装子目给出的镀锌钢管DN15为0.15米/组,若给水横支管距地面0.25米安装,浴盆水龙头按照图集距地为0.60米,那么给水立支管为0.35米,与0.15米相差的工程量是否计算?如采用铝塑管及PP-R管时,此部分不会发生,可否调整?答:本章卫生器具安装系参照《全国通用给水排水标准图集》编制。如搪瓷浴盆(冷水)子目,系按S342-36编制,定额工程量范围见示意图:冷水浴盆安装主要材料表编号名称规格材料单位数量 1浴盆—铸铁搪瓷个12排水配件DN40铜套1编号名称规格材料单位数量3水嘴DN15铜或铸铁个14钢管DN15镀锌米0.155存水弯DN50铸铁个1注:镀锌钢管0.15m已含施工损耗由上图可知定额内给出的0.15m镀锌管仅是连接水嘴与给水水平管(或短立管)的支管段,以外均应计入给水管道工程量,排水则从存水弯以外计入排水管道工程量。其他卫生器具可以定额取定的材料耗用量对照相应标准图了解其工程量界线,也可参见原安装工程预算定额编制说明及有关资料汇编(七)中相关规定。实际工程中,由于推广应用PP-R、PAP等新型管材和淘汰镀锌钢管,卫生器具上水支管已很少再用镀锌钢管连接,除了同材质管材连接外,还有以挠性软管连接或是成套器具配件中包含连接短管的情况,因此在使用卫生器具安装定额时,可以按实调整定额内材料消耗量。实际施工中如用挠性软管做卫生器具上水分支管时,定额内分支管材料可以换算,其余不变。其他类似情况如蹲便器高水箱冲洗管使用塑料管代替镀锌管等,均可照此办理。19.如甲方供洗脸盆主材时,将存水弯、脸盆托架一并供货,结算时如何计算?答:如果业主采购供应的卫生洁具与成套配件价格中已包括定额列出的相应材料配件,定额内列出的材料配件应予扣除,不要重复计价。20.成品瓷拖布池、水磨石拖布池安装执行哪项定额?答:成品陶瓷拖布池(盆),如为托架安装时,可参照使用洗涤盆(单嘴)定额;如为落地安装时定额人工乘以系数0.60,材料按实调整。水磨石拖布池按本册定额只计算水龙头和排水栓(或地漏)安装,池体本身应按建筑工程消耗量定额相关项目计算。21.安装定额中地漏均为铸铁地漏,如为PVC塑料地漏如何计算?计价材料中的焊管、油漆可否调整?答:塑料地漏也可参照铸铁地漏定额,定额内材料应换算和调整。22.螺纹阀门安装定额,计价材料中有黑活接,可否调整?答:采用镀锌活接时可换算价格。23.PP-R热熔阀门安装时,有阀门两端直接接塑料管的安装形式,也有阀门通过铜塑转换件接塑料管的安装形式,在定额套用上如何区分?答:丝接阀门可直接套用螺纹阀门定额,材料中的活接头可换算PP-R专用活接,不用时扣减。转换(过渡)接头已综合在管件含量中,不单独计算。直接熔接阀门安装属定额缺项,待补充。24.燃气管道中“Pe被覆钢管电弧焊”如何套用定额? 答:Pe外壁覆塑钢管可按燃气室外钢管(焊接)项目,定额人工乘以系数0.93,同时扣减定额内油漆消耗量。焊口部位补口防腐,根据设计要求按第十一册相应定额项目另行计算。25.空调供回水管道系统能否计取空调系统调整费?其脚手架是按八册还是九册?答:该部分脚手架应按八册规定计,系统调整费可执行第九册规定。调整系数序号所处位置系数名称计取规定适用范围备注8.1P144册说明六·2脚手架搭拆费定额人工费×5%(其中人工占25%)全册 8.2P144册说明六·3采暖工程系统调整费采暖工程定额人工费×15%(其中人工占20%)采暖系统全部工程(不包括锅炉房及外部供热管网) 8.3P143册说明五·2超高增加消耗量操作物高度计算方法定额中操作物高度以距楼地面3.6m为限,超过时计取,不扣除3.6m以下工程量的定额人工 ≤10m定额人工费×1.10≤15m定额人工费×1.15≤20m定额人工费×1.20>20m定额人工费×1.408.4P143册说明六·1高层建筑增加费9层(30m)以下定额人工费×17%建筑物高度在六层或20m以上时计取见《解释》共性问题第7条12层(40m)以下定额人工费×22%15层(50m)以下定额人工费×25%18层(60m)以下定额人工费×28%21层(70m)以下定额人工费×32%24层(80m)以下定额人工费×35%27层(90m)以下定额人工费×40%30层(100m)以下定额人工费×45%33层(110m)定额人工费× 以下50%36层(120m)以下定额人工费×55%39层(130m)以下定额人工费×58%42层(140m)以下定额人工费×62%45层(150m)以下定额人工费×66%48层(160m)以下定额人工费×69%51层(170m)以下定额人工费×72%54层(180m)以下定额人工费×75%57层(190m)以下定额人工费×78%60层(200m)以下定额人工费×80%其中人工占70%,其余为机械费。8.5P143册说明五·1设置于管道间、管廊,已封闭的地沟、吊顶内的管道系统定额人工×1.30 含阀门、法兰、支架、刷油、绝热等全部工程8.6P147说明九安装已做好保温层的管道相应定额人工×1.108-1~35、37~69限非金属保护层8.7P203说明六室内给水铝塑复合管、塑料管暗敷时相应定额人工×0.808-344~375按实调整管件及管卡、扣座、支架类材料8.8《解释》八册-8散热器供回水管采用PP-R管按给水管相应定额定额人工×0.88-352~363按实调整管件及管卡、扣座、支架类材料8.9《解释》八册-20成品拖布池落地安装按洗涤盆定额人工×0.608-457材料按实调整8.10P397说明七燃气承插铸铁管采用N性,SMJ型接口时定额人工费×1.058-809~813 8.11燃气承插铸铁管X型接口DN400定额人工费×1.088-813每个口增加螺栓2.06套8.12P397说明八燃气输送压力>0.2MPa铸铁管安装定额人工×1.308-809~813 8.13《解释》八册-24燃气管采用Pe被覆钢管定额人工×0.938-793~808扣减定额内油漆消耗量第九册通风空调工程 定额解释1.通风管道工程量计算时“不包括部件所占长度”,其部件及其长度如何界定?答:通风管道部件是指风管阀门、风口、风帽、罩类、静压箱及消声器等部件,其长度应按设计图纸或其采用的标准图集标示的长度计算。2.帆布接口与柔性软风管有何区别?答:区别在于:(1)功能不同:前者是用于设备与风管或部件的连接;后者是用于不易于设置刚性风管位置的挠性风管,属通风管道系统。(2)固定方式不同:前者采用法兰连接形式,一般不设专门的支托吊架;后者采用镀锌皮卡子连接,采用吊托支架固定。(3)长度不同:前者按标准图集长度常为150—250mm;后者长度一般在0.5—2.5m左右。(4)材质不同:前者定额中采用帆布;后者是由金属,涂塑化纤织物,聚酯、聚乙烯、聚氯乙烯薄膜、铝箔等材料制成的。(5)定额内容不同:前者为现场制作安装;后者为成品软管安装。在套用定额时应注意:柔性软风管如每根长度小于3m时,可直接采用定额,如每根大于3m时,可按3m一根折算,不足3m按3m计。3.多叶排烟口及板式排烟口是按在什么位置安装考虑的?答:该定额是按安装在墙上或通风井道壁上进行编制的。如是安装在通风管道上的防火排烟风口,则按第二章相应防火阀定额执行。4.遇到折板式消声器安装应执行什么定额?答:折板式消声器是新产品,如遇有折板式消声器安装可执行同规格阻抗式复合消声器定额项目。5.轴流风机防雨短管制作安装项目如何执行定额?答:轴流风机防雨短管制作安装可按风管壁厚使用相应通风管道定额项目,人工乘以系数3.0。6.净化风管制作安装未包括膨胀螺栓及电锤台班的消耗量,请问其支架的固定方式是怎样考虑的?答:净化风管支架的固定是按在预埋铁件上焊接考虑的。如设计要求采用膨胀螺栓固定支架,可按实际调整相关消耗量。7.第十章说明第七条规定:铝板风管采用咬口、法兰连接形式,可参照第一章镀锌钢板咬口连接项目执行。请问,执行第一章相应项目时,可否调整不同的材料?答:可以按图纸设计或标准的要求进行调整。比如铝质铆钉、铝质型材或螺栓、垫圈等均可调整。8.铝板风管制安没考虑加固框,如发生时,应如何执行定额?答:铝板风管一般设计不需要加固框。如发生时,可按9-548、549 项目执行,需扣除紧固、密封材料。9.成品风管法兰的重量是否包括焊条、焊丝的增重?答:从理论上说,成品风管法兰重量内,已包括成型后焊缝填充材料的重量,不应另行增加焊条、焊丝重量。10.风阀电动执行机构安装定额中是否包括其电气系统安装?答:风阀电(气)动执行机构的安装,只包括本体安装、就位、固定,不包括执行机构动力系统的安装调试,该部分应执行第二册定额相关规定。11.各类冷水机组设备安装包括哪些工作内容?答:各类冷水机组均属定型设备,定额中是按整体安装就位考虑的,包括设备本体及其配套的附件的安装,以及设备无负荷试车以及配合生产厂家负荷试车的内容。设备安装技术说明要求在现场进行拆装检查,应按第一册压缩机拆装检查相应项目执行。设备安装不包括设备充工质及系统调试内容。12.本册中的冷水机组、风机、除尘器等各类设备安装,可否同第一册一样,计取“起重机具摊销费”?答:本册的设备安装对此没有规定,该部分内容已含在定额内,所以不能计取。13.设置于竖井及已完吊顶内的空调通风管道系统安装,是否应增加人工调整系数?答:属于管道间、已封闭吊顶内的空调通风管道系统,在执行本册定额时,其人工应乘以系数1.3。调整系数序号所处位置系数名称计取规定适用范围备注9.1P4说明十二·2脚手架搭拆费定额人工费×3%(其中人工占25%)全册 9.2P4册说明十二·3通风空调工程系统调整费系统工程人工费×13%(其中人工占25%)全册 9.3P3册说明十一·1超高增加消耗量操作物高度计算方法定额中操作物高度距楼地面超过6m时计取,不扣除6m以下工程量的定额人工 ≤10m定额人工费×1.10≤15m定额人工费×1.15≤20m定额人工费×1.20>20m定额人工费×1.409.4P4册说明十二·1高层建筑增加费9层(30m)以下定额人工费×3%建筑物高度在6层或20m以上时见《解释》共性问题第7条12层(40m)以下定额人工费×5%15层(50m)以下定额人工费×7%18层(60m)以下定额人工费×9% 21层(70m)以下定额人工费×11%24层(80m)以下定额人工费×12%27层(90m)以下定额人工费×15%30层(100m)以下定额人工费×18%33层(110m)以下定额人工费×23%36层(120m)以下定额人工费×27%39层(130m)以下定额人工费×32%42层(140m)以下定额人工费×35%45层(150m)以下定额人工费×39%48层(160m)以下定额人工费×42%51层(170m)以下定额人工费×45%54层(180m)以下定额人工费×49%57层(190m)以下定额人工费×51%60层(200m)以下定额人工费×54%其中人工占70%,其余为机械费。9.5P7说明九通风系统采用渐缩管按风管相应定额人工×2.509-1~15 9.6P7说明十空气幕送风管按风管相应定额人工×3.009-1~15 9.7《解释》九册-5轴流风机防雨短管制安按风管相应定额人工×3.09-1~12 9.8P121说明七分体式空调器“一拖多”机型,室内机安装按分体式空调器相应定额×0.669-415~428室内机区分不同安装形式9.9P121说明十四玻璃挡水板制作安装按钢板挡水板定额材料、机械×0.459-491~494人工不变9.10P121说明十五保温钢板密闭门制作安装按钢板密闭门定额材料×0.50,机械×0.459-489、490人工不变9.11P155说明六净化风管只在法兰处涂抹密封胶每10m2净化风管减去密闭胶1.5kg和0.37个工日9-503~506定额中净化风管接口外表面全部按涂密封胶考虑9.12P163说明五不锈钢风管及部件采用手工氩弧焊定额人工×1.238,材料×1.163,机械×1.6739-521~526 9.13P171说明三铝板风管及部件采用手工氩弧焊定额人工×1.154,材料×0.852,机械×9.2429-530~545 9.14《解释》九册-13设置于管道井、已封闭吊顶内通风空调系统安装定额人工×1.30全册 第十册自动化控制仪表安装工程定额解释 1.第五章“工业计算机安装与调试”是否适用于办公用计算机及其设备?答:“工业计算机安装与调试”适用于工业生产控制管理计算机的安装与调试,不适用于办公等民用工程中计算机的安装与调试。2.联锁信号系统的模拟试验无此定额,是否综合在其他项目中?答:联锁信号系统的模拟试验未单独设项,已分别综合在相应项目中。3.“仪表设备与管路脱脂”中“四氯化碳”已禁用(有害人身及环境),是否允许按设计换算消耗量?答:如果由于规范或设计要求采用的材料与定额中不同时,可进行换算。4.定额10-733气源分配器制作是按供气12点以下考虑的,如供气点为10个时,主材量是否允许调整?答:定额中仪表接头及管材的消耗量是按供气12点考虑的,若非12点,应将定额中仪表接头及管材的消耗量按实调整。5.本册10-731辅助容器制作、10-735水封制作安装、10-736排污漏斗制作安装均无主材消耗量,定额是如何考虑的?答:主材消耗量遗漏,应为(一)。调整系数序号所处位置系数名称计取规定适用范围备注10.1P229册说明六脚手架搭拆费定额人工费×4%(其中人工占25%)全册 10.2P419说明三·3仪表单杆吊架安装按双杆吊架定额×0.5010-726 第十一册刷油、防腐蚀、绝热工程定额解释   1.管廊钢结构与桁架管道支架如何区分?计算其刷油防腐工程量时如何选用定额?答:钢结构管廊在石油、化工生产装置中及装置之间的工艺管道工程中较为常见,为连续式横梁、落地立柱支承的大型构架,可用于支托多根多层的各种工艺管线,其结构断面呈“П”形。桁架则是由上弦、下弦和腹杆拉撑等构件组成的格架式结构,在各类专业工程中都被广泛应用(如大型厂矿的钢结构皮带机通廊、空腹式吊车梁、大跨度公共建筑的屋面梁以及桥梁等),其结构断面可以有平行式(方、矩形)、梯形、三角形等。桁架结构用于管道支架的情况不多,只在某些特定条件下才有应用。 通常情况下,钢结构管廊所用型材规格较大,同等质量(重量)时其油漆防腐涂刷面积较一般钢结构少。因而我省消耗量定额规定管廊钢结构按一般钢结构定额乘以系数0.75(按100kg计量),但管廊钢结构中的走台、梯子、栏杆等轻型构件仍使用一般钢结构项目,若设计有H型钢或大于400mm的型钢时,这部分结构件则要使用H型钢结构定额(按10m2计量)。桁架结构用于管道支架时,型材规格一般不会太大,可使用一般钢结构定额。其他属于工艺金属结构桁架如采用H型钢及大于400mm型钢时,也应使用H型钢结构定额。属于其他专业(建筑、桥梁等)的桁架类结构制作、安装及油漆防腐工程则应按其各自专业的消耗量定额及其相关规定计算。2.玻璃丝布保护层定额消耗量是如何取定的?答:玻璃布宽取250mm,含缠绕搭接的理论用量为13.15m2/10m2,加损耗6.42%,取定14m2。3.定额说明中新品种油漆可套相近定额,如何确定是否相近?答:可按主要成膜物质的类别确定。4.用“KJ-130涂料”、“H8701防腐涂料”表示定额子目不易懂,应写明涂料名称。答:“KJ-130涂料”、“H8701防腐涂料”已是其商品名称。调整系数序号所处位置系数名称计取规定适用范围备注11.1P1册说明五脚手架搭拆费刷油工程定额人工费×8%其中人工占25%11-1~292防腐蚀工程定额人工费×12%11-304~933、1166~1334绝热工程定额人工费×20%11-934~112511.2P1册说明四·1 工业安装工程超高 ≤20m定额人工、机械×1.21安装高度超过±6.00m时的本册所有定额项目,不扣除6.00m以下的工程量民用建筑随其主体工程适用的各册定额之规定≤30m定额人工、机械×1.32≤40m定额人工、机械×1.43≤50m定额人工、机械×1.53≤60m定额人工、机械×1.63≤70m定额人工、机械×1.73≤80m定额人工、机械×1.83>80m定额人工、机械×2.00 11.3P1册说明三管廊钢结构除锈、刷油、防腐蚀按一般钢结构相应定额×0.7511-13~15、28、36、118~144、281~286、316~321、338~342、356~359、372~375、388~391、408~413、428~431、444~447、466~472、484~485、494~496、505~508、521~524、563~566、732、1099~1103 11.4P1册说明三用管材制作的钢结构除锈、刷油、防腐蚀按管道相应定额×1.2011-1~3、26~27、34~35、52~84、275~278、 11.4P1册说明三用管材制作的钢结构除锈、刷油、防腐蚀按管道相应定额×1.20310~315、333~337、352~355、368~371、384~387、402~407、424~427、440~443、459~465、482~483、491~493、501~504、517~520、529~541、546~548、552~554、559~562、731、1094~1098 11.5P5说明六除微锈按轻锈定额×0.2011-1、4、7、10、13、16、19 11.6P5说明三喷射除锈等级调整Sa3级时相应定额×1.1011-22~49喷射除锈定额按Sa2.5级考虑Sa2级或Sa1级时相应定额×0.9011-22~4911.7P21说明四管道安装前集中刷油定额人工×0.7011-52~84、172~181、194~205、218~229、242~253、271~278、293~303暖气片除外11.8P21说明六标志色环等零星刷油相应定额人工×2.00,材料×1.2011-61~64、75~76、196~197、220~221、244~245  11.9P77说明四防腐涂料喷涂施工时定额人工×0.30,材料×1.16,喷涂机械另计11-304~451、480~528、542~574过氯乙烯、H87H8701及硅酸锌除外11.10P167说明三热硫化橡胶板直接硫化处理时定额人工×1.25,材料、机械另计11-651~691、695~696 11.11P167说明四贮槽、塔类设备衬里另件面积超过总面积15%定额人工×1.4011-651~654、677~680、687~688、692~694 11.12P167说明五塑料板衬里搭接缝采用焊接时定额人工×1.80,胶浆量×0.50,塑料焊条用量为5.19kg/10m211-697~698定额中搭接缝是按胶接考虑的11.13P183说明三已安装好的设备挂衬铅板施工定额人工×1.3911-699~701材料、机械不变11.14P183说明四设备、型钢衬铅板厚度>3mm时定额人工×1.2911-699~702材料按实计、机械不变11.15P199说明三金属设备衬砌耐酸板、砖采用勾缝法施工时定额人工×1.10,树脂胶泥用量×1.1011-733~924 11.16P255说明四·1镀锌薄板保护层厚度>0.8mm定额人工×1.2011-1111~1115 11.17卧式设备镀锌薄板保护层安装定额人工×1.0511-1112、1114、1116~1118 11.18P255说明五不锈钢薄板保护层安装定额人工×1.25,机械×1.15,钻头用量×2.0011-1111~1115其他不变11.19P255说明六聚氨脂泡沫11塑料发泡绝热如在加工厂集中喷涂发泡定额人工×0.7011-1013~1020 11.20P255说明八管道先绝热后安装(安装前集中绝热施工)定额人工×0.9011-934~938、942~946、952~956、961~965、972~976、990~994、  1004~1008、1021~1025、1030~1035、1043~1045、1047、1049、1051、1053、1055、1057、1058~1605、11.20P255说明八管道先绝热后安装(安装前集中绝热施工)定额人工×0.901074~1088、1094~1098、1109~1111、1116~1118 11.21P255说明十二现场补口、补伤等零星绝热定额人工×2.00,材料×1.20,机械×2.0011-934~983、990~994、1001~1035、1042~1044、1045~1118 '
