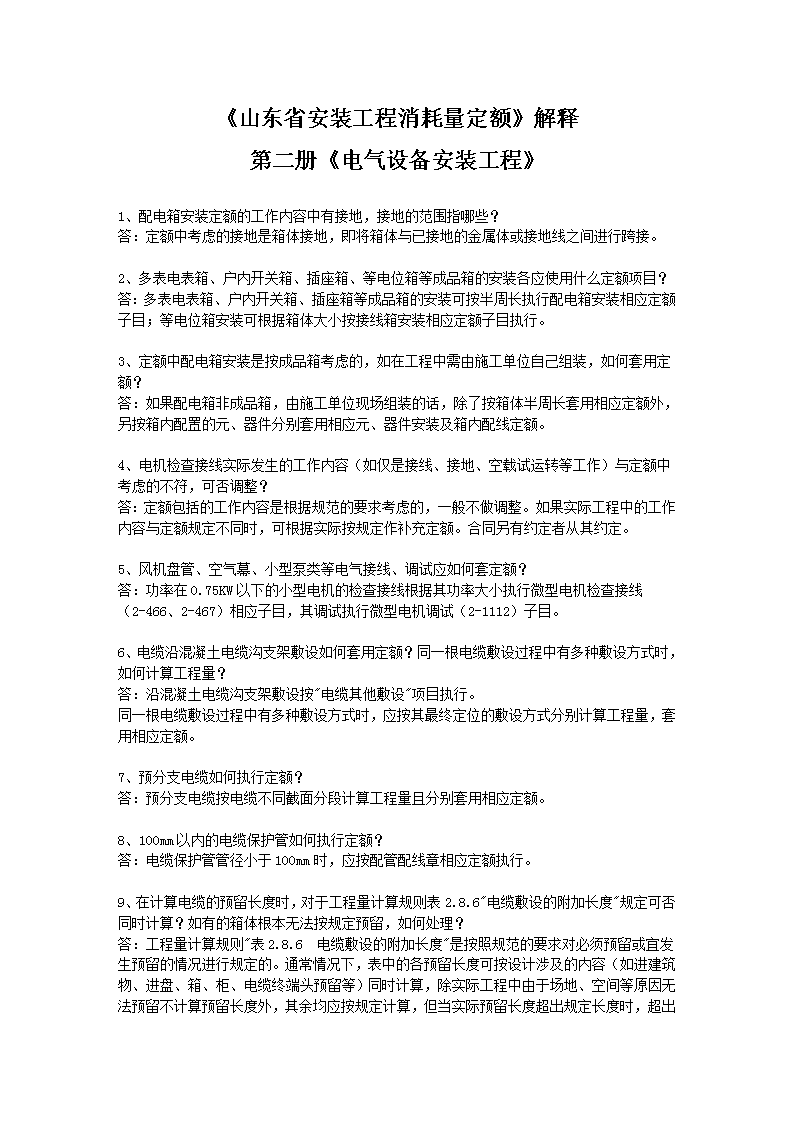

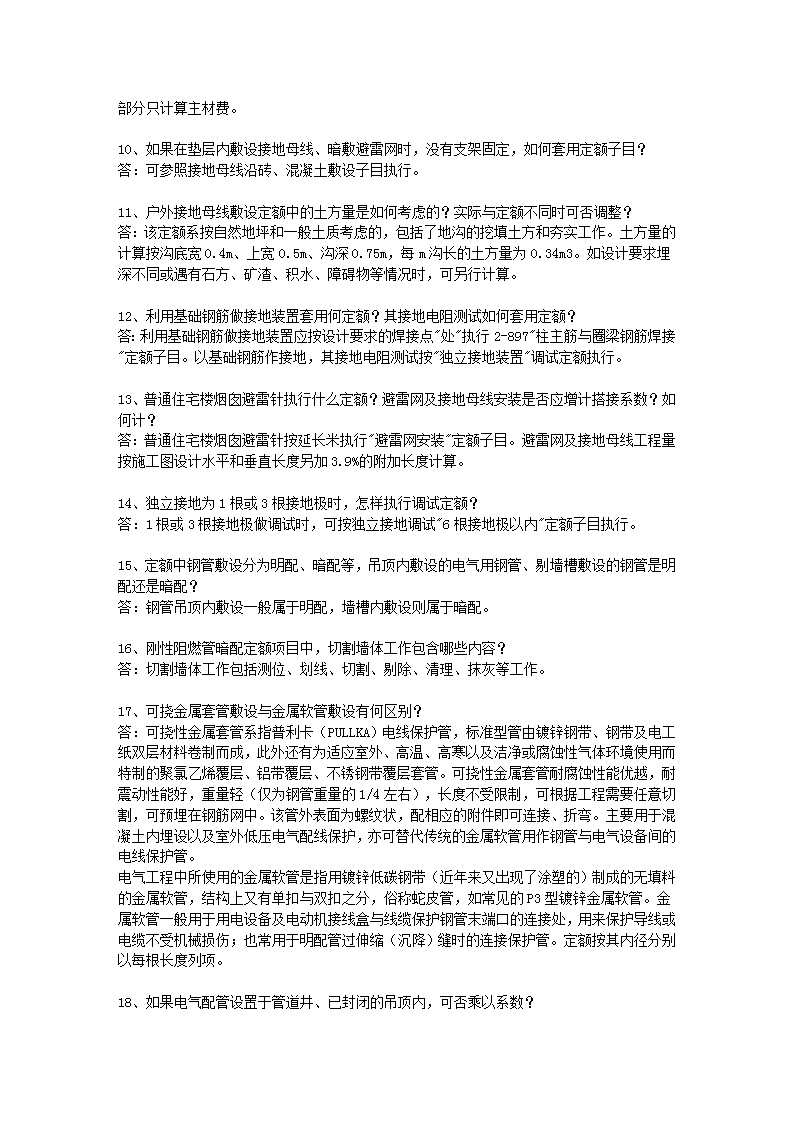

'《山东省安装工程消耗量定额》解释第二册《电气设备安装工程》1、配电箱安装定额的工作内容中有接地,接地的范围指哪些?答:定额中考虑的接地是箱体接地,即将箱体与已接地的金属体或接地线之间进行跨接。2、多表电表箱、户内开关箱、插座箱、等电位箱等成品箱的安装各应使用什么定额项目?答:多表电表箱、户内开关箱、插座箱等成品箱的安装可按半周长执行配电箱安装相应定额子目;等电位箱安装可根据箱体大小按接线箱安装相应定额子目执行。3、定额中配电箱安装是按成品箱考虑的,如在工程中需由施工单位自己组装,如何套用定额?答:如果配电箱非成品箱,由施工单位现场组装的话,除了按箱体半周长套用相应定额外,另按箱内配置的元、器件分别套用相应元、器件安装及箱内配线定额。4、电机检查接线实际发生的工作内容(如仅是接线、接地、空载试运转等工作)与定额中考虑的不符,可否调整?答:定额包括的工作内容是根据规范的要求考虑的,一般不做调整。如果实际工程中的工作内容与定额规定不同时,可根据实际按规定作补充定额。合同另有约定者从其约定。5、风机盘管、空气幕、小型泵类等电气接线、调试应如何套定额?答:功率在0.75KW以下的小型电机的检查接线根据其功率大小执行微型电机检查接线(2-466、2-467)相应子目,其调试执行微型电机调试(2-1112)子目。6、电缆沿混凝土电缆沟支架敷设如何套用定额?同一根电缆敷设过程中有多种敷设方式时,如何计算工程量?答:沿混凝土电缆沟支架敷设按"电缆其他敷设"项目执行。同一根电缆敷设过程中有多种敷设方式时,应按其最终定位的敷设方式分别计算工程量,套用相应定额。7、预分支电缆如何执行定额?答:预分支电缆按电缆不同截面分段计算工程量且分别套用相应定额。8、100mm以内的电缆保护管如何执行定额? 答:电缆保护管管径小于100mm时,应按配管配线章相应定额执行。9、在计算电缆的预留长度时,对于工程量计算规则表2.8.6"电缆敷设的附加长度"规定可否同时计算?如有的箱体根本无法按规定预留,如何处理?答:工程量计算规则"表2.8.6
电缆敷设的附加长度"是按照规范的要求对必须预留或宜发生预留的情况进行规定的。通常情况下,表中的各预留长度可按设计涉及的内容(如进建筑物、进盘、箱、柜、电缆终端头预留等)同时计算,除实际工程中由于场地、空间等原因无法预留不计算预留长度外,其余均应按规定计算,但当实际预留长度超出规定长度时,超出部分只计算主材费。10、如果在垫层内敷设接地母线、暗敷避雷网时,没有支架固定,如何套用定额子目?答:可参照接地母线沿砖、混凝土敷设子目执行。11、户外接地母线敷设定额中的土方量是如何考虑的?实际与定额不同时可否调整?答:该定额系按自然地坪和一般土质考虑的,包括了地沟的挖填土方和夯实工作。土方量的计算按沟底宽0.4m、上宽0.5m、沟深0.75m,每m沟长的土方量为0.34m3。如设计要求埋深不同或遇有石方、矿渣、积水、障碍物等情况时,可另行计算。12、利用基础钢筋做接地装置套用何定额?其接地电阻测试如何套用定额?答:利用基础钢筋做接地装置应按设计要求的焊接点"处"执行2-897"柱主筋与圈梁钢筋焊接"定额子目。以基础钢筋作接地,其接地电阻测试按"独立接地装置"调试定额执行。13、普通住宅楼烟囱避雷针执行什么定额?避雷网及接地母线安装是否应增计搭接系数?如何计?答:普通住宅楼烟囱避雷针按延长米执行"避雷网安装"定额子目。避雷网及接地母线工程量按施工图设计水平和垂直长度另加3.9%的附加长度计算。14、独立接地为1根或3根接地极时,怎样执行调试定额?答:1根或3根接地极做调试时,可按独立接地调试"6根接地极以内"定额子目执行。15、定额中钢管敷设分为明配、暗配等,吊顶内敷设的电气用钢管、剔墙槽敷设的钢管是明配还是暗配?答:钢管吊顶内敷设一般属于明配,墙槽内敷设则属于暗配。16、刚性阻燃管暗配定额项目中,切割墙体工作包含哪些内容?答:切割墙体工作包括测位、划线、切割、剔除、清理、抹灰等工作。17、可挠金属套管敷设与金属软管敷设有何区别?答:可挠性金属套管系指普利卡(PULLKA)电线保护管,标准型管由镀锌钢带、钢带及电工纸双层材料卷制而成,此外还有为适应室外、高温、高寒以及洁净或腐蚀性气体环境使用而特制的聚氯乙烯覆层、铝带覆层、不锈钢带覆层套管。可挠性金属套管耐腐蚀性能优越,耐震动性能好,重量轻(仅为钢管重量的1/4左右),长度不受限制,可根据工程需要任意切割,可预埋在钢筋网中。该管外表面为螺纹状,配相应的附件即可连接、折弯。主要用于混凝土内埋设以及室外低压电气配线保护,亦可替代传统的金属软管用作钢管与电气设备间的电线保护管。电气工程中所使用的金属软管是指用镀锌低碳钢带(近年来又出现了涂塑的)制成的无填料的金属软管,结构上又有单扣与双扣之分,俗称蛇皮管,如常见的P3型镀锌金属软管。金属软管一般用于用电设备及电动机接线盒与线缆保护钢管末端口的连接处,用来保护导线或电缆不受机械损伤;也常用于明配管过伸缩(沉降)缝时的连接保护管。定额按其内径分别以每根长度列项。18、如果电气配管设置于管道井、已封闭的吊顶内,可否乘以系数?
答:电气配管定额已综合考虑本专业工程施工的工序、方法、技术要求等特点,不再调整系数。19、2-1343等半硬质塑料管暗敷设定额中,套接管单位为米,如何计算的?
答:定额中所指半硬质阻燃管是聚乙烯管,采用套接粘接法连接。套接管的长度是按照不同管径每个套管长度和套管个数计算的。20、刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽。那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算?答:不是。刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作。一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量。如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整。调整方法为人工乘以系数0.9,材料扣除水泥砂浆、合金钢锯片。21、穿电话线执行什么定额?答:山东省安装工程消耗量定额第十三册《建筑智能化系统设备安装工程》中已设有"管/暗槽内穿放电话线缆"定额项目,可按相应子目套用;对于在此之前已签定施工合同或已开工的工程,可沿用原定额解释(2004年)中的规定,套用第二册第十二章电气配管配线中多芯软导线敷设相应项目。22、卫生间防水吸顶灯、排气扇如何执行定额?答:卫生间防水吸顶灯安装可按普通灯具中吸顶灯具安装相应子目套用。排气扇安装按"轴流排气扇"安装子目套用。23、灯具购买时一般已包括灯具内连接用的导线,在执行成套灯具安装定额时材料消耗量中的导线是否应扣除?答:定额中各型灯具的引导线是综合考虑的,原则上不作调整。24、防水开关、墙面防水插座安装应执行哪项定额?答:防水开关可按密闭开关定额执行;墙面防水插座按普通插座相应定额项目执行。25、电线、电缆的绝缘电阻测试及通电安全检查记录等工作内容包括在哪项定额之中?答:上述工作内容在照明系统中包括在灯具安装定额内;在动力系统中包括在相应的电气调试定额内。26、计算电气系统调试时,供电回路中仪表、继电器、电磁开关等调试元件(不包括闸刀开关、熔断器)是同时具备还是有一个即可?答:只要供电回路中有需要进行调试的元件之一,且实际发生调试,有调试合格记录,即可计取系统调试。27、在同一民用电气安装工程中,若设备安装和管线敷设分别由两个单位施工,怎样计取系统调试?答:设备、线路连接在一起才能组成系统,才能进行系统调试。对于一个系统由多个单位施工时,谁进行调试、并有调试报告,就由谁计取调试费用。28、一般民用工程如何计取系统调试?如照明配电箱、动力配电箱、总电表箱等是否计取系统调试?答:一般的住宅、学校、办公楼、旅馆、商店等民用电气工程的供电调试应按下列规定:(1)配电室内带有调试元件的盘、箱、柜和带有调试元件的照明主配电箱,应按供电方式执行相应的"配电设备系统调试"定额。(2)如果民用配电箱(包括每个用户房间的配电箱、板)内虽有电磁开关等调试元件,但生产厂家已按固定的常规参数调整好,不需安装单位进行调试就可直接投入使用,不应计算调试工程量。(3)民用电度表的调整校验属于供电部门的专业管理,一般由用户向供电局订购调试完毕的电度表,不应另外计算调试工程量。29、定额2-641子目,防火涂料以"10kg"为计量单位,请明确套用该定额时的工程量计算规则。答:"10kg"是指实际涂刷的防火涂料的质量(重量)。30、定额中重型母线安装考虑的是焊接方式连接,如遇螺栓连接的重型母线可否套用该定额?答:定额中重型母线安装包括平直、下料、煨弯等等工作内容,与母线螺栓连接相差较大,所以螺栓连接的重型母线不能直接套用定额。31、电气穿梁保护管如何执行定额?答:电气配管穿梁保护管,发生时可参照第六册中"一般穿墙套管制作安装"相应定额执行。《山东省安装工程消耗量定额》解释第七册《消防及安全防范设备安装工程》1、本册第八章系统调试中:"自动报警系统装置调试"与"水灭火系统控制装置调试"定额设置最小点分别为"128点"、"200点",实际施工中可能出现较少的点数,如何套用定额?答:如实际调试点数不足定额最少点数的1/2时,可按下列方法计算:最少点数定额子目的消耗量/最少点数(128或200)× 实际调试点数。2、消防及采暖管道沿建筑物弧形墙敷设,管道需煨制成圆弧形,此工作内容在消耗量定额中是否包括?答:管道为适应建筑物结构造型而需加工成大弧度弯管的情况,现行安装工程消耗量定额相关管道安装工作内容中,均未包括此项加工工序。工程发、承包双方可根据工程实际情况(管材规格、煨制半径、加工方法等)协商解决处理。《山东省安装工程消耗量定额》解释第八册《给排水、采暖、燃气工程》
1、供暖工程中保温做法为钢板卷管外套聚乙烯保护管,中间为聚氨脂现场发泡,如何执行定额?答:如在施工现场预制时,可以定额第十一册中聚氨酯发泡项目为基础,结合施工方案进行合理调整。例如增计HDPE外套管材料、扣减模具摊销、根据实际施工方法计算必需的措施(摊销)费用等。2、感应式冲洗洗手盆、洗脸盆安装执行什么定额?答:目前在洗手盆、洗脸盆上安装的感应式水嘴大多都是感控一体的,即感应装置、电源(干电池或光电池)等均内藏在阀体内,此种水嘴虽然价格较高,但安装时没有什么太大区别,可直接套用对应组成形式的定额子目并换算调整材料(水嘴)价格。对于在墙体上另外安装(明装或暗装)自动感应装置的卫生洁具,如电子(红外)感应自动冲洗的大、小便器等,可另外套用第二册电气定额第十三章中卫生洁具自动感应器子目。3、淋浴器带延时感应或脚踏开关的,怎样执行定额?答:淋浴器使用感应开关的,可同上处理。如若淋浴器安装脚踏开关时,除调整阀门材料外,定额人工消耗量乘以系数1.20。4、小区内或居民区内的给水管道安装,水表前管道是否执行市政定额?安装定额规定与市政定额是否有矛盾?答:以上有关市政定额与安装定额使用界限的问题,可结合市政交底资料第51页上的示意图了解一下。这里所说的"用户"可以有两种情况:第一种情况下所称的"用户"指的是广义的用户(即单位用户,如工厂、学校、机关、住宅小区等),这种情况下,"水表井"指单位用户的总计量表井,"进户管"即是自市政供水管网(干管)接至总表井的分支管道,此时的供水流程是:市政管网(干管)─→分支(总进户)管─→用户总水表井─→区域内(厂区、校区、住宅小区等)供水管网(加压或不加压)─→分户(或单元)水表井─→进户管─→室内管路系统。根据相关定额规定,住宅小区内的给水管道安装应使用安装定额第八册相应项目,其中分户水表井以外管道安装使用室外管道项目,分户水表井以内管道安装使用室内管道项目,小区总水表井(阀门井)以外使用市政定额(无表、阀井的以与市政管道碰头点或小区规划红线为界)。工厂厂区内给排水管道定额使用问题则按第六册定额相关规定。另一种情况是由市政供水管网直接供水的"分散"用户(如沿街商铺、住户、不属住宅小区的单幢住宅楼(单元)等;此时的供水流程是:市政管网(包括干管与分支管线)─→用户水表井(或一户一表井)─→进户管─→室内管路系统,水表井以外管道使用市政定额,水表井以内管道使用安装定额(具体分界线以实际碰头点为界)。所以定额规定,住宅小区内的给水管道安装应使用安装定额第八册相应项目;小区总水表井以外管道使用市政定额。安装定额与市政定额的规定并不矛盾。5、本册定额各类管道安装项目中均已包括相应管件安装,实际工程中管件的消耗量与定额消耗量不同时可否调整?答:本册管道安装各定额项目中管件(接头零件)耗用量系综合取定,当实际工程中管道接头零件消耗数量与定额存在明显差异时,可按发承包双方在合同中约定的调整范围、调整方法等进行调整。如合同中无约定调整范围及方法,则不能调整。 6、采暖管道的墙体切槽、剔槽或大量的管沟预留用工是否执行电气墙体剔槽子目?
《山东省安装工程消耗量定额》解释第九册《通风空调工程》1、空调风管、冷媒水管所用的垫木均需防腐及防火处理,如何套用定额? 答:垫木可按成品价格列入材料费。2、如果风机盘管进行单体试压,如何计取费用?答:此种检验属于新颁规范的要求,定额中没有考虑,可采用现场签证的方式处理。《山东省安装工程消耗量定额》解释第十一册《刷油、防腐蚀、绝热工程》1、在施工前使用"管道补口补伤工程"时,其工程量如何确定?答:第十章"管道补口补伤工程"主要适用于环氧煤沥青漆、氯磺化聚乙烯漆、聚氨酯漆以及无机富锌漆等几种常用防腐涂料的管道现场安装焊口部位的补刷(不包括除锈),符合定额考虑条件即可按实际发生补口数量计算;如需施工之前进行计价时,可根据施工方案测算需补口数量,结算时按实调整(合同另有约定时从其约定)。其它未列漆种的管道补口补伤,套用定额相应项目,其人工乘以系数2.0,材料乘以系数1.20。2、刷油工程的脚手架搭拆按照定额人工费的8%计算,其人工费范围是否包括第一章的除锈工程中的人工费?答:除锈工程的脚手架搭拆费分别随同刷油或防腐蚀工程计算,即刷油或防腐蚀工程在计算脚手架措施费用时,其计算基数应包括除锈工程的人工费。单独除锈工程则不计脚手架搭拆费。3、工艺金属结构制作安装后进行刷油和防腐蚀,是否可按1吨钢结构58平方米折算刷油面积?答:消耗量定额中已将钢结构刷油划分为一般钢结构、管廊钢结构和H型钢制钢结构(包括规格大于400mm
的型钢)三种类型,可区分不同情况分别套用,不能进行面积折算。4、金属薄板保温保护层安装定额中,主材名称是镀锌铁皮,如果采用铝板、不锈钢板时,应怎样调整?答:该项定额名称所指保护层"金属薄板",包括普通薄钢板、镀锌薄钢板、薄铝板以及不锈钢薄板。由于镀锌薄钢板(镀锌铁皮)应用最为广泛,因而定额中材料品种列出的是镀锌铁皮。当设计选用其他板材时可以换算主材;如采用不锈钢薄板,除换算主材外,定额人工、材料(钻头)、机械的调整详见定额第十一册第九章说明五。5、对于聚氨酯发泡工程,因每吨聚氨酯发泡的数量和温度密切相关,夏天施工与冬天施工相比差别很大,这种情况可否对定额进行调整?答:聚氨酯泡沫塑料现场发泡,定额是按作业环境温度在15℃以上考虑,若环境温度低于15℃时,应采用相应措施,其措施费用另行计算。6、玻璃布面刷涂防火涂料如何套用定额?答:目前市场上防火涂料品种众多,成分、性能各异,适用范围以及施工标准也不尽相同。实际工程中遇到时,可根据涂料类型(有机或无机基料、水溶性或溶剂型涂料等)、刷涂方法、遍数,结合产品说明书上的材料理论用量和实际操作时的材料耗用量及人工消耗,按规定编制一次性补充定额。'
您可能关注的文档
- 深圳市建筑工程消耗量定额(2016)
- 广西建筑工程拆除消耗量定额--计算规则
- 河北省2013房屋修缮工程消耗量定额说明
- 福建省市政工程消耗量定额.pdf
- 安装工程消耗量定额综合解释
- 湖北省建筑工程消耗量定额及统一基价表土建
- 陕西省建筑装饰工程消耗量定额及计价解释
- 山东省市政工程消耗量定额解释及计算规则.doc
- 【湖南省】2014版建设工程消耗量定额说明及计算规则.pdf
- 山东省安装工程消耗量定额解释.doc
- 山东省建筑工程消耗量定额综合解释.docx
- 建筑工程土建消耗量定额说明.doc
- 植筋增加费湖南省消耗量定额规定.doc
- 陕西省建筑、装饰工程消耗量定额系数换算归纳.doc
- 【7A版】2006山东省园林工程消耗量定额总说明
- 《石油建设安装工程消耗量定额》定额解释
- 山东省03消耗量定额总说明及工程量计算规则及其他有关说明
- 山东省建筑装饰工程消耗量定额2006定额说明及计算规则
