- 250.10 KB
- 18页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

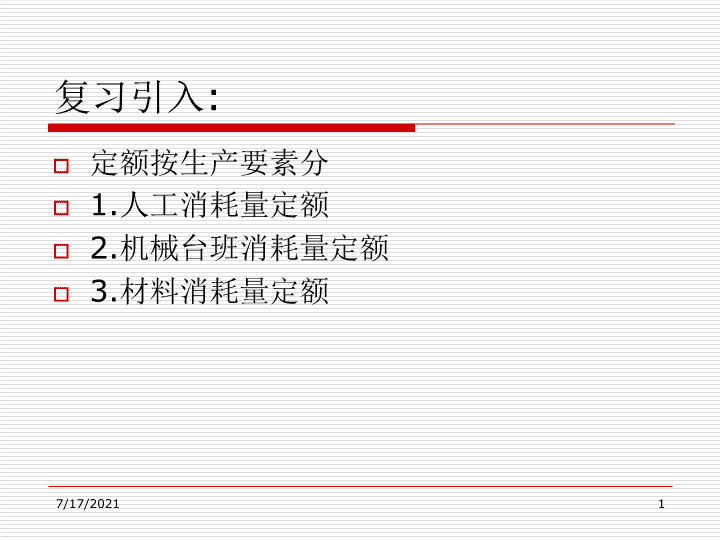

'复习引入:定额按生产要素分1.人工消耗量定额2.机械台班消耗量定额3.材料消耗量定额7/17/20211

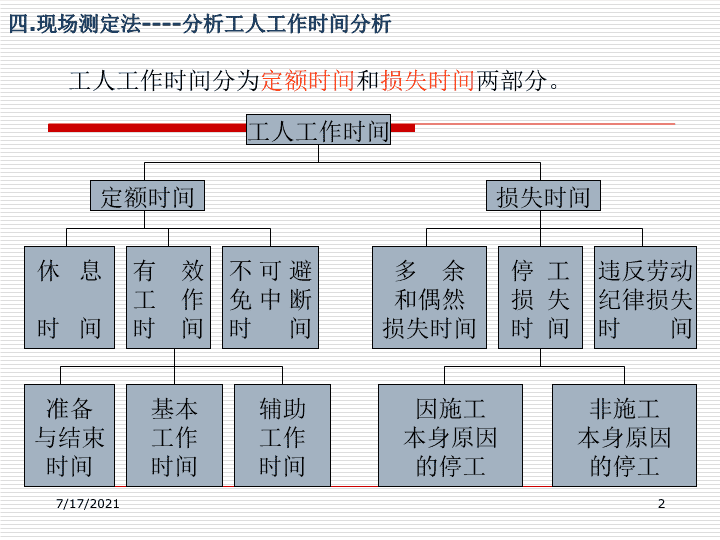

工人工作时间分为定额时间和损失时间两部分。工人工作时间定额时间损失时间有效工作时间休息时间不可避免中断时间停工损失时间多余和偶然损失时间违反劳动纪律损失时间基本工作时间准备与结束时间因施工本身原因的停工非施工本身原因的停工辅助工作时间四.现场测定法----分析工人工作时间分析7/17/20212

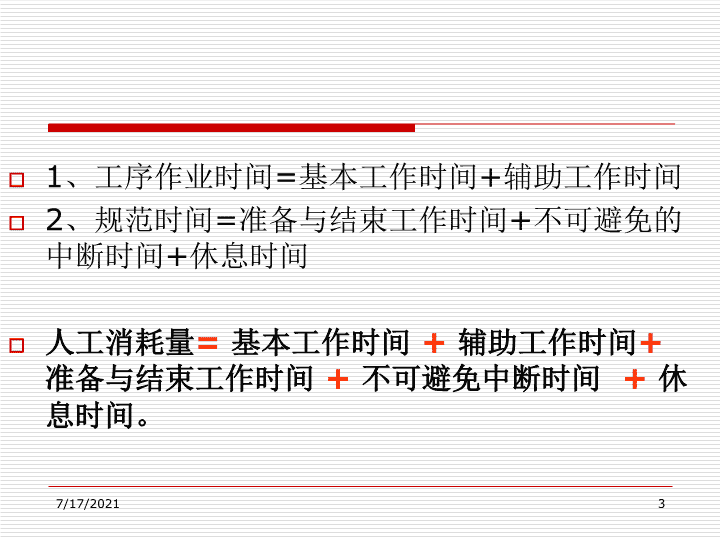

1、工序作业时间=基本工作时间+辅助工作时间2、规范时间=准备与结束工作时间+不可避免的中断时间+休息时间人工消耗量=基本工作时间+辅助工作时间+准备与结束工作时间+不可避免中断时间+休息时间。7/17/20213
第三节机械台班消耗量定额一、机械台班消耗量定额的概念1、概念:是指在正常施工、合理的劳动组织和合理使用机械的前提下,由技术熟练的工人操作机械完成单位合格产品所需消耗机械时间的数量标准。2、内容:包括有效工作时间、工人必需要的休息时间,与操作、机械本身有关的不可避免的中断时间和空转时间等。7/17/20214
二、机械台班消耗量定额的表现形式1、机械台班时间定额是指在正常施工、合理的劳动组织和合理使用机械的前提下,由技术熟练的工人操作机械完成单位合格产品所需消耗机械时间的数量标准。如:台班/m3、m2等。机械台班时间定额=1/机械台班产量定额2、机械台班产量定额是指在正常施工、合理的劳动组织和合理使用机械的前提下,由技术熟练的工人操作机械,单位时间内完成质量合格产品的数量标准。如:m3/台班、m2/台班等。机械台班产量定额=1/机械台班时间定额7/17/20215
三、机械台班使用定额的编制(1)拟定机械工作的正常条件(2)确定机械1h纯工作的正常生产率(3)确定施工机械的正常利用系数(4)确定施工机械台班产量定额及时间定额7/17/20216
定额编号1—1011-1021一1031-104项目回填土单单地面基(槽)坑位价松填夯填松填夯填数量合价数量合价数量合价数量合价综合单价元3.299.445.2610.70人工费元2.406.243.846.72其材料费元机械费元0.651.09由管理费元0.601.720.961.95利润元0.290.830.460.94三类工工日24.000.102.400.266.240.163.840.286.72机械01068电动夯实机(打夯)台班24.160.0270.650.0451.097/17/20217
第四节材料消耗量定额一、材料消耗定额的概念是指在合理使用和节约材料的条件下,生产单位质量合格的建筑产品所必须消耗一定品种、规格的建筑材料的数量标准。7/17/20218
二.使用材料的分类1.实体性材料2.非实体性材料下列材料分别属于哪类材料?水泥地板砖水玻璃挡土板松香水中砂防火漆脚手架扣件7/17/20219
三.材料的消耗量组成净用量:直接用于建筑物上的材料损耗量:材料损耗量(不可避免的损耗)合理损耗不合理损耗(不可避免)所以:材料的消耗量=净用量+损耗量=净用量*(1+损耗率)7/17/202110
1.块料面层例1:计算10*10教室地面砖的消耗量.地面砖规格200*300*10,假设灰缝10mm,损耗率为1.5%,结合层厚30mm,试计算该100m2面积地面的瓷砖消耗量及水泥浆用量.7/17/202111
55557/17/202112
解:100(0.2+0.01)*(0.3+0.01)瓷砖净用量==1536.10块瓷砖用量=1536.10*(1+1.5%)=1559.14块素水泥浆用量=(100-0.2*0.3*1536.10)*0.01+100*0.03=3.078m3100m2块料面层净用量=100m2(块料长+灰缝)*(块料宽+灰缝)总结:7/17/202113
2.标准砖净用量例2:求1m3实砌砖墙砖及砂浆用量.假设损耗率为1%.提示:标准砖规格?灰缝多宽?7/17/202114
115240240(53+10)7/17/202115
标准砖净用量==529.10块砂浆净用量=1-砖数*每块砖的体积=(1-529.10*0.24*0.115*0.053)=0.226m3标准砖用量=净用量*(1+损耗率)=529.10*(1+1%)=534.39总结:标准砖净用量=1砌体厚*(标准砖长+灰缝)*(标准砖厚+灰缝)×2×砌体厚度的砖数7/17/202116
课后作业:1、地砖规格为200mm*200mm,灰缝1mm,其损耗率为1.5%,则100m2地面砖消耗量是多少?2、某瓦工班组15人,砌1.5砖厚砖基础,需6天完成,砌筑砖基础的定额为1.25工日/m3,该班组完成的砌筑工程量是(),该砖基础砌筑工程单位面积的人工消耗量时间定额是()。A.112.5m3B.90m3/工日C.80m3/工日D.72m3E.72m3/工日F.0.8m3/工日7/17/202117
3、某砌砖班组有12名工人,砌筑某办公楼1.5砖混水外墙需8天完成,砌砖墙的时间定额为1.25工日/m3,该班组完成的砌筑工程量()。A.80m3B.76.8m3C.115.2m3D.120m34、某瓦工班组20人,砌1砖厚砖基础,基础埋深1.3m,5天完成89m3的砌筑工程量,砌筑砖基础的定额是()。A.0.89工日/m3B.1.12m3/工日C.0.89m3/工日D.1.12工日/m35、某砌筑工程,工程量为10m3,每m3砌体需要基本用工0.85工日,辅助用工和超运距用工分别是基本用工的25%和15%,人工幅度差系数为10%,则该砌筑工程的人工工日消耗量是()工日。A.13.09B.15.58C.12.75D.12.967/17/202118'
您可能关注的文档
- 【推荐】山东省建筑工程消耗量定额_交底培训资料
- 《消耗量定额》PPT课件
- 《消耗量定额的编制》PPT课件
- 人工、材料、机械台班消耗量定额
- 陕西省安装工程消耗量定额(2004)总说明书
- 山东省03消耗量定额各种说明及计算规则整合
- _山东省安装工程消耗量定额价目表(2013年4月)
- 陕西04建筑装饰工程消耗量定额
- 山东省安装工程消耗量定额解释38124883
- 2003年山东省建筑工程消耗量定额工程量计算规则
- 2010年山东省市政工程消耗量定额解释及计算规则资料汇编
- 陕西04建筑工程消耗量定额.说明及计算规则
- 抗震加固工程消耗量定额
- 《山东建筑工程消耗量定额》说明、计算规则及解释
- 建筑装饰装修工程消耗量定额
- 湖南2014消耗量定额说明和计算规则—市政工程
- [说明]辽宁省安装工程消耗量定额(2008)_给采、通风
- 装饰工程消耗量定额
