- 192.50 KB
- 20页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

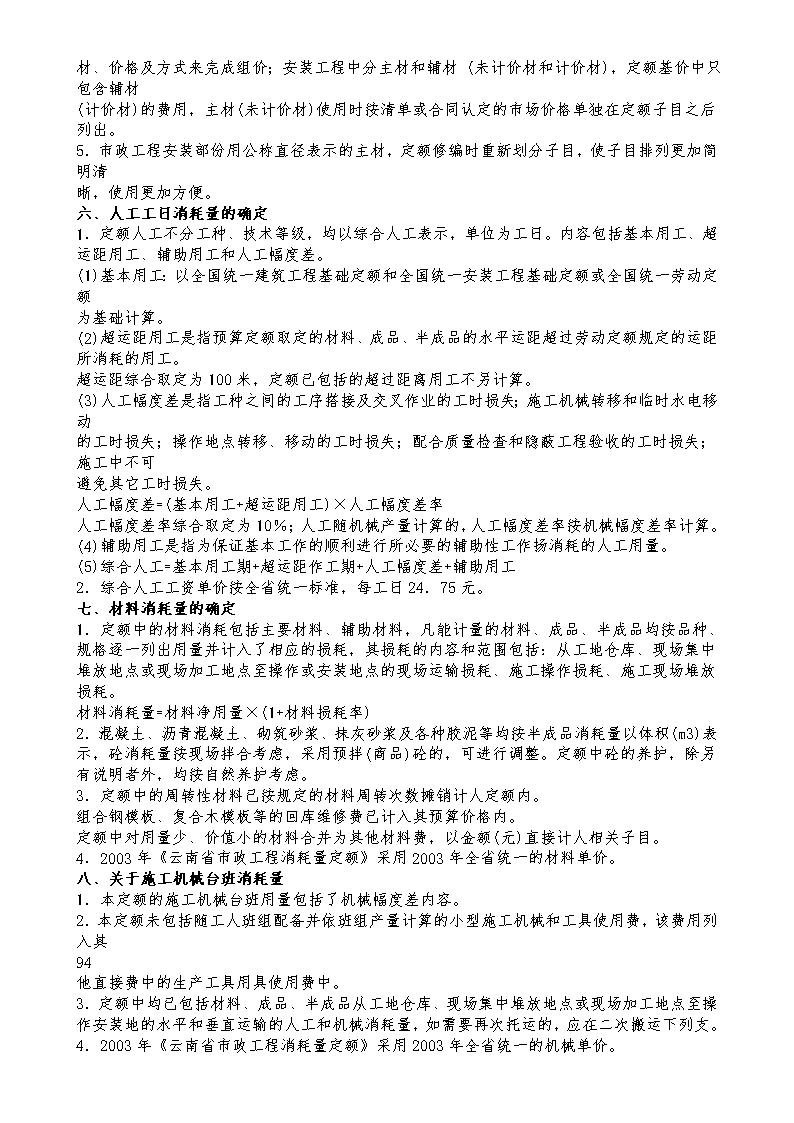

'云南省市政工程消耗量定额编制说明第一节概述一、市政定额简介《云南省市政工程消耗量定额》分上、中、下两册。上册包括:第一分部《通用项目》,第二分部《道路工程》,第三分部《桥涵工程》,第四分部《隧道工程》;中册包括:第五分部《给水工程》,第六分部《排水工程》;下册包括:第七分部《燃气工程》,第八分部《路灯工程》,上、中、下三册共九个分部5152个子目。《全国统一市政工程预算定额》中的地铁工程,因云南省还没有地铁项目,为此没有编人。二、定额的编制依据与原则《云南省市政工程消耗量定额》是依据99年《全国统一市政工程预算定额》、国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程,并参考了我省行业标准、地方标准,以及有代表性的工程设计、施工资料和其他资料并结合我省实际情况编制。本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。三、定额适用范围本定额适用于城镇管辖范围内的新建、改扩建市政工程。四、定额的作用《云南省市政工程消耗量定额》是全省完成规定计量单位分项工程定额计价所需的人工、材料、施工机械台班的消耗量标准;是统一全省市政工程工程量计算规则、项目划分、计量单位的依据;是编制概算定额及投资估算指标、编制招标工程标底、工程量清单、工程量清单报价的基础。也是各单位编制企业定额的参考。五、2003年版市政定额的变化1.《全国统一市政工程预算定额》是99年出版发行的,根据建设部的文件规定工程量清单计价2003年7月在全国实施,为适应这一形势的要求,定额计价法必需同时适应清单计价法,这就要求我们将实体工程和措施项目分开,而原市政工程预算定额的子目的实体和措施是在一起的,为此2003年《云南省市政工程消耗量定额》统一将市政土建中的措施项目编入《云南省建设工程措施项目计价办法》,内空包括:井点降水、围堰工程、支撑工程、脚手架工程、桥涵及隧道工程模板、桥涵中的临时工程、隧道中的临时工程。2.混凝土模板的工程量,全国新的计算方法是按接触面积以平方米计算,云南省历来均按混凝土的休积摊消,考虑到历史习惯,结合简化计算的要求,统筹法表明可以大大地减少模板计算的工作量,提高预结算人员的工作效率,另一方面也为了和土建定额的计算方法相统一,为此2003年《云南省市93政工程消耗量定额》的模板工程量仍按混凝土的体积来摊消,定额单位也相同,即模板工程量等于混凝土工程量。套用子目时注意紧跟混凝土子目(工程量相同),汇总时注意汇人措施费用中。3.为了保持专业上的习惯,市政定额中的土建工程的表现形式基本和《云南省建筑工程消耗量定额》一致;市政定额中的安装工程的表现形式基本和《云南省安装工程消耗量定额》一致。4.土建工程中不分主材辅材,定额所用材料其费用全部进入基价,使用时按清单或合同认定的主
材、价格及方式来完成组价;安装工程中分主材和辅材(未计价材和计价材),定额基价中只包含辅材(计价材)的费用,主材(未计价材)使用时按清单或合同认定的市场价格单独在定额子目之后列出。5.市政工程安装部份用公称直径表示的主材,定额修编时重新划分子目,使子目排列更加简明清晰,使用更加方便。六、人工工日消耗量的确定1.定额人工不分工种、技术等级,均以综合人工表示,单位为工日。内容包括基本用工、超运距用工、辅助用工和人工幅度差。(1)基本用工:以全国统一建筑工程基础定额和全国统一安装工程基础定额或全国统一劳动定额为基础计算。(2)超运距用工是指预算定额取定的材料、成品、半成品的水平运距超过劳动定额规定的运距所消耗的用工。超运距综合取定为100米,定额已包括的超过距离用工不另计算。(3)人工幅度差是指工种之间的工序搭接及交叉作业的工时损失;施工机械转移和临时水电移动的工时损失;操作地点转移、移动的工时损失;配合质量检查和隐蔽工程验收的工时损失;施工中不可避免其它工时损失。人工幅度差=(基本用工+超运距用工)×人工幅度差率人工幅度差率综合取定为10%;人工随机械产量计算的,人工幅度差率按机械幅度差率计算。(4)辅助用工是指为保证基本工作的顺利进行所必要的辅助性工作扬消耗的人工用量。(5)综合人工=基本用工期+超运距作工期+人工幅度差+辅助用工2.综合人工工资单价按全省统一标准,每工日24.75元。七、材料消耗量的确定1.定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。材料消耗量=材料净用量×(1+材料损耗率)2.混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,砼消耗量按现场拌合考虑,采用预拌(商品)砼的,可进行调整。定额中砼的养护,除另有说明者外,均按自然养护考虑。3.定额中的周转性材料已按规定的材料周转次数摊销计人定额内。组合钢模板、复合木模板等的回库维修费已计入其预算价格内。定额中对用量少、价值小的材料合并为其他材料费,以金额(元)直接计人相关子目。4.2003年《云南省市政工程消耗量定额》采用2003年全省统一的材料单价。八、关于施工机械台班消耗量1.本定额的施工机械台班用量包括了机械幅度差内容。2.本定额未包括随工人班组配备并依班组产量计算的小型施工机械和工具使用费,该费用列入其94他直接费中的生产工具用具使用费中。3.定额中均已包括材料、成品、半成品从工地仓库、现场集中堆放地点或现场加工地点至操作安装地的水平和垂直运输的人工和机械消耗量,如需要再次托运的,应在二次搬运下列支。4.2003年《云南省市政工程消耗量定额》采用2003年全省统一的机械单价。

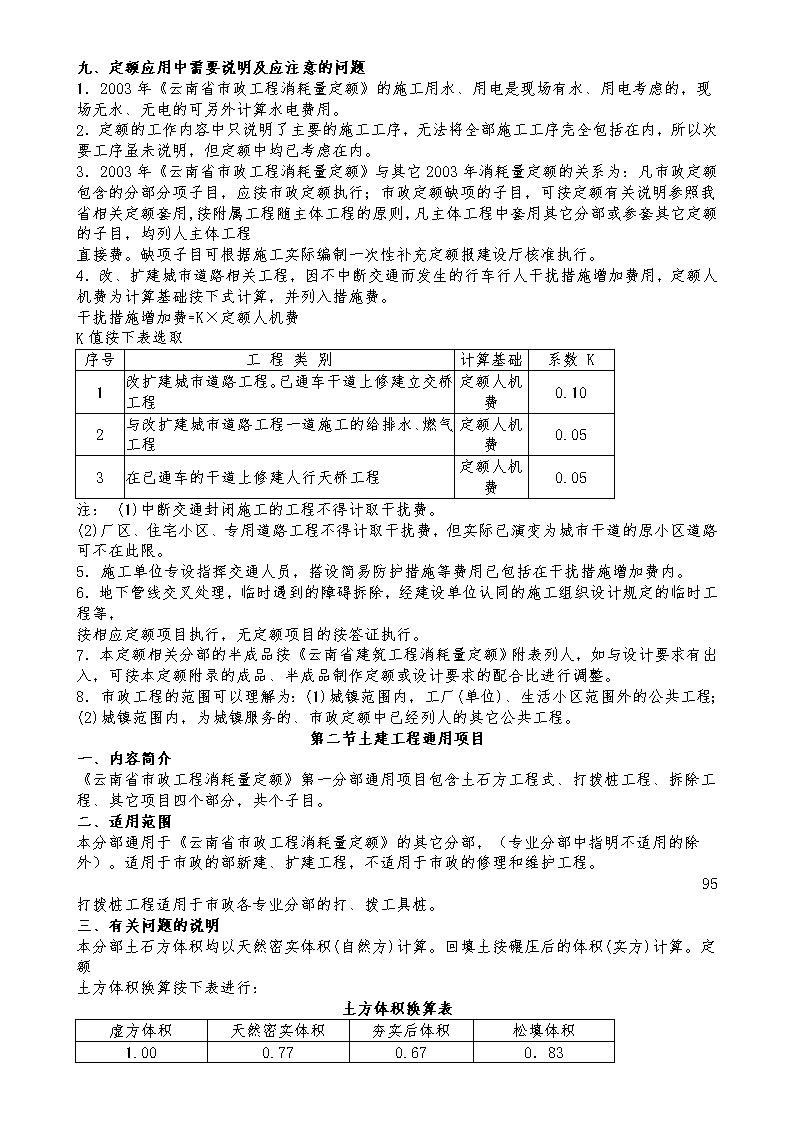

九、定额应用中需要说明及应注意的问题1.2003年《云南省市政工程消耗量定额》的施工用水、用电是现场有水、用电考虑的,现场无水、无电的可另外计算水电费用。2.定额的工作内容中只说明了主要的施工工序,无法将全部施工工序完全包括在内,所以次要工序虽未说明,但定额中均已考虑在内。3.2003年《云南省市政工程消耗量定额》与其它2003年消耗量定额的关系为:凡市政定额包含的分部分项子目,应按市政定额执行;市政定额缺项的子目,可按定额有关说明参照我省相关定额套用,按附属工程随主体工程的原则,凡主体工程中套用其它分部或参套其它定额的子目,均列人主体工程直接费。缺项子目可根据施工实际编制一次性补充定额报建设厅核准执行。4.改、扩建城市道路相关工程,因不中断交通而发生的行车行人干扰措施增加费用,定额人机费为计算基础按下式计算,并列入措施费。干扰措施增加费=K×定额人机费K值按下表选取序号工程类别计算基础系数K1改扩建城市道路工程。已通车干道上修建立交桥工程定额人机费0.102与改扩建城市道路工程一道施工的给排水、燃气工程定额人机费0.053在已通车的干道上修建人行天桥工程定额人机费0.05注:(1)中断交通封闭施工的工程不得计取干扰费。(2)厂区、住宅小区、专用道路工程不得计取干扰费,但实际已演变为城市干道的原小区道路可不在此限。5.施工单位专设指挥交通人员,搭设简易防护措施等费用已包括在干扰措施增加费内。6.地下管线交叉处理,临时遇到的障碍拆除,经建设单位认同的施工组织设计规定的临时工程等,按相应定额项目执行,无定额项目的按签证执行。7.本定额相关分部的半成品按《云南省建筑工程消耗量定额》附表列人,如与设计要求有出入,可按本定额附录的成品、半成品制作定额或设计要求的配合比进行调整。8.市政工程的范围可以理解为:(1)城镇范围内,工厂(单位)、生活小区范围外的公共工程;(2)城镇范围内,为城镇服务的、市政定额中已经列人的其它公共工程。第二节土建工程通用项目一、内容简介《云南省市政工程消耗量定额》第一分部通用项目包含土石方工程式、打拨桩工程、拆除工程、其它项目四个部分,共个子目。二、适用范围本分部通用于《云南省市政工程消耗量定额》的其它分部,(专业分部中指明不适用的除外)。适用于市政的部新建、扩建工程,不适用于市政的修理和维护工程。95打拨桩工程适用于市政各专业分部的打、拨工具桩。三、有关问题的说明本分部土石方体积均以天然密实体积(自然方)计算。回填土按碾压后的体积(实方)计算。定额土方体积换算按下表进行:土方体积换算表虚方体积天然密实体积夯实后体积松填体积1.000.770.67O.83
1.301.501.201.001.15O.92O.871.oo0.801.081.251.00四、定额项目的划分及编制情况1.人工土方工程(1)除人工挖土方按一二类土、三类土、四类土编制外,本分部其它土方均按三类土编列,如实际是一二类或四类土时,分别按三类土相应定额乘以下表所列数。项目计算基数一、二类四类人工土方人工费O.601.50机械土方机械费O.841.18(2)沟槽土方按底宽1.5米至7米综合取定,开挖冻土按拆除素混凝土障碍物子目乘系数O.8。场地平整不分土壤类别,按一二类、三类、四类各三分之一取定,填土夯实密度综合比例85%、90%、95%各取三分之一。(3)含水率≥25%时土壤容重增加和对机具的粘附作用增加,人工和机械乘应系数1.18,干、湿土工程量分别计算。采用井点降水的土方应按干土计算。2.机械土方(1)机械土石方项目的划分主要是依据机械的作业性能来划分,土方调运应按调运距离短、调运量少、调运费最低的原则编制施工组织设计。(2)机械台班消耗量的计算机械台班消耗量=1000m3/劳动定额台班产量水幅度差系数机械幅度差系数按建设部统一规定,土方1.25,石方1.33,内容包括:施工中工序之间的间隔、机械转移、配套机械之间的影响;施工初期与结束的工作条件造成的工效差;工程质量、安全生产的检查发生的影响;正常条件下,施工机械排除故障的影响。(3)有关辅助工工日的计算机械土石方施工中,不可缺少辅助人工,其工作内容为:工作面内排水,机械行走道路的养护,配合洒水汽车洒水,清除车、铲斗内积土,现场机械工作时的看护。推土、铲土、装载、挖填土方,每1000m3配6个工日。(4)自卸汽车运输道路条件按一、二、三类道路各占有1/3综合计算,自卸汽车运输对路面的清扫各降低载质量(防止满载时的泼洒)的因素,按施工合同约定的文明施工措施费处理。3.石方工程(1)石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在定额内。(2)定额不包括现场障碍物清理,发生时费用另计,弃土、石方的场地占用费按合同规定处理。(3)液压岩石破碎机破岩石、混凝土、钢筋混凝土是采用EX系列挖掘机配G系列液压岩石破碎机的有关技术参数,并考虑目前施工企业的实际应用水平而编制的,挖掘机、破碎机的单价可按合同工约96定执行。(4)工程量计算土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。如遇下列情况应增加运距:采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。沟槽、基坑、平整场地和一般土石方的划分:底宽3m以内,底长大于底宽
3倍以上按沟槽计算;底长小于底宽3倍以内按基坑计算,其中基坑底面积在20m2以内执行基坑定额。厚度在30cm以内就地挖、填土按平整场地计算。超过上述范围的土、石方按挖土方和石方计算。机械挖土方中如需人工辅助开挖(包括切边、修整底边),机械挖土按实挖土方量计算,人工挖土按实挖土方量按实套相应定额乘系数1.5。4.打拨桩工程(1)桩的规格圆木桩小头稍直径为20厘米;钢制桩按30C槽钢计算£=11.5mm,43.81公斤/米。简易打、拨桩架均按木制考虑。钢板桩摊销时间按十年考虑。钢板桩的损耗量按其使用量的1%计算。钢板桩使用费=钢板桩定额用量×使用天数×钢板桩使用费标准(元/吨.天)凡打断、打弯的桩,均需拔出重打,但不重复计算工程量。打拔桩土质类别按甲,乙、丙级土划分,定额仅列甲,乙级土项目,遇丙级土时,按乙级土的人工及机械乘以1.43。5.拆除工程(1)节定额拆除不包括挖土方。机械拆除项目中包括人工配合作业。拆除后的旧料应整理干净就近堆放整齐。如需运至指定地点回收利用,则另行计算运费和回收价值。(2)管道拆除要求拆除后的旧管保持基本完好,破坏性拆除不得套用本定额。拆除混凝土管道未包括拆除基础及垫层用工。基础及垫层拆除按本章相应定额执行。(3)拆除工程定额中未考虑地下水因素,若发生则另行计算。人工拆除二碴、三碴基层套无骨料多合土或有骨料多合土基层。机械拆除二碴、三碴基层执行液压岩石破碎机破碎松石。(4)工程量计算:拆除旧路实际拆除面积计算。拆除侧缘石及各类管道按长度计算。拆除构筑物及障碍物按体积计算。伐树、挖树蔸按棵计算。路面凿毛、路面铣刨面积计算。铣刨路面厚度>5era须分层铣刨。6.其它(1)本节是市政工程中的通用工程。原定额防洪堤坝已纳入水利定额,其中砂石滤层、滤沟、砌筑护坡、台阶、压项、挡土墙、勾缝留作通用工程。(2)工程量计算:块石护底、护坡、浆砌料石、预制块按体积计算。浆砌台阶实砌体积计算。砂石滤沟按设计尺寸以体积计算。第三节道路工程一、内容简介本分部包括路床整形、道路基层、道路面层、人行道侧缘石及其它。共四节个定额子目。二、适用范围本分部适用于城镇基础设施中的新建、扩建改建工程。三、有关问题的说明1.本分部以城市道路为主,本着实事求是,科学与实际相结合的原则,从有利于国家宏观调控,有利于市场竞争,有利于工程量清单计价的执行为出发点,对原预算定额项目设置,以是否符合新的规范、规程及技术要求,进行合理的取舍。同时补充了原定额中的不足部份及近年来所采用的新技术、新工艺、新设备和新材料的项目。
2.本节定额主要材料、辅助材料凡计量的均按品种、规格、数量并加材料损耗后列出,其它材料以占材料费的百分比计算出其他材料费,不再计人定额材料的消耗量,道路工程其它材料费占材料费的百分比综合取定为O.5%。3.定额中半成品材料(除沥表混凝土)均不包括其拌合场至施工现场的运费。4.本定额的混凝土按现场拌合考虑,如采用商品混凝土时,应扣减搅拌机台班数量和90%的人工量。如采用集中拌合,则运输费用另行计算。5.本定额半成品材料规格、重量不同时可以换算,但人工、机械台班消耗量不得调整。四、路床(槽)整形1.本分部包括路床(槽)整形、路基盲沟、基础弹软处理、铺筑垫层料。2.本节所列路床(槽)整形是根据质量验收标准,考虑到整形碾压后路床(槽)应符合设计标高的要求,为铺筑结构层,节约原材料所采用的工艺项目。路床(槽)整形碾压是按平整厚度正负10㎝综合考虑,使之形成设计要求的纵横坡度,并经重型压路机碾压密实。旧路床按用12吨压路机碾压两遍,新路基碾压4遍综合考虑。3.“土边沟”在城市道路中,已被暗沟和管道所代替,但在一些中小城市及市区与郊区交接处还有此项目,本节为中小城市及郊区公路的需要列此项目。其土质为综合取定:二类土占50%,三类土占25%,四类土占25%。边沟成型,综合考虑了边沟挖土的土类和边沟两侧边坡培整面积所需的挖土、培土、修整边坡及余土抛出沟外的全过程所需人工。边坡所出余土弃运路基50m以外。4.粉喷桩定额中桩直径取定为50era,水泥掺入量按每米45kg计人,若水泥掺人量不同可套用“水泥掺量每增减5kg"项目调整。5.工程量计算:道路路床(槽)碾压宽度按设计车行道宽度加两侧加宽值计算。路基盲沟按延长米计算。五、道路基层1.本分部包括各种级配的多合土基层。2.混合料基层多层次铺筑时,其基础顶层需进行养生。养生期按七天考虑,其用水量已综合在顶层多合土养生定额内,使用时不得重复计算用水量。各种材料的底基层材料消耗中已包括水的使用量。3.本节设置道路基层常用厚度为15㎝、20㎝,实际厚度不同用“每增减1㎝”的子目调整,但压实厚度在20㎝以上应按两层结构层铺筑。4.道路基层施工中所用推土机、拖拉机、平地机等机械,修编中充分考虑了目前我省的施工水平,按多数企业的现状进行了综合取定,同时对压路机的配置进行了调整,以满足目前高等级路面及现场施工的需要。5.多合土基层中各种材料是按常用的配合比编制的。当设计配合比与定额不符时,有关的材料消耗量可按实际配合比进行换算,但人工和机械台班的消耗不得调整。6.工程量计算:道路路基按车行道宽度加两侧加宽值计算。道路石灰土、多合土养生面积按设计基层、顶层的面积计算。道路基层计算不扣除各种井位所占的面积。六、道路面层1.本分部包括:简易路面个子目、沥青表面处治个子目、沥青混凝土路面及水泥混凝土路面个子目。2.沥青混凝土路面所需要的面层熟料实行定点搅拌时,其运至作业面所需的运费应按实际里程另行计算。水泥混凝土路面,综合考虑了前台的运输工具不同所影响的工效及有筋无筋等不同的工效。施工中无论有筋无筋及出料机具不同均不得换算。水泥混凝土路面中未包括钢筋用量。如设计有筋时,套用水泥混凝土路面钢筋制作项目。3.水泥混凝土路面定额中,不含真空吸水和路面刻防滑槽,如需真空吸水和路面刻防滑槽则应另
外套相应子目。喷洒沥青油料定额中,分别列有石油沥青和乳化沥青两种油料,应根据设计要求套用相应项目。4.工程量计算:水泥混凝土路面以平口为准,如设计为企口时,其用工量按本定额相应项目乘以系数1.01。木材摊销量按本定额相应项目摊销量乘以系数1.051。道路工程沥青混凝土、水泥混凝土及其它类型路面工程量以设计长乘以设计宽计算(包括转弯面积),不扣除各类井所占面积。5.伸缩缝以面积为计量单位。此面积为路的横断面积(缝的纵剖面面积),即路面设计宽×路面设计厚。道路面层按设计图所示面积(带平缘石的面层应扣除平缘石面积)以平方米计算。七、人行道侧缘石及其他1.本章包括:人行道板、侧立缘石(街沿石)、缘石(流水石)、花砖安砌等子目。2.本章所采用的人行道板、侧石(立缘石)、花砖等砌料及垫层如与设计不同时,材料量可按设计要求另计其用量,但人工不变。3.侧石(街缘石)安砌、缘石(流水石)安砌不包括基础,其基础按相关项目另计。4.人行道板安砌所采用的垫层是按60毫米计入的,若实际厚度不同时,材料可按设计要求换算用量,但人工不得调整。5.本节列有消解石灰的项目,考虑集中消解与小堆沿线消解两种操作工艺,凡在道路结构层中使用有石灰的项目需先计算出石灰的用量,再套用消解石灰的子目。编制预算时应注意子目使用中的连环性。6.工程量计算:人行道板、异型彩色花砖按实铺面积计算。侧缘(平石)、树池等项目以延长米计算.包括各转弯处的弧型长度。第四节桥涵工程一、内容简介“桥涵工程”包括打桩工程、钻孔灌注桩工程、砌筑工程、钢筋工程、现浇砼工程、预制砼工程、立交箱涵工程、安装工程、临时工程、装饰工程等共十节,共个子目。二、适用范围1、单跨100米以内,多跨总长500米以内的城镇钢筋混凝土及预应力钢筋混凝土工程。2、单跨5米以内的各种板涵工程(圆管涵套用第分部排水工程定额,其中管道铺设及基础项目人工、机械费乘以1.25系数。3、穿越城市道路及铁路立交箱涵工程。三、有关问题的说明1、制砼及钢筋混凝土构件,均属现场预制,不适用于独立核算,执行产品出厂价格的构件厂所生产的构配件。2、本定额提升高度按原地面至梁底标高8米为界,若超过8米时,超过部分增加费用按实计算。3、本定额中均未包括各类操作脚手架,发生时按第分部定额相应项目执行。4、本定额未包括预制构件场外运输,发生时按有关规定计算。四、定额项目的划分及编制情况1、打桩工程(1)本定额打木制桩、打钢筋混凝土方桩、打钢管桩、送桩、接桩、共子目。(2)本定额打木制桩是指打园桩和木板桩的工程桩,不同于《通用项目》的打木制工具桩。(3)本分部定额打桩土质均按甲级土取定(除钢管桩外)。(4)打桩定额中不包括打桩机械的安装、拆除、打桩机械的安装、拆除按本分部第九节有关额定执行。(5)打桩工程机械配备,均按桩长及截面取定,不得因机械不同调整机定额。2、钻孔灌注桩工程本章定额包括:埋设钢护筒(陆上,支架上),人力挖桩机,回旋钻机钻孔、冲击式钻机钻孔,卷扬机带冲抓锥冲孔,灌桩混凝土等共7节,共计个子目。
(1)埋设钢护筒:本节定额中陆上埋设钢护筒按人工挖坑。本节定额中的土质:陆上按砂土,粘土各取50%,水上不分土质。本节定额中所用钢护筒均以直径Ф800~Ф2000,陆上每只护筒长为2m,水中护筒长为6m。护筒重量,摊销量计算名称规格单只重量(㎏/2m)总重(kg/10m)周转次数损耗%使用量钢护筒Ф800,6mm钢板3lO.121550.6075621.92Ф1000,6mm钢板369.741848.7026.13Ф1200,8mm钢板571.862859.3040.41Ф1500,8mm钢板690.183450,9048.77Ф2000,10mm钢板1109.205546.0078.38支架上埋设钢护筒,本定额中已考虑了导向桩。陆上、支架上埋设,拔除钢护筒均采用木人字扒杆施工。本节定额以巾1000钢护筒为基础,乘以O.8系数,即为Ф8oo钢护筒土埋设的劳动定额,同样乘以2系数即为Ф2000钢护筒埋设的劳动定额。本节定额未考虑钢筋混凝土护筒的埋设。(2)人工挖桩孔挖桩孔按深10m取定65%,深20m取定35%。土质分为IⅡ类、Ⅲ类、Ⅳ类土,孔径不分大小。(3)回旋钻机钻孔不论采用正循环或反循环钻机钻孔,均套用本定额。100本节定额分列Ф800~Ф2000五项,Ф800孔深为20m、40m、60m三档,Ф1000~Ф2000孔深为40m、60m二档。土质分为:砂、粘土、砂砾、砾石4种。(4)冲击式钻机钻孔本节定额分列Ф1000~Ф2000二项,孔深20m、40m二档。土质分为砂土、粘土、砂砾、砾石、卵石、软石、次坚石、坚石8种。(5)卷扬机带冲抓锥冲孔本节定额孔径取定为Ф1500以内,定额不分孔径大小。孔深分为20m、30m、40m、50m。土质分为砂土、粘土、砂砾、砾石、卵石5种。(6)钻孔灌注桩混凝土本节灌注桩混凝土定额分列为人工挖孔、回旋钻机、冲击钻孔和冲抓钻孔四项。扩孔率除人力挖桩孔外,机械成孔混凝土数量中包括扩孔率。3、砌筑工程本章定额仅列浆砌块石、料石、混凝土预制块、砖砌体5节,计个子目。编制中有关数据的取定(1)浆砌块石:比重取定2700kg/m3(2)预制块、料石:预制块、料石规格取定为300×300×600(mm)。砂浆灰缝横、直均取定为1cm。(3)砌砖选用标准砖。
砂浆灰缝横、直均考虑1cm。(4)砌筑工程的机械台班计算垂直提升机械t履带式起重机,200L砂浆搅拌机台班产量按12m3计算。4、钢筋工程(1)本章定额包括各种钢筋,高强钢丝,钢绞线,预埋铁件等制作及安装项目,共4字27个子目。(2)本章先张法预应力钢筋及钢铰线的定额中已将毕生拉设备综合考虑。但人工时效未列入定额内。(3)本章后张法预应力张拉时均未包括张拉脚手架。(4)钢筋制作,安装分预制构件及现浇构件,按不同部分综合取定。(5)编制中有关数据的取定a)钢筋制作、安装本节定额是根据《全国统一建筑工程基础定额》结合桥梁构件特点及各部位含筋量综合取定。预制混凝土钢筋ФlOmm以内、Ф10mm以上取定预制混凝土钢筋ФlOmm以内取定钢筋规格单位φ6.5φ8φlO权数取定%206020预制混凝土钢筋φ10mm以上取定钢筋规格单位φ12φ14φl6φ18φ20φ22φ25权数取定%lO25251510105现浇混凝土钢筋Ф10mm以内,Ф10mm以上取定现浇混凝土钢筋Ф10mm以内,Ф10mm以上取定钢筋规格单位φ6.5φ8φ10φ8(箍筋)权数取定%10252515现浇混凝土钢筋Ф10mm以上取定钢筋规格单位φ12φ14φ16φ18φ20φ22φ25权数取定%20105302555b)铁件,拉杆制作安装定额取定根据原全国市政工程预算定额编制说明。c)预应力钢筋制作、安装先张法螺栓锚,锥形锚墩头锚,JMl2锚,墩头锚定额取定均根据原全国市政工程预算定额编制说明;OVM锚,选用Ф15.24mm高强度低松驰预应力钢绞线、每米1.02kg,张拉设备选用OVM锚相应的YCW型千斤顶。5、现浇混凝土及钢筋混凝土(1)本章定额系现场浇筑各种混凝土构筑物,包括基础、墩、台、柱、梁、桥面、接缝等共14节个子目。 (2)本章定额中嵌石混凝土的块石含量是按15%计取,如与设计不符时,可按下表换算,但人工、机械不得调整。 块石掺量%10152025每立方米混凝土块石掺量m30.159O.238O.381O.397
注:1.块石掺量另加损耗罕,块石损耗为2%;2.混凝土用ItS,除嵌石%数后,乘以损耗率1.5%。(3)编制中有关数据的取定a)本章定额中混凝土与模板分别列开,模板消耗量根据每lOm3混凝土含模量进行换算。b)本章定额中混凝土运输均采用1t机动翻斗车。c)本章定额中基础、墩、台身、挡墙选用工具式钢模板,防撞栏杆选用定型钢模,其他定额全部选作木模板,使用钢模板时已考虑了15%的木模作镶嵌用。d)本章定额中混凝土及模板的垂直提升选用5t电动履带式吊车。e)本章定额中木模板制作人工,结合模板周转次数,乘以模板制作系数O.571。f)本章定额中各类构筑物每lOm3混凝土模板接触面积见表3—7表3—7现浇每1Om3混凝土模板接触面积构筑物名称模板面积(m3)模板面积(m2)构筑物名称基础7.26拱上构件123.66承台有底模25.13箱形梁0号块件48.79无底模12.07悬浇箱梁51.08支撑梁100支加上浇箱梁53.87横梁68.33板矩形连续板32.09轻型桥台42矩形空心板108.11实体式桥台14.99板梁空心板梁15.18拱桥墩身9.98空心板梁55.07如身7.55板拱38.41柱式墩如42.95挡墙16.08墩帽24.52箱形梁梁与梁67.4台帽37.99柱与柱100墩盖梁90.31肋与肋163.88台盖梁32.96拱上构件133.33拱桥17.76防撞护拦48.1拱助53.11地梁、侧石、缘石68.33注:表中模板含量仅供参考,编制预算时应按设计图纸计算模板接触混凝土面积。6、预制混凝土及钢筋混凝土构件(1)本章定额系现场预制各种混凝土构件,包括桩、柱、板、梁、小型构件等8节个子目(2)本章定额中混凝土与模板分别列项(3)编制中有关数据的取定a)方桩按截面、长度综合取定,见下表桩规格及长度(cm)18×18×60025×30×80040×40×160020×50×70030×35×120040×45×3200权数取定30%20%70%b、板桩按截面、长度综合取定,见表桩规格及长度(cm)20×50×60020×50×160020×50×70020×50×120020×50×80020×50×1400权数取定30%70%b)矩形按60×80×700cm,异形按60×80×800cm取定;c)矩形板按28×99×600mm取定,空心板按60×99×800cm,微弯板按4×110×100cm取定;d)I型梁20m以内30%,20m以外70%综合取定;
e)10m以内空心板梁,断面按52×99cm;25m以内的空心板梁,断面按90×99cm取定;f)槽形梁按梁长30m,宽1.10m,高1.70m取定;g)箱形块按梁长3m,宽3.44m,高2.00为取定;h)箱形梁按梁长36m,宽3.10m,高2.40m取定;i)拱上构件及小型构件均匀为综合取定;j)本章定额中除拱构件及小型构件外,均按5t履带式吊车垂直提升混凝土;k)本章部分模板定额中,因构件较高,配5t履带式吊车协助安、拆;1)本章模板定额中,模板制作用工均乘O.533系数;m)本章定额中各类构筑物lOm3混凝土模板接触面积见表3—8。表3—8每10m3预制混凝土模板接触面积。构筑物名称模板面积(㎡)构筑物名称模板面积(㎡)方桩62.87I形梁115.97板桩50.58槽形梁79.23方柱矩形36.19箱形块件63.15异形44.99箱形梁66.41矩形24.03拱助150.34板空心110.23拱上构件273.28微弯92.63桁架及拱片169.32T形梁120.11桁架拱联系梁162.50实心板梁21.87缘石、人行道板27.40空心板梁10m以内37.97栏杆、端柱368.3025m以内64.17板拱38.41注:表中含模量仅供参考,编制预算时按章说明工程量计算规则执行o7、箱涵工程(1)本章定额系现场浇筑箱涵及穿越城市道路、铁路的立交箱涵顶进工程包括基础、箱涵制作、顶进、挖土等7节个子目。(2)本章定额中混凝土、模板、分别列开,钢筋及预埋铁件分别套用本册第四章(钢筋工程)有关定额。(3)本章工程说明及计算规则详见章说明。8、安装工程(1)本章定额系桥涵构件安装共13节,个子目,其中安装梁分为板梁、T梁、I型梁、槽形梁、预应力桁架梁、箱形块,筒支架。(2)安装支座分:辊轴钢支座、切线支座、摆式支座、支座。不分活动固定。(3)水上安装板、T梁、I型梁,均包括搭、拆木垛、组装,拆卸船排在内,但不包括船排压舱。(4)编制定额中有关数据的取定a)混凝土管节取定Ф1000一Ф2000,2m一节,高度取10m。采用履带式起重机安装。b)安装空心板梁取定见表:梁长(m)1013162025取定长度(m)810131822梁重(t)67.5142126汽车式起重机20t25t50t75t80t注:此表内系陆上安装板梁
c)T梁取定:陆上安装T梁,梁长(m)102030每片梁重取定(t)13.52440汽车式起重机取定(t)4075125d)扒杆安装T梁取定:见上表:(13.5+24+40)÷3=25.83t,取定20mT梁。e)I形梁取定:陆上安装I梁,梁长(m)102030每片梁重取定(t)514.7326汽车式起重机取定(t)164075f)槽形梁取定:20m以内为25t,30m以内为50t。g)万能杆件安装,简支梁的取定板梁取定16m以内为18.70t,T梁取定为30m以内为45t,I型梁取定20m以内为14.7t,槽形梁取定20m以内为25t。9、临时工程(1)本章定额包括桩基础支架操作平台、木垛的搭、拆、打桩机械,船排的组装、拆卸,桥梁支架搭、拆、万能杆件及挂篮安拆等10节,共个子目。(2)本章定额中的桥梁支架,均无不包括底模及地基加固在内。(3)编制中有关数据的取定:a)桩基础支架平台,分陆上、水上两种。支架荷载按打桩机O.6t一4t,分别计算,支架结构组成,陆上支架采用方木上铺大板;水上支架采用打园木桩,在园木桩上放盖梁,横梁大板,园林桩固定采用型钢斜撑,桩与盖梁连接采用U形箍。b)组装,拆卸万能杆件,本子目根据上海市市政工程预算定额相应子目换算,选用2×2×4m的万能杆件,每立方米空间体积重量为125kg。c)满堂式钢管支架,本子目根据城市陆上高架桥现浇箱形梁所采用的承重满法式钢管支架,钢管取定研8×3.5mm,每根长4m,每米3.84kg,每立方米空间体积重量为50kg。d)挂篮、安拆、推移,本子目根据上海恒丰路跨河桥实测编制。e)筑、拆地模厚度取定:砖地模:7.5cm;混凝土地模:5cm黄砂垫层,15cm素混凝土。10、装饰工程(1)本章定额包括砂浆抹面、水刷石、剁斧石、拉毛、水磨石、镶贴面层、涂料、油漆等项目共8节个子目。(2)定额仅适用于桥涵工程中的一般装饰,不包括建筑小品、桥头堡、桥名牌等装饰工程。(3)定额中的油漆均手工操作。(4)工程项目中有关装饰材料因受品种、规格的影响,因而与定额可能出现不符,因此编制时已明确可以调整材料;(5)装饰工程定额中按3.6m以下编制,超过3.6m需另增搭设脚手架项目;(6)定额中有关砂浆、混凝土强度等级仅为取定所用,当与设计不符时可以调整,但规定人工、机械部分不予调整。(7)编制中有关数据的取定:a)抹灰水泥砂浆及混合砂浆厚度的取定见表3—9
b)合腻子配比:聚醋酸乙烯乳胶10%,羧甲基纤维素2%,滑石粉88%。c)每100耐调和漆取定90%,溶剂油10%,一遍调和漆用量9.23kg。d)每100耐乳胶漆18kg。e)每100前防锈漆取定95%,溶剂油5%。第五节隧道工程一、内容简介“隧道工程”包括隧道开挖与出渣,临时工程,隧道内衬,隧道沉井,盾构法掘进,垂直顶升,地下连续墙,地下砼结构,地基加固,监测及金属构件制作,共十章,共个子目。二、适用范围“隧道工程”适用于城镇管辖范围内新建和扩建的各种战略武器行隧道、人行隧道、越江隧道、地铁隧道、给排水隧道及电缆(公用事业)隧道等工程。三、定额项目的划分及编制情况“隧道工程”定额项目与原定额相比,增加了隧道内地沟开挖底宽1.5m内三类石质各一个子目和平洞出碴,机械进洞装碴自卸汽车运输一公里内及每增加运距一公里各一个子目。所有岩石层隧道开挖定额,将原定额采用火力起爆改为电力起爆,若实际施工中要采用火力起爆时.可按说明了中的规定进行换算。两种起爆力方法均可选用。开挖定额机械的品种,有的作了调整。按夫定将原定额项目中风动机械的动力费等于风价乘以耗风量,改为在定额机械栏中用空气压缩机台班单价。1、临时工程该节在定额中解决了机械进入能进的隧道内装运石碴时,使因内燃机械排出的废气,浓度达到安全施工要求,而增加了巾1000通风筒安拆,年摊销,包括粘胶布轻便和薄钢板风筒共四个子目。2、隧道内衬该节将砼、模板、钢筋分别单独列出,其中模板喷砼用的喷射平台列入了措施费定额中。3、隧道沉井隧道沉井适用于在沿海软土地区,采用沉井方法施工的隧道工作中,暗埋段隧道连续沉井,风井及大型泵站沉井定额包括沉井制作,沉井下沉,砂石料填心、封底、钢封门安拆等内容。4、盾构掘进盾构法掘进适用于采用国产盾构掘进机,在地面沉降近到中等强度的软土地区,隧道施工,包括盾构掘进,衬砌压泵,管片制作,防水涂料,柔性按循环及施工管线路安拆,负环管片安装拆除等内容。垂直顶升是隧道内采用顶升方法建造给排水进出口的一项新工艺,适用于管节断面小于4.亍李米,一次顶升高度小于lO米的不出土的垂直顶升,定额包括砼方管制作,复合管片钢筋混凝土制作,垂直顶升设备安拆,管节垂直顶升,阴阳保护,摊地揭顶盖等内容。5、地下连续墙地下连续墙适用于城市中建造隧道竖井、地铁车站、暗埋段及泵站等基坑围护工程,同时适用于工业、民用深基坑的围护工程,定额包括导墙开挖,挖土成槽,钢筋笼制作,浇捣水下混凝土,大型支撑基坑土方等。6、地下混凝土结构地下混凝土结构适用于地下铁道车站,隧道暗埋段,引道段,沉井内部结构,隧道内路面,及现浇内衬混凝土工程。定额包括护坡、地梁、底梁、墙、柱、梁、平台、顶板、楼梯、电缆沟、弓型底板、支承墙、
隧内衬侧墙、顶板、车行隧道路面等地下混凝土结构工程。7、地基加固、监测本章定额按软土地层建造地下构筑物时,采用的地基加固方法的监测手段进行编制的。地基加固106是控制地表沉降,提高土体承载力,降低土体渗透系数的一个手段,适用于深基坑底部稳定,隧暗挖法施工和其他建筑物的基础加固等。定额编制了分层注浆,压密注浆,双重管高压旋喷,三重管高压旋喷等内容。监测是地下构筑物建造进反映施工对周围建筑群影响程度的测试手段,本定额适用于建设单位确认需监测的工程项目,包括监测点布置和监测二部分,监测单位需及时向建设单位提供可靠的测试数据,工程结束后监测数据立案成册。8、金属构件制作本章适用于隧道施工中,需要施工单位自行加工制作的金属构件,包括钢管片,复合管片钢壳,顶升管节钢壳,止水框,联系梁。以及施工中用的钢支架,走道板,盾构基座,钢支撑,钢封门,扶梯,栏杆等内容。第六节土建其它工程一、内容简介为适应工程量清单计价在我省的贯彻实施,使定额计价法能够转换为清单计价法,2003年《云南省市政工程消耗量定额》统一将市政措施项目编人《云南省建设工程措施项目计价办法》,内空包括:井点降水、围堰工程、支撑工程、脚手架工程、桥涵及隧道工程模板、桥涵中的临时工程、隧道中的临时工程。二、费用归属实体项目和措施项目分列后,定额计价法还和原来一样,实体项目、措施项目均按原来的方法套用定额子目,并合并计算直接费,其它均一样,所不同的是可能多套了几个子目;清单计价法就和原来不一样了,首先是实体项目要按原来的方法套用定额子目,计算直接费,并根据清单项的工作内容计算出清单单价,乘以工程数量得到合价后再汇总进入实体工程费,其次是措施项目则根据实体工程对号入座,套用本分部的子目,乘以工程数量得到合价,单独汇总直接进入措施费用。定额计价法和清单计价法在汇总时是切然不同的两种去向。本分部所列子目(如果不属于合同主体内容时)均全部汇总进入措施费用。三、适用范围本分部适用于城镇基础设施中的新建、扩建工程。四、有关问题的说明1.混凝土的模板混凝土的模板是这次实体与措施分离的重点内容,全国新的计算方法是按接触面积计算,云南省历来均按混凝土的体积摊消,以达到减少模板计算的工作量。考虑到历史习惯,也尽力为广大预算人员减轻工作负担,提高工作效率,另一方面也为了和土建定额的计算方法相统一,为此2003年《云南省市政工程消耗量定额》的模板工程量仍按混凝土的体积来摊消,定额单位也相同,即模板工程量等于混凝土工程量。套用子目时注意对号入座,模板子目应紧跟混凝土子目,但汇总时又要注意区分,混凝土汇人实体工程费用中,模板汇人措施费用中。(如果是定额计价则可以一次汇总,也可以分别汇总后又合并)2.实体与措施分离实体与措施分离特别是混凝土和模板相分离,这是与国际接轨而必需要做的,今天在我们十分习
惯定额计价的时候,在企业定额还没有形成的情况下,要准确地将实体与措施分开,这也是一件困难的事,如果碰到无法分解的情况,子目进入实体后,措施费用中则不得再重复计算;如果有实体子目而无措施子目时,可以一次性计列本子目的措施费用。五、定额项目的划分及编制情况1.井点降水(1)本节井点降水包括:轻型井点降水个子目、喷射井点降水个子目、深15米以内大口径井点降水个子目、深25米以内大口径井点降水个子目,共四节个子目。(2)轻型井点降水、喷射井点降水、大口径井点降水的采用由施工组织设计确定。井点降水项目适用于地下水位较高的粉砂土、砂质粉土、粘质粉土或淤泥质夹薄层砂性土的地层。其它地层可采用深井降水、集水井排水等方法并套用相应定额。(3)轻型井点、喷射井点、大口径井点的采用由施工组织设计确定。一般情况下,降水深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。井点使用时间按施工组织设计确定。喷射井点定额包括两根观察孔制作,喷射井管包括了内管和外管。井点材料使用摊销量中已包括井点拆除时的材料损耗量。(4)井点间距根椐地质和降水要求由施工组织设计确定,一般轻型井点管间距为l.2m,喷射井点管间距为2.5m,大口径井点管间距为lOm。(5)井点降水的水位监测、资料整理、备用电源的费用另计。(6)轻型井点50根为一套;喷射井点30根为一套;大口径井点以10根为一套。井点使用定额单位为套天,累计根数不足一套者作一套计算,一天系按24小时计算。井管的安装、拆除以“根"计算。2、围堰工程(1)本节围堰工程包括:筑土草袋围堰个子目、土石混合围堰个子目、圆木桩围堰个子目、钢桩围堰个子目、钢板桩围堰个子目、双层竹笼围堰个子目、筑岛填心个子目,共七节个子目。(2)本章定额适用于市政工程进行围堰施工的项目。(3)围堰工程50m范围以内取土、砂、砂砾,均不计土方和砂、砂砾的材料价格。取50m范围以外的土方、砂、砂砾,应计算土方和砂、砂砾材料的挖、运或外购费用,但应扣除定额中土方现场挖运的人工:55.5工日/lOOm3粘土。定额括号中所列粘土数量为取自然土方数量,决算中可按取土的实际情况调整。(4)各种有桩围堰项目中的打拨圆木桩、钢桩、钢板桩,均按水中打拨工具桩的相应定额执行。(5)各种围堰定额均是按正常情况考虑的,如遇潮汛、洪汛、每过一次潮汛、洪汛,除执行围堰定额外,应按实际情况增加养护费用。(7)筑岛填心子目是指在围堰围成的区域内填土、砂及砂砾石。双层竹笼围堰竹笼间粘土填心的宽度超过2.5m,超出部分也套筑岛填心子目。3、支撑工程(1)本节支撑工程包括:木挡土板支撑个子目、竹挡土板支撑个子目、钢制挡土板支撑个子目、钢制挡土板支撑安装。(2)本节定额适用于沟槽、基坑、工作坑及检查井的支撑。(3)工程量计算:按支撑面积以平方米计算。4、脚手架及其它工程(1)本节脚手架工程包括:脚手架个子目、现浇混凝土用仓面脚手。(2)本节脚手架定额中竹、钢管脚手架已包括斜道及拐弯平台的搭设。砌筑物高度超过1.2m可计算脚手架搭拆费用。
(3)仓面脚手不包括斜道,若发生则另按《云南省建筑工程消耗量定额》中的脚手架斜道计算;但采用井字架或吊扒杆转运施工材料时,不再计算斜道费用。对无筋或单层布筋的基础和垫层不计算仓面脚手费。5、桥涵及隧道工程模板(1)本节定额包括桥涵的基础、墩、台、柱、梁、桥面等项目现浇混凝土模板,包括隧道工程的护坡、地梁、底板、墙、柱、梁、平台、顶板、楼梯、支承墙、内衬侧墙等地下混凝土结构的模板。(2)本节定额适用于单跨100米以内,多跨总长500米以内的城镇钢筋混凝土桥梁的模板工程。单跨5米以内的各种板涵、拱涵以及穿越城市道路及铁路的立交箱涵的模板工程。各种现浇混凝土构筑物以及地下铁道车站、隧道暗埋段、引道段沉井内部结构、隧道内路面及现浇内衬混凝土的模板工程。(3)定额中混凝土浇捣未含脚手架费用。未包括预埋铁件。未包括支架部分。如发生时可另外套用支架项目。(4)本节定额所用模板平面以工具式钢模为主,异形以木模为主。钢模周围材料使用次数现浇为50次,预制为150次。钢模板厚度按2.5mm计算,每平方米钢模板重量34kg,扣件5.43kg,钢支撑另行计算。钢支撑采用舭8mm,壁厚3.5mm,每米单位重量3.84kg计算。(5)工程量计算:2003年《云南省市政工程消耗量定额》的模板工程量按混凝土的体积摊消,定额单位与混凝土的相同,即模板工程量等于混凝iT_程量。但应注意套用子目时对号入座。6、桥涵中的临时工程(1)本节定额内容包括桩基础支架平台、木垛、支架的搭拆,打桩机械、船排、万能杆件的组拆,挂篮的安拆和推移,胎地模的筑拆及桩顶混凝土凿除等项目。(2)本节定额支架平台适用于陆上、支架上打桩及钻孔灌注桩。满堂式钢管支架,适用于城市陆上高架桥现浇箱形梁。(钢管取定即8×3.5mm,每米单位重量3.84kg,每立方米空间体积重量为50kg)(3)桥涵拱盔、支架均不包括底模及地基加固在内。7、隧道中的临时工程(1)本节定额适用于隧道硐内施工所用的通风、供水、压风、照明、动力管线以及轻便轨道线路的临时性工程。(2)本节定额按年摊销量计算,“一年内”不足一年按一年计算,超过一年按“每增一季”定额增加,不足一季(三个月)按一季计算(不分月)。第七节给水工程一、分部总说明(一)《云南省市政工程消耗量定额》第六分部《给水工程》(以下简称本定额)包括:管道安装、管道内防腐、管件安装、管道附属构筑物、取水工程。(二)本定额管道、管件安装均已综合考虑管沟沟深。(三)本定额均按无地下水考虑。(四)与给水相关的以下工程项目,执行相应分部的有关定额。1.给水管道沟槽和给水构筑物的十石方工程、打拔:工具桩、围堰工程、支撑工程、脚手架工程、拆除工程、井点降水、临时便桥等执行第一分部《通用项目》有关定额。2.给水管过河工程及取水头工程中的打桩工程、桥管基础、承台、混凝土桩及钢筋的制作安装等执行第三分部《桥涵工程》有关定额。3.给水工程中的沉井工程、构筑物工程、顶管工程、给水专用机械调设备安装,均执行第七分部《排水工厂程》有关定额。4.钢板卷管安装、钢管件现场制作、安装、法兰安装、阀门安装,均执行第八分部《燃气工程》有关定额。
(五)新旧管连接定额不含停水、排水、以及检漏损伤费用,可据实编列措施费,经甲、乙双方确认另计。(六)本说明未尽事宜详见各章节说明。二、定额章节的调整本定额在《全国统一市政工程预算定额》的基础上,结合市场经济发展规律,对其中部分章节子目(相对1991定额)作了适当增减调整。1.第一章:管道安装,增加了球墨铸铁管安装、塑料管安装、铸铁管新旧管连接、钢管新旧管连接、铝塑管安装、玻璃钢夹砂管安装等项目及45个子目。2.第二章:管道防腐,减少了钢管件制作、管道一般防腐等项目及127个子目。3.第三章:管件安装,本章属新增章节,包括:铸铁管件安装、承插式预应力混凝土转换件安装、塑料管件安装、分水栓安装、马鞍卡子安装、二合三通安装、铸铁穿墙管安装、法兰式水表组成与安装等12个项目、128个定额子目。4.第四章:管道附属构筑物,增加了消火栓井(浅型、深型)、圆形排泥湿井等项目及17个子目。5.第五章:取水工程,减少了钢筋混凝土沉箱(水泥船)制作;沉箱(船)拖运、就位、基坑(床)整平加固等项目及12个子目。三、关于材料费(一)本定额中的未计价材费(定额中不带括号的项目),已分别按含量列价{或成品价)计入基价,如因设计规格、材质不同,可按各章节说明进行调差。(二)本定额中的未计价材(定额中带括号的项目),已给出含量,没有列价,计价时应以原价加采管费计算后,按预算价计人。四、关于机械费本定额中的机械费根据《云南省建筑安装工程机械台班费用表》,已分别按含量列价计入基价,如与实际不同时,不做调整。相关章说明:(一)第一章:管节有效长度:原定额规定了有效K度并允许调整,本定额综合取定了管节的长度,实际不同时,不做调整。本定额给定的消毒冲洗水量,如水质达不到饮用水标准,水量不足时,可按实调整,其它不变。(二)第二章:本章在地面防腐中综合考虑了现场和厂内集中防腐两种施工方法。(三)第三章:本章不含钢管件安装,如有发生,执行第八分部《燃气工程》中的有关定额,铸铁管件安装(胶圈接口)也适用于球墨铸铁管件的安装。法兰式水表组成与安装定额内无缝钢管、焊接弯头的壁厚不同时,允许调整其材料预算价格,其它不变。(四)第四章:本章中的井深如人于1.5m时,按第七分部《排水工程》有关项目计取脚手架搭拆费。本章不包括模板安装拆除、钢筋制安:预制盖板、成型钢筋的场内运输;圆形排泥湿井的进水管、溢流管的安装。(五)第五章:本章明确了模板安装拆除、钢筋制安、沉井厂程均执行第七分部《排水工程》有关定额。第八节排水工程该分部是《云南省市政工程消耗量定额》第七分部《排水工程》,它包括了定型混凝土管道基础及铺设,定型井,非定型井、渠、管道基础及砌筑,顶管工程,给排水构筑物,给排水机械设备安装,模板、钢筋、井字架工程等七个部分的工程内容和1250个定额子目(原91定额第六册613个定额子目),以卜就各部分的内容进行一些说明。一、定型混凝土管道基础及铺设
本章划分有6个工程综合项目、410个定额子目。其项目划分有:定型混凝土管道基础、混凝土管道铺设、玻璃钢夹砂管安装、排水管道接口、管道闭水试验、排水管道山水口。定额计量单位分别是:100米、10米、10个口、处。本章相对91市政定额调整了管道基础安装的角度,取消了90o、135o平接和套接式管道基础的列项,调整为120。180。平接和套接式管道基础的列项,增加了玻璃钢夹砂管安装、排水管道接口、管道闭水试验、排水管道山水口等列项,增加定额子目163个。二、定型井本章划分有22个工程安装项目、162个定额子目。其项目划分有:砖砌园形雨水检查井、砖砌园形污水检查井、砖砌园形跌水检查井、砖砌竖槽式跌水井、砖砌阶梯式跌水井、砖砌污水闸槽井、砖砌矩形直线雨水检查井、砖砌矩形直线污水检查升、砖砌矩形一侧交汇雨水检查井、砖砌矩形一侧交汇污水检查井、砖砌矩形二侧交汇雨水检查井、砖砌矩形二侧交汇污水检查井、30o、45o、60o、90o扇形雨污水检查井、砖砌雨水进水井、砖砌连接井。定额计量单位是:座。本章相对91市政定额调整取消了木制井字脚手架、砖砌各种检查井增减项目,增加了30。、45。扇形雨污水检查井、砖砌连接井,定额子目增加39个。三、非定型井、渠、管道基础及砌筑本章划分有11个工程安装项目、122个定额子目。其项目划分有:非定型井垫层、非定型井砌筑及抹灰、非定型井盖(井篦)安装、非定型渠(管)道垫层及基础、非定型渠道砌筑、非定型渠道抹灰与勾缝、渠道沉降缝、钢筋混凝十盖板过梁的安装、混凝十管截断、检查井筒砌筑(Ф7OOmm)、方沟闭水试验等项目。定额计量单位分别是:10立方米、100平方米、10平方米、10套、100米、10根、座。本章相对91市政定额凋整新增了非定型渠道抹灰与勾缝、渠道沉降缝、钢筋混凝土盖板过梁的安装、混凝土管截断、检查井筒砌筑(Ф7OOmm)、方沟闭水试验等项目,定额子目增力口95个。四、顶管工程本章划分有15个工程安装项目、172个定额子目。其项目划分有:工作坑、交汇坑土方及支撑安拆、顶进后座及坑内平台安拆、泥水切削机械及附属设施安拆、中继间安拆、顶进触变泥浆减阻、封闭式顶进、混凝土管顶进、钢管顶进、挤压顶进、方(拱)涵顶进、混凝土管顶管平口管接口、混凝土管顶管企口管接口、顶管接口外套环、顶管接口内套环、顶管钢板套环制作等项目。定额计量单位分别是:100平方米、坑、10立方米、套、10米、只、10平方米、10个口、10个、吨。本章相对91市政定额调整新增了顶进后座及坑内平台安拆、泥水切削机械及附属设施安拆、中继
问安拆、顶进触变泥浆减阻、封闭式顶进、挤压顶进、方(拱)涵顶进、顶管接口内套环、顶管钢板套环制作等项目,增加定额子目131个。第九节路灯灯工程一、分部说明(一)《云南省市政工程消耗量定额》第九发部《路灯工程》(以下简称本定额)依据GYDm308—1999编制,包括变配电设备工程、架空线路工程、电缆工程、配管配线工程、照明器具安装工程、防雷接地装置工程、路灯灯架制作安装工程、刷油防腐工程。(二)本定额适用于新建、扩建的城镇道路、市政地下遂道的照明工程、不适用于庭院(园)内的照明工程。(三)本定额与《全国统一安装工程云南省基价》相关项目的界线划分,以路灯系统与城市供电系统相交为界,界限以内执行本定额、界限以外执行安装定额。(四)本定额电压等级按10kV以下考虑。(五)本定额在《全国统一市政工程预算定额》的基础上结合市场经济规律对其中部分章节子目作了适当增减,便于操作适用。1.第一章:变配电设备工程,减少本配电板制作及包铁皮2个子目增加端子板安装及外部按线5个子目。2.第二章:架空线路工程减少竖井电缆敷设3个子目,增加工地运输4个子目及主要材料运输重量计算表。3.第四章:配管配线工程量计算规则,增加了连接设备导线预留长度表、增加半硬质塑料管暗敷设6个子目。4.第七章:路灯灯架制作安装工程、取消“型钢煨制胎具、钢管煨制灯架、纲板卷材开卷与平直、探伤检验共26个子目。(六)增加拆除工程计算,办法:1.凡保护性拆除,按相应安装项目人工费和机械费的70%分别计取。2.非保护性拆除,按相应安装项目人工费和机械费的50%分别计取。(七)本定额不包括以下项目,如发生可据实经签证认可后计取。1-线路参数的测定和运行工作。2.施工期间过路费(正规收费站票据)二、关于材料费(一)为便于操作,本定额将材料费(本定额中不带括号的项目)分别按含量列价(或成品价)计人基价,如因设计规格、材质不同,可调整;(二)未计价材(本定额中带括号的项目),只给出含量,没有列价,计价时应包括采管运杂费以预算价计入。三、关于设备费本定额安装设备一般由建设单位采购提供,如施工单位采购,定货时供货合同应注明设备到货地
点及价格构成(即采购价、运采杂管费、税金)。四、相关章说明(一)第一章:杆上变电设备中支架、横担、撑铁等,已按成品作为材料费计入。(二)第五章:照明器具安装工程,原定额说明考虑了高度在10米以内的高空作业因素,本定额规定不论灯具安装高低定额均不作调整。五、工作内容的说明本定额各章、节、项的工作内容,根据安装规范要求在GYD—308—1999基础工作了适当补充,如第一章变配电设备增加“按地”、“补漆”。第五章:照明器具安装工程增加“试亮”。'
您可能关注的文档
- [广西]2013版建筑装饰装修工程消耗量定额说明及计算规则
- 2013湖北省房屋建筑与装饰工程消耗量定额与基价表(说明与计算规则)
- 消耗量定额及价目表的应用习题
- 辽宁省建筑工程消耗量定额
- 2012《全国统一安装工程预算定额河北省消耗量定额》解释
- 《山东省建筑工程消耗量定额》培训
- 广西壮族自治区装饰装修工程消耗量定额
- 《煤炭建设井巷工程消耗量定额》(2007基价)学习笔记
- 煤炭建设机电安装工程消耗量定额(完整版)
- 山东建筑工程消耗量定额资料汇编
- (2017版)江西省房屋建筑与装饰工程消耗量定额及统一基价表
- 2012年《全国统一安装工程预算定额河北省消耗量定额》解释
- 山东省安装工程消耗量定额解释1
- 《通用安装工程消耗量定额》(TY02—31—2015)编制要点解析(完整)
- 《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)编制要点解析(完整)
- 《市政工程消耗量定额》(ZYA1-31-2015)编制要点解析(完整)
- 【推荐】山东省建筑工程消耗量定额_交底培训资料
- 《消耗量定额》PPT课件
