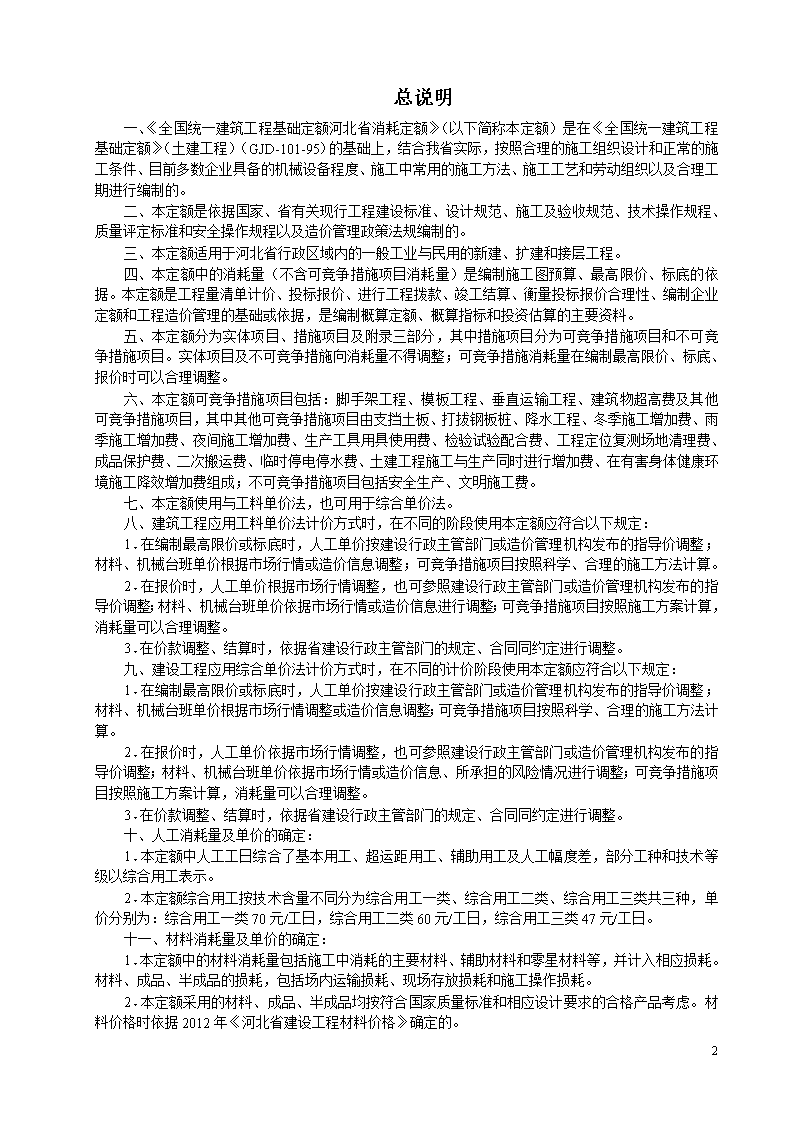

'河北省建设工程计价依据全国统一建筑工程基础定额河北省消耗量定额学习资料182 总说明一、《全国统一建筑工程基础定额河北省消耗定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械设备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。三、本定额适用于河北省行政区域内的一般工业与民用的新建、扩建和接层工程。四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算的主要资料。五、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。实体项目及不可竞争措施向消耗量不得调整;可竞争措施消耗量在编制最高限价、标底、报价时可以合理调整。六、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境施工降效增加费组成;不可竞争措施项目包括安全生产、文明施工费。七、本定额使用与工料单价法,也可用于综合单价法。八、建筑工程应用工料单价法计价方式时,在不同的阶段使用本定额应符合以下规定:1·在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。2·在报价时,人工单价根据市场行情调整,也可参照建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价依据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。3·在价款调整、结算时,依据省建设行政主管部门的规定、合同同约定进行调整。九、建设工程应用综合单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1·在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情调整或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。2·在报价时,人工单价依据市场行情调整,也可参照建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价依据市场行情或造价信息、所承担的风险情况进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。3·在价款调整、结算时,依据省建设行政主管部门的规定、合同同约定进行调整。十、人工消耗量及单价的确定:1·本定额中人工工日综合了基本用工、超运距用工、辅助用工及人工幅度差,部分工种和技术等级以综合用工表示。2·本定额综合用工按技术含量不同分为综合用工一类、综合用工二类、综合用工三类共三种,单价分别为:综合用工一类70元/工日,综合用工二类60元/工日,综合用工三类47元/工日。十一、材料消耗量及单价的确定:1·本定额中的材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料等,并计入相应损耗。材料、成品、半成品的损耗,包括场内运输损耗、现场存放损耗和施工操作损耗。2·本定额采用的材料、成品、半成品均按符合国家质量标准和相应设计要求的合格产品考虑。材料价格时依据2012年《河北省建设工程材料价格》确定的。182 3·用量很少、占材料费比重很小的零星材料合并为其他材料费。4·材料、成品、半成品消耗量见附录二。十二、机械台班消耗量及单价的确定:1·机械规格、种类及台班用量是按合理的施工方法确定的,并考虑了必要的机械停滞的时间等因素。2·本定额中机械台班单价是依据2012年《河北省建设工程施工机械台班单价》确定的,凡未指明具体型号、规格的机械,其台班单价是依据本省当前机械配备情况取定的综合价格。3·本定额中次要机械综合为其他机械费。十三、建筑材料、产品、半成品从工地仓库、现场堆放地点或现场加工地点至施工操作地点的水平运输所需要的劳动工日和机械台班,已按正常合理的施工运距计算在相应项目内。十四、本定额中材料、成品、半成品垂直运输所需的人工和机械费包括在本定额A·13垂直运输工程相应项目内。十五、大型机械的安装、拆除及场外运输按照施工组织设计套用2012年《河北省建设工程施工机械台班单价》有关项目。十六、本定额中的组合钢模板及卡具、大钢模板、脚手架钢管及扣件、底座、支撑钢管及扣件、工具式活动脚手架、爬升装置及架体周转材料是按租赁编制的,其数量是按照合理的施工方法、合理的施工工期计算的;其他周转材料的数量为摊销量,已考虑了正常的周转次数和残值回收折价。租赁的周转材料进出场费、装卸费包括在相应项目内。摊销的周转材料在同一城市内工地间转移、场外运输所需的人工和机械台班已包括在相应项目内。十七、本定额中预拌混凝土价格为到达施工现场价(包括混凝土出厂价及运输费)。十八、本定额中混凝土和钢筋混凝土是按自然养护考虑的。十九、本定额中混凝土、砂浆、垫层(除预拌混凝土、预拌砂浆)等用砂是按中砂编制的,如实际施工中采用细砂的,可按附录一“配合比”进行调整。二十、本定额中混凝土和砂浆等配合比是确定工程造价使用的,如实际施工与规定有出入时,不作调整。二十一、本定额的工作内容中说明了主要施工工序,次要工序虽未说明,但均已考虑在本定额中。二十二、现场使用建设单位水电时,水电费扣除按以下方法计算:单独设置水、电表,按计数结算;未单独设水、电表,使用预拌混凝土的工程按定额直接费(不包括安全生产、文明施工费)的2.00%结算(其中:水费0.01%,电费1.90%);使用现场预拌混凝土的工程按定额直接费(不包括安全生产、文明施工费)的2.30%结算(其中:水费0.30%,电费2.00%)。二十三、本定额是按照合格等级的建设产品编制的,优质工程等级的建筑产品按照下列方法计算:1·获得国家级优质工程奖,建设单位按工程造价的3%~3.5%给予施工企业补偿奖励;2·获得省级优质工程奖,建设单位按工程造价的2%~2.5%给予施工企业补偿奖励;3·获得结构优质工程奖,建设单位按工程造价的1.5%~2%给予施工企业补偿奖励;4·获得市级优质工程奖,建设单位按工程造价的1%~1.5%给予施工企业补偿奖励。二十四、本定额中以“×××以内”或“×××以下”表示者,均包括“×××”本身;“×××以外”或“×××以上”者,则不包括其本身。二十五、本定额中材料数量带“()”者,表示基价中未包括其价值(已分解材料的配合比除外)。二十六、未尽事宜详见各章节说明及附录。182 目录建筑工程建筑面积计算规范………………………………...(11)第一部分实体项目A.1土、石方工程说明……………………………………………………………………..(14)工程量计算规则………………………………………………………..(15)A.1.1人工土、石方……………………………………………………(17)A.1.1.1人工挖土方、淤泥、流砂………………………………………………..(17)A.1.1.2人工挖沟槽、地坑………………………………………………………..(18)A.1.1.4人工原土打夯、平整场地、回填土、山坡切土……………………….(21)A.1.1.6人工运土方、淤泥、流砂……………………………………………….(22)A.1.2机械土、石方……………………………………………………(23)A.1.2.1推土机推土………………………………………………………………..(23)A.1.2.2铲运机铲运土方…………………………………………………………..(25)A.1.2.3挖掘机挖土………………………………………………………………..(25)A.1.2.4装载机装松散土…………………………………………………………..(29)A.1.2.5装载机倒、运土方………………………………………………………..(29)A.1.2.6自卸汽车运土…………………………………………………………......(30)A.1.2.7挖掘机挖淤泥、流砂…………………………………………………......(31)A.1.2.8机械装、运建筑垃圾………………………………………………….....(32)A.1.2.8.1装载机装建筑拉圾………………………………………………...……(32)A.1.2.8.2装载机装、运建筑垃圾……………………………………………..….(32)A.1.2.8.3自卸汽车运建筑垃圾…………………………………………………...(33)A.1.2.12钎探……………………………………………………………………….(34)A.2桩与地基基础工程说明……………………………………………………………………(35)工程量计算规则……………………………………………………..(37)A.2.1预制桩…………………………………………………………(39)A.2.1.1打预制管桩………………………………………………………..……(39)A.2.1.2压预制管桩……………………………………………………….…...(40)A.2.1.3预制管桩接桩……………………………………………………………(41)A.2.1.4打预制板桩………………………………………………………..……(41)182 A.2.2灌注柱………………………………………………………….(42)A.2.2.1人工成孔………………………………………………………………..(42)A.2.2.2长螺旋钻机成孔………………………………………………………..(43)A.2.2.3冲击钻机成孔……………………………………………………………(44)A.2.2.4回旋钻机成孔……………………………………………………………(45)A.2.2.5旋挖钻机成孔……………………………………………………………(49)A.2.2.6卷扬机带冲抓锥成孔........................................(49)A.2.2.7灌注桩成孔入岩增加费…………………………………………………(51)A.2.2.8灌注桩混凝土……………………………………………………………(52)A.2.2.9灌注桩预拌混凝土………………………………………………………(53)A.2.2.10灌注桩辅助项目……………………………………………………….(53)A.2.3地基处理﹑边坡支护及其他………………………………….(58)A.2.3.3振冲碎石桩﹑夯扩灌注桩………………………………………………(58)A.2.3.6锯桩头﹑凿桩头…………………………………………………………(59)A.3砌筑工程说明…………………………………………………………………(60)工程量计算规则……………………………………………………..…(61)A.3.1砌砖………………………………………………………….….(63)A.3.1.1基础及实砌内外墙……………………………………………………..…..(63)A.3.1.2多孔砖墙、空心砖墙、空花墙、填充墙、砌块墙……………………....(63)A.3.1.3砖柱……………………………………………………………………...….(65)A.3.1.4钢筋砖过梁…………………………………………………………………(66)A.3.1.5地下室墙……………………………………………………………………(66)A.3.1.6其他…………………………………………………………………………………..…..(67)A.3.4.预拌砂浆………………………………………………..………...(70)A.3.4.1砌砖…………………………………………………………….….………..(70)A.3.4.1.1基础及实砌内外墙……………………………………………………….(70)A.3.4.1.2多孔砖墙、空心砖墙、空花墙、填充墙、砌块墙…………………….(70)A.4混凝土及钢筋混凝土工程说明…………………………………………………………………(71)工程量计算规则………………………………………………….……(72)A.4.1现浇钢筋混凝土………………………………………………….(75)A.4.1.1基础………………………………………………………………………….(75)A.4.1.2柱…………………………………………………………………………….(77)A.4.1.3梁…………………………………………………………………………….(77)182 A.4.1.4墙……………………………………………………………………………..(78)A.4.1.5板……………………………………………………………………………..(79)A.4.1.6其他…………………………………………………………………………..(80)A.4.2预制钢筋混凝土…………………………………………………..(85)A.4.2.1柱……………………………………………………………………………(85)A.4.2.2梁……………………………………………………………………………(85)A.4.2.4板……………………………………………………………………………(86)A.4.2.5其他…………………………………………………………………………(87)A.4.4预拌混凝土(现浇)……………………………………………..(87)A.4.4.1基础…………………………………………………………………………(87)A.4.4.2柱……………………………………………………………………………(89)A.4.4.3梁……………………………………………………………………………(90)A.4.4.4墙……………………………………………………………………………(91)A.4.4.5板……………………………………………………………………………(91)A.4.4.6其他…………………………………………………………………………(92)A.4.8钢筋、铁件………………………………………………………..(94)A.4.8.1钢筋、铁件制作、安装……………………………………………………(94)A.4.8.2钢筋接头……………………………………………………………………(96)A.4.8.4混凝土内植筋………………………………………………………………(98)A.4.8.5成型钢筋场外运输…………………………………………………………(99)A.5厂库房大门、特种门、木结构工程说明…………………………………………………………………(100)工程量计算规则……………………………………………………….(101)A.5.2.3屋面木基层…………………………………………………………….(101)A.6金属结构工程说明……………………………………………………………(104)工程量计算规则……………………………………………………(104)A.6.1钢垃圾斗、垃圾门制安……………………………………………………(105)A.6.2钢平台、钢梯子、钢栏杆制作……………………………………………(105)A.7屋面及防水工程说明…………………………………………………………………(108)工程量计算规则…………………………………………………………(108)A.7.1瓦、型材屋面……………………………………………………(110)182 A.7.1.1瓦屋面……………………………………………………………………(110)A.7.1.1.1普通瓦…………………………………………………………………(110)A.7.2屋面防水…………………………………………………………(111)A.7.2.1隔气层……………………………………………………………………(111)A.7.2.2隔离层……………………………………………………………………(112)A.7.2.3防水层……………………………………………………………………(112)A.7.2.5屋面排水…………………………………………………………………(115)A.7.2.5.1铁皮排水………………………………………………………………(115)A.7.2.5.2塑料排水…………………………………………………………….(116)A.7.2.5.3玻璃钢排水………………………………………………………….(117)A.7.2.5.4阳台、雨篷排水…………………………………………………….(118)A.7.3.3刚性防水…………………………………………………………………(119)A.7.3.4变形缝……………………………………………………………………(120)A.7.3.4.1填缝……………………………………………………………………(120)A.7.3.4.2盖缝……………………………………………………………………(120)A.8防腐、隔热、保温工程说明………………………………………………………………………(121)工程量计算规则…………………………………………………………..(122)A.8.2保温、隔热………………………………………………………..(124)A.9构件运输及安装工程说明…………………………………………………………………(128)工程量计算规则……………………………………………………(129)A.9.1构件运输……………………………………………………..(130)A.9.1.1混凝土构件运输…………………………………………………………....(130)A.9.1.2金属结构构件运输…………………………………………………………(134)A.9.1.3木门窗运输…………………………………………………………………(135)A.9.2构件安装…………………………………………………………….(136)A.9.2.1混凝土构件安装及拼装……………………………………………………...(136)第二部分措施项目一、可竞争措施项目A.11脚手架工程182 说明…………………………………………………………………………(140)工程量计算规则………………………………………………………….(141)A.11.1建筑脚手架………………………………………………………..(142)A.11.1.1外墙脚手架………………………………………………………………..(142)A.11.1.2内墙砌筑脚手架……………………………………………………………...(146)A.12模板工程说明………………………………………………………………………….(146)工程量计算规则…………………………………………………………….(147)A·12·1现浇混凝土模板…………………………………………………....(149)A·12·1·1组合式钢模板……………………………………………………(149)A·12·1·1·1基础………………………………………………………………………..(149)A·12·1·1·2柱…………………………………………………………………………..(154)A·12·1·1·3梁…………………………………………………………………………..(155)A·12·1·1·4墙…………………………………………………………………………..(157)A·12·1·1·5板…………………………………………………………………………..(158)A·12·1·1·6其他………………………………………………………………………..(160)A·12·2预制混凝土模板………………………………………………..…..(164)A·12·2·1木模板……………………………………………………………(164)A·12·2·1·1柱…………………………………………………………………………..(164)A·12·2·1·2梁………………………………………………………………………….(165)A·12·2·1·4板…………………………………………………………………….…….(166)A·12·2·1·5其他………………………………………………………………………..(167)A.13垂直运输工程说明………………………………………………………………………..….(168)工程量计算规则……………………………………………………………...(170)A·13·1建筑物垂直运输…………………………………………………….(170)A·13·1·1±0.00m以下………………………………………………………………….(170)A·13·1·2±0.00m以上,20m(6层)以内…………………………………………..(170)A.14建筑物超高费说明………………………………………………………………………………….……...(171)182 工程量计算规则…………………………………………………………………………(171)A.15其他可竞争措施项目说明……………………………………………………………………..….(173)工程量计算规则……………………………………………………………(174)A·15·1支挡土板………………………………………………………..…(175)A·15·4其他………………………………………………………………..(176)A·15·4·1一般土建工程………………………………………………………….…...(176)二、不可竞争措施项目A.16不可竞争措施项目说明………………………………………………………………………….(177)A.16.1不可竞争措施项目………………………………….……..(178)A.16.1.1一般土建工程…………………………………………………………………(178)A.16.1.2桩基础工程……………………………………………………….……….….(178)第三部分附录附录一配合比说明………………………………………………………………………..(178)一、普通混凝土配合比……………………………………………………(179)三、砌筑砂浆配合比…………………………………….………(181)四、抹灰砂浆配合比………………………………………………………..(182)六、各种垫层、保温层材料配合比………………………………………..(183)182 中华人民共和国国家标准建筑工程建筑面积计算规范GB/T50353-2005 1.总则 1.0.1为规范工业与民用建筑工程的面积计算,统一计算方法,制定本规范。 1.0.2本规范适用于新建、扩建、改建的工业与民用建筑工程的面积计算。 1.0.3建筑面积计算应遵循科学、合理的原则。 1.0.4建筑面积计算除应遵循本规范,尚应符合国家现行的有关标准规范的规定。 2.术语 182 2.0.1层高storyheight 上下两层楼面或楼面与地面之间的垂直距离。 2.0.2自然层floor 按楼板、地板结构分层的楼层。 2.0.3架空层emptyspace 建筑物深基础或坡地建筑吊脚架空部位不回填土石方形成的建筑空间。 2.0.4走廊corridorgallery 建筑物的水平交通空间。 2.0.5挑廊overhangingcorridor 挑出建筑物外墙的水平交通空间。 2.0.6檐廊eavesgallery 设置在建筑物底层出檐下的水平交通空间。 2.0.7回廊cloister 在建筑物门厅、大厅内设置在二层或二层以上的回形走廊。 2.0.8门斗foyer 在建筑物出入口设置的起分隔、挡风、御寒等作用的建筑过渡空间。 2.0.9建筑物通道passage 为道路穿过建筑物而设置的建筑空间。 2.0.10架空走廊bridgeway 建筑物与建筑物之间,在二层或二层以上专门为水平交通设置的走廊。 2.0.11勒脚plinth 建筑物的外墙与室外地面或散水接触部位墙体的加厚部分。 2.0.12围护结构envelopenclosure 围合建筑空间四周的墙体、门、窗等。 2.0.13围护性幕墙enclosingcurtainwall 直接作为外墙起围护作用的幕墙。 2.0.14装饰性幕墙decorativefacedcurtainwall 设置在建筑物墙体外起装饰作用的幕墙。 2.0.15落地橱窗frenchwindow 突出外墙面根基落地的橱窗。 2.0.16阳台balcony 供使用者进行活动和晾晒衣物的建筑空间 2.0.17眺望间viewroom 设置在建筑物顶层或挑出房间的供人们远眺或观察周围情况的建筑空间。 2.0.18雨篷canopy 设置在建筑物进出口上部的遮雨、遮阳棚。 2.0.19地下室basement 房间地平面低于室外地面的高度超过该房间净高的1/2者为地下室。 2.0.20半地下室semibasement 房间地平面低于室外地平面的高度超过该房间净高的1/3,且不超过1/2者为半地下室。 2.0.21变形缝deformationjoint 伸缩缝(温度缝)、沉降缝和抗震缝的总称。 2.0.22永久性顶盖permanentcap 经规划批准设计的永久使用的顶盖。 2.0.23飘窗baywindw 为房间采光和美化造型而设置的突出外墙的窗。 2.0.24骑楼overhang 楼层部分跨在人行道上的临街楼房。 2.0.25过街楼arcade 有道路穿过建筑空间的楼房。 3.计算建筑面积的规定3.0.1单层建筑物的建筑面积,应按其外墙叻脚以上结构外围水平面积计算,并应符合下列规定:1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。2.利用坡屋顶内空间时净高超过2.10m的部位应计算全面积:净高在1.2m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。3.0.2单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。层高在2.20m及以上者应计算全面积;层高不组2.20m者应计算1/2面积。3.0.3多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.4多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室外净高不足1.20m时不应计算面积。3.0.5地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.6坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。3.0.7建筑物的门厅、大厅按一层计算建筑面积、门厅、大厅内设有回廊时,应按其结构底板水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.8建筑物间有围护结构的架空走廊,应按其围护结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。3.0.9立体书库、立体仓库、立体车库,无结构层的应按一层计算,有结构层的应按其结构层面积分别极速昂。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.10有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。层高在2.20m182 及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.11建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。3.0.12有永久性顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算。3.0.13建筑物顶部有围护结构的楼梯间、水箱间、电梯机房等,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.14设有围护结构不垂直于水平面而超出底板外沿的建筑物,应按其底板面的外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。3.0.15建筑物内有室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、垃圾道、附墙烟囱应按建筑物的自然层计算。3.0.16雨篷结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2计算。3.0.17有永久性顶盖的室外楼梯,应按建筑物自然层的水平投影面积的1/2计算。3.0.18建筑物的阳台均应按其水平投影面积的1/2计算。3.0.19有永久性顶盖的无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算。3.0.20高低连跨的建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。3.0.21以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。3.0.22建筑物外墙侧有保温隔热层的,应按保温隔热层外边线计算建筑面积。3.0.23建筑物内的变形缝,应按其自然层合并在建筑物面积内计算。3.0.24下列项目不应计算面积:1.建筑物通道(骑楼、过街楼的底层)。2.建筑物内的设备管道夹层。3.建筑物内分隔的单层房间,舞台及后台悬挂幕布、布景的天桥、挑台等。4.屋顶水箱、花架、凉棚、露台、露天游泳池。5.建筑物内的操作平台、上料平台、安装箱和罐体的平台。6.勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙、空调室外机搁板(箱)、飘窗、构件、配件、宽度在2.10m及以内额雨篷以及与建筑物内不相连通的装饰性阳台、挑廊。7.无永久性顶盖的架空走廊、室外楼梯和用于检修、消防等的室外钢楼梯、爬梯。8.自动扶梯、自动人行道。9.独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥、地下人防通道、地铁隧道。182 A.1土、石方工程说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分类表”。二、土方项目是按干土编制的,干、湿土的划分以地质勘测资料为准,含水率≥25%时为湿土。人工挖湿土时,乘以系数1.18;机械挖湿土时,人工、机械乘以系数1.15.三、土石方工程有关项目的划分:1.土方工程:平整场地:平整场地系指厚度在±30cm以内的就地挖、填、找平;超过上述范围的土、石方按挖土方和石方计算。土方:挖土厚度在30cm以上,坑底宽度在3m以上及坑底面积在20㎡以上的挖土为挖土方。沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。地坑:底面积在20㎡以内的挖土为挖地坑。淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的黏性土。流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下水一起涌出,这种现象就是流砂现象,这种砂称为流砂。2.石方工程:平基:沟槽底宽在3m以外,坑底面积20㎡以为的为平基。沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。基坑:底面积在20㎡以内的为基坑。摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。修整边坡:修整石方爆破的边坡,清理石渣。四、挖沟槽、地坑、土方及挖流砂、淤泥项目中需要排水时,应另行计算。五、人工石方、机械石方、爆破石方等工程,允许的超挖范围内的石方数量计算在石方工程量内。允许超挖量:松石、次坚石为200mm,普坚石为150mm。六、人工土石方1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,超过部分土方量套用6m以内项目乘以系数1.25.2.人工挖淤泥。流砂深度超过1.5m时,超过部分工程量按垂直深度每1m折合成水平运距7m计算,深度按坑底至地面的全高计算。3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。4.人工挖桩间土方时,按实际挖土体积(扣除桩所占体积),人工乘以系数1.50。5.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。6.回填土适用于地下室墙身外侧的回填、夯实。七、机械土石方1.土石方机械按单种机械不同规格划分。2.编制标底、最高限价时,机械土石方按常用机械规格考虑。3.推土机推土、推石渣,铲运机铲运土重车上坡时,如果坡度在5%以上,人力及人力车运土、石方上坡坡度在15%以上,其运距按坡度区段斜长乘以下列系数计算。系数表项目推土机、铲运机人力及人力车坡度(%)5以上、10以内15以内20以内25以内15以内系数1.752.002.252.505.00182 4.土石方运输中机具上坡(坡度在5%以内)降效因素,已综合在相应的运输项目中,不再另行计算。5.机械挖土中需人工辅助开挖(包括切边、修整底边),人工挖土按批准的施工组织设计确定的厚度计算,无施工组织设计的人工挖土厚度按30cm计算,套用人工挖土相应项目乘以系数1.50。6.挖掘机挖松散土时,套用挖土方一、二类土相应项目乘以系数0.70。7.机械机挖桩间土时,按实际挖土体积(扣除桩所占体积),相应项目乘以系数1.50。8.自卸汽车运土,适用反铲挖掘机装车,自卸汽车运土台班数量乘以系数1.10。9.装载机装淤泥、流砂套用装载机装土方相应项目乘以系数1.50。10.机械运淤泥、流砂套用机械运土方相应项目乘以系数1.50。11.建筑垃圾装运仅适用于掺有砖、瓦、砂、石等的垃圾装运,其工程量以自然堆积方乘以系数0.80计算。12.装载机装石渣套用装载机装建筑垃圾相应项目乘以系数1.80。13.灰土碾压适用于地基处理工程。14.推土机推土或铲运机铲运土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。15挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,项目中不包括垫板铺设所需要的工料、机械消耗,发生时另行计算。16.推土机。铲运机推、铲未经压实的堆积土时,套用相应项目乘以系数0.73。八、爆破土、石方1.石方爆破项目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。2.石方爆破是按电雷管起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。项目中的胶质导线换为导火索,导火索的长度按每个雷管2.12m计算。3.项目中的爆破材料是按炮孔中无地下渗水、积水(雨水积水除外)计算的。炮孔中若出现地下渗水、积水时,发生的费用另行计算。项目中未计算爆破时需覆盖的安全网、草袋、架设安全屏障等,发生时的费用另行计算。4.打眼爆破若要达到石料粒径要求,增加的费用另计。工程量计算规则一、土方体积的计算,均以挖掘前的天然密实体积计算。二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以“㎡”计算。设计室地坪以上的挖土按山坡切土计算。三、平整场地工程量按建筑物(或构筑物)的底面积(包括外墙保温板)计算,包括有基础的底层阳台面积。围墙按中心线每边各增加1m计算。道路及室外道沟不计算平整场地。四、外墙沟槽沟槽长度按图示尺寸的中心线计算;内墙沟槽长度按沟槽净长线计算。其突出部分应并入沟槽工程量内计算。各种检查井和给排水管道借口处加宽而增加的土方工程量,按相应管道沟槽全部土方工程量增加2.5%计算。管道沟底宽度应按设计规定计算。设计无规定时,按下表规定计算。管道沟底宽度尺寸表单位:m管径(mm)铸铁管、钢管、石棉水泥管塑料管混凝土管、钢筋混凝土管、预应力钢筋混凝土管陶土管50~75100~200250~3500.600.700.800.700.800.900.800.901.000.700.800.90182 400~450500~600700~800900~10001100~12001300~14001.001.301.601.802.002.201.101.401.701.902.102.401.301.501.802.002.302.601.101.40————五、地下室墙基沟槽深度,系从地下室挖土底面计算至槽底。管道沟的深度,按分段间的地面平均自然标高减去管道底皮的平均标高计算。六、挖沟槽、地坑、土方需放坡者,可按下表规定的放坡起点及放坡系数计算工程量。土方工程放坡系数表土壤类别放坡起点(m)人工挖土机械挖土在坑内作业在坑上作业一、二类土三类土四类土1.201.502.001:0.501:0.331:0.251:0.331:0.251:0.101:0.751:0.671:0.33放坡起点,混凝土垫层由垫层底面开始放坡,灰土垫层由垫层上表面开始放坡,无垫层的由底面开始放坡。计算放坡是,在交接处的重复工程量不予扣除。因土质不好,地基处理采用挖土、换土时,其放坡点应从实际挖深开始。七、在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。边坡放坡系数可根据各土壤类别及深度加权取定。八、基础工程施工中需要增加的工作面,按下表规定计算。基础施工所需工作面宽度计算表基础材料每边各增加工作面宽度(mm)砖基础浆砌毛石、条石基础混凝土基础垫层支模板混凝土基础支模板基础垂直面做防水层搭设脚手架200300300300800(防水层面)1200注:以上多种情况同时存在时按较大值计算。九、挖沟槽、地坑需支挡土板时,其宽度按沟槽、地坑底宽,单面加10cm,双面加20cm计算。支挡土板不再计算放坡。十、人工挖沟槽、地坑深超过3m时应分层开挖,底分层按深2m,层间每侧留工作台0.8m计算。十一、回填土按夯填或松填分别以“m”计算。回填土体积等于挖土体积减去设计室外地坪以下埋设的砌筑物(包括基础、垫层等)的外形体积。在计算管道沟回填土时,应扣除管道直径在500mm以上(含500mm)所占的体积。每米管道扣除的体积,可按下表规定计算。每米管道扣除土方体积表单位:m³管道名称管道直径D(mm)500≤D≤600600<D≤800800<D≤10001000<D≤12001200<D≤14001400<D≤1600钢管铸铁管塑料管混凝土管0.210.240.220.330.440.490.460.330.710.770.740.92——1.151.15——1.251.35——1.451.55房心回填土,按主墙间面积乘以回填土厚度以“m³”计算,套用“B.1楼地面工程”相应项目。182 十二、余土(或取土)外运体积=挖土总体积-回填土总体积。计算结果为正值时为余土外运体积,负值时为取土体积。土、石方运输工程量,按整个单位工程中外运和内运的土方量一并考虑。大孔性土壤应根据实验室的资料,确定余土和取土工程量。十三、机械挖土方在坑下挖土,机械上下行驶坡道的土方工程量,按批准的施工组织设计计算,没有施工组织设计的可按土方工程量的5%计算,并入土方工程量。十四、因场地狭小,无堆土地点,挖出的土方运输,应根据现场签证确定的数量和运距计算。十五、机械平整场地、原土碾压,按图示面积以“㎡”计算;填土碾压、2:8灰土碾压、天然级配砂石碾压,按图示尺寸以“m³”计算。十六、钎探工程量按槽底面积以“㎡”计算。十七、土方运距,按以下规定计算:1.推土机推土运距按挖方区重心至回填区重心之间的直线距离计算。2.铲运机运土运距按挖方区重心至卸土区重心加转向距离45m计算。3.自卸汽车运土运距按挖方区重心至填土区(或堆放地点)重心的最短距离计算。A.1.1人工土、石方A.1.1.1人工挖土方、淤泥、流砂工作内容:挖土、装土、将土倒至地面、修理底边。单位:100m³定额编号A1—1A1—2A1—3项目名称人工挖土方一、二类土深度(m以内)246基价(元)958.801436.791899.27其中人工费(元)材料费(元)机械费(元)958.80——1436.79——1899.27——名称单位单价(元)数量人工综合用工三类工日47.0020.40030.57040.410工作内容:挖土、装土、将土倒至地面、修理底边。单位:100m³定额编号A1—4A1—5A1—6项目名称人工挖土方三类土深度(m以内)246基价(元)1620.092097.612560.56182 其中人工费(元)材料费(元)机械费(元)1620.09——2097.61——2560.56——名称单位单价(元)数量人工综合用工三类工日47.0034.47044.63054.480工作内容:1.人工挖土方:挖土、装土、将土倒至地面、修理底边。2.人工挖淤泥流砂:挖、装淤泥流砂、1.5m以内垂直运输、修理底边。单位100m³定额编号A1—7A1—8A1—9A1—10项目名称人工挖土人工挖淤泥流砂四类土深度(m以内)2461.5基价(元)2408.752886.273349.224985.29其中人工费(元)材料费(元)机械费(元)2408.75——2886.27——3349.22——4985.29——名称单位单价(元)数量人工综合用工三类工日47.0051.25061.41071.260106.070A.1.1.2人工挖沟槽、地坑工作内容:挖土、槽边堆土(不含倒土),修理槽壁与底。单位:100m³定额编号A1—11A1—12A1—13A1—14项目名称人工挖沟槽一、二类土深度(m以内)2346基价(元)1529.381750.751972.592541.76其中人工费(元)材料费(元)机械费(元)1529.38——1750.75——1972.59——2541.76——名称单位单价(元)数量182 人工综合用工三类工日47.0032.54037.25041.97054.080工作内容:挖土、槽边堆土(不含倒土),修理槽壁于底。单位:100m³定额编号A1—15A1—16A1—17A1—18项目名称人工挖沟槽三类土深度(m以内)2346基价(元)2435.072715.662996.253453.09其中人工费(元)材料费(元)机械费(元)2435.07——2715.66——2996.25——3453.09——名称单位单价(元)数量人工综合用工三类工日47.0051.81057.78063.75073.470工作内容:挖土、槽边堆土(不含倒土),修理槽壁与底。单位:100m³定额编号A1—19A1—20A1—21A1—22项目名称人工挖沟槽四类土深度(m以内)2346基价(元)3683.863844.134006.284386.98其中人工费(元)材料费(元)机械费(元)3683.86——3844.13——4006.28——4386.98——名称单位单价(元)数量人工综合用工三类工日47.0078.38081.79085.24093.340工作内容:挖土、坑边堆土(不含倒土),修理坑壁与底。单位:100m³定额编号A1—23A1—24A1—25A1—26项目名称人工挖沟槽182 一、二类土深度(m以内)2346基价(元)1689.651974.472259.762726.94其中人工费(元)材料费(元)机械费(元)1689.65——1974.47——2259.76——2726.94——名称单位单价(元)数量人工综合用工三类工日47.0035.95042.01048.08058.020工作内容:挖土、槽边堆土(不含倒土),修理槽壁与底。单位:100m³定额编号A1—27A1—28A1—29A1—30项目名称人工挖沟槽三类土深度(m以内)2346基价(元)2867.943105.763344.053787.73其中人工费(元)材料费(元)机械费(元)2867.94——3105.76——3344.05——3787.73——名称单位单价(元)数量人工综合用工三类工日47.0061.02066.08071.15080.590工作内容:挖土、槽边堆土(不含倒土),修理槽壁与底。单位:100m³定额编号A1—31A1—32A1—33A1—34项目名称人工挖沟槽四类土深度(m以内)2346基价(元)4144.934321.184496.964933.12其中人工费(元)材料费(元)机械费(元)4144.93——4321.18——4496.96——4933.12——名称单位单价(元)数量182 人工综合用工三类工日47.0088.19091.94095.680104.960A.1.1.4人工原土打夯、平整场地、回填土、山坡切土工作内容:1.原土打夯:碎土、平土、夯土。2.平整场地:在±30cm以内的挖、填、找平。单位:100m³定额编号A1—38A1—39项目名称原土打夯平整场地基价(元)81.93142.88其中人工费(元)材料费(元)机械费(元)64.39—17.54142.88——名称单位单价(元)数量人工综合用工三类工日47.001.3703.040机械夯实机(电动)夯击能力20~62N·m台班31.330.560—工作内容:1.回填土:5m以内取土、回填、铺平、夯实。2.回填灰土:拌合灰土、夯实、场内运输。单位:100m³定额编号A1—40A1—41A1—42项目名称回填土回填灰土松填夯填2:8基价(元)388.221582.467619.09其中人工费(元)材料费(元)机械费(元)388.22——1332.45—250.012434.604933.85250.64名称单位单价(元)数量人工综合用工三类工日47.008.26028.35051.800材料灰土2:8黏土生石灰水m³m³tm³——290.005.00————————(101.000)(135.340)16.66520.200机械夯实机(电动)夯击能力20~62N·m台班31.33—7.9808.000工作内容:挖土、装土、修理底边单位:100m³182 定额编号A1—43A1—44A1—45项目名称山坡切土一、二类土三类土四类土基价(元)624.161131.761761.09其中人工费(元)材料费(元)机械费(元)624.16——1131.76——1761.09——名称单位单价(元)数量人工综合用工三类工日47.0013.28024.08037.470A.1.1.6人工运土方、淤泥、流砂工作内容:包括清理道路、铺移及拆除道板,装、运、卸土方、淤泥等全部操作过程。单位:100m³定额编号A1—70A1—71A1—72A1—73项目名称人工运土方人工运淤泥、流砂运距20m以内200m以内每增加20m运距20m以内200m以内每增加20m基价(元)924.49206.801994.21298.92其中人工费(元)材料费(元)机械费(元)924.49——206.80——1994.21——298.92——名称单位单价(元)数量人工综合用工三类工日47.0019.6704.40042.4306.360工作内容:包括清理道路、铺移及拆除道板,装、运卸土方,车辆注油、小修、洗刷等全部操作过程。单位:100m³定额编号A1—74A1—75项目名称单(双)轮车运土方运距50m以内500m以内每增加50m基价(元)744.95119.85182 其中人工费(元)材料费(元)机械费(元)744.95——119.85——名称单位单价(元)数量人工综合用工三类工日47.0015.8502.550A.1.2机械土、石方A.1.2.1推土机推土工作内容:推土、弃土、平整、空回,修理边坡。单位:1000m³定额编号A1—80A1—81A1—82A1—83项目名称75kW推土机推距20m以内推距每增加10m一、二类土三类土四类土基价(元)2947.893454.844032.76811.12其中人工费(元)材料费(元)机械费(元)271.19—2676.70271.19—3183.65271.19—3761.57——811.12名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770—机械履带式推土机75kW台班1013.902.6403.1403.7100.800工作内容:推土、弃土、平整、空回,修理边坡。单位:1000m³定额编号A1—84A1—85A1—86A1—87项目名称90kW推土机推距20m以内推距每增加10m一、二类土三类土四类土基价(元)2860.273348.563904.98806.25其中人工费(元)材料费(元)机械费(元)271.19—2589.08271.19—3077.37271.19—3633.79——806.25名称单位单价(元)数量人工工日47.005.7705.7705.770—182 综合用工三类机械履带式推土机90kW台班1135.562.2802.7103.2000.710工作内容:推土、弃土、平整、空回,修理边坡。单位:1000m³定额编号A1—88A1—89A1—90A1—91项目名称105kW推土机推距20m以内推距每增加10m一、二类土三类土四类土基价(元)2431.292853.923311.77680.90其中人工费(元)材料费(元)机械费(元)271.19—2160.10271.19—2582.73271.19—3040.58——680.90名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770—机械履带式推土机105kW台班1173.971.8402.2002.5900.580工作内容:推土、弃土、平整、空回,修理边坡。单位:1000m³定额编号A1—92A1—93A1—94A1—95项目名称135kW推土机推距20m以内推距每增加10m一、二类土三类土四类土基价(元)2540.332962.503437.44686.02其中人工费(元)材料费(元)机械费(元)271.19—2269.14271.19—2691.31271.19—3166.25——686.02名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770—机械履带式推土机135kW台班1319.271.7202.0402.4000.520182 A.1.2.2铲运机铲运土方工作内容:铲土、运土、卸土、空回,推土机配合助铲、整平,修理边坡。单位:1000m³定额编号A1—96A1—97A1—98A1—99项目名称自行铲运机(铲斗容积8m³)运距300m以内运距1km以内每增加100m一、二类土三类土四类土基价(元)4639.605351.475807.57717.30其中人工费(元)材料费(元)机械费(元)271.19—4368.41271.19—5080.28271.19—5536.38——717.30名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770—机械自行式铲运机8m³履带式推土机75kW台班台班1252.001013.903.2300.3203.7500.3804.0900.4100.5300.053工作内容:铲土、运土、卸土、空回,推土机配合助铲、整平,修理边坡。单位:1000m³定额编号A1—100A1—101A1—102A1—103项目名称自行铲运机(铲斗容积10m³)运距300m以内运距1km以内每增加100m一、二类土三类土四类土基价(元)4250.534887.875293.00689.11其中人工费(元)材料费(元)机械费(元)271.19—3979.34271.19—4616.68271.19—5021.81——689.11名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770—机械自行式铲运机8m³履带式推土机75kW台班台班1387.861013.902.6700.2703.1000.3103.3700.3400.4600.050A.1.2.3挖掘机挖土工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—104A1—105A1—106A1—107A1—108A1—109182 项目名称正铲挖掘机(斗容量0.6m³)不装车正铲挖掘机(斗容量0.6m³)装车一、二类土三类土四类土一、二类土三类土四类土基价(元)2298.982690.053017.402781.313262.183679.33其中人工费(元)材料费(元)机械费(元)271.19—2027.79271.19—2418.86271.19—2746.21271.19—2510.12271.19—2990.99271.19—3048.14名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.7705.770机械正铲挖掘机0.6m³履带式推土机75kW台班台班724.211013.902.4500.2502.9200.3003.3300.3302.7100.5403.2200.6503.6700.740工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—110A1—111A1—112A1—113A1—114A1—115项目名称正铲挖掘机(斗容量1.0m³)不装车正铲挖掘机(斗容量1.0m³)装车一、二类土三类土四类土一、二类土三类土四类土基价(元)2550.732974.343350.302838.693338.613756.89其中人工费(元)材料费(元)机械费(元)271.19—2279.54271.19—2703.15271.19—3079.11271.19—2567.50271.19—3067.42271.19—3485.70名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.7705.770机械正铲挖掘机1.0m³履带式推土机75kW台班台班1191.501013.901.7600.1802.0900.2102.3800.2401.8400.3702.2000.4402.5000.500工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—116A1—117A1—118A1—119A1—120A1—121项目名称反铲挖掘机(斗容量0.6m³)不装车反铲挖掘机(斗容量0.6m³)装车一、二类土三类土四类土一、二类土三类土四类土基价(元)3201.103769.184253.584243.964982.665647.19其中人工费(元)材料费(元)271.19—271.19—271.19—271.19—271.19—271.19—182 机械费(元)2929.913497.993982.393972.774711.475376.61名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.7705.770机械正铲挖掘机0.6m³履带式推土机75kW台班台班905.8011013.902.9100.2903.4700.3503.9600.3903.5800.7204.2500.8504.8500.970工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—122A1—123A1—124A1—125A1—126A1—127项目名称反铲挖掘机(斗容量1.0m³)不装车反铲挖掘机(斗容量1.0m³)装车一、二类土三类土四类土一、二类土三类土四类土基价(元)2805.153285.133698.633439.464037.734569.53其中人工费(元)材料费(元)机械费(元)271.19—2533.96271.19—3013.94271.19—3427.44271.19—3168.27271.19—3766.54271.19—4298.34名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.7705.770机械正铲挖掘机0.6m³履带式推土机75kW台班台班1126.721013.902.0600.2102.4500.2502.7900.2802.3800.4802.8300.5703.2300.650工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—128A1—129A1—130A1—131A1—132A1—133项目名称反铲挖掘机(斗容量1.5m³)不装车反铲挖掘机(斗容量1.5m³)装车一、二类土三类土四类土一、二类土三类土四类土基价(元)2102.252459.832761.992590.153033.583421.59182 其中人工费(元)材料费(元)机械费(元)271.19—1831.06271.19—2188.64271.19—2490.80271.19—2318.96271.19—2762.39271.19—3150.40名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.7705.770机械正铲挖掘机0.6m³履带式推土机75kW台班台班905.801013.901.8200.1802.1700.2202.4700.2502.0900.4202.4900.5002.8400.570工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—134A1—135A1—136A1—137项目名称抓铲挖掘机(斗容量0.5m³)不装车抓铲挖掘机(斗容量0.5m³)装车一、二类土深6m以内深6m以外深6m以内深6m以外基价(元)4734.495314.515314.516074.80其中人工费(元)材料费(元)机械费(元)978.549—3755.951097.92—4216.591097.92—4216.591255.84—4818.96名称单位单价(元)数量人工综合用工三类工日47.0020.82023.36023.36026.720机械抓铲挖掘机0.5m³台班708.675.3005.9505.9506.800工作内容:挖土、将土堆放在一边或装车、清理机下余土、清理边坡。单位:1000m³定额编号A1—138A1—139A1—140A1—141项目名称抓铲挖掘机(斗容量0.5m³)不装车抓铲挖掘机(斗容量0.5m³)装车三类土深6m以内深6m以外深6m以内深6m以外基价(元)5692.616438.156438.157169.31182 其中人工费(元)材料费(元)机械费(元)732.73—4959.88828.61—5609.54828.61—5609.54922.61—6246.70名称单位单价(元)数量人工综合用工三类工日47.0015.59017.63017.63019.630机械抓铲挖掘机0.5m³台班1249.343.9704.4904.4905.000A.1.2.4装载机装松散土工作内容:铲土装车、清理机下余土。单位1000m³定额编号A1—150A1—150A1—152项目名称装载机(斗容量m³)11.53基价(元)2289.162254.282603.35其中人工费(元)材料费(元)机械费(元)271.19—2017.97271.19—1983.09271.19—2332.16名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.770机械轮胎式装载机1m³轮胎式装载机1.5m³轮胎式装载机3m³台班台班台班731.15858.481332.662.760———2.310———1.750A.1.2.5装载机倒、运土方工作内容:铲土、运土、卸土,清理机下余土。单位:1000m³定额编号A1—153A1—154A1—155A1—156A1—157项目名称装载机(斗容量1m³)运距20m以内60m以内80m以内100m以内150m以内基价(元)3122.685389.246135.016712.628411.08182 其中人工费(元)材料费(元)机械费(元)271.19—2851.49271.19—5118.05271.19—5863.82271.19—6441.43271.19—8139.89名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.770机械抓铲挖掘机1m³台班731.153.9007.0008.0208.81011.133工作内容:铲土、运土、卸土,清理机下余土。单位:1000m³定额编号A1—158A1—159A1—160A1—161A1—162项目名称装载机(斗容量1.5m³)运距20m以内60m以内80m以内100m以内150m以内基价(元)2923.894692.365276.135722.547096.11其中人工费(元)材料费(元)机械费(元)271.19—2652.70271.19—4421.17271.19—5004.94271.19—5451.35271.19—6824.92名称单位单价(元)数量人工综合用工三类工日47.005.7705.7705.7705.7705.770机械抓铲挖掘机1.5m³台班858.483.0905.1505.8306.3507.950A.1.2.6自卸汽车运土工作内容:运土、卸土。单位:1000m³定额编号A1—163A1—164A1—165A1—166项目名称自卸汽车(载重8t)运距自卸汽车(载重10t)运距1km以内20km以内每增加1km1km以内20km以内每增加1kn基价(元)7901.432103.767809.512066.23182 其中人工费(元)材料费(元)机械费(元)——7901.43——2103.76——7809.51——2066.23名称单位单价(元)数量机械自卸汽车8t自卸汽车10t台班台班703.60843.3611.230—2.990——9.260—2.450工作内容:运土、卸土。单位:1000m³定额编号A1—167A1—168A1—169A1—170项目名称自卸汽车(载重12t)运距自卸汽车(载重15t)运距1km以内20km以内每增加1km1km以内20km以内每增加1kn基价(元)8110.521857.517973.751673.47其中人工费(元)材料费(元)机械费(元)——8110.52——1857.51——7973.75——1637.47名称单位单价(元)数量机械自卸汽车12t自卸汽车15t台班台班919.561017.068.820—2.020——7.840—1.610A.1.2.7挖掘机挖淤泥、流砂工作内容:挖淤泥、流砂、堆放一边或装车,清理工作面。单位1000m³定额编号A1—171A1—172A1—173A1—174项目名称反铲挖掘机(斗容量1m³)反铲挖掘机(斗容量1.5m³)不装车装车不装车装车基价(元)5702.726490.896204.267066.75其中人工费(元)材料费(元)机械费(元)508.54—5194.18509.01—5982.88547.78—5746.48503.37—6563.38名称单位单价(元)数量人工综合用工三类工日47.0010.82010.8309.74010.710182 机械反铲挖掘机1.0m³反铲挖掘机1.5m³台班台班1126.721408.454.610—5.310——4.080—4.660A1.2.8机械装、运建筑垃圾A.1.2.8.1装载机装建筑垃圾工作内容:铲垃圾装车、清理机下剩余垃圾。单位:1000m³定额编号A1—175A1—176A1—177项目名称装载机(斗容量m³)11.53基价(元)2425.102398.192750.85其中人工费(元)材料费(元)机械费(元)312.08—211.02312.08—2086.11312.08—2438.77名称单位单价(元)数量人工综合用工三类工日47.006.6406.6406.640机械轮胎式装载机1m³轮胎式装载机1.5m³轮胎式装载机3m³台班台班台班731.15858.481332.662.760———2.430———1.830A.1.2.8.2装载机装、运建筑垃圾工作内容:铲、运、卸垃圾,清理机下剩余垃圾。单位:1000m³定额编号A1—178A1—179A1—180A1—181A1—182项目名称装载机(斗容量1m³)运距20m以内60m以内80m以内100m以内150m以内基价(元)3309.805686.036468.367075.228859.22其中人工费(元)材料费(元)机械费(元)312.08—2997.72312.08—5373.95312.08—6156.28312.08—6763.14312.08—8457.14182 名称单位单价(元)数量人工综合用工三类工日47.006.6406.6406.6406.6406.640机械轮胎式装载机1m³台班731.154.1007.3508.4209.25011.690工作内容:铲、运、卸垃圾,清理机下剩余垃圾。单位:1000m³定额编号A1—183A1—184A1—185A1—186A1—187项目名称装载机(斗容量1.5m³)运距20m以内60m以内80m以内100m以内150m以内基价(元)3102.144947.875574.566038.147480.39其中人工费(元)材料费(元)机械费(元)312.08—2790.06312.08—4635.79312.08—5262.48312.08—5726.06312.08—7168.31名称单位单价(元)数量人工综合用工三类工日47.006.6406.6406.6406.6406.640机械轮胎式装载机1.5m³台班858.483.2505.4006.1306.6708.350A.1.2.8.3自卸汽车运建筑垃圾工作内容:运垃圾、卸垃圾。单位1000m³定额编号A1—188A1—189A1—190A1—191项目名称自卸汽车(载重8t)运距自卸汽车(载重10t)运距1km以内20km以内每增加1km1km以内20km以内每增加1km基价(元)8295.442216.348197.462167.44其中人工费(元)材料费(元)机械费(元)——8295.44——2216.34——8197.46——2167.44名称单位单价(元)数量182 机械自卸汽车10t自卸汽车8t台班台班843.36703.60—11.790—3.1509.720—2.570—工作内容:运垃圾、卸垃圾。单位1000m³定额编号A1—192A1—193A1—194A1—195项目名称自卸汽车(载重12t)运距自卸汽车(载重15t)运距1km以内20km以内每增加1km1km以内20km以内每增加1km基价(元)8515.131949.478370.401718.83其中人工费(元)材料费(元)机械费(元)——8515.13——1949.47——8370.40——1718.83名称单位单价(元)数量机械自卸汽车10t自卸汽车8t台班台班919.5661017.069.260—2.120——8.230—1.690A.1.2.12钎探工作内容:钎探孔位置平面布置图放线、就为打钎﹑拔钎盖孔﹑检查孔深﹑灌砂。单位:100m³定额编号A1‐240A1‐241项目名称人工钎探机械钎探基价(元)321.20345.22其中人工费(元)材料费(元)机械费(元)296.1025.10—197.4025.57122.25名称单位单价(元)数量人工综合用工三类工日47.006.3004.200材料标准砖240×115×53中砂水其他材料费千块tm³元380.0030.005.001.000.0290.2510.0506.3000.0290.2510.0506.770182 机械轻便钎探器台班152.81—0.800A.2桩与地基基础工程说明一﹑本章适用于一般工业与民用建筑工程的桩基础及基坑支护﹑地基处理工程,不适用于水工建筑﹑公路桥梁工程。二﹑本章钻孔土质分为四种:1.砂土:粒径≤2mm的砂类土,包括淤泥﹑轻亚黏土。2.黏土:亚黏土﹑黏土﹑黄土,包括土状风化。3.砂砾:粒径2~20mm的角砾﹑圆砾含量≤50%,包括礓石粒土及粒状风化。4.砾石:粒径2~20mm的角砾﹑圆砾含量〉50﹪,有时还包括粒径为20~200mm的碎石﹑卵石,其含量在40﹪以内,包括块状风化。三﹑本章打桩项目中的打桩机械系根据我省实际情况综合考虑的。四﹑本章打﹑压预制管桩项目均未包括接桩,接桩按设计要求另套相应项目。五﹑单位工程打﹑压桩或灌注桩成孔工程量在下表规定数量以内时,其人工﹑机械按相应项目乘以系数1.25。单位工程打(灌注)桩工程量项目单位工程的工程量钢筋混凝土管桩300m钢筋混凝土板桩50m²各类灌注桩80m²六﹑焊接桩接头钢材用量设计与项目不同时,可按设计用量换算。七﹑试验桩(含锚桩)按相应项目的人工﹑机械乘以系数2.00计算。八﹑打桩﹑成孔桩间净距小于4倍桩径的,项目中的人工﹑机械乘以系数1.13。九﹑本章打预制桩是按垂直桩编制的,如打斜桩,斜度在1∶6者以内者,项目人工﹑机械乘以系数1.20,如斜度大于1∶6者,项目人工﹑机械乘以系数1.30。十﹑本章以平地(坡度小于15º)打桩为准,如在堤坡上(坡度大于15º)打桩时,项目人工﹑机械乘以系数1.15。如在基坑内(基坑深度大于1.50m)打桩,或者在地坪上打坑槽内桩(坑槽深度大于1m),项目人工﹑机械乘以系数1.11。如铺设坡道其费用另行计算。182 十一﹑各种灌注桩材料用量中均已包括下表规定的充盈系数和材料损耗。其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实度系数1.334。项目名称充盈系数损耗率(%)打孔灌注混凝土桩1.251.5钻孔灌注混凝土桩1.301.5打孔灌注砂桩1.303打孔灌注碎石桩1.303打孔灌注砂石桩1.303振冲碎石桩1.352充盈系数和损耗率十二﹑泥浆制作是按普通泥浆考虑的,若需采用膨润土制作泥浆时,可按施工组织设计据实结算。十三﹑注浆管埋设定额按桩底注浆考虑,如设计采用侧向注浆时,则人工﹑机械乘以系数1.20。十四﹑人工成孔是按孔深10m以内考虑的,孔深超过10m时,人工﹑机械乘以系数1.50。十五﹑人工成孔,如遇地下水时,其处理费用按实计取。十六﹑人工成孔,桩径小于1200mm(包括1200mm)时人工﹑机械乘以系数1.20。十七﹑在桩间补桩或强夯后的地基打桩时,按相应项目人工﹑机械乘以系数1.15。十八﹑送桩时,按打﹑压桩相应项目人工﹑机械乘以下表规定的系数计算。打压送桩深度系数表送桩深度2m以内4m以内4m以上系数1.251.431.67十九﹑人工成孔及机械成孔时,如遇岩石层,其入岩工程量单独计算。强风化岩不做入岩处理;中等风化套用入岩增加费相应项目:微风化岩按入岩增加费相应项目乘以系数1.20。岩石风化程度见下表。岩石风化程度风化程度特征微风化岩石新鲜,表面稍有风化迹象中等风化1.结构和构造层理清晰2岩体被节理,裂隙分割成块状(20~50cm),裂隙中填充少量风化物,锤击声脆,且不易击碎3.用镐难挖掘,用岩心钻方可钻进182 强风化1.结构和构造层理不甚清晰,矿物成分已显著变化2.岩体被节理,裂隙分割成块状(2~20cm),碎石用手可折断3.用镐可以挖掘,手摇钻不易钻进二十﹑桩帽﹑送桩器﹑桩帽盖﹑活瓣桩尖﹑钢管﹑料斗等按摊销计算。二十一﹑混凝土护壁模板制安按本定额模板工程相应项目计算。二十二﹑灌注桩预拌混凝土需要泵送时其泵送费用按本定额混凝土及钢筋混凝土工程相应项目计算。二十三﹑喷射混凝土支护钢筋制安按本定额混凝土及钢筋混凝土工程相应项目计算。二十四﹑护坡桩的腰带连系梁及压顶按本定额混凝土及钢筋混凝土工程相应项目计算。二十五﹑高压旋喷桩分单管﹑双重管﹑三重管三种施工方法分别列项。水泥用量分别按250kg/m﹑300kg/m﹑455kg/m全长注浆计算的,若水泥用量与定额用量不同时,可换算,其余不变。二十六﹑地下连续墙适用于在黏土﹑砂土及冲填土等软土地下连续墙工程。二十七﹑地下连续墙成槽的护壁泥浆采用比重1.055的普通泥浆。若需取用重晶泥浆可按不同比重泥浆单价进行调整。护壁泥浆使用后的废浆处理另行计算。二十八﹑土层锚杆:1.土锚围檩安﹑拆定额中的型钢是按摊销考虑的。2.锚头制作包括锚杆端头螺栓制作及与锚杆焊接连接。二十九﹑强夯每遍夯击之间的间隔时间,由于设计要求﹑地质条件和孔隙水压的消散时间不同,间隔时间差异较大,间隔期间的机械﹑人工费用据实计算。三十﹑如采用强夯置换,按强夯子目人工﹑机械乘以系数1.30。三十一﹑设计要求强夯填充材料时,其人工和机械用量乘以系数1.20。三十二﹑强夯的夯锤﹑脱钩器﹑龙门架等在定额中已综合考虑摊销费,不另行计算。工程量计算规则一﹑打预制钢筋混凝土桩按设计桩长(包括桩尖)以延长米计算。如管桩的空心部分按设计要求灌注混凝土或其他填充材料时,应另行计算。二﹑灌注桩芯混凝土工程量按设计桩长与加灌长度之和乘以设计图示断面面积以“m³”计算,加灌长度设计有规定的,按设计规定;设计无规定的,按0.25m计算。三﹑送桩:按送桩长度以延长米计算(即打桩架底至桩顶面高度或自桩顶面至自然地坪面另加0.50m计算)。送桩后孔洞如需回填时,按本定额“土石方工程”相应项目计算。四﹑接桩:电焊接桩按设计接头以个计算。182 五﹑钻孔灌注混凝土桩按下列规定计算。1.钻孔按实钻孔深以“m³”计算,灌注混凝土按设计桩长(包括桩尖,不扣除桩尖虚体积)与超灌长度之和乘以设计桩断面面积以“m³”计算。超灌长度设计有规定的,按设计规定;设计无规定的,按0.25m计算。2.泥浆制作及运输按成孔体积以“m³”计算。3.注浆管按打桩前的自然地坪标高至设计桩底标高的长度另加0.25m计算。4.注浆按设计注入水泥用量计算。六﹑人工挖孔混凝土桩按下列规定计算。1.挖土按实挖深度乘以设计桩截面面积以“m³”计算。2.护壁混凝土按设计图示尺寸以“m³”计算。3.扩大头如需锚杆支护时,另行计算。4.人工挖孔混凝土桩从桩承台以下,按设计图示尺寸以“m³”计算。七﹑打孔(沉管)灌注桩按下列规定计算:1.混凝土桩﹑砂桩﹑砂石桩﹑碎石桩的体积,按设计的桩长(包括桩尖,不扣除桩尖虚体积)乘以设计规定桩断面面积以“m³”计算;设计无规定时,桩径按钢管管箍外径计算。2打孔后先埋入预制混凝土桩尖,再灌注混凝土者,桩尖按“混凝土及钢筋混凝土工程”相应项目计算。灌注1.桩按设计长度(自桩尖顶面至桩顶面高度)乘以钢管管箍外径截面面积以“m³”计算。八﹑深层搅拌桩﹑喷粉桩﹑振冲碎石桩﹑夯扩灌注桩按设计桩长乘以设计断面面积以“m³”计算。振冲碎石桩填料调整量项目,按下列公式计算:填料调整量=实际桩口填料量体积-1.35×设计振冲桩体积碎石容重取定为1.48t/m³。九﹑钢护筒的工程量按护筒的设计重量计算(护筒长度按施工规范或施工组织设计计算)。设计重量为加工后的成品重量。设计无明确规定,按下表重量计算:桩径(cm)6080100120150每米护筒重量(kg/m)112.29136.94167.00231.39280.10十﹑钢筋笼制作按图示尺寸及施工规范并考虑搭接以“t”计算,接头数量按设计规定计算,设计图纸未作规定的,直径10mm以内按每12m一个接头:直径10mm以上至25mm以内按每10m一个接头:直径25mm以上按每9m一个接头计算,搭接长度按规范及设计规定计算。钢筋笼安装区别不同长度按相应项目计算。182 十一﹑锯桩头按个计算,凿桩头按剔除截断长度乘以桩截面面积以“m³”计算。十二﹑高压旋喷桩按设计桩长(包括桩尖)以“m”计算。十三﹑喷射混凝土支护按施工组织设计计算实喷面积,初喷50mm厚为基本层,每增(减)10mm按增(减)项目计算,不足10mm按10mm计算。十四﹑土层锚杆:1.机械钻锚孔﹑锚孔注浆工程量按设计锚孔长度计算。2.锚杆制安工程量按设计锚杆重量(包括锚杆搭接,定位器钢筋用量)以“t”计算。3.型钢围檩安拆工程量按包括托架在内的重量以“t”计算。4.锚头制作(包括承压台座﹑锚头螺杆制作﹑焊接)﹑安装(包括张拉﹑锁定)工程量以套计算。十五﹑螺旋钻孔护坡桩按设计图﹑施工组织设计以“m³”计算。十六﹑褥垫层按设计图示尺寸以“m³”计算;设计无规定时按基础垫层每边增加300mm,乘以褥垫层相应厚度以“m³”计算。十七﹑地下连续墙成槽土方量按连续墙设计长度﹑宽度和槽深(加超深0.50m)计算。混凝土浇注量同连续墙成槽土方量。十八﹑锁口管及清底置换以“段”为单位(“段”指槽壁单元槽段),锁口管吊拔连续墙段数加1段计算,项目中已包括锁口管的摊销费用。十九﹑强夯工程量按设计处理地基的有效面积计算,即以边缘夯点外边线进行计算,包括夯点面积和夯点间的面积。二十﹑低锤满夯按有效地基处理面积计算。二十一﹑重锤原土夯实按夯实面积计算,填土夯实按夯实后体积计算。A.2.1预制桩A.2.1.1打预制管桩工作内容:准备打桩机具﹑移动打桩机具,吊装定位﹑校正﹑打桩﹑焊制﹑安放﹑拆卸夹箍等全部操作过程单位:100m定额编号A2-1A2-2A2-3A2-4A2-5项目名称打管桩桩径(mm)400以内500以内600以内800以内800以上基价(元)1810.972595.384509.355091.306153.86182 其中人工费(元)材料费(元)机械费(元)378.00133.551299.42444.00175.001976.38738.00272.523498.83810.00282.643998.66846.00309.534998.33名称单位单价(元)数量人工综合用工二类工日60.006.3007.40012.30013.50014.100材料预制钢筋混凝土管桩二等方木金属周转材料摊销其他材料费mm³kg元—2100.009.861.00101.0000.0402.80021.945101.0000.0504.00030.555101.0000.0806.00045.360101.0000.0806.58049.760101.0000.0906.90052.500机械步履式柴油打桩机2.5t步履式柴油打桩机4t步履式柴油打桩机6t台班台班台班866.281040.201666.111.500---1.900---2.100--2.400--3.000A.2.1.2压预制管桩工作内容:准备压桩机具﹑移动压桩机就位,捆桩身﹑吊装找位﹑安﹑卸桩帽﹑校正﹑压桩。单位:100m定额编号A2-6A2-7A2-8A2-9A2-10项目名称压管桩桩径(mm)400以内500以内600以内800以内800以上基价(元)2587.833323.064853.465866.586707.90其中人工费(元)材料费(元)机械费(元)372.00459.281756.55436.80690.572195.69630.00864.953358.51690.00864.954311.63726.00941.045040.86名称单位单价(元)数量人工综合用工二类工日60.006.2007.28010.50011.50012.100182 材料预制钢筋混凝土管桩二等方木金属周转材料摊销其他材料费mm³kg元—2100.009.861.00(101.000)0.2003.6003.780(101.000)0.3005.6005.355(101.000)0.3708.1008.085(101.000)0.3708.1008.085(101.000)0.4009.3009.345机械静力压桩机2400kw静力压装机3800kw静力压装机5000kw静力压装机5600kw台班台班台班台班3659.484478.015389.546301.070.480---0.600----0.750----0.800----0.800A.2.1.3预制管桩接桩工作内容:准备接桩工具,对接上﹑下节桩,桩顶垫平﹑放置接桩,焊接﹑焊制﹑安放﹑拆卸夹具等。单位:10个定额编号A2-11项目名称电焊接桩管桩基价(元)997.39其中人工费(元)材料费(元)机械费(元)277.8098.63620.96名称单位单价(元)数量人工综合用工二类工日60.004.630材料电焊条结422垫铁其他材料费kgkg元4.144.001.0020.0401.05011.466机械静力压桩机1600kn交流弧焊机32kv·A台班台班2092.86210.820.2000.960A.2.1.4打预制板桩工作内容:准备打桩机具﹑移动打桩机具,吊装定位﹑校正﹑打桩﹑焊制﹑安放﹑拆卸夹箍等全部操作过程。单位:10m³182 定额编号A2-12A2-13A2-14A2-15项目名称单桩体积(m³)1.0以内1.5以内砂土黏土砂砾砂土黏土砂砾基价(元)1328.601855.251134.811581.94其中人工费(元)材料费(元)机械费(元)398.4061.08869.12560.4066.801228.05339.0061.08734.73475.8066.801039.34名称单位单价(元)数量人工综合用工二类工日60.006.6409.3405.6507.930材料预制钢筋混凝土板桩二等方木金属周转材料摊销其他材料费m³m³kg元‐2100.009.861.00(10.100)0.0141.61015.803(10.100)0.0142.19015.803(10.100)0.0141.61015.803(10.100)0.0142.19015.803机械步履式柴油打桩机2.5t交流弧焊机32kV·A台班台班866.28210.820.9400.2601.3300.3600.7800.2801.1000.410A.2.2灌注柱A.2.2.1人工成孔工作内容:挖土方﹑凿枕石﹑积岩地基处理,修整边﹑底﹑壁,提土﹑100m以内运土﹑石,孔内照明﹑安全架子撘拆等全部操作过程。单位:10m³定额编号A2-20A2-21A2-22项目名称一﹑二类土三类土四类土基价(元)819.77958.251299.80182 其中人工费(元)材料费(元)机械费(元)515.6430.72273.41646.3438.50273.41968.6757.72273.41名称单位单价(元)数量人工综合用工三类工日47.0010.97113.75220.610材料照明及安全费元1.0030.71638.50057.715机械电动卷扬机(单筒快速牵引力10kN)台班115.952.3582.3582.358A.2.2.2长螺旋钻机成孔工作内容:准备打桩机具﹑移动打桩机,桩位校测﹑钻孔,清理钻孔余土并运至50m以外现场指定地点。单位:10m定额编号A2-23A2-24A2-25A2-26项目名称履带式(桩长m)H≤12H>12砂土黏土砂砾砂土黏土砂砾基价(元)250.51354.09213.25309.91其中人工费(元)材料费(元)机械费(元)113.04-137.11167.40-186.69109.20-104.05172.80-137.11名称单位单价(元)数量人工综合用工二类工日60.001.8902.7901.8202.880机械履带式钻孔机(孔径400~700)机动反斗车1t台班台班826.41164.360.1500.0800.2100.0800.1100.0800.1500.080182 A.2.2.3冲击钻机成孔工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-27A2-28A2-29A2-30A2-31A2-32项目名称ø≦1000,H≤20mø≤1000,H≤40m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)1367.024888.787889.842048.397533.8611700.00其中人工费(元)材料费(元)机械费(元)492.7245.69828.611627.0266.643195.122598.9668.715222.17747.9645.691254.742617.2066.644850.024027.2068.717604.09名称单位单价(元)数量人工综合用工二类工日60.008.21227.11743.31612.46643.62067.120材料冲击钻头电焊条结422kgkg5.004.148.9300.25012.5001.00012.5001.5008.9300.25012.5001.00012.5001.500机械电动冲击钻22型交流弧焊32kV·A台班台班362.36210.822.2640.0398.7320.14714.2690.2453.4400.03913.2990.14720.8540.225工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-33A2-34A2-35A2-36A2-37A2-38项目名称ø≦1500,H≤20mø≤1500,H≤40m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)1910.007123.9310886.072929.6811051.5617427.32其中人工费(元)材料费(元)机械费(元)595.0845.691269.231938.0666.645119.232897.1068.717920.26801.4245.692082.572851.8066.648133.124534.6868.7112823.93名称单位单价(元)数量182 人工综合用工二类工日60.009.91832.30148.28513.35747.53075.578材料冲击钻头电焊条结422kgkg5.004.148.9300.25012.5001.00012.5001.5008.9300.25012.5001.00012.5001.500机械电动冲击钻22型交流弧焊32Kv·A台班台班496.85210.822.5380.03910.2410.14715.8370.2454.1750.03916.3070.14725.7150.225A.2.2.4回旋钻机成孔工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-39A2-40A2-41A2-42A2-43A2-44项目名称ø≤800,H≤20mø≤800,H≤40m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)1271.483197.025328.651904.044965.358277.33其中人工费(元)材料费(元)机械费(元)348.6616.26906.56656.8222.102518.101024.3222.934281.40476.8815.561411.60942.5421.404001.411544.1022.236711.00名称单位单价(元)数量人工综合用工二类工日60.005.81110.94717.0727.94815.70925.735材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.3003.0300.4000.304.1700.6000.3004.1700.2000.2003.0300.4000.2004.1700.6000.2004.170机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班666.41396.88133.47210.820.9410.5190.5190.0202.4111.6951.6950.0593.9403.0873.0870.0881.0981.2741.2740.0203.7632.7932.7930.0596.2524.7634.7630.088工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m182 定额编号A2-45A2-46A2-47项目名称ø≤800,H≤60m砂土黏土砂砾砾石基价(元)2470.446370.1610706.54其中人工费(元)材料费(元)机械费(元)572.1015.561882.781181.8821.405166.881966.8622.238717.45名称单位单价(元)数量人工综合用工二类工日60.009.53519.69832.781材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.2003.0300.4000.2004.1700.6000.2004.170机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班666.41396.88133.47210.821.4311.7441.7440.0204.8023.6853.6850.0598.0466.2926.2920.088工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-48A2-49A2-50A2-51A2-51A2-53项目名称ø≤1000,H≤40mø≤1000,H≤60m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)2764.215526.549581.343304.586980.1711653.21其中人工费(元)材料费(元)机械费(元)538.6216.262209.331061.9422.104442.501734.6022.937823.81607.9815.562681.041250.1021.405708.672062.6222.239568.36名称单位单价(元)数量人工综合用工二类工日60.008.97717.69928.91010.13320.83534.377材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.3003.0300.4000.3004.1700.6000.3004.1700.2000.2003.0300.4000.2004.1700.6000.2004.170182 机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班666.41396.88133.47210.822.0381.5971.5970.0203.8713.4893.4890.0596.9785.9495.9490.0882.3322.1172.1170.0204.8904.5964.5960.0598.0757.8607.8600.088工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-54A2-55A2-56A2-57A2-58A2-59项目名称ø≤1200,H≤40mø≤1200,H≤60m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)3236.926793.8011306.053767.408038.8113493.94其中人工费(元)材料费(元)机械费(元)583.3215.562638.041151.2821.405621.121874.5222.239409.30646.2014.863106.341329.4821.126688.212201.4621.9511270.53名称单位单价(元)数量人工综合用工二类工日60.009.72219.18831.24210.77022.15836.691材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.2003.0300.4000.2004.1700.6000.2004.1700.2000.1003.0300.5000.1004.1700.7000.1004.170机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班798.51396.88133.47210.822.1661.7051.7050.0204.5183.7733.7730.0597.4976.4196.4190.0882.5092.0682.0680.0295.3314.5574.5570.0698.9187.7817.7810.108工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-60A2-61A2-62A2-63A2-64A2-65项目名称ø≤1500,H≤40mø≤1500,H≤60m182 砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)3500.907311.3512166.015672.878656.2514528.06其中人工费(元)材料费(元)机械费(元)636.7815.562848.561247.1621.826042.372020.9822.6510122.38705.6014.864952.411434.7221.127200.412376.1222.3612129.58名称单位单价(元)数量人工综合用工二类工日60.0010.61320.78633.68311.76023.91239.602材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.2003.0300.5000.2004.1700.7000.2004.1700.2000.1003.0300.5000.1004.1700.6000.1004.170机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班798.51396.88133.47210.822.3231.8621.8620.0294.8414.0774.0770.0698.0466.9296.9290.1084.7042.2442.2440.0295.7234.9294.9290.0789.5948.3798.3790.118工作内容:准备打桩机具,装拆钻架﹑就位﹑移动,钻进﹑提钻﹑清孔,测量孔径﹑孔深等。单位:10m定额编号A2-66A2-67A2-68A2-69A2-70A2-71项目名称ø≤2000,H≤40mø≤2000,H≤60m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)4364.549187.4015249.665092.2810841.6318167.25其中人工费(元)材料费(元)机械费(元)786.1819.433558.931520.5827.647639.182447.2828.8912773.49857.2819.154215.851729.9227.369084.352854.1428.6015284.51名称单位单价(元)数量人工综合用工二类工日60.0013.10325.34340.78814.28828.83247.569材料电焊天结422铁头钻头KgKgkg4.147.004.400.2000.2003.9100.6000.2005.4000.9000.2005.4000.3000.1003.9100.7000.1005.4001.0000.1005.400182 机械回旋钻机ø1000泥浆泵ø100潜水泵ø100交流弧焊机32Kv·A台班台班台班台班915.07396.88133.47210.822.7241.9991.9990.0295.7724.4104.4100.0889.5947.4777.4770.1373.1952.4212.4210.0396.8215.3215.3210.09811.4279.0459.0450.147A.2.2.5旋挖钻机成孔工作内容:护筒埋设及拆除,钻机就位,钻孔﹑提钻﹑渣土清理堆放,造浆﹑压浆﹑清孔。单位:10m定额编号A2-72A2-73A2-74项目名称桩径(mm)ø≤1000ø≤1500ø≤2000基价(元)1975.403163.295992.84其中人工费(元)材料费(元)机械费(元)269.40139.291566.71419.40285.732458.16601.20474.564917.08名称单位单价(元)数量人工综合用工二类工日60.004.4906.99010.020材料金属周转材料摊销黏土水其他材料费kgm³m³元9.86-5.001.004.950(0.480)15.54012.7799.180(0.900)34.26023.91914.760(1.440)58.09038.577机械履带式旋挖钻机SR15型履带式旋挖钻机SR25型履带式单斗液压挖掘机1m³履带式起重机40t泥浆泵ø100台班台班台班台班台班1525.542527.671326.091702.14396.880.570-0.0500.3100.2600.870-0.1200.4800.390-1.2600.2500.6900.570A.2.2.6卷扬机带冲抓锥成孔工作内容:装﹑拆﹑移钻架,按卷扬机,串钢丝绳,准备抓具﹑冲抓﹑提钻﹑清孔等。单位:10m定额编号A2-75A2-76A2-77A2-78A2-79A2-80182 项目名称H≤20mH≤30m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)2674.797732.9513203.313694.8110550.6718144.10其中人工费(元)材料费(元)机械费(元)1923.96117.99632.845239.08158.81233.068687.10163.014353.202605.44118.41970.967307.64158.813084.2212006.96163.015974.13名称单位单价(元)数量人工综合用工二类工日60.0032.06687.318144.78543.424121.794200.116材料冲抓钻头铁件电焊条结422其他材料费KgKgKg元6.007.004.141.0015.0003.6000.3501.34421.0003.60001.4001.81721.0003.6002.4001.86915.0003.6000.4501.34421.0003.6001.4001.81721.0003.6002.4001.869机械电动卷扬机(双筒快速牵引力50kN)交流弧焊机32kV·A台班台班238.89210.822.5970.0599.5840.21618.0320.2164.0080.06412.7200.21624.7740.265工作内容:装﹑拆﹑移钻架,按卷扬机,串钢丝绳,准备抓具﹑冲抓﹑提钻﹑清孔等。单位:10m定额编号A2-81A2-82A2-83A2-84A2-85A2-86项目名称H≤40mH≤50m砂土黏土砂砾砾石砂土黏土砂砾砾石基价(元)5599.2116322.9627364.297526.6221517.7536329.52其中人工费(元)材料费(元)机械费(元)4083.66118.411397.1411361.36158.814802.7919108.80163.018092.485267.88118.412140.3314009.10158.817349.8423766.36163.0112400.15名称单位单价(元)数量人工综合用工二类工日60.0068.061189.356318.48087.798233.485396.106182 材料冲抓钻头铁件电焊条结422其他材料费KgKgKg元6.007.004.141.0015.0003.6000.4501.34421.0003.60001.4001.81721.0003.6002.4001.86915.0003.6000.4501.34421.0003.6001.4001.81721.0003.6002.4001.869机械电动卷扬机(双筒快速牵引力50kN)交流弧焊机32kV·A台班台班238.89210.825.7920.06419.9140.21633.5550.3638.9030.06430.5760.21651.5870.363A.2.2.7灌注桩成孔入岩增加费工作内容:成孔出渣清理现场等全部操作过程定额编号A2-87A2-88A2-89A2-90项目名称人工成孔长螺旋机成孔冲击钻成孔旋挖钻机成孔10m³10m基价(元)3494.173440.343919.405100.13其中人工费(元)材料费(元)机械费(元)2003.3385.251405.59663.60-2776.741401.00-2518.40904.20-4195.93名称单位单价(元)数量人工综合用工二类综合用工三类工日工日60.0047.00-42.62411.060-23.350-15.070-材料照明及安全费元1.0085.250---机械履带式钻孔机(孔径400~700)电动冲击钻机22型履带式旋挖钻机SR25型台班台班台班826.41362.362527.67-3.879-3.360---6.950---1.660182 A.2.2.8灌注桩混凝土工作内容:安装﹑拆除导管﹑漏斗,混凝土配﹑拌﹑浇捣,材料运输等全部操作过程。单位:10m定额编号A2-91A2-92A2-93A2-94A2-95A2-96项目名称人工挖孔长螺旋钻机成孔冲击钻机成孔回旋钻机成孔旋挖钻机孔冲抓锥冲孔基价(元)3385.523845.843832.343782.083427.223783.77其中人工费(元)材料费(元)机械费(元)721.802235.58428.14929.402569.43347.01893.402569.43369.51857.402569.43355.25534.002569.43323.79928.802471.06383.91名称单位单价(元)数量人工综合用工二类工日60.0012.03015.49014.89014.2908.90015.480材料现浇混凝土(中砂碎石)C25-40水泥42.5中砂碎石导管螺栓水其他材料费m³tttkgkgm³元-390.0030.0042.002.506.805.001.00(11.500)3.3817.82015.951--2.0702.100(13.155)3.8688.94518.2463.8000.4102.3682.100(13.155)3.8688.94518.2463.8000.4102.3682.100(13.155)3.8688.94518.2463.8000.4102.3682.100(13.155)3.8688.94518.2463.8000.4102.3682.100(12.649)3.7198.60117.5443.8000.4102.2772.100机械滚筒式混凝土搅拌机500L以内台班台班台班151.10238.89164.360.5500.6601.1401.100-1.1000.890-1.4300.850-1.3800.620-1.4000.920-1.490182 电动卷扬机(双筒快速牵引力50kN)机动翻斗车1tA.2.2.9灌注桩预拌混凝土工作内容:安装﹑拆卸导管﹑漏斗,混凝土浇捣等。单位:10m定额编号A2-97A2-98A2-99A2-100A2-101A2-102项目名称人工挖孔长螺旋钻机成孔冲击钻成孔回旋钻机成孔旋挖钻机成孔冲抓锥冲钻孔基价(元)3173.083816.173792.173773.573523.973680.22其中人工费(元)材料费(元)机械费(元)344.402828.68-454.203361.97-430.203361.97-411.603361.97-162.003361.97-447.003233.22-名称单位单价(元)数量人工综合用工二类工日60.005.7407.5707.1706.8602.7007.450材料预拌混凝土c25导管螺栓其他材料费m³kgkg元250.002.506.801.0011.308--1.68013.3923.8000.4101.68013.3923.8000.4101.68013.3923.8000.4101.68013.3923.8000.4101.68012.8773.8000.4101.680A.2.2.10灌注桩辅助项目工作内容:安拆模板﹑浇灌或制作安设混凝土支护。单位:10m定额编号A2-103A2-104项目名称混凝土护壁预拌混凝土护壁基价(元)4144.584106.75其中人工费(元)材料费(元)机械费(元)1849.202100.56194.821603.802485.3117.64182 名称单位单价(元)数量人工综合用工二类工日60.0030.82026.730材料现浇混凝土(中砂碎石)C20-20预拌混凝土C20水泥32.5中砂碎石水其他材料费m³m³tttm³元-240.00360.0030.0042.005.001.00(10.150)-3.5737.05413.1659.3892.783-10.332---0.5702.783机械混凝土振捣器(插入式)滚筒式混凝土搅拌机500L以内机动反斗车台班台班台班15.47151.10164.361.1401.1400.0301.140--工作内容:1.钢护筒埋设:安﹑拆导向架﹑吊埋就位﹑拆除等全部操作过程。2.泥浆制作:撘﹑拆溜槽和工作平台,拌合泥浆,倒运护壁泥浆等。3.泥浆运输:装卸泥浆﹑清理现场等全部操作过程。4.声测管制作安装。定额编号A2-105A2-106A2-107A2-108A2-109项目名称钢护筒埋设泥浆制作泥浆运输声测管制作安装运距在5km以内每增加1kmt10m³t基价(元)1537.41182.172079.79140.095883.43其中人工费(元)材料费(元)机械费(元)966.00493.0078.41102.0045.0035.17438.60-1641.19--140.09946.204631.53287.70名称单位单价(元)数量人工综合用工二类工日60.0016.1001.7007.310-16.070182 材料黏土钢护筒钢管钢板氧气乙炔气电焊条结422尼龙砂轮片φ100棉纱头镀锌铁丝8#水m³ttkgm³m³kgkgkgkgm³-4930.004470.005.174.6742.004.1410.405.835.005.00(4.100)0.100---------(1.770)---------9.000------------------------1.0150.3883.5841.2862.1150.3050.2401.679-机械电动卷扬机(单筒慢速50kN)泥浆运输车4000L泥浆泵φ50灰浆搅拌机200L直流弧焊机20kW台班台班台班台班台班130.68824.036174.99103.45194.130.600-------0.340--1.8600.620---0.170-------1.482工作内容:钢筋除锈﹑调直﹑切割﹑焊接﹑绑扎成型﹑现场存放单位:t定额编号A2-110A2-111项目名称护壁钢筋制作钢筋笼制作基价(元)5241.175221.99其中人工费(元)材料费(元)机械费(元)580.204598.7162.26413.404692.20116.39名称单位单价(元)数量人工综合用工二类工日60.009.6706.890材料钢筋φ10以内钢筋φ20以内镀锌铁丝20#镀锌铁丝22#电焊条结422硬泡沫塑料板其他材料费ttkgkgkgm³元4290.004500.0006.506.704.14330.001.000.3810.6495.420-1.410-2.6570.1110.919-2.8102.3000.1502.657182 机械钢筋切断机(直径40mm)钢筋弯曲机(直径40mm)交流弧焊机32kV·A对焊机75kV·A台班台班台班台班49.8427.09210.82248.340.2800.2800.0400.1300.2300.1200.0700.350工作内容:装车﹑运输﹑卸车﹑并按规定地点堆放整齐。单位:t定额编号A2-112A2-113项目名称钢筋笼场外运输1公里每增1公里基价(元)66.4834.25其中人工费(元)材料费(元)机械费(元)12.6015.7038.189.601.6822.97名称单位单价(元)数量人工综合用工二类工日60.000.2100.160材料铁件二等圆木镀锌铁丝8#其他材料费kgm³kg元7.001800.005.001.000.4300.0040.2704.137---1.680机械平板拖车组20t汽车式起重机20t其他机械费台班台班元1060.511445.771.000.0200.0102.5100.020-1.760工作内容:吊放钢筋笼﹑定位﹑搭接﹑固定等全部操作过程。单位:t定额编号A2-114A2-115A2-116项目名称钢筋笼安装(钢筋笼长m以内)152535基价(元)345.59412.35439.78其中人工费(元)材料费(元)机械费(元)147.6038.10159.89155.4038.10218.85163.2038.10238.48名称单位单价(元)数量人工综合用工二类工日60.002.4602.5902.720182 材料方木垫镀锌铁丝8#电焊条结422其他材料费m³kgkg元2000.005.004.141.000.0050.2305.5004.1790.0050.2305.5004.1790.0050.2305.5004.179机械汽车式起重机12t交流弧焊机32kv·A台班台班981.58210.820.1500.0600.1800.2000.2000.200工作内容:搅拌﹑运输﹑灌注﹑振实桩芯混凝土单位:10m³定额编号A2-117A2-118项目名称灌注桩芯混凝土现浇混凝土预拌混凝土基价(元)3041.513039.15其中人工费(元)材料费(元)机械费(元)756.001979.23306.28228.002591.00220.15名称单位单价(元)数量人工综合用工二类工日60.0012.6003.800材料现浇混凝土(中砂碎石)C25-40预拌混凝土C25水泥42.5中砂碎石水其他材料费m³m³tttm³元-250.00390.0030.0042.005.001.00(10.150)-2.9846.90214.0781.8278.000-10.332----8.000机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)电动卷扬机(单筒慢速50kN)其他机械费台班台班台班元151.1015.47130.681.000.5701.1301.35026.250-1.1301.35026.250182 工作内容:1.制作﹑焊接。桩底,埋设等。2.机具准备,浆配置﹑压注浆等。3.准备机具﹑摊铺石料﹑夯实等。定额编号A2-119A2-120A2-121项目名称注浆管褥垫层埋设注浆100mt10m³基价(元)2096.53920.061217.06其中人工费(元)材料费(元)机械费(元)216.001806.5473.99292.80401.98225.28363.00680.03·174.03名称单位单价(元)数量人工综合二类用工工日60.003.6004.8806.050材料无非钢管φ32×2.5水泥32.5碎石10~20mm电焊条结422氧气乙炔气水其他材料费mkgm³kgm³m³m³元17.530.3661.004.144.6742.005.001.00101.000--2.5000.6600.490-1.995-1000.000----6.4009.975--11.000----9.030机械灰浆搅拌机400L液压注浆泵HYB50/50-1型交流弧焊机32kV·A管子切断机φ250其他机械费混凝土振捣器(平板式)机动翻斗车1t台班台班台班台班元台班台班111.40220.90210.8259.351.0018.65164.36--0.3200.110---0.6100.610--22.575-------1.4000.900A.2.3.3振冲碎石桩﹑夯扩灌注桩工作内容:1.振冲碎石桩:准备机具﹑放线定位,振冲成孔﹑运填碎石﹑振密成桩等全部操作过程。2.夯扩灌注桩:准备机具﹑吊车移位﹑对桩位﹑冲孔天碎石等全部操作过程。单位:10m³定额编号A2-129A2-130A2-131项目名称振冲碎石桩振冲碎石桩填料调整量夯扩灌注桩基价(元)1991.401225.382575.06182 其中人工费(元)材料费(元)机械费(元)182.40976.44832.56100.20698.94426.24353.40949.661272.00名称单位单价(元)数量人工综合用工二类工日60.003.0401.6705.890材料碎石而定方木水其他材料费tm³m³元42.002100.005.001.0020.3830.00619.8808.35815.0960.00410.0606.20622.200--17.262机械汽车式起重机20t泥浆泵φ100电动单级离心清水泵φ100震冲器(综合)机动翻斗车1t台班台班台班台班台班1445.77396.88200.00382.10164.360.3700.1800.1200.3700.3700.1900.0900.0600.1900.1900.790---0.790A.2.3.6锯桩头﹑凿桩头工作内容:电锯切割﹑剔﹑凿桩头并将废弃料清运至150m以内的现场指定地点。单位:10个定额编号A2-146项目名称据桩头基价(元)1213.76其中人工费(元)材料费(元)机械费(元)990.60-223.16名称单位单价(元)数量人工综合用工二类工日60.0016.510机械电动空气压缩机1m³/min风镐其他机械费台班台班元133.0753.421.000.7601.89021.063工作内容:剔﹑凿桩头并将废弃料清运至150m以内的现场指定地点。单位:10m³A2-147A2-148A2-149A2-150182 项目名称凿桩头混凝土桩水泥土桩灰土桩深层搅拌桩喷粉桩砂石桩碎石桩砂桩基价(元)1029.77816.39587.97365.66其中人工费(元)材料费(元)机械费(元)1029.77--816.39--587.97--365.66--名称单位单价(元)数量人工综合用工三类工日47.0021.91017.37012.5107.780A.3砌筑工程说明一、本章中标准砖尺寸为240mm×115mm×53mm。二、本章中多孔传、空心砖、砌块按常用规格编制,如规格不同时,可按实际换算。三、本章中砂浆按常用强度等级列出,设计不同时可换算。四、砌筑弧形墙、基础按相应项目人工乘以系数1.10。五、砖墙项目中已包括先立门窗框的调直用工以及腰线、窗台线、挑檐线等一般出线用工。六、轻骨料混凝土小型空心砌块是以浮石、火山渣、煤渣、煤矸石、陶粒等为粗骨料制作的混凝土小型空心砌块。陶粒空心砌块、炉渣砌块、粉煤灰砌块等均按轻骨料混凝土小型空心砌块执行。砌块内填充保温板,按轻骨料混凝土填充保温板砌块项目执行。七、硅酸盐砌块、加气混凝土砌块、轻骨料混凝土小型空心砌块墙,是按水泥石灰砂浆、干混砂浆编制的,如设计使用水玻璃矿渣等粘结剂为胶合料的,应按设计要求进行换算。八、砖砌挡土墙,厚度在二砖以内按砖墙计算;二砖以上按砖基础计算。九、零星砌体系指厕所蹲台、小便槽、污水池、水槽腿、煤箱、垃圾箱、阳台栏板、花台、花池、房上烟囱、毛石墙的门窗口立边、三皮砖以上的挑檐、腰线、锅台、炉灶等砌体。十、明沟、散水、台阶等项目均为综合项目,包括挖土、填土、垫层、基层、沟壁及面层等全部工序。除砖砌石阶未包括面层抹面,其面层可按设计规定套用B.1楼地面工程相应项目外,其余项目不予换算。散水、台阶垫层为3:7灰土,如设计垫层与项目不同时可换算。十一、沟箅子中的塑料、不锈钢、铸铁箅子均是按成品考虑的,钢筋箅子是按现场制作考虑的。十二、本章中粗、细料石(砌体)墙按400mm×220mm×200mm,柱按450mm×220mm×200mm,台阶踏步石按400mm×200mm×100mm规格编制。十三、砌毛石台阶按毛石基础项目计算。十四、毛石墙镶砖墙身按内背镶1/2砖编制的,墙体厚度为600mm。十五、毛石护坡高度超过4m时,项目人工乘以系数1.15。十六、方整石加工的人工均累积数量,錾凿包括打荒,剁斧包括打荒及錾凿。剁斧三遍包括一二遍,二遍包括一遍。十七、水塔基础按烟囱基础项目计算。182 十八、构筑物中所设爬梯按施工图计算,另加1%损耗,按本定额A.6金属结构工程相应项目计算。十九、砖烟道拱顶若为钢筋混凝土预制盖板者,则取消项目中的木模板、铁钉、螺栓及相应减少人工10.43工日。二十、渗井系指上部浆砌、下部干砌的渗水井。干砌部分不分方、圆形、按渗井项目计算,计算体积时不扣除渗水孔。浆砌部分区分不同深度,其深度应包括渗井的干砌部分在内。工程量计算规则一、砌筑工程量一般规则:1.计算墙体时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁、板头、转过梁和暖气包壁的体积,不扣除每个面积在0.3m²以内的孔洞、梁头、梁垫、头、垫木、木楞头、沿椽木、木砖门窗走头、墙内的加固钢筋、木筋、铁件、钢管等所占的体积,凸出砖墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套、三皮砖以下挑檐和腰线等体积亦不增加。2.附墙烟囱、附墙通风道、垃圾道,按其外形体积计算,并入所依附的墙身体积内,不扣除每一孔洞的体积,但孔洞内的抹灰工料亦不增加。如每一孔洞横断面面积超过0.15m²时,应扣除孔洞所占体积,孔洞内抹灰应另列项目计算。附墙烟囱如带有缸瓦管、出灰门,垃圾道带有垃圾道门、垃圾斗、通风百叶窗、铁箅子以及钢筋混凝土盖板等,均应另列项目计算。3.钢筋砖过梁按图示尺寸以“m³”计算,如设计无规定时按门窗洞口宽度两端共加500mm,高度按440mm计算。4.按设计规定需要镶嵌砖砌体部分,已包括在相应项目内,不另计算二、标准砖墙体厚度,按下列规定计算:墙身1/41/23/4111/2221/23计算厚度(mm)53115180240365490615740三、基础与墙身的划分以设计室内地坪为界,设计室内地坪以下为基础,以上为墙身。基础与墙身使用不同材料时,位于设计室内地坪±300mm以内时,以不同材料为分界线,超过±300mm时,以设计室内地坪为分界线。砖、石围墙,以设计室外地坪为分界线,以下为基础,以上为墙身。砖柱不分柱身和柱基,其工程量合并后,按砖柱项目计算。四、强身高度按下列规定计算:1.外墙强身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架、有檐口天棚者,算至屋架下弦底面另加200mm;无天棚这算至屋架下弦底加300mm;出檐宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板底。2.内墙墙身高度:位于屋架下弦者,其高度算至屋架底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至板底;有框架梁时算至梁底面;如同一墙上板高不同时,可按平均高度计算。3.内外山墙墙身高度按其平均高度计算。五、墙的长度;外墙长度按外墙中心线长度计算,内墙长度按内墙净长线计算。六、砖石基础以图示尺寸按“m³”计算。外墙墙基长度按中心线长度计算,内墙墙基按内墙净长线计算。基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3m²以内孔洞,砖平碹所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。七、女儿墙高度,应自顶板面算至图示高度,分别不同墙厚按相应项目计算。八、框架间砌墙,以框架间的净空面积乘以墙厚按相应的项目计算。框架外表面镶贴砖部分亦并入框架间墙的工程量内一并计算。九、砖砌围墙分别不同厚度以“m³”计算,按相应项目计算。砖垛和砖墙压顶等并入墙身内计算。182 十、暖气沟及其他砖砌沟道不分基础和沟身,其工程量合并计算,按砖砌沟道计算。十一、砖砌地下室内、外墙身及基础,应扣除门窗洞口、0.3m²以上的孔洞、嵌入墙身的钢筋混凝土柱、梁、过梁、圈梁和板头等体积,但不扣除梁头、梁垫以及砖墙内加固的钢筋、铁件等所占体积。内、外墙与基础的工程量合并计算。墙身外面防潮的贴砖应另列项目计算。十二、砖砌地垄墙以“m³”按砖砌沟道项目计算。支承地楞的砖墩按方柱项目计算。大门柱墩按相应砖柱项目计算。十三、多孔砖、空心砖墙按外形体积以“m³”计算。扣除门窗洞口、钢筋混凝土过梁、圈梁所占体积。十四、填充墙按外形体积以“m³”计算。扣除门窗洞口、钢筋混凝土过梁、圈梁所占体积。其实砌部分已包括在项目内,不再另行计算。十五、空花墙按空花部分外形体积以“m³”计算,不扣除空花部分。实砌部分以“m³”计算,按相应项目计算。十六、加气混凝土砌块墙、硅酸盐砌块墙、轻骨料混凝土小型空心砌块墙按图示尺寸以“m³”计算。按设计规定需要镶嵌砖砌体部分,已包括在相应项目内,不另计算。十七、零星砌体按实砌体积以“m³”计算。十八、空心砌块结构上铺钢丝网抹水泥砂浆按实抹面积计算。十九、散水按设计图示尺寸以“m²”计算,应扣除穿过散水的踏步、花台面积。二十、台阶基层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算。二十一、明沟按设计图示尺寸以延长米计算。但净空断面面积在0.2m²以上的沟道,应分别按相应项目计算。二十二、沟箅子按设计图示尺寸以延长米计算。成品箅子宽度不同时人工不作调整;钢筋箅子设计与项目含量不同时,可按钢材用量调整项目含量。二十三、石砌墙体按图示尺寸以“m³”计算,如有砌砖门窗口立边、窗台虎头砖、钢筋砖过梁等按实砌体积另列项目计算。挡土墙墙身与基础合并按挡土墙项目计算。二十四、砖烟囱:1.砖基础与砖筒身的划分:设计室外地坪以下为基础,以上为筒身。2.烟囱筒身,不论圆形、方形均以实砌体积计算,扣除孔洞、钢筋混凝土圈梁、过梁等所占体积。3.砖烟囱砌体内采用钢筋加固者,根据设计规定的重量,按砌体内钢筋加固项目计算。4.烟囱筒身原浆勾缝和烟囱帽抹灰已包括在项目内不另计算,如设计规定加浆勾缝时按“B.2墙柱面工程”相应项目计算,原浆勾缝的工料不予扣除。5.烟道、烟囱内衬按不同内衬材料并扣除孔洞后,以图示实体积计算。6.为了内衬的稳定及防止隔热材料下沉,内衬伸入筒身的连接横砖,已包括在内衬项目中,不另计算。7.为防止内衬及混凝土筒身渗入酸性凝液,因而在内衬上抹水泥排水坡,其工料已包括在项目内,不另计算。8.烟道砌砖:烟道与炉体的划分以第一道闸门为界,炉体内的烟道部分列入炉体工程量计算。9.砖烟囱及其砖内衬加工楔形砖,已包括在项目内,不另计算。10.烟囱的铁梯、围杆及紧箍圈的制作、安装及刷油,可按有关章节的相应项目计算。二十五、砖砌水塔:1.水塔基础与塔身划分:以砖砌体的扩大部分顶面为界,以上为塔身,以下为基础,分别按相应项目计算。2.塔身以图示实砌体积计算,并扣除门窗洞口和混凝土构件所占体积,砖平、拱碹及砖出檐等并入塔身体积内计算。3.水塔砌体内加固钢筋,钢梯、围栏、铁件的制作、安装及刷油等项目,按有关章节的相应项目计算。4.砖水箱(槽)内外壁,不分壁厚,均以图示实砌体积计算。二十六、砖(石)贮水(油)池:1.砖石贮水油池不分圆形或矩形,按相应项目计算。2.砖石贮水油池的独立柱,按相应项目计算。如有钢筋混凝土柱或混凝土柱,按“182 A.4混凝土及混凝土工程”相应项目计算。二十七、砖砌井,池壁不分壁厚均按不同深度以“m³”计算,洞口上的砖平、拱碹等并入砌体体积内计算。A.3.1砌砖A.3.1.1基础及实砌内外墙工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、砌砖。基础包括清理基槽。2.砌窗台虎头砖、腰线、门窗套。1.安放木砖,铁件。单位10m³定额编号A3-1A3-2A3-3A3-4项目名称砖基础砖砌内外墙(墙厚)一砖以内一砖一砖以上基价(元)2918.523467.253204.013214.17其中人工费(元)材料费(元)机械费(元)584.402293.7740.35985.20798.60775.202447.912366.102397.5934.1439.3141.38名称单位单价(元)数量人工综合用工二类工日60.009.74016.42013.31012.920材料水泥砂浆M5(中砂)水泥石灰砂浆M5(中砂)标准砖240×115×53水泥32.5中砂生石灰水m³m³千块tttm³--380.00360.0030.00290.005.00(2.360)-5.2360.5053.783-1.760-(1.920)5.6610.4113.0780.1572.180-(2.250)5.3140.4823.6070.1852.280-(2.382)5.3450.5103.8180.1952.360机械灰浆搅拌机200L台班103.450.3900.3300.3800.400A.3.1.2多孔砖墙、空心砖墙、空花墙、填充墙、砌块墙工作内容:1.调运砂浆、砌砖2砌窗台虎头砖、腰线、门窗套。3.安放木砖、铁件。单位10m³定额编号A3-5A3-6A3-7A3-8项目名称多孔砖墙1/41/2砖1砖1砖以上基价(元)2443.582446.912313.662308.96其中人工费(元)材料费(元)机械费(元)871.80871.80733.80707.401550.061549.251546.761561.2121.7225.8633.1040.35名称单位单价(元)数量人工综合用工二类工日60.0014.53014.53012.23011.790182 材料水泥砂浆M7.5(中砂)多孔砖240×115×90标准砖240×115×53水泥32.5中砂水m³千块千块ttm³-360.00380.00360.0030.005.00(1.290)3.4130.3630.3152.0681.600(1.500)3.3390.3550.3662.4051.680(1.890)3.2000.3400.4613.0301.740(2.290)3.1010.3260.5593.6711.920机械灰浆搅拌机200L台班103.450.2100.2500.3200.390工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、砌砖。2.砌窗台虎头砖、腰线、门窗套。3.安放木砖、铁件。单位10m³定额编号A3-9A3-10A3-11A3-12项目名称空心砖墙承重空心砖非承重空心砖1/2砖1砖1/2砖1砖基价(元)2293.992178.562474.711806.88其中人工费(元)材料费(元)机械费(元)871.80733.80906.60754.801399.431414.761543.281026.2222.7630.0024.8325.86名称单位单价(元)数量人工综合用工二类工日60.0014.53012.23015.11012.580材料水泥砂浆M5(中砂)空心砖240×115×115空心砖240×240×115标准砖240×115×53水泥32.5中砂生石灰水m³千块千块千块tttm³-420.00450.00380.00360.0030.00290.005.00(1.330)2.838--0.2852.1320.1091.860(1.760)2.720--0.3772.8210.1442.050(1.430)2.508-0.7040.3062.2920.1171.910(1.470)-1.2020.6750.3152.3560.1211.930机械灰浆搅拌机200L台班103.450.2200.2900.2400.250工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、运砖。2.砌砖包括窗台虎头砖、腰线、门窗套3.安放木砖、铁件等。单位10m³定额编号A3-13A3-14A3-15项目名称空花墙填充墙(一砖半)炉渣炉渣混凝土基价(元)2836.712980.913117.53其中人工费(元)材料费(元)机械费(元)1105.201710.8220.69811.202138.6731.04697.802390.7628.97名称单位单价(元)数量182 人工综合用工二类工日60.0018.42013.52011.630材料水泥砂浆M5(中砂)炉渣混凝土C5.0标准砖240×115×53炉渣水泥32.5中砂生石灰水m³m³千块m³tttm³--380.0090.00360.0030.00290.005.00(1.180)-4.020-0.2531.8920.0971.450(1.810)-4.4451.9000.3872.9010.1481.860(1.670)(2.380)4.2213.6650.6932.6770.3962.460机械灰浆搅拌机200L台班103.450.2000.3000.280工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、运砌块。2.砌砌块包括窗台虎头砖、腰线、门窗套。3.安放木砖、铁件单位10m³定额编号A3-16A3-17项目名称砌块墙硅酸盐砌块加气混凝土砌块基价(元)3242.432581.79其中人工费(元)材料费(元)机械费(元)616.802612.1813.45708.001860.3413.45名称单位单价(元)数量人工综合用工二类工日60.0010.28011.800材料水泥砂浆M10(中砂)硅酸盐砌块880×430×240硅酸盐砌块580×430×240硅酸盐砌块430×430×240硅酸盐砌块280×430×240加气混凝土砌块标准砖240×115×53水泥32.5中砂生石灰水m³块块块块m³千块tttm³-25.0013.0010.007.50170.00380.00360.0030.00290.005.00(0.810)72.40022.0008.50025.250-0.2760.2221.2980.0391.350(0.800)----9.5320.2760.2191.2820.0381.340机械灰浆搅拌机200L台班103.450.1300.130A.3.1.3砖柱工作内容:调运砂浆(包括筛砂子及淋灰膏)、运砖、砌砖、安放木砖、铁件等。单位10m³定额编号A3-22A3-23182 项目名称方形砖柱圆、半圆形、多边形砖柱基价(元)3928.384689.00其中人工费(元)材料费(元)机械费(元)1429.202461.9437.241476.603166.8845.52名称单位单价(元)数量人工综合用工二类工日60.0023.82024.610材料水泥石灰砂浆M10(中砂)标准砖240×115×53水泥32.5中砂生石灰水m³千块tttm³-380.00360.0030.00290.005.00(2.130)5.5500.5843.4140.1022.140(2.650)7.1800.7264.2480.1272.570机械灰浆搅拌机200L台班103.450.3600.440A.3.1.4钢筋砖过梁工作内容:模板制作、安装、拆除,制作和安装钢筋,调运砂浆(包括筛砂子及淋灰膏)、砌砖。单位10m³定额编号A3-24项目名称钢筋砖过梁基价(元)4682.95其中人工费(元)材料费(元)机械费(元)1297.203338.1647.59名称单位单价(元)数量人工综合用工二类工日60.0021.620材料水泥石灰砂浆M10(中砂)标准砖240×115×53钢筋Φ10以内铁钉二等板方材水泥32.5中砂生石灰水m³千块kgkgm³tttm³-380.004.295.502100.00360.0030.00290.005.00(2.760)5.330110.0004.6000.1720.7564.4240.1322.240机械灰浆搅拌机200L台班103.450.460A.3.1.5地下室墙工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、砌砖。2.安放木砖、铁件。单位10m³定额编号A3-25A3-26A3-27项目名称地下室墙182 墙身及墙基贴砖厚1/4砖贴砖厚1/2砖基价(元)3234.704412.033671.38其中人工费(元)材料费(元)机械费(元)848.402354.2332.071582.202789.4840.351086.602548.5736.21名称单位单价(元)数量人工综合用工二类工日60.0014.14026.37018.110材料水泥石灰砂浆M5(中砂)标准砖240×115×53水泥32.5中砂生石灰水m³千块tttm³-380.00360.0030.00290.005.00(2.510)5.1800.5374.0240.2062.410(3.150)6.0600.6745.0490.2583.550(2.870)5.5400.6144.6010.2353.230机械灰浆搅拌机200L台班103.450.3100.3900.350A.3.1.6其他工作内容:1.调运砂浆(包括筛砂子及淋灰膏)、砌砖。2.钢筋加固包括直筋、切断、弯曲和绑扎。3.铺钢丝网、调运砂浆、抹砂浆。单位10m³定额编号A3-28A3-29A3-30项目名称砖砌沟道零星砌体砌体内钢筋加固10mt基价(元)3173.503699.136185.74其中人工费(元)材料费(元)机械费(元)732.602401.5939.311242.002420.9236.211669.204479.0037.54名称单位单价(元)数量人工综合用工二类工日60.0012.21020.70027.820材料水泥砂浆M5(中砂)标准砖240×115×53镀锌铁丝22*钢筋Φ10以内水泥32.5中砂生石灰水m³千块kgttttm³-380.006.704290.00360.0030.00290.005.00(2.280)5.396--0.4883.6550.1872.310(2.110)5.514--0.4523.3820.1732.250--9.0001.030----机械灰浆搅拌机200L钢筋调直机(直径40mm)钢筋切断机(直径40mm)台班台班台班103.4539.5449.840.380--0.350---0.4200.420182 工作内容:1.挖土、抛于槽边1m外,修理槽壁与槽底、拍底。2.铺设垫层、找平、夯实灰土垫层(包括焖灰、筛灰、筛土)、调运砂浆、铺砖或砌砖、抹灰。3.混凝土搅拌、浇捣及养护。4.基础回填等全部操作过程。定额编号A3-31A3-32A3-33A3-34项目名称平铺砖散水台阶明沟砂浆缝及水泥抹面砂缝砖基础砌砖抹水泥砂浆100m100m水平投影面积10m基价(元)6031.554619.6016143.101071.68其中人工费(元)材料费(元)机械费(元)2700.603253.8877.071972.202625.1622.246670.809319.60152.70510.00539.3722.31名称单位单价(元)数量人工综合用工二类工日60.0045.01032.870111.1808.500材料现浇混凝土(中砂碎石)C15-40水泥砂浆M2.5(中砂)水泥砂浆M5(中砂)水泥砂浆1:2.5(中砂)灰土3:7水泥32.5中砂碎石粘土生石灰标准砖240×115×53水其他材料m³m³m³m³m³tttm³t千块m³元-----360.0030.0042.00-290.00380.005.001.00--(0.350)(2.830)(16.160)1.4475.097-(18.907)4.0083.6404.65011.277----(16.160)-2.058-(18.907)4.0083.6403.580--(6.250)--(32.720)1.26310.019-(38.280)8.11516.16014.040-(0.920)-(0.100)(0.560)(0.110)0.5321.7521.239(0.130)0.0270.6001.2301.271182 机械灰浆搅拌机200L夯实机(电动)夯击能力20~62N·m滚筒式混凝土搅拌机500L以内混凝土振捣器(平板式)台班台班台班台班103.4531.33151.1018.650.5300.710---0.710--1.0401.440--0.110-0.0600.100工作内容:1.成品箅子安装。2.钢筋箅子制安:下料、放线、焊接制作、安装等全部操作过程。单位10m定额编号A3-35A3-36A3-37A3-38A3-39项目名称沟箅子塑料200mm以内塑料300mm以内不锈钢250mm以内铸铁500mm以内钢筋箅子制安500mm以内基价(元)160.20252.001367.40635.401255.90其中人工费(元)材料费(元)机械费(元)17.40142.80-17.40234.60-17.401350.00-29.40606.00-312.60811.59131.71名称单位单价(元)数量人工综合用工二类工日60.000.2900.2900.2900.4905.210材料钢筋Φ20以内角钢┕40×4塑料箅子(宽度180mm)塑料箅子(宽度300mm)不锈钢箅子(宽度250mm)铸铁箅子(25mm厚)乙炔气氧气电焊条结422防锈漆汽油其他材料ttmmmmm³m³kgkgkg元4500.004350.0014.0023.00135.0060.0042.004.674.1413.709.521.00--10.200------------10.200------------10.000------------10.100------0.0660.101----0.2240.5144.1731.9370.50114.847机械钢筋切断机(直径40mm)交流弧焊机32kv·A台班台班49.84210.82--------0.0200.620182 A.3.4.预拌砂浆A.3.4.1砌砖A.3.4.1.1基础及实砌内外墙工作内容:1.干混砌筑砂浆搅拌、砌砖。基础包括清理基槽。2.砌窗台虎头砖、腰线、门窗套。3.安放木砖、铁件。单位10m³定额编号A3-86A3-87A3-88A3-89项目名称砖基础砖砌内外墙(墙厚)一砖以内一砖一砖以上基价(元)3726.244067.833907.583959.31其中人工费(元)材料费(元)机械费(元)513.003168.3344.91918.603111.2338.00720.603143.2243.76693.003220.2546.06名称单位单价(元)数量人工综合用工二类工日60.008.55015.31012.01011.550材料干混砌筑砂浆DMM5标准砖240×115×53水t千块m³260.00380.005.004.5005.2361.7303.6605.6611.6904.2905.3141.7004.5405.3451.750机械干混砂浆储料罐(带搅拌机)台班115.160.3900.3300.3800.400A.3.4.1.2多孔砖墙、空心砖墙、空花墙、填充墙、砌块墙工作内容:1.干混砌筑砂浆搅拌、砌砖。2.砌窗台虎头砖、腰线门窗套。3.安放木砖、铁件。单位10m³定额编号A3-90A3-91A3-92A3-93项目名称多孔砖墙1/41/2砖1砖1砖以上基价(元)3053.453125.083119.453245.50其中人工费(元)材料费(元)机械费(元)832.202197.0724.18826.202270.0928.79676.202406.4036.85637.802562.7944.91名称单位单价(元)数量人工综合用工二类工日60.0013.87013.77011.27010.630182 材料干混砌筑砂浆DMM7.5多孔砖240×115×90标准砖240×115×53水t千块千块m³265.00410.00380.005.002.4603.4130.3631.5802.8603.3390.3551.6603.6103.2000.3401.7104.3703.1010.3261.890机械干混砂浆储料罐(带搅拌机)台班115.160.2100.2500.3200.390A.4混凝土及钢筋混凝土工程说明一、混凝土1.混凝土按现场搅拌混凝土、预拌混凝土分别列项。2.预拌混凝土、现场搅拌混凝土的泵送按建筑物檐高套用相应泵送项目。3.预拌混凝土的价格是运送到施工现场的价格。4.成品大型预制构件和成品预应力构件套用“构件运输及安装工程”相应项目。5.混凝土强度等级及粗骨料最大粒径是按通常情况编制的,如设计要求不同时,可以换算。6.毛石混凝土带型基础和毛石混凝土独立基础,系按毛石占混凝土体积15%计算的,如设计要求不同时,可以换算。7.现浇钢筋混凝土柱、墙项目,均按规范规格规定综合了底部灌注1:2水泥砂浆用量。8.斜梁(板)是按坡度30°以内综合取定的。坡度在45°以内人工乘以1.05,坡度在60°以内人工乘以系数1.10。9.明沟、散水、坡道、台阶等项目均为综合项目,包括挖土、填土、垫层、基层、沟壁及面层等工序,其模版套用“模版工程”相应项目。除混凝土台阶未包括面层抹面,其面层可按设计规定套用相应章节有关项目外,其余项目不予换算。散水、台阶垫层未3:7灰土,如设计垫层与项目不同时,可以换算。散水3:7灰土垫层厚度是按150mm编制的,如果设计厚度超过150mm,超过部分套用《全国统一建筑装饰装修消耗量定额河北省消耗量定额》灰土垫层项目。10.现浇框架、框剪、剪力墙结构中混凝土条带厚度在100mm以内按压顶相应项目套用,厚度在100mm以上时按圈梁相应项目套用。11.砌体墙根部素混凝土带套用圈梁相应项目。二、钢筋1.钢筋按现浇构件钢筋、预制构件钢筋、预应力钢筋分别列项。2.钢筋接头:设计图纸已规定的按设计图纸计算﹔设计图纸未作规定的,焊接或绑扎的混凝土水平通长钢筋搭接,直径10mm以内按每12m一个接头﹔直径10mm以上至25mm以内按每10m一个接头﹔直径25mm以上按每9m一个接头计算,搭接长度按规范及设计规定计算。焊接或绑扎的混凝土竖向通长钢筋(指墙、柱的竖向钢筋)亦按以上规定计算,但层高小于规定接头间距的竖向钢筋接头,按每自然层一个计算。3.固定钢筋的施工措施用筋,设计图纸有规定的按设计规定计算﹔设计图纸未规定的可参考下表。结算时按经批准的施工组织设计计算,并入钢筋工程量。构建措施筋含量表单位:kg/m³序号构件名称含量1满堂基础4.02板、楼梯2.03阳台、雨棚、挑檐3.0182 4.钢筋时按绑扎和焊接综合考虑编制的,实际施工不同时,仍按项目规定计算﹔若设计规定钢筋采用气压力焊、电渣压力焊、冷挤压钢筋、锥螺纹钢筋接头、直螺纹钢筋接头者按设计规定套用相应项目,同时不再计算钢筋的搭接量。直径16以内接头每个接头扣除电焊条0.11元,扣除人工费和机械费0.60元﹔直径22以内接头每个接头扣除电焊条0.50元,扣除人工费和机械费1.40元﹔直径22以外接头每个接头扣除电焊条0.70元,扣除人工费和机械费1.95元。5.预应力钢丝束、钢绞线所用的螺丝端杆、锚具、七孔板、穴模、承压板,其用量按实际用量进行调整。6.冷拔钢丝按Φ10内钢筋制安项目套用7.混凝土内植筋项目不包括植入的钢筋制安,植入的钢筋制安按相应钢筋制安项目计算。三、钢筋混凝土沉井适用于底面积大于5m²的陆上明排水沉井工程。工程量计算规则一、混凝土及钢筋混凝土项目除另有规定者外,均按图示尺寸以构件的实体积计算,不扣除钢筋混凝土中的钢筋、预埋铁件、螺栓所占的体积。用型钢代替钢筋骨架时,按设计图纸用量每吨扣减0.1m³混凝土体积。二、现浇混凝土及钢筋混凝土墙、板等构件,均不扣除孔洞面积在0.3m²以内的混凝土体积,其预留孔工料亦不增加。面积超过0.3m²的孔洞,应扣除孔洞所占的混凝土体积。三、现浇混凝土构件1.基础(1)带形基础:不分有梁式与无梁式。分别按毛石混凝土、混凝土、钢筋混凝土基础计算。凡有梁式带形基础,其梁高(指基础扩大顶面至梁顶面的高)超过1.2m时,其基础底板按带形基础计算,扩大顶面以上部分按混凝土墙项目计算。(2)独立基础:应分别按毛石混凝土和混凝土独立基础,以设计图示尺寸的实体积计算,其高度从垫层上表面算至柱基上表面。现浇独立柱基与柱的划分:(H)高度为相邻下一个高度(H1)2倍以内者为柱基,2倍以上者为柱身,套用相应柱的项目(见图1)。(3)杯形基础:杯形基础连接预制柱的杯口底面至基础扩大顶面(H)高度在0.50m以内的按杯形基础项目计算,在0.50m以上H部分按现浇柱项目计算﹔其余部分套用杯形基础项目(见图2)。(4)满堂基础:不分有梁式与无梁式,均按满堂基础项目计算。满堂基础有扩大或角锥形柱墩时,应并入满堂基础内计算。满堂基础梁高超过1.2m时,底板按满堂基础项目计算,梁按混凝土墙项目计算。箱式满堂基础应分别按满堂基础、柱、墙、梁、板、的有关规定计算。(5)桩承台:应分别按带形和独立桩承台计算。满堂式桩承台按满堂基础相应项目计算。182 (6)设备基础:块体设备基础不分体积大小按图示尺寸以实体积计算。框架设备基础应分别按基础、柱、梁、板以及墙的相应项目计算﹔楼层地面上的设备基础并入梁、板项目计算,如在同一设备基础中部分为块体,部分为框架时,应分别计算。框架设备基础的柱高应由底板或柱基础的上表面算至肋形板的上表面﹔梁的长度按净长计算,梁的悬臂部分应并入梁内计算。设备基础的工程量不扣除地脚螺栓套孔所占混凝土体积。二次灌浆按实体积计算,不扣除地脚螺栓所占的混凝土或水泥砂浆、干混抹灰砂浆、RG灌浆料的体积。2.柱(1)按图示尺寸以实体积计算工程量。柱高按柱基上表面或楼板上表面至柱顶上表面的高度计算。但无梁楼板的柱高,应自柱基上表面或楼板上表面至柱头(帽)的下表面的高度计算。依附于柱上的牛腿应并入柱身体积内计算。(2)构造柱按图示尺寸计算实体积,包括与砖墙咬接部分的体积,其高度应自柱基上表面至柱顶面的高度计算。现浇女儿墙柱,套用构造柱项目。(3)圆形及正多边形柱按图示尺寸以实体积计算。(4)空心砌块内的混凝土芯柱,按实灌体积计算,套用构造柱项目。3.梁基础梁:凡在柱基础之间承受墙身荷载而下部无其他承托者为基础梁。梁按图示断面尺寸乘以梁长以“m³”计算。各种梁的长度按下列规定计算:梁与柱交接时,梁长算至柱侧面。次梁与主梁交接时,次梁长度算至主梁侧面,伸入墙内的梁头或梁垫体积应并入梁的体积内计算。圈梁通过门窗洞口时,可按门窗洞口宽度两端共加50cm并按过梁项目计算,其他按圈梁计算。叠合梁应按设计图示的二次浇灌部分的实体积计算。4.墙按图示墙长度乘以墙高及厚度以“m³”计算。计算各种墙体积时,应扣除门窗洞口及0.3m²以上的孔洞体积。(5)板凡带有梁(包括主、次梁)的楼板,梁和板的工程量分别计算,板算至梁的侧面,梁、板分别套用相应项目。无梁板是指不带梁直接由柱支撑的板,无梁板体积按板与柱头(帽)的和计算。钢筋混凝土板伸入墙砌体内的板头应并入板体积内计算。钢筋混凝土板与钢筋混凝土墙交接时,板的工程量算至墙内侧,板中的预留孔洞在0.3m²以内者不扣除。叠合板是指在预制板上二次浇灌混凝土结构层面层,按平板项目计算。现浇空心楼板执行现浇混凝土平板项目,扣除空心体积,人工乘以系数1.10.管芯分不同直径按长度计算。6.其他(1)整体楼梯(包括板式、单梁式或双梁式楼梯)、整体螺旋楼梯、柱式螺旋楼梯以设计图示尺寸的实体积计算。楼梯与楼板的划分以楼梯梁的外边缘为界,该楼梯梁包括在楼梯体积内。伸入墙内部分的体积并入楼梯体积中。楼梯基础、室外楼梯的柱以及与地坪相连接的混凝土踏步等,项目内均未包括,应另行计算套用相应项目。螺旋楼梯栏板、栏杆、扶手套用相应项目,其人工乘以系数1.30,材料、机械乘以系数1.10。柱式螺旋楼梯扣除中心混凝土柱所占的体积。中间柱的工程量另按相应住的项目计算,其人工及机械乘以系数1.50(2)悬挑板(直形阳台、雨棚及弧形阳台、雨棚)按图示尺寸以实体积计算。伸入墙内部分的梁及通过门窗口的过梁应合并按过梁项目另行计算。阳台、雨棚如伸出墙外超过1.5m时,梁、板分别计算,套用相应项目。阳台、雨棚四周外边沿的弯起,如其高度(指板上表面至弯起顶面)超过6m时,按全高计算套用栏板项目。182 凹进墙内的阳台按平板计算。水平遮阳板按雨棚项目计算。(3)挑檐天沟按实体积计算。当与板(包括屋面板、楼板)连接时,以外墙身外边缘为分界线﹔当与圈梁(包括其他梁)连接时,以梁外边线为分界线、外墙外边缘以外或梁外边线以外为挑檐天沟。挑檐天沟壁高度在40cm以内时,套用挑檐项目﹔挑檐天沟壁高度超过40cm时,按全高计算套用栏板项目。混凝土飘窗板、空调板执行挑檐项目,如单体在0.05m³以内执行零星构件项目。(4)栏板按实体积以“m³”计算。(5)散水按设计图示尺寸以“m²”计算,应扣除穿过散水的踏步、花台面积。(6)防滑坡道按斜面积计算,坡道与台阶相连处,以台阶外围面积为界。与建筑物外门厅地面相连的混凝土斜坡道及快料面层按相应项目人工乘以系数1.10计算。(7)台阶基层(包括踏步及最上一层踏步沿300mm)按水平投影面积计算。(8)明沟按设计图示尺寸以延长米计算。净空断面面积在0.2m²以上的沟道,应分别按相应项目计算。(9)池槽项目中未包括砖砌槽腿及抹灰,其砌体及抹灰应按相应项目另行计算。(10)零星构件,适用于现浇混凝土扶手、柱式栏杆及其他未列项目且单件体积在0.05m³以内的小型构件,其工程量按实体积计算。(11)预制钢筋混凝土框架柱的现浇接头(包括梁接头)按设计规定断面和长度以“m³”计算,套用框架柱接头项目。(12)预制钢筋混凝土板之间,按设计规定需要现浇板缝时,若板缝宽度(指下口宽度)在2cm以上20cm以内者,按预制板间补现浇板缝项目计算,板缝宽度超过20cm者,按平板项目计算。(13)混凝土后浇带按图示尺寸以实体积计算。(14)全装配壁板接头灌缝工程量,按下列规定计算:①外墙板空腔防水,分别根据外墙厚度,按外墙板的实体积计算(包括混凝土及保温材料的厚度,不包括抹灰厚度)。②外墙板空腔灌缝(包括立缝及水平空腔灌缝)按外墙板的实体积计算。③内墙板空腔灌缝,按内墙板的实体积计算。④外墙板勾缝,按外墙面垂直投影面积计算,不扣除门窗洞口及空圈等所占的面积。⑤大楼板接头灌缝按大楼板实体积计算。7.泵送混凝土工程量按设计图示尺寸计算。四、预制混凝土构件1.预制构件的制作工程量,应按图示尺寸计算的实体积(即安装工程量)另加相应安装项目中规定的损耗量,不扣除构件内钢筋、铁件所占体积。2.基础梁按相应断面形式梁的项目计算。3.预制大门框可分别按柱及过梁相应项目计算。4.零星构件适用于每个体积在0.05m³以内未列项目的构件。五、钢筋工程量按设计图示尺寸并考虑搭接量、措施筋和预留量计算﹔铁件工程量按设计图示尺寸计算。六、后张法预应力钢丝束、钢绞线孔道长度在20m以内时,预应力钢丝束(钢绞线)长度增加1m,孔道长度在20m以上时,预应力钢丝束(钢绞线)长度增加1.8m计算。七、混凝土内植筋区别不同的钢筋规格按“根”计算。八、成型钢筋场外运输仅适用于25km以内加工厂制作的运输,按实际发生的运输量计算。运距超过25km时,由承发包双方协商确定全部运输费用。成型钢筋包括非预应力钢筋、预应力钢筋及铁件。九、构筑物混凝土工程(略)182 A.4.1现浇钢筋混凝土A.4.1.1基础工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-1A4-2A4-3项目名称带形基础毛石混凝土无筋混凝土钢筋混凝土基价(元)2523.582799.122782.62其中人工费(元)材料费(元)机械费(元)459.001896.03168.55563.402036.68199.04561.602026.78194.24名称单位单价(元)数量人工综合用工二类工日60.007.6509.3909.360材料现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石毛石100~500mm塑料薄膜水m³tttm³m²m³―360.0030.0042.0060.000.805.00(8.630)2.8055.77311.7892.7209.5609.410(10.150)3.2996.79013.865―10.08010.990(10.100)3.2836.75713.797―10.08010.930机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)机动翻斗车1t台班台班台班151.1015.47164.360.3300.6600.6600.3900.7700.7800.3800.7700.760 8005工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-4A4-5A4-6项目名称独立基础杯型基础毛石混凝土混凝土基价(元)2537.672843.192806.45其中人工费(元)材料费(元)机械费(元)469.801899.32168.55619.202029.75194.24580.802031.41194.24名称单位单价(元)数量人工综合用工二类工日60.007.83010.3209.680182 材料现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石毛石100~500mm塑料薄膜水m³tttm³m²m³―360.0030.0042.0060.000.805.00(8.630)2.8055.77311.7892.72012.6809.570(10.100)3.2836.75713.797―13.04011.050(10.100)3.2836.75713.797―14.68011.120机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)机动翻斗车1t台班台班台班151.1015.47164.360.3300.6600.6600.3800.7700.7600.3800.7700.760工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-7A4-8A4-9项目名称满堂基础桩承台带形独立基价(元)2813.432797.612806.91其中人工费(元)材料费(元)机械费(元)582.002037.19194.24562.202041.17194.24595.802016.87194.24名称单位单价(元)数量人工综合用工二类工日60.009.7009.3709.930材料现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.100)3.2836.75713.79719.84011.450(10.100)3.2836.75713.79727.88010.960(10.100)3.2836.75713.79711.7608.680机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)机动翻斗车1t台班台班台班151.1015.47164.360.3800.7700.7600.3800.7700.7600.3800.7700.760工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-10A4-11A4-12A4-13项目名称混凝土设备基础二次灌浆无筋混凝土钢筋混凝土细石混凝土水泥砂浆基价(元)2861.892844.194110.194043.09其中人工费(元)材料费(元)机械费(元)623.402039.45199.04620.402029.55194.241878.602154.5377.061877.402032.24133.45名称单位单价(元)数量人工综合用工二类工日60.0010.39010.34031.31031.290182 材料现浇混凝土(中砂碎石)C20-15现浇混凝土(中砂碎石)C20-40水泥砂浆1:3(中砂)水泥32.5中砂碎石塑料薄膜水m³m³m³tttm²m³―――360.0030.0042.000.805.00―(10.150)―3.2996.79013.86513.04011.070―(10.100)―3.2836.75713.79713.04011.010(10.100)――3.8287.07012.625―6.820――(10.300)4.16116.511――7.790机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)机动翻斗车1t灰浆搅拌机200L台班台班台班台班151.1015.47164.36103.450.3900.7700.780―0.3800.7700.760―0.510――――――1.290A.4.1.2柱工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-16A4-17A4-18A4-19项目名称矩形柱圆形及正多边形柱构造柱异形柱升板柱帽基价(元)3423.783462.293649.623954.68其中人工费(元)材料费(元)机械费(元)1272.602037.20113.981312.802035.51113.981499.402036.24113.981809.602031.10113.98名称单位单价(元)数量人工综合用工二类工日60.0021.21021.88024.99030.160材料现浇混凝土(中砂碎石)C20-40水泥砂浆1:2(中砂)水泥32.5中砂碎石塑料薄膜水m³m³tttm²m³――360.0030.0042.000.805.00(9.800)(0.310)3.3567.00813.3874.00010.670(9.800)(0.310)3.3567.00813.3873.44010.420(9.800)(0.310)3.3567.00813.3873.36010.580(9.800)(0.310)3.3567.00813.387―10.090机械滚筒式混凝土搅拌机500L以内灰浆搅拌机200L混凝土振捣器(插入式)台班台班台班151.10103.4515.470.6000.0401.2400.6000.0401.2400.6000.0401.2400.6000.0401.240注:正多边形柱是指柱断面为正方形以外的正多边形。A.4.1.3梁工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-20A4-21A4-22A4-23项目名称基础梁单梁异形梁圈梁182 连续梁弧形圈梁基价(元)2908.783035.923083.523498.43其中人工费(元)材料费(元)机械费(元)773.402022.67112.71900.602022.61112.71942.602028.21112.711399.202030.0569.18名称单位单价(元)数量人工综合用工二类工日60.0012.89015.01015.71023.320材料现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.000)3.2506.69013.66024.12011.790(10.000)3.2506.69013.66023.80011.830(10.000)3.2506.69013.66028.92012.130(10.000)3.2506.69013.66033.04011.840机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.470.6201.2300.6201.2300.6201.2300.3800.760工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-24A4-25A4-26项目名称过梁拱形梁弧形梁叠合梁基价(元)3706.203551.623281.20其中人工费(元)材料费(元)机械费(元)1515.602077.89112.711399.802039.11112.711069.202099.29112.71名称单位单价(元)数量人工综合用工二类工日60.0025.26023.33017.820材料现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.000)3.2506.69013.66074.28014.810(10.000)3.2506.69013.66039.92012.550(10.000)3.2506.69013.66088.84016.760机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.470.6201.2300.6201.2300.6201.230A.4.1.4墙工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-29A4-30A4-31A4-32项目名称电梯井壁(直形壁)直形墙大钢模板墙弧形墙基价(元)3361.103355.823211.093429.49182 其中人工费(元)材料费(元)机械费(元)1141.802106.82112.481140.002103.34112.48993.602105.01112.481212.602104.41112.48名称单位单价(元)数量人工综合用工二类工日60.0019.03019.00016.56020.210材料现浇混凝土(中砂碎石)C20-40水泥砂浆1:2(中砂)水泥32.5中砂碎石塑料薄膜水m³m³tttm²m³――360.0030.0042.000.805.00(9.800)(0.280)3.6047.21912.7114.68011.040(9.800)(0.280)3.6047.21912.7113.08010.600(9.800)(0.280)3.6047.21912.7114.80010.660(9.800)(0.280)3.6047.21912.7113.80010.700机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)灰浆搅拌机200L台班台班台班151.1015.47103.450.6001.2100.0300.6001.2100.0300.6001.2100.0300.6001.2100.030A.4.1.5板工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-34A4-35A4-36A4-37项目名称无梁板平板拱形板预制板间补现浇板缝基价(元)2869.743039.033346.633193.71其中人工费(元)材料费(元)机械费(元)710.402044.50114.84784.802139.39114.841137.602094.19114.84916.202162.67114.84名称单位单价(元)数量人工综合用工二类工日60.0011.84013.08018.96015.270材料现浇混凝土(中砂碎石)C20-20现浇混凝土(中砂碎石)C20-40水泥32.5中砂碎石塑料薄膜水m³m³tttm²m³――360.0030.0042.000.805.00―(10.000)3.2506.69013.66042.04013.290(10.000)―3.5206.95012.97056.88014.690(10.000)―3.5206.95012.97018.00011.870(10.000)―3.5206.95012.97076.72016.170机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)混凝土振捣器(平板式)台班台班台班151.1015.4718.650.6200.6200.6200.6200.6200.6200.6200.6200.6200.6200.6200.620182 A.4.1.6其他工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-43A4-44A4-45A4-46项目名称阳台雨棚直形弧形直形弧形基价(元)3704.754045.723729.264043.06其中人工费(元)材料费(元)机械费(元)1381.202164.75158.801791.002146.35180.371364.402197.57167.291695.002180.77167.29名称单位单价(元)数量人工综合用工二类工日60.0023.02028.65022.74028.250材料现浇混凝土(中砂碎石)C20-20水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.000)3.5206.95012.97068.20017.950(10.000)3.5206.95012.97046.08017.810(10.000)3.5206.95012.970105.72018.510(10.000)3.5206.95012.97085.60018.370机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.470.8801.6700.9901.9900.9301.7300.9301.730工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-47A4-48A4-49A4-50项目名称整体楼梯螺旋楼梯挑檐天沟整体柱式基价(元)3895.184473.024299.583770.01其中人工费(元)材料费(元)机械费(元)1599.002112.57183.612216.402072.29184.331988.402134.40176.781347.002270.25152.76名称单位单价(元)数量人工综合用工二类工日60.0026.65036.94033.14022.450材料现浇混凝土(中砂碎石)C20-20水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.000)3.5206.95012.97033.93012.997(10.000)3.5206.95012.97017.3717.590(10.000)3.5206.95012.97052.80014.343(10.000)3.5206.95012.970132.32028.790机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.471.0121.9841.0161.9920.9711.9430.8401.670工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³182 定额编号A4-51A4-52A4-53项目名称栏板压顶垫块墩块直形弧形基价(元)3563.104063.373912.37其中人工费(元)材料费(元)机械费(元)1309.802098.72154.581798.802113.47151.101550.402207.39154.58名称单位单价(元)数量人工综合用工二类工日60.0021.83029.98025.840材料现浇混凝土(中砂碎石)C20-20水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.100)3.5557.02013.10010.9609.870(10.100)3.5557.02013.1009.40013.070(10.100)3.5557.02013.10096.80017.870机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.470.8501.6901.000―0.8501.690工作内容:混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³定额编号A4-54A4-55A4-56项目名称框架柱接头池槽零星构件基价(元)3295.943821.825484.84其中人工费(元)材料费(元)机械费(元)1031.402109.96154.581416.002251.24154.583101.402228.86154.58名称单位单价(元)数量人工综合用工二类工日60.0017.19023.60015.690材料现浇混(中砂碎石)C20-20水泥32.5中砂碎石塑料薄膜水m³tttm²m³―360.0030.0042.000.805.00(10.100)3.5557.02013.10020.76010.550(10.100)3.5557.02013.100128.24021.610(10.100)3.5557.02013.10088.76023.450机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)台班台班151.1015.470.8501.6900.8501.6900.8501.690工作内容:1.混凝土接触面旧口凿毛、冲刷及扫水泥砂浆。2.混凝土搅拌、场内水平运输、浇捣、养护等。单位:10m³182 定额编号A4-57A4-58A4-59A4-60项目名称混凝土后浇带梁板墙满堂基础基价(元)3269.383272.373621.783016.50其中人工费(元)材料费(元)机械费(元)990.602166.07112.71862.802294.73114.841254.002255.30112.48640.202182.06194.24名称单位单价(元)数量人工综合用工二类工日60.0016.51014.38020.90010.670材料现浇混凝土(中砂碎石)C20-20现浇混凝土(中砂碎石)C20-40水泥砂浆1:2(中砂)水泥42.5水泥32.5中砂碎石塑料薄膜水m³m³m³ttttm²m³―――390.00360.0030.0042.000.805.00―(10.000)―3.360―6.05014.19023.80011.830(10.000)――3.640―6.32013.49056.88014.690(9.800)―(0.280)3.5760.1546.60113.2203.08010.600―(10.000)―3.394―6.11114.33219.84011.450机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)混凝土振捣器(平板式)灰浆搅拌机200L机动翻斗车1t台班台班台班台班台班151.1015.4718.65103.45164.360.6201.230―――0.6200.6200.620――0.6001.210―0.030―0.3800.770――0.760工作内容:1.挖土、抛于槽边1m外,修理槽壁与槽底、拍底。2.铺设垫层、找平、夯实灰土垫层(包括焖灰、筛灰筛土)。3.混凝土搅拌、浇灌、养护。4.刷素水泥浆。5.调运砂浆、一次抹光。6.灌缝、基础回填等单位:100m²定额编号A4-61A4-62项目名称散水混凝土一次抹光水泥砂浆混凝土一次抹光干混抹灰砂浆基价(元)6924.907040.05其中人工费(元)材料费(元)机械费(元)3444.603377.92102.383432.003504.90103.15名称单位单价(元)数量人工综合用工二类工日60.0057.41057.200182 材料现浇混(中砂碎石)C15-40干混抹灰砂浆DPM20水泥砂浆1:1(中砂)普通沥青砂浆1:2:7(中砂)灰土3:7水泥32.5中砂碎石生石灰黏土石油沥青30♯滑石粉烟煤水其他材料费m³tm³m³m³ttttm³tkgtm³元―290.00―――360.0030.0042.00290.00―4900.000.50750.005.001.00(7.110)―(0.510)(0.490)(16.160)2.2356.7009.5774.008(18.907)0.120229.3200.0944.66511.277(7.110)0.970―(0.490)(16.160)1.8496.1899.5774.008(18.907)0.120229.3200.0944.66011.277机械滚筒式混凝土搅拌机500L以内混凝土振捣器(平板式)灰浆搅拌机200L干混砂浆储料罐(带搅拌机)夯实机(电动)夯击能力20-62N•m台班台班台班台班台班151.1018.65103.45115.1631.330.4400.3700.065―0.7110.4400.370―0.0650.711工作内容:1.挖土、抛于槽边1m外,修理槽壁与槽底、拍底。2.铺设垫层、找平、夯实灰土垫层(包括焖灰、筛灰筛土)。3.混凝土搅拌、浇灌、养护。4.刷素水泥浆。5.调运砂浆、一次抹光。6.灌缝、基础回填等单位:100m²斜面积定额编号A4-63A4-64A4-65项目名称防滑坡道抹水泥礓搓面层抹干混砂浆面层抹水泥豆石浆基价(元)9868.2310643.8416161.04其中人工费(元)材料费(元)机械费(元)5292.004426.67149.565203.205286.98153.665388.6010626.75145.69名称单位单价(元)数量人工综合用工二类工日60.0088.20086.72089.810材料现浇混凝土(中砂碎石)C15-40干混抹灰砂浆DPM20水泥砂浆1:2(中砂)水泥豆石浆1:2素水泥浆普通沥青砂浆1:2:7(中砂)灰土3:7水泥32.5m³tm³m³m³m³m³t―290.00―――――360.00(6.060)―(2.760)―(0.110)(0.260)(30.300)3.362(6.060)5.270――(0.110)(0.260)(30.300)1.741(6.400)――(2.040)(0.100)―(31.980)3.514182 中砂碎石豆石生石灰黏土石油沥青30♯沥青胶泥嵌缝滑石粉烟煤水其他材料费ttttm³tkgkgtm³元30.0042.0056.00290.00―4900.0010.000.50750.005.001.009.0278.163―7.514(35.451)0.063―121.6800.0508.03912.4015.0098.163―7.514(35.451)0.063―121.6800.0508.03912.4014.8268.6212.5057.931(37.417)―32.850―8.0608.215―机械滚筒式混凝土搅拌机500L以内混凝土振捣器(平板式)灰浆搅拌机200L干混砂浆储料罐(带搅拌机)夯实机(电动)夯击能力20-62N•m台班台班台班台班台班151.1018.65103.45115.1631.330.3800.7600.350―1.3330.3800.760―0.3501.3330.4000.7600.260―1.410工作内容:1.挖土、抛于槽边1m外,修理槽壁与槽底、拍底。2.铺设垫层、找平、夯实灰土垫层(包括焖灰、筛灰筛土)。3.混凝土搅拌、浇灌、养护。4.基础回填等。定额编号A4-66A4-67项目名称台阶明沟混凝土基层混凝土抹水泥砂浆100m²水平投影面积10m基价(元)9201.581021.00其中人工费(元)材料费(元)机械费(元)4036.204980.09185.29493.44500.0527.51名称单位单价(元)数量人工综合用工二类工日60.0067.2708.224材料现浇混凝土(中砂碎石)C15-40水泥砂浆1:1(中砂)普通沥青砂浆1:2:7(中砂)灰土3:7水泥32.5中砂碎石生石灰黏土石油沥青30♯滑石粉塑料薄膜烟煤m³m³m³m³ttttm³tkgm²t――――360.0030.0042.00290.00―4900.000.500.80750.00(12.280)―(0.230)(32.720)3.1939.64816.5418.115(38.282)0.056107.64074.8800.045(2.610)(0.122)――0.7712.0903.516――――――182 水其他材料费m³元5.001.008.75427.4582.1701.271机械滚筒式混凝土搅拌机500L以内混凝土振捣(插入式)灰浆搅拌机200L夯实机(电动)夯击能力2062N•m混凝土振捣器(平板式)台班台班台班台班台班151.1015.47103.4531.3318.650.7701.540―1.440―0.1400.1500.030―0.050A.4.2预制钢筋混凝土A.4.2.1柱工作内容:混凝土搅拌、场内水平运输、浇捣、养护等全部操作过程。单位:10m³定额编号A4-68A4-69A4-70A4-71项目名称矩形柱双肢柱空格柱工型柱围墙柱基价(元)2941.183028.713028.113323.63其中人工费(元)材料费(元)机械费(元)647.402096.00197.78652.202178.73197.78652.202178.73197.78888.002237.85197.78名称单位单价(元)数量人工综合用工二类工日60.0010.79010.87010.87014.800材料预制混凝土(中砂碎石)C30-20预制混凝土(中砂碎石)C30-40水泥42.5中砂碎石塑料薄膜水m³m³tttm²m³――390.0030.0042.000.805.00―(10.000)3.1706.14014.39015.40011.760(10.000)―3.4506.41013.69011.00011.430(10.000)―3.4506.41013.69011.00011.310(10.000)―3.4506.41013.69015.40022.550机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)皮带运输机15m×0.5m机动翻斗车1t台班台班台班台班151.1015.47202.10164.360.2500.4900.2500.6200.2500.4900.2500.6200.2500.4900.2500.6200.2500.4900.2500.620A.4.2.2梁工作内容:混凝土搅拌、场内水平运输、浇捣、养护等全部操作过程。单位:10m³定额编号A4-72A4-73A4-74A4-75项目名称矩形梁异形梁过梁托架梁基价(元)3096.123246.323253.633252.22182 其中人工费(元)材料费(元)机械费(元)666.602109.64319.88856.202192.34197.78786.002147.75319.88856.202198.24197.78名称单位单价(元)数量人工综合用工二类工日60.0011.11014.27013.10014.270材料预制混凝土(中砂碎石)C30-20预制混凝土(中砂碎石)C30-40水泥42.5中砂碎石塑料薄膜二等板方材水m³m³tttm²m³m³――390.0030.0042.000.802100.005.00―(10.000)3.1706.14014.39011.2000.00811.800(10.000)―3.4506.41013.69012.0800.00412.300―(10.000)3.1706.14014.39028.8400.01513.660(10.000)―3.4506.41013.69012.0800.00413.480机械滚筒式混凝土搅拌机500L以内混凝土振捣器(插入式)皮带运输机15m×0.5m机动翻斗车1t塔式起重机(起重力矩600kN•m)台班台班台班台班台班151.1015.47202.10164.36488.380.2500.4900.2500.6200.2500.2500.4900.2500.620―0.2500.4900.2500.6200.2500.2500.4900.2500.620―A.4.2.4板工作内容:混凝土搅拌、场内水平运输、浇捣、养护等全部操作过程。单位:10m³定额编号A4-88A4-89A4-90项目名称阳台栏板地沟盖板架空隔热板基价(元)5296.343617.143943.83其中人工费(元)材料费(元)机械费(元)2536.202537.34222.80897.602393.82325.72978.602639.51325.72名称单位单价(元)数量人工综合用工二类工日60.0042.27014.96016.310材料预制混凝土(中砂碎石)C30-15预制混凝土(中砂碎石)C30-20水泥42.5中砂碎石塑料薄膜二等板方材水m³m³tttm²m³m³――390.0030.0042.000.802100.005.00(10.000)―3.7676.53513.322150.040―38.520―(10.100)3.4856.47413.82736.0800.07116.350―(10.100)3.4856.47413.827147.2000.10732.590182 机械塔式起重机(起重力矩600kN•m)滚筒式混凝土搅拌机500L以内皮带运输机15m×0.5m机动翻斗车1t混凝土振捣器(平板式)门式起重机10t台班台班台班台班台班台班488.38151.10202.10164.3618.65469.67―0.380―0.9200.760―0.1300.2500.2500.6300.5000.1300.1300.2500.2500.6300.5000.130A.4.2.5其他工作内容:混凝土搅拌、场内水平运输、浇捣、养护等全部操作过程。单位:10m³定额编号A4-91A4-92A4-93A4-94项目名称小型池槽隔断零星构件垫块基价(元)4369.874078.775124.653645.49其中人工费(元)材料费(元)机械费(元)1810.202352.92206.751420.802448.93209.042004.002914.05206.601146.002292.89206.60名称单位单价(元)数量人工综合用工二类工日60.0030.17023.68033.40019.100材料预制混凝土(中砂碎石)C30-15预制混凝土(中砂碎石)C30-20预制混凝土(中砂碎石)C30-40水泥42.5中砂碎石二等板方材塑料薄膜水m³m³m³tttm³m²m³―――390.0030.0042.002100.000.805.00(10.100)――3.7676.53513.322―42.08018.910―(10.100)―3.4856.47413.8270.055150.60015.770―(10.100)―3.4856.47413.8270.208150.00044.630――(10.100)3.2026.20114.534―220.00014.330机械滚筒式混凝土搅拌机500L以内混凝土振捣器(平板式)混凝土振捣器(插入式)机动翻斗车1t台班台班台班台班151.1018.6515.47164.360.370―0.7200.8500.3700.720―0.8500.370―0.7100.8500.370―0.7100.850A.4.4预拌混凝土(现浇)A.4.4.1基础工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-161A4-162A4-163项目名称带形基础毛石混凝土无筋混凝土钢筋混凝土基价(元)2536.482822.552814.15182 其中人工费(元)材料费(元)机械费(元)241.802284.4710.21318.002492.6411.91316.802485.4411.91名称单位单价(元)数量人工综合用工二类工日60.004.0305.3005.280材料预拌混凝土C20毛石100~500mm塑料薄膜水m³m³m²m³240.0060.000.805.008.7882.7209.5600.90010.332―10.0800.98010.302―10.0800.980机械混凝土振捣器(插入式)台班15.470.6600.7700.770工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-164A4-165A4-166项目名称独立基础杯型基础毛石混凝土混凝土基价(元)2550.572869.322838.63其中人工费(元)材料费(元)机械费(元)252.602287.7610.21369.002488.4111.91336.602490.1211.91名称单位单价(元)数量人工综合用工二类工日60.004.2106.1505.610材料预拌混凝土C20毛石100~500mm塑料薄膜水m³m³m²m³240.0060.000.805.008.7882.72012.6801.06010.302―13.0401.10010.302―14.6801.180机械混凝土振捣器(插入式)台班15.470.6600.7700.770工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-167A4-168A4-169项目名称满堂基础桩承台带形独立基价(元)2822.112836.242816.45其中人工费(元)材料费(元)机械费(元)314.402495.8011.91317.402506.9311.91317.402487.1411.91名称单位单价(元)数量人工综合用工二类工日60.005.2405.2905.290182 材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.32019.8401.49010.30227.8802.43010.30211.7601.050机械混凝土振捣器(插入式)台班15.470.7700.7700.770工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-170A4-171项目名称混凝土设备基础无筋混凝土钢筋混凝土基价(元)2799.522791.72其中人工费(元)材料费(元)机械费(元)292.202495.4111.91291.602488.2111.91名称单位单价(元)数量人工综合用工二类工日60.004.8704.860材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.33213.0401.06010.30213.0401.060机械混凝土振捣器(插入式)台班15.470.7700.770A.4.4.2柱工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-172A4-173A4-174A4-175项目名称矩形柱圆形及正多边形柱构造柱异形柱升版柱帽基价(元)3300.593337.693529.433773.54其中人工费(元)材料费(元)机械费(元)820.202457.2223.17858.602455.9223.171050.002456.2623.171299.002451.3723.17名称单位单价(元)数量人工综合用工二类工日60.0013.67014.31017.50021.650材料预拌混凝土C20水泥砂浆1:2(中砂)水泥32.5中砂塑料薄膜水m³m³ttm²m³240.00―360.0030.000.805.009.892(0.310)0.1710.4514.0000.9709.892(0.310)0.1710.4513.4400.8009.892(0.310)0.1710.4513.3600.8009.892(0.310)0.1710.451―0.440机械灰浆搅拌机200L混凝土振捣器(平板式)台班台班103.4515.470.0401.2300.0401.2300.0401.2300.0401.230182 注:正多边形柱是指柱断面为正方形以外的正多边形。A.4.4.3梁工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-176A4-177A4-178A4-179项目名称基础梁单梁连续梁异形梁圈梁弧形圈梁基价(元)2829.992982.933007.733361.10其中人工费(元)材料费(元)机械费(元)334.202476.7619.03487.202476.7019.03506.402482.3019.03865.202484.1411.76名称单位单价(元)数量人工综合用工二类工日60.005.5708.1208.44014.420材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19924.1201.94010.19923.8001.98010.19928.9202.28010.19933.0401.990机械混凝土振捣器(插入式)台班15.471.2301.2301.2300.760工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-180A4-181A4-182项目名称过梁拱形梁弧形梁叠合梁基价(元)3628.563378.033208.96其中人工费(元)材料费(元)机械费(元)1077.602531.9319.03865.802493.2019.03636.602553.3319.03名称单位单价(元)数量人工综合用工二类工日60.0017.96014.43010.610材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19974.2804.95010.19939.9202.70010.19988.8406.900机械混凝土振捣器(插入式)台班15.471.2301.2301.230182 A.4.4.4墙工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-185A4-186A4-187A4-188项目名称电梯井壁(直形壁)直形壁大钢模板墙弧形墙基价(元)3163.123178.193059.323236.87其中人工费(元)材料费(元)机械费(元)690.002451.4521.67708.602447.9221.67588.002449.6521.67766.202449.0021.67名称单位单价(元)数量人工综合用工二类工日60.0011.50011.8109.80012.770材料预拌混凝土C20水泥砂浆1:2(中砂)水泥32.5中砂塑料薄膜水m³m³ttm²m³240.00―360.0030.000.805.009.892(0.280)0.1540.4084.6081.1909.892(0.280)0.1540.4083.0800.7409.892(0.280)0.1540.4084.8000.8109.892(0.280)0.1540.4083.8000.840机械混凝土振捣器(插入式)灰浆搅拌机200L台班台班15.47103.451.2000.0301.2000.0301.2000.0301.2000.030A.4.4.5板工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-189A4-190A4-191A4-192项目名称无梁板平板拱形板预制板间补现浇板缝基价(元)2847.942885.863178.463069.34其中人工费(元)材料费(元)机械费(元)328.202498.5921.15348.002516.7121.15685.802471.5121.15508.202539.9921.15名称单位单价(元)数量人工综合用工二类工日60.005.4705.80011.4308.470材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19942.0403.44010.19956.8804.69010.19918.0001.87010.19976.7206.170机械混凝土振捣器(平板式)混凝土振捣器(插入式)台班台班18.6515.470.6200.6200.6200.6200.6200.6200.6200.620182 工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-193A4-194项目名称半球壳板斜板(坡度30°以内)基价(元)3207.272958.39其中人工费(元)材料费(元)机械费(元)686.402499.7221.15382.802554.4421.15名称单位单价(元)数量人工综合用工二类工日60.0011.4406.380材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19941.3203.78010.19988.0407.250机械混凝土振捣器(平板式)混凝土振捣器(插入式)台班台班18.6515.470.6200.6200.6200.620A.4.4.6其他工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-195A4-196A4-197A4-198项目名称阳台雨棚直形弧形直形弧形基价(元)3516.753767.303526.403765.95其中人工费(元)材料费(元)机械费(元)949.802541.4225.531213.802523.0230.48925.202574.5926.611181.402557.9426.61名称单位单价(元)数量人工综合用工二类工日60.0015.83020.23015.42019.690材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19968.2007.82010.19946.0807.68010.199105.7208.45010.19985.6008.340机械混凝土振捣器(插入式)台班15.471.6501.9701.7201.720工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-199A4-200A4-201A4-202项目名称整体楼梯螺旋楼梯挑檐天沟整体柱式基价(元)3684.514196.534073.083646.00182 其中人工费(元)材料费(元)机械费(元)1162.202491.4930.821693.802471.4231.311519.802522.4530.831009.802610.5225.68名称单位单价(元)数量人工综合用工二类工日60.0019.37028.23025.33016.830材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.19934.7403.18710.19917.8231.88010.19954.1626.27210.199132.32011.380机械混凝土振捣器(插入式)台班15.471.9922.0241.9931.660工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-203A4-204A4-205项目名称栏板压顶垫块墩块直形弧形基价(元)3366.583828.103716.20其中人工费(元)材料费(元)机械费(元)843.602497.1525.831333.202494.90―1101.602588.7725.83名称单位单价(元)数量人工综合用工二类工日60.0014.06022.22018.360材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.30210.9603.18010.3029.4002.98010.30296.8007.770机械混凝土振捣器(插入式)台班15.471.670―1.670工作内容:混凝土捣固、养护等。单位:10m³定额编号A4-206A4-207A4-208项目名称框架柱接头池槽零星构件基价(元)3054.973652.604974.27其中人工费(元)材料费(元)机械费(元)528.602500.5425.83994.202632.5725.832362.202586.2425.83名称单位单价(元)数量人工综合用工二类工日60.008.81016.57039.370182 材料预拌混凝土C20塑料薄膜水m³m²m³240.000.805.0010.30220.7602.29010.302128.24011.50010.30288.7608.550机械混凝土振捣器(插入式)台班15.471.6701.6701.670A.4.8钢筋、铁件A.4.8.1钢筋、铁件制作、安装工作内容:钢筋包括除锈、制作、绑扎。单位:t定额编号A4-330A4-331A4-332项目名称现浇构件钢筋直径(mm)10以内20以内20以外基价(元)5299.975357.475109.22其中人工费(元)材料费(元)机械费(元)799.864444.3955.72483.604728.00145.87331.984672.87104.37名称单位单价(元)数量人工综合用工二类工日60.0013.3318.0605.533材料钢筋φ10以内钢筋φ20以内钢筋φ20以外电焊条结422镀锌铁丝22♯水tttkgkgm³4290.004500.004450.004.146.705.001.020―――10.238――1.040―6.3693.1200.145――1.0408.5181.3730.081机械电动卷扬机(单简慢速50kN)钢筋切断机(直径40mm)钢筋弯曲机(直径40mm)直流弧焊机32kW对焊机75kV•A台班台班台班台班台班130.6849.8427.09219.98248.340.3370.1120.225――0.2080.1040.2180.3830.094―0.0940.1870.3590.063工作内容:钢筋包括除锈、制作、绑扎。单位:t定额编号A4-333A4-334A4-335项目名称预制构件钢筋直径(mm)10以内20以内20以外基价(元)5226.785310.215085.62其中人工费(元)材料费(元)机械费(元)753.904422.6250.26453.604690.87165.74314.584642.77128.27名称单位单价(元)数量人工综合用工二类工日60.0012.5657.5605.243182 材料钢筋φ10以内钢筋φ20以内钢筋φ20以外镀锌铁丝22♯电焊条结422水tttkgkgm³4290.004500.004450.006.704.145.001.015――10.190―――1.030―3.0388.4050.144――1.0301.83411.2470.083机械电动卷扬机(单简慢速50kN)钢筋切断机(直径40mm)钢筋弯曲机(直径40mm)直流弧焊机32kW对焊机75kV•A台班台班台班台班台班130.6849.8427.09219.98248.340.3040.1010.203――0.1860.0830.1960.4950.093―0.0830.1650.4740.062工作内容:1.铁件包括钢材截料、下料、套丝、钻眼、锚固件、焊接成型及部分烘炉加工,预埋铁件及镶入铁件安装。2.预埋螺栓包括螺栓定位、预埋、安装、电焊固定。单位:t定额编号A4-336A4-337项目名称铁件制作、安装预埋螺栓安装基价(元)11110.369861.77其中人工费(元)材料费(元)机械费(元)3475.445572.842062.081457.467438.60965.71名称单位单价(元)数量人工综合用工二类工日60.0057.92424.291材料钢筋φ10以内钢板型钢钢管锻铁电焊条结422氧气乙炔气焦炭低碳钢电焊条螺栓其他材料费tttttkgm³m³kgkgkg元4290.004475.004450.004470.005630.004.144.6742.000.3015.856.801.000.1070.5890.1610.0540.161121.2004.6062.00012.120――2.863―――――――――36.0001010.000―机械交流弧焊机32kV•A普通车床φ400×2000摇臂钻床φ25直流弧焊机32kW其他机械费台班台班台班台班台班210.82142.90107.93219.981.007.8172.1610.434―58.455―――4.390―182 A.4.8.2钢筋接头工作内容:1.压力焊接头:(1)下料:用无齿锯将钢筋切两次成平缝。(2)焊口:用砂轮将锯口打平磨光、抚平、找正、上卡子卡死,用氧气、乙炔气烤到熔点,然后用气压泵将上下钢筋压到一起。2.电渣压力焊接头:焊接固定。单位:10个定额编号A4-339A4-340A4-341项目名称钢筋气压力焊接头电渣压力焊接头Φ25以内Φ32以内基价(元)104.54113.3036.52其中人工费(元)材料费(元)机械费(元)6.0075.8922.659.6079.4324.279.606.0220.90名称单位单价(元)数量人工综合用工二类工日60.000.1000.1600.160材料氧气乙炔气焊剂圆钢φ20石灰棉其他材料费m³m³kgkgkg元4.6742.003.004.340.751.001.6801.620――――1.7201.700――――――0.2000.8000.1001.869机械台式砂轮机φ25气压焊机电渣焊机1000A台班台班台班27.1344.89321.500.1400.420―0.1500.450―――0.065工作内容:将已经平、断、直后的钢筋运至套丝机旁,人工抬上操作台进行加工,加工后堆放整齐。在现场安装、矫正、检验、刷漆。单位:10个定额编号A4-342A4-343A4-344项目名称锥螺纹钢筋接头(钢筋直径mm以内)203040基价(元)95.59122.45170.55其中人工费(元)材料费(元)机械费(元)28.5040.1226.9733.3053.7535.4039.3084.0547.20名称单位单价(元)数量人工综合用工二类工日60.000.4750.5550.655材料锥螺纹连接套φ≤20锥螺纹连接套φ≤30锥螺纹连接套φ≤40润滑冷却液尼龙帽个个个kg个2.303.656.657.280.8010.100――0.10020.200―10.100―0.10020.200――10.1000.10020.200182 机械锥螺纹套丝机φ45以内台班168.580.1600.2100.280工作内容:将已经平、断、直后的钢筋运至套丝机旁,人工抬上操作台进行加工,加工后堆放整齐。在现场安装、校正、检验、刷漆。单位:10个定额编号A4-345A4-346A4-347项目名称直螺纹钢筋接头(钢筋直径mm以内)203040基价(元)88.02111.39160.19其中人工费(元)材料费(元)机械费(元)28.5042.1417.3833.3055.2722.8239.3092.6428.25名称单位单价(元)数量人工综合用工二类工日60.000.4750.5550.655材料直螺纹连接套φ≤20直螺纹连接套φ≤30直螺纹连接套φ≤40润滑冷却液尼龙帽套套套kg个2.503.807.507.280.8010.100――0.10020.200―10.100―0.10020.200――10.1000.10020.200机械直螺纹套丝机φ45以内台班108.650.1600.2100.260工作内容:钢筋接头校正、除锈、打磨、套管挤压、清理等。单位:10个定额编号A4-348A4-349A4-350A4-351项目名称螺纹钢筋冷挤压接头(钢筋直径mm以内)20222528基价(元)153.18162.53172.50183.27其中人工费(元)材料费(元)机械费(元)33.0055.6264.5636.0056.6069.9339.6057.5975.3144.4058.1880.69名称单位单价(元)数量人工综合用工二类工日60.000.5500.6000.6000.740材料钢套筒(加工价)其他材料费个元5.001.0010.1005.12410.1006.10110.1007.08810.1007.676机械钢筋挤压连接机台班537.960.1200.1300.1400.150注:两种直径不同的钢筋连接时,按直径小的计取。工作内容:钢筋接头校正、除锈、打磨、套管挤压、清理等。单位:10个定额编号A4-352A4-353A4-354项目名称螺纹钢筋冷挤压接头(钢筋直径mm以内)323638基价(元)193.63204.60221.15182 其中人工费(元)材料费(元)机械费(元)48.6058.9686.0753.4059.7591.4558.2060.74102.21名称单位单价(元)数量人工综合用工二类工日60.000.8100.8900.970材料钢套筒(加工价)其他材料费个元5.001.0010.1008.46310.1009.25110.10010.238机械钢筋挤压连接机台班537.960.1600.1700.190A.4.8.4混凝土内植筋工作内容:1.孔点测定、钻孔、矫正、清除孔内余灰、孔内清洗、干燥。2.钢筋打磨、抹丙酮。3.调配结构胶、灌胶、植入钢筋养护。单位:根定额编号A4-365A4-336项目名称φ10mm以内Φ14mm以内基价(元)2.496.68其中人工费(元)材料费(元)机械费(元)0.361.360.771.442.962.28名称单位单价(元)数量人工综合用工二类工日60.000.0060.024材料丙酮清洗液WSJ结构胶合金钢钻头Φ20砂轮片棉纱头其他材料费kgkg个个kg元8.0018.007.7016.005.831.000.0350.0100.0290.0100.0140.4400.0700.0580.0790.0140.0140.440机械电动空气压缩机0.6m³/min角向磨光机电锤(功率520W)台班台班台班115.16137.2017.190.0040.0020.0020.0110.0060.011工作内容:1.孔点测定、钻孔、矫正、清除孔内余灰、孔内清洗、干燥。2.钢筋打磨、抹丙酮。3.调配结构胶、灌胶、植入钢筋养护。单位:根定额编号A4-367A4-368A4-369项目名称φ18以内φ22以内φ22以外基价(元)23.5767.7984.27182 其中人工费(元)材料费(元)机械费(元)11.769.432.3851.6012.983.2164.7415.613.92名称单位单价(元)数量人工综合用工二类工日60.000.1960.8601.079材料丙酮清洗液WSJ结构胶合金钢钻头Φ20砂轮片棉纱头其他材料费kgkg个个kg元8.0018.007.7016.005.831.000.2440.2620.2350.0270.0140.4400.3340.3520.3790.0330.0140.4400.4060.4270.4630.0370.0140.440机械电动空气压缩机0.6m³/min角向磨光机电锤(功率520W)台班台班台班115.16137.2017.190.0110.0070.0090.0140.0100.0130.0150.0120.032A.4.8.5成型钢筋场外运输工作内容:装车、运输、卸车,并按规定地点堆放整齐。单位:t定额编号A4-370A4-371项目名称钢筋、铁件场外运输预应力钢丝束、钢绞线场外运输基价(元)145.10488.57其中人工费(元)材料费(元)机械费(元)42.0010.8092.3074.403.01411.16名称单位单价(元)数量人工综合用工二类工日60.000.7001.240材料二等圆木铁件镀锌铁丝8♯m³kgkg1800.007.005.000.006――0.0010.0300.200机械载货汽车(综合)平板拖车组10t台班台班512.76893.820.180――0.460182 A.5厂库房大门、特种门、木结构工程说明一、本章是按机械和手工操作综合编制的,不论实际采用何种操作方法,均按本章规定算。二、本章木材木种分类如下:一类:红松、水桐木、樟子松。二类:白松(云杉、冷杉)、杉木、杨木、柳木、椴木。三类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦楝木、梓木、黄菠萝、椿木、楠木、柚木、樟木。四类:栎木(柞木)、檀木、槐木、荔木、麻栗木(麻栎、刚青)、桦木、荷木、水曲柳、华北榆木。三、本章木材均以一、二类木种为准。如设计采用三、四类木种时,人工及机械乘以系数1.35。四、本章圆木以毛料为准,如需刨光,按每立方米木材增加0.05m3抛光损耗。五、本章所列玻璃为平板玻璃。如厚度和品种与设计规定不同时,应按设计规定换算,其他不变。六、本章所列厂库房大门、特种门五金铁件参考表,如与设计规定不同时,应以设计规定为准。七、本章厂库房大门、特种门制作、安装项目,不包括从加工厂的成品堆放场至现场堆放场的场外运输。如实际发生时,按本章定额A.9构件运输及安装工程相应项目计算。八、各种钢门的五金铁件(如折页、普通门轴、门闩插锁等)均已综合在制作项目内,但推拉钢门、射线防护门的金属滑轨、滑轮、阻偏论或轴承等五金配件,应按设计图纸另列项目计算。九、厂库房大门如用到门扇铁角时,套用B.4门窗工程相应子目。厂库房大门、特种门用五金铁件参考表单位:樘序号123456789项目单位单价(元)木板大门钢木大门折叠门平开推拉平开推拉门洞口宽(m以内)每樘面积(m2以内)每樘面积(m2以内)2.43.6816281218预算价值元338.80545.60668.80172.48332.64559.20613.361174.96246.40材料烘炉铁件kg6.1655801002854909117140铁滑轮65mm个1.20-44—-448-单列204#滚珠轴承套12.00-44——-4—-单列205#滚珠轴承套14.00——————-8-注:1、变电室门五金铁件数量同平开板大门。2、木板大门如带小门者,每樘增加150mm合页2个,125mm拉手2个和木螺钉30个;钢木大门如带小门者,每樘增加铁件5kg,150mm合页2个,125mm拉手1个和木螺钉20个。3、厂库房平大开门五金铁件数量内不包括地轨及滑轮。182 4、本参考表的铁件数已包括1%的施工损耗。工程量计算规则一、本章门扇安装项目中未包括装配单、双弹簧合页或地弹簧、暗插销、大型拉手、金属踢、推板及铁三角等用工。计算工程量时应另列项目,按装饰装修工程消耗量定额中的门扇五金安装相应项目计算。二、厂库房大门扇等有关项目分制作及安装,100㎡扇面积为计算单位。三、窗外护栏制作、安装及推拉栅栏门窗制作、安装的钢材含量与设计不同时,可按设计规定调整,其他不变。四、木楼梯按水平投影面积计算,但楼梯井宽度超过30cm时应予扣除。项目内已经包括踢脚板、平台和伸入墙内部分的工、料,但未包括楼梯及平台底面的天棚。五、屋架按竣工木料以“m3”计算。其后备长度及配件损耗均已包括在项目内,不另行计算。屋架需刨光者,按加抛光损耗后的毛料计算。附属于屋架的木夹板、垫木、风撑和屋架连接的挑檐木均按竣工木料计算后,并入相应的屋架内。与圆木屋架连接的挑檐木、风撑等如为方木时,可另列项目按方檩木计算。单独的挑檐木也按方檩木计算。六、带气楼屋架的气楼部分及马尾、折角和正交部分的半屋架应并入相连接的正屋架的竣工材积计算。七、支撑屋架的混凝土垫块,按钢筋混凝土章节相应项目计算,八、屋架的跨度是指屋架两端上、下弦中心线交点之间的长度。带气楼的屋架按所依附的屋架跨度计算。九、屋架垂直运输费已经包括在项目内,不论在屋顶组成或地面组成,均不换算。十、檩木按竣工木料以“m3”计算,檩垫木或钉在屋架上的檩托木已包括在项目内,不另行计算。简支檩长度设计规定计算。如设计未规定时按屋架或山墙中距增加10cm接头计算(两端出山墙檩条算至博风板);连续檩的长度按设计长度计算,如设计无规定时,其接头长度按全部连续檩的总长度增加5%计算。正放檩木上的三角木应并入檩木材积内计算。十一、椽子、挂瓦条、檩木上订屋面板等木基层,均按屋面的斜面积计算。天窗挑檐重叠部分按设计规定增加,屋面烟囱及斜沟部分所占的面积不予扣除。十二、无檐口天棚封檐板,按檐口的外围长度计算;博风板按其水平投影长度乘屋面坡度的延尺系数后每头加15cm计算(两坡水屋面共加30cm)。十三、以“㎡”为计算单位的射线防护门制作,工程量按门扇的外围面积计算。射线防护门铅板厚度可按设计要求进行换算,其他不变。十四、钢门安装按框外围面积计算。A.5.2.3屋面木基层工作内容:檩木固定单位:每m3竣工木料定额编号A5-63A5-64A5-65A5-66项目名称檩木铁钉固定铁件固定方木圆木方木圆木基价(元)2723.632360.682769.532382.78其中人工费(元)318.00300.60318.00300.60材料费(元)2405.012059.772450.912081.87机械费(元)0.620.310.620.31名称单位单价(元)数量人工综合用工二类工日60.005.3005.0105.3005.010182 材料二等方木m32100.001.1320.0721.1320.072二等圆木m31800.00-1.050-1.050铁钉㎏5.504.6503.1103.4501.910铁件㎏7.00--7.5004.100其他材料费元1.002.2371.4602.2371.460机械木工圆锯机ф500台班31.190.0200.0100.0200.010注:檩木刨光者,人工乘以系数1.25。定额编号A5-67A5-68A5-69A5-70项目名称檩木上钉椽子,挂瓦条檩木上钉屋面板檩木上钉屋面板油毡挂瓦条檩木斜中距(m)屋面板平口厚(㎜)1以内1.5以内15基价(元)2147.752494.292917.963989.17其中人工费(元)254.40254.40309.60347.40材料费(元)1892.732238.952607.423640.83机械费(元)0.620.940.940.94名称单位单价(元)数量人工综合用工二类工日60.004.2404.2405.1605.790材料二等方木m32100.000.8761.046-0.224屋面板(平口厚1.5cm)m225.00--103.300103.300铁钉㎏5.509.6607.7004.5307.260板条m31800.00---0.060石油沥青油毡350g/m2m24.00---110.000机械木工圆锯机ф500台班31.190.0200.0300.0300.030注:屋面板材厚度按毛料计算,如设计厚度不同时,板材按比例增减,其他不变。工作内容:1.檩木上钉椽板。2.封檐板、搏风板的制作、安装。定额编号A5-71A5-72A5-73项目名称檩木上钉椽板封檐板、搏风板高度200以内300以内100m2100m基价(元)1818.802384.033505.36其中人工费(元)195.00335.40431.40材料费(元)1622.862042.703064.63机械费(元)0.945.939.33名称单位单价(元)数量182 人工综合用工二类工日60.003.2505.5907.190材料板材m31600.000.995--铁钉㎏5.505.6101.0901.460烘干木材m33100.00-0.6570.986机械木工圆锯机Ф500台班31.190.0300.0200.030木工压刨床(单面600㎜)台班44.19-0.1200.190工作内容:制作、安装楞木檐口板,愣头刷防腐油,钉面层(包括刨光)。单位:100m2定额编号A5-74A5-75项目名称清水板条檐口宽450mm宽600mm基价(元)5085.236010.15其中人工费(元)1157.101162.00材料费(元)3922.784842.48机械费(元)5.355.67名称单位单价(元)数量人工综合用工一类工日70.0016.53016.600材料烘干木材m33100.000.5440.544清水板条m31800.000.4610.610二等方木m32100.000.6350.940木脚手板m32200.000.0160.016铁钉㎏5.505.2007.200防腐油㎏3.202.9002.900机械木工压刨床(单面600㎜)木工圆锯机ф500台班台班44.1931.190.1000.0300.1000.040注:烘干木材用量,是按封檐板高20cm计算的,如设计与规定不同时,烘干木材按比例增减,其他不变。工作内容:制作、安装楞木檐口板,愣头刷防腐油漆,钉面层。单位:100m定额编号A5-76A5-77项目名称混水板条檐口宽450mm宽600mm基价(元)4975.415907.45其中人工费(元)996.101003.10材料费(元)3973.964898.68机械费(元)5.355.67名称单位单价(元)数量人工综合用工一类工日70.0014.23014.330材烘干木材m33100.000.5440.544182 料二等方木m32100.000.6520.957木脚手板m32200.000.0160.016混水板条m31830.000.4610.610铁钉㎏5.505.5007.600防腐油㎏3.202.9002.900机械木工压刨床(单面600㎜)木工圆锯机ф500台班台班44.1931.190.1000.0300.1000.040注:烘干木材用量,是按封檐板高20cm计算的,如设计与规定不同时,烘干木材按比例增减,其他不变。A.6金属结构工程说明一、金属构件制作均是按焊接考虑。二、构件制作包括分段制作和整体预装配等全部操作过程所使用的人工、材料及机械台班用量。整体预装配的螺栓及锚固杆件用的螺栓已包括在项目内。三、金属结构构件制作项目内包括钢才损耗,并包括刷一遍防锈漆的工料。四、本章项目未包括加工点至安装点构件运输,实际发生时应按本定额A.9构件运输及安装工程相应项目计算。五、设计要求无损探伤的构件其制作人工乘以系数1.05。六、钢栏杆制作仅适用于工业厂房中平台、操作台的钢栏杆,民用建筑中铁栏杆按《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》中相应项目计算。七、金属结构构件焊接焊缝无损探伤应按规范要求套用相应项目。焊缝质量检测级别见下表。焊缝质量检测级别级别检测项目检查数量1外观检查全部超声波检查全部X射线检查抽查焊缝长度的2%,至少应有一张底片2外观检测全部超声波检测抽查焊缝长度的2%3外观检测全部工程量计算规则一、金属结构构件制作按设计图示钢材尺寸以“t”计算,不扣除孔眼、切边的重量,焊条、铆钉、螺栓等重量已包括在项目内不另行计算。在计算不规则或多边形钢板重量时按其最小外接矩形面积计算。二、垃圾斗、垃圾门的钢材含量,项目规定与设计不同时,可按设计规定调整,其他不变。三、计算钢平台制作工程量时,平台柱、平台梁、平台板(花纹钢或算式)、平台斜撑、钢扶梯及平台栏杆等的重量,应并入钢平台重量内。182 A.6.1钢垃圾斗、垃圾门制安工作内容:钢筋弯曲,垃圾斗、门、铁件制作安装、刷防锈漆。单位:10个定额编号A6-1A6-2A6-3A6-4项目名称垃圾斗垃圾门混凝土垃圾道砖砌垃圾道下开平开基价(元)542.771263.691173.98.1294.74其中人工费(元)172.20397.20363.60358.80材料费(元)285.45683.12628.68761.51机械费(元)85.12183.37181.70174.43名称单位单价(元)数量人工综合用工二类工日60.002.8706.6206.0605.980材钢筋t4450.000.0100.0200.0100.010型钢t4450.000.0400.1100.1100.100电焊条结422kg4.146.00012.99013.99011.990防锈漆kg13.700.7000.7000.7000.600油漆溶剂油kg7.000.1000.9000.7000.100氧气m34.670.2700.5900.6400.550料乙炔气m342.000.1200.2600.2800.240砂布张0.801.1001.1001.1001.000铰链150个10.00---20.000镀锌钢把手δ3kg4.000.5000.500--轴棍带螺母ф6kg8.002.3002.3000.800-其他材料元1.000.242-0.242-机械交流弧焊机32kv.A台班210.820.3900.8400.8300.800其他机械费元1.002.8986.2796.7205.775A.6.2钢平台、钢梯子、钢栏杆制作工作内容:放样、划线、截料、平直、钻孔、拼装、焊接、成品矫正、除浮绣、刷防锈漆一遍及成品编号堆放。单位:t定额编号A6-5A6-6项目名称钢平台0.5以内钢走道平台0.5以内板式基价(元)68.16047467.03其中人工费(元)681.601102.80材料费(元)5366.375357.42机械费(元)768.071006.81182 名称单位单价(元)数量人工综合用工二类工日60.0011.36018.380材料型钢t4450.000.3990.757钢板t4475.000.6610.303螺栓M16×70带螺母㎏4.601.7401.740电焊条结422㎏4.1455.92055.920氧气m34.676.1606.160乙炔气m342.002.6802.680防锈漆㎏13.7011.60011.600油漆溶剂油㎏7.000.6000.600其他材料费元1.0088.88388.883机械多辊板料校平机16×2000台班1718.000.0100.010剪板机40×3100台班747.170.0100.010刨边机(加工长度12000mm)台班701.050.0200.020剪断机(综合)台班205.260.0600.060型钢校正机台班327.520.0600.060电焊条烘干箱550×450×550台班21.830.3000.420交流弧焊机32Kv.A台班210.823.0004.120电动空气压缩机9m3/min台班555.270.0400.040其他机械费元1.0036.21536.215工作内容:放样、划线、截料、平直、钻孔、拼装、焊接、成品矫正、除浮绣、刷防锈漆一遍及成品编号堆放。单位:t定额编号A6-7A6-8A6-9项目名称钢梯子踏步式爬式螺旋式基价(元)7832.157898.487675.52其中人工费(元)1543.201562.401581.60材料费(元)5196.945109.945283.25机械费(元)1092.011226.14810.67名称单位单价(元)数量人工综合用工二类工日60.0025.72026.04026.360材料型钢t4454.000.0190.197-钢板t4475.000.7660.5670.495钢管t4470.00--0.377圆钢t4290.000.2750.2960.188螺栓M16×70带螺母㎏4.601.740-1.740电焊条结422㎏4.1424.99024.99042.290氧气m34.676.1603.0806.160182 乙炔气m342.002.6801.3402.680防锈漆㎏13.7011.60011.60011.600油漆溶剂油㎏7.000.6000.6000.600其他材料费元1.0088.88388.88388.883机械多辊板料校平机16×2000台班1718.000.0100.0100.010剪板机40×3100台班747.170.0100.0100.010刨边机(加工长度12000mm)台班701.050.0200.0200.020剪断机(综合)台班205.260.0600.0600.060型钢校正机台班327.520.0600.0600.060电焊条烘干箱550×450×550台班21.830.4600.5200.320交流弧焊机32Kv.A台班210.824.5205.1503.200电动空气压缩机9m3/min台班555.270.0400.0400.040其他机械费元1.0036.21536.21536.215工作内容:放样、划线、截料、平直、钻孔、拼装、焊接、成品矫正、除浮绣、刷防锈漆一遍及成品编号堆放。单位:t定额编号A6-10A6-11A6-12项目名称钢栏杆型钢为主钢管为主圆(方)钢为主基价(元)7345.658026.246889.51其中人工费(元)1316.401596.001074.00材料费(元)5150.755166.685022.74机械费(元)878.501263.56792.77名称单位单价(元)数量人工综合用工二类工日60.0021.94026.60017.900材料钢板t4475.000.3050.4700.266型钢t4450.000.755--钢管t4470.00-0.590-圆钢t4290.00--0.794电焊条结422㎏4.1424.99024.99024.990氧气m34.673.0803.0803.080乙炔气m342.001.3401.3401.340防锈漆㎏13.7011.60011.60011.600油漆溶剂油㎏7.000.6000.6000.600其他材料费元1.0088.88388.88388.883机械剪断机(综合)台班205.260.0600.0600.060型钢校正机台班327.520.060--电焊条烘干箱550×450×550台班21.830.3700.5600.240182 交流弧焊机32Kv.A台班210.823.7005.6003.400电动空气压缩机9m3/min台班555.270.0400.0400.040其他机械费元1.0036.21536.21536.215A.7屋面及防水工程说明一、水泥瓦、黏土瓦、小青瓦、油毡瓦的实际使用规格与本章节项目不同时,瓦的数量可以换算,其他不变。二、卷材防水、防潮项目不包括附加层的消耗量。三、卷材及防水涂料屋面,均已包括基层表面刷冷底子油或处理剂一遍。油毡收头的材料包括在其他材料费内。四、卷材屋面坡度在150以下者为平屋面,超过150按卷材屋面人工增加表增加人工。五、铁皮屋面及铁皮排水项目内已包括铁皮咬口和搭接的工料。钢管底节每个按2m长考虑。六、橡胶卷材及镀锌铁皮的厚度,设计与本章项目不同时,仍按相应项目计算。七、屋面水泥砂浆找平层按B.1楼地面工程的相应项目计算。八、屋面保温按本定额A.8防腐、隔热、保温工程的相应项目计算。九、琉璃瓦面如实际使用盾瓦者,每10m长的脊瓦长度,每一面增加盾瓦50块,其他不变,如增加勾头、博古等另行计算。十、地下室防水按墙、地面防水相应项目基价乘以系数1.10计算。十一、墙、地面防水、防潮项目适用于楼地面、墙基、墙身、构筑物、水池、水塔、室内厕所、浴室以及±0.000以下的防水、防潮工程。十二、变形缝填缝,建筑油膏聚氯乙烯断面取定为3cm×2cm;油浸木丝板取定为2.5cm×1.5cm;氯丁橡胶宽30cm,涂刷式氯丁胶贴玻璃纤维止水片宽35cm;其他填料取定为15cm×3cm。如设计断面不同时用料可以换算,人工不变。十三、变形缝盖缝,木板盖缝断面取定为20cm×2.5cm;橡胶板的厚度取定为2.0cm;铝合金装饰板取定为25cm×0.15cm;抛光金属板厚度取定为0.3cm;不锈钢板盖缝子目中的不锈钢板厚度取定为0.5cm;塑胶硬板厚度取定为0.5cm;如设计不同时,用料可以换算,人工不变。实际所含铁件含量与定额项目不同时,可以调整。十四、预埋止水带项目中连接件、固定件,可按钢筋铁件相应项目计算。十五、水泥基渗透结晶型防水涂料用在桩头防水时,执行涂抹相应项目,人工乘以相应系数2.00。十六、刚性防水水泥砂浆掺高效有机硅防水剂项目,如设计与定额不同时,掺合剂及其含量可调整换算,人工不变。工程量计算规则一、瓦屋面:按图示尺寸的水平投影面积乘以屋面延尺寸系数以“m2”计算,不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占的面积。而屋面小气窗出檐与屋面重叠部分面积亦不增加,但天窗出檐部分重叠的面积应并入相应的屋面工程量内计算。琉璃瓦檐口线及瓦脊以延长米计算。二、卷材及防水涂料屋面:182 1.按图示尺寸的水平投影面积乘以屋面延尺系数以“m2”计算,不扣除房上烟囱、风帽底座、风道、斜沟等所占的面积。平屋面的女儿墙、天沟和天窗等处弯起部分和天窗出檐部分重叠的面积应按图示尺寸,并入相应的屋面工程量内计算。如图纸无规定时,伸缩缝、女儿墙的弯起部分可按25cm计算,天窗弯起部分可按50cm计算。2.卷材防水项目不包括附加层,附加层按设计或施工规范规定计算。一、型材屋面:按图示尺寸的水平投影面积乘以屋面延尺寸系数以“m2”计算,不扣除房上烟囱、风帽底座、风道、斜沟等所占的面积。1.平、瓦垄铁皮屋面檐口处用的丁字铁为包括在项目内,如设计需要时,可按实计算,但人工、机械不另增加。2.镀锌薄钢材板压型屋面板、墙板,其所需的零配件、连接件和密封件均已包括在项目内,不再另计。3.玻璃钢采用光罩按个计算,如单个水平投影面积超过1.5m2者,仍按该项目计算。二、滴水线按设计规定计算。设计无规定时,瓦屋面可加5cm计算;铁皮屋面有滴水线时,应另加7cm计算。三、铁皮排水按下表规定以展开面积计算。项目内已综合了刷油漆工料,不再重复计算。铁皮排水单体零件工程量折算表名称单位折算m2斜沟、天窗窗台泛水天窗侧面泛水烟囱泛水通风管泛水檐头泛水滴水天沟mmmmmmm0.500.700.800.220.240.111.30四、彩钢板墙按设计图示尺寸实际铺设面积以“m2”计算,扣除门窗洞口的面积,不扣除单个面积在0.3m2以内的孔洞所占的面积,包角、包边、窗台泛水等不另增加。五、墙、地面防水、防潮层按以下规定计算:1.建筑物地面防潮层,按主墙间净空面积计算,扣除凸出地面的构筑物、设备基础等所占的面积,不扣除柱、垛、间壁墙、烟囱及0.3m2以内孔洞所占的面积。与墙间相连处高度在500mm以内者按展开面积计算,并入平面工程量内,超过500mm时,按立面防水层计算。2.建筑物墙基、防潮层,外墙按中心线长度,内墙按净长线乘以墙基的宽度以“m2”计算。3.构筑物及建筑物地下室防水层,按设计防水面积计算,但不扣除0.3m2以内的孔洞面积。平面与立面交界处的防水层,其上卷高度超过500mm时,按立面防水层计算。4.卷材防潮项目不包括附加层,附加层按设计或施工规范规定计算。八、变形缝按缝的长度计算。屋面坡度系数表坡度B(A=1)坡度B/2A坡度角度(a)延尺系数C(A=1)隅延尺系数D(A=1)10.750.700.6660.650.601/21/345036052/35033040/33001/30058/1.41421.25001.22071.20151.19261.16621.73211.60081.57791.56201.55641.5362182 0.5770.550.500.450.400.350.300.250.200.150.1250.1000.0830.0661/41/51/101/201/3030028049/26034/24014/21048/19017/16042/14002/11019/8032/7008/5042/4045/3049/1.15471.14131.11801.09661.07701.05941.04401.03081.01981.01121.00781.00501.00351.00221.52701.51701.50001.48391.46971.45691.44571.43621.42831.42211.41911.41771.41661.4157注:1.两坡排水屋面面积为屋面水平投影面积乘以延迟系数C;2.四坡排水屋面斜脊长度=A×D(当S=A时);3.沿山墙泛水长度=A×C。A.7.1瓦、型材屋面A.7.1.1瓦屋面A.7.1.1.1普通瓦工作内容:1.铺水泥瓦、黏土瓦或小青瓦(包括屋脊抹灰)。2.调制砂浆、安脊瓦、摸脊背、3.檁上钉石棉瓦、安脊瓦。单位:100㎡定额编号A7-1A7-2A7-3A7-4项目名称水泥瓦黏土瓦小青瓦石棉瓦铺贴在屋面板普在椽子上基价(元)1717.221381.343511.422899.39其中人工费(元)375.60375.60634.80384.00材料费(元)1341.621005.742876.622515.39机械费(元)----名称单位单价(元)数量人工综合用工二类工日60.006.2606.26010.5806.400材水泥石灰砂浆M2.5(中砂)m3-(0.090)(0.090)(0.230)-182 料水泥瓦385*235&*14千块800.001.610---黏土瓦380*240千块600.00-1.620--水泥脊瓦千块1440.000.028---粘土脊瓦千块730.00-0.028--小青瓦150*150千块155.00--18.340-波形石棉瓦(水泥)m215.00---129.560镀锌钉钩个1.20---400.000石棉脊瓦块7.00---12.000水泥32.5t360.000.0170.0170.043-中砂t30.000.1440.1440.369-生石灰t290.000.0090.0090.023-水m35.000.0500.0500.140-其他材料费元1.00---7.991注:铺水泥瓦、黏土瓦、小青瓦,如设计规定挂檐瓦需要穿铁丝、钉钉子加固着,按每100m檐瓦增加20#镀锌铁丝0.68kg、铁钉0.48kg、人工1.05工日。A.7.2屋面防水A.7.2.1隔气层工作内容:1.清扫底层、刷冷底子油。2.熬制沥青玛碲脂、铺贴卷材。3.清理基层、涂刷处理剂一遍、配料、刷胶、铺贴卷材或刷防水涂料等全部操作过程。单位:100㎡定额编号A7-32A7-33A7-34A7-35A7-36A7-37项目名称刷冷底子油一遍热沥青一遍石油沥青一毡二油乳化沥青两遍水乳型橡胶沥青二遍氯丁胶如沥青二遍水乳型橡胶沥青一布二涂基价(元)3048.892741.13992.001377.60837.601611.00其中人工费(元)110.40255.60261.00297.60297.60339.00材料费(元)2938.492485.53731.001080.00540.001272.00机械费(元)------名称单位单价(元)数量人工综合用工二类工日60.001.8404.2604.3504.9604.9605.650材料冷底子油3:7t-(0.049)(0.048)----石油沥青玛碲脂m3--(0.320)----乳化沥青㎏4.30--170.000---橡胶沥青JG-2冷胶料㎏6.00---180.000-190.000氯丁胶如沥青(水溶型)㎏6.00----90.000-石油沥青油毡350g/㎡㎡4.00-109.000----烟煤t750.000.0400.057----182 玻璃丝布0.2mm厚㎡1.10-----120.000石油沥青30#t4900.000.187-----石油沥青10#t4600.000.3550.351----汽油㎏9.5237.73036.960----滑石粉㎏0.50-80.640---A.7.2.2隔离层工作内容:清理基层,干铺卷材。单位:100㎡定额编号A7-38A7-39项目名称干铺无纺聚酯纤维布满铺0.15mm厚聚乙烯薄膜一层基价(元)257.20152.49其中人工费(元)58.8058.80材料费(元)198.4093.69机械费(元)--名称单位单价(元)数量人工综合用工二类工日60.000.9800.980材料无纺聚酯纤维布50g/㎡㎡1.80110.220-聚乙烯薄膜0.15mm厚㎡0.85—110.220A.7.2.3防水层工作内容:1.清理基面层、涂刷处理剂一遍刷冷底子油。2.熬制沥青玛碲脂、铺贴卷材、撒砂。3.撒蛭石粉或涂料保护层。单位:100㎡定额编号A7-40A7-41A7-42A7-43A7-44A7-45项目名称石油沥青橡胶沥青JG-2冷胶料二毡三油二毡三油带砂三毡四油带砂每减增一毡一油水溶剂二布三涂每增减一布一涂基价(元)4386.015128.836720.651568.772623.14884.37其中人工费(元)412.50488.82645.60152.64620.82276.78材料费(元)3973.204639.706074.741416.132002.32607.59机械费(元)0.310.310.31---名称单位单价(元)数量60.006.8758.14710.7602.54410.3474.613182 人工综合用工二类工日材料石油沥青玛碲脂m3-(0.495)(0.621)(0.810)(0.185)--冷底子油3:7t-(0.047)(0.047)(0.047)---石油沥青油毡350g/㎡㎡4.00238.960238.960358.440119.480--二等方木m32100.000.0210.0210.021---钢筋t4450.000.0060.0060.006---粒砂t38.00-0.7480.748---玻璃丝布0.2mm厚㎡1.10----238.960119.480橡胶沥青JG-2冷胶料㎏6.00----267.84079.360稀释剂㎏8.10----13.888-烟煤t750.000.0850.1050.1350.030--石油沥青10#t4600.000.5340.6660.8640.194--滑石粉㎏0.50124.740156.492204.12046.620--汽油㎏9.5236.19036.19036.190---其他材料元1.0019.51419.51419.514-19.936-机械木工圆锯机ф500台班31.190.0100.0100.010---注:橡胶沥青JG-2涂料如带砂时,每100m2增加人工1.34工日,粒砂0.77t,其他不变。工作内容:1.清理基面层、涂刷处理剂一遍刷冷底子油。2.熬制沥青玛碲脂、铺贴卷材、撒砂。3.撒蛭石粉或涂料保护层。单位:100㎡定额编号A7-46A7-47A7-48A7-49项目名称氯丁胶如沥青涂料氯化聚乙烯橡胶共混卷材三元乙丙丁基橡胶卷材水溶剂一布四涂每增减一布二涂基价(元)2216.92942.696780.516262.09其中人工费(元)材料费(元)机械费(元)788.641428.28-335.10607.59-280.206500.31-280.205981.89-名称单位单价(元)数量人工综合用工二类工日60.0013.1445.5854.6704.670材料TG胶素水泥砂浆氯化聚乙烯橡胶共混卷材三元乙丙丁基橡胶卷材玻璃丝布0.2mm厚氯丁胶如沥青(水溶型)稀释剂蛭石m3㎡㎡㎡㎏㎏m3-29.0030.001.106.008.1065.00---119.480188.48013.8880.516---119.48079.360--(0.011)119.48--19.562--(0.011)-119.480----182 二甲苯BX12粘结剂BX-12已分组880mL钢筋ф以内铁钉CSPE嵌缝油膏330mL404粘结剂丁基粘结剂聚氨酯甲料聚氨酯乙料乙酸乙酯银色着色剂水泥32.5TG胶水其他材料㎏㎏瓶㎏㎏支㎏㎏㎏㎏㎏㎏T㎏m3元10.5035.009.204.295.503.8520.0015.0014.6014.609.501.70360.002.505.001.00---------------19.936----------------29.05248.90412.8474.7130.24754.101--12.54618.8305.43421.7350.0170.1760.010-29.052--4.7130.24754.10143.47010.28717.44233.4965.43421.7350.0170.1760.010-作业内容:1·清理基层,刷基层处理剂。2·铺贴卷材防水层及收头嵌油膏。定额编号A7-50A7-51A7-52A7-53A7-54A7-55项目名称SBS改性沥青防水卷材SBC120复合卷材冷贴热熔屋面分格缝一层每增一层一层每增一层点粘300宽冷贴满铺100㎡100m100㎡基价(元)2767.212578.232208.561946.90600.063751.49其中人工费(元)227.88203.34263.76235.6282.80173.64材料费(元)2539.332374.891944.801711.28517.263577.85机械费(元)------名称单位单价(元)数量人工综合用工二类工日60.003.7983.3894.3963.9271.3802.894材料素水泥浆m3------(0.161)SBS改性沥青防水卷材3mm㎡12.00119.480119.480119.480119.48033.630-聚乙烯丙纶双面复合卷材500g/㎡㎡21.00-----119.480聚丁胶粘合剂㎏15.0053.74359.987--7.580-SBS弹性沥青防水胶㎏8.7028.920-28.920---聚氨酯甲料㎏14.60-----20.487聚氨酯乙料㎏14.60-----30.731支3.85-----52.681182 CSPE嵌缝油膏330mL石油液化气㎏7.84--26.99230.128--改性沥青嵌缝油膏㎏8.005.9775.1655.9775.165--TG胶㎏2.50-----12.245水泥32.5t360.00-----0.242水m35.00-----0.086工作内容:1.清理基层,涂刷聚氨酯底胶。2.刷聚氨酯防水层两遍,撒细砂做保护层。3.铺贴卷材及收头嵌油膏。单位:100㎡定额编号A7-56A7-57A7-58A7-59A7-60项目名称聚氨酯防水涂料塑料油膏聚丁橡胶卷材冷贴卷材面层刷着色剂涂料保护层一遍1.5mm厚每增减0.5mm厚基价(元)3499.721112.691964.243852.93449.00其中人工费(元)242.4024.00135.00280.20225.00材料费(元)3257.321088.691829.243572.73224.00机械费(元)-----名称单位单价(元)数量人工综合用工二类工日60.004.0400.4002.2504.6703.750材料聚丁橡胶卷材㎡15.00---118.952-聚氨酯甲料㎏14.6085.29028.430-12.546-聚氨酯乙料㎏14.60127.95042.650-18.830-烟煤t750.00--0.067--二甲苯kg10.5012.9604.850-29.052-加气剂kg9.10---10.276-CSPE嵌缝油膏330mL支3.85---54.101-氯丁胶乳沥青kg10.00---65.206-防水油膏kg3.00--585.120--彩色着色剂涂料kg16.00----14.000乙酸乙酯kg9.50---5.434-细砂t28.030.283----其他材料费元1.00--23.62519.828-A.7.2.5屋面排水A.7.2.5.1铁皮排水工作内容:1.制作安装水落管、檐沟、泛水、水斗等。2.清除铁锈、刷各遍油漆等。单位:100㎡定额编号A7-95A7-96项目名称铁皮排水182 檐沟天沟泛水基价(元)4861.503701.20其中人工费(元)1723.20925.20材料费(元)3138.302776.00机械费(元)--名称单位单价(元)数量人工综合用工二类工日60.0028.72015.420材料普碳镀锌铁皮26#㎡22.00105.800104.400焊锡㎏31.001.8002.080防锈漆㎏13.7013.18012.780调和漆㎏10.5017.92017.380油漆溶剂油kg7.001.6401.590铁件kg7.0049.150-铁钉kg5.500.3802.990砂布张0.805.9005.400砂纸张0.5033.40033.400其他材料费元1.007.1308.547注:卷材屋面的铁皮檐口滴水按檐沟项目计算。A.7.2.5.2塑料排水工作内容:切管、调剂、熔化接口材料、对口、粘接,管道、管件及管卡安装。定额编号A7-97A7-98项目名称塑料水落管ф110ф160基价(元)4225.655450.45其中人工费(元)1325.401343.40材料费(元)2900.254107.05机械费(元)--名称单位单价(元)数量人工综合用工二类工日60.0022.09022.390材料UPVC排水管ф110m24.40105.000-UPVC排水管ф160m34.40-106.000卡箍膨胀螺栓110个2.0090.000-卡箍膨胀螺栓160个3.20-90.000密封胶㎏12.0012.40013.600其他材料元1.009.4509.450注:管件不包括潜水弯、地漏。工作内容:就位、融化接口材料、对口、粘接、安装等。定额编号A7-99A7-100A7-101A7-102A7-103项目名称塑料落水管塑料水斗塑料弯头落水口(含算子板)落水口直径ф110ф160ф110ф16010个182 基价(元)295.79310.94423.13438.09364.58其中人工费(元)206.40206.40177.00177.00235.80材料费(元)89.39104.54255.13261.09128.78机械费(元)-----名称单位单价(元)数量人工综合用工二类工日60.003.4403.4402.9502.9503.930材料UPVC落水口Ф110个8.8510.100----UPVC落水口Ф160个10.35-10.100---UPVC水斗Ф110个23.26--10.100--UPVC水斗Ф160个22.65---10.100-UPVC弯头落水口(含算子板)套12.75----10.100卡箍膨胀螺栓110个2.00--10.100--卡箍膨胀螺栓160个3.20---10.100-注:管件不包括潜水弯、地漏。A.7.2.5.3玻璃钢排水工作内容:1.单屋面排水管系统:埋设管卡箍、截管、涂胶、接口。2.屋面阳台雨水系统:埋设管卡箍、截箍、截管、涂胶,安三通、伸缩节管等。单位:10m定额编号A7-104A7-105A7-106A7-107项目名称玻璃钢排水管(直径mm)单屋面排水管系统屋面阳台雨水系统ф110ф160ф110ф160基价(元)327.47480.40497.74709.58其中人工费(元)170.40189.00175.80189.00材料费(元)157.07291.40321.94520.58机械费(元)----名称单位单价(元)数量人工综合用工二类工日60.002.8403.1502.9303.150材料玻璃钢排水110*1500m11.7210.540-10.180-玻璃钢排水160*1500m21.52-10.610-10.150卡箍膨胀螺栓110个2.007.140-7.140-卡箍膨胀螺栓160个3.20-7.140-5.100排水管检查口110个8.241.110-1.110-排水管伸缩节110个8.591.010-1.010-排水管检查口160个17.45-1.110-1.110排水管伸缩节160个18.27-1.010-1.010排水管连接件160*115个4.30--3.160-排水管连接件160*135个4.50---3.160玻璃钢三通160*50个72.16---3.160玻璃钢三通110*50个48.60--3.160-密封胶㎏12.000.1200.2000.2800.480182 工作内容:1.水斗:细石混凝土填缝、涂胶、接口。2.弯头及短管:涂胶、接口。单位:10个定额编号A7-108A7-109A7-110A7-111项目名称玻璃钢排水部件水斗(带罩)弯头900短管ф110ф160ф50基价(元)355.19424.26151.32274.44其中人工费(元)177.60184.8077.4077.40材料费(元)177.59239.4673.92197.04机械费(元)----名称单位单价(元)数量人工综合用工二类工日60.002.9603.0801.2901.290材料细石混凝土C20-10m3-(0.030)(0.050)--玻璃钢水斗110带罩个16.5710.100---玻璃钢水斗160带罩个22.08-10.100--玻璃钢弯头50个7.20--10.100-段玻璃钢管50个19.39---10.100密封胶㎏12.000.3100.5000.1000.100水泥32.5t360.000.0120.019--中砂t30.000.0210.036--碎石t42.000.0360.059--水m35.000.0100.010--A.7.2.5.4阳台、雨篷排水工作内容:截管、填缝、清理等。单位:10个定额编号A7-112A7-113项目名称阳台、雨篷塑料管排水ф450以内阳台、雨篷钢管排水ф50以内基价(元)20.2425.49其中人工费(元)10.3410.34材料费(元)9.9015.15机械费(元)--名称单位单价(元)数量人工综合用工三类工日47.000.2200.220材料塑料排水短管Ф50以内m1.652.020-钢料排水短管Ф50以内m4.25-2.020其他材料费元1.006.5636.563工作内容:底节安装。单位:10个定额编号A7-114A7-115项目名称钢管底节ф110钢管底节ф182 160基价(元)526.971133.01其中人工费(元)23.0323.03材料费(元)503.941109.98机械费(元)--名称单位单价(元)数量人工综合用工三类工日47.000.4900.490材料钢管底节ф110m25.0020.000-钢管底节ф160m55.00-20.000其他材料费元1.003.9389.975A.7.3.3刚性防水工作内容:清理基层、调运砂浆、抹灰、养护等全部操作过程。单位:100㎡定额编号A7-212A7-213A7-214A7-215A7-216项目名称水泥砂浆五层做法防水砂浆平面立面墙基平面立面基价(元)1713.021921.101619.721198.521409.57其中人工费(元)978.601184.40811.80550.20733.20材料费(元)713.73716.01774.82622.46649.47机械费(元)20.6920.6933.1025.8626.90名称单位单价(元)数量人工综合用工二类工日60.0016.31019.74013.5309.17012.220材料水泥砂浆1:2.5(中砂)m3-(1.620)(1.630)---防水砂浆(防水粉5%)1:2(中砂)m3---(2.530)(2.020)(2.110)素水泥浆m3-(0.610)(0.610)---水泥32.5t360.001.7021.7071.3941.1131.163中砂t30.002.5972.6133.6842.9413.072防水粉kg2.00--69.83055.75058.240水m35.004.6204.6204.5604.4104.430机械灰浆搅拌机103.450.2000.2000.3200.2500.260182 A.7.3.4变形缝A.7.3.4.1填缝工作内容:1.熬制沥青,调配、填塞沥青麻丝。2.熬制沥青、油浸木丝板嵌缝。3.熬玛碲脂、灌缝。4.调配灰石麻刀,石灰麻刀嵌缝,缝上贴二毡三油一层。单位:100mm定额编号A7-227A7-228A7-229A7-230A7-231A7-232项目名称油浸麻丝油浸木丝板玛碲脂石灰麻刀平面立面平面立面基价(元)2189.162405.761712.352821.431016.651074.25其中人工费(元)442.80659.40345.60392.40409.20466.80材料费(元)1746.361746.361366.752429.03607.45607.45机械费(元)------名称单位单价(元)数量人工综合用工二类工日60.007.38010.9905.7606.5406.8207.780材料石油沥青玛碲脂m3----(0.480)--水泥木丝板25mm㎡36.00--15.300---石油沥青油毡350g/㎡㎡4.00----17.00017.000石油沥青30#t4900.000.2160.2160.163-0.0650.065石油沥青10#t4600.00---0.503--滑石粉㎏0.50---120.960--生石灰t290.00----0.1800.180麻丝㎏12.0055.08055.080----麻刀㎏1.50----108.000108.000烟煤t750.000.0360.0360.0230.0730.0090.009A.7.3.4.2盖缝工作内容:1.平面板材加工、板材一侧涂胶粘结、立面埋木砖、钉木盖板。2.缝清理、铁皮截料、制作安装。3.成品金属板下料、截料、定位弹线、打孔、锚夹安装、涂胶、盖缝等全部操作过程。单位:100定额编号A7-245A7-246A7-247A7-248A7-249项目名称模板盖板铁皮盖板铝合金装饰板盖缝平面立面平面立面基价(元)1990.603214.062868.991738.6717343.70其中人工费(元)384.60659.40513.00452.40453.00材料费(元)1606.002554.662355.991286.2716890.70机械费(元)-----名称单位单价(元)数量综合用工二类60.006.41010.9908.5507.5407.550182 人工工日材料一等方木m32500.000.6120.655---二等方木m32100.00-0.432---普碳镀锌铁皮24#㎡32.00--67.32036.840-铝合金装饰板250(宽)*1.5(厚)m140.00----107.000粘结剂XY508㎏50.001.520----水泥钢钉㎏10.10--1.8700.730-焊锡㎏31.00--4.3702.390-盐酸㎏0.90--0.9300.510-铁钉㎏5.50-1.810---木炭㎏2.40--19.40010.610-密封胶条m1.00----210.000铝锚夹m13.50----107.000塑料胀栓ф6个0.50---350.000其他材料费元1.00----81.197A.8防腐、隔热、保温工程说明一、耐酸防腐1.整体面层、隔离层适用于平面、立面的防腐耐酸工程,包括沟、坑、槽。2.块料面层以平面砌为准,砌立面者按平面相应项目,人工乘以系数1.38,踢脚板人工乘以系数1.56,其他不变。3.各种胶泥、砂浆、混凝土的配合比以及各种整体面层的厚度,块料面层的结合层(砂浆或胶泥)及厚度,如项目与设计不同时,可以换算。4.水玻璃类面层及结合层项目中均包括涂稀胶泥工料;树脂类及沥青类均包括树脂打底料及冷底子油工料。5.花岗岩板面以六面剁斧的板材为准,如底面为荒面时,水玻璃砂浆增加0.38m3,耐酸沥青砂浆增加0.44m3;其结合层的砂浆用量可按设计要求进行调整。6.本章的各种面层,除软聚乙烯塑料底面外,均不包括踢脚板。7.防腐卷材按接缝、附加层、收头等人工才材料以及如项目内,不再另行计算。二、保温隔热1.本章适用于中温、低温及恒温的工业厂(库)房隔热工程及一般保温工程,保温层的各种配比强度可按设计规定换算。2.本章包括保温隔热材料的铺贴,不包括隔气防潮、保护层或衬墙等。3.本章的隔热层铺贴,除松散稻壳、玻璃棉及矿渣棉为散装外,其他保温板均以石油沥青或砂浆作粘结材料。4.本章外墙粘贴聚苯板、挤塑板保温适用混凝土墙面及各种砌体墙面。5.各部位聚苯板、挤塑板保温项目中保温板材厚度不同时,按以下方法调整:(1)厚度在150mm以内时,材料单价调整,其他不变。182 (1)厚度在150mm以上时,材料单价调整,人工、机械乘以系数1.20.6.稻壳已包括装前的筛选、除尘工序,稻壳中如需增加药物防虫时,材料另行计算,人工不变。7.首层外墙阳角需要加设金属护角时,可按设计要求用量增加相应费用。8.除墙体聚苯板现浇混凝土保温、现浇腹丝穿透型单面钢丝网架夹芯板、机械固定腹丝穿透型单面钢丝网架夹芯板及硬泡聚氨酯保温材料界面处理已包括在相应项目内;聚苯板。挤塑板等其他保温材料需界面处理时,套本章界面处理项目。9.保温板带凹槽时,对应的抗裂砂浆或现浇混凝土用量相应调整:(1)抗裂砂浆除每增减1mm子目外,人工材料机械乘以系数1.50.(2)聚合物抗裂砂浆每增减1mm子目外,人工、材料、机械乘以系数2.00.(3)现浇混凝土项目,人工、材料、机械乘以系数2.00。10.在腰线上做保温(包括空调板、阳台板等构件),其相对应的保温项目、界面砂浆项目、抗裂砂浆项目,执行墙体相应的保温项目,其中人工乘以系数1.50,材料、机械乘以系数1.10.11.防火隔离带执行墙体相应的项目、界面砂浆项目、抗裂砂浆项目,执行墙体相应的保温项目,其中人工乘以系数1.20,材料、机械乘以系数1.05.12.墙体、天棚自调温相变材料保温、高效复合保温砂浆保温、改性粉煤灰保温砂浆保温项目包括含钢丝网贴工料。13.玻璃棉、矿渣棉包装材料和人工均已包括在项目中。14.墙体铺贴块体材料以石油沥青做胶结材料时,包括基层涂沥青一遍。15.耐碱玻纤网格布、镀锌钢丝网铺设均包括接缝、附加层、翻包的人工及材料,不再另行计算。16.屋面坡度150以内的执行本定额项目,150以上是按相应项目人工乘以系数1.27.17.当柱子保温采用沥青稻壳板铺贴保温层时,套用墙体保温中沥青稻壳板铺贴保温子目。18.零星隔热工程(1)池壁、池底隔热分别套用墙体隔热的相应项目。(2)门口周围的隔热部分,按图示部位,分别套用墙体或地面隔热的相应项目。(3)梁头、连系梁等其他零星隔热工程,套用墙体隔热的相应项目。(4)柱帽贴软木、泡沫塑料板,按混凝土板铺贴项目计算。(5)塔顶或水箱底板、顶板上铺填保温材料,按相应项目计算,人工乘以系数1.25.工程量计算规则一、耐酸防腐1.本章除注明者外,均以“m2”计算。工程量按图示尺寸长乘宽(或高)计算,扣除0.3m2以上的空洞及突出地面的设备基础等所占的面积。混凝土工程量,按图示尺寸以“m2”计算,并扣除0.3m2以上的空洞及突出地面的设备基础等所占的体积。砖垛等突出墙面部分按展开面积计算,并入墙面按工程量内。2.踢脚板按实长乘以高以”m2”计算,并扣除门、洞口所占的长度,侧壁的长度相应增加。3.平面砌双层耐酸快料,按相应项目加倍计算。4.金属面刷过氯乙烯防腐漆计算规则按装饰装修消耗量定额B.5金属面油漆相应规则计算。二、保温隔热1.屋面保温182 (1)屋面保温隔热层应区别不同保温隔热材料,均按设计厚度以“m3”为计量单位计算,另有规定者除外。(2)聚苯板、挤塑板、硬泡聚氨酯、自调温相变保温材料保温按设计面积以“m2”为计量单位计算。(3)水泥砂浆找平层掺聚丙烯、锦纶-6纤维设计面积以“m2”为计量单位计算。(4)架空隔热层混凝土保温板按设计面积以“m2”为计量单位计算。2.天棚保温(1)天棚保温、吸音层按设计保温面积以“m2”为计量单位计算。天棚保温砂浆、聚合物抗裂砂浆抹灰面积,按主墙间的净空气面积计算,有坡度及拱形的天棚,按展开面积计算,带有钢筋混凝土梁的天棚,梁的侧面抹灰面积,并天棚抹灰工程量内计算积,带密肋的小梁及井字梁的天棚抹灰,以展开面积计算,按混凝土天棚保温砂浆抹灰项目计算,每100m2增加4.14工日。(2)软木、泡沫塑料板沥青铺贴在混凝土板下,按图示长、宽、高、厚的乘积,以“m3”为计量单位计算。3.墙体保温(1)聚苯板、挤塑板、单面钢丝网架夹心聚苯板、硬泡聚氨酯、自调温相变材料、胶粉聚苯颗粒墙体保温均按设计保温面积以“m2”计算,应扣除门窗洞口、防火隔离带和0.3m2以上的空洞面积,门窗洞口和0.3m2以上的洞口侧壁面积展开计算。(2)其他保温隔热层,均按墙中心线长乘以图示尺寸高度及厚度以“m3”为计量单位计算,应扣除门窗洞口和0.3m2以上空洞所占的体积,门窗洞口和0.3m2以上的洞口侧比体积展开计算。(3)内墙保温砂浆抹灰面积按主墙间的图示净长尺寸乘以墙抹灰高度计算,其高度:自室内地坪或楼地面算至天棚底或板底面。应扣除门窗洞口、空圈所占面积,踢脚板、挂镜线、0.3m2以内的空洞。墙与构件交界处的面积,洞口侧壁和顶面面积亦不增加,不扣除间壁墙所占面积。垛的侧面抹灰工程量,应并入墙面抹灰工程量内计算。(4)玻纤网格布与钢丝网铺贴、界面处理、抗裂砂浆按实铺面积以“m2”为计量单位计算,应扣除门窗洞口和0.3m2以上空洞所占面积。(5)玻纤网格布、钢丝网铺设已包含门窗洞口增加部分和侧壁部分,不另计算。4.柱子保温(1)软木、泡沫塑料板、沥青稻壳板包柱子,其工程量按隔热材料展开长度中心线乘以图示高度及厚度,以“m3”计算。5.楼地面保温(1)楼地面干铺聚苯板、挤塑板保温按实铺体积以“m2”为、计量单位计算。(2)楼地面沥青贴软木、沥青贴聚苯乙烯泡沫塑料板、沥青铺加气混凝土块按照设计面积乘以厚度以“m3”为计量单位计算。6.烟囱、烟道内涂刷隔绝层、填充料(1)烟囱内表面涂抹隔绝层,按筒身内壁的面积计算,并扣除空洞面积。(2)填料按烟囱筒身与内衬之间的体积计算,扣除各种空洞所占的体积,但不扣除连接横砖(防沉带)的体积。182 A.8.2保温、隔热工作内容:1:屋面基层处理,拌制粘结砂浆,粘贴保温板等。2:屋面基层处理,板材切割、铺贴。找平等。单位:100m2定额编号A8-211A8-212A8-213A8-214项目名称聚苯板挤塑板粘贴干铺粘贴干铺基价(元)4452.263405.204871.263821.80其中人工费(元)材料费(元)机械费(元)732.603719.66—181.203224.00—735.604135.66—181.803640.0—名称单位单价数量人工综合用工二类工日60.0012.2103.02012.2603.030材料聚笨板厚100mm挤塑板厚60mm容重30㎏/m3聚合物粘结砂浆水m2m2㎏m331.0035.001.505.00104.000—330.0000.132104.000————104.000330.0000.132—104.00——工作内容:屋面基层处理,聚氨酯保温材料配制、分层喷涂、修整、养护等。单位:100m2定额编号A8-215A8-216项目名称硬泡聚氨酯保温50mm每增减5mm基价(元)6786.39517.49其中人工费(元)材料费(元)机械费(元)408.845691.88685.6725.02423.9068.57名称单位单价(元)数量人工综合用工二类工日60.006.8140.417材料聚氨酯泡沫材料聚氨酯底漆聚氨酯界面剂其他材料费kgkgkg元31.4018.805.001.00135.00058.91068.6002.37313.500———机械聚氨酯发泡机电动空气压缩机0.6m3/min台班台班234.67115.161.9601.9600.1960.196工作内容:处理基层表面,拌制、抹保温材料,找平,留毛面,喷憎水剂等全部操作过程。单位:100m2定额编号A8-217A8-218项目名称自调温相变保温材料45mm每增减5mm基价(元)11505.101194.63182 其中人工费(元)材料费(元)机械费(元)1020.0010484.180.9241.521153.010.10名称单位单价(元)数量人工综合用工二类工日60.0017.0000.692材料FTC保温材料憎水剂水m3kgm32100.0025.005.004.9334.2003.9750.548—0.442机械其他机械费元1.000.9200.101工作内容:清理基层、调运砂浆,刷素水泥浆、抹平、压实等全部操作过程。单位:100m2定额编号A8-219A8-220项目名称水泥砂浆找平层掺聚丙烯掺棉纶-6纤维基价(元)1002.111012.51其中人工费(元)材料费(元)机械费(元)505.80470.4525.86505.80480.8525.86名称单位单价(元)数量人工综合用工二类工日60.008.4308.430材料水泥砂浆1:3(中砂)素水泥浆水泥32.5中砂聚丙烯棉纶—6纤维水m3m3ttkgkgm3——360.0030.0012.0018.505.00(2.020)(0.100)0.9663.2381.600—1.270(2.020)(0.100)0.9663.238—1.6001.270机械灰浆搅拌机200L台班103.450.2500.250工作内容:清理基层、调运砂浆,刷素水泥浆、抹平、压实等全部操作过程。单位:100m2定额编号A8-221A8-222项目名称干混砂浆找平层掺聚丙烯干混砂浆找平层掺棉纶-6纤维基价(元)1622.991633.39其中人工费(元)材料费(元)机械费(元)436.801157.4028.79436.801167.8028.79名称单位单价(元)数量182 人工综合用工二类工日60.007.2807.280材料干混抹灰砂浆DPM15素水泥浆水泥32.5聚丙烯棉纶—6纤维水tm3tkgkgm3280.00—360.0012.0018.505.003.850(0.100)0.1501.600—1.2403.850(0.100)0.150—1.6001.240机械干混砂浆储料罐(带搅拌机)台班115.160.2500.250工作内容:调、抹抗裂砂浆,找平、养护等。单位:100m2定额编号A8-223A8-224项目名称聚合物抗裂砂浆3mm每增减1mm基价(元)1224.93252.64其中人工费(元)材料费(元)机械费(元)512.28711.471.1815.12237.160.36名称单位单价(元)数量人工综合用工二类工日60.008.5380.252材料聚合物抗裂砂浆水kgm31.905.00374.2200.090124.7400.030机械其他机械费元1.001.1780.363工作内容:清扫基层、拍实、平整、找坡、铺砌。单位:10m3定额编号A8-225A8-226A8-227A8-228A8-229项目名称泡沫混凝土块沥青玻璃棉毡沥青矿渣棉毡加气混凝土块加气混凝土碎块基价2795.01395.97756.062268.891659.71其中人工费材料费机械费227.012568.00—215.26180.71—215.26540.80—228.892040.00—231.711428.00—名称单位单价(元)数量人工综合用工三类工日47.004.8304.5804.5804.8704.930材泡沫混凝土块m3240.0010.700————182 料沥青玻璃棉垫沥青矿渣棉垫140kg/m3加气混凝土块加气混凝土碎块m3m3m3m317.0052.00200.00140.00————10.630————10.400————10.200————10.200工作内容:1.清扫基层。2.调制混合材料或混凝土及铺垫养护。单位:10m3定额编号A8-225A8-226A8-227A8-228A8-229项目名称1:6水泥炉渣炉渣混凝土石灰炉渣水泥石灰炉渣现浇水泥蛭石基价2550.762711.291975.412349.051847.49其中人工费材料费机械费389.162086.0575.55389.162246.5875.55336.991562.8775.55325.241948.2675.55331.821440.1275.55名称单位单价(元)数量人工综合用工三类工日47.004.8304.5804.5804.8704.930材料水泥炉渣1:6炉渣混凝土C5.0石灰炉渣1:3水泥石灰炉渣1:1:8水泥蛭石1:10水泥32.5炉渣生石灰蛭石水m3m3m3m3m3tm3tm3m3—————360.0090.00290.0065.005.0010.100————2.54512.830——3.030—10.100———1.42415.5501.101—3.030——10.100———11.2101.858—3.030———10.100—1.78811.9200.747—3.030————10.4001.539——13.3124.160机械滚筒式混凝土搅拌机500L以内台班151.100.5000.5000.5000.5000.500工作内容:铺运保温材料、养护等全部操作过程。单位:10m3定额编号A8-235A8-236A8-237A8-238项目名称干铺蛭石干铺粉煤灰干铺炉渣石灰锯屑基价(元)978.051745.091190.69501.70其中人工费材料费机械费166.85811.20—200.691544.40—200.69990.00—204.45297.25—名称单位单价(元)数量人工综合用工三类工日47.003.5504.2704.2704.350材蛭石m365.0012.480———182 料粉煤灰炉渣生石灰锯屑tm3tm3130.0090.00290.0014.50————11.880————11.000————0.50010.500工作内容:1.保温层:铺运保温材料、养护等全部操作过程。2:架空隔热层:砌砖墩、铺架空隔热板、混凝土板勾缝。定额编号A8-239A8-240项目名称干铺水泥蛭石块架空隔热层混凝土板面层10m3100m2基价(元)1974.971359.48其中人工费(元)材料费(元)机械费(元)258.971716.00—1035.60317.676.21名称单位单价(元)数量人工综合用工二类综合用工三类工日工日60.0047.00—5.51017.260—材料水泥石灰砂浆M5(中砂)水泥砂浆1:2(中砂)水泥32.5生石灰中砂水泥蛭石块标准砖240*115*53水其他材料费m3m3tttm3千块m3元——360.00290.0030.00165.00380.005.001.00—————10.400———(0.240)(0.100)0.1060.0200.530—0.6600.1606.206机械灰浆搅拌机200L台班103.45—0.060A.9构件运输及安装工程说明一、构件运输1.本章适用于由构件堆放场地或构件加工厂至施工现场25km以内的运输。运距超过25km时,由承发包双方协商确定运输费用。2.构件运输按下表分类计算。类别项目混凝土构件14m以内实心板26m182 以内的桩、屋面板,工业楼板、进深梁,基础梁、吊车梁、楼梯休息间、楼梯段、阳台板36m以上至14m梁、板、柱、桩,各类屋架、桁架、托架(14m以上另行处理)4天窗架、挡风架、侧板、断壁板、天窗上下档、过梁及单件体积在0.1m3以内小构件5装配式内、外墙板,大楼板、厕所板6隔板墙(高层用)金属结构构件1钢柱、屋架、托架梁、防风桁架2吊车梁、制动梁、型钢檩条、钢支撑、上下档、钢拉杆、栏杆、盖板、垃圾出灰门、倒灰门、箅子、爬梯、零星构件、平台,操作台、走道休息台、扶梯、钢吊车梯台、烟囱紧固箍3墙架、挡风架、天窗架、组合檩条、轻型屋架、滚动支架、悬挂支架、管道支架3.本章综合考虑了城镇、现场道路等级、重车上下坡等各种因素。如遇到非等级公路的狭窄、颠簸以及重车需要桥梁、道路加固、加宽等情况,应根据实际情况调整费用。4.构件运输过程中,如遇路、桥限载(限高)而发生的加固、拓宽等费用,及有电车线路和公共交通管理部门保安护送费用,应另行计算。二,构件安装。1.构件安装是按单机作业编制的。每一工作循环中,均已包括机械的必要位移。2.构件安装是按机械起吊点中心回转半径15m以内的距离计算的,如超过回转半径应另按构件1km运输项目计算场内运输费用。建筑物地面以上各层构件安装,不论距离远近,已包括在项目的构件安装内容中,不受15的限制。3.构件安装用脚手架套用本定额A.11脚手架工程有关项目计算。4.金属结构构件安装项目已包括构件运输后发生轻微变形所需人工校正费用(指人工使用一般工具校正)。如构件运输后发生重大变形的调整费用,按实际发生计算。5.金属屋架单榀重量在1t以下者,按轻型屋架项目计算。6.钢柱安装在混凝土柱上,其人工、机械乘以系数1.43。7.吊车轨道安装按《全国统一安装工程预算定额河北省消耗量定额》相应项目计算。8.混凝土构件运输与安装项目不包括起重机械、运输机械行驶道路的修整、铺垫工作的人工、材料、机械,不包括作业面以外的机械转移,不包括构件拼装与安装所需要的螺栓与配件,如发生时可据实调整费用。不包括其中机械安装、拆卸与运输,如发生时,套用相关项目。9.混凝土小型构件安装系指单体小于0.1m3的构件安装。10.混凝土构件安装时所需要的填缝料(砂浆或混凝土)和找平砂浆,已包括在项目内,不另行计算。但全装配壁板接头灌缝应按混凝土章节有关项目计算。11.混凝土构件若采用砖模制作时,其安装项目中的人工、机械乘以系数1.10。12.单层装配式建筑的构件安装,应按履带式起重机项目计算,如在跨外吊装时,按相应项目(履带式)人工、机械乘以系数1.18。13.混凝土构件及金属结构构件安装是按檐口高度20m以内及构件重量25t以内考虑的,如构件安装高度在20m以上或构件单个重量超过25t时,项目中的人工、机械乘以下列系数。单机吊装乘以1.30,必须使用双机抬吊者乘以1.50(使用塔吊者不乘系数)。14.金属构件拼装和安装未包括连接螺栓,其费用另计。工程量计算规则一、混凝土构件安装工程量,应按施工图计算净用量。二、加工厂制作的加气混凝土板(块)、硅酸盐块运输,按每立方米折合0.4m3钢筋混凝土体积,套用1类构件运输相应项目。三、木门窗运输以框外围面积计算。182 四、金属结构运输工程量等于金属构件的安装工程量。金属构件拼装及安装工程量应按构件制作工程量另加1.5%焊条重量计算。五、钢筋混凝土柱不分形状,均按柱安装项目计算;管道支架,按柱安装项目计算;多节混凝土柱安装。其首层柱按柱安装项目,首层以上柱按柱接柱项目计算。六、混凝土柱接柱,如设计规定采用钢筋焊接现浇柱结点时,其混凝土按”A.4混凝土及钢筋混凝土工程”相应项目计算。七、混凝土花格安装小型构件计算,其体积按设计外形面积乘以厚度,以m3计算,不扣除镂空体积。八、排风道区分不同型号以延长米计算。通风道混凝土风帽安装以个计算。九、组合钢屋架系指上弦为钢筋混凝土,下弦为型钢,计算安装工程量时,以混凝土实体积计算,钢杆件部分不另计算。十、平台安装工程量包括平台住、平台梁、平台版、平台斜撑等。但依附于平台上的扶梯及栏杆应另列项目计算。十一、墙架安装工程量包括墙架柱、墙梁、联系拉杆和拉筋,墙架上的防风桁架应另列项目计算。十二、栏杆安装适用于平台栏杆等,依附于扶梯上的扶手栏杆应并入扶梯工程量计算。十三、梯子安装适用于板式踏步、箅式踏步扶梯及直式爬梯。U形爬梯的安装人工已包括在各项目内,不另计算。十四、钢筋混凝土井筒安装大、小头(即上口小下口大)井筒时,以下口直径计算,每节高度均按70cm井筒安装项目计算。A.9.1构件运输A.9.1.1混凝土构件运输工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-1A9-2A9-3项目名称1类混凝土构件(运距km以内)135基价1230.891794.951900.71其中人工费(元)材料费(元)机械费(元)127.8432.271070.78188.0032.271574.68199.2832.271669.16名称单位单价数量人工综合用工三类工日47.002.7204.0004.240材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0100.3101.5000.0100.3101.5000.0100.3101.500机械载货汽车(综合)汽车式起重机8t台班台班512.76805.541.0200.6801.5001.0001.5901.060182 工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-4A9-5A9-6A9-7项目名称1类混凝土构件(运距km以内)10152025基价2414.453239.413436.814015.93其中人工费材料费机械费253.8032.272128.38341.2232.272865.92362.8432.273041.70424.8832.273558.78名称单位单价数量人工综合用工三类工日47.005.4007.2607.7209.040材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0100.3101.5000.0100.3101.5000.0100.3101.5000.0100.3101.500机械载货汽车(综合)汽车式起重机8t台班台班512.76805.542.0301.3502.7301.8202.9001.9303.3902.260工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-8A9-9A9-10项目名称2类混凝土构件(运距km以内)135基价1035.721419.891499.26其中人工费(元)材料费(元)机械费(元)101.5240.59893.61141.0040.591238.30148.5240.591310.15名称单位单价数量人工综合用工三类工日47.002.1603.0003.160材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0100.3203.1400.0100.3203.1400.0100.3203.140机械载货汽车8t汽车式起重机8t台班台班566.20805.540.8100.5401.1200.7501.1900.790工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-11A9-12A9-13A9-14182 项目名称2类混凝土构件(运距km以内)10152025基价(元)1846.572399.432562.452967.87其中人工费材料费机械费184.2440.591621.74240.6440.592118.20257.5640.592264.30298.9240.592628.36名称单位单价数量人工综合用工三类工日47.003.9205.1205.4806.360材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0100.3203.1400.0100.3203.1400.0100.3203.1400.0100.3203.140机械载货汽车8t汽车式起重机8t台班台班566.20805.541.4700.9801.9201.2802.0501.3702.3801.590工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-15A9-16A9-17项目名称3类混凝土构件(运距km以内)135基价1494.922156.722203.21其中人工费(元)材料费(元)机械费(元)141.0067.751286.17205.8667.751883.11211.5067.751923.96名称单位单价数量人工综合用工三类工日47.003.0004.3804.500材料二等方木钢丝绳镀锌铁丝8#钢支架摊销m3kgkgkg2100.0012.155.005.030.0200.2502.4002.1300.0200.2502.4002.1300.0200.2502.4002.130机械平板拖车组20t汽车式起重机8t台班台班1060.51981.580.7500.5001.1000.7301.1200.750工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-18A9-19A9-20A9-21项目名称3类混凝土构件(运距km以内)10152025基价(元)3070.114006.754829.205467.76182 其中人工费(元)材料费(元)机械费(元)296.1067.752706.26389.1667.753549.84470.9467.754290.51532.9867.754867.03名称单位单价数量人工综合用工三类工日47.006.3008.28010.02011.340材料二等方木钢丝绳镀锌铁丝8#钢支架摊销m3kgkgkg2100.0012.155.005.030.0200.2502.4002.1300.0200.2502.4002.1300.0200.2502.4002.1300.0200.2502.4002.130机械平板拖车组20t汽车式起重机8t台班台班1060.51981.581.5801.0502.0701.3802.5001.6702.8401.890工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-22A9-23A9-24项目名称4类混凝土构件(运距km以内)135基价1817.512312.242407.21其中人工费(元)材料费(元)机械费(元)171.08137.691508.74221.84137.691952.71231.24137.692038.28名称单位单价数量人工综合用工三类工日47.003.6404.7204.920材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0500.5305.2500.0500.5305.2500.0500.5305.250机械载货汽车8t汽车式起重机8t台班台班566.20805.541.3700.9101.7701.1801.8501.230工作内容:设置一般支架(垫木条)、装车绑扎、运输,按规定地点卸车堆放、支垫稳固。单位:10m3定额编号A9-25A9-26A9-27A9-28项目名称4类混凝土构件(运距km以内)10152025基价2828.243512.923712.804176.34其中人工费材料费机械费274.48137.692416.07344.04137.693031.19364.72137.693210.39411.72137.693626.93名称单位单价数量工日47.005.8407.3207.7608.760182 人工综合用工三类材料二等方木钢丝绳镀锌铁丝8#m3kgkg2100.0012.155.000.0500.5305.2500.0500.5305.2500.0500.5305.2500.0500.5305.250机械载货汽车(综合)汽车式起重机8t台班台班512.76805.542.1901.4602.7501.8302.9101.9403.2902.190A.9.1.2金属结构构件运输工作内容:按技术要求装车、绑扎、运输,按指定地点卸车堆放。单位:10t定额编号A9-43A9-44A9-45项目名称1类金属结构构件(运距km以内)135基价(元)737.261025.631051.78其中人工费(元)材料费(元)机械费(元)59.2282.08595.9684.6082.08858.9587.4282.08882.28名称单位单价(元)数量人工综合用工三类工日47.001.2601.8001.860材料二等方木钢支架摊销钢丝绳镀锌钢丝8#m3kgkgkg2100.005.0312.155.000.0301.5800.1801.7900.0301.5800.1801.7900.0301.5800.1801.790机械平板拖车组20t汽车式起重机16t台班台班1060.511272.400.3100.2100.4500.3000.4600.310工作内容:按技术要求装车、绑扎、运输,按指定地点卸车堆放。单位:10t定额编号A9-46A9-47A9-48A9-49项目名称1类金属结构构件(运距km以内)10152025基价(元)1465.951880.132296.422712.71其中人工费(元)材料费(元)机械费(元)124.0882.081259.79160.7482.081637.31197.4082.082016.94234.0682.082396.57名称单位单价(元)数量人工综合用工三类工日47.002.6403.4204.2004.980材料二等方木钢支架摊销m3kg2100.005.030.0301.5800.0301.5800.0301.5800.0301.580182 钢丝绳镀锌钢丝8#kgkg12.155.000.1801.7900.1801.7900.1801.7900.1801.790机械平板拖车组20t汽车式起重机16t台班台班1060.511272.400.6600.4400.8600.5701.0500.7101.2400.850A.9.1.3木门窗运输工作内容:装车、绑扎、运输,按指定地点卸车、堆放。单位:100m2定额编号A9-64A9-65A9-66项目名称木门窗运距(km以内)135基价(元)277.28382.92409.32其中人工费(元)材料费(元)机械费(元)39.48—237.8054.52—328.4058.28—351.04名称单位单价(元)数量人工综合用工三类工日47.000.8401.1601.240机械载货汽车8t台班566.200.4200.5800.620工作内容:装车、绑扎、运输,按指定地点卸车、堆放。单位:100m2定额编号A9-67A9-68A9-69项目名称木门窗运距(km以内)101520基价(元)896.341191.191261.96其中人工费(元)材料费(元)机械费(元)35.72—860.6247.47—1143.7250.29—1211.67名称单位单价(元)数量人工综合用工三类工日47.000.7601.0101.070机械载货汽车8t台班566.201.5202.0202.140A.9.2构件安装A.9.2.1混凝土构件安装及拼装工作内容:182 1:拼装台架。2:将单件吊至拼装台架上拼成整体、校正、拧紧螺栓、构件加固、翻身就位。3:构件吊装、校正、固定。4:连接铁件安装。5:构件连接处填缝灌浆。单位:10m3定额编号A9-70A9-71A9-72项目名称柱构件体积在(m3以内)3815基价(元)1814.851391.851790.68其中人工费(元)材料费(元)机械费(元)576.60243.23995.02302.40223.64865.81326.40229.151235.13名称单位单价(元)数量人工综合用工二类工日60.009.6105.0405.440材料混凝土构件现浇混凝土(中砂碎石)C20—10水泥32.5中砂碎石二等方木塑料薄膜铁件铁钉水其他材料费m3m3tttm3m2kgkgm3元——360.0030.0042.002100.000.807.005.505.001.00(10.000)(0.500)0.1940.3570.6110.02012.76010.440—0.9606.930(10.000)(0.800)0.3100.5710.9780.0113.6402.960—0.8682.762(10.000)(0.800)0.3100.5710.9780.0173.0001.6200.5100.8682.762机械载货汽车(综合)吊装机械(综合)台班台班512.761949.150.4200.4000.1300.4100.0900.610工作内容:1:拼装台架。2:将单件吊至拼装台架上拼成整体、校正、拧紧螺栓、构件加固、翻身就位。3:构件吊装、校正、固定。4:连接铁件安装。5:构件连接处填缝灌浆。单位:10m3定额编号A9-94A9-95项目名称过梁履带式起重机塔式起重机基价(元)10999.022791.56其中人工费(元)材料费(元)机械费(元)3315.60236.657446.772534.40236.6520.51名称单位单价(元)数量人工综合用工二类工日60.0055.26042.240182 材料混凝土构件水泥砂浆1:3(中砂)水泥32.5中砂二等方木水其他材料费m3m3ttm3m3元——360.0030.002100.005.001.00(10.150)(0.520)0.2100.8340.0630.5201.134(10.150)(0.520)0.2100.8340.0630.5201.134机械载货汽车(综合)吊装机械(综合)台班台班512.761949.150.0403.8100.040—工作内容:1:拼装台架。2:将单件吊至拼装台架上拼成整体、校正、拧紧螺栓、构件加固、翻身就位。3:构件吊装、校正、固定。4:连接铁件安装。5:构件连接处填缝灌浆。单位:10m3定额编号A9-110A9-111A9-112项目名称小型构件沟盖板履带式起重机塔式起重机基价(元)8483.026202.521180.88其中人工费(元)材料费(元)机械费(元)6015.60181.792285.636015.60181.795.13774.00406.88—名称单位单价(元)数量人工综合用工二类工日60.009.6105.0405.440材料混凝土构件水泥砂浆1:2(中砂)水泥砂浆1:3(中砂)水泥32.5中砂二等方木塑料薄膜水其他材料费m3m3m3ttm3m2m3元———360.0030.002100.000.805.001.00(10.150)—(0.810)0.3271.2980.010—0.6001.134(10.150)—(0.810)0.3271.2980.010—0.6001.134(10.150)(0.960)(0.400)0.6912.0390.03716.4000.9991.134机械载货汽车(综合)吊装机械(综合)台班台班512.761949.150.0101.1700.010———工作内容:1.构件吊装、校正2.构件连接处填缝灌浆。定额编号A9-150A9-151A9-152项目名称通风道混凝土风帽空心板履带式起重机塔式起重机182 10个10m3基价(元)3250.502370.111016.77其中人工费(元)材料费(元)机械费(元)300.002950.50—758.40334.511277.20672.00334.5110.26名称单位单价(元)数量人工综合用工二类工日60.005.00012.64011.200材料混凝土构件通风道风帽现浇混凝土(中砂碎石)C20-10水泥砂浆1:3(中砂)水泥32.5中砂碎石二等方木塑料薄膜堵头费水其他材料费m3个m3m3tttm3m2元m3元—294.00——360.0030.0042.002100.000.801.005.001.00—10.000—————————10.500(10.100)—(0.730)(0.170)0.3520.7940.8920.0269.28072.4102.1881.13410.100)—(0.730)(0.170)0.3520.7940.8920.0269.28072.4102.1881.134机械载货汽车(综合)吊装机械(综合)台班台班512.761949.15——0.0200.6500.020—工作内容:构件加固、安装、临时固定、校正、拧紧螺栓、电焊加固、破螺丝扣。单位:t定额编号A9-188A9-189项目名称支架安装每组重量(t)0.2以内0.5以内基价902.64803.01其中人工费(元)材料费(元)机械费(元)471.0038.79392.85406.8037.09359.12名称单位单价(元)数量人工综合用工二类工日60.007.8506.780材料金属构件电焊条结422氧气乙炔气其他材料费tkgm3m3元—4.144.6742.001.00(1.000)2.1501.0400.4506.132(1.000)2.9000.8200.3606.132机械汽车式起重机8t台班台班805.54210.820.2600.8700.2600.710182 交流弧焊机32kV.A工作内容:构件加固、安装、临时固定、校正、拧紧螺栓、电焊加固、破螺丝扣。单位:t定额编号A9-190A9-191A9-192A9-193项目名称梯子安装平台安装重量(t)0.5以内1.0以内1.0以上基价1124.671474.961192.99949.44其中人工费(元)材料费(元)机械费(元)418.8043.35662.52452.4061.90960.66381.6054.00757.39295.8046.37607.27名称单位单价(元)数量人工综合用工二类工日60.006.9807.5406.3604.930材料金属构件电焊条结422氧气乙炔气其他材料费tkgm3m3元—4.144.6742.001.00(1.000)3.5001.0000.4306.132(1.000)7.1001.1500.5006.132(1.000)5.7001.0600.4606.132(1.000)4.5000.9400.4106.132机械汽车式起重机8t交流弧焊机32kV.A台班台班805.54210.820.6000.8500.8001.5000.6001.3000.5000.970工作内容:构件加固、安装、临时固定、校正、拧紧螺栓、电焊加固、破螺丝扣。单位:t定额编号A9-194A9-195项目名称栏杆安装紧固圈基价(元)1749.72982.48其中人工费(元)材料费(元)机械费(元)643.2026.411080.11957.6024.88-名称单位单价(元)数量人工综合用工二类工日60.0010.72015.960材料金属构件电焊条结422二等方木镀锌铁丝8#其他材料费tkgm3kg元—4.142100.005.001.00(1.000)2.1300.0060.0104.946(1.000)---24.875182 机械汽车式起重机8t交流弧焊机32kV.A台班台班805.54210.821.2100.500--工作内容:构件加固、吊车校正、拧紧螺栓、电焊加固、翻身就位。单位:t定额编号A9-188A9-189项目名称钢漏斗方形圆形基价(元)1524.151618.33其中人工费(元)材料费(元)机械费(元)1218.0098.66207.491218.00192.84207.49名称单位单价(元)数量人工综合用工二类工日60.0020.30020.300材料金属构件低碳钢电焊条镀锌铁丝φ0.9tkgkg—15.856.80(1.000)1.87010.150(1.000)1.87024.000机械汽车式起重机8t交流弧焊机32kV.A台班台班210.82805.540.2200.2000.2200.200第二部分措施项目一、可竞争措施项目A.11脚手架工程说明一、本章脚手架仅适用于主体结构工程,不含装饰装修工程施工脚手架。二、建筑物脚手架是按建筑物外墙高度和脚手架类别分别编制的。建筑物外墙高度以设计室外地坪作为计算起点,高度按以下规定计算:1、平屋顶带挑檐的,算至挑檐栏板结构顶标高。2平屋顶带女儿墙的,算至女儿墙顶;3、坡屋顶或其他曲面屋顶算至墙中心线与屋面板交点的高度,山墙按山墙平均高度计算;4、屋顶装饰架与外墙同立面(含水平距外墙2m以内范围),并与外墙同时施工,算至装饰架顶标高;以上多种情况同时存在时,按最大值计取。三、本章脚手架管,扣件,底座,爬升装置及架体是按租赁及合理的施工方法、合理的工期编制的。租赁材料往返运输所需要的人工和机械台班已包括在相应的项目内。四、墙体高度超过1.2米时应计算脚手架费用。182 五、外脚手架项目中已包括卸料平台。六、附着式升降脚手架吊点数量可据实调整。七、钢结构工程彩钢板墙板安装脚手架按相应高度双排外脚手架乘以系数0.25.八、球形网架在地面拼装、就位安装用的脚手架,按批准的搭设方案计算,在顶部拼装,就位安装时按满堂脚手架计算。九、建筑物需要搭多排脚手架时,按“高度50m以内每增加一排”子目计算,其中高度在15米以内乘以系数0.70,高度在24米以内乘以系数0.75.十、烟囱脚手架是按混泥土烟囱编制的,按“座”计算。十一、水塔脚手架套用相应高度的烟囱脚手架项目人工乘以系数1.11十二、滑升模版施工的钢筋混泥土烟囱、水塔、贮仓筒壁、造粒塔筒壁等,不另计算筒壁脚手架。十三、建筑物最高檐高在20米以内计算依附斜道,依附斜道的搭设高度按建筑物的最高檐高计算,独立斜道套用依附斜道定额项目乘以系数1.80.十四、地下建筑物的脚手架及依附斜道套用相应高度外双排脚手架及依附斜道项目。高度系指垫层低标高至设计室外地坪的高度。工程量计算规则一、建筑物脚手架1.多层(跨)建筑物高度不同或同一建筑物各面墙的高度不同,应分别计算工程量。2.单排、双排外墙脚手架的工程量按外墙外围长度(含外墙保温)乘以外墙高度以“m2”计算。突出墙外在24cm以内的墙垛、附墙烟囱等,其脚手架已包括在外墙脚手架内,不再另计;突出墙外超过24cm时按图示尺寸展开计算,并入外墙脚手架工程量内。型钢悬挑脚手架、附着式升降脚手架按其搭设范围墙体外围面积计算。3.外墙脚手架(1)砖混结构外墙高度在15米以内时,按单排脚手架计算;但符合下列条件之一者按双排脚手架计算;1)外墙门窗洞口面积超过整个建筑物外墙面积40%以上者。2)毛石外墙、空心砖外墙、填充外墙。3)外墙裙以上的外墙面抹灰面积占整个建筑物外墙面积(包括门窗洞口面积在内)25%以上者。(2)砖混结构外墙高度在15米以上及其他结构的建筑物按双排脚手架或型钢悬挑脚手架或附着式j升降脚手架计算。4.计算脚手架时,不扣除门、窗洞口及穿过建筑物的通道的空洞面积。5.砌筑高度超过1.2m的砖基础脚手架,按砖基础的长度乘以砖基础的砌筑高度以“m2"计算;内墙、地下室内外墙砌体砌筑脚手架,外墙按砌体中心线、内墙按砌体净长乘以高度以“m2”计算,高度从室内地面或楼面算至板下或梁(不包括圈梁)下。高度(同一面墙高度变化时,按平均高度)在3.6m以内时,按3.6m以内里脚手架计算,高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数o.60计算。6.砌筑高度超过1.2m的室内管沟墙脚手架按墙的长度乘以高度以“m2”计算。高度在3.6m以内时,按3.6m以内里脚手架计算;高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数0.60计算。7.独立砖、石柱脚手架,按柱的周长加3.6m乘以柱高以“m2”计算。独立砖柱高度在3.6m‘以内时,按3.6m以内里脚手架计算;高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数0.60计算。独立石柱套用相应高度的双排脚手架项目乘以系数0.40。8.现浇混凝土满堂基础、独立基础、设备基础、构筑物基础底面积在4m2以上或施工高度在1.5m以上、现浇带形基础宽度在2m以上时,按基础底面积套用《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》中的满堂脚手架基本层项目乘以系数0.50。9.砖石围墙、挡土墙砌筑脚手架,按墙中心线长度乘以高度(不含基础埋深)以“m2’计算。砖砌围墙、挡土墙高度在3.6m以内时,按3.6m以内里脚手架计算,高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数o.60计算。石砌围墙、挡土墙高度在3.6m以内时,按3.6m182 以内里脚手架计算,高度超过3.6m时,按相应高度的双排外脚手架项目乘以系数o.60计算。10.地下室、卫生间等墙面防水处理所需要的脚手架按以下方法计算:(1)内墙面按《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》中的相应项目计算,防水高度在3.6m以内时,按墙面简易脚手架计算;防水高度超过3.6m时,套用相应高度的内墙面装饰脚手架乘以系数0.40。(2)地下室外墙面防水套用相应高度的外墙双排脚手架项目乘以系数0.20.11.砖垛铁栏杆围墙,当砖垛砌筑高度超过1.20m时,可按独立砖柱脚手架的计算方法计算。12.钢梯、木梯的脚手架按水平投影的外边线展开长度乘以高度,套用相应的双排外脚手架项目乘以系数0.40。13.电梯井脚手架,区别不同高度,按单孔以“座”计算。14.依附斜道按建筑物外围长度每150m为一座计算,余数每超过60m增加一座,60m以内不计。15.吊车梁安装、混凝土和钢屋架安装,按柱外围长度加3.6m计算,高度在3.6m以内时,按3.6m以内里脚手架计算,高度超过3.6m时,按相应高度的双排外脚手架项目乘以系数0.60计算。16.吊车轨道安装,按轨道长度和安装高度套用双排脚手架乘以系数0.20计算。二、构筑物脚手架1.贮仓、贮水(油)池脚手架按其外结构围周长乘以高度以“m2”计算。中间隔墙脚手架工程量按其垂直投影面积计算,套用相应高度(从基础垫层上表面算至仓顶或池顶)双排外脚手架项目乘以系数0.60。2.烟囱及烟囱内衬脚手架区别不同搭设高度以“座”计算。3.工业通廊工程脚手架按其顶面和设计室外地坪(无设计室外地坪按自然地坪)以及两端垂直线所包围的单面面积计算。按其顶面平均高度套用相应高度双排外脚手架项目乘以系数1.60。4.砖砌检查井(化粪池),按池壁外围长度乘以砌筑高度以“m2”计算,套用3.6m内里脚手架。混凝土检查井(化粪池),按池壁外围长度乘以高度套用相应高度双排外脚手架项目乘以系数0.30。5.未说明的构筑物脚手架按批准的施工方案计算。A.11.1建筑脚手架A.11.1.1外墙脚手架工作内容:材料场外运输、挖坑、安底座,搭拆脚手架、上料平台、挡脚板、护身栏杆,铺翻板子、拉缆风绳、拆除后的材料堆放整理。单位:100m2定额编号A11-1A11-2A11-3A11-4A11-5A11-6项目名称外墙高度在(m以内)5915单排双排单排双排单排双排基价791.161142.61948.461488.781117.411740.29其中人工费材料费机械费184.80539.7166.65253.20794.2095.21327.60558.9761.89422.40966.4199.97352.80717.0147.60457.801201.5680.93名称单位单价数量人工综合用工二类工日60.003.0804.2205.4607.0405.8807.630材料钢管∮48.3*3.6直角扣件≥百米▪天百套▪1.601.00116.077175.801159.682269.559196.340215.450332.068377.777182 1.1kg/套对接扣件≥1.25kg/套旋转扣件≥1.25kg/套底座木材镀锌钢丝8#木脚手板铁钉钢丝绳∮8其他材料费天百套▪天百套▪天百套▪天m3kgm3kgkg元1.001.001.501800.005.002200.005.507.861.00129.92011.4242.7857.0300.00911.1800.0551.130——200.00223.8782.0719.5240.01811.3900.0641.150—36.204178.08012.5663.0604.2930.0062.5500.0350.3200.130—304.69435.8223.1017.9290.0152.9400.0520.4300.13020.11825.5203.8303.2830.0054.3600.0540.4300.150—45.1043.9079.9180.0194.9800.0690.5800.15013.314机械载货汽车5t台班476.040.1400.2000.1300.2100.1000.170工作内容:材料场外运输、挖坑、安底座,搭拆脚手架、上料平台、挡脚板、护身栏杆,铺翻板子、拉缆风绳、拆除后的材料堆放整理。单位:100m2定额编号A11-7A11-8A11-9A11-10A11-11A11-12项目名称外墙高度在(m以内)24507090110130双排基价1857.222480.683239.624113.455161.466294.84其中人工费材料费机械费484.801296.2576.17730.201669.5580.93915.602238.3385.691296.602726.4090.452158.202912.8190.452884.803310.0799.97名称单位单价数量人工综合用工二类工日60.008.08012.17015.26021.61035.97048.080材料钢管∮48.3*3.6直角扣件≥1.1kg/套对接扣件≥1.25kg/套百米▪天百套▪天百套▪天百套▪1.601.001.001.00354.581402.39047.756369.438426.46242.034542.491612.78576.235642.128717.75498.399714.504793.733114.791792.012876.251131.1019.272182 旋转扣件≥1.25kg/套底座木材型钢槽钢镀锌钢丝8#木脚手板铁钉钢丝绳∮8其他材料费天百套▪天m3kgkgkgm3kgkg元1.501800.004.454.325.002200.005.507.861.004.1416.0600.012—1.5505.3200.0900.6600.1707.6864.6317.8780.011—0.7306.6000.2370.8201.0203.6236.5697.4540.0100.9300.5204.4000.2710.7601.8102.5837.6406.5040.0091.4400.4006.2900.3561.0002.4102.0168.4156.1110.0151.7700.3305.6200.3391.1103.2501.6495.8480.0151.9900.2805.9000.4121.1904.6501.397机械载货汽车5t台班476.040.1600.1700.1800.1900.1900.210工作内容:1.材料场外运输、挖坑、安底座,搭拆脚手架、上料平台、挡脚板、护身栏杆,铺翻板子、拉缆风绳、拆除后的材料堆放整理。2.型钢悬挑脚手架包括型钢的安装、拆除。3.附着式升降脚手架包括吊点的安装、拆除、提升。单位:100m2定额编号A11-13A11-14A11-15A11-16A11-17A11-18A11-19项目名称外墙高度在(m以内)高度50m以内每增加一排型钢悬挑脚手架附着式升降脚手架150170190210双排基价7313.808429.229573.2110683.931212.243436.275739.87其中人工费材料费机械费3579.603624.71109.494263.604046.61119.014947.604497.08128.535631.604914.28138.05366.60807.5638.081756.201589.6290.451731.003908.9099.97名称单位单价数量人工综合用工二类工日60.0059.60071.06082.46093.8606.11029.27028.850材料钢管∮48.3*3.6直角扣件≥1.1kg/套百米▪天百套▪天1.601.00840.886927.639926.9681020.4081022.9581124.2031107.4351215.412164.600247.150487.610308.320110.797242.719182 对接扣件≥1.25kg/套旋转扣件≥1.25kg/套底座爬升装置及架体木材型钢槽钢螺栓钢板镀锌钢丝8#木脚手板铁钉钢丝绳∮8钢丝绳∮20其他材料费百套▪天百套▪天百套▪天套▪月m3kgkgkgkgkgm3kgkgkg元1.001.001.50750.01800.004.454.326.805.175.002200.005.507.8616.001.00142.0869.8025.646—0.0152.1600.240——6.1800.4851.2706.050—1.208159.00810.7615.494—0.0152.2900.210——6.4600.5581.3507.450—1.061177.49011.8525.373—0.0152.3900.190——6.7400.6311.4308.850—0.956193.89212.8015.282—0.0152.4700.170——7.0200.7041.51010.250—0.86130.5904.9303.000—0.060—1.130——4.3600.0540.4300.150——35.31013.960——0.0104.170—15.98022.6404.9800.0690.580—0.3004.89039.607—2.6774.3400.015————4.9800.0600.5800.150—2.016机械载货汽车5t台班476.040.2300.2500.2700.2900.0800.1900.210A.11.1.2内墙砌筑脚手架工作内容:材料场外运输、安底座、搭拆脚手架、铺翻板子、拆除后的材料堆放整理。单位:100m2定额编号A11-20项目名称3.6米以内里脚手架182 基价(元)257.78其中人工费(元)材料费(元)机械费(元)199.8048.469.52名称单位单价(元)数量人工综合用工二类工日60.003.330材料钢管∮48.3*3.6直角扣件≥1.1kg/套木脚手板镀锌钢丝8#铁钉百米▪天百套▪天m3kgkg1.601.002200.005.005.504.7472.4480.0110.6002.040机械载货汽车5t台班476.040.020A.12模板工程说明一、本章中模板是分别按本省施工中常用的组合钢模板、大钢模板、定型钢模板、复合木模板、木模板、混凝土地胎膜、砖地胎膜编制的。组合钢模板及卡具、支撑钢管及扣件、大钢模板按租赁编制,租赁材料往返运输所需要的人工和机械台班已包括在相应的项目内;复合木模板、木模板、定型钢模板等按摊销考虑。二、复合木模板适用于竹胶合模板、木胶合模板、复合纤维模板。三、现浇混凝土梁、板、柱、墙按支模高度3.6m编制,3.6m以上6m以下。每超过1m(不足1m者按1m计),超过部分工程量另按超高项目计算,6m以上按批准的施工方案计算。四、拱形、弧形构件按木模板考虑,实际使用钢模,套用直形构件项目,人工乘以系数1.20。混凝土基础构件实际使用砖模,套用砌筑相应项目。五、构造柱模板套用矩形柱项目。六、斜梁(板)是按坡度300以内综合取定的。坡度在450以内,按相应项目人工乘以系数1.05。坡度在600以内,按相应项目人工乘以系数1.10。七、现浇空心楼板执行平板项目。八、电梯井壁的混凝土支膜层层高超过3.6m时,超过部分工程量另按墙超高项目乘以系数0.05计算。九、2层以内且建筑面积2000m2以内的建筑物,梁、柱施工使用复合木模板的,复合木模板消耗量乘以系数1.40。十、散水、坡道模板按垫层模板套用。十一、明沟垫层按垫层模板套用,立壁套用直形墙模板乘以系数0.40。十二、混凝土构件模板已综合考虑了模板支撑和脚手架操作系统,不另行计算,混凝土构筑物及符合“A.11脚手架工程”工程量计算规则第一条第8款条件的除外。十三、钢筋混凝土烟囱筒身、圆形贮仓筒壁及造粒塔筒壁,均按滑升钢模板或木模板施工编制。其他构筑物,按组合钢模板或木模板施工编制,实际施工方法或采用的模板品种、数量不同时,可以调整。十四、倒锥壳水塔塔身钢滑升模板项目,适用于一般水塔塔身滑升模板工程。十五、烟囱刚滑升模板项目均已包括烟囱筒身、牛腿、烟道口;水塔钢滑模均以包括直筒、门窗洞口等模板用量。182 十六、采用钢滑模施工的项目内包括了提升支撑杆的用量,设计不同时,可以调整。设计规定利用支撑杆代替结构钢筋,在计算钢筋用量时,应扣除支撑杆重量,如支撑杆施工后拔出者,其回收率和拔杆费用另行计算。工程量计算规则一、现浇混凝土1、现浇混凝土模板工程量,除另有规定者外,均按混凝土与模板接触面的面积以“m2”计算,不扣除后浇带所占面积。二次浇捣的后浇带模板按后浇带体积以“m3”计算。2、现浇钢筋混凝土墙、板上单孔面积在0.3m2以内的空洞,不予扣除,洞侧壁亦不增加;单孔面积在0.3m2以上时,孔洞所占面积应予以扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。3、基础(1)带性基础:应分别按毛石混凝土、无筋混凝土、有梁式钢筋混凝土、无梁式钢筋混凝土带形基础计算。有梁式带形基础,梁的模板按梁长乘以梁净高以“m2”计算,次梁与主梁交接时,次梁模板算至主梁侧面。其梁高(指基础扩大顶面至梁顶面的高)超过1.2m时,其带形基础底板模板按无梁式计算,扩大顶面以上部分模板按混凝土墙项目计算。(2)独立基础:应分别按毛石混凝土和钢筋混凝土独立基础与模板接触面积计算,其高度从垫层上表面算至柱基上表面。现浇独立柱基与柱的划分:(H)高度为相临下一个高度(H1)2倍以内者为柱基,套用柱基模板项目;2倍以上者为柱身,套用相应板的模板项目(见图1)。(3)杯形基础:杯形基础连接预制柱的杯口底面至基础扩大顶面(H)高度在0.50m以内的按杯形基础模板项目计算,在0.50以上H部分按现浇柱模板项目计算;其余部分套用杯形基础模板项目(见图2)。图1独立基础图2杯形基础(4)满堂基础:无梁式满堂基础有扩大合或角锥形柱墩时,应并入无梁式满堂基础内计算。有梁式满堂基础梁高超过1.2m时,底板按无梁式满堂基础模板项目计算,梁按混凝土墙模板项目计算。箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板大的有关规定计算。(5)桩承台:应分别按带形和独立桩承台计算。满堂式桩承台按满堂基础相应模板项目计算。(6)设备基础:块体设备基础按不同体积,分别计算模板工程量。框架设备基础应分别按基础、柱、梁、板以及墙的相应项目计算;楼层地面上的设备基础并入梁、板项目计算,如在同一设备基础中部分为块体,部分为框架时,应分别计算。框架设备基础的柱模板高度应由底板或柱基的上表面算至板的下表面;梁的长度按净长计算,梁的悬臂部分应并入梁内计算。地脚螺栓套孔分别不同深度以个为单位,另列项目计算。二次灌浆按实体积以“m3”计算。(7)混凝土桩护壁按混凝土实体积“m3”计算。182 4·现浇钢筋混凝土的模板工程量分别按柱、梁、板、墙计算,不突出墙面的柱并入墙的模板工程量内计算。混凝土墙大钢模板在消耗量中已综合考虑门窗洞口及侧壁处模板面积。5·预制钢筋混凝土板之间,按设计规定需现浇板缝时,若板缝宽度(指下口宽度)在2cm以上20cm以内者,按预制板间补现浇板缝项目计算,板缝宽度超过20cm者,按平均项目计算。6·叠合板的模板按板四周的长度乘以板厚按接触面计算,套用平板项目。叠合梁按叠合部分两侧模板接触面计算。7·构造柱外露面应按图示外漏部分计算模板面积,马牙槎的模板面积按马牙槎宽度乘以柱高计算。8·现浇钢筋混凝土楼梯,楼梯与楼板的划分以楼梯梁的外边缘为界,该楼梯梁包括在楼梯内。9·整体螺旋楼梯、柱式螺旋楼梯,楼梯与走道板分界以楼梯梁外边缘为界,该楼梯梁包括在楼梯内。10·现浇钢筋混凝土悬挑的雨棚、阳台,伸出墙外超过1.50m时,梁、板分别计算,套用相应项目。11·挑檐天沟与板(包括屋面板、楼板)连接时,以外墙外边缘为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙外边缘以外或梁外边线以外为挑檐天沟。挑檐天沟壁高度在40cm以内时,套用挑檐项目;挑檐天沟壁高度超过40cm时,按全高套用栏板项目计算。混凝土飘窗板、空调板执行挑檐项目,单体0.05m3以内时执行零星构件项目。12·混凝土台阶按图示台阶尺寸(包括踏步及最上一层踏步沿300mm)计算,台阶端头模板并入台阶工程量内,梯带另行计算。13·零星构件适用于现浇混凝土扶手、柱式栏杆及其他未列项目且单体体积在0.05m3以内的小型构件。14·预制钢筋混凝土框架柱的现浇接头(包括梁接头),套用框架柱接头项目。二、预制钢筋混凝土1·预制钢筋混凝土构件模板工程量,均按图示尺寸混凝土与模板(含地模、胎模)的接触面积以“m2”计算。2·基础梁按相应断面形式梁的项目计算。3·预制大门框可分别按柱及过梁相应项目计算。4·零星构件适用于每个体积在0.05m3以内未列项目的构件。三、构筑物1·构筑物工程的模板工程量,除另有规定者外,区别现浇、预制和构件类别,分别按现浇混凝土、预制混凝土的有关规定计算。2·贮水(油)池及液压滑升钢模板施工的烟囱、筒仓、倒锥壳水塔筒身、圆形仓筒壁、造粒塔筒壁,均按混凝土体积以“m3”计算。3·水塔、贮仓等,按图示尺寸混凝土与模板接触面面积以“m3”计算。4·倒锥壳水塔的水箱制作按混凝土实体积以“m3”计算;水箱提升按不同容积以座计算。5·钢筋混凝土通廊、沉井、检查井(化粪池)、地沟的模板,均按混凝土体积以“m3”计算.四、对拉螺栓高度≥500mm的梁、宽度≥600mm的柱及混凝土墙模板使用对拉螺栓时,按照下列规定以“t”为单位计算,并扣除相应子目的铁件消耗量。1·对拉螺栓长度按混凝土厚度每侧增加270mm,直径按14mm计算。2·对拉螺栓间距按下列规定计算:(1)复合木模板中对拉螺栓间距400mm;(2)组合钢模板中对拉螺栓间距800mm。经批准的施工方案的对拉螺栓长度、直径、间距与上述不同时可以调整。182 A·12·1现浇混凝土模板A·12·1·1组合式钢模板A·12·1·1·1基础定额编号-A12—1A12—2A12—3A1—4项目名称带形基础毛石基础无筋混凝土钢筋混凝土(有梁式)钢筋混凝土(无梁式)基价(元)3395.433410.883892.693829.23182 其中人工费(元)材料费(元)机械费(元)1388.401824.76182.271381.201842.65187.031443.602192.93256.161617.001853.31358.92名称单位单价(元)数量人工综合用工二类工日60.0023.14023.02024.06026.950材料水泥砂浆1:2(中砂)水泥32.5中砂组合钢模板零星卡具支撑钢管ф48.3×3.6直角扣件≥1.1kg/套对接扣件≥1.25kg/套旋转扣件≥1.25kg/套木模板支撑方木铁钉镀锌铁丝8#铁件尼龙冒隔离剂镀锌铁丝22#水其他材料费m3ttt·天t·天百米·天百套·天百套·天百套·天m3m3kgkgkg个kgkgm3元-360.0030.0011.0011.001.601.001.001.002300.002300.005.505.007.000.800.986.705.001.00(0.012)0.0070.01725.3524.86667.87215.0963.2642.0400.1450.1859.61036.00031.130139.00010.0000.1800.00428.350(0.012)0.0070.01725.4204.74967.87215.0963.2642.0400.1440.2399.72026.22024.390129.00010.0000.1800.00428.350(0.012)0.0070.01729.5325.918101.56126.4455.7183.5740.0140.4234.20066.09014.87087.00010.0000.1800.00458.350(0.012)0.0070.01728.9281.82767.87215.0963.2642.0400.2730.24024.310---10.0000.1800.00458.350机械载货汽车5t汽车式起重机5t木工圆锯机ф500台班台班台班476.04519.4031.190.2500.1200.0300.2600.1200.0300.3500.1700.0400.5100.2200.060工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额编码A12—5A12—6A12—7项目名称独立基础杯形基础毛石混凝土混凝土基价(元)4043.334218.873965.64其中人工费(元)1337.401341.601628.40材料费(元)2533.982700.242096.93机械费(元)171.95177.03240.31182 名称单位单价(元)数量人工综合用工二类工日60.0022.29022.36027.140材料水泥砂浆1:2(中砂)m3—(0.012)(0.012)(0.012)水泥32.5t360.000.0070.0070.007中砂t30.000.0170.0170.017组合钢模板t·天11.0026.73227.864`25.284零星卡具t·天11.003.8664.1425.362支撑钢管ф48.3×3.6百米·天1.60107.914107.914107.914直角扣件≥1.1kg/套百套·天1.0052.68452.68452.684对接扣件≥1.25kg/套百套·天1.0011.39111.39111.391旋转扣件≥1.25kg/套百套·天1.007.1197.1197.119木模板m32300.000.0930.0950.186支撑方木m32300.000.6040.6450.306铁钉kg5.5011.88012.72011.130镀锌铁丝8#kg5.0048.54051.99050.150隔离剂kg0.9810.00010.00010.000镀锌铁丝22#kg6.700.1800.1800.180水m35.000.0040.0040.004其他材料费元1.0028.35058.35058.350机械载货汽车5t台班476.040.2700.2800.330汽车式起重机5t台班519.400.0800.0800.150木工圆锯机ф500台班31.190.0600.0700.170工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—8A12—9A12—10A12—11项目名称满堂基础桩承台无梁式有梁式带形独立基价(元)3312.893095.523494.425037.76其中人工费(元)1709.401594.801618.801974.00材料费(元)1497.471337.371590.782796.32机械费(元)115.02163.35284.84267.44182 名称单位单价(元)数量人工综合用工二类工日60.0028.49026.58026.98032.900材料现浇混凝土(中砂碎石)C25-40m3——(0.590)——水泥砂浆1:2(中砂)m3—(0.012)(0.012)——水泥32.5t360.000.0070.007——水泥42.5t390.00—0.173——中砂t30.000.0170.419——碎石t42.00—0.818——组合钢模板t·天11.0025.70027.33626.96029.304零星卡具t·天11.001.5825.1172.7952.600支撑钢管ф48.3×3.6百米·天1.60—44.81967.872107.914直角扣件≥1.1kg/套百套·天1.00—21.77115.09652.684对接扣件≥1.25kg/套百套·天1.00—4.7073.26411.391旋转扣件≥1.25kg/套百套·天1.00—2.9422.0407.119木模板m32300.000.1530.0180.3950.696支撑方木m32300.000.2070.042——钢连杆kg5.49——7.6807.330钢筋支架kg5.49———59.980铁钉kg5.5020.2301.98012.63021.250镀锌铁丝8#kg5.0037.14022.540——铁件kg7.00—40.520——隔离剂kg0.9810.00010.000——尼龙冒个0.80—184.000——镀锌铁丝22#kg6.700,1800.180——水m35.000.0040.110——其他材料费元1.0058.35058.350114.347114.315机械载货汽车5t台班476.040.1600.2000.4000.550汽车式载重机5t台班519.400.0700.1300.180—木工圆锯机ф500台班31.190.0800.0200.0300.180工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—12A12—13A12—14A12—15项目名称设备基础(块体在m3以内)520100100以外182 基价(元)3410.803554.062966.533445.31其中人工费(元)1939.801872.601739.402102.40材料费(元)1263.191532.631004.29982.20机械费(元)207.81148.83222.84360.71名称单位单价(元)数量人工综合用工二类工日60.0032.33031.21028.99035.040材料组合钢模板t·天11.0027.41227.21226.47226.584零星卡具t·天11.006.8725.2216.4146.398支撑钢管ф48.3×3.6百米·天1.6070.66377.94789.30959.742直角扣件≥1.1kg/套百套·天1.0034.32537.86443.38329.021对接扣件≥1.25kg/套百套·天1.007.4228.1879.3806.275旋转扣件≥1.25kg/套百套·天1.004.6395.1175.8633.922木模板m32300.000.1200.0890.0840.053支撑方木m32300.000.1090.2160.0210.031铁钉kg5.506.6408.5003.8802.220镀锌铁丝8#kg5.0019.05023.4308.72028.920铁件kg7.00—9.4909.4909.490隔离剂kg0.9810.00010.00010.00010.000其他材料费元1.0058.35058.35058.35058.350机械载货汽车5t台班476.040.2600.1900.2800.440汽车式载重机5t台班519.400.1600.1100.1700.290木工圆锯机ф500台班31.190.0300.0400.0400.020工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—16项目名称混凝土桩护壁182 基价(元)2240.00其中人工费(元)2053.80材料费(元)182.15机械费(元)4.05名称单位单价(元)数量人工综合用工二类工日60.0034.230材料组合钢模板t·天11.0011.268零星卡具t·天11.000.333木模板m32300.000.017铁钉kg5.502.000其他材料费元1.004.442机械木工圆锯机ф500台班31.190.130A·12·1·1·2柱工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑及操作系统的安装、拆除、清理、堆放。3·模板、模板支撑及操作系统的场内外水平运输。单位:100m2定额名称A12—17A12—18A12—19项目名称矩形柱异形柱柱支撑高度超过3.6m每增加1m基价(元)4401.965336.28277.33其中人工费(元)2161.203232.80182.40材料费(元)2012.111874.8384.98182 机械费(元)228.65228.659.95名称单位单价(元)数量人工综合用工二类工日60.0036.02053.8803.040材料组合钢模板t·天11.0062.47261.712—零星卡具t·天11.0021.3578.941—支撑钢管ф48.3×3.6百米·天1.60153.520300.62717.019直角扣件≥1.1kg/套百套·天1.0072.352140.2657.940对接扣件≥1.25kg/套百套·天1.0013.78126.7171.513木模板m32300.000.0640.083—支撑方木m32300.000.182—0.021木脚模板m32200.000.0530.053—铁钉kg5.501.80013.860—隔离剂kg0.9810.00010.000—其他材料费元1.0056.13056.130—机械载货汽车5t台班476.040.2800.2800.010汽车式载重机5t台班519.400.1800.1800.010木工圆锯机ф500台班31.190.0600.060—A·12·1·1·3梁工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑及操作系统的安装、拆除、清理、堆放。3·模板、模板支撑及操作系统的场内外水平运输。单位:100m2定额名称A12—20A12—21A12—22项目名称基础梁单梁连续梁圈梁(直形)基价(元)3755.725398.453469.33其中人工费(元)1720.802334.001830.00材料费(元)1867.052802.231526.06机械费(元)167.87262.22113.27名称单位单价(元)数量182 人工综合用工二类工日60.0028.68038.90030.500材料水泥砂浆1:2(中砂)m3—(0.012)(0.012)(0.012)水泥32.5t360.000.0070.0070.002中砂t30.000.0170.0170.004组合钢模板t·天11.0061.336108.27661.200零星卡具t·天11.0010.18223.016—支撑钢管ф48.3×3.6百米·天1.60—293.084—直角扣件≥1.1kg/套百套·天1.00—221.002—对接扣件≥1.25kg/套百套·天1.00—42.095—支撑方木m32300.000.2810.0290.109木脚模板m32200.00—0.081—木模板m32300.000.0430.0170.014梁卡具t·天11.005.48814.666—铁钉kg5.5021.9200.47032.970镀锌铁丝8#kg5.0017.22016.07064.540隔离剂kg0.9810.00010.00010.000尼龙冒个0.80—37.000—镀锌铁丝22#kg6.700.1800.1800.180水m35.000.0040.0040.001其他材料费元1.0054.07054.07054.070机械载货汽车5t台班476.040.2300.3300.150汽车式载重机5t台班519.400.1100.2000.080木工圆锯机ф500台班31.190.0400.0400.010工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑及操作系统的安装、拆除、清理、堆放。3·模板、模板支撑及操作系统的场内外水平运输。单位:100m2定额名称A12—23A12—24A12—25项目名称过梁斜梁(坡度300以内)梁支撑高度超过3.6m每超过1m基价(元)6713.025627.67545.30其中人工费(元)2972.402556.00322.80材料费(元)3531.852809.45183.12机械费(元)208.77262.2239.38名称单位单价(元)数量人工综合用工二类工日60.0049.54042.6005.380182 材料水泥砂浆1:2(中砂)m3—(0.012)(0.012)—水泥32.5t360.000.0070.007—中砂t30.000.0170.017—组合钢模板t·天11.0059.040108.276—零星卡具t·天11.003.84623.244—梁卡具t·天11.00—14.666—支撑钢管ф48.3×3.6百米·天1.60—293.08472.720直角扣件≥1.1kg/套百套·天1.00—221.00356.081对接扣件≥1.25kg/套百套·天1.00—42.09510.682木模板m32300.000.1930.018—支撑方板m32300.000.8350.030—木脚手架m32200.00—0.081—铁钉kg5.5063.1600.490—镀锌铁丝8#kg5.0012.04016.070—隔离剂kg0.9810.00010.000—镀锌铁丝22kg6.700.1800.180—尼龙冒个0.80—37.000—水m35.000.0040.004—其他材料费元1.0054.07054.070—机械载货汽车5t台班476.040.3100.3300.050汽车式载重机5t台班519.400.0800.2000.030木工圆锯机ф500台班31.190.6300.049—A·12·1·1·4墙工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑及操作系统的安装、拆除、清理、堆放。3·模板、模板支撑及操作系统的场内外水平运输。单位:100m2定额名称A12—26A12—27A12—28项目名称直形墙电梯井壁(直形壁)墙支撑高度超过3.6m每超过1m基价(元)3210.163640.20220.33其中人工费(元)1616.401923.00127.80材料费(元)1401.291544.0182.58机械费(元)192.47173.199.95名称单位单价(元)数量182 人工综合用工二类工日60.0026.94032.0502.130材料组合钢模板t·天11.0057.46452.608—零星卡具t·天11.0014.09012.477—支撑钢管ф48.3×3.6百米·天1.60137.41193.69740.179直角扣件≥1.1kg/套百套·天1.0040.46928.78311.833对接扣件≥1.25kg/套百套·天1.008.7507.2622.558旋转扣件≥1.25kg/套百套·天1.005.4694.5391.599木模板m32300.000.0290.149—支撑方木m32300.000.016—0.001木脚手架m32200.000.0250.025—铁钉kg5.500.5509.880—铁件kg7.003.5406.770—尼龙冒个0.8069.00050.000—隔离剂kg0.9810.00010.000—其他材料费元1.0088.35088.350—机械载货汽车5t台班476.040.2400.2200.010汽车式载重机5t台班519.400.1500.1300.010木工圆锯机ф500台班31.190.0100.030—A·12·1·1·5板工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—29A12—30A12—31A12—32项目名称无梁板400mm内无梁板1500mm内无梁板2100mm内平板基价(元)4970.798749.5010194.104612.40其中人工费(元)1636.202454.302781.541561.80材料费(元)3101.316061.927179.282782.06机械费(元)233.28233.28233.28268.54名称单位单价(元)数量182 人工综合用工二类工日60.0027.27040.90546.35926.030材料水泥砂浆1:2(中砂)m3—(0.003)(0.003)(0.003)(0.003)水泥32.5t360.000.0020.0020.0020.002中砂t30.000.0040.0040.0040.004组合钢模板t·天11.0079.39479.39479.39495.592零星卡具t·天11.0014.61014.61014.61015.490支撑钢管ф48.3×3.6百米·天3.00282.172971.5761303.394282.172木模板m32300.000.1820.1820.1820.051支撑方木m32300.000.0300.6910.7440.231铁钉kg5.509.1009.1009.1001.790隔离剂kg0.9810.00010.00010.00010.000镀锌铁丝22#kg6.700.1800.1800.1800.180水m35.000.0010.0010.0010.001其他材料费元1.0043.35043.35043.35043.350机械载货汽车5t台班476.040.3100.3100.3100.340汽车式载重机5t台班519.400.1500.1500.1500.200木工圆锯机ф500台班31.190.2500.2500.2500.090工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—33A12—34A12—35A12—36项目名称斜板(坡度300以内)板支撑高度超过3.6m,每增加1m板厚在mm以内40015002100基价(元)5051.77618.351516.571919.04其中人工费(元)1764.00332.40531.84598.32材料费(元)2962.15256.52883.201184.87机械费(元)325.6229.43101.53135.85182 名称单位单价(元)数量人工综合用工二类工日60.0029.4005.5408.8649.972材料水泥砂浆1:2(中砂)m3—(0.012)———水泥32.5t360.000.007———中砂t30.000.017———组合钢模板t·天11.0089.964———零星卡具t·天11.006.534———支撑钢管ф48.3×3.6百米·天3.00303.14185.507294.399394.955木模板m32300.000.407———隔离剂kg0.9810.000———水m35.000.004———其他材料费元1.0042.300———机械载货汽车5t台班476.040.3800.0400.1380.185汽车式载重机5t台班519.400.2300.0200.0690.092木工圆锯机ф500台班31.190.810———A·12·1·1·6其他工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—37A12—38项目名称直形阳台直形雨篷基价(元)5606.585308.04其中人工费(元)1876.201594.20材料费(元)3458.263299.10机械费(元)272.12414.74182 名称单位单价(元)数量人工综合用工二类工日60.0031.27026.570材料木模板m32300.000.1650.110支撑方木m32300.000.2870.280组合钢模板t·天11.0090.44093.240零星卡具t·天11.005.7169.093支撑钢管ф48.3×3.6百米·天1.60431.055450.555直角扣件≥1.1kg/套百套·天1.00353.808324.305对接扣件≥1.25kg/套百套·天1.0067.39261.772钢连杆kg5.491.845—铁钉kg5.5029.31311.932其他材料费元1.0078.705103.848机械木工圆锯机ф500台班31.190.2700.276载货汽车5t台班476.040.3870.552汽车式载重机5t台班519.400.1530.276工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—39项目名称直形栏板基价(元)3270.75其中人工费(元)1303.80材料费(元)1721.02机械费(元)245.93182 名称单位单价(元)数量人工综合用工二类工日60.0021.730材料木模板m32300.000.192支撑方木m32300.000.128组合钢模板t·天11.0054.168零星卡具t·天11.007.434支撑钢管ф48.3×3.6百米·天1.6047.571直角扣件≥1.1kg/套百套·天1.0048.534对接扣件≥1.25kg/套百套·天1.009.245铁钉kg5.508.550其他材料费元1.00126.483机械木工圆锯机ф500台班31.190.170载货汽车5t台班476.040.320汽车式载重机5t台班519.400.170工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:100m2定额名称A12—40A12—41项目名称框架柱接头挑檐天沟基价(元)4498.396361.28其中人工费(元)1846.803609.30材料费(元)2292.222251.39机械费(元)359.37500.59182 名称单位单价(元)数量人工综合用工二类工日60.0030.78060.155材料木模板m32300.000.6710.087支撑方木m32300.00—0.063组合钢模板t·天11.0025.02397.350零星卡具t·天11.000.5476.757支撑钢管ф48.3×3.6百米·天1.60116.579193.288直角扣件≥1.1kg/套百套·天1.00118.675173.524对接扣件≥1.25kg/套百套·天1.0022.60537.519旋转扣件≥1.25kg/套百套·天1.00—23.449铁钉kg5.506.7702.436其他材料费元1.00102.605204.065机械木工圆锯机ф500台班31.190.0660.306载货汽车5t台班476.040.4800.606汽车式载重机5t台班519.400.2480.390工作内容:1·模板选配、刷隔离剂、安装、拆除、清理、堆放。2·模板支撑系统的安装、拆除、清理、堆放。3·模板及支撑系统的场内外水平运输。单位:10m3定额名称A12—42A12—43A12—44A12—45项目名称混凝土后浇带梁板墙满堂基础基价(元)7888.957199.755588.75713.62其中人工费(元)3683.402196.002925.00118.20材料费(元)3819.364743.952258.15579.96机械费(元)368.19259.80404.8515.46名称单位单价(元)数量人工综合用工二类工日60.0061.39036.60048.7601.970材料水泥砂浆1:2(中砂)m3—(0.012)(0.012)—(0.012)水泥32.5t360.000.0070.001—0.001182 中砂t30.000.0170.003—0.003组合钢模板t·天11.00158.536114.352119.0401.778零星卡具t·天11.0034.53518.53029.1900.108支撑钢管ф48.3×3.6百米·天1.60188.534806.91338.138—直角扣件≥1.1kg/套百套·天1.00182.784644.7425.797—对接扣件≥1.25kg/套百套·天1.0034.816122.8081.253—旋转扣件≥1.25kg/套百套·天1.00——0.783—木模板m32300.000.0260.0620.0600.011支撑方木m32300.000.0420.2760.0330.015隔离剂kg0.9814.64011.97020.7200.690镀锌铁丝22#kg6.700.2700.210—0.015镀锌铁丝8#kg5.0023.520——2.565快易收口网m32.2020.00020.00040.00023.730钢筋kg4.45148.15062.500—88.438铁钉kg5.500.6902.1501.1401.395梁卡具t·天11.006.134———尼龙冒个0.8054.170—142.940—铁件kg7.00—7.340——水m35.000.0040.001—0.015其他材料费元1.0065.25047.310115.94031.860机械载货汽车5t台班476.040.4800.4100.5000.010木工圆锯机ф500台班31.190.0600.2400.0200.010汽车式载重机5t台班519.400.3000.1100.3200.020A·12·2预制混凝土模板A·12·2·1木模板A·12·2·1·1柱工作内容:1·木模板制作、安装、拆除。单位:100m2定额编号-A12—109项目名称围墙柱182 基价(元)1076.85其中人工费(元)448.08材料费(元)627.08机械费(元)1.73名称单位单价(元)数量人工综合用工二类工日60.007.468材料水泥砂浆1:2(中砂)m3—(0.012)水泥32.5t360.000.007中砂t30.000.017木模板m32300.000.196铁钉kg5.503.227镀锌铁丝22#kg6.700.202混凝土地模m3123.940.716隔离剂kg0.989.991水m35.000.004其他材料费元1.0055.560机械木工圆锯机ф500台班31.190.023木工压刨机(单面600mm)台班44.190.023A·12·2·1·2梁工作内容:1·木模板制作、安装、拆除。单位:100m2定额名称A12—110A12—111A12—112项目名称异形梁过梁托架梁基价(元)6434.811304.855585.29其人工费(元)2181.30528.361840.74182 中材料费(元)4070.99774.383574.56机械费(元)182.522.11169.99名称单位单价(元)数量人工综合用工二类工日60.0036.3558.80630.679材料水泥砂浆1:2(中砂)m3—(0.010)(0.006)(0.009)水泥32.5t360.000.0060.0040.005中砂t30.000.0150.0090.013木模板m32300.001.7180.2501.516铁钉kg5.509.8894.0994.181镀锌铁丝22#kg6.700.2010.1990.198混凝土地模m3123.94—0.908—隔离剂kg0.9810.00010.0159.999水m35.000.0030.0020.003其他材料费元1.0051.43051.43051.430机械木工压刨机(单面600mm)台班44.190.3310.0280.569木工圆锯机ф500台班31.190.3310.0280.569载货汽车5t台班476.040.331—0.267A·12·2·1·4板工作内容:1·木模板制作、安装、拆除。单位:100m2定额编号-A12—122A12—123项目名称地沟盖板架空隔热板基价(元)593.30475.10其中人工费(元)241.92151.68182 材料费(元)349.50322.67机械费(元)1.880.75名称单位单价(元)数量人工综合用工二类工日60.004.0322.525材料水泥砂浆1:2(中砂)m3—(0.013)(0.013)水泥32.5t360.000.0070.007中砂t30.000.0190.019木模板m32300.000.0900.060铁钉kg5.501.2540.850镀锌铁丝22#kg6.700.2020.205隔离剂kg0.989.99310.000混凝土地模m3123.940.7371.095水m35.000.0040.004其他材料费元1.0030.00030.000机械木工圆锯机ф500台班31.190.0250.010木工压刨机(单面600mm)台班44.190.0250.010A·12·2·1·5其他工作内容:1·木模板制作、安装、拆除。单位:100m2定额编号-A12—124A12—125A12—126项目名称隔断零星构件垫块基价(元)349.412632.26817.38182 其中人工费(元)116.221471.20387.60材料费(元)233.031159.72429.06机械费(元)0.161.340.72名称单位单价(元)数量人工综合用工二类工日60.001.97324.5206.460材料木模板m32300.000.0400.4250.185混凝土地模m3123.940.8250.552—铁钉kg5.500.8209.7120.154其他材料费元1.0034.26960.3902.713机械木工圆锯机ф500台班31.190.0050.0430.023A.13垂直运输工程说明一、建筑物垂直运输1·本章工作内容包括单位工程在合理工期内完成本定额项目所需的垂直运输机械台班,不包括机械的场外往返运输、一次安拆及路基铺垫和轨道铺拆等的费用。2·建筑物垂直运输划分是以建筑物的檐髙及层数两个指标同时界定的,凡檐髙达到上限而层数未达到时,以檐髙为准;如层数达到上限而檐髙未达到时以层数为准。3·同一建筑物上下结构不同时按结构分界面分别计算建筑面积套用相应项目,檐髙均以该建筑物的最高檐髙为准;同一建筑水平方向的结构或高度不同时,以垂直分界面分别计算建筑面积套用相应项目。4·建筑物檐髙以设计室外地坪标高作为计算点,建筑物檐髙按下列方法计算,突出屋面的电梯间、水箱间、亭台楼阁等均不计入檐髙内。(1)平屋顶带挑檐的,算至挑檐板结构下皮标高;182 (1)平屋顶带女儿墙的,算至屋顶结构板上皮标高;(2)坡屋面或其他曲面屋顶算至外墙(非山墙)的中心线与屋面板交点的高度;(3)上述多种情况同时存在时,按最大值计取。5·建筑物的垂直运输执行以下规定:(1)带地下室的建筑物以±0.00为界分别套用±0.00以下及以上的项目。(2)无地下室的建筑物套用±0.00以上相应项目;当基础深度(基础底标高至±0.00)超过3.6m时,基础的垂直运输费按±0.00处外围(含外墙保温板)水平投影面积套用±0.00以下一层子目乘以系数0.70。(3)设备管道夹层按其外围(含外墙保温板)水平投影面积乘以系数0.05并入建筑物垂直运输工程量内,设备管道夹层不计算层数。(4)接层工程的垂直运输费按接层的建筑物面积套用相应项目乘以系数1.50,高度按接层后的檐高计算。6·预制钢筋混凝土柱、钢屋架的单层厂房按预制排架项目计算。7·单层钢结构工程按预制排架项目计算。8·多层钢结构工程套用其他结构乘以系数0.50。9·本章是按Ⅰ类厂房为准编制的,Ⅱ类厂房项目乘以系数1.14。厂房分类如下表:Ⅰ类Ⅱ类机加工、机修、五金缝纫、一般纺织(粗纺、制条、洗毛等)及无特殊要求的车间厂房内设备基础及工艺要求较复杂、建筑设备或建筑标准较高的车间。如铸造、锻压、电镀、酸碱、电子、仪表、手表、电视、医药、食品等车间注:建筑标准较高的车间是指:①有吊顶或油漆的顶棚。②内墙面贴墙纸(布)或油漆墙面。③水磨石、自流平或块料面层地面。以上三项其中一项所占建筑面积达到全车间建筑面积50%及以上者,即为建筑标准较高的车间10·檐高3.6m以内的单层建筑不计算垂直运输机械费。11·采用卷扬机、施工电梯、塔式起重机施工已包括构件安装,因建筑物造型所限,构件安装不能就位必须使用其他起重机械安装时,应另行计算,不扣除项目垂直运输台班量。12·结构类型适用范围:现浇框架结构适用范围其他结构适用范围现浇框架、框剪、剪力墙结构除砖混结构、现浇框架、框剪、剪力墙、滑模结构及预制排架结构以外的结构类型一、构筑物垂直运输1·烟囱、水塔、筒仓的高度以设计室外地坪至构筑物的顶面高度为准。2·贮池垂直运输是按全封闭、高度在3.6m至5m范围编制的;无盖贮池按相应定额乘以系数0.80;高度3.6m以内的不计算垂直运输费;高度超过5m的,每超过1m(含1m以内)按相应定额子目增加20%。贮池高度是指池底结构上皮至池顶结构上皮的高度,架空贮池高度是指设计室外地坪至池顶结构上皮的高度。3·高度(自然地坪至墙顶,地下挡墙按自然地坪至挡墙基础下皮)超过3.6m围墙、挡墙的垂直运输费,每100m2垂直投影面积按慢速卷扬机(带塔综合)3.5个台班计算。4·未列项目的构筑物垂直运输费根据合理的施工组织设计按实计算。二、本章是按混凝土全部泵送编制的。不全部使用泵送混凝土的工程,其垂直运输机械费按以下方法增加:按非泵送混凝土数量占现浇混凝土总量的百分比乘以7%,再乘以按项目计算的整个工程的垂直运输费。182 工程量计算规则一、建筑物垂直运输费区分不同建筑物的结构类型及檐高(层数)按建筑面积以“m2”计算,建筑物以±0.00为界分别计算建筑面积套用相应项目。建筑面积按《建筑工程建筑面积计算规范》规定计算,其中设备管道夹层垂直运输按本章的有关规定和计算。二、烟囱、水塔、筒仓垂直运输费以座计算;超过规定高度时按每增加1m(含1m以内)项目计算。三、贮池垂直运输费以池壁结构外围水平投影面积机算。A·13·1建筑物垂直运输A·13·1·1±0.00m以下工作内容:单位工程合理工期内完成本定额项目所需的塔吊台班费用。单位:100m2定额项目A13—1A13—2A13—3A13—4项目名称±0.00m以下一层二层以内三层以内四层以内基价(元)3222.332504.412253.872003.82其中人工费(元)————材料费(元)————机械费(元)3222.332504.412253.872003.82名称单位单价(元)数量机械塔式起重机(起重力矩600kN·m)台班488.386.5985.1284.6154.103A·13·1·2±0.00m以上,20m(6层)以内工作内容:单位工程合理工期内完成本定额项目所需要的塔吊、卷扬机台班费用。单位:100m2定额项目A13—5A13—6A13—7A13—8项目名称砖混结构现浇框架其他结构卷扬机塔式起重机基价(元)1262.651958.162489.331910.68人工费(元)————182 其中材料费(元)————机械费(元)1262.651958.162489.331910.68名称单位单价(元)数量机械塔式起重机(起重力矩600kN·m)台班488.38—2.0222.5631.969慢速卷扬机(带塔综合)台班229.745.4964.2255.3874.131A.14建筑物超高费说明一、本章适用于建筑物檐高20m以上的工程。二、建筑物檐高以设计室外地坪标高作为计算起点,建筑物檐髙按下列方法计算,突出屋面的电梯间、水箱间、亭台楼阁等均不计入檐髙内:1·平屋顶带挑檐的,算至挑檐板结构下皮标高;2·平屋顶带女儿墙的,算至屋顶结构板上皮标高;3·坡屋面或其他曲面屋顶均算至外墙(非山墙)的中心线与屋面板交点的高度。4·上述多种情况同时存在时,按最大值计取。三、同一建筑物檐高不同时,按不同檐高分别计算超高费。同一屋面的前后檐高不同时,以高檐为准。四、超高建筑物增加费综合了由于超高施工人工、其他机械(扣除垂直运输、吊装机械、各类构件的水平运输机械以外的机械)降效以及加压水泵等费用。垂直运输、吊装机械的超高降效已综合在相应章节中。工程量计算规则一、建筑物自设计室外地坪至檐高超过20m的建筑面积(以下简称超高建筑面积)计算超高增加费,其增加费均按与建筑物相应的檐高标准计算。20m所对应楼层的建筑面积并入建筑物超高费工程量,20m所对应的楼层按下列规定套用定额:1·20m以上到本层顶板高度在本层层高50%以内时,按相应超高项目乘以系数0.50套用定额。2·20m以上到本层顶板高度在本层层高50%以上时,按相应超高项目套用定额。二、超高建筑面积按《建筑工程建筑面积计算规范》的规定计算。三、超过20m以上的设备管道夹层按其外围(含外墙保温板)水平投影面积乘以系数0.50并入建筑物超高费工程量内,并按第一条规定套用定额。四、建筑物20m以上部分的层高超过3.6m时,每增加1m(包括1m以内),按相应超高项目提高25%。工作内容:1·工人上下班降低功效、上楼工作前休息及自然休息增加的时间;2·182 垂直运输影响的时间;3·由于人工的降效引起的机械降效等;4·包括所发生的加压用水泵台班等单位:100m2定额项目A14—1A14—2A14—3A14—4项目名称檐高(m以内)30405060基价(元)1235.132016.492657.673417.53其中人工费(元)794.881427.462060.042692.68材料费(元)————机械费(元)440.25589.03597.63724.85名称单位单价(元)数量人工综合用工二类工日60.0013.24823.79134.33444.878机械电动多级离心清水泵(Ф50,扬程60m以下)台班193.291.2501.524——电动多级离心清水泵(Ф50,扬程60m以下,停滞)台班128.861.2501.524——电动多级离心清水泵(Ф50,扬程80m以下)台班202.77——1.3231.524电动多级离心清水泵(Ф50,扬程80m以下,停滞)台班129.09——1.3231.524其他机械费元1.0037.55998.070158.582219.093工作内容:1·工人上下班降低功效、上楼工作前休息及自然休息增加的时间;2·垂直运输影响的时间;3·由于人工的降效引起的机械降效等;4·包括所发生的加压用水泵台班等单位:100m2定额项目A14—5A14—6A14—7A14—8项目名称檐高(m以内)708090100基价(元)4071.824819.675485.046224.14其中人工费(元)3325.203957.604590.605223.00材料费(元)————机械费(元)746.62862.07894.441001.14名称单位单价(元)数量人工综合用工二类工日60.0055.42065.96076.51087.050机械电动多级离心清水泵(Ф50,扬程100m以下)台班214.081.3601.520——电动多级离心清水泵(Ф50,扬程100m以下,停滞)台班129.321.3601.520——电动多级离心清水泵(Ф50,扬程120m以下)台班225.71——1.3901.520电动多级离心清水泵(Ф50,扬程120m以下,停滞)台班129.56——1.3901.520182 其他机械费元1.00279.594340.106400.617461.129A.15其他可竞争措施项目说明一、支挡土板。支挡土板项目分为密撑和疏撑,密撑指满支挡土板,疏撑是指间隔支挡土板。二、打拔钢板桩。1·钢板桩若打入有侵蚀性地下水的土质超过一年或基地为基岩者,拔桩项目另行计算。2·打槽钢或钢轨,其机械乘以系数0.77。3·项目内未包括钢板桩的制作、矫正、除锈、涂油漆、咬口处防水及防渗。4·单位工程打拔钢板工程量在50t以内者,其人工、机械按相应项目乘以系数1.25。5·打拔钢板桩项目不包括钢板桩的摊销费。6·土壤级别的划分见本定额A·2桩与地基基础工程中“土壤级别划分表”。三、降水工程。1·井点排水按射流泵取定,如实际使用其他排水泵时,可以调整,附加的明排水泵,可按实计算。2·项目中单机组抽水包括一台水泵、一个水箱及胶管等设备,双机组抽水包括两台水泵,一个水箱及胶管等设备。3·抽水机降水系采用截、疏、抽的方法来进行排水,即在开挖基坑时,沿坑底周围或中央开挖排水沟,幷设集水井,使基坑内的水经排水沟流向集水井,然后用水泵抽水。4·轻型井点降水使用是按2台射流井点泵、每台泵一天工作24小时编制的,如实际每台泵每天工作时间不足24小时时,工作时间按台班计算,其余时间按停滞费计取。喷射井点降水使用是按1台电动多级离心清水泵、一天工作24小时编制的,如实际每台泵每天工作时间不足24小时时,工作时间按台班计算,其余时间按停滞费计取。水平井点降水使用是按1台电动单级离心清水泵和一台真空泵、一天工作24小时编制的,如实际每台泵每天工作时间不足24小时时,工作时间按台班计算,其余时间按停滞费计取。水泥管深井井点降水使用是按1台潜水泵、一天工作24小时编制的,如实际每台泵每天工作时间不足24小时时,工作时间按台班计算,其余时间按停滞费计取。四、其他。1·分为一般土建工程和桩基础工程,分别包括冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测、场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程施工与生产同时进行增加费及在有害身体健康的环境中施工降效增加费等。具体内容如下:(1)冬季施工增加费,指当地规定的取暖期间施工所增加的工序、劳动功效降低、保温、加热的材料、人工和设施费用。不包括暖棚搭设、外加剂和冬季施工需要提高混凝土和砂浆强度所增加的费用,发生时另计。(2)雨季施工增加费,指冬季以外的时间施工所增加的工序、劳动工效降低、防雨的材料、人工和设施费用。(3)夜间施工增加费,指合理工期内因施工工序需要必须连续施工而进行的夜间施工发生的费用,包括照明设施的安拆、劳动工效降低、夜餐补助等费用,不包括建设单位要求赶工而采用夜班作业施工所发生的费用。(4)生产工具用具使用费,指施工生产所需不属于固定资产的生产的生产工具及检验用具等的购置、摊销和维修费,以及支付给工人的自备工具的补贴费。(5)检验试验配合费,指配合工程质量检验机构取样、检测所发生的费用。182 (6)工程定位复测、场地清理费,包括工程定位复测及将建筑物正常施工中造成的全部垃圾清理至建筑物外墙50m范围以内(不包括外运)的费用。(7)成品保护费,指为保护工程成品完好所采取的措施费用。(8)二次搬运费,指确因施工场地狭小,或由于现场施工情况复杂,工程所需材料、成品、半成品堆放点距建筑物(构筑物)近边在150m至500m范围内时,不能就位堆放时而发生的二次搬运。不包括自建设单位仓库至工地仓库的搬运以及施工平面布置变化所发生的搬运费用。(9)临时停水停电费,指施工现场临时停水停电每周累计8小时以内的人工、机械停窝工损失补偿费用。(10)土建工程施工与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火)干扰了施工正常进行而降效的增加费用;不包括为保证安全生产和施工所采取措施的费用。(11)在有害身体健康的环境中施工降效增加费,是指在民法通则有关规定允许的前提下,改扩建工程,由于车间或装置范围内有害气体或高分贝噪声超过国家标准以致影响身体健康而降效的增加费用;不包括劳保条例规定应享受的工种保健费。2·以上11项费用按建设工程项目的实体和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。3·夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测、场地清理费、成品保护费、二次搬运、临时停水停电费是全年摊销测算的。4·冬(雨)季施工增加费,施工期不足冬(雨)季规定天数50%的按50%计取;施工期超过冬(雨)季规定天数50%的按全部计取。工程量计算规则一、挡土板面积,按槽、坑垂直支撑面积计算。二、打拔钢板桩按钢板桩重量以“t”计算,安拆导向夹具按设计图纸规定的水平延长米计算。三、井点降水区别轻轻型井点、喷射井点、大口径井点、水平井点、电渗井点,按不同井管深度的井管安装、拆除,以根为单位计算,使用按套天计算。井点套组成:轻型井点:50根为一套;喷射井点:30根为一套;大口径井点:45根为一套;电渗井点阳极:30根为一套;水平井点:10根为一套。水泥管深井井点:1根为一套井管间距应根据地质条件和施工降水要求,依据施工组织设计确定;施工组织设计没有规定时,可按轻型井点管管距0.8~1.6m、喷射井点管距2~3m确定。使用天应以每昼夜24小时为一天,使用天数应按施工组织设计规定的使用天数计算。A·15·1支挡土板182 工作内容:制作、运输、安装及拆除。单位:100m2定额项目A15—1A15—2A15—3A15—4项目名称木挡土板、木支撑钢挡土板、钢支撑密撑疏撑密撑疏撑基价(元)2061.811621.351438.361196.98其中人工费(元)969.61753.41746.83580.45材料费(元)1092.20867.94691.53616.53机械费(元)————名称单位单价(元)数量人工综合用工三类工日47.0020.63016.03015.89012.350材料木脚手杆m31200.000.2260.226——支撑方木m32300.000.0650.0510.0600.060木挡土板m31700、000.3950.240——标准砖240×115×53千块380、00—0.188—0.160钢挡土板kg4.85——92.00064.000钢套管kg5.78——15.61015.610铁撑角个0.90——19.00019.000182 A·15·4其他A·15·4·1一般土建工程定额编号A15—59A15—60A15—61A15—62A15—63A15—64项目名称冬季施工增加费雨季施工增加费夜间施工增加费生产工具用具使用费检验试验配合费工程定位复测场地清理费基价(%)0.641.480.751.140.570.65其中人工费(%)0.130.300.450.420.160.32材料费(%)0.380.880.150.710.310.23机械费(%)0.130.300.150.280.100.10定额编号A15—65A15—66A15—67A15—68A15—69项目名称成品保护费二次搬运费临时停水停电费土建施工与生产同时进行增加费用在有害身体健康的环境中施工降效增加费基价(%)0.721.200.442.142.14其中人工费(%)0.360.370.222.142.14材料费(%)0.29————机械费(%)0.070.830.22——182 二、不可竞争措施项目A.16不可竞争措施项目说明一、安全生产、文明施工费:为完成工程项目施工,发生于该工程施工前和施工过程中安全生产、环境保护、临时设施、文明施工的非工程实体的措施项目费用。已包括安全网、防护架、建筑物垂直封闭及临时防护栏杆等所发生的费用。临时设施费是指承包人为进行工程施工所必须的生活和生产用的临时建筑物、构筑物和其他临时设施的搭设、维修、拆除、摊销费用。临时设施包括临时宿舍、文化福利及公用事业房屋与构筑物、仓库、办公室、加工厂以及规定范围内道路、水、电、管线等临时设施和小型临时设施。二、安全生产、文明施工费分基本费和增加费两部分。基本费是按照工程所在地在市区、县城区域内,不临路编制的。如工程不在市区、县城区域内的,乘以系数0.97;工程每一面临路的,增加3%的费用。临路是指建筑物立面距道路最近便道(无便道时,以慢车道为准)外边线在50米范围内。三、安全生产、文明施工费的基本费、增加费均以直接费(含人工、材料、机械调整、不含安全生产、文明施工费)、企业管理费、利润、规费、价款调整之和做为计取基数。四、安全生产、文明施工费分不同阶段按下列规定计取:1.基本费在编制标底或最高限价、报价时按本章给定的费率及调整系数计算,竣工结算时按照造价管理机构测定的费率进行调整。2.增加费在编制标底或最高限价、报价时按最高费率计算,竣工结算时按照造价管理机构测定的费率进行调整。182 A.16.1不可竞争措施项目A.16.1.1一般土建工程定额编号A16-1A16-2项目名称安全生产、文明施工费基本费增加费基价(%)3.550~0.70其中人工费(%)材料费(%)机械费(%)——————A.16.1.2桩基础工程定额编号A16-3A16-4项目名称安全生产、文明施工费基本费增加费基价(%)2.850~0.50其中人工费(%)材料费(%)机械费(%)——————第三部分附录附录一配合比说明一、本定额的各种配合比,是确定定额项目中配合比材料的含量和预算价的依据。施工时应按有关规定及实验部门的配合比配制,不得按本定额配合比表的材料用量直接使用。二、配合比表中列出的材料消耗量及其损耗量,配制所需人工,机械台班包括在相应项目内。三、配合比用砂是按天然砂(含水率2.5%)编制的,实际不同时不作调整。砌筑砂浆及抹灰砂浆包括了筛砂损耗,筛砂用工已包括在各相应的项目内。四、各种混凝土的材料用量,均以浇捣后的密室体积计算的。砌筑砂浆及抹灰砂浆是按实际体积计算的,使用时不再增加虚实体积。五、配合比表中采用的水泥强度等级是按一般常用的强度等级取定的,实际使用的强度等级不同时不作调整。六、当混凝土设计有抗渗或抗冻等级要求时,必须同时满足其强度等级。七、混凝土用石子分别编入了碎石及砾石二部分。石子粒径分三级,即最大粒径10(15)mm、20mm、40mm。如最大粒径超过40mm时,可按40mm粒径项目计算。冲洗石子用工已包括在相应项目内。八、本配合比表中的用水量包括配制用水和淋化石灰膏用水,其他如养护用水、洗刷工具用水、冲洗石子用水及淋化石灰膏用工均包括在相应项目中。182 一、普通混凝土配合比1.现浇部分(1)中砂碎石单位m³配合比编码ZF1-0001ZF1-0002ZF1-0003ZF1-0004项目名称粗骨料最大粒径10mm混凝土强度等级C15C20C25C30预算价值(元)187.59213.50212.10230.38名称单位单价(元)数量水泥32.5水泥42.5中砂碎石水ttttm³360.00390.0030.0042.005.000.310-0.8031.2100.2150.388-0.7141.2220.215-0.3510.7281.2450.215-0.4010.6511.2710.215单位m³配合比编码ZF1-0005ZF1-0006ZF1-0007ZF1-0008ZF1-0009ZF1-0010项目名称粗骨料最大粒径15mm混凝土强度等级C10C15C20C25C30C35预算价值(元)163.69185.77210.99209.72227.64244.84名称单位单价(元)数量水泥32.5水泥42.5中砂碎石水ttttm³360.00390.0030.0042.005.000.236-0.8561.2380.2100.303-0.7881.2380.2100.379-0.7001.2500.210-0.3430.7131.2740.210-0.3920.6371.3000.210-0.4410.6211.2660.210单位m³配合比编码ZF1-0011ZF1-0012ZF1-0013ZF1-0014ZF1-0015项目名称粗骨料最大粒径15mm混凝土强度等级C40C45C50C55C60预算价值(元)243.29258.17273.70288.53352.06名称单价(元)数量182 单位水泥52.5水泥62.5中砂碎石水ttttm³410.00580.0030.0042.005.000.413-0.6301.2860.2100.453-0.6171.2590.2100.493-0.5491.2870.2100.533-0.5371.2580.210-0.4830.5521.2930.210单位m³配合比编码ZF1-0016ZF1-0017ZF1-0018ZF1-0019ZF1-0020ZF1-0021项目名称粗骨料最大粒径20mm混凝土强度等级C10C15C20C25C30C35预算价值(元)158.93179.76203.02201.60218.55234.70名称单位单价(元)数量水泥32.5水泥42.5中砂碎石水ttttm³360.00390.0030.0042.005.000.219-0.8481.2780.1950.282-0.7821.2810.1950.352-0.6951.2970.195-0.3180.7071.3190.195-0.3640.6321.3490.195-0.4100.6171.3170.195单位m³配合比编码ZF1-0022ZF1-0023ZF1-0024ZF1-0025ZF1-0026项目名称粗骨料最大粒径20mm混凝土强度等级C40C45C50C55C60预算价值(元)233.24247.00261.43275.18289.31名称单位单价(元)数量水泥52.5中砂碎石水tttm³410.0030.0042.005.000.3840.6251.3350.1950.4210.6131.3100.1950.4580.5451.3410.1950.4950.5341.3150.1950.5320.4871.3240.195单位m³配合比编码ZF1-0027ZF1-0028ZF1-0029ZF1-0030ZF1-0031ZF1-0032项目名称粗骨料最大粒径40mm混凝土强度等级C10C15C20C25C30C35预算价值(元)154.48173.69195.34194.21209.69224.42182 名称单位单价(元)数量水泥32.5水泥42.5中砂碎石水ttttm³360.00390.0030.0042.005.000.202-0.8181.3410.1800.260-0.7541.3470.1800.325-0.6691.3660.180-0.2940.6801.3870.180-0.3360.6051.4190.180-0.3780.5921.3890.1806.干作业成孔灌注桩用混凝土单位m³配合比编码ZF1-0361ZF1-0362ZF1-0363ZF1-0364项目名称粗骨料最大粒径40mm混凝土强度等级C15C20C25C30预算价值(元)181.37205.28225.32221.16名称单位单价(元)数量水泥32.5水泥42.5中砂碎石水ttttm³360.00390.0030.0042.005.000.289-0.8181.2330.2000.361-0.7301.2480.2000.421-0.6501.2680.200-0.3740.6861.2790.200三、砌筑砂浆配合比单位m³配合比编码ZF1-0365ZF1-0366ZF1-0367ZF1-0368ZF1-0369ZF1-0370项目名称水泥砂浆M2.5M5M7.5中砂细砂中砂细砂中砂细砂预算价值(元)122.31115.90126.63120.22137.43131.02名称单位单价(元)数量水泥32.5中砂细砂水tttm³360.0030.0028.035.000.2021.603-0.3000.202-1.4870.3000.2141.603-0.3000.214-1.4870.3000.2441.603-0.3000.244-1.4870.300单位m³配合比编码ZF1-0371ZF1-0372ZF1-0373ZF1-0374项目名称水泥砂浆182 M10M15中砂细砂中砂细砂预算价值(元)148.23141.82169.47163.06名称单位单价(元)数量水泥32.5中砂细砂水tttm³360.0030.0028.035.000.2741.603-0.3000.274-1.4870.3000.3331.603-0.3000.333-1.4870.300单位m³配合比编码ZF1-0375ZF1-0376ZF1-0377ZF1-0378ZF1-0379ZF1-0380项目名称水泥石灰砂浆M2.5M5M7.5中砂细砂中砂细砂中砂细砂预算价值(元)146.37139.96151.63145.22157.20150.79名称单位单价(元)数量水泥32.5生石灰中砂细砂水ttttm³360.00290.0030.0028.035.000.1850.0991.603-0.5940.1850.099-1.4870.5940.2140.0821.603-0.5430.2140.082-1.4870.5430.2440.0651.603-0.4830.2440.065-1.4870.483四、抹灰砂浆配合比单位m³配合比编码ZF1-0389ZF1-0390ZF1-0391ZF1-0392ZF1-0393ZF1-0394项目名称水泥砂浆1:11:1.51:2中砂细砂中砂细砂中砂细砂预算价值(元)304.44300.42269.13264.06243.54237.70名称单位单价(元)数量水泥32.5中砂细砂水tttm³360.0030.0028.035.000.7581.002-0.3000.758-0.9290.3000.6381.265-0.3000.638-1.1730.3000.5511.456-0.3000.551-1.3500.300单位m³配合比编码ZF1-0395ZF1-0396ZF1-0397ZF1-0398ZF1-0399ZF1-0400项目名称水泥砂浆1:2.51:31:4182 中砂细砂中砂细砂中砂细砂预算价值(元)224.19217.75195.03188.59158.67152.23名称单位单价(元)数量水泥32.5中砂细砂水tttm³360.0030.0028.035.000.4851.603-0.3000.485-1.4860.3000.4041.603-0.3000.404-1.4860.3000.3031.603-0.3000.303-1.4860.300六、各种垫层、保温层材料配合比单位m³配合比编码ZF1-0605ZF1-0606ZF1-0607ZF1-0608项目名称灰土1:92:83:74:6预算价值(元)25.0748.8572.9296.99名称单位单价(元)数量生石灰水黏土tm³m³290.005.00-0.0830.200(1.510)0.1650.200(1.340)0.2480.200(1.170)0.3310.200(1.000)单位m³配合比编码ZF1-0609ZF1-0610ZF1-0611ZF1-0612ZF1-0613ZF1-0614项目名称三合土碎砖碎(砾)石1:3:61:4:81:3:6中砂细砂中砂细砂中砂细砂预算价值(元)131.97128.35128.18124.44113.05109.81名称单位单价(元)数量生石灰中砂细砂碎石碎砖水ttttm³m³290.0030.0028.0342.0065.005.000.0970.898--1.1600.3000.097-0.832-1.1600.3000.0740.929--1.1900.3000.074-0.861-1.1900.3000.0850.805-1.494-0.3000.085-0.7461.494-0.300182'
