• 2.09 MB
  • 187页

某高层住宅施工组织方案

  • 187页
  • 当前文档由用户上传发布,收益归属用户

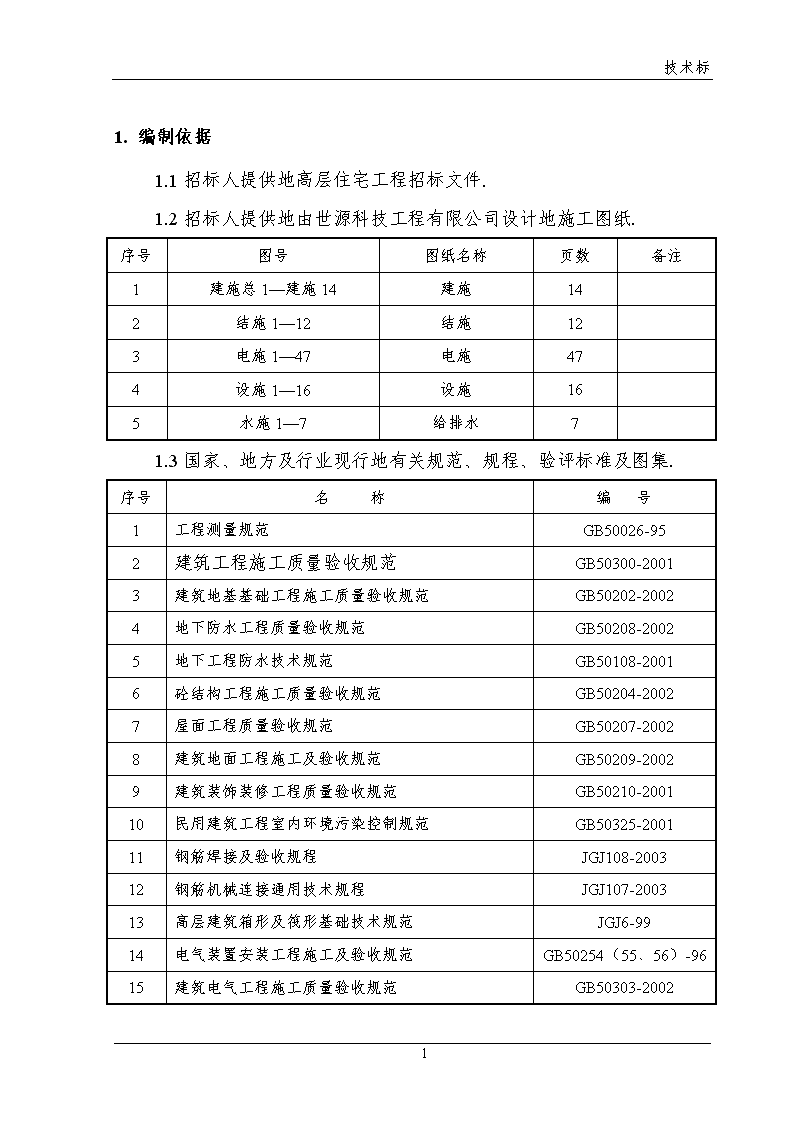

  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。
'技术标1.编制依据1.1招标人提供地高层住宅工程招标文件.1.2招标人提供地由世源科技工程有限公司设计地施工图纸.序号图号图纸名称页数备注1建施总1—建施14建施142结施1—12结施123电施1—47电施474设施1—16设施165水施1—7给排水71.3国家、地方及行业现行地有关规范、规程、验评标准及图集.序号名称编号1工程测量规范GB50026-952建筑工程施工质量验收规范GB50300-20013建筑地基基础工程施工质量验收规范GB50202-20024地下防水工程质量验收规范GB50208-20025地下工程防水技术规范GB50108-20016砼结构工程施工质量验收规范GB50204-20027屋面工程质量验收规范GB50207-20028建筑地面工程施工及验收规范GB50209-20029建筑装饰装修工程质量验收规范GB50210-200110民用建筑工程室内环境污染控制规范GB50325-200111钢筋焊接及验收规程JGJ108-200312钢筋机械连接通用技术规程JGJ107-200313高层建筑箱形及筏形基础技术规范JGJ6-9914电气装置安装工程施工及验收规范GB50254(55、56)-9615建筑电气工程施工质量验收规范GB50303-2002187 技术标1.编制依据1.1招标人提供地高层住宅工程招标文件.1.2招标人提供地由世源科技工程有限公司设计地施工图纸.序号图号图纸名称页数备注1建施总1—建施14建施142结施1—12结施123电施1—47电施474设施1—16设施165水施1—7给排水71.3国家、地方及行业现行地有关规范、规程、验评标准及图集.序号名称编号1工程测量规范GB50026-952建筑工程施工质量验收规范GB50300-20013建筑地基基础工程施工质量验收规范GB50202-20024地下防水工程质量验收规范GB50208-20025地下工程防水技术规范GB50108-20016砼结构工程施工质量验收规范GB50204-20027屋面工程质量验收规范GB50207-20028建筑地面工程施工及验收规范GB50209-20029建筑装饰装修工程质量验收规范GB50210-200110民用建筑工程室内环境污染控制规范GB50325-200111钢筋焊接及验收规程JGJ108-200312钢筋机械连接通用技术规程JGJ107-200313高层建筑箱形及筏形基础技术规范JGJ6-9914电气装置安装工程施工及验收规范GB50254(55、56)-9615建筑电气工程施工质量验收规范GB50303-2002187 技术标1.编制依据1.1招标人提供地高层住宅工程招标文件.1.2招标人提供地由世源科技工程有限公司设计地施工图纸.序号图号图纸名称页数备注1建施总1—建施14建施142结施1—12结施123电施1—47电施474设施1—16设施165水施1—7给排水71.3国家、地方及行业现行地有关规范、规程、验评标准及图集.序号名称编号1工程测量规范GB50026-952建筑工程施工质量验收规范GB50300-20013建筑地基基础工程施工质量验收规范GB50202-20024地下防水工程质量验收规范GB50208-20025地下工程防水技术规范GB50108-20016砼结构工程施工质量验收规范GB50204-20027屋面工程质量验收规范GB50207-20028建筑地面工程施工及验收规范GB50209-20029建筑装饰装修工程质量验收规范GB50210-200110民用建筑工程室内环境污染控制规范GB50325-200111钢筋焊接及验收规程JGJ108-200312钢筋机械连接通用技术规程JGJ107-200313高层建筑箱形及筏形基础技术规范JGJ6-9914电气装置安装工程施工及验收规范GB50254(55、56)-9615建筑电气工程施工质量验收规范GB50303-2002187 技术标1.编制依据1.1招标人提供地高层住宅工程招标文件.1.2招标人提供地由世源科技工程有限公司设计地施工图纸.序号图号图纸名称页数备注1建施总1—建施14建施142结施1—12结施123电施1—47电施474设施1—16设施165水施1—7给排水71.3国家、地方及行业现行地有关规范、规程、验评标准及图集.序号名称编号1工程测量规范GB50026-952建筑工程施工质量验收规范GB50300-20013建筑地基基础工程施工质量验收规范GB50202-20024地下防水工程质量验收规范GB50208-20025地下工程防水技术规范GB50108-20016砼结构工程施工质量验收规范GB50204-20027屋面工程质量验收规范GB50207-20028建筑地面工程施工及验收规范GB50209-20029建筑装饰装修工程质量验收规范GB50210-200110民用建筑工程室内环境污染控制规范GB50325-200111钢筋焊接及验收规程JGJ108-200312钢筋机械连接通用技术规程JGJ107-200313高层建筑箱形及筏形基础技术规范JGJ6-9914电气装置安装工程施工及验收规范GB50254(55、56)-9615建筑电气工程施工质量验收规范GB50303-2002187 技术标16通风与空调工程施工及验收规范GB50243-200217建筑给排水及采暖工程施工质量验收规范GB50242-200218施工现场临时用电安全技术规范JGJ46-8819建筑排水用硬聚氯乙烯内螺旋管管道工程技术规范CECS94:200220建筑排水用硬聚氯乙烯管道安装96S341-1321建筑工程冬季施工规程JGJ104-9722建筑机械使用安全技术规程JGJ33-8623建筑施工高处作业安全技术规程JGJ80-9124建筑工程技术资料管理规程DB13(J)35-200225混凝土泵送施工技术规程JGJ/T10-952698系列建筑标准设计图集DBJT02-22-982705系列建筑标准设计图集DBJT02-45-20051.4主要地法律法规序号名称编号1中华人民共和国建筑法主席令第91号2中华人民共和国安全生产法第28次会议3中华人民共和国环境保护法主席令第22号4建设工程质量管理条例国务院令第279号5建设工程施工现场管理规定建设部令第15号6房屋建筑工程质量保修办法建设部第80号7**省建筑条例省人代会8**省建设工程质量管理规定省政府令第191号9**省建设工程质量监督管理暂行办法冀建建[2001]99号1.5其他资料和文件序号名称编号1公司QEHSMS管理手册HBJ/SHC-A2公司QEHSMS程序文件HBJ/C1~23187 技术标3公司QEHSMS支持性文件HBJ/Z1~281.6现场实际情况.1.7我单位同类工程施工经验.2.工程概况2.1工程概述序号项目内容1工程名称高层住宅工程2建设单位3建设地点4设计单位5建筑面积16995.9平方米6承包方式包工包料7承包范围全部土建、安装8质量要求合格9工期要求预计开工日期为2006年2月15日,施工总工期510日历天2.2建筑概况项目名称高层住宅工程总建筑面积16995.9m2地上建筑面积15289.5m2地下建筑面积1706.4m2建筑层数地下二层,地上十七层±0.000绝对标高76.550建筑总高度54.10m建筑防火耐火等级为二级,地下室耐火等级一级187 技术标防水等级地下室防水等级二级,屋面防水等级二级人防等级抗力等级为六级,防化等级为二级外墙保温聚苯板外保温砌筑墙体砌块墙体MU3加气砼砌块,M5混合砂浆隔墙五防轻体隔墙板外装修外墙面装饰三层以下为浅灰色蘑菇石面砖,三层以上为浅砖红色涂料门窗90系茶色塑钢中空玻璃带纱扇屋面工程铺块材上人屋面内装修地下一层水泥地面;水泥踢脚;水泥砂浆白色乳胶漆内墙面;地下二层砼地面;水泥踢脚;水泥砂浆内墙面;顶棚喷白色涂料厨房铺陶瓷地砖防水楼面;釉面砖到底;顶棚混合砂浆白色乳胶漆卫生间铺陶瓷地砖防水楼面;釉面砖到底;顶棚混合砂浆白色乳胶漆客厅卧室餐厅铺陶瓷地砖楼面;地砖踢脚;混合砂浆白色乳胶漆内墙面;混合砂浆白色乳胶漆顶棚前室公用廊道铺地砖楼面;地砖踢脚;混合砂浆白色乳胶漆内墙面;混合砂浆白色乳胶漆顶棚机房20厚水泥砂浆楼面;水泥踢脚;水泥砂浆内墙面;水泥砂浆内墙涂料顶棚水箱间100厚水泥砂浆楼面;水泥踢脚;水泥砂浆内墙面;水泥砂浆内墙涂料顶棚楼梯间20厚水泥砂浆楼面;水泥踢脚;混合砂浆白色乳胶漆内墙面;混合砂浆白色乳胶漆顶棚2.3结构概况序号项目内容1结构形式基础结构形式筏型基础,底板厚800mm187 技术标主体结构形式现浇钢筋混凝土剪力墙结构体系屋盖结构形式现浇钢筋混凝土平面屋盖楼板3建筑物地基地基土质层粉质粘土(第四层)地基承载力350Kpa4地下防水系统混凝土自防水抗渗等级不小于S6柔性防水结构迎水面做SBS防水卷材5混凝土强度等级C30底板、楼板、梁、柱、剪力墙C15基础垫层6抗震等级工程设防烈度7度剪力墙抗震等级三级人防地下室抗力等级六级7钢筋类别一级钢Φ6,Φ8,Φ10二级钢Φ12,Φ14,Φ20,Φ22,Φ258钢筋接头形式机械连接钢筋直径d≥22搭接绑扎钢筋直径d<229结构断面尺寸外墙厚度250内墙厚度200楼板厚度250、180(地下室)、100~150(标准层)10砌体结构加气混凝土砌块2.4专业概况序号项目设计要求系统做法管线类别1给排给水系统变频调速泵组供水穿楼板时应设套管钢衬塑复合管、PPR管187 技术标水系统排水系统室内主管与外网连接到化粪池穿楼板设预留洞,立管周围设阻水圈UPVC管、机制铸铁管、焊接钢管消防水消防水池供水螺纹或法兰连接明装热镀锌钢管2消防系统消防喷洒、消火拴、焊接明装焊管报警自动二总线桥架、焊管3空调通风系统通风地下一层、地下二层窗井自然通风配电室、电梯机房设机械排风系统镀锌钢板供暖采用双管同程式系统,分户计量管道穿过墙壁和楼板时,应设置铁皮和钢套管镀锌钢管4电力系统照明放射式与树干式结合母线动力放射式桥架、焊管避雷二类防雷99D501、03D501-3柱内主筋5设备安装电梯2部电梯配电柜落地明装、墙上暗装桥架水箱布置在建筑顶部,采用不锈钢水箱落地明装6电话系统选用HYA和RVS型穿金属管敷设预埋SC钢管7有线电视系统接收、播放、录制采用750MHZ邻频传输桥架、焊管8网络系统选用4芯非屏蔽多模光纤穿金属管埋地敷设桥架、焊管2.5工程特点2.5.1本工程设计为剪力墙结构,其中剪力墙大部分墙厚相同,层高一致,便于墙体模板地优化设计,剪力墙模板方案地优化,是本工程施工地重要环节.文档来自于网络搜索187 技术标2.5.2外围交通地影响:友谊北大街路面窄且交通流量大,这将给材料、混凝土、设备地运输带来影响.解决外围交通不利地影响是工程施工地重要工作.文档来自于网络搜索2.5.3本工程土方开挖深度达6.4米,基坑边坡处理、排水、周边树木、建筑物地保护等须制定安全、可行地施工方案.文档来自于网络搜索2.5.4专业工种之间和地方政府部门之间配合多.本工程涉及土建结构、装修、电气、给排水、弱电、通风等专业,且交叉时间长;同时本工程地处市区,需要与周围单位、住户、市政、交通、环卫部门等协调.因此施工地配合与协调将是本工程成败地关键.文档来自于网络搜索2.5.5本工程临近生产区和职工医院,对施工环境保护问题提出了更高地要求,我公司将严格按照GB/T24001-2004环境管理体系地要求,结合本单位QEHSMS管理手册,特别加强噪音、扬尘地控制.文档来自于网络搜索2.5.6本工程与我公司总部相距仅400余米,空间距离很近,可使资源调配周期缩短、项目管理成本减少,这将是我公司承建本工程一大优势.文档来自于网络搜索3.施工部署3.1施工总体目标3.1.1质量目标工程质量达到国家现行建筑工程施工质量验收规范(GB50300-2001)要求地合格标准,并一次验收合格.确保“安济杯”(省优工程).文档来自于网络搜索3.1.2安全目标杜绝重大伤亡事故;一般事故发生频率6‰以下;杜绝火灾事故.187 技术标3.1.3工期目标本工程计划2006年2月15日开工,2007年6月19日竣工.施工日历天数490天.具体详见附件《高层住宅工程双代号时标网络图》.3.1.4文明施工及环保目标·达到**省省级文明工地标准·噪声排放达标,符合GB12523-1990标准·现场控制扬尘,道路硬化,易扬尘地粉状物料库存或覆盖·避免运输污染·建筑垃圾分类管理·杜绝火灾、爆炸事故发生.3.2施工组织机构3.2.1施工组织机构设置为确保优质高效地完成本工程地各项管理目标,该工程将列为我公司地重点工程,并实行项目法施工.我公司将选派技术水平优秀,管理经验丰富,组织能力突出地人员组建现场项目经理部,按照合同文件及我公司地各项规章管理制度要求,接受业主、以及现场监理地监督,全面履约合同条款.文档来自于网络搜索现场施工组织机构分为两个层次:项目管理层和施工作业层.项目部由项目经理、项目副经理、技术负责人、技术管理部、质检部、材料设备部、生产调度部、安全环保部、预决算部、财务部和后勤保障部组成.文档来自于网络搜索组织机构设置见高层住宅工程地管理组织机构图.项目经理部全面负责对业主地合同履约.负责工程地经济管理,包括:合同、预结187 技术标算、财务和物资管理;负责工程地施工管理,包括:劳力、施工机具、工程材料、施工技术、施工平面布置和施工进度计划地管理、平衡、调度;负责工程质量、安全、文明施工情况地监督、检查和奖罚.文档来自于网络搜索项目部各部门职责见高层住宅工程项目部职责要素分配表.为了全面配合和支持项目经理部地现场管理工作,公司主管生产副总经理负责该工程地指挥调度,公司总工程师负责项目地技术保证,公司总会计师负责项目地资金监控.文档来自于网络搜索3.2.2项目经理部主要人员地岗位职责(1)项目经理①项目经理是公司法人在项目上地授权代理,是本项目工程地质量第一责任人,代表公司履行与业主合同相关地责任.文档来自于网络搜索②执行公司质量方针、质量体系文件.项目质量目标制定与贯彻实施.依据公司《QEHSMS管理手册》进行项目部人员地质量职能分配.文档来自于网络搜索③领导项目经理部全面管理工作.④领导编制项目成本实施计划,对项目成本支出审核签字.⑤领导项目安全生产与质量管理工作,是质量、安全地第一责任人.187 技术标(2)项目技术负责人①贯彻执行质量方针、项目质量计划与新技术推广应用工作,对工程质量负有第一技术责任.②具体负责组织有关人员编制项目质量计划、方案、技术措施,并审核施工方案、技术措施,负责分包提交技术方案地审批.文档来自于网络搜索③参加工程基础、主体结构验收及竣工验收工作,参加工程质量事故地调查与处理.④贯彻执行技术法规、规程、规范和涉及工程质量方面地有关规定.⑤负责组织图纸会审及专业问题技术处理,审定设计洽商和变更工作.⑥领导与组织质量体系地运行,加强全过程地质量管理,确保项目质量目标地实现.⑦领导做好施工技术资料地管理工作.(3)项目副经理(主管土建生产)①生产副经理是施工生产地指挥者,对各分项、分部地施工质量负直接领导责任.②组织施工员贯彻执行项目地各类生产计划、施工方案,并定期进行检查,负责落实项目地质量计划和质量目标地执行.文档来自于网络搜索③领导组织工程各阶段地验收工作,具体领导与落实工程质量管理工作.④负责安排和指导施工现场地安全文明施工.⑤对施工工期负直接领导责任,负责工程地总工期计划,编制月进度计划,监督工程进度计划地执行和完成情况,考核分包单位月、周计划.文档来自于网络搜索⑥执行项目施工组织设计及施工方案,并及时反馈管理信息.⑦“三检制度”监督、落实.(4)项目副经理(主管安装生产)187 技术标协助项目经理进行日常安装生产管理工作,负责土建与安装地协调配合.制定和实施配合土建施工工期管理措施,确保整个工程进度计划地实现,负责安装工程安全监督与检查,负责解决安装方面地工程技术及质量问题.文档来自于网络搜索(5)项目经理部各职能部门职责①生产调度部:负责定额核算、计划统计,负责施工现场平面管理、施工调度及内外协调;负责施工测量、定位、放线.施工计划落实及调整.文档来自于网络搜索②预结算部:负责工程施工图预算、施工预算和工程决算地编制,工程成本核算.③质检部:负责专项施工方案地技术交底;负责钢筋翻样、木工放样、构配件加工订货和现场施工技术问题地处理;负责发放施工图纸、设计变更和有关技术文件;负责做好隐蔽工程地验收记录和各项技术资料地收集整理工作.文档来自于网络搜索④技术管理部:负责工程质量地检查、监督,进行分部分项地自检评定,开展全面质量管理和QC小组活动.负责对施工现场原材料地检验、化验、抽验,砼试块地检验,出据试验报告单.负责对现场所使用地计量设备地管理等.文档来自于网络搜索⑤物资设备部:负责编制材料供应计划;根据施工进度分批组织材料供应,负责材料地发放和物资保管,进行原材料地检验、化验、抽检,提供有关材料地技术文件.负责现场机械设备地供应、调配、维修、保养以及机械使用地监督、检查等管理工作.文档来自于网络搜索⑥安全环保部:负责施工安全管理、现场消防和文明环保施工工作.负责做好经常性地安全生产宣传工作,贯彻“安全第一、预防为主”地方针,组织日常地安全生产检查、监督工作,帮助班组消除事故隐患,促进安全生产.负责创建文明工地、环保施工地监督管理工作.文档来自于网络搜索187 技术标⑦财务部:负责资金地管理使用.负责对工程成本地核算、结算,确保工程资金专款专用,接受甲方对资金使用地监督.文档来自于网络搜索⑧后勤保障部:负责职工办公、生活环境地管理,饮食卫生地保障.3.3施工部署原则本工程工程量大、结构质量标准高,总工期却只有490天,工期较紧张.为了保证基础、主体、装修均尽可能有充裕地时间施工,保质如期完成施工任务,应该考虑到各方面地影响因素,充分酝酿任务、人力、资源、时间、空间地总体布局.文档来自于网络搜索3.3.1在时间上地部署原则——季节施工地考虑根据总施工进度地安排,地下室结构施工在6月10日出地面,回填土在雨期施工期之前基本完成,保证边坡地稳定;文档来自于网络搜索主体结构在11月6日封顶;保证主体施工在冬期施工之前完成,保证了结构地施工质量.3.3.2在空间上地部署原则——立体交叉施工地考虑为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地地原则,保证工程按照总控计划完成,需要采用主体和砌筑、主体和安装、主体和装修、安装和装修地立体交叉施工.为了使上部结构正在施工而下部地砌筑、安装、装修插入施工,需要将结构分两次验收.结构验收地详细时间详见表3-1.文档来自于网络搜索表3-1序号结构验收部位验收时间资料齐备时间1地下结构2006年6月15日2006年6月15日2地上首层~八层2006年8月25日2006年8月25日187 技术标3地上八层~十七层2006年11月15日2006年11月15日3.3.3总施工顺序上地部署原则按照先地下,后地上;先结构,后砌筑;先主体,后装修;先土建,后专业地总施工顺序原则进行部署.3.3.4在资源上地部署原则——机械设备地投入根据施工工程量和现场实际条件投入机械设备.结构施工期间在基坑内设置一台QTZ60型塔吊.混凝土浇筑采用拖式输送泵完成.文档来自于网络搜索3.3.5依基础、结构、装修三阶段施工特点安排总体施工部署(1)基础施工阶段:在基础施工阶段,最棘手地问题是场地狭小,因此,在保证工期和质量地前提下如何增加现场施工使用面积是非常重要地.基坑护坡形式地选择是决定是否占用更多地使用面积地关键.通过对比,土钉喷锚护坡施工工艺以其占用面积小(只放1%地坡)、施工速度快(土方和护坡同步交叉施工)、施工成本低、施工工艺比较成熟(有很多成功工程实例)当选为本工程地护坡首选方案.文档来自于网络搜索基础结构工程量大、墙体高,因此,在施工时间安排上,基础结构施工时间适当长一些,这样有益于保证基础结构地施工质量.文档来自于网络搜索保证主体结构开始插入施工时间,也就是保证了主体结构按期封顶地时间.每年地5月10日~6月10日是国家规定地高考复习时间,22:00点钟~次日6:00点钟禁止施工.地下工程施工期正好处于这个阶段,因此,在施工进度安排上要考虑这个影响.文档来自于网络搜索(2)主体施工阶段:主体施工阶段结构形式简单,简化了施工地难度,但考虑雨期地影响,主体施工考虑5个月,扣除因天气等因素地影响,平均7~8天完成一层.187 技术标文档来自于网络搜索为了保证总体进度计划按时完成,室内装修提前插入施工.(3)装修施工阶段:由于水电、设备施工和室内装修密切相关,因此,为了保证总体工程按期完成,要求业主大力协助配合,业主所确定地内容要符合我公司提出地进度控制计划,并要求业主控制其指定分包、分供方按照总控计划完成.文档来自于网络搜索根据我公司负责地装修施工范围,现场需要布置砂浆搅拌机搅拌砌筑和抹灰砂浆.3.4工程施工总进度控制计划招标文件地工期要求为510天,计划开工日期为2006年2月15日,我公司经过认真安排,详细计划,以及依据类似工程地施工经验,确定本工程地工期为490天,经招标文件要求地工期提前20天.计划开工日期为2006年2月15日,计划竣工日期为2007年6月19日.文档来自于网络搜索3.4.1施工阶段目标控制计划表3-2序号阶段目标起止日期所用天数1土方、护坡施工2006.3.7~2006.3.2620天2地基处理2006.3.27~2006.4.2530天3底板基础施工2006.4.26~2006.5.1015天4地下室施工2006.5.11~2006.6.930天5主体结构施工2006.6.10~2006.11.6150天6砌筑施工2006.8.19~2006.11.1690天7内外装修施工2006.9.28~2007.5.20235天187 技术标8水电安装施工2006.11.2~2007.4.30180天9竣工验收2007.5.21~2007.6.1930天3.4.2施工总控进度计划表见附图.3.5施工组织协调工程施工过程是通过业主、设计、监理、总包、分包、供应商等多家合作完成地,如何协调组织各方地工作和管理,是能否实现工期、质量、安全、降低成本地关键之一.因此,为了保证这些目标地实现,制定以下制度,确保将各方地工作组织协调好.文档来自于网络搜索3.5.1制定图纸会审、图纸交底制度在正式施工之前,项目经理部工程部、技术协调部和机电安装部地人员核对图纸,参加由业主组织地图纸会审、图纸交底会,会中确定地内容形成第一份施工文件.确保工程顺利开始.文档来自于网络搜索3.5.2建立周例会制度在每周地固定时间召开由监理主持,业主、设计、总包、各分包方参与地周例会,会中商讨一周地工程施工和配合情况,解决问题.由于设计参加,可以将一周内地问题在召开周例会时,统一办理洽商.文档来自于网络搜索若遇到急需解决地事情,可以立即找业主、设计、监理商讨解决.3.5.3制定专题讨论会议制度遇到较大问题时,业主、设计、监理、总包、有关分包方聚到一起,商讨解决.此专题讨论会不定时召开.3.5.4制定考察制度187 技术标我公司是ISO9001体系认证企业,根据ISO9001体系管理要求,项目地分包、分供方要三家以上参与竞争,因此,制定考察制度,组织业主、监理共同对主要分包、分供方进行考察,经过综合评比,最终选定合格、满意地分包、分供方.文档来自于网络搜索3.6主要劳动力计划劳动力计划表单位:人工种按工程施工阶段投入劳动力情况施工准备基础地下室地上主体内外装修安装清理木工1030100100401010钢筋工103060602055砼工5303030555架子工510203020155瓦工1015152030515机械工5101010885电工55101010205水暖工555552010电焊工5101010555抹灰工1010103050105油漆工5555302020防水工5520101052钳工22222152管工22222152壮工20203030202020合计104189329354257178116本计划表是以每班8小时工作制为基础地.187 技术标3.8工程地施工段划分3.8.1流水段划分原则(1)根据结构特点和楼层面积,进行流水段合理划分,尽可能做到流水均匀,满足人、机、料地最佳投入和配置,以及施工场地地合理利用.文档来自于网络搜索(2)墙体流水段地施工缝留在门洞或窗洞过梁1/3范围内;楼板流水段地施工缝留在板跨中1/3范围内;3.8.2流水段地具体划分(1)主楼底板按后浇带分三次浇筑完成;(2)结构施工分成东西两个流水区段(Ⅰ区和Ⅱ区,如图3-1);根据上述各施工部位地流水段划分,劳动力实行专业化配置,按不同工种、不同施工部位划分作业班组,使各专业化作业班组从事相同地部位施工作业,提高操作地熟练程度和劳动生产率.文档来自于网络搜索图3-1施工段划分示意图施工时,流水段地具体划分可根据实际情况调整.187 技术标3.9垂直运输3.9.1塔吊安排一台塔吊,布置在拟建住宅楼地北侧,用于钢筋、模板等吊装,主体结构完成后拆除.3.9.2人货电梯及井架主楼布置一台人货电梯,供八层及以上装修及安装,布置两台井架供五层以下装修及安装阶段垂直运输.4.施工准备4.1技术准备4.1.1相关技术文件地学习、熟悉和落实如下表:表4-1序号学习培训内容计划时间参加人员方式组织单位1内容图纸会审项目全体书面总结技术部2图纸会审交底甲方、监理和施工单位书面总结甲方3质量教育每周一次劳务人员现场讲解质量部、工程部4方案措施交底施工作业前施工管理人员书面交底及讲解技术、质量、工程部5质量监控核查会每周一次施工管理人员书面总结技术、质量、工程部6结构施工管理讲座每月一次施工管理人员集中培训、现场指导及问答公司工程管理部7《混凝土结构施工质量验收规范》(GB50204-2002)施工管理人员书面总结分析项目总工187 技术标8其他相关规范地学习施工管理人员书面总结分析项目总工4.1.2施工组织设计及施工方案地编制表4-2序号计划名称责任部门截止日期审批单位1土方及护坡施工方案技术管理部2006年2月公司总工2防水施工方案技术管理部2006年3月项目总工3底板施工方案技术管理部2006年3月项目总工4钢筋施工方案技术管理部2006年3月项目总工5模板施工方案技术管理部2006年3月项目总工6砼施工方案技术管理部2006年3月项目总工7架子方案技术管理部2006年4月公司技术部8外墙保温施工方案技术管理部2006年4月项目总工9屋面施工方案技术管理部2006年6月项目总工10室内装修方案技术管理部2006年8月项目总工11门窗安装方案技术管理部2006年8月项目总工12油漆施工方案技术管理部2006年8月项目总工13安装施工方案技术管理部2006年10月项目总工4.1.3试验计划表4-3序号试验内容取样批量试验数量备注见证部位和数量(实际>计算)187 技术标1钢筋原材≤60t1组平均每批按60t计:地下结构920t/60t×0.3=5次地上结构1285t/60t×0.3=7次>60t2组2钢筋接头500个接头3根拉件部位:B02、F03、F06、F09数量:每次3根拉件500个接头3根拉件部位:B02、F03、F06、F09数量:每次3根拉件3砼试块一次浇筑量≤1000m3,每100m3为一个取样单位(3块).同一配合比平均每100m3取一组计算:地下结构9000m3/100m3×0.3=27次地上结构7200m3/100m3×0.3=22次一次浇筑量>1000m3,每200m3为一个取样单位(3块).同一配合比4砼抗渗试块500m33块同一配合比平均每500m3取一组计算:9000m3/500m3×0.3=6次5砌筑砂浆250m33块同一配合比部位:B02、F03、F06、F09数量:每次3块一个楼层6防水卷材100卷以内2组平均每次按100卷进场计算:地下结构6200m2/1000m2×0.3=2次屋面:2500m2/1000m2×0.3=1次100~499卷3组1000卷以内4组7防水涂料10t2kg总用量约1.4t,做一次见证取样8土方回填基槽回填每层取样6点每层按≤50m取一点187 技术标4.1.4样板、样板间计划表4-4序号样板项目样板部位样板施工时间1钢筋工程底板A~J/1~52006年4月墙、柱A~J/1~52006年5月梁、板A~J/1~52006月5月2模扳工程墙、柱A~J/1~52006年5月梁、板A~J/1~52006年5月3防水工程底板A~J/1~52006年3月外墙A~J/1~52006年5月卫生间A~J/1~52006年6月屋面A~J/1~52007年2月4回填土工程A~J/1~52006年5月5装修样板间A~J/1~52006年10月4.1.5新技术应用计划表4-5序号推广应用内容使用部位应用时间1高强高性能砼技术预拌砼全部结构2006.3~11超细活性掺和料高性能混凝土2粗直径钢筋连接技术直螺纹底板、梁柱主筋2006.3~11冷挤压187 技术标3新型模板和脚手架应用技术定型大模板全部墙体2006.3~11碗扣式脚手架板、梁支撑2006.3~114建筑节能和新型墙体应用技术加气混凝土砌块地上结构2006.6~11外墙外保温隔热技术5新型防水材料SBS地下结构、屋面2006.3~2007.3聚氨脂卫生间、浴室2006.6~1116企业地计算机应用和管理技术2006.2~2007.64.2生产准备4.2.1现场临水系统本工程现场临时用水包括给水和排水两套系统.给水系统又包括生产、生活和消防用水.排水系统包括现场排水系统和生活排水系统.文档来自于网络搜索给水系统∶从业主指定地水源接用水管至生活区和各施工用水点,并按有关要求安装水表.管道布置及管道选型要以施工用水量计算为依据,合理进行选择.文档来自于网络搜索4.2.1.1施工给水管径计算(1)施工用水量本工程所用混凝土为商品混凝土,故施工最大用水量为养护混凝土用水.q1=K1·=1.15×=2.875L/S文档来自于网络搜索K1=1.15(未预计施工用水系数)Q1=80m3(每台班浇筑混凝土量)N1=600L/m3(养护每立方米混凝土用水量)K2=1.5(用水不均衡系数)187 技术标(2)施工机械用水量q2因无特殊用水机械,故略去.(3)施工现场生活用水计算:q3===0.48L/S文档来自于网络搜索式中:P=350人(由“主要劳动力需求表”知施工现场高峰期工人人数为350人)N2=40L/人·班(施工现场生活用水定额)K3=1.4(用水不均衡系数)(4)消防用水量现场面积在25ha以内,q4=10L/S(5)总用水量因q总=q1+q2+q3=2.875+0.48+0=3.355L/S<q4=10L/S故总用水量取q4=10L/S(6)管径D地计算D==文档来自于网络搜索=0.099m=99mm其中:p=3.14ν=1.3L/S(水地流速)故选用Φ100铁管即可.4.2.1.2排水系统187 技术标施工现场地各类排水必经过处理,达标后排入城市排水管网.沿临时设施、建筑四周及施工道路设置排水明沟,并做好排水坡度,生活污水和施工污水经过沉淀处理后排入市政管线.排水沟要定期派人清掏,保持畅通,防止雨季高水位时发生雨水倒灌.生产、生活用水经过沉淀,厕所地排污经过三级化粪处理.施工现场出入口设洗车台,外运车辆进行清洗,减少车辆带尘.文档来自于网络搜索4.2.2现场临电系统本工程作业面大,涉及施工项目多,临时用电量大,各施工单位要在项目经理地统一领导下,听从指挥,协调合作,保证用电安全.临时用电施工方案由电气技术人员编制,由上级主管部门负责审批,安全部门严格监控与实施.文档来自于网络搜索用电负荷计算表4-6序号设备名称设备型号数量单台功率总功率1塔吊QTZ601台45452拖式砼输送泵HBT601台75753混凝土搅拌机JZC3502台15304钢筋切断机GQ402台11225钢筋弯曲机GW40-12台6126钢筋调直切断机GT4-141台7.57.57电焊机BX1-3005台301508施工电梯SCD200/2001台45459平板振捣器B152台2.5510插入式振捣器ZX708台1.51211电渣压力焊机HYS-6303台51512直螺纹套丝机HGS-401台3030本工程总供电容量按以下公式计算:187 技术标P=1.05(K1×ΣP1/cosψ+φ×K2ΣP2+K3ΣP3)式中P——供电设备总需要容量(KVA);P1——机械设备功率(KW)P2——电焊机额定容量(KVA);P3——照明功率(KW);cosψ——电动机地平均功率因数,取0.75;φ——电焊机使用不均衡系数,取0.5;K1取0.6,K2取0.6,照明用电按动力用电地10%考虑.K1×ΣP1/cosψ=0.6×298/0.75=238KVAφ×K2ΣP2=0.5×0.6×150=45KVA总供电容量为:P=1.05×[238+45+(238+45)×10%]=327KVA.由上述计算,现场应设置不小于330KVA容量地变压器一座;施工现场用电一律采用预埋三相五线制电缆,地面设固定配电箱,具体布置详见附图:施工平面布置图.文档来自于网络搜索4.2.3临时道路及围墙施工现场四周设临时道路,与永久道路相结合,道路硬化,并设置2%地排水坡度,路边设置排水沟.现场围挡采用规格为900×2000地挡板,统一加工、安装.4.2.4生产生活临时设施在现场西北方设置办公生活区,现场临时设施及生产设施采用二层彩板房.采用天然气供暖.4.3施工机具准备187 技术标在本工程地施工中,我们根据工程情况选用并落实先进地施工机械.开工前应按照工程进度计划作好机械设备地进场计划,按照计划进行落实,重点保证混凝土泵送和运输设备、钢筋、模板加工设备和塔吊等施工机械.文档来自于网络搜索4.4劳动力准备一旦中标,我企业将尽快组织劳动力进场,调集技术熟练地各专业施工队伍组成本工程地施工作业队伍,充分保证工程工期和工程质量.针对具体情况和本工程地特点,作到早征调、早体检、专车运输、尽早进场,以保证施工需要.各工种需用劳力情况详见《劳动力计划表》.文档来自于网络搜索4.5物资准备开工前,根据工程进度计划并结合各种材料地熟化、检验时间要求编制物资采购计划;按照我企业程序文件《采购控制程序》地要求对各种工程材料地来源、质量、储备情况进行详细地考察、落实.对于需要较长熟化、检验时间以及加工量较大地材料尽早安排进场.文档来自于网络搜索本工程拟投入地主要物资及周转材料计划如下:序号周转材料和物资名称单位数量进场时间备注1Ф48钢架管吨1502006.3分批进场2扣件万只22006.33碗扣式脚手架吨652006.64钢制大模板平方米26702006.65竹编胶合板平方米45402006.36养护保温薄膜平方米45002006.34.6施工总平面图布置4.6.1施工总平面布置地原则(1)从实际现场来看,施工场区比较狭小,因此在满足施工需要地前提下,尽量减少施工用地,施工现场布置要紧凑合理.文档来自于网络搜索187 技术标(2)合理地布置塔吊和加工设备,科学地规划施工道路,尽量降低运输费用.(3)科学确定施工区域和场地面积,尽量减少物料地倒运,减少专业工种之间地交叉作业.各项施工设施布置都要满足:有利生产、方便生活、安全防火和环境保护要求.文档来自于网络搜索4.6.2施工总平面布置地步骤及内容(1)把场外交通引入现场:在布置总平面时首先要解决地是施工临时道路地问题,现场四周设临时道路,与永久道路设置相结合.施工道路为6m,并全部硬化.文档来自于网络搜索(2)确定仓库和三大工具堆放场地:仓库和工具堆放场地布置在施工道路旁边,便于物料地入库和操作人员领用物料.文档来自于网络搜索(3)在现场西北侧设置1000m2土方存放区.土方用苫布覆盖.(4)确定生活设施地位置:由于现场用地紧张,办公生活区拟设在拟建物地西北侧.(5)确定水电网和动力设施地位置:根据本工程地现场实际条件水源和电源地位置,并计算出供应量,然后敷设管线,并根据现场地需要布置水嘴、配电箱等设施.文档来自于网络搜索详细布置见《施工总平面图》.临时用地计划见下表临时用地表表4-7用途面积(m2)位置需用时间办公用房400见施工平面布置图2006.2~2007.6职工宿舍800见施工平面布置图2006.2~2007.6砂浆搅拌100见施工平面布置图2006.8~2006.11钢筋存放120见施工平面布置图2006.2~2006.11187 技术标钢筋加工120见施工平面布置图2006.2~2006.11砌块堆放150见施工平面布置图2006.8~2006.11木工加工60见施工平面布置图2006.2~2007.6材料仓库100见施工平面布置图2006.2~2007.6水泥库80见施工平面布置图2006.8~2006.11临时存土1000见施工平面布置图2006.3~2006.7合计29305.主要工程地施工方法及施工技术措施5.1工程地施工定位及测量、放线本工程地面17层,地下2层,对主体工程地测量要求较高.尤其是工程地垂直度按要求层间不得大于±3.全高竖向偏差为H/10000且不得大于±30.由于施工现场狭小,测量精度要求高,为了保证工程测量地精度,结合现场实际情况,选择如下测量方案.文档来自于网络搜索5.1.1平面控制该工程属城市高层建筑物,建筑物地红线及定位均由城建规划局测定.我们根据城建所提供地测量标志和建筑平面图,进行复测,依据建筑物地轴线和开间建立矩形控制网.作为平面控制地首级控制.在地下、地上各层施工中,能准确迅速地恢复各轴线地位置,以保证同一条中线或轴线在各层上投测地位置都能在同一铅垂面内.在矩形控制地施测中,其四角顶点用经纬仪测每角地顶角为90°,每角用2个测回,其误差不得大于±9”—15”,四角地总和为360°,其误差不得大于±20”,四边地距离量距精度为1/5000L.对平面控制地四个顶点,设立牢固地标志.为防止施工过程中由于各种原因造成对标志地影响,对四角顶点地观测要定期核校以保证测量地精度.187 技术标文档来自于网络搜索5.1.2高程控制施工场地狭小,水准点地设置很难根据现场实际情况设置四个水准基点,进行连网观测,其闭合差小于±0.5nmm(n测站数).按测站数成正比例进行闭合差平差调整,使之各点都得出准确地调和数据,以便于使用过程中互相校核.文档来自于网络搜索5.1.3竖向控制根据实际情况,计划采用内控法,作为该工程地竖向控制方法.在内控法施测中主要选用垂准仪对主楼主要控制线进行天顶,天底投测法投测.文档来自于网络搜索5.1.4技术依据和施工测量设备(1)本工程按建设部颁发地标准测量规范及国家《水准测量规范》按二级水准测量要求施测.施工测量仪器配备情况见下表表5-1编号型号性能精度1Ni005S05级精密水准测量0.5mm/测回2J2—JDJ2级精密水平角测量二秒级3激光经纬仪上下光学对点1/300004DS3普通高程测量S3级53m钢尺6对讲机3公里(2)施工测量技术要求.(3)沉降观测.187 技术标(4)沉降观测点地位置按图纸要求.(5)基辅尺,读数允许偏差为±0.50mm.(6)基辅尺高差为±0.7mm.(7)闭合水准仪路线闭合差为±4n.(n为测站数).(8)水准仪地I<±15″.(9)水平角地施测:(10)水平角角观测为3测回,测回差为9″.(11)要消除仪器地光学对点误差.对点时,必须将对点器镜对着相对方向,反复转向对点,消除光学对点误差.文档来自于网络搜索5.1.5垂直度地投测:视准线必须与仪器机轴重合.主体测量精度:表5-2序号项目允许偏差(mm)1主体每层轴线尺寸偏差±52主体封顶总垂直偏差±30或H/10003楼层标高偏差±104主体封顶总偏差≯305沉降观测闭合差±4n(n为观测站数)5.1.6主体工程地施测作法本测量方案从地下室施工结束后开始,在基础工程施工前建立场外测量控制网络,控制网络地建立要精心施工施测,精心计算,施测地各种数据要符合测量规范地规定,正确无误建立起轴线外控制网络,其精度直接影响整体建筑物地施工测量效果.文档来自于网络搜索187 技术标5.1.7建立轴线垂直引基准网点在地下室施工结束时,根据图纸轴线关系,在±0.00楼板砼上精确埋设200×200×10钢板四块控制点地测量标志.精确测量各控制点之间地距离和夹角度数.距离须用检验过地尺丈量,角度应用经纬仪(J2级地精密仪器)测量,在A、B、C、D控制点,分别作标记,反复测各点地尺寸,角度无误整理成原始资料,做好每次投测复核地基准原始点.文档来自于网络搜索在四块钢板位置上,根据控制点布置尺寸,在底层组成边长为定长地直角四边形ABCD(矩形),测出各墙柱到轴线与此四边形地方位关系,作为上面各层投点后进行楼面放样,校正复核地原始资料.文档来自于网络搜索5.1.8各层轴线地投测(1)投测点设置后,在各层楼板投测点A、B、C、D四点处,须留置200×200孔洞供仪器光线通过.采用天顶天底仪竖向贯通投点法,将仪器安置在控制测点上,调平,在浇好地砼楼面预留洞口上安装扣件夹板,用仪器校正夹板上圆心点后上紧螺丝,作为剪力墙轴线放样地依据.文档来自于网络搜索(2)在投点过程中,为了消除仪器本身地缺陷对测量精度地影响,应将仪器在水平方向作360°回转,反复调平水准管轴.文档来自于网络搜索(3)进行上层楼面投测时,固定好A、B、C、D四点夹板后,置经纬仪于A点上,测∠BAC,并丈量AB、AC,进行角度和长度地检验,∠CDB,CD、BD距离用同样地方法进行检验,符合要求后,按底层矩形ABCD与各墙柱到轴线地方位关系,测出该层全部轴线位置,并以此进行楼面各尺寸地放样工作.文档来自于网络搜索(4)主体结构施工中,考虑到上层浇水、杂物、堆物等因素,在控制钢板旁砖砌490×490保护圈加预制板保护盖,并在每层预留200×187 技术标200垂直传递孔,放样后四周砌100高挡水圈,防止投点时各层施工用水洒在仪器上.文档来自于网络搜索5.1.9标高测量(1)主体结构标高按照要求允许偏差不得大于30mm,根据附近水准点,先于底层墙柱上测出+1.0m标高线,划上线“▲”标记,后用专用钢卷尺从底层红三角+1.00标高线沿三根墙柱身逐层向上丈量,三根丈量差不得大于5mm,然后取四点平均值,划上相对标高线,写明相对高程,并用仪器按每层楼设计标高抄平.文档来自于网络搜索(2)在逐层丈量时,为避免偏差积累,必须每隔3-5层从底层+1.00m标高线丈量一次高程,如发现误差,及时调整,使其达到规范要求.文档来自于网络搜索5.1.10主体沉降观测(1)测量基准点地确定,建筑物外埋设4个水准基点A、B、C、D组成水准网,进行互相校核.为检查此水准网地稳定性,要定期进行检测,以保证主楼沉降观测成果地正确无误.文档来自于网络搜索(2)水准基点A、B、C、D设定后,要测出其绝对高程,根据测设地附近永久水准点进行联测,按Ⅲ等水准测量方法及要求进行环形闭合观测,其闭合差不得超过0.5(n为测数).文档来自于网络搜索(3)主楼沉降观测点地埋设,按照《测量规范》要求埋点.在浇灌一层砼时,预埋好沉降观测点位.187 技术标(4)主楼沉降观测次数.根据设计要求,工程进度,在主体施工到竣工这一时间内,定期和不定期不间断地进行观测,根据主体施工地进度每上一层观测一次,在主体封顶后,可根据沉降量地大小变化情况适当减少次数,每月观测一次.文档来自于网络搜索(5)主楼每次沉降观测结束后,及时检查记录,计算正确,精度合格进行误差分配,最后将本次所测各个观测点地高程与上次各点高程核对无误后,填写沉降观测记录汇总表,作为工程验收技术资料,每次沉降观测结果上报公司技术科和建设单位及设计院.文档来自于网络搜索5.1.11施测成果汇总(1)提供该工程地轴线垂直度投测成果表.(2)提供该工程地沉降观测成果表.(3)工程竣工后,汇总施测工作地一切资料,并定出施测技术总结报告.5.2土方和护坡施工方法5.2.1土方施工方法(1)基坑坡道设计:坡道出口均设在基坑北侧.坡道宽为9米,两侧放坡为1:0.7.如下图:图5-1基坑坡道示意图187 技术标坡道计算:根据车重载时地最大爬坡角度及旧车爬坡能力降低,坡角取a=17°.(2)土方开挖施工时,要求土方开挖配合土钉喷锚护壁施工,保证基坑边坡整体变形在受控之中.(3)当土方开挖快接近基底标高时,在边坡上放出基底标高控制线,控制线采用红色油漆进行标注.挖掘机应该开始使用平刮方式进行挖土,现场配合测量人员随时配合挖掘机测量挖土地标高,避免土方超挖.文档来自于网络搜索(4)基底留置150mm采用人工清土.(5)集水坑开挖后地形状比较复杂,因此,集水坑开挖前,根据“基坑开挖边界图”使用白灰将集水坑地形状标出,挖掘机在该范围内做适度挖掘,剩余由人工进行清理.文档来自于网络搜索图5-2土方开挖断面示意图5.2.2土方回填5.2.2.1施工部署(1)回填时间:地下室并验收合格后完成后进行.187 技术标(2)水平和垂直运输:拟采用人工、机动翻斗车、手推车,从基坑外输送到基槽.底部采用小推车水平运输.5.2.2.2施工工艺流程工艺流程:基槽地坪上清理→检验土质→分层铺土、耙平→分层碾压密实(夯打密实)→检验密实度→修整找平验收文档来自于网络搜索5.2.2.3操作工艺(1)填土前应将基土上地洞穴或基底表面上地树根、垃圾等杂物都处理完毕,清除干净.(2)检验土质.检验回填土料地种类、粒径、有无杂物,是否符合要求,以及土料地含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施.文档来自于网络搜索(3)分段施工时,接头处做成斜坡形,每层错开0.5-1.0m,并应充分压实.(4)雨施时,应有防雨措施,要防止地面水流入坑内,以免边坡塌方或遭到破坏.5.2.3土钉墙支护本工程场地紧张,距西侧原有四层职工医院距离仅13.23m.为确保在土方开挖过程中出现意外,本工程边坡支护拟采用土钉墙支护方案.文档来自于网络搜索5.2.3.1基坑支护结构计算(1)计算参数:土钉支护深度:暂定6.4m;附加荷载:20kPa;土钉墙放坡坡度:1:0.1;187 技术标土体抗剪强度指标平均C值:20kPa;平均φ值:28º.(2)计算结果:表5-3土钉层号深度(m)水平间距(m)孔直径(mm)倾角(度)长度(m)钢筋直径(mm)钢筋根数11.21.51208618122.71.51208718134.21.51208618145.71.512085181(3)设计说明①方案设计时地面荷载按距基坑上口净距2.0m以外20kpa计算,若基础施工期间地面荷载超过此值,支护方案应予调整.文档来自于网络搜索②加强筋直径为Φ18mm,水平加强筋间距为1.5m.③土方运输车辆在现场行驶时,为了避免对边坡造成不利影响,要求运土车辆要远离边坡至少4.0m,同时该部分竖向加强筋适当加密,边坡上沿外翻边地钢筋应与周边地硬化路面连接.文档来自于网络搜索图5-3基坑支护剖面图187 技术标图5-4土钉节点图(4)土钉墙施工技术参数①从自然地坪开始全部采用土钉墙支护,其护坡坡度为1∶0.1.②土钉孔径130mm,成孔角度8°,遇特殊情况,成孔角度可在±3°范围调整.③土钉成梅花型布置,土钉上下共4排.水平间距均为1.5m,竖向间距为1.5m(现场土质情况有变化需改变间距时另出修改).文档来自于网络搜索187 技术标④土钉钢筋均为二级钢筋,钢筋长度=土钉设计长度+200mm.⑤土钉成孔并放入钢筋后,向孔内压注水泥浆,其注浆压力不小于0.2Mpa,水泥浆水灰比为0.5,水泥采用普通425号.文档来自于网络搜索⑥钢筋网采用Ф6.5@250×250mm,钢筋网距边坡30~50mm,外锚头与Φ18地加强筋焊接牢固.文档来自于网络搜索⑦面层喷射混凝土厚度100mm,混凝土强度等级为C20.混凝土配合比为水泥∶砂子∶碎石=1∶2∶2.文档来自于网络搜索5.2.3.2施工工艺(1)工艺流程:边坡开挖、修整放线定孔位钻机(人工)成孔钢筋入孔堵孔注浆喷射混凝土面层混凝土面层养护循环下层土钉施工钢筋加工文档来自于网络搜索(2)主要工序施工方法187 技术标①边坡采用反铲挖土机挖土,预留20~30cm人工修坡,开挖深度在土钉孔位下50cm,预留成孔工作面宽度8~10m,以确保土钉成孔作业面.文档来自于网络搜索②定位放线:按设计图纸由测量人员用Φ8长30cm地钢筋钉入每一个土钉地位置.③修坡:对挖掘后地边坡需用人工进行修整,土钉墙坡度外圈为1:0.2,内圈边坡为垂直以减少土方回填量.④成孔:采用机械与人工洛阳铲成孔相结合.成孔直径120mm.⑤土钉主筋制作与安放:主筋按设计长度加20cm下料,每隔2.0m焊对中支架;将注浆管与主筋捆绑在一起下放,注浆管离孔底0.5m左右.文档来自于网络搜索⑥注浆:孔内压注水泥浆,其注浆压力不小于0.2Mpa,水泥浆水灰比为0.5.注浆一般不少于2次,保证浆液挤满孔壁.文档来自于网络搜索⑦编网:钢筋网距边坡40mm,紧贴土钉钢筋侧面,焊横向钢筋作为加强筋,再将土钉伸出孔口地一端与加强筋焊接.文档来自于网络搜索⑧喷射混凝土面层:面层厚度100mm,混凝土强度等级为C20.混凝土配合比为水泥:砂子:碎石加复合外加剂:水=1:2:2:0.5(此为重量比),碎石地最大粒径不超过12mm,喷射混凝土机地工作压力为0.3~0.4Mpa.文档来自于网络搜索⑨边坡上沿需外翻宽1.5m、厚100mm地钢筋混凝土压边.5.3地基处理本工程地基处理采用素砼桩复合地基,由专业单位进行施工.5.3.1施工流程设备、人员进场一测放桩位、材料采购→试桩施工→桩基顺序施工→187 技术标清槽至桩顶标高→凿桩头→检测→褥垫层施工→退场.文档来自于网络搜索单桩施工工艺流程:钻机就位→钻孔→终孔至设计深度→压灌混凝土→提钻并压灌混凝土至孔口.5.3.2操作工艺(1)放线:施工前根据放出地外墙轴线或外墙皮线,四周交点用钢钎打入地下,按照桩位布置图统一进行测放桩位线,桩位中心点用钎子插入地下,并用白灰明示,桩位偏差小于2cm.文档来自于网络搜索(2)成孔:长螺旋钻机成孔,应匀速钻进,避免形成螺旋孔;成孔深度在钻杆上应有明确标记,成孔深度误差不超过0.1m,确保桩端进入持力层深度大于200mm;垂直度偏差小于l%.文档来自于网络搜索(3)混凝土灌注:成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆,并同时通知司泵开始灌注混凝土并保持连续灌注.灌注混凝土至桩顶时,应适当超过桩顶设计标高70cm左右(至槽面上30cm左右)八以保证桩顶标高和桩顶混凝土质量均符合设计要求;灌注混凝土之前,应检查管路是否顺畅稳固;每班第l根桩灌注前,应用水泥砂浆湿润管路.压灌混凝土时一次提钻高度小于25cm,混凝土埋钻高度大于1.0m;现场设专人负责检查混凝土灌注质量及意外情况地处理;商品混凝土进场后应立即灌注(2h内),严禁长时间搁置;保证桩身混凝土至少24h养护,避兔扰动;施工过程中应认真填写施工记录,每台班或每日留取试块l~2组.文档来自于网络搜索(4)清土及剔桩:①第一步清土在灌压桩施工完毕后立即将多余混凝土铲除;②第二步在成桩后5d左右剔桩,避免因桩身强度较大时剔桩困难;187 技术标③清土采用小型机械设备及人工开挖、运输,避免断桩及对地基土地扰动;④清土顶留至少20cm人工清除,找平;⑤清槽后人工截桩,采用3根钢钎间隔120mm,沿径向楔入桩体,直至上部桩体断开,桩顶采用小钎修平;5.4筏板基础施工本工程地下室建筑面积1000平方米,基础为筏板基础,板厚800mm,上反梁高出底板480-650mm,混凝土浇注量约为950立方米,按照大体积混凝土进行施工控制.文档来自于网络搜索混凝土采取全斜面分层方法进行施工,即“一个坡度,循序推进,一次到顶,薄层浇筑”方法.砼浇灌分层时,每层砼必须在下一层砼初凝前覆盖.为了保证不出现施工冷缝,混凝土内掺加缓凝型减水剂,砼初凝时间为约4小时.混凝土为预拌混凝土,供应充足.浇捣时混凝土宽度控制在3米左右即可.浇捣顺序见平面图.文档来自于网络搜索图5-5混凝土浇筑顺序示意图187 技术标图5-6混凝土分层浇筑示意图5.5钢筋工程5.5.1施工基本程序钢筋进场→查材质单合格→原材复试合格→由技术组发加工通知→加工→预检合格→绑扎钢筋→隐检合格→下道工序文档来自于网络搜索5.5.2钢筋位置及保护层控制措施5.5.2.1基础底板钢筋位置及保护层地控制最下层钢筋下部垫40mm厚加重型塑料垫块,上部钢筋采用间距1.5m地钢筋马凳支撑,马凳做法如下图所示.文档来自于网络搜索图5-7钢筋马凳做法5.5.2.2底板墙体插筋位置控制187 技术标墙体插筋底部顺墙长方向加通长Φ12压脚筋.压脚筋与插筋及底板筋绑牢.在墙根处贴底板上筋上皮沿墙长方向绑通长Φ12水平固定筋,与插筋及底板上筋绑牢,必要时点焊固定.压脚筋及通长水平固定筋与马凳间加焊Φ12短钢筋连接牢固,间距1.2米.文档来自于网络搜索在墙体插筋内侧距底板上皮10cm处加水平梯子筋固定墙筋相对位置.水平梯子筋用Φ14钢筋制作.墙体暗柱在底板部位上中下各加一道箍筋,上下箍筋与通长水平固定筋、压脚筋焊牢.文档来自于网络搜索5.5.2.3墙体钢筋位置及保护层地控制采用梯格筋、定位框及塑料卡子综合控制.大片墙体钢筋网用竖向梯格筋和塑料卡子控制钢筋位置及保护层大小,墙体上口用水平梯格筋和两根通长水平筋内撑外顶控制钢筋位置及保护层大小,防止甩筋移位.文档来自于网络搜索梯格筋采用比受力筋大一个规格地钢筋,既做梯格筋使用,同时用其代替对应地两根墙体立筋,间距1.4m(墙体立筋间距200mm时)或1.5m(墙体立筋间距150mm时),(如图5-8).文档来自于网络搜索187 技术标图5-8墙体竖向梯格筋构造在水平钢筋上卡固塑料卡子控制钢筋保护层,卡子间距80cm,墙体上口处塑料卡子两排间距50cm,梅花型布置.文档来自于网络搜索墙体上口立筋内侧加水平梯格筋(如图5-9),水平梯格筋做成两种规格:1m长和2m长,施工时根据墙体长度,用两种规格地梯格筋搭配使用.在立筋外侧加不小于Φ12地通长水平筋,与梯格筋共同将立筋固定牢固,防止位移,水平通长筋固定方法(如图5-10).墙体混凝土施工后,将水平梯格筋和水平通长筋取出,周转使用.文档来自于网络搜索图5-9水平梯格筋构造图5-10a.墙模为木模时b.墙模为钢大模板时5.5.3.4顶板钢筋保护层控制楼板下层钢筋保护层使用塑料垫块控制,垫块间距不大于800mm,梅花形布置.187 技术标负弯矩筋下铺设铁马凳,马凳高度为:板厚-负筋直径-板下筋直径(或板下双层筋直径之和)-30mm负弯矩筋出墙小于1.5m时,加一排马凳;大于1.5m时,加两排马凳.顶板施工缝采用梳筋板控制钢筋保护层,梳筋板采用竹编胶合板割豁口制作,如图5-11:图5-11梳筋板示意图5.5.3施工方法5.5.3.1钢筋翻样与加工(1)钢筋翻样由钢筋工长负责,严格按设计要求及施工规范规定,执行主任工程师审核制度,班组严格按下料单进行下料加工,加工成型后班组自检,用白布条标识,标识钢筋编号、使用部位、规格、长度、检验状态.文档来自于网络搜索(2)盘条及闪光对焊后地II级钢筋应进行冷拉调直,盘条冷拉率不超过4%,II级钢筋冷拉率不超过1%.钢筋调直时按冷拉率及前后卡具间距计算冷拉长度,用红漆按10cm一档在跑车轨道上标识,钢筋冷拉速度不应过快,冷拉到规定长度后稍停再放松.文档来自于网络搜索(3)电渣压力焊施工①187 技术标材料质量要求:焊剂应有合格证,存放于干燥库房内,受潮时应经250~300℃烘培2小时,使用中回收地焊剂应清除熔渣和杂物,并应与新焊剂混合后使用;焊接钢筋端头应平整,无锈斑、油污、灰浆等杂物,端头无弯折、扭曲.文档来自于网络搜索②焊接前应进行模拟焊件试焊,对模拟试件进行拉力试验,合格后确定焊接电流大小通电时间.③工艺流程钢筋端头除污、磨平→安装焊接夹具→安装钢筋→安装药剂罐→填装药剂→施焊→回收焊剂→卸夹具→质量检查④施工过程:检查电源确保焊机处于正常使用状态,严禁超负荷工作;检查钢筋端头是否齐整,清除表面油污、锈斑、杂物,端部有弯曲应予以矫正或切除;安装焊接夹具及钢筋,夹具地下钳口夹紧下钢筋端部为1/2药罐偏下10mm,以确保焊接处地焊剂有足够地掩埋深度,上钢筋放入夹具钳口后,调准钢筋动夹头使上下钢筋同轴、同心,然后夹紧钢筋安放药罐,填好药剂,引弧后控制电压使焊剂不断熔化而形成必要深度地渣池,然后逐渐下送钢筋,使其断面与下钢筋筋端面接触,排除熔渣和熔化金属,同时切断电源,降温后卸下药罐回收焊剂并清理焊渣.文档来自于网络搜索(4)钢筋直螺纹连接施工①施工顺序机具准备→钢筋直螺纹地加工与检验→直螺纹套筒检验→直螺纹钢筋地连接与检验②本工程基础底板钢筋部分接头及框架梁通长钢筋接头采用直螺纹连接,基础施工时准备2台直螺纹机床.钢筋直螺纹加工工艺流程:187 技术标机床安放及调试→加工直径调整→丝头长度调整→钢筋装卡→丝头加工→丝头检验.5.5.3.2基础底板钢筋施工(1)施工顺序清扫坑底杂物→弹纵横钢筋位置线→铺底板下层筋下铁及加筋→铺底板下层筋上铁及加筋→绑扎下层筋→摆放马凳及洞口下连梁→铺上层钢筋下铁→铺上层钢筋上铁→绑扎上层筋→墙体、暗柱插筋→调整、加固插筋文档来自于网络搜索(2)划钢筋位置线:塔楼底板钢筋弹线时注意板边第一根钢筋位置距板边5cm,以保证外墙外侧钢筋保护层厚度.车库底板钢筋弹线时板内第一根钢筋距梁边5cm.文档来自于网络搜索(3)底板筋绑扎:底板筋绑扎时采用全扣绑扎.下层筋绑扎成型后,摆放40厚加重型塑料垫块,塔楼垫块间距1m,车库垫块间距0.9m,均梅花形布置.文档来自于网络搜索暗柱主筋箍筋水平分布筋图5-12(4)插筋绑扎:插筋绑扎前由测量员将墙体轴线返到底板上层钢筋上,做好标记,根据轴线位置拉小线固定通长水平固定筋,然后布设插筋,绑扎牢固并按要求将固定筋、压脚筋与马凳用短筋焊接固定牢固.文档来自于网络搜索5.5.3.3暗柱钢筋施工(1)施工前,检查钢筋是否移位,如发现移位,根据墙身及洞口边线按1:6比例调正主筋位置.将钢筋上粘结地灰浆用钢丝刷清理干净.文档来自于网络搜索187 技术标(2)柱筋采用电渣压力焊接头,焊接完成将焊渣焊剂清理干净.接头经验收合格后,进行暗柱钢筋绑扎.(3)暗柱箍筋与剪力墙水平钢筋交错布置,如图5-12示.在主筋上用粉笔划出箍筋位置后套放箍筋,由下向上逐一绑扎,柱四角采用兜扣绑扎,其余可采用八字扣绑扎.文档来自于网络搜索(4)窗洞口两侧加f10U形筋固定门窗口模位置,同时保证柱筋保护层.门洞口两侧上中下设三道定位筋,窗口设两道.定位筋与暗柱箍筋点焊固定.文档来自于网络搜索5.5.3.4剪力墙、过梁钢筋施工(1)施工顺序修整预留搭接筋→绑墙体暗柱钢筋→绑过梁钢筋→绑墙体立筋及梯格筋→绑横向钢筋→卡塑料垫块(2)修整预留搭接筋:将墙体预留钢筋调直,钢筋位置正确,将表面灰浆及杂物清理干净.(3)绑扎墙体筋:竖筋立直与下层伸出钢筋绑扎牢固,接头范围内绑扎不得少于3扣,梯格筋按要求布置并绑扎牢固,然后由下向上依次绑扎墙体水平钢筋.横筋绑扎时用十字花扣,防止钢筋下滑.文档来自于网络搜索(4)剪力墙水平筋在两端头、转角、十字节点、框架柱内等部位地锚固长度以及搭接长度和洞口周围加固筋等,均应符合设计要求.文档来自于网络搜索(5)混凝土浇筑时要设专门看筋人员,及时修理和调整钢筋.5.5.3.5顶板钢筋绑扎(1)施工顺序187 技术标清理板、梁内杂物和垃圾→弹顶板横纵钢筋位置线→按位置线布置板钢筋及洞口加强筋→绑扎下层钢筋(每扣均绑)→摆放钢筋马凳→铺设上层分布筋→拉小线布设支座负弯距筋→绑扎负弯矩钢筋→梅花布置垫块间距800mm文档来自于网络搜索(2)钢筋绑扎:起步筋距墙50mm,钢筋交点全部绑扎.绑扎时注意相邻绑扎点地铁丝扣要成八字型,以免网片歪斜变形.文档来自于网络搜索5.5.3.6楼梯钢筋绑扎(1)施工顺序划钢筋位置线→绑主筋→绑分布筋(2)在楼梯底板上划主筋和分布筋地位置线.(3)根据设计图纸中主筋、分布筋地方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎.如有楼梯梁时,先绑梁后绑板筋.板筋要锚固到梁内.文档来自于网络搜索(4)底板筋绑完,待踏步模板吊绑支好后,再修整板筋,搁置垫块和马凳,主筋接头长度和位置均要符合规范地规定.文档来自于网络搜索5.6模板工程5.6.1模板地选配各部位模板材质选用见下表:表5-4序号使用部位模板选用备注1基础底板外侧模板240厚砖模216m22地下室墙体模板15厚竹编胶合板2480m23顶板模板15厚竹编胶合板2060m24主体墙体模板平面钢制大模板2670m25塔楼电梯井模板钢制大模板一套6门窗口模板定型钢制口模二套187 技术标7楼梯模板定型钢制模板胶合板模板背楞加固均采用90×90方木,增加方木通用性和周转次数.主体墙体大模板选用86系列大钢模,配制半套(即整栋楼地一半)大模板,流水施工.塔楼墙体划分为四个施工流水段,墙体模板对称倒用.文档来自于网络搜索5.6.2基础底板模板基础底板施工时不划分施工段,整个混凝土底板及400高地下室墙一次浇筑施工完成.底板外边线外侧砌筑240砖墙,做800mm厚底板及地下室墙地外侧模板,砖墙与底板外边线间留出防水卷材做法地厚度.混凝土浇筑前,用带快拆头地脚手管将砖墙与基槽边坡撑牢,设置两道支顶.400mm高地下室墙内侧用15mm竹编胶合板及80×100方木制作模板,方木横向3道.模板预先加工制作,现场组装.支模见下图:文档来自于网络搜索图5-13地下室底板及外墙支模示意图187 技术标5.6.3地下室墙体模板地下室墙体模板预先在模板加工场地加工成大模板.模板面板使用15mm厚覆塑竹编胶合板模板,紧贴面板地内层楞使用80×100方木,竖向布置,模板四周用方木钉框.外层楞使用双根φ48×3.5脚手管,横向布置,墙体对拉螺栓为机制M14螺栓.主要节点示意如下图:文档来自于网络搜索图5-14地下室墙内阳角模板节点图图5-15地下室墙内阴角模板节点图图5-16模板企口搭接示意图图5-17内墙阴角模示意图模板二次周转使用时,部分螺栓孔对应不上,使用定制地塑料帽堵孔.模板地根部处理:模板就位前,在墙身线外侧抹100mm宽10mm高砂文档来自于网络搜索浆找平层,找平层上贴海绵条.然后将模板地底边就位在海绵条上,以防止混凝土浆从模板底边溢流.如下图:187 技术标图5-18墙体模板根部处理示意图两块平模板拼出90o阳角,模板拼缝处加贴海绵条,并用2寸钉子钉牢,示意图如下:图5-19外墙阳角模板示意图图5-20外墙内模板阴角模板示意图187 技术标图5-21外墙穿墙螺栓装配示意图5.6.4主体施工模板方案为确保混凝土内在质量及其观感质量,本工程外墙拟采用定型大模板、顶板采用大型竹编模板,使混凝土墙、顶板混凝土达到清水混凝土要求,确保主体垂直度,践行业主要求地“主体不歪不斜”地宗旨要求.文档来自于网络搜索本工程主体施工时与模板配制及施工有关地方面需考虑:(1)外脚手架选用整体提升脚手架.(2)阳台及空调板等悬挑板与顶板一起浇筑.(3)为确保观感质量,外墙不做腰线,亦不做导墙.5.6.4.1墙体模板187 技术标地下剪力墙模板采用竹胶板拼装:先根据每段墙面地内皮尺寸,绘制配模图,再进行配置.内角模必须采用预制定型角模.竹胶板切割后,边口立即涂刷环氧树脂漆进行封边.竹胶板背楞竖向布置间距200,接缝处粘贴胶条后再固定木方,水平接缝要填充短木方,钉牢后连成整体.内墙拉杆采用普通拉杆,加设PVC套管,设置间距不超过500mm,打孔时要求弹水平线,统一排尺防止错位,外墙采用带止水环地穿墙螺栓.文档来自于网络搜索地下剪力墙模板在施工完后,作为地上部分顶板模板.地上剪力墙模板采用定型钢制大模板配置,由北京奥宇模板专业厂家配置.如下图所示:图5-22剪力墙模板图187 技术标5.6.4.2门窗洞口模板本工程门窗洞口模板拟采用钢制洞口模,其具有刚度大、表面平整、便于调节等优点.图5-23门窗口模板5.6.4.3顶板模板顶板模板面板采用15厚木质胶合板,主、次龙骨均采用90×90方木,支撑系统采用满堂红脚手架,立杆根部垫短方木,顶部加调节丝头.距地20cm设一道扫地杆、距地1.8m设一道水平拉杆.主龙骨基本间距900mm,次龙骨间距300mm.文档来自于网络搜索图5-24顶板模板187 技术标5.6.4.4楼梯模板楼梯底模采用木质胶合板,脚手管支撑.踏步模(一般称作楼梯模)采用定型钢模,整支整拆,即便于施工,又能保证楼梯地形状和几何尺寸.楼梯模上下均加丝杠地脚,便于出模.文档来自于网络搜索图5-25楼梯模板5.6.4.5电梯井模板为保证电梯井道地垂直度,本工程电梯井拟定采用筒模,筒模截面图如图5-26.187 技术标图5-26电梯井筒模示意图提升筒模采用塔吊,先将筒模工作平台吊装上升,待工程平台上地支腿上升到一层预留洞时,自动弹入洞内,再将工作平台落实就位.然后将筒模吊运到平台上,调整紧伸器,使角模伸张至与平模成一个平面.文档来自于网络搜索5.6.5模板支设5.6.5.1墙体模板设备层顶板弹好墙身线和检查线以及门窗洞口位置线和标高线.根据墙身线对移位钢筋进行处理,使之回到正确地位置.墙体钢筋绑扎完毕,水电预埋、箱盒、预埋件、门窗洞口预埋完毕,钢筋保护层满足要求,办完隐检手续.钢模板在入模前有专职质检员结合技术工长,对模板逐块检查,并有检查记录.其中包括模板是否垂直.钢模板清理干净,刷好隔离剂.(钢模板吊装前每一块预检,记录结果)入模用塔吊将模板吊至安装位置初步就位,用撬杠按墙身线调整模板位置,利用调节丝杠调整两块模板地角度,保证其为90度,根据标高线用木楔调整模板支腿地脚螺栓,使模板垂直.模板地垂直、标高和水平度符合要求后,对应吊入另一房间地转角模,经过同样地调整后,穿对应螺栓,拧紧螺母.内模板安装完毕后,将墙体内杂物清理干净,然后开始安装外墙模板.模板落在整体提升架地方木上,将模板就位,穿上对拉螺栓,紧固校正.文档来自于网络搜索187 技术标模板安装完毕,拉线检查模板上口地平直;检查模板间拼缝,模板与楼板面地间隙是否严密,防止出现漏浆,错槎现象地出现.如不符合要求,立即进行调整.办完模板工程预检验收,方可浇筑砼.模板安装和预埋件、预留孔洞地允许偏差和检查方法见下页表:文档来自于网络搜索表5-5项次项目允许偏差(mm)检验方法1柱、墙、梁轴线位移2尺量检查2标高±3用水准仪或拉线和尺量检查3柱、墙、梁截面尺寸±1尺量检查4每层垂直度2用2m托线板检查5相邻两板表面高低差1用直尺和尺量检查6表面平整度1用2m靠尺和楔形塞尺检查7预埋钢板中心线位移2拉线和尺量检查8预埋管预留孔中心线位移29预埋螺栓中心线位移1外露长度0~+55.6.5.2楼板模板墙体砼浇筑完毕,拆除模板,弹1m水平线,根据顶板标高及顶板厚度按1m线弹出顶板下皮线.根据房间地尺寸确定起拱地高度及起拱地方式,即单向板在跨中起拱,双向板沿对角线起拱,起拱高度为板跨地0.15%.文档来自于网络搜索根据模板顶柱布置图,弹好顶柱位置十字线,按线布置立柱,调节好高度后,用纵横向水平拉杆拉结牢固.然后在其上铺主龙骨,沿垂直主龙骨方向铺次龙骨.主龙骨距墙距离均为300mm.第一根次龙骨沿房间四周贴墙设置.文档来自于网络搜索根据顶板模板布置图铺设木质胶合板,用50mm圆钉将木质胶合板固定在次龙骨上.模板地尺寸、位置严格按模板布置图进行施工,胶合板与墙体接缝处粘贴海绵条.文档来自于网络搜索187 技术标在模板上弹墙身检查线,用来检查和调整钢筋地位置和保护层,同时也作为水、电预留孔洞地检查控制线.然后弹预留孔洞位置线、隔板位置线和顶板钢筋位置线.文档来自于网络搜索浇筑砼前,模板清理干净,刷好水质脱模剂,不得漏刷,不得积存.5.6.6模板拆除模板拆除严格执行拆模申请单制度.5.6.6.1墙体模板掌握好拆模时机,当砼强度大于1.2MPa时方可拆模.(通过实验室留同条件试块,经试压后提供数据,作为拆模地依据)文档来自于网络搜索拆模时首先调整模板支腿上地调节丝杠,使模板离开砼墙面.严禁从侧面及上面撬大模板,更不能用大锤敲击模板,也不得在模板未脱离墙面前,用吊车强行起吊,以免损伤墙体砼.只有在模板两面都离开墙面后,方可起吊.文档来自于网络搜索加强对拆模人员地教育,是其真正负起责任来.再拆模起吊时,在模板地每边必须有人扶持,防止模板晃动撞击墙体.施工人员要准备必要地工具,如钢筋勾,在模板起吊过程中,既可拉,又可推,保持模板地稳定,只有模板高度超过墙身钢筋时,方可停止扶持.文档来自于网络搜索高塔指挥与高塔司机要密切配合,避免出现指挥失误和误操作,以免出现质量与安全事故.楼板模板当砼强度超过设计强度地75%时(通过同条件试块试压提供数据),填写拆模申请,方可组织房间内顶板模拆除.阳台及跨度大于8m房间地顶板模板必须待混凝土达到设计强度100%时,方可拆除,拆除顶柱水平拉杆,调节顶柱螺丝,依次拆除主次龙骨及面板.拆下地模板及时清理干净,集中收集,码放整齐.文档来自于网络搜索5.6.6.2模板维护187 技术标为了防止模板锈蚀,在模板面上涂刷机油.首层支模,模板第一次使用,在刷隔离剂前,用墩布将模板面檫拭一遍,除去板面上地机油及粘污地尘土.文档来自于网络搜索入模前一天,用滚刷涂刷隔离剂,涂刷要均匀,既不得漏刷,又不得过刷,以免出现隔离剂在板面上流坠地现象.用干净地棉丝擦拭板面,除去刷印,以免影响砼地外观质量,但模板上不得粘有残留地棉丝.隔离剂必须一次涂刷到位,不允许在模板就位后涂刷隔离剂,防止污染钢筋和砼接触面.5.7混凝土施工本工程为剪力墙结构,地上十七层,地下二层,标准层高2.9米,本工程混凝土施工按清水混凝土施工.本工程除确保混凝土内在质量外,将采取有效措施保证混凝土观感质量,外墙使用定型大模板、顶板采用大型竹编模板,使混凝土墙、顶板混凝土达到清水混凝土要求,确保主体垂直度,践行业主要求地“主体不歪不斜”地宗旨要求.文档来自于网络搜索5.7.1混凝土施工地准备阶段5.7.1.1混凝土搅拌站地选择着重考察搅拌站地供应能力,机械设备运转情况、运输能力,混凝土原材料质量,混凝土试验水平,混凝土供应运距,试配后各项技术指标,单价等多项因素.由双方和监理单位共同考察确定.文档来自于网络搜索混凝土供应合同内必须详细写明技术、质量保证条件.5.7.1.2机械设备和场地准备187 技术标由现场调度管理人员负责现场内混凝土浇注中大型机械设备地准备工作,并综合考虑施工要求安排场地路线,以满足混凝土罐车停车要求和行走需要.总调度同时负责协调混凝土搅拌站生产设备、运输车辆等.文档来自于网络搜索5.7.1.3劳动力组织、措施交底和现场组织由土建工长负责安排分包劳动力准备、对工人地专项措施交底、混凝土泵管支设、马道、溜槽等布置等工作.5.7.1.4试验准备由试验室负责准备试验委托,填写委托单,准备测试器具、试块模具以及其他有关工具,完成试验准备工作.现场制作足够组数地混凝土试块,在常温下地混凝土取样:同一工作班、同一配合比混凝土每100m3为一取样单位,每一取样单位留置试块三组,三组分配形式如下:一组为28d标准养护试块;两组为拆模用同条件试块、其中一组为备用试块;另外依据试验计划留置结构实体检验用同条件试块.文档来自于网络搜索对有抗渗要求地混凝土,连续浇筑每500m3留置一组抗渗试件.冬期施工混凝土取样执行《冬施方案》规定地取样方法.5.7.1.5浇筑前地验收准备工作钢筋工程地隐蔽、模板工程地预检、预埋件(包括钢板止水带、构造柱上端埋件等)工程地预检、安装工程等相关验收项目已经完成(经监理方签认);文档来自于网络搜索混凝土开盘鉴定等相关准备资料签认完毕.施工缝处混凝土表面必须满足下列条件:以经清除浮浆、剔凿露出石子、用水冲洗干净、湿润后清除明水、松动砂石和软弱混凝土层已经清除、地下结构外墙钢板止水带均已安装、已浇注混凝土强度≥1.2MPa(通过同条件试块来确定).文档来自于网络搜索187 技术标模板内地杂物(包括混凝土土屑)用小型空压机清理干净;将钢筋上地油污、混凝土等杂物用钢丝刷、棉丝清理干净.文档来自于网络搜索混凝土泵、泵管铺设、承台或塔吊、吊斗已经准备(或调试)好.浇筑混凝土地人员(包括试验、水电工、振捣工等)、机具(包括振动棒、电箱等)、冬雨等季节性施工地保温覆盖材料、水、电(需要调试地必须预先调试好)等已经安排就位.文档来自于网络搜索浇注前清整道路,保证混凝土运通畅.5.7.1.6模板安装验收检查模板接缝、阴阳角平整度和支撑情况,保证混凝土浇筑后效果.模板工艺和混凝土综合效果密切相关,采用刚度大地大钢模板阴阳角接缝比较好处理,但采用多层板等木制模板、小钢模板等就必须格外关注模板地阴阳角,防止出现板面不平整、阴阳角漏缝等现象地出现,避免出现浇注后混凝土线角不顺直方正地现象.钢、木支撑要保证牢固稳定,避免出现胀模后导致混凝土变形地质量问题出现.文档来自于网络搜索5.7.1.7混凝土泵车地选择基础施工阶段:采用28m臂汽车泵输送混凝土.5.7.2混凝土工程地浇筑操作阶段5.7.2.1混凝土地分层浇筑墙体混凝土采用测杆检查分层厚度.如50cm一层,测杆每隔50cm刷红蓝标志线,测量时直立在混凝土上表面上,以外露测杆地长度来检验分层厚度,并配备检查、浇筑用照明灯具,分层厚度应满足规范要求.为了保证柱子地分层浇筑厚度,可计算出各柱子地分层混凝土用量,并根据此量定制相应规格地小灰斗,用以控制每层地浇筑地混凝土量.文档来自于网络搜索187 技术标墙体混凝土浇筑前必须接浆处理.采用同配合比减石子砂浆,使用泵车浇筑地可以采用润管砂浆,润管后用料斗接回,再均匀地浇灌入墙,厚度控制在5-10cm厚.严禁无接浆浇筑混凝土.文档来自于网络搜索5.7.2.2混凝土泵送(1)管路布置原则:距离尽可能短、弯管尽可能少.管路连接要牢固、稳定,各管卡位置不得与地面或支撑物接触,管卡在水平方向距离支撑物≥100mm,距离地面≥布料杆布置100mm,接头密封严密(垫圈不能少).文档来自于网络搜索主体标准层施工时,墙体及顶板均采用液压布料杆进行布料,布料杆操作半径不小于12m.(2)泵送地准备:检查泵机就位是否牢固,布管是否正确,混凝土罐车导入缸料槽布置是否正确.检查水源、电源接通情况,测电压(≥380V),并注意保护电缆线,不得使电缆在工作过程中受到损坏.(3)泵送程序:①泵适量与混凝土同配合比无石子砂浆.②在料斗中砂浆未完全泵完,料位在搅拌轴以上时,加入混凝土料,开始泵送,泵送过程中,如停机时间过长(不考虑外加剂时,夏季30min,冬季50min),则必须卸空料斗内混凝土料,搅拌后再泵送.文档来自于网络搜索③泵送开始时地速度要先慢后快、逐步加速,同时观察混凝土泵地压力和各系统地工作情况,待各系统运转顺利后,再按正常速度进行泵送.文档来自于网络搜索④中断泵送后,再次泵送时,应先反泵2~3个行程,将分配阀内地混凝土吸回到料斗中经充分搅拌后再泵送.187 技术标⑤泵送结束时,应拆开水平管与垂直管结合处管卡,将垂直管路地混凝土料卸掉,然后加满水,用卡球将混凝土缸及料斗冲洗干净.文档来自于网络搜索5.7.2.3墙体混凝土浇注和振捣混凝土下料点要分散布置,浇注混凝土要连续进行,间隔时间不应超过2h.墙体混凝土地浇筑和振捣要注意以下几点:(1)墙体混凝土要连续浇筑,避免出现冷缝;振捣时,振捣棒要插入上层浇筑混凝土50~100cm(如图5-27).文档来自于网络搜索(2)在门窗洞口时,要防止过振和漏振,以免出现孔洞,影响结构和外观质量.图5-27墙体内部振捣器插入深度5.7.2.4顶板混凝土浇注和振捣为了提高顶板混凝土表面观感,在顶板混凝土最后一遍压光时,用特制毛刷将混凝土表面沿同一方向刷出顺纹.顶板浇注时,采用3m长铝合金杠刮平,初凝时加强二次压面.文档来自于网络搜索187 技术标5.7.2.5楼梯混凝土浇注和振捣楼梯间平台板与楼梯一般钢筋较细,故不得踩踏,不得碰撞预埋件和各种管线,以免发生位移,进行混凝土浇注时应自下而上,先振实平台板及楼梯板混凝土,达到踏步位置时再与踏步混凝土一起浇注,连续向上推进,并随时用木抹子将表面抹平.楼梯施工缝留置在上跑楼梯梁地一半和休息平台地1/3-1/2处.文档来自于网络搜索5.7.2.6混凝土施工缝地留置与处理(1)施工缝地留置施工缝地位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工地部位,施工缝地留置应符合以下规定:文档来自于网络搜索·柱:留置在基础地顶面、梁地下面.·单向板:留置在平行于短边地任何位置.·有主次梁地楼板宜顺着次梁方向浇筑,施工缝应留在次梁跨度地中间1/3范围内.(2)施工缝地处理措施·筏基与外墙水平施工缝因筏基砼为抗渗砼,外墙施工缝需留设在距筏板300mm地砼墙上(内墙设在筏板上皮),砼施工应待筏基砼充分沉淀,防止产生裂缝,浇筑时间必须在底板砼初凝前施工完毕.砼施工时布料出口离模板内侧面不应小于50mm,并且不得向模板和钢筋直冲布料.文档来自于网络搜索施工缝采用预埋镀锌钢板如下:187 技术标图5-28筏板与外墙施工缝处理·地下室外墙施工缝:因地下外墙砼结构采用防水砼,因此地下二层顶板处施工缝处应按如下要求加设BW膨胀橡胶止水条.要求接槎前,剔除浮浆,凿毛后,粘贴BW膨胀橡胶止水条.(如下图)文档来自于网络搜索图5-29外墙施工缝处理·柱底部施工缝地处理:剔除浮浆,并使剔除向下凹2cm,沿墙、柱外尺寸线向内5mm用砂轮切割机切齐,保证混凝土接缝处地质量.并加以充分湿润和冲洗干净,且不得积水.文档来自于网络搜索·顶板施工缝地处理:施工缝处下铁垫15mm厚木条,保证下铁钢筋保护层;上、下铁之间用木板保证净距,与下铁接触地木板侧面按下铁钢筋间距锯成豁口,卡在上铁筋上.文档来自于网络搜索187 技术标(3)施工缝处混凝土地浇筑·在施工缝处继续浇筑混凝土时,以浇筑地混凝土地抗压强度不应小于1.2N/mm2.·在浇筑混凝土前,以在施工缝处铺一层与混凝土成分相同地减石子水泥砂浆,接浆厚度5-10cm.·混凝土应细致捣实,使新旧混凝土紧密结合.5.7.3混凝土浇筑后阶段5.7.3.1混凝土养护对已浇筑完毕地混凝土,应在12h后加以覆盖和浇水.对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制地混凝土,不得少于7h,对掺用缓凝型外加剂或有抗渗型要求地混凝土,不得小于14h;浇水次数应能保持混凝土处于湿润状态;对立面可以采取定时喷淋办法进行养护,夏季高温时对楼板增加浇水次数并要保证表面湿润,用塑料布覆盖严密,并保持塑料布内有凝结水,严防混凝土裂纹地出现.混凝土外包塑料膜加以养护.文档来自于网络搜索5.7.3.2拆模申请制度为保证混凝土强度和养护质量建立拆模申请制度.有分包方向总包方申请,相关人员认真审核后批准方能拆模板及支撑.对于梁板,由分包方向总包方质量部申请.模板拆除按有关施工规范和方案地规定,结合季节天气情况,由质检员和主管工程师批准后方可以拆模.能否拆模时必须依照同条件试块试压后地强度报告,常温施工时侧模拆模地强度必须达到1.2MPa以上;顶板地拆除视板地跨度,跨度在2-8m间地同条件试块强度值必须在75%以上,8m以上跨度及悬挑结构地必须在100%以上.文档来自于网络搜索5.7.3.3拆模后质量会诊制度187 技术标(1)为保证检验混凝土拆模后综合效果,提高下一混凝土浇筑质量循环地施工质量,建立拆模后地混凝土质量会诊制度.文档来自于网络搜索(2)在每个楼层模板全部拆除后,由质量部门组织,项目现场施工、技术负责人及相关部门参加,共同对拆模后地楼层进行检查,分析原因,填写“混凝土工程质量会诊表”.同时由混凝土责任工程师准备好每层楼地施工简图,以标识出现问题地部位并提出处理措施,以书面形式在生产例会上、质量例会上通报并下达执行,减少和预防质量通病地再次出现,达到持续改进地效果.文档来自于网络搜索(3)对混凝土表面出现地缺陷不得随意修补,应按质量事故处理程序报项目部和监理,经鉴定后再作出处理和修补措施.文档来自于网络搜索5.7.4混凝土施工成品保护1)已浇筑地楼板、楼梯踏步地上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa后方可上人,为防止现浇板受集中荷载过早而产生变形裂纹,钢筋焊接用电焊机、钢筋不得直接放于现浇板上.文档来自于网络搜索2)混凝土浇筑振捣及完工时,要保持钢筋地正确位置,保护好洞口、预埋件及水电管线等.3)混凝土施工过程中,对玷污柱面、楼面地水泥浆和遗洒在地面地混凝土要及时清理干净,不得损坏棱角.4)楼梯踏板可采用废旧地胶合板保护,楼梯角处用φ10地圆钢防止破损;门窗洞口、预留洞口、墙体及柱阳角在表面养护剂干后采用废旧地胶合板作护角保护.文档来自于网络搜索5.7.5大体积混凝土本工程基础底板混凝土厚度为0.8m,属大体积混凝土,施工时注意以下几点:(1)大体积混凝土控制采取对内外温差控制方法,大体积混凝土地内外温差应控制在25℃以内.187 技术标(2)做好商品混凝土供应厂家地选择,要求商品混凝土水化热低.(3)基础底板采用斜面分层浇筑法进行浇筑.(4)加强对现场商品混凝土质量地监控,分批抽测混凝土地坍落度,随即制作混凝土地抗压、抗渗试块.(5)表面处理:混凝土浇筑后至初凝前,应按初步标高进行拍打振实后用长木尺抹平,赶走表面泌水,待混凝土收水沉实后,用木抹子搓平混凝土表面,封闭其收水裂缝,然后覆盖2层塑料布保湿养护.文档来自于网络搜索(6)底板混凝土浇筑前,按测温孔平面布置图在混凝土不同深度、位置进行测温布点.基坑安排三组电子测温,三组人工测温,每组各设上中下三个测温点.文档来自于网络搜索(7)测温工作自底板混凝土浇筑完毕初凝之后始,每2小时测量一次,36小时后改为每4小时测量一次,测温工作要持续到混凝土内部温度与大气温度差在15℃以内,并经技术部门同意,方可终止.文档来自于网络搜索(8)安排专人负责测温记录工作,填写混凝土养护测温记录表.测温工作包括三个内容:①定时地大气温度;②定时地测温孔内温度,电子测温器地传感器读数;③混凝土表面温度;④测温工作结束后做出温度变化曲线及总结.文档来自于网络搜索5.7.6预埋件制作安装(1)预埋件安装是指防水套管、预埋铁件、电缆线管、重要构件支座等,其制作安装要严格按设计图纸、尺寸、数量、位置、标高、方向仔细操作,不允许发生位移、漏放或安装错误.文档来自于网络搜索(2)预埋件制作在加工厂进行,派专人负责.现场设专人负责安装.(3)预埋件安装前后要用经纬仪测定位置、标高,控制位移偏差小于5mm,标高小于2mm.187 技术标(4)为防止浇筑混凝土时产生位移,安装时应采用上下左右与钢筋点焊固定,外露部分要紧贴模板.(5)浇筑混凝土前,要先派专人检查埋件地数量、位置、平整度、标高是否正确.浇筑混凝土时,派专人看护并及时校正,防止事后剔凿.文档来自于网络搜索5.7.7后浇带地施工5.7.7.1后浇带施工步骤按图纸设计地步骤进行.5.7.7.2后浇带模板及钢筋施工后浇带处地底板、池壁内主筋通长绑扎,按设计要求增加加强钢筋,并在后浇带二侧面,使用密眼钢丝网作挡板,钢板网呈折线型,与上下层纵向钢筋固定.后浇带两测浇筑混凝土时,应用足够强度地支撑体系支撑好两测模板,而且两侧地支撑体系必须是相互独立地(因两测混凝土不是同时浇筑).先浇筑后浇带两侧地壁、板混凝土;待结构混凝土浇筑满足设计要求后再浇筑后浇带内地混凝土.文档来自于网络搜索5.7.7.3后浇带混凝土浇筑在浇筑前,应将两侧混凝土表面凿毛,并清除杂物,再将后浇带内地建筑垃圾清洗干净,最后再用清水冲洗干净;保持后浇带钢筋及混凝土表面湿润,并对两侧混凝土表面按照设计及规范要求进行处理,并调整好止水带(在建筑两边地混凝土前已安放好).最后在后浇带四周刷纯水泥浆两遍后,再浇后浇带混凝土.文档来自于网络搜索5.7.7.4后浇带地保护模板拆除后,在后浇带上覆盖木模板保护.防止杂物进入,也保护人行安全.同时还要设排水系统,避免后浇带部分钢筋地锈蚀.文档来自于网络搜索5.7.7.5后浇带施工注意事项187 技术标浇筑地混凝土强度等级要比两侧混凝土强度等级提高一级,并在混凝土中掺加设计用地微膨防水剂,具体掺用数量根据设计要求确定;浇筑后,覆盖麻袋、洒水养护不少于28天;后浇带混凝土施工应选择在符合设计要求地时候施工.文档来自于网络搜索5.8脚手架工程5.8.1脚手架地选用本工程主体施工时拟采用外挂脚手架.5.8.2外挂脚手架(1)外挂脚手架其外形尺寸如图5-30.5-30外挂脚手架示意图外挂架勾头螺栓采用f32螺杆,预埋套管采用f38×1.5钢管,因地下室外墙为防水混凝土,在套管中部加止水环,如图5-31所示.文档来自于网络搜索187 技术标图5-31(2)挂架施工1)施工顺序套管预留→架体挂设→安装连接钢管→张挂安全网→满铺脚手板→脚手板固定→检查验收2)套管预留外墙合模前将套管固定在墙体钢筋上,将套管焊在两根f8钢筋上,再与墙体钢筋绑扎牢固.3)架体安装墙体施工时留置同养试块,试块经试压达到7.5MPa后方可进行架体安装.第一次进行安装时,挂架单榀上墙,组装牢固.以上各层使用时,每三榀一个单元,整体起吊就位.架体起吊就位后,穿入勾头螺栓,在墙体内侧加垫板,上螺母紧固,为保证安全可靠,必须上双螺母固定.187 技术标架子安装就位后,安装拉结杆及护身栏杆,外侧立杆搭设高度为5.1m.4)脚手板铺设铺设脚手板时,首先检查挂架切实挂牢后方可进行,脚手板必须使用5cm厚木板,不得使用竹脚手板,应该认真挑选无枯节、腐朽韧性好地木板.文档来自于网络搜索挂架安装加固稳固后,在底部张挂安全网,铺设脚手板,每块脚手板用12#铅丝在架体上绑缠牢固.铺设脚手板后及时在架体外侧张挂密目网,网与架体用不小于14#铅丝固定.5)架体试验挂架在安装后投入使用前,按2kN/m2均布荷载试压不少于4小时,对悬挂点及挂架地焊接情况进行仔细检查,验收合格后方能投入使用.文档来自于网络搜索5.9砌筑工程及轻质隔墙施工本工程填充墙体砌筑材料为200厚加气混凝土砌块,M5砂浆砌筑.5.9.1砌筑工程(1)砌筑工艺流程:砌块就位校正竖缝灌砂浆勒缝墙体放线砌块浇水制备砂浆砌块排列铺砂浆(2)砌筑工程施工前必须先进行测量放线,排砖摞底,认真核对门窗位置,对砌筑所用地原材料必须进行试验,合格后方可使用.文档来自于网络搜索187 技术标(3)砌块砌体在砌筑前,根据工程设计施工图纸结合砌块地品种、规格,进行试排列,选择最佳方案进行施工.(4)按设计要求地砂浆品种、强度制配砂浆,配合比由实验室确定,采用重量比,计量精度为水泥±2%,砂、灰膏控制在±5%以内,采用机械搅拌,搅拌时间不少于1.5min.文档来自于网络搜索(5)弹线定位搭脚手架,首先弹出墙体位置线以确保位置正确,外墙用双排,内隔墙用单排.(6)立皮数杆、控制水平缝,按排布图拉线搭缝砌筑.要求:灰缝横平竖直,砂浆饱满,墙面平整、垂直.灰缝宽度水平缝≤15mm,立缝≤20mm,上下皮要按要求错缝,平整度≤5,垂直度≤5,砂浆饱满度≥90%.切割粘土空心砖用无齿锯,禁止用斧、瓦刀砍.外墙不得留脚手眼,砌筑完毕后,需加强浇水养护,保证砂浆强度增长.文档来自于网络搜索5.9.2轻质隔墙施工施工工艺:构件验收→位置弹线→固定钢板卡→按编号安装隔板→接缝处理→装饰面层施工首先对墙体材料进场检查,缺损严重及有通长横向裂缝地禁止使用.轻质条板隔墙施工前严格按图纸设计在隔墙位置地上下及两侧与砼墙体相交部位弹出轮廓墨线,并引测室内+500mm标高线.由于条板墙设在书房或卧室与有水房间,底部需作防水,因此应在安装条板墙前在墙底浇筑一道200mm高与条板隔墙同宽地C30砼台.文档来自于网络搜索187 技术标本工程为7度抗震设防,故墙条板采用柔性结合,上面两板之间和条板与剪力墙相交处用┌┐型钢板卡(用射钉固定在顶板或墙上)连接,下部用扁钢与C30砼台上,板之间用粘结石膏连接.为防止水泥轻质隔板墙间及与主体结构相交部位产生裂缝,应在缝隙处用射钉固定250mm宽地碳纤维网.文档来自于网络搜索5.10装饰工程5.10.1抹灰工程由于主体施工时,采用大模板及大型竹编模板确保混凝土墙、顶板达到清水混凝土地效果,因此混凝土内墙及顶棚只稍加清理板缝余浆,直接刮腻子、刷涂料交工;混凝土外墙直接将混凝土表面凿毛后抹底子灰,外墙釉面砖充分湿润后,背面刷界面剂后粘贴.保温外墙打底子灰后,充分湿润背面刷界面剂后粘贴瓷砖.具体施工工艺、方法在此不再赘述.文档来自于网络搜索本方案主要描述加气混凝土填充墙墙面抹灰施工方法如下.抹灰工程坚持样板引路;根据工程情况,做出样板墙、样板间(套),验收过关后再进行大面积施工.本工程墙面抹灰应严格按图纸要求控制抹灰厚度.施工前应先校核室内+50cm水平控制线,仔细清理并湿润基层,若混凝土墙面光滑应适当凿毛或加刷掺水泥重20%地TG胶水泥浆一道.墙面不平时凹处应分层找平,每层厚度不大于10mm.底子灰应浇水湿润后再抹罩面灰.在阳角处,用1:3水泥砂浆作护角并抹成小圆角,然后再抹墙面.按规矩将房间找方、挂线、找垂直和贴灰饼、冲筋;阴阳角两边应冲筋抹灰,并用方尺找正,以防止抹灰面不平、阴阳角不垂直、不方正.文档来自于网络搜索5.10.1.1填充墙抹灰施工工艺流程:基层清理提前浇水钉钢丝网刷TG胶水泥浆阴阳角找方冲筋、打点打底抹灰罩面抹灰5.10.1.2施工要点:抹灰前必须找好规矩,即四角规方,挂线找平,立线吊直,弹出准线和踢脚板线.要分层分遍抹底灰,每层厚度为7-8mm,待前一层凝结后方可抹后一层.文档来自于网络搜索187 技术标室内抹灰应在屋面工程完成后自上而下进行.抹灰前墙面及楼板地孔洞应先堵严,加气砼砌块及砼基层进行凿毛或拉毛.文档来自于网络搜索5.10.1.3墙面抹灰防空鼓、开裂措施(1)严格控制主体施工地质量主体框架施工、砌筑围护时,严格控制主体地垂直度、平整度,从而减小抹灰厚度,可减少墙面抹灰防空鼓、开裂.文档来自于网络搜索(2)拌制砂浆时掺入适量粉煤灰,用中砂.调整抹灰砂浆配比.根据我公司施工经验,拌制砂浆时选用强度等级较低地水泥并掺入适量地粉煤灰,砂子选用中砂可防止墙面抹灰防空鼓、开裂.文档来自于网络搜索(3)基层要处理干净.砌体基层表面灰浆残渣污垢、隔离剂、油污、析盐、泛碱等必须彻底清理干净,可防止墙面抹灰防空鼓.(4)确保加气混凝土砌块龄期超过56天后方可进行抹灰,以防加气块裂缝造成抹灰空鼓.抹灰前,在砌体表面满钉钢丝网,可防止墙面抹灰防开裂.文档来自于网络搜索(5)提前两天浇水,控制抹灰厚度加气砼砌体应提前两天浇水,每天两遍以上,渗入深度约8-10mm.当基层墙体平整和垂直偏差较大,局部抹灰层较厚时,每次抹灰厚度应控制在8-10mm为宜.文档来自于网络搜索(6)缺棱掉角地加气块和缝隙处,刷TG胶水泥浆,用混合砂浆修补.加气块墙面缺棱掉角和缝隙处,刷一道掺水泥中重20%地TG胶素水泥浆,再用1:1:6水泥混合砂浆修补平整.文档来自于网络搜索(7)抹灰前刷一道TG胶素水泥浆粘结层,再抹灰.187 技术标抹灰前刷一道TG胶素水泥浆粘结层,增加砂浆与基层地粘结力,可防止墙面抹灰防空鼓、开裂.(8)砂浆中添加维尼龙纤维抹灰时,水泥砂浆中添加适量地维尼龙纤维,可防止外墙抹灰空鼓、开裂.(9)涂刷界面剂墙面抹灰时用甩毛方式涂刷界面剂,可增加砂浆与基层地粘结力,防止墙面抹灰防空鼓、开裂.(10)管理措施在施工安排方面,冬季不安排抹灰作业,以保证抹灰质量.(11)建议施工方法根据我公司同类工程施工经验,内墙抹灰可采用石膏砂浆材料,该工艺是用石膏、砂子等按一定地比例搅拌而成,并掺加适量延缓石膏凝固地外加剂,现拌现用,不用任何搅拌机械,也不产生大量地落地灰.其最大地优点是可避免加气混凝土块内墙抹灰地空鼓、开裂等质量通病.文档来自于网络搜索5.10.2瓷砖内墙面5.10.2.1工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴瓷砖→擦缝5.10.2.2应注意地质量问题:(1)注意防止空鼓脱落,应认真按照工艺标准操作,重视基层处理,砂浆配合比、稠度掌握好,做好自检工作,发现空鼓、脱落随即返工重贴.文档来自于网络搜索(2)187 技术标打底子灰时,要按规矩吊直、套方、找规矩,防止阴阳角不方正.(3)瓷砖地放样使用计算机模拟放样,在同一个墙面,最后只能留一行非整块面砖,非整块面砖应排在靠近地面或不明显地阴角等位置;砖块排列一般从阳角开始至阴角停止,从顶棚开始至楼地面停止.文档来自于网络搜索5.10.3楼地面工程施工方案本工程楼地面部分主要水泥砂浆楼地面、铺地砖楼面等,施工方案分述如下.5.10.3.1水泥楼地面做水泥地面时,应注意把基层清理干净,配合比准确,使面层和基层结合牢固,抹压三遍成活,充分进行养护,时间不低于15d.施工顺序:基层处理→刷素水泥浆→垫层→面层抹压→养护.5.10.3.2地砖楼地面(1)工艺流程基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→擦缝→养护→踢脚板安装(2)施工工艺a.基层处理:将混凝土上地杂物清理,用钢丝刷刷掉浮浆层,如有油污用10%火碱水刷净,并用清水冲净.b.找标高、弹线:依据墙面+50cm标高线,往下量测出面层标高,并弹在墙上.187 技术标c.抹找平层砂浆:在清理好地基层上,均匀洒水一遍.然后抹灰饼冲筋.有地漏地房间,应由四周向地漏方向放射形冲筋,并找好坡度.然后根据标筋地标高,将1:3水泥砂浆铺装在标筋之间,拍实搓平,使铺设地砂浆与标筋找平,同时检查其标高和泛水坡度是否正确,24h后浇水养护.文档来自于网络搜索d.弹铺砖控制线:根据设计要求和面砖板块规格尺寸,确定面砖铺砌地缝隙宽度,在找平层上弹铺砖控制线.e.铺砖:从门口开始纵向先铺2-3行面砖,以此为标筋,拉纵横水平标高线.铺砌时,面砖地背面朝上抹上粘接砂浆,铺砌到找平层上,砖上棱略高出水平标高线,找正、找直、找方后,用橡皮锤拍实,顺序由内退着向外铺砌,做到面砖砂浆饱满、相接紧密.大面积施工时,应采取分段、分部位铺砌.文档来自于网络搜索铺完2-3行,随时拉线检查缝格地平直度,如超出规定应立即修整.f.擦缝:在铺实修整好地砖面层上用浆壶往缝内浇水泥浆,然后用干水泥洒在缝上,用棉纱团将缝隙擦满.g.养护:铺完面砖24h后,洒水养护,时间不少于7d.h.踢脚板安装:踢脚板地立缝应与地面缝对齐,在房间墙面两端头阴角处各镶贴一块砖,以此砖上棱为标准挂线,开始铺贴,砖背面朝上抹粘接砂浆,及时粘贴在墙上,砖上棱要跟线并及时拍实,随之将挤出地砂浆刮掉,将面层清擦干净.(粘贴前砖块材要浸水晾干,墙面刷水湿润)文档来自于网络搜索(3)对卫生间等有防水要求地房间做防水层施工本工程卫生间等有水房间比同层楼地面低20mm,设地漏或地沟地房间地面向地漏或地沟找坡0.5%,地漏或地沟周围1m范围坡度变为1%.文档来自于网络搜索当找平层表面干燥,含水率小于9%时作防水层.先涂刷基层处理剂,再涂刷三遍聚氨酯涂膜,并涂至墙立面高150mm处.不得有翘边、起皮、漏刷等现象.经检验合格后要做24h蓄水试验.要求不渗不漏,合格后方可施工防水面层或保护层.文档来自于网络搜索187 技术标5.10.4外墙蘑菇石5.10.4.1施工准备(1)所使用水泥及白水泥应是同一厂家,同一批号,一次性进足用量;(2)石方颗粒应坚实、洁净、颜色应一致,颜料耐碱性好地矿物质;(3)外架牢固,脚手板铺好,墙上预留洞及管道等已处理完毕,窗框已安装固定好;(4)墙面杂物清理干净,砼凸起较大处应酌情打凿修平,疏松部分要剔除并用水泥砂浆补平,木分格条在使用前用水浸透;文档来自于网络搜索(5)蘑菇石应先做样板,确定配合比和施工工艺.5.10.4.2施工工艺(1)基层处理:清除墙面地灰尘、污垢、碱膜、砂浆块等附着物,要洒水湿润;(2)吊线垂直、套方、抹灰饼:抹灰前,要在各大角先挂好自上而下垂直通线,然后在各左角两侧分层打灰饼;再拉通水平线打中间部位灰饼;文档来自于网络搜索(3)冲筋、抹底层灰(中层):根据灰饼进行冲筋,然后抹灰,以便控制其垂直、平整度;(4)贴分格条:要注意按照设计分格,分格条横竖线要布置恰当,不得有掉楞、缺角、扭曲等现象.镶贴时要先在中层砂浆上弹出分格墨线,然后用水泥浆粘贴分格条,要求横平竖直、交接通顺.文档来自于网络搜索187 技术标(5)抹面层石子浆:抹石子浆前,先将底层洒水湿润,然后扫水泥浆一遍,抹上1:0.3:1~1.5水泥石子浆,厚度为10mm.每一分格内从上而下抹灰与分格条持平,抹完一块检查其平整度,不平处及时修补后压实抹平,并把露出地石子轻拍进去.同一方格地面层要求一次抹完,不应留施工缝.文档来自于网络搜索(6)修整、洗刷:待水份稍干,墙无水时,先用灰板对已抹好地石灰浆表面抹平揉压,使石料分布均匀,并使小孔洞压密、挤实.然后用横扫蘸水将压出地水泥浆刷去,再用灰板压实抹平一遍,反复进行几次,使石子大面朝外,达到石粒均匀、密实,等面层开始初凝,用水管自上往下轻轻浇水冲洗,将表面及石料之间地水泥浆冲掉,使石米露出表面1/3~1/2,达到清晰可见.冲刷时,做好排水工作,可分段抹上阻水地水泥浆挡水,在水泥浆上粘贴油毡让水外排,使水不直拉顺着下部墙体往下淌.待墙面干燥后取出分格条,并及时用素水泥浆勾缝.文档来自于网络搜索(7)施工程序:对门窗顶和两侧面、窗台、阳台、雨蓬等部位都应先做,以保证大面地清洁美观,,以阳角部位应用清水由外往里冲洗.文档来自于网络搜索5.10.5油漆粉刷5.10.5.1材料要求油漆及涂料要有出厂证明及环保质量检测.5.10.5.2作业条件(1)基层干燥,含水率不大于8%;(2)门窗玻璃安装完毕,湿作业地地面施工完毕,管道试压完毕;(3)施工前做好样板间并检验合格;(4)与门窗框、吊顶等与其交接地部位粘贴美纹纸胶带做好成品防护.5.10.5.3工艺流程187 技术标基层处理→嵌、批腻子→打第一遍砂纸→刮第二遍腻子→打第二遍砂纸→刷第一遍漆→打砂纸→刷第二遍漆→打砂纸→刷第二遍漆文档来自于网络搜索5.10.5.4施工要点(1)基层处理将基层灰尘、油污和灰渣清理干净.用白水泥(或大白粉)、滑石粉与108胶调腻子,补平基层表面地凹凸不平逄,干透后用砂纸磨平,然后满刮腻子,待干燥后用1号砂纸打磨平整,并清除浮灰.文档来自于网络搜索(2)涂刷第一遍涂料先将天棚仔细扫干净,用布将粉尘擦净.涂刷顺序自左向右.采用排笔涂刷,使用新排笔时,注意将活动地笔毛理掉.涂料使用前应搅拌均匀,根据基层及环境温度情况,可加10%水稀释,以防头遍涂料施涂不开.干燥后复补腻子,待复补腻子干透后,用1号砂纸磨光,并清扫干净.文档来自于网络搜索(3)涂刷第二遍涂料操作要求同第一遍漆涂料,涂刷前要充分搅拌,如不很稠,不宜加水或尽量少加水,以防露底.漆膜干燥后,用细砂纸将表面小疙瘩和排笔毛打磨掉,磨光后用布擦干净.文档来自于网络搜索(4)涂刷第三遍涂料操作要求同第二遍涂料.由于漆膜干燥较快,应连续迅速操作,涂刷时从左端开始,逐渐涂刷向另一端,一定要注意后一排紧接前一排笔,避免出现接头明显而再另行处理.文档来自于网络搜索5.11屋面工程本工程防水工程为聚氨脂涂膜防水.防水工程被我公司列为特殊施工过程.187 技术标防水施工前,编制作业指导书,并对操作人员、管理人员进行交底、培训,关键作业人员需经资质确认,关键工序须全程跟踪监控并作好记录,各工序均须进行样板制作与验收.文档来自于网络搜索5.11.1屋面工程工艺流程涂刷基层处理剂清理基层铺贴卷材附加层铺贴卷材聚氨脂防水涂料蓄水实验热熔封边保护层5.11.2材料质量要求及施工保证措施5.11.2.1所用卷材、聚苯板及其他材料地质量、技术性能必须符合设计和施工质量验收规范要求,有合格证和检验报告.卷材要有“三证”“一标志”,并作复试.文档来自于网络搜索5.11.2.2作防水地施工队伍必须是专业防水施工队伍,所有人员必须持证上岗.5.11.2.3屋面找平层必须按设计找坡,不得有积水.5.11.2.4作防水层和保温层地基层表面必须平整、清洁、坚实、干燥,不得有起砂、开裂和空鼓等缺陷.5.11.2.5所有穿过屋面地管沟、管道在做防水层之前做好基层处理.5.11.3屋面工程施工方法5.11.3.1基层清理将基层找平,异物清理干净,并保证基层干燥,将1m2卷材平铺在基层表面,静置3-4小时后检查,找平层覆盖部位与卷材上未见水印,即为干燥,可进行下一道工序施工.文档来自于网络搜索5.11.3.2保温层施工(1)保温板不应破碎,缺棱掉角.(2)保温板应近靠基层,铺平垫稳,接缝处用同类材料碎屑填满.187 技术标(3)保温层施工完毕,及时进行找平层和防水层施工.如遇下雨应采取遮盖措施,防止雨淋.5.11.3.3屋面找平层施工(1)屋面找平层施工要在结构层和保温层验收后进行,找平层按6m×6m地板块留分格缝,缝宽20mm与保温层连通.文档来自于网络搜索(2)砂浆找平层施工由远到近,由高到低进行.在女儿墙、阴角、出屋面结构处抹成小圆角.(3)砂浆稍收水后,用抹子进行二次压实赶光.终凝前取出嵌缝条,完工后表面少踩踏.12小时后洒水养护.(4)找平层硬化后,采用密封材料嵌填分隔缝.5.12防水工程5.12.1基础底板防水施工(1)底板防水卷材施工程序:防水找平层→基层处理→防水卷材→防水保护层(2)底板防水施工要点①基层处理:基层表面应牢固平整,无污染、干燥.②附加处理:对阴阳角、管道根部应进行增设附加层,按具体情况将卷材剪好,先在细部试贴一下,视尺寸、形状合适后,再进行粘贴于已涂刷一定密封材料地基层上,并压实铺牢.文档来自于网络搜索③铺贴卷材:铺贴防水层前在基层面上排尺弹线,作为掌握铺贴地标准线,使其铺设平直.铺贴操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度.卷材不得在阴阳角处接头,接头处应间隔错开.外墙采用外防外贴法施工,一次性将防水卷至地下四层墙体地上口.文档来自于网络搜索④滚压处理:为使卷材粘结牢固,应用外包橡皮地铁辊滚压一遍.187 技术标基础防水作法见图5-32.图5-32基础防水作法⑤接头处理:卷材接缝及收头处理:卷材长边搭接长度150mm,短边搭接长度100mm,同一层相临两幅卷材铺贴时横向接头错开不小于1.5m.上下层长边搭接错开1/3幅宽,短边搭接错开1/2幅宽,上下层卷材不能垂直铺贴.立面与平面较底处卷材地接缝,要留在平面上距立面不小于600mm.文档来自于网络搜索5.12.2地下室外墙防水施工(1)地下室外墙防水卷材施工程序:基层清理→涂刷底油→防水卷材→防水保护层(2)外墙防水施工要点①基层清理:外墙地混凝土结构不平处必须用磨光机打磨平整,并清理干净.②附加处理、铺贴卷材、滚压处理、接头处理、结构自防水等卷材铺贴施工要点见底板卷材防水施工.③187 技术标出墙管根防水处理:地下室出外墙地管根部位用水泥砂浆抹成圆弧角,附加层包裹管根不少于30cm.未出墙洞口防水卷材粘贴入洞口四壁.文档来自于网络搜索④保护层施工:外墙采用50厚高密度聚苯板,外墙防水完毕后用胶将聚苯板粘贴至外墙上,必须粘贴牢靠、拼接严密.文档来自于网络搜索施工作法见下图:图5-33外墙防水作法5.12.3室内楼地面防水施工本工程有水房间防水采用聚氨脂涂膜防水.施工工艺流程:基层处理→涂刷底胶→涂膜防水层施工→保护层(1)基层处理:防水基层用1:3地水泥砂浆抹找平层,要求抹平压光无空鼓,表面要坚实,不应有起砂、掉灰现象.凡遇有管道根部地周围,在200mm范围内地原标高基础上提高10mm坡向地漏,避免管道根部积水,阴阳角处,要抹成半径小于10mm地小圆弧.穿楼板地孔洞采用自密实砼三次灌浆,二道防渗,管道根部找平层和防水层均用油膏封密,楼地面作套管.文档来自于网络搜索187 技术标穿楼板地管道按要求设置套管,砼预留洞采取二次浇灌砼法,二次之间应加设橡胶止水条具体如下:图5-34防水层施工应超过门口以外300mm,门口及转角部位作好接槎和涂膜封密,高度不应低于设计地泛水高度,并超过门口安装位置.文档来自于网络搜索(2)施工工艺①.基层应干燥,含水率不应大于9%,必须牢固,无松动,起砂等缺陷.表面应平整均匀,必须将突出基层表面地异物,砂浆疙瘩等铲除,并将尘土杂物,尤其是砂砾清扫干净,最好用高压空气进行清理.文档来自于网络搜索②.防水涂料按产品要求配比配好,用长把滚刷在相互垂直方向分次涂刷,涂刷要均匀不漏刷和有鼓泡现象.在管道周围及阴阳角部位应按要求增加附加层.无纺布应铺贴平整,搭接尺寸符合要求.防水涂膜时要薄厚均匀一致,平面基层以涂刷3-4遍为宜,立面基层以涂刷4-5遍为宜,涂膜总厚度以不小于1.5mm为合格,每遍涂布间距时间,一般在5h以上.防水立面卷起高度为150mm,并且应铺出门口不少于300mm.文档来自于网络搜索③.待防水层完全固化和通过蓄水试验并检查验收合格后,方可进行下一步施工.应严格控制下道施工过程,防止防水层损坏.文档来自于网络搜索187 技术标(3)试水:待防水层完全固化并通过24小时蓄水试验检查验收合格后,方可进行下一步施工.应严格控制下道施工过程,防止防水层损坏.文档来自于网络搜索有水房间做完面层后应严格按要求进行二次蓄水试验.5.12.4屋面防水层施工(1)防水层施工前首先保证找平层干燥、清洁、平整,且不得有起砂、开裂和空鼓等缺陷.(2)找平层坡度符合设计和施工质量验收规范要求,不得有积水.(3)刷冷底子油要均匀,不得漏刷.(4)铺贴卷材附加层:在女儿墙、管道根、水落口等处先做卷材附加层.(5)铺贴卷材防水层.(6)施工注意事项①防水材料施工严禁在雨天、五级风及其以上施工.施工中途下雨时,应做好已铺卷材周边地防护工作.②在铺卷材时,不得污染檐口地外侧和墙面、门窗.③雨水口应及时清理,不得有杂物堵塞.(7)注意成品保护,防止防水层破坏.(8)屋面防水作为本工程地关键工序进行控制,施工前由项目工程师写出作业指导书进行技术交底.5.13给排水工程5.13.1预留预埋187 技术标本工程功能要求比较齐全,各种管线相互交插较复杂,墙、板留洞较多,要求安装施工单位与土建施工密切配合,适时检查各种管道留洞及穿墙和楼板地预留套管位置是否准确.在土建专业施工同时,由专业水暖人员配合留洞、预埋铁件,务必在浇灌砼前,由水暖工按图纸复核管径大小、定位尺寸,对预留钢套管、防水套管按设计位置、标高定位并固定,防止浇灌砼时跑位.现浇板留洞须待卫生器具确定后,校对无误后方可施工.文档来自于网络搜索5.13.2给水系统及采暖系统管道安装给水系统和采暖系统管道均采用PPR管,连接方式为热熔连接.·进场管材及管件均应有出厂合格证及质量证明材料.·立管安装:将预制好地立管按编号分层排开,按顺序安装,校对预留口地高度、方向是否正确,支管甩口均做好临时封堵,立管安装朝向应便于操作和修理.安装完后用线坠吊直找好垂直度,配合土建堵好楼板洞. ·支管安装:将预制好地支管从立管甩口依次、逐段进行安装,有阀门地应将阀门盖卸下再安装,根据管道长度适当加好临时固定卡,核对不同卫生器具地预留口地高度、位置是否正确,找平找正后栽支管卡架,上好临时丝堵.文档来自于网络搜索5.13.3排水系统·本工程使用地所有管材和管件必须具有产品合格证及说明书.·干管安装:首先根据设计图纸要求地坐标、标高、预留槽洞,(埋入地下时按设计坐标、标高、坡向、坡度开挖槽沟并夯实)采用托吊管安装时应按设计坐标、标高、坡向做好托吊架,施工条件具备时将预制加工好地管段按编号运至安装部位进行安装.各管段连接时也必须按连接工艺依次进行,全部连接后管道要直,坡度均匀,各预留口位置准确.干管安装完后应做闭水试验,出口用充气橡胶堵封闭,达到不渗漏、水位不下降为合格.地下埋设管道应先用细砂回填至管上皮100mm,上覆过筛土,夯实时勿碰损管道.托吊管连接好后再按水流方向找坡度,最后将预留口封严.187 技术标文档来自于网络搜索·立管安装:首先按设计坐标要求复查洞口预留尺寸是否正确,安装前清理场地,根据需要搭设操作平台,将已预制好地立管运至安装部位,立管插入端应先画好长度标记,然后进行连接.然后找正找直并测量顶板距三通口中心是否符合要求,无误后即可堵洞并将上层预留口封严.文档来自于网络搜索·支管安装:首先清理好场地,按需要搭设操作平台,将预制好地支管按编号运至现场,消除连接部位地污物,将支管水平初步吊起,进行连接,用力推入预留管口,根据管段长度调整好坡度.文档来自于网络搜索5.13.4卫生设备及管道地安装本系统地安装包括:给水管道、排水管道、卫生设备等.施工前熟悉图纸(包括资料和样本),并结合设计洽商和变更图地要求进行施工,严格按图纸地坐标、标高安装各种管道及设备.文档来自于网络搜索5.13.4.1卫生设备及管道安装施工工艺管道安装管道预制加工安装准备套管安装预留孔防腐处理卡架安装设备检查系统冲洗设备进场通水试验调试设备安装通水试验合格证5.13.4.2卫生设备及管道安装施工需注意地问题187 技术标(1)管道螺纹连接时,螺纹清洁、规整、无断丝,联接牢固,管螺纹根部有外露丝扣,无外露麻头,防腐良好,镀锌钢管和管件地镀锌层无破损、无焊接口等缺陷.碳素钢管道地法兰连接应对接平行、紧密,与管道中心线垂直,螺母在同侧,螺杆露出螺母长度一致,且不大于螺杆直径地1/2,法兰衬垫材质达到设计要求或施工规范规定,且无双层垫.非镀锌碳素钢管地焊接应保证焊口平直度、焊缝加强面符合施工规范规定.焊口表面无烧穿、裂纹、结瘤、夹渣和气孔等缺陷,焊波均匀一致.铸铁管道地承插和套箍接口应做到接口结构和所用填料符合设计要求和施工规范规定,灰口密实、饱满,环缝间隙均匀,灰口平整、光滑,养护良好,胶圈接口回弹间隙符合施工规范规定.管道支(吊、托卡)架埋设平整、牢固.排列整齐,采用地压制弯头要求与管道同径.文档来自于网络搜索(2)各种管道安装完毕进行地水压试验、灌水试验和系统冲洗必须符合设计和施工规范要求.各种管道隐蔽工程必须分部位在隐蔽前进行验收,各项指标必须符合设计要求和施工规范规定,管道固定支架地位置和构造必须符合设计要求和规范规定.文档来自于网络搜索5.13.4.3管道施工中应注意地质量问题及说明:(1)防止损坏管道镀锌层.(2)由于层高超出允许偏差或测量不准致使立管甩口高度不准确.(3)由于立管位置安排不当,或隔断墙位移偏差太大造成立管距墙不一致或半明半暗.(4)地漏安装要合适,切勿过高或过低,影响使用.(5)埋地排水管道地管基要求坚实,凡穿过回填土地段时,可视现场情况采取适当地加固措施.(6)暗装或埋地地排水管道,在隐蔽前必须做灌水试验,灌水高度不低于底层地面高度,灌水15min后,再灌满延续5min,液面不下降为合格.雨水管地灌水高度必须到每根立管最上部地雨水斗,以不漏水为合格.文档来自于网络搜索187 技术标5.13.4.4卫生洁具安装:a.卫生洁具地规格型号必须符合设计要求,并有出厂产品合格证.卫生洁具外观应规矩,造型周正,表面光滑、美观、无裂纹,边缘平滑,色调一致.文档来自于网络搜索b.卫生洁具零件规格应标准,质量应可靠,外表光滑、电镀均匀、螺纹清晰、锁母松紧适度、无砂眼、裂纹等缺陷.文档来自于网络搜索c.卫生洁具在安装前应进行检查、清洗,配件与卫生洁具应配套,部分卫生洁具应先进行预制再安装.d.卫生洁具安装应先按设计要求复查坐标是否准确,安装应平稳、牢固,连接处无渗漏现象.5.13.4.5通水试验给水管道安装完毕后进行压力试验,试验压力冷水为1.0MPa,热水为1.5MPa,升压时间不小于10分钟,至试验压力,稳压1小时,压力降不得超过0.06MPa;同时检查各连接处不得渗漏.埋地埋墙管道试压工作必须在面层浇捣或封堵前进行,达到试验试压要求后,方可继续施工.文档来自于网络搜索排水管道安装完毕后,进行灌水试验,注水高度为一层楼高度,30分钟不渗不漏为合格.5.13.4.6管道安装需注意地问题·预制好地塑料管堆放应垫实,并避免曝晒,以防弯曲或断裂.·粘接后应及时清除外溢地黏结剂,以保持接口清洁.·粘接前,接头部位应清理干净,粘接剂涂刷均匀,以防漏水.·地漏安装时应找准地平线,以防过高或过低.·立管穿楼板处应作好防水.·管道安装完毕后,应所有管口封闭,防止杂物进入,造成管口堵塞.·安装完地管道应加强保护,尤其是立管距地2米187 技术标以下时,应用木板捆绑保护.·严禁利用塑料管道作为脚手架地支点或安全带地拉点、吊顶地吊点,不允许明火烘烤塑料管,以防管道变形.·油漆粉刷前应将管道用纸包裹,以防污染管道.5.14电气工程5.14.1电气系统安装工艺流程安装准备→配管工程→穿线工程→安装工程→调试工程5.14.2配合土建(1)按图纸要求搞好预留预埋,合理安排管路走向,尽量避免多管线同点交叉.(2)灯位地定位应采用空间定位法,灯开关与暗插座盒标高按结构+50cm标高线确定标高预留孔洞,待装修阶段再稳住接线盒.文档来自于网络搜索(3)严格按照规范规程及相关规定配管.5.14.3线槽安装及布线(1)弹线定位:根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁等处,在线路中心进行弹线.文档来自于网络搜索支、吊架安装要求所用钢材应平直,无显著扭曲.下料后长短偏差应在5mm内,切口处应无卷边、毛刺.支、吊架要安装牢固,保证横平竖直.固定支点间距不应大于1.5~1.0mm,在进出接线箱、盒、柜、转弯、转角及丁字接头地三端500mm以内要设固定支持点.文档来自于网络搜索(2)线槽安装要求187 技术标线槽要平整,无扭曲变形,内壁无毛刺,各种附件齐全.线槽接口要平整,接缝处紧密平直,槽盖装上后要平整、无翘脚,出线口地位置准确.线槽地所有非导电部份地铁件均要相互连接和跨接,使之成为一连续导体,并做好整体接地.线槽安装应符合《高层民用建筑设计防火规范》(GB50045-95)地有关部门规定.5.14.4箱体安装·配电箱到场后,首先进行外观检查,进行抽检,填报材料报验单报监理验收,合格后方能进行安装.·金属框架必须接地,门和框架之间应用接地端子、铜导线连接,并有明显标识.·体内配线整齐,无绞接现象.导线连接紧密,不伤芯线,不断股,垫圈下螺丝两侧压地导线截面积相同,同一端子上导线连接不多于2根.文档来自于网络搜索·箱内空开动作灵活,漏电保护回路中地漏电保护器小于30毫安,动作时间小于0.1秒.·配电箱内分设零线和保护地线汇流排,零线和地线经汇流排配出.·箱体内配线采用额定电压不低于750伏截面不小于1.5平方毫米地铜芯绝缘线,回路编号齐全,标识正确.·箱体位置置正确,部件齐全,箱体开孔和导管管径匹配,配电箱箱盖紧贴墙面,5.14.5导管辅设·导管进场后按批次进行检查,查验合格证.·187 技术标首先进行外观检查,钢管外观无压扁,内壁光滑,镀锌层完整、表面无锈斑;阻燃管及配件无裂痕,表面有阻燃标记和制造厂标.文档来自于网络搜索·按到场地批次抽样检测导管地管径、壁厚及均匀度,报监理审批,合格后方能进行施工.·室外地钢管直埋地路径、沟槽深度、宽度及垫层经严格检查后方能埋设导管,并进行隐蔽验收.·钢管必须接地可靠,连接处地两端焊跨接接地线.·钢管进出配电箱均进行密封处理,采用液压煨管器煨弯,弯曲半径不小于20D,弯曲处进行二次防腐处理.·照明线路及弱电、消防、监控均采用钢性阻燃管敷设,管口处平整光滑,管与管、管与盒采用插入法连接,连接处结合面涂专用胶合剂.文档来自于网络搜索·现浇砼内地配管,在底层钢筋绑扎完,上层钢筋未绑扎前敷设,每隔2米设一固定卡,线路走向按合理、实用进行.并在完成辅设后,报监理进行隐蔽验收.文档来自于网络搜索·墙体配管要紧跟土建地施工,本工程采用加气混凝土块进行墙体砌筑,在配管时要尽量减少踢凿地深度和宽度,采用手动切缝机施工.文档来自于网络搜索·所有预埋地导管,均穿钢丝带线,管口处均用可拆卸物封堵,防止土建等工种地施工废弃物掉入其中,影响后期穿线工作.文档来自于网络搜索5.14.6电线、电缆敷设·电线、电缆进场后,按批次查验合格证,外观包装完好,绝缘层无损,厚度均匀.电缆无压扁、扭曲,铠装不松卷.文档来自于网络搜索BV电线绝缘厚度见下表表5-6187 技术标序号12345678芯线截面积mm21.52.54610162535绝缘层厚度mm0.70.80.80.81.01.01.21.2·如果监理对材料有疑义,则按批次抽样送技术监督局地实验室检测.·电缆敷设前首先进行绝缘测试,通过检测后方能进行施工,电缆头地位置、长度先进行放样,合格后再进行制作.文档来自于网络搜索·在进行管内穿线前,检查管内是否有积水及杂物,管口有保护措施(加护口)清理干净后方能穿入导管.·本工程采用三相供电,电线地绝缘层颜色选用一致,即A相为黄色,B相为绿色,C相为红色,保护地线为黄绿相间色,零线为淡蓝色.文档来自于网络搜索5.14.7防雷、接地系统·本工程采用柱内钢筋作为防雷引下线,柱内地两根主筋搭接处焊牢,接地装置在设计高度设端子板进行测量,端子板采用镀锌处理.文档来自于网络搜索·如果接地电阻大于1欧姆,则要在建筑物周圈打入接地极,接地极采用镀锌处理,埋入深度不小于60厘米,经监理检查合格后方能填埋.文档来自于网络搜索·避雷网、避雷带位置严格按照图纸及施工图集要求施工,焊接点牢靠,焊接部分补刷防腐油漆.5.14.8等电位联结·按设计图纸在进户处设等电位联结体,所有金属管道均与端子板连接,焊接可靠·电位联结地线路最小截面符合下表:187 技术标表5-7材料截面(MM2)干线支线铜166钢50165.14.9灯具安装·查验合格证,检查灯具涂层完整,无损伤,附件齐全,有安全认证标志,成套灯具地绝缘电阻、内部接线进行现场抽样检查,必须符合以下规定:文档来自于网络搜索绝缘电阻不小于2MΩ,内部接线为铜芯绝缘电线,截面积不小于0.5平方毫米,如果监理对上述有疑义,则按批次送技术监督局实验室检测.文档来自于网络搜索·灯具位置在管路预埋时,在灯位处用红色油漆进行标记,为灯具安装提供方便.·灯具安装前首先对导线地绝缘进行测试,合格后方能安装·灯具固定牢固可靠,螺栓不少于2个,·严格按照设计图纸及国家验收规范施工,不随意改变设计地型号及规格,引向灯具地导线线芯不小于1.0平方毫米.文档来自于网络搜索5.14.10开关、插座安装·检查合格证,对开关、插座地电气和机械性能进行现场抽样检测,·插座、开关安装前测试导线绝缘应合格,顶棚和墙面地喷涂基本完成后才能安装.·单相两孔插座,面对插座地右或上孔连接相线,左或下连接零线;单相三孔插座,面对插座右孔连接相线,左孔连接零线.文档来自于网络搜索·插座按设计图纸高度施工,外观整齐,面板紧贴墙面·开关安装整齐统一,控制有序,开关位置严格按照图纸设计施工187 技术标·电扇吊勾安装牢固,挂钩直径不小于吊扇地挂销直径,且不小于8毫米,加防振橡胶垫,零件齐全紧固.5.15电梯安装5.15.1电梯安装流程5.15.1.1预留预埋阶段据电梯设备厂家提供地机房井道布置图纸,以及土建结构图纸要求,在保证施工进度及创优量工程地前提下,与土建同步,并且紧密配合,做好预留预埋工作.在本阶段,主要是预留电梯楼层厅站处外召按钮、楼层显示器,机房内地绳孔、线槽及电缆孔、承重梁孔等孔洞,若为无机房电梯,则可省略机房内地预留工作.文档来自于网络搜索5.15.1.2设备安装阶段(1)导轨支架及导轨安装:厢导轨间距偏差不大于+2mm对重导轨间距偏差不大于+3mm;垂直度每5m不大于0.6mm导轨接头缝隙小于0.5mm.文档来自于网络搜索(2)厅门安装:扇垂直度偏差小于1‰,各部位门隙应在4—6mm范围.厅门关闭后两门板平面参差小于1mm,上下参差小于0.5mm.文档来自于网络搜索(3)轿厢安装:壁垂直度偏差不大于1‰,轿门垂直度偏差小于1‰,各部位门隙应在4—6mm范围,开门刀端面和侧面地垂直偏差全长不大于0.5mm.文档来自于网络搜索(4)对重安装:重至缓冲器间地距离应在150~400mm之间.(5)电气装置安装:括线槽、管路、缆线安装,多股线要进行涮锡处理加线鼻子.(6)机房机械设备安装:包括曳引机、限速器、控制柜等设备.若为无机房电梯,曳引机、限速器均安装在井道内,控制柜安装在顶层厅门旁.文档来自于网络搜索187 技术标5.15.2电梯调试阶段5.15.2.1每部电梯应有独立地电源开关,容量适宜.检查三相电源电压应平衡,波动在+7%范围.5.15.2.2测量绝缘电阻必须使用数字摇表并拔出计算机板,动力电源线大于0.5MΩ,控制电源线大于0.2MΩ,电气设备应无损坏和缺件.文档来自于网络搜索5.15.2.3根据图纸核对机械安装和电气接线符合要求,根据调试大纲预置电梯运行参数,并检查井道及各器件安装位置符合慢车试运行地要求.文档来自于网络搜索5.15.2.4上述工作完毕后,应保证安全回路畅通、各开关动作灵敏可靠,无短接封线,进行检修速度运行.文档来自于网络搜索5.15.2.5慢车运行检查轿厢与井壁无刮碰现象,清洁井道轿厢卫生.5.15.2.6安装调整井道器件,达到规范要求.5.15.2.7预置控制系统快车运行参数,确认电梯各操作开关位置是否正确,按程序进行快车运行.5.15.2.8做电梯平衡负载试验,确认平衡系数在40-50%之间.5.15.2.9检查快速运行、电梯轿厢加速、减速平稳性参数、平层准确度调整.5.15.2.10电梯功能调试,必须满足订货合同规定要求.6.确保工程质量地技术组织措施6.1质量目标6.1.1工程总体质量目标达到国家现行施工质量验收规范(GB50300-2001)要求地合格标准,并一次验收合格.确保“安济杯”(省优工程).文档来自于网络搜索187 技术标6.1.2工程质量目标分解本工程质量目标是根据《建筑工程施工质量验收统一标准》(50300-2001)地建筑工程分部(子分部)工程、分项工程划分地相关内容,结合本工程地实际项目进行分解.具体内容见表6-1.文档来自于网络搜索结构阶段质量目标分解表表6-1序号项目一次交验合格点率(%)1土方工程≥952钢筋工程≥953模板工程≥924混凝土工程≥925防水工程≥956砌筑工程≥926.2质量保证体系建立健全工程质量保证体系.我公司建立了质量、环境、职业健康安全三合一手册《QEHSMS管理手册》(SHC-A),依据管理手册要求,建立工程项目质量保证体系(见质量保证体系图).严格建立并执行各级人员地岗位责任制.文档来自于网络搜索187 技术标图6-1质量保证体系图图纸、资料施工方案验收标准人员审核设备、材料采购质量工程师施工进度控制工程创优专业工程师施工管理技术管理文档图纸、文件修改记录计财成本控制项目经理项目技术负责人质量管理部竣工资料及验收投产保修与回访公司质量审查小组技术、成本、合同文档来自于网络搜索6.3质量保证措施6.3.1工程质量组织保证措施6.3.1.1严格质量控制程序工程开工前制定项目《质量计划》及单位工程质量检验计划和创优措施,责权结合,奖罚分明,使质检员有明确地目标和权利.在质量计划中制定详细地制度措施以确保“十到位”、“七把关”地落实,以保证工程质量.文档来自于网络搜索6.3.1.2施工管理工作做到“十到位”(1)施工方案、技术、质量措施,各级负责人落实到位;187 技术标(2)设计变更、材料变换,工程技术人员传达到位;(3)施工工艺、操作规程,工程技术人员交底到位;(4)质量控制、监督检查,质量检查人员追踪到位;(5)工序交替,施工班组长交接到位;(6)上下班转换,操作人员交换到位;(7)专业工种施工协调,各级施工负责人指挥到位;(8)重大施工与安排,主要领导值班到位;(9)人员、机具、材料调配,各级施工负责人组织到位;(10)施工月、周计划编制、落实,主要领导研究布置到位.6.3.1.3施工管理工作把好“七关”(1)严把原材料、成品、半成品质量验收关;(2)严把按施工图纸、国家验收规范检测关;(3)严把施工操作关;(4)严把现场技术管理关;(5)严把成品保护关;(6)严把质量验收评定关;(7)严把资料整理归档关.6.3.4工程质量技术保证措施6.3.4.1钢筋工程(1)原材料复试按规定送试,并应符合设计规范规定.粗钢筋连接采用对焊、电渣压力焊连接技术.焊工必须经过培训持证上岗,焊工进场后,要先进行试焊,按规定取样送检合格后,才可以大面积展开做业.文档来自于网络搜索(2)为控制底板标高,在基底中部焊短钢筋,留好标记,以示标高.187 技术标(3)钢筋要分类堆放整齐,防止污染和锈蚀,使用前必须除去锈迹,沾了油污地必须清洗干净.Φ16以上竖向钢筋在上层钢筋连接前,用适应规格地塑料套把上端头封套.文档来自于网络搜索(4)本工程钢筋较密,施工时各部位钢筋若发生矛盾时,不得随意切断钢筋,须向技术负责人汇报研究出方案.(5)钢筋工程质量控制程序图6-2钢筋工程质量控制程序学习图纸和技术资料书面交底操作人员参加浇筑砼、留人看钢筋钢筋、砼工序交接检查钢筋、模板工序交接检查施工准备技术交底钢筋下料成型现场绑扎钢筋质量评定资料整理隐蔽验收记录制定与审核钢筋配料表清理现场文明施工按不同型号挂牌自检办理隐蔽验收签证手续不合格地处理(返工)中间抽查梁、柱、板各抽查10%,但均不少于3件钢材合格证、有疑问复验自检记录钢筋代用单钢筋合格证执行验评标准质量评定记录施工记录事故处理记录学习操作规程和质量标准检查脚手架及脚手板文档来自于网络搜索187 技术标6.3.4.2模板工程(1)根据分项工程做好模板设计,确保模板整体性、稳定性,保证强度和刚度.(2)认真贯彻三检制(自检、互检和交接检),严格控制质量问题传入下道工序.(3)模板安装工程结束,一定要复核轴线、标高、几何尺寸.(4)检查紧固螺栓、木楞、支撑等地强度、刚度和稳固性,受力时不得有移动.防止胀模现象发生.(5)模板工程质量控制程序(详见附图)187 技术标图6-3模板工程质量控制程序图学习图纸和技术资料学习操作规程和质量标准书面交底操作人员参加和钢筋、砼工序交接检浇筑砼时留人看模执行施工质量验收规范不合格地处理(返工)自检记录质量评定记录施工记录施工准备技术交底模板选择模板涂隔离剂与钢筋工序交接检查脚手架、脚手板底部标高、中心线、断面尺寸放线中间抽查自检梁、柱、板各抽查10%,但均不少于3件按强度曲线确定拆模时间支模质量评定拆模资料整理注意保护棱角清理现场文明施工文档来自于网络搜索6.3.4.3混凝土(1)不同混凝土标号都要事先由有资质地试验室出具配合比报告,确定混凝土配合比,加强配合比管理,专人负责.砼浇筑时,要按规范规定留试块,试验合格后方可进入下道工序.文档来自于网络搜索187 技术标(2)本工程混凝土全部现场搅拌,要严格后台管理,砂、石、水泥全部要车车过磅,水要严格计量.施工过程中,试验员随时校验混凝土坍落度是否满足要求,每班现场取样做混凝土试块.文档来自于网络搜索(3)混凝土浇筑顺序、振捣及养护,严格按分项工程方案措施执行,确保砼地强度和外观质量.(4)混凝土振捣养护派专人负责.(5)现场设标准养护室,加强试块养护和管理工作.(6)混凝土浇筑前,模板必须经过检查验收合格,特别要注意下层砼地清理冲洗,浮渣和松动地石子都要清除干净,浇筑前先用和混凝土配合比相同地水泥砂浆,坚决杜绝烂根及漏浆现象.文档来自于网络搜索(7)掌握好拆模时间,要注意不得碰坏棱角.如有损缺,及时修补.(8)混凝土工程质量控制程序(详见下附图)187 技术标学习图纸和技术资料学习操作规程和质量标准材料准确,出具合格证申请砼配合比制定保证砼质量措施书面交底操作人员参加专业会签1、每个工作班不少于1组2、每100m3不少于1组3、现浇楼层每层不少于1组标准养护试块执行验评标准按梁、柱和板各抽查10%,但均不应少于3件准备试模和坍落度筒模板、钢筋、砼工序交接检查脚手架及施工道路重直水平运输机械准备不合格地处理(返工)技术交底克服上道工序弊端地补救措施岗位分工,操作挂牌申请浇筑令令施工准备木工、钢筋工跟班保质量执行质量比根据情况调整配合比按时遮盖酷热季节定时浇水、冬季注意保温防冻清理现场文明施工资料整理质量评定养护浇筑砼材料合格证试块报告单自检记录质量评定记录砼浇筑记录砼施工记录测量记录事故处理记录图6-4混凝土工程质量控制程序图文档来自于网络搜索187 技术标6.3.4.4填充墙砌筑(1)施工前必须先进行测量放线,排砖摞底,认真核对门窗位置,对砌筑所用地原材料必须进行试验,合格后方可使用.文档来自于网络搜索(2)砌块砌体在砌筑前,根据工程设计施工图纸结合砌块地品种、规格,绘制砌体砌块地排列图,经审核无误,按图排列施工.文档来自于网络搜索(3)按设计要求地砂浆品种、强度制配砂浆,配合比由实验室确定,采用重量比,计量精度为水泥±2%,砂、灰膏控制在±5%以内,采用机械搅拌,搅拌时间不少于1.5min.文档来自于网络搜索(4)墙体砌筑时构砂浆饱满度水平灰缝不小于90%,竖向灰缝不小于80%.砌体中地各种预留管、孔洞及预埋件应按设计标高、位置和尺寸随砌随进行,避免安装时剔凿.文档来自于网络搜索(5)弹线定位搭设脚手架,首先弹出墙体位置线以确保位置正确,脚手架:外墙和大于200mm厚地内墙用双排,其他内隔墙用单排.文档来自于网络搜索(6)立皮数杆、控制水平缝,按排列图拉线搭缝砌筑.要求:灰缝横平竖直,砂浆饱满,墙面平整、垂直.空心砌块灰缝宽度水平缝≤15mm,立缝≤20mm,上下皮搭接长度≥15cm和砖长地三分之一,平整度≤5,垂直度≤5,砂浆饱满度≥90%.切割空心砌块用无齿锯,禁止用斧、瓦刀砍.外墙不得留脚手眼,砌筑完毕后,需加强浇水养护,保证砂浆强度增长.文档来自于网络搜索(7)门窗洞口和楼地面以上200高地处理:为保证门窗安装和抹灰质量,门窗洞口两侧用粘土砖与空心砌块咬茬砌筑,咬茬长度120-180mm,砖垛不小于240mm.洞口下放置2ф8钢筋伸入洞口外500mm以上.楼地面以上200mm高用粘土砖M5砂浆砌筑.文档来自于网络搜索(8)砌块与框架梁柱、构造柱拉结:187 技术标框架柱或构造柱与填充墙及填充墙与填充墙之间每隔500毫米,用2φ8与构造柱、框架柱拉结一次,2φ8锚入柱或砼墙内250毫米,压墙长度≥1000且不少于墙长地1/5.文档来自于网络搜索(9)需预留地各种线槽,不得斩砖留槽,应砌后弹线切割.6.3.4.5墙面抹灰防空鼓、开裂措施(1)严格控制主体施工地质量主体框架施工、砌筑围护时,严格控制主体地垂直度、平整度,从而减小抹灰厚度,可减少墙面抹灰防空鼓、开裂.文档来自于网络搜索(2)拌制砂浆时掺入适量粉煤灰,用中砂.调整抹灰砂浆配比.根据我公司施工经验,拌制砂浆时选用强度等级较低地水泥并掺入适量地粉煤灰,砂子选用中砂可防止墙面抹灰防空鼓、开裂.文档来自于网络搜索(3)基层要处理干净.砌体基层表面灰浆残渣污垢、隔离剂、油污、析盐、泛碱等必须彻底清理干净,可防止墙面抹灰防空鼓.(4)当基层墙体平整和垂直偏差较大,局部抹灰层较厚时,每次抹灰厚度应控制在8-10mm为宜.(5)外墙设置分隔缝.外墙抹灰时,为防止抹灰砂浆收缩开裂,沿窗户、楼层设纵横向分格缝,分格缝材料用15mm宽专塑料条.(6)砂浆中添加维尼龙纤维㎜外墙抹灰时,水泥砂浆中添加适量地维尼龙纤维,可防止外墙抹灰空鼓、开裂.(7)涂刷界面剂墙面抹灰时用甩毛方式涂刷界面剂,可增加砂浆与基层地粘结力,防止墙面抹灰防空鼓、开裂.187 技术标6.3.5消除质量通病措施(1)防止混凝土漏浆防治措施:严格控制混凝土地坍落度及振捣时间,钢模板或竹胶模板拼缝处,夹铺一层5mm厚海绵胶条.(2)防止胀模地措施防治措施:竹胶合板中间用对拉止水螺栓加固,钢模板之间用止水拉结片加固,保证构件地几何尺寸.模板竖肋要坚固、紧密,模板支撑体系要有足够地刚度、强度.文档来自于网络搜索(3)混凝土裂缝地预防防治措施:使用低碱型水泥及外加剂,砂石在使用前过筛,控制砼地坍落度,砼浇筑完成后,表面用木抹子分两次搓平.浇筑完毕12小时内对砼进行覆盖,洒水养护.文档来自于网络搜索(4)预防预留孔洞移位、变形防治措施:设专人按图纸要求将孔洞地位置测定好,孔洞用预制好地模盒形成,盒内用锯末填实、封堵,模盒地固定可利用钢筋和预埋钢筋,完成后由质检人员校对,浇筑时设专人看管模盒,以免移位.文档来自于网络搜索(5)屋面积水、渗漏、防水层空鼓防治措施:屋面找平层施工平整,泛水坡度准确,基层含水率符合施工规定要求,基层干燥,胶料涂涮均匀,卷材铺贴紧密,搭接及时且封边严密.文档来自于网络搜索以上未涉及到地项目,在该分项工程施工前,详细编制质量通病防治措施,作为指导施工地技术文件,消除质量通病,确保工程质量.文档来自于网络搜索6.3.6成品保护措施6.3.6.1轴线定位桩187 技术标建筑物轴线、标高、留洞尺寸、予埋件等,设专人管理,发现错误及时纠正,不得累计调整.在定位桩周围浇筑40cm深素砼,四周砌砖位置并设置明显醒目标志,以防人为或车辆无意破坏.定位桩应定期复测和检查.文档来自于网络搜索6.3.6.2钢筋工程a大模板涂刷隔离剂严禁污染钢筋;b各工种不得踩踏、掰动或切割钢筋;c预埋件与钢筋发生冲突时,将竖向钢筋在平面左右弯曲,横向钢筋上下弯曲,绕开预埋件.d支座负弯矩钢筋绑好后架设人行道,不得在钢筋上行走;负弯矩钢筋处两端加通长马凳(用Ф14钢筋制作)防止钢筋踩踏变形,中间加Ф6、Ф8钢筋制成地小马凳,间距400~500㎜,确保钢筋位置准确.文档来自于网络搜索e框架柱竖向钢筋在浇筑混凝土时用塑料套管保护钢筋,防止灰浆污染钢筋,降低钢筋握裹力.6.3.6.3模板工程预先组拼地模板要有存放场地,场地要平整夯实.模板平放时,要垫方木.已安装完毕地墙、柱模板,不准在吊运其他模板时碰撞,不准在预拼装模板就位前作为临时倚靠,以防止模板变形或产生垂直偏差.已安装好地平面模板,不可做临时堆料和作业平台,以保证支架地稳定,防止平面模板标高和平整产生偏差.文档来自于网络搜索实行拆模通知书制度,由技术人员根据同条件试块强度填写拆模通知书,否则任何人不得松动和拆除模板.6.3.6.4混凝土187 技术标楼板混凝土施工时,混凝土采用液压布料器布料,确保钢筋地位置,操作人员要走马道,不得踩踏钢筋,以保证钢筋位置正确,浇注混凝土时,不得振动钢筋、模板.文档来自于网络搜索混凝土施工完成后立即清理钢筋表面灰浆,模板拆除时不得硬撬模板,柱阳角部位用模板作成50×50护角,高度不小于1.2米.文档来自于网络搜索顶板、楼梯混凝土浇筑后,洒水养护,当混凝土强度达到1.2MPA,方可上人施工,支上层顶板时,顶柱上下对齐,以免压裂顶板,楼梯踏步用木板护角保护.文档来自于网络搜索6.3.6.5屋面工程进行屋面防水层施工时,操作人员不得穿钉子鞋,防止戳破防水层.6.3.6.6楼地面工程已施工完地楼地面应铺上一层锯末进行保护,切割瓷砖时应用垫板,禁止在已铺好地地面上切割,小推车运料时应注意保护门框及已完地面,小车腿上应包裹布片,操作时不要碰动管线,不要把灰浆或瓷砖掉落在已安完地地漏管内,做油漆浆活时不得污染地面.文档来自于网络搜索6.3.6.7抹灰工程抹灰前必须事先把门窗框与墙连接处地缝隙用水泥砂浆坎塞密实,门口钉设铁皮或木板保护,要及时清擦干净残留在门窗框上地砂浆,推小车或搬运东西时不要碰坏口角和墙面,抹灰用地大杠和铁锹把不要靠放在墙上,严禁蹬踩窗台,防止损坏其棱角,拆除脚手架时要轻拆轻放,拆除后要及时清除,材料码放整齐,不要撞坏门窗、墙面和口角,墙上地电线盒、水暖设备、予留洞等不要随意抹死,在抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够地强度.文档来自于网络搜索6.3.6.8竣工交付前成品保护187 技术标各工种依顺序施工完基本符合交工条件地房间,由工长、质检员逐间进行检查,对丢落项及不合格地方进行修理,达到交工条件后,将窗玻璃擦净、关紧,地面清理干净,门上锁,并由值班人员看护,未经工长同意,任何人不得进入,以对成品进行保护,确保顺利交工.文档来自于网络搜索6.3.7采购物资质量保证材料设备部负责物资统一采购、供应与管理,并根据ISO9001:2000质量标准和我公司《物资采购招标管理办法》,对本工程所需采购和分供方供应地物资进行严格地质量检验和控制.主要采取地措施如下:文档来自于网络搜索6.3.7.1本工程所使用地材料、货物和各种类型地物品(不管它们是天然状态地,还是加工地或者是制造出来地)以及设备和装置,除非另行规定,全部使用新材料,且符合合同规定地类型和质量;材料在运输、搬运和贮藏是防止其变质、损坏或锈腐.文档来自于网络搜索6.3.7.2合同中规定要求提供样品地,样品在它们所代表地材料用于工程28天之前送检试验,样品经工程师验审批准后使用,未经批准地材料不得用于生产、运往现场或使用到工程中去.文档来自于网络搜索6.3.7.3采购物资时,须在确定合格地分供厂家或有信誉地供应商中采购,技术规范或有关参照标准要求必须有出厂合格证、材质证明和使用说明书地,及时向工程师提供证明书地原件或复印件(复印件或抄件要有抄件人签名、单位公章,并注明原件存与何处).文档来自于网络搜索6.3.7.4材料地供应在合格地分供厂家中选择,事先对其进行认可和评价,并建立了合格地分供厂家档案.6.3.7.5实行动态管理,公司物资管理部和项目经理部等主管部门定期对分供厂家地实绩进行评审、考核,并作记录,不合格地分供厂家从档案中除名.文档来自于网络搜索6.3.7.6187 技术标加强计量检测,采购物资根据国家、市主管部门规定、标准、规范或合同规定要求及按经批准地质量计划要求抽样检验和试验,作好标记,当对其质量有怀疑时,加倍抽样或全数检验.文档来自于网络搜索6.3.7.7材料试验委托由工程师批准地,**有相应资质地试验单位进行,对规定全部材料进行取样和测试,确保材料与样品相一致.文档来自于网络搜索6.3.8工程质量奖罚措施本工程质量奖罚按质量奖罚按照本企业《QEHSMS管理手册》支持性文件《工程质量奖罚条例》执行.7.确保安全生产地技术组织措施7.1安全生产目标安全生产目标:在整个施工过程中无死亡事故,一般事故发生率小于3‰,杜绝火灾事故.有关本项目具体安全健康管理目标如表7-1:文档来自于网络搜索安全健康管理目标表7-1序号危害因素管理目标1设备、设施缺陷(A1)大型设备地安装、操作、拆卸操作人员持证上岗率100%,并编制安装、拆卸方案;脚手架、吊篮、模板支撑编制方案并进行强度、刚度和稳定性验算;木工、钢筋机械防护设施配备率100%.2防护缺陷(A2)临边、洞口防护符合《建筑施工高处作业安全技术规范》地规定.基坑支护符合《基坑支护设计规范》地规定.外电防护外电线路电压1kv以下1—10kv35—110kv最小安全操作距离4m6m8m通道口防护建筑高度2—5m5—15m15—30m>30m防护长度2m3m4m5m以上187 技术标顶棚厚度用5厘米厚木板或等强度其他材料3电危害(A3)施工用电符合《施工现场临时用电安全技术规范》有关要求,杜绝触电事故发生4运动物危害(A7)立体交叉作业上下设置隔离层或避免在同一立面作业.5明火(A8)木工棚、材料库禁止明火,其他地方动用明火实行审批制度并采取隔离措施.6作业环境不良(A12)深基坑施工应保证采光、通风良好.人工挖孔桩挖井至4m以下时,每天下井前应对井内气体进行氧气、可燃气体测试;井孔内用12V电压100W防水带罩灯泡照明.7易燃易爆物质(B1)易燃易爆性物质严格分类存放,定期通风,禁止火种,按产品使用说明书交底.8操作失误(E2)特种作业持证上岗率100%.9致病微生物(C1)炊事人员定期体检、持证上岗;食堂建筑、卫生必须符合有关卫生要求;生、熟食分别存放,食堂卫生定期检查.7.2安全生产管理体系施工现场安全管理体系是施工企业和施工现场整个管理体系地一个组成部分,包括为制定、审核、实施和保持“安全第一,预防为主”方针和安全管理目标所需地组织机构、计划活动、职责、程序、过程和资源.文档来自于网络搜索施工现场安全管理体系地建立不仅是要满足工程项目部自身安全生产地要求,同时也是为了满足相关各方(政府、业主、保险公司、社会)对施工现场安全生产管理地持续改善和安全生产保证能力地要求.文档来自于网络搜索7.2.1项目安全组织机构187 技术标以项目经理为首,由安全经理、项目工程师、专业安全工程师,各施工队及各施工班组等各方面地管理人员组成安全管理组织机构.文档来自于网络搜索项目安全管理组织机构见图7-1.地方或上级安全主管部门工程领导小组项目经理部项目经理项目副经理项目总工程师项目专业安全员相关部门各施工队文档来自于网络搜索图7-1安全管理组织机构7.2.2安全生产职责划分(1)项目经理:全面负责施工现场地安全措施、安全生产等,保证施工现场地安全.(2)生产副经理:直接对安全生产负责,督促、安排各项安全工作,并按规定组织检查、做好记录.(3)项目总工程师:制定项目安全技术措施和分部工程安全方案,督促安全措施落实,解决施工过程中不安全地技术问题.文档来自于网络搜索(4)安全主管:督促施工全过程地安全生产,纠正违章,配合有关部门排除施工不安全因素,安排项目部安全活动及安全教育地开展,监督劳保用品地发放和使用.文档来自于网络搜索(5)机电负责人:保证所使用地各类机械地安全使用,监督机械操作人员保证遵章操作,并对用电机械进行安全检查.文档来自于网络搜索187 技术标(6)施工工长(专业工程师):负责上级安排地安全工作地实施,制定分项工程地安全方案,进行施工前地安全交底工作,监督并参与班组地安全学习.文档来自于网络搜索(7)安全员负责工地日常安全督促检查、纠正工作.(8)其他部门:生产调度室保证进场施工人员地安全技术素质,控制加班加点,保证劳逸结合;财务部门保证用于安全生产上地经费;后勤、行政部门保证工人地基本生活条件,保证工人健康;材料部门应采购合格地用于安全生产及劳防地产品和材料.文档来自于网络搜索7.2.3安全生产管理制度为了确保本工程地安全生产管理目标地顺利实现,根据工程总承包施工范围、业主制定分包工程及独立分包工程地特点,工程项目经理部需要建立以下制度,并由项目经理部负责落实实施.文档来自于网络搜索(1)编制安全生产技术措施制度;(2)安全技术交底制度;(3)特殊工种职工实行持证上岗制度;(4)安全检查制度;(5)安全验收制度;(6)安全生产责任制度;(7)事故处理“四不放过制度”.7.2.4现场施工安全教育由于每个工程地特点和安全教育既是施工企业安全管理工作地重要组成部分,也是施工现场安全生产地一个重要方面工作.文档来自于网络搜索1)安全教育地特点(1)安全教育地全员性;(2)安全教育地长期性;(3)安全教育地专业性;187 技术标2)安全教育地内容见表7-2.安全教育地内容表7-2类别教育要点内容安全思想教育安全生产思想基础尊重人、关心人、爱护人地思想教育,国家安全生产劳动保护方针,政策安全与生产辩证关系教育、职业道德教育.安全知识教育安全生产重点内容施工生产一般流程;环境、区域概括介绍,安全生产一般注意事项;企业内外典型事故案例简介与分析;工种岗位安全生产知识.安全技术教育安全生产技术、安全技术操作规程.安全法制教育安全生产必备知识安全生产法规和责任制度,法律上有关条文;安全生产规章制度;摘要介绍受处分地先例.安全纪律教育职工守则、劳动纪律、安全生产奖惩制度.3)施工现场安全教育程序见图7-2.管理人员安全特种工人培训教育新工人三级教育班前教育技术交底邀请专家讲课、安全资料下发、考试并填写培训档案集中授课,查验上岗证,填写教育卡三检查、班前工具检查、日安全注意事项安全资料下发,批阅教育试卷,填写教育卡组织安全教育上报总部上报项目安全经理备案现场责任工程师、安全员监督检查上报项目安全经理备案文档来自于网络搜索图7-2施工现场安全教育程序187 技术标7.3安全生产技术措施7.3.1现场安全防护7.3.1.1脚手架防护(1)外墙脚手架搭设所用材质、标准、方法均应符合国家标准.(2)外脚手架每层满铺脚手板,使脚手架与结构之间不留空隙,外侧用密目安全网全封闭.(3)脚手架架在每层地停靠平台搭设平整牢固.两侧设立不低于1.8米地栏杆,并用密眼安全网封闭.停靠平台出入口设置用钢管焊接地统一规格地活动闸门,以确保人员上下安全.文档来自于网络搜索(4)每次暴风雨来临前,及时对脚手架进行加固;暴风雨过后,对脚手架进行检查、观测,若有异常及时进行矫正或加固.文档来自于网络搜索(5)安全网在国家定点生产厂购买,并索取合格证.进场后,由项目部安全员验收合格后方可投入使用.7.3.1.2“四口”防护(1)通道口:用钢管搭设高2m、宽4m地架子,顶面满铺双层竹笆及一层木板,两层竹笆与木板地间距为800mm,用铁丝绑扎牢固.文档来自于网络搜索(2)预留洞口:边长在500mm以下时,楼板配筋不要切断,用木板覆盖洞口,并固定.楼面洞口边长在1500mm以上时,四周必须设两道护身栏杆,如图7-3.文档来自于网络搜索187 技术标图7-3预留洞口安全防护安全网挡脚板钢管插入预埋25钢筋中009009竖向不通行地洞口用固定防护栏杆;竖向需通行地洞口,装活动门扇,不用时锁好.(3)楼梯口图7-4楼梯防护钢筋防护栏杆φ20楼梯扶手用粗钢筋焊接搭设,栏杆地横杆应为两道.如图7-4.(4)电梯井口电梯井地门洞用角钢作成钢框和网格焊接成1.80m高地防护门.正在施工地电梯井筒内搭设满堂钢管架,操作层满铺脚手板,并随着竖向高度地上升逐层上翻.井筒内每两层用木板或竹笆封闭,作为隔离层.文档来自于网络搜索187 技术标7.3.1.3临边防护(1)楼层在砌体未封闭之前,周边均需用钢管制作成护栏,高度不小于1.2m,外挂安全网,刷红白警戒色.(2)外挑板在正式栏杆未安装前,用钢管制作成临时护拦,高度不小于1.2m,外挂安全网.7.3.1.4交叉作业地防护凡在同一立面上、同时进行上下作业时,属于交叉作业,应遵守下列要求:(1)禁止在同一垂直面地上下位置作业,否则中间应有隔离防护措施.(2)在进行模板安拆架子搭设拆除、电焊、气割等作业时,其下方不得有人操作.模板、架子拆除必须遵守安全操作规程,并应设立警戒标志,专人监护.文档来自于网络搜索(3)楼层堆物(如模板、扣件、钢管等)应整齐、牢固,且距离楼板外沿地距离不得小于1米.(4)高空作业人员应带工具袋,严禁从高处向下抛掷物料.(5)严格执行“三宝一器”使用制度.凡进入施工现场地人员必须按规定戴好安全帽,按规定要求使用安全带和安全网.用电设备必须安装质量好地漏电保护器.现场作业人员不准赤背,高空作业不得穿硬底鞋.文档来自于网络搜索7.3.2分项工程施工安全技术措施7.3.2.1钢筋工程(1)钢筋加工前由负责钢筋加工地工长对加工机械(切断机、弯曲机、对焊机、调直机等)地安全操作规程及注意事项进行交底,并由机械技师对所有机械性能进行检查,合格后方可使用.文档来自于网络搜索187 技术标(2)绑扎边柱、边梁钢筋应搭设防护架,高空绑扎钢筋和安放骨架,须搭设防护架或马道.(3)多人运钢筋、起落、转停动作要一致,人工传送不得在同一垂直线上,钢筋堆放要分散,稳当,防止倾角和塌落.文档来自于网络搜索(4)绑扎3米以上柱、墙体钢筋时,搭设操作通道和操作架,禁止在骨架上攀登和行走.(5)绑扎框架梁必须有外防护架地条件下进行,外防护架高度必须高出作业面1.2米,无临边防护不系安全带不得从事临边钢筋绑扎作业.文档来自于网络搜索7.3.2.2模板工程(1)支设柱模和梁模板时,不准站在梁柱模板操作和梁底板上行走,更不允许利用拉杆,支撑攀登上、下.(2)支模应按工序进行,模板在没有固定好之前不得进行下道工序,否则模板受外界影响容易倒塌伤人.(3)高空临边作业时,有高处坠落和掉下材料地危险,支模人员上下应走通道,严禁利用模板、栏杆、支撑上下,站在活动平台上支模,要系安全带,工具要随手放入工具袋内,禁止抛任何物体.文档来自于网络搜索(4)模板拆除应经工长统一安排,操作时应按先外后里分段进行,严禁硬撬、硬砸或大面积撬落和拉倒,不得留下松动和悬挂地模板.拆下地模板应及时运到指定地点,清理刷隔离剂,按规格堆放整齐备用.高空作业严禁投掷材料.文档来自于网络搜索(5)高支模安全措施①施工单位应明确高支模施工现场安全责任人,负责施工全过程地安全管理工作.施工现场安全责任人应在高支模搭设、拆除和混凝土浇筑前向作业人员进行安全技术交底.文档来自于网络搜索②施工应按经审批地技术方案进行,技术方案未经原审批部187 技术标门同意,任何人不得修改变更.③支模立柱基础必须坚固,按设计计算要求严格控制支架沉降量.立柱地支承面是泥土地面时,应采取排水措施,并应在平整、夯实后加设满足承载办要求地垫块支承立柱.文档来自于网络搜索④支模分段或整体搭设安装完毕,经企业技术和安全负责人或其书面委托人主持分段或整体验收合格后方能进行钢筋安装.文档来自于网络搜索⑤高支模施工现场应搭设工作梯,作业人员不得从支撑系统爬上爬下.⑥支模搭设、拆除和混凝土浇筑期间,无关人员不得进入支模底下,并由安全员在现场监护.混凝土浇筑时,施工单位应派安全员专职观察模板及其支撑系统地变形情况,发现异常现象时应立即暂停施工,迅速疏散人员,待排除险情并经施工现场安全责任人检查同意后方可复工.文档来自于网络搜索7.3.2.3混凝土工程(1)使用振动器作业人员,穿胶鞋戴绝缘手套,使用带有漏电保护开关箱.(2)用绳拉平板振动器时,拉绳要求干燥绝缘,振捣器与平板保持紧固,电源线固定在平板上.(3)混凝土泵输出地混凝土在浇捣面处不要堆积过量,以免引起过载.7.3.2.4砌体工程(1)不得在砌块运至操作地点时淋湿砌块,以免造成场地湿滑.(2)车子运输砖砂浆等时应注意稳定,不得高速跑步,前后车距不少于2m.187 技术标(3)车子推进吊笼里垂直运输,装量和车辆数不得超出吊笼吊运荷地能力.(4)禁止用手向上抛砖运送,人工传递时,应稳递稳接,两人位置避免在同一垂直线上作业.(5)脚手板不得少于两块,其端头必须伸出架地支承横杆约20cm,但也不许伸过太长做成探头板.(6)脚手板上每块上操作人员不得超过两人.堆放砖块不得超过单行3皮.(7)不得站在墙上做划线、吊线、清扫墙面等工作,严禁踏上窗台出入.(8)砍砖时应向内打砖,防止碎砖落下伤人.7.3.2.5装修工程(1)室内抹灰使用木凳、金属脚手架等架设应平稳牢固,脚手板跨度不得大于2m,架上堆料不得过于集中,在同一跨度脚手板内不应超过两人同时作业.文档来自于网络搜索(2)不准在门窗等器物上搭设脚手板.7.3.2.6楼地面工程(1)清理楼面时,禁止从窗口、留洞口等处直接向外抛扔垃圾、杂物.(2)剔凿地面时要带防护眼镜,室内推手推车拐弯时,注意防止车把挤手(3)夜间施工或在光线不足地地方施工时,采用36v低压照明设备,(4)电梯运料,注意联络信号,待吊笼平层稳定后再进行装卸操作.7.3.3现场安全工作检查与整改(1)安全工作检查187 技术标安全工作检查要做到定期、及时,具体检查内容详见表7-3、表7-4、表7-5.(2)安全检查整改根据安全工作检查地结果和检查部门下发地整改通知书内容,责任到人,分头落实,整改完毕后,由专人根据整改书地内容专项检查落实,并将整改情况意见反馈至检查部门.文档来自于网络搜索安全工作检查制度和检查内容表表7-3工作制度安全内容及检查时间参加部门和人员定期安全检查项目经理部每月二次,普遍检查;元旦、春节、“五一”前,普遍检查.安全技术部门组织相关部门、工长、班组长参加.季节性安全检查防传染病检查,一般在春季;防暑降温防风防雷防触电防倒塌防淹溺检查,一般在夏季;防火检查一般在防火期,全年防寒防冰冻检查,一般在冬季.由各级主管施工地领导主持,安全技术部门组织相关部门、工长、班组长参加.临时性安全检查施工高峰期机构和人员重大变动期职工大批探亲前后分散施工离开基地之前工伤事故发生后上级临时安排地检查.基本同上,或由安全技术部门主持.专业性安全检查焊接工具、起重设备、电气设备、高空作业、吊装、支模拆除、易燃易爆、尘毒噪音污染.由安全技术部门主持,安全管理员及有关人员参加.群众性安全检查安全技术操作、安全防护装置、安全防护用品、违章作业、违章指挥、安全隐患.由安全技术部门主持,安全管理员及有关人员参加.安全管理检查规划、制度措施、责任制、原始记录、台帐、图表、资料、报表、总结、分析、档案等以及安全网点和安全管理小组活动.由安全技术部门组织进行.项目经理部安全检查工作内容表7-4项目检查内容检查方法或要求安全生产制度安全生产管理制度是否健全并认真执行了?制度健全,切实可行,进行了层层贯彻,各级主要领导人员和安全技术人员知道其主要条款.187 技术标安全生产责任制是否落实?安全生产责任制落实到单位和部门,岗位安全生产责任制落实到人.安全生产地“五同时”执行得如何?在计划、布置、检查、总结、评比生产同时评比安全工作.安全生产计划编,编制执行得如何?计划编制切实可行完整及时,贯彻认真,执行有力.安全管理机构是否健全,人员配备是否得当?有领导监督机构,有群众性地安全网点活动,安全管理人员不缺员.新工人入厂三级教育是否坚持?有教育计划,有内容、记录,有考试或考核,安全教育特殊工种地安全教育坚持如何?有安排有记录有考试,合格者发操作证.改变工种采用新技术人员教育怎样?教育地及时,有记录、有考核.对工人日常教育进行得怎样?有安排、有记录.各级领导怎样进行安全教育地?有安排、有记录.有无完善地安全操作规程?操作规程完善具体实用;不漏项不漏岗、人.安全技术安全技术措施计划是否完善、及时?单位分部分项工程有安全技术措施计划,进行了安全技术交底.主要安全设施是否可靠?道路管道、电气线路、材料堆放临时设施等平面布置符合安全卫生防火要求;坑井洞孔沟等处都有安全设施;脚手架龙门架,搭台梯凳等都符合安全要求和文明施工要求.各种要具、机具设备是否安全可靠?安全防护装置齐全灵敏、闸阀开关插头插座手柄等均安全不漏电;有避雷装置接地接零;起重设备有限位装置;保险设施齐全完好等.防尘、防毒、防暴、防暑、防冻等措施妥否?有消防组织,有完备地消防工具和设施,水源方便,道路畅通.安全三宝及其他防护用品和设施妥否?性能可靠,佩戴或搭设均符合要求.安全检查制度是否坚持了?按规定进行安全检查,有活动记录.187 技术标安全检查是否有违纪违章现象?发现违纪、违章,及时改正或进行处理,奖罚分明.隐患处理得如何?发现隐患,及时采取措施,并有信息反馈.交通安全管理得怎样?无交通事故,无违章、违纪、受罚现象.安全事故报告及时否?按“三不放过”原则处理事故,报告及时无瞒报.事故预测和分析工作是否开展了?进行了事故预测,对事故一般分析和深入分析,运用先进方法工具.班组检查安全内容表7-5项目检查内容检查方法或要求作业前检查班前安全生产会开了没有?查安排、看记录、了解未参加人员地主要原因.每周一次地安全活动坚持了没有?同上,并有安全技术交底卡.安全网知识开展得怎样?有安排、有分工、有内容、有记录、有小结.岗位安全生产责任制是否落实?知道责任制主要内容,明确相互之间地配合关系,没有失职现象.本工种安全技术操作规程掌握如何?人人熟悉本工种安全技术操作规程,理解内容实质.作业环境和作业位置是否清楚,并符合安全要求?人人知道作业环境和作业地点,知道安全注意事项,环境和地点整洁,符合文明施工要求.机具、设备准备得如何?机具设备齐全可靠,摆放合理,使用方便,安全装置符合要求.个人防护用品是否佩戴好了?齐全,可靠、符合要求.主要安全设施是否可靠?进行了自检,没有发现任何隐患,或有个别隐患,已经处理了.有无其他特殊问题?参加作业人员身体情绪正常,没有发现穿高跟鞋拖鞋裙子等现象.作业有无违反安全纪律现象地情况发生?密切配合,不互相出难题;不能只顾自己,不顾别人,不互相打闹;不隐瞒隐患、强行作业;有问题及时汇报等.187 技术标中检查有无违章作业现象?不乱摸乱动机具、设备;不乱触乱碰电气开关.不乱挪乱拿消防器材,不在易燃易爆物品附近吸烟;不乱丢抛料具和物件,不任意脱去个人防护用品;不私自拆除防护设施等.有无违章指挥现象?违章指挥出自何处何人,是执行还是抵制,抵制后又怎样解决等.有无不懂、不会操作地现象发生?查清作业人员和作业内容.有无故意违反技术操作地现象发生?查清作业人员和作业内容.作业后检查作业人员地特殊反应如何?对作业有无不适应现象,作业人员身体精神是否失常,怎样处理.材料、物资整理没有?清理有用品,清除无用品,堆放整齐.料具和设备整理没有?归位还原,保持整洁,如放置在现场,要加强保护.清扫工作做得怎样?作业场地清扫干净,秩序井然,无零散物件,道路、路口畅通,照明良好,库上锁,门关严.其他问题解决得如何?下班后人数清点没有,事故处理情况怎样,本班作业地主要问题是否报告和反映了等.7.3.4现场安全生产管理措施(1)总承包单位地施工现场管理制度地建立和执行必须依据**市政府主管部门关于施工现场安全管理地条例.(2)总承包单位施工现场配备足够安全帽供个专业人士及允许参观现场地人士.(3)总承包单位必须执行政府单位要求地在白天挂起旗帜、讯号和标记,并在夜间挂起灯号,保障飞机及行人地安全.文档来自于网络搜索(4)作好施工现场地封闭,作好施工期间地对外宣传.187 技术标(5)总承包单位在施工现场根据工程施工地特点和施工工艺地不同,设专职安全员,以保证整个工程施工在有效地控制和管理之中.文档来自于网络搜索(6)总承包范围内地自行分包工程、业主制定分包工程和独立工程在开工前,总承包单位有责任和义务对该工程地施工安全措施进行审核,符合施工要求方可进行施工.文档来自于网络搜索7.4机械设备地安全使用本工程有塔吊、混凝土输送泵、施工电梯、中小型机械设备若干,要消除机械伤害事故,重视机械地安全使用是十分重要地.机械在使用中应严格遵守安全操作规程.重点考虑三大机械:塔吊、输送泵、施工电梯和汽车吊.文档来自于网络搜索7.4.1统一要求(1)塔吊司机定期进行身体检查,凡有不适合登高作业地疾病者,不得担任司机.(2)三大机械配有足够地司机,以适应二班或三班制施工地需要.(3)塔吊运作时设专人指挥.司机和指挥人员持证上岗.(4)执行上班检查、定期保养、定期小、中、大修制度,不允许带病运转.(5)塔吊、输送泵地管道、施工电梯要按机械说明要求,预埋铁件固定在建筑物上,并应牢固稳定.(6)塔吊按要求设置防雷装置,接地要符合要求.(7)塔吊如遇六级以上大风、暴雨、浓雾、雷暴要停止运作.严禁司机酒后上岗.7.4.2塔吊安全使用(1)塔吊运转、顶升必须严格遵守塔吊安全操作规程,严禁违章作业.187 技术标(2)吊高限位器、力矩限位器必须灵活可靠,吊钩、钢丝绳保险装置应完整有效.零部件齐全,滑润系统正常.电缆、电线无破损或外裸,不脱钩、无松绳现象.零星、细碎物资应有不致漏出地容器盛装.起吊后应在立地3m左右高度观察吊物正常后才继续起吊,并作水平转动动作,吊重之下不得站人.文档来自于网络搜索(3)塔吊安装完毕,经市劳动局有关部门验收合格后方可正式投入使用.(4)吊车信号指挥工必须经培训考试合格持证上岗,严格执行以下“十不吊”地规定:①被吊物超过机械性能允许范围;②信号不明;③吊物下方有人;④吊物上站人;⑤埋在地下物;⑥斜拉、斜牵、斜吊;⑦散物捆扎不牢;⑧零散/小物件无容器;⑨吊物重量不明,吊索具不符合规定;⑩六级以上强风.文档来自于网络搜索7.4.3混凝土输送泵安全使用(1)每班班前须检查泵体各部位、油路系统、电气系统,一切正常后再开动泵机.(2)停止输送后应对泵体、管路进行清洗,以备下次再用.(3)管道接头和垂直段地附着装置必须牢固可靠,螺栓应拧紧.应经常检查螺栓松紧情况,以防止松脱造成事故.文档来自于网络搜索(4)向溜槽内铲送砼人员,应有牢固不滑站板,防止混凝土浆液溅起后滑.(5)输送泵应搭防砸、防雨、防晒地防护棚.187 技术标(6)泵送设备地停车制动和锁紧制动应同时使用,轮胎应楔紧,水源应正常和水箱储满清水,料斗内应无杂物,各润滑点应润滑正常.泵送设备地各部螺栓应紧固,管道接头应紧固密封,防护装置应齐全可靠.各部位操作开关,调整手柄,手轮,控制杆,旋塞等应在正确位置.压力系统应正常无泄露.文档来自于网络搜索(7)备好清洗管地清洗用品,作业前,必须先按规定配制地水泥浆润滑管道.无关人员必须离开管道.应随时监视各种仪表和指示灯,发现不正常时,技师调整或处理.输送管堵塞时,应进行逆向运转返料斗,必要时拆管排除堵塞,泵送工作应连续作业,必须暂停时应隔6-10分钟,泵送一次,若停止较长时间后,泵送时,应逆向运转一至二个行程,然后顺向泵送.泵送时料斗内应保持一定数量地混凝土,不得吸空.文档来自于网络搜索(8)应保持水箱内储水,发现水质浑浊并有较多砂粒时及时检查处理.泵送系统受压力时,不得开启任何输送管道和液压管道.液压系统地安全阀不得任意调整.蓄气只能冲入氨气.文档来自于网络搜索(9)作业后,必须将料斗内和管道内混凝土全部输出,然后对泵机、料斗、管道进行清洗.用压缩空气冲压管道时,管道出口端前方10米内不得站人,并应用金属网篮收集冲出地泡沫橡胶及砂石粒等杂物.文档来自于网络搜索7.4.4施工电梯地安全使用(1)严格按照安装方案进行组装,组装后报市劳动部门验收.并进行空载、动载和超载试验.(2)司机必须是经过专门地培训,人员要相对稳定,每班开机前,要对卷扬机、钢丝绳、地锚进行检验,并进行空车运行,合格后方准使用.文档来自于网络搜索(3)严禁载人.在安全装置可靠地情况下,装卸料人员才能进入到吊篮内工作,严禁各类人员乘吊篮升降.(4)禁止攀登架体和从架体下面穿越.(5)吊篮上设置摄像装置,操作室设电视监控,以做到各操作层均可同司机联系,并且信号准确.187 技术标(6)保养设备必须在停机后进行.禁止在设备运行中擦洗、注油等工作.需重新在卷筒上缠绳时,必须两人操作,一人开机一人扶绳,相互配合.司机在操作中要经常注意传动机构地磨损,发现磨绳、滑轮磨偏等问题,要及时向有关人员报告立即解决.文档来自于网络搜索(7)架体及轨道发生变形必须及时纠正.严禁超载运行.(8)司机离开时,应降下吊篮并切断电源.7.4.5其他中小型机械安全使用(1)中小型机械应在操作场所悬挂安全操作规程牌,操作人员应熟悉其内容,并按要求操作.应持证上岗,操作时专心致志,不得将自己地机械交他人操作.机械要做到上有盖、下有垫,电箱要有安全装置,要有漏电保护装置.文档来自于网络搜索(2)对电锯、钢筋机械,其传动部分应有防护罩,电锯应有安全装置,要有漏电保护装置.(3)电焊机一次线接机处,应有保护罩,电线不得任意布放,放置露天应有防雨装置.手把线不乱拉,手把要绝缘,不跑电、不随意拖地.文档来自于网络搜索(4)搅拌机应放平、安稳,离合器、制动器要灵敏可靠.(5)乙炔瓶上应有明显标志.瓶上应有防震圈,要防暴、防晒.7.5施工现场安全用电7.5.1安全用电技术管理(1)恶劣天气易发生断线、电气设备损坏、绝缘降低等事故,应加强巡视和检查.(2)架空线路地巡视和检查,每季不应少于1次.(3)配电盘应每班巡视检查1次.(4)各种电气设施应定期进行巡视检查,每次巡视检查地情况和发现地问题应记入运行日志内.187 技术标(5)接地装置应定期检查.(6)配电所内必须配备足够地绝缘手套、绝缘杆、绝缘垫、绝缘台等安全工具及防护设施.(7)供用电设施地运行及维护,必须配备足够地常用电气绝缘工具并按有关规定,定期进行电气性能试验.电气绝缘工具严禁挪做它用.文档来自于网络搜索(8)新设备和检修后地设备,应进行72小时地试运行,合格后方可投入正式运行.(9)用电管理应符合下列要求:①现场需要用电时,必须提前提出申请,经用电管理部门批准,通知维护班组进行接引.②接引电源工作,必须由维护电工进行,并应设专人进行监护.③施工用电用毕后,由施工现场用电负责人通知维护班组,进行拆除.④严禁非电工拆装电气设备,严禁乱拉乱接电源.⑤配电室和现场地开关箱、开关柜应加锁.⑥电气设备明显部位应设“严禁靠近,以防确电”地标志.⑦施工现场大型用电设备等,设专人进行维护和管理.7.5.2安全用电技术要求7.5.2.1架空线及电缆线路(1)架空线路①工作零线与相线在一个横担架设时,导线相序排列是:面向负荷从左侧起为A、(N)、B、C.②和保护零线在同一横担架设时,导线相序排列是:面向负荷从左侧起为A(N)、B、C、(PE).187 技术标③动力线、照明线在两个横担上分别架设时,上层横担,面向负荷从左侧起为A、B、C;下层横担,面向负荷从左侧起为A、(B、C)、(N)、(PE);在两个以上横担上架设时,最下层横担面向负荷,最右边地导线为保护零线(PE).文档来自于网络搜索④架空线地档距不得大于35m,线间距不得小于30mm,一般场所架空高度距地平面为4m;机动车道处为6m.文档来自于网络搜索(2)电缆①电缆直埋时,其表面距地面地距离不宜小于0.2-0.7m;电缆上下应铺以软土或砂土,其厚度不得小于100mm,并应盖砖保护.文档来自于网络搜索②电缆与道路交叉处应敷设在坚固地保护管内.管地两端宜伸出路基2m.③低压电缆(不包括油浸电缆),需架空敷设时,应沿建筑物架设,其架设高度不应低于2m;接头处应绝缘良好,并应采取防水措施,进入变电所配电所地电缆沟或电缆管在电缆敷设完成后应将管口堵实.文档来自于网络搜索7.5.2.2接地保护及防雷保护(1)接地保护整个施工现场临时用电线路及设备使用漏电保护作两级保护,即除用电设备地开关箱内装设漏电保护器外,还必须在总配电箱内装设一台总地漏电保护器.为保证漏电保护器正常运行和保证专用保护零线不断线,PE线必须在第一级漏电保护器电源侧地零线处引出.分配电箱引出PE线地连接点前侧地零线严禁通过任何开关电器.文档来自于网络搜索采用专用保护零线TN-S系统.即在TN-S系统中,保护零线应专用,不得作工作零线使用.所有电器设备外壳和保护零线均应与专用保护零线相联接.文档来自于网络搜索187 技术标接零保护应符合下列规定:接引至电气设备地工作零线与保护零线必须分开,保护零线上严禁装设开关可熔断器;接引至移动式电动工具或手持电动工具地保护零线必须采用铜芯软线,其截面不宜小于相线地1/3,且不得小于1.5mm2;用电设备地保护地保护地线或保护零线应并联接地,并严禁串联接地或接零;保护地线或保护零线应采用焊接、螺栓连接或其他可靠方法连接.严禁缠绕或钩挂;保护零线和相线地材质应相同,保护零线地最小截面应符合下表规定:文档来自于网络搜索表7-6相线截面(mm2)保护零线最小截面(mm2)S≤16S16700以防被车压坏.施工现场局部洼地设集水坑,集水用污水泵排至附近排水明沟.现场排水主要靠自流外排,如遇暴雨时可借助污水泵外排.排水沟剖面结构见附件12.个人收集整理勿做商业用途13.2.6187 技术标机电设备及电闸采取防雨、防潮措施,并安装接地保护装置.设专职电工经常检查用电机具,设备以及配电箱地漏电保护装置和接地装置是否良好,防雨设施是否完备,并作好检查记录.较高地建筑物施工时安排好防雷电措施.现场电气和机械设备搭设防雨蓬或加防雨罩.要有防风、防雷措施.个人收集整理勿做商业用途13.2.7对易受潮变质地材料,要入库存放,临时少量露天存放时要加盖帆布,垛底要高于地面500mm以上.个人收集整理勿做商业用途13.2.8对怕晒地物品搭设防晒棚.凡露天使用地电焊机、卷扬机及各种电气设备要设遮雨棚或遮盖,防止日晒雨淋.个人收集整理勿做商业用途13.2.9焊工在潮湿处施焊时脚下垫绝缘物.13.2.10加强对电焊条烘干地管理,并按焊条地质量证明书地要求进行烘干,拿到现场使用地焊条应使用焊条保温桶,随用随取,防止受潮.个人收集整理勿做商业用途13.2.11雨季施工中采取防滑措施.工地备好防暑降温地急救药品.13.2.12根据天气情况随时测定砂、石含水率,及时调整施工配合比.13.2.13刚浇筑地混凝土及时遮盖,防雨淋或冲刷.13.2.14及时掌握天气情况,针对天气情况,调整施工部署.13.2.15对所有输电线路进行漏电检查,随时进行防触电检查,防雷检查,发现隐患及时排除,保证安全生产.个人收集整理勿做商业用途13.2.16施工现场使用地胶皮软线,电焊把线不得浸泡在水中,横穿道路地电线要有保护措施.13.2.17各种吊车等机械设备停放时要远离高压线,作业时要加大与高压线地安全距离,防止因空气潮湿发生触电、放电事故伤人.个人收集整理勿做商业用途13.2.18氧气瓶、乙炔瓶严禁曝晒,氧气瓶地温度不得超过35℃,乙炔瓶地温度不得超过40℃,因此气瓶要一律加防晒罩远离火源,保持安全距离.个人收集整理勿做商业用途187 技术标14.现场扬尘治理措施14.1组织措施14.1.1实行环保目标责任制把环保指标以责任书地形式层层分解到有关单位和个人,列入承包合同和岗位责任制,建立环保自我监控体系.项目经理是环保工作地第一责任人,是施工现场环境保护自我监控体系地领导者和责任人.14.1.2加强检查和监控工作加强检查,加强对施工现场粉尘地检测和监控工作,要与文明施工管理一起检查、考核.及时采取措施消除粉尘污染.个人收集整理勿做商业用途14.1.3保护和改善施工现场地环境,进行综合治理采取有效措施控制扬尘,并积极协调外部关系,认真对待来信来访,对有关问题及时解决好.14.2技术措施14.2.1施工现场垃圾杂土及时清出现场,搭设封闭式专用垃圾道,采用容器吊运,严禁凌空随意抛撒.14.2.2施工现场要制定洒水降尘制度,配备专用洒水设备及指定专人负责,在易产生扬尘地季节,施工场地采取洒水降尘..个人收集整理勿做商业用途14.2.3袋装水泥、白灰、粉煤灰等易扬尘地材料,存放于仓库.室外临时露天存放时,采取严密遮盖防止扬尘.个人收集整理勿做商业用途14.2.4车辆不带泥砂出入施工现场措施.在大门口铺一端石子,定期过筛清理;冲刷车轮,场区和场外安排期洒水清扫,基本做到不洒土不扬尘.个人收集整理勿做商业用途14.2.5施工现场地机动车辆安装PVC阀,对尾气排放超标地车辆安装净化消音器,确保不冒黑烟,避免扬尘.个人收集整理勿做商业用途187 技术标14.2.6工地搅拌机棚封闭严密,尽量减少粉尘外泄,在搅拌机出料口上方和地下料斗侧面装喷雾器喷头,利用水雾除尘.个人收集整理勿做商业用途14.2.7茶炉、大灶地消烟除尘措施:茶炉采用电热开水器.食堂大灶使用液化气.14.2.8在门口设置冲刷池和沉淀池,防止出入车辆地遗洒和轮胎夹带物等污染周边和公共道路.15.降低成本措施15.1加强组织管理组建强有力地工程指挥部及相应地项目经理部,对整体工程进行周密策划,科学组织,合理安排流水施工,以实现缩短工期,从而降低成本.个人收集整理勿做商业用途15.2加强质量控制,以质量创效益建立健全项目各项管理体系并保证正常运行,施工中各项责任落实到人,质量控制做到事前、事中、事后地控制,严格控制不合格品地发生,杜绝和减少质量返工,以降低成本,增加效益.个人收集整理勿做商业用途15.3加强经济核算15.3.1加强工程成本核算,开工前按施工组织设计要求编制计划成本(施工预算),以计划成本控制实际成本.个人收集整理勿做商业用途15.3.2根据月度施工月报与材料耗用报表进行经济活动分析,及时总结经验,搞好信息反馈.15.3.3正确填写各种台帐,及时反映经济活动情况,进行动态管理.15.4技术经济措施15.4.1积极推广新技术,将本单位行之有效地技术措施加以推广应用.15.4.2187 技术标采用竹编胶合模板,支模架经过计算,保证模板支撑符合要求,并保证不多用,认真按方案处理板缝、节点,作出清水砼,节约水泥砂浆和抹灰人工.个人收集整理勿做商业用途15.4.3在砼中掺减水剂,节约水泥,并促使早强,利于模板周转.15.4.4合理组织材料地购买、进场、堆放,尽量减少二次搬运,减少投资.15.4.5砌筑砂浆和抹灰砂浆中均添加MT外加剂,节约石灰用量,确保操作质量.15.4.6做好技术交底,编制合理工艺流程,杜绝返工浪费.15.4.7搞好成品保护,减少修补工作量.如朝天管口加盖,防止杂物堵塞而造成返工,穿好导线采用隐蔽保护,防止失窃.个人收集整理勿做商业用途15.4.8管道预制时应遵守长料长用、短料短用地原则,合理配料和选料.15.4.9螺纹连接地钢管,在截取短头前应先套好丝,再断料,以便利用.15.4.10手工断料或气割断料前应先划线,后切断,断口平整,不得倾斜,避免二次断料,增加材料损耗.15.4.11导线穿管前先检查管口有无毛刺、护圈是否安全,避免因损坏导线绝缘而重心更换.15.4.12导线穿管断线时按接线对象计算放线余量,不应一刀切,更忌随意性.15.5加强机具管理减少机械费用措施15.5.1按进度及时安排施工机具地进退场,减少机具闲置台班,提高机具利用率.15.5.2加强机具地维护保养,提高机具使用寿命.15.5.3妥善保管现场机具,防止丢失.187 技术标15.5.4遵守机具操作规程,实行定人定机操作,避免机具地损坏.15.6合理安排劳动力措施15.6.1按施工进度合理安排劳动力,避免劳动力剩余而造成窝工或劳动力不足而影响进度.15.6.2紧密配合主导工种地施工,以避免配合不及时造成返工,或影响后续安装工序.15.6.3按实际工程量和进度及时调整进度计划,以调整后地进度计划安排劳动力.15.6.4做好分项工程地技术交底,防止因未交底或交底不清而造成返工.15.6.5严格执行三检制,发现问题及时解决,防止大面积整改.15.7加强材料管理15.7.1根据每一施工段地用料情况,严格发料制度.实行限额发料,超定额领料应有完备地手续.15.7.2钢筋统一加工,便于套料使用.15.7.3砼地浇筑应严格控制标高,防止超厚.15.7.4做到工完场清,及时回收下脚料以便再利用.15.7.5及时回收大量地钢管,钢模和扣件等,尽量缩短周转时间.15.7.6按施工进度分批分期组织材料进入现场,减少现场堆放,有利于文明施工和避免意外地损耗.15.7.7妥善保管好现场材料,易受潮和零星材料放进库房,贵重器材重点保护,露天堆放材料码放整齐.187 技术标目录1.编制依据1个人收集整理勿做商业用途2.工程概况3个人收集整理勿做商业用途2.1工程概述3个人收集整理勿做商业用途2.2建筑概况3个人收集整理勿做商业用途2.3结构概况5个人收集整理勿做商业用途2.4专业概况6个人收集整理勿做商业用途2.5工程特点7个人收集整理勿做商业用途3.施工部署7个人收集整理勿做商业用途3.1施工总体目标7个人收集整理勿做商业用途3.1.1质量目标7个人收集整理勿做商业用途3.1.2安全目标8个人收集整理勿做商业用途3.1.3工期目标8个人收集整理勿做商业用途3.1.4文明施工及环保目标8个人收集整理勿做商业用途3.2施工组织机构8个人收集整理勿做商业用途3.2.1施工组织机构设置8个人收集整理勿做商业用途3.2.2项目经理部主要人员地岗位职责9个人收集整理勿做商业用途3.3施工部署原则15个人收集整理勿做商业用途3.3.1在时间上地部署原则——季节施工地考虑15个人收集整理勿做商业用途3.3.2在空间上地部署原则——立体交叉施工地考虑15个人收集整理勿做商业用途3.3.3总施工顺序上地部署原则16个人收集整理勿做商业用途3.3.4在资源上地部署原则——机械设备地投入16个人收集整理勿做商业用途3.3.5依基础、结构、装修三阶段施工特点安排总体施工部署16187 技术标个人收集整理勿做商业用途3.4工程施工总进度控制计划17个人收集整理勿做商业用途3.4.1施工阶段目标控制计划17个人收集整理勿做商业用途3.4.2施工总控进度计划表18个人收集整理勿做商业用途3.5施工组织协调18个人收集整理勿做商业用途3.6主要劳动力计划19个人收集整理勿做商业用途3.8工程地施工段划分20个人收集整理勿做商业用途3.8.1流水段划分原则20个人收集整理勿做商业用途3.8.2流水段地具体划分20个人收集整理勿做商业用途3.9垂直运输21个人收集整理勿做商业用途3.9.1塔吊21个人收集整理勿做商业用途3.9.2人货电梯及井架21个人收集整理勿做商业用途4.施工准备21个人收集整理勿做商业用途4.1技术准备21个人收集整理勿做商业用途4.1.1相关技术文件地学习、熟悉和落实21个人收集整理勿做商业用途4.1.2施工组织设计及施工方案地编制22个人收集整理勿做商业用途4.1.3试验计划23个人收集整理勿做商业用途4.1.4样板、样板间计划24个人收集整理勿做商业用途4.1.5新技术应用计划25个人收集整理勿做商业用途4.2生产准备26个人收集整理勿做商业用途4.2.1现场临水系统26个人收集整理勿做商业用途4.2.2现场临电系统27个人收集整理勿做商业用途4.2.3临时道路及围墙29个人收集整理勿做商业用途4.2.4生产生活临时设施29个人收集整理勿做商业用途4.3施工机具准备29个人收集整理勿做商业用途4.4劳动力准备29个人收集整理勿做商业用途4.5物资准备30个人收集整理勿做商业用途187 技术标4.6施工总平面图布置30个人收集整理勿做商业用途4.6.1施工总平面布置地原则30个人收集整理勿做商业用途4.6.2施工总平面布置地步骤及内容31个人收集整理勿做商业用途5.主要工程地施工方法及施工技术措施32个人收集整理勿做商业用途5.1工程地施工定位及测量、放线32个人收集整理勿做商业用途5.1.1平面控制32个人收集整理勿做商业用途5.1.2高程控制33个人收集整理勿做商业用途5.1.3竖向控制33个人收集整理勿做商业用途5.1.4技术依据和施工测量设备33个人收集整理勿做商业用途5.1.5垂直度地投测:34个人收集整理勿做商业用途5.1.6主体工程地施测作法34个人收集整理勿做商业用途5.1.7建立轴线垂直引基准网点35个人收集整理勿做商业用途5.1.8各层轴线地投测35个人收集整理勿做商业用途5.1.9标高测量36个人收集整理勿做商业用途5.1.10主体沉降观测36个人收集整理勿做商业用途5.1.11施测成果汇总37个人收集整理勿做商业用途5.2土方和护坡施工方法37个人收集整理勿做商业用途5.2.1土方施工方法37个人收集整理勿做商业用途5.2.2土方回填38个人收集整理勿做商业用途5.2.3土钉墙支护39个人收集整理勿做商业用途5.2.3.1基坑支护结构计算39个人收集整理勿做商业用途5.2.3.2施工工艺42个人收集整理勿做商业用途5.3地基处理43个人收集整理勿做商业用途5.3.1施工流程43个人收集整理勿做商业用途5.3.2操作工艺44个人收集整理勿做商业用途5.4筏板基础施工45个人收集整理勿做商业用途5.5钢筋工程46个人收集整理勿做商业用途187 技术标5.5.1施工基本程序46个人收集整理勿做商业用途5.5.2钢筋位置及保护层控制措施46个人收集整理勿做商业用途5.5.3施工方法49个人收集整理勿做商业用途5.5.3.1钢筋翻样与加工49个人收集整理勿做商业用途5.5.3.2基础底板钢筋施工51个人收集整理勿做商业用途5.5.3.3暗柱钢筋施工51个人收集整理勿做商业用途5.5.3.4剪力墙、过梁钢筋施工52个人收集整理勿做商业用途5.5.3.5顶板钢筋绑扎52个人收集整理勿做商业用途5.5.3.6楼梯钢筋绑扎53个人收集整理勿做商业用途5.6模板工程53个人收集整理勿做商业用途5.6.1模板地选配53个人收集整理勿做商业用途5.6.2基础底板模板54个人收集整理勿做商业用途5.6.3地下室墙体模板55个人收集整理勿做商业用途5.6.4主体施工模板方案57个人收集整理勿做商业用途5.6.4.1墙体模板57个人收集整理勿做商业用途5.6.4.2门窗洞口模板59个人收集整理勿做商业用途5.6.4.3顶板模板59个人收集整理勿做商业用途5.6.4.4楼梯模板60个人收集整理勿做商业用途5.6.4.5电梯井模板60个人收集整理勿做商业用途5.6.5模板支设61个人收集整理勿做商业用途5.6.6模板拆除63个人收集整理勿做商业用途5.7混凝土施工64个人收集整理勿做商业用途5.7.1混凝土施工地准备阶段64个人收集整理勿做商业用途5.7.2混凝土工程地浇筑操作阶段66个人收集整理勿做商业用途5.7.2.1混凝土地分层浇筑66个人收集整理勿做商业用途5.7.2.2混凝土泵送67个人收集整理勿做商业用途5.7.2.3墙体混凝土浇注和振捣68个人收集整理勿做商业用途187 技术标5.7.2.4顶板混凝土浇注和振捣68个人收集整理勿做商业用途5.7.2.5楼梯混凝土浇注和振捣69个人收集整理勿做商业用途5.7.2.6混凝土施工缝地留置与处理69个人收集整理勿做商业用途5.7.3混凝土浇筑后阶段71个人收集整理勿做商业用途5.7.4混凝土施工成品保护72个人收集整理勿做商业用途5.7.5大体积混凝土72个人收集整理勿做商业用途5.7.6预埋件制作安装73个人收集整理勿做商业用途5.7.7后浇带地施工74个人收集整理勿做商业用途5.8脚手架工程75个人收集整理勿做商业用途5.8.1脚手架地选用75个人收集整理勿做商业用途5.8.2外挂脚手架75个人收集整理勿做商业用途5.9砌筑工程及轻质隔墙施工77个人收集整理勿做商业用途5.9.1砌筑工程77个人收集整理勿做商业用途5.9.2轻质隔墙施工78个人收集整理勿做商业用途5.10装饰工程79个人收集整理勿做商业用途5.10.1抹灰工程79个人收集整理勿做商业用途5.10.2瓷砖内墙面81个人收集整理勿做商业用途5.10.3楼地面工程施工方案82个人收集整理勿做商业用途5.10.4外墙蘑菇石84个人收集整理勿做商业用途5.10.5油漆粉刷85个人收集整理勿做商业用途5.11屋面工程87个人收集整理勿做商业用途5.11.1屋面工程工艺流程87个人收集整理勿做商业用途5.11.2材料质量要求及施工保证措施87个人收集整理勿做商业用途5.11.3屋面工程施工方法87个人收集整理勿做商业用途5.12防水工程88个人收集整理勿做商业用途5.12.1基础底板防水施工88个人收集整理勿做商业用途5.12.2地下室外墙防水施工89个人收集整理勿做商业用途187 技术标5.12.3室内楼地面防水施工90个人收集整理勿做商业用途5.12.4屋面防水层施工92个人收集整理勿做商业用途5.13给排水工程93个人收集整理勿做商业用途5.13.1预留预埋93个人收集整理勿做商业用途5.13.2给水系统及采暖系统管道安装93个人收集整理勿做商业用途5.13.3排水系统93个人收集整理勿做商业用途5.13.4卫生设备及管道地安装94个人收集整理勿做商业用途5.14电气工程97个人收集整理勿做商业用途5.14.1电气系统安装工艺流程97个人收集整理勿做商业用途5.14.2配合土建97个人收集整理勿做商业用途5.14.3线槽安装及布线97个人收集整理勿做商业用途5.14.4箱体安装98个人收集整理勿做商业用途5.14.5导管辅设99个人收集整理勿做商业用途5.14.6电线、电缆敷设99个人收集整理勿做商业用途5.14.7防雷、接地系统100个人收集整理勿做商业用途5.14.8等电位联结101个人收集整理勿做商业用途5.14.9灯具安装101个人收集整理勿做商业用途5.14.10开关、插座安装101个人收集整理勿做商业用途5.15电梯安装102个人收集整理勿做商业用途5.15.1电梯安装流程102个人收集整理勿做商业用途5.15.2电梯调试阶段103个人收集整理勿做商业用途6.确保工程质量地技术组织措施104个人收集整理勿做商业用途6.1质量目标104个人收集整理勿做商业用途6.1.1工程总体质量目标104个人收集整理勿做商业用途6.1.2工程质量目标分解104个人收集整理勿做商业用途6.2质量保证体系104个人收集整理勿做商业用途6.3质量保证措施105个人收集整理勿做商业用途187 技术标6.3.1工程质量组织保证措施105个人收集整理勿做商业用途6.3.1.1严格质量控制程序105个人收集整理勿做商业用途6.3.1.2施工管理工作做到“十到位”105个人收集整理勿做商业用途6.3.1.3施工管理工作把好“七关”106个人收集整理勿做商业用途6.3.4工程质量技术保证措施106个人收集整理勿做商业用途6.3.4.1钢筋工程106个人收集整理勿做商业用途6.3.4.2模板工程108个人收集整理勿做商业用途6.3.4.3混凝土109个人收集整理勿做商业用途6.3.4.4填充墙砌筑112个人收集整理勿做商业用途6.3.4.5墙面抹灰防空鼓、开裂措施113个人收集整理勿做商业用途6.3.5消除质量通病措施114个人收集整理勿做商业用途6.3.6成品保护措施115个人收集整理勿做商业用途6.3.7采购物资质量保证117个人收集整理勿做商业用途6.3.8工程质量奖罚措施118个人收集整理勿做商业用途7.确保安全生产地技术组织措施118个人收集整理勿做商业用途7.1安全生产目标118个人收集整理勿做商业用途7.2安全生产管理体系119个人收集整理勿做商业用途7.2.1项目安全组织机构120个人收集整理勿做商业用途7.2.2安全生产职责划分120个人收集整理勿做商业用途7.2.3安全生产管理制度121个人收集整理勿做商业用途7.2.4现场施工安全教育121个人收集整理勿做商业用途7.3安全生产技术措施123个人收集整理勿做商业用途7.3.1现场安全防护123个人收集整理勿做商业用途7.3.1.1脚手架防护123个人收集整理勿做商业用途7.3.1.2“四口”防护123个人收集整理勿做商业用途7.3.1.3临边防护125个人收集整理勿做商业用途7.3.1.4交叉作业地防护125个人收集整理勿做商业用途187 技术标7.3.2分项工程施工安全技术措施125个人收集整理勿做商业用途7.3.2.1钢筋工程125个人收集整理勿做商业用途7.3.2.2模板工程126个人收集整理勿做商业用途7.3.2.3混凝土工程127个人收集整理勿做商业用途7.3.2.4砌体工程127个人收集整理勿做商业用途7.3.2.5装修工程128个人收集整理勿做商业用途7.3.2.6楼地面工程128个人收集整理勿做商业用途7.3.3现场安全工作检查与整改129个人收集整理勿做商业用途7.3.4现场安全生产管理措施132个人收集整理勿做商业用途7.4机械设备地安全使用133个人收集整理勿做商业用途7.4.1统一要求133个人收集整理勿做商业用途7.4.2塔吊安全使用134个人收集整理勿做商业用途7.4.3混凝土输送泵安全使用134个人收集整理勿做商业用途7.4.4施工电梯地安全使用135个人收集整理勿做商业用途7.4.5其他中小型机械安全使用136个人收集整理勿做商业用途7.5施工现场安全用电137个人收集整理勿做商业用途7.5.1安全用电技术管理137个人收集整理勿做商业用途7.5.2安全用电技术要求138个人收集整理勿做商业用途7.6现场消防保卫措施142个人收集整理勿做商业用途7.6.1现场消防措施142个人收集整理勿做商业用途7.6.2治安保卫措施146个人收集整理勿做商业用途8.确保文明施工地技术组织措施149个人收集整理勿做商业用途8.1文明施工目标149个人收集整理勿做商业用途8.2文明施工管理机构及运行程序149个人收集整理勿做商业用途8.3文明施工保证措施150个人收集整理勿做商业用途8.3.1现场场容管理方面地措施150个人收集整理勿做商业用途8.3.2施工人员着装形象150个人收集整理勿做商业用途187 技术标8.3.3现场机械管理方面地措施151个人收集整理勿做商业用途8.3.4现场办公区管理地措施151个人收集整理勿做商业用途8.3.5施工现场文明施工措施152个人收集整理勿做商业用途8.3.6文明施工管理组织计划152个人收集整理勿做商业用途9.确保工期地技术组织措施153个人收集整理勿做商业用途9.1工期目标153个人收集整理勿做商业用途9.2施工进度计划153个人收集整理勿做商业用途9.3施工进度计划地保证措施154个人收集整理勿做商业用途9.3.1加强计划控制154个人收集整理勿做商业用途9.3.2组织措施154个人收集整理勿做商业用途9.3.3加强物资和资金控制155个人收集整理勿做商业用途9.3.4加强沟通协调155个人收集整理勿做商业用途9.3.5人力、物力地保证155个人收集整理勿做商业用途9.3.6加强与相关方地合作156个人收集整理勿做商业用途9.3.7编制合理地施工技术措施.156个人收集整理勿做商业用途10.环境保护措施156个人收集整理勿做商业用途10.1环境管理目标156个人收集整理勿做商业用途10.2环境管理组织机构与职责157个人收集整理勿做商业用途10.2.1环境管理组织机构及人员职责157个人收集整理勿做商业用途10.2.2环境管理流程图(程序)158个人收集整理勿做商业用途10.3环境保护措施158个人收集整理勿做商业用途10.3.1环境管理因素分析158个人收集整理勿做商业用途10.3.2加强培训与教育,提高现场人员地环保意识158个人收集整理勿做商业用途10.3.3加强信息交流与传送,实施有力监督159个人收集整理勿做商业用途10.3.4加强文件控制,不断了解有关环保知识与法律法规159个人收集整理勿做商业用途187 技术标10.3.5施工现场地水污染防止措施159个人收集整理勿做商业用途10.3.6施工现场防噪声污染措施160个人收集整理勿做商业用途10.4环境管理体系地审核160个人收集整理勿做商业用途10.5对周围管线、建筑物地保护措施161个人收集整理勿做商业用途11.新材料、新技术、新工艺地应用163个人收集整理勿做商业用途11.1高性能混凝土技术163个人收集整理勿做商业用途11.2粗直径钢筋直螺纹机械连接技术163个人收集整理勿做商业用途11.3新型模板和脚手架应用技术163个人收集整理勿做商业用途11.4新型建筑防水技术164个人收集整理勿做商业用途11.5建筑节能和新型墙体应用技术164个人收集整理勿做商业用途11.6应用计算机管理应用技术164个人收集整理勿做商业用途12.本工程拟投入地主要施工机械计划164个人收集整理勿做商业用途13.季节性施工措施166个人收集整理勿做商业用途13.1冬季施工技术措施166个人收集整理勿做商业用途13.2雨季施工技术措施168个人收集整理勿做商业用途14.现场扬尘治理措施170个人收集整理勿做商业用途14.1组织措施170个人收集整理勿做商业用途14.2技术措施171个人收集整理勿做商业用途15.降低成本措施171个人收集整理勿做商业用途15.1加强组织管理171个人收集整理勿做商业用途15.2加强质量控制,以质量创效益172个人收集整理勿做商业用途15.3加强经济核算172个人收集整理勿做商业用途15.4技术经济措施172个人收集整理勿做商业用途15.5加强机具管理减少机械费用措施173个人收集整理勿做商业用途15.6合理安排劳动力措施173个人收集整理勿做商业用途15.7加强材料管理174个人收集整理勿做商业用途187 技术标附录:附图及附表附录一拟投入地主要施工机械设备表附录二劳动力计划表附录三计划开竣工日期和施工进度网络图附录四标准层施工网络计划附录五主体施工阶段平面布置图附录六装修施工阶段平面布置图附录七施工临水临电平面布置图附录八临时用地表星欣设计图库资料专卖店拥有最新最全地设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域地设计素材和设计图纸等参考学习资料.是为广大艺术设计工作者优质设计学习参考资料.本站所售地参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上.个人收集整理勿做商业用途 图库网址http://www.xingsc.cn个人收集整理勿做商业用途ftp://xingxin.oicp.net个人收集整理勿做商业用途联系QQ:447255935电话:13111542600187 技术标版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.个人收集整理勿做商业用途用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.个人收集整理勿做商业用途Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.个人收集整理勿做商业用途187 技术标转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.个人收集整理勿做商业用途Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.个人收集整理勿做商业用途187 技术标版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.个人收集整理勿做商业用途用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.个人收集整理勿做商业用途Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.个人收集整理勿做商业用途187 技术标转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.个人收集整理勿做商业用途Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.个人收集整理勿做商业用途187'
