'诚泰金色港湾三期、四期桩基工程安全施工专项方案编制人:一审核人:批准人:—
一、桩机进场二、设备安装、拆卸与迁移三、机电设备的使用四、起重作业1进场施工前必须查清工地及附近地区高压输电线路、地下管线、周边建筑物、场内原有的水塘、河道分布、场外交通等情况,对施工环境作安全评估并采取针对性措施。2在沟谷河流两岸或水上施工,应事先了解地质地貌特征、气象与水文资料,采取有效措施,预防灾害发生。3施工现场应做到三通(水、电、路)一平(场地),做好施工屮的排水、排污工作。复杂地质条件下施工,应注意地表荷载的增加或地下水的变化而引导起土体的位移。4施工现场和各类机具设备、料场、道路布置合理,保留安全、消防通道,施工区与生活区分开并设隔离带。工地应符合安全卫生要求。5施工现场用电必须编制专项用电方案,符合《施工现场临时用电安全技术规范》JGJ46-2005的规定和《建筑施工安全检查标准》JGJ59-99有关规定。6施工现场、生活区、办公室、仓库、食堂必须配备足够有效的灭火器材、急救药品器具。7工地内的危险区域应挂“危险”、“禁止通行”等警示牌,桩孔口设盖板。8工地开工前,由企业安全管理部门对工地进行开工前安全验收并鉴署意见,并向主管局填报“工程施工项目三项制度备案表”。

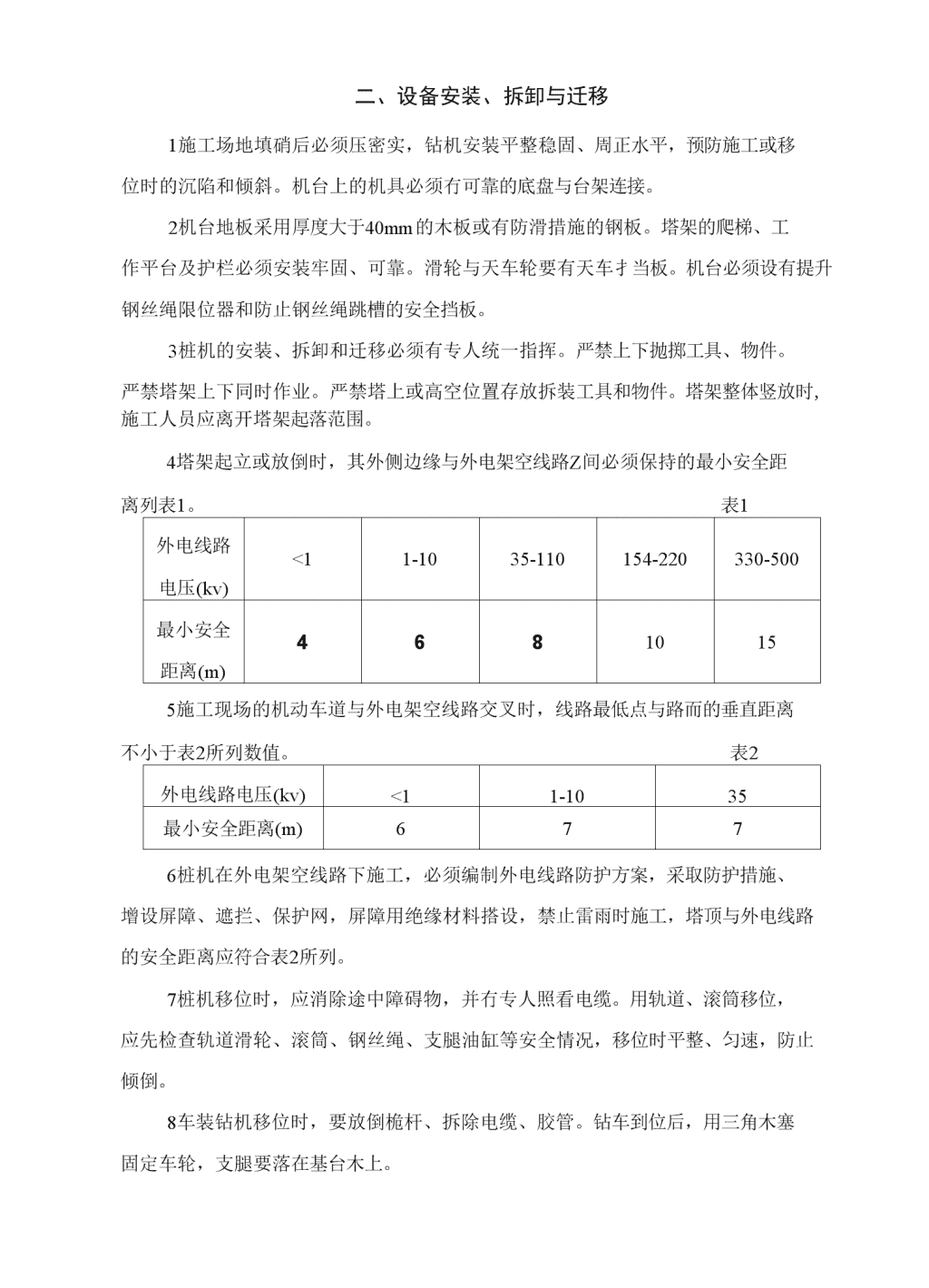

二、设备安装、拆卸与迁移1施工场地填硝后必须压密实,钻机安装平整稳固、周正水平,预防施工或移位时的沉陷和倾斜。机台上的机具必须冇可靠的底盘与台架连接。2机台地板采用厚度大于40mm的木板或有防滑措施的钢板。塔架的爬梯、工作平台及护栏必须安装牢固、可靠。滑轮与天车轮要有天车扌当板。机台必须设有提升钢丝绳限位器和防止钢丝绳跳槽的安全挡板。3桩机的安装、拆卸和迁移必须有专人统一指挥。严禁上下抛掷工具、物件。严禁塔架上下同时作业。严禁塔上或高空位置存放拆装工具和物件。塔架整体竖放时,施工人员应离开塔架起落范围。4塔架起立或放倒时,其外侧边缘与外电架空线路Z间必须保持的最小安全距离列表1。表1外电线路电压(kv)<11-1035-110154-220330-500最小安全距离(m)46810155施工现场的机动车道与外电架空线路交叉时,线路最低点与路而的垂直距离不小于表2所列数值。表2外电线路电压(kv)<11-1035最小安全距离(m)6776桩机在外电架空线路下施工,必须编制外电线路防护方案,采取防护措施、增设屏障、遮拦、保护网,屏障用绝缘材料搭设,禁止雷雨时施工,塔顶与外电线路的安全距离应符合表2所列。7桩机移位时,应消除途中障碍物,并冇专人照看电缆。用轨道、滚筒移位,应先检查轨道滑轮、滚筒、钢丝绳、支腿油缸等安全情况,移位时平整、匀速,防止倾倒。8车装钻机移位时,要放倒桅杆、拆除电缆、胶管。钻车到位后,用三角木塞固定车轮,支腿要落在基台木上。
9汽车搬运桩机时,要捆绑稳固,有专人指挥,互相配合,严禁超载,夜间装卸要冇足够的照明。三、机电设备的使用1各种机电设备的安装、使用、维修均应按其说明书的要求进行。电气作业应按其规范进行。2机电设备必须建立使用、检查、维护保养制度,移动部位全封闭防护。工程结束时对设备进行检查、维修,确保安全可靠。3机电设备运转中,不得进行零部件的拆卸和修理。拆洗和检查机电设备时必须停电停机,防止转动伤人。4电气设备与线路必须保持绝缘良好,电缆的绝缘电阻不低于0.5MQ。5电缆线路应按照现场施工用电专项设计要求敷设,主电缆应架空或沿工地围墙用绝缘子挂设,移动电缆过车道时应穿管埋设,严防碾压,电缆接头架空并设警示牌、经常检查电缆接头是否漏电。动力电缆采用五芯线,照明电缆采用三芯橡皮护套线。6每台桩机设置一只配电箱,做到一机一闸一漏保(漏电保护器),箱内无杂物,贴有电工定时检查维修记录表。严禁动力、照明电混用。在使用屮配电补充的电流量不得超过电气设备的额定值。7漏电保护器、熔断器、熔丝必须按规定的规格使用。连续发生熔丝熔断应查明原因进行处理。严禁多股熔丝或其他金屈丝代用。8施工现场采用TN・S接零保护系统,保护零线由工作接地线、配电室的零线或第一级漏电保护器电源侧的零线引出,接至每一台用电设备的金屈外壳(含配电箱);工作零线和保护零线在配电箱内应通过端子板接接;保护零线在其他地方不得有接头;重复接地线与保护零线相连,现场重复接地不少于3处(即总配电箱、线路的中间和末端处),月•每处接地电阻不大于10Q。9夜间施工应有足够的照明,灯具应悬挂或固定在合适部位,必须使用电缆,并保证绝缘良好。低压电器设备如III类电动工具、安全行灯等应在国家标准《安全电压》范围内使用。10检修电器设备和线路时,首先要切断电源,在开关上挂“有人工作,禁止合
闸”的禁令牌。如需带电工作,必须有确保安全的措施,并有专人监护。非电工不得从事电气设备的安装和检修。11使用柴油发电机组供电,应有专人管理。机房挂设操作规程牌,机组配有安全防护装置。若与外加线路电源联接,应设联锁装置,严禁并列运行,遵守电力部门冇关规定。12当电器设备、线路着火或施工现场发生其他火灾时,应立即切断电源。13进行电、气焊作业必须严格执行《焊接安全规程》。非持证焊工不得从事电、气焊作业。14大风大雨后,及时对电器设备及线路进行系统检查。停电后应关闭总闸,采用应急照明措施。四、起重作业1起重作业设专人统-指挥,按标准信号指挥操作。2起重机作业前必须安置平稳,支腿地面坚实牢固,对各安全限位、保险制动、信号装置和各零部件进行细致检查,确认无误,再进行试吊。3起重用钢丝绳和吊钩的安全系数必须满足起重规范要求。发现钢丝绳断股、断丝或锈蚀、磨损超过《起重机械安全规程》的规定时,必须及时更换。4起重量必须按起重机的起重特性曲线确定。5起吊过程屮应做到“二慢一稳”,即起吊重物慢、下落吋慢、回转要稳。6履带式起重机启动前,应分开离合器,将各操纵杆放在空档位置,待操作人员联系好后方可启动。接近满负荷时,禁止臂杆与履带垂直。吊物行走时,臂杆应在履带正前方,行走拐弯不得过急,接近满负荷吋禁止转弯。7汽车起重机停止作业时,所有操纵杆应放到空挡位置,并关门上锁。转移位置时,应先转冋臂杆放落在支架上,再收冋支腿,挂好吊钩并将钢丝绳收紧。起重机的移动和公路行驶,由持证的汽车驾驶员驾驶。8起重机不得在外电架空线路下起重作业。在外电架线路一侧作业,不论在任何情况下,起重臂、钢丝绳或重物与外电架空线路的最小安全距离应符合表1的规定。9禁止起重机在下列情况下起吊和运行:
9.1吊运的重量超载或重量不清;9.2吊运重物或钻具时,捆绑、吊挂不牢、不稳;9.3吊运的重物上站人或放置未加捆绑的浮物;9.4起重臂下站人;9.5起重机运行中,起重工或指挥人员离岗;9.6斜吊紧拉;9.7吊着重物在空中长时间停留;9.8指挥信号不明,光线暗淡;9.9吊运压力容器;9.10汽车起重机吊着重物行走;9.11六级以上强风时。10使用卷扬机时,操作地点通视良好。工作前应检查钢丝绳、离合器、制动器、保险棘轮、传动滑轮等,确定安全可靠后方准使用。起吊重物在空屮短暂停留时,除使用制动外,并用棘轮保险卡牢。11使用千斤顶必须场地坚实,并用垫木垫平。油压千斤顶与明火保持3-5m距离,保险塞对而禁止站人。放松T•斤顶前必须预先通知其他有关操作人员。卡瓦要用钢丝绳连紧、捆牢。处理事故时,回杆或回油时,禁止用升降机提吊被顶起的事故钻具。'
您可能关注的文档
- 浅析桩基工程在建筑工程中的运用
- 桥队质检工作总结与桩基工程施工承包协议书合集
- 桩基工程施工承包合同与桶装水配送协议书合集
- 桩基工程中处理地下溶洞技术探析
- 浅谈桥梁桩基工程旋挖钻孔施工技术
- 浅谈桩基工程施工质量问题的处理
- 浅谈桩基工程施工技术
- 浅谈桩基工程中溶洞处理方案应用
- 高层建筑桩基工程中灌注桩后压浆技术应用
- 对桩基工程标准化施工管理探析
- 桩基工程偏位检查记录表
- 桩基工程实用监理操作指导书
- 基于Microsoft﹢Visual﹢Basic绘制桩基工程桩位偏差图
- 大丰港二期工程中的桩基工程
- 桩基工程应急救援预案
- 桩基工程资料(基础协会)
- 工民建桩基工程施工技术探究
- 桩基工程施工组织设计(20191015233052)
