• 231.50 KB
  • 30页

川盐连锁广安物流配送中心人工挖孔桩桩基工程专项施工方案

  • 30页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

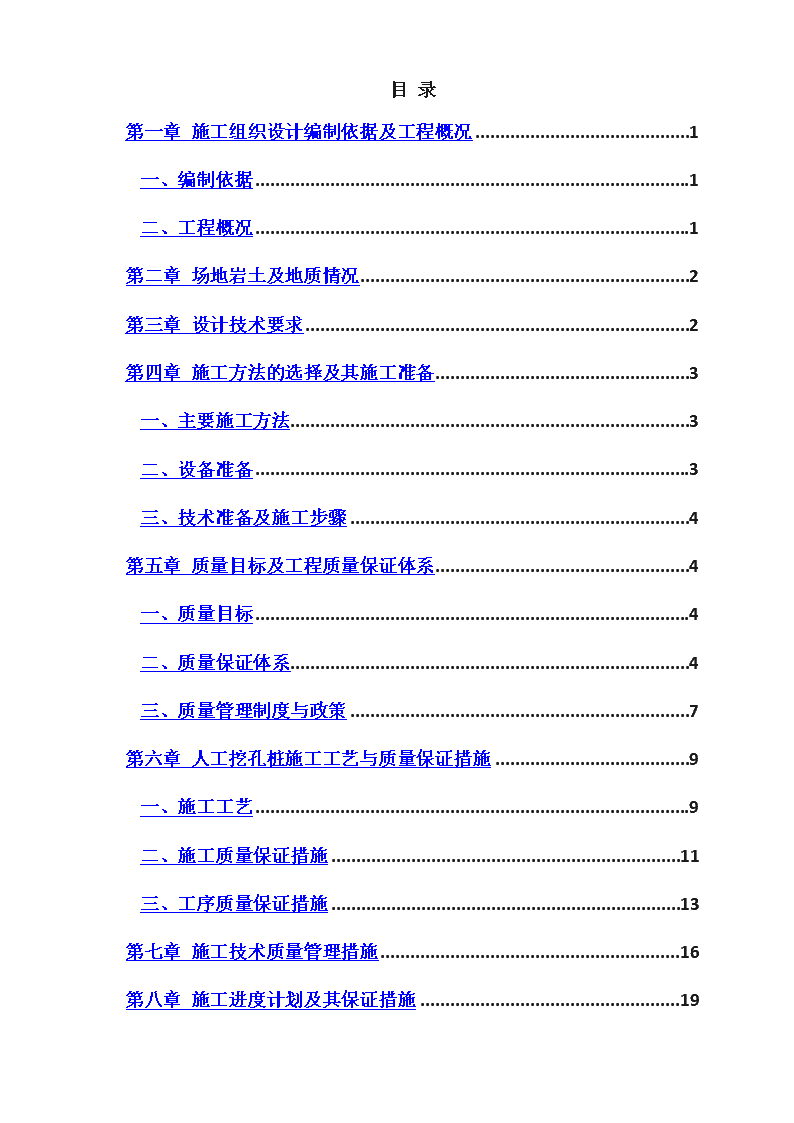

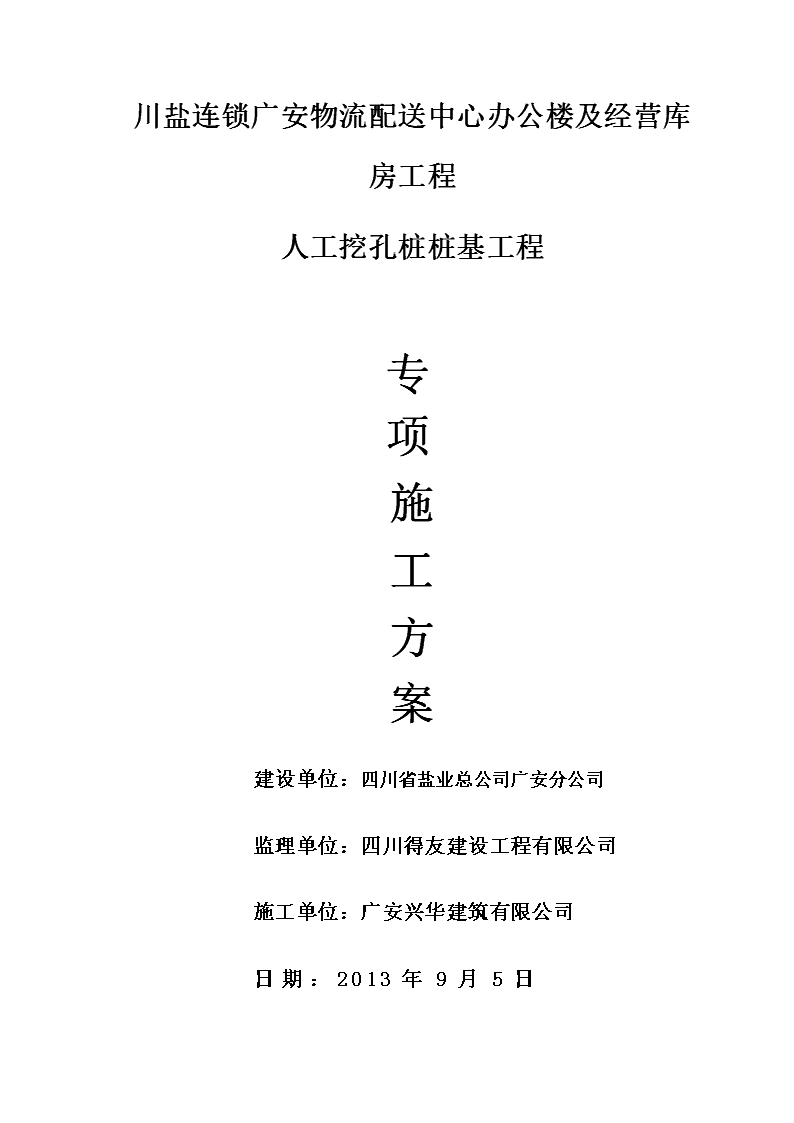

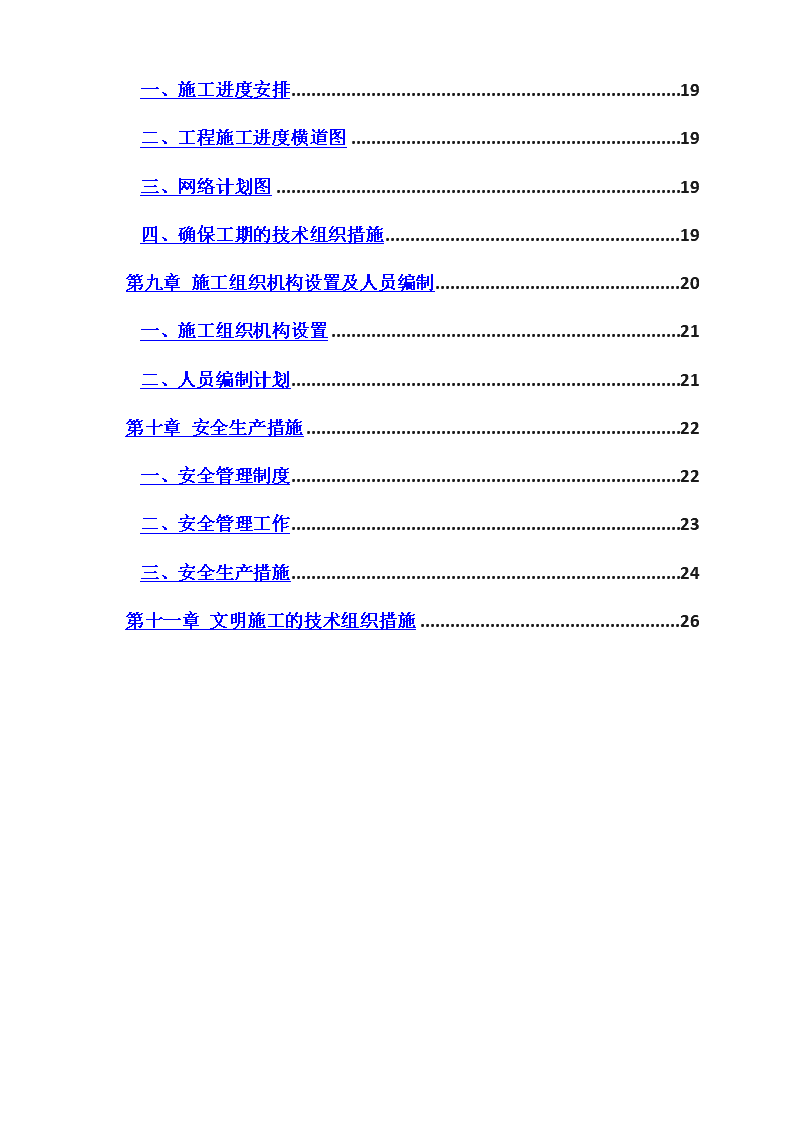

'川盐连锁广安物流配送中心办公楼及经营库房工程人工挖孔桩桩基工程专项施工方案建设单位:四川省盐业总公司广安分公司监理单位:四川得友建设工程有限公司施工单位:广安兴华建筑有限公司日期:2013年9月5日 目录第一章施工组织设计编制依据及工程概况1一、编制依据1二、工程概况1第二章场地岩土及地质情况2第三章设计技术要求2第四章施工方法的选择及其施工准备3一、主要施工方法3二、设备准备3三、技术准备及施工步骤4第五章质量目标及工程质量保证体系4一、质量目标4二、质量保证体系4三、质量管理制度与政策7第六章人工挖孔桩施工工艺与质量保证措施9一、施工工艺9二、施工质量保证措施11三、工序质量保证措施13第七章施工技术质量管理措施16第八章施工进度计划及其保证措施19 一、施工进度安排19二、工程施工进度横道图19三、网络计划图19四、确保工期的技术组织措施19第九章施工组织机构设置及人员编制20一、施工组织机构设置21二、人员编制计划21第十章安全生产措施22一、安全管理制度22二、安全管理工作23三、安全生产措施24第十一章文明施工的技术组织措施26 人工挖孔桩施工组织设计第一章施工组织设计编制依据及工程概况一、编制依据本施工主要参照的规范、规程及设计图纸依据为:1、《建筑桩基技术规范》(JGJ94-94)2、《建筑地基基础工程质量验收规范》(GB50202-2002)3、《建筑工程施工质量验收统一标准》(GB50300-2001)4、《混凝土及预制混凝土构件质量控制规程》(CECS-40-92)5、《钢筋焊接及验收规程》(JGJ18-96)6、设计单位提供的设计图纸7、勘察单位提供的岩土工程勘察报告8、我公司相关的质量管理制度和操作规程二、工程概况四川省盐业总公司广安分公司拟在广安市枣山现代物流商贸城建设办公楼及经营库房,共计2幢,分办公楼:框架结构,地上共6层,玻璃幕墙,总建筑面积8062.56㎡;经营库房:钢架结构,地上共一层,总建筑面积3032㎡;根据地质情况,结合设计结构特征要求,本工程基础全部釆用人工挖孔桩,孔桩埋置深度办公楼≥8米,经营库房≥6米,桩端要求支承于中风化砂岩,确保和抗压强度标准值≥4000KPa,经营库房饱和单轴抗压强度标准值fyk=6.10mpa,地基承载力特征值fa=1500kpa;孔桩直径为800---12000㎜不等,孔桩扩大头1200---1800㎜不等,入岩深度 1200---1800㎜不等。第二章场地岩土及地质情况根据业主提供由广安市建筑勘察设计院设计旳本工程釆用天然地基、基础置于中风化基岩层,根据工程地质报告,地基承载力特征值fak=800kpa。第三章设计技术要求根据广安市建筑勘察设计院提供的施工图,严挌按国家验收规范规程及设计施工图施工,其施工技术措施要求如下:一、本工程采用人工挖孔桩基,桩孔直径为φ800---1200mm桩型,桩端要求支承于中风化砂岩,挖孔桩的施工允许偏差:(1)、桩孔的直径偏差应小于±20,(2)、桩孔校园的水平偏差不应超过50,(3)、桩孔的垂直度偏差应小于桩长的1/100,(4)、进入持力层深度偏差应小于±50。二、经营库房:桩身护壁采用C25、Ф8钢筋砼护壁,桩身砼为C25,主筋保护层为70㎜,钢筋笼主筋为二级钢10Ф12,加劲箍为二级钢Ф12@2000м,螺旋筋为一级钢Ф@100/200;办公楼:桩身采用C20、Ф6钢筋砼护壁,桩身砼为C30,主筋保护层厚度为60㎜,钢筋笼主筋为三级钢Ф14和Ф16两种,其单孔主筋根数详施工图,加劲箍为三级钢Ф12@2000м,螺旋箍筋为一级Ф8@100/200。具体配筋详见各三、对桩距较近,相邻桩采取跳挖施工。成孔时分先后成型,交叉作业。挖孔时防止塌方,护壁一米一段,如遇土质松散时,每隔0.5m做一段护壁,等待水泥凝固待后天方可进行下节护砼施工。四、孔桩挖至设计埋入深度进入持力层成型后,孔底不应有 积水,并请相关人员进行鉴定验孔,确认满足地勘及设计要求后,方能进行下道工序施工。第四章施工方法的选择及其施工准备一、主要施工方法首先安建设规划局交点红线结合设计施工图、采用网络图进行孔桩定位放线,同时并做好放线记录及放线网络图报送监理工程师复查合格后,方能进行孔桩的开挖工作。二、设备准备根据业主对工期要求,结合现场实际情况,对其设备安排应能满足设计、施工的一切要求。有关配备的主要施工机械设备及装备见下表:项目设备名称主要施工机械设备配制表规程与型号单位数量备用数备注绞架J80台205成孔取土,垂直运输电焊机BX-400台21钢筋加工,维修切割机Hdf31台1/钢筋加工搅拌机浇护壁砼台1/现场搅拌护壁砼污水泵H35台52抽水鼓风机1.5KW台202送风空压机3.8KW台7/清除障碍物,入岩挖土工具1.5KW吊机套202挖土,入岩,三、技术准备及施工步骤 —、技术准备由项目部、工程技术部、施工安全部等有关人员对施工现场进行踏勘,了解明确水源、电源位置、施工区域和可利用面积,周边环境等,初步拟定施工平面布置图。在此基础上,组织相关人员详细阅读设计图纸,根据场区地层特点,了解设计意图,及时编制“施工组织设计”,计算各类钢材、地材用量,编制供货计划。二、施工步骤本工程总桩数量为83根,为满足业主对施工工期的要求,拟投入20套挖孔班子进行施工,首先对办公楼孔桩进行开挖,孔桩开挖按5---10根为一批,孔成型经有关部门认定并签字合挌后,及时封底,待封底砼初凝后,再进行安装钢筋笼及浇注孔桩混凝土,逐一按以上程序交叉施工作业,初步拟定30天完成整个基础工程含基础梁。第五章质量目标及工程质量保证体系一、质量目标为了保证工程质量达一流水平,根据设计技术要求结合场区地层情况,对于本工程,项目部确立的质量目标是:“一次性验收合格。针对该项目工程桩施工,我们在管理和施工中将更加精益求精,并拟定行之有效的质量保证措施。二、质量保证体系1、质量方针项目部的质量方针是:“科学管理为基础,技术进步为龙头,质量第一是根本,业主满意是目标。”在这一质量方针的指导下,在本工程具体实施过程中,项目部将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。根据ISO9002质量体系正常运转的要求建立了质量保证体系,健全质量管理基础工作。2、组织保证体系 根据项目管理的需要,建立起了项目管理体系,以施工合同为制约,推行国家质量管理和质量保证标准ISO9002强化质量职能。项目经理部全体管理人员将强化质量意识和质量职能:推行主任工程师负责制,施工全过程对工程质量进行全面的控制;使质量目标通过严格的管理予以实施。通过明确分工,密切协调与配合,使工程质量得到有效地控制。建立由项目经理领导、技术负责人中间控制、质检员工序检查与验收的三级管理系统,从而形成从项目经理到各施工班组的质量管理网络,并对公司项目总负责。详见人员组织机构模式图一和质保体系图二。人员组织机构图一公司总部项目副经理技术负责人质检员 其他分项负责人成桩负责人成孔负责人质检员质检员质检员作业班组后勤班灌注班测量班后勤班挖孔班测量班市质检站监理单位建设单位3、工程质量与管理控制为了确保质量目标的实现,我公司将严格按公司的质量保证体系进行质量控制,详见质保体系图(图二),公司现行的质量管理控制体系是经过多年来工程施工的管理实践而逐步完善的施工行业控制体系,具有较强的保证性、实用性和可操作性。质量保证体系分为三个阶段,即施工准备控制阶段、施工控制阶段、竣工控制阶段。三个控制阶段既围绕着施工的全过程又涉及到施工过程中21个要素的具体内容,抓住主要矛盾进行控制,既起到提纲契领,又能深入细致的检查各项工作,及时发现隐患,及时予以纠正。三、质量管理制度与政策为确保“一次性验收合格的质量目标,将严格推行如下制度与政策。1、现场施工中,当质量与生产及其它事项发生冲突时,实行“质量、主任工程师一票否决”制。 2、按我公司的惯例,在该工程施工的全过程中,推行以项目经理为核心的全面质量管理,这一管理涵盖该工程的所有人员与全部工序及环节。3、严格执行各工序责任人本人签字制度,确保参与施工的人员自始至终保持高度的责任感和质量意识。4、在质量指标上实行重奖重罚,我公司将从工程款中按一定比例提取质量奖励金,交由项目部按责任、岗位、质量好坏合理分配;具体奖罚则按公司质量管理系列制度中的规定严格执行,质量组织保证体系详见图三。质保体系图图二 质量安全管理制质量安全各级责任制安全文明施工施工技术交底检查施工机具检查上岗合格证编审技术组织设计施工前期准备现场踏勘公司组织机构检查监督质保体系质量控制施工预控制辅助过程控制生产分析与PDCA循环安全质量检查设计变更与联系函坍落度与砼试块制作砼灌注过程控制成孔与清底钢筋笼制安与验收成孔过程控制放轴线与护圈砌筑进场建材复检图纸会审记要工序质量跟踪检查施工控制质量目标施工手册填制竣工资料交付工程验收证明技术资料整理竣工报告编桩位竣工图桩头标高处理单桩质量检查竣工控制质量组织保证体系图三公司总工公司总经理 项目经理技术负责项目副经理质检员设备维修与保养材料供应与复检原始记录的检查与汇总灌注砼挖孔测放桩位钢筋笼制安第六章人工挖孔桩施工工艺与质量保证措施百年大计质量第一,为了保证本工程的施工质量,我公司在施工中严格执行《建筑桩基技术规范》(GB50007-2002)及各相关的技术规范。一、施工工艺1、施工方法应甲方要求,首先对本工程的施工方案进行确定,采用先施工人工挖孔桩,严格按照设计桩基规定及要求施工。2、施工工艺流程图根据人工挖孔桩特点,其施工工艺流程图详见下图四:工程流程图图四 测量定位放桩线 施工准备阶段     砌井圈、复查桩位线、作轴线标志 出土  桩孔挖土    施工实施阶段  修边  逐节护壁       验槽(持力层)、验孔扩底、清孔   安放钢筋笼  封底   排水清底   浇筑桩身桩头标高处理单桩质量检查竣工阶段竣工报告桩位竣工图技术资料整理竣工验收证明工程交验竣工资料交付二、施工质量保证措施(一)组织保证措施根据组织保证体系图三,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各岗位各行其职。(二)落实施工前期准备工作 1、合理布置施工现场在进行现场踏勘的基础上,根据现场实际情况,对各种设施定点定位进行合理的布置,对供电电缆、水管线路的架设进行合理规划,并按质保体系要求进行“标识”,使施工现场摆布合理、有条不紊,保持整齐、清洁、文明、美观,给正常生产和安全文明施工创造一个良好的环境。2、施工测量根据业主提供的红线定位平面和高程控制点为依据,根据设计对本工程平面坐标和高程的要求,准确地将建筑物的轴线与标高反映在施工过程中,严格按《工程测量规范》要求,以先主体后局部的原则对整个工程进行整体控制,再进行各区段控制点的加密和放样工作。(1)测量器具根据本工程特点和精密要求,平面控制测量采用全站仪、经纬仪,高程控制采用水准仪(主要仪器、技术参数见下表三)。主要测量器具一览表表三名称型号数量精度用途经纬仪J212〞角度测量水准仪DS22001±2mm/1Km水准测量钢卷尺50m10经计量局检验合格距离测量线锤500g15/垂直度测量全站仪J212〞桩位放样(2)平面控制测量根据业主提供的坐标(或红线)控制点、总平面布置图及桩位平面布置图,采用经纬仪坐标法放样矩形方格网角点。为提高精度,同时增测对角线,方格网经平差计算,精度符合要求的再定位其它轴线控制点,并将轴线方向用红三角标在相邻建筑物上,轴线控制点精度小于5mm。(3)高程控制测量 开工前先根据业主提交的水准点在施工场区建立首级水准控制点网,本工程首级水准控制网由四个水准点控制组成,水准控制点标记在场区四周稳固的构筑物上,为方便使用,水准控制一律换算成±0.000的相对高程。在施工过程中定期检测水准控制点的高程。完成以上工作后,及时填报“测量定位成果复查记录”,经业主及监理公司三方联合验收签字确认后,方可测放具体桩位,砌井圈,以及其它工作。3、做好所有原材料进场前的质量验收关进场的钢材是应是国家大型企业知名产品;水泥应是大厂家生产;钢材和水泥必须有出厂材质证明书,其它产品必须是在合格分承包方名录中采购;钢材、水泥等原材料进场时需由工地材料员、质检员共同检验核实,合格后方可验收并及时在监理人员见证下取样复试,待复试合格后方可投入使用。混凝土质量是保证桩基质量的关键环节。本工程施工采用商品砼搅拌站提供。对混凝土的质量控制,我们的作法是:首先,对所用的材料水泥、砂、碎石进行(搅拌站)考察;其次,由具有法定资质的试验室提供混凝土配合比设计或报告,一经确定,任何人不得更改,并在施工现场做试块待检验强度;其三,施工过程中,每一桩必须制作一组试块,质检员及时测定砼坍落度,坍落度指标应控制在允许的范围内,(采用导管浇注)同时商砼应具有良好的和易性,以确保砼浇注成桩的质量。(三)认真进行“试成孔”工作开工后,首先确定每栋楼3条孔进行“试成孔” ,此孔先其工程桩1-2天开孔,通过试成孔,及时熟悉地层变化,调整施工进度,指导工程桩正常成孔,确保成孔质量和施工安全。(四)严格履行质量监控制度施工过程中,坚持各道工序自检,上下工序互检,质检员专检和项目经理部抽检的四级质量监控制度,做到精心组织、精心施工,确保质量。(五)严格履行现场监理签证认可手续在施工过程中,每道工序先经质检员检验,合格后再请现场监理进行验收签字认可,未经签证认可者不得进行下道工序,在施工质量上质检员配合现场监理同时把关。三、工序质量保证措施1、砌筑护圈(1)经过专职测量员复核桩位后,作业班组采用圆规法划定护圈尺寸。(2)护圈砌筑要求圆、正,底层面坚实。(3)由质检员复检护圈,并在护圈上作好轴线及标高标记。(4)绞架布设要平稳、牢固。2、成孔开挖(1)每根工程桩施工前必须明确桩孔的直径、扩大头直径、护壁要求,孔深以及桩顶、笼顶、孔口标高等主要技术参数。(2)根据地质报告,结合桩位平面布置图,确定开孔顺序,原则先施工深桩,后施工浅桩。(3)开孔深度达1.0m时,由测量员对桩孔复检测桩位中,复检无误后方可继续开挖。 (4)人工挖孔桩采用C35砼护壁,对不同地层护壁高度可作调整,原则按1.0m控制,对于较弱土层,应控制在0.5-1.0m范围内。(5)每做完一节护壁应由测量员对桩位,采用十字对中尺进行复检,发现偏位要及时调整。(6)成孔深度达到设计持力层时,应通知现场监理或勘察人员到场确认,并现场签证认可,方可进行扩大头施工。(7)扩孔完毕,报请现场监理进行验收,实地测量孔深,扩孔尺寸、成孔尺寸等,满足要求后,会同现场监理进行成孔验收签字认可后,方可进行下步施工。(8)作业人员每天检查机具、设备,加强安全意识,上、下井系安全带,防止井上抛物伤人。上班前,准备当班的护壁材料。时时提防塌方,发现塌方问题及时整改,及时抢补护壁,如确实困难人员马上上井,采用回填手段,第二天派人下井采用护筒下沉式施工。3、钢筋笼制作与吊装(1)钢筋笼制作前,各种型号钢筋必须具有出厂材质证明,且经抽样复检进行物理力学性能以及焊接试验,合格后方可使用。(2)钢筋笼加工前,应根据设计要求,提供钢筋笼下料配料表,严格按图纸要求制作。(3)钢筋笼制作质量应符合下列允许范围:主筋间距±10mm加劲筋间距±20mm螺旋筋间距±20mm钢筋笼整体长度±50mm(4)根据钢材的材质,焊接要求分别选用E43系列电焊条 (5)成型钢筋笼骨架吊放时应防止弯曲变形。(6)钢筋笼安装前应经监理工程师验收签字后方可安装。钢筋笼安装入孔时,保持垂直状态,安放时不得碰撞孔壁或强制压入,笼的上部外围与孔壁间隙采用砼垫块垫均匀,确保钢筋笼中心与孔中心重合,保证钢筋笼护层符合设计要求。5、混凝土灌注或封底(1)混凝土制作本工程采用商品混凝土:(2)混凝土浇捣1.砼的浇捣是成桩的关键工艺,施工人员应从思想上高度重视。2.浇灌砼时,每次控制在3.0米左右,分层捣实。3.若采用封底桩,在接桩时,应清除砼面积水,泥渣等杂物。4.按规范要求制作混凝土试块,并做好标识工作。5.及时填报浇灌记录及隐蔽工程验收记录。6、地下水的处理措施(1)本工程设置集水井11个,采用潜水泵深坑集水抽排,同时在成孔开挖时,在开挖面井内一侧,随进尺下挖300×300×500mm水坑安置潜水泵排水。(2)地表护圈外围透水方向的排水,采用挖沟槽的方法,沿透水方向疏导。(3)护壁方向渗水,采用泄水孔或管排至井底集中排抽。7、淤泥质软土施工方法 (1)、施工时严格控制同一批工程桩的开孔数量及相邻桩的孔间距离,实行跳挖跳灌,并在浇灌砼24小时后方可进行相邻桩孔的开挖。(2)、如遇淤泥质软土层,要减小护壁高度,每50cm进行一次护壁,必要时,设置钢筋箍,采用钢护筒、钢管和模板进行支护,确保安全和成孔质量。第七章施工技术质量管理措施确保工程质量,是快速施工的前提。为此,要健全质检组织,贯彻质量管理制度,落实各项确保质量的措施。我公司在武汉多年的实践中,已形成了一整套完整有效的工程质量保证体系和措施。一、坚持“两会”,管理者亲自抓质量1、每周召开一次由项目经理主持、技术负责、项目副经理、质检员、班组长参加的“周工程例会”,分析总结生产施工情况,检查生产进度,解决生产中存在的问题,协调各方关系,安排布置下一步工作,确保生产施工有序进行。2、每周召开一次“工程质量检查会”。由技术负责主持,项目副经理、班组长、质检员、资料员、测量员必须参加,对施工过程中的桩孔定位、成孔深度、清底、钢筋笼制安、砼灌注等关键工序进行认真检查,及时发现隐患,及时提出改进措施,对不符合设计和规范要求的,必须返工,并重新进行验收。二、强化质量的制度管理 1、坚持生产值班制,保证生产施工现场有项目副经理值班,负责生产协调、工序质量等工作,发现问题及时处理,并向项目经理部汇报,保证工程按设计和规范要求进行施工。2、制定有关的技术质量管理制度,在遵循公司质量管理系列制度的前提下,结合施工实际,做到有章可循,对不认真执行施工规范和不按设计进行施工的人员进行经济处罚。3、工程项目部所有管理者及操作人员必须经过业务知识技能培训,并持证上岗。4、实行完成数量和单桩质量相结合的奖罚制度。三、以“质量”为中心,每道工序严格把关1、根据ISO9002质量体系正常运转的要求,施工过程中,坚持各道工序自检、上下工序互检、质检员专检和项目经理部组织抽检的四级质量监控制度,做到“精心施工,确保质量”,并积极配合现场监理,在施工质量上实行双控。2、加强技术质量交底和各工序验收工作,上道工序如果存在质量问题,不准进行下道工序的施工,并作好隐蔽工程的验收签证手续。3、钢材、水泥、砂、石料实行材质证明和试验报告双控制,其性能必须符合国家有关规定,型号必须符合工程设计要求,其它材料、成品、半成品进场时必须有产品合格证。4、加强测量工作,放线定位力求准确,严格控制桩位偏差,尤其是一柱一桩的单桩更须严加控制。作好控制点与轴线的位置,测量仪器要校准,避免误差积累。5、工程各环节操作都必须按施工组织设计制定的标准、措施以及国家的有关规定进行,技术人员及质检人员对施工工程质量有异议时,有否决权。 6、推行计划、实施、检查、处理的PDCA循环工艺方法,展开QC小组活动,组织技术变革,不断总结和完善施工技术,提高工程施工质量。7、积极配合业主、设计院、现场监理对施工质量的监控,加强管理,精心组织,精心施工,以保证工程质量达到全优一流水平。8、工程技术资料的完整是工程竣工验收的重要依据,由资料员收集、整理、保管,做到工程技术资料、质量保证资料及评定资料与工程进度同步进行。第八章施工进度计划及其保证措施一、施工进度安排根据我公司多年的桩基施工经验,针对本工程的设计桩深11-15米,情况每班组5天可成1根桩,据此推算150个班组38天内可完成全部工程桩施工。若出现特殊情况,延误施工进度时,还可根据施工进度实际情况,动用机动班组,因此,完全可在40内完成全部施工任务。对于本工程,公司拟定工程桩施工工期为40天。二、工程施工进度横道图(详见施工进度横道图)三、网络计划图(详见图五)钢筋笼安装成孔退场12345进场钢筋笼制作浇砼网络计划图图五 四、确保工期的技术组织措施本公司每年年初均对主要施工人员(班长以上级别人员)进行为期三周的技术、质量、安全培训,通过培训,提高了技能和质量意识;通过培养,公司安全部门就安全施工操作、安全用电、防火等安全问题提出了更高的要求:同时各项目经理部则以公司相关制度为依据;结合工程情况具体制定现场管理细则、奖罚制度、施工定额及各岗位责任制,严格施工纪律,做到“有章必依、执章必严、违章必罚”。通过培训,使施工人员思想更加统一,技术更加过硬,纪律更加严谨,第一项目部就是这样一支特别能打硬仗的队伍,施工人员完全具备做好创优工程的必备条件。2、设备的完好率是保证连续正常施工的必要条件目前第二项目部所配备的施工设备是人工挖孔桩专用设备,且于去年年底全体机修人员全面进行大检修的设备,并经过试车,均处于完好状态。3、强化施工管理同时采用75套班组进行成孔,现场施工管理极为重要,否则将会出现窝工、停待、打乱仗现象,必须强化管理,为此:(1)施工期间,派一名副项目经理现场值班,负责工地的施工管理和生产调度;(2)编制质检员和技术员各一名;(3)加大投入,提高机械化施工程度 (4)精心组织,精心施工,采取人工挖孔成孔、钢筋笼制安、砼灌注等工序平行作业,确保施工顺利进行,按期完成施工任务。第九章施工组织机构设置及人员编制本公司对这个项目非常重视,因为在工程质量、安全等方面是没有大小项目之分的,工程质量是企业生存发展的生命线,战争胜负的关键是人的因素,同样,决定工程质量优劣的决定性因素也在人,我们将派出精兵强将施工本项目,珍惜业主托付,不辱使命,优质高效完成施工任务。一、施工组织机构设置本公司为确保施工质量及施工顺利进行,全方位配合业主,以体现我公司的施工实力和良好的社会信誉,根据工程特点,实行项目经理责任制。由项目经理对工程施工全权负责,并协调各部门关系。1.项目管理机构图(图六)项目经理部项目管理机构图图六技术组后勤组安全组维修组生产组技术交流测量放线材质检验工序检查资料整理安全交底安全检查文明施工原材料零配件采购,计划进场,材料验收,建立台帐机械设备电器设备保养检修护圈砌筑钢筋笼制作人工成孔砼浇灌土方外运二、人员编制计划施工期间,在保证施工需要的前提下,配备各级管理技术人员及施工人员,详见劳动力配备表四。 劳动力配备表表四职务人数职责备注管理人员项目经理1人项目全面负责持项目经理证技术负责1人项目技术负责上岗资质等相关证件项目副经理1人生产调度上岗资质等相关证件安全员1人安全生产与文明施工上岗资质等相关证件质检员1人负责现场质检上岗资质等相关证件施工员1人测量放线、进度计划上岗资质等相关证件直接生产人员挖孔班长4人机台生产调度/挖孔工150人成孔施工/钢筋工8人钢筋笼加工持上岗证上岗灌注工7人灌注砼/电工1人负责电气设备(安全生产)持上岗证上岗辅助工12人生产辅助/其它人员炊事班2人后勤/材料员1人采购材料持上岗证上岗修理工1人设备保养维修/其它2人/第十章安全生产措施 安全生产对施工企业来说是一个十分重要的管理内容,只有安全生产上去了,才能抓好进度,提高质量,因此一个企业安全生产的制度是否齐全,安全管理网络是否可靠,直接影响到企业的形象,我公司特制定如下安全生产措施。一、安全管理制度1、安全生产责任制:建立健全各级部门的安全生产责任制,责任到人。2、安全技术交底制:根据安全措施要求和现场实际情况,各级管理人员需亲自逐级进行书面交底。3、班前检查制:项目副经理必须督促与检查各施工班组安全防护措施的落实情况。4、机械设备实行验收制:凡不经验收的一律不得投入使用。5、周五安全活动制:项目经理部周五要组织全体工人进行安全教育。对上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项作必要的安排。6、定期检查与隐患整改制:项目经理部每周要组织一次安全生产检查,对查出的安全隐患必须定措施、定时间、定人员整改,并作好安全隐患整改消防记录。7、实行安全生产奖罚制与事故报告制。8、危急情况停工制:一旦出现危及职工生命财产安全险情,要立即停工,同时即刻报告公司,及时采取措施,排除险情。9、持证上岗制:特殊工种必须持有上岗操作证,严禁无证操作。10、建立安全记录卡制:对施工现场各工种建立“职工劳动保护卡”,并及时做好记录。二、安全管理工作 1、“安全第一”,项目班子成员均应重视现场的安全生产工作,严格遵照施工组织设计中规定的有关安全措施组织施工。2、项目副经理认真做好安全书面交底工作,被交底人要签字认可。3、在施工过程中对薄弱部位、环节要予以重点控制,特别是孔口、孔底潜水泵、鼓风机等,从进场检测、安装及日常操作要严格加以管理,凡设备性能不符合安全要求的一律不准使用。4、防护设备变动必须经现场项目副经理批准,变动后要有相应有效的防护措施,作业完成后按原标准恢复,所有书面资料由项目副经理保管。三、安全生产措施为避免人身、机械及其他事故的发生,保证施工的顺利进行,所有施工人员要严格遵守生产与安全的规章制度。1、定期对现场生产人员进行安全教育、加强安全施工意识。2、工地成立安全小组,配备专职安全员,班组长为兼职安全员,执行安全员安全管理。坚持“预防为主、安全第一”的方针,健全各项安全规章制度,执行行业和地方的安全法规和政策,增强安全意识。坚持每周安全活动日,定期或不定期进行安全检查,对查出的隐患严格按“三定四不准”的要求及时整改,对于名类事故苗头,坚持“三不放过”的原则认真处理。3、施工现场必须悬挂安全标志,场内施工人员必须穿戴整齐和戴安全帽,不得赤膊或穿拖鞋上岗。 4、在岗工作时必须集中精力,认真操作,特别是井口施工人员在施工中,随时观察孔口及周边情况,孔口四周必须有护栏围护,挖出的土石应运离井口不得堆放在井口1m范围内,机动车辆不得离孔太近。一有异常及时通知孔底挖土工,严防发生人身、机具伤害事故。5、成立工地义务消防和安全检查组,设置消防设施,建立用电、防火档案,对每次安全会议、活动及安全情况应有记录,生产交接班要设立安全栏,若发生不安全因素,要公布于众及时整改。6、施工现场电缆必须架设,经过路面的电缆要穿埋入地下,防止意外触电事故。7、安全设施必须配备齐全,严禁违章指挥和违章作业;严禁酒后上班。8、检查各种设备,存在安全隐患及时修理、更换,绞架要加固,包括搅拌机,电焊机、水泵、鼓风机等,均随时进行检查。9、及时更换提升用绳索,检修电器插头、开关、对各种设备进行漏电测试。10、设备机械的安全装置必须处于完好状态下,对裸露的传动系统或易于造成工伤事故的突出部分需设立防护罩。11、健全安全网络,完善和坚持各项安全管理制度,行政负责人为安全第一责任人,建立安全奖罚制度,对安全违章行为严重的进行重罚。12、加强现场保卫工作,建立现场保卫值班制度,以防止意外事故的发生。13、设立警示牌,对危险设备、地段予以警示牌、警示灯等装置予以警告。14、挖孔至2米以上,下孔前应检查孔内,护壁松动情况及孔内毒气、废气情况,必须先使用鼓风机后,方可下孔施工。 15、下孔过程中应有保险装置,必须检查绳索是否牢固,绞架是否坚固,必须系好安全带。孔底施工人员必须系戴好安全帽。16、孔内有人施工,孔口不能无人。17、接受业主和公司安全检查监督,遵守公司的各项安全标准和制度,维护公司社会信誉。18、落实责任制,明确责任范围,做到责任到人,创造高效、低耗、安全、无事故的优良工程。第十一章文明施工的技术组织措施随着城市现代化程度的提高,对桩基工程施工的文明要求越来越高,文明施工安全生产、降低工程成本、满足城市卫生要求及企业外部形象都十分重要,特别是在人口密集区施工,如何减少这种污染显得非常重要。为此,我们将采取下列措施:1、场区进出口处,配置专门清洗人员,凡进出施工场区的车辆,必须进行清洗,落实专人负责;2、及时清除场区内的弃土保持良好的场地施工条件。组织专人清理现场,保持场区环境卫生清洁,搞好现场文明施工。3、保持对浇灌砼导管冲洗、放置,防止场地地面积水和污染。4、修砌排水沟,确保桩孔内的水不到处漫流。5、生活卫生应纳入现场总体规划,生活垃圾必须随时处理或集中加以遮挡,妥善处理,保持场容整洁。6、施工现场不得高声喧哗,非工作人员不得任意进入施工现场,现场生产人员不得随意进入甲方或监理方的生活区办公区等。 附录1:施工进度计划横道图(挖孔桩)阶段序号工作内容工作量工作日进度(天)单位数量251015202530354045准备阶段1挖孔设备进场及材料进场//42定位放线根23临时设施及水电//7施工阶段4人工挖扩孔桩及成型根255护壁孔246钢筋笼制作根7钢筋笼安装根58灌注混凝土根5 开工日期:2013年9月3日完工日期:2013年9月30日'
