- 147.50 KB
- 4页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'------------------------------------------作者xxxx------------------------------------------日期xxxxC15片石混凝土挡土墙施工方案

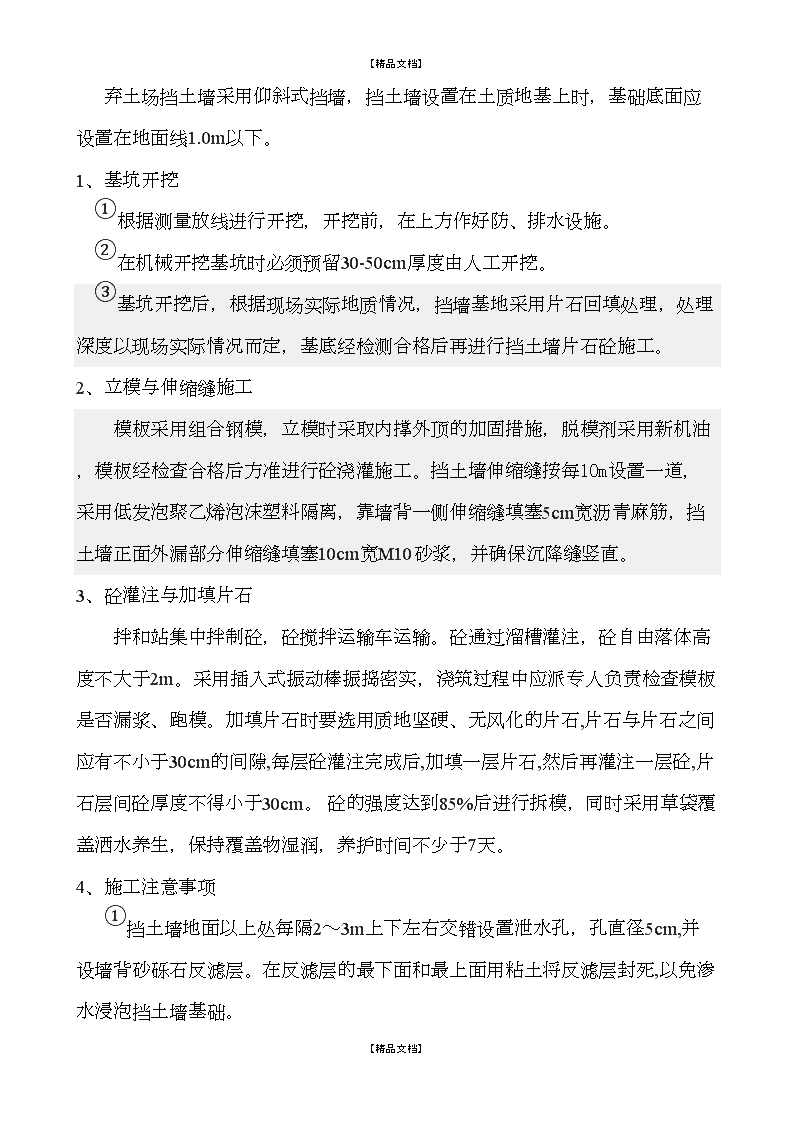

【精品文档】弃土场挡土墙采用仰斜式挡墙,挡土墙设置在土质地基上时,基础底面应设置在地面线1.0m以下。1、基坑开挖①根据测量放线进行开挖,开挖前,在上方作好防、排水设施。②在机械开挖基坑时必须预留30-50cm厚度由人工开挖。③基坑开挖后,根据现场实际地质情况,挡墙基地采用片石回填处理,处理深度以现场实际情况而定,基底经检测合格后再进行挡土墙片石砼施工。2、立模与伸缩缝施工模板采用组合钢模,立模时采取内撑外顶的加固措施,脱模剂采用新机油,模板经检查合格后方准进行砼浇灌施工。挡土墙伸缩缝按每10m设置一道,采用低发泡聚乙烯泡沫塑料隔离,靠墙背一侧伸缩缝填塞5cm宽沥青麻筋,挡土墙正面外漏部分伸缩缝填塞10cm宽M10砂浆,并确保沉降缝竖直。3、砼灌注与加填片石拌和站集中拌制砼,砼搅拌运输车运输。砼通过溜槽灌注,砼自由落体高度不大于2m。采用插入式振动棒振捣密实,浇筑过程中应派专人负责检查模板是否漏浆、跑模。加填片石时要选用质地坚硬、无风化的片石,片石与片石之间应有不小于30cm的间隙,每层砼灌注完成后,加填一层片石,然后再灌注一层砼,片石层间砼厚度不得小于30cm。 砼的强度达到85%后进行拆模,同时采用草袋覆盖洒水养生,保持覆盖物湿润,养护时间不少于7天。 4、施工注意事项①挡土墙地面以上处每隔2~3m上下左右交错设置泄水孔,孔直径5cm,并设墙背砂砾石反滤层。在反滤层的最下面和最上面用粘土将反滤层封死,以免渗水浸泡挡土墙基础。【精品文档】

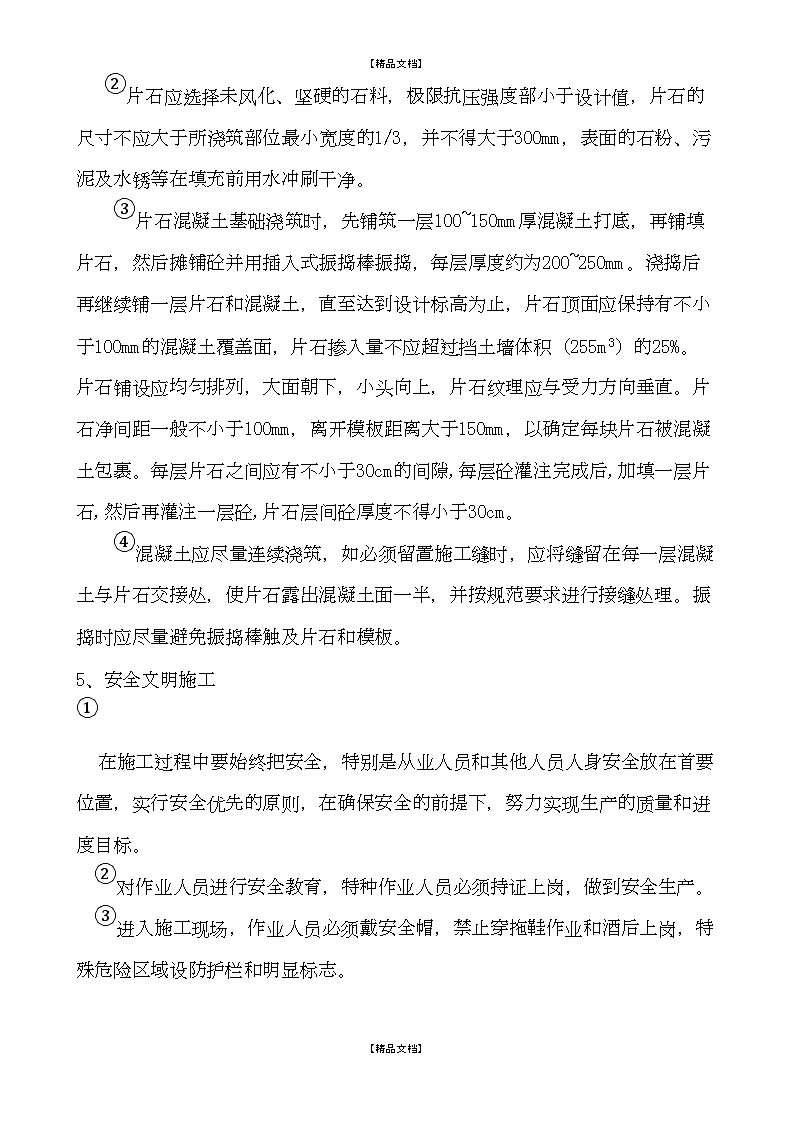

【精品文档】②片石应选择未风化、坚硬的石料,极限抗压强度部小于设计值,片石的尺寸不应大于所浇筑部位最小宽度的1/3,并不得大于300mm,表面的石粉、污泥及水锈等在填充前用水冲刷干净。③片石混凝土基础浇筑时,先铺筑一层100~150mm厚混凝土打底,再铺填片石,然后摊铺砼并用插入式振捣棒振捣,每层厚度约为200~250mm。浇捣后再继续铺一层片石和混凝土,直至达到设计标高为止,片石顶面应保持有不小于100mm的混凝土覆盖面,片石掺入量不应超过挡土墙体积(255m3)的25%。片石铺设应均匀排列,大面朝下,小头向上,片石纹理应与受力方向垂直。片石净间距一般不小于100mm,离开模板距离大于150mm,以确定每块片石被混凝土包裹。每层片石之间应有不小于30cm的间隙,每层砼灌注完成后,加填一层片石,然后再灌注一层砼,片石层间砼厚度不得小于30cm。 ④混凝土应尽量连续浇筑,如必须留置施工缝时,应将缝留在每一层混凝土与片石交接处,使片石露出混凝土面一半,并按规范要求进行接缝处理。振捣时应尽量避免振捣棒触及片石和模板。5、安全文明施工①在施工过程中要始终把安全,特别是从业人员和其他人员人身安全放在首要位置,实行安全优先的原则,在确保安全的前提下,努力实现生产的质量和进度目标。②对作业人员进行安全教育,特种作业人员必须持证上岗,做到安全生产。③进入施工现场,作业人员必须戴安全帽,禁止穿拖鞋作业和酒后上岗,特殊危险区域设防护栏和明显标志。【精品文档】
【精品文档】④采用通用的安全配电箱,实行一机一闸一漏电保护置,主要配电箱均应作接地防止感应电伤人。⑤夜间施工时,施工作业面必须有足够照明。【精品文档】'
