• 532.00 KB
  • 5页

X局315大楼基础工程施工方案

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

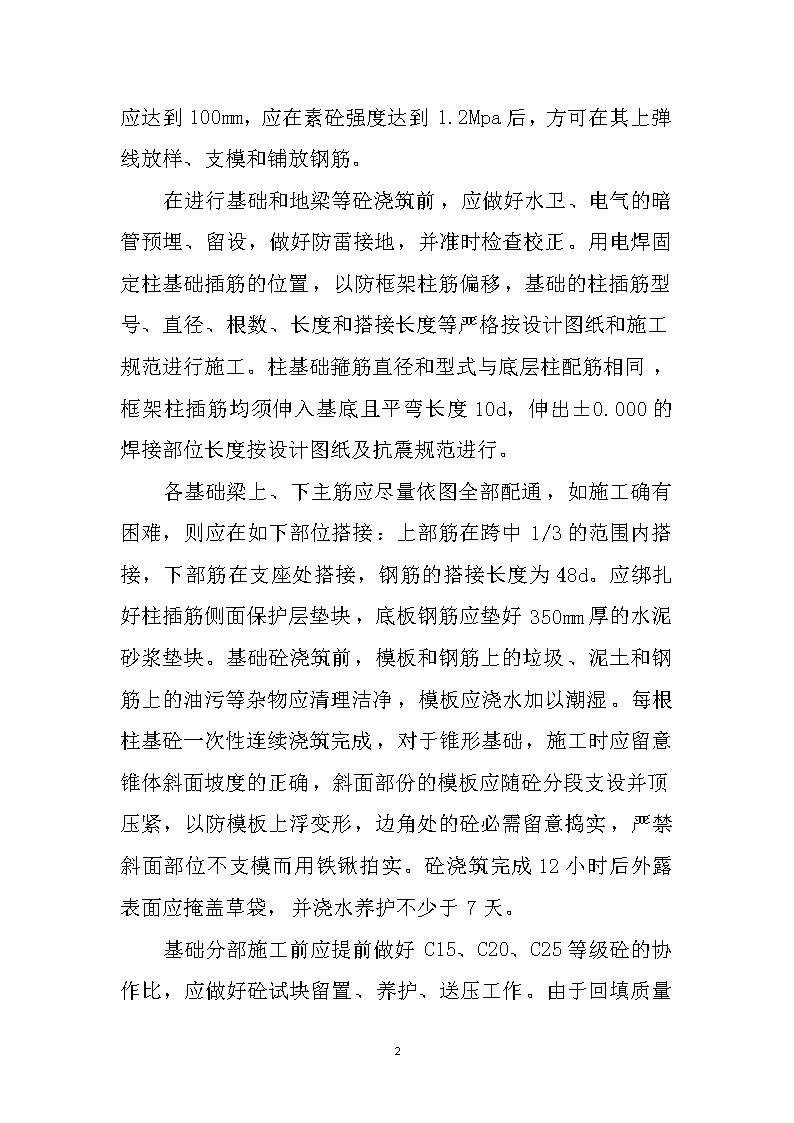

'LOGOX局315大楼基础工程施工方案   某局315大楼基础工程施工方案  施工顺序:机械开挖土方→人工修整→组织有关人员进行基槽验收→浇筑C15砼垫层→安装地网钢筋及柱基筋→柱基础安装模板→浇筑柱基础C25砼→地梁模板安装→地梁钢筋安装→地梁砼浇筑→拆模及清底→回填土方。  基础土方开挖前应协作甲方做好前期的定点放样,应钉好龙门板,复核校正后方可开挖土方。施工时采取机械开挖土方、人工修整。土方开挖时由E轴处开头施工,基底标高精通应严格按图施工,基底持力层为砾石层,地基承载力标准值为280Kpa。土方开挖时,若遇有古墓、洞穴或孤石存在时应准时汇报,待处理后再施工。施工时,应避免地基土受水浸泡或长时间曝晒,如不能马上进行下一道工序施工时,应预留150mm厚土层,待基础垫层施工时再挖去。4   同时,土方开挖时,应避免在雨季施工,若遇雨季时,应依据土的性质、湿度和挖土深度按规定放坡;并在建筑物四周做好截水沟,严防场内雨水倒流,而且,基底内也要挖引水沟、集水坑,随时用潜水泵抽水。基础土方开挖后,应准时与建设单位、设计单位、监理单位及监督部门的有关人员会同做好基槽验收手续。浇筑垫层之前应先做好排干积水和清底工作,准时进行C15素砼垫层工序的施工,基础素砼垫层施工时,应用平板振动器进行捣实,表面应平整,厚度应达到100mm,应在素砼强度达到1.2Mpa后,方可在其上弹线放样、支模和铺放钢筋。  在进行基础和地梁等砼浇筑前,应做好水卫、电气的暗管预埋、留设,做好防雷接地,并准时检查校正。用电焊固定柱基础插筋的位置,以防框架柱筋偏移,基础的柱插筋型号、直径、根数、长度和搭接长度等严格按设计图纸和施工规范进行施工。柱基础箍筋直径和型式与底层柱配筋相同,框架柱插筋均须伸入基底且平弯长度10d,伸出±0.000的焊接部位长度按设计图纸及抗震规范进行。  各基础梁上、下主筋应尽量依图全部配通,如施工确有困难,则应在如下部位搭接:上部筋在跨中1/3的范围内搭接,下部筋在支座处搭接,钢筋的搭接长度为48d。应绑扎好柱插筋侧面保护层垫块,底板钢筋应垫好350mm厚的水泥砂浆垫块。基础砼浇筑前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物应清理洁净,模板应浇水加以潮湿。每根柱基砼一次性连续浇筑完成,对于锥形基础,施工时应留意锥体斜面坡度的正确,斜面部份的模板应随砼分段支设并顶压紧,以防模板上浮变形,边角处的砼必需留意捣实,严禁斜面部位不支模而用铁锹拍实。砼浇筑完成12小时后外露表面应掩盖草袋,并浇水养护不少于7天。4   基础分部施工前应提前做好C15、C20、C25等级砼的协作比,应做好砼试块留置、养护、送压工作。由于回填质量对后续工程影响较大,所以必需采取分层回填夯实,每层虚铺厚度不得大于250mm,用蛙式打夯机打三遍,纵横两向都要一夯压半夯,密实度(应严格按"环刀取样"试验后的要求精通好),夯实部位除了室内,还应包括室外及散水范围,为主体结构支模创造良好条件,保证模板支撑结构的稳定性。基础完成后应准时与建设单位、监理单位、设计单位、勘察单位和监督部位的有关人员办好结构验收手续,合格后方可进行主体工程的施工。4 4'
