• 206.00 KB
  • 57页

静压预应力管桩基础工程施工设计方案新

  • 57页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

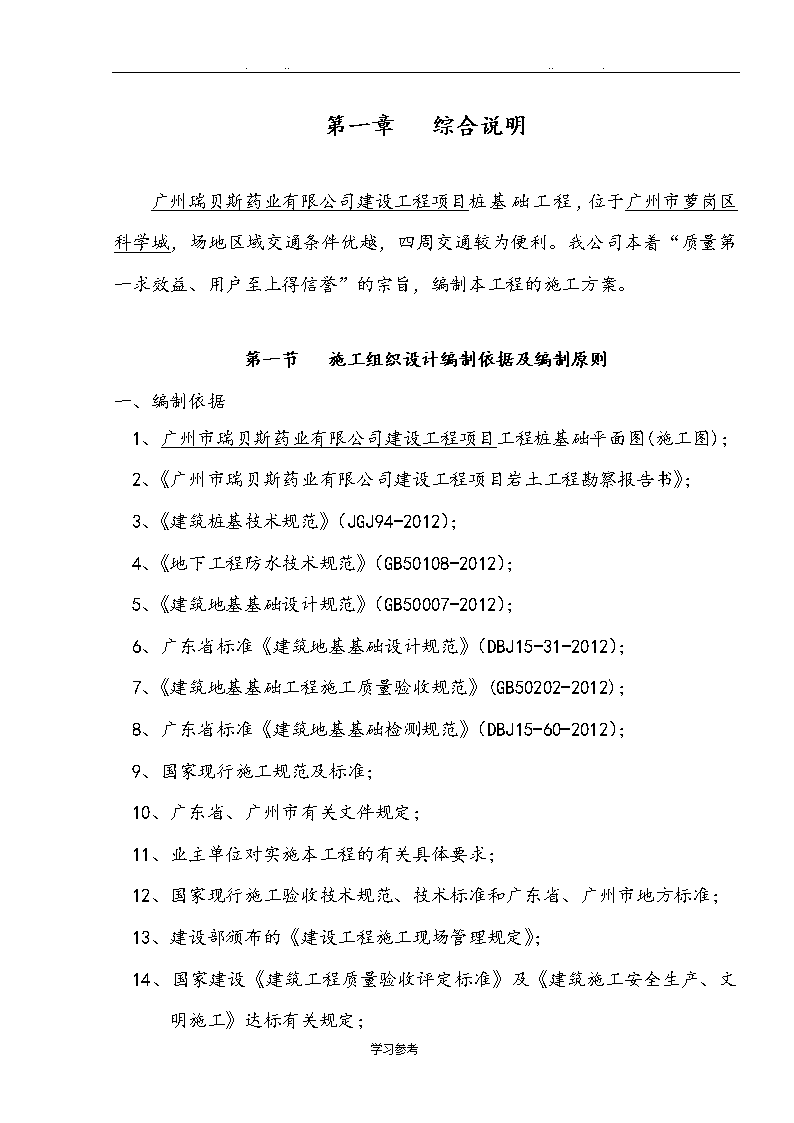

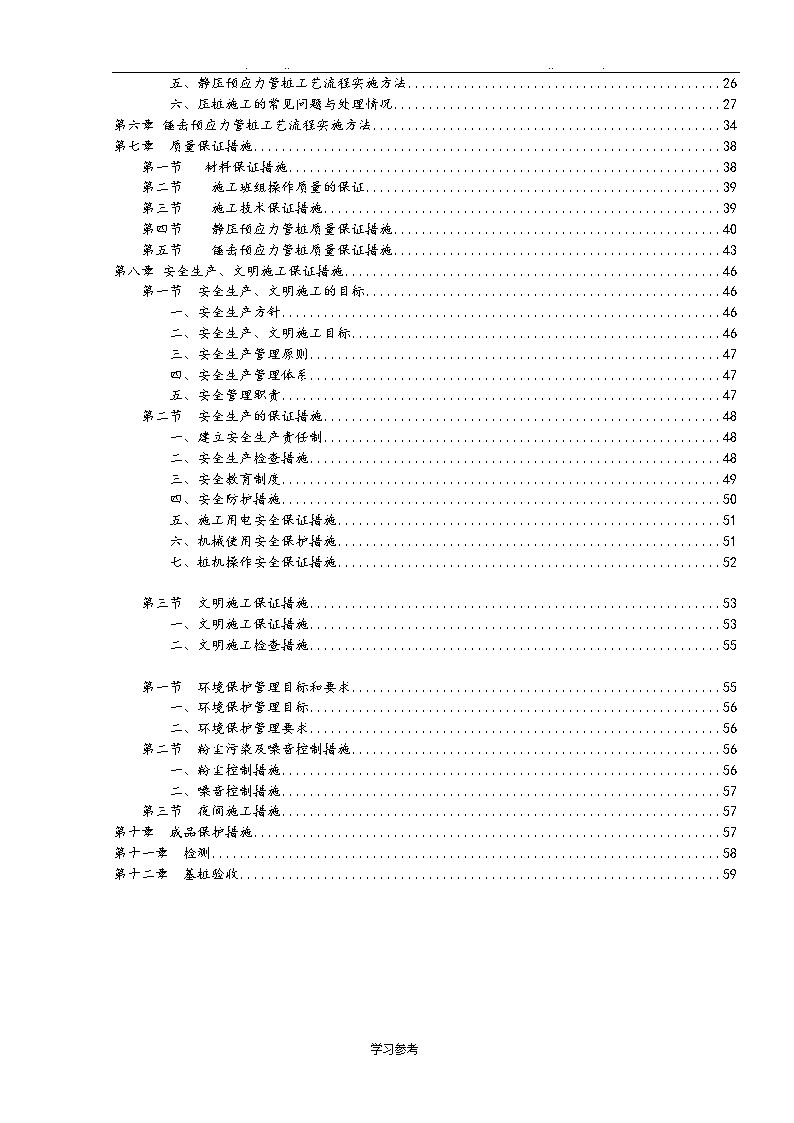

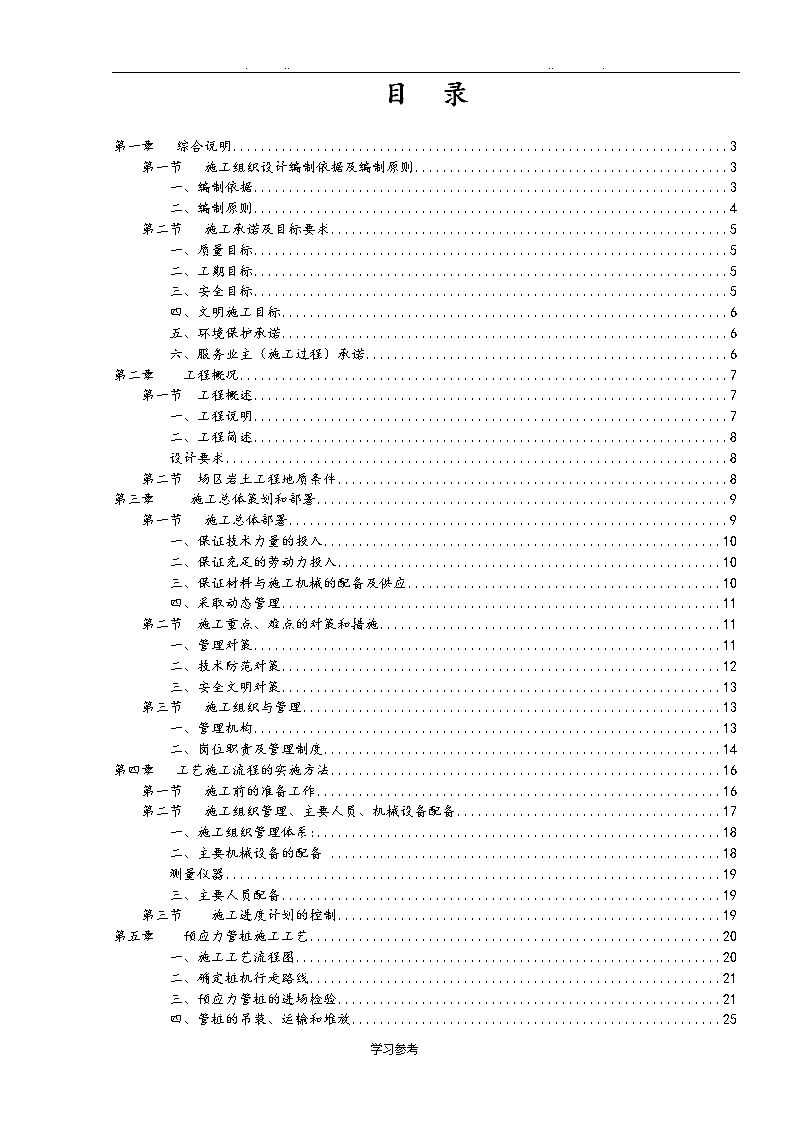

'......目录第一章综合说明3第一节施工组织设计编制依据及编制原则3一、编制依据3二、编制原则4第二节施工承诺及目标要求5一、质量目标5二、工期目标5三、安全目标5四、文明施工目标6五、环境保护承诺6六、服务业主(施工过程)承诺6第二章工程概况7第一节工程概述7一、工程说明7二、工程简述8设计要求8第二节场区岩土工程地质条件8第三章施工总体策划和部署9第一节施工总体部署9一、保证技术力量的投入10二、保证充足的劳动力投入10三、保证材料与施工机械的配备及供应10四、采取动态管理11第二节施工重点、难点的对策和措施11一、管理对策11二、技术防范对策12三、安全文明对策13第三节施工组织与管理13一、管理机构13二、岗位职责及管理制度14第四章工艺施工流程的实施方法16第一节施工前的准备工作16第二节施工组织管理、主要人员、机械设备配备17一、施工组织管理体系:18二、主要机械设备的配备18测量仪器19三、主要人员配备19第三节施工进度计划的控制19第五章预应力管桩施工工艺20一、施工工艺流程图20二、确定桩机行走路线21三、预应力管桩的进场检验21四、管桩的吊装、运输和堆放25学习参考 ......五、静压预应力管桩工艺流程实施方法26六、压桩施工的常见问题与处理情况27第六章锤击预应力管桩工艺流程实施方法34第七章质量保证措施38第一节材料保证措施38第二节施工班组操作质量的保证39第三节施工技术保证措施39第四节静压预应力管桩质量保证措施40第五节锤击预应力管桩质量保证措施43第八章安全生产、文明施工保证措施46第一节安全生产、文明施工的目标46一、安全生产方针46二、安全生产、文明施工目标46三、安全生产管理原则47四、安全生产管理体系47五、安全管理职责47第二节安全生产的保证措施48一、建立安全生产责任制48二、安全生产检查措施48三、安全教育制度49四、安全防护措施50五、施工用电安全保证措施51六、机械使用安全保护措施51七、桩机操作安全保证措施52第三节文明施工保证措施53一、文明施工保证措施53二、文明施工检查措施55第一节环境保护管理目标和要求55一、环境保护管理目标56二、环境保护管理要求56第二节粉尘污染及噪音控制措施56一、粉尘控制措施56二、噪音控制措施57第三节夜间施工措施57第十章成品保护措施57第十一章检测58第十二章基桩验收59学习参考 ......第一章综合说明广州瑞贝斯药业有限公司建设工程项目桩基础工程,位于广州市萝岗区科学城,场地区域交通条件优越,四周交通较为便利。我公司本着“质量第一求效益、用户至上得信誉”的宗旨,编制本工程的施工方案。第一节施工组织设计编制依据及编制原则一、编制依据1、广州市瑞贝斯药业有限公司建设工程项目工程桩基础平面图(施工图);2、《广州市瑞贝斯药业有限公司建设工程项目岩土工程勘察报告书》;3、《建筑桩基技术规范》(JGJ94-2012);4、《地下工程防水技术规范》(GB50108-2012);5、《建筑地基基础设计规范》(GB50007-2012);6、广东省标准《建筑地基基础设计规范》(DBJ15-31-2012);7、《建筑地基基础工程施工质量验收规范》(GB50202-2012);8、广东省标准《建筑地基基础检测规范》(DBJ15-60-2012);9、国家现行施工规范及标准;10、广东省、广州市有关文件规定;11、业主单位对实施本工程的有关具体要求;12、国家现行施工验收技术规范、技术标准和广东省、广州市地方标准;13、建设部颁布的《建设工程施工现场管理规定》;14、国家建设《建筑工程质量验收评定标准》及《建筑施工安全生产、文明施工》达标有关规定;学习参考 ......15、根据工程特点、施工现场勘察实际情况、施工环境、施工条件和场地的交通运输条件的分析,结合我公司的现有施工队伍及施工经验。16、本工程施工设计图纸要求。二、编制原则1、认真贯彻国家对工程建设的各项方针政策,严格执行工程建设的各项程序。2、遵循建筑施工工艺及其技术规范,合理安排施工程序及施工顺序。3、贯彻多层次技术结构的技术政策,因时、因地制宜地促进技术进步和建筑工业化的发展。4、从实际出发,作好人力、物力的综合平衡,组织均衡施工。5、尽量利用当地资源,合理安排运输、装卸与储存工作,减少物资运输量,避免二次搬运;精心进行场地规划布置,节约施工用地,做到文明施工。6、采用先进的施工技术,科学地确定施工方案;严格控制施工质量,确保施工安全;努力缩短工期,提高劳动生产力。7、实施目标管理;使目标分解得当,决策科学,实施有法。8、实施施工与项目管理相结合,使施工组织设计从仅服务于业主的利益为宗旨,精心策划,力求高效,确保工程质量。学习参考 ......第二节施工承诺及目标要求一、质量目标我公司将严格按照现行有关规定、规程进行施工操作及质量验收,确保工程质量达到桩基础子分部施工目标,该分部工程达到合同要求的质量目标:合格标准。二、工期目标根据本工程的特点,结合以往类似工程的施工经验和我公司的实力,确保在试压桩之日起25个日历天内完成本工程桩基础施工。三、安全目标在整个工程施工过程中,严格遵守国家、部、广东省和广州市颁布的安全生产有关规定,加强安全管理与教育,严格执行国家、省、市有关防火、施工安全规范,杜绝事故的发生,确保工伤事故控制在为零状态。实现工程施工全过程“五无”即无重伤、无死亡、无火灾、无中毒、无倒塌,年轻伤事故频率控制在千分之十八,争创广州市安全生产文明施工示范工地。四、文明施工目标严格按照《广东省安全文明施工管理标准》施工。五、环境保护承诺由于本工程位于广州市萝岗区科学城内,在施工过程中,我公司将以实际行动对场地周边环境进行保护,如对施工现场周围的树木、农田及建筑物和绿化用地等严加保护,并严格控制施工粉尘和噪音,把施工对周围附近的环境污染降至最低。六、服务业主(施工过程)承诺(1)、工程施工前学习参考 ......协助业主做好图纸深化、施工设备的选型,及时办理与工程有关的手续,为工程尽早开工创造有利条件。(2)、工程施工中协助业主做好与有关部门的协调工作,积极主动地为工程优质、高速建设提出各种合理化建议。(3)、工程完工后协助业主及时申报基桩检测的有关工作,并提供完整的工程资料。按照国家档案部门的要求,在工程施工过程中,应及时做好收集、汇总、整理工程档案资料,并积极协助建设单位按国家和省市的有关规定,办理工程中间交接验收或竣工验收手续。学习参考 ......第二章工程概况第一节工程概述一、工程说明工程名称:广州瑞贝斯药业有限公司建设工程项目(一期)建设地点:广州市开发区科学城神舟路以东,斑鱼塘路以南桩基形式:φ500×125-AB型预应力混凝土管桩建设单位:广州市瑞贝斯药业有限公司设计单位:信息产业电子第十一设计研究院科技工程股份有限公司勘察单位:广州地质勘察基础工程公司监理单位:广州市恒茂建设监理有限公司承包单位:广州工程总承包集团有限公司管桩生产厂家:广州羊城管桩有限公司二、工程简述广州瑞贝斯药业有限公司(业主),拟在广州市萝岗区科学城兴建广州瑞贝斯药业有限公司建设工程项目工程。地下室首层建筑面积为12741㎡。建筑物采用框架结构。设计要求学习参考 ......本工程采用预应力预制管桩基础。选用¢500-125-AB型管桩进行施工。桩身砼强度等级不小于C80,桩尖采用封底十字型桩尖,抗压桩接桩采用焊接连接接头方式,抗拔管桩应采用机械快速连接接头方式。¢500-125-AB管桩共计约1182根桩,单桩承载力特征值最高为Ra=2300KN,最低为Ra=1350KN;抗拔桩单桩竖向抗拔力特征值Rta=500KN和430KN两种,(详见桩基设计说明)桩端持力层为全风化花岗岩或强风化花岗岩,抗压桩桩端全截面进入持力层的深度应≥1.0米,有效桩长约8~19米。沉桩以贯入度控制为主,桩长控制为辅。第二节场区岩土工程地质条件根据:广州地质勘察基础工程公司对本工程项目场地钻孔勘察报告的地质资料分析,地层基岩按成因类型可分为地形地貌、场地工程地质特征、水文地质条件。根据地质报告,根据钻孔揭露,该区地层按地质成因依次分为:第四系填土层(Q4ml)、第四系冲洪积土层(Q4al+pl)、残积层(Qel)和基岩(花岗岩)风化岩带(γ)。土层厚度分布情况见附件3土层厚度分布情况表。1、素填土:黄褐色,稍湿,松散,主要以砂质粘性土填筑,填土堆填时间在3-5年左右。2-1、粉质粘土:灰黄色,稍湿,可塑,土质不均匀,含较多粉细砂,粘性一般,韧性中等。2-2、淤泥、淤泥质土:灰黑色,饱和,流塑,粘性好,含少许砂粒,稍具臭味。2-3、粉细砂:浅灰色,饱和,稍密状为主,颗粒不均匀,含少量粉粘粒,成分主要以石英为主,分选性较差。2-4、粉质粘土:灰黄色,稍湿,可塑状为主,局部硬塑,韧性中等,含粉细砂,土质不均匀,粘性一般。2-5、中粗砂:褐黄、灰黄、灰白等色,饱和,稍密~中密,颗粒分选性差,含较多粘粒。学习参考 ......3、砂质粘性土:褐黄色,灰褐色,灰白等色,硬塑,为花岗岩残积土,粘性一般,该层遇水易软化、崩解。4-1、全风化花岗岩:褐黄、灰褐色,岩石结构已基本破坏,但尚可辨认,岩石已风化成坚硬土状,该层遇水易软化、崩解,部分钻孔揭露有孤石。第三章施工总体策划和部署第一节施工总体部署根据本工程的特点和以往类似工程的施工经验,拟计划本工程的工期目标为25个日历天。若施工中发生有效桩长未达到设计要求之时及时向监理、业主、设计单位通报。以便于各方能及时有处理意见。管桩的施工是在基坑支护桩(即水泥搅拌桩、钢管桩、支护桩冠梁)和基坑放坡,在原地面开挖2米土方等所有工序完工后才进行管桩的施工.根据图纸设计要求,剪力墙离水泥搅拌桩只有2米的距离,无法满足静压桩机的施工距离(静压桩机的最小施工距离为4.5米).计划采用1台HD62型柴油锤击桩机对基坑支护桩边上的管桩进行施打.由于本工程的管桩数量较多(1181根)和工期紧凑,暂定2台静压桩机和1台柴油锤击桩机对本工程的管桩进行施工.(结合实际实际情况,此方案是在天气不下雨的前提下进行的,若下雨的话,应作相应的调整,场地需回填30-50cm厚的砖碴才能进行施工).由于本工程承台的桩数较多,有CT9、CT12、CT72、CT75等桩数较多的承台,施工中易产生挤土效应,采用跳打的方式,先由中心施压桩再向四周扩散施压桩,直至完成.学习参考 ......因此,在本工程的施工过程中,必须合理安排各项工程的施工顺序及衡接施工,进行细致周密的施工部署,确保施工过程紧凑合理。此外,还需根据我公司以往的施工经验及现场的实际情况,进行方案优化,以及对工程的重点和特点制定对策及措施,并在整个施工过程中,做好对周围环境影响的防护措施。其体采取的施工部署原则如下:一、保证技术力量的投入选调优秀管理人员组成本工程现场项目部,对本工程施工实行计划、组织、协调、控制和指挥职能。二、保证充足的劳动力投入配备充足的专业技术管理人员和作业工人,在工程施工时,桩机配备2台DB600T液压静力桩机和1台HD62型柴油锤击桩机,12名工人,2名管理人员。三、保证材料与施工机械的配备及供应工程材料、施工机械根据均衡组织计划,施工机械的设备清单、工程材料计划表的要求,及时组织进场,并确保施工机械工作要正常,各工序协调施工,保证使用的材料要及时满足,且通过增大人力、物力、财力的投入,保证整个工程优质、快速、安全、文明地完成。四、采取动态管理(1)、在施工中以总工期为目标,以分部工程阶段控制计划为保证,采取动态管理,使施工组织科学化,合理化,确保阶段计划按期或提前完成。(2)、推行全面计划管理,以工程总进度计划为定向,分部分项阶段进度计划为方向,认真编制切实可行的分部工程进度计划,对每个作业班组下达生产计划任务书,使施工生产上下协调,长、短期计划街接。(3)、坚持日平衡、周调度,确保月计划的实施,从而保证该工程学习参考 ......总体目标的实现。第二节施工重点、难点的对策和措施一、管理对策(1)、强化质量管理、加强施工质量的预控结合本工程的特点和现场实际情况,在开工前制定详尽的施工方案和质量目标计划及质量保证措施,设立质量管理小组对工程实行全面质量监控,有目的、有预见地采取措施,有效防止施工中的一切质量问题产生,以‘初次就能做到令人满意’的工作态度来保证我们的工程质量。为确保工程的施工质量,采用PDCA循环质量控制方法,做好前后反馈控制和现场控制;加强技术交底工作及岗前培训工作,做到各班组能够认真对质量自检和互检工作,建立质量奖惩条例;严格控制进场材料的质量,加强材料见证取样及送检工作。本着于一切为业主的利益出发,加强各分部分项的质量控制,通过严密完善的质量管理体系,确保本工程的质量目标。(2)、选择组建高素质的项目管理班组及施工作业队伍组建一个业务能力强,经验丰富,精力充沛的项目管理班组,为本工程质量提供强有力的组织保证。并调动公司内的‘人、材、物’对项目给予支持,确保高速、优质、安全、文明施工,严格按合同履约实施。工程质量达标与施工作业人员专业技能素质有着密切关系,我公司将从多方面考虑,精选施工作业人员,严格筛选,确保为该工程建立一支专业技术能力强的施工作业队伍。(3)、加强技术管理、实施管理、科学施工学习参考 ......我公司根据长期积累的技术管理经验,建立一整套技术管理制度和措施,加强作业指导的研究和编制直至最终的落实。通过严格控制各工序,工种的标准化,规范作业,开展全面的QC活动,确保工程有条不紊,科学组织施工。(4)、加强材料管理,确保使用材料符合质量目标要求材料的品质将严重影响工程的质量,我公司将在材料管理上,从供应商的选择到材料的进场验收、保管、堆放和使用等各环节,都将建立一套严密的管理制度,使投放到工程上的各种材料始终处于有效的管理之中。(5)、加强资料管理,确保资料管理与建设同步进行为确保本工程资料的及时性、真实性、和完整性,我公司将强化项目工程的资料管理,对技术资料管理做到与工程建设同步,设专人专职负责整个工程资料的收集、整理和归档。二、技术防范对策根据地质资料报告和现场的实际情况分析,本工程主要以砂性土为主,地面层以填土层为主,为确保工程施工的顺利进行必须做到如下两点:1)、加强技术管理,对各工种各工序的质量保证必须委派专人技术指导,尤其是开挖后填土地层,测放的桩位容易走动,必须采取有效措施,保证桩位准确。2)、做好低温季节施工的防范措施,设专人负责做好天气预报及台风警报通信工作,保证作业人员的施工安全和身体健康,确保工程质量工期目标的实现。三、安全文明对策桩基施工前,应做好现场的“三通一平”学习参考 ......整治工作,保证路通、电通、水通、场地平整,并做好相应的施工现场封闭管理工作。在施工过程中,必须搞好场地布置,合理组织施工,尽量降低噪音污染和晴天运输车辆引起的灰尘空气污染,施工道路必须畅通,施工现场必须整平压实,并做好有关安全、文明生产措施,确保安全生产及文明施工优良工地。第三节施工组织与管理一、管理机构根据该工程的特点,我公司将抽调经验丰富的专业技术骨干组成工程施工项目部,成立以项目经理为首统一领导指挥,配备专业的项目副经理和技术总负责人、施工员(测量员)、质量安全员、技术资料员、预算员、材料员等各专业专职人员,全面负责该工程的施工、技术、质量、安全、进度、材料及文明施工等工作。并由项目经理负责组织具体实施,落实到现场具体人员,定期召开质量、安全技术及工程协调会议,提高工程质量,加快工程进度。同时我公司工程部及各职能部门除按职能范围对现场施工工作进行监督、协调外,还应协助项目经理调动我公司内部人力、物力、财力等生产资源,保证该项目的全部后勤补给工作,使分部工程能按期完工交予下一主体分部工程施工队施工。积极发挥我公司质量保证体系的作用,从文件控制、材料采购到生产标识、过程控制等一系列过程中,切实贯彻执行ISO9001:2000体系标准和我公司质量保证体系文件的有关规定,从而达到创优良工程的目标。二、岗位职责及管理制度2.1、岗位职责①、项目经理学习参考 ......负责按照合同和其他文件确定的工期,质量,成本控制,安全文明施工等各项管理目标,组织工程全过程的具体实施。②、副项目经理(施工长)协助项目经理工作,检查项目部各岗位按照各自工作职能规定的落实情况,重点监控施工进度情况。③、项目技术负责人协助项目经理工作,分管施工技术,质量安全监督工作,对工程实施过程中的关键工序进行指导,制定详细的施工方案,并按有关施工规范及设计图纸要求,牵头组织各工序的技术交底、质量目标交底工作,实现施工全过程的质量安全管理目标。④、施工员(测量员)负责工程施工全过程的技术管理及现场施工管理工作,组织现场的施工质量与安全管理、技术指导、负责现场施工测量。⑤、质检、安全员负责检查和监督施工现场的质量控制,确保工程质量,是质检员的必须职责;负责监督和检查施工现场生产中各项安全生产、防火及文明施工工作,是安全员应当执行的任务和责任。⑥、计划统计员、材料员根据总工期施工进度计划要求,编制详细的各分部工程材料供应计划、物质进场计划,资金使用计划等统计工作。按照各部门、各分部工程负责人和施工管理人员申报的材料计划单,及时组织采购施工中的材料、设备、物质供应计划,负责组织材料、机械设备、物质的采购、进场,并做好进场材料、机械设备、物质的交接管理工作。学习参考 ......⑦、技术资料员负责在施工过程中,与建设单位、监理单位和设计单位之间的资料收发,并做好工程资料和验收资料的收集整理工作,保证竣工资料或中间验收交接资料的完整性和真实性。⑧、预结算员负责工程的预结算工作(包括工程进度款的结算),进行成本分析、预测和核算工作。⑨、机电、设备管理员负责施工现场用水、用电和生活区用水、用电的装接和维护工作,及施工现场的机械、设备、机具的安装维护、计划调度管理,并对操作工种的技术人员进行安全操作教育及技术交底。⑩、后勤人员负责工程项目部全体员工的医疗保健、饮食生活工作,和文明施工的形象布置、提倡职工文化活动及道德教育等工作。2.2、项目部管理制度按照我公司质量体系文件的规定,根据本工程的特点建立项目管理制度,使各项管理达到标准化、制度化、规范化。管理制度和措施如下:(1)、项目经理部组织机构及职责;(2)、项目安全管理制度;(3)、项目施工生产管理制度;(4)、项目质量管理制度;(5)、项目技术管理制度;(6)、项目材料管理制度;学习参考 ......(7)、项目机械使用管理制度;(8)、项目计量管理制度;(9)、项目技术资料管理制度。第四章工艺施工流程的实施方法第一节施工前的准备工作1、认真熟悉设计图纸,做好图纸会审工作,及时解决疑难问题;按施工要求及有关规范规定做好施压管桩前的准备工作。2、认真查阅工程地质勘察报告,了解工程地质情况,计算施压管桩的配桩长度,做好管桩预购计划工作。3、目测现场实际情况,做好现场场地桩机行走方便的有关工作,确定桩机施工顺序及桩机行走路线。4、做好施工前的技术交底及安全交底工作,建立工程交接班制度,制定工程质量目标和安全措施,确保施工有序、安全地进行。5、根据设计要求和业主交接的坐标点,对建筑物坐标进行基础放样、轴线定位的施测工作,依照地质资料的钻孔号编制设计图纸的桩号顺序,并根据实际情况编制好静压预应力管桩施工方案,经审核后方可组织施工。6、进场的施工机械设备,应符合设计规范及现场的施工技术要求和环境要求,如:有关桩机型号、桩机重量等技术要求和桩机噪音对环境的影响等都必须满足现场施工的要求。并报请现场监理工程师检查确认。学习参考 ......7、进场的材料必须符合设计要求及有关规范的规定,施工前应先行采购联系好,并根据地质资料报告做好管桩的桩长配制工作,使预制厂生产的成品桩能够满足施工中的要求。管桩入场前必须具备出厂合格证、检验报告及生产厂家资质证明(根据业主要求的管桩品牌:广州羊城管桩有限公司);桩尖必须有出厂合格证及钢材质量证明书;接桩采用的焊材质量规格应符合设计及规范要求,并具有焊材出厂合格证及质量证明文件。8、施工现场供水、供电、道路、排水、临设等应满足施工要求。并有足够的防火、安全用电保护措施及防燥音环境保护措施。9、根据现场目测,场地较为平整,但属回填砂质土地面,容易积水,由于桩机自身较重,桩机行走是靠桩机自身带动桩机底下的液压梁在地面上行走。为了能满足桩机行走,必须将场地水排除,做好排水系统工作,并将较松软的地块回填2-4石或砖碴推平压实,以便满足桩机施工行走。第二节施工组织管理、主要人员、机械设备配备一、施工组织管理体系:项目经理部树状框架图项目经理刘波项目副经理周连池技术负责人彭光超综合管理办公室方仕成合约计财部吴怡镇质安部付明科工程部郑振明呈楷技术部彭光超杂工班机械指挥仓库保管员勾机班静压桩机班机械维修学习参考 ......二、主要机械设备的配备1、DB600T型静力压桩机2台;2、1台HD62型柴油锤击桩机;3、锯桩机2台;4、SD-3501CY电焊机6台;5、气割工具2套。主要施工机械设备配置一览表序号设备名称型号数量出厂时间来源1静力压桩机DB600T22012自有2柴油锤击桩机HD6212013自有3锯桩机30KW22012自有4交流电焊机62012自有5气割工具22012自有测量仪器测量和试验仪器表5-3序号仪器名称规格型号单位数量主要工作性能使用时间1全站仪NTS-302B台1良好1年2水准仪S1台1良好2~5年3经纬仪J2台1良好2~5年4钢卷尺5.0m把2-新购5钢卷尺50m把2-新购学习参考 ......三、主要人员配备1、项目经理:12、技术总负责:13、施工员:2 4、安全员:15、资料员:16、材料员:17、测量员:28、电工:1名9、桩机机长:3名10、副机长、焊工、指挥及配合工人:计划桩机配备12人。第三节施工进度计划的控制根据本工程桩基础的施工要求,静压预应力管桩数约为1182根,采用2台DB600T静力压桩机和1台柴油锤击桩机进行本工程基础桩作业,以每台桩机每天施压管桩20根左右,在没有其他外界因素影响的情况下,预计25天可以完成本工程预应力管桩的施压任务。如遇图纸变更等原因或自然灾害以及场地出现陷机等现象,在工期顺延的情况下,应做好工期顺延后的施工进度计划,并按原计划要求,保证延期后的施工进度计划顺利完成。第五章预应力管桩施工工艺一、施工工艺流程图场地平整→桩位放线→桩机就位→桩机调整(在此之前完成管桩的检验和运输工作)→吊桩定位(桩尖焊接)→垂直检查→试桩→静压桩→桩底填充混凝土→接桩→再静压桩→压桩完成学习参考 ......静力压桩施工工艺流程图:测量放线桩机就位吊桩插桩对中调直静压沉桩焊接桩再静压桩终止压桩锯桩头基桩预制成品桩检测成品桩进场夹 桩夹 桩二、确定桩机行走路线为确保桩机行走方便,保证桩位的准确控制在规范的偏差范围内,根据场地的实际情况,应编制可行的桩机行走线路图。(详见桩机行走线路图)三、预应力管桩的进场检验根据穗建筑(2012)387号文和穗建材(2012)200号文规定,实行进场检验的十九类建筑材料中,对混凝土预制桩不再列入进场检验的材料范围。但是,在使用前,除按规定提供相应的材料质量证明文件之外,还必须提供材料出厂检验报告和生产企业的资质证书,对管桩质量进行进场验收。(1)、管桩的外观质量要求:学习参考 ......项目质量粘皮和麻面局部粘皮和麻面累计面积不大于桩身总面积的0.5%,其深度不得大于10mm,允许做有效修补。桩身合缝漏浆合缝漏浆深度小于主筋保护层厚度,每处漏浆长度不大于300mm,累计长度不大于管桩长度的10%,或对称漏浆的搭接长度不大于100mm,允许做有效修补。局部磕损磕损深度不大于10mm,每处面积不大于50cm2,允许做有效的修补。内处表面露筋不允许。表面裂缝不允许出现环向或纵向裂缝,但龟裂、水纹及浮浆层裂纹不在此限。端面平整度管桩端面混凝土及主筋镦头不得高出端板平面。断头、脱头不允许。当预应力主筋采用钢丝且其断线数量不大于钢丝总数的3%时,允许使用。桩套箍凹陷凹陷深度不得大于10mm,每处面积不大于25cm2。内表面砼塌落不允许。学习参考 ......项目允许偏差值(mm)质检工具及量度方法长度L+0.7%L-0.5%L采用钢卷尺端部倾斜≤0.5%L将直角靠尺的一边紧靠桩身,另一边紧靠端板,测其最大间隙直径±5用卡尺或钢尺在同一断面测定相互垂直的两直径,取其平均值壁厚正偏差不限-5用钢直尺在同一断面相互垂直的两直径上测定四处壁厚,取其平均值保护层厚度+10-5用钢尺在管桩断面处测量桩身弯曲度≤1/1000桩长且不大于20将拉线紧靠桩的两端部,用钢直尺测其弯曲处最大的距离端头板平整度2用钢直尺一边紧靠端头板,测其间隙处距离外径0-1用钢卷尺或钢直尺内径±2厚度正偏差不限,负偏差为0(2)、管桩允许尺寸偏差:注:表内尺寸以预应力管桩设计图纸为准。学习参考 ......管桩外径(mm)类型抗裂弯矩极限弯矩300-70AABBC2530343937506279400-95AABBC5464748881106132176500-125AABBC111136160180167226285360(3)、管桩桩身抗裂弯矩及极限弯矩应符合下表的规定四、管桩的吊装、运输和堆放当管桩的砼强度达到设计强度的70%后方可起吊,吊点应系于设计规定之处,达到100%后才能运输和施压(压)。如提前吊运,必须采取措施并经验算合格后方可进行。桩在吊装和搬运时,应把桩扎牢塞紧,防止产生滑动或滚动,必须做到平稳提升,避免撞击和振动。学习参考 ......桩水平运输时,强度应达到100%,桩机和吊机应配合使用,运输可采用平板拖车或载重汽车,装载时应将管桩装载稳固,并支撑、绑牢固。垂直运输靠桩机自身作业,配备电焊机在垂直运输完毕后应立即进行桩尖焊接和接桩处理。管桩运到现场经检查确定无质量问题后,按如下规定堆放:(1)堆放场地应平整、坚实,不得产生不均匀沉降;(2)管桩堆放时,应按规格、型号分层叠置在平实的地面上;(3)垫木与吊点的位置应相同,并保持在同一平面上;(4)叠层堆放时,必须在底层桩下设置二道贴地垫木,各层垫木应上下对齐,最下层的垫木应适当加宽;(5)桩的重叠层数应根据具体情况确定,但不应超过二层。五、静压预应力管桩工艺流程实施方法1、正式施压管桩前的准备工作(1)压桩施工前必须对桩基设备、压力表进行检测和地下管线进行勘测,发现地下障碍物和管(道)线,并作及时迁移。对桩机高压线进行架空,架空高压线距离压桩机不得小于10米,场地表面应平整,排水应畅通,并满足压桩所需要的地面承载力。(2)压桩机运入现场安装就位后,应认真检查压桩设备各部位的质量和性能,施工前机械设备试行运转正常,并定期对机械设备维修保养。(3)定桩位,确定压桩顺序。根据现场地质勘察报告,桩基平面尺寸、桩的密集程度及深度,桩机移动方便等决定压桩顺序,对群桩基础先由中间向外方向施工或跳压。压桩机行走详见桩机行走线路图。(4)由专职测量人员测量出场地内的压桩的位置,桩位偏差不得大于20mm;另外,在场地醒目位置设置水准点,数量不宜少于3个;设置学习参考 ......标尺,用以观测桩身入土深度,桩机就位对中前用全站仪从新复核校正,确保桩位偏差缩小在施工规范之内,并绘制坐标、轴线、标高图报监理单位审核,并告知建设单位。施工完一条桩后应立即记录该桩的桩顶标高,待所有桩施工完毕后再检查桩顶标高,发现桩有上浮时应予以复压。(5)压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的链接质量及压入深度、接桩的焊缝等质量进行检查,合格方可进行下一工序。记录员要认真观测桩的入土深度及该深度时的压力值,要准确做好记录。(6)压桩完成后须按规范规定要求进行检测。六、压桩施工的常见问题与处理情况静压法施工是通过静力压桩机的压桩机构以压桩机自重和机架上的配重提供反力而将桩压入土中的沉桩工艺。由于这种方法具有无噪音、无振动、无冲击力等优点,适应今后岩土工程的要求;同时压桩桩型一般选用预应力管桩,该桩作基础具有工艺简明,质量可靠,造价低,检测方便的特性。两者的结合便大大推动了静压管桩在广东地区的应用,使之有望成为广东今后桩基发展的主打产品。在对《静压桩基础技术规程》千呼万唤的同时,也希望对静压桩的沉桩机理及工程实践中的应用有进一步的了解介绍。(一)、静压桩沉桩机理沉桩施工时,桩尖刺学习参考 ......入土体中时原状土的初应力状态受到破坏,造成桩尖下土体的压缩变形,土体对桩尖产生相应阻力,随着桩贯入压力的增大,当桩尖处土体所受应力超过其抗剪强度时,土体发生急剧变形而达到极限破坏,土体产生塑性流动(粘性土)或挤密侧移和下拖(砂土),在地表处,粘性土体会向上隆起,砂性土则会被拖带下沉。在地面深处由于上覆土层的压力,土体主要向桩周水平方向挤开,使贴近桩周处土体结构完全破坏。由于较大的辐射向压力的作用也使邻近桩周处土体受到较大扰动影响,此时,桩身必然会受到土体的强大法向抗力所引起的桩周摩阻力和桩尖阻力的抵抗,当桩顶的静压力大于沉桩时的这些抵抗阻力,桩将继续刺入下沉。反之,则停止下沉。压桩时,地基土体受到强烈扰动,桩周土体的实际抗剪强度与地基土体的静态抗剪强度有很大差异。随着桩的沉入,桩与桩周土体之间将出现相对剪切位移,由于土体的抗剪强度和桩土之间的粘着力作用,土体对桩周表面产生摩阻力。当桩周土质较硬时,剪切面发生在桩与土的接触面上;当桩周土体较软时,剪切面一般发生在邻近于桩表面处的土体内,粘性土中随着桩的沉入,桩周土体的抗剪强度逐渐下降,直至降低到重塑强度。砂性土中,除松砂外,抗剪强度变化不大,各土层作用于桩上的桩侧摩阻力并不是一个常值,而是一个随着桩的继续下沉而显着减少的变值,桩下部摩阻力对沉桩阻力起显着作用,其值可占沉桩阻力的50~80%,它与桩周处土体强度成正比,与桩的入土深度成反比。粘性土中,桩尖处土体在扰动重塑、超静孔降水压力作用下,土体的抗压强度明显下降。砂性土中,密砂受松驰效应影响土体抗压强度减少,松砂受挤密效应影响土体抗压强度增大,在成层土地基中,硬土中的桩端阻力还将受到分界处粘土层的影响,上覆盖层为软土时,在临界深度以内桩端阻力将随压入硬土内深度增加而增大。下卧为软土时,在临界厚度以内桩端阻力将随压入硬土的增加而减少。学习参考 ......一般将桩摩阻力从上到下分成三个区:上部柱穴区,中部滑移区,下部挤压区。施工中因接桩或其它因素影响而暂停压桩的间歇时间的长短虽对继续下沉的桩尖阻力无明显影响,但对桩侧摩阻力的增加影响较大,桩侧摩阻力的增大值与间歇时间长短成正比,并与地基土层特性有关,因此在静压法沉桩中,应合理设计接桩的结构和位置,避免将桩尖停留在硬土层中进行接桩施工。(二)、终压力与极限承载力在静压桩施工完成后,土体中孔隙水压力开始消散,土体发生固结强度逐渐恢复,上部桩柱穴区被充满,中部桩滑移区消失,下部桩挤压区压力减小,这时桩才开始获得了工程意义上的极限承载力。从大量的工程实践看,粘性土中长度较长的静压桩其最终的极限承载力比压桩施工时的终压力要大,在某些土体固结系数较高的软土地区,静压桩最后获得的单桩竖向极限承载力可比终压力值高出一二倍,但是粘性土中的短桩,土体强度经一段时间的恢复,摩阻力虽有提高,但因桩身短,侧摩阻力占桩的极限承载力的比例差异不大,最终极限承载力达不到桩的终压力。因此桩的终压力与极限承载力是两个不同的概念,一些初接触静压桩的设计、施工人员往往将两者混为一谈。两者数值上不一定相等,主要与桩长、桩周土及桩端土的性质有关,但两者也有一定的联系。(三)、常见问题(1)桩身上抬由于静压桩是挤土桩,在场地桩数量较多,桩距较密的情况下,时常后压的桩会对已压的桩产生挤压上抬,特别对于短桩,易形成所谓的吊脚桩。这种桩在做静载试验时,开始沉降较大,曲线较陡,但当桩尖达到持力层,承载力又有明显增加,沉降曲线又趋于平缓,这是桩身上抬的典型曲线。桩身上抬除了静载沉降偏大外,对桩而言可能会把接头拉断,桩尖脱空,同时大大增加对四周桩的水平挤压力,导致桩倾斜偏位。在处理上施工前合理安排学习参考 ......压桩顺序,同一单体建筑物一般要求先压场地中央的桩,后压周边的桩;先压持力层较深的桩,后压较浅的桩。出现桩身上抬后一般采用复压的办法使桩基按正常使用,但对承受水平荷载的基础要慎重。(2)引孔压桩的问题为了防止桩间的挤土效应太大,或土质太硬而使桩身较短,施工中往往采用引孔压桩的工艺,即先钻比管桩略小规格的直径钻孔,深度是桩长的(2/3~1)L,然后将管桩沿预钻孔压下去。引孔应随引随压,中间间隔时间不宜大长,否则孔内积水,一是会软化桩端土,待水消散后孔底会留有一定空隙;二是积水往桩外壁冒,削弱了桩的侧摩阻力。对于较硬土质中引孔压桩还会有桩尖达不到引孔孔底的现象,施工完成后孔底积水使土体软化,使承载力达不到设计要求。(3)桩端封口不实当桩尖有缝隙,地下水水头差的压力可使桩外的水通过缝隙进入桩管内腔,若桩尖附近的土质是泥质土,遇水易软化,从而直接影响桩的承载力。对于桩靴的焊接质量要求与端板间无间隙、错位,保证焊缝饱满,无气孔。施焊对称进行,焊拉时间控制得当,焊接完成后自然冷却8分钟左右方可施打,因高温焊缝遇水后变脆,容易开裂。工程上比较有效的补救技术措施是采用填芯混凝土法,即在管桩施压完毕后立即灌入高度为1.5m左右的C30细石混凝土封底,桩端不漏水,桩端附近水压平衡,桩端土承受三相压力,承载力能保持稳定。(4)桩顶(底)开裂由于目前压桩机越来越大,最重可达100学习参考 ......00KN,对于较硬土质,管桩有可能仍然压不到设计标高,在反复复压情况下,管桩桩身横向产生强烈应力,如果桩还是按常规配箍筋,桩顶混泥土抗拉不足开裂,产生垂直裂缝,为处理带来很大困难。另一种情况就是管桩由软弱土层突然进入硬持力层,没有经过渡层,桩机油压迅速升高,桩身受到瞬间冲击力也容易引起桩顶开裂,如果硬持力层面不平整,桩靴卡不进土引起桩头折断破碎,桩机油压又下降,再压时压力不稳定,吊线测量桩长发现比入土部分短。处理上事前改进桩尖形式(圆锥形桩尖易滑),事后用压力灌浆把桩底破碎混凝土粘结住,适当折减承载力设计值。(四)、基坑开挖由于本基坑工程开挖工作量大,基坑开挖面积13190㎡,开挖深度为5.5~7.4m,土石方量约为9万m3。由于本基坑面积大,先对四周水泥搅拌桩进行施工支护(按基坑支护图纸进行放坡、挂网、喷砼),开挖到水泥搅拌桩桩顶标高后施工压顶梁,下阶段配合桩基础施工;(详见基坑支护及土方开挖专项方案)。(五)、总结问题的存在和处理意见1.静压桩的沉桩机理非常复杂,与土质、土层排列、硬土层厚度、桩数、桩距、施工顺序、进度等有关,有待进一步研究。静压桩施工中出现的问题也各种各样,最常用的处理方法是提高终压力进行复压。往往桩在做完静载试验发现不合格后,还要增加静载试验或大应变检测,以确定更大范围不合格桩数量分布。有时基坑已开挖,桩头已凿去位置难确定,压桩机撤出现场,复压或补桩有一定困难,这就要采取其它一些措施处理不合格桩,如灌浆补强、降低桩承载力标准或扩大承台等。相信随着工程实践的不断丰富,能为静压桩规程的制定提供更多的素材。2.试压桩规定(试桩表式详见广东省建筑工程竣工验收GD2301014□□用表):学习参考 ......本工程的地质情况显示,桩的长度相差比较大,有部分桩的持力层埋深较浅,在正式施工前,在持力层较浅的区域,较深的区域,先进行试桩,以检测单桩承载力是否达到设计要求。如达不到要求,则进行设计修改,如达到设计要求,则按照设计施工图进行施工。具体选试桩桩位由设计单位、建设单位来定。试桩应符合以下要求:(1)试桩在同一条件下试桩数量不少于点总桩数的1%,且不少于3根;(2)试压桩的规格、长度及地质条件应具有代表性;(3)试压桩应选在地质勘探技术孔的附近;(4)施压方法及施压条件应与工程桩一致;(5)试压桩宜按1%的工程桩数量进行静载试验。3.液压式压桩机作业的施工要点(1)压桩机应按有关规定配足重量,符合最大压桩力的要求;(2)施工过程中,桩机就位后将桩吊放入压机内,启动液压夹头紧桩身对准桩位中心、调直、然后压桩:每位沉桩高度为一个压桩行程,反复往下沉桩,完成一节桩的沉桩过程;然后用焊接接桩,再重复第三节、第三节等的沉桩过程,从而成一根桩的施工过程;(3)由于本工程送桩后留下的桩孔会影响下一根的施工,施压时桩会向桩孔方向偏移,带有桩尖的第一节桩插入地面0.5—1.0m时,应严格调整桩的垂直度,偏差不得大于0.5%,然后才能继续下压;(4)当桩端嵌入遇水易软化的强风化岩,全花化岩时,为防止桩端软化,需采用C30微膨胀混凝土对桩底进行填充,填充高度为1500mm。(5)压桩过程中应经常观测桩身的垂直度,当桩身垂直度偏差大于1%时,应找出原因并设法纠正;当桩尖进入较硬土层后,严禁用移动机架等方法强行纠偏;学习参考 ......(6)压桩过程中应经常注意观察桩身混凝土的完整性,一旦发现桩身裂缝或掉角,应立即停机,找出原因,采取改进措施;(7)每一根桩应一次连续压到底,接桩、送桩应连续进行,中间不得无故停歇,且尽可能避免在桩尖接近设计持力层时进行接桩;(8)压桩时应由专职记录员及时准确地填写压桩施工记录表,并经现场监理人员(或建设单位代表)验证签名后才可作为有效施工记录。4.送桩的施工要点(1)当桩顶被压至接近地面需要送桩时,应测出桩的垂直度并检查桩头质量合格后应立即送桩,压、送桩应连续进行;(2)当场地上多数桩较短(L≤15m)或桩端持力层为风化软质岩可能需要复压时,送桩深度不宜超过2m。(3)除本条第3款规定外,当桩的垂直度小于1%且桩的有效桩长大于30m时,静压桩送桩深度可根据需要送得比打入式桩深一些,但不宜超过8m;(4)送桩的最大压桩力一般不宜超过桩身允许压桩力。5.复压桩的施工要点压桩终止前应连续2次~3次满载复压,复压时每次都要注意贯入度,入土桩长大于8米时应满载复压2次~3次;小于8米复压3次~5次。6.接桩方法(1)、在下节桩施压完后,其未入土部分桩段的桩头宜高出地面0.5~1.0m时即可接桩。将准备配用的桩段牵吊到位,端面焊接时要将桩端铁板清理干净,并使其接面调平接直,学习参考 ......确定桩身自然垂直后方可焊接,任一单桩的接头数量不超过2个,每根桩须对照地质钻探资料预计总长,选用合理的桩节组合,以使接桩次数尽量减少。(2)、接桩采用焊接接桩法:上下桩桩头需设导向箍以保证上下桩节找平接直,上下节桩之间的间隙应用铁片全部填实焊牢,然后沿圆周对称点焊六处,待上下桩节固定后拆除导向箍,继而分层对称施焊,每个接头的焊缝不得少于两层,每层焊缝的接头应错开,焊缝须饱满,不得出现夹渣或气孔等缺陷,施焊完毕需自然冷却不少于8分钟后方可继续施压。(3)、桩打好后,桩头高出地面的部分应小心保护,严禁施工机械碰擅或将桩头用作拉锚点,送桩遗留的孔洞,应立即回填或作好复盖。(4)、施压管桩过程中应经常注意观察桩身混凝土的完整性,一旦发现桩身裂缝或掉角,应立即停机,找出原因,采取改进措施。(5)、施压管桩时应由专职记录员及时准确地填写施压管桩施工记录表,并经现场监理人员(或建设单位代表)验证签名后,才可作为有效施工记录。7、锯桩最后一节桩桩顶需高出设计桩顶标高1.5D供锯桩之用,锯桩需用专用锯桩机;抗拨桩的桩头则需手工凿去其中的砼,留下的预应力钢筋锚入承台。第六章锤击预应力管桩工艺流程实施方法1、正式施打管桩前的准备工作(1)、施打管桩前必须处理施工现场架空(高压线)和地下障碍物,架空高压线距离桩机不得小于10米;场地表面应平整,排水应畅通,并满足施打桩机所需要的地面承载力。(2)、测量放线:学习参考 ......①由专职测量人员根据建设单位提供的坐标控制点,用全站仪、经伟仪、水准仪、钢尺进行网点测设;然后进行建筑物的轴线测放和桩位测放。②测量施工现场的施打桩位,测放桩位偏差不得大于20mm;并在场地醒目位置设置水准点,数量不宜少于3个,并用木桩和钢筋头固定坐标、轴线和桩点,标明轴线号,经建设、监理等单位进行基线复核合格后,方可移机就位。(3)、锤击桩机运入施工现场安装就位后,应认真检查桩机设备各部位的质量和性能,施工前机械设备试行运转正常,并做好定期对机械设备维修和保养的安排。(4)、测定桩位,确定施打管桩顺序。根据现场地质勘察报告,桩基平面尺寸、桩的密集程度及深度,桩机移动方便等决定施打桩顺序,对群桩基础先由中间向外方向施工或跳打的设定。桩机行走详见桩机行走线路图。(5)记录员要认真编测桩的有效长度、有关数据的记录准备,要准确做好施工记录。2、试打管桩的规定:根据本工程的地质情况显示,桩长入土深度相差不大,在正式施工前,较深的持力层区域,先进行试打桩作业,以检测单桩承载力是否达到设计要求。如达不到要求,则进行设计修改,如达到设计要求,则按照设计施工图进行施工。具体选试打桩位由设计单位、建设单位确定。试打管桩应符合以下要求:(1)工程桩施工前,应根据地质情况和规范要求选取1%桩数(且不少于3根)作试打桩,以取得正式施打桩所需要的有关控制数据,尤其是需要送桩的贯入度控制值;学习参考 ......(2)试打管桩的规格、长度及地质条件应具有代表性;(3)试打管桩应选在地质勘探技术孔的附近;3、锤击预应力管桩作业的施工要点(1)、锤击桩机应按设计及有关规定配备相应桩机型号、桩锤重量及冲程等,以符合满足施打管桩的要求。(2)、施工过程中反复核对轴线和桩位,桩机就位施打前,技术负责人应与施工人员要重新核对。(3)、桩机就位前要先找平地面,务必机身平稳、垂直,方能吊装管桩。(4)、对准备施打的管桩要确认其外观质量符合设计及规范要求方可使用,起吊前要在管桩上画上以米为单位的长度标志,以便于进尺记录和了解各土层的施打(压)反应。(5)、管桩吊放对点就位后,用线坠在正侧两面反复核直,使桩锤与桩帽和桩身的中心线应重合,并能保持在同一直线上,桩身倾斜率不得超过0.8%,防止偏桩位或斜桩施打。(6)、第一节桩起吊就位插地面时的垂直度偏差不得大于0.5%,若遇地表面有弧石,必须注意桩与地表面之间是否移位;如发现移位马上停止本根桩的施打作业,待排除障碍物后再重新校正施打;若桩杆与地表面之间没有明显移位,桩身打入土中1米左右时,再校核桩身的垂直度,使首节桩的垂直度偏差保持在允许偏差值的规范之内。(7)、在较深粘土、淤泥或粉质粘土及砂层中施打管桩,宜将每根桩一次性打到底,尽量减少中间休息时间;施打管桩时,桩尖进入较深淤泥层中,应采取低锤轻击的学习参考 ......方式施打,以防斜桩;当桩尖穿入较厚砂层进入淤泥层时,应将锤低击,以防止进入淤泥层中的管桩振断;且尽可能避免在接近设计深度时进行接桩。(8)、桩数多于30根的群桩基础应从中心位置向外施打,承台边缘的桩宜待承台内其他桩打完并重新测定桩位后再插桩施打。(9)、遇下列情况之一暂停打桩,并及时与设汁、监理等有关人员研究处理:贯入度突变;桩头混凝土剥落、破碎;桩身突然倾斜、跑位;地面明显隆起、邻桩上浮或位移过大;桩身回弹曲线不规则。(10)、跳打:凡桩距≤2.5d及承台下桩数多于9根者,均应采取跳打方式施工。(11)接桩:、在下节桩施打完后,其未入土部分桩段的桩头宜高出地面0.5~1.0m时即可接桩。将准备配用的桩段牵吊到位,端面焊接时要将桩端铁板清理干净,并使其接面调平接直,确定桩身自然垂直后方可焊接,任一单桩的接头数量不超过4个,每根桩须对照地质钻探资料预计总长,选用合理的桩节组合,以使接桩次数尽量减少。、接桩采用焊接接桩法:上下桩桩头需设导向箍以保证上下桩节找平接直,上下节桩之间的间隙应用铁片全部填实焊牢,然后沿圆周对称点焊六处,待上下桩节固定后拆除导向箍,继而分层对称施焊,每个接头的焊缝不得少于两层,每层焊缝的接头应错开,焊缝须饱满,不得出现夹渣或气孔等缺陷,施焊完毕需自然冷却不少于8分钟后方可继续施打。(12)、桩打好后,桩头高出地面的部分应小心保护,严禁施工机械碰擅或将桩头用作拉锚点,送桩遗留的孔洞,应立即回填或作好复盖。(13)、施打管桩过程中应经常注意观察桩身混凝土的完整性,一旦发现桩身裂缝或掉角,应立即停机,找出原因,采取改进措施。学习参考 ......(14)、施打管桩时应由专职记录员及时准确地填写施打管桩施工记录表,并经现场监理人员(或建设单位代表)验证签名后,才可作为有效施工记录。4、送桩的施工要点(1)本工程施打管桩允许送桩,当桩顶被打至接近地面需要送桩时,应测出桩的垂直度并检查桩头质量合格后立即送桩,送桩应连续进行;送桩须使用专用的送桩器,送桩深度不得超过2m;管桩内允满水时,严禁送桩作业。(2)当场地上多数桩较短(L≤15m)或桩端持力层为风化软质岩可能需要复打(压)时,送桩深度不宜超过2m。(3)除本条第(2)款规定外,当桩的垂直度小于0.8%且桩的有效桩长大于15m时,送桩深度可根据需要送得比设计送桩深一些,但不宜超过4m。5、锯桩最后一节桩桩顶需高出设计桩顶标高1.5D供锯桩之用,锯桩需用专用锯桩机;抗拨桩的桩头则需手工凿去其中的砼,留下的预应力钢筋锚入承台。第七章质量保证措施第一节材料保证措施1、在各种材料进场时,要求供应商随货提供产品的合格证或生产厂家资质证书;同时对管桩、桩尖和焊条等材料还必须提供产品检验报告,对不合格的产品坚决退货,不得在施工现场出现。2、为保证材料质量,要求材料管理部门严格按照公司有关文件、规定及相关质量管理体系进行操作及管理。对采购的原材料(构件)等,均应建立完善的学习参考 ......验收及检验制度,杜绝不合格材料进入施工现场,更不允许不合格材料用于施工。3、建立有监理见证抽样检验制度。所有材料的检验和试验必须有监理见证,严把材料质量关。第二节施工班组操作质量的保证1、对每个作业施工人员,都应具有一定的技术等级和操作技能,特殊工种必须持证上岗。对每个进场的施工操作人员进行考核,同时在施工中进行考察,对不合格的施工人员坚决退场,以保证操作者本身具有合格的技术素质。2、施工队伍进场严格执行入场教育制度。安检人员和施工技术人员必须对他们分别进行安全管理制度教育、质量意识教育和操作技能教育,提高员工的质量意识,在质量控制上加强其自觉性。3、施工管理人员,特别是工长、技术员及质检人员,应随时对操作人员所施工的内容、过程进行检查,在现场为他们解决难点,进行质量标准的测试,对达不到标准的部位要求操作者整改。4、指定专人管理,谁施工、谁检查、谁指导,发现问题及时纠正。5、保持施工操作人员队伍的相对稳定,从生活上给予关心和帮助,解决他们的后顾之忧。第三节施工技术保证措施1、桩施工前应对桩机设备、压力表进行检测和地下管线进行勘测,并作及时迁移。2、进行设计交底、设计变更交底、分项工程技术交底和技术措施标准交底。3、建立岗位责任制,把技术责任落实到个人;组织技术培训,执行技术考核与持证上岗制度。学习参考 ......4、进行技术情报交流,强化技术档案管理工作;开发利用新技术、新材料、新工艺、挖掘改造,提高施工技术含量。5、压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度、接桩的焊逢等质量进行检查,合格方可进行下一工序施工。  6、压桩完成后须按规范要求进行检测。第四节静压预应力管桩质量保证措施根据本工程的特点和以往的施工经验,拟排1名专职质量检查员,负责监督检查工程施工过程中的质量控制措施,以确保工程质量达到优良工程。具体控制要点如下:1.由1名专职人员负责管桩、桩尖等材料进场检查验收,保证材料符合设计及规范要求;由1名专职人员负责施压管桩施工过程中的质量检查,确保工程施工质量。2.在桩机定位后,专职人员应负责控制将桩机平整度、垂直度调校在0.5%范围内,方可将管桩起吊安装。3、对准备施压的管桩,要确认其外观质量是否符合设计及规范要求,确认其质量合格后方可使用,管桩吊装前,应检查吊装机和绳索是否牢固,以确保管桩吊装时对管桩材料质量的保证。4、管桩吊放对点就位后,专业操作人员应反复校核,核对桩杆垂直度在规定的偏差值范围内,方能施压管桩。施压桩过程中要随时监测桩杆垂直度,若发现偏差过大时应立即停机,调整后再行施压,以保持施压管桩的垂直度不大于1%。5、在施压管桩过程中,出现桩身偏斜时,不能用桩机强行纠偏,也不宜边打边矫正,可掌握两个原则:学习参考 ......①偏斜在规范允许范围内的尽量不宜用机身矫正,以防桩身崩断或开裂;②当发现垂直度偏差大于规范要求时,先要找出原因,并将桩身拨出,用砂把桩孔回填捣实之后,重新对点施压。6、上下节管桩接头必须接直焊牢,上下节桩的中心线偏差不应大于2mm。就位时下节桩须设导向箍以保证上下节桩调平接直,如桩节之间间隙较大,应用铁片填实焊牢,结合面之间间隙不得大于2mm。7、一根桩原则上应一次性施压完成,中途不得人为停止施压桩。施压管桩应做到随送随打。8、根据地质资料报告分析,本工程地质较为复杂,全风化质土层分层显现、部分岩面斜度较大,容易产生桩突然断裂,贯入度突变等现象,导至断桩、斜桩等情况。可撑握如下原则:、施压首节桩时是在回填土层,容易使桩下沉或偏斜,应注意重锤轻击的方式施压,使桩身偏斜尽可能控制在规范之内。、当桩尖穿入较厚砂质粘性土层时,应注意慢速施压,防止首节桩进入粘性土质时而振断管桩或斜桩。、当桩尖入岩时,如发现贯入度突变时,应参阅地质资料报告分析原因,及时与设计、监理等有关人员联系处理。9、测桩应严格按照规范测检,必要时做好加弹记录。故遇到下列情况之一应暂停施压管桩作业,并及时与设计、监理、业主等单位联系处理:现场施压管桩的地质情况与地质报告中的土层性质明显不符;桩难穿越具有软弱下卧层的硬夹层;桩入土深度不足6m时,出现桩的倾斜、拆断。桩顶或桩身混凝土出现裂缝或破碎;学习参考 ......施压入土中的桩身出现硼裂等异常现象;桩身突然倾斜、跑位;10、质量标准桩身平面尺寸不得大于规范允许偏差值。施压管桩(先张法预应力管桩)的桩位偏差,必须符合下表中的规定。斜桩倾斜度的偏差不得大于倾斜角正切值15%(倾斜角系桩的纵向中心线与铅垂直线间夹角)。序号项目允许偏差(mm)1盖有基础梁的桩:(1)垂直基础梁的中心线(2)沿基础梁的中心线100+0.01H150+0.01H2桩数为1~3根桩基中的桩1003桩数为4—16根桩基中的桩1/2桩径或边长4桩数大于16根桩基中的桩:(1)最外边的桩(2)中间桩1/3桩径或边长1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。按标高控制的桩必须符合设计图纸的要求,且桩顶标高的允许偏差不得超过-50~+100mm范围内。桩身垂直度允许偏差为1%。第五节锤击预应力管桩质量保证措施学习参考 ......根据本工程的特点和以往的施工经验,拟排2名工程师专职负责监督检查工程施工过程中的质量控制措施,以确保工程质量达到优良工程。具体控制要点如下:1.由1名专职人员负责管桩、桩尖等材料进场检查验收,保证材料符合设计及规范要求;由2名专职人员负责施打管桩施工过程中的质量检查,确保工程施工质量。2.在桩机定位后,专职人员应负责控制将桩机平整度、垂直度调校在0.5%范围内,方可将管桩起吊安装。3、对准备施打的管桩,要确认其外观质量是否符合设计及规范要求,确认其质量合格后方可使用,管桩吊装前,应检查吊装机和绳索是否牢固,以确保管桩吊装时对管桩材料质量的保证。4、由于本工程布桩较分散,施工时核心筒边桩每隔8m左右的控制标记,管桩吊放对点就位后,专业操作人员应反复校核,核对桩杆垂直度在规定的偏差值范围内,方能施打管桩。施打桩过程中要随时监测桩杆垂直度,若发现偏差过大时应立即停机,调整后再行施打,以保持施打管桩的垂直度不大于0.8%。5、在施打管桩过程中,出现桩身偏斜时,不能用桩机强行纠偏,也不宜边打边矫正,可掌握两个原则:①偏斜在规范允许范围内的尽量不宜用机身矫正,以防桩身崩断或开裂;②当发现垂直度偏差大于规范要求时,先要找出原因,并将桩身拨出,用砂把桩孔回填捣实之后,重新对点施打。6、上下节管桩接头必须接直焊牢,上下节桩的中心线偏差不应大于2mm。就位时下节桩须设导向箍以保证上下节桩调平接直,如桩节之间间隙较大,应用铁片填实焊牢,结合面之间间隙不得大于2mm。学习参考 ......7、一根桩原则上应一次性施打完成,中途不得人为停止施打桩。施打管桩应做到随送随打。8、根据地质资料报告分析,本工程地质较为一般,淤泥层较厚,且有淤泥层与砂质土层分层显现、部分岩面斜度较大,容易产生桩突然下沉,贯入度突变等现象,导至断桩、斜桩、施打完毕后桩上浮等情况。可撑握如下原则:、施打首节桩时是在回填土及淤泥层中度过,容易使桩下沉或偏斜,应注意重锤轻击的方式施打,使桩身偏斜尽可能控制在规范之内。、当桩尖穿入较厚砂质土层进入第四系淤泥质土时,应注意低锤轻击施打,防止首节桩进入第四系淤泥质土时,重锤击打而振断管桩或斜桩。、当桩尖入岩时,如发现贯入度突变或难于收锤,应参阅地质资料报告分析原因,及时与设计、监理等有关人员联系处理。④、每天把桩的桩顶标高测量记录,当施打邻桩再复测,如发现上浮,即向上级汇报,由设计院出方案。9、测桩应严格按照规范测检,必要时做好加弹记录。故遇到下列情况之一应暂停施打管桩作业,并及时与设计、监理、业主等单位联系处理:现场施打管桩的地质情况与地质报告中的土层性质明显不符;桩难穿越具有软弱下卧层的硬夹层;桩入土深度不足6m时,出现桩的倾斜、拆断。桩顶或桩身混凝土出现裂缝或破碎;施打入土中的桩身出现硼裂等异常现象;桩身突然倾斜、跑位;10、质量标准桩身平面尺寸不得大于规范允许偏差值。学习参考 ......施打管桩(先张法预应力管桩)的桩位偏差,必须符合下表中的规定。斜桩倾斜度的偏差不得大于倾斜角正切值15%(倾斜角系桩的纵向中心线与铅垂直线间夹角)。序号项目允许偏差(mm)1盖有基础梁的桩:(1)垂直基础梁的中心线(2)沿基础梁的中心线100+0.01H150+0.01H2桩数为1~3根桩基中的桩1003桩数为4—16根桩基中的桩1/2桩径或边长4桩数大于16根桩基中的桩:(1)最外边的桩(2)中间桩1/3桩径或边长1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。按标高控制的桩必须符合设计图纸的要求,且桩顶标高的允许偏差不得超过-50~+100mm范围内。桩身垂直度允许偏差为1%。 第八章安全生产、文明施工保证措施第一节安全生产、文明施工的目标一、安全生产方针安全第一、预防为主学习参考 ......二、安全生产、文明施工目标实现‘五杜绝’:即杜绝重大伤亡事故,杜绝多人伤亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。实现工程全过程‘五无’:即无重伤、无死亡、无火灾、无中毒、无倒塌。争创广州市建筑工程安全生产、文明施工示范工地。三、安全生产管理原则安全生产问题是直接影响到工程项目的管理目标,同时还涉及到许多社会问题,我们将一如既往地贯彻施工企业安全管理三大原则:(1)、“预防为主、综合考虑”的原则从施工开始就把人力、物力综合加以考虑,防患于未然,着眼于事前控制,设立专门机构和人员负责抓安全工作,做到相应地设置安全设备和必要的安全设施。(2)、“安全管理贯穿项目施工全过程”的原则充分做好事前的调查研究,针对现场的实际情况,对施工中可能出现的安全问题、不安全因素加以认真分析,制定方案采取对策措施。(3)、“全员管理、安全第一”的原则在整个安全管理中,树立安全第一的思想,“生产必须安全、安全促进生产”。使全体参与施工的人员自觉地共同努力,保证安全生产。四、安全生产管理体系各项工程开工前,必须明确安全生产管理目标,逐级建立安全生产责任制,签订安全生产协议书,使每个员工都明确自己在安全生产工作中所应承担的安全责任。贯彻落实安全生产方针、政策、法律和各项规章制度,组织落实施工组织设计中“安全技术措施”,健全和完善安全管理手续。学习参考 ......五、安全管理职责5.1.项目经理为项目安全生产第一责任人,全面负责施工现场的安全生产、文明施工措施,保证施工现场的安全。5.2.副项目经理为项目安全生产直接责任人,直接对安全生产文明施工负责,督促、安排各项安全工作,并按规定组织检查、做好记录。5.3.项目技术负责人制定项目安全文明技术措施和分部工程安全生产文明施工方案,督促安全生产文明施工措施落实,解决施工过程中不安全的技术问题。5.4.各桩机队施工安全组a、依据本项目部所制定的安全施工目标,对各专业工程安全责任进行分解。b、监督、控制各分项专业工程的安全施工,严格按照安全施工方案和项目部所制定的各项安全管理制度措施,落实执行。c、检查各分部桩机队执行安全管理制度的情况,纠正违章,配合有关部门排除施工中不安全因素,安排安全生产文明施工活动及教育的开展,监督劳力用品的发放和使用。第二节安全生产的保证措施一、建立安全生产责任制(1)、各级人员在安全生产协议签订后,由项目经理组织监督检查本协议的落实情况,确定安全考核指标的完成。(2)、做好施工总平面布置设计,报请监理单位审批执行。同时,根据工程进度,适时地对施工现场进行整治和调整。学习参考 ......二、安全生产检查措施(1)、采取每周进行一次全面的安全生产大检查,作好详细的安全检查记录和考评打分记录,同时要做好日检查记录,及时撑握现场的安全状况。(2)、在各项安全检查过程中,针对现场存在的事故隐患,并在立即整改的同时,下达事故隐患通知书,限期进行整改。各施工班组在收到事故隐患整改通知单后,在整改期限内及时反馈隐患整改信息。(3)、在日常的安全检查工作中,要虚心听取甲方和监理人员的意见和建议,必要时可以与业主和监理公司联合组织安全检查工作。(4)、要督促整改,对复查时没有按要求整改的要采取必要的处罚措施进行重新整改。(5)、搞好争创文明安全工地评比达标工作,由项目部组织各班组主要负责人按月、季的安全检查评分情况和根据日常的安全检查情况,进行评比。三、安全教育制度安全教育工作是整个安全工作中的一个重要环节,通过各种形式的安全教育,使全体施工人员增长安全知识,提高安全意识,调动职工的积极性,促进安全工作的全面发展。3.1.安全教育内容(1)、进场的施工人员必须经安全生产教育合格后的员工,项目部的安全管理部门要进行登记造册,建立档案,使安全教育工作处在受控的状态中。(2)、定期进行全员的安全教育工作,管理人员每半月要进行一次,施工人员每周进行一次安全教育,受教育面要达至100%,不留死角,因工作或其他原因不能参加教育的,应及时补课。(3)、严格执行班前安全教育制度,除对全体职工进行学习参考 ......文字安全技术交底外,各班组长还应根据当天作业环境等因素,对本班组人员进行有针对性的班前安全教育,做到班中检查班后总结。(4)、积极利用板报、标语、文艺节目等多种形式宣传安全生产,使员工从中受到有益的健康安全教育。3.2.安全教育程序组织安全教育管理人员安全培训邀请专家讲课、下发安全资料,考试,填写培训档案上报公司特种工人培训教育集中受课,检验上岗资格证书,填写教育卡上报安全负责人备案新进场工人教育进行三级安全教育,下发安全资料,考试,填写教育卡上报安全负责人备案班前教育技术交底三检查、班前、工具检查、日安全注意事项检查安全主任监督四、安全防护措施(1)、进入施工区域的所有施工人员必须佩戴安全帽、穿工作靴;高空作业的人员必须系好安全带,否则,不准进入现场及作业。(2)、现场的各种安全防护设施,未经许可,任何人不准随意拆改。(3)、作好高处坠落、物体打击、防触电、防机械伤害的各项安全防护工作。(4)、配电系统必须实行分级配电,各种配电箱、开关箱安装高度和内部设置必须符合有关规定,箱内电器必须可靠完好,其选型定值要符合施工用电规定,开关箱外观应完整,牢固,防雨、防尘。箱体外应涂好安全色标,统一编号,箱内无杂物,停止使用应切断电源,箱门上锁。(5)、各种电力设备和电力施工机械的金属外壳,金属机架和底座,按规定采取可靠的接零接地保护。学习参考 ......(6)、配电箱必须设两级以上漏电保护装置,实行分级保护形成完整的保护系统,漏电保护装置的选择应符合漏电电流动作保护器的要求,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应不大于0.1s。(7)、临时用电必须设专人管理,分片包干,责任到人,非电工人员严禁乱拉乱接电源线和动用各类电源设备。对临时用电的线路及其设备,必须由专业电工每天进行巡视检查,发现问题及时处理。(8)、加强临时用电的安全管理工作,健全具有下列临时用电管理技术资料:临时用电施工组织的全部资料;临电用电技术交底资料;临时用电工程技术检查验收表;电气设备的试、检验凭单和调试记录;接地电阻测定记录表;定期检(复)查表;电工维收记录。五、施工用电安全保证措施(1)、施工现场临时配电线路按施工现场临时用电安全技术有关规程要求架设整齐,架空线路采用绝缘导线。室内外线路与建筑施工机具、建筑物、车辆、行人等保持不小于最小安全距离,否则应采取安全保护隔离措施。(2)、接地方式应按临时用电安全技术的有关规定执行:采用TN-S保护系统,接地电阻不大于4Ω,在临设总配电箱处加重复接地。接地采用镀锌角钢L50×5或镀锌钢管DG50埋设。(3)、实行三级配电两级保护,照明、动力分支电源应装设漏电保护装置,室内照明线路按规范布线装设灯具,特殊场所应按规范使用安全照明电源。(4)、使用电动机器时应在空载情况下启动。操作人员应戴上绝缘手套、穿上绝缘胶鞋,在金属工作台上作业时,应铺设绝缘垫板。实行‘一机、一闸、一漏、一箱’。勤检查勤维修。六、机械使用安全保护措施1学习参考 ......、各种电动工具、机械使用操作人员,必须经过专业技术培训,考试合格,持有效证件方可上岗。2、机械操作人员工作前,应对所用的机械先进行空试运行安全检查,检查正常方可施工。严禁带病使用,严禁酒后作业。3、机械操作人员要离开机械时,必须按规定将机械放置于安全位置,并将操作室锁好。七、桩机操作安全保证措施1.在施工过程中,严格遵守工程建设安全生产有关管理规定,按照安全生产施工标准组织施工,并随时接受各行业及甲方、监理等各部门安全检查人员依法实施的监督检查,同时采取必要的安全防护措施,确保工程顺利进行。2.施压管桩前,应对邻近施工范围内的原有建筑物、地下管线等进行仔细检查,对有影响本工程的不利因素,应采取有效的防范措施,施工时应加强观测,以确保施工的安全。4.桩机移动前指挥人员应检查桩机行走路线,在确保安全生产前提下才能进行移机。如发现有土质松软、地面不平有涵洞时必须作出处理措施,经施工员、安全员检查合格后方能行机。5.静压桩机应由专人操作,各工种操作人员作业时必须持证上岗,严格按照各岗位操作规程进行操作,严禁违章作业。6.桩机在作业时必须有专人指挥,严防起重机械的运行和各部件的检查工作,重物必须有缆风绳,以防止事故发生。桩机司机操作时,要精力集中,服从指挥信号,并应经常注意机械运转情况,发现异常情况,立即检查处理,以防止意外事故的发生。学习参考 ......7.电源开关必须要专业电工接驳,非专业电工不得私接电源。工地所用电器设备必须安装相关的漏电保护装制,并且电源必须可靠接地,电工要经常检查电器设备漏电保护开关,电线电缆必须架空,不得拖地,确保机械设备正常运转。8.夜间作业,必须有足够的照明设施;雷雨天、大风,应停止施压管桩作业。9、施工现场必须有相应的违护设施,严禁非作业人员进入施工现场。10、送桩深度超过0.5m的孔洞,必须及时回填,孔口大于0.3m要进行复盖,以防止作业人员踩塌而发生意外。11、吊预制桩时,严禁斜拉斜吊。12、压桩作业中应设置警戒区域,禁止行人通过或站立停留。13、接桩时防止胶泥飞溅伤人。第三节文明施工保证措施文明施工是企业形象最直接的反应。我工程项目部将充分采用在其他工程成功的文明施工管理经验,精心布置施工现场和精心组织施工。一、文明施工保证措施1.1.施工现场、办公、生活场所场地管理:(1)、做好主进出路段地面和施工现场地面的硬化处理,使施工现场地面平整坚实。外主道路硬化石粉路面,且保持经常畅通,不堆放构件、材料,保持道路平整坚定,无大面积积水。(2)、生活场所应有良好的排水设施,保证排水畅通。(3)、办公、生活区域的主进出口处设置洁醒目的大门,形象设计有特色,“六牌一图”齐全完整,即工程概况;文明施工;质量方针;施工进度计划;质量管理机构;安全生产责任制;施工总平面布置图。(4)、加强场容管理,公共清洁派专人打扫,做到整齐、干净、节约、安全,使职工有一个安心休息的好环境。(5)学习参考 ......、生活区内保持有一定数量的开水供应。并有专人负责清洁卫生,垃圾集中堆放,及时清运。1.2.施工现场总平面管理:(1)、施工平面管理由项目经理负责,下达各个相关职能部门实施,按总平面分片包干管理措施进行管理。(2)、临时施工道路管理:道路硬化结构采用细石、小块石及石粉路面,道路硬化所需的材料、设备、人工等由我公司负责全过程施工维修、维护和保养,满足工程施工的需要。其所需费用按有关文件要求执行。(3)、施工现场材料管理:所有材料进入施工现场,都必须按指定位置整齐堆放。并根据材料的性质采取必要的防雨、防潮、防晒、防火、防爆、防损坏等措施。贵重物品,易燃、易爆和有毒物品及时入库,专库专管,加设明显标志,并建立严格的领退料手续。材料堆放地设置得力的消防措施,消防设施齐全有效,所有施工人员均会正确使用消防器材。施工现场临时存放的施工材料,须经现场负责人批准,材料堆放整齐,不得妨碍交通和影响施工现场的形象。(4)、施工现场临建设施管理:施工现场应设置符合卫生要求的厕所,并设有专人负责管理,保持施工现场清洁卫生,不准随地大小便。施工现场作业人员保证能喝到符合卫生要求的白开水;高气温作业时还必须有凉茶供应。并有固定的盛水容器和有专人管理。(5)、保健急救管理:由于是桩学习参考 ......基础工程,在砂地野外施工,场地较广,且遇高温季节施工,应有保健药箱及一些常用药品,并有医生巡回医疗。为适应临时发生的意外伤害,现场应备有急救器材(如担架等)以便及时抢救,不扩大伤势。具备的施工现场巡回医疗医生,必须经过医疗培训,懂得一般急救处理知识的医务人员。为保障作业人员身体健康,应在流行病发季节及平时定期开展卫生防病的宣传教育。(6)、社区服务及治安治理:现场应建立不扰民措施。对于防尘、防噪音设施应由专业责任人负责管理和检查,或与社区定期检查,听取意见,对合理意见应处理及时,工作应有记载。施工现场应建立治安保卫制度和责任分工,并由专业责任人负责进行检查落实情况。治安保卫工作不但是直接影响施工现场的安全与否的重要工作,同时也是社会治安所必须,应该措施得利,效果明显。二、文明施工检查措施(1)、工程项目部文明施工管理组,应在每周进行一次对施工现场文明施工的全面检查。公司各职能部门在每月对项目部的文明施工进行一次全面大检查。(2)、为了鼓励先进,鞭策后进,应对每次检查中做得好的进行奖励,做得差的进行处罚并促其改进;并采取分区、分段包干制度,将责任落实到每个责任人身上,明确其责、权、利三者挂钩。第九章环境保护措施学习参考 ......为确保现场施工做到规范化、标准化、制度化,维护和树立企业的良好形象,在施工中结合工地实际情况,进一步落实建筑工程文明施工及环境保护责任制,并切实通过开展建筑工程文明施工活动,扎扎实实做好工地环境卫生工作,提高企业建筑文明施工总体水平,足进环境健康打下良好的基础,具体如下:第一节环境保护管理目标和要求一、环境保护管理目标环境保护管理目标主要是施工现场扬尘、施工机械噪音、垃圾处理、生活用火炉烟尘的排放等。1﹑施工道路及施工现场的粉尘污染,应做好洒水保护管理工作;污水排放符合水污染排放标准;2、施工机械的噪音,应有隔音装置;对噪音较大的施工机械用于白天施工,夜间施工采用噪音较小的机械施工;3、施工垃圾分类处理,尽量回收利用;生活垃圾必须按环境管理的有关要求集中堆放,当天回收处理;4、生活用火炉烟尘排放,应符合污染物排放标准。二、环境保护管理要求(1)、强化工程形象,对工地外貌、现场办公室及会议接待室、门卫室、观场图牌、生活临建、全线施工道路形象、施工机械设备、职工形象等八个方面按施工现场管理细则执行,以树立良好的社会形象。(2)、为了保障和改善生活环境与生态环境,防止由建筑施工造成的作业污染和扰民,保障施工现场附近居民和施工人员的身体健康,促进社会文明的进步,必须做好建筑施工现场的环境保护工作。(3)、节约水源、电、纸张等资源,筹资消耗,保护环境。学习参考 ......第二节粉尘污染及噪音控制措施一、粉尘控制措施(1)、保持施工现场和施工道路的场地硬化与绿化,必须做到经常洒水或浇水,减少粉尘污染。禁止在施工现场焚烧废旧材料,有毒、有害和有恶气味的物质。。(2)、禁止装卸土石方运输车辆超载或不关车箱门,以免行驶中污染道路和环境。二、噪音控制措施(1)、施工中采用低噪音的工艺和施工方法;(2)、施工作业的噪音可能起过建筑施工现场的噪音限值时,在开工前向建设行政主管部门和环保部门申报,核准后方能施工;(3)、由于施工中不能中断的技术原因和其特殊情况,确需中午或夜间连续作业的,向建设行政主管部门和环保部门申报,取得相应的施工许可证后方可施工。第三节夜间施工措施(1)、合理安排施工工序,将施工噪音较大的施工工序安排到白天工作进行,在夜间噪音大的施工工序尽量少安排,以减少噪音产生。(2)、在施工现场外围进行噪音监测,对一些产生噪音的施工机械,应采取有效的措施以减少噪音,如金属和模板加工场地均搭设工棚以屏蔽噪音。(3)、注意夜间照明灯光的投射,在施工区内进行作业封闭,尽量降低光污染。学习参考 ......第十章成品保护措施施工现场内应做好成品保护工作,成品保护关系到施工质量的好坏,生产安全的保证,因此,做好成品保护工作尤其重要。主要保护措施如下:1.管桩应达到设计强度的70%方可起吊,达到100%才能运输,以防桩身出现裂缝或断裂。2.管桩材料的堆放、运输、吊装应符合有关规范要求,避免在施压管桩前破坏管桩本身的质量,影响施工进度。3.现场内应妥善保护好桩基的轴线、标高点与控制桩点,不得碰撞或损坏,以免引起位移及桩位检测。4.截桩头应采用锯桩器截割,严禁用横锤敲打,以免造成断桩和产生横向裂纹;严禁施工机械碰撞或将桩头用作拉锚点。第十一章检测工程桩施工完毕后,采用单桩竖向抗压承载力静载试验进行验收检测,检测数量不应少于总桩数的1%,且不应少于3根。试桩加长部分待试桩完毕后截止设计标高处。单桩竖向抗压静载试验:1.单桩抗压静载试验必须在试桩沉桩桩休止期不少于28天后方可进行。2.单桩静载试验桩的施工条件应与工程桩的施工条件相同。3.试桩的桩顶必须结合试桩加载设备采取必要的技术技术措施,保证试桩的准确性和顺利进行。4.学习参考 ......在试桩期间,试桩设备及量测仪表等应有遮挡设施,试桩区域应不受冲击,振动等影响。5.试桩方法采用慢速维持荷载法,试桩在加载钱应进行低应变动测法检验。检测数量为总桩的20%,且每个柱下承台不应少于一根6.桩的施工和检测可按《JGJ106-2014》和《DBJ15-31-2003》《DBJ15-60-2008》有关规定进行。第十二章基桩验收为确保工程质量,打(压)管桩施工过程中,各工序必须做好认真自检工作,自检工序合格后报请有关单位检查验收。为了不造成资料混乱,先工序、后分批、再分项和分部检查验收。本工程桩基础在完工以后,及时报请监理单位、建设单位及质量监督部门进行基桩检测,检测标准按设计要求和《广东省桩基质量检测技术规定(试行)》执行。桩基础工程验收合格后,整理各项施工技术文件资料并编目建档。验收资料包括:1.桩基设计文件和施工图、图纸会审纪要、设计变更通知书等;2.建筑物测量定位放线记录、工程基线复核签证单;3.工程地质和水文地质勘察报告;4.经审定的施工组织设计或方案,实施中的变更文件、会议纪要及有关资料;5.管桩、桩尖等材料出厂合格证、检验报告及管桩技术性能资料(产品说明书);学习参考 ......6.压桩施工记录;(详见广东省建筑工程技术资料)7.桩位编号图、桩机行走曲线图;8.预应力管桩基础工程竣工图;9.成桩质量验收;10.单桩竖向抗压静载试验检测报告;11.基桩高应变试桩检测报告;12.质量事故处理资料。13.焊件和焊接记录及焊件试验报告。学习参考'
