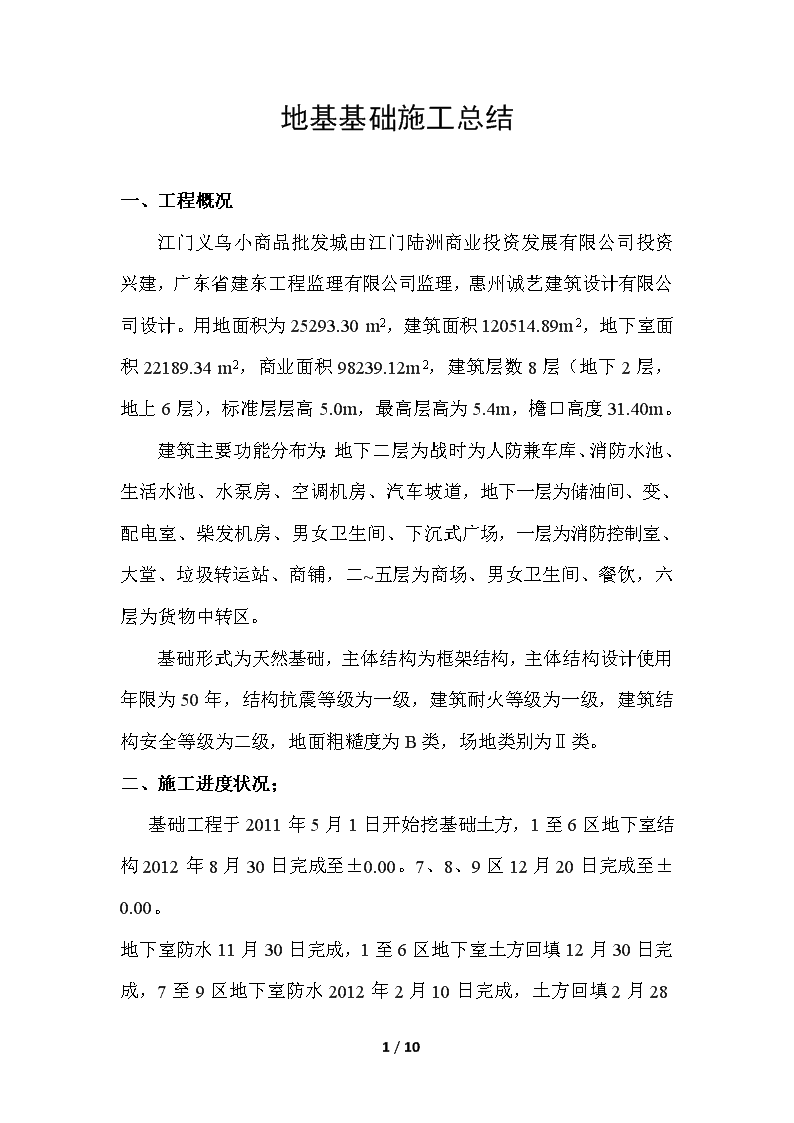

'地基基础施工总结一、工程概况江门义乌小商品批发城由江门陆洲商业投资发展有限公司投资兴建,广东省建东工程监理有限公司监理,惠州诚艺建筑设计有限公司设计。用地面积为25293.30m2,建筑面积120514.89m2,地下室面积22189.34m2,商业面积98239.12m2,建筑层数8层(地下2层,地上6层),标准层层高5.0m,最高层高为5.4m,檐口高度31.40m。建筑主要功能分布为:地下二层为战时为人防兼车库、消防水池、生活水池、水泵房、空调机房、汽车坡道,地下一层为储油间、变、配电室、柴发机房、男女卫生间、下沉式广场,一层为消防控制室、大堂、垃圾转运站、商铺,二~五层为商场、男女卫生间、餐饮,六层为货物中转区。基础形式为天然基础,主体结构为框架结构,主体结构设计使用年限为50年,结构抗震等级为一级,建筑耐火等级为一级,建筑结构安全等级为二级,地面粗糙度为B类,场地类别为Ⅱ类。二、施工进度状况;基础工程于2011年5月1日开始挖基础土方,1至6区地下室结构2012年8月30日完成至±0.00。7、8、9区12月20日完成至±0.00。10/10

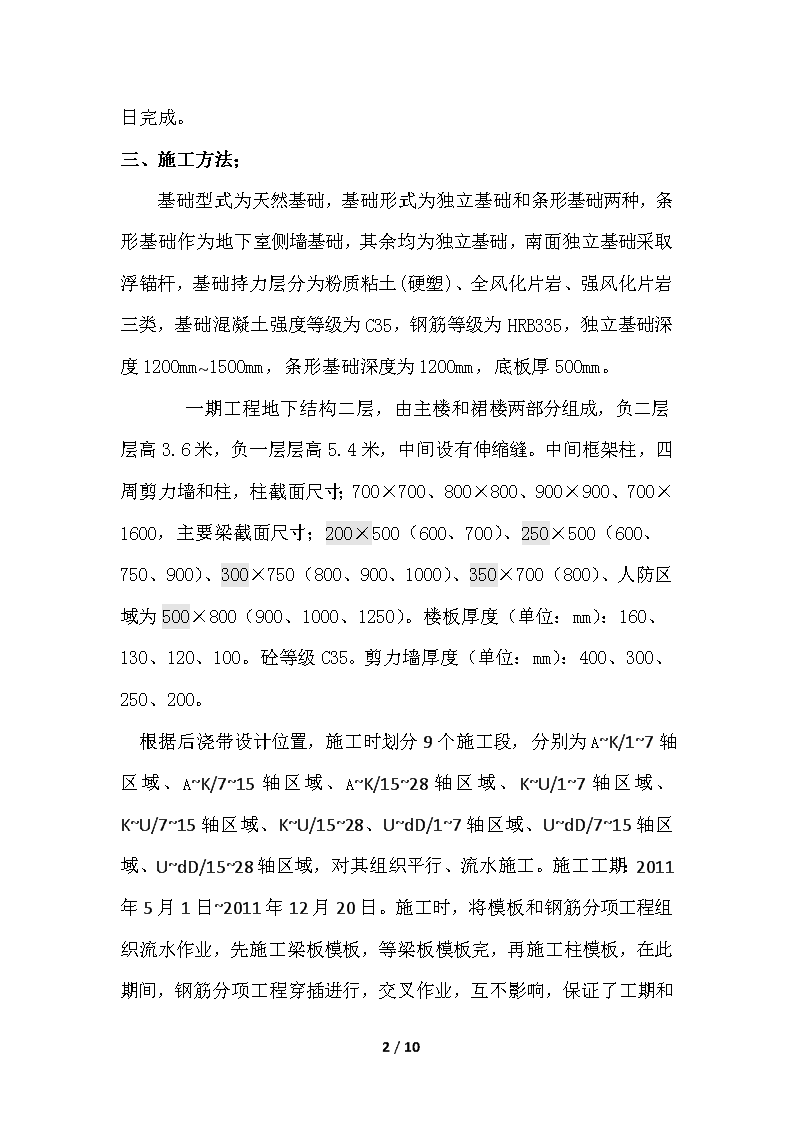

地下室防水11月30日完成,1至6区地下室土方回填12月30日完成,7至9区地下室防水2012年2月10日完成,土方回填2月28日完成。三、施工方法;基础型式为天然基础,基础形式为独立基础和条形基础两种,条形基础作为地下室侧墙基础,其余均为独立基础,南面独立基础采取浮锚杆,基础持力层分为粉质粘土(硬塑)、全风化片岩、强风化片岩三类,基础混凝土强度等级为C35,钢筋等级为HRB335,独立基础深度1200mm~1500mm,条形基础深度为1200mm,底板厚500mm。一期工程地下结构二层,由主楼和裙楼两部分组成,负二层层高3.6米,负一层层高5.4米,中间设有伸缩缝。中间框架柱,四周剪力墙和柱,柱截面尺寸;700×700、800×800、900×900、700×1600,主要梁截面尺寸;200×500(600、700)、250×500(600、750、900)、300×750(800、900、1000)、350×700(800)、人防区域为500×800(900、1000、1250)。楼板厚度(单位:mm):160、130、120、100。砼等级C35。剪力墙厚度(单位:mm):400、300、250、200。根据后浇带设计位置,施工时划分9个施工段,分别为A~K/1~7轴区域、A~K/7~15轴区域、A~K/15~28轴区域、K~U/1~7轴区域、K~U/7~15轴区域、K~U/15~28、U~dD/1~7轴区域、U~dD/7~15轴区域、U~dD/15~28轴区域,对其组织平行、流水施工。施工工期:2011年5月1日~2011年12月2010/10

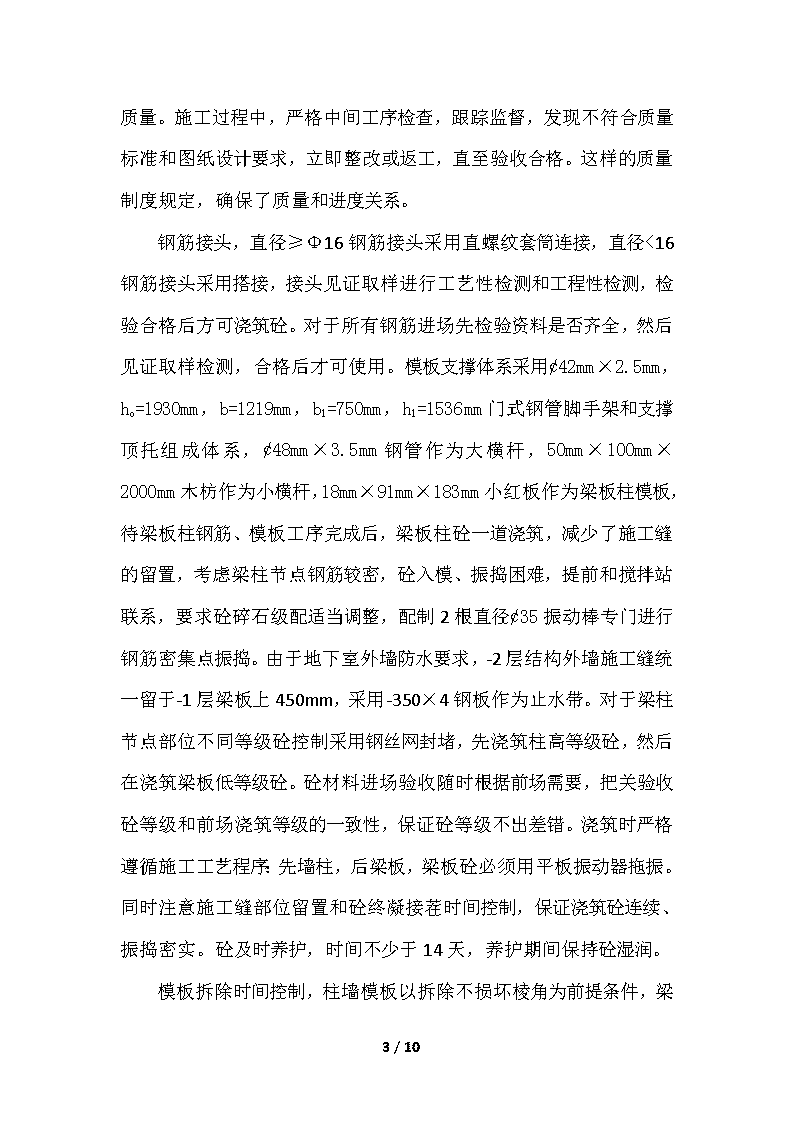

日。施工时,将模板和钢筋分项工程组织流水作业,先施工梁板模板,等梁板模板完,再施工柱模板,在此期间,钢筋分项工程穿插进行,交叉作业,互不影响,保证了工期和质量。施工过程中,严格中间工序检查,跟踪监督,发现不符合质量标准和图纸设计要求,立即整改或返工,直至验收合格。这样的质量制度规定,确保了质量和进度关系。钢筋接头,直径≥Φ16钢筋接头采用直螺纹套筒连接,直径<16钢筋接头采用搭接,接头见证取样进行工艺性检测和工程性检测,检验合格后方可浇筑砼。对于所有钢筋进场先检验资料是否齐全,然后见证取样检测,合格后才可使用。模板支撑体系采用¢42mm×2.5mm,ho=1930mm,b=1219mm,b1=750mm,h1=1536mm门式钢管脚手架和支撑顶托组成体系,¢48mm×3.5mm钢管作为大横杆,50mm×100mm×2000mm木枋作为小横杆,18mm×91mm×183mm小红板作为梁板柱模板,待梁板柱钢筋、模板工序完成后,梁板柱砼一道浇筑,减少了施工缝的留置,考虑梁柱节点钢筋较密,砼入模、振捣困难,提前和搅拌站联系,要求砼碎石级配适当调整,配制2根直径¢35振动棒专门进行钢筋密集点振捣。由于地下室外墙防水要求,-2层结构外墙施工缝统一留于-1层梁板上450mm,采用-350×4钢板作为止水带。对于梁柱节点部位不同等级砼控制采用钢丝网封堵,先浇筑柱高等级砼,然后在浇筑梁板低等级砼。砼材料进场验收随时根据前场需要,把关验收砼等级和前场浇筑等级的一致性,保证砼等级不出差错。浇筑时严格遵循施工工艺程序:先墙柱,后梁板,梁板砼必须用平板振动器拖振。同时注意施工缝部位留置和砼终凝接茬时间控制,保证浇筑砼连续、振捣密实。砼及时养护,时间不少于14天,养护期间保持砼湿润。10/10
模板拆除时间控制,柱墙模板以拆除不损坏棱角为前提条件,梁板模板拆除以试件检验结果为准,根据规范规定:梁板跨度≥8米,砼强度达设计强度100%,梁板跨度<8米,砼强度达设计强度75%。悬挑结构梁板模板拆除,砼强度达设计强度100%,模板拆除执行申请批准令,经现场业主代表、监理工程师同意后才进行。在施工地下室人防区域,将人防工程单独作为一部分施工、验收,严格遵循人防设计规范,严格按照设计图纸要求施工,保证人防特殊功能使用要求。在施工地下室时,采取了一系列质量通病防治措施,如地下室外墙,在墙钢筋玩片外侧增加一道钢丝网,减少外墙产生温度裂缝。后浇带,底板和墙板设置连续贯通的钢板止水带,保证焊缝饱满、厚度、无气孔,底板下部设置宽300×深350沟槽连续贯通,端部设置集水坑,待浇筑后浇带砼时清理干净,比底板设计厚度大一倍,保证二次砼浇筑厚度和渗水密实度。变形缝,支设模板时,注意橡胶止水带嵌入砼宽度、部位、牢固性,材料检验合格,质量保证。施工缝,留置位置严格按施工规范和设计要求施工,加强前后工序质量验收,注重细部质量点控制。地下室防水:防水等级为二级。设防标准采用抗渗混凝土自防水再附加防水层的做法。自防水砼抗渗等级P8。地下室顶板防水构造:⑴回填土、种植土详室外环艺设计;⑵70厚C20细石混凝土保护层内配∅6@200双向钢筋(3000×3000分格缝,缝宽20,缝内填沥青砂);⑶0.3厚塑料薄膜保护层;⑷1.5厚高分子聚乙烯丙纶防水卷材;10/10
⑸刷冷底子油一道;⑹20厚1:2水泥砂浆找平层。地下室侧墙防水构造:⑴30厚聚苯泡沫板建筑胶粘贴⑵1.5厚高分子聚乙烯丙纶防水卷材⑶20厚1:2水泥砂浆找平层。顶板防水层应与侧壁闭合。四、混凝土实验报告统计表;基础部分实验报告统计表序号砼部位标号捣制日期标准养护送检日期备注抗压/数量试压结果1地下室底板基础垫层C152011.5.10228/26.62011.6.706987~069882地下室底板基础垫层C152011.5.19123.92011.6.1573683地下室底板基础垫层C152011.5.311212011.6.2980504地下室底板基础垫层C152011.6.9225.5/26.72011.7.708281~082825地下室底板基础垫层210/10
C152011.6.1625.2/242011.7.1408623~086246地下室底板基础垫层C152011.10.17220.2/18.22011.11.1414930/14931114~28轴交dD~T轴基础、地下室二层底板C35P82011.6.41250.1/53.1/56.4/48.9/52.3/48.8/48.6/53/54/51.7/46.3/54.32011.7.508205~0821623414~28轴交dD~T轴地下室二层墙柱C452011.6.23244.8/47.52011.7.2108931~089325C352011.6.2352011.7.2110/10
14~28轴交dD~T轴地下室一层梁板、人防墙、外墙44.2/39/45/39.7/45.108929~0893567814~28轴交dD~T轴地下室一层墙柱C452011.7.2255.6/51.82011.8.109325/0.324914~28轴交dD~T轴地下室顶板C40P62011.7.5143.12011.8.494111014~28轴交dD~T轴地下室一层外墙C35P62011.7.5239.5/56.92011.8.409412/09413114~28轴交T~K轴承台、地下室二层底板C35P82011.9.11043.1/42.4/42.3/38.5/42.4/39.9/41.2/41.9/38.7/40.02011.9.3012727~1273610/10
214~27轴交T~K轴地下二层墙柱C452011.9.30145.52011.10.2814024314~27轴交T~K轴地下二层墙柱、地下一层梁板、人防墙C352011.9.30537/37.6/37.138.8/372011.10.2814019~14023414~27轴交T~K轴地下一层墙柱C452011.10.17146.42011.11.1414926514~27轴交T~K轴地下一层墙柱、外墙C352011.10.17148.32011.11.1414925614~27轴交T~K轴一层梁板、地下室底板C402011.10.171472011.11.1414927714~27轴交T~K轴一层梁板、地下室底板C402011.10.17148.42011.11.1414929814~27轴交T~K轴一层梁板、地下室底板C40P62011.10.17146.72011.11.141492812011.11.3072011.12.2810/10
14~27轴交K~A轴基础、地下室二层底板C35P850.3/43.7/54.8/53.5/48.9/46.7/49.417778~177842314~27轴交K~A轴地下二层墙柱、地下一层梁板、地下室人防墙C452011.12.173组C2543.4/48.9/46.92012.1.16设计墙柱:C45,梁板C40414~27轴交K~A轴地下二层外墙C35P82011.12.172012.1.14514~27轴交K~A轴地下一层墙柱、外墙C402011.12.30242.6/46.12012.1.271754/1755614~27轴交K~A轴地下一层墙柱、外墙C352011.12.30245.2/44.12012.1.271752/1753714~27轴交K~A轴地下一层墙柱、外墙C352011.12.30143.22012.1.27175110/10
在业主、监理的监督、指导下,通过项目部全体人员的努力,采取了质量、安全、进度、文明施工等管理控制措施和制度,地下室结构工程施工顺利。砼抗渗等级、抗压强度均达到设计要求,质量合格,安全文明施工达标。多次接受江门市质量、安全监督部门的监督、检查,结果全部合格。江门义乌小商品批发城项目部总结人:张贵生2011年12月31日10/10'
您可能关注的文档
- 100万吨年焦化工程基础工程施工组织设计
- 江苏某钢框架结构工业厂房基础工程施工方案(附示意图).doc.doc
- 单身公寓基础工程施工方案
- 桩基础工程施工注意事项的探讨
- 住宅土方与基础工程施工方法总结整理
- 某基础工程施工横道图编制案例
- 某学生宿舍基础工程施工组织设计
- 昆明某小高层住宅区基础工程施工方案框剪结构
- 山东建筑地基基础工程施工工艺规程
- 宜昌某高层住宅楼基础工程施工小结
- (5610)塔吊基础工程施工设计方案
- 塑胶跑道基础工程施工设计方案
- 塔式起重基础工程施工设计方案(qtz80)tc6013a_6型
- 主厂房基础工程施工方案
- 预应力混凝土管桩基础工程施工方案
- 《建筑地基基础工程施工质量验收规范》gb502022002
- 基于BIM的地基基础工程施工质量管理系统研究
- 建筑地基基础工程施工与质量验收实用手册(1)
