• 141.50 KB
  • 4页

基础砖胎膜施工技术交底记录

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

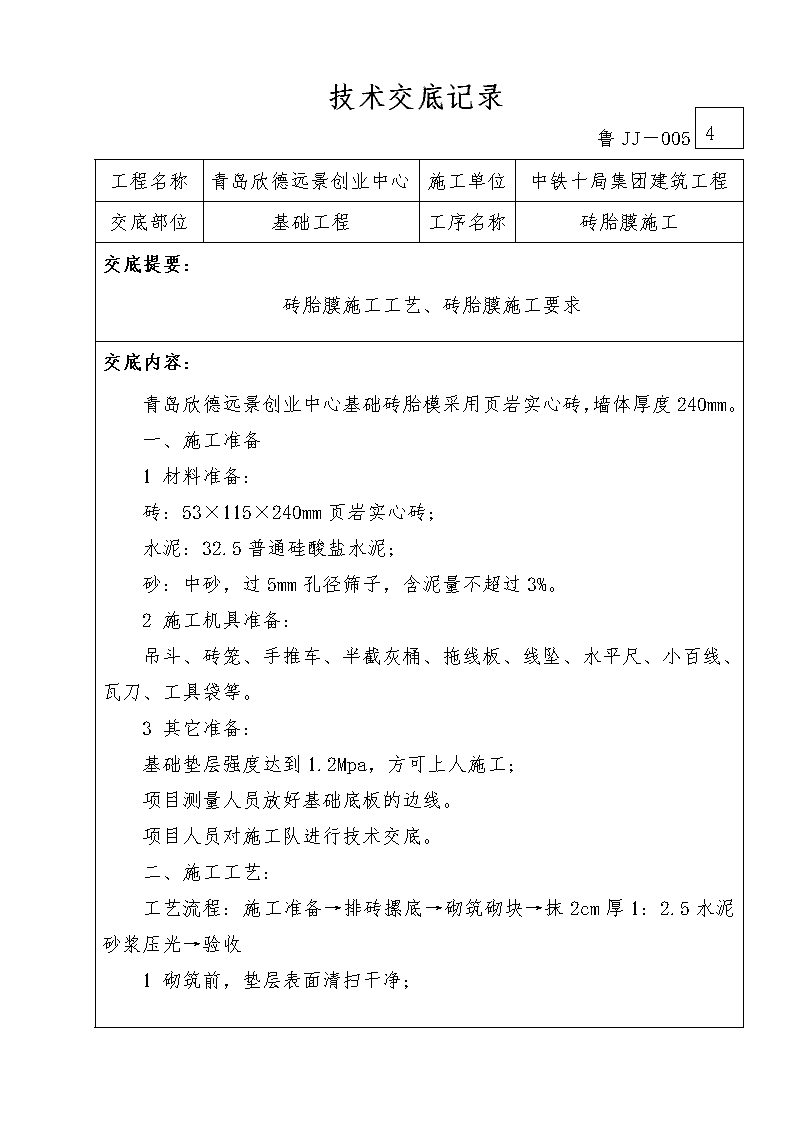

'4技术交底记录鲁JJ-005工程名称青岛欣德远景创业中心施工单位中铁十局集团建筑工程有限公司交底部位基础工程工序名称砖胎膜施工交底提要:砖胎膜施工工艺、砖胎膜施工要求交底内容:青岛欣德远景创业中心基础砖胎模采用页岩实心砖,墙体厚度240mm。一、施工准备1材料准备:砖:53×115×240mm页岩实心砖;水泥:32.5普通硅酸盐水泥;砂:中砂,过5mm孔径筛子,含泥量不超过3%。2施工机具准备:吊斗、砖笼、手推车、半截灰桶、拖线板、线坠、水平尺、小百线、瓦刀、工具袋等。3其它准备:基础垫层强度达到1.2Mpa,方可上人施工;项目测量人员放好基础底板的边线。项目人员对施工队进行技术交底。二、施工工艺:工艺流程:施工准备→排砖摞底→砌筑砌块→抹2cm厚1:2.5水泥砂浆压光→验收1砌筑前,垫层表面清扫干净; 工程名称青岛欣德远景创业中心施工单位中铁十局集团建筑工程有限公司交底部位基础工程工序名称砖胎膜施工交底提要:砖胎膜施工工艺、砖胎膜要求交底内容:2砌筑砂浆采用M5,配比应用重量比,配比为:每立方米砂浆中,水泥:220Kg,砂:1450Kg,加入计量精度为,水泥为±2%,砂±5%。砂浆机搅拌投料顺序为砂----水泥----水,搅拌时间不少于1.5min;3砖胎膜240厚,砖胎模高度和位置详见上图:4转角处及交接处同时砌筑,不得留直槎;5拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直,平整,不允许砸砖修墙;6砌筑完成后做20mm厚1:2.5水泥砂浆护层,水泥砂浆抹灰压光,下口做半径为5cm的圆角,并拉通线确保防水保护层顶部平直,阴阳角的位置做5cm的。7砖胎膜上部防水保护层施工完毕后,页岩砖顶部抹20厚1:2.5水 工程名称到青岛欣德远景创业中心施工单位中铁十局集团建筑工程有限公司交底部位基础工程工序名称砖胎膜施工交底提要:砖胎膜施工工艺、砖胎膜要求交底内容:泥砂浆找平层。8在砌体具有一定强度后,在砖胎模外侧回填素土,采用木夯夯实。回填土夯实后根据排水需要在回填土上部设置排水沟、集水坑。9、受筏板基础及围护结构限制无法砌筑砖胎模时,采用预制50mm厚C20混凝土盖板,盖板尺寸600×基础高度,内配单层φ6@250mm钢筋网片。预制板拼缝用1:2.5水泥砂浆抹平抹严。三、质量标准:1允许偏差如下:检查项目允许偏差检查项目允许偏差轴线位移5mm垂直度2mm表面平整度3mm水平通缝平直度4mm水平灰缝厚度2mm2抹灰面表面平整度小于2mm。四、施工中应注意的问题:1强度未上之前,不得碰撞墙体。2砂浆配比计量准确,严禁自行调整配比,砂浆随用随搅拌,在砂浆初凝之前必须用完。严禁用过夜砂浆。3砌筑时不得有通缝。五、安全措施 工程名称到青岛欣德远景创业中心施工单位中铁十局集团建筑工程有限公司交底部位基础工程工序名称交底提要:砖胎膜施工工艺、砖胎膜要求交底内容:1所有操作人员必须戴好安全帽,系好下颚带。操作现场严禁吸烟。2工人上下坑作业时,必须按指定路线上下,不得随意跳下和往下扔东西。3电动工具必须做到“一机一闸一箱一漏”,作业前检查其工作性能,操作者必须戴绝缘手套,穿好鞋子。4特殊工种持证上岗。5施工中需要使用电源时应找专业电工接线,严禁私接电源。六.环保措施:1砂浆搅拌场应设挡风板,防止搅拌砂浆时产生水泥粉尘污染。2砌筑时应随砌随搅拌砂浆,防止浪费,产生过多的垃圾污染。项目(专业)技术负责人交底人接受交底人山东省建设工程质量监督总站监制'
