• 63.00 KB
  • 6页

卫生间地砖地面技术交底记录

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

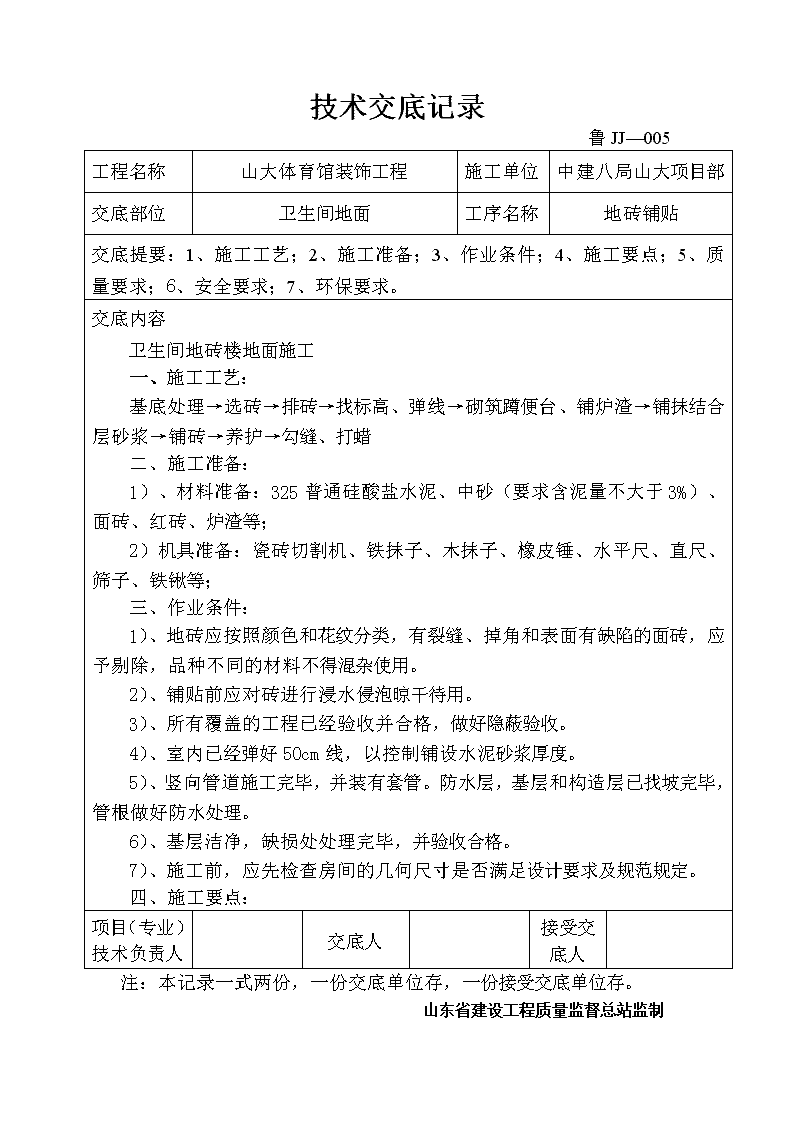

'技术交底记录鲁JJ—005工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量要求;6、安全要求;7、环保要求。交底内容卫生间地砖楼地面施工一、施工工艺:基底处理→选砖→排砖→找标高、弹线→砌筑蹲便台、铺炉渣→铺抹结合层砂浆→铺砖→养护→勾缝、打蜡二、施工准备:1)、材料准备:325普通硅酸盐水泥、中砂(要求含泥量不大于3%)、面砖、红砖、炉渣等;2)机具准备:瓷砖切割机、铁抹子、木抹子、橡皮锤、水平尺、直尺、筛子、铁锹等;三、作业条件:1)、地砖应按照颜色和花纹分类,有裂缝、掉角和表面有缺陷的面砖,应予剔除,品种不同的材料不得混杂使用。2)、铺贴前应对砖进行浸水侵泡晾干待用。3)、所有覆盖的工程已经验收并合格,做好隐蔽验收。4)、室内已经弹好50cm线,以控制铺设水泥砂浆厚度。5)、竖向管道施工完毕,并装有套管。防水层,基层和构造层已找坡完毕,管根做好防水处理。6)、基层洁净,缺损处处理完毕,并验收合格。7)、施工前,应先检查房间的几何尺寸是否满足设计要求及规范规定。四、施工要点:项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制 技术交底记录鲁JJ—005工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量要求;6、安全要求;7、环保要求。交底内容:1、基层处理:检查基层平整情况偏差较大的应事先凿平和修补,并将基层清扫干净,去除沾在基层上的浮浆、落地灰等。根据楼层水平标高控制线(+50㎝线),在卫生间墙面弹出水平线,按设计要求,卫生间地面低于相邻房间地面20㎜,结合卫生间地面建筑做法,做一层20㎜厚1:2.5水泥砂浆找平层(注地面找平层与卫生间墙面抹灰层先后同时施工,即做完墙面抹灰层(做法见墙面砖施工工艺),接着做地面找平层,找平层施工时,根据地漏排布位置,按15㎜高差向地漏方向找坡,砂浆铺抹时要压实,找平层施工完毕后进行2-3天的浇水养护;2、选砖:按国家规定的质量标准对地面砖的外形尺寸、颜色、形状、外观等认真检查各项指标是否符合要求,对不符合要求的地面砖要予以剔除退货,地面表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷。选砖时将地面砖的几何尺寸按0.5㎜差距分类选出,同规格的地面砖用在同一房间。对卫生间地砖要与同规格的墙砖用在同一房间,且颜色一致,无色差。3、排砖:卫生间地砖采用600*600㎜规格,根据设计排版要求,砖缝按1㎜控制,尽量要求地砖与300*450㎜的墙面砖对缝,排出砖的放置位置。避免出现小于板块1/4边长的边角料,同时根据地漏的位置,将地漏排在一块地面砖的中间部位。4、找标高、弹线:按设计要求,卫生间地砖比相邻房间地面低20㎜,其水平控制线高度为+52㎝;根据水平标高控制点(+50线),在四周墙、柱上弹出面层的上平标高控制线,结合设计要求在基层上贴水平灰饼,并在基层地面项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制 技术交底记录工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量标准;6、成品保护;7、安全环保要求。交底内容:弹出十字控制线和分格线。从四边向地漏方向进行构造找坡,坡度为15㎜(原则上地面四周靠墙和第一排砖不找坡);5、根据设计要求及施工图纸尺寸,用红砖砌筑蹲便台并在蹲便台内满填干燥的炉渣。6、铺抹结合层砂浆:施工前一天洒水,湿润基层,并在基底上刷一道素水泥浆,随刷随铺设搅拌均匀的1:2.5干硬性水泥砂浆。7、铺砖:先在房间中间按照十字线铺若十字控制砖,以此作为基准,由房间中线往两侧采取退步法铺贴。地面砖板缝按1mm控制,铺贴时先将砖放置在干拌料上,用橡皮锤轻击,使砂浆振实找平,缝隙宽度、平整度满足要求后,揭开板块,在其背后批素水泥浆(2㎜厚)一道后铺贴,用橡皮锤轻轻敲击、找直找平。铺设过程中随时用2m靠尺、楔形塞尺和水平尺检查平整度,发现问题及时处理,以满足质量要求。大面积铺贴分段、分部位铺贴。卫生间地面砖坡度按15㎜高差向地漏方向找坡,地漏部位的地砖按四角对称形铺贴。地面突出物要求地砖沿突出物进行整砖套割,套割时在砖表面贴上一层美纹纸,防止瓷砖咬边,套割缝隙控制在1.5㎜内。地面砖铺贴完成后,将地砖地面及缝隙清理干净,用美纹纸将每一条缝粘贴起来,以防止缝隙污染发黑。8、养护:铺设24小时内覆盖养护1~2天,适量洒水,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结实牢固,养护期3天内禁止踩踏。9、地面砖保护:在地面砖面层上满铺一层薄石膏灰保护层。项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制 技术交底记录鲁JJ—005工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量标准;6、成品保护;7、安全环保要求。交底内容:10、勾缝:当地面砖上面的其他工序完成后,将石膏灰保护层清除干净,撕掉美纹纸将板缝清理干净,进行勾缝处理。勾缝用同种、同强度等级、同一种颜色的水泥膏,要求缝隙清晰、顺直、平整、饱满、光滑、深浅一致,基本无色差。五、质量标准:1、主控项目1)、材料符合设计要求和施工规范规定,具有材料出厂合格证及性能检测报告。2)、面层与下一层结合牢固,无空鼓。3)、面层表面坡度符合设计要求,不倒泛水、无积水;与地漏、管道结合处牢固、无渗漏。2、一般项目1)、地砖表面洁净、平整、无磨痕。图案清晰,色泽一致,接缝平整,深浅一致,周边顺直,板块无裂纹、缺棱、掉角等缺陷。2)、踢脚线表面洁净,高度一致、结合牢固,出墙厚度一致。3)、管根或埋件部位套割,砖与管或埋件结合严密。项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制 技术交底记录鲁JJ—005工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量标准;6、成品保护;7、安全环保要求。交底内容:4)、允许偏差项目:序号项目允许偏差(mm)检测方法1表面平整度22m长水平垂直测量仪、楔形塞尺2缝格平直度35m线、直尺3接缝高抵差0.5直尺、楔形塞尺4板块间隙宽度2直尺六、成品保护1)、施工时要注意对定位的标高线、尺、线的保护,不得触动、移位。2)、对已施工完成的管道的保护,严禁损坏。3)、养护过程中注意保护,不得上人踩踏。4)、在地面砖面层上满铺一层薄石膏灰保护层。5)、在地砖上面施工的后续工作,必须进行覆盖,严禁直接在地砖上面进行动火、焊接、和灰、支铁梯等工作,如要进行上述工作时,必须采取采取保护措施。七、安全环保措施1)、电动工具的安全性能要符合要求,要做到一机一闸一保护,使用时要注意防止触电伤人。2)、电气设备应符合施工用电安全管理措施。项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制 技术交底记录鲁JJ—005工程名称山大体育馆装饰工程施工单位中建八局山大项目部交底部位卫生间地面工序名称地砖铺贴交底提要:1、施工工艺;2、施工准备;3、作业条件;4、施工要点;5、质量标准;6、成品保护;7、安全环保要求。交底内容:3)、施工过程中注意避免扬尘、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。4)、施工机械噪声控制,尽量避免在夜间施工。项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制'
